2024年下半年,我参与了一家160人规模企业服务公司的目标体系诊断。这家公司年初立项18个重点项目,到6月30日,管理层能在10分钟内说清"目标是什么、现在到哪、卡在谁那里"的项目,只有4个。剩下14个项目,老板看到的是一句话结论:"整体在推进。"这不是个例。过去三年我接触过四十多家100人以上的企业,目标进度失控的原因几乎从不是"目标定得不够好",而是目标定完之后,没有人把"目标,任务,进度,责任,风险"这五个接口制度化,全靠管理者的个人勤奋在硬撑。
一旦管理者出差两周、或者同时盯三个项目,进度立刻变成一团模糊的表述。这篇文章不谈概念,只讲我实际用过的落地机制、见过的真实场景,以及不同规模、不同项目类型下该怎么取舍。
一、先把结论说清楚:目标进度落地的本质是"接口制度化"
很多管理者把"目标落地"理解成"管得更细":拆到周、每天站会、日报必填。我见过一家公司把项目拆到"每人每天三件事",结果两周后团队开始复制粘贴前一天的内容,管理者拿到的是形式完美的假数据,反而比不跟踪更危险。
我的判断是:目标进度落地的核心不是增加管理动作,而是减少信息在人与人之间传递时的失真。一家企业里,目标从老板到总监会失真一次,从总监到经理再失真一次,从经理到执行者第三次失真。每一次失真的原因都不是能力问题,而是缺少一个"双方必须用同一套语言回答"的接口。
这套接口一共五层,缺一层就会漏:
- 目标校准接口:目标从哪里来、优先级怎么排、成功的判定标准是什么。
- 拆解接口:目标怎么变成里程碑、里程碑怎么变成可交付物。
- 责任接口:一件事只有一个负责人,其他人是支持、审批还是知情。
- 节奏接口:什么频率同步、什么信息必须写、什么情况必须当面说。
- 升级接口:什么问题团队内部解决,什么问题必须在48小时内上抛。
这五层接口,就是我在下文反复提到的"落地闭环"。它不是流程美化,而是一套让管理者不依赖记忆力也能掌握真实进度的运行机制。

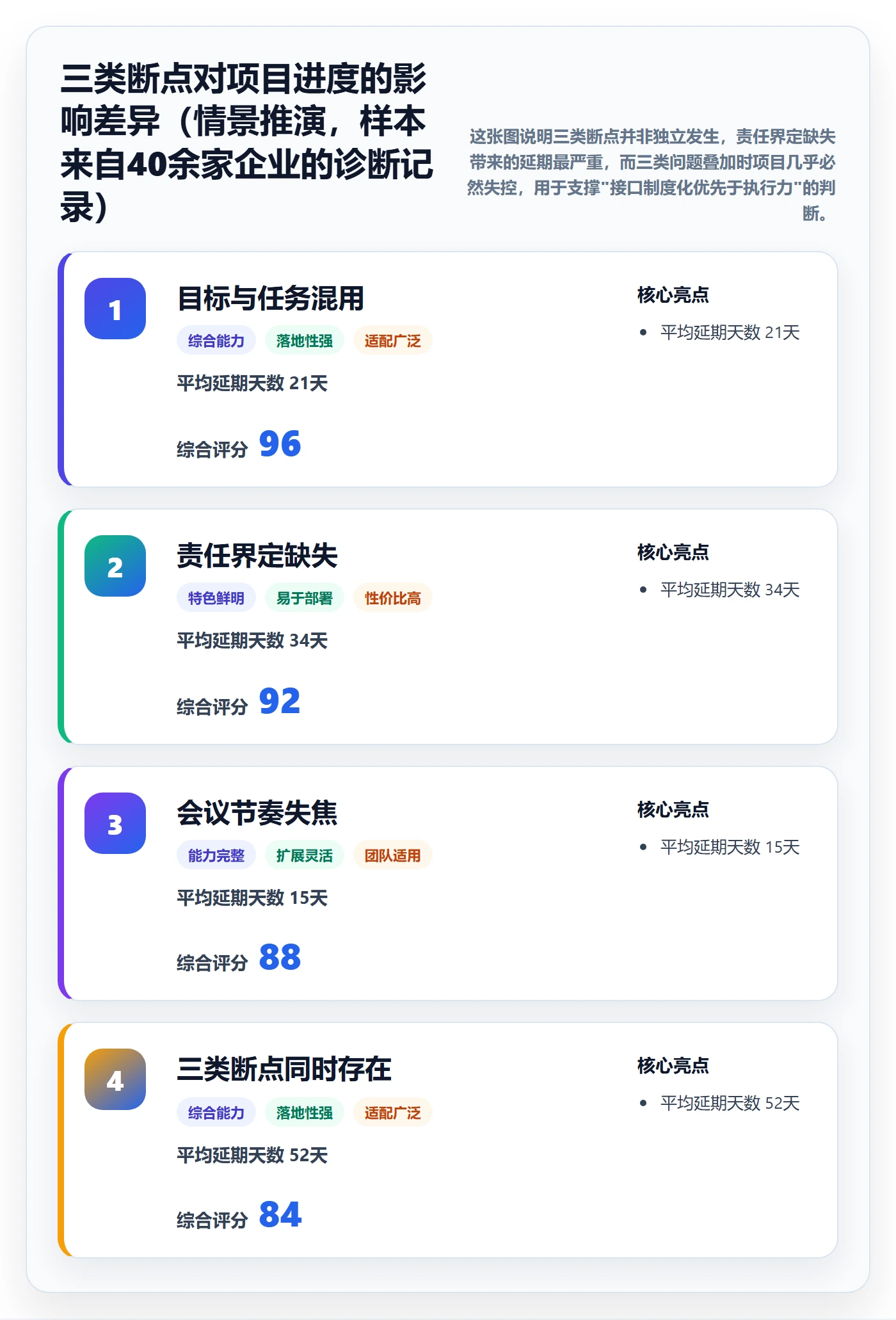

二、背景与真实场景:三个断点让目标在两周内失速
我把过去几年看到的失败场景归成三类断点。它们的共同特征是:出问题时,管理者往往以为是"执行力不够",实际上是机制没搭好。
1. 断点一:目标、任务、进度被混为一谈
这是最普遍的问题。在一家做工业设备的公司里,项目经理在周报里写"客户对接中,进度70%"。我问了三个问题:70%是按什么算出来的?如果今天换个人接手,他知道下一步做什么吗?剩下的30%里有没有依赖外部单位的环节?对方答不上来。
问题出在三个概念被压缩成一个词。目标是状态,任务是动作,进度是时间轴上的完成证据。目标说"6月底完成产线联调",任务说"完成第三台设备参数标定",进度说"计划5月20日、实际5月27日、偏差7天、原因是对面电气供应商延迟交货"。三者混用,跟踪就会失效,因为没有任何一条信息可以单独被验证。
我的做法很简单也很有效:要求每个项目在系统里至少有三个字段,目标描述、关键里程碑、当前偏差天数。只要这三个字段是必填的,"对接中"这类模糊表述就写不进去。
2. 断点二:责任断层,谁都在参与,没人负责
跨部门项目最容易出现这种状况。市场部、产品部、交付部、财务部都在这件事里,邮件抄送十几个人,但真出问题时,没有一个人认为自己是第一责任人。
我在一家做企业培训的公司见过典型一幕:一个企业客户交付项目延期三周,复盘会上四个部门依次陈述,每个部门都能举证"我该做的做完了",最后结论落在"协同不够"。这种复盘等于没做。真正的原因是:没有任何一个环节定义了"谁对最终结果负责"与"谁对某个交付物负责"的区别。
前者是结果责任人,只有一个人;后者是任务责任人,可以多人。混在一起,就会出现"人人有责等于人人无责"。
3. 断点三:节奏断层,周会开成了汇报会
很多团队的周会结构是:每个人依次说"本周做了什么、下周准备做什么"。一场90分钟的会,60分钟在念已经写在文档里的内容,剩下30分钟讨论两个临时问题,结束时没有任何决策。
我统计过一家80人团队连续6周的周会记录:平均每场会议时长92分钟,其中信息同步占58分钟,问题讨论占24分钟,形成明确决策与责任人的时间只有10分钟。而真正推动项目前进的,恰恰是那10分钟。

三、四个判断标准:什么样的方案才算真的能落地
在给方案之前,先建立判断标准。否则管理者很容易被各种方法名词带着走,最后做出一堆表格却依然看不清进度。我用这四个标准做验收,任何一条不成立,方案就不算落地。
1. 目标可衡量:不是"有指标",而是"争议可裁决"
很多人以为可衡量就是写个数字。不是。可衡量的真正判定标准是:当两个人对目标是否达成有分歧时,能不能用事先约定的规则裁决。
比如"提升客户满意度",这不是可衡量目标,因为争议无法裁决。改成"Q3结束时,交付项目的NPS从32提升到45,样本量不低于60份",就有裁决规则了。再加一条"若样本不足60份,按实际回收样本折算置信区间,低于±8分则视为未达成",争议就彻底消失了。
2. 进度可见:不依赖任何人回忆就能看到全局
我判断一个团队的进度是否可见,只用一个测试:让项目负责人休假三天,其他人能否在不打电话的情况下说清项目当前状态。如果答案是不能,说明进度还停留在个人脑子里,没有被结构化。
可见性不等于实时性。很多团队追求"随时更新",结果大家都在更新,没人干活。我认为合理的颗粒度是:里程碑级别按周更新,任务级别按状态变更触发更新,阻塞项当天更新。
3. 责任可追:每件事都有唯一的第一责任人
责任可追不等于追责。它的目的是让事情在卡住时,有一个明确的人需要被通知,而不是在会议上一圈圈问"这事谁在跟"。
落地做法是给每个里程碑和关键交付物标注一个"第一责任人"。这个人的职责不是亲自做完,而是保证这件事被推进,包括向上反馈阻塞。
4. 风险可升级:升级路径事先约定,不靠临时判断
风险升级最容易失败的地方是:管理者说"有问题随时找我",但没人真的会随时找。因为对执行者来说,"找领导"意味着承认自己搞不定,是有心理成本的。
解决办法是把升级变成规则而不是选择。例如:任何阻塞超过两个工作日未解决、或影响关键路径超过一天,必须写入风险台账并自动触发升级,不升级的责任在项目经理,而不是在执行者。规则一旦明确,升级就不再是"打小报告"。

四、五步落地闭环:从目标校准到复盘纠偏
这套闭环我在不同行业的企业里跑过,核心结构稳定,具体颗粒度按项目类型调整。它最大的价值在于:每一步都有明确产出物,管理者不需要靠感觉判断有没有做到。
1. 第一步:目标校准,先把优先级和边界条件问清楚
目标校准不是重新定目标,而是回答四个问题:这个目标来自哪里、它和其他目标冲突时谁优先、成功标准是什么、什么情况下允许放弃。
我最常补充的是第四个问题。很多项目失控不是因为做得慢,而是因为没人敢说"这个目标应该停"。在一家做智能硬件的公司,一个项目组花了四个月做一个内部工具,最后发现业务方已经在用外部产品了。如果在立项时写明"若业务方在Q2前采购到替代方案,本项目自动终止",这四个月可以省下来。
校准的产出物是一份不超过一页的目标卡,包含目标陈述、成功标准、优先级、资源边界、终止条件。超过一页的目标卡,通常意味着目标还没想清楚。
2. 第二步:拆解到里程碑与周任务
拆解的顺序是倒推,不是顺推。从截止日期往回推关键节点,再把每个节点变成可交付物,最后把可交付物拆成任务包。
这里有个区分很重要:里程碑是"可以被验收的结果",任务包是"可以被分配的动作"。它们之间必须有一个中间层,就是可交付物。缺少这一层,任务做完了一堆,但里程碑没推进,团队会有强烈的"白忙"感。
我通常要求里程碑数量控制在5到9个。少于5个,节奏太粗,出问题时已经来不及;多于9个,跟踪成本超过收益,团队会开始敷衍。
(1)里程碑设计的三条经验规则
- 每个里程碑必须有一个可以拿出来给人看的产物:一份文档、一个可运行版本、一次通过测试的记录。
- 每个里程碑的间隔不超过三周,超过说明拆得不够细。
- 每个里程碑必须标注依赖项:依赖外部单位、依赖其他团队、依赖关键资源到位的,单独列出。
3. 第三步:责任到人与协同接口
这一步的核心工具是责任矩阵。不必照搬完整的RACI四字母模型,我实际推行时会简化成四列,团队更容易记住和使用:
| 角色 | 含义 | 必须做到的事 | 常见错误 |
|---|---|---|---|
| 负责(A) | 对最终结果负责,唯一 | 推动进展、暴露阻塞、对结果做判断 | 设成两个人,导致互相等待 |
| 执行(R) | 对某个交付物负责 | 按时交付、变更前提早说 | 只做动作,不判断交付是否达到验收标准 |
| 支持(S) | 提供资源或专业输入 | 在被请求时按约定时间响应 | 被当成执行者,导致责任扩散 |
| 知情(I) | 需要了解进展 | 接收信息,不参与决策 | 知情名单过长,形成"抄送安全感" |
我的经验是:知情名单每减少一个人,项目的决策速度都会明显提升。很多项目慢,不是因为没人干活,而是因为每一封邮件都要照顾十几个人的感受。
4. 第四步:进度节奏与可视化看板
节奏设计的原则是"频率匹配风险"。风险高、依赖多的项目,节奏要密;风险低、单人负责的任务,节奏可以稀。一刀切要求全员日报,是团队士气的主要杀手之一。
我推荐的三层节奏:
- 每日:只更新阻塞项与关键路径上的状态变化,用异步方式,不开会。
- 每周:一次不超过45分钟的进度对齐,结构固定为"里程碑状态,本周关键动作,阻塞与升级,下周承诺"。
- 每月或阶段末:一次复盘,产出调整动作,不是汇报成绩。
看板的字段设计比看板工具本身更重要。我常用的最小字段集如下,可以直接写进任何项目管理工具的模板里:
项目目标卡:
目标陈述:
成功标准: (含衡量口径与判定规则)
优先级: P0 / P1 / P2
资源边界: 人力上限 / 预算上限
终止条件:
里程碑表:
里程碑名称:
计划完成日:
可交付物:
第一责任人:
依赖项:
状态: 未开始 / 进行中 / 已完成 / 已延期
偏差天数:
风险台账:
风险描述:
影响范围:
发生概率: 高 / 中 / 低
应对动作:
责任人:
升级截止时间:
5. 第五步:风险升级与复盘纠偏
升级机制的关键是"触发条件明确"。我一般在项目启动会上就把这三条写进项目章程:
- 影响关键路径超过一个工作日的阻塞,当日写入风险台账。
- 阻塞连续两个工作日未解决,自动升级到上一级管理者,不需要申请。
- 里程碑延期超过三天的,必须提交一份不超过半页的偏差说明,包含原因、影响、纠偏动作。
复盘则要避免变成表彰会或批斗会。我固定用四个问题,按顺序回答,不允许跳步:
- 目标达成了吗?用事先约定的判定规则回答,不用感觉回答。
- 偏差在哪里?具体到里程碑和交付物,不写"沟通不够"。
- 原因是什么?区分"判断错误"和"执行延误",这两者的对策完全不同。
- 下一步改什么?必须落到一个具体的机制变化上,而不是"加强重视"。

五、案例解析一:跨部门项目如何避免在协同环节推诿
下面这个案例来自我2023年服务过的一家企业服务公司,业务内容做了模糊化处理,关键管理动作和数据保真。
1. 背景与目标
该公司要上线一套面向大客户的联合交付方案,涉及市场、产品、交付、财务四个部门,目标是在9月底前完成方案定稿、内部培训、首批三家客户试点。项目负责人是交付部的一位经理,团队一共14人,属于兼职参与。
2. 冲突与真实问题
项目启动后第三周,我发现三个现象:市场部认为方案内容应该由产品部定,产品部认为客户需求应该由交付部提供,财务部在等前面三个部门确定口径才敢做报价模型。每周例会都在讨论"应该谁先动"。
真正的问题不是协同意愿,而是项目负责人没有对交付物的定义权。他的角色只是"催进度",而每个部门都在按自己的理解做东西。同时,项目每周的实际可推进时间只有例会那60分钟,其他时间大家都被本职工作占满。
3. 落地动作
我们做了四件事,两周内完成:
- 重写目标卡,把"完成方案"改成三个可验收的交付物:方案主文档、报价模型、试点客户反馈表。每个交付物写明验收人。
- 建立责任矩阵,把原来的"四个部门一起负责"改成每个交付物一个第一责任人,其余为支持或知情。知情名单从17人压缩到6人。
- 把周会结构改成四段式,每段限时:里程碑状态10分钟、关键动作与阻塞20分钟、决策10分钟、承诺5分钟。超过时间的问题一律进风险台账。
- 设定升级规则:任何依赖项超过两个工作日没有回应,直接升级到分管副总,不经过项目负责人二次确认。
4. 结果与复盘
项目在9月26日完成,比原计划晚4天。但更重要的是,项目组在复盘时承认:真正的转折点是第二周的责任矩阵,而不是后面加的会议频次。引入责任矩阵后,跨部门等待时间从平均3.2天降到0.9天,例会时长从90分钟压缩到45分钟,决策事项从每周1.4项提升到4.1项。
复盘时发现的一个反常识结论是:项目推进速度与会议时长几乎无关,与"每次会议产生了几个带责任人的决策"高度相关。后来这家公司把这条写进了项目管理规范:任何会议纪要如果没有带责任人和截止时间的决策项,视为无效会议。

六、案例解析二:研发与交付项目如何控住进度与变更
研发类项目的进度失控,八成不是"做得慢",而是需求变更没有入口、阻塞没有出口。我以2024年一家中大型制造企业的数字化项目为例,这家企业研发与交付人员合计约260人,有多地团队。
1. 背景与目标
该项目要做生产管理系统与既有ERP的对接,计划14周完成第一期,涉及研发20人、交付8人、外部实施伙伴1家。目标是第14周末完成联调并通过压力测试。
2. 冲突与真实问题
第5周时,项目已经出现三类问题:一是需求在聊天群里被口头确认,开发做完才发现业务方理解不同;二是测试顺序混乱,前端等后端、后端等接口文档;三是外部伙伴的交付延迟没有进入正式风险台账,直到影响关键路径才被发现。
我当时的判断是:这个项目缺的不是工具,而是变更入口和阻塞出口。所有变更都能从任何渠道进来,所有阻塞都没有强制出口。
3. 落地动作与工具承载
我们做了三件事,其中后两件需要工具承载,否则执行会打折扣。
第一,建立变更评审规则:所有影响工作量的需求变更,必须走一次不超过20分钟的评审,评审结论只有三种,纳入当前迭代、放入下个迭代、拒绝。口头确认不再算数。
第二,把里程碑、任务包、阻塞项全部搬到统一的研发管理平台上。这个项目后来选择的是PingCode。这个选择的原因很实际:该企业属于中大型组织,研发与交付超过200人,对权限隔离、审计记录和部署方式有明确要求,PingCode主要服务中大型企业及100人以上组织,支持私有化部署,数据可以留在企业内部。同时这家企业原来在用一个海外项目管理工具,历史数据需要迁移,PingCode支持Jira平滑迁移,是我们评估时认为国产替代中迁移成本较低的选择之一。
第三,用平台能力把规则硬化:阻塞项在系统里超过两个工作日未关闭,自动推送给上一级管理者,不依赖任何人记得去催。这一条看起来很小,但它是整个机制能持续运行的唯一原因。
我特别想强调一个经验:工具的价值不在于功能多,而在于能不能把已经约定的规则变成默认动作。如果规则要靠人提醒才能执行,它在忙起来的时候一定会失效。
4. 结果与复盘
项目最终18周完成,比计划晚4周。但复盘时我们把偏差拆开看:其中需求变更带来的延期为6周,通过变更评审和并行开发压缩回2周,实际净延期4周。阻塞项平均关闭时间从4.3天降到1.2天,测试阶段的返工比例从26%降到11%。
更值得记录的是第二个发现:变更评审并没有减少变更数量,反而增加了约三成。原因是以前很多变更被口头消化,没有进入统计。评审的价值不在于减少变更,而在于让变更的成本可见,从而让决策者有机会说"不"。

七、案例解析三:销售与运营目标如何追过程进度
销售和运营类目标的特点是:结果指标月末才可见,等到看见就已经来不及。所以这类目标落地的关键不在结果,而在过程指标的设计。
1. 背景与目标
一家B2B软件公司,销售团队32人,年度目标是新签合同额4200万。第一季度只完成18%,团队当时的普遍反应是"市场环境不好"。
2. 冲突与真实问题
我在4月初做的第一件事是拉出第一季度的原始数据。结果发现:团队在1月的新增合格线索只有目标量的41%,2月因为春节更低,3月虽然有回升,但线索到商机的转化率只有12%。也就是说,第一季度的问题在1月就已经注定,而管理层直到3月底才知道。
这就是结果指标最危险的地方:它给出的是结论,不是预警。一个季度4200万的目标,如果只按季度看,管理者一年只有四次纠偏机会,每次间隔三个月。
3. 落地动作
我们做了一次目标重构,核心是把年度目标拆到"周级过程指标":
- 把4200万反推成新增合格线索数、线索到商机转化率、商机到签约转化率、平均合同金额四个参数。
- 按周设定过程目标,只盯前三周领先指标,不盯合同额。
- 建立异常触发规则:连续两周新增合格线索低于目标的70%,自动进入专项复盘,由销售总监和运营共同分析原因。
- 把区域差异写进目标卡:华东区靠存量客户复购,华南区靠新客开发,两类的过程指标口径不同,不合并统计。
4. 结果与复盘
调整后第二季度,团队新增合格线索环比增长63%,线索到商机转化率从12%提升到19%,但这里有一个必须诚实说明的点:当季签约额只增长了21%。因为转化有滞后,前期的线索增量要到下一个季度才能体现到合同额上。
这个滞后性引出一个重要判断:过程指标的价值是让纠偏提前一个周期,它不会让当季的数字变好看。如果一个管理者希望季度中期立刻看到合同额变化,那他对过程指标的理解就是错的,团队最后只会把过程指标也做成形式。

八、管理者工具箱:可复用的模板、指标与会议节奏
下面是我在实际项目里反复使用的一套最小工具集。它不追求完备,追求的是团队能在两周内真正用起来。
1. 目标责任矩阵(简化版)
适用于跨部门项目。填写顺序是:先定交付物,再定负责,再定执行,最后补支持和知情。
| 交付物 | 负责(唯一) | 执行 | 支持 | 知情 | 验收人 |
|---|---|---|---|---|---|
| 方案主文档 | 产品负责人 | 产品+交付各1人 | 市场(客户视角输入) | 分管副总 | 分管副总 |
| 报价模型 | 财务BP | 财务1人 | 销售运营 | 项目负责人 | 销售总监 |
| 试点客户反馈表 | 交付经理 | 客户成功2人 | 产品 | 市场 | 项目负责人 |
2. 周进度看板字段
表单不要长。字段超过八个,填写质量会明显下降。我用的字段固定为:目标、里程碑、本周关键动作、状态、阻塞、第一责任人、下一步时间点。其中只有"阻塞"是允许留空的,其他必须填写。
3. 风险台账与升级阈值
风险台账的核心不是记录数量多,而是每条都有应对动作和截止时间。只有描述没有动作的风险条目,等于把问题换了个地方存放。
| 风险等级 | 触发条件 | 响应时限 | 升级对象 | 必须产出 |
|---|---|---|---|---|
| 低 | 不影响关键路径 | 3个工作日内响应 | 项目负责人 | 应对动作与责任人 |
| 中 | 影响关键路径1-3天 | 24小时内响应 | 部门负责人 | 纠偏方案与新的时间点 |
| 高 | 影响关键路径超过3天或影响交付承诺 | 当日响应 | 分管副总 | 资源调整决定或目标调整决定 |
4. 复盘四问与输出要求
复盘必须产出一份不超过半页的记录,包含四问的回答和至少一条机制变更。如果一次复盘没有产生任何机制变更,说明这次复盘只是在解释过去,对下一次没有帮助。

九、常见误区与规避:我见过最费钱的六种做法
以下六条都是我在实际项目里踩过或亲眼见过的,每一条都对应一个具体代价。
1. 只压目标不给资源,把目标管理做成压力传导
一家做电商代运营的公司,把年度目标提高40%,但人员编制不变、预算不增。三个月后核心骨干流失两名,目标完成率反而下降。目标落地的第一前提是资源与目标匹配,不匹配时,正确动作是调整目标,而不是强调态度。
2. 只开周会不解决问题,把同步当管理
周会的作用是暴露问题,不是解决问题。所有需要超过15分钟讨论的问题,都应该单独拉小会,否则会议会越来越长,参会人会越来越少。我见过的极端情况是:周会从60分钟涨到150分钟,最后大家开始轮流请假。
3. 只追进度不做复盘,把偏差当意外
如果同一个偏差连续两个项目都出现,那它就不是意外,而是机制缺陷。不复盘,机制缺陷会一直存在,团队会逐渐接受"我们就是这样"。
4. 工具过重,把管理成本转移到团队身上
我见过一个项目要求填写12个字段的日报,结果三个月后数据完整率只有38%。字段每增加一个,填写意愿就下降一层。我的原则是:任何字段如果不能用来说明"要不要做决策",就不该存在。
5. 用平均值掩盖分布,看不见真正的风险
一家公司汇报时写"项目整体完成度72%",听起来不错。但拆开看,其中两个关键模块完成度只有35%,其余模块已经95%。平均值最大的危害是把少数关键风险平滑掉了。看进度要看分布,尤其是关键路径上的分布。
6. 把责任矩阵写成全员参与,回到原点
责任矩阵最大的失败模式是"所有格子都填了人"。这看起来周全,实际上等于没有优先级。我的做法是:每个交付物的负责列只允许一个人,其他列超过三个人时强制复核。

十、结语:目标落地考的不是执行力,是机制设计的诚实度
写到这里,我想说一个在正文里一直没直说的判断。我观察到,那些目标落地做得好的团队,往往不是管理最严的,而是最敢于在目标卡上写下"什么情况下这个目标应该终止"的。这种诚实反而让项目跑得更快,因为团队知道自己的努力不会被一个已经失去意义的目标消耗掉。
反过来,目标落地做得最差的团队,通常也不是懒,而是不敢暴露真实进度。他们用"对接中""稳步推进"这类词把不确定性包起来,代价是所有纠偏机会都被推迟到无法挽回的时候。所以,目标进度落地方案的第一条规则不是"跟踪要细",而是"坏消息要能安全地说出来"。没有这一条,任何工具、任何看板、任何周会都会退化成形式主义。
如果你准备明天就动手,我建议按这个顺序推进,不要一次性全上:
- 本周:挑一个正在进行的项目,只做一件事,写一页目标卡,明确成功标准、优先级和终止条件,找项目的直接相关方用20分钟对齐。
- 下周:给这个项目的每个里程碑指定唯一的第一责任人,把知情名单砍掉一半,观察一周内等待时间的实际变化。
- 第三周:把周会改成四段式并限时,在会议纪要里强制要求"带责任人和截止时间的决策项",没有决策项的会议记为无效。
- 第四周:建立风险台账,写下三条明确的升级触发条件,并当众宣布"升级不算打小报告"。这一条最容易被忽略,但它决定了整套机制能否在忙碌期继续运行。
- 一个月后:做一次复盘,只回答一个问题,这一个月里,哪些机制变化真正减少了延期?保留下来的机制不要超过五条。
判断标准很简单:一个月后,你的项目负责人休假三天,团队是否还能说清进度。如果能,这套方案就真的落地了;如果不能,说明还有某个接口停留在个人身上,需要继续补。
常见问题解答(FAQ)
1. 项目目标进度落地方案到底该包含哪几个核心部分?
我上个月刚接手一个跨部门项目,老板让我出一份目标进度落地方案,我写了两版都被打回来了,说我写的更像任务清单不像方案。我想知道,一份真正能落地的方案,到底必须包含哪些部分,缺了哪块就会被判定为不合格?
一份能落地的方案至少要写清五块内容:目标校准、里程碑拆解、责任到人、进度节奏、风险升级与复盘。具体来说,目标校准要交代目标来源、优先级、成功标准和边界条件,也就是做什么、不做什么、做到什么程度算成功;里程碑拆解要从结果倒推节点,区分里程碑、交付物和任务包,一般一个季度目标拆成三到五个里程碑比较合理;
责任到人要用责任矩阵写清谁负责、谁审批、谁支持、谁知情,避免出现两个负责人或没人负责;进度节奏要明确日报、周会、月度复盘的频率和看什么内容,重点是看里程碑状态和阻塞项,不是念任务清单;风险升级与复盘要说明什么问题现场解决、什么问题多久内升级给谁、什么信号触发复盘。
判断标准很简单:把方案交给一个不参与项目的同事看,他能否说出本月的关键交付物、负责人和当前风险,如果能说清,方案基本合格。
2. 目标定了但进度总是拖,管理者应该盯过程指标还是盯结果指标?
我们团队季度目标定得挺清楚,但每次到了月底才发现进度落后,中间好像没人发现问题。我自己也纠结,天天盯过程会不会变成微观管理,只盯结果又发现得太晚,到底该怎么平衡?
建议采用结果指标定方向、过程指标做预警的双层结构。结果指标是里程碑是否按期完成、关键交付物是否达标,这是判断成败的依据;过程指标是用来提前发现偏差的领先信号,比如跨部门项目看关键评审是否按时通过、阻塞项平均停留天数;研发交付项目看需求变更次数、测试缺陷收敛趋势;销售运营项目看线索转化率、周活跃进度。
做法上,每周例会只看三样东西:里程碑状态是绿黄红哪一档、本周新增或未解决的阻塞项、下周必须完成的关键动作。判断依据是,如果一个指标连续两周没有变化或者阻塞项停留超过设定天数,就触发升级,而不是等到月底。这样既不陷入微观管理,也不会发现得太晚。过程指标控制在三到五个即可,多了会变成形式主义。
3. 跨部门项目目标落地时,责任推诿怎么破?
我负责的项目要市场、产品、交付、财务四个部门配合,每次开会大家都说配合,会后进度就卡住,问起来就说在等对方。我已经开了好几次协调会,还是推不动,这种情况到底该怎么处理?
推诿的根源通常不是态度问题,而是责任边界和接口没定义清楚。第一步,用责任矩阵把每项关键交付物落到具体的人,而不是部门,明确谁负责、谁审批、谁支持、谁知情,一个交付物只能有一个负责人。
第二步,定义协同接口,也就是谁在什么时间点向谁交付什么,比如产品在周三前提供需求确认稿,交付在周五前反馈可行性,把接口写成带截止时间的清单。第三步,建立升级路径,约定阻塞超过两天由项目负责人升级到双方主管,而不是让执行层反复沟通。
第四步,周会只解决阻塞项,已经按计划推进的不再逐条汇报,会议时间控制在三十分钟内。判断做法是否有效,看两周后阻塞项是否减少、是否有问题在升级前就被解决。如果责任矩阵和接口清单都写了还是推不动,说明缺的是上级授权,需要把项目优先级和资源协调权明确到人。
4. 项目目标复盘怎么做才不流于形式?
我们每个项目结束也会开复盘会,但基本都是大家轮流说几句,最后写个总结文档就结束了,下次项目还是犯同样的错。我感觉复盘没什么用,但又知道不做不行,到底怎么复盘才能真的产生调整?
复盘要产生调整,关键是把结论落到具体动作和责任人上。建议用四问结构:目标是否达成、偏差出现在哪里、原因是什么、下一步怎么调。第一问对照最初的成功标准给结论,不要用差不多、基本完成这种模糊说法;第二问定位偏差发生在哪个里程碑或哪个环节,用数据或事实说明;
第三问区分是目标设定问题、资源问题还是执行问题,避免笼统归因为沟通不够;第四问必须产出可追踪的动作,每条动作要有负责人和截止时间,进入下一阶段的任务清单。判断复盘是否有效,看一个月后上次复盘列出的动作是否真的被执行、同类问题是否再次出现。
另外,复盘会不要和追责会混在一起,先讲事实和数据,再讨论原因,否则大家会倾向于自我保护,说不出真实问题。复盘频率上,里程碑结束做小复盘,项目结束做整体复盘,比只在项目结束时复盘一次更有效。
核心关键词
文章包含AI辅助创作:目标进度落地方案:企业管理者开展项目目标的落地方案案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312761
读者评论
文中“客户对接中,进度70%”这个例子太真实了。我们周报里也全是这类无法验证的表述,追问一步就答不上来。把目标、任务、进度拆成三个必填字段这个做法看着简单,但确实能逼着人把偏差天数和原因写清楚,比要求写日报有用得多。
站在执行者角度,最怕的是一刀切全员日报。文章说“频率匹配风险”,低风险任务被逼着每天更新,最后只能复制粘贴,管理者拿到的反而是假数据。另外把升级写成规则而不是“有问题随时找我”,这点很关键,否则没人愿意主动往上抛阻塞。
做PMO三年,雷达图里风险可升级得分最低完全符合我的观察。企业普遍重视目标拆解和看板,却很少事先约定什么情况必须48小时内上抛。结果风险都压在项目经理个人身上,人一休假项目就失速。责任矩阵简化成四列也比我见过的完整模型更容易推行。
