去年第四季度,我参与了一家年营收约 12 亿元的制造企业数字化项目复盘。项目上线延期 47 天,尾款 380 万元卡在验收环节超过 5 个月,甲方项目发起人和乙方交付总监在同一个会议室里各执一词:甲方说"系统没有达到预期效果",乙方说"合同里写的功能全部交付了"。我翻完 62 页合同附件后发现,争议的核心不是谁干得多谁干得少,而是整份合同里没有一条可量化的验收标准,所有条款都停留在"功能完整、运行稳定、满足业务需求"这类描述上。
这个案例让我更加确信一个判断:项目验收的成败,80% 在目标设定阶段就已经决定了,而不是在验收会议那一刻。
围绕《项目目标验收标准全流程:企业管理者风险控制与一文讲清》这个主题,我不会写成普通的"验收流程七步法"清单。本文采用管理者风险控制视角,把验收标准拆成目标、证据、责任、付款四条链,回答一个核心问题:企业管理者如何在项目全流程中,用验收标准这把工具,同时控住范围、质量、付款、责任和审计五类风险。下面从核心结论开始,逐层展开。
一、核心结论:验收标准不是收尾动作,而是风险控制前置工具
先把最重要的判断放在前面:验收标准的本质不是"最后确认东西交没交",而是一份贯穿项目全生命周期的风险控制契约。它决定的是范围边界、证据要求、责任归属和付款节奏,而不是一张签收单。理解这一点,管理者才会在项目启动阶段就介入,而不是等到交付前夕才去协调。
1. 验收标准前置的三个硬理由
第一,范围蔓延只能在标准阶段被锁死。项目一旦进入执行期,任何"顺便再加一个功能"的口头需求都会侵蚀验收边界。如果验收标准在启动阶段就明确了"哪些在范围内、哪些不在",变更就有依据可谈,而不是靠人情和会议纪要扯皮。
第二,证据链只能在标准阶段被设计。验收时要用的数据、报告、测试记录、第三方检测结论,如果不在标准里约定采集方式和时间点,到验收时根本拿不出来。事后补证据,等于把验收变成一场信任博弈。
第三,付款节奏只能在标准阶段被绑定。尾款、质保金、分期付款的触发条件,如果不是和具体验收节点一一对应,财务就无法自动执行,付款就会变成人工博弈,拖延几乎必然发生。
2. 验收标准四要素框架
我在多个中大型企业项目中反复使用一套判断框架,称之为"指标、阈值、证据、签字"四要素。任何一个验收条款,只要缺其中一项,就属于不合格条款,需要在签署前补齐。
- 指标:把"完成""优化""提升"翻译成可观察变量,例如"订单处理平均耗时"而不是"处理效率"。
- 阈值:达到多少算通过、多少算有条件通过、多少算不通过,必须有明确区间。
- 证据:数据来源、样本量、统计口径、采集工具、责任人。
- 签字:谁确认、谁复核、谁有权批准例外,签字链不能断。

二、背景和真实场景:为什么验收风险总在目标阶段埋下
很多管理者以为验收是项目后期的事,但实际上,验收的成败取决于项目启动阶段有没有把标准说清楚。我梳理了近三年参与或观察的 20 多个中大型项目,发现失控的验收几乎都指向同一批源头问题。
1. 三个典型失控场景
场景一:需求口头化。某集团型企业的供应链系统项目中,业务部门负责人在启动会上口头提到"希望报表能支持多维分析",但没有写入需求文档。上线后业务方以此为由拒绝签收,双方对"多维分析"具体指什么各执一词,最终额外追加了 3 周开发才平息。
场景二:标准模糊化。一个政务信息化项目,验收标准写的是"系统稳定运行、用户满意度高"。验收时甲方认为"稳定"应是零故障,乙方认为月故障率低于 1% 即达标,争议持续两个月,最终靠第三方调解才解决。
场景三:验收拖延化。某制造企业 MES 项目,尾款 380 万元因为验收标准与合同条款不匹配,被拖延 5 个月。期间乙方现金流承压,甲方业务部门也因系统上线后问题反馈无人响应而抱怨,双输。

2. 管理者为什么容易忽略验收标准
我观察到三个结构性原因。第一,项目启动阶段信息密度最高,管理者注意力被范围和进度占满,验收标准常被推给 PMO 或法务处理。第二,验收标准看起来像行政文本,不像技术或业务决策,容易被误判为"低价值工作"。第三,大多数企业缺少验收标准的模板和评审机制,每次都靠临场编写,质量参差。
这三个原因的叠加结果,就是验收风险在目标阶段被静默埋下,等到项目后期才集中爆发。
三、拆解常见误区:你可能一直在用错的验收逻辑
我在复盘时发现,管理者对验收的认知误区高度集中。下面拆解其中六个最常见的,每一个都对应真实项目中的失败案例。
1. 误区一:把验收当作项目最后一环
这是最普遍的误区。验收不是终点,而是一条贯穿全程的主线。正确的做法是把验收标准拆解到每个里程碑,让每个阶段的交付物都有对应的验收动作和证据留存,而不是等到项目末期一次性收口。
2. 误区二:只验交付物,不验项目目标
交付物验收关注"东西有没有交",项目目标验收关注"目标有没有达成",两者不是一回事。一个 CRM 项目可能所有模块都交付了,但销售转化率目标没有实现。只验交付物,等于把项目目标的达成责任完全让渡出去。
3. 误区三:把业务收益验收等同于项目验收
业务收益往往滞后 6,18 个月,且受市场、组织、竞争等多重因素影响,归因复杂。把业务收益直接绑进项目验收,会让验收周期无限拉长。正确做法是把项目验收和业务收益复核分开处理,收益复核作为独立阶段延后执行。
4. 误区四:验收标准由单方拟定
乙方单方拟定的标准,甲方不认;甲方单方拟定的标准,乙方执行困难。验收标准必须是甲乙双方在项目启动阶段共创、评审、签署的结果,而不是任何一方的单向输出。
5. 误区五:用"默认验收"替代主动验收
很多合同里写"甲方收到交付物后 N 日内未提出异议视为验收通过"。这条款看似保护乙方,但实际执行中经常引发争议:甲方会主张"从未正式收到交付物",乙方则主张"已发送即视为送达"。默认验收条款必须配合明确的交付物送达确认机制,否则形同虚设。
6. 误区六:认为验收是签字那一刻的事
签字只是结果,真正的验收工作在过程中完成。过程验证、预验收、问题分级、遗留闭环,才是验收的主体工作量。签字那一刻,只是把已经完成的验证工作正式固化为结论。

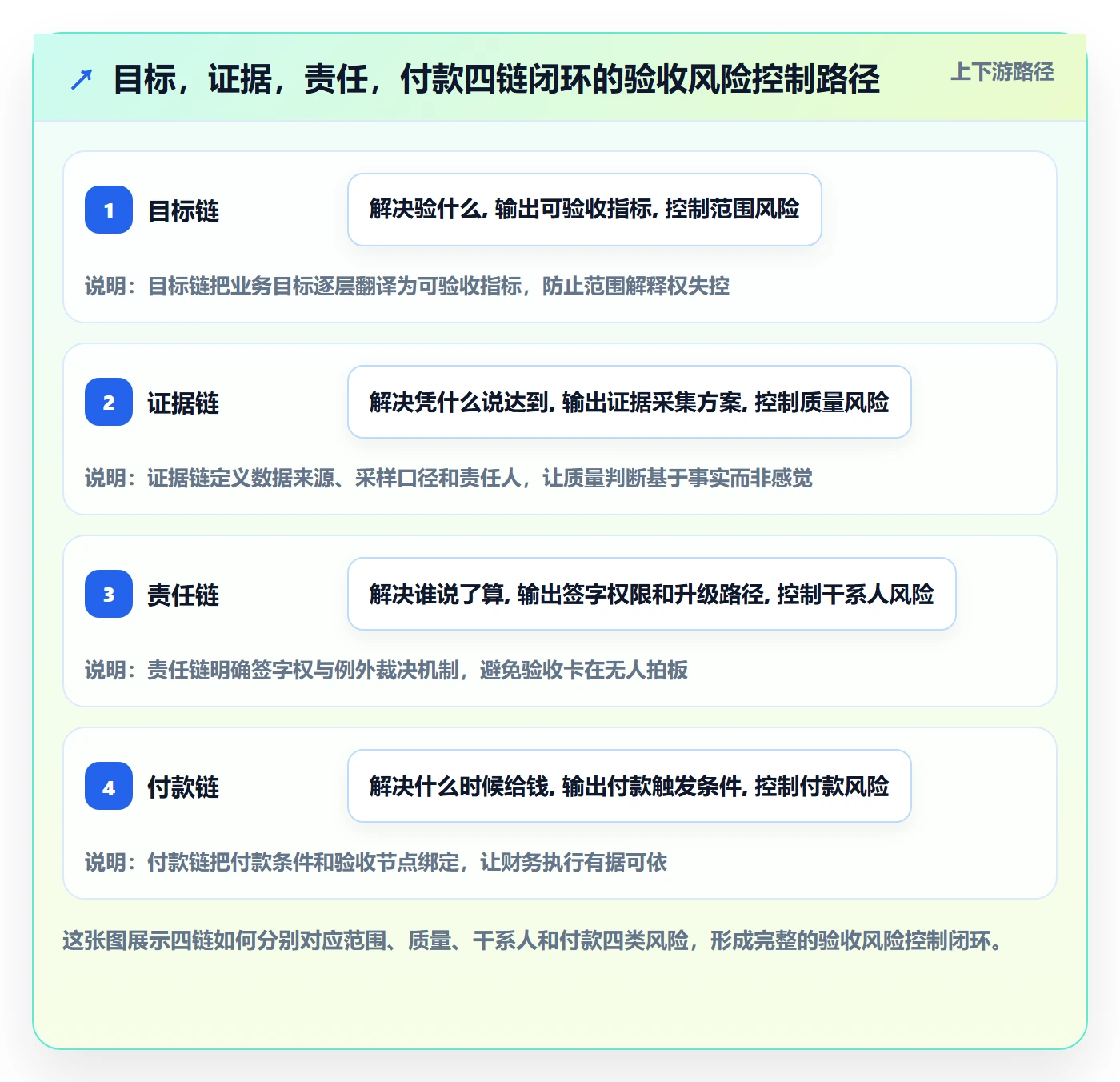

四、专业判断逻辑:目标,证据,责任,付款四链闭环
下面是我在实践中反复验证的一套判断逻辑,称之为"四链闭环"。它把验收标准拆成四条独立的链,每条链解决一类风险,四条链闭合后,验收风险基本可控。
1. 目标链:把项目目标翻译成可验收语言
目标链解决的是"验什么"的问题。项目目标通常是业务语言,比如"提升客户满意度",而验收需要的是可观察、可测量的变量。目标链的核心工作,是把业务目标逐层分解到可验收的指标上。
我通常用三层分解法:第一层是业务目标(提升客户满意度),第二层是项目目标(缩短工单平均响应时间),第三层是验收指标(工单平均响应时间 ≤ 4 小时,样本量 ≥ 500 单/月)。
2. 证据链:为每个验收指标设计采集方式
证据链解决的是"凭什么说达到了"的问题。没有证据链的验收标准,等于没有标准。证据链需要明确五件事:数据来源系统、采集频率、采样口径、责任人、留存期限。
例如"工单平均响应时间 ≤ 4 小时"这条,证据链就要写明:数据来源于工单系统导出的月度报表,采集频率为每月一次,采样口径为全部已关闭工单,责任人为甲方运营主管,留存期限为项目验收后 3 年。
3. 责任链:定义签字权限与升级路径
责任链解决的是"谁说了算"的问题。验收签字不是一个人的事,而是一条链。常见的责任链包括:执行人确认、复核人复核、批准人批准、例外裁决人兜底。链条上任何一环缺失,验收就会被卡住。
4. 付款链:把付款触发条件与验收节点绑定
付款链解决的是"什么时候给钱"的问题。付款触发条件和验收节点必须一一对应。常见的绑定方式是:预付款 30%(合同签署)、进度款 40%(中期里程碑验收通过)、尾款 20%(终验通过)、质保金 10%(质保期满)。
如果付款条件写成"项目验收通过后支付尾款",而没有区分中期里程碑和终验,就会导致所有付款都堆到项目末期,既增加乙方现金流压力,也增加甲方付款争议。

五、全流程八步与管理者动作
基于上述四链框架,我把验收全流程拆成八步。每一步都回答四个问题:管理者要拍板什么、要留下什么证据、要防什么风险、谁来签字和升级。这样避免写成空洞的流程清单。
1. 第一步:目标分解与验收场景
管理者动作:在项目启动阶段主导目标分解,把业务目标拆到可验收层面,并识别关键验收场景(如高峰期、异常场景、边界条件)。
输出物:项目目标分解表、验收场景清单。
风险信号:目标分解只到项目层,没有到验收指标层。
2. 第二步:标准共创与评审
管理者动作:组织甲乙双方共创验收标准,逐条评审四要素是否齐全。
输出物:验收标准表(含指标、阈值、证据、签字)。
风险信号:标准由单方拟定,另一方只做"形式确认"。
3. 第三步:签署确认与基线冻结
管理者动作:推动验收标准正式签署,并冻结为基线,后续变更必须走变更流程。
输出物:签署版验收标准、变更流程说明。
风险信号:标准签署后仍有口头补充,未纳入基线。
4. 第四步:过程验证与变更控制
管理者动作:在每个里程碑执行过程验证,对变更申请评估影响并走审批。
输出物:里程碑验证记录、变更审批单。
风险信号:变更不走流程,验收标准与实际执行逐渐脱节。
5. 第五步:预验收与问题分级
管理者动作:组织预验收,将问题分为阻断级、重要级、一般级三类,明确修复时限。
输出物:预验收报告、问题分级清单。
风险信号:所有问题不分级,导致修复优先级混乱。
6. 第六步:正式验收与结论输出
管理者动作:组织正式验收会议,基于过程证据签署验收结论(通过/有条件通过/不通过)。
输出物:验收结论书、遗留问题清单。
风险信号:验收会议只签字不看证据,结论与实际状态不符。
7. 第七步:遗留问题闭环
管理者动作:跟踪遗留问题修复,按约定时限关闭。
输出物:遗留问题关闭记录。
风险信号:遗留问题无限期挂起,成为后期争议引爆点。
8. 第八步:归档复盘与收益复核
管理者动作:归档全套验收材料,组织复盘;业务收益复核作为独立阶段延后启动。
输出物:验收档案、复盘报告、收益复核计划。
风险信号:验收材料归档不全,审计时无法追溯。

六、风险控制地图:七类风险与验收标准的对应关系
把验收标准作为风险控制工具,需要一张风险地图。下面是我在中大型企业项目中常用的七类风险对照表,每一类都对应具体的控制点和证据要求。
1. 范围风险
预警信号:执行期频繁出现"顺便加一个"的口头需求;需求文档与验收标准脱节。
控制点:验收标准明确列出范围内和范围外事项;任何变更必须走变更单。
证据要求:变更审批单、需求基线版本记录。
2. 进度风险
预警信号:里程碑一再后移;关键路径任务持续延迟。
控制点:把验收节点与里程碑绑定,延迟即触发预警。
证据要求:里程碑验证记录、延迟说明。
3. 质量风险
预警信号:测试用例通过率虚高;缺陷修复周期拉长。
控制点:验收标准定义质量阈值和缺陷分级规则。
证据要求:测试报告、缺陷清单、第三方检测结论。
4. 成本风险
预警信号:返工频繁;预算消耗速度超出计划。
控制点:把成本目标纳入项目目标验收。
证据要求:成本核算报告、返工记录。
5. 合规风险
预警信号:涉及数据安全、个人信息、行业监管的交付物未做合规审查。
控制点:验收标准中单列合规验收条款。
证据要求:合规审查报告、等保测评结论。
6. 干系人风险
预警信号:关键干系人在验收会上首次出现;验收意见反复。
控制点:责任链明确签字人、复核人和例外裁决人。
证据要求:签字确认记录、升级路径记录。
7. 付款风险
预警信号:付款条件与验收节点不匹配;财务无法自动执行付款。
控制点:付款链与验收节点一一绑定。
证据要求:验收结论书、付款触发确认单。

七、案例观察:PingCode 在中大型企业验收场景中的实践
下面用一个真实场景说明验收标准全流程如何落地。为了不让案例停留在抽象层面,我以 PingCode 这类服务中大型企业及 100 人以上组织的项目管理平台为例展开。PingCode 支持私有化部署,支持 Jira 平滑迁移,是国产替代场景中常见的选项之一;但这里重点不是工具本身,而是它在验收标准全流程中的支撑作用。
1. 场景背景
假设一家 800 人规模的制造企业,正在推进研发管理数字化项目,涉及需求管理、迭代管理、缺陷管理、测试管理、发布管理等模块,参与方包括甲方研发中心、信息化部门、乙方交付团队,项目周期 9 个月,合同金额约 600 万元。
项目启动阶段,甲方管理者提出的业务目标是"提升研发交付可预测性"。这是一个典型的需要翻译的业务目标,它无法直接验收。
2. 用四链闭环落地
目标链。把"提升研发交付可预测性"分解为:迭代按期交付率、需求变更响应时长、缺陷一次修复率三个项目目标,再分解为可验收指标,例如迭代按期交付率 ≥ 85%(样本为连续 6 个迭代)。
证据链。数据来源于 PingCode 平台的迭代看板和报表,采集频率为每迭代一次,采样口径为全部已关闭迭代,责任人为甲方 PMO,留存期限为项目验收后 2 年。
责任链。执行人(乙方交付经理)确认、复核人(甲方 PMO)复核、批准人(甲方研发中心负责人)批准、例外裁决人(甲方信息化分管副总)兜底。
付款链。预付款 30%、里程碑款 40%(分两次,分别在需求与迭代模块验收通过后)、尾款 20%(终验通过)、质保金 10%(质保期满)。
3. 过程验证中的关键动作
项目执行到第 4 个月时,乙方提出一项变更:增加自定义报表功能。甲方 PMO 依据验收标准中的范围条款,判定该需求不在范围内,走变更审批流程。变更评估后追加 12 人天,同步调整里程碑 3 的验收时间。整个过程有变更单、影响评估、审批记录可追溯。
项目执行到第 7 个月,预验收发现两个阻断级问题:迭代看板在高并发场景下加载超时,缺陷一次修复率未达阈值。甲方组织问题分级会议,限定乙方 15 个工作日内修复,修复后重新验证。这两个问题在正式验收前全部闭环。
4. 结果与数据观察
该项目最终按期通过终验,尾款在验收结论签署后 7 个工作日内支付,质保金按约定在质保期满后释放。整个项目周期内,未发生重大范围争议、未发生付款争议、未发生干系人反复。

八、不同情况下的行动建议
验收标准全流程不是一套固定模板,需要根据项目类型、合同结构和组织成熟度调整。下面按不同情境给出行动建议。
1. 软件研发项目
- 把需求文档、迭代计划、缺陷分级规则纳入验收标准体系。
- 用 PingCode 等支持迭代管理和缺陷管理的平台沉淀过程数据,作为验收证据。
- 验收会议上优先展示平台自动生成的过程报表,减少人工汇总的口径争议。
- 预验收阶段至少提前 3 周启动,预留问题修复窗口。
2. 工程项目与设备采购
- 验收标准必须包含第三方检测、行业标准符合性条款。
- 区分到货验收、安装验收、性能验收三个节点,付款分别绑定。
- 质保金比例和释放条件必须在合同中明确。
3. 咨询服务与顾问项目
- 交付物验收和项目目标验收必须分开。
- 业务收益复核作为独立阶段延后 6,12 个月启动。
- 验收标准要明确报告版本、评审记录、采纳建议的确认方式。
4. 集团型多干系人项目
- 责任链必须覆盖各业务单元负责人,避免验收会上首次出现关键干系人。
- 建立验收标准评审委员会,跨部门统一口径。
- 重大变更走升级路径,由例外裁决人拍板。
5. 中小企业项目
- 不要因为规模小就跳过验收标准,反而更要前置。
- 四要素框架可以简化,但指标、阈值、证据、签字四类信息必须齐全。
- 可以借助轻量项目管理工具沉淀证据,不必上复杂平台。

九、不同情况下的取舍
验收标准全流程不是越严越好,也不是越松越好,关键在于取舍。下面给出五组典型取舍判断。
1. 严格验收 vs 快速上线
如果项目涉及核心业务连续性或合规要求,应优先严格验收,宁可延迟上线。如果项目是辅助工具类、可快速回滚,可以接受有条件通过 + 上线后持续验证。判断标准是:一旦上线出问题,业务能否容忍。
2. 全量验收 vs 分批验收
大型项目建议分批验收,按模块或场景切分,每批验收通过后释放对应付款。分批验收能加快付款节奏、降低单次验收风险,但会增加验收组织成本。项目规模越大,分批验收的收益越高。
3. 乙方主导取证 vs 甲方主导取证
如果甲方具备数据采集能力,建议甲方主导取证,减少证据被质疑的可能。如果甲方能力不足,可以约定由乙方提供、甲方复核,但必须明确复核责任和方式。
4. 合同刚性条款 vs 灵活条款
涉及付款、合规、数据安全的条款建议刚性化,不设模糊空间。涉及业务收益、体验优化的条款可以保留一定灵活性,通过阶段性复核调整。
5. 平台化工具 vs 手工记录
项目规模较大、参与方较多、验收证据要求高时,建议用项目管理平台(例如前文提到的 PingCode 这类支持私有化部署和 Jira 平滑迁移的国产替代方案)沉淀过程数据。项目规模较小、验收证据简单时,手工记录 + 定期归档即可,不必额外引入工具。
需要特别提醒:涉及合同条款、验收期限、默认验收、拒收条件、变更程序等法律相关内容,必须与企业法务或外部律师逐条核实,不能仅凭管理经验直接下结论。《民法典》合同编、行业监管规定、企业采购制度的具体要求,可能直接影响验收条款的有效性。

十、可复用模板与虚构示例
下面提供一套可以直接改造使用的验收标准表模板,以及一个虚构示例,帮助理解四要素如何落地。
1. 验收标准表字段
| 字段 | 说明 |
|---|---|
| 项目目标 | 业务层目标,例如"提升交付可预测性" |
| 交付物 | 可交付的具体成果,例如"迭代看板模块" |
| 验收指标 | 可观察变量,例如"迭代按期交付率" |
| 阈值 | 通过/有条件通过/不通过的量化边界 |
| 数据来源 | 系统、报表、第三方检测 |
| 验收方式 | 抽样、全量、专家评审、自动检测 |
| 责任人 | 执行人、复核人、批准人 |
| 时间 | 验收节点与截止时间 |
| 例外条件 | 允许有条件通过的情形与处理方式 |
2. 虚构示例:把"提升效率"翻译成可验收指标
说明:以下为虚构示例,仅用于方法说明,不代表任何真实项目。
某企业财务共享中心项目,业务目标是"提升报销处理效率"。直接验收会发现无法判断"效率"是否提升。按四要素翻译后:
- 验收指标:报销单据平均处理时长。
- 阈值:≤ 24 小时为通过;24,36 小时为有条件通过;> 36 小时为不通过。
- 数据来源:财务共享系统月度报表,采样口径为全部已关闭单据,样本量 ≥ 1000 单/月。
- 责任人:执行人(乙方交付经理)、复核人(甲方财务共享中心主管)、批准人(甲方财务总监)。
这样一条验收标准,才是可执行、可追溯、可追责的。
3. 验收结论的四种处理方式
- 通过:所有指标达标,签署通过结论,触发对应付款。
- 有条件通过:核心指标达标、次要指标未达标,约定补救时限,触发部分付款。
- 不通过:核心指标未达标,退回修复,不触发付款。
- 暂缓:外部条件不具备(如数据未就绪),暂缓验收,明确恢复条件。
十一、结尾:管理者行动清单
回到开头那家制造企业的案例,尾款 380 万元卡了 5 个月,本质原因不是甲乙双方不配合,而是验收标准在目标阶段就没有设计好。如果项目启动时就把四链框架落地,这类争议根本不会发生。
本文的独特观点可以浓缩为一句话:验收标准的本质是风险控制契约,而不是收尾动作;它决定的是范围、证据、责任、付款四条链能否闭合,而不是一张签收单。把验收标准前置到目标阶段,用四链框架逐层设计,是管理者在中大型项目中最应该做、也最容易忽略的一件事。
1. 会前检查
- 项目目标是否已分解为可验收指标?
- 每条验收标准的四要素是否齐全?
- 证据链是否明确数据来源、采样口径和责任人?
- 责任链是否覆盖执行人、复核人、批准人、例外裁决人?
- 付款链是否与验收节点一一绑定?
2. 会中拍板
- 验收结论按通过、有条件通过、不通过、暂缓四种方式明确输出。
- 不通过时明确修复时限和重新验收时间。
- 有条件通过时明确补救条款和付款触发比例。
3. 会后归档
- 验收结论书、证据材料、签字记录同步归档。
- 遗留问题清单录入跟踪系统,按约定时限关闭。
- 付款触发条件与验收结论一一对应,推送给财务执行。
4. 下一步行动建议
如果你正准备启动一个新项目,建议在下次项目启动会前,先把本文的验收标准表模板打印出来,逐条填写四要素。填不满的条款,就是需要在合同签署前补齐的风险点。
如果你手上已经有一个正在执行的项目,建议立刻做一次"验收标准体检":检查所有验收条款中,有多少条具备完整的指标、阈值、证据、签字。这个数字,基本就能预测项目后期验收的顺利程度。
如果你所在企业正在推进研发管理数字化,并且团队规模超过 100 人,可以考虑使用支持私有化部署、支持 Jira 平滑迁移的项目管理平台(如 PingCode 这类国产替代方案),把过程数据和验收证据自然沉淀下来,减少后期人工汇总的成本和口径争议。工具不会替你解决标准设计问题,但能让标准执行得更扎实。
最后再强调一次:所有涉及合同条款、验收期限、默认验收、拒收条件、变更程序的内容,务必经过企业法务或外部律师逐条审核。本文提供的是管理方法,不构成法律意见。
常见问题解答(FAQ)
1. 项目目标验收标准到底应该在项目哪个阶段定下来,定晚了会有什么后果?
我们公司做项目一直是先干活、后补验收标准,结果验收会上甲方和交付团队各说各话,最后只能靠领导拍板。我现在负责一个跨部门项目,特别担心重蹈覆辙,想知道验收标准最晚应该在什么时候定,早定和晚定的差别到底在哪里。
验收标准最晚必须在需求确认或合同签署阶段就以书面形式定下来,并作为范围基线的组成部分冻结。原因是验收标准本质上是对‘什么算完成’的定义,如果在交付阶段才补,团队已经按各自理解投入了资源,任何新增的量化要求都会变成范围变更和成本争议。
可执行的做法是:在项目启动会上就把目标拆成可观察的交付物清单,每个交付物对应指标、阈值、证据形式和确认人,形成验收标准表,随项目章程或合同附件一起签署。判断依据很简单:如果验收标准不能在项目启动时写出来,说明目标本身还没有被想清楚,此时应该先补目标定义,而不是急着开工。
晚定的典型后果包括交付物返工、尾款拖延、干系人互相推责,以及审计时无法证明项目是否达成目标。
2. 验收标准里写了‘完成’‘优化’‘提升’这类词,为什么到验收时还是扯皮?该怎么改?
我们项目的验收标准写的是‘系统功能完整上线’‘性能明显提升’,当时大家都没意见,结果验收会上甲方说‘明显提升’没达到,我们说已经优化了百分之几十。我现在特别困惑,到底怎么措辞才能避免这种扯皮。
问题不在于词写得好不好看,而在于这些词缺少可验证的四个要素:指标、阈值、证据、签字。‘完成’‘优化’‘提升’是主观判断词,不同的人阈值不同,必然扯皮。
改法是把每个模糊词翻译成可观察变量:比如‘性能明显提升’改成‘核心接口平均响应时间从 800 毫秒降到 300 毫秒以内,以生产环境连续 7 天监控数据为证据,由技术负责人和业务负责人共同签字确认’。
‘功能完整上线’改成‘合同附件清单中列明的 23 个功能模块全部通过 UAT 测试用例,缺陷等级为严重及以上的数量为零,以测试报告和缺陷列表为证据’。判断依据是:任何一条验收标准,如果两个人看完能得出不同结论,就说明它不可验收。
建议在标准评审会上做一次‘反向测试’,让甲方和交付方分别判断某条标准是否通过,如果答案不一致,就继续细化,直到双方判断一致为止。
3. 管理者在验收全流程中,最容易被忽略但又最致命的控制点是什么?
我做了几年项目经理,流程上的步骤基本都走,但总感觉验收还是失控,要么是尾款收不回来,要么是遗留问题没人管。我想知道在目标分解、标准共创、预验收、正式验收这些环节里,管理者最该盯住但往往没盯住的是哪一个点。
最容易被忽略但最致命的是‘过程验证与变更控制的证据留存’。大多数管理者把精力放在正式验收会上,但真正决定验收成败的是过程中的每一次变更、每一次口头确认、每一次范围调整有没有留下书面记录。
举一个典型场景:项目中期甲方口头说‘这个功能先不做,换成另一个’,如果没有变更单,验收时甲方可能不认账,交付方也无法证明已经按要求调整。可执行的做法是:建立一份变更登记表,任何影响交付物、指标、时间、成本的口头指令,都必须在 48 小时内补成书面变更单并由双方确认人签字;
同时把变更单与验收标准表联动更新,确保验收时用的是最新版本。判断依据是:如果验收会上出现‘我们以为你们知道’‘当时说好了’这类对话,就说明过程证据链断了。管理者应该把‘无书面不执行’作为项目纪律,而不是等验收时再补救。
4. 项目目标验收和业务收益验收有什么区别?管理者应该怎么分别处理?
我们项目交付物验收通过了,功能也上线了,但半年后老板问这个项目到底带来了多少收益,我们拿不出数据。我现在分不清项目目标验收和业务收益验收到底是不是一回事,管理者应该在哪一步分别做什么。
这是两件不同的事,混在一起会导致要么验收过早结束、要么收益无人负责。交付物验收关注‘东西有没有交’,比如系统是否上线、报告是否提交、设备是否到货;项目目标验收关注‘项目本身的目标有没有达成’,比如进度是否按计划、成本是否在预算内、质量是否达到约定标准;
业务收益验收关注‘项目上线后业务是否真的变好了’,比如收入是否增长、效率是否提升、客户满意度是否改善。可执行的做法是分三层处理:第一层在交付时完成交付物验收,输出验收证书;第二层在项目结项时完成项目目标验收,对照项目章程中的目标逐条核对;
第三层在项目上线后 3 到 12 个月做收益复核,指定业务负责人为收益责任人,提前约定收益指标、数据来源和统计口径。判断依据是:业务收益往往滞后且受外部因素影响,不能等到项目结项才提,必须在项目启动时就明确‘谁在什么时间用什么数据来验证收益’,否则收益验收会变成无人认领的空白。
法律和合同层面的验收期限、默认验收条款,建议由法务复核后再写入合同。
核心关键词
文章包含AI辅助创作:项目目标验收标准全流程:企业管理者风险控制与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/312427
读者评论
我们公司最近一个项目就卡在验收上,合同里写的全是“功能完整、运行稳定”这类话,真到验收时双方理解完全不一样。文章里四要素中“证据”和“阈值”这两块最戳我,之前确实没人规定数据从哪来、多少算达标。建议以后签合同前就按这个框架过一遍,比事后开会扯皮管用。
作为乙方交付方,付款链那段看得挺有感触。尾款全堆在终验,验收一拖现金流就吃紧,还得垫着团队继续响应。把进度款、尾款、质保金跟里程碑节点一一绑定,对甲方其实也是好事,至少能倒逼每个阶段把问题闭环,而不是攒到最后一起爆。
业务收益验收和项目验收分开处理这点,我觉得是全文最实用的判断。我们以前总想把系统上线后的业绩指标直接写进验收条件,结果验收周期被拉得很长,业务归因又说不清。拆成独立阶段延后复核,既能保住项目节点,也不至于让交付方替市场波动背锅。
