项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

很多项目延期,并不是因为团队没有做进度计划,而是因为计划表只写了“任务名称、开始时间、结束时间”三列。真正执行时,没人知道任务由谁验收、前置条件是否满足、延期会不会影响上线,项目经理只能反复开会、催进度、改日期。本文提供一套可直接复制到 Excel、在线表格或项目管理平台中的项目进度实施计划模板,并用三个步骤说明如何把目标、任务、依赖、交付物和预警机制连成一个可执行的管理系统。

一、先讲核心结论:效率不是靠把表格做复杂,而是减少三种重复劳动

1. 一份能执行的计划,至少要回答七个问题

我在项目实施中判断一张计划表是否有用,通常不会先看它是否漂亮,而是看团队能否在一分钟内回答七个问题:项目最终交付什么、当前做到哪一步、下一步由谁负责、什么时候完成、完成标准是什么、依赖什么前置工作、出现延期后谁需要被通知。

如果计划表不能回答这些问题,它更像一份“排期记录”,而不是项目管理工具。任务名称和日期只是表面信息,负责人、交付物、前置依赖和风险备注,才是决定计划能否落地的关键字段。

计划字段 解决的问题 缺少时的典型后果
任务名称 明确团队要做什么 工作范围模糊,容易遗漏事项
负责人 明确谁对结果负责 多人参与但无人真正推进
开始时间与截止时间 形成时间约束 任务不断顺延,没有明确承诺
前置任务 明确任务之间的依赖关系 后续工作提前开始,造成返工或等待
交付物与完成标准 判断任务是否真正完成 “做过了”被误认为“完成了”
状态 反映当前执行阶段 项目经理需要逐人询问进展
风险备注 记录可能影响交付的因素 风险直到延期发生后才被发现

2. 所谓“效率翻倍”,本质是减少信息搬运

标题中的“效率翻倍”不应理解为任何项目都能固定提升百分之百。更准确的解释是:当团队使用统一字段、统一状态和统一更新规则后,可以减少重复问进度、重复整理周报、重复确认责任和重复解释延期原因的时间。

以一个十人左右、同时推进多个项目的团队为例,如果项目经理每周需要向八名成员逐一询问状态,每人平均花费十分钟,单次沟通就需要约八十分钟。若再加上整理表格、制作汇报材料和追问延期原因,状态同步很容易占用半天时间。将任务状态、预计完成日期和风险备注放到同一张表中,并不意味着所有沟通都会消失,但能让沟通从“现在怎么样”变成“哪个依赖没有满足、需要谁做什么决策”。

我的判断是:进度计划最先应该优化的不是视觉效果,而是信息流转路径。一项任务只要能够被准确创建、更新、验收和追溯,团队就会少很多低价值沟通。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

3. 三步法的完整逻辑

一份项目进度实施计划可以按照“先定边界、再拆任务、后建跟踪机制”的顺序建立。第一步解决项目到底要交付什么,第二步解决交付结果如何被拆成可执行工作,第三步解决计划被现实打乱后如何更新和纠偏。

  1. 确定目标、范围和里程碑:把抽象目标改写成可以验收的交付结果。
  2. 拆解任务、负责人和依赖:让每项工作拥有唯一责任人、明确交付物和前置条件。
  3. 建立跟踪、预警和调整机制:规定何时更新、怎样判断偏差、延期后如何重排。

这三个步骤不能颠倒。如果一开始没有范围边界,后面的任务拆解会不断变化;如果任务没有依赖关系,时间排期只是日历上的填空;如果没有更新机制,计划发布后很快就会变成过期文档。

二、真实场景:为什么“看起来完整”的项目计划仍然会失效

1. 失败案例:官网改版项目的表格很漂亮,项目却延期了

我曾经复盘过一类常见的官网改版项目。项目周期原本安排为四周,计划表有十几项任务,日期也排得很整齐。第一周需求确认,第二周视觉设计,第三周开发,第四周测试和上线,表面上完全符合常规项目节奏。

真正执行后,问题在第二周集中暴露。需求确认单没有明确哪些页面属于本次改版,设计师按照旧版需求完成了首页和产品页,但客户又临时增加了招聘页面。开发负责人认为设计稿已经可以开始,设计师却认为移动端规范尚未确认。测试人员直到开发结束前一天才拿到测试环境,最终测试时间从五天被压缩到两天。

这张表的问题不是日期不合理,而是缺少三类信息:第一,范围边界没有形成书面确认;第二,设计、开发和测试之间的依赖没有写出来;第三,每项任务没有可验收的交付标准。

如果在计划表中增加“范围确认人”“前置任务”“交付物”“验收状态”四列,很多问题会在项目早期暴露,而不是等到上线前集中爆发。

2. 进度表失效的四个信号

我通常会用以下四个信号判断一张计划表是否已经失去管理价值。

  • 状态长期不变:所有任务连续两周都是“进行中”,说明状态定义过于粗糙,或者成员没有更新责任。
  • 截止日期不断后移:延期后只改日期,不保留原计划日期,团队会失去对偏差的判断依据。
  • 完成率很高但里程碑未完成:完成了大量低优先级任务,却没有完成决定最终交付的关键任务。
  • 会议中出现大量“我以为”:有人以为需求已确认,有人以为设计已经评审,有人以为测试环境已经准备好,这通常代表依赖和验收标准没有被记录。

特别需要注意的是,“任务完成率”不能直接等同于“项目完成度”。完成九个简单任务,并不代表一个决定上线的核心任务已经完成。对于存在明显关键路径的项目,项目经理应优先看关键里程碑和高风险任务。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

3. 为什么任务不能拆得太大,也不能拆得过细

任务粒度是制定计划时最容易被忽略的判断。任务写成“完成产品开发”,负责人无法准确估算工期,也无法在中途判断进展。任务拆成“创建文件夹、打开开发工具、提交第一次代码”等几十个动作,又会让团队把大量时间花在维护表格上。

我建议使用一个简单标准:一项任务必须能够明确负责人、预计周期、交付物和验收人。如果这四项无法明确,任务通常过大;如果一项任务只需要几分钟、没有独立交付结果,则通常没有必要单独列出。

对于周期较长的工作,可以按阶段拆分。例如“完成市场调研”可以拆成“确定调研对象”“设计问卷”“完成访谈”“整理数据”“输出结论报告”。这样既能观察过程,又不会把每个微小动作都塞进表格。

三、第一步:先确定项目目标、范围和关键节点

1. 把项目目标改写成可验收的结果

“提升客户满意度”“推进系统建设”“完成营销推广”都可以作为方向,但不能直接作为项目计划的最终目标。项目计划需要把方向改写成可以判断完成与否的结果。

模糊目标 可执行目标 需要确认的验收依据
完成系统优化 完成订单查询和退款流程改造,并通过业务验收 功能清单、测试报告、验收单
提升网站体验 完成首页、产品页和移动端页面改版并上线 设计评审记录、上线链接、问题清单
推进市场推广 在指定渠道完成活动投放并提交数据复盘 投放记录、转化数据、复盘报告

目标越接近可验收的交付物,任务拆解就越容易。反过来,如果项目负责人和管理层对“完成”没有一致定义,后续所有日期都只是估计,不是真正的承诺。

2. 明确范围内和范围外的工作

我建议在项目启动时单独建立“范围边界”字段,而不是把范围说明藏在会议纪要里。范围内写清楚本次一定要完成的工作,范围外写清楚暂不处理、需要另行评估或属于后续版本的内容。

范围外清单并不是推卸工作,而是控制计划稳定性的重要工具。当客户或管理层提出新增需求时,项目经理可以将其放入变更评估,而不是直接塞进当前排期。新增工作至少要重新评估工期、资源、预算和验收节点。

3. 用里程碑锁定阶段性承诺

里程碑不是普通任务的放大版,而是一个具有管理意义的确认点。例如“需求确认完成”意味着范围被正式锁定,“设计评审通过”意味着开发可以依据该版本继续推进,“测试通过”意味着项目进入上线验收阶段。

  • 需求阶段:需求确认单完成并获得业务方确认。
  • 方案阶段:设计方案或技术方案通过评审。
  • 执行阶段:形成可测试版本或阶段性交付物。
  • 验证阶段:测试报告中没有未处理的高优先级问题。
  • 交付阶段:客户、业务方或管理层完成最终验收。

里程碑最好设置明确的“通过条件”和“责任确认人”。只有日期而没有通过条件的里程碑,往往会变成形式上的节点。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

4. 第一步完成后的基础信息模板

字段 填写示例 判断标准
项目名称 企业官网改版项目 能够与其他项目清晰区分
最终目标 完成核心页面改版并通过上线验收 可通过交付物或验收单判断
项目周期 5月1日至5月28日 包含评审、测试和验收时间
项目负责人 项目经理 对整体计划、风险和沟通负责
范围内工作 首页、产品页、移动端适配 明确本期必须交付的范围
范围外工作 招聘页重构、会员中心改版 新增内容需要走变更评估
关键里程碑 需求确认、设计评审、测试通过、上线验收 每个节点都有通过条件和确认人

四、第二步:把目标拆成任务,补齐负责人、交付物和依赖

1. 用工作分解结构建立任务骨架

我在实际排期时不会直接从“谁什么时候做什么”开始,而是先按交付结果建立工作分解结构。顺序通常是:项目目标、工作阶段、工作包、具体任务、交付物。这样可以先确保事情没有漏掉,再讨论人员和日期。

例如一个产品上线项目,不能只列出“产品上线”这一项。至少应拆出需求确认、技术评估、视觉设计、开发实现、测试修复、上线准备、数据观察和复盘等工作阶段。每个阶段还可以继续拆成能够独立验收的工作包。

2. 每项任务都要有唯一负责人

“产品、设计、开发共同负责”在协作上听起来很合理,但在进度管理中往往意味着无人对最终结果负责。多人可以参与一项任务,但最好只设一个直接负责人,由他负责推进、更新状态和提交交付物。

负责人并不一定亲自完成全部工作。项目经理可以把一项任务交给开发负责人,由开发负责人再安排具体成员。但在项目计划表中,必须存在一个能够被明确通知、明确追问和明确验收的责任入口。

3. 用交付物和完成标准替代模糊表达

“完成设计”不是一个合格的完成标准,因为设计稿可能还没有经过评审,也可能只完成了桌面端而没有完成移动端。更有效的写法是“输出首页、产品页和移动端设计稿,并通过产品负责人评审”。

交付物可以是文档、代码版本、测试报告、合同、数据报表、培训记录或验收单。对于无法直接形成文件的任务,也应该描述清楚结果,例如“完成客户访谈并在会议纪要中确认三项核心需求”。

4. 把依赖关系写进计划,而不是只放在项目经理脑中

依赖关系是进度表最有价值、却最容易被遗漏的字段。需求未确认,设计就可能反复修改;设计未评审,开发就可能根据错误版本编码;开发未完成,测试就无法正式开始。

在表格中,可以直接使用前置任务编号,也可以进一步标记依赖类型。常见依赖包括“完成后才能开始”“完成后才能验收”“等待外部审批”“等待供应商交付”和“共享同一关键资源”。

任务编号 阶段 任务名称 负责人 计划开始 计划结束 前置任务 交付物及完成标准 状态 风险备注
1 需求 完成需求确认 产品经理 5月1日 5月3日 需求确认单并获得客户确认 已完成 范围已锁定
2 设计 输出页面设计 设计师 5月4日 5月10日 1 三类页面设计稿通过评审 进行中 移动端规范待确认
3 开发 完成前端开发 开发负责人 5月11日 5月20日 2 形成可测试版本 未开始 依赖接口文档
4 测试 完成测试修复 测试负责人 5月21日 5月25日 3 高优先级问题关闭并输出测试报告 未开始 预留两天修复缓冲
5 上线 完成上线验收 项目经理 5月26日 5月28日 4 上线确认单和发布记录完成 未开始 需要客户确认发布时间

5. 检查同一资源是否被重复排期

项目延期的另一个高频原因,是表格只检查任务有没有负责人,没有检查负责人是否在同一时间承担了过多关键任务。尤其在中大型企业或100人以上组织中,一个专家可能同时服务多个项目,资源冲突比单个任务工期更容易成为瓶颈。

我建议在排期完成后做一次“资源横向扫描”:按负责人筛选任务,检查同一时间段内是否有两个以上关键任务;再按外部资源筛选,确认审批人、供应商、测试环境和技术专家是否被重复占用。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

6. 第二步的判断标准:任务拆得是否刚好

  • 如果任务周期超过两周,通常需要检查是否包含多个可独立验收的工作包。
  • 如果任务没有独立交付物,通常不适合单独列为管理任务。
  • 如果一项任务有多个完全不同的负责人,应考虑拆分或指定直接负责人。
  • 如果任务开始前必须等待审批、设计稿、数据或供应商,应明确写入前置依赖。
  • 如果任务延期不会影响任何交付物或后续节点,应评估它是否属于非关键工作。

五、第三步:建立跟踪、预警和延期调整机制

1. 先定义统一状态,再规定更新频率

状态不需要设计得特别复杂,但必须能够反映任务卡在哪里。对于大多数团队,我建议使用“未开始、进行中、待确认、已完成、已延期、已取消”六种状态。

“待确认”是一个很有用的状态。很多任务其实已经由执行人员完成,但仍在等待客户、业务负责人或管理层确认。如果把它直接标记为“已完成”,项目经理会误以为该阶段已经关闭;如果只标记为“进行中”,又无法看出任务卡在验收环节。

更新频率应根据项目特征决定。周期短、依赖多、上线风险高的项目,可以每天更新关键任务;周期较长且节奏稳定的项目,每周更新一次即可;对于审批、供应商交付和上线窗口等高风险事项,则应在状态变化时及时更新。

2. 同时保留计划日期和预计日期

很多团队延期后直接把截止日期改成新的日期,这会让表格看起来永远没有延期。更好的方式是保留“原计划结束时间”和“当前预计完成时间”两个字段。

例如,设计任务原计划5月10日完成,5月8日发现客户反馈延迟,预计5月12日完成。此时不要覆盖原日期,而应记录计划结束日为5月10日、预计完成日为5月12日,并在风险备注中写明“客户反馈延迟两天,开发开始时间待重新评估”。

只有保留计划与实际之间的差异,团队才能看见偏差是何时产生、由什么原因造成、是否反复发生。

3. 用三个指标观察项目是否偏离

第一个指标是计划完成率,计算方式为“已完成任务数除以计划应完成任务数,再乘以百分之百”。它适合做快速概览,但不能单独用于判断项目是否健康,因为不同任务的工作量和重要性并不相同。

第二个指标是进度偏差,即计划完成时间与当前预计完成时间之间的差异。偏差为零不代表没有风险,因为有些任务可能仍在按期执行,但缓冲时间已经被消耗。

第三个指标是关键路径延误。关键路径上的任务一旦延误,通常会影响最终交付日期;非关键路径上的任务即使延期,只要不消耗全部浮动时间,也不一定影响项目结束。

指标 计算或判断方式 适合发现什么 不能单独说明什么
计划完成率 已完成任务数 ÷ 应完成任务数 × 100% 整体任务推进速度 无法体现任务权重和关键路径
进度偏差 预计完成日期 – 原计划完成日期 任务是否正在晚于基线 无法直接说明延期原因
关键里程碑完成率 已完成里程碑 ÷ 应完成里程碑 阶段交付是否真正推进 无法覆盖所有细节任务
高风险任务数量 统计标记为高风险的未关闭任务 未来延期的潜在来源 风险等级需要结合影响范围判断

4. 延期后按影响范围选择动作

任务延期后,第一反应不应该是立刻加人。加人只能解决部分资源问题,如果延期原因是需求反复、审批等待、供应商未交付或前置条件缺失,盲目增加人员反而可能制造更多沟通和返工。

  1. 先确认原因:区分资源不足、需求变更、依赖未完成、质量返工和外部等待。
  2. 再确认影响:判断是否影响后续任务、关键路径、里程碑和最终交付日期。
  3. 再选择方案:根据原因选择加资源、并行推进、调整范围、替换方案或重新协商日期。
  4. 最后更新记录:保留原计划,写入预计日期、处理动作、责任人和下一次检查时间。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

5. 用计划基线管理变化,而不是追求“永不变更”

项目计划一定会变化。成熟的进度管理不是要求计划永远不变,而是区分正常调整和未经评估的范围扩张。原计划可以作为基线,当前预计日期反映现实,变更记录说明为什么变化以及谁批准了变化。

当范围、资源或交付日期发生重大变化时,应重新评估项目基线。否则,团队会同时背负旧计划和新需求,最终表格里的每个日期都失去可信度。

六、完整项目进度实施计划模板:复制后即可使用

1. 项目基础信息模板

项目名称 项目负责人 计划开始日期 计划结束日期 项目目标 当前阶段
填写项目名称 填写负责人 填写日期 填写日期 填写可验收结果 需求/设计/开发/测试/上线

基础信息区不宜写成长篇背景介绍。它的作用是让任何参与者快速知道项目是什么、谁负责、什么时候结束、当前处于哪个阶段。

2. 任务进度表模板

序号 阶段 任务名称 负责人 协作人 计划开始 原计划结束 预计完成 前置任务 交付物 完成标准 状态 风险等级 备注
1 需求 填写具体任务 唯一负责人 参与人员 日期 日期 日期 任务编号或无 文档、版本或报告 可验证条件 未开始 低/中/高 等待事项或风险
2 设计 填写具体任务 唯一负责人 参与人员 日期 日期 日期 任务编号 设计稿 通过评审 进行中 低/中/高 变更说明
3 开发 填写具体任务 唯一负责人 参与人员 日期 日期 日期 任务编号 可测试版本 完成自测并提交 待确认 低/中/高 环境或资源信息

3. 风险与变更记录模板

日期 风险或变更事项 影响任务 影响范围 处理方案 责任人 预计关闭日期 当前结果
5月8日 客户反馈延迟 设计任务、开发任务 可能影响开发开始时间 提前准备接口文档,压缩非核心修改 项目经理 5月10日 待确认

风险记录最好采用“事实+影响+动作”的写法,而不是只写“存在风险”。例如,“外部接口尚未提供,可能导致开发延期两天,已安排技术负责人在5月9日前确认替代方案”就比“接口有风险”更容易执行。

4. 适合多人协作时的工具选择

如果项目只有三五个人、任务数量不多,Excel或在线表格完全可以开始。它的优势是成本低、上手快、字段可自由调整;不足是提醒、权限、变更记录和跨项目汇总往往需要人工维护。

当组织规模达到100人以上,同时存在多个研发、交付、产品或客户项目时,建议评估专业项目管理平台。此时重点不只是做一张表,而是需要统一项目模板、权限体系、跨项目资源视图、自动提醒、里程碑看板和历史记录。

PingCode为例,它更适合中大型企业及100人以上组织使用。对于已有研发流程、需要多人协作和跨团队跟踪的项目,可以重点评估任务依赖、版本管理、需求到交付的追踪能力,以及私有化部署对数据和权限管理的支持。

如果团队原来使用 Jira,迁移时不应只关注任务数据能否导入,还要检查项目层级、字段映射、工作流、权限、历史记录和报表是否能够平滑衔接。国产化替代的价值,也不只是更换一个界面,而是降低长期维护、部署和组织协作上的适配成本。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

七、用一个延期案例演示:设计晚两天,如何避免上线日期一起后移

1. 原始排期与实际变化

假设一个企业官网改版项目计划在5月28日上线。需求确认安排在5月1日至5月3日,设计安排在5月4日至5月10日,开发安排在5月11日至5月20日,测试安排在5月21日至5月25日,5月26日至5月28日用于上线准备和验收。

5月8日,客户反馈比原计划晚一天,并新增了两个页面的文案修改。设计师判断全部设计稿要到5月12日才能完成,比原计划晚两天。此时,项目经理不能只在表格里把设计结束日期改成5月12日,然后继续假设开发和测试日期不变。

2. 先判断延期是否进入关键路径

设计任务是开发任务的前置条件。如果开发必须等待全部页面完成,设计延误两天将直接推迟开发开始时间,进而挤压测试时间。但如果开发可以先处理接口、组件和不涉及新增页面的模块,部分工作就可以并行推进。

因此,我会把设计任务拆成两部分:核心页面设计和新增页面设计。核心页面如果能够在5月10日前完成并通过评审,开发可以按原计划开始;新增页面则在5月12日完成后补充开发。这样做的前提是开发架构允许并行,且新增页面不会改变核心数据结构。

3. 调整后的计划记录

任务 原计划 实际判断 调整动作 对最终上线的影响
核心页面设计 5月10日完成 可按期完成 先锁定核心页面并安排快速评审 不影响开发启动
新增页面设计 未列入原计划 预计5月12日完成 单独建立变更任务,补充评估工期 可能影响部分开发工作
开发实现 5月11日至5月20日 核心模块可按期开始 先开发已确认模块,等待新增页面 暂不影响主路径
测试修复 5月21日至5月25日 测试窗口仍为5天 提前准备测试用例和环境 上线日期暂不调整
上线验收 5月26日至5月28日 保持原计划 5月20日再次检查新增页面风险 保留调整空间

4. 什么时候应该直接调整最终日期

如果新增页面会改变核心接口、数据库结构或验收范围,开发就无法真正并行;如果客户反馈还会继续增加,需求本身也没有重新锁定,此时继续坚持5月28日上线只是在制造虚假承诺。

当关键路径没有可压缩空间、测试时间已经低于最低质量要求,或者范围变化超过原项目边界时,应坦诚调整上线日期。专业的项目管理不是永远报喜,而是尽早让相关方看见选择:延长时间、增加资源、减少范围,或者接受更高风险。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

八、不同项目类型的行动建议与取舍

1. 短周期活动项目:优先管理截止时间和外部依赖

营销活动、展会执行、短期促销等项目通常周期短,任务数量不一定多,但外部依赖集中。供应商、场地、物料、审批和发布窗口任何一个环节延误,都可能直接影响活动开始。

这类项目不必建立特别复杂的层级,但必须提前锁定外部资源和不可逆节点。建议每天更新关键任务,每个高风险任务设置替代方案,并将“供应商确认”“物料到场”“审批通过”等事项作为独立任务。

  • 优先字段:截止时间、外部负责人、交付地点、验收状态。
  • 最容易忽略的风险:供应商承诺没有书面记录。
  • 主要取舍:减少表格复杂度,但不能减少风险和验收字段。

2. 软件研发项目:优先管理依赖、版本和质量门禁

研发项目的计划不能只按照“开发开始,开发结束”排期,还要考虑需求确认、技术评审、接口准备、测试环境、缺陷修复和发布审批。代码完成不等于版本可交付,测试通过也不一定等于具备上线条件。

如果研发团队规模较大,建议将需求、任务、缺陷、版本和里程碑关联起来。对于中大型企业及100人以上组织,使用支持权限管理、跨团队协作、私有化部署和历史追踪的项目管理平台,通常比多个孤立表格更容易保持信息一致。

  • 优先字段:前置依赖、版本、缺陷等级、测试结果、发布窗口。
  • 最容易忽略的风险:测试环境和接口资源没有纳入计划。
  • 主要取舍:并行开发可以缩短周期,但会增加集成和沟通成本。

3. 工程实施项目:优先管理现场条件和关键路径

工程、交付和实施项目往往受现场条件、设备到货、人员资质、客户验收和安全要求影响。计划表中除了任务和时间,还应记录地点、前置条件、供应商、验收人和不可施工日期。

这类项目不宜为了追求排期紧凑而过度压缩缓冲。天气、运输、现场协调和审批都可能产生不可控变化,合理的缓冲不是浪费,而是对不确定性的定价。

  • 优先字段:现场条件、物料状态、供应商、验收节点、缓冲时间。
  • 最容易忽略的风险:设备未到场但任务已经排入施工周期。
  • 主要取舍:增加缓冲会降低表面排期效率,但能提高交付可信度。

4. 多项目并行团队:优先管理资源冲突和项目优先级

当一个人同时参与多个项目时,单项目计划表往往看不出冲突。项目经理需要增加跨项目资源视图,检查关键人员在同一时间段是否被多个项目占用,并由管理层明确哪些项目优先级更高。

如果所有项目都被标记为“最高优先级”,实际上等于没有优先级。遇到资源冲突时,应根据客户承诺、业务价值、合同节点、风险等级和延期成本排序,而不是由谁催得更急来决定。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

5. 不同管理成熟度团队的选择

团队状态 建议做法 暂时不要做什么
刚开始建立计划机制 先统一字段、状态和更新频率 不要一开始就设计几十个字段
项目数量逐渐增加 建立项目模板、里程碑和风险清单 不要让每个项目使用不同口径
多人跨部门协作 增加权限、依赖、提醒和变更记录 不要继续依赖个人聊天记录
中大型组织多项目并行 评估专业项目管理平台和资源视图 不要只比较单用户价格
已有旧平台或研发工具 先确认数据迁移、流程映射和权限兼容 不要只迁移任务标题和截止日期

九、常见误区:这些做法会让计划表越用越乱

1. 误区一:把所有任务都排成串行

为了让计划看起来清楚,有些项目经理会把任务一个接一个排列。这样虽然容易画时间线,却可能人为拉长项目周期。只要不存在强依赖,需求分析、环境准备、素材收集、测试用例设计等工作可以适度并行。

但并行不是越多越好。并行任务数量增加后,沟通、集成和返工成本也会上升。我的建议是:先找出真正的前置条件,再对可以独立推进的工作做有限并行,而不是让所有人同时开工。

2. 误区二:用百分比掩盖任务状态

“完成百分之八十”听起来很精确,但如果没有统一口径,成员可能按投入时间估算,项目经理可能按交付物估算,业务方又可能按验收结果估算。三种百分比放在一起,往往无法比较。

更稳妥的做法是优先使用状态和交付物。若必须使用百分比,应提前定义口径,例如需求确认完成占阶段权重百分之三十、设计评审通过占百分之二十、开发完成占百分之三十、测试验收占百分之二十。

3. 误区三:只更新未来日期,不保留历史计划

覆盖原计划日期会让项目表变得“永远准时”,但管理层看不到真实偏差,团队也无法复盘估算误差。应至少保留原计划结束日期、当前预计结束日期、实际完成日期和延期原因。

4. 误区四:把风险单独放在另一份文件里

单独的风险清单容易变成汇报材料,任务执行时却没人查看。高风险事项应直接关联到受影响任务,并注明责任人、影响范围、应对动作和下一次检查时间。

5. 误区五:为了工具而工具

有些团队购买了功能很多的项目管理平台,却没有先统一任务定义、状态口径和审批规则,结果只是把混乱从表格搬到了系统。工具可以提升可见性和协作效率,但不能替团队完成范围判断、优先级决策和责任划分。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

十、项目经理可以直接执行的检查清单

1. 项目启动前检查

  • 项目目标是否已经改写为可验收结果?
  • 范围内和范围外的工作是否已经区分?
  • 关键里程碑是否有明确的通过条件?
  • 项目负责人和最终验收人是否明确?
  • 项目周期是否包含评审、测试、审批和验收时间?

2. 任务排期后检查

  • 每项任务是否有唯一负责人?
  • 任务是否具备独立交付物?
  • 任务名称是否能够直接指导执行?
  • 前置依赖是否已经写入表格?
  • 关键人员是否在同一时间被多个项目重复占用?
  • 高风险任务是否设置了缓冲或替代方案?

3. 每周跟进时检查

  • 哪些任务已经完成,是否有对应交付物?
  • 哪些任务处于待确认状态,卡在谁那里?
  • 哪些任务的预计完成时间晚于原计划?
  • 延期是否影响关键路径或里程碑?
  • 本周是否产生了新的范围、资源或外部依赖变更?
  • 每个问题是否都有下一步动作、责任人和截止时间?

4. 项目收尾时检查

  • 实际完成日期是否已经补齐?
  • 原计划与实际偏差是否有原因记录?
  • 未完成任务是否已经关闭、转入下一阶段或取消?
  • 客户或业务方是否完成最终验收?
  • 哪些延期原因需要沉淀为下一次项目的模板规则?

十一、最后的专业判断:好计划不是预测未来,而是让变化有记录、有代价、有选择

1. 计划的价值在于提高决策速度

项目管理不可能消除变化。需求会增加,人员会调整,供应商会延迟,技术方案也可能被推翻。计划表真正的价值,是让团队在变化发生后快速判断:影响了什么、谁需要决策、有哪些可选方案、每种方案要牺牲什么。

如果表格只有任务和日期,变化发生后只能靠会议重新解释。如果表格包含依赖、交付物、风险和原计划,团队就可以基于事实做取舍,而不是基于感觉争论。

2. 先用最小可行模板,再逐步增加管理能力

第一次建立项目计划时,我不建议直接复制一套几十列的复杂模板。可以先从任务、负责人、起止时间、前置任务、交付物、状态和风险备注七个字段开始,连续使用两到四周,再根据实际问题增加版本、审批人、资源负载和变更记录。

对于小团队,在线表格可能已经足够;对于中大型企业及100人以上组织,特别是需要私有化部署、跨部门权限、研发流程管理或从 Jira 平滑迁移的团队,则应进一步评估专业项目管理平台的流程适配和数据治理能力。

3. 下一步:用一张表完成今天的项目排期

  1. 先写出项目最终要交付的结果,不要只写项目名称。
  2. 列出需求、设计、执行、测试、验收等阶段,并标记关键里程碑。
  3. 把每个阶段拆成有负责人、有交付物、有完成标准的具体任务。
  4. 补充前置依赖、原计划结束日期、预计完成日期和风险备注。
  5. 和团队约定更新频率,以及延期后的判断和升级规则。
  6. 运行一周后复盘:哪些字段没人填、哪些状态不够用、哪些依赖最容易出问题。

项目进度实施计划不是一张把日期填满的表,而是一套把目标、责任、依赖、验收和变化连接起来的协作规则。当团队能够用同一套计划语言讨论任务和风险,项目管理效率才有可能真正提升;至于是否达到“翻倍”,应通过状态同步耗时、延期次数、返工人天和里程碑达成率持续验证,而不是仅凭感觉判断。

项目进度实施计划模板:3个步骤让你的项目管理效率翻倍

常见问题解答(FAQ)

1. 项目进度实施计划模板应该包含哪些字段,才能真正用于执行?

我以前做项目计划时,最开始只记录任务名称、负责人和截止日期,表格看起来很完整,但项目一延期就不知道该改哪里。后来我发现,真正影响执行的不是字段越多越好,而是能不能回答“谁在什么时间交付什么结果、依赖什么、出了偏差怎么办”。

一份能落地的项目进度实施计划,至少要包含任务、负责人、开始时间、截止时间、前置任务、交付物、完成标准、状态和风险备注。只有任务和日期的表格,本质上只是日历,不是管理计划。我曾在一个官网改版项目中测试过两种表格。

第一版只有“设计、开发、测试”三个大任务,项目延期后,团队花了近两小时开会,仍然无法判断问题卡在需求、视觉确认还是接口联调。第二版增加了前置依赖和交付标准后,同类会议通常可以压缩到30分钟以内。

字段作用填写示例 任务名称明确要完成的具体工作完成首页视觉稿并提交评审 负责人确定唯一责任人视觉设计师A 前置任务说明任务依赖关系需求确认单已通过 交付物明确最终产出可评审的视觉稿文件 完成标准避免“做过了”与“做好了”混淆完成移动端和桌面端页面,并通过评审 状态反映当前执行阶段进行中、待确认、已延期 我的建议是先用上述9个字段跑完一个项目,再根据实际问题增加预算、工时或审批人等字段。

字段过多会让团队产生维护负担,最后变成没人更新的“信息档案”。

2. 项目任务应该拆分到什么粒度,才能避免计划过粗或过细?

我经常遇到一个问题:把任务写成“完成系统开发”,执行时没人能准确估算;但如果细化成几十个很小的动作,项目经理每天都在维护表格。我想知道,任务拆到什么程度,才既方便跟进,又不会增加管理成本?

任务拆分的合适粒度,不是固定按一天、三天或一周来规定,而是看这项工作能否由一个明确负责人独立交付,并且能被客观判断是否完成。只要一项任务仍然包含多个不同产出、多个责任人或多个验收环节,就说明它还需要继续拆分。

我在一次产品上线项目中,把“完成支付功能开发”拆成了接口开发、异常流程处理、前端联调和测试环境部署四项任务。拆分后发现,真正拖慢进度的不是开发,而是第三方接口资料没有确认。如果继续使用一个大任务,这个依赖问题很可能直到上线前才暴露。

可以用下面三个问题判断任务是否需要继续拆分: 这项任务是否只有一个主要负责人?完成后是否能产出一个可检查的结果?负责人能否在项目会议上用一句话说明当前卡点?如果三个问题中有两个答不上来,就应该继续拆分。

比如“推进客户合作”过于模糊,可以改成“提交合作方案”“完成商务评审”“取得客户书面确认”三个任务。不过,任务也不宜拆成“发送邮件”“打开文档”这类动作。我的经验是,普通项目可以把任务控制在半天到五个工作日内;

超过五个工作日的任务优先检查是否包含多个交付物,短于半天且不会形成独立结果的动作,通常放进备注或子任务即可。

3. 项目延期后,应该如何修改项目进度实施计划?

过去我处理延期时,最容易犯的错误是直接把最终截止日期往后拖两天,然后继续按原计划执行。结果是表格里的日期变了,任务依赖、资源安排和客户预期却没有变,第二次延期很快又发生了。

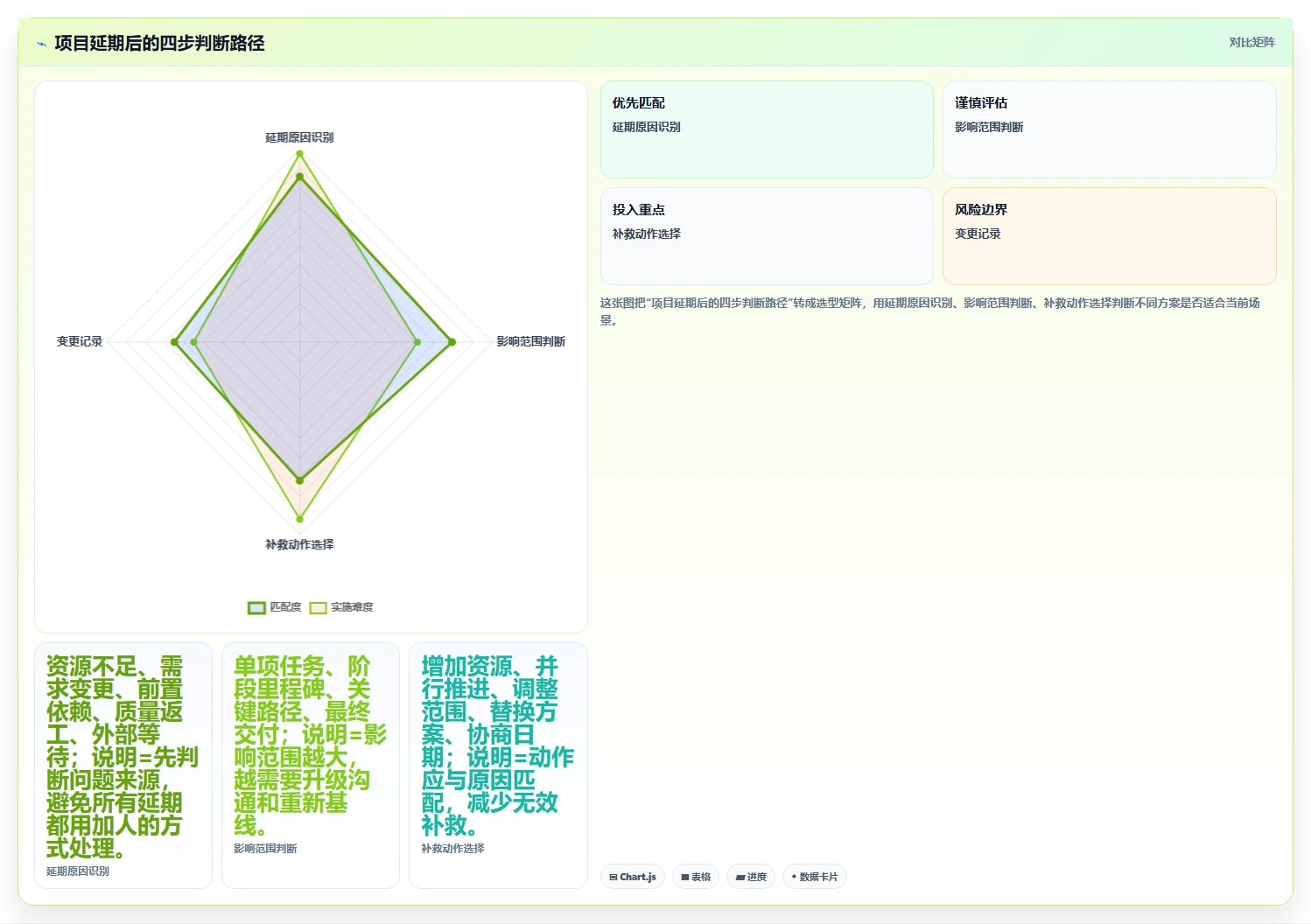

延期处理不能只修改一个日期,而要先判断延期发生在哪里、是否位于关键路径,以及它会不会阻塞后续任务。一个设计任务晚两天,如果后面有三项工作都依赖设计稿,影响就不只是两天,而可能是整个上线节点。我通常按照“原因,影响,方案,承诺”四步更新计划。

先记录延期原因,例如客户反馈晚到、接口资料缺失或负责人被临时调走;再判断哪些后续任务受到影响;然后比较加人、并行、压缩范围和调整顺序等方案;最后更新预计完成时间,并同步给相关人员。例如,原计划5月10日完成设计评审,实际预计5月12日完成。若开发必须等待最终设计稿,原定5月11日开始的开发就会顺延。

此时可以提前准备开发环境和接口文档,让不依赖视觉稿的基础工作先开始,同时把非关键页面调整放到首轮测试后处理。

延期情况错误处理更合理的处理方式 前置任务延期只修改最终项目日期检查所有后续依赖任务和里程碑 关键人员被占用要求原负责人加班解决重新分配任务或增加协作人员 客户反馈延迟继续等待,不更新计划设置反馈截止时间和升级机制 非核心需求增加直接加入原排期评估是否调整范围、预算或上线时间 需要特别注意的是,任务数量完成率不能代表真实进度。

已经完成9个小任务,但唯一的上线验收任务没有完成,项目仍然可能处于高风险状态。因此延期判断要优先看里程碑和关键路径,而不是只看完成任务数量。

4. 项目进度计划表用Excel、在线表格还是某项目管理平台,应该怎么选?

我曾经把一个只有6个人、20多项任务的小项目直接搬进复杂的管理系统,结果团队花在学习和维护上的时间比项目本身还多。后来我反过来测试,发现工具选择的关键不是功能数量,而是团队是否愿意按统一规则更新计划。

如果项目参与人数少、任务数量不多、依赖关系简单,Excel或在线表格通常已经够用。它们的优势是上手快、字段可自由调整,适合项目启动阶段和一次性项目;缺点是提醒、权限、变更记录和跨项目统计需要人工维护。

当项目出现多人协作、任务依赖复杂、每周都需要汇报,或者负责人同时参与多个项目时,再考虑某项目管理工具或某项目管理平台。此时工具的价值主要体现在自动提醒、权限控制、状态汇总、甘特图和历史记录,而不是把普通表格换一个界面。

使用场景优先选择原因 3至8人、任务少于30项Excel或在线表格维护成本低,足以满足基础排期 多人跨部门协作在线协作表格或项目管理平台便于权限管理、评论和状态同步 任务依赖多、延期频繁带甘特图和依赖管理的工具可以快速识别关键路径和连锁影响 同时管理多个项目某项目管理平台方便查看成员负载、跨项目优先级和整体风险 我的选型顺序通常是先确定管理规则,再选择工具。

至少要先统一任务命名方式、状态定义、更新频率和延期处理流程。如果这些规则没有建立,换工具只会把混乱从表格复制到系统里。可以先做一个两周试运行:统计每周计划更新耗时、逾期任务发现时间、进度会议时长和重复沟通次数。如果工具没有让这些指标改善,就不应因为功能列表很长而继续投入。

核心关键词

读者评论

胡嘉禾

文章把项目延期的原因归结到责任人、依赖关系和验收标准,比较贴近实际。尤其是保留原计划日期这一点,确实有助于复盘延期原因。

秦静怡

三步法的逻辑比较清晰,适合直接整理到表格或项目管理平台中。不过不同项目的任务粒度和更新频率仍需结合团队规模调整,不能完全照搬。

秦思源

官网改版案例很有代表性,说明任务完成率高并不等于项目接近交付。把关键里程碑单独跟踪,对识别上线风险比较有帮助。

罗欣

文中提供的字段较完整,负责人、前置任务、交付物和风险备注都很实用。实际使用时还应明确谁负责验收,否则状态更新仍可能流于形式。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/31209

(0)
飞飞飞飞
10大项目管理在线工具对比:哪个最适合你的团队?
上一篇 2026年8月27日 上午11:13
揭秘10种黑盒测试的种类:哪一种最适合你的项目?
下一篇 2026年8月27日 上午11:16

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
