目标对齐怎么做?管理层实操方法:项目目标从0到1

去年三季度,我以外部顾问身份旁听了一家约 400 人规模公司的项目复盘会。半年前他们开过一次"战略对齐会",参会 30 多人,会后每个人都签了目标确认书。半年后复盘时,产品负责人说"我以为优先级早就定了",研发负责人说"我没收到预留人力",销售负责人说"客户要的功能一个都没上线"。签字是真的,共识是假的。

这不是执行力问题。我过去几年跟踪过二十多个跨部门项目,凡是"会上都同意、会后各做各的"的项目,根因几乎都不是沟通不充分,而是从头到尾没有人负责设计对齐机制。注意,是机制,不是态度。管理层在目标对齐里的真正职责,不是把目标讲得更动听,而是让一句意图在组织里变成一份可执行、可追溯、可变更的承诺。这篇《目标对齐怎么做?管理层实操方法:项目目标从0到1》,讲的就是这套动作到底长什么样。

先给结论:目标对齐不是统一思想,而是一套可验收的管理动作

如果把"目标对齐"理解成开会、宣讲、统一认识,那它永远没有完成标准,也就永远无法验收。我在给中大型企业做项目治理咨询时,通常先把结论摆在桌面上:对齐是一组有输入、有输出、有验收口径的管理动作,而不是一种氛围。

三个核心判断

判断一:目标对齐失败,多数不是"没说清楚",而是"没有承载结构"。说清楚是一次性的信息传递,承载结构是持续起作用的机制。前者靠会议,后者靠模板、责任、节奏和变更规则。

判断二:管理层的角色是设计者、翻译者和裁判者,不是宣讲者。宣讲只解决了"我知道",没有解决"我承诺"和"我能做到"。设计者负责搭建对齐流程,翻译者负责把战略语言转成业务语言,裁判者负责在冲突时做取舍。

判断三:从 0 到 1 的对齐过程,可以拆成六步,每步都有可交付物。没有交付物的对齐,等于没做。这六步的产出分别是:立项简报、目标澄清表、拆解与依赖表、目标契约、跟踪看板、复盘记录。

对齐断层通常出现在五个位置

我把项目目标失效的常见位置归纳为五类断层:方向断层(为什么做没说清)、语言断层(目标不可判断)、责任断层(没有人真正承诺)、资源断层(目标与人力不匹配)、节奏断层(没有固定检查点)。这五类断层的分布,跟组织规模有明显关系。

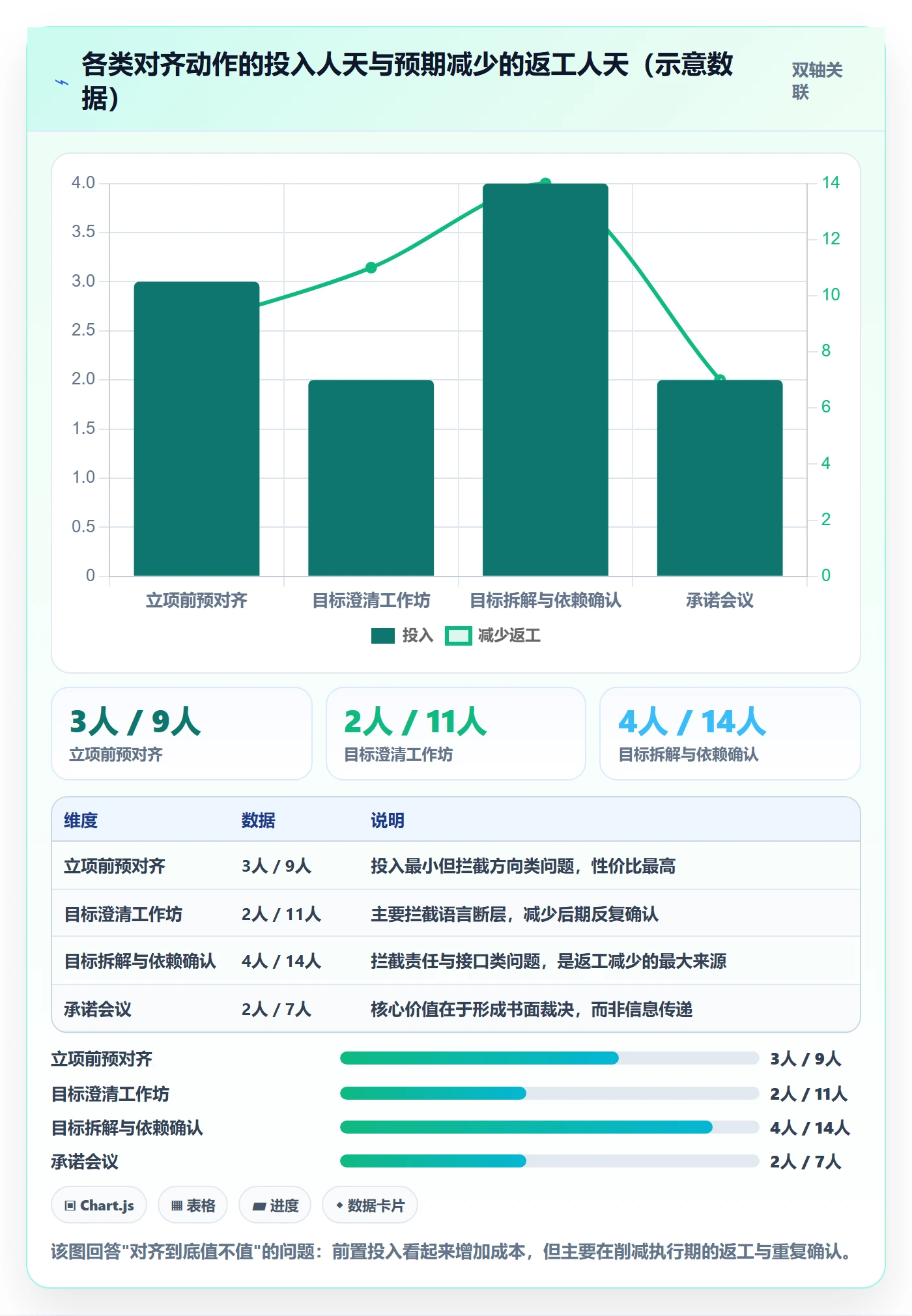

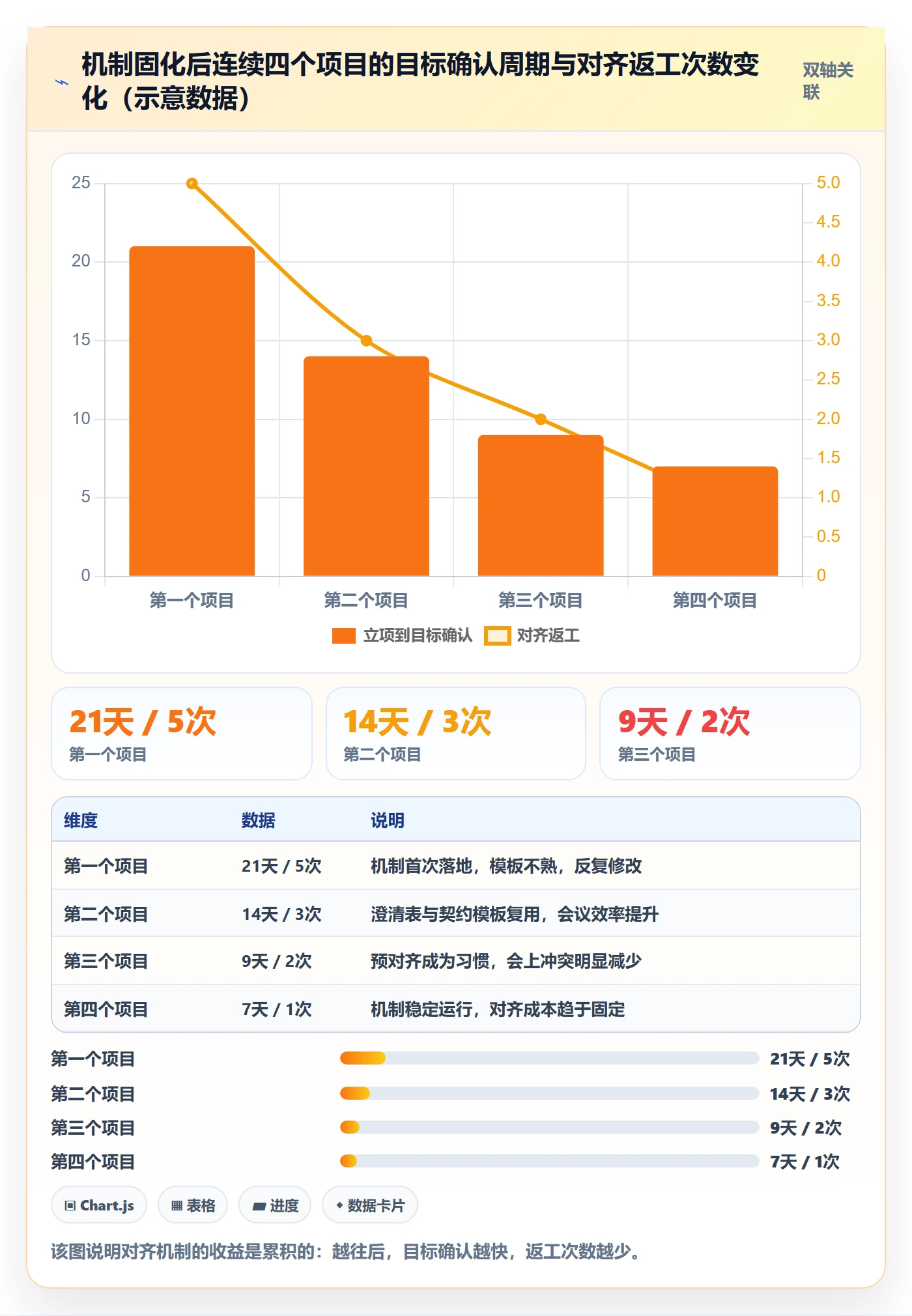

下面这张图是我根据近三年参与过的 34 个项目咨询与复盘记录做的样本推演,用来展示不同规模组织里断层出现的相对集中度,不是行业统计。

目标对齐怎么做?管理层实操方法:项目目标从0到1

六步法总览

后面的正文会逐步展开这六步。这里先给全貌,方便你对号入座:

第0步 立项前预对齐:先把"为什么做"在发起人、资源方、关键干系人之间谈拢,产出立项简报。

第1步 目标澄清:把口号翻译成判断标准,产出目标澄清表(含成功标准与反指标)。

第2步 目标拆解:从项目目标拆到团队承诺,产出拆解与依赖表。

第3步 承诺会议:把对齐会开成承诺现场,产出目标契约。

第4步 执行中对齐:用节奏和看板防止漂移,产出跟踪记录与变更日志。

第5步 复盘固化:把一次经验变成组织资产,产出复盘表与模板迭代。

真实场景:目标对齐到底在哪几个瞬间崩掉

抽象讲机制容易飘。我挑三个我亲眼见过、并且反复出现的崩点,它们几乎覆盖了大部分项目目标失效的现场。

场景一:会上点头,会后各自理解

一家做企业服务的公司立项"提升续费率"。会上 CEO 说得很清楚:续费率从 78% 提到 85%。会后,客户成功团队开始做回访,产品团队开始做新功能,销售团队开始给折扣。三个月后,续费率只涨了 1.2 个点,但新功能做了一堆,折扣把毛利吃掉了 4 个点。

问题出在哪?"提升续费率"这句话里没有说清楚靠什么提升、不能牺牲什么。管理层没有给出反指标,比如"毛利不得低于某个水平""不能靠延长账期换续约"。没有反指标的目标,等于把取舍权下放给了每个团队,而每个团队的取舍标准天然不同。

场景二:跨部门目标互相抵消

另一家制造企业的数字化项目,目标写着"上线周期缩短 30%"。研发团队为此把测试环节压缩,质量团队则被考核"上线后缺陷数不上升"。两个目标单独看都合理,放在一起就是互斥:一边要快,一边要稳,但没有人提前裁决谁优先。

这类冲突不是靠"加强沟通"能解决的,它需要在承诺会议上有一次明确的裁决,并把裁决写进目标契约。没有书面裁决,冲突会在执行期以"互相抱怨"的形式持续消耗项目。

场景三:目标写了,资源没到

这是最常见的崩点,也是最容易被管理层忽略的。目标在会上定了,但人力没有从其他项目里释放出来,预算没有走完审批,关键岗位没有招到。团队拿着一份看起来完整的目标,实际上没有对应的产能。三个月后进度落后,复盘的结论往往是"执行不力",而真实原因是目标确认和资源确认是两件事,管理层只做了前者。

我给客户的硬性建议是:目标契约上必须有一栏"资源确认人签字"。没有资源签字的目标,不进入执行阶段。这一条在很多组织里推行阻力最大,但效果最直接。

目标对齐怎么做?管理层实操方法:项目目标从0到1

六个常见误区:管理层最容易踩的坑

这些误区我在不同公司反复见到,而且踩坑的往往不是新人,而是经验丰富的管理者。因为它们的共同特征是,看起来都对,做起来都空。

  1. 误区一:把宣讲当对齐
    开一场大会讲战略、讲目标、讲愿景,然后认为对齐完成了。宣讲解决的是信息覆盖度,不解决承诺度和可行性。判断标准很简单:宣讲结束后,你能不能让每个团队用一句话说出"我要交付什么、什么时候、验收标准是什么"?说不出来,就是没对齐。
  2. 误区二:只对齐目标,不对齐资源
    目标与资源必须同时确认。我看到过太多项目,目标书签了字,人力表是空的。管理层的动作应该是:目标确认单和资源确认单放在同一份文件里,同一时间签字。
  3. 误区三:只开大会,不做小会
    大会适合宣布和承诺,不适合暴露分歧。真正的分歧要在会前的 1 对 1 里先摸清楚。我的经验是:一个 90 分钟的对齐会,需要事先 3 到 5 次各 20 分钟的一对一预沟通,否则会上的"同意"多数是礼貌性同意。
  4. 误区四:目标没有边界和反指标
    只写"要达成什么",不写"不能牺牲什么"。反指标的作用是给执行者一个取舍护栏,避免为了达成目标而破坏其他重要事项。反指标一般写 1 到 3 条即可,太多会让执行者无所适从。
  5. 误区五:用工具替代机制
    买了项目管理工具,建了目标树,就以为对齐自动发生。工具是机制的载体,不是机制本身。如果组织没有承诺会议、没有变更规则,工具里填的目标只会变成另一种形式的口号。
  6. 误区六:变更不透明,团队重复返工

目标改了但只通知了一部分人,是返工的主要来源之一。变更本身不可怕,可怕的是变更没有记录、没有通知范围、没有生效时间。管理层需要明确:什么级别的变更需要谁批准,批准后多久内同步到所有相关方。

目标对齐怎么做?管理层实操方法:项目目标从0到1

专业判断逻辑:项目目标从 0 到 1 的六步实操法

接下来是全文最有价值的部分。每一步我都会给三样东西:我的判断、具体动作、可直接复用的模板或话术。你可以按需取用,不必六步都做,但我建议至少做第 1、2、3 步。

第0步:立项前预对齐,先把"为什么做"谈拢

(1)我的判断

项目目标失败的种子,多数在立项前就埋下了。立项前预对齐的核心不是谈方案,而是谈三件事:为什么现在做、不做的代价是什么、成功长什么样。这三件事只在发起人、资源方和关键干系人之间谈,不要开大会,人多了只会变成表态。

(2)具体动作

发起人先写一页纸立项简报,不超过 500 字。

与资源方(通常是研发、财务、人力负责人)做 1 对 1 预沟通,确认资源是否可能到位。

与关键干系人确认边界:这次不做什么,明确写出来。

识别"伪共识"信号:长时间沉默、只点头不提问、用"我们尽量配合"代替明确承诺。

(3)一页纸立项简报模板

`项目立项简报(一页纸)

项目名称:

发起人:

拟启动时间:

  1. 背景与触发事件(为什么是现在):
  2. 要解决的核心问题(一句话):
  3. 如果不做,代价是什么:
  4. 成功标准(可判断,1-3 条):
  5. 明确不做的范围:
  6. 初步资源需求(人力/预算/系统):
  7. 关键干系人与他们的关注点:
  8. 预对齐结论:发起人 / 资源方 / 干系人 三方是否已确认`

(4)避坑提示

不要用"战略性、重要性、必要性"这类词填简报。如果写不出"不做的代价",说明这个项目可能不该立。我见过最有效的一句追问是:"如果这个项目推迟半年,公司会损失什么?"答不上来的项目,通常不具备从 0 到 1 的能量。

第1步:目标澄清,把口号变成判断标准

(1)我的判断

目标不是形容词,是判断标准。判断一个目标是否澄清完毕,我的标准只有一个:当两个团队对同一件事有不同做法时,能否用这个目标判断谁对。如果不能,就还需要澄清。

(2)具体动作

改写目标句式:动词 + 对象 + 结果 + 时间 + 约束。

定义成功标准和反指标:什么算成功、什么算失败、什么不能牺牲。

确认优先级规则:当目标与目标冲突时,谁让位于谁。

把目标从抽象名词改成可观察的行为或结果。

举个我实际用过的改写例子。"提升用户体验"这类目标无法判断,改成:"在 2026 年 Q2 结束前,把新用户完成首次关键操作的中位耗时从 6.5 分钟降到 4 分钟以内,同时客服首次响应时长不得高于 2 小时。"后者可以直接用于验收,也自带约束条件。

(3)目标澄清表模板

`项目目标澄清表

目标句式:动词 + 对象 + 结果 + 时间 + 约束

成功标准(1-3 条,可测量):

  • 标准1:
  • 标准2:
  • 标准3:

反指标(不能牺牲的事项,1-3 条):

  • 反指标1:
  • 反指标2:

优先级规则:

  • 当目标A与目标B冲突时,优先:
  • 判断依据:

对齐检查清单(五项全答才算完成):

  • 为什么做:
  • 做到什么程度:
  • 谁负责:
  • 有什么资源:
  • 何时检查:`

(4)避坑提示

不要机械套用 SMART。SMART 是有用的检查工具,但把它当成写作模板,会产出大量"可量化但无意义"的目标,比如"提升协作效率 20%",效率怎么定义、由谁测量、基线是多少,全都没说。可量化不等于可判断,这是两个不同的标准。

第2步:目标拆解,从项目目标到团队承诺

(1)我的判断

拆解不是切任务,而是让每个团队明确"我承诺交付什么"。这两者的差别在于:任务是动作,承诺是结果。管理层要盯的是结果层承诺,而不是动作清单。

(2)具体动作

用成果树拆解:项目目标 → 关键成果 → 团队承诺 → 里程碑。

责任到人:明确谁决策、谁执行、谁配合、谁验收。

梳理依赖关系:接口人、交付物、时间点三要素缺一不可。

识别资源缺口:拆解完成后立刻对照人力表,找出缺口。

(3)拆解与依赖表模板

`目标拆解与依赖表

关键成果 负责团队 唯一负责人 验收标准 依赖方 接口人 交付时间
成果1
成果2
成果3

资源缺口清单:

  • 缺口项 / 影响范围 / 补齐方式 / 补齐时间 / 确认人`

(4)避坑提示

最常见的错误是"每件事都有负责人,但没有人对最终结果负责"。一个跨部门项目,如果关键成果的负责人写了三个部门,实际等于没有负责人。我的原则是:一个关键成果只写一个名字,其他人写在配合栏。这个规则看起来很硬,但它能把责任断层的出现率显著压下来。

4. 第3步:承诺会议,把对齐会开成承诺现场

(1)我的判断

对齐会的产出不应该是"大家达成一致",而应该是"大家签署了一份可以追溯的契约"。会议的价值在于当场裁决冲突,而不是传递信息,信息传递完全可以用文档异步完成。

(2)90 分钟议程

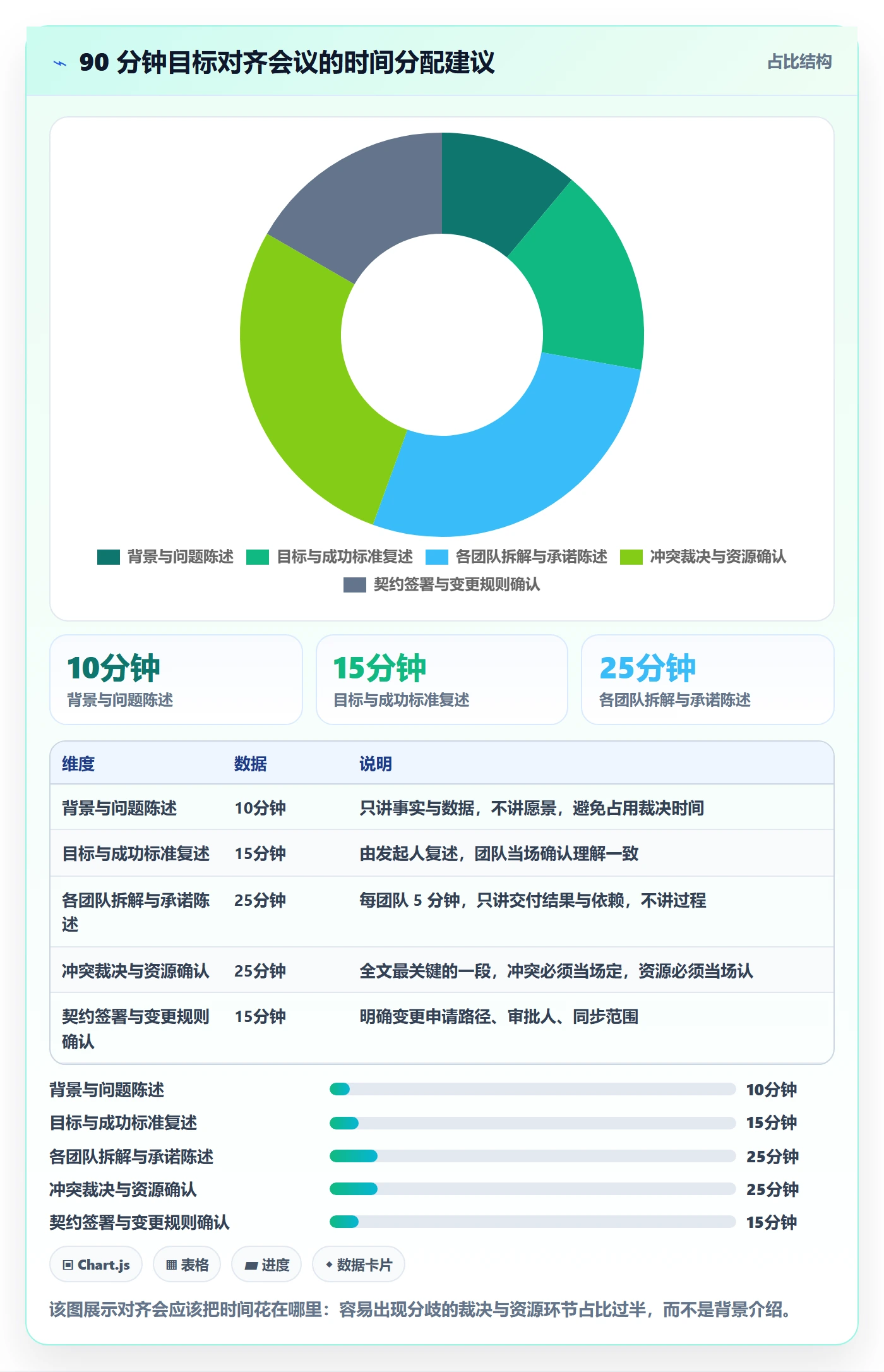

下面这张图是我常用的时间分配。它的关键设计在于:把 25 分钟专门留给冲突裁决,而不是用最后 5 分钟"看看大家还有没有问题"。

目标对齐怎么做?管理层实操方法:项目目标从0到1

(3)冲突处理话术

冲突最怕的不是激烈,而是含糊。我在现场常用下面这套三段式话术,顺序不能反:

  • 先确认共同目标:"我们先确认一下,两位都同意这个项目的成功标准是 X,对吧?"
  • 再分离诉求类型:"现在分歧是在资源上,还是在优先级上,还是在时间上?"
  • 最后由裁判者给出裁决并记录:"这个点由我决定:优先保证 A,B 的时间顺延两周,写进变更记录。"

(4)目标契约模板

项目目标契约
项目名称 / 版本 / 生效日期

发起人(签字):

项目负责人(签字):

资源确认人(签字):

项目目标(含成功标准与反指标)
关键成果与唯一负责人
依赖关系与接口人
资源承诺(人力/预算/系统,含确认时间)
检查节奏(周检查/月复盘/里程碑评审的时间与责任人)
变更规则

可由团队负责人自行决策的变更范围:

需项目负责人审批的变更范围:

需发起人或决策委员会审批的变更范围:

变更同步范围与时限:

本契约的失效条件

(5)避坑提示

不要在会上讨论方案细节。方案讨论应该放在专题会,对齐会只解决"做什么、谁承诺、什么标准、什么资源、怎么变更"。我见过太多对齐会最后变成了技术方案评审,散会后目标依然没定。

5. 第4步:执行中对齐,用节奏和看板防止漂移

(1)我的判断

目标漂移不是突然发生的,它是每天一点点累积出来的。管理层的任务不是每周追问进度,而是建立一个能让漂移提前可见的节奏。凡是到里程碑前才发现的偏差,都说明节奏设计有问题。

(2)四层节奏

  1. 日站会(15 分钟):只讲阻塞和依赖变化,不讲进度百分比。
  2. 周检查(45 分钟):对照目标契约检查关键成果,更新风险看板。
  3. 月度复盘(90 分钟):评估目标是否仍然成立,是否需要变更。
  4. 里程碑评审(半天):验收关键成果,决定是否进入下一阶段。

(3)三个看板

目标看板跟踪关键成果的状态与验收标准达成情况;依赖看板跟踪跨团队接口的交付状态;风险看板跟踪风险项、责任人、缓解动作和触发条件。三块看板里,依赖看板最容易被忽略,但它是跨部门项目最主要的返工来源。

(4)管理层每周必问的五个问题

  • 本周有没有关键成果的验收标准发生变化?
  • 有没有跨团队依赖的交付时间被推迟?
  • 有没有出现资源被抽走或新增缺口?
  • 有没有变更已经发生但没有走审批流程?
  • 下周最可能出问题的是哪一个接口?

(5)变更阈值参考

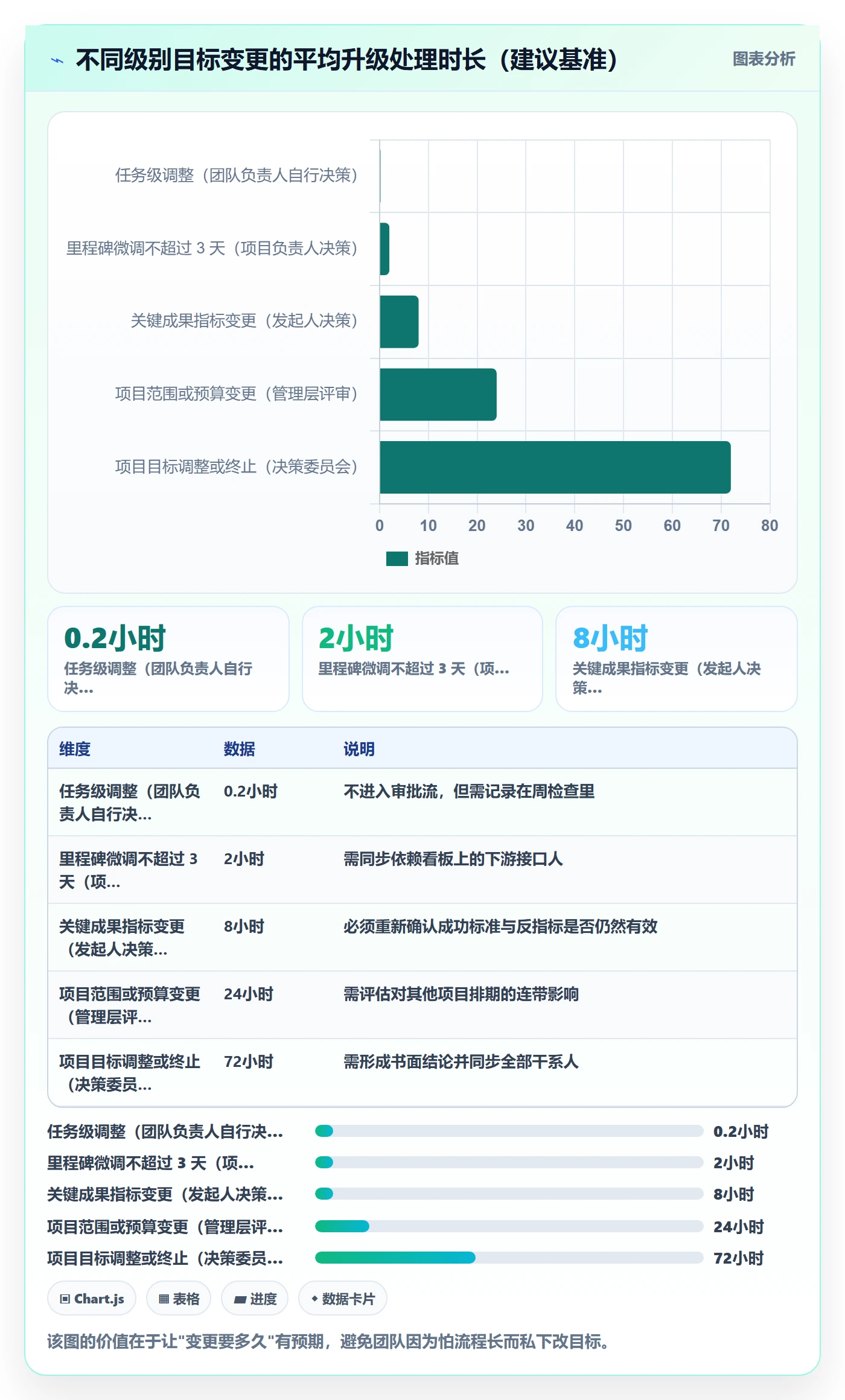

变更规则的难点在于"什么程度算需要升级"。我一直建议用可量化的阈值,而不是靠感觉。下图是我在项目中常用的升级处理时长参考,用来让团队预期"提变更要多久"。

目标对齐怎么做?管理层实操方法:项目目标从0到1

6. 第5步:复盘固化,让下一次从 0 到 1 更快

(1)我的判断

复盘的目的不是总结成败,而是判断对齐机制本身哪里失效了。项目成功但目标其实早就跑偏了,这种"成功的失败"最危险,因为它会强化错误的做法。

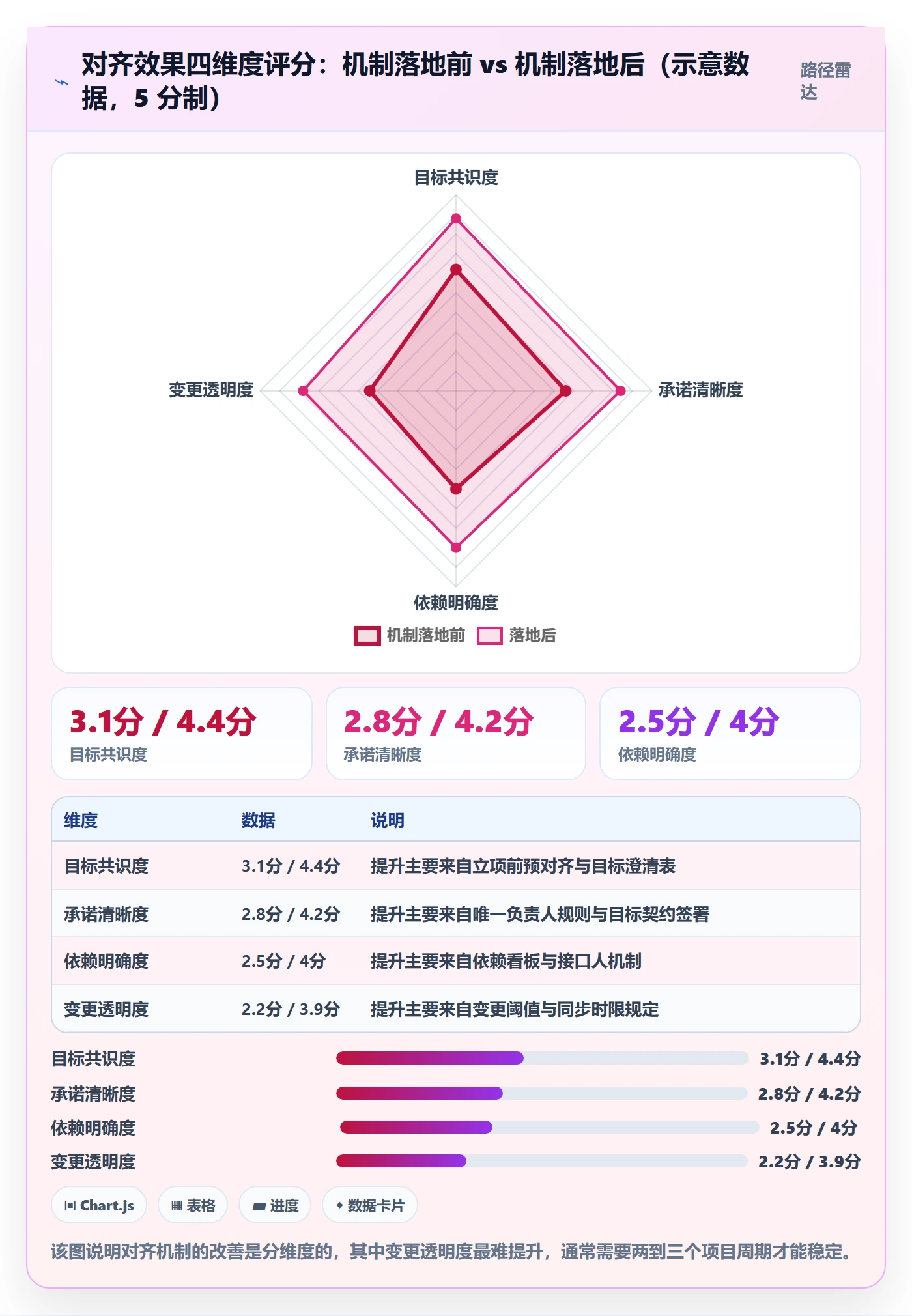

(2)对齐效果评估四维度

我通常用四个维度做对齐效果验收,每个维度用 5 分制打分,由项目核心成员匿名评分:目标共识度、承诺清晰度、依赖明确度、变更透明度。当四个维度里有两项低于 3 分时,说明下一轮必须调整对齐机制,而不能只调整执行动作。

目标对齐怎么做?管理层实操方法:项目目标从0到1

(3)复盘四问

  1. 目标是否清晰到可以判断对错?(对应语言断层)
  2. 责任是否真的到人,且只有一个名字?(对应责任断层)
  3. 资源是否与目标同步确认?(对应资源断层)
  4. 变更是否全程透明,所有相关方是否及时知晓?(对应节奏断层)

(4)沉淀为组织资产

复盘的产出应该是模板迭代,而不是一份总结文档。每次复盘后,我会推动更新至少一项资产:立项简报模板、目标澄清表、对齐会议程、目标契约、复盘表。迭代三个项目周期后,通常能看到新项目的启动周期明显缩短。

目标对齐怎么做?管理层实操方法:项目目标从0到1

一、案例与数据观察:一家 300 人研发组织的三次尝试

这一节讲一个我深度参与过的案例。为保护客户信息,公司名称与部分细节做了脱敏处理。这是一家约 300 人的企业级软件公司,同时跑 6 到 8 个跨部门项目,研发、产品、实施、销售四条线经常互相等。

1. 第一次尝试:加会议,结果更乱

管理层的第一个反应是加会。项目周会从每周一次增加到三次,还加了双周全员对齐会。三个月后,项目平均交付周期不但没缩短,反而延长了。我后来做访谈时发现,团队的时间被会议切碎,加上每次会议都没有明确产出,讨论的问题会反复出现。

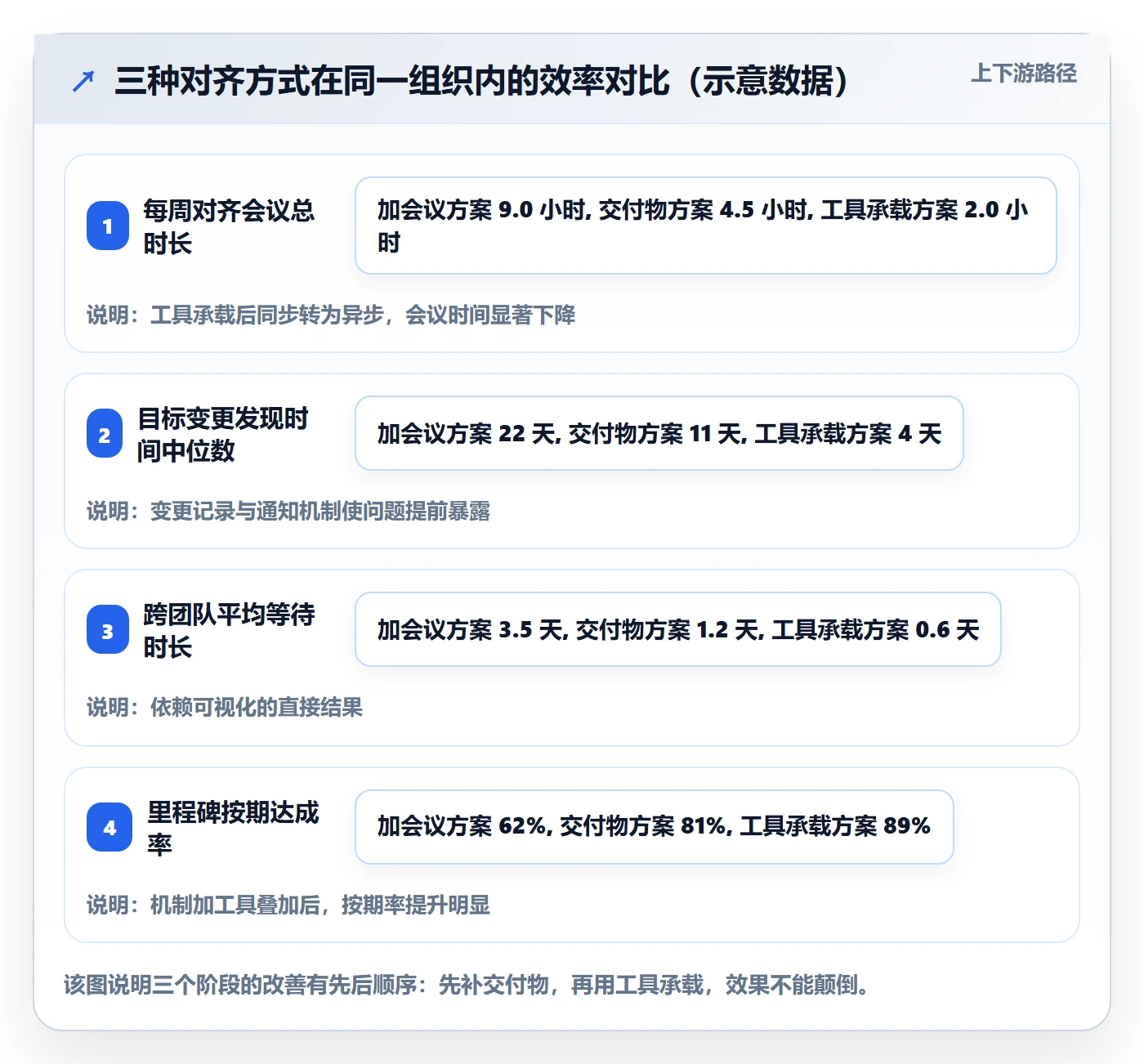

这次尝试的数据观察是:每周对齐会议总时长从 3.5 小时涨到 9 小时,但目标变更的发现时间中位数只从 26 天提前到 22 天。会议时长增加了 157%,信息同步效率只改善了 15%。这说明问题不在会议数量,而在会议有没有产出和节奏设计。

2. 第二次尝试:先把交付物补齐

第二次我们换了思路,不再加会,而是先把六步法里的交付物补上:立项简报、目标澄清表、拆解与依赖表、目标契约。第一轮只在一个项目上试点,规定所有跨团队依赖必须写进依赖表,并且每条依赖必须有接口人。

试点项目的结果比较明显:跨团队等待时间从平均每次 3.5 天降到 1.2 天,里程碑延期次数从 4 次降到 1 次。这个改善不是因为流程更严,而是因为依赖被写下来之后,等待变成了可见的问题,而不是每个人各自忍受的常态。

3. 第三次尝试:用工具承载机制

机制确定之后,第三个问题出现了:靠文档和邮件维护目标契约、依赖关系和变更记录,成本太高。这时才轮到工具登场。我们的选型标准有三条:能承载目标到关键成果的层级结构、能记录变更与依赖、能支持 300 人规模的分权管理。

这个客户最终选择了 PingCode。它的适配点主要在三个方面:一是目标与关键成果的层级结构比较完整,能把项目目标、关键成果、里程碑、任务串起来,正好对应我们六步法里的第 2 步和第 3 步产出;二是它主要服务中大型企业及 100 人以上组织,这个规模段的产品设计更贴近多层级、多项目的管理场景;三是它支持私有化部署,也支持从 Jira 平滑迁移,对于研发团队已有大量历史数据的公司来说,迁移成本是必须算进去的一项。

需要说清楚的是:工具不能替代机制。在这个案例里,如果第二次尝试的交付物没有先补齐,直接上工具,结果只会是把混乱搬到一个更整齐的界面上。工具真正解决的问题是让机制可维护、可追溯、可持续,而不是让目标自动对齐。

目标对齐怎么做?管理层实操方法:项目目标从0到1

二、不同情况下的行动建议

六步法不是每家公司都要全做。组织规模、项目数量、决策链条长度不同,优先级完全不同。我按规模给了四套建议,你可以直接对号入座。

1. 20 人以下团队:只做两件事

这个规模不需要复杂机制。优先做的是目标澄清表和一页纸立项简报,两页纸能覆盖 80% 的问题。对齐节奏用每周一次 30 分钟检查即可,不要引入多层级审批。工具上可以先用文档,不必上系统。

2. 20 到 100 人:补上依赖和责任

这个阶段的痛点是跨职能协作变多。优先做的是拆解与依赖表,并且严格实行"一个关键成果只写一个负责人"。对齐会议可以固定在每两周一次,60 分钟。工具可以开始考虑轻量级方案。

3. 100 到 500 人:进入机制化阶段

这个规模需要完整的六步法,尤其是承诺会议和变更规则。这个阶段最容易被忽略的是变更管理,因为项目多了之后,变更的连锁影响开始显现。如果研发团队规模在 100 人以上,且已有大量研发流程数据,工具选型就要开始考虑私有化部署能力和迁移成本,这个规模段的产品成熟度差异很大。

4. 500 人以上或多事业部:先解决裁决权

这个规模的首要问题不是流程设计,而是裁决权归属。没有明确的裁决机制,所有对齐都会退化成部门博弈。建议先成立一个由发起人、资源方和关键业务负责人组成的决策小组,明确哪些事项必须由小组裁决,再谈六步法落地。

组织规模 第一优先级 对齐节奏 工具承载方式 最易失效的环节
20 人以下 目标澄清表 每周 30 分钟检查 文档即可 目标没有反指标
20-100 人 拆解与依赖表 每两周 60 分钟 轻量协作工具 一个成果多个负责人
100-500 人 承诺会议与变更规则 周检查 + 月复盘 支持私有化部署的项目管理平台 变更未同步到全相关方
500 人以上 裁决权归属 决策小组例会 + 项目节奏 分层权限 + 数据看板 部门博弈替代项目取舍
二、不同情况下的行动建议

三、不同情况下的取舍:四个必须做的选择

对齐机制不是越多越好,它始终在跟时间、灵活性和成本做交换。以下四个取舍是我在项目里反复遇到的,每个都有明确的判断依据。

1. 取舍一:快 vs 稳

如果项目处在窗口期,必须快速上线,那么接受一定的返工风险,把六步法压缩成两步(立项简报 + 目标澄清),但必须保留反指标。如果项目涉及合规、资金或客户承诺,那么承诺会议和变更规则不能省,宁可延长两周启动时间。

2. 取舍二:会议密度 vs 异步协作

会议密度不是越高越好。我的一般原则是:能用书面契约解决的不开会,能异步确认的不开同步会。会议只保留三类:承诺会议、冲突裁决、里程碑评审。日常同步通过看板和书面更新完成。

3. 取舍三:自研 vs 采购

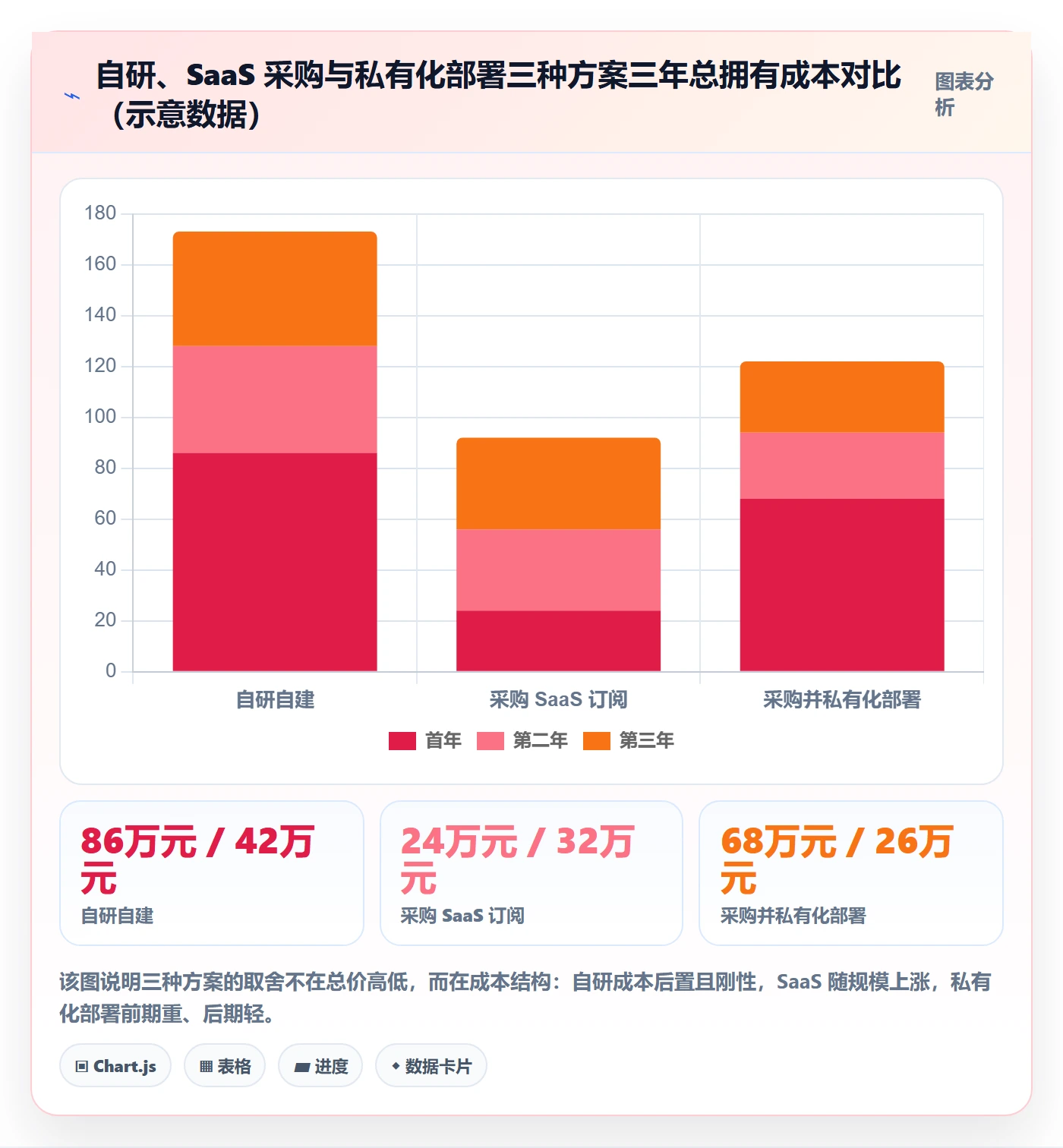

很多组织在这个点上算错账,只看采购价,不算维护和迁移。我用一张三年总拥有成本对比来说明。以下是示意数据,实际差异会因团队规模、二次开发量和迁移数据量而显著变化。

目标对齐怎么做?管理层实操方法:项目目标从0到1

4. 取舍四:机制完备 vs 落地速度

六步法全铺开,落地周期通常需要两到三个项目周期。如果组织正在经历业务压力,建议单项目试点,只在一个跨部门项目上完整跑一遍,拿到数据再推广。我在客户那里常用的推广策略是:先做出一个可对比的成功项目,再谈推广,比开会讲机制有效得多。

四、一页纸行动清单与下一步

回到最开始那个复盘会。半年后我再去那家公司时,他们做了一件很朴素的事:把对齐会的产出从"会议纪要"换成了"目标契约",并规定资源确认人必须签字。第二次季度复盘时,交付延期从一个季度 9 次降到 3 次。没人讲什么新概念,只是把机制补上了。

1. 这篇文章的核心观点

目标对齐不是态度问题,也不是沟通技巧问题,它是一套可设计、可验收的管理机制。管理层的职责是把这套机制设计出来并持续维护,而不是反复宣讲目标。项目目标从 0 到 1 的六步,立项前预对齐、目标澄清、目标拆解、承诺会议、执行中对齐、复盘固化,每一步都对应一个具体交付物,没有交付物的对齐都不算完成。

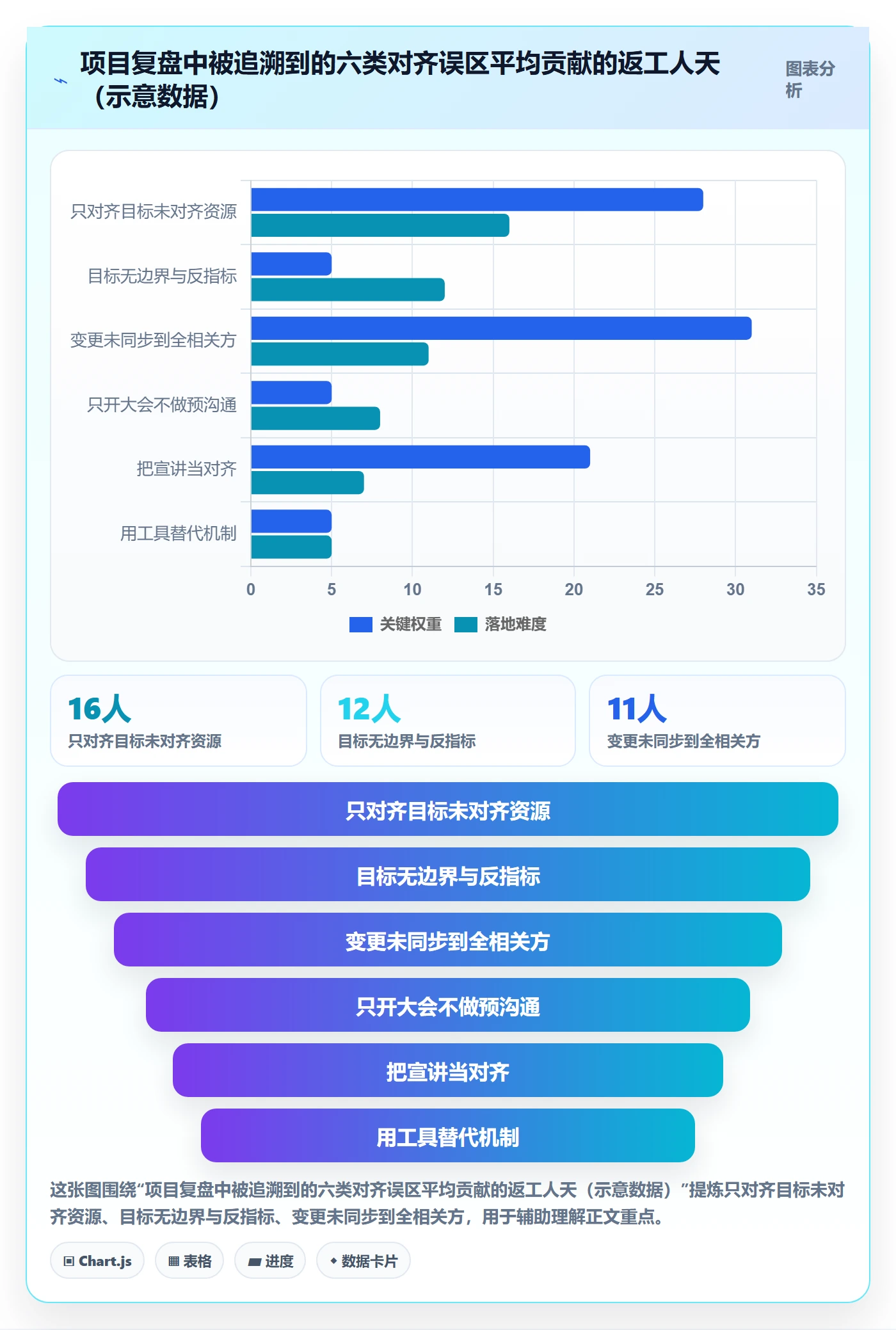

另一个我想强调的独特判断是:目标的失败大多不是毁在"说不清楚",而是毁在方向、语言、责任、资源、节奏这五类断层上。多数团队只修其中一类,所以问题反复出现。

2. 你下一步可以做什么

  • 今天:挑一个正在跑或即将启动的跨部门项目,检查它是否有书面成功标准和反指标。
  • 本周:补一份一页纸立项简报,把"为什么现在做""不做的代价"写清楚。
  • 下次项目会:把议程改成"背景,目标,拆解,冲突裁决,承诺签署"五段,并给冲突裁决留足 25 分钟。
  • 下个月:在周检查里固定问那五个问题,尤其是"有没有变更已发生但没走流程"。
  • 三个月内:做一次对齐效果评估,用共识度、承诺度、依赖明确度、变更透明度四个维度打分,判断机制是否需要调整。

如果你只能做一件事,我建议做这一件:在下一次项目启动前,和资源方做一次 20 分钟的 1 对 1 预沟通。这 20 分钟的投入产出比,在我的经验里远高于任何一次全员动员会。

四、一页纸行动清单与下一步

常见问题解答(FAQ)

1. 项目目标从0到1时,管理层第一步应该做什么?

我们公司最近要启动一个跨部门项目,老板让我牵头把目标定下来,但我发现直接开大会大家就是点头,会后还是各干各的。我想知道在正式立项之前,管理层到底该先做哪件事,才能避免后面反复扯皮?

第一步不是开大会宣讲,而是做立项前的预对齐,先对齐“为什么做”。具体动作是:由发起人先写一页纸立项简报,写清背景、要解决的真实问题、如果不做的代价、初步成功标准和边界。然后在一周内单独找三类人各聊20分钟:一是资源和预算的掌控者,二是关键执行部门的负责人,三是会被这个项目影响到的协作方。

每次只问四个问题:你觉得这件事最该解决什么、你最担心什么、你能投入什么、什么情况下你会反对。这一步的目的是把分歧在小范围内暴露出来,而不是留到大会上让所有人表演同意。判断依据是:如果预对齐后你发现有人对“为什么做”的理解和你不一样,那说明还没到定目标的阶段,先解决认知分歧,再谈指标和分工。

2. 目标澄清时,怎么把一句口号变成团队能判断的目标?

我们部门每年目标都写“提升用户体验”“加强协同效率”这种话,到了年底谁都说自己完成了,但老板觉得没变化。我作为负责人很头疼,不知道怎么把这种模糊的话变成大家真正能判断、能验收的目标。

做法是给目标套一个固定句式:动词+对象+结果+时间+约束,同时补上成功标准和反指标。比如“提升用户体验”可以改写成“在Q3结束前,把新用户首次完成核心操作的平均步骤从7步降到4步以内,且不增加客服工单量”。这里“不增加客服工单量”就是反指标,防止团队为了达标牺牲其他东西。

判断依据有三个:一是团队能不能用一句话说出“做到什么算成功”,二是能不能说出“什么情况算失败”,三是当两个目标冲突时有没有明确的优先级规则。如果这三条答不上来,说明目标还停留在口号层面,需要继续澄清,不要急着往下拆解。

3. 对齐会开完大家还是各做各的,会议到底该怎么设计?

我们每个月都开目标对齐会,两个小时下来大家都说没问题,纪要也发了,但执行的时候还是各按各的理解做。我开始怀疑是不是会议本身就没开对,想知道管理层主导的对齐会应该怎么设计才有用。

问题往往不在会议本身,而在于会议被开成了通报会而不是承诺现场。建议把对齐会控制在90分钟,按五段走:前10分钟由发起人讲背景和不做的代价,接下来15分钟讲目标澄清结果,然后25分钟由各团队讲自己的承诺和依赖,再留25分钟专门处理冲突,最后15分钟当场确认目标契约。

目标契约要写清五件事:目标、关键结果、负责人、需要谁配合、什么情况可以变更。关键动作是冲突不能会后解决,必须在会上当面谈,谈的顺序是先确认共同目标,再谈资源和优先级,最后谈时间和取舍。判断依据是:散会时每个人能不能说出自己承诺了什么、依赖谁、什么时候交付。如果说不出来,这个会就是无效对齐。

4. 项目执行到一半目标要改,管理层怎么处理才不失控?

我们有个项目做到中期,市场情况变了,几个部门都想调整目标,但每次一改就有人抱怨白干了,节奏全乱。我想知道管理层在变更这件事上应该定什么规则,才能既灵活又不失控。

做法是提前设定变更阈值和审批规则,而不是每次临时讨论。阈值可以从四个维度定:范围变化超过原计划的20%、预算浮动超过10%、关键里程碑延后超过一周、核心关键结果被替换。触发任意一条就必须升级到项目发起人和主要资源方共同决策,不能由单个团队自行调整。

变更通过后要做三件事:更新目标契约、同步所有依赖方、在下次复盘时说明变更原因。判断依据是变更是否透明:如果其他团队是从别人嘴里听说目标改了,说明变更机制失效。管理层在这件事上的角色不是审批每一个小调整,而是保证变更信息能同步到所有受影响的人,避免重复返工。

核心关键词

读者评论

肖
肖俊杰

文章把目标对齐定义成可验收的管理动作,这点很认同。很多复盘把问题归为执行力,其实是缺承载结构。特别是资源确认人签字和反指标,这两条如果真落地,能挡掉大量后期返工。

钱
钱舒然

我们公司就是会上签字、会后各做各的。最扎心的是只对齐目标不对齐资源,目标书有了,人力表是空的,三个月后进度落后还被说执行不力。预沟通和承诺会议确实有必要,但管理层得先支持。

邵
邵启航

文章对目标澄清的判断标准很实用:两个团队做法冲突时,能否用目标判断谁对。反指标和明确不做的范围,比喊口号有用。工具只是载体,没有变更规则和节奏,目标树也会变成另一种口号。

文章包含AI辅助创作:目标对齐怎么做?管理层实操方法:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/311069

赞 (0)
飞飞飞飞
验收标准流程与规范:管理层项目目标实操方法关键指标
上一篇 1天前
目标拆解落地方案:管理层开展项目目标的实操方法案例解析
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
