揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

很多团队并不是因为单个项目做得差而延期,而是因为同时推进了太多彼此牵制的项目:同一名架构师被三个项目争抢,会员系统和营销自动化各自采购了一套数据方案,管理层要求所有项目都“优先”,最终每个项目都在忙,真正重要的业务目标却没有按期实现。项目管理解决的是“如何把一件事做好”,项目集管理解决的是“如何把有关联的一组事协同好”,项目组合管理解决的是“组织究竟应该做哪些事、暂缓哪些事”。

本文不把项目集和项目组合当成考试术语来背,而是用一个连锁零售企业的数字化案例,拆解项目归类、资源冲突、优先级排序和收益评估的完整过程。文中的数据观察以项目管理实践中的常见记录方式为基础,涉及效率变化的部分会明确标注为情景模拟或建议基准,不把“效率翻倍”当成不加条件的承诺。

一、先讲核心结论:团队提效的关键不是多做项目

1. 项目越多,越需要做减法

在单项目环境中,项目经理通常围绕范围、进度、成本、质量和风险展开管理。但当组织同时推进十几个甚至几十个项目时,真正困难的问题会发生变化:哪些项目值得投入,哪些项目虽然有价值却应该延后,哪些项目之间存在依赖,哪些项目会争抢同一批关键资源。

如果管理层只要求“所有项目都按计划推进”,团队就会把大量时间消耗在排期协调、临时插单、重复汇报和冲突升级上。此时增加一套任务看板,往往只能让问题看起来更清楚,却不能解决资源不足和优先级失真的根因。

项目组合管理的第一价值,是建立组织层面的取舍机制;项目集管理的第一价值,是把存在共同目标或依赖关系的项目放到同一张协同桌上。二者都不是“把项目放进一个文件夹”,而是改变决策和资源分配方式。

2. 三个层级分别回答三个问题

管理层级 核心问题 主要关注点 典型产出
项目管理 这件具体的事如何按要求完成? 范围、进度、成本、质量、风险 产品、系统、活动、流程或其他交付成果
项目集管理 有关联的一组项目如何协同并实现整体收益? 依赖关系、共享资源、跨项目风险、整体收益 协同计划、依赖清单、收益路线图
项目组合管理 组织应该投资哪些项目,资源如何配置? 战略匹配、优先级、预算、风险平衡、投资回报 项目清单、优先级排序、资源决策、暂停或终止建议

我在项目评审中经常使用一个简单判断:一件事,看项目;一组有关联的事,看项目集;一批需要做取舍的事,看项目组合。这个口诀不能替代正式定义,却非常适合帮助业务负责人快速判断自己正在面对哪类管理问题。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

二、真实场景:五个项目都重要,为什么仍然必须排序

1. 某连锁零售企业的项目池

假设一家拥有三百多家门店的连锁零售企业,年度数字化升级计划中有五个项目同时进入立项讨论:

  • 项目A:会员系统升级,改善积分、等级和权益管理。
  • 项目B:移动端应用改版,提升下单、优惠券和售后体验。
  • 项目C:门店库存优化,降低缺货和积压。
  • 项目D:数据中台建设,统一客户、商品、订单和库存数据。
  • 项目E:营销自动化上线,实现会员分群、触达和活动效果追踪。

五个项目看起来都与数字化转型有关,但它们并不处于同一个决策层级。项目A、B、E共同服务于客户增长目标,项目D为多个业务场景提供数据基础,项目C直接服务于门店运营效率。若把五个项目简单并列,管理层很容易出现一种典型误判:认为每个项目都应该获得同等支持。

实际上,项目D可能不是最容易被业务部门感知的项目,却会影响项目A、C和E的数据质量;项目B可能最容易被高层关注,却未必是当前收益最高的投资;项目C如果受到旺季临近的外部压力,则可能因为紧迫性获得更高优先级。

2. 项目集不是按部门或名称划分

在这个案例中,项目A、B、E可以组成“客户增长项目集”,因为它们共享客户数据、营销目标和部分产品资源。项目C和项目D可以组成“运营效率项目集”,但前提是企业确实把库存改善和数据基础建设纳入同一套收益目标,而不是仅仅因为它们都属于技术部门。

需要特别注意,项目之间“都属于IT”“都在今年开展”或“都由同一个副总裁负责”,都不足以证明它们构成项目集。真正的判断依据是:项目之间是否存在共同目标、关键依赖、资源共享、统一节奏或共同收益。

3. 五个项目共同构成项目组合

从企业投资视角看,A到E都属于企业数字化转型项目组合。管理层需要在项目组合层面回答:今年最重要的是客户增长、门店效率,还是数据基础能力?如果预算只能支持三个项目,应该保留哪些?如果关键架构师只能投入两个人,哪些项目必须错峰?如果项目D短期收益不明显,是否仍然值得优先建设?

这就是项目组合管理与项目集管理的边界:项目集关注“相关项目如何一起产生收益”,项目组合关注“组织如何在多个投资机会之间做选择”。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

三、常见误区:项目集和项目组合为什么经常被混用

1. 误区一:把所有项目打包就叫项目集

项目集不是项目数量较多的集合。如果十个项目之间没有共同目标、没有资源依赖,也没有共同收益,把它们强行放在一个项目集里,只会增加汇报层级和协调成本。

例如,企业同时开展办公区装修、会员系统改造和合规审计。它们都需要预算,也都由PMO登记,但三者之间没有明显的交付依赖或共同业务收益。它们可以属于同一个项目组合,却不适合组成同一个项目集。

2. 误区二:项目组合就是所有项目的总表

项目总表是项目组合管理的基础资料,但项目组合不是静态台账。真正的项目组合管理包含评估、选择、排序、资源配置、风险平衡和持续复盘。

如果总表里只有项目名称、负责人和完成百分比,却没有战略目标、预计收益、资源需求和风险信息,管理层无法据此做出投资取舍。那只是一份项目登记表,不是一套项目组合决策机制。

3. 误区三:项目按期交付,就代表项目集成功

项目A按期上线会员系统,项目B按期完成应用改版,项目E也完成了营销自动化部署,但如果三套系统的客户标签不一致,营销团队无法准确识别会员,业务部门仍然不能稳定使用,那么这些项目只是分别交付了成果,并没有实现客户增长项目集的整体收益。

项目管理看交付,项目集管理看协同和收益,二者的验收口径不能混为一谈。项目集需要建立比“完成率”更接近业务结果的指标,例如会员活跃率、复购率、营销转化率或库存周转率。

4. 误区四:优先级只看预期收益

一个预计带来两千万元收入的项目,不一定比预计带来五百万元收入的项目更应该优先。前者可能需要占用全部数据架构资源,实施风险高,且收益要两年后才能兑现;后者可能是监管要求,必须在季度末完成。

我的判断通常不会只看“收益金额”,而会同时看战略匹配度、收益确定性、紧迫性、资源占用、实施风险和对其他项目的带动作用。收益数字越大,越需要追问它的假设条件,而不是直接把它排在第一位。

5. 误区五:购买工具就等于建立了项目组合管理

工具可以记录项目、展示资源负载、维护风险登记和追踪里程碑,但它不能代替管理层决定项目是否继续,也不能自动解决部门之间的权责冲突。

如果组织没有明确谁有权暂停项目、谁负责确认收益、谁能调整关键资源,那么再完整的项目看板也可能沦为“所有人都能看,没人真正决策”的信息展示页。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

四、专业判断逻辑:先判断关联性,再判断优先级

1. 用五个问题识别项目集

我通常会让项目负责人逐项回答以下五个问题。回答“是”的数量不是机械判定标准,但可以帮助团队把抽象争论转化为可观察事实。

  1. 这些项目是否服务于同一个业务目标?
  2. 某个项目延期,是否会直接影响另一个项目的交付?
  3. 这些项目是否共享关键人员、数据、系统或供应商?
  4. 是否需要统一上线节奏、变更窗口或业务推广计划?
  5. 只有把它们协同起来,是否才能产生预期收益?

如果五个问题大部分都回答“否”,这些项目更可能只是同一项目组合中的独立项目。如果至少有两到三个关键问题回答“是”,就有必要进一步评估项目集管理的价值。

2. 用六个维度评估项目组合

对项目组合进行排序时,我建议采用“定性判断加半定量评分”的方式。评分不是为了制造虚假的精确,而是为了让决策依据透明,减少“谁声音大谁优先”的情况。

评估维度 建议权重 判断问题 评分提醒
战略匹配度 25% 是否直接支持年度重点战略? 与核心战略直接相关的项目得分更高。
业务价值 20% 能否带来收入、降本、体验或能力提升? 区分已验证收益与未经验证的预估收益。
紧迫性 15% 是否受到法规、合同、旺季或市场窗口约束? 紧迫不等于重要,但明确期限会影响排序。
收益确定性 15% 收益假设是否有历史数据或试点验证? 有试点、合同或业务承诺支撑的项目更可靠。
资源可行性 15% 当前是否具备所需人员、预算和技术能力? 资源缺口过大时,应考虑拆分或延后。
风险与依赖 10% 是否存在重大技术、合规或前置依赖? 高风险项目不一定不能做,但必须显式计入决策。

评分表的价值不在于最后得到一个“绝对正确”的排名,而在于让管理层看到:某个项目为什么排在前面,某个项目为什么需要补充验证,某个项目为什么不能在当前资源条件下启动。

3. 把“继续、加速、暂停、终止”设为正式动作

项目组合评审不能只使用“正常、风险、延期”三种状态。对于投资类项目,管理层至少需要有四种明确动作:继续投入、加速投入、暂停观察和终止释放资源。

尤其是暂停和终止,往往比立项更考验组织管理能力。一个已经投入很多预算的项目,不应因为“沉没成本”而无限继续。如果外部环境、战略重点或收益假设已经改变,停止项目可能是更理性的组合决策。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

五、案例拆解:从项目堆积到可管理的项目组合

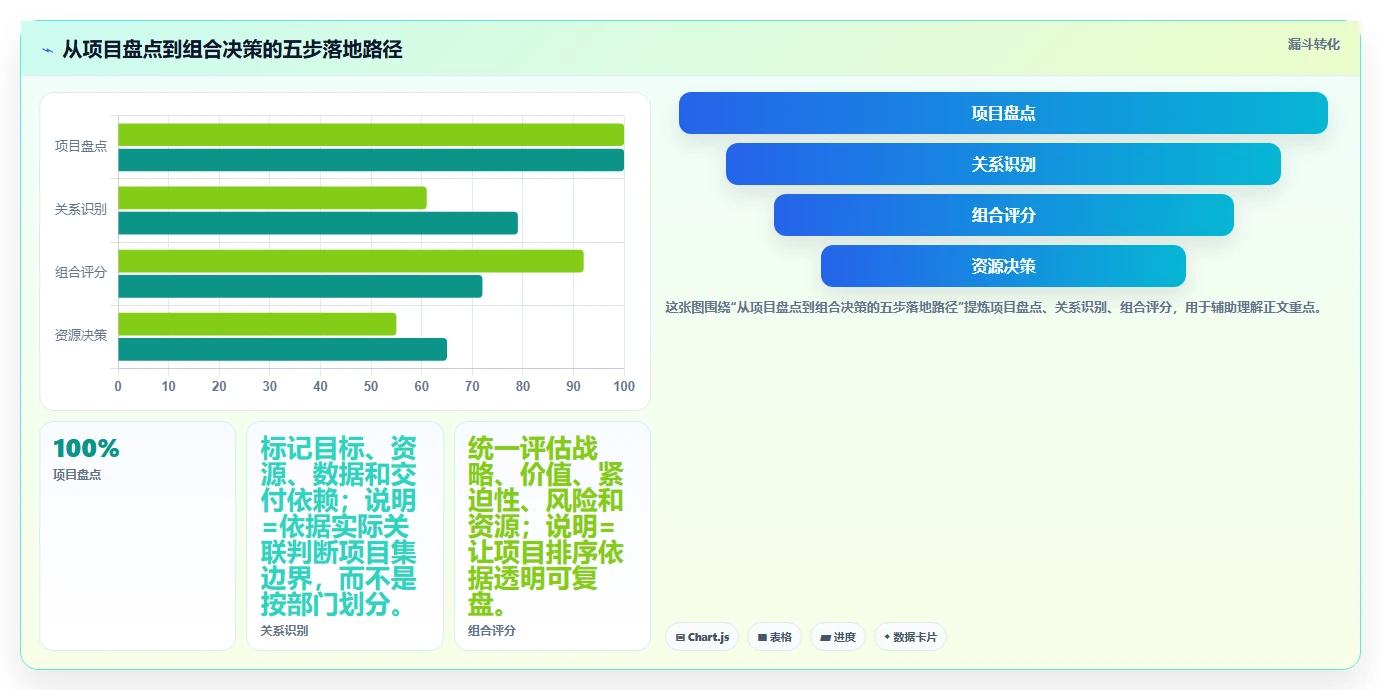

1. 第一步:建立项目总清单,而不是先买软件

这个案例中,企业先把所有正在进行、已立项和待立项的工作放入一张项目总表。除了项目名称和负责人,还增加了战略目标、预计收益、关键资源、依赖项目、预算、风险等级和下一次决策日期。

这一步通常会暴露出三个问题:同一项需求被不同部门重复立项;一些项目没有明确的业务收益负责人;还有一些项目已经失去原先的战略背景,却因为“已经开始”而继续占用资源。

在没有完成项目盘点之前,直接上项目管理平台,往往只是把混乱搬到线上。工具应该承载经过确认的管理规则,而不是替组织逃避规则设计。

2. 第二步:识别项目之间的依赖

企业在整理依赖关系时发现,营销自动化需要会员标签和消费数据,会员系统升级需要统一客户身份,移动端应用改版又需要同步会员权益接口。三个项目表面上分别属于营销、产品和技术部门,实际上共享同一条客户增长链路。

如果项目A先改了会员等级规则,项目B和项目E没有同步,后续就会出现接口反复修改、测试用例重复编写和营销活动延期。项目集管理的作用,就是在这些问题发生前建立统一的依赖视图。

3. 第三步:把交付指标改成收益指标

企业原来的汇报方式是“本月完成了多少需求、关闭了多少缺陷、上线了多少功能”。这些指标能反映执行进度,却无法说明项目是否产生业务价值。

调整后,客户增长项目集增加了会员活跃率、复购率、优惠券核销率和营销触达转化率等指标;运营效率项目集增加了库存周转天数、缺货率、人工盘点耗时和门店补货准确率等指标。每个指标都必须标明基线、目标值、责任人和观察周期。

4. 第四步:使用情景评分而不是拍脑袋排序

下面是一组示意数据,用来说明评分逻辑,不代表该企业真实经营结果。假设管理层把战略匹配度、业务价值、紧迫性、收益确定性和资源可行性纳入评分,满分为100分。

项目 战略匹配度 业务价值 紧迫性 资源可行性 综合建议
门店库存优化 23/25 18/20 14/15 10/15 优先推进,拆分门店试点
会员系统升级 22/25 16/20 11/15 12/15 优先推进,纳入客户增长项目集
营销自动化上线 20/25 16/20 10/15 11/15 与会员系统同步规划
数据中台建设 22/25 15/20 8/15 8/15 拆成数据标准和核心主题域两个阶段
移动端应用改版 19/25 14/20 8/15 10/15 先验证关键转化路径,再决定全面投入

这个排序结果有一个容易被忽略的地方:数据中台的战略价值很高,但资源可行性和短期紧迫性偏低,因此不适合用“全面建设、一次性交付”的方式推进。更合理的方式是先完成客户和商品两个核心主题域,验证数据质量和使用频率,再决定是否扩大范围。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

5. 第五步:用平台把决策规则固化下来

当组织规模达到一百人以上,且研发、产品、测试、运营和业务团队需要长期协作时,单靠共享表格通常会遇到权限、版本、状态同步和历史追溯问题。此时可以考虑引入某项目管理平台,把项目总表、需求、迭代、风险、资源和决策记录放在同一套信息体系中。

以PingCode为例,它更适合中大型企业及100人以上组织使用。对于有内网隔离、数据合规或自主运维要求的团队,私有化部署是需要重点考察的能力;对于原先使用Jira、希望降低迁移阻力的企业,则应重点验证项目、问题、工作流、权限和历史数据能否平滑迁移。

我在评估这类平台时,不会先看首页有多少功能,而会先检查三个具体场景:能否从组合层看到项目依赖,能否把资源冲突追溯到具体任务,能否把管理层决策同步到执行团队。如果只能展示任务列表,却不能支撑这些决策,平台的价值就会被大幅削弱。

六、效率到底如何改善:不要只看完成率

1. 先定义“效率”究竟指什么

“效率翻倍”是一个传播性很强但口径模糊的表达。项目集和项目组合管理不会让开发人员在同样时间内写出两倍代码,也不会让所有项目自动提前交付。它更可能改善的是组织层面的投入产出比,例如减少等待、返工、重复建设和无效会议。

因此,我建议至少从四类指标观察变化:资源冲突次数、跨部门等待时长、重复工作量和决策响应时间。项目交付周期、缺陷返工率和业务收益则作为下游结果指标。

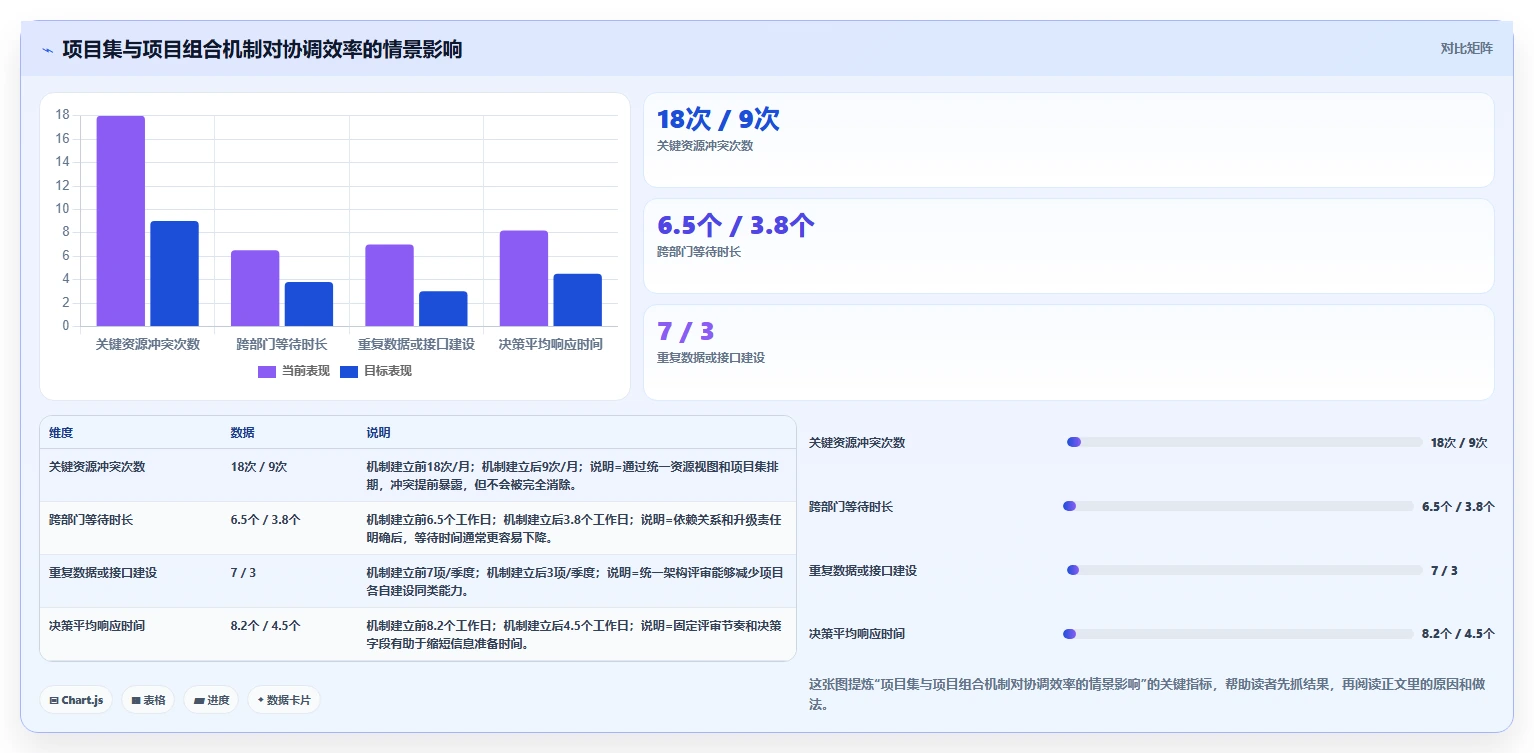

2. 一组可执行的情景观察数据

下面的数字是基于“某100至150人产品研发组织”的情景模拟,用来展示指标设计方式。假设团队在三个月内建立项目组合评审和项目集依赖管理机制,而人员规模没有明显增加。

指标 机制建立前 机制建立后 变化含义
关键资源冲突次数 每月18次 每月9次 冲突仍会存在,但提前暴露并通过排期处理。
跨部门等待时长 平均6.5个工作日 平均3.8个工作日 前置依赖和责任人更清晰,减少“等别人回复”。
重复数据或接口建设 每季度7项 每季度3项 项目集层面统一架构和数据口径。
重大决策平均响应时间 8.2个工作日 4.5个工作日 决策材料和升级路径更加固定。
项目月度汇报耗时 约42小时 约25小时 减少手工汇总,但不能替代业务分析。

这组数据的重点不是证明所有团队都能获得相同幅度的改善,而是说明项目集和项目组合管理的收益通常来自过程优化。如果团队本来就只有两三个独立项目,建立复杂组合治理的收益可能低于管理成本;如果团队长期存在资源争抢和重复建设,改善空间才会更明显。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

3. 用“收益实现率”防止项目假繁荣

我建议给项目集增加一个“收益实现率”指标:在约定观察周期内,已经实现的可验证收益,除以立项时承诺的收益。比如营销自动化项目承诺提升复购率,但上线后只完成系统部署,却没有形成有效人群运营,那么项目交付率可能是100%,收益实现率却很低。

收益实现率不应由项目经理单独填报,而要由业务负责人和财务、运营等相关角色共同确认。这样可以避免项目团队只汇报“做了什么”,却没有人负责回答“业务是否因此改变”。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

七、不同情况下的行动建议:不要一上来就建立重治理

1. 只有一个独立项目:做好项目管理即可

如果团队目前只有一个目标清晰、资源边界明确、依赖关系较少的项目,不需要为了追求专业化而引入复杂的项目集或组合机制。此时更重要的是建立清楚的范围基线、里程碑、风险登记和变更流程。

管理者应重点检查项目是否有明确的业务负责人、是否能够获得必要资源、是否设置了验收标准。单项目阶段最容易出现的问题不是层级不够,而是目标模糊和范围不断膨胀。

2. 有多个项目,但互不依赖:建立轻量项目组合

如果企业同时推进办公区改造、销售培训、合规审计和产品研发,但这些项目之间没有明显依赖,那么优先建立项目组合台账即可。台账中至少要记录战略目标、预算、负责人、风险、资源需求和项目状态。

管理层可以每月进行一次组合评审,重点决定哪些项目继续、哪些项目延后。没有必要为每个项目都设置项目集经理或建立复杂的跨项目会议。

3. 多个项目共享关键资源:优先建立项目集机制

当多个项目都依赖同一批架构师、设计师、测试人员或业务专家时,项目集管理的收益会迅速增加。此时应建立统一的资源视图,按照整体目标安排关键人员,而不是让每个项目经理分别承诺交付日期。

资源视图不应只显示“某人是否有空”,还应显示技能、投入比例、任务关键程度和替代性。一个看起来还有20%空闲的专家,如果承担的是多个项目的关键评审节点,实际上可能已经没有可用容量。

4. 项目之间存在强依赖:建立统一路线图

如果项目A的接口、数据或业务规则是项目B上线的前置条件,建议建立项目集路线图,至少标注关键依赖、交付窗口、验收条件和责任人。

路线图的重点不是把所有任务塞进一张图,而是让团队看清楚哪些节点一旦延期,会影响多少后续工作。对于强依赖项目,宁可延后一个非关键项目,也不要让多个项目在不具备前置条件时同时开工。

5. 项目数量多且资源紧张:建立项目组合治理

当项目数量持续增加、部门之间频繁争抢资源、管理层无法判断哪些项目应该暂停时,就需要建立更正式的项目组合机制。建议设置固定的月度或双周评审节奏,统一项目评分、资源检查、风险升级和收益复盘。

如果组织规模达到100人以上,且项目涉及研发、产品、测试、运营、销售和管理层协同,可以评估某项目管理平台的承载能力。选择平台时,应优先看项目组合视图、权限管理、流程配置、资源负载、风险追踪和数据导出,而不是只比较任务数量或页面样式。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

八、管理工具怎么选:先看决策闭环,再看功能数量

1. 先明确工具需要承载什么

项目集和项目组合管理至少需要五类信息:项目总清单、项目之间的依赖、关键资源负载、风险与问题、管理层决策记录。一个工具如果只能维护任务和截止日期,却无法把这些信息连接起来,就很难支撑组合层面的判断。

我更关注“从问题到动作”的闭环。例如,系统显示某架构师在未来两周内被三个项目同时占用,这条信息能否触发资源冲突记录?冲突记录能否关联受影响的项目和里程碑?管理层决定延后其中一个项目后,计划和通知能否同步更新?

2. 中大型组织重点关注私有化和迁移能力

中大型企业选型时,数据安全、部署方式、权限隔离和审计能力通常比单纯的任务管理更重要。对于研发、金融、制造、能源或有内网环境要求的组织,私有化部署能够让企业对数据存储、访问策略和系统运维拥有更强控制力,但同时也会增加实施、升级和运维责任。

如果团队原先使用Jira,迁移时不能只看“能不能导入任务”。更应该验证项目结构、问题类型、工作流、字段、权限、附件、历史记录和报表是否能够平滑迁移。迁移前最好选择一个真实项目做小范围试迁,测量字段映射错误、历史数据缺失和用户培训成本。

PingCode主要面向中大型企业及100人以上组织,支持私有化部署,也适合被纳入Jira迁移和国产替代的评估范围。我的建议不是看到“支持迁移”就直接采购,而是要求供应方用企业现有项目做验证,尤其要测试跨项目依赖、权限继承、历史数据和组合层报表。

3. 用四个场景验证平台,而不是听功能宣讲

  1. 资源冲突场景:让三个项目同时占用同一名专家,检查平台能否识别冲突、展示影响范围并记录处理结果。
  2. 依赖延期场景:将前置项目的里程碑延后,观察后续项目是否能被及时提醒并重新评估计划。
  3. 组合评审场景:输入战略匹配、收益、风险和资源等字段,检查能否形成可追溯的优先级依据。
  4. 权限审计场景:分别以管理层、项目经理、外部供应商和普通成员登录,检查数据可见范围和操作权限。

如果平台只能展示“项目进度百分比”,却不能回答“为什么延期、谁受影响、应该做什么决策”,那么它更像任务协作工具,而不是完整的项目组合管理支撑系统。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

九、不同情况下的取舍:什么时候应该暂停、拆分或合并

1. 高收益但高风险的项目:先拆小再投入

对于预期收益很高、但技术和业务假设都没有验证的项目,不建议直接全面启动。可以先拆成试点、最小可行范围或关键能力验证,先验证数据质量、用户采用率、系统性能和业务流程。

例如数据中台建设可以先从客户主数据和商品主数据开始,而不是一次性覆盖所有主题域。这样既能保留长期战略方向,也能降低一次性投入和失败成本。

2. 低收益但高紧迫的项目:明确完成边界

合规、监管或合同类项目可能不会带来直接收入,却必须在规定期限内完成。这类项目不能因为收益评分低就简单取消,但可以通过缩小范围、复用现有能力和设置固定交付边界来控制资源消耗。

项目组合管理不是“只做赚钱的项目”,而是在战略、合规、风险和资源之间建立平衡。低收益项目也可能是组织必须承担的经营成本。

3. 互相依赖但资源冲突严重:不要强行同时推进

如果会员系统、应用改版和营销自动化都依赖同一批人员,最常见的错误是给三个项目分别承诺一个上线日期,然后让团队加班解决冲突。更稳妥的方式是确定主线,先完成关键前置能力,再安排后续项目进入稳定执行阶段。

项目集可以统一管理,但不代表所有项目必须并行。统一管理的目的,有时正是为了让项目按照更合理的顺序错峰推进。

4. 已经投入很多但收益持续下降:评估终止

项目是否继续,不应只看已经花了多少钱,还要看未来还需要投入多少、剩余收益是否仍然可信,以及项目是否继续支持当前战略。如果市场环境已经变化,或者业务部门已经不再使用项目成果,继续投入可能只是在扩大损失。

建议在组合评审中设置“终止条件”,例如连续两个周期未达到关键里程碑、收益假设被验证为不成立、关键依赖无法获得或战略目标发生变化。终止条件越清晰,组织越容易做出理性决策。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

十、团队可以马上执行的落地方案

1. 用一张项目总表建立共同事实

第一周不要召开长时间概念培训,而是先要求所有部门提交项目清单。每个项目至少填写以下字段:

  • 项目名称、负责人和业务发起人。
  • 所属战略目标和预期业务收益。
  • 当前阶段、预计完成时间和下一关键里程碑。
  • 预算、人力需求和关键技能。
  • 依赖项目、主要风险和需要管理层决策的事项。
  • 如果项目延后或取消,可能造成的影响。

这张表的目的不是增加填报工作,而是把分散在部门内部的信息放到同一个决策上下文中。没有共同事实,任何优先级会议都容易变成观点对抗。

2. 用关系表识别项目集边界

第二周可以建立项目关系表,逐个标记项目之间是否共享目标、资源、数据、系统、供应商和上线窗口。建议使用“强依赖、弱关联、无关联”三种标记,而不是简单的“有关联”或“无关联”。

强依赖项目需要统一路线图和风险升级;弱关联项目可以共享部分资源或经验,但不必纳入同一项目集;无关联项目则只进入项目组合评审,不增加额外的协调层级。

3. 设定固定的组合评审节奏

第三周开始,建议每月举行一次组合评审。会议不讨论每个项目的所有任务,而集中处理四类问题:是否仍然符合战略、是否发生重大风险、是否存在关键资源冲突、是否需要继续投入。

项目经理在会议前只提交异常和决策事项,正常推进内容通过平台或标准报表查看。这样可以把会议从“逐项目读进度”转向“围绕取舍做决策”。

4. 设置项目集收益复盘

项目集至少每月或每季度复盘一次整体收益。复盘时要同时看项目交付、业务采用和结果指标。例如客户增长项目集不能只看三个系统是否上线,还要观察会员活跃、复购、营销转化和业务团队使用情况。

如果某个项目按时交付,却持续拖累整体收益,应允许项目集经理提出范围调整、资源重新配置或项目暂停建议。

5. 让管理平台服务于决策

当项目清单和管理规则稳定后,再把这些规则落到某项目管理平台中。平台字段不宜一开始设计得过多,建议先保留战略目标、项目集、负责人、阶段、收益、风险、依赖、资源和决策状态等核心字段。

运行一个周期后,再根据实际使用情况补充自动提醒、仪表盘、跨项目报表和权限层级。最好的平台不是字段最多的平台,而是团队愿意持续更新、管理层真正用来决策的平台。

揭秘项目管理利器:项目集和项目组合举例,让你的团队效率翻倍!

十一、最终判断:真正的效率翻倍来自正确的停止

1. 不要把“忙碌”误认为“高效”

一个团队每天开很多会、关闭很多任务、发布很多版本,并不代表组织在高效运行。如果这些工作彼此重复,或者没有服务于当前最重要的目标,团队只是把资源消耗在了错误的方向上。

项目组合管理的独特价值,是允许管理层公开承认“不是所有好项目都应该现在做”。项目集管理则让相关项目不再各自为战,而是围绕共同收益安排顺序、资源和变更。

2. 下一步先做三个动作

  1. 今天:列出团队所有在建、待建和暂停项目,暂时不要评价好坏,先确保项目池完整。
  2. 本周:为每个项目补充战略目标、预期收益、关键资源和依赖关系,找出最严重的三项冲突。
  3. 本月:召开一次只讨论取舍的项目组合评审,明确哪些项目继续、加速、拆分、暂停或终止。

如果团队项目数量少、依赖关系弱,就从轻量台账和月度评审开始;如果项目数量多、资源冲突频繁,就建立项目集路线图和统一组合治理;如果组织规模较大、存在私有化部署或系统迁移要求,再进一步评估适合中大型组织的项目管理平台。

3. 给管理者的一句话

项目管理让团队把事情做完,项目集管理让相关事情彼此成就,项目组合管理则决定哪些事情值得团队投入时间。所谓“效率翻倍”,不应理解为所有人做更多工作,而应理解为减少错误优先级、重复建设、资源等待和无效协作,让有限的人力更集中地服务于真正重要的业务结果。

当你发现项目越来越多、会议越来越长、资源越来越紧,却始终说不清哪些项目最重要时,问题通常已经不在单个项目经理的执行能力,而在组织缺少项目集和项目组合视角。先建立取舍,再谈协同;先明确收益,再谈交付;先决定不做什么,团队才有可能真正把重要的事做好。

常见问题解答(FAQ)

1. 项目集和项目组合到底有什么区别?

我在同时推进多个系统、产品和运营项目时,经常听到大家把“项目集”和“项目组合”混着用。它们看起来都是把多个项目放在一起管理,但我不知道什么时候应该做协同,什么时候应该做取舍。

最实用的区分方法,不是看项目数量,而是看管理者要解决什么问题:项目管理解决“如何把一件事交付出来”,项目集管理解决“有关联的项目如何共同产生收益”,项目组合管理解决“组织应该投资哪些项目,以及哪些项目应该暂缓或取消”。

例如,一家连锁零售企业同时推进会员系统升级、App改版、营销自动化、门店库存优化和数据中台建设。会员系统、App和营销自动化都服务于客户增长,并且共享用户数据和产品资源,可以组成“客户增长项目集”;这五个项目则可以全部纳入企业的“数字化转型项目组合”,供管理层统一排序。

管理层级核心问题主要关注点 项目这件事能否按要求完成范围、进度、成本、质量和风险 项目集相关项目能否协同交付整体收益依赖关系、共享资源、统一节奏和收益实现 项目组合组织是否应该做这些项目战略匹配、投资优先级、风险平衡和资源分配 我实际见过一个典型误区:企业把“所有IT项目”直接归为一个项目集,结果项目之间没有共同目标,会议数量增加了,决策反而变慢。

项目集必须存在真实的业务关联或协同收益;如果只是属于同一部门,更可能是项目组合中的一组项目,而不是项目集。

2. 如何用一个真实业务案例判断哪些项目应该组成项目集?

我所在的团队同时做客户增长、供应链优化和数据基础设施建设,大家都觉得这些项目“都属于数字化转型”,所以应该放在一起管理。可项目一多,会议和审批就越来越复杂,我想知道应该按照什么标准拆分。

判断项目是否属于同一个项目集,我通常会检查五个问题:是否服务于同一业务目标,是否共享关键资源,是否存在前后依赖,是否需要统一上线节奏,以及是否共同贡献一项可衡量的收益。满足其中两到三个关键条件,才值得考虑纳入同一项目集。

以连锁零售案例为例,会员系统升级、App改版和营销自动化都直接影响会员活跃和复购率。App改版需要调用新的会员接口,营销自动化又依赖统一的用户标签,因此把它们放入客户增长项目集是合理的。门店库存优化与数据中台建设可以组成运营效率项目集,但不应因为它们都使用数据,就强行和客户增长项目集合并。

前者的主要收益是降低缺货率和库存周转天数,后者关注的是客户经营,两组项目的收益指标、业务负责人和交付节奏并不相同。

项目共同目标关键依赖建议归属 会员系统升级提升会员经营能力用户数据、接口资源客户增长项目集 App改版提升会员使用和转化会员接口、产品设计资源客户增长项目集 营销自动化提升复购和活动转化用户标签、营销数据客户增长项目集 门店库存优化降低缺货和库存占用门店流程、库存数据运营效率项目集 我的经验是,项目集不应追求“归类完整”,而应追求“管理后确实更容易实现收益”。

如果合并后只是增加一个汇报层级,却没有减少冲突、重复建设或依赖风险,就应该拆开管理。

3. 项目组合应该如何给多个项目排优先级?

我曾经遇到过五个项目都被部门负责人评为“最高优先级”的情况,最后只能靠谁先找到领导、谁声音大来分配资源。我想建立一套相对客观的方法,但又担心评分模型变得复杂,没人愿意使用。

优先级评分的价值不在于算出一个绝对正确的数字,而在于把隐性的争论变成可比较的决策。实践中,我建议先使用五个维度:战略匹配度、业务价值、紧迫性、资源可行性和风险水平,全部按1至5分评估。

我曾用一张简化表评估四个项目,并设置不同权重:战略匹配占30%,业务价值占25%,紧迫性占15%,资源可行性占15%,风险得分占15%。其中风险和资源消耗采用扣分方式,避免高收益项目因为占用过多关键人才而被盲目优先。

项目战略匹配业务价值紧迫性资源可行性风险扣分综合分 会员系统升级544313.85 App体验改版443413.65 营销自动化454223.55 内部报表重构232402.65 这类结果通常会带来一个重要发现:综合分最高的项目不一定马上启动。

如果会员系统升级是营销自动化的前置条件,即使营销自动化的预期收益更高,也可能先投入资源完成会员系统。项目组合排序必须同时看单项目价值和项目之间的依赖关系。建议每月或每季度重新评估一次,而不是立项时排完名就不再调整。战略变化、预算缩减、关键人员离职或市场窗口关闭,都可能让原本的高优先级项目失去合理性。

4. 团队如何落地项目集和项目组合管理,而不是只增加会议?

我所在的公司已经有项目台账和周报,但项目之间依然互相抢人,管理层也经常临时插入新项目。大家担心引入项目集或项目组合管理后,会多出更多表格和汇报,却没有真正改善执行。

落地时最容易踩的坑,是先买工具、建看板,再讨论谁有权决定项目优先级。我的做法是先建立一张项目总表,至少记录项目所属战略、预期收益、关键资源、依赖项目、风险等级和当前建议动作,先让管理层看到完整的投资全貌。第二步是建立项目集关系表,把“共享资源”和“交付依赖”单独标出来。

例如同一名架构师同时被三个项目安排在同一周投入,系统应显示冲突,但最终由项目集负责人或组合决策人决定优先级,而不是让三个项目经理自行协调。

管理动作建议频率需要回答的问题产出 项目总表更新每周项目状态和资源需求是否变化统一项目台账 项目集协调每周或双周依赖、冲突和变更如何处理依赖清单、调整计划 组合评审每月哪些项目加速、暂停或取消优先级和资源决策 收益复盘每季度已交付成果是否带来业务价值收益报告和后续建议 我建议把会议控制在三个层次:项目会议处理交付问题,项目集会议处理跨项目依赖,组合会议处理投资取舍。

若所有问题都提交给最高层,管理体系只会变成审批瓶颈。某项目管理平台可以承载项目台账、资源视图、风险登记和依赖关系,但工具不能替代决策。如果组织没有明确“谁可以暂停项目、谁可以调配资源、谁对收益负责”,再完整的看板也只会把混乱可视化。

核心关键词

读者评论

魏若溪

文章把项目管理、项目集管理和项目组合管理的边界讲得比较清楚,尤其是“有关联的一组事”和“需要取舍的一批事”这个判断方法,适合帮助非专业管理者建立基本概念。

龙宇轩

连锁零售案例比较贴近实际,数据中台、会员系统和营销自动化之间的依赖关系有代表性。不过案例主要是情景模拟,实际落地时还需要结合企业预算、组织权限和历史收益数据验证。

武婉清

文中强调不能只看预期收益,而要综合考虑战略匹配、紧迫性、资源可行性和风险,这一点很有价值。很多项目延期确实不是执行能力不足,而是立项和排序阶段缺少取舍。

陶亦辰

评分表和继续、加速、暂停、终止四种动作具有操作参考意义,但评分权重不应直接照搬。不同企业的监管要求、业务周期和资源瓶颈不同,最好通过评审复盘持续调整。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/30999

(0)
飞飞飞飞
掌握项目管理图标大全:提升效率的秘密武器!
上一篇 2026年8月27日 上午10:53
掌握项目管理格式的7个秘诀:让你的团队效率翻倍!
下一篇 2026年8月27日 上午10:56

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
