项目目标如何做好目标拆解?研发团队流程优化与操作步骤

先给结论:目标拆解的本质是“翻译”,不是“分派”

我带过四个研发团队,从 8 个人的小组到 60 多人的多业务线团队,也在两家公司主导过研发流程改造。这几年我复盘过不下 40 个失败或半失败的季度目标,真正死于“技术做不出来”的不到三成,绝大多数死于目标在传递过程中被悄悄改写,老板说的是留存,总监理解成功能,研发做成了接口。

所以我的第一个结论很直白:目标拆解不是把一个大目标切成小任务,而是把业务语言逐层翻译成研发语言,并在每一层留下可验证的证据。大部分团队的“拆解”,实际上只完成了分配动作,没有完成翻译动作。

1. 我的核心判断:拆解要完成三次翻译

一次合格的目标拆解,至少要完成三次翻译。第一次是业务结果翻译成关键成果,也就是把“提升用户留存”翻译成“次月留存率从 32% 提到 36%”这种能被证伪的表述。第二次是关键成果翻译成研发里程碑,也就是把指标变化翻译成“上线流失预警模型”“完成首启路径重构”这类可交付物。第三次是里程碑翻译成个人任务,落到“谁、在哪个迭代、交付什么、验收标准是什么”。

三次翻译里,最容易断的是第一次和第三次。第一次断,是因为业务方自己也没想清楚指标口径;第三次断,是因为拆到模块层就停了,没人认领具体动作。第二次反而最容易,因为研发对“做什么功能”天然敏感。

2. 一个反常识的观察:拆得越细,目标越容易丢

很多管理者相信“拆到两小时一颗的任务颗粒度最可控”。但我自己的观察恰恰相反:当任务粒度细到 4 小时以内,研发会开始为“完成度”工作,而不是为“目标”工作。因为每个小任务都很容易标记完成,团队的注意力从“这个功能有没有解决用户问题”转移到“我的卡片有没有挪到下一列”。

我统计过我们团队连续 6 个迭代的数据:任务卡平均颗粒度从 2.5 天降到 0.4 天之后,看板流动效率确实从 28% 提到了 41%,但迭代评审时被业务方判定为“没解决原问题”的需求比例,从 12% 涨到了 27%。流动性变好了,方向感变差了。这是纯流程优化带来的典型副作用。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

3. 拆解质量的唯一硬标准:能否被独立验证

判断一层拆解做得好不好,我只看一个标准:换一个不了解背景的人来看这一层,他能不能独立判断“做完了没有、做对了没有”。如果必须找原负责人解释五分钟才能判断,说明这层拆解是失败的。

这条标准很苛刻,但它筛掉的东西非常多。“优化系统性能”不能验证,“把 P95 接口响应时间从 1.2 秒降到 400 毫秒”可以验证;“完善监控体系”不能验证,“核心链路 12 个关键指标接入告警且平均告警到响应小于 5 分钟”可以验证。我要求团队把所有里程碑写成第二种句式,光是这一条,就让我们的迭代评审时间缩短了将近一半。

一、为什么研发团队的目标拆解特别容易走样

1. 研发工作的三个特殊性

(1)不确定性高。技术方案可能中途被推翻,第三方接口可能迟迟不通,历史代码可能比预想的烂三倍。研发目标里天然包含“未知的未知”,这是销售目标或生产目标没有的。你不能简单用“本月完成 100 万”那种确定性思维去套。

(2)依赖关系复杂。前后端、测试、运维、数据、算法之间互相阻塞。一个看似独立的任务,实际可能卡在别人的环境准备上。我们在一个项目里做过统计,单个任务的平均等待时间占前置时间的 55%,真正在写代码的时间不到一半。

(3)创造性难量化。写了 800 行代码和一个 20 行的算法改动,价值可能完全倒挂。如果你用代码行数、提交次数、工时去衡量,团队会立刻学会“表演忙碌”。我见过一个团队为了在周报里显得充实,把一个改动拆成五个提交,结果代码评审成本翻倍。

2. 三种典型断裂

第一种是业务目标与研发任务脱节。老板要的是增长,研发在写的是接口,中间缺少一个把“增长”翻译成“产品能力”的角色。这个角色在成熟组织里由产品负责人承担,在小团队里往往没人认领,直接造成断裂。

第二种是任务与个人脱节。需求被拆成了模块,但模块没有主责人。“这个模块前端后端一起做”,结果两边都在等对方。我个人的做法是任何一张卡片必须有且只有一个主责人,协同人可以多个,但主责人只有一个,这一条比任何敏捷仪式都有效。

第三种是执行与复盘脱节。迭代结束,大家庆祝一下交付,然后进入下一个迭代,没有人回头问“我们当初定的关键成果达成了吗”。三个迭代之后,团队已经完全忘记最初的季度目标长什么样。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

3. 一个真实场景还原:两周的“进度正常”是怎么来的

我经历过一个很典型的项目:订单系统重构。第二周周报写着“进度正常”,第三周突然变成“风险较高”,第五周宣布延期两周。事后复盘发现,真实情况是第一周就有一个底层数据模型没确定,前端为了不空等,先做了三个不依赖数据的页面。看起来每天都有提交、都有进展,但核心路径其实停了两周。

问题不在谁偷懒,而在看板只反映“有没有在工作”,不反映“关键路径有没有在推进”。后来我们做了一件事:看板上给关键路径打标,每天站会只问三个关键路径任务的状态。同一个团队,下一个项目延期从 2 周缩短到 3 天。这不是方法论升级,是注意力重新分配。

二、常见误区:我见过的六种“假拆解”

1. 误区一:把目标拆解当成分派任务

典型表现是开一场两小时的会,负责人把任务清单念一遍,问“大家有没有问题”,没人说话,散会。这不是拆解,这是通知。真正的拆解会里,负责人的发言时间不应该超过三分之一,其余时间应该用来处理争议:这个需求的验收标准到底是什么、这个依赖谁来打通、如果方案被推翻备选路线是什么。

修正建议:把拆解会的产出定义为“一页纸的目标拆解画布”,包含四层结构、每层的验证方式、已知风险和主责人。画布没填完,会议不算结束。

2. 误区二:只拆功能,不拆依赖和风险

计划里全是“开发 A 模块”“开发 B 模块”,没有任何一行写着“C 接口联调依赖第三方排期”“D 模块依赖历史数据清洗结果”。这类计划在纸面上永远漂亮,在执行时永远卡壳。

修正建议:每一个迭代计划里强制包含两栏,“外部依赖”和“已知风险”。我的经验是,一个 20 人团队一个迭代至少能识别出 5 到 8 个真实依赖,识别出来的一半以上可以在迭代开始前就推掉。

3. 误区三:目标定得满满当当,不留缓冲

按 100% 产能排期的团队,交付率通常只有 70% 到 80%。这不是团队不行,是概率问题:多个任务的延期概率叠加,整体必然延期。我给团队的建议是按 70% 到 75% 的实际可用产能排迭代目标,剩下的作为缓冲吸收意外。

有一个反直觉的结果:把排期从满负荷降到 75% 之后,我们团队的迭代交付率从 78% 提到了 94%,而每个迭代的实际完成需求数量几乎没变。因为少的那部分本来也做不完,只是变成了压力源。

4. 误区四:用工时衡量研发产出

“这个需求要多少人天”是估算问题,“这个月你贡献了多少人天”就是管理问题了。一旦工时变成考核口径,团队会系统性地高估工时、拆分工作、隐藏效率提升。我不会在任何绩效场景里使用工时数据,只会用它做产能规划。

替代方案是盯结果指标:需求前置时间、交付吞吐量、线上缺陷密度、需求返工率。这四个指标组合起来,比工时诚实得多。

5. 误区五:拆完不跟踪,看板变成摆设

看板有三种常见死法:一是没人更新,卡片一周不动;二是更新太勤,变成表演工具;三是只有任务列,没有阻塞列、没有在制品限制,看不出任何问题。第二种和第三种其实更危险,因为它制造了“一切都在掌控中”的错觉。

修正建议:看板列不要超过 5 列,设置明确在制品限制,并且阻塞项必须在站会上被单独点名,且每次点名必须有“谁、什么时候解除”两个信息。

6. 误区六:复盘只盯进度,不盯目标价值

很多复盘会变成了“为什么延期”的检讨会,讨论的全是执行层问题,从来没有人问“这个功能上线后,当初想改善的那个指标动了没有”。结果是团队越来越擅长按时交付,却越来越不擅长交付有价值的东西。

修正建议:把一个迭代的复盘拆成两段,前半段看过程指标,后半段看业务指标。后半段如果没有数据,就明确写出“下个迭代需要埋的埋点”,把验证能力本身当成一个交付物。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

三、专业判断逻辑:四层金字塔与三个锚点

1. 四层结构:业务结果 → 关键成果 → 研发里程碑 → 个人任务

这套结构本身不新鲜,新鲜的是每一层的判断标准。第一层业务结果回答“为什么做”,必须是业务方语言;第二层关键成果回答“怎么算做到了”,必须是可量化、可证伪的;第三层研发里程碑回答“交付什么”,必须是可验收的实物;第四层个人任务回答“谁在什么时候做完”,必须是可认领的。

我在实操中最看重的是第三层和第四层之间的衔接。很多团队第四层写得极其详细,第三层却含糊不清,导致详细的任务清单指向了一个说不清的目标。这就像把地图画得再精细,坐标原点错了也没用。

层级 回答的问题 语言类型 验收方式 常见错误
第一层 业务结果 为什么做 业务指标语言 业务方确认 写成口号,如“提升体验”
第二层 关键成果 怎么算做到了 量化指标语言 有基线、有目标值、有观察周期 没有基线,无法判断改善
第三层 研发里程碑 交付什么 交付物语言 可演示、可验收 写成“优化、完善、推进”
第四层 个人任务 谁、何时做完 动作语言 卡片状态流转 无主责人,多人共担

2. 拆解粒度的判断标准

我判断粒度是否合适,用的是“三天原则”:一张卡片如果在三天内没有任何状态变化,它要么太大,要么被阻塞了。这两种情况处理方式完全不同,太大就拆,阻塞就清障。三天是一个经验值,不敏捷的团队可以放宽到五天,但一定要有一个阈值,否则看板会失去预警功能。

另一个判断标准是“可独立验证”。一个任务如果必须等另一个任务做完才能验证,它们之间就存在依赖,需要在计划里显式标注,而不是假设大家心里都清楚。

3. 什么时候不该拆到个人

有几种情况我明确不建议拆到个人。一是探索性技术任务,比如新架构预研,拆到个人会抑制成员的自主判断;二是跨职能强协作任务,比如端到端链路压测,硬拆到个人反而制造交接成本;三是早期产品验证阶段,方向本身还在变,拆太细等于给一个可能被取消的东西买了昂贵的保险。

对这几类任务,我的做法是拆到小团队或小组,但必须给出时间盒和退出条件。例如“两周内完成方案对比,输出可验证的结论或明确否决理由”,这比拆成 15 个两小时任务有用得多。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

四、流程优化的三个关键节点

1. 需求澄清与优先级排序

这个节点的目标不是把需求讲清楚,而是把需求里的假设暴露出来。我常用的三个动作:影响地图、需求评审会、优先级排序。影响地图解决“这个需求想影响谁、影响什么行为、怎么衡量”;评审会解决“技术可行性和成本判断”;排序解决“资源有限时先做哪个”。

开这个会时我坚持两件事。第一,需求必须有明确的验收标准,没有就不进评审;第二,评审会必须有一个能做优先级决策的人在场,否则开完会还是会回到“都要做”。会议时长控制在 90 分钟以内,超过这个时间说明前置准备不充分。

输出物是明确的、带优先级的需求列表和验收标准,进入迭代备选池。这里容易犯的错是优先级没有明确排序,只分了“高中低”,结果所有需求都标了“高”。我的做法是强制排序,不允许并列,如果两个需求真的同等重要,那说明你需要重新定义一个更本质的目标来区分它们。

2. 迭代规划与任务拆分

规划会的核心动作是任务拆分和依赖识别。我通常要求团队先做用户故事地图,把功能按用户旅程铺开,然后标注每个功能点在当前迭代的取舍。估点我用计划扑克,但只用于相对比较,不用于换算工时。

依赖识别这一步最容易被跳过。我的做法是画依赖矩阵:横轴是任务,纵轴是团队或角色,交叉点标注依赖类型和方向。一个 20 人团队的迭代,通常能识别出 6 到 10 条真实依赖,其中大概一半可以通过提前沟通在迭代开始前解决。

输出物是迭代待办列表和燃尽图基线。这里有个细节:燃尽图的基线必须基于实际可用产能,而不是团队满编产能。有成员休假、有培训、有支持任务,都要先扣掉。我们用这个口径之后,燃尽图的参考价值大幅提升,团队不再把它当成一根必然破线的曲线。

3. 每日站会与障碍清除

站会我在不同团队试过三种形式,最后固定下来的是 15 分钟、站立、只问三个问题:昨天推进了什么、今天要推进什么、有什么被卡住。不讨论技术方案,不解决具体问题,只为发现阻塞。

关键在于阻塞的处理机制。我要求站会结束后,阻塞项必须进入独立的障碍看板,并带有责任人和解决时限。同一个阻塞项连续出现三天无人处理,就必须升级到负责人层面,这不是不信任团队,而是避免问题被日常忙碌掩盖。

输出物是每日可执行的行动项。长期看,这个节点最大的价值不是效率,而是心理安全感:团队成员知道卡住了会被看见、被处理,而不是自己硬扛到延期。

4. 度量指标怎么选,才不会变成新的考核负担

我推荐四个核心流程度量:需求前置时间、交付吞吐量、在制品数量、流效率。这四个指标相互制衡,很难被单点优化。只盯前置时间,团队会挑小需求做;只盯吞吐量,团队会牺牲质量。

必须避免的是把度量指标和绩效直接绑定。我的做法是:度量数据在团队内部公开可见,但不进入个人绩效。一旦进入考核,数据就失去了诊断价值,因为人们会开始管理数字而不是管理问题。中小团队如果采集成本高,可以只保留前置时间和在制品数量两个,这两个最容易采集,也最能反映问题。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

五、五步操作步骤:从项目目标到每日任务

下面这套五步流程,是我在三个团队里迭代过四轮的版本。它不是最完整的,但它是成本最低、最容易坚持下来的版本。每一步我都写清输入、动作、输出和负责人。

1. 步骤一:对齐项目目标与研发战略

输入:业务方陈述的季度目标。动作:开一场 90 分钟的目标对齐会,只讨论三件事,这个目标为什么现在重要、怎么衡量它达成了、我们最担心什么风险。输出:一页目标说明书。负责人:研发负责人与业务负责人共同签署。

这场会我要求业务方必须给出基线数据。没有基线的目标不能进入拆解流程,因为无法验证。如果业务方拿不出基线,那就先把“建立基线”本身作为第一个里程碑。

2. 步骤二:用用户故事地图拆解功能

输入:目标说明书。动作:按用户旅程横向铺开功能,纵向按优先级分层,标注本次迭代要做的部分。输出:用户故事地图和功能优先级列表。负责人:产品负责人主导,研发参与。

这一步的常见错误是只做横向铺开、不做纵向分层,结果地图变成一张巨大的功能清单,失去了取舍功能。我坚持地图上必须有一条明确的“本期切分线”,线下内容本期不做,写清楚就好。

3. 步骤三:估算与排期,识别依赖

输入:功能优先级列表。动作:计划扑克估点、依赖矩阵绘制、风险登记。输出:迭代待办列表、依赖清单、风险登记表。负责人:研发负责人主导。

这里我要强调一个判断:估算的作用是发现分歧,不是预测工期。如果两个人对同一个任务估点差了 5 倍,那说明他们对任务的理解完全不同,这个分歧必须在迭代开始前解决。我们对齐分歧的方式通常不是取平均值,而是让分歧双方各说三分钟理由,再重新估。

依赖矩阵可以用很轻的方式落地,下面这张表就是我们迭代计划的一部分,直接放在需求管理平台的迭代描述里。

迭代: 2026-Q2-Sprint03
关键成果: 订单系统故障恢复时间从 22 分钟降至 8 分钟

依赖清单:

任务: 告警规则引擎改造

依赖对象: 运维团队

依赖类型: 环境与权限

期望就绪时间: Sprint 第 2 天

风险等级: 高

任务: 数据库慢查询治理

依赖对象: DBA

依赖类型: 评审与变更窗口

期望就绪时间: Sprint 第 4 天

风险等级: 中

风险登记:

风险: 历史订单表缺少索引,治理可能触发表锁

影响: 交付延期 3 天

应对: 先在预发环境做影子表验证,第 5 天拿到结论

责任人: 后端主责人

4. 步骤四:建立可视化看板与反馈环

输入:迭代待办列表。动作:配置看板列、设置在制品限制、打标关键路径、确定站会节奏。输出:可视化看板与每日反馈机制。负责人:研发负责人或迭代负责人。

我的看板配置固定为五列:待办、进行中、待评审、待验证、完成。在制品限制按人数设定,通常是团队人数的 1.5 倍。关键路径任务在看板上用独立标签标识,站会只优先检查这些任务。这一条让我们的问题发现时间从平均 6 天缩短到 2 天以内。

5. 步骤五:复盘与调整目标

输入:迭代数据与业务数据。动作:迭代评审、回顾会议、目标校准。输出:改进项清单和目标调整记录。负责人:研发负责人主导,业务方参与评审。

复盘我坚持两段式。前半段看过程:前置时间、在制品、阻塞时长;后半段看价值:关键成果指标动了多少。后半段如果数据缺失,就把“补齐埋点”作为下个迭代的正式任务。“复盘只盯进度”这个坑,我们踩了整整两个季度才爬出来。

需要强调的是,调整目标本身不是失败,隐瞒调整才是。我要求任何目标变更都要记录在案,写清楚变更原因和影响范围。一个季度结束时,变更记录本身就是最有价值的复盘材料。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

六、工具落地:什么时候需要平台,什么时候白板就够

1. 先判断规模,再选工具

我的经验是:10 人以下的团队,一块白板加一张在线表格基本够用,上重平台反而增加维护成本。10 到 30 人,需要能配置看板列、在制品限制和燃尽图的基础工具。30 人以上、或者跨多个团队协作时,就必须上能打通需求、迭代、缺陷、测试、发布的一体化平台,否则信息会在工具之间断裂。

工具断裂的代价很容易被低估。我见过一个团队用三个工具分别管需求、缺陷和测试用例,结果是每次复盘都要花半天手工对齐数据,最后干脆不复盘了。工具选型的核心标准不是功能多,而是关键数据能不能在同一个地方闭环。

2. 私有化部署与国产替代的真实决策点

对于中大型企业、尤其是 100 人以上的组织,私有化部署往往不是“想不想要”的问题,而是“能不能合规”的问题。金融、医疗、政务、部分制造业的研发数据不允许出内网,这时候工具是否支持私有化部署就是硬门槛,而不是加分项。

以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。我在做工具替换评估时,最看重的从来不是功能清单的对比,而是三件事:迁移过程中历史数据的保全程度、日常工作流的重建成本、以及权限与审计能力是否满足内部合规要求。很多团队在选型时忽略了迁移成本,结果上线三个月还在补历史数据,团队怨气极大。

如果团队规模和合规要求没有到那个程度,就不要为了“以后可能需要”提前上重平台。工具的重置成本不只是钱,更是团队的使用习惯。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

3. 从旧工具迁移:数据治理比迁移本身更重要

迁移这件事我做过两次,第一次失败,第二次成功。失败的原因很简单:我们把旧系统里所有数据都搬了过去,包括三年积累的无效卡片、废弃项目、重复模块。结果新系统一上线就背着一堆历史包袱,团队第一周就失去了兴趣。

第二次我们改了策略:只迁移活跃项目近 12 个月的数据,历史项目做归档快照,不进主工作区。数据量减少到原来的三分之一,迁移后的系统干净、检索快、看板清晰。同期迁移耗时从预计 6 周压缩到 3 周,团队适应期从两个月缩短到三周。

七、案例:一个 20 人研发团队的目标拆解实操

1. 起点:季度目标“提升订单系统稳定性”

这个团队是我带过的一个后端为主的团队,20 人,负责一条订单链路。季度开始时业务方给的目标是“提升订单系统稳定性”。这个目标几乎无法验证,所以我们第一步先把它变成可衡量的关键成果。

对齐会上,我们问业务方三个问题:稳定性差具体表现在哪、最近三个月的故障数据是什么、什么程度算可以接受。最后落成三个关键成果:核心链路月故障次数从 5 次降到 2 次以内、故障平均恢复时间从 22 分钟降到 8 分钟、P95 接口响应时间从 1.2 秒降到 600 毫秒。

这三个关键成果每一个都有基线、有目标值、有观察周期,并且都能在季度末用数据证明达成与否。从模糊目标到可验证成果这一步,通常是最难的,也是价值最高的。

2. 拆解过程

关键成果确定后,我们拆出六个研发里程碑:告警规则引擎改造、数据库慢查询治理、核心接口缓存层重建、故障演练机制建立、日志与链路追踪补齐、发布流程灰度能力改造。每个里程碑都有明确的交付物和验收方式。

再往下拆到个人任务,形成迭代待办。每个任务只有一个主责人,跨角色协作的明确标注协同人。我们刻意没有拆到 4 小时以下,最小的任务颗粒度保持在 0.5 天左右。

依赖识别阶段,我们一共找出 9 条真实依赖,其中 5 条在迭代开始前通过提前沟通解决,剩下 4 条被登记在依赖清单里,由迭代负责人每周跟踪。

3. 流程优化动作

我们主要做了四件事。第一,看板改为五列并设置在制品限制,限制值取团队人数的 1.5 倍。第二,关键路径任务打标,站会优先检查。第三,站会后阻塞项进入独立障碍看板,超过三天升级。第四,复盘拆成过程与价值两段,业务指标由产品负责人提供数据。

其中效果最明显的是第二件事。之前的问题平均要 6 天才暴露,打标之后缩短到 2 天以内。不是团队变快了,是问题被更早看见了。

4. 结果与反思

季度结束时,故障平均恢复时间从 22 分钟降到 9 分钟,接近目标但未完全达成;核心链路月故障次数从 5 次降到 2 次,达成;P95 响应时间从 1.2 秒降到 680 毫秒,未达标。三个关键成果一达成、两接近,整体算合格。

反思有两点。第一,数据库慢查询治理的依赖比预想复杂,DBA 的变更窗口每周只有一次,这个约束应该在第一周就被显式写进计划。第二,我们在第二个月遇到一次需求插队,导致缓存层重建延后两周,这件事当时没有触发目标重排,直到季度末才发现影响。插队需求必须触发目标重排,这是我后来加进流程的硬规则。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

八、不同情况下的行动建议

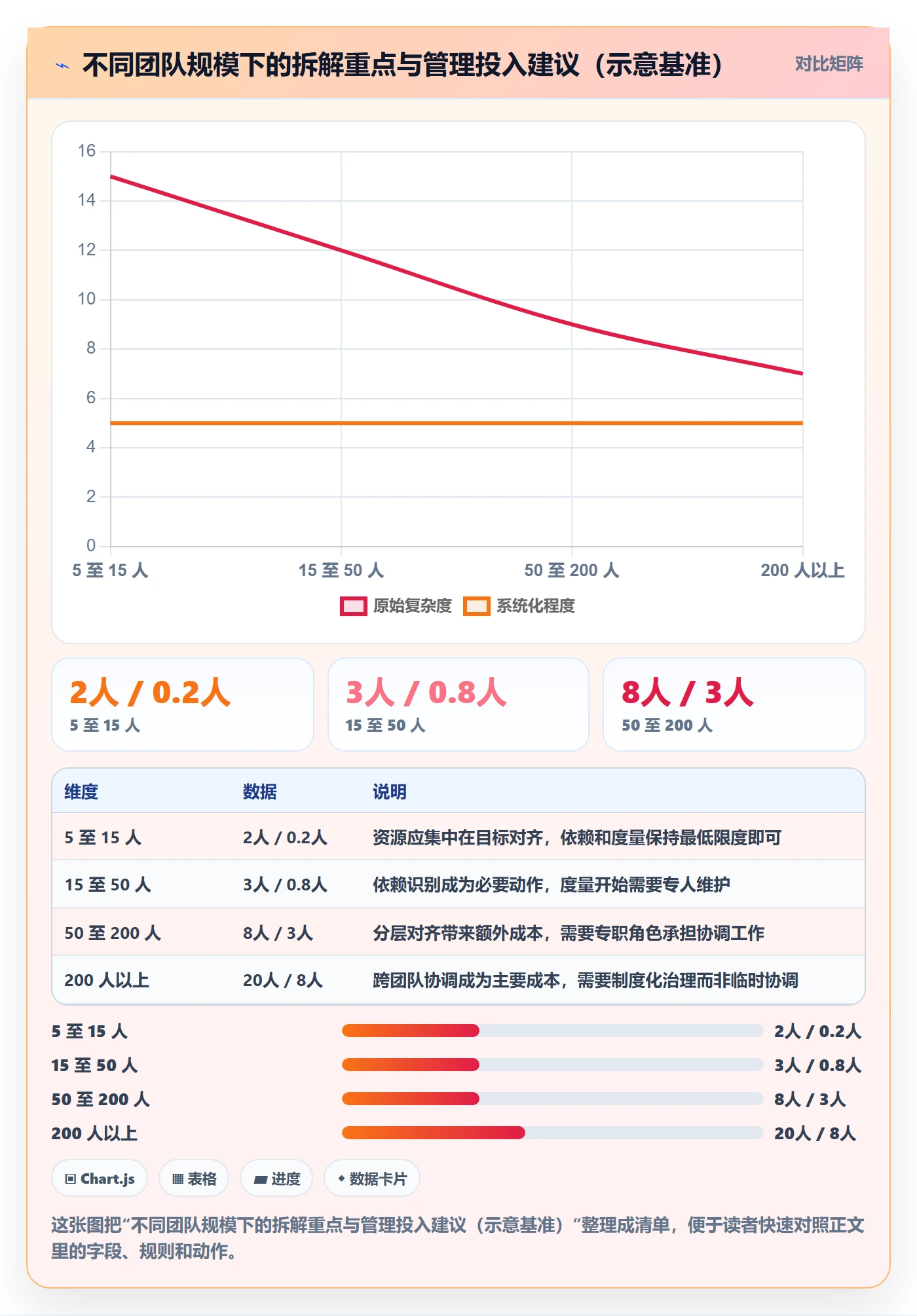

1. 5 到 15 人团队:先解决对齐,再谈流程

这个规模最忌讳照搬大厂流程。我的建议是只做三件事:一页目标说明书、五列看板、每周一次的 30 分钟复盘。不要去搞复杂的故事地图和依赖矩阵,因为人少,沟通成本本来就低,依赖靠喊一声就能解决。

重点应该放在目标对齐上。小团队最大的风险不是流程不完善,而是所有人都在忙碌但方向不一致。每周花 15 分钟让每个人说一句“我这周做的事和季度目标的关系”,就能解决大部分问题。

2. 15 到 50 人团队:补齐依赖识别和可视化

这个规模开始出现跨职能阻塞,依赖管理必须显式化。建议在迭代计划中固定加入依赖清单和风险登记两栏,看板设置关键路径标签,站会时间控制在 15 分钟内。

同时建议开始采集两个基础度量:需求前置时间和在制品数量。这两个数据采集成本低,但能揭示最多问题。这个阶段不要追求度量体系的完整性,先让团队习惯看数据。

3. 50 到 200 人团队:目标分层与工具统一

这个规模的核心矛盾是目标在不同层级之间的对齐成本剧增。建议按业务线或产品线分层拆解,每一层有自己的关键成果,但必须与上层有明确的映射关系。同时统一工具,避免需求、缺陷、测试数据分散在多个系统。

这个阶段合规要求开始出现,是否支持私有化部署往往成为选型的硬门槛。中大型企业在这个规模段选择一体化平台的比例明显上升,主要原因是数据闭环和权限审计的需求变得刚性。

4. 200 人以上多团队组织:治理机制比流程细节重要

这个规模靠流程细节已经管不住了,必须靠治理机制。我的建议是建立三层机制:目标层由业务与研发联合评审季度目标;度量层建立统一的流程度量口径和数据看板;复盘层按季度做跨团队复盘,专门处理跨团队依赖和资源冲突。

另外要特别警惕“流程通胀”。组织越大,越容易不断叠加流程而不清理旧流程。我建议每半年做一次流程审计,砍掉使用率低于 30% 的会议和模板。这条比新增任何流程都更有效。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

九、不同情况下的取舍:没有全都要的方案

1. 速度与稳定之间的取舍

快速迭代和系统稳定在短期内是冲突的。我的判断是:存量业务优先稳定,新业务优先速度。对已有大量用户的订单、支付、账户系统,流程必须偏重变更管控和灰度能力;对还在验证阶段的新业务,流程应该极简,允许快速试错。

把一个团队的两类工作都按同一套流程管理,结果通常是新业务太慢、老业务太险。我们在团队里明确区分了两条流程线,虽然增加了一些理解成本,但整体风险显著下降。

2. 度量与创造力之间的取舍

度量指标越多,团队行为越容易被引导,但自主判断空间越小。我的取舍是:过程指标用于诊断,不用于考核;结果指标用于验证,不用于排名。任何被用于排名的指标,最终都会失真。

如果一定要选一个必须度量的指标,我会选需求前置时间。它最能反映整体流程健康度,而且很难被单点优化。

3. 标准化与灵活性之间的取舍

标准化降低协作成本,灵活性保留判断空间。我的建议是把标准化的范围限定在“接口层”,会议节奏、卡片格式、依赖登记模板、复盘输出格式统一;把灵活空间留给“内容层”,具体怎么拆、怎么估、怎么验证,由团队自己决定。

4. 采购与自建之间的取舍

自建的诱惑在于完全贴合自身流程,代价是长期维护成本被严重低估。我见过一个团队自建研发管理工具,前半年很爽,第二年开始不断打补丁,第三年没人愿意接手维护,最后被迫迁移,历史数据还丢了一部分。

我的判断标准是:如果需求属于通用研发流程,采购;如果属于业务特有的核心能力,自建。研发管理平台的通用度极高,自建很难产生差异化价值。

项目目标如何做好目标拆解?研发团队流程优化与操作步骤

十、总结与下一步

这篇内容里我反复想说明一个观点:目标拆解的难点从来不在方法本身,而在于它是一次跨语言的翻译工程。业务语言、产品语言、研发语言之间天然存在损耗,拆解就是把损耗控制在可接受范围内的过程。SMART、OKR、MECE 这些工具有用,但它们解决的是表述问题,解决不了“谁来做翻译”的问题。

另外三个我个人的判断,也值得你带走。第一,拆得越细不等于越可控,粒度过细会让团队为目标工作变成为卡片工作。第二,依赖和风险必须在计划里显式出现,否则它们会在执行中以延期的形式出现。第三,复盘的真正价值是价值验证,不是进度检讨。

关于下一步,我给一个最小可执行的动作:在你下一个迭代开始之前,花 90 分钟做一场目标对齐会,只产出一页纸,一个业务结果、三到五个带基线的关键成果、对应的研发里程碑清单,以及每个里程碑的主责人和验收方式。

然后把这一页纸贴在团队能看到的地方,在迭代结束时拿出数据来对照。不需要新工具,不需要新角色,只需要一次认真对齐和一次诚实对照。如果你能把这件事坚持三个迭代,流程优化的其他部分会自然长出来。

如果团队规模已经超过 50 人、开始出现跨团队依赖和合规要求,那就再往前走一步:统一工具,把目标、迭代、缺陷、测试的数据放进同一个闭环,并在选型时把私有化部署能力和迁移成本作为核心评估项,而不是最后才问的附加问题。

常见问题解答(FAQ)

1. 研发团队的目标拆解到底应该拆到多细才算合格?

我带一个十几人的研发小组,每次季度初拆目标,拆到模块层级就感觉差不多了,结果执行到一半发现好多细节没人认领。我也试过拆得更细,但一拆到每人每天干什么,大家又觉得被管得太死,文档维护成本也高。到底拆到什么颗粒度才是合适的?

判断颗粒度的标准不是“层数”,而是“下一步动作是否唯一”。一个合格的拆解结果,应该让执行者在接手时不需要再问“我现在该做什么”。具体判断依据有三个:第一,任务是否可被单独验收,也就是有明确的完成标准;第二,任务是否能在一到三个工作日内闭环,超过一周的任务通常还需要再分;

第三,任务之间是否已经标出依赖关系。如果拆到个人天级会让团队抵触,可以采用“迭代目标拆到任务、个人只认领到任务”的方式,日常细化留给执行者自己,管理者只检查接口和依赖,不必强行把每个人的日程都写死。这样既保证对齐,又保留自主空间。

管理成本过高的信号是:拆解文档三天两头要重写、站会一半时间在更新状态,那就说明拆过头了。

2. 需求频繁变更的情况下,之前做好的目标拆解是不是就白做了?

我们做的是 To B 定制项目,客户三天两头改需求,上个迭代刚拆好的任务,这个迭代就被推翻重来。团队成员私下抱怨说拆解就是走形式,反正最后都要变。我自己也怀疑,需求这么不稳定,还有必要认真拆目标吗?

需求会变,不代表拆解没用,关键是拆解的层次要分开对待。项目目标和关键成果属于“相对稳定层”,一般一个季度内不应该轻易改;里程碑和任务属于“易变层”,本来就允许随需求调整。做法是把拆解画布分成两栏,左边写目标与关键成果,右边写任务与排期,需求变更时只动右边,并记录这次变更是否影响左边的关键成果。

如果频繁变更始终冲击不到目标层,说明拆解起到了隔离作用;如果每次变更都在改目标,那问题不在拆解,而在于当初的目标本身就没想清楚。另外建议给每个迭代预留百分之十五到二十的缓冲容量,专门吸收变更,别把排期排满,否则任何一点变化都会引发连锁崩塌。

3. 研发工作很难量化,关键成果怎么定才不会被大家当成摆设?

我是技术经理,每次定关键成果都很头疼。写“提升系统稳定性”太虚,写“线上故障降为零”又明显不现实,最后往往填几个数字应付上级。团队也心知肚明这些数字和实际工作关系不大,考核时还是看谁加班多、谁救火快。这种情况下关键成果到底该怎么定?

研发的关键成果要避开两类指标:纯结果指标(如零故障)和纯过程指标(如代码行数)。比较可行的做法是选“可观测的系统指标加交付节奏指标”组合。可观测指标比如故障平均恢复时长、发布成功率、接口响应时间分位数,这类数据通常监控系统里本来就有,采集成本低;

交付节奏指标比如需求平均交付周期、迭代内按时完成比例,反映的是流程健康度而不是个人勤奋度。定的时候只写起点值和目标值,不写惩罚条款,明确告诉团队这是用来看流程哪里堵,不是用来打分。指标数量控制在每个目标两到三个,多了必然没人看。

如果团队还没有监控数据,可以先从一个最痛的指标开始,比如先采集线上问题从发现到恢复花了多久,坚持两三个月再谈其他。

4. 小团队没有专职项目经理,目标拆解和流程优化该从哪里下手?

我们团队一共八个人,没有项目经理,我既是技术负责人又要写代码,还要管进度。看别人讲目标拆解、看板、复盘那一套很完整,但落到我们这儿根本没人有精力去维护。我想知道,人手紧张的小团队,最小可行的目标拆解和流程优化动作到底是哪几个?

小团队不要照搬大团队的全套流程,抓三个最小动作就够了。第一,每次迭代开始前用半小时开一次目标对齐会,只做一件事:把本迭代要交付的结果写成一句话,让每个人说出自己负责哪部分,说完没有分歧就散会,不做冗长文档。

第二,建一块最简单的看板,三列就够,待办、进行中、已完成,只加一条硬规则:进行中的任务每人最多两个,超了就先把手上的做完再接新的,这一条能解决大部分排期拥堵。第三,每两周花二十分钟做一次回顾,只问两个问题:这次什么东西拖慢了交付、下次改哪一个动作,每次只改一个,改多了等于没改。

这三件事加起来每周占用不到两小时。等团队规模超过十五人或者跨团队协作变多,再考虑引入专职协调角色和更细的度量,过早引入只会增加负担。

核心关键词

读者评论

邵
邵静怡

文章说拆解本质是翻译,这点很戳。我们团队季度目标也常卡在业务口径上,业务说“提升活跃”,研发理解成加功能,最后验收时才发现基线都没定。后来强制关键成果必须有基线、目标值、观察周期,扯皮少了很多。但业务方愿不愿意把口径写清楚,还是得看组织里谁有话语权。

叶
叶思源

用“换个人能否独立验证”做硬标准很实用。我们以前里程碑写“优化性能”“完善监控”,评审时全靠负责人解释。改成“P95从1.2秒降到400毫秒”这类句式后,验收标准清晰,评审时间确实短了。只是前期写这些量化指标会多花时间,但比后期返工划算。

周
周俊杰

六种假拆解里,只拆功能不拆依赖和风险最要命。我们迭代计划列满开发任务,却没写第三方接口排期和测试环境依赖,结果第二周就卡住。后来强制加“外部依赖”和“已知风险”两栏,虽然计划变长,但延期明显减少。没有依赖和风险的计划只是愿望清单。

文章包含AI辅助创作:项目目标如何做好目标拆解?研发团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/309077
