过去三年我参与过十几家研发团队的目标对齐改造,最反常识的一个发现是:目标对不齐,几乎从来不是"沟通不充分"造成的,而是"翻译不到位"造成的。业务说"提升用户体验",产品写成"优化首页交互",研发理解成"改几个按钮样式",测试验收时按"无 bug"通过,四个角色都觉得自己对齐了,但交付物和最初的业务目标之间隔着三层意思损耗。这篇文章不讲大道理,只讲一套研发团队能直接落地的全流程:从一句话目标怎么翻译成可交付任务,到会议怎么开、表怎么填、变更怎么管、复盘怎么用数据说话。

一、核心结论:目标对齐的产出物是"可验证的共识",不是"大家点头"

先把结论放前面。我认为目标对齐的定义应该被收紧:它是指团队在方向、优先级、验收标准、责任边界四个维度上,形成了一份可被第三方复述、可被数据验证的共识。注意两个关键词,"可被第三方复述"意味着不依赖当事人的默契,"可被数据验证"意味着不是感觉良好。

很多团队开完对齐会,问参会者"这个项目要做成什么样",五个人给出五种答案,这就不叫对齐,叫集体参会。真正的对齐有一个很朴素的检验标准:把项目目标卡拿给一个没参会的同事看,他能不能说清楚"什么时候、交付什么、怎么算成功、出了问题找谁"。

1. 对齐的四个维度:方向、优先级、验收标准、责任边界

这四个维度缺一不可,而且它们的失效顺序通常是固定的。方向错了,后面全错;优先级没定,研发就会按"哪个需求先提就先做"来排;验收标准没写,测试和业务必然在上线前吵架;责任边界不清,跨部门依赖就会变成"我以为你会做"。

我见过最典型的失败是只对齐了方向,没对齐优先级。季度目标写着"提升系统稳定性",同时又有三个业务方各提了一个"必须本季度上线"的需求,研发排期直接爆炸。方向没错,但优先级没裁决,等于没对齐。

2. 对齐后的五个必备产出物

我不建议团队一上来就买工具、搭流程,先看这五个产出物有没有:目标说明书、成功指标、范围边界、里程碑、责任矩阵。这五个东西齐了,流程怎么设计都只是形式问题;这五个东西缺了,开再多会也是空转。

产出物 解决什么问题 最低可用形态 常见缺失后果
目标说明书 业务语言与研发语言的对齐 一页纸,含背景、目标、不做清单 研发按字面理解,交付物跑偏
成功指标 "怎么算做成了" 1 个主指标 + 2 个护栏指标 验收时各说各话,反复返工
范围边界 控制无限扩张 明确的"本季度不做"清单 需求持续加码,排期失控
里程碑 让进度可被外部感知 3-5 个可验证节点 临近截止才发现延期
责任矩阵 跨部门依赖有人认领 每项依赖一个唯一负责人 依赖悬空,临上线才暴露

项目目标目标对齐全流程:研发团队入门指南与一文讲清

二、真实场景:假对齐是怎么在研发团队里发生的

下面这五个场景不是编的,是我在不同团队里反复见到的"标准剧本"。你可以对照看看自己团队中了几个。

1. 需求评审全票通过,迭代中途集体返工

评审会上产品讲完,问"大家有问题吗",一片沉默,然后会议结束。两周后开发到一半,业务方看到原型说"这不是我要的"。问题出在评审会只对齐了"要不要做",没对齐"做成什么样"。评审会的沉默不是同意,是没有被问到具体问题。

2. OKR 写得漂亮,迭代排期照样打架

公司层面 OKR 写得很有高度,到了研发团队就变成"能写的都写上去",结果 OKR 和迭代排期表是两套系统,谁也不看谁。季度末复盘时发现,真正吃掉 80% 工时的需求,在 OKR 里一个字都没提。

3. 跨部门依赖悬在半空

研发要等数据团队提供接口,数据团队在等运维开权限,运维在等安全评估。三个团队都说"我们在等对方",没有一个人是这件事的负责人。这是典型的横向对齐缺失,纵向拆解做得再细,也解决不了跨部门依赖的认领问题。

4. 变更靠口头,事后无据可查

业务方在群里说一句"这个小改动顺手加上吧",研发觉得是小事就做了。做了十次之后,迭代范围膨胀了三分之一,但没有一条变更记录,复盘时只能说"需求就是这么多"。

5. 复盘会变成追责会

一旦目标没达成,复盘就变成"谁的锅"。于是下一次复盘,所有人都开始美化数据、隐藏问题,复盘彻底失效。这不是人的问题,是复盘机制设计的问题,如果复盘和绩效强绑定,你就只能得到修饰过的信息。

项目目标目标对齐全流程:研发团队入门指南与一文讲清

三、六个常见误区:为什么很多团队越"对齐"越乱

流程不是越多越好。我见过一些团队,对齐会议从每周一次变成每天一次,表格从一张变成七张,结果交付速度反而下降。问题往往不在流程本身,而在这六个认知误区。

1. 误区一:把目标对齐等同于统一思想

统一思想是宣传口径,统一交付共识才是工程问题。研发团队不需要所有人都认同这个目标"伟大",只需要所有人都清楚"到几月几号交付什么、什么算成功"。试图让所有人理念一致,是把可执行问题变成了不可执行问题。

2. 误区二:把 OKR 当考核表用

OKR 一旦和绩效强绑定,就会立刻发生两个变形:目标写得保守且容易达成,关键结果写成任务清单而非结果指标。这不是员工的问题,是机制在诱导。我的建议是:OKR 用于对齐和聚焦,考核用另一套独立体系,两者数据可以互相参考,但不能直接挂钩。

3. 误区三:只做纵向拆解,不做横向对齐

公司目标拆到部门、部门拆到团队、团队拆到个人,看起来很完整。但研发交付的真实瓶颈往往在横向,产品、研发、测试、运维、业务之间的接口。纵向拆解解决的是"我该做什么",横向对齐解决的是"我们之间的接口是什么"。

4. 误区四:变更管理只有审批,没有影响评估

很多团队的变更流程是"填个单子、领导批一下",但没人评估这个变更对排期、测试范围、上线风险的影响。结果是变更被批准了,但排期没更新,交付延期就成了必然。

5. 误区五:复盘只对结果,不对过程

目标没达成,复盘只讨论"为什么没做到",不讨论"当初的假设哪里错了"。这会导致同一个错误反复犯。好的复盘应该包含三个层次:结果是否符合预期、过程哪里出现偏差、当初的目标假设是否本身就不成立。

6. 误区六:工具先行,流程空转

先买工具、先建看板、先配字段,结果没人填。工具是对齐的载体,不是对齐本身。我的一般建议是:先把目标卡和依赖登记表在文档里跑通一个迭代,确认字段设计合理,再决定是否上系统承载。

三、六个常见误区:为什么很多团队越"对齐"越乱

四、专业判断逻辑:对齐的本质是降低翻译损耗

讲完误区,说一下我判断一个团队对齐机制好坏的分析框架。核心就一个词:翻译损耗。业务目标每经过一次角色转换,就会损失一部分信息,对齐机制的作用就是让这个损耗可控、可观测。

1. 三种翻译介质,各管一段

文档管"可追溯",会议管"可澄清",看板管"可感知"。三者缺一不可,但不能互相替代。用会议替代文档,信息无法追溯;用文档替代会议,模糊点无法澄清;用看板替代前两者,只能看到状态看不到原因。

介质 核心作用 适用场景 失效表现
文档 可追溯、可复述、可交接 目标定义、验收标准、变更记录 口径不统一,新人无法接手
会议 澄清分歧、裁决优先级 目标共识、需求澄清、变更评审 会而不议,议而不决
看板 状态可见、风险前置 执行同步、依赖跟踪、进度感知 状态滞后,风险临期才暴露

2. 用领先指标提前判断会不会翻车

滞后指标(交付周期、缺陷逃逸率、目标达成率)告诉你结果,但等你看到的时候已经晚了。领先指标才是可干预的:目标理解度、需求澄清覆盖率、依赖关闭率、变更影响评估覆盖率。这些数据在迭代中期就能采集。

我的经验是,当需求澄清覆盖率低于 70%、依赖关闭率在迭代过半时仍低于 50%,这个迭代基本注定延期。这时候调整还来得及,等到最后一周就只能靠加班硬扛。

项目目标目标对齐全流程:研发团队入门指南与一文讲清

3. 变更管理是对齐的生命线

我甚至认为,判断一个团队目标对齐成熟度,看它的变更管理就够了。成熟团队的变更流程有三个特征:任何变更都必须留下书面记录、每个变更都必须给出影响评估、影响超出阈值必须重新裁决优先级。这三条做到了,目标对齐就不会崩。

4. 指标设计要"少而狠"

不要设计十几个指标,没人看得过来。我的建议是每个项目一个主指标、两个护栏指标。主指标衡量目标是否达成,护栏指标防止为了主指标而牺牲其他维度。比如主指标是"下单转化率",护栏指标就是"页面加载耗时"和"客诉率"。

五、案例与数据观察:一个 60 人研发团队的三阶段改造

下面这个案例来自我实际参与的一次改造。团队规模 60 人左右,四条产品线,当时的典型症状是需求变更频繁、跨部门依赖经常延期、季度目标达成率不稳定。整个改造分了三个阶段,每阶段 4 周。

1. 第一阶段:统一语言和模板

这个阶段只做两件事:把目标卡模板定下来,把依赖登记表跑起来。没有动会议节奏,也没有上系统。目标卡当时就一页纸,字段是:目标描述、业务背景、成功指标、不做清单、里程碑、唯一负责人。

具体到执行层面,我们先把四条产品线的季度目标全部重写成同一格式,然后让每条线自己复述另外三条线的目标。这一步暴露的问题非常多,有两条线对同一个"提升系统稳定性"的理解完全不同,一条理解成降低故障率,另一条理解成提升接口响应速度。这就是典型的假对齐。

2. 第二阶段:跑通会议和看板

第二阶段定型了四个会议:目标共识会(季度一次)、需求澄清会(每个需求进入排期前)、迭代计划会(双周一次)、复盘会(双周一次)。同时把依赖登记表搬到了系统里,让依赖状态对全员可见。

这个阶段最关键的动作是把"依赖关闭率"变成迭代计划会上的固定议题。以前依赖是靠研发私下找对方协调,现在每周会上过一遍。这一个动作带来的变化最明显:迭代过半时依赖关闭率从原来的 30% 左右提升到 60% 以上。

3. 第三阶段:用数据复盘和优化

第三阶段才开始做指标化。选取了三个核心指标:需求变更率、依赖关闭率、目标达成率。注意这里没有选"人均产出"这类容易被误用的指标。

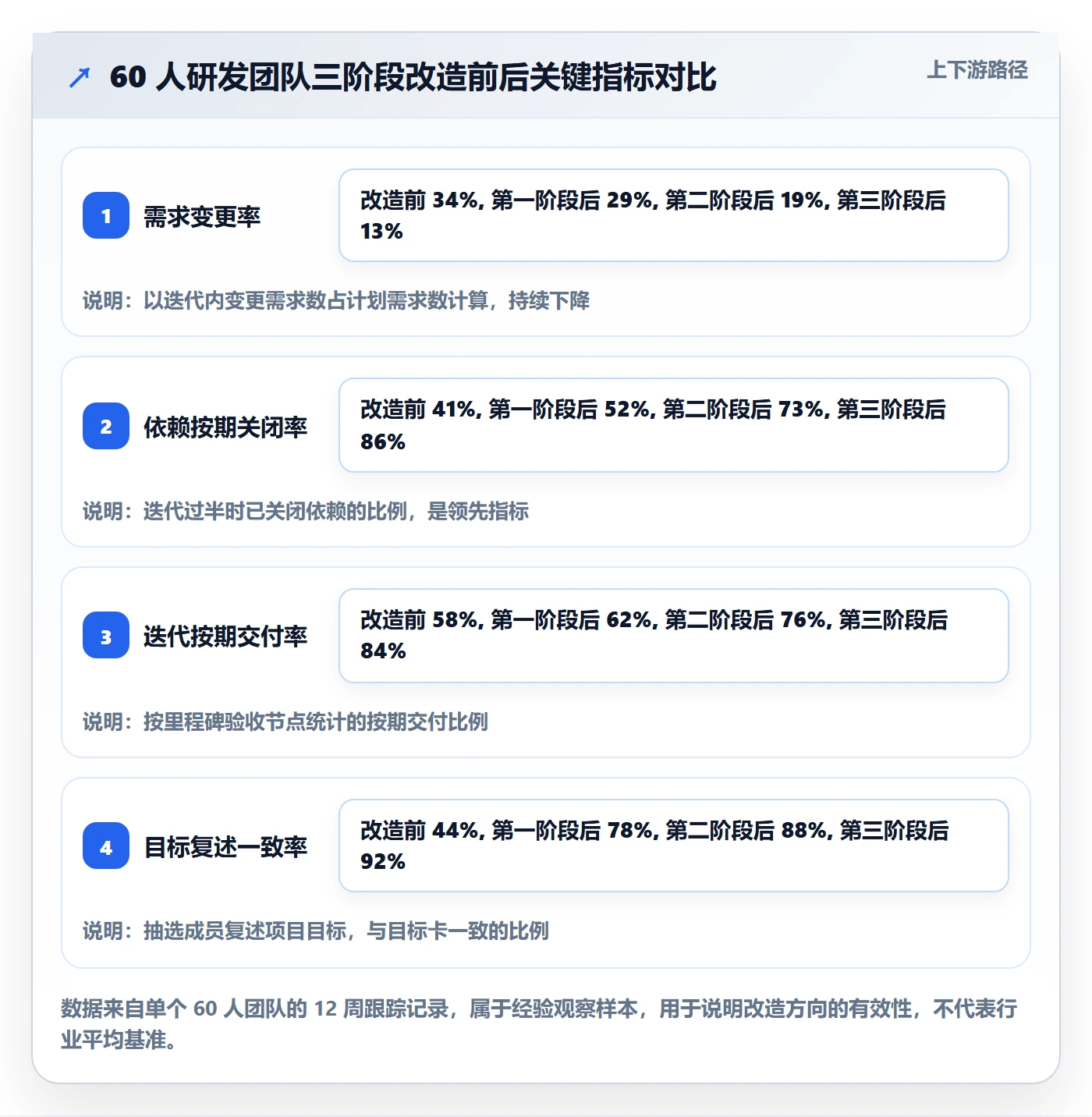

(1)改造前后的数据变化

三个阶段跑完,整体交付节奏明显稳定。需要说明的是,这组数据来自单个团队的三阶段跟踪记录,样本有限,属于经验观察而非行业基准,不建议直接作为目标值套用到其他团队。

项目目标目标对齐全流程:研发团队入门指南与一文讲清

(2)第三阶段最重要的一次复盘

第三阶段有一次复盘让我印象很深。那个迭代按期交付率只有 71%,低于前两个迭代。按老习惯,大家会先找"谁拖了后腿"。但这次我们按三个层次拆:结果层面确实延期了;过程层面发现是需求澄清会开得太晚,导致两个依赖接口在迭代第三周才确认;假设层面发现当初把"接口联调"估成了 2 人天,实际是 6 人天。

结果就是三个具体行动项:澄清会提前到需求进入排期队列之前、接口类任务单独设估算系数、下次迭代预留 15% 缓冲容量。下个迭代按期交付率回到 83%。好的复盘不是找责任人,是找可以改的机制。

4. 工具层:中大型团队为什么需要系统承载

第一阶段用文档就能跑,但到了第二阶段,60 人四条线的时候,纯文档开始撑不住了。依赖关系交叉、变更历史散落在各个文档里、看板状态需要手工同步,人力成本明显上升。这时候才考虑引入系统。

对中大型企业及 100 人以上组织来说,我一般会建议选一个能承载"目标,需求,迭代,依赖,变更"完整链路的管理平台,而不是只做任务看板。因为链路断了,数据就串不起来,你说的"变更影响评估"就只能靠人工拼。

比如 PingCode 这类研发管理平台,在这类场景下的适配点主要在三个地方。一是它覆盖了从目标、需求、迭代到测试的完整链路,变更和依赖能在同一条链路上留痕,不需要跨系统对账。二是支持私有化部署,对有数据合规要求的中大型企业来说,这是硬门槛。三是支持 Jira 平滑迁移,很多团队不是不换,是迁移成本和历史数据丢失风险太高,平滑迁移能把这个阻力降下来。对于在做国产替代选型的团队,这是一个值得纳入评估的选项。

5. 一个具体的配置示例:依赖登记表怎么落地

依赖登记表不要设计得太复杂,字段多了没人填。下面这段是我常用的依赖登记结构,用 YAML 表示,可以直接对应到系统的自定义字段设计。它的核心是每一条依赖有唯一负责人和明确的关闭条件。

dependency:
id: DEP-2024-0317-01

title: 用户中心开放账号鉴权接口

requester_team: 交易线研发

provider_team: 用户中心

owner: 张三 # 唯一负责人,不是"用户中心团队"

need_by: 2024-03-29 # 需求方期望时间

promised_date: 2024-03-27

blocking: true # 是否阻塞主链路

close_condition: 预发环境联调通过并输出接口文档

status: in_progress

risk_note: 联调依赖测试账号开通,已提前 3 天申请

这里有一个我踩过的坑:owner 字段千万不要填团队名。填了团队名,就等于没有负责人。我在一个团队里见过连续三个迭代的依赖都挂在"平台组"名下,实际上没人知道该谁做。

六、不同情况下的行动建议

上面那套全流程不是每个团队都能直接照搬的。团队规模、产品复杂度、合规要求不同,该做的事和该省的事完全不同。下面按四种典型情况给建议。

1. 20-50 人:轻量启动,重点抓验收标准

这个阶段最大的风险是流程过重压死速度。我的建议是只做三件事:一页纸目标卡、需求澄清会明确验收标准、变更必须留记录。不做复杂的指标看板,不做多层级目标拆解。目标卡放在协作文档里就够了,不需要上系统。

判断标准很简单:如果你们团队现在开一次三人小会就能把需求说清楚,那就别搞流程;如果是需求反复来回三次还说不清,就该把验收标准写下来。

2. 50-150 人:引入横向对齐机制

这个规模是目标错位的高发区,也是最需要横向对齐的阶段。核心动作有三个:建立依赖登记表、把依赖关闭率作为固定议题、明确唯一负责人制度。

这个阶段通常需要系统承载,因为跨团队依赖靠文档追踪的成本已经超过收益了。选型时重点关注链路完整性和变更留痕能力,这决定了你的影响评估能不能自动化。

3. 150-500 人:目标分层与指标体系化

这个规模要处理的是多产品线、多层级的目标映射问题。需要引入目标分层机制:公司级目标、产品线目标、团队目标之间有明确的映射关系,且能反向追溯,任何一个团队目标,都能回答"它支撑了哪个上层目标"。

同时要建立指标体系,但要注意指标分层:战略指标按季度看、交付指标按迭代看、过程指标按周看。混在一张表里看,只会让人失去焦点。

4. 有私有化与合规要求的团队:把部署方式前置为选型第一条件

金融、政企、部分制造业团队的选型逻辑和互联网团队完全不同。对这些团队来说,部署方式不是加分项,而是准入门槛。我见过一个团队花了两个月做功能对比,最后发现首选方案不支持私有化部署,只能推倒重来。

我的建议是:把私有化部署、数据归属、审计留痕这三项前置筛选,通过之后再比功能。同时要考虑迁移成本,尤其是从已有系统迁移历史数据的成本,这一点在选型阶段很容易被低估。

项目目标目标对齐全流程:研发团队入门指南与一文讲清

七、不同情况下的取舍:没有全都要,只有选哪个代价

做流程设计这几年,我最大的体会是:所有的流程优化都是取舍,没有无代价的方案。下面四组取舍是研发团队最常遇到的,我把每组的代价说清楚,你自己选。

1. 流程完备度 vs 迭代速度

流程越完备,单个迭代的启动成本越高,但返工越少。经验上,需求澄清覆盖率每提升 10%,迭代启动阶段大约多花半天到一天,但迭代末期返工工时下降更明显。所以我的判断是:迭代周期短于两周的团队,流程应该更轻;迭代周期长于一个月的团队,前期投入更值得。

2. 文档厚度 vs 沟通效率

文档不是越厚越好。我见过目标文档写了 20 页,结果没人看,最后决策还是靠群里讨论。我的经验值是:目标类文档控制在两页以内,验收标准尽量用可执行的条目而不是描述性语言。文档的作用是"减少重复沟通",如果一份文档本身需要反复开会解释,那它已经失败了。

3. 自研 vs 采购 vs 混合

很多技术团队的第一反应是自己做一套。我的建议是要算清三笔账:开发成本、长期维护成本、流程迭代成本。第三笔最容易被忽略,管理流程会变,自研工具改一次就要排一次研发资源,往往一年后就成了技术债。

方案 首次投入 年维护投入 流程迭代灵活性 适用条件
纯自研 高(3-6 人月) 高(1-2 人长期) 低(改动需排期) 流程高度特殊且有稳定研发资源
纯采购 中(选型+迁移 1-2 人月) 低(订阅+少量配置) 中(受产品能力约束) 流程相对标准,希望快速见效
采购+轻量扩展 中(选型+迁移+接口开发) 中(少量维护) 高(标准流程用产品,特殊流程用扩展) 大部分流程标准、少量场景特殊

我个人的倾向是第三种。标准流程用平台承载,比如目标、需求、迭代、依赖、测试这些通用链路;真正特殊的部分,比如和内部发布系统、监控系统的联动,用接口或脚本做扩展。这样既不重复造轮子,也保留了灵活性。

4. 统一标准 vs 团队自治

统一标准的好处是数据能横向对比,坏处是容易压制团队适配。我的建议是做"最小统一":统一目标卡格式、统一依赖登记规范、统一变更记录方式,其余留白。这样既保证了数据可对比,也不至于让每个团队都穿同一件不合身的衣服。

5. 30/60/90 天落地路线

如果你现在就想动手,我建议按这个节奏来,不要一次全铺开。

  1. 第 1-30 天:统一语言。定目标卡模板,重写当季目标,做一次目标复述测试。不引入任何新工具。
  2. 第 31-60 天:跑通会议与依赖。定型四个会议,建立依赖登记表,把依赖关闭率作为固定议题。开始考虑系统承载。
  3. 第 61-90 天:数据复盘与优化。选三个核心指标,做一次完整的三层复盘,根据数据调整流程参数。

项目目标目标对齐全流程:研发团队入门指南与一文讲清

八、把目标对齐做成团队的基础设施

回到最开始那个判断:目标对不齐不是沟通问题,是翻译问题。研发团队站在整条链路的下游,上游每一次翻译损耗,最后都会变成研发的返工和延期。所以这件事不该被当成"管理层的软话题",它应该被当成一项工程能力来建设。

我见过的最好的团队,不是会议开得最多的,也不是工具用得最花哨的,而是把目标、验收标准、依赖、变更这四件事都变成了有载体、有责任、有数据的常规动作。它们不需要靠个人英雄主义去救火,因为火在烧起来之前就已经被指标发现了。

三件事想请你带走。第一,把目标卡控制在一页纸,先跑一个迭代再优化。
第二,依赖登记表的 owner 字段永远填人名,不填团队名。
第三,复盘看三层,结果、过程、假设,不要停在第一层。

如果你现在就想动手,我的具体建议是:这周先做一件事,把当前季度团队目标写成一张目标卡,然后找一个没参与过讨论的同事读一遍,让他复述给你听。他复述出来的内容和你心里的目标之间的差距,就是你要补的对齐工作。

八、把目标对齐做成团队的基础设施

常见问题解答(FAQ)

1. 目标共识会开一次就够了吗?研发团队该用什么节奏做目标对齐?

我们团队每次立项都开一次对齐会,当场大家都说没问题,可迭代到一半还是各干各的,做出来的东西业务不认。我一直在怀疑是不是会议开少了,但也不想把团队拖进无休止的会里,这个节奏到底怎么定?

一次会只能完成方向层对齐,研发场景至少需要三层节奏。第一层是季度或项目级的目标共识会,解决方向、优先级和验收口径;第二层是每个迭代或双周的同步会,只看依赖、风险和进度偏差;第三层是变更评审会,由关键变更临时触发,不是固定排期。

判断会议有没有效,不看开了几次、开得多热闹,而看每次有没有明确的输入输出:共识会必须产出目标说明书,包含一句话目标、成功指标、范围边界、不做清单和里程碑;同步会必须更新风险与依赖登记表,每条依赖写清负责人和预计关闭时间;变更评审会必须产出变更影响评估,写清对工期、测试范围和上线时间的影响。

如果一场会开完没有任何新增或更新的书面产出,那场会基本等于没开。落地时可以先用一个月做小实验,统计每次会议产生的行动项数量和关闭率,如果行动项长期少于三条、关闭率不到一半,问题多半不是会开得少,而是议题太散或者没人真的对结果负责。

2. 研发目标要不要拆到个人?到底拆到人是负责还是变相 KPI?

我们 OKR 从公司拆到部门还算顺,一到团队就吵起来。有人觉得拆到个人就是变相考核,有人说不拆到人就没人真负责。我自己也拿不准颗粒度,怕拆细了变成派活,拆粗了又落不了地。

建议用目标到团队、责任到人,而不是目标到人。目标(Objective)和关键结果(KR)停在团队层,个人层只认领责任田:谁负责哪个模块的交付、谁负责打通某个外部依赖、谁负责定义验收标准。判断依据是一个简单问题,这个指标是不是只有一个人能影响?如果只有一个人能影响,可以落到人;

如果它需要产品、研发、测试共同作用,比如缺陷逃逸率、交付周期,落到个人就会扭曲行为,出现为了自己的数字牺牲整体的情况。操作上,团队层输出目标卡,写清目标、成功指标、范围、里程碑;

个人层输出责任矩阵,明确 R 执行、A 最终负责、C 被咨询、I 被通知四类角色,尤其注意每一个跨部门依赖必须有且只有一个 A,不能出现两个人共同负责的情况。

如果发现某个人的工作对应不到任何团队目标,那不是拆解出了问题,而是排期里混进了和目标无关的需求,应该在迭代计划会上砍掉或延后,而不是硬塞进某个人的目标里。

3. 目标对齐之后业务还在改需求,变更到底该怎么管?

我们做完对齐往往也就撑两周,业务方一个电话就能打乱节奏,研发返工、测试重排,最后延期还是研发背锅。我不想一刀切说一律不许改,但也不知道哪些能接、哪些必须拦下来,更不知道用什么口径去和业务方讲清楚代价。

变更管理的核心不是禁止变更,而是让变更的代价可见、让批准权明确。做法是给变更分三档:A 档影响目标或上线时间,必须由业务方和产品负责人共同确认,并同步调整里程碑和不做清单;B 档只影响范围不影响时间,由产品负责人在迭代内消化,但要登记进变更影响评估表;

C 档属于体验优化或文案调整,进需求池排队,不插队。判断依据看三点:变更发生在哪个阶段(评审前成本最低,开发完成后再改成本最高)、影响多少个模块、是否需要重做已经开发和测试通过的功能。数据口径建议用变更率等于迭代内被接受的变更条目数除以迭代开始时承诺的条目数,同时记录每条变更的提出时间和被接受时间。

稳定跑一两个季度后你会有自己的基线,之后凡是明显高于基线的迭代,就回头查根因,是需求澄清不到位还是业务方向真的调整,而不是笼统归因成需求总在变。

4. 怎么判断团队是真的对齐了,而不是开会时都点头?

每次对齐会结束大家都说没问题,可上线后业务说不是我要的,开发说需求就写成这样,测试说验收标准没人给。我不想再靠感觉判断,想找几个能观察、能记录的信号,最好是我自己团队就能统计出来的。

看四个可观察信号,不看会议气氛。第一,随机抽一个研发同学,让他用自己的话说这个迭代要达成什么、什么算完成,如果几个人说法不一致,就是没对齐。第二,需求条目里验收标准字段的填写覆盖率,覆盖率不达标的需求不该进入迭代评审。

第三,跨部门依赖关闭率,等于已关闭依赖条数除以已到期依赖条数,长期偏低通常意味着横向对齐只停在口头上。第四,上线后因为理解偏差导致的返工占比,用返工原因标签统计即可。

滞后指标再看目标达成率、交付周期偏差和缺陷逃逸率,但口径必须先定义清楚,比如交付周期从哪个状态点开始算、缺陷逃逸只统计上线后多长时间内发现的问题,口径没统一之前,指标只会变成吵架素材。

我给一个简单的验收标准:团队能不能在不问任何人的情况下说清这个迭代做什么、不做什么、怎么算做完、出问题找谁,四条都能答上来,才算真的对齐。

核心关键词

读者评论

丁
丁予安

翻译损耗”这个提法很戳我。我们团队就是评审会全票通过,结果做出来业务说不是要的。回头看确实是验收标准没定义清楚,不是沟通不够。

龚
龚云舟

领先指标那部分有收获,需求澄清覆盖率低于70%基本会延期这个判断,和我们迭代中期加班的情况吻合。不过指标采集本身也要花精力,小团队得掂量。

黎
黎静怡

六个误区里“OKR当考核表用”和“复盘变追责会”最真实。我们去年就是这么变形的,目标越写越保守,复盘数据越来越好看但问题没解决。

万
万承宇

依赖登记表和依赖关闭率这个动作简单有效。我们跨部门依赖一直靠私下催,没人认领就悬着。准备先在一页文档里跑通一个迭代再考虑上工具。

文章包含AI辅助创作:项目目标目标对齐全流程:研发团队入门指南与一文讲清,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308913

赞 (0)
飞飞飞飞
项目目标项目目标全流程:研发团队实操方法与一文讲清
上一篇 1天前
项目目标如何做好阶段目标?研发团队入门指南与操作步骤
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
