去年我参与一个从0到1的供应链SaaS项目复盘,现场出现了一个很典型的场面:产品负责人说“这个版本没达到预期”,研发负责人说“需求文档上写的功能全做了”,测试负责人说“用例全过了,零阻塞缺陷”。三个人说的都是实话,但结论完全相反。真正的问题不在执行,而在于这个项目从立项到上线,始终没有一份三方都能引用的验收标准。
这不是个例。过去三年我作为外部顾问参与了四十多个研发团队的交付流程梳理,其中超过七成的“验收扯皮”都可以追溯到同一个根因:验收标准被当成测试阶段的附属品,而不是项目目标从一开始就被翻译出来的判定协议。这篇指南面向0到3年的研发团队,讲清楚验收标准到底该怎么从0到1搭起来,包含框架、模板、反例、工具落地和取舍建议。
一、先给结论:验收标准是一份三层证据链协议
如果只允许我用一句话回答“验收标准怎么做”,我的答案是:验收标准是把项目目标逐层翻译成“谁在什么条件下、看什么证据、判定是否通过”的三层协议。它上接项目为什么做,中接每个阶段交出什么,下接每个需求怎么算做完。
很多团队只做了最下面一层,甚至只做了最下面一层里最粗的一小部分,把测试用例通过等同于需求验收。这就是矛盾的总来源。测试用例回答的是“系统行为是否符合设计”,验收标准回答的是“这个交付物能不能被接受”。两者的主语、责任人和判定时机都不一样。
我把这三层定义如下,后文会展开每一层怎么写。
- 目标层:项目为什么立项,什么算成功,什么是明确的反目标(不做什么)。
- 里程碑层:每个阶段该交出什么产物,进入下一阶段的准入条件是什么,什么情况下可以叫停。
- 需求/迭代层:单条需求的前置条件、操作、预期结果、边界情况、证据形式和判定人。
为什么要强调“协议”两个字?因为验收标准本质上是多方约定,不是某一方单方面写的文档。产品写、研发读、测试执行、业务方确认,任何一环缺席,验收标准就会在交付那天被重新解释一遍。重新解释的代价,就是返工、延期和信任损耗。

二、真实场景:0到1项目的验收为什么特别容易崩
成熟产品的迭代验收相对好办,因为历史行为、接口契约、用户预期都是已知的。0到1项目的麻烦在于,很多东西在立项时根本说不清楚,需求在开发过程中还会变。不确定性不是不写验收标准的理由,恰恰是需要分层冻结的理由。
1. 场景一:目标只写“上线”,没写“上线后怎样算成”
我见过大量的立项文档,成功标准那一栏写着“V1.0按期上线”。这句话无法验收,因为它只约束了动作,没有约束结果。上线是一个事件,不是一个成果。三个月后你无法回答“这个项目到底成没成”,只能凭感觉说“还行吧”。
更麻烦的是,当“上线”成为唯一标准,团队的行为会被扭曲:优先保证功能数量上线,而不是优先保证核心路径可用。这就是为什么很多MVP上线了,但没人用。
2. 场景二:里程碑没有准入准出,阶段变成走过场
典型表现是“需求评审通过就开发,开发完成就测试,测试通过就发布”。每一道关卡都只有动作,没有判定条件。需求评审时没人问“这条需求的验收条件是什么”,测试通过时没人问“证据留了吗”,发布时没人问“回滚条件是什么”。
在这种流程里,问题不会消失,只会往后滚。滚到最后一次,就是交付会上集体扯皮。
3. 场景三:需求验收条件写成功能描述
“实现用户登录功能,支持手机号和邮箱。”这不是验收标准,这是功能描述。它没有说明异常情况怎么处理、失败几次锁定、验证码有效期多久、并发登录怎么算、日志留什么。研发按自己的理解做,测试按自己的理解测,最后谁都没错,但业务方不接受。
4. 场景四:没有证据规则,验收结论无法复现
验收通过与否,如果只依赖某个人的口头判断,那它就不是标准。标准的核心特征是可被第三方独立复现。同一份交付物,换一个没参与过项目的人来核对,应该得出相同结论。做不到这一点,说明验收标准写得太主观。

三、拆解五个高频误区
在讲怎么写之前,先把最容易踩的坑说清楚。这些误区我在不同团队里反复见到,几乎每个都能对应到具体的返工事故。
1. 误区一:把验收标准等同于测试用例
测试用例是执行层的展开,一条验收标准通常可以展开成十条甚至几十条测试用例。反过来,测试用例全过,不代表验收标准满足,因为验收标准里可能包含非功能要求、业务规则、数据一致性,甚至包含用户体验的定性判断。
2. 误区二:把DoD和AC混着用
DoD(完成的定义)是团队级的通用标准,比如“代码通过静态检查、单元测试覆盖率不低于70%、有对应的部署说明”。AC(验收条件)是需求级的个性化标准,比如“订单金额超过5000元时必须触发二级审批,审批拒绝后库存回滚时间不超过3秒”。
DoD管所有需求的共性底线,AC管单条需求的个性判定。把两者混在一起写,会导致要么通用标准被反复重写,要么个性条件被通用标准掩盖。
3. 误区三:只写正常流,忽略异常流和边界
我抽查过一批需求文档,发现验收条件里平均只有不到三成涉及异常分支。而线上事故绝大多数发生在异常分支。只写正常流的验收标准,相当于给系统留了一个没有护栏的下坡。
4. 误区四:没有判定人,谁都能说“我觉得不行”
判定人不是签字走形式,而是明确“这条标准的最终解释权归谁”。可以是产品负责人,可以是业务方代表,可以是安全负责人,但必须写清楚。没有判定人,验收就会退化成声量博弈。
5. 误区五:变更后不更新验收标准
需求变了,验收标准没变,是0到1项目最隐蔽的雷。开发按新需求做,验收按旧标准查,双方都认为自己有理。变更流程必须包含验收标准的同步评审,这一点后文会给出具体机制。

四、专业判断逻辑:三层验收框架怎么搭
接下来讲核心方法。三层框架的价值在于把“验收”这个动作拆到不同时间和不同责任人手上,避免所有判定压力都堆在交付那一刻。
1. 目标层:先写成功标准,再写反目标
目标层回答三个问题:这个项目为什么做?什么算成功?什么明确不做?成功标准要尽量写成业务可观察的结果,而不是交付动作。
举个例子。某B端工具类项目的立项目标是“为中小商家提供自助对账能力”。这个写法无法验收。改成可验收的写法是:上线后90天内,目标客群中有不低于30%的活跃商家使用过自助对账功能,且单次对账平均耗时从人工的25分钟降至5分钟以内。
反目标同样重要。“本项目不覆盖跨境多币种对账”“本期不做自动开票”,这些排除项能防止范围蔓延,也能让验收时的争议范围收窄。
2. 里程碑层:定义每个阶段的准入和准出
0到1项目通常可以切成四个里程碑:方案确认、可用版本、可试点版本、可推广版本。每个里程碑要有明确的准出物和准入条件。
| 里程碑 | 准出物 | 准入下一阶段的条件 | 判定人 |
|---|---|---|---|
| 方案确认 | 目标层成功标准、范围清单、反目标、核心流程原型 | 业务方书面确认成功标准与范围 | 业务负责人 |
| 可用版本 | 核心链路可跑通、AC逐条落地、基础监控 | 核心链路端到端演示通过,无阻塞缺陷 | 产品+技术负责人 |
| 可试点版本 | 试点用户可独立完成关键任务、异常流程可观测 | 试点用户完成关键任务成功率达标,缺陷密度收敛 | 业务负责人+测试负责人 |
| 可推广版本 | 性能、安全、运维、文档、回滚方案齐备 | 非功能验收全过,运维演练通过 | 技术负责人+运维/安全 |
这张表的关键在于“准入条件”一栏。很多团队只写准出物,不写准入条件,结果阶段评审变成产物清点,而不是质量把关。
3. 需求层:五步写法,从目标翻译到证据
单条需求的验收条件,我建议按下面五步来写。这五步是我在多个团队推行后收敛出来的,顺序不能颠倒。
- 明确干系人和成功定义:这条需求为谁服务,他如何判断“这件事做成了”。
- 拆解可观察结果:把成功定义拆成能被观察到的状态变化,而不是内部实现。
- 写验收条件:前置条件、操作/输入、预期结果、边界情况,四要素齐全。
- 定义证据与判定人:通过什么材料证明,谁有权判定通过与否。
- 评审、冻结与变更规则:什么时间点冻结,变更走什么流程,谁来同步更新。
4. 什么时候用Given-When-Then,什么时候不要用
Given-When-Then适合结构化程度高的场景:接口契约、业务流程、状态机、权限规则。它把条件、动作、结果三段式排开,可读性和可测性都很好。
场景:订单超过审批阈值
Given 当前登录用户为普通销售角色
And 订单含税总额为 6800 元
And 审批阈值为 5000 元
When 用户提交订单
Then 订单状态变为“待二级审批”
And 系统向区域经理发送审批通知
And 订单金额、提交时间、触发规则写入审计日志
但探索性需求、视觉体验需求、内容策略类需求,用GWT会写得很别扭。这类需求更适合“样例+评审”的方式:给出2到3个正面样例和1个反面样例,约定由谁组织体验评审、几个人参与、什么标准算通过。
把GWT当成万能模板,是另一个常见的偷懒。工具要匹配问题类型,不是反过来。

五、具体案例与数据观察:一家120人团队的验收改造
讲一个我深度参与的项目。这是一家做企业服务的公司,研发团队约120人,分布在三个产品线,当时刚从集中式交付转向多产品线并行。他们遇到的问题是:每季度末验收集中爆发,产品、研发、测试三方在评审会上反复拉扯,单个版本的验收周期平均拖到8天以上。
1. 改造前的状态

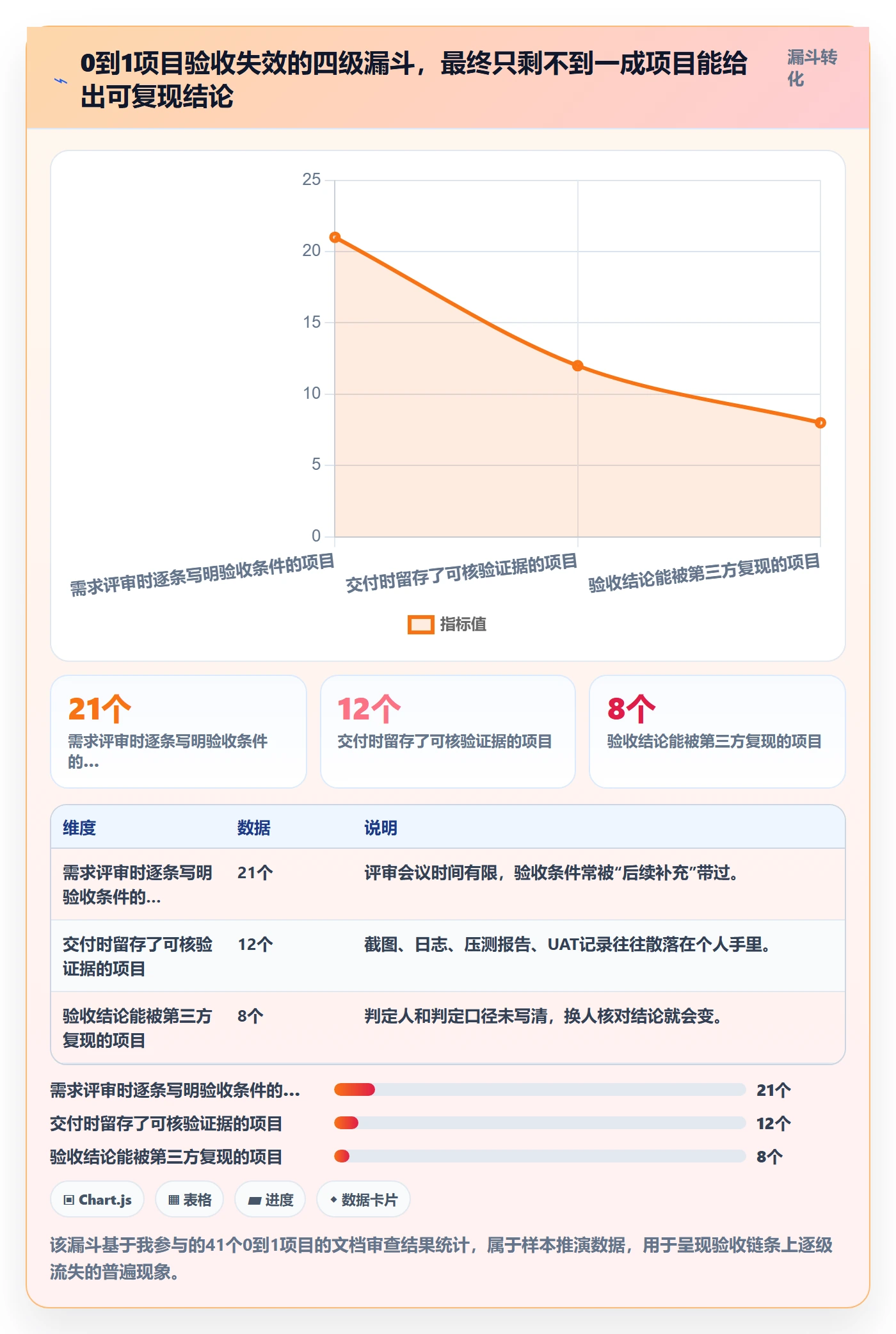

我们做了一次文档抽样:随机抽取当期40条已交付需求,检查验收条件完备度。结果是:写明前置条件的占22%,写明异常分支的占18%,写明证据形式的占11%,写明判定人的占7%。四条要素同时齐备的只有2条,占比5%。
也就是说,95%的需求在交付那天需要现场重新定义“什么算完成”。这个数字比大多数人预想的要糟糕,但它很常见。
2. 改造动作
改造分三件事推进,没有上大而全的流程重构。
- 在需求模板里固定增加“验收条件”区块,四要素缺一不可提交评审。
- 每个里程碑设置准入准出检查项,未通过不得进入下一阶段,由产品和技术负责人双签。
- 把验收条件、验收证据、判定结论纳入项目管理系统的工作项字段,而不是散落在文档和聊天记录里。
第三件事是关键。文档写了不等于会被执行,只有进入日常工具流,才有人真正维护它。这家团队用的是PingCode,他们把验收条件做成了需求工作项的必填字段,验收证据以附件形式挂在同一工作项下,并配置了“待验收,验收中,验收通过,验收驳回”的状态流转。因为PingCode主要服务中大型企业及100人以上组织,这家120人的团队在跨产品线权限和字段统一上正好匹配,不需要自己再做一层流程封装。
他们的场景还有一个特殊性:出于数据合规要求,需要把研发数据留在自有内网。PingCode支持私有化部署,这一点在他们做工具选型时是硬门槛。另外,他们此前用了多年Jira,历史工作项和自定义字段很多,最终是通过PingCode的Jira平滑迁移能力把存量数据带过来的,这在国产替代的选型中是比较实际的考虑点,迁移成本往往比工具本身的采购成本更高。
3. 改造后的数据
改造运行两个季度后,我用同样的抽样方法复查了40条需求:四要素齐备率从5%升到68%,平均验收周期从8.2天降到3.1天,验收会上因“标准理解不一致”导致的争议条目从每版本平均11条降到2条。缺陷逃逸率(上线后发现、本应在验收阶段拦住的缺陷占比)从24%降到9%。
需要说明的是,这些数字来自单一团队的两个季度对比,受团队配合度和业务波动影响,不能当成行业基准。但它至少说明:验收标准的改善不需要复杂方法论,把四要素写全、把证据落到工具里,就能拿到大部分收益。

六、不同情况下的行动建议
验收标准没有唯一正确写法,取决于团队规模、项目类型和合规要求。下面分几种典型情况给建议。
1. 团队在10人以下,项目是早期MVP
不要上重流程。建议只做两件事:一是在立项时写清一句话的成功标准和三条反目标;二是每条需求写至少两条验收条件,其中一条必须覆盖异常流。工具用最简单的看板即可,关键是把验收条件写在任务卡描述里,不要只存在脑子里。
2. 团队在30到100人,多产品线并行
这时模板和字段必须统一,否则跨线协作会失控。建议建立团队级DoD,把共性底线固定下来;需求级AC按四要素写。里程碑准入准出要真正执行,不要因为赶进度就跳过。
3. 团队超过100人,有合规或私有化要求
到这个规模,验收标准必须工具化、可追溯、可审计。建议把验收条件、证据、判定人、判定时间作为工作项的必填字段,并保留完整变更历史。验收记录本身要能作为审计材料使用,而不只是内部沟通记录。如果有私有化部署或国产化替代需求,像PingCode这类支持私有化部署、并能从Jira平滑迁移的工具会显著降低迁移和合规成本。
4. 外包或跨公司交付
验收标准要在合同附件里逐条写明,并且和付款节点绑定。建议额外约定三件事:验收窗口期多长、驳回后修复时限多久、争议由谁终裁。没有这三条,验收会变成无限循环。
5. 涉及安全、财务、医疗等强监管领域
这类项目的验收标准不能由研发团队单独定义。必须引入法务、安全或合规负责人作为共同判定人,把法规条款翻译成可核验的技术条件。这一步不能省,也不能由研发“代为判断合规已完成”。

七、不同情况下的取舍
方法讲完了,接下来讲取舍。任何流程都有成本,验收标准写得越细,前期投入越高。关键是判断哪些地方值得细,哪些地方可以粗。
1. 速度与完备性的取舍
0到1项目早期,速度优先。此时验收标准遵循“够用即可”原则:核心链路写细,边缘功能写粗,非核心模块可以只写DoD底线。等进入可推广阶段,再逐步补全。不要在第一版就把所有需求写成完整规格说明书,那会拖死项目。
2. 量化与定性判断的取舍
能量化的尽量量化,但不要为了量化而造指标。体验、易用性、内容质量这类维度,强行量化会得到假数据。更务实的做法是“样例+小样本评审”:给出正反样例,约定评审人数和通过比例。
3. 冻结与灵活的取舍
目标层成功标准一旦确认,尽量不轻易改;里程碑准出物可以随认知调整;需求层AC允许变更,但必须走变更评审并同步更新证据要求。三层冻结强度不同,这是0到1项目的关键设计。
4. 自建流程与工具托管的取舍
小团队用文档加表格就能跑。但团队超过百人后,自建流程的维护成本会快速上升:字段不统一、状态不可查、历史无法追溯。当流程维护本身成为负担时,就应该交给专业工具托管,把精力还给业务判断。这也是我在中大型团队里更倾向推荐成熟项目管理平台的原因,不是工具本身有多神奇,而是它能省掉大量协调成本。

八、落地机制:让验收标准真正被执行
写出来和被执行是两件事。我见过太多团队把验收标准写得很漂亮,但交付时没人看。要让它落地,需要四个机制。
1. 进入需求评审的必过项
需求评审的检查清单里必须有一条:验收条件四要素是否齐备,异常分支是否覆盖。不齐备的需求不予进入开发。这条规则要由产品和技术负责人共同把关,单方坚持很难持续。
2. 证据留存有固定位置
验收证据要固定存放位置,不能散落在聊天记录、个人电脑和邮件里。最理想的是挂在对应工作项下,与需求、缺陷、变更记录关联,形成完整链路。截图、日志片段、压测报告、UAT记录都属于有效证据,关键是要能被后来者找到。
3. 判定权责写清楚
每条验收标准都要有判定人。如果一条标准涉及多个角色,要明确谁是终裁。常见做法是:功能类由产品负责人终裁,非功能类由技术负责人终裁,合规类由合规负责人终裁,业务结果类由业务负责人终裁。
4. 变更同步更新
需求变更时,验收标准必须同步更新,并且更新记录要可见。建议在变更评审中增加一个固定问题:“本次变更是否影响已确认的验收条件?影响哪些?谁负责更新?”这个问题能拦住大部分遗漏。

九、自检表与复盘:别让验收变成形式
最后给一份可以直接用的自检表,以及配套的复盘方法。这两样东西能让验收标准从一次性文档变成持续改进的机制。
1. 五问自检表
每条验收标准写完后,用这五个问题过一遍。任何一个答不上来,就说明标准还不够格。
- 这条标准能否被没参与项目的人独立判断?
- 是否覆盖了异常流和边界条件?
- 是否有明确的证据形式和判定人?
- 是否与项目目标层成功标准相关?
- 需求变更后,这条标准是否会被同步更新?
2. 可观察指标
验收机制的健康度可以用几个指标观察:缺陷逃逸率、需求返工工时、平均验收周期、每版本标准理解争议条目数、验收条件四要素齐备率。
这些指标的价值是发现问题,不是考核个人。我见过团队把缺陷逃逸率直接挂钩绩效,结果缺陷被大量记录成“非缺陷”,指标好看了,问题更严重了。指标一旦变成考核武器,就会立刻失去观测价值。
3. 复盘要问的三个问题
每个版本复盘时,围绕验收问三个问题:哪些验收标准在交付时被重新解释了?哪些证据没留存导致无法判定?哪些变更没有同步更新标准?把这三类问题记录下来,下一个版本就会少踩一些。
4. 迭代节奏建议
不要试图一次性建立完美体系。我的建议是分三步:第一个迭代只补目标层成功标准和反目标;第二个迭代开始强制需求四要素;第三个迭代再把证据和判定人纳入工具字段。每一步只增加一个变量,团队才有可能真正吸收。

5. 一张图看懂改造优先级
如果只让我给一个优先顺序,我会这样排:先解决目标层成功标准缺失,这是所有问题的源头;再解决需求层四要素齐备,这是收益最直接的一步;然后补证据和判定人机制;最后才是工具化和指标建设。顺序反了,投入会大打折扣。

回到最初那个复盘会。三个月后我们重新开了一次,产品、研发、测试三方各自拿出一份材料,指向同一组验收条件和同一批证据,争议条目从十几条降到两条。不是因为他们变得更会沟通了,而是因为从一开始就写清了“什么算成”。
验收标准这件事,本质上不是文档工作,而是把项目目标提前翻译成共识的过程。翻译得越早,交付那天越省力。写给结论是:先写目标层成功标准和反目标,再定里程碑准出条件,最后把每条需求的四要素、证据和判定人写全,并让它进入你们的日常工作流。
如果你现在就要动手,下一步建议只做一件事:挑出当前正在开发的三条需求,用本文的五步法补齐验收条件,然后在下次评审时试着让每个人都按这份标准判断一遍。跑通这三条,再谈推广到全团队。
常见问题解答(FAQ)
1. 验收标准和测试用例到底有什么区别?
我们团队刚启动一个从0到1的项目,产品经理丢过来一份需求文档说“验收标准写在里面了”,我打开一看全是点来点去怎么测的步骤。我一直以为验收标准就是测试用例换个说法,但评审时测试同学说这俩不是一回事,搞得我有点懵。
验收标准回答的是“这个需求做到什么程度算可交付”,测试用例回答的是“用什么步骤去验证它”。前者是产品、研发、测试、业务方共同确认的判定规则,通常包含前置条件、操作/输入、预期结果、边界情况、证据和判定人;后者是测试人员为了实现验证而设计的执行路径,可以有很多条。
判断依据很简单:一条验收标准应该能被第三方独立读懂并判断通过与否,不需要看测试代码;而测试用例离开测试环境往往没有意义。从0到1项目里建议先把验收标准写进需求卡片的验收条件字段,再由测试同学据此展开用例,不要反过来用用例倒推验收标准。
2. 0到1项目变化那么快,验收标准是不是等需求稳定了再写?
我们这个项目属于典型从0到1,需求一周改三次,老板还催着上线。每次说要写验收标准,研发就说过两天需求又变了,写了也白写。我自己也犹豫,是不是等需求冻结了再补验收标准更省事,但又怕到验收时又扯皮。
不能等全部稳定,但可以分层冻结。0到1项目的验收标准建议拆成三层:项目目标层(为什么做、什么算成功)、里程碑层(每个阶段交出什么、准入准出条件)、需求/迭代层(单个需求的验收条件)。目标层和里程碑层一旦确认就相对稳定,应该尽早写;需求层的验收条件可以在每次迭代评审时随需求一起确认并冻结。
判断依据是:越靠近项目目标的验收标准越早定,越靠近实现细节的可以越晚定,但必须在开发开始前确认,而不是测试阶段补。变更时同步更新验收条件并记录变更原因,否则验收时就没有共同基线。
3. 验收标准由谁来写?产品、研发还是测试?
我们团队为这个问题吵过好几次。产品觉得自己最懂业务,应该由自己写;测试说自己要执行验证,写起来更专业;研发说需求都说不清楚还怎么写验收标准。结果就是谁都不写,最后验收时各说各话。我想知道在成熟的研发团队里,这件事到底应该怎么分工。
验收标准不是某一个人的作业,而是共创加确认的机制。比较可落地的分工是:产品经理负责定义业务目标和成功判定,研发负责补充技术边界、非功能约束和可实现性判断,测试负责把验收条件改写成可独立验证的表述并检查边界与异常场景,业务方或关键干系人在目标层和关键需求上确认。
判断依据是:谁承担验收后果,谁就必须参与确认;谁负责实现,谁就必须参与可行性判断。0到1项目里建议在需求评审会上当场过一遍验收条件,逐条确认判定人和证据形式,会后由产品统一记录到需求文档或任务卡中,避免只留在会议纪要里。
4. 验收标准写得太笼统,比如“系统稳定”“体验流畅”,怎么改成可验收的?
我们需求文档里经常出现“系统稳定运行”“用户体验良好”“性能满足要求”这种话,评审的时候没人反对,验收的时候产品说不够稳定,研发说已经达到要求了,谁也说服不了谁。我想知道这种模糊表述到底怎么改成真正可验收的条目。
把形容词翻译成可观察的结果,公式是:前置条件 + 操作或输入 + 预期结果 + 边界 + 证据 + 判定人。比如“系统稳定”可以改成“在XX并发下连续运行XX小时,核心接口错误率低于X%,无人工干预重启,证据为监控截图和压测报告,判定人为技术负责人”;
“体验流畅”可以改成“目标用户在XX设备上完成关键动作的平均耗时不超过X秒,首次操作无阻断性错误,证据为可用性测试记录或埋点数据,判定人为产品经理”。判断依据是:一条可验收的标准必须能被第三方独立判断,必须有明确的通过阈值和对不通过的处理方式。
指标阈值没有统一行业基准,必须结合自身业务目标和历史数据来定,不能直接照搬别人的数字。
核心关键词
文章包含AI辅助创作:验收标准怎么做?研发团队入门指南:项目目标从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308806
读者评论
文章点出的根因很准:验收扯皮往往不是执行问题,而是目标层就没写清。我们立项时也只写“按期上线”,上线后没人能说清到底成没成。后来补了业务结果指标和反目标,评审争议明显减少,但前提是业务方愿意一起冻结成功标准。
把验收标准等同于测试用例这点太真实了。研发觉得功能做完就行,测试按用例全过,但业务方一句“不好用”就能推翻。Given-When-Then对接口和状态机有用,但视觉、内容类需求确实难写,需要正面样例和评审机制配合。
测试视角看,异常流和边界才是线上事故重灾区,可很多需求文档的验收条件只写正常流。我们曾因没写验证码失败锁定、并发登录规则出过问题。文章强调证据留存和判定人,测试确实应该更早介入AC评审,而不是等交付前才补用例。
里程碑只有准出物、没有准入条件,阶段评审就会变成走过场。三层框架把目标、里程碑、需求层拆开,能避免所有判定压力堆到交付那天。不过小团队执行成本不低,需要根据项目类型裁剪,不能照搬全套模板。
到1项目需求变化快,但文章说“不确定性不是不写验收标准的理由,而是需要分层冻结的理由”很有启发。我们以前变更后不更新验收条件,开发按新需求做,验收按旧标准查,返工很严重。现在要求变更必须同步评审验收标准。
