我见过最典型的一次项目延期,问题不在研发,而在"阶段目标"这四个字上。上个季度我接手一个 B 端 SaaS 的权限重构项目,立项时定的目标是"Q3 完成多租户权限体系升级",听起来很清楚,实际上线却比计划晚了 23 天,而延期原因在复盘时被归结为"跨团队对齐不足"。我不接受这个结论,于是把整个项目的会议记录、周报、需求变更单重新拉了一遍时间线,发现真正的问题从第二周就埋下了:目标只在立项会上被讲过一遍,之后每个阶段的目标都在被不同角色重新解释。

这篇文章不讲方法百科。我把过去几年带过的十几个项目、以及和几十位产品经理、项目经理交流得到的经验,压缩成一套按阶段推进的目标管理清单。你会看到每个阶段该做什么动作、产出什么、用什么口径验收、哪些方法在什么条件下才成立,以及我自己在取舍上做过的错误判断。

一、先给结论:阶段目标管理不是方法大全,而是一条目标流

1. 我筛掉的 80% 方法,其实只是"表述工具"

市面上关于目标管理的名词至少有二十个:OKR、KPI、SMART、MBO、BSC、WBS、里程碑、甘特图、RACI、DACI、RICE、ICE、Kano、North Star、AARRR、HEART、GSM、OGSM……我认真用过其中十来个,最后的判断是:这些工具里绝大多数只解决"目标怎么写"或"任务怎么拆",几乎没有一个是完整的目标管理系统。

把它们混在一起列成"大全",是产品经理最常犯的学习错误。因为你在实际项目里缺的从来不是名词,而是三件事:目标在组织里怎么流动、阶段之间怎么交接、偏差出现后谁来拍板。

2. 真正决定项目效率的四个变量

我把带过的项目按"计划周期达成率"排序后做过一次粗对比,发现效率差异主要由四个变量解释,而不是方法数量:

  • 目标口径一致性:立项目标、阶段目标、个人任务之间能否逐层回指同一个结果。
  • 阶段切换的交接质量:上一阶段的产出物是否被下一阶段当作输入。
  • 偏差的决策速度:目标出现偏差后,从发现到拍板平均需要几天。
  • 变更留痕率:目标调整是否有记录、有影响评估、有新的基线。

3. 一张总览:四层目标 × 五个阶段

我用的框架很简单,横轴是五个阶段,纵轴是四层目标。公司目标提供方向,项目目标定义边界,阶段目标定义这一段的交付物,个人任务定义今天做什么。五阶段则是启动、规划、执行、验证、复盘。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

4. 为什么"方法大全"式学习反而降低效率

我做过一次不太严谨但很有说明性的观察:在一个 40 人的产品研发群里问"你们团队用 OKR 还是 KPI 管项目",收到的回答里有超过一半把 OKR 和项目里程碑混着说。这说明一个事实,概念混用的团队,往往目标口径也是混的。

当你手里有二十个方法,遇到项目延期时,第一反应会是"是不是方法不对",而不是"是不是阶段动作缺失"。方法越多,归因越容易被带偏,这是我坚持把"大全"改写成"阶段清单"的核心原因。

二、背景与真实场景:目标是在哪一步开始漂移的

1. 一个季度的项目切片

回到开头那个权限重构项目。我把 12 周的关键节点重新画了一遍,找到了目标漂移的三个具体时间点,而不是笼统的"对齐不足"。

第一周,立项会上定的目标是"完成多租户权限体系升级",但这个目标包含两件不同的事:能力强化和数据迁移。没人把它拆开,导致"完成"这个词在两件事上有不同含义。

第三周,规划阶段把任务拆成了 46 个研发任务,但这 46 个任务里,有 11 个属于数据迁移,35 个属于能力强化。任务被拆了,但目标没被拆,于是进度百分比变成了一个混合指标,两个子目标的进度被平均成一个数字。

第七周,数据迁移的一个依赖方(另一个业务线)迟迟不提供历史权限数据。这个阻塞在周报里被记为"外部依赖等待中",连续三周没有升级,因为没有人明确这件事的责任人是谁。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

2. 漂移的三种典型形态

我把带过的项目里出现过的漂移做了归类,基本逃不出三种:

  1. 语义漂移:目标里的关键词被不同角色理解成不同的东西,比如"完成升级"到底是"代码合并"还是"全量客户可用"。
  2. 粒度漂移:上级目标太粗、下级任务太细,中间没有阶段目标过渡,导致任务完成了但目标没进展。
  3. 优先级漂移:新的紧急需求插进来,没人判断它对当前阶段目标的影响,直接挤占原计划资源。

3. 为什么产品经理最容易成为"目标翻译器"

产品经理处在业务、研发、设计、测试、运营的交叉点上,天然承担目标翻译的角色。但翻译是件有损的事:你每次把目标"翻译"给一个角色,都会根据对方关注点做取舍,取舍积累多了,目标就变形了。

我的做法是减少翻译次数,改成让所有角色看同一份阶段目标卡,我负责维护这份卡片的准确性,而不是挨个口头解释。这看起来是文档工作,实际省掉的是重复沟通和事后扯皮。

4. 组织规模的差异:10 人团队和 100 人以上组织不是同一套玩法

小团队靠高频沟通可以弥补流程缺失,因为所有人的信息源是重叠的。但当组织超过 100 人、项目涉及三个以上部门时,口头对齐的边际成本会急剧上升,流程和工具的作用开始超过个人能力。

这也是我在选型上的分水岭判断:几十人的团队,表格加一个看板就够;上百人的组织,需要的是目标、需求、任务、测试、发布能在同一条链路上追溯的系统,否则阶段目标永远停留在文档层面。

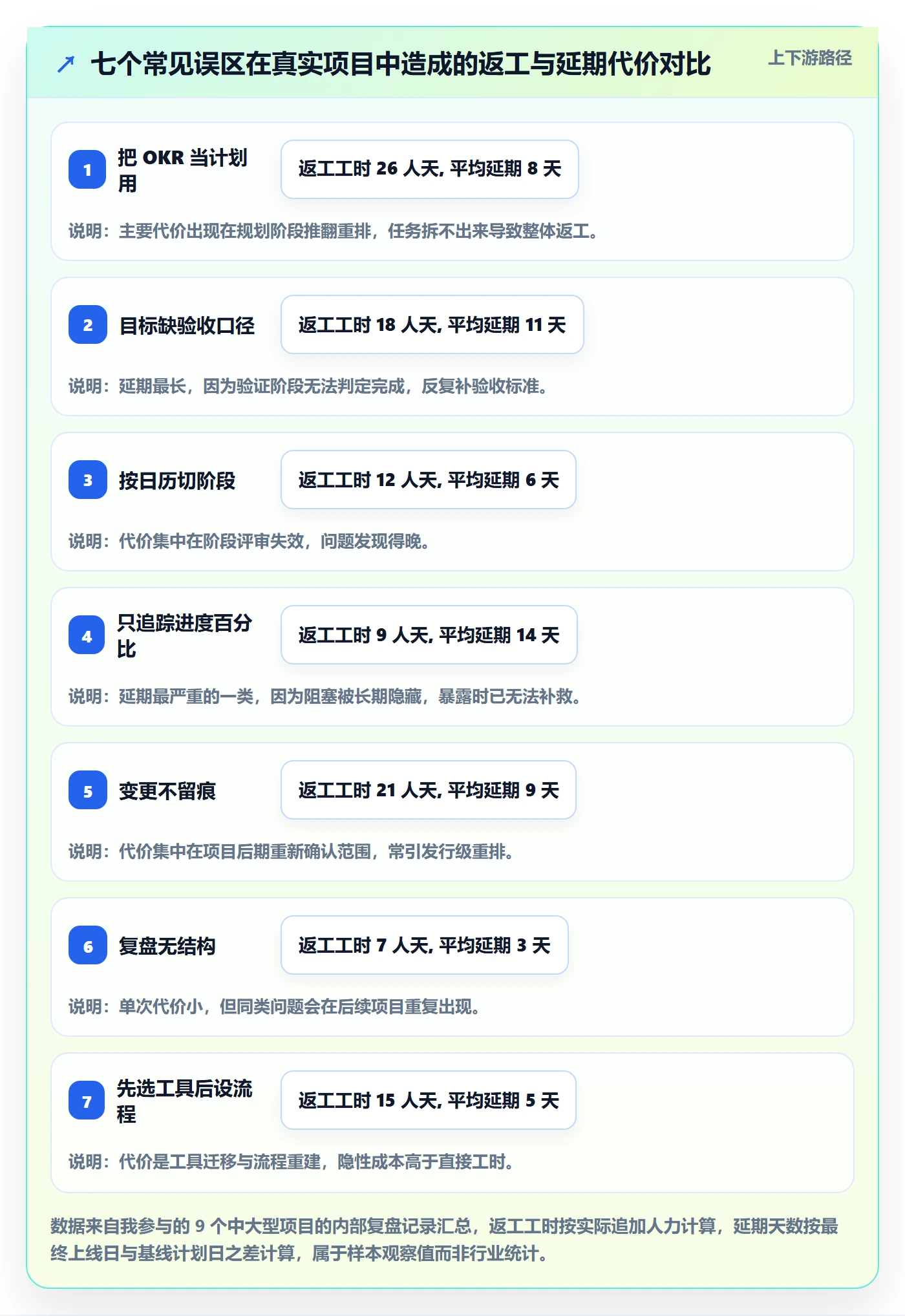

三、拆解常见误区:我自己踩过的七个坑

1. 误区一:把 OKR 当成项目计划用

OKR 是目标牵引工具,解决"我们为什么要做这件事",它不是排期工具。我曾经把一个季度的 OKR 直接当成项目计划,结果 O 写得很有激励性,KR 却无法拆成可排期的任务,研发看完不知道怎么下手。

正确的分工是:OKR 定方向和衡量结果,WBS 或里程碑定任务与时间。两者是上下游,不是替代关系。

2. 误区二:目标写成一句话,没有验收口径

"提升权限管理体验"这类目标,看起来正确,实际无法验收。我的标准是:一个合格的阶段目标必须能被一句话说清"谁来验收、看哪个数、达到什么值"。

缺验收口径的直接后果是验证阶段只能靠感觉,或者靠谁的声音大。

3. 误区三:阶段按日历切,不按交付物切

把项目切成"第一个月、第二个月"是最省事的切法,也是最没用的切法。按日历切的阶段,目标和产出物没有绑定关系,阶段结束时只能说"这个月做了不少事"。

我改成按交付物切:需求冻结、核心链路可用、灰度通过、全量上线。每个阶段有明确的交付物,阶段评审就有据可依。

4. 误区四:追踪进度百分比,而不是阻塞和决策

进度百分比是自评数据,误差极大。我更关注三类信息:当前阻塞是什么、需要谁决策、决策截止时间是什么时候。这三类信息才是真正驱动项目前进的东西。

5. 误区五:目标变更不留痕

变更不可怕,可怕的是变更没记录。我曾经遇到过项目后期突然发现范围扩大了,但没人说得清是哪次会议上加的、谁同意的、对原有排期影响多大。最后只能靠重排全量计划来收场。

6. 误区六:复盘变成批斗会或表彰会

复盘跑偏有两种方向:一种追究个人责任,导致下次没人敢说真话;一种变成集体表彰,什么问题都总结不出来。我用的方法是用固定四步结构压制情绪化:目标是什么、结果是什么、差距是多少、差距的归因里哪些是可复用的。

7. 误区七:先选工具,再设计流程

这是我最想纠正的一条。很多团队是先买一套项目管理平台,再想怎么用它管目标,结果工具里的字段和实际管理需要不匹配,最后大家退回到表格加群消息。

正确顺序是:先定义阶段目标卡片的字段,再找能承载这些字段的工具。字段决定了你要什么能力,工具只是实现方式。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

四、专业判断逻辑:按阶段选工具,按层级定口径

1. 目标分层:四层各管什么

分层的目的不是让文档变漂亮,而是让每一层解决不同的问题,避免把所有讨论都拉到同一层。

层级 回答的问题 时间跨度 典型责任人 失败信号
公司目标 我们为什么存在、今年打哪一仗 1,3 年 / 年度 业务负责人 频繁调整方向
项目目标 这个项目交付什么、边界在哪 1,2 个季度 产品负责人 / 项目负责人 范围无限扩张
阶段目标 这一段做完什么可以进入下一段 2,6 周 产品经理 / 项目负责人 无法验收
个人任务 今天我做什么、卡在哪 1,5 天 执行成员 任务完成但目标没进展

2. 六种工具的真实适用边界

这是我最想讲清楚的一段。这六种方法不是并列选项,它们分布在目标管理的不同环节。

(1)OKR:解决目标牵引与结果衡量

适合探索性强、需要跨团队拉齐方向的项目。不适合直接当排期工具,也不适合做单人考核依据。它的价值在"对齐"和"聚焦",不在"分解"。

(2)SMART:解决目标表述质量

它是一把尺子,不是一个流程。我用它检查阶段目标是否含糊,尤其是"可衡量"和"有时限"两条,能筛掉大量空话。

(3)KPI:解决稳定业务的健康度监控

适合可重复、可量化的业务环节。用在探索性项目上会压制试错,用在项目管理上则容易异化为"完成任务数量"。

(4)WBS:解决任务拆解与工作量估算

项目执行阶段最实用的工具。它的输入必须是已经明确的项目目标,否则拆出来的任务无法回指目标。

(5)RACI:解决责任分配与决策权

跨部门项目必备。最大的价值不是列出谁做什么,而是明确哪件事只有一个人拍板。

(6)里程碑:解决阶段交接与节奏控制

它是阶段目标的天然载体。一个里程碑对应一个可验收的交付物,比"第一个月"这样的时间切片有用得多。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

3. 五阶段动作地图

把上面的工具按阶段排布,就形成了可执行的清单。我的实践节奏是:启动阶段用 OKR 思路定方向 + SMART 检查表述;规划阶段用 WBS 拆解 + RICE 排优先级;执行阶段用里程碑控节奏 + RACI 定责任;验证阶段用 KPI 或验收口径判断;复盘阶段用四步结构提炼可复用规律。

4. 判断一个阶段目标是否合格的三条标准

  1. 可回指:能说清它服务于哪个项目目标,以及贡献了什么。
  2. 可验收:有明确的验收人、验收数据和达成阈值。
  3. 可交接:阶段结束时有明确产出物,能被下一阶段直接当作输入使用。

三条里只要有两条不满足,这个阶段目标就该重写,而不是靠执行过程中反复沟通去补。

5. 领先指标与滞后指标要分开管

滞后指标是结果,比如上线后客户流失率、转化率;领先指标是过程,比如需求评审一次通过率、阻塞平均解决时长、变更响应时长。滞后指标无法用来做过程管理,因为它出来的时候已经晚了。

我的做法是:阶段目标对应滞后指标,周节奏对应领先指标。周会上看领先指标,阶段评审看滞后指标,两者不要混在一张报表里。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

五、落地案例:一套可复用的阶段目标管理动作

1. 启动阶段:把模糊需求变成可验收的阶段目标

启动阶段我只做四件事,全部围绕"消除歧义"。

(1)目标澄清五问

为什么做、为谁做、成功标准是什么、边界在哪里、关键依赖是谁。这五个问题必须由业务方和产品负责人共同回答,不能由产品经理单独填。

(2)明确写出"不做什么"

这一条比写目标更有效。我在每个项目的目标卡上都会留一栏"本期不做",比如"本期不做跨组织权限继承"、"本期不覆盖历史脏数据的自动修复"。有了这栏,范围蔓延就有了拒绝的依据。

(3)干系人地图与 RACI

识别人、角色、决策权。重点标出每个关键决策的唯一拍板人,避免出现"两个人都有权决定"的局面。

(4)产出物:一页纸项目目标卡

字段包括:背景、项目目标、成功指标、阶段划分、关键依赖、责任人、本期不做、主要风险。我要求这张卡必须能在一页内看完,超过一页说明还没想清楚。

2. 规划阶段:拆解到可执行清单

规划阶段的核心是让任务和目标建立可追溯的对应关系。

(1)用 WBS 拆到 2,5 天粒度

超过 5 天的任务说明拆得不够,少于半天说明拆得过细,管理成本超过收益。每个任务必须标注它服务于哪个阶段目标。

(2)用 RICE 或价值,成本矩阵排优先级

触及面、影响力、信心度、投入成本四个维度打分。我不追求分数绝对准确,重点是让优先级讨论有共同语言,而不是靠职位高低决定。

(3)识别依赖与关键路径

跨团队依赖必须提前拿到对方的时间承诺,写成明确的日期和对接人,不能停留在"他们会配合"这种表述。

(4)产出物:阶段目标看板

字段包括:阶段目标、关键结果、里程碑、负责人、截止时间、状态、当前阻塞、下次评审时间。这张看板是整个执行阶段唯一的进展信息源。

3. 执行阶段:追踪阻塞和决策,而不是催进度

执行阶段我给自己定的规则是:会议只讨论三类内容,阻塞、决策、变更。

(1)节奏设置

  • 站会 15 分钟:只看阻塞,不做进度汇报。
  • 周复盘 30 分钟:看领先指标,更新风险登记表。
  • 阶段评审 60 分钟:对照阶段目标的验收标准,决定是否进入下一阶段。
  • 月度或双周目标对齐 45 分钟:检查项目目标是否需要调整基线。

(2)看板指标看什么

我盯四类:进度类(里程碑达成率)、阻塞类(阻塞数量与平均解决时长)、变更类(变更次数与响应时长)、质量类(评审一次通过率、缺陷逃逸率)。这四类里,阻塞和变更是最值得花时间的。

(3)变更必须记录四要素

原因、影响范围、决策人、新的基线。缺任何一个,这次变更在后期就无法被追溯,也会成为复盘时说不清的历史包袱。

4. 验证与复盘阶段:判断目标是否真的达成

(1)先确认数据口径,再看结果

我吃过这个亏:验收时才发现两个团队统计"活跃用户"的口径不同,一个是登录口径,一个是产生关键行为的口径,导致争论了两周。所以口径必须在规划阶段就写进阶段目标卡。

(2)复盘四步结构

目标是什么、结果是什么、差距是多少、归因里哪些是可复用的规律。第四步是唯一能产生长期价值的步骤,但也是最容易被跳过的。

(3)经验资产化

把可复用规律写成检查项,进入下一次项目的启动清单。没有进入清单的经验,等于没有发生过。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

5. 工具层:从表格到系统,什么时候该换

前四个阶段的动作,用表格就能跑起来。我的经验分界线是这样的:当项目满足"跨三个以上部门、参与人数超过 30 人、周期超过一个季度、需要做目标到任务到测试的追溯"这四条中的三条时,表格的维护成本会超过收益。

我参与过一次中大型组织的工具替换,当时团队规模在 200 人左右,用的是任务系统和文档系统分离的组合,导致目标、需求、任务、用例、缺陷分散在四个地方,阶段目标无法追溯到底层执行。后来我们换成了覆盖研发全链路的项目管理平台,把目标,需求,任务,测试,发布串在一条链路上,阶段评审时可以直接从目标下钻到具体任务和缺陷。

PingCode 就是这类场景里我实际用过的一个选择。它的定位主要服务中大型企业及 100 人以上组织,支持私有化部署,这点对数据合规要求高的团队很关键;同时支持从 Jira 平滑迁移,对已经在 Jira 上沉淀了几年数据的团队来说,迁移成本是选型时的核心考量之一。

但我要说清楚边界:工具解决的是追溯和协同效率,不解决目标定义是否清晰。我见过把系统用得极其规范、字段填得一丝不苟,但阶段目标本身写得无法验收的团队,最后仍然延期。所以我的顺序始终是先做流程设计,再做工具落地。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

六、不同情况下的行动建议

1. 按团队规模

30 人以下:不要引入重流程。一页纸目标卡加一个共享看板就够,会议时间控制在每周一小时以内。这个阶段最大的风险不是管理不足,而是管理过度导致创新速度下降。

30,100 人:需要把目标分层写清楚,尤其是项目目标和阶段目标的对应关系。开始建立变更记录机制,因为口头同步的覆盖率已经不够了。

100 人以上:必须做工具化,而且要覆盖目标到执行的完整链路。这个规模下,靠人维护追溯关系的信息损失率会高到无法接受。

2. 按项目类型

项目类型 目标管理重点 推荐工具组合 需要警惕
确定性交付(如系统迁移) 里程碑、依赖、验收口径 WBS + 里程碑 + RACI 把确定性项目写成探索型 OKR,导致验收模糊
探索型产品(如新功能验证) 假设校验、决策节点 OKR + SMART + 阶段性决策评审 用 KPI 考核探索团队,压制试错
跨部门协作项目 责任边界、决策速度 RACI + 阶段看板 + 变更记录 两个部门都有决策权却没有唯一拍板人
合规与安全类项目 证据链、可追溯 私有化部署平台 + 全链路留痕 过程记录不完整,审计时无法还原

3. 按目标成熟度

如果团队第一次做阶段目标管理,我建议只做三件事:写一页纸目标卡、建一个阶段看板、每周开一次 30 分钟复盘。先把这三个动作坚持两个迭代,再考虑引入 OKR 或更复杂的机制。

已经有基础的团队,可以把重点转向领先指标的采集和变更管理,这两块是多数团队最容易忽略、但对效率影响最大的部分。

4. 按数据合规要求

金融、医疗、政务类项目对数据不出内网有硬要求。这种情况下,选型时私有化部署能力是前置条件而非加分项。同时要评估迁移路径,因为已有工具的沉淀数据往往比想象中更难搬。

六、不同情况下的行动建议

七、不同情况下的取舍:四个不可能三角

1. 目标稳定性与市场响应速度

目标越稳定,执行效率越高;但市场变化快时,稳定意味着错失机会。我的默认取舍是:项目级目标保持一个季度不变,阶段级目标允许调整,但每次调整必须记录并重新确认基线。这样既保留了方向感,也留出了响应空间。

2. 过程透明度与团队自主性

过程数据越透明,管理者越容易发现问题;但过度透明会带来汇报负担和防御性行为。我的取舍是:透明阻塞和决策,不透明工时和细节。前者是团队需要的,后者容易变成管理噪音。

3. 工具自动化与流程灵活性

系统化能提升追溯效率,但僵化的字段设计会限制流程调整。取舍点是:把稳定不变的部分固化到系统里(目标、责任、验收口径),把变化频繁的部分留在流程层面(会节奏、协作方式)。

4. 复盘深度与时间成本

复盘越深越有价值,但占用时间。我的做法是分级:小迭代做 30 分钟结构化复盘,季度项目做半天深度复盘。不是所有项目都值得深度复盘,但所有项目都值得留下检查项。

阶段目标管理方法大全:产品经理项目目标效率提升落地清单

5. 我自己的默认取舍组合

经过多次试错,我现在的默认组合是:项目目标按季度锁定,阶段目标允许调整但必须留痕;阻塞和决策全透明,工时和细节不透明;稳定字段进系统,协作方式留弹性;每个项目必须留检查项,深度复盘按项目影响面分级。

这套组合不是理论最优,而是我在实际约束下反复调整后觉得最省心的版本。你的团队规模、项目类型、合规要求不同,最优组合也会不同,但取舍的逻辑是一样的:先确认你更怕什么,再决定往哪边偏。

八、下一步:从下一个阶段开始,只做三件事

如果你读完这篇文章只记住一件事,我希望是这句:阶段目标管理的核心不是掌握多少方法,而是让目标在阶段之间可交接、可验收、可追溯。

所以下一步不要急着引入新工具,也不要急着重新设计整套流程。从你正在进行的项目下一个阶段开始,只做三件事:

  1. 写一张一页纸阶段目标卡,包含目标、验收标准、交付物、责任人、本期不做。
  2. 建一个阶段看板,只记录目标、里程碑、阻塞、决策四类信息,每周更新一次。
  3. 在每个阶段结束时,用 30 分钟做完目标、结果、差距、可复用规律这四步复盘,并把规律写进检查项清单。

坚持两个迭代之后,你会发现延期的归因不再模糊,跨团队的争论也少了很多,因为大家看的是同一份可追溯的记录。这时候再考虑要不要上系统、要不要引入更复杂的机制,判断依据会清楚得多。

八、下一步:从下一个阶段开始,只做三件事

常见问题解答(FAQ)

1. 产品经理做阶段目标管理,到底该用OKR、SMART、KPI还是WBS?

我看到很多方法大全把OKR、SMART、KPI、WBS全列一遍,反而不知道从哪下手。我带着一个从0到1的小项目,团队人不多,老板既想看目标又怕流程太重。所以我想知道,产品经理到底该怎么选,能不能只用一个最小组合。

不要并列全上,按阶段选工具。启动阶段先用目标澄清五问加SMART校验表述,把为什么做、为谁做、成功标准、边界、关键依赖写清楚;规划阶段用OKR管方向牵引,用KPI管结果衡量,用WBS把关键结果拆到可执行任务,用RACI定责任;执行阶段用阶段看板和里程碑管节奏;

验证复盘阶段用目标、结果、差距、归因四步。判断依据是目标靠探索、需要跨团队牵引时优先OKR,目标边界清晰、重复交付时优先KPI加WBS,SMART只是目标表述检查,不是管理框架。最小组合建议是一页纸目标卡、阶段目标看板、RACI责任矩阵和周复盘表,先跑两个阶段再决定是否加工具。

2. 公司目标很虚,怎么拆成产品经理能落地的阶段目标?

老板经常说提升用户体验、提高活跃,但我负责的只是其中一个模块,不知道怎么接。每次写阶段目标都像在翻译老板的话,写完又觉得无法验收。我想知道具体怎么拆到产品经理能执行的程度。

用三层翻译:公司目标翻译成项目目标,项目目标再翻译成阶段目标。每层都问四个问题:要改变哪个用户行为,由谁负责,在哪个阶段验收,成功标准是什么;同时补一条不做什么,防止范围蔓延。比如提升活跃可以落到新用户7日留存、核心路径完成率或功能使用频次,但必须用当前真实基线,不要编数据。

阶段目标按启动、规划、执行、验证复盘写清目标、动作、产出物、负责人、截止时间和验收口径。最终落到一页纸项目目标卡:背景、目标、成功指标、阶段里程碑、责任人、风险、不做清单。判断标准是这句话能不能直接交给负责人并追踪,如果不能,就是没拆完。

3. 项目目标频繁变更,阶段目标还要不要坚持?

我遇到过项目做到一半老板临时加需求,原来的阶段目标直接作废,团队很崩溃。如果坚持原目标,可能不符合业务;如果随时改,大家又不知道以什么为准。我想知道目标变更时阶段目标到底该怎么处理。

不是坚持不变,而是把变更管起来。立项时先建基线:记录目标、范围、里程碑、验收口径和关键假设。发生变更时必须记录原因、影响范围、影响时间、影响成本、影响质量、决策人和新基线,并通知所有受影响角色。判断依据是看变更是否影响承诺的关键结果或里程碑,如果影响,就要重新评审阶段目标,不能只在群里说一句。

可以用变更需求数除以基线需求数看变更率,如果持续偏高,要复盘是目标澄清不够还是决策机制不清,具体阈值按团队历史数据定。阶段目标可以改,但每次改完要有新版本,旧版本存档,团队只对最新基线负责。

4. 怎么判断阶段目标管理真的提升了项目效率,而不是多开了会?

我每周都开站会、写周报,看板上任务也一直在更新,但进度还是靠我催。我感觉会议和汇报变多了,效率却没有变好。所以我想知道,怎么判断阶段目标管理真的有效,而不是形式主义。

看四个口径,不要只看进度条。目标达成率等于实际验收通过的关键结果数除以承诺关键结果数;阶段延期率等于延期阶段数除以总阶段数;阻塞平均解决时长等于从标记阻塞到解除阻塞的平均小时或天数;复盘行动项关闭率等于下阶段开始前关闭的行动项数除以总行动项数。

会议只保留三类:15分钟站会只讲阻塞和需要决策的事,30分钟周复盘看目标差距和行动项,60分钟阶段评审确认验收和下一阶段基线。判断依据是如果目标达成率没提升、阻塞解决时长没下降、复盘行动项不闭环,说明只是汇报变多,不是效率提升。先用两个迭代验证,不要一次上全套流程。

核心关键词

读者评论

何
何一凡

按交付物切阶段这点很实在。我们团队也按自然月管,结果阶段评审只能说做了不少事,却判断不了能不能进入下一段。文章把阶段目标和验收口径绑在一起,比堆方法名词更有用。

李
李景行

权限重构那个案例很典型:任务拆了但目标没拆,两个子目标被平均成一个进度数字。实际项目里应该先拆出能力强化和数据迁移两条目标流,各自设验收人和阻塞升级路径,否则周报会掩盖真实风险。

方
方婉清

漏斗图里执行团队理解只剩28%很真实。研发通常只知道自己的任务,说不出服务于哪个结果。要减少这种衰减,周报不能只写进度百分比,得写清阻塞、决策人和截止时间,不然问题会一直挂着。

尹
尹承宇

先定义阶段目标卡字段再选工具,这个顺序值得反复强调。很多团队先上平台再补流程,最后字段不匹配又退回表格。小团队靠高频沟通还能撑,上百人跨部门时,没有统一口径和留痕确实容易目标漂移。

文章包含AI辅助创作:阶段目标管理方法大全:产品经理项目目标效率提升落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/308377

赞 (0)
飞飞飞飞
关键结果怎么做?产品经理风险控制:项目目标从0到1
上一篇 1天前
项目目标流程与规范:产品经理项目目标风险控制关键指标
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
