目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

先说结论:PMO 提升目标效率靠的是四层机制,不是催得更勤

如果只允许我说一句话,那就是:PMO 提升目标效率的关键,不是把进度催得更勤,而是把目标做成一套可以被追踪、被纠偏、被复盘的机制。催进度解决的是单点问题,机制解决的才是系统问题。

我在过去几年里复盘过二十多个目标推进失败的项目,发现一个高度一致的规律:绝大多数失败并不是"执行拖了后腿",而是目标在被下达的那一刻就已经失真了。它没有被拆到可度量的颗粒度,没有被明确到唯一责任人,也没有一个固定的节奏去检验它是否还成立。执行层再努力,也只是在一个模糊的靶子上消耗资源。

所以我把 PMO 的目标进度管理拆成四层,从下往上依次是:目标解码、进度度量、节奏运营、复盘校准。这四层不是并列的方法清单,而是有严格依赖关系的链条,上一层不成立,下一层做得再漂亮也是空转。

1. 第一层:目标解码,把战略语言翻译成项目语言

战略层说的话通常是"提升客户满意度""夯实平台能力",这类表达对项目层是不具备操作性的。目标解码要做的,就是把它翻译成项目层能理解、能认领、能验收的语句。

翻译的标准有三条:可量化、有时限、有唯一责任人。三条缺一条,这个目标就不该进入执行池,而应该退回上一级继续澄清。我见过太多团队把"没想清楚"当成"先干起来再说",结果就是季度末全员加班补数据。

2. 第二层:进度度量,让进度变成数据,而不是感觉

目标解码之后,紧接着要解决的是"怎么知道现在走到哪了"。这一层的核心不是找一个漂亮的进度条,而是确定用哪种度量方式,以及度量的采样频率。

我的判断是:度量方式必须和交付物形态匹配。硬件、工程类项目适合里程碑法;内容、运营类适合交付物验收法;只有协作链条长、中间状态难以切分的研发项目,才值得用完成百分比法。很多团队反过来了,所有项目都用一套百分比,最后数据全是"完成 80%"。

3. 第三层:节奏运营,把对齐变成固定动作

有了目标和数据,还需要一个固定的运营节奏,让偏差在还能纠正的时候被发现。我用的是三个节奏:周对齐看偏差、月复盘看趋势、季校准看方向。

这三个节奏的价值不在于"开了会",而在于每次会议的输入是数据、输出是待办。如果一场会对完了,没有产生任何一条可追踪的动作项,那它本质上是一次信息通报,不是运营。

4. 第四层:复盘校准,从"追责"切换到"改机制"

最后一层最容易被忽略。目标偏差出现之后,团队的第一反应通常是找原因、定责任,但真正有价值的动作是问三个问题:目标还成立吗?方法对吗?机制卡在哪?

这三个问题的答案,最终应该沉淀成一条可复用的规则,而不是一份情绪化的复盘报告。每次复盘至少改一条机制,这是我对 PMO 团队最硬的一条要求。

5. 四层机制的依赖关系:断一层,整套失效

这四层不是可以随便挑着做的。目标解码断了,进度度量就变成给假目标打分;进度度量断了,节奏运营就变成纯汇报;节奏运营断了,复盘校准就变成季度末的甩锅会。

我在一个 400 人规模的团队里做过对比观察:只建第一层和第二层的团队,季度目标偏差率大概在 20% 上下浮动;把四层都建起来之后,偏差率会收敛到 10% 以内,而且偏差的发现时间从平均第 9 周提前到第 4 周。提前五周发现偏差,意味着还有时间调整,而不是只能事后解释。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

一、三种我反复见到的失控场景,以及它们背后同一个问题

抽象地讲机制很容易变成空谈,我更愿意先描述三个具体场景。这三个场景几乎覆盖了我见过的绝大多数目标失控案例。

1. 场景一:目标分解之后没人认领

典型表现是:公司级目标发下来了,部门也认领了,但拆到项目层之后,变成了一张没有责任人的清单。每个项目都说"这是配合部门做的事",结果谁都不对最终结果负责。

这种场景最危险的地方在于,它在前两周完全看不出问题,大家都在忙,会议也开了,文档也写了。真正暴露是在第一次月度检查时,你问"这件事谁负责",会场上会出现三到五秒的沉默。

2. 场景二:进度靠 Excel 手工汇总

第二个场景更常见:PMO 每周发一张模板,各项目填写后回收,PMO 手动汇总成一张总表。这套流程看起来可控,实际上有三个致命缺陷。

  1. 数据口径不统一。每个项目对"完成"的理解不同,有人算的是开发完成,有人算的是测试通过。
  2. 汇总周期长。我见过最夸张的一次,从发模板到出总表花了四天,数据本身已经过时了。
  3. 无法追溯。上个月填的是什么,改过没有,为什么改了,全靠记忆。

这三条加起来,结果是 PMO 花了大量时间在搬运数据,而不是在使用数据。当 PMO 的主要产出是一张汇总表时,它就已经从管理职能退化成了统计职能。

3. 场景三:复盘会变成解释会

第三个场景出现在季度末。会议室里,每个负责人轮流解释为什么没完成:需求变了、人力被抽调、依赖方延期。每个理由都成立,但会议结束后,没有任何机制被改变。

下一个季度,同样的问题会以略微不同的形式再出现一次。这不是团队不反思,而是复盘的对象搞错了,大家在复盘"发生了什么",而没有复盘"我们的机制为什么没能提前发现"。

4. 三个场景背后是同一个问题

把三个场景放在一起看,问题就清楚了:目标在从战略层向执行层传递的过程中,信息在逐级衰减。到了项目层和任务层,目标已经变成了一个模糊的、没有人真正对结果负责的表述。

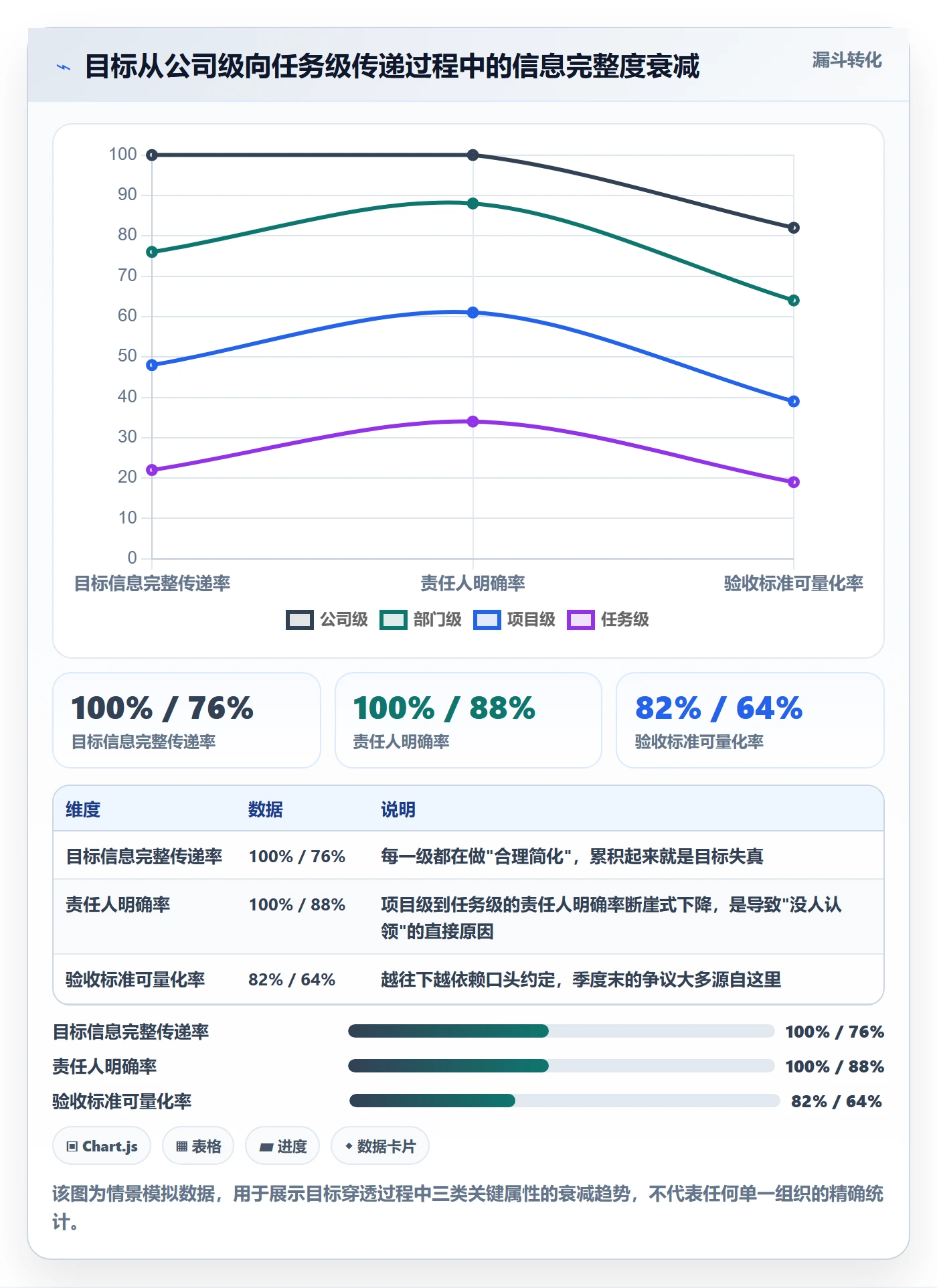

我用下面这张漏斗图来呈现这个衰减过程。它是我在某次跨部门复盘时画的,当时参会的人看到最后一层只剩两成多,整个会议室安静了几秒。问题不是执行层不努力,而是他们接到的目标本来就已经失真了。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

二、四个把 PMO 拖进泥潭的误区

在讲具体方法之前,我想先把四个常见误区拆开说清楚。这四个误区我都亲身踩过,也都见过团队在里面绕了好几年出不来。

1. 误区一:把 PMO 做成数据收集员

这是最普遍的一个。PMO 的工作被定义为"每周收集进度、每月出报表"。表面看很忙,实际上没有任何决策权,也不参与目标本身的澄清。

我的判断是:如果一个 PMO 岗位 60% 以上的时间花在数据收集和格式整理上,这个岗位的设置本身就有问题。数据收集应该由系统自动完成,PMO 的时间应该花在偏差分析、机制设计和跨部门协调上。

2. 误区二:工具上线等于机制落地

第二个误区是把希望寄托在工具上。买一套项目管理平台,把人都拉进去,然后宣布"我们实现了数字化管理"。

实际情况往往是:工具里建了项目,但字段是默认的;任务分配了,但没人更新状态;看板做出来了,但上面显示的数据没人信。工具解决的是"数据在哪里",不解决"数据谁负责、多久更新一次、偏差了怎么办"。后者才是机制。

3. 误区三:一套模板套所有项目

第三个误区是把一套模板当成通用解。研发项目、市场活动、合规整改,全用同一张进度表。

结果是研发觉得字段没用,市场觉得颗粒度太细,合规觉得没有留痕能力。最后大家的做法是把模板填得能交差就行,数据质量彻底崩掉。

4. 误区四:只做进度跟踪,不做目标校准

第四个误区最隐蔽:所有精力都放在"盯进度"上,没有人问"这个目标现在还有意义吗"。

市场环境在变,如果季度初定的目标和季度中的实际情况已经脱节,那么进度跟踪得越精确,资源浪费得越彻底。跟踪进度是战术动作,校准目标是战略动作,两者缺一不可。

5. 四个误区叠加后的成本

我把这四个误区对应的额外管理成本做了一次粗略估算,单位是每月额外消耗的工时。数据来自我在几个团队里做过的访谈和自评,属于经验估算而非精确统计。

可以看到,数据收集员型 PMO 的浪费最大,因为它消耗的是 PMO 自身的全部产能;而模板泛用型的浪费虽然单看不高,但它造成的数据质量下降会沿着下游一路放大,实际代价往往被低估。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

三、专业判断逻辑:目标能不能被管理,先过三道检验

拆完误区之后,进入我认为最关键的部分:如何判断一个目标是否具备被管理的前提。我带团队时,所有目标在进入执行池之前,都要过三道检验。

1. 检验一:可量化

可量化不等于必须有数字。它的真正含义是:在某个时间点上,两个不同的人能对"做完了没有"给出一致的判断。

有些目标确实难以数字化,比如"提升架构可维护性"。这种情况下,可量化的替代方案是定义清晰的验收事件:完成三个核心模块的解耦、接口文档覆盖率达标、新增一个可运行的回归测试集。这些都是可以被第三方验证的。

2. 检验二:有时限

时限必须是一个具体的日期,而不是"本季度""下半年"这种区间表述。原因很简单:没有具体日期,就不会有紧迫感,也不会有基线,更不会有偏差。

我要求所有项目级目标至少有一个不超过四周的检查点。四周是我在实践中总结出的经验值:超过四周,团队的记忆和上下文就会开始模糊,问题的追溯成本会显著上升。

3. 检验三:有唯一责任人

"唯一"是这三个字里最重要的。可以有多人协作,但必须有一个对最终结果负责的人。这个人不一定是执行最多的人,但一定是那个在复盘会上需要解释偏差的人。

在实际操作中,我把责任人分成三个角色:目标提出人、目标认领人、目标验收人。三者的关系必须在目标责任矩阵里写清楚,不能靠默契。

4. 四级穿透:公司级 → 部门级 → 项目级 → 任务级

三道检验通过之后,目标要经过四级穿透。每一级的转换都需要回答一个问题:上一级的目标,在我这一级表现为哪几件事?

层级 核心问题 产出物 常见失效表现
公司级 今年最重要的一件事是什么 年度战略目标清单 目标过多,超过五个,等于没有重点
部门级 我们要贡献什么才能支撑它 部门目标与关键结果 把部门日常运营指标当作战略贡献
项目级 哪个项目承接哪条目标 项目章程与目标映射表 一个项目挂多条目标,实际都不负责
任务级 谁在什么时候交付什么 任务清单与验收标准 任务与目标脱钩,做完不知道为了什么

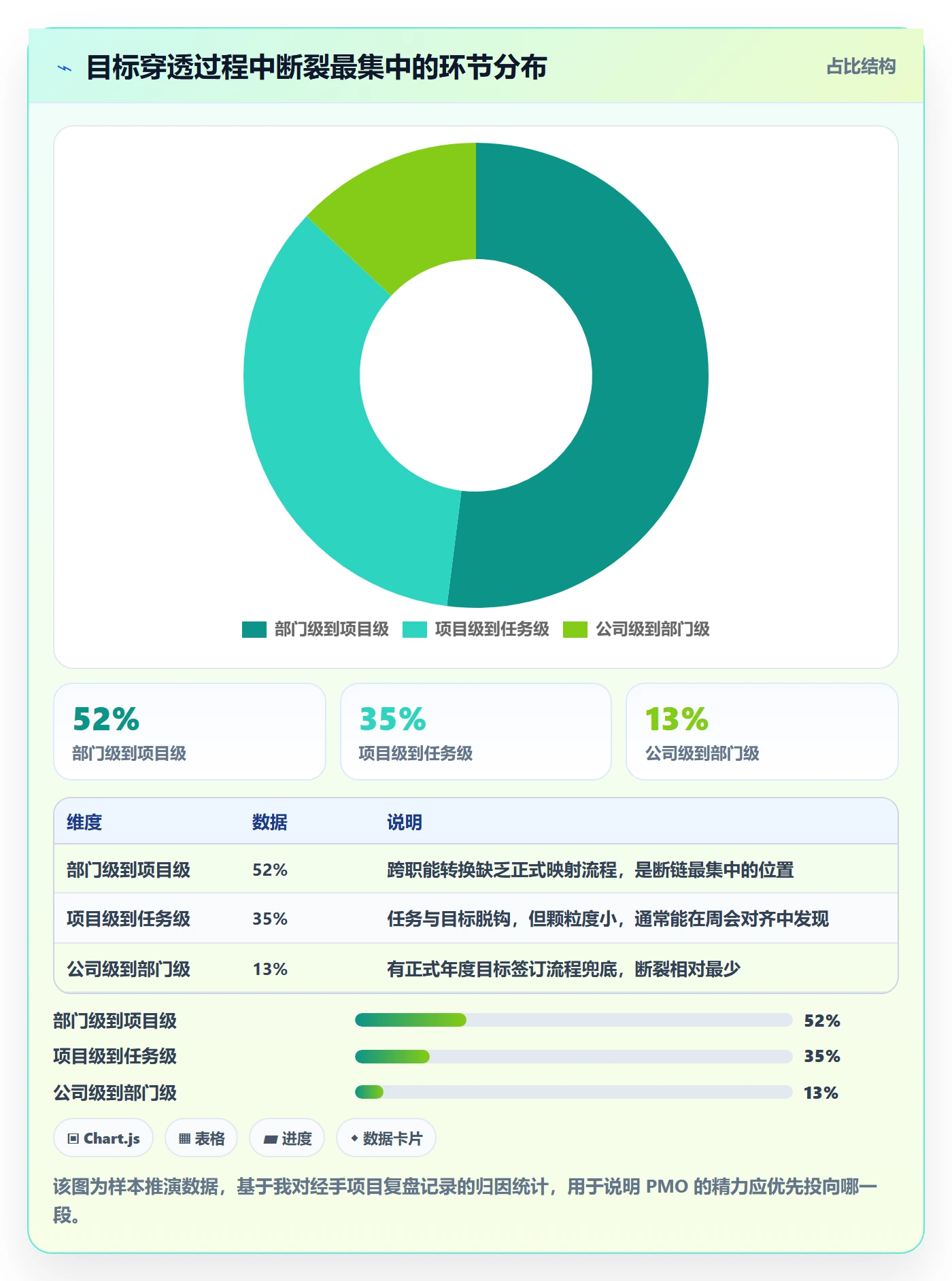

5. 断裂最常发生在哪一级

根据我经手的项目复盘记录,断裂最集中的环节是部门级到项目级这一段。原因也不难理解:部门级目标往往带有职能属性,而项目是跨职能的,两者之间没有天然的对应关系。

相比之下,公司级到部门级的断裂较少,因为这一层通常有正式的年度目标签订流程;项目级到任务级的断裂虽有,但因为颗粒度小,容易在周会上被发现。

部门级到项目级的断裂之所以危险,是因为它既没有正式流程兜底,又不容易在短期内暴露。这也是我建议 PMO 把最多精力放在这一层的原因。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

四、三种进度度量方式的适用边界

目标穿透之后,接下来要解决度量问题。我在实践中主要用三种度量方式,它们各有明确的适用边界,选错方式比不度量更糟。

1. 里程碑法

里程碑法把项目切成若干个关键节点,每个节点有明确的交付事件和验收标准。它的优点是客观、易沟通、跨项目可比性强;缺点是对早期风险的预警能力偏弱。

我在硬件、工程、合规整改类项目上几乎只用里程碑法,因为这类项目的节点天然清晰,且验收标准可以由第三方判定。

2. 完成百分比法

这是最流行也最容易出问题的一种。它的优点是度量成本极低,团队接受度高;缺点是高度依赖填报人的主观判断,且"完成 80%"这个数字本身几乎不携带任何可验证信息。

如果一定要用百分比法,我的建议是把它与交付物绑定:不是"完成 80%",而是"已完成接口联调,剩余两个异常分支待处理"。这样才具备可追溯性。

3. 交付物验收法

交付物验收法不问"做了多少",只问"交付了什么、验收通过没有"。它特别适合内容、运营、设计类工作,因为这类工作的价值体现在成品上,而不是过程进度里。

它的代价是度量成本较高,需要有人真的去验收。但好处非常明显:所有进度数据都能追溯到具体产物,季度末不会出现争议。

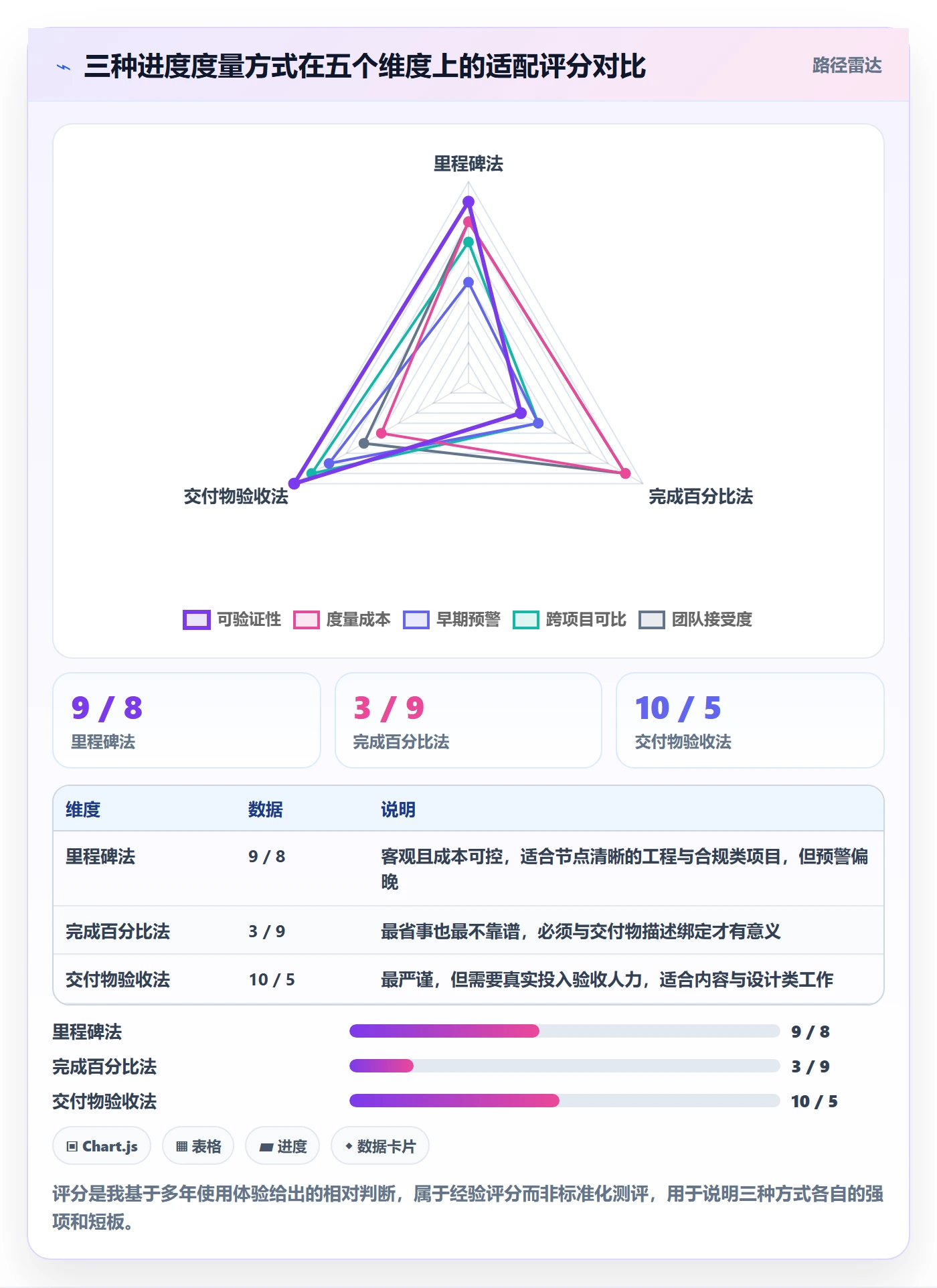

4. 三种度量方式的多维对比

下面这张雷达图从五个维度对三种方式做了评分,分数是我基于实际使用体验给出的相对判断,范围是 1 到 10。

需要说明的是,可验证性和度量成本之间存在天然张力:越容易验证的方式,通常越贵。选择的关键不是找"最好"的,而是找"和你的项目形态匹配"的。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

五、节奏运营:周对齐、月复盘、季校准

度量方式定下来之后,第三个问题是节奏。我用的框架是三个节奏,频率和关注点各不相同。

1. 周对齐:只看偏差

周对齐的时长控制在 30 分钟以内,只讨论一件事:本周哪个目标出现了偏差,下一步动作是什么。没有偏差的目标不发言,这是纪律。

为了做到这一点,会前必须把数据发出来。如果会上才开始看数据,30 分钟连读完都做不到,更别说讨论。我的做法是:周会前两小时,系统自动推送偏差清单到群里,会上只讨论清单里的条目。

2. 月复盘:看趋势和模式

月度复盘的时间要留够,我一般安排 90 分钟。关注的不是单点偏差,而是模式:哪类目标连续三周出现偏差?哪个环节的依赖总是卡住?

月复盘的一个关键动作是把偏差按原因归类,然后排序。你会发现,通常两三类原因就能解释 80% 的偏差。解决这两三类原因,比逐个处理二十个具体问题有效得多。

3. 季校准:看方向还成不成立

季度校准确认的不是完成度,而是目标本身是否还成立。我会问三个问题:外部环境变化是否让某个目标失去意义?资源分配是否需要重新调整?下个季度要停掉什么?

季校准里最重要的动作往往是"停掉什么",而不是"增加什么"。大多数团队的资源超载,都是因为从来只做加法。

4. 会议开成汇报会的三个症状

很多团队的这三个节奏最后都变成了汇报会。这里给出三个典型症状,你可以对照自查。

  • 症状一:会上讲的都是"已完成什么",而不是"哪里出问题了"。这说明会议在回顾过去,而不是在推动决策。
  • 症状二:会议结束没有产生任何一条带责任人和截止时间的待办。这说明会议只是信息同步。
  • 症状三:同一类问题连续三个月被提起,但从未被解决。这说明会议没有沉淀机制改进项。

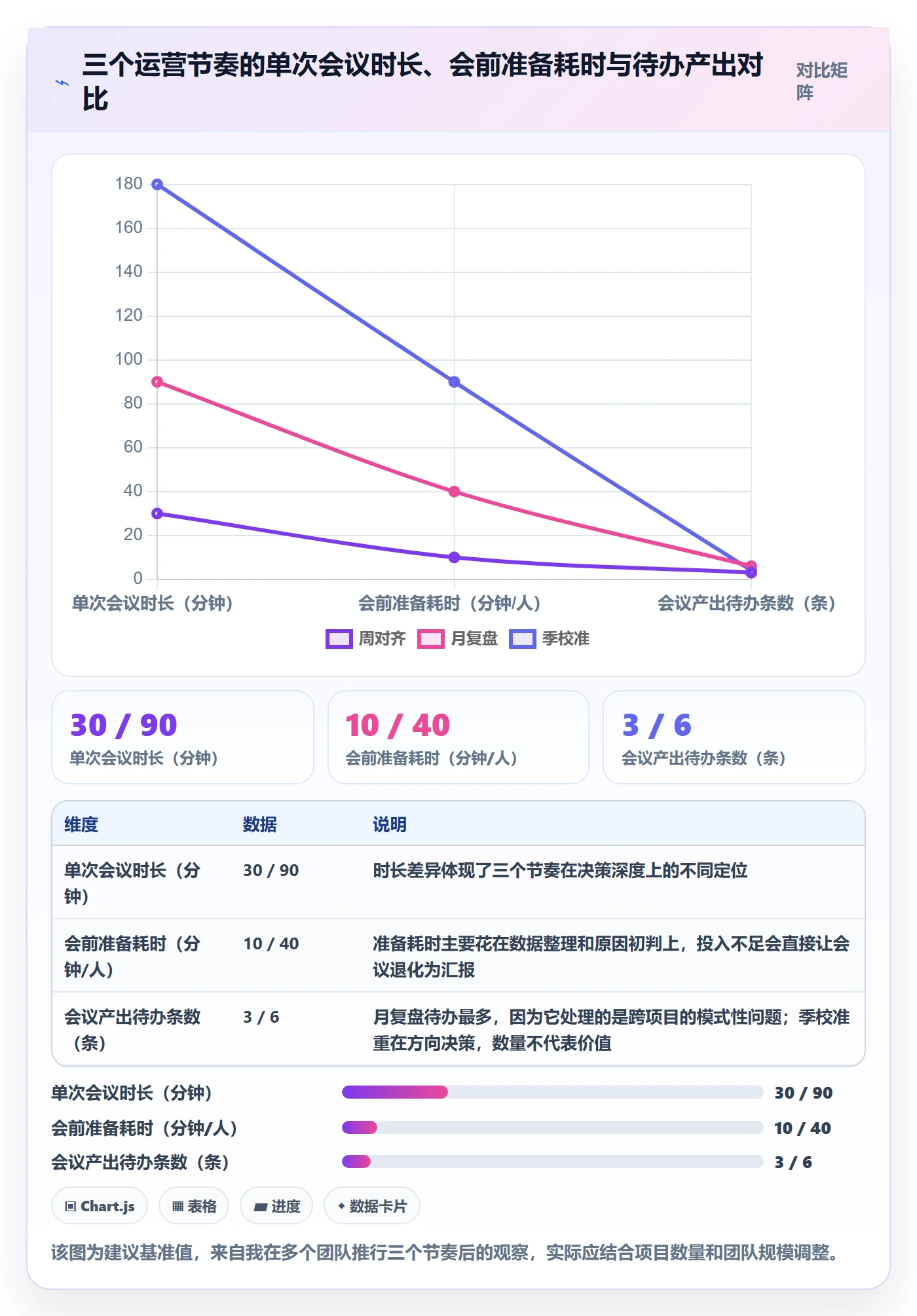

下面这张分组柱状图对比了三个节奏的耗时结构。可以看到,季校准的单次成本最高,但它的待办产出并不是最多的,这不是浪费,而是因为它产出的是方向性决策,价值不在数量上。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

六、具体案例:一个 400 人规模团队如何把目标闭环跑起来

前面讲的是方法,这一节讲一个具体的落地过程。案例来自我参与过的一家中大型企业,主营业务涉及三条业务线,研发与产品人员合计 400 人左右,属于典型的中大型组织。

1. 背景与约束条件

这家企业的处境很有代表性:三条业务线各自有研发团队,目标管理方式不统一;研发内部长期使用 Jira 管理任务,历史数据量大;因为涉及金融相关业务,数据不能出内网;PMO 团队只有四个人,无法承担全量人工汇总。

四个约束条件叠加,实际上把可选方案压缩得很窄:必须支持私有化部署、必须能承接历史数据迁移、必须能自动生成偏差清单、必须支持跨业务线的统一视图。

2. 第一步:把目标责任矩阵搬进系统

第一步不是配工具,而是先把目标责任矩阵在会议里对齐。我们用了两个半天,把三条业务线的季度目标全部过了一遍,逐个确认可量化、有时限、有唯一责任人。

这个过程比预期辛苦得多。有将近三分之一的目标在这一步被退回重新澄清。但事后看,这半天省掉的是后面两个月反复扯皮的成本。

3. 第二步:确定看板字段并写进系统

矩阵对齐之后,才进入工具配置。我们最终选择的是 PingCode,主要原因是它面向中大型企业、100 人以上组织的场景设计比较成熟,支持私有化部署满足数据不出内网的要求,同时提供了从 Jira 平滑迁移的路径,历史任务和状态可以对应过来,不需要团队重新适应一套完全陌生的逻辑。

看板字段我们最终定成了下面这组结构。字段不多,但每一条都有明确的填写人和更新时机。

目标看板字段定义(示例)
{

"目标名称": "字符串,唯一,来自目标责任矩阵",

"责任层级": "公司级 | 部门级 | 项目级 | 任务级",

"目标提出人": "单个用户,不可为空",

"目标认领人": "单个用户,不可为空,唯一责任人",

"目标验收人": "单个用户,不可为空",

"度量方式": "里程碑 | 交付物验收 | 完成百分比",

"基线日期": "日期,目标确认时录入",

"当前状态": "未开始 | 进行中 | 有风险 | 已延期 | 已完成",

"当前值": "字符串,必须可验证,禁止只填百分比",

"偏差原因": "枚举+补充说明,有风险或延期时必填",

"下一步动作": "字符串,含责任人与截止日期",

"最后更新人": "系统自动记录",

"最后更新时间": "系统自动记录"

}

这份字段定义里,我认为最关键的是"当前值必须可验证,禁止只填百分比"和"偏差原因必须有风险或延期时必填"这两条。它们直接决定了系统里的数据能不能被信任。

4. 第三步:把节奏写进规则

字段定好之后,我们把三个节奏变成了系统里的固定动作:每周一上午自动推送偏差清单,每月最后一个工作日自动生成趋势报告,每季度首周自动输出目标清单待复核。

这一步的价值在于,它把 PMO 从"记得要做这件事"变成了"系统提醒所有人做这件事"。PMO 四个人的精力,从此可以用在分析偏差上,而不是催人填表。

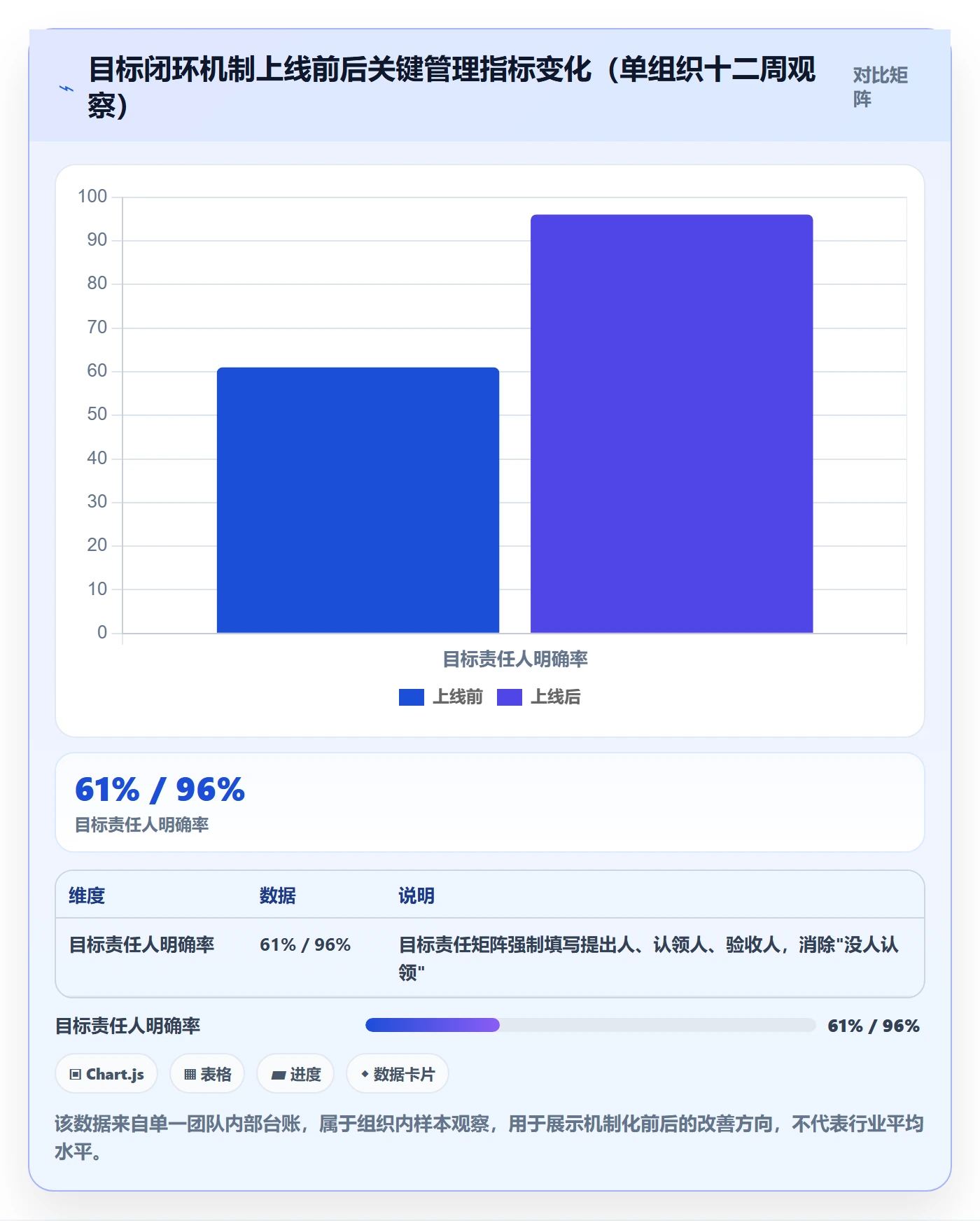

5. 上线前后十二周的数据观察

下面这张对比柱状图记录了上线前后的几个关键指标变化。需要说明的是,这些数据来自该团队内部的管理台账,属于单组织样本,不具备普遍代表性,但趋势是清晰的。

值得注意的是,进度数据的人工采集耗时下降最明显,从每月 40 小时降到 6 小时。这部分释放出来的产能,是 PMO 能真正转向分析工作的前提。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

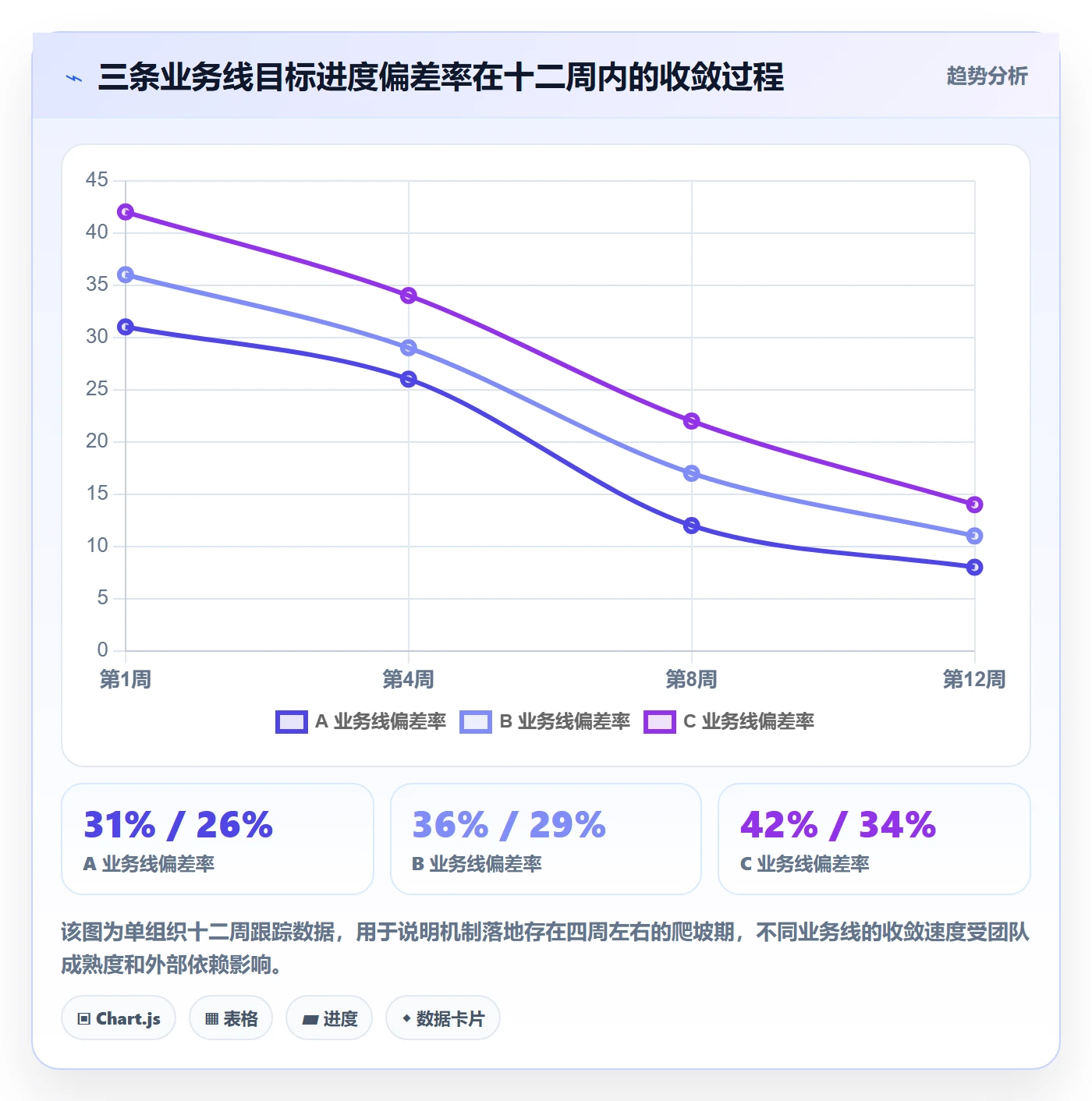

6. 十二周偏差收敛曲线

除了对比数据,我还跟踪了周维度的偏差收敛情况。下面这张折线图展示了十二周内三条业务线的目标进度偏差率变化。

能看到一个明显的规律:前四周偏差率居高不下,因为机制刚建立,数据质量还不稳定;第五周到第八周快速下降,这一阶段是节奏运营真正起作用的时期;第九周之后趋于平稳,稳定在 8% 到 12% 的区间。

这个曲线说明一件事:机制不是立竿见影的,它需要大约四周的爬坡期。很多团队在这个爬坡期放弃,回到人工催办的老路上,非常可惜。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

7. 为什么在这个场景下选择私有化部署与迁移优先的路线

回过头复盘选型逻辑,我认为有三个判断值得分享给面临类似处境的同行。

第一个判断是:数据合规是硬约束,不是加分项。涉及金融、医疗、政务类业务的团队,私有化部署几乎是唯一选项,这一点应该在选型初期就确定,而不是等谈完价格再发现不满足。

第二个判断是:迁移成本比功能清单更值得关注。团队已经用了多年 Jira,如果新平台无法承接历史任务、状态流转和字段映射,团队会陷入"两套系统并行"的泥潭。PingCode 提供 Jira 平滑迁移的路径,这是我们最终缩短切换周期的重要原因。

第三个判断是:国产替代的诉求如果是真实的,就应该优先选在这条路线上投入更深的平台。因为这类平台的字段、权限、部署方案通常更贴合国内中大型组织的实际管理习惯,而不是把海外产品的逻辑直接搬过来。

七、五个模板,以及它们各自不适用的场景

说到模板,我想先泼一盆冷水:模板本身不解决任何问题,机制才解决问题。我见过太多团队下载了几十个模板,最后一个都没用起来。

所以我下面列的五个模板,每一个都会写清楚它适用于什么场景、不适用于什么场景。这比给你一个漂亮的表格更重要。

1. 目标责任矩阵

用途是把目标、层级、提出人、认领人、验收人、度量方式、基线日期这七项一次写清楚。

适用场景:目标数量在 10 到 50 条之间的组织,需要一次性对齐责任归属。不适用场景:团队少于 8 人时,口头对齐效率更高,填矩阵反而是负担。

2. 进度看板

用途是把所有目标的当前状态、当前值、偏差原因、下一步动作集中呈现。

适用场景:项目数超过 5 个,靠记忆已经管不过来。不适用场景:早期探索型项目,目标本身还在频繁变化,做看板会变成填表游戏。

3. 周对齐议程

结构很简单:偏差清单、逐条讨论、确认下一步动作、记录待办。总时长 30 分钟。

适用场景:执行节奏快、变化频繁的团队。不适用场景:处于方案设计阶段的项目,一周内没有实质性进展可对齐,强行开会只会产生噪音。

4. 月度复盘纪要

结构包括:本月偏差归类、主要原因排序、机制改进项、下月重点。

适用场景:项目周期超过两个月的稳定运营团队。不适用场景:团队少于 10 人且业务单一,此时月度复盘的信息量不足以支撑一场正式会议。

5. 目标变更申请

这个模板最容易被忽略,但它其实是目标管理能否长期健康运行的关键。它要求填写:变更原因、影响范围、资源调整、审批人。

适用场景:所有存在目标变更可能的团队。不适用场景:几乎没有。唯一需要注意的是,要明确什么级别的变更走什么审批路径,否则所有小调整都走完整流程,机制会被自己的规则压垮。

6. 模板适配的判断标准

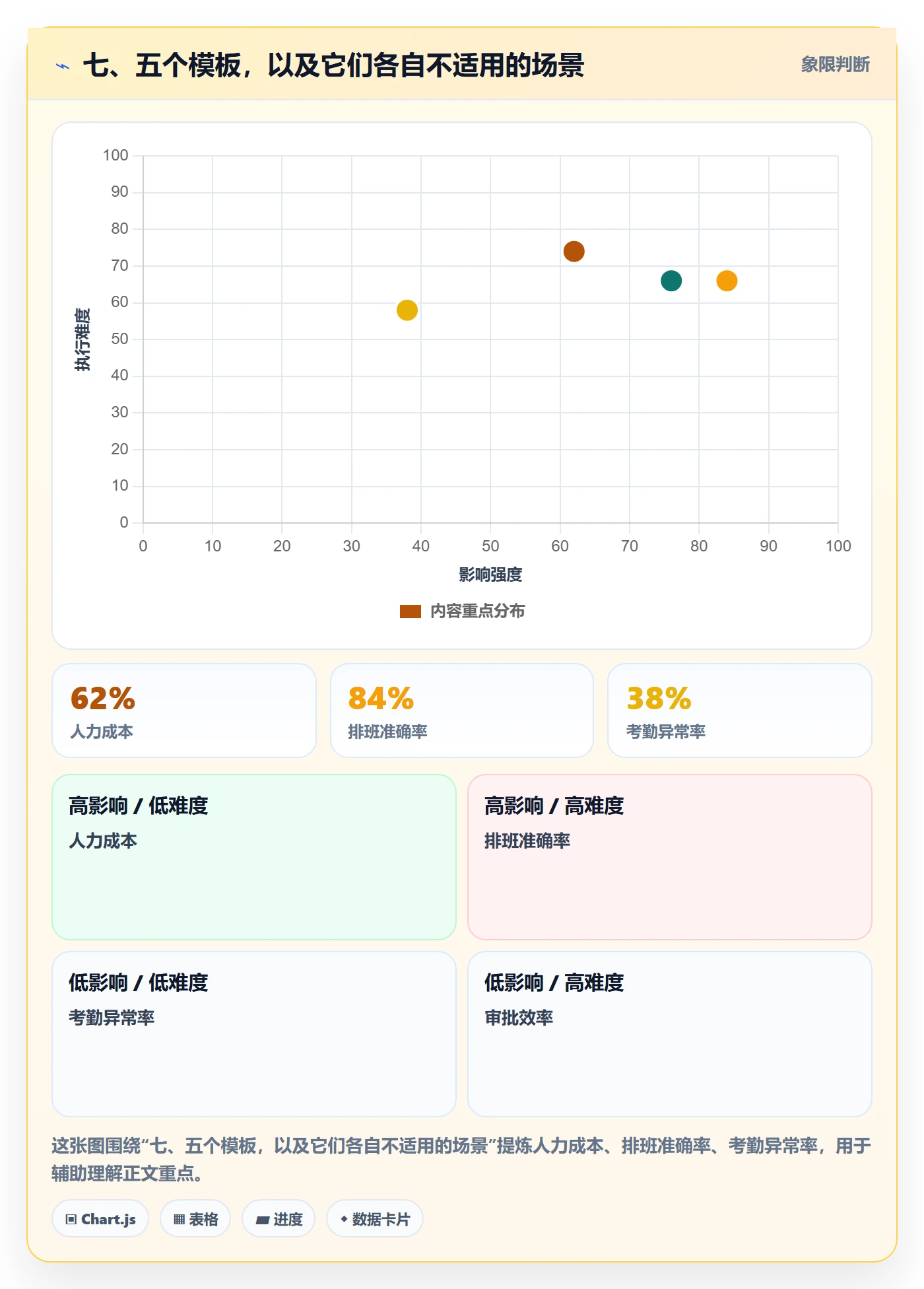

最后给一个简单的判断标准:如果你引入一个模板后,团队的填表时间超过了它带来的决策效率提升,那这个模板就该砍掉。

我的经验值是:10 人规模的团队,同时运行的模板不要超过两个;30 人以内不超过三个;100 人以上才值得把五个都用起来。数量不是越多越好,覆盖关键链路才是目的。

七、五个模板,以及它们各自不适用的场景

八、不同规模团队的行动建议

方法是一样的,但投入强度应该随规模变化。下面按四种规模给出我的具体建议。

1. 10 到 30 人团队

这个规模不需要专职 PMO,也不建议上重工具。我的建议是:只做两件事,一份目标清单,一个每周 20 分钟的偏差对齐。

目标清单里必须写清责任人和验收标准。周对齐只看偏差,不做汇报。工具方面,用现成的协作工具加一个自定义视图就够了,不要为了"规范化"引入一套需要专人维护的系统。

2. 30 到 100 人团队

这个规模开始出现跨部门依赖,需要建立正式的节奏。建议把目标责任矩阵和进度看板用起来,周对齐和月复盘常态化。

工具方面,这个阶段可以考虑引入项目管理平台,但要注意:先定义字段和更新规则,再选工具,顺序不能反。先选工具再想字段,结果是工具里的默认字段决定了你的管理方式。

3. 100 到 500 人团队

这是最需要系统化机制的区间,也是前面案例覆盖的规模。建议四层机制全部建立,五个模板按需裁剪,工具选择上优先考虑支持私有化部署和跨业务线统一视图的平台。

这个阶段的一个关键判断是:PMO 必须从数据搬运中解放出来。如果团队规模到了 200 人,PMO 还在手工汇总,那说明机制建设落后于组织发展,问题会随着规模继续放大。

4. 500 人以上团队

这个规模下,目标管理已经不是 PMO 一个部门能独立承担的事,需要和战略、财务、人力形成联动。建议在四层机制之上,增加一层目标组合管理,处理资源在不同业务线之间的分配问题。

工具上要特别关注权限模型和数据隔离能力,因为大型组织里不同业务线的数据敏感度差异很大。

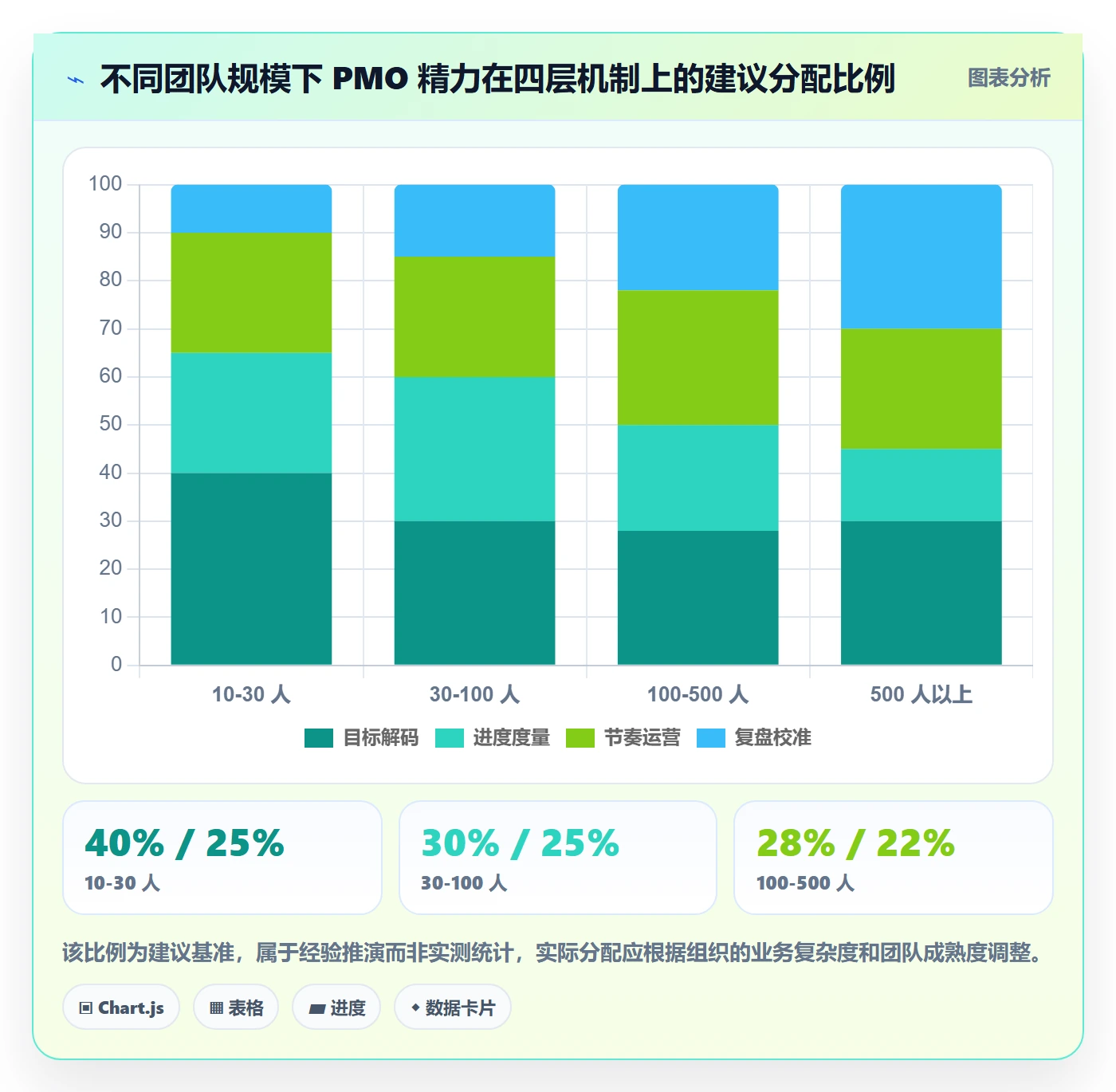

5. 不同规模下的机制投入分配

下面这张堆叠百分比图展示了四种规模下,PMO 精力在不同机制环节上的建议分配比例。可以看到,随着规模增长,目标解码和复盘校准的占比在上升,而进度度量的占比在下降,因为后者应该尽可能交给系统完成。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

九、四个必须做的取舍

最后这一节,我想讲四个绕不过去的取舍。它们没有标准答案,但每个 PMO 都必须做出选择,而且要知道自己在放弃什么。

1. 取舍一:覆盖广度 vs 数据质量

把所有目标都纳入管理体系,看起来很完整,但代价是数据质量下降。因为目标越多,每个目标的维护投入就越少。

我的判断是:宁可只纳管 20 个高质量目标,也不要纳管 100 个填不满的目标。对于暂时不纳管的目标,明确说明"本季度不做进度跟踪",比让它挂在那里长期不更新要好得多。

2. 取舍二:跟踪频率 vs 团队负担

跟踪越频繁,发现偏差越早,但团队的填报负担也越重。这是一条无法两全的曲线。

我的经验是:跟踪频率应该跟着项目的风险等级走,而不是一刀切。高风险项目周跟踪,常规项目双周跟踪,稳定运营类项目月跟踪。这个分级本身,就是 PMO 专业度的体现。

3. 取舍三:工具统一 vs 团队自主

统一工具便于横向对比和数据汇总,但会牺牲团队的灵活性。有些团队确实有更适合自己的工具链。

我的建议是:在目标层统一,在执行层放开。目标、责任人、状态、偏差原因这些关键字段必须统一,任务怎么拆、用什么工具管,可以给团队自主权。这样既保证了管理视图的一致性,又不会因为强制统一而引发抵触。

4. 取舍四:目标刚性 vs 业务变化

目标一旦确定就绝不更改,可以保证纪律性;允许灵活调整,可以保证资源不被浪费。这两个诉求天然矛盾。

我采用的做法是分级管理:公司级目标原则上季度内不变,除非发生重大外部变化;项目级目标允许在月复盘时提出变更申请,但必须说明影响范围;任务级目标由负责人自行调整,不需要审批。

刚性的边界定在哪里,决定了这套机制是保护业务还是束缚业务。定得太紧,团队会开始应付;定得太松,目标就失去约束力。

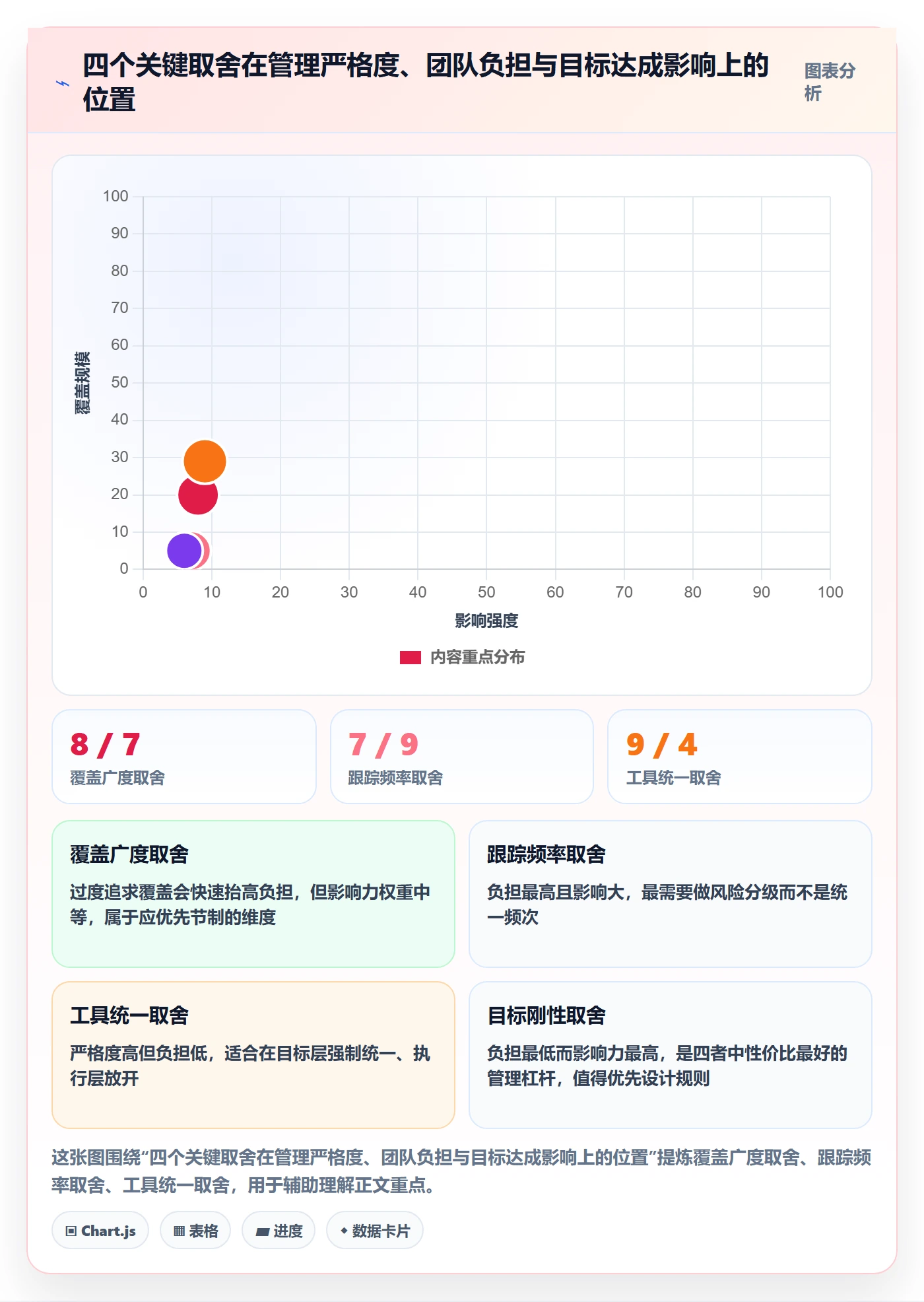

5. 取舍矩阵

下面这张气泡图把四个取舍放在同一张坐标系里,横轴是管理严格度,纵轴是团队负担,气泡大小代表对目标达成的影响权重。它的作用是帮你快速判断:在当前组织阶段,哪些取舍值得优先投入精力。

目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板

结尾:机制建立之后,PMO 才真正开始工作

回到开篇那个场景:季度初定的目标,到了第七周,手里只有三份 Excel 和两个没回复的群消息。这套四层机制真正跑起来之后,同样的时间点,我看到的是一份自动生成的偏差清单、三个已确认的责任人、两条已经提交的机制改进项。

差别不在于团队更努力了,而在于目标终于变成了一个可以被管理的对象。它有了明确的责任人、可验证的状态、固定的检查节奏和可追溯的变更记录。PMO 也从一个数据搬运工,变成了一个真正在影响目标达成率的管理角色。

如果你打算开始,我的建议是按这个顺序做:先用两周时间把目标责任矩阵对齐,把不达标的目标退回澄清;然后用一周时间定义看板字段和更新规则;接着引入工具承接数据和自动化提醒;最后把三个节奏固定下来,并且坚持至少四周的爬坡期,不要因为早期数据不好看就放弃。

如果你现在只能做一件事,那就做目标责任矩阵。它是四层机制里成本最低、见效最快的一环,也是后面所有工作能否成立的前提。目标管理这件事,从来不是先有工具才有机制,而是先有机制,工具才能发挥作用。

常见问题解答(FAQ)

1. PMO 对目标进度的跟踪频率多久一次比较合适?

我们团队之前定的是每天站会同步进度,结果大家越来越敷衍,站会变成了走过场;后来改成两周一次,又发现偏差攒太久、补救成本很高。我一直在纠结,到底有没有一个不靠拍脑袋的频率标准?

频率不是拍出来的,是按项目周期倒推采样点。判断口径:单个目标的跟踪间隔不应超过其剩余周期的 1/5,也不应短于最小可交付单元的产出周期。比如一个 3 个月的里程碑目标,采样间隔控制在 1-2 周合理;一个 2 周的 sprint 目标,按天跟就是浪费。

落地做法是分三层节奏:周对齐只看偏差(15-30 分钟,只谈红色项)、月复盘看趋势(1-2 小时,看连续三个周期的走向)、季校准看方向(半天,判断目标本身是否还成立)。判断依据很简单,如果一次对齐会上,超过一半的目标都是绿色的,说明采样间隔太密,可以拉长;

如果每次都有目标从绿色直接跳成严重延期,说明间隔太疏,要缩短。另外提醒一点,跟踪频率和汇报频率是两回事:数据可以每日自动刷新,但人不该每天被拉进会议室解释。

2. 项目目标分解到部门之后就没法继续往下拆了,卡在哪一级最常见?

我在做年度目标解码的时候,公司级到部门级还算顺,但一到部门往下分给具体项目和责任人,就开始互相推,有人说这个指标不该我背,有人说拆不到那么细。每次都是我硬压下去,压完之后执行又是另一回事。

断裂最常发生在部门级到项目级这一跳,原因是部门指标通常是职能口径(比如'提升交付质量'),而项目指标必须是交付物口径(比如'某个模块的缺陷密度降到某个水平'),两者之间缺一个翻译动作,没人做这一层翻译,就只能靠行政摊派。

可执行的做法是补一张目标责任矩阵,四个字段必须填满:目标、责任人(唯一)、验收标准、验收人。任何一格填不出来,就说明这个目标还没解码完,不能进入执行。判断依据:让责任人用自己的话说一遍'我这个季度为什么做这件事、做完长什么样',说不出来就是没认领。

另外,公司级到部门级、部门级到项目级、项目级到任务级这三跳里,别追求全部四级穿透,10 人左右的小团队压到项目级就够了,硬凑四级反而制造形式主义。

3. 进度汇报里的'完成 80%'为什么不可信,应该用什么口径替代?

我们周报上大家都写完成度百分比,看起来一片祥和,结果到了交付日期才发现一堆东西没做完。我问具体卡在哪,对方说'剩下的 20% 最花时间'。这种情况反复出现,我开始怀疑是不是百分比这个口径本身就有问题。

百分比进度最大的问题是不可验证,80% 是什么标准,谁说了算,没有共识就没有度量。替代口径有三个,按项目性质选:一是里程碑法,只报'下一个里程碑是否按期达成',适合阶段边界清晰的项目;

二是交付物验收法,只报'已验收的交付物数量 / 计划数量',每个交付物有明确的验收人和验收标准,适合可拆分模块的工作;三是完成百分比法,但必须绑定定义好的完成标准清单,且只能用于过程性数据,不能作为对外承诺。判断依据:一个进度数字如果换成另一个人来评估会得出不同结论,它就是感觉不是数据。

落到看板字段上,建议至少包含这几列,目标、责任人、基线值、当前值、偏差原因、下一步动作、需要谁支持。其中'偏差原因'和'下一步动作'是硬要求,填不出来说明责任人还没真正理解现状。自检标准:任意一个目标,责任人能否在 30 秒内说清偏差原因和补救动作,能就说明度量口径立住了。

4. 模板下载了一堆,团队就是不用,问题出在哪?

我手里攒了目标责任矩阵、进度看板、周会纪要、复盘模板一大摞,每次项目启动都发一遍,但基本没人打开。发多了连我自己都不好意思再发。我不确定是模板做得不好,还是这件事本身就不该靠模板解决。

模板不解决问题,机制才解决问题。模板没人用,通常是三个原因之一:一是模板数量超过了团队的承载能力,10 人的团队上 5 套模板本身就是负担;二是模板和会议节奏没有绑定,模板填完之后没有人在固定时间看,填了也没反馈,自然就不填了;

三是模板字段设计得对填写人只有成本没有收益,比如让人写一堆格式化的描述,却不帮他把事情推进下去。可执行的做法:先砍到只保留一套核心看板(目标、责任人、基线、当前值、偏差原因、下步动作),先跑两个周期,谁在哪个字段上反复卡壳,再针对那个字段补一张专项模板。

判断标准是看模板是否被真实使用,如果连续两个周期某个模板的字段大面积留空,先怀疑模板本身多余,而不是怪团队执行力差。另外,模板适配要按项目类型区分:探索型项目基线容易失真,别硬套瀑布式的进度百分比;交付型项目反过来,没有基线就没法判断偏差。

核心关键词

读者评论

陈
陈浩然

四层机制的依赖关系讲得很清楚,尤其是'断一层整套失效'的说法。我们团队现在就卡在第二层,度量方式没统一,周会基本靠感觉汇报,偏差发现总是拖到季度末。

杨
杨承宇

目标在被下达的那一刻就已经失真'这句话很扎心。我们部门级目标还算清晰,但拆到项目级就变成没有责任人的清单,第一次月度检查时问谁负责,会场上确实会沉默几秒。

陆
陆承宇

漏斗图那组衰减数据虽然是情景模拟,但代表了真实感受。验收标准可量化率从82%掉到19%,季度末的争议几乎都出在这里,不是执行不努力,是标准本来就没定清楚。

于
于启航

模板泛用这条说得对。研发、市场、合规用同一张进度表,最后大家都是为了交差填数据,质量自然崩。分层设计模板、按交付物形态选度量方式,比统一模板更实际。

万
万诗涵

最认同'每次复盘至少改一条机制'。我们季度复盘会开得很认真,但基本停在解释发生了什么,下个季度同样的问题换个形式再来一遍,机制层面没有任何沉淀。

文章包含AI辅助创作:目标进度实操方法:PMO提升项目目标效率的落地方案方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/307643

赞 (0)
飞飞飞飞
验收标准怎么做?PMO落地方案:项目目标从0到1
上一篇 39分钟前
项目目标目标对齐全流程:PMO落地方案与一文讲清
下一篇 39分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
