2023 年我参与过一个金额七位数的数据中台交付项目,合同签的是"满足业务部门使用需求"。项目做到第 8 个月,业务方在验收会上说"这不是我们要的",交付方说"需求文档里都写了"。两边都拿出了各自的证据,结果谁都说服不了谁,验收会开了四次,项目延期 11 周,最后靠第三方评审才收尾。复盘时我发现,真正的问题不在第 8 个月,而在第 1 个月的立项会上:所有人都以为"验收"是项目最后一步,没人把它当成项目的第一份设计文档。
这篇文章不谈"验收标准很重要"这种正确的废话。我要拆的是:验收标准到底怎么设计才能让项目目标真正落地、效率真正提升,以及为什么大多数项目经理在这件事上会踩到同样的八个坑。文中涉及的数据,一部分来自我和团队过往项目的观察记录,一部分是同行交流中的样本推演,我会明确标注口径,你需要按自己项目的实际情况替换阈值。
一、先给结论:验收标准是项目目标效率的起跑线,不是收尾文档
大多数项目经理的工作流是:接需求 → 排计划 → 推执行 → 到点了谈验收。验收标准往往是在交付前两周才被想起来的一个文档,甚至是从上一个项目的模板里改个名字就发出去了。这个顺序,恰恰是效率损失的最大来源。
1. 三个反常识判断
第一个判断:验收标准定义得越早,项目整体周期越短。这听起来和直觉相反,很多人觉得验收标准是"终点",提前定义会限制灵活性。但实际逻辑是:验收标准本质上是"目标的可验证快照"。你越早把模糊的业务目标翻译成可观察结果,越能提前发现理解偏差,返工的代价就越低。
第二个判断:验收标准的清晰度,直接决定需求变更的数量。依据是我自己的一个粗略统计,在我跟进的 20 多个项目里,凡是验收条件写到"字段级 + 流程级"颗粒度的项目,中期需求变更次数平均是验收条件只写到"模块级"项目的三分之一左右。原因很简单:当验收条件写死了,业务方在提变更时就会自己先算一笔账。
第三个判断:项目经理在验收这件事上的核心能力不是"协调",而是"翻译"。把业务语言翻译成技术可验证条件,把主观感受翻译成客观指标,把"我们要一个更好的体验"翻译成"首屏加载时间 ≤ 2 秒、关键操作路径不超过 3 步、错误提示必须包含原因和下一步动作"。翻译能力弱,后面所有的沟通都是在补翻译欠下的债。
2. 验收标准如何传导到项目目标效率
这条传导链是有中间环节的,不是"标准清晰 → 效率提升"这么简单。完整路径是:验收标准前置 → 干系人对目标理解收敛 → 需求变更减少 → 执行阶段返工下降 → 验收周期缩短 → 团队把节省下来的时间投入到下一阶段目标。任何一个环节断了,效率都不会真正提升。

二、真实场景:验收争议的起点在启动会,不在验收会
回到开头那个数据中台项目。我把整个时间线重新捋了一遍,发现争议的种子在第一次需求评审会上就埋下了。当时业务方负责人说了一句"我们要能实时看到各个分行的经营情况",交付方在需求文档里写成"提供分行经营数据看板,支持按日更新"。这一句话的差异,最后演变成了"实时"和"按日"的验收争议。
1. 一个 9 个月项目的四次验收会
第一次验收会:交付方演示了看板功能,业务方说数据不实时,交付方拿出需求文档说写的是按日更新,会议无结论。
第二次验收会:交付方临时加了准实时刷新,但数据准确率没验证,业务方抽查发现两个分行的数据对不上,会议无结论。
第三次验收会:双方开始讨论"数据准确率应该是多少",业务方说 100%,交付方说 99.5% 已经是行业水平,仍然无结论。
第四次验收会:拉来了项目发起人,最终折中按 99.9% + 抽样核查机制通过,但项目已经延期 11 周,双方关系也僵了。
这四次会加起来消耗的会议室时间不到 20 小时,但背后连带的返工、等待、跨部门协调成本,保守估计占了项目总工期的 15% 到 20%。
2. "符合要求"这四个字为什么危险
"符合要求"是验收标准里最贵的一句话。因为它把判断权交给了事后解释权,而事后解释权永远属于更有话语权的一方,不属于更讲道理的一方。在合同项目里,它意味着争议要走到商务层甚至法务层;在内部项目里,它意味着争议要走到更高层领导那里去拍板。
真正可用的验收条件,应该让任何一个不了解项目背景的第三方,看完之后都能独立判断"通过还是不通过"。这个标准可以自我检验:把你的验收条件拿给隔壁部门一个完全没参与项目的人看,如果他能明确说出判断依据,这份验收条件才算合格。

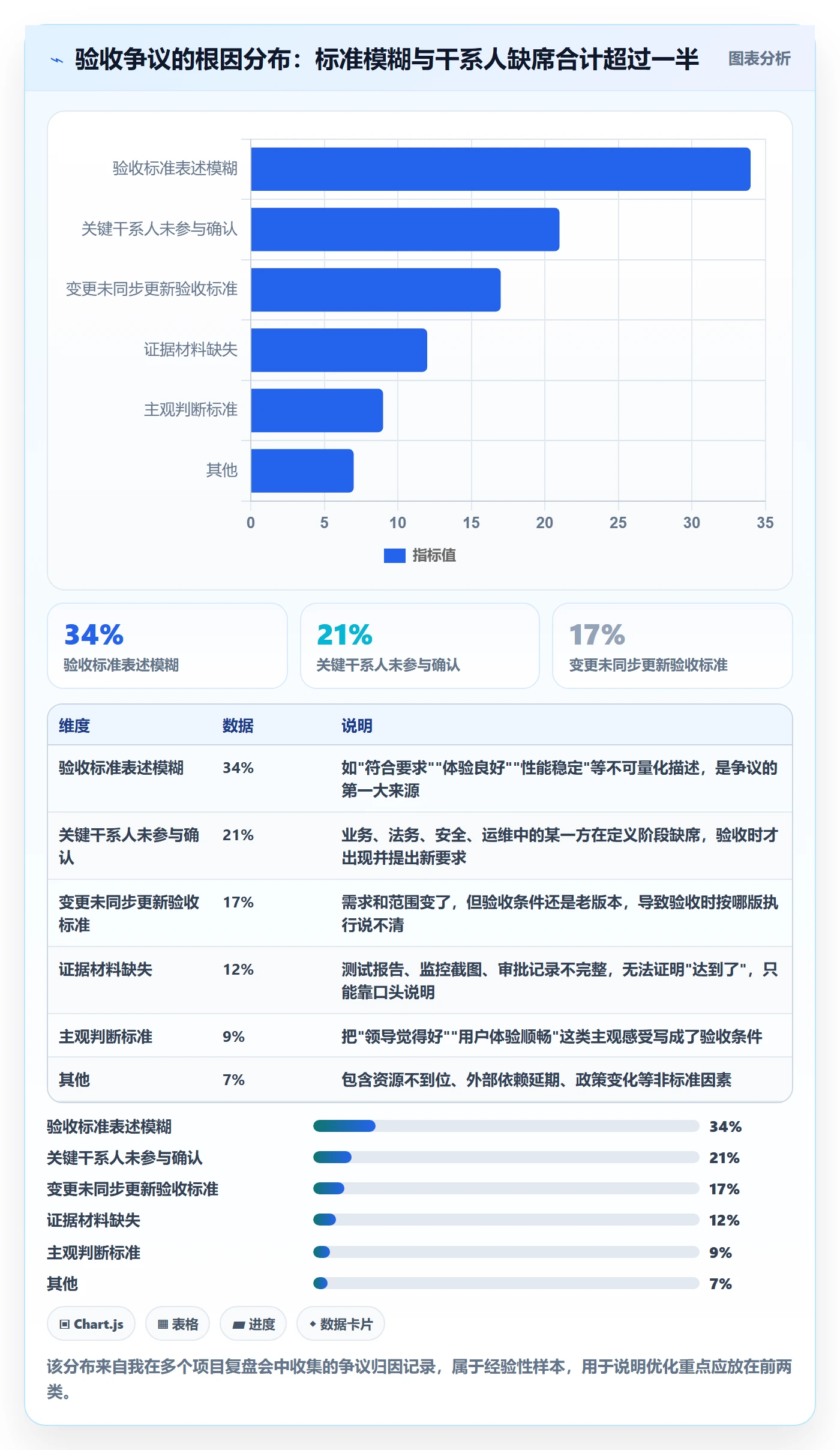

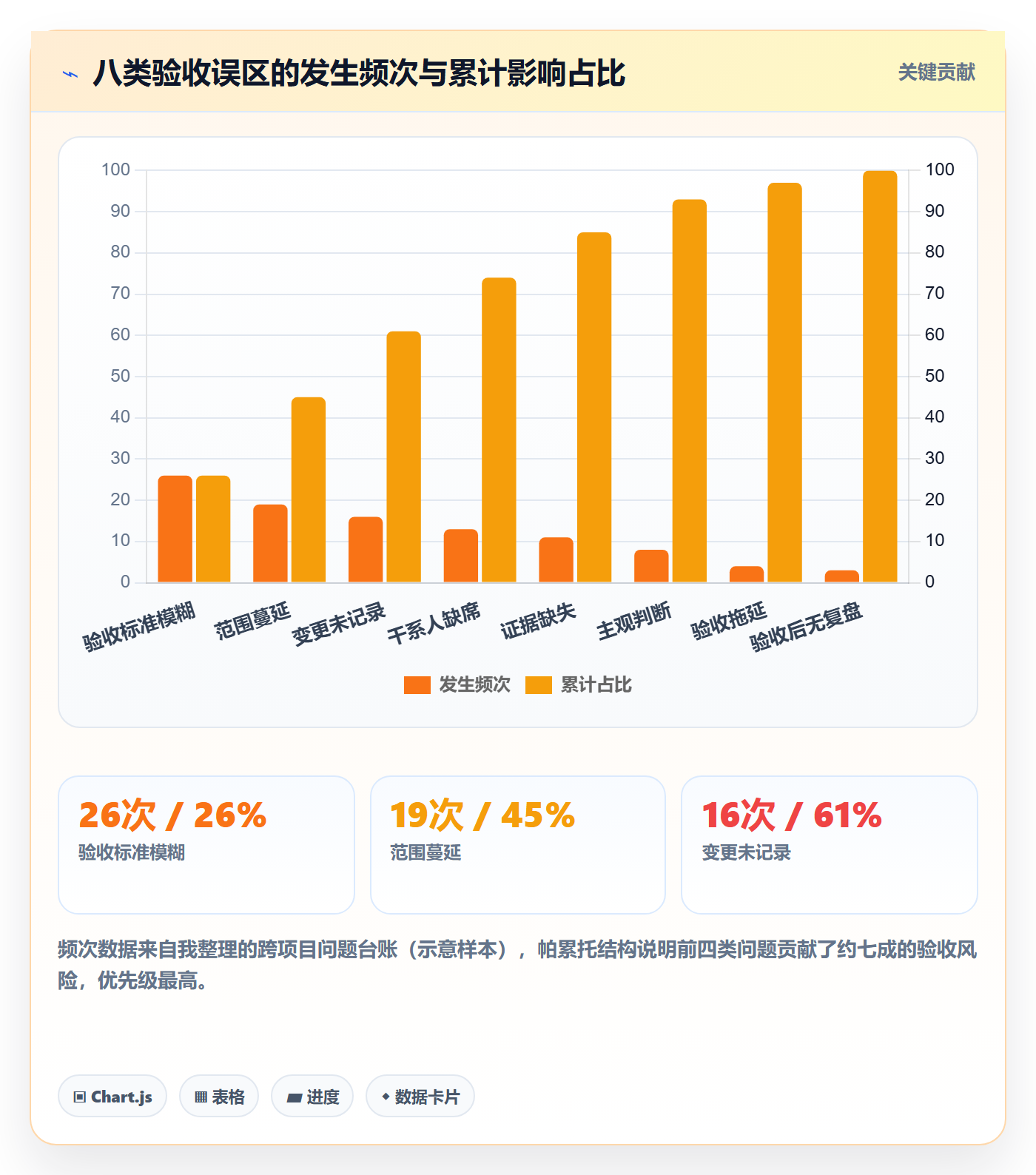

三、八个常见误区:我见过最多的验收翻车方式
下面这八个问题,几乎覆盖了我在项目里见过的绝大部分验收困境。它们不是孤立的,往往会连锁发生,标准模糊会导致范围蔓延,范围蔓延会导致变更失控,变更失控会导致验收拖延,最终没人有精力做复盘。
1. 验收标准模糊:用形容词代替条件
表现:验收文档里出现"系统运行稳定""界面友好""响应及时""数据准确"这类描述。根因是把业务目标直接抄成了验收标准,中间缺少了"翻译"这一步。正确的做法是把每个形容词拆解成可测量的条件,例如"响应及时"要拆成"95% 的接口响应时间 ≤ 500ms,P99 ≤ 1.5s,统计口径为生产环境 7 天滚动窗口"。
2. 范围蔓延:验收标准没有和范围绑定
表现:项目做着做着,业务方不断加"顺便也把那个做了吧",验收时发现要做的东西比原计划多了一倍。根因是验收标准只写了"做什么",没写"不做什么"。我的经验是:验收标准里必须包含一块"明确排除项",把本期不做的事情写清楚,比写做什么更重要。
3. 主观判断:把"领导满意"当成验收条件
表现:验收会上有人说"我看了觉得还行,但是感觉还差点意思"。这种反馈无法作为判断依据,也无法转成整改任务。根因是验收标准里没有把主观感受转化为可观察的行为或指标。例如"感觉差点意思"背后可能是"操作路径太长",那就应该转成"核心操作步骤 ≤ 3 步"。
4. 干系人缺席:验收时才出现的"新玩家"
表现:定义验收标准时只有业务和研发参加,验收时安全部门、运维部门、法务部门突然出现并提出一堆新要求。根因是干系人识别不完整。经验做法是:在启动期列一份"验收签字人清单",把每一个需要在最终验收单上签字或表态的角色都列出来,一个都不能漏。
5. 证据缺失:证明不了"达到了"
表现:验收时说"功能都做了",但拿不出测试报告、监控截图、抽样记录或用户确认单。根因是项目执行期没有把证据留存当成常规动作。这一点在中大型组织里尤其突出,因为交付物多、参与方多、时间跨度长,靠个人记忆和零散文档根本撑不住。
6. 变更未记录:验收时按哪版算说不清
表现:需求变更走了邮件、走了口头沟通、走了群消息,但没有正式更新验收标准。验收时双方各执一版,谁都有道理。根因是变更流程和验收标准是两张皮。正确做法是:任何影响到交付物形态、数量、质量门槛的变更,都必须同步触发"验收标准修订"这一个动作,并留下版本记录。
7. 验收拖延:不是不想验,是没人敢签字
表现:交付方催验收,业务方说"再等等,我们再看几天"。根因往往不是真的需要更多时间,而是签字人担心签了之后出问题要担责。解法是降低签字的心理成本:把验收拆成分批验收或分模块验收,每一批的范围和风险都明确,签字人只需要对当期范围负责。
8. 验收后无复盘:同一个坑年年踩
表现:项目验收完就散了,没有人整理这一轮验收标准哪里写得好、哪里写得坑。下一个项目从模板库里翻出旧版本,继续踩同样的坑。根因是没有把验收复盘纳入流程。我的做法是:验收通过后的一周内,项目经理必须产出一份"验收标准修订建议",把本项目的模糊表达、遗漏条件、争议点整理成模板改进项。

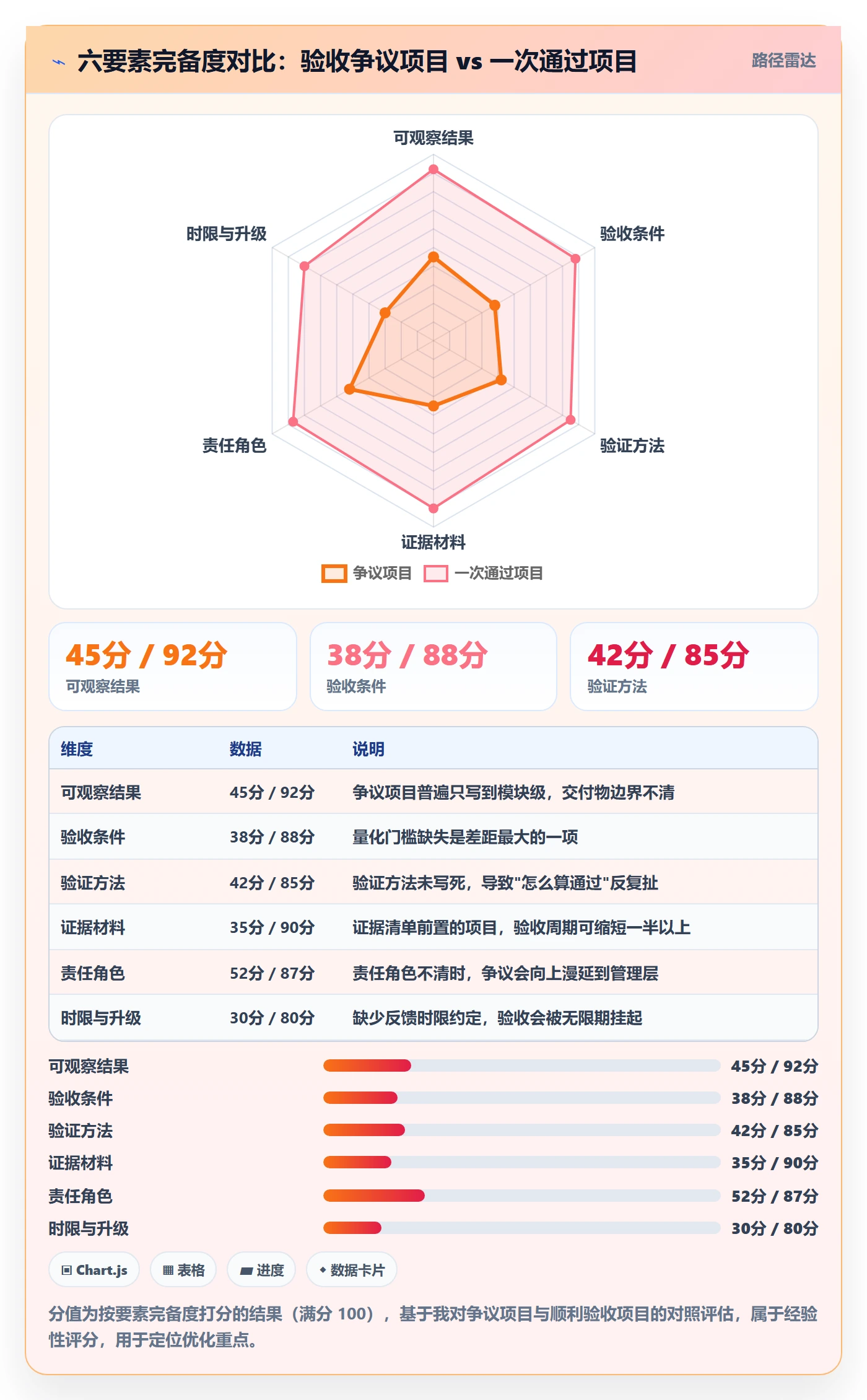

四、专业判断逻辑:验收标准六要素框架
我在多个项目里反复调整过验收标准的写法,最后沉淀出一个六要素框架。这个框架不是理论模型,是实战中被反复验证过的检查清单,任何一个要素缺失,验收时都会出问题。
1. 可观察结果:交付物到底是什么
这一条要写到"能指着屏幕说这就是它"的程度。不要写"数据看板模块",要写"分行经营看板页面,包含 6 个指标卡、1 张趋势图、1 张区域分布图,支持按日期和分行维度筛选"。
2. 验收条件:达到什么状态算通过
这一条是量化门槛。例如"指标卡数据与源系统对账一致率 ≥ 99.9%,抽样 100 条记录人工复核,误差为 0"。
3. 验证方法:怎么证明达到了
验证方法必须写死。常见方法包括:自动化测试用例执行、压力测试报告、人工抽样复核、现场演示、试运行观察期、第三方评审。不同交付物对应不同方法,不能一概而论。
4. 证据材料:留什么档
证据要具体到文件类型和责任人。例如"压力测试报告(由测试负责人出具)、对账抽样记录表(由业务方复核签字)、试运行 7 天的监控截图(由运维提供)"。
5. 责任角色:谁提交、谁验证、谁确认
这三个角色必须分开写清楚。很多时候争议的根源不是标准不清,而是"谁说了算"不清。建议在验收标准文档里直接画出 RACI 表,明确每一类交付物的提交人、验证人、确认人。
6. 时限与争议升级:多久反馈,卡住了怎么办
这一条最容易被忽略。我的经验值是:验收材料提交后,确认方必须在 3 到 5 个工作日内给出书面反馈,逾期未反馈视为通过(需要在合同中提前约定)。同时要写明争议升级路径:先由双方项目经理协商,协商不成升级到项目发起人,再不成走商务或法务流程。
| 要素 | 模糊写法(反面) | 可验收写法(正面) |
|---|---|---|
| 可观察结果 | 提供数据报表功能 | 提供分行经营日报页面,含 6 个指标卡、2 张图表,支持日期与分行筛选 |
| 验收条件 | 数据准确、响应及时 | 对账一致率 ≥ 99.9%,接口 P95 响应 ≤ 500ms |
| 验证方法 | 经业务方确认 | 抽样 100 条人工复核 + 生产环境 7 天监控数据统计 |
| 证据材料 | 提供相关证明 | 对账抽样记录表(业务方签字)+ 监控截图(运维提供) |
| 责任角色 | 双方共同负责 | 提交:交付方测试负责人;验证:业务方数据专员;确认:业务负责人 |
| 时限与升级 | 尽快反馈 | 5 个工作日内书面反馈,逾期视为通过;争议升级至项目发起人 |

五、项目经理落地五阶段:从启动到复盘的具体动作
框架讲完了,接下来是执行。我把验收标准相关的工作拆成五个阶段,每个阶段都写清楚项目经理该做什么、产出什么、风险在哪里。
1. 启动期:把验收标准写进立项材料
动作:组织一次目标工作坊,参会人必须包含业务负责人、技术负责人、测试负责人,以及后续需要在验收单上签字的全部角色。工作坊的任务不是讨论怎么做,而是讨论"做完之后,我们看到什么才算成功"。
输出物:目标,验收标准对照表,一页纸,把每个业务目标对应到至少一条可验证的验收条件。
风险:工作坊变成需求讨论会。项目经理要控场,把"怎么做"的问题记下来放到后面,现场只讨论"怎么算成功"。
2. 规划期:把验收标准拆成可执行的验收用例
动作:把每条验收条件拆成验收用例,写清楚输入、操作、预期输出、验证方式、责任人。这一步本质上是把验收标准"翻译"成测试和交付团队能直接用的东西。
输出物:验收用例清单、验收检查表、干系人确认签字页。
风险:验收用例写得太粗,退回成验收条件。判断标准是:验收用例必须能让一个没参与需求讨论的测试人员独立执行。
3. 执行期:变更控制与证据留存同步进行
动作:每一次需求变更评审时,必须同时问两个问题,这个变更影响验收标准吗?影响的话,新的验收条件是什么?同时,把每个交付物的验证证据在产生时立刻归档,不要等到验收前再补。
输出物:变更记录、验收标准版本历史、证据归档目录。
风险:变更走了但标准没更新,导致验收时两版标准并存。防范方法是把"验收标准更新"设为变更流程的强制关卡。
4. 验收期:分批验收与问题分级处理
动作:不要把所有交付物堆到最后一刻一次性验收。按模块或按批次验收,每一批的范围清晰、风险可控。验收会上发现的问题按严重程度分级,明确整改责任人和复验时间。
输出物:分批验收记录、问题清单、整改闭环记录、最终验收签署单。
风险:签字人拖延。应对方式是提前约定反馈时限,并在项目例会上公开跟踪验收状态。
5. 复盘期:把经验沉淀成模板改进项
动作:验收完成后一周内,组织一次轻量复盘,只讨论一个问题,这次验收标准里,哪些写法帮了忙,哪些写法埋了坑。
输出物:验收标准修订建议、模板更新记录、常见争议案例库。
风险:复盘流于形式。判断标准是:复盘输出必须能被下一个项目的项目经理直接拿去用。

六、常见问题与对应动作清单

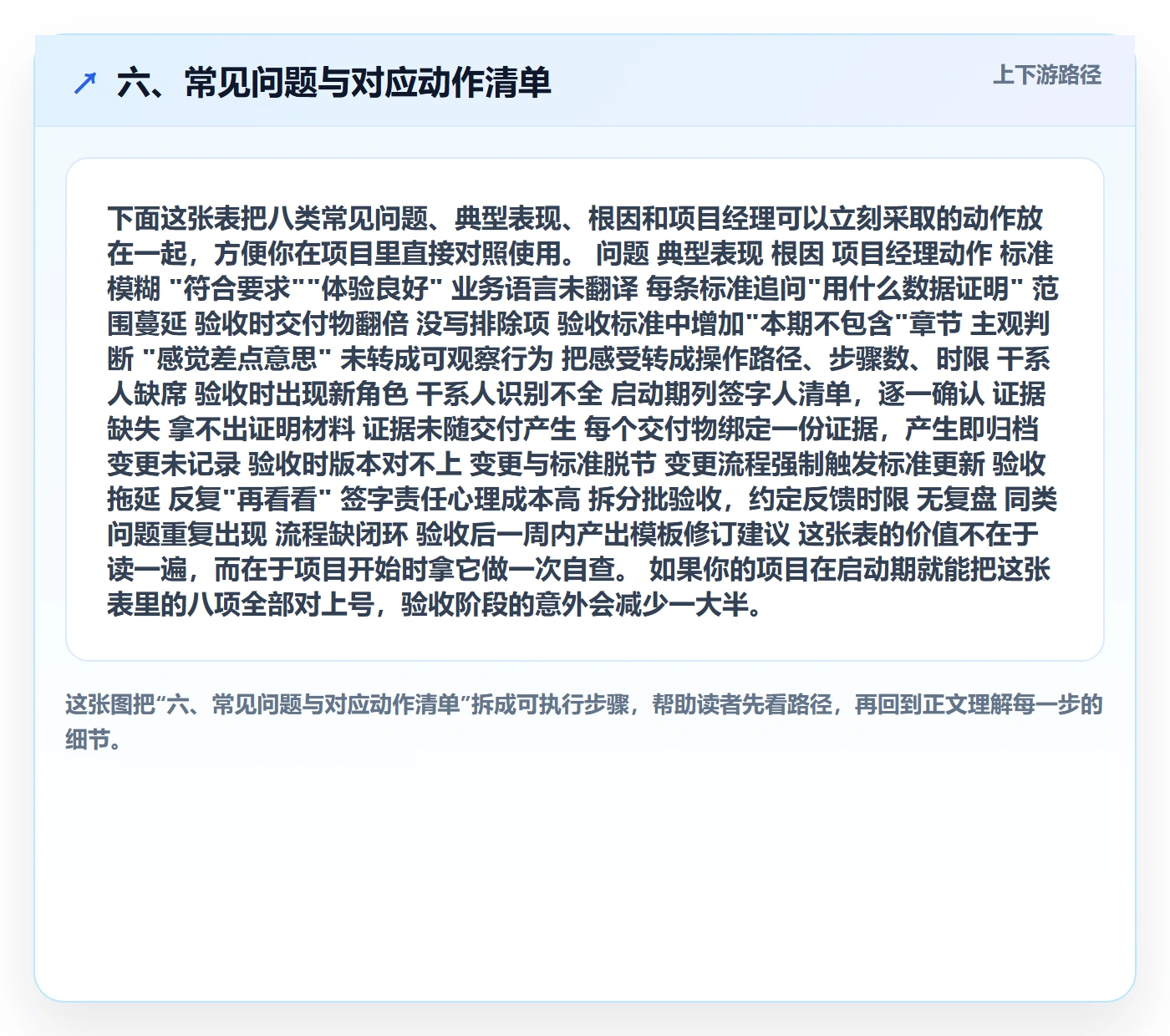

下面这张表把八类常见问题、典型表现、根因和项目经理可以立刻采取的动作放在一起,方便你在项目里直接对照使用。
| 问题 | 典型表现 | 根因 | 项目经理动作 |
|---|---|---|---|
| 标准模糊 | "符合要求""体验良好" | 业务语言未翻译 | 每条标准追问"用什么数据证明" |
| 范围蔓延 | 验收时交付物翻倍 | 没写排除项 | 验收标准中增加"本期不包含"章节 |
| 主观判断 | "感觉差点意思" | 未转成可观察行为 | 把感受转成操作路径、步骤数、时限 |
| 干系人缺席 | 验收时出现新角色 | 干系人识别不全 | 启动期列签字人清单,逐一确认 |
| 证据缺失 | 拿不出证明材料 | 证据未随交付产生 | 每个交付物绑定一份证据,产生即归档 |
| 变更未记录 | 验收时版本对不上 | 变更与标准脱节 | 变更流程强制触发标准更新 |
| 验收拖延 | 反复"再看看" | 签字责任心理成本高 | 拆分批验收,约定反馈时限 |
| 无复盘 | 同类问题重复出现 | 流程缺闭环 | 验收后一周内产出模板修订建议 |
这张表的价值不在于读一遍,而在于项目开始时拿它做一次自查。如果你的项目在启动期就能把这张表里的八项全部对上号,验收阶段的意外会减少一大半。

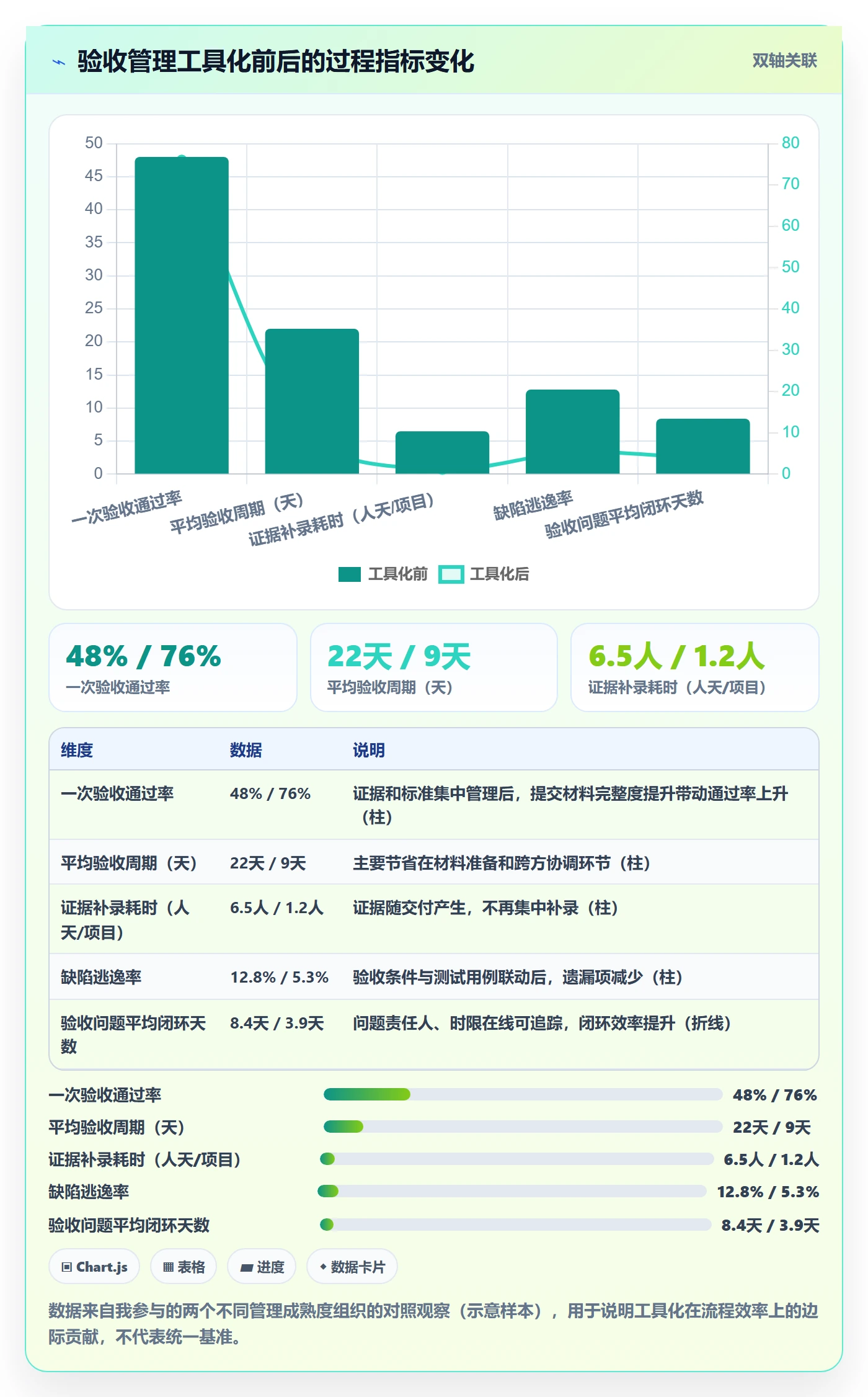

七、工具、指标与数据观察:让验收从"靠人"变成"可管理"
讲完了方法和动作,还有一个绕不开的问题:在几十人、上百人的组织里,靠 Excel 和邮件是撑不住验收管理的。交付物一多、参与方一多、时间线一长,验收标准版本、证据材料、变更记录就会散落在各种地方,等到验收时找不到、对不上、说不清。
1. 验收标准在工具里应该怎么放
我的建议是把验收标准当成"一类工作项"来管理,而不是一份独立文档。每条验收条件是一条工作项,带有状态、责任人、证据附件、关联需求、验证记录。这样做的好处是:验收进度可以像看需求进度一样被追踪,而不是等到验收会前一天才临时盘点。
在中大型组织和 100 人以上的研发体系里,这个需求会更明显。以我接触过的 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持把需求、任务、测试、缺陷、验收项串在同一条链路上,验收条件的变更可以追溯到具体是哪个需求变更引起的。同时它支持私有化部署,对于数据不能出内网的金融、制造、政企类项目,这一点往往是硬性要求;对于原本用其他海外工具、现在需要做国产替代的团队,也支持平滑迁移,历史数据和流程配置可以保留,减少切换成本。
但我要提醒的是:工具解决的是"记录和追溯",不解决"标准写得好不好"。验收条件本身写得模糊,放到任何工具里都是模糊的。工具的价值在于当标准写得好时,让它的执行不打折。
2. 六个可以长期观察的过程指标
验收管理做得好不好,是有指标可以观察的。我在项目里常用这六个:
- 一次验收通过率:首次提交即通过的比例。低于 50% 说明验收标准或执行质量有问题。
- 平均验收周期:从提交验收到完成签署的天数。超过 15 天要警惕流程或责任问题。
- 返工率:因验收不通过导致的返工工时占比。
- 缺陷逃逸率:验收通过后在生产环境发现的缺陷比例。这个指标反映的是验收标准是不是"太松"。
- 变更次数:影响验收标准的变更次数。频繁变更说明前期目标定义不足。
- 里程碑准时率:包含验收节点的里程碑按时完成比例。
需要强调的是,这些指标是用来观察和改进的,不是用来考核某个人的。一旦变成考核武器,团队就会开始优化指标本身而不是优化流程,比如把验收条件写得特别宽松来提高通过率,这就完全跑偏了。

八、不同情况下的行动建议与取舍
验收标准没有万能模板。不同项目类型、不同角色立场、不同组织规模,最优做法差别很大。下面按三组维度拆开讲。
1. 合同型项目 vs 敏捷迭代型项目
合同型项目的验收标准必须写得最死,因为它直接关联付款节点和法律责任。建议把验收条件写进合同附件,明确验收流程、时限、整改轮次上限(例如最多两轮整改),以及验收不通过时的处理方式。取舍是:灵活性降低,但争议成本大幅下降。
敏捷迭代型项目的验收标准可以分层:整体目标层写得相对稳定,单次迭代的验收条件可以在迭代计划会上确定。取舍是:响应变化的能力提升,但对团队的目标理解能力和产品负责人的判断能力要求更高。如果产品负责人自己都说不清目标,敏捷就会变成"没有验收标准"的遮羞布。
2. 甲方视角 vs 乙方视角
站在甲方角度,重点是把"我要什么"写清楚,同时避免写出无法验证的条件。常见错误是把验收标准写成愿望清单,结果自己也无法判断是否通过。建议甲方在定义验收条件时同步问一句:"如果对方拿这个条件来证明,我能反驳吗?"如果反驳不了,说明条件写得够清楚。
站在乙方角度,重点是识别并书面确认那些模糊表述。遇到"符合要求"这种词,不要装作没看见,要主动追问并形成书面记录。这不是较真,是在保护双方。我的经验是:乙方在项目启动期多花 8 小时的追问时间,通常能省下验收期至少 40 小时的对齐时间。
3. 小团队 vs 100 人以上组织
20 人以下的小团队可以轻量化:一页纸的验收标准 + 一个共享的验收检查表就够了,重点是让所有人对目标理解一致。过度流程化反而会拖慢节奏。
100 人以上的组织情况完全不同。项目多、参与方多、人员流动大,验收标准需要有统一模板、统一存放位置、统一变更流程,还要能被不同项目复用。这时候靠个人记忆和零散文档基本不可能撑住,需要落到管理工具里,让验收条件、证据材料、变更记录都在同一个地方可查。这也是为什么我在上一节提到,中大型组织在选择项目管理平台时,验收链路的完整性应该成为评估指标之一,而不是只看任务和看板功能。

九、避坑与合规边界:验收标准不是万能的
有几个边界必须说清楚,否则容易把验收标准当成解决一切问题的银弹。
1. 不要用验收标准替代合同条款
验收标准可以作为合同附件,但它本身不是法律条款。涉及付款条件、违约责任、知识产权归属、保密义务的内容,必须由法务审核并写入正式合同。项目经理可以起草验收标准,但不能自行决定它的法律效力。
2. 涉及行业规范的必须核实版本
金融、医疗、能源、政务类项目往往有强制的行业规范和监管要求,这些要求会直接影响验收条件。例如数据留存期限、审计日志格式、安全等级保护要求等。这部分内容不能靠模板或经验判断,必须由合规或质量部门确认适用版本和具体条款。
3. 数据安全与个人信息保护要单独成条
如果项目涉及个人信息处理、数据出境、第三方数据接入,验收标准里应该有独立的合规章节。这一条在很多项目里被忽略,等到验收时才发现合规证明拿不出来,整改周期会被拉得很长。
4. 模板只是起点
我见过太多项目直接套用上一个项目的验收标准模板,改个名字就发出去。这种做法在相似度高的项目里勉强能用,但一旦项目类型不同、干系人不同、行业不同,模板里的条件可能完全不适用。模板的正确用法是:先按模板填写,再逐条问"这一条在我们这个项目里成立吗"。
十、结尾:下次项目启动前,先做这三件事
回到最开始那个数据中台项目。如果重来一次,我会在启动会上做三件事,成本不超过两天,但能避免后面 11 周的延期。
第一件:产出一页纸的"目标,验收标准对照表"。把每个业务目标对应到至少一条可验证的验收条件,每个条件都要能被第三方独立判断。这张表要作为立项材料的附件,由业务负责人和交付负责人共同确认。
第二件:确认完整的验收签字人清单。把每一个需要在最终验收单上表态的角色都写下来,包括业务、技术、测试、运维、安全、合规。遗漏任何一方,都可能在验收时变成新的风险点。
第三件:定好证据清单和验收流程。每个交付物对应什么证据、谁产出、什么时候归档、验收分几批、每批的反馈时限是多久、争议怎么升级,全部写在项目启动文档里。
这三件事做完,你就把验收从"项目最后的高风险环节"变成了"贯穿项目始终的目标校准机制"。这也是我理解的验收标准最佳实践的核心:它不是一份在项目末尾拿出来谈判的文档,而是一份在项目开头就用来对齐目标、约束范围、指导执行的说明书。
如果你现在手上正好有一个项目在启动阶段,建议今天就拿出一张纸,试着把它的验收条件写下来。如果写不出来,或者写出来之后自己都觉得"这话好像谁都能解释",那就说明目标翻译这一步还没做完,趁现在改,比三个月后再改便宜得多。
常见问题解答(FAQ)
1. 验收标准应该在项目哪个阶段确定,启动期定会不会太早?
我做过好几个项目,都是需求评审完就先干起来,到了快交付才跟甲方对验收,结果每次都有人跳出来说‘这不是我要的’。我也想过是不是一开始就写清楚验收标准会好一点,但又担心启动期信息不全,写了之后反复改更麻烦。到底什么时候定验收标准才合理?
验收标准最好在需求确认或项目启动阶段形成第一版,而不是等到交付前。判断依据很简单:验收标准本质是对‘目标达成’的定义,目标没定义清楚,执行过程就没有对齐基准。可执行的做法是分两层:启动期先定‘验收框架’,包括交付物清单、可观察结果、验收条件、验证方法、证据材料、责任角色和时限流程这六要素;
规划期再把每一项细化成可测试、可举证的条目,并让关键干系人书面确认。信息不全时不要硬写死阈值,可以标注‘待验证项’,约定在哪个里程碑前补充确认。探索型或敏捷项目可以迭代定义,但每一轮迭代结束前必须有当轮验收条件,否则同样会扯皮。
2. 验收标准写得太细,会不会变成变相锁死需求、后期没法改?
我们上一个项目验收标准写了两百多条,结果中期业务方向一变,改一条验收标准要走一堆流程,团队怨声载道,最后大家干脆都不看了。我现在很纠结,写细了怕僵化,写粗了又怕交付时说不清,这个度到底怎么把握?
关键不是粗细,而是把‘验收条件’和‘实现方式’分开。验收条件描述结果状态和可验证证据,比如‘并发 500 用户下接口响应时间不超过 2 秒,附压测报告’;实现方式才涉及具体技术选型,这部分不该写进验收标准。
可执行做法是按交付物分层:核心交付物写清可量化条件和证据要求,辅助交付物用清单加样例说明,非关键项用‘满足合同约定’这类引用式表达。同时配套变更控制机制,需求、范围、时间、成本变化时同步更新验收标准并留痕,合同型项目的重大变更需走商务或补充协议。
判断标准是:一条验收标准如果因为换了实现方案就失效,说明它写的是方案而不是结果,应该重写。
3. 需求方不参加验收会,或者验收时说‘再想想’,项目经理能做什么?
我们项目验收会经常凑不齐人,业务方说忙,让技术对接人先看,结果技术说没问题,业务方过两周回一句‘感觉还差点意思’。这种主观判断一出来,前面所有证据都像白做了,验收周期一拖再拖。这种情况有没有办法提前防住?
核心问题不是验收会当天,而是验收责任角色没有前置锁定。可执行做法有三步:第一,在启动期明确每个交付物的‘验收人’和‘备用人’,并写进验收流程和项目章程,避免只写部门不写角色;
第二,正式验收前安排预验收或 Demo,把主观意见在预验收阶段暴露出来,同时要求意见以书面形式提交并分级,区分阻断项、改进项、后续优化项;第三,约定反馈时限和默认规则,例如收到验收材料后几个工作日内未反馈视为通过,具体天数按合同和组织流程确认,涉及合同效力的必须由法务确认。
对‘感觉差点意思’这类意见,项目经理要现场追问三件事:具体哪个场景、期望什么结果、如何验证,把它转成可判断的条目再决定是否纳入本轮范围。
4. 一次验收通过率这类指标怎么用,才不会被团队当成考核大棒?
我试着统计过验收返工次数和验收周期,本来想找出流程问题,结果团队以为我要拿这个排名考核,开始挑容易过的项目做、把问题藏到验收后。指标本身没错,但用出来味道就变了。这类数据到底该怎么用才有效?
验收类指标适合做过程观察和复盘输入,不适合直接做个人绩效排名。
可执行做法是先定义口径再使用,比如一次验收通过率按‘首次提交即无阻断项’计算,验收周期按‘提交验收材料到签署确认’的自然日计算,返工率按‘因验收标准未满足而重新提交的次数’计算,缺陷逃逸率按‘验收后一段时间内发现的问题数’计算,具体时间窗口按项目类型约定。
基线必须来自本组织历史数据,不能直接套用外部行业数字。使用场景限定在复盘会和质量改进,按项目类型和复杂度分组看趋势,而不是横向比人。同时明确一点:指标恶化时先查验收标准是否清晰、证据是否齐全、干系人是否到位,而不是先找执行人问责,否则团队一定会用藏问题的方式应对考核。
5. 验收标准、完成定义和项目目标到底有什么区别,写的时候怎么不混?
开会时有人讲完成定义,有人讲验收标准,还有人讲项目目标,我听着感觉都差不多,最后文档里写出来的东西也是混在一起的,评审时被问‘这条到底属于哪个’就卡住了。这三个概念在实操里怎么区分?
可以按作用范围区分:项目目标回答‘为什么做、要达成什么业务结果’,通常是项目层面的,比如上线后某流程处理时长下降多少;验收标准回答‘这个交付物达到什么状态才能被接受’,是交付物层面的接受条件;完成定义是团队通用质量门槛,适用于所有工作项,比如代码评审通过、单元测试通过、文档更新。
可执行写法是三层文档分开维护:项目目标写在项目章程或立项材料里,验收标准按交付物逐个列在验收标准表里,完成定义放在团队工作协议里。判断一条内容属于哪类,看它是否随交付物变化:随交付物变化的通常是验收标准,所有工作项都适用的是完成定义,描述整体业务价值的是项目目标。
不同组织术语可能有差异,最终以内部 PMO 或敏捷实践约定为准,但同一项目内必须统一说法,避免评审时各说各话。
核心关键词
文章包含AI辅助创作:验收标准最佳实践:项目经理项目目标效率提升,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/306170
读者评论
作为项目经理,我对“验收标准是起跑线不是收尾文档”很有共鸣。过去项目总在交付前补验收条件,结果需求变更和返工都多。文中把“符合要求”转成可验证指标、把签字人提前列清,确实能减少验收会扯皮。不过小团队可能没历史数据,八十二条通过率只能当思路,落地时还得先让业务方愿意投入时间对齐。
从交付方视角看,“符合要求”四个字最容易埋雷。我们做过类似看板项目,业务说实时、文档写按日,最后开了多次会才折中。文章强调证据材料和变更同步验收标准,这个很关键。但六要素框架执行起来会增加前期工作量,如果商务不把验收条件写进合同或SOW,项目经理一个人推不动。
文章里“拿给隔壁部门看能否独立判断”这个自检方法很实用。很多验收争议其实是表述模糊和干系人缺席造成的,尤其安全、运维、法务到验收才出现。分批验收和明确排除项也能降低签字压力。但部分体验类目标很难完全量化,可能需要试运行期或用户抽样确认,不能为了可量化而丢掉真实业务价值。
