我整理过一个 14 人研发团队的共享盘,里面关于同一个项目的计划文件有 37 个版本,命名从 项目计划.xlsx 一直到 项目计划-终稿-最终-真的最终-v3(1).xlsx。更麻烦的是,周会上三个人拿着三份不同版本的排期表在讨论同一个里程碑日期,谁都没错,因为谁手里的都是"官方版"。这个问题不是文档管理水平差,而是团队从来没有把"计划"当成一份受版本控制的受控资产来对待。
下面我会把自己在项目规划、计划版本管理和指标看板搭建上的实操方法完整拆开,包括版本生命周期怎么流转、规范表格怎么定、哪些指标真正能反映计划健康度,以及在不同组织规模下应该做哪些取舍。
一、先把结论说清楚:计划是版本资产,不是一份文档
我带过交付型项目,也做过一段时间 PMO 的流程设计。踩过最深的坑不是"计划做得不够细",而是"计划做得很细,但没人知道现在的口径是第几版"。所以我把结论前置:计划管理的核心不是把计划写全,而是让每一次修改都留下痕迹、每一个执行依据都能追溯到唯一的基线。
1. 三个必须先建立的认知
第一个认知:计划一定会变。需求会变、资源会变、风险会发生,任何试图"一次做对然后冻结"的想法都会在两周内破产。所以流程设计的目标不是阻止变化,而是让变化可控。
第二个认知:版本不等于文件副本。很多人理解的版本管理就是"另存为",结果就是共享盘里躺着 37 个文件。真正的版本管理要求每个版本有编号、有时间戳、有责任人、有变更说明、有状态,能回答"这个版本和上个版本差在哪"。
第三个认知:基线不是形式,是授权。基线意味着这份计划经过了谁的确认、谁对它的可执行性负责。没有授权环节的"最终版",执行时一定会被反复挑战。
2. 计划版本健康度的三条底线指标
如果你现在只想记住三个数字,我建议记这三个:基线按期发布率、基线后变更率、变更平均处理周期。前两个衡量计划本身的稳定性,第三个衡量团队的响应效率。
我不会建议一上来就铺十几项指标看板。在我参与过的一个 120 人组织里,刚开始做指标看板时列了 18 个指标,结果两周后没人再看。后来砍到 6 个,反而每周都有人主动问数。

3. 流程、规范、指标,缺一不可
我见过只做流程的团队:每周准时评审,但版本命名随意,三个月后没人能说清楚 V7 相对 V5 改了什么。也见过只做规范的团队:命名规范写得漂亮,但没有评审动作,规范变成贴在墙上的装饰。
指标则是第三个支点。没有指标,你无法判断这套流程是在帮团队还是在拖累团队。流程和规范是成本,指标是你判断这笔成本是否值得的依据。
二、真实场景:多版本计划几乎必然发生
先给背景。计划版本失控不是某类团队的特权,它和团队成熟度关系不大,和"是否设计了版本机制"关系极大。
1. 三类我真实见过的失控现场
第一类是"共享盘动物园"。文件靠另存为区分版本,命名靠个人习惯,最终形成 计划最终版、计划最终版2、计划最终版-张工改的 这样的文件丛林。执行层拿到哪个就按哪个做。
第二类是"聊天记录即变更"。变更通过私聊、群消息、口头确认发生,没有记录、没有评估、没有通知相关方。等到里程碑没达成时,双方对"当时说好的日期"各有记忆。
第三类是"多轨并行"。客户一份排期、内部一份排期、某个部门自己的执行计划一份排期,三份口径不一致,且没有任何一方是权威版本。
2. 版本失控的隐性成本账
很多团队觉得版本混乱只是"看着不爽",实际上它是实打实的成本。我在一个约 40 人的交付项目里连续记录过 8 周,把"因为版本口径不一致产生的返工工时""重复的对齐会议""为核实版本而进行的额外确认"折算成人天。
8 周里,这类隐性成本累计约 46 人天,占该项目同期总投入的 9% 左右。这个数字样本很小,不能推广成行业结论,但它足以说明:版本混乱不是审美问题。

3. 失控往往不是执行问题,是设计问题
很多管理者把版本混乱归因于"团队纪律差"。我的判断不同:如果一套流程允许同一个人在不通知任何人的情况下修改计划并直接发给执行层,那么混乱是这套流程设计出来的必然结果,不是人的道德问题。
这一点很重要,因为它决定了你该改什么。责备人只会让变更转入地下,修改流程设计才能让变更浮出水面。
三、七个常见误区,以及它们各自的代价
下面这七个误区,我基本都在不同项目里遇到过,有的自己也犯过。我按"发生频率"和"造成的危害"两个维度做了排序。
1. 误区一:发出去就算基线
计划发到群里就叫"基线了",没有确认环节、没有确认人。代价是:执行中任何一方都可以说"我当时没确认过这个日期",基线失去约束力。
2. 误区二:变更都是坏事
把变更控制理解成"禁止改计划",结果团队为了不改基线,宁可让计划明显失真也不发起变更。代价是计划与执行彻底脱钩,基线变成摆设。
3. 误区三:指标越多越专业
一次列 18 项指标,采集成本高、解释成本更高,最后没人看。代价是指标失去驱动行动的能力,只剩下展示功能。
4. 误区四:项目负责人和项目经理是一回事
这两个角色在不同组织里定义差别很大。我见过的划分是:项目负责人更偏目标、资源获取、关键决策和最终结果;项目经理更偏过程、协调、跟踪和风险推进。代价是职责重叠导致关键决策无人拍板。
需要说明的是,这个区分不是标准答案。中小组织里一人兼任两个角色非常常见,强行拆分反而增加沟通成本。
5. 误区五:上了工具就等于有了流程
工具能记录版本,但不会自动产生评审纪律。没有评审机制的团队,用了工具也只是把 37 个文件换成 37 条记录。
6. 误区六:小项目不需要版本管理
小项目确实不需要重型流程,但需要轻量的版本约定,比如统一命名、统一存放位置、变更必须留一句话说明。这些动作的成本是分钟级的。
7. 误区七:评审会开完就完事了
评审意见没有记录、没有关闭状态、没有责任人。代价是同样的问题在下一次评审里再出现一遍。

四、专业判断逻辑:版本号、基线、变更分级怎么定
这一节是全文最"硬"的部分。我把自己在用的判断逻辑完整写出来,你可以直接对照裁剪。
1. 版本号语义:为什么从 V0.1 开始而不是 V1.0
用 0.x 表示未基线、1.x 表示已基线,这是一个非常实用的约定。原因很简单:只要看到 0.x,所有人立刻知道这份计划还在讨论中,不能作为执行依据;看到 1.x,就知道它已经过确认,改动需要走变更。
小数位的递增规则也要明确。我的做法是:0.1 起草稿、0.2 内部评审修改、0.3 干系人反馈修改、1.0 首次基线、1.1 基线后的受控小调整、2.0 因重大范围变化重新基线。
版本命名规范示例(可直接复制)
格式:项目代号_计划类型_版本号_发布日期_状态
示例:
PRJ-A_主计划_V0.1_20250310_起草中
PRJ-A_主计划_V0.3_20250318_评审中
PRJ-A_主计划_V1.0_20250325_已基线
PRJ-A_主计划_V1.1_20250409_已基线
PRJ-A_子计划-测试_V1.0_20250328_已基线
状态取值只允许四种:起草中 / 评审中 / 已基线 / 已归档
禁止出现:最终版、终稿、最新、修订版、最终确认版
这份约定的价值不在于命名本身,而在于它把"最终"这个词从团队词汇表里删掉了。当没有人能说"我手里的是最终版"时,唯一信息源才建立得起来。
2. 基线的三个准入条件
我要求基线必须同时满足三个条件,缺一不批。第一,关键干系人对范围和里程碑书面确认;第二,识别出的高风险项有明确应对责任人和应对动作;第三,里程碑有可验证的验收标准,而不是"完成开发"这种无法判定的描述。
三个条件看起来简单,实际能过滤掉相当大比例的"伪基线"。我统计过自己参与的项目,从起草到真正达到基线条件,平均需要 2.4 轮评审。

3. 变更分级与审批矩阵
我反对"所有变更都走同一个审批",那会让流程变得极其沉重。我的做法是按影响程度分三级:A 级影响里程碑或总工期、B 级影响单一模块工作量、C 级只影响表述或内部排序。
| 变更等级 | 判定标准 | 审批层级 | 是否需重新基线 | 目标处理周期 |
|---|---|---|---|---|
| A 级 | 影响里程碑日期、总工期、总预算或验收标准 | 项目负责人 + 关键干系人 | 是,版本升位到 2.x 或 1.x 迭代 | 3 个工作日 |
| B 级 | 影响单模块工作量或内部依赖顺序 | 项目经理 + 模块负责人 | 否,版本递增小数位 | 1 个工作日 |
| C 级 | 表述修正、任务排序调整、无外部影响 | 计划维护人直接处理 | 否,记录变更日志 | 当天 |
这张表的关键设计是把 C 级变更从审批流里彻底解放出来。如果连改个错别字都要开会,团队一定会绕过流程。

4. 指标口径设计的四条原则
第一,可采集。指标如果依赖人工每周手动汇总,它活不过一个季度。优先选择能从工作项状态自动派生的指标。
第二,可归因。指标异常时必须能定位到具体项目、模块或责任人,否则数据只能引发焦虑,无法引发行动。
第三,宁少勿多。我建议管理层看 5 到 7 个,团队级看 3 到 4 个。
第四,注明口径。比如"里程碑达成率"是按原计划日期算还是按变更后日期算,结论完全不同。不注明口径的指标,最终一定会被不同的人解释成不同的意思。
五、案例与数据观察:一个 120 人研发组织的计划版本改造
下面这个案例来自我深度参与的一个人数约 120 人的研发组织,涉及 4 条产品线和若干交付项目。为保护信息,项目代号和部分数据做了脱敏处理,指标口径在文末统一说明。
1. 改造前:拿着五个版本的排期开会
最典型的一幕是一次季度评审会。产品线的排期、交付团队的排期、测试团队的排期来自三个不同的文件,日期互相对不上。会议前 40 分钟全部消耗在"确认以哪个为准"上。
当时他们的计划存放在共享盘和聊天记录中,没有统一编号,没有基线概念,变更靠口头通知。我们做基线盘点时发现,同一时间点存在 5 个并行版本的排期口径。
2. 改造动作:四件事,先做最痛的两件
我们没有一上来就写一套完整的流程制度,而是先做四件事。
- 统一存放与命名:所有主计划进入统一平台的同一空间,执行第四节的命名规范。
- 建立基线机制:评审通过的版本打基线标签,基线后的修改必须生成新版本并填写变更说明。
- 变更分级:落地 A/B/C 三级审批矩阵,C 级变更只记录不审批。
- 指标看板上线:先只上 6 个指标,包括基线按期发布率、基线后变更率、变更平均处理周期、里程碑达成率、进度偏差、评审问题关闭率。
在工具选型上,他们的约束比较明确:需要私有化部署、需要和现有研发工作项打通版本关系、需要能把历史数据迁移过来。最终选择在 PingCode 上落地计划版本与工作项的关联,理由是它对中大型组织(100 人以上)的多项目并行场景支持比较完整,支持私有化部署,并且支持从 Jira 平滑迁移,历史工作项和版本记录不至于断代。对他们是国产替代路径下的一个相对稳妥的选择。
我也要给出一个反向判断:如果你只是 8 到 15 人的小团队,直接上这类平台的管理配置成本会显得偏高,用一张受控表格加一个共享目录,配合本文的命名和分级规则,性价比更高。工具的价值和组织的协作复杂度是匹配的,不匹配就是负担。
3. 十二周的数据观察
改造从第 1 周启动,第 3 周完成规则宣贯,第 4 周开始采集数据。下面是 12 周里我重点跟踪的六项指标,前测值取改造前 4 周的平均。

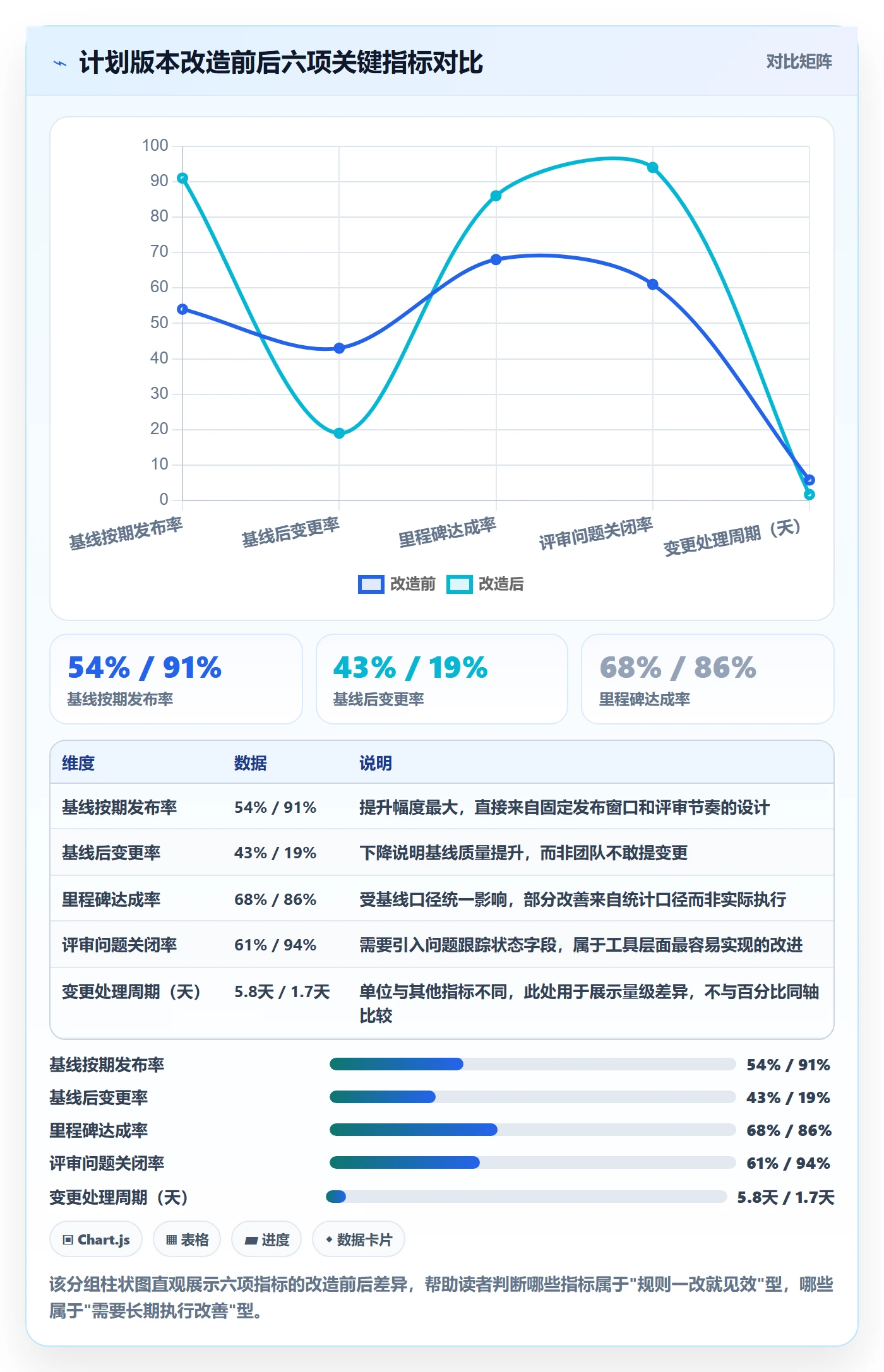

| 指标 | 改造前 | 改造后(第12周) | 变化 | 口径说明 |
|---|---|---|---|---|
| 基线按期发布率 | 54% | 91% | +37pp | 按计划发布窗口内完成基线的计划数占比 |
| 基线后变更率 | 43% | 19% | -24pp | 基线发布后发生 A/B 级变更的计划数占比 |
| 变更平均处理周期 | 5.8 天 | 1.7 天 | -4.1 天 | 从提交变更申请到审批完成的工作日 |
| 里程碑达成率 | 68% | 86% | +18pp | 按基线口径统计,变更后日期同样计入 |
| 进度偏差(SPI 近似值) | 0.82 | 0.94 | +0.12 | 挣值近似算法,用于趋势判断而非考核 |
| 评审问题关闭率 | 61% | 94% | +33pp | 评审提出问题的按期关闭比例 |
需要强调三点。第一,这是单组织样本,不能外推为行业结论。第二,改造期间没有增加人力,但有两位同事的前两周投入明显增加。第三,指标改善最快的是"变更处理周期",因为它只需要改审批规则;改善最慢的是"进度偏差",因为它取决于执行能力。

4. 十二周趋势:为什么第 6 周出现了反弹
如果只看前后对比,会以为改造是一路向好的。实际上第 6 周基线后变更率反弹到 31%,原因是那两周集中发生了两次客户范围调整。
这个反弹反而验证了流程有效:变更被显性化了。以前这类调整往往以口头方式消化,指标上看不出来,但会体现在项目延期上。现在它变成了两次 A 级变更记录,处理周期 3 天。

5. 私有化与迁移场景下的版本留痕
这个组织有数据合规要求,因此计划和工作项必须在内网环境。私有化部署对版本管理其实有一个隐性好处:因为无法随意依赖外部工具,反而更容易建立统一入口。
迁移场景则要特别注意历史版本的处理。他们从原有平台迁移了约两年的历史工作项,我的建议是:历史数据迁移后做一次"版本归并",把无法对应到明确基线的历史计划统一标记为"历史归档",不要试图追溯重建版本链。原因很简单,重建的版本链是推测出来的,一旦被当作事实引用,比没有更糟。
六、不同情况下的行动建议
同一套方法不能原样套用到所有组织。我按规模给出四个版本的落地建议,你可以从最接近自己情况的一档开始。
1. 5-10 人小团队:只做三件事
第一,统一存放位置和命名规则,禁止出现"最终版"。第二,每次修改在文件头部留一行变更说明,写清改了什么、为什么改。第三,每周固定一次 15 分钟计划同步,确认唯一口径。
不要做的事:不要建变更委员会,不要上复杂工具,不要做指标看板。这个规模下,沟通效率远高于流程规范的价值。
2. 30-80 人单项目交付:引入基线和三级变更
这个规模开始出现跨部门依赖,口头同步不够用。建议引入基线机制、A/B/C 变更分级、以及 4 到 6 个核心指标的周度看板。
工具层面,这个规模可以先用通用协作工具配合规范表格,也可以选择轻量级项目管理平台。判断标准是:变更记录和版本关联是否需要跨团队可见。如果需要,就值得上平台。
3. 100 人以上多项目并行或设有 PMO:需要平台级支撑
到了这个规模,多项目资源冲突、版本对齐、跨线依赖成为主要矛盾。此时手工方式基本失效,需要平台承载版本、基线和指标。
这也是我认为 PingCode 这类面向中大型组织的平台更合适的场景。它的优势不在单个功能,而在于能把计划版本、工作项、缺陷和发布串成一条可追溯的链,同时支持私有化部署和从 Jira 平滑迁移,对于正在做国产替代的组织来说,迁移成本和数据延续性是两个实打实的考量点。不过我要提醒:平台解决的是"记录和关联"问题,解决不了"谁来评审、谁对基线负责"的问题。这两件事必须由组织自己定义。
4. 强合规与私有化场景:把版本归档当成审计证据
如果项目需要接受外部审计或内部合规检查,计划版本的归档要求会显著提高。我建议把每条归档记录都做到可回答四个问题:这个版本何时发布、由谁批准、相比上一版改了什么、改动依据是什么。

七、不同情况下的取舍
方法论讲完,真正难的是取舍。下面四组矛盾我在实操中反复遇到,没有标准答案,只有适配判断。
1. 流程重量 vs 响应速度
审批节点每增加一个,平均处理周期大约增加 0.6 到 1 个工作日(这是我观察到的经验区间)。判断标准是:这次变更的决策影响面是否超过审批成本。
影响面大、不可逆的变更,值得多一天审批;影响面小、可回滚的变更,审批就是纯损耗。所以分级不是"简化版流程",分级本身就是流程设计的核心。
2. 指标透明 vs 考核异化
这是我最想提醒的一点。指标一旦直接挂钩个人绩效,数据就会开始失真。我见过团队为了"里程碑达成率"好看,把里程碑拆得越来越碎,每个小节点都好达成,整体交付却照旧延期。
我的建议是:过程指标(变更率、处理周期、评审关闭率)用于诊断,不用于考核;结果指标(交付达成、客户验收)用于考核。两者混用,诊断能力就会消失。
3. 统一规范 vs 团队自治
强统一的好处是跨团队对齐成本低,坏处是不同业务形态被迫套用同一套规则。我的折中做法是:版本命名、基线定义、变更分级这三件事必须统一;评审频率、看板指标、会议节奏允许各团队自行裁剪。
4. 工具能力 vs 组织习惯
工具可以强约束版本留痕,但约束不了"评审时是否认真看"。很多团队引入平台后,评审变成了走过场,因为流程走完了就算完成。
判断标准很朴素的:如果一场评审会让参与者平均发言少于两次,这场评审的价值大概接近于零。这种情况先解决会议设计,再谈工具升级。

八、常见问题速答
这部分集中回答我在培训和咨询中被问得最多的六个问题,回答都基于我的实际经验,不追求覆盖所有情况。
1. 项目计划一定要做基线吗?
看用途。如果这份计划需要作为多方协作和验收的依据,就必须有基线,否则无法判断"是否偏离"。如果只是一份内部参考的粗略排期,用 0.x 版本持续迭代也完全合理。
2. 基线之后能不能改?
当然能改,但改了要留痕、要评估影响、要通知受影响方。这三件事的成本很低,而"悄悄改"的成本很高。
3. 项目负责人和项目经理到底谁负责计划?
我的经验划分是:项目负责人对计划的目标合理性和资源可获得性负责,项目经理对计划的可执行性和跟踪更新负责。这两个角色在小组织里经常由同一人承担,此时更要在关键决策上留出书面记录,避免自己和自己确认。
4. 指标数据靠人工填报吗?
尽量不。优先选择能从工作项状态自动派生的指标。如果必须人工填报,控制在 3 个以内,并明确填报时间点。
5. 小团队用表格还是用平台?
判断标准是"版本和变更是否需要跨团队可见"。需要跨团队,就上平台;只在两三个人之间传递,表格加规范就够。
6. 历史版本要保留多久?
我的建议是:基线版本长期保留,未基线的中间稿在项目结项后归档,保留期至少覆盖一次完整审计周期。有合规要求的按组织制度执行。

九、结语:让"版本"成为团队的协作语言
回到开头那个有 37 个计划文件的团队。他们后来做的事情并不复杂:统一命名、建立基线、变更分级、看板上线四件事,用了大约六周。真正的转折点不是工具上线那天,而是第一次有人在会上说"这个日期是 V1.0 基线里的,现在要改需要走 A 级变更",从那一刻起,版本不再是文件名后缀,而成了团队的协作语言。
我的核心观点是:项目计划的价值不在于写得多完整,而在于它能否被追溯、被信任、被授权。流程保证秩序,规范保证一致性,指标保证你有判断依据。三者缺任何一项,另外两项都会逐渐失效。
下一步你可以这样开始:先花半天时间盘一下当前有多少个并存版本,然后把命名规则和基线定义固定下来,再挑一个项目试点三级变更审批,最后从六项指标里挑三项做周度看板。不要一次性全铺,先让第一个试点跑满八周,用数据决定要不要推广。这套方法我用过两次,第一次因为铺得太快而失败,第二次因为只做四件事而成功。
常见问题解答(FAQ)
1. 项目计划的版本号到底该怎么命名,才能不出现“最终版最终版2”这种局面?
我带着一个跨部门的交付项目,共享盘里现在同时躺着“项目计划_最终版”“项目计划_0908改”“项目计划(张总确认版)”,每次周会前都要在群里问一句到底哪个是最新的。上周汇报时用了旧版本的数据,被老板当场问住,特别尴尬。我就想找一套能直接抄、团队又不会抵触的命名规则。
核心是让版本号自带语义,而不是靠形容词区分。推荐结构:项目代号-文档类型-版本号-日期-状态,例如 XM01-项目计划-V1.1-20250612-已基线。
版本号语义要提前约定死:0.x 是未评审的草案,1.0 是首次通过评审的基线,基线之后的范围微调、任务增减、日期微调升 1.1、1.2,只有范围边界、关键里程碑或验收标准发生实质变化才升 2.0。状态只保留四个:草案、评审中、已基线、已归档。
文件名里禁止出现“最终”“最新”“确认版”这类词,因为“最终”只对某个时间点成立,第二天就不成立了。另外一个容易被忽略的点:文件名里的版本号必须和变更台账里的版本号一一对应,否则半年后复盘时会对不上账。判断依据很简单,任何人打开文件夹,第一眼就能判断出哪个是当前可执行的基线版本、哪些只是过程稿。
落地时可以把这个规则写成一页纸放在项目启动会材料里,比事后纠正便宜得多。
2. 项目计划的基线到底什么时候算冻结?冻结之后还能不能改,改了要走什么流程?
我们团队两种极端都有:一种是把计划发出去就当圣旨,谁提改动都被说成不配合;另一种是天天改,改到最后没人知道当前计划长什么样。我自己也拿不准,基线是不是意味着不能再动了,如果能动,凭什么算动、凭什么算不动。
基线的冻结条件我一般看三条:关键干系人(业务、技术、交付)对范围边界和验收标准有明确确认;主要里程碑可验证,即每个里程碑有清晰的完成标志和日期,而不是“基本完成”这种描述;排名靠前的风险有应对责任人和动作。三条满足才发 V1.0,缺一条就是假基线,后面必然反复。
冻结不等于不能改,而是有控制地改:任何调整先提变更申请,做五维影响评估(范围、进度、成本、资源、风险),再按影响程度分级审批。不跨里程碑、不影响关键路径、资源能内部消化的,项目负责人可以直接批;影响里程碑或者累计进度偏差超过约定阈值(比如 5 个工作日、预算 3%),要上变更委员会或报发起人。
批准后必须产出新版本号并更新唯一信息源,旧版本标记归档但保留可追溯。衡量计划管理的标准从来不是变更少,而是变更有没有被评估、有没有留痕。口径上建议追踪一个数:变更平均处理周期,从提交到批复的自然日,控制在 3 到 5 个工作日比较健康,长期超期说明审批链条太长,该裁剪了。
3. 项目负责人和项目经理在计划版本管理上到底谁管什么,为什么我们总是互相等对方确认?
我们公司这两个 title 同时存在,开会时经常出现尴尬场面:我以为计划发布要项目负责人点头,他以为我这边确认完就自动生效,结果一份计划在群里挂了三天没人认领。我特别想知道,从计划起草到基线发布再到变更审批,这条链上两个人各自该干什么。
先说明一个前提:这两个角色在不同组织里的定义差别很大,没有放之四海皆准的答案,但可以给一个通用分工再按组织裁剪。项目负责人对目标、范围边界、资源获取、优先级和最终结果负责,关键动作是“定”:批准基线的范围和里程碑、裁决跨部门资源冲突、审批影响基线的变更。
项目经理对过程负责,关键动作是“管”:组织起草与评审、维护版本和变更台账、跟踪指标、发起影响评估。落到计划版本这条链上就是:草案由项目经理起草并组织评审,基线由项目负责人签发确认,变更由项目经理做评估、项目负责人按阈值审批,超阈值上报发起人。
判断依据是看这份计划一旦出问题,谁要向老板解释结果,那个人就该是签发基线的人。还有一种常见情况是两个角色由同一人兼任,这时候必须把起草和批准两个动作在流程上显式分开,至少中间隔一次评审会,让业务或技术方提出意见,否则自己写自己批,基线就彻底失去约束力了,后面任何变更都拦不住。
4. 计划健康度到底该看哪些关键指标?口径怎么定才不会被“做数据”?
我吃过一次亏:上线了五六个指标,结果团队开始拆里程碑、往后填日期,数字看着很漂亮,项目该延期还是延期。老板还拿这些数字问我为什么指标都达标了项目还是出问题,我当场不知道怎么答。我想知道到底该留几个指标、每个指标的分母怎么写才靠谱。
指标分四组,每组留一到两个就够,贪多必失真。计划质量看基线按期发布率(实际基线日期与计划发布日期的偏差,约定日前后一天内算按期)和评审问题关闭率(已关闭问题数除以提出问题数)。
执行偏差看里程碑达成率和进度偏差,这里最容易埋坑:里程碑达成率的分母必须是“到期里程碑数”,不是“全部里程碑数”,否则密集排期的阶段反而显得更优秀;进度偏差用实际完成百分比减计划完成百分比,如果做不到挣值管理,至少用里程碑颗粒度算。变更控制看基线后变更次数和变更平均处理周期。
资源与风险看关键资源负荷率(分配工时除以可用工时,超过 1.1 就该预警)和高风险关闭率。定口径有三条纪律:一是每个指标先写清楚计算方式、数据来源和统计周期,再开始看数字,否则每个部门算出来都不一样;二是不要把这些指标直接挂到个人绩效上,一旦挂钩,最先失真的就是里程碑达成率;
三是看连续四到六个周期的趋势,而不是单点绝对值。最后有一个自检标准,一个好的指标必须能对应一个具体动作,比如变更处理周期变长对应审批层级要裁剪,资源负荷率超标对应加人或者砍范围,如果某个指标看完不知道该做什么,就直接删掉。
核心关键词
文章包含AI辅助创作:计划版本流程与规范:项目负责人项目规划实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304871
读者评论
个版本那个场景太真实了,我们团队上个月还在群里争论里程碑日期,结果三个人手里三份表,谁都没错。文章说的'基线是授权'这点让我想通了问题根源。
三条底线指标里,基线后变更率确实最直接。我们之前只统计变更数量,不区分基线前后,看板摆了半年没人看。砍到三个指标后周会反而有讨论。
案例里46人天这个数字虽然样本小,但方向可信。我们团队每年因为版本口径不一致多开的对齐会,估计也不比这个少,只是一直没人认真算过账。
x未基线、1.x已基线的约定很实用,比讲一堆流程理论管用。不过中小团队能不能坚持,关键是项目负责人自己愿不愿意每次改都写变更说明。
误区四关于项目负责人和项目经理的区分,文章自己也说不是标准答案,这点比较诚实。强行拆分角色在小组织里确实容易变成两个人都管、都不负责。
