项目监控过程组最容易被误解成“每周更新一次进度表”。但在我参与项目复盘和管理机制设计时,真正导致项目失控的,往往不是团队没有汇报,而是汇报中的“已完成80%”没有对应验收证据,“风险可控”没有对应责任人,“延期3天”也没有说明是否影响关键路径。项目监控的核心,不是收集更多信息,而是尽早识别偏差、判断影响,并推动问题完成闭环。
揭秘项目监控过程组:5个关键步骤助你成为项目管理高手
一、先讲核心结论:项目监控不是盯进度,而是管理偏差
1. 项目监控过程组真正解决什么问题
项目管理中有一个很现实的现象:项目越接近交付,越容易出现“前期看起来一切正常,后期突然集中爆雷”。其实问题通常并不是突然出现的,而是在早期已经表现为需求反复、任务延期、返工增加、风险无人跟进,只是没有被转化成明确的管理动作。
我把项目监控过程组理解为一条连续的管理链路:建立基线、获取实际状态、识别偏差、采取措施、验证结果。这五步不是某一套标准中唯一固定的官方流程,而是一种便于项目经理落地执行的实操框架。
如果把项目比作驾驶,项目计划是导航路线,实际执行数据是仪表盘,偏差分析是判断车辆是否偏航,纠正措施是调整方向,闭环验证则是确认车辆真的回到了正确道路。只有看仪表盘,没有调整动作,不能称为有效监控。
2. 五步闭环分别对应什么管理动作
| 步骤 | 核心问题 | 主要产出 | 典型责任人 |
|---|---|---|---|
| 第一步:建立基线 | 什么状态才算正常? | 范围、进度、成本、质量和风险基准 | 项目经理、项目发起人、核心相关方 |
| 第二步:采集状态 | 项目现在实际走到哪里? | 真实进展、成本、质量、风险和资源数据 | 任务负责人、项目经理、职能负责人 |
| 第三步:分析偏差 | 偏差有多大,为什么发生? | 偏差清单、原因判断、影响评估 | 项目经理、专业负责人 |
| 第四步:采取措施 | 应当纠正、预防,还是走变更? | 行动方案、变更申请或风险应对计划 | 项目经理、决策委员会、责任人 |
| 第五步:验证闭环 | 问题真的解决了吗? | 验证记录、状态更新、经验沉淀 | 项目经理、验收人、问题责任人 |

3. 为什么“汇报很多”仍然不等于“监控有效”
很多项目每周都有日报、周报和例会,却依然无法及时发现问题,原因通常有三个。第一,报告写的是工作活动,不是目标偏差;第二,数据没有统一口径,任务完成比例依赖个人估计;第三,问题被记录下来,却没有责任人、截止时间和验证标准。
例如,“开发工作持续推进”“客户反馈良好”“风险正在跟进”看起来都很积极,但这些句子无法回答项目经理最关心的三个问题:是否偏离计划?偏离原因是什么?下一步谁在什么时候完成什么动作?
一个合格的项目监控信息,至少要能被转换成“计划值,实际值,偏差,原因,措施,验证结果”六个字段。缺少其中任何一项,项目经理都可能只是在传递消息,而不是进行控制。
二、背景和真实场景:项目失控通常不是突然发生的
1. 一个常见的数字化项目场景
以企业内部研发管理平台建设为例。项目计划周期为16周,范围包括需求管理、迭代管理、缺陷跟踪、测试管理和项目报表。项目启动后的前四周,周报显示整体完成率达到25%,看上去与计划基本一致。
但进一步拆开数据后,会发现三个隐蔽信号:需求评审平均比计划晚2天;已经标记完成的需求中,有一部分尚未完成业务确认;测试团队发现的缺陷数量连续两周上升。单看总完成率,项目没有明显异常;看任务质量和趋势,项目已经开始向后期延期靠拢。
这类场景在中大型企业中尤其常见。项目通常涉及多个部门、多个系统和多层审批,进度的延误并不一定发生在开发环节,也可能发生在需求确认、权限开通、采购交付、数据准备或业务验收环节。

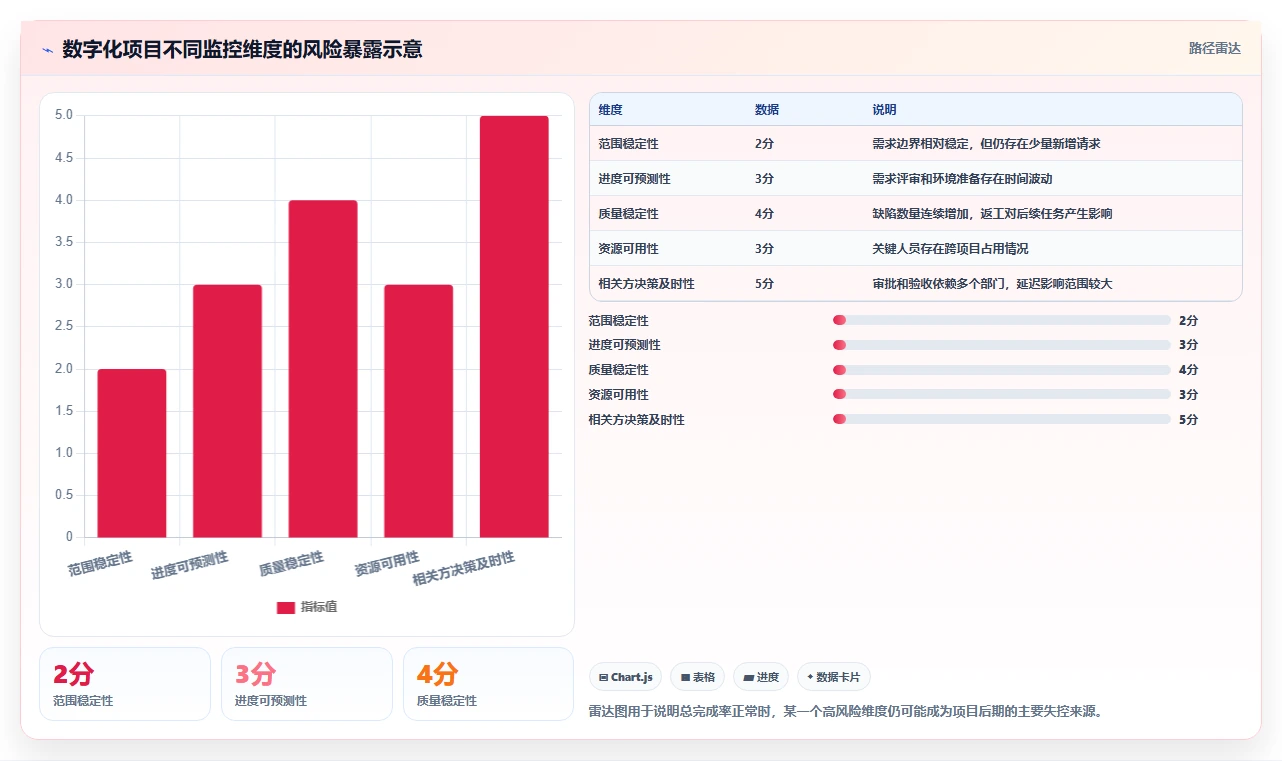

2. 监控对象至少包括七个维度
项目监控不能只看甘特图上的日期。不同项目的指标权重不同,但一般应至少覆盖范围、进度、成本、质量、风险、资源和相关方沟通七个维度。
- 范围:是否出现未经批准的新需求,原有交付物是否被悄悄扩大。
- 进度:关键节点是否延期,延期是否影响关键路径。
- 成本:实际支出、预计完工成本是否接近预算上限。
- 质量:缺陷、返工、评审退回和验收通过率是否发生变化。
- 风险:已识别风险是否临近触发,是否出现新的风险事件。
- 资源:关键人员、设备、供应商和环境是否满足计划要求。
- 相关方:决策是否及时,关键部门是否持续配合,需求口径是否稳定。

3. 项目汇报、监督、审计和控制不是一回事
| 概念 | 重点 | 典型问题 |
|---|---|---|
| 项目汇报 | 传递当前状态 | 项目目前完成了什么? |
| 项目监控 | 比较目标与实际 | 是否偏离基线?趋势是否恶化? |
| 项目监督 | 检查执行是否符合制度和要求 | 是否按规定流程执行? |
| 项目审计 | 通过相对独立的检查进行验证 | 过程和结果是否有证据支撑? |
| 项目控制 | 推动纠偏和决策 | 发现偏差后应该采取什么动作? |
如果团队把“提交周报”当成项目监控的终点,就会出现一种危险假象:材料越来越完整,项目却越来越不可控。真正有效的监控必须能推动资源调整、优先级变化、风险升级或正式变更。
三、拆解常见误区:为什么很多监控机制看起来很忙却没有价值
1. 误区一:完成率越高,项目就越健康
完成率是最容易被误读的项目指标。一个任务完成80%,可能意味着工作做了80%,也可能意味着负责人凭感觉填了80%,还可能意味着开发完成80%,但测试、文档和业务验收尚未开始。
我在项目复盘中更关注“完成率的证据等级”。只有当交付物已提交、评审已完成、验收口径已确认,任务才适合被标记为真正完成。否则应区分“执行完成”“待评审”“待验收”,而不是用一个百分比掩盖状态差异。
2. 误区二:所有延期都要加人

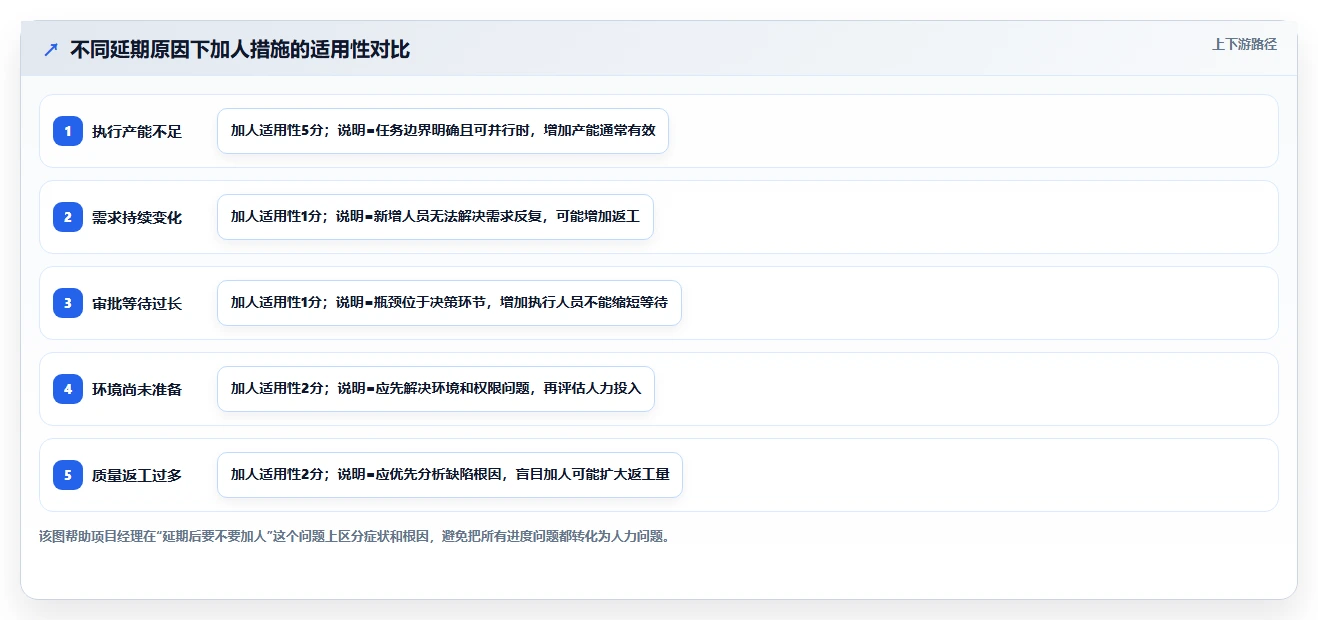

延期以后立刻加人,是项目管理中非常常见但并不总是有效的反应。如果延期原因是需求没有冻结、决策没有完成或环境没有准备好,增加开发人员反而可能增加沟通和返工成本。
加人只适用于工作已经明确、任务可以并行、接入新成员的培训成本低,并且瓶颈确实在执行产能不足的情况。若瓶颈在审批和决策,加人不会缩短等待时间。
3. 误区三:风险登记册长期不变,说明风险很稳定
风险登记册一个月没有新增内容,不一定说明项目风险很低,也可能说明团队没有重新识别风险。项目阶段变化后,原有风险的概率、影响和责任人都可能发生变化。
例如,项目进入联调阶段后,系统接口依赖、数据质量、权限配置和业务验收风险通常会上升。如果风险登记册仍然停留在立项时的版本,它就无法反映当前项目的真实状态。
4. 误区四:开会讨论过,就算问题被处理
会议讨论只能说明问题被看见,不能说明问题已经解决。一个合格的问题记录必须明确影响范围、处理动作、责任人和完成期限。更重要的是,措施执行后还要有验证结果。
比如“产品经理跟进需求确认”不是完整措施;“产品经理在周三17点前完成需求清单确认,并由业务负责人在系统中审批”才具备可执行性和可验证性。
5. 误区五:为了避免偏差,频繁修改计划
如果项目一延期就直接修改计划,所有任务都能重新变成“按计划完成”,但项目真实表现并没有改善。计划更新应该反映经过批准的现实变化,而不是为了让报表看起来好看。
纠正执行偏差和修改项目基线是两件不同的事。前者是在原目标不变的前提下调整执行方式;后者意味着范围、期限、预算、质量或关键交付目标发生了实质变化,需要经过影响评估和正式审批。

四、专业判断逻辑:如何判断项目已经出现真正偏差
1. 先看偏差是否影响关键目标
偏差不能只看绝对数值,还要看它是否影响项目目标。一个非关键任务延期5天,可能不会影响最终交付;关键路径上的任务延期1天,却可能直接推迟里程碑。
因此,我通常先问三个问题:第一,偏差发生在哪个工作包;第二,这个工作包是否位于关键路径或关键依赖链上;第三,后续有没有缓冲时间或替代方案。只有把偏差放回项目网络中,才能判断它是普通波动还是必须升级的问题。
2. 再看偏差是一次性事件还是持续趋势

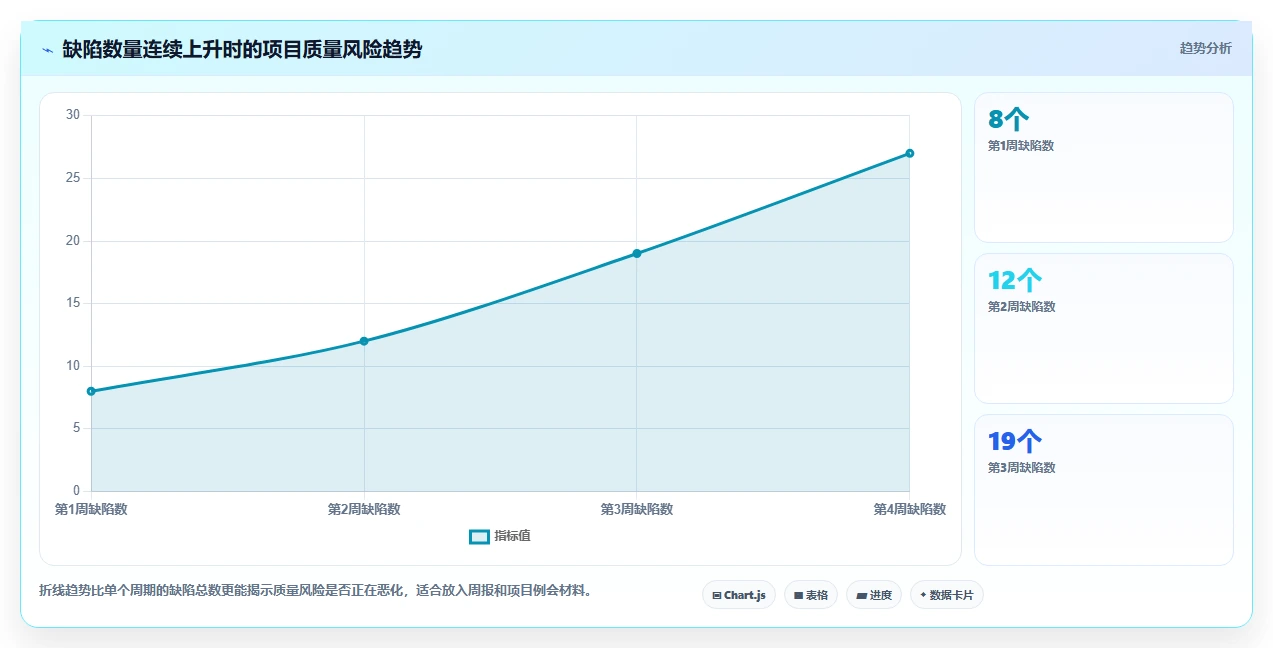

单次偏差不一定值得升级,但同方向偏差连续出现,通常说明估算、资源、流程或协同机制存在系统性问题。项目经理应当同时观察当前值和趋势值。
例如,测试缺陷从每周8个上升到12个,再上升到19个,单周数量并不能说明全部问题,但连续增长意味着质量风险正在累积。如果团队只看“当前迭代按时完成”,就可能错过后续验收压力。

3. 最后看偏差是否会产生连锁影响
项目中的偏差通常不是孤立的。需求变更可能带来设计返工,设计返工会推迟开发,开发延期会压缩测试时间,测试压缩又可能增加上线缺陷。项目经理不能只记录最初的问题,还要追踪它对范围、进度、成本和质量的连锁影响。
我建议使用“影响矩阵”而不是单一的红黄绿灯。红灯只能告诉你事情严重,影响矩阵才能帮助你决定先处理哪里、需要谁参与,以及是否必须升级决策。
| 偏差类型 | 直接影响 | 潜在连锁影响 | 优先判断 |
|---|---|---|---|
| 需求增加 | 范围扩大 | 开发、测试、预算和交付日期变化 | 先做变更影响评估 |
| 关键人员缺席 | 任务等待 | 关键路径延期、知识交接风险上升 | 判断是否存在替代资源 |
| 缺陷增加 | 返工量增加 | 测试时间被压缩、验收延期 | 分析缺陷根因和趋势 |
| 供应商交付延迟 | 外部依赖受阻 | 联调、上线和合同节点受到影响 | 设置升级节点和替代方案 |
4. 用阈值而不是感觉触发管理动作

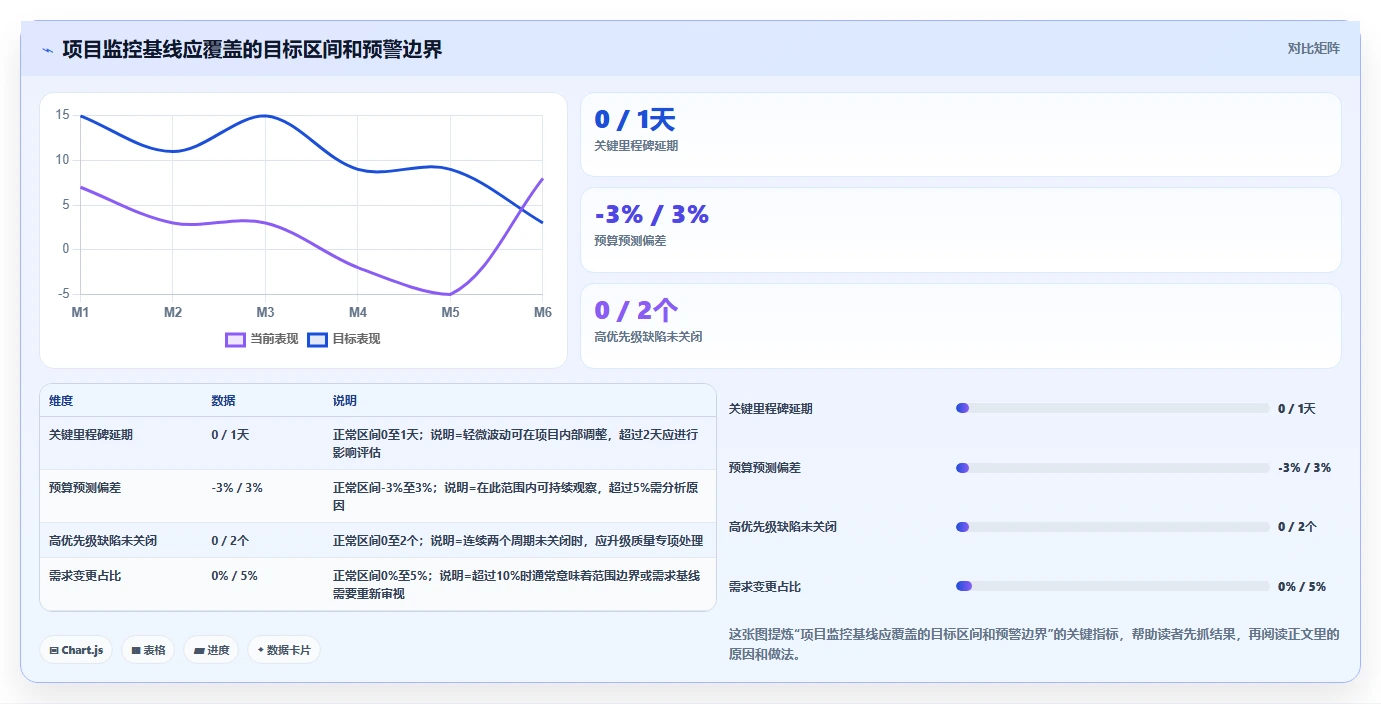

项目监控需要预先约定什么情况必须处理,不能完全依赖项目经理临场判断。阈值可以根据项目规模和风险承受能力设定,例如关键里程碑预计延期超过2个工作日、预算预测偏差超过5%、高优先级缺陷连续两个周期未关闭,就必须进入专题分析。
阈值不是越多越好。过多预警会造成“狼来了”效应,团队会逐渐忽略真正重要的信号。好的阈值应当与具体动作绑定:谁接收、多久响应、是否升级、何时复核,都应提前写清楚。
五、五个关键步骤的具体执行方法
1. 第一步:建立项目基线
基线是项目监控的参照物。没有基线,团队只能描述“现在做了多少”,却不能判断“是否按计划完成”。项目基线至少应包括范围、进度、成本和质量标准,风险阈值也应在项目启动阶段明确。
在实际工作中,我不会一开始就建立几十页复杂文档,而是先要求项目团队形成一张“监控基线卡”。它至少写清楚以下内容:
- 本阶段要交付哪些成果,哪些内容明确不在本阶段范围内。
- 哪些日期是不可轻易移动的里程碑,哪些任务存在可调整缓冲。
- 预算控制口径是合同金额、实际支出,还是预计完工成本。
- 什么条件下交付物才算完成,谁拥有验收权。
- 哪些风险达到什么程度时需要升级处理。
如果使用项目管理平台,建议把基线、里程碑、任务、验收标准和风险记录关联起来,而不是分别放在不同表格中。以PingCode这类面向中大型企业和100人以上组织的项目管理平台为例,可以将需求、迭代、任务、缺陷和项目报表放在同一套管理链路中,减少“计划在表格里、执行在群聊里、验收在邮件里”的信息断裂。

2. 第二步:采集真实状态
数据采集的关键不是让每个人填更多字段,而是确保状态有证据。任务完成应尽可能对应提交物、评审记录、测试结果或验收记录;成本数据应有明确的统计时间点;风险状态应体现概率、影响、触发条件和应对动作。
建议为每个关键事项至少保留五个字段:计划完成时间、实际完成时间、当前状态、阻塞原因、下一步动作。对于跨部门项目,还应增加依赖对象和需要决策的事项,否则项目经理很难定位等待发生在哪个环节。
项目周报可以采用“异常优先”原则,不要求所有任务都写成长段描述。正常事项简要列出,偏差事项重点说明。这样既降低填报负担,也能把管理注意力集中在真正影响目标的事项上。
3. 第三步:分析偏差和趋势
偏差分析建议采用四问法。先问偏差是什么,再问偏差发生在哪里,然后追问为什么发生,最后判断它会对项目目标造成什么影响。
例如,“接口开发延期4天”只是表象。继续分析后可能发现,真正原因是外部系统接口文档未确认;再往下判断,延期会不会影响联调、测试和上线。如果联调有5天缓冲,可能只需要内部调整;如果它位于关键路径且没有缓冲,就应立即升级。
对于成本管理,不能只看已经花了多少钱,还要关注预计完工成本。一个项目当前只花了预算的60%,并不代表成本健康。如果剩余工作量被低估,最终成本仍可能明显超支。
4. 第四步:选择纠正、预防或变更
纠正措施是把当前执行拉回原计划。例如重新排序任务、补充资源、缩短等待、增加评审频率。预防措施则是降低同类问题再次发生的概率,例如优化需求入口、增加质量门禁、提前完成供应商验证。
如果项目目标本身发生变化,就不能用普通纠正措施掩盖。新增功能、交付日期提前、预算增加、验收标准变化,都可能属于正式变更。项目经理应评估它对范围、进度、成本、质量、资源和风险的影响,再由有权限的相关方作出决策。
| 实际情况 | 优先动作 | 是否需要变更 |
|---|---|---|
| 任务轻微延期,但不影响关键里程碑 | 调整顺序、补充协同、增加跟踪频率 | 通常不需要 |
| 新增需求增加了工作量 | 估算影响,确认优先级和资源 | 通常需要评估 |
| 交付物不符合验收标准 | 返工、复测、重新验收 | 视目标是否改变而定 |
| 业务要求提前上线 | 评估加资源、压缩范围和质量风险 | 需要正式决策 |

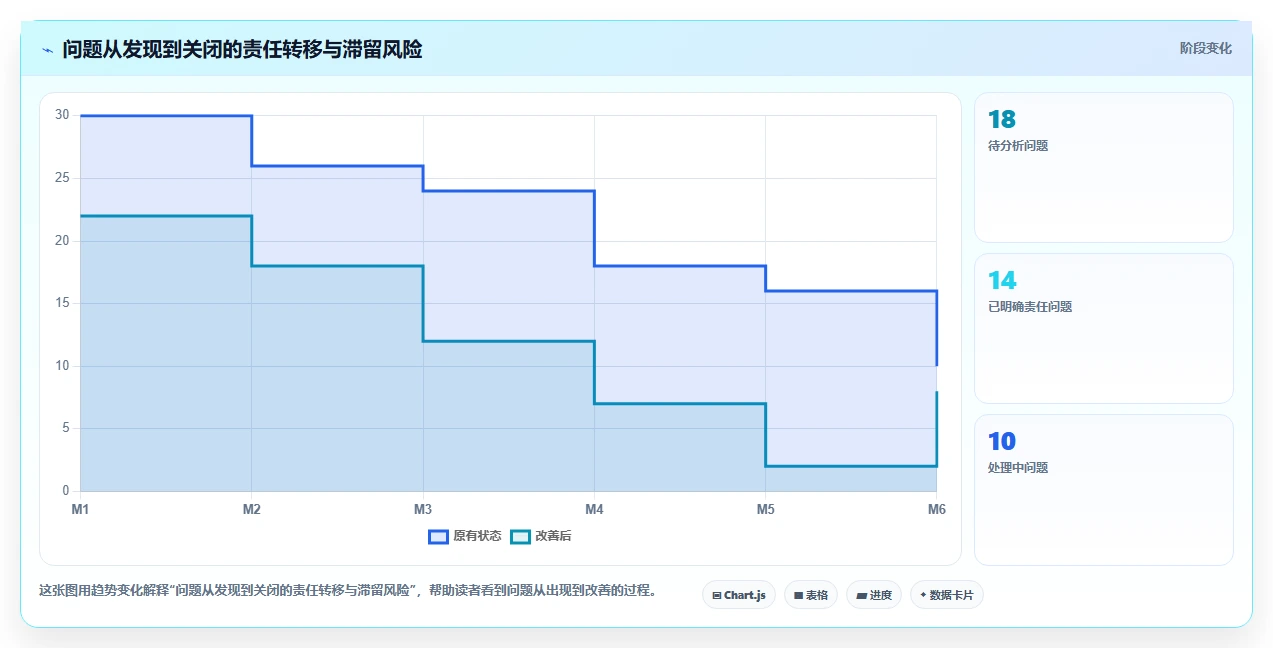

5. 第五步:跟踪结果并完成闭环
问题闭环至少包含五个要素:问题描述、影响范围、处理措施、责任人与期限、验证结果。没有责任人和截止时间的问题,只是记录;没有验证结果的措施,也不能算完成。
我建议项目经理在每周例会上单独查看“上周措施验证区”,而不是只看本周新增问题。这个动作可以有效避免团队不断提出新措施,却不回头确认旧措施是否有效。
如果项目管理平台支持自定义状态和报表,可以为问题设置“待分析、已定责、处理中、待验证、已关闭、升级中”等状态,并要求“待验证”状态必须填写验证结论。这样做的价值不在于增加流程,而在于防止问题在“处理中”长期滞留。

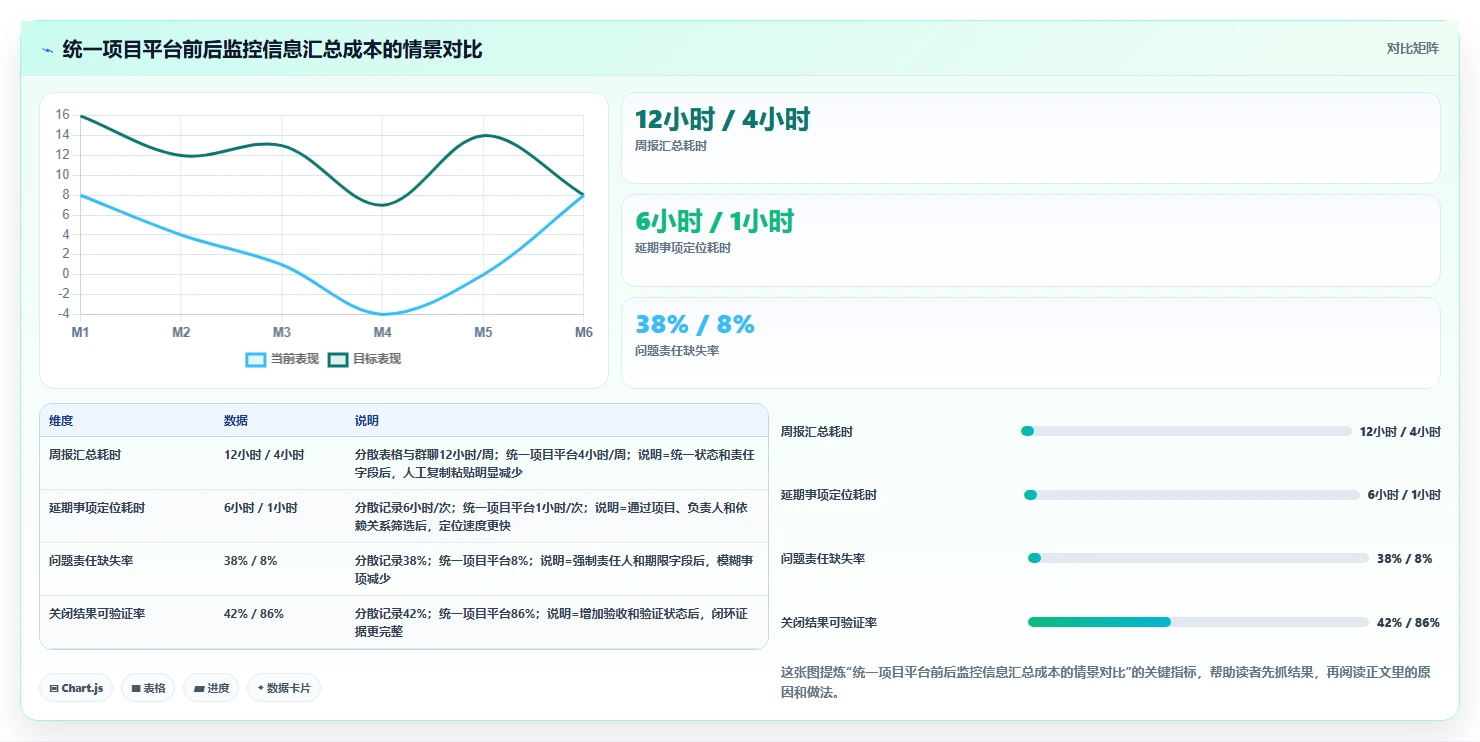

六、以PingCode为例:如何把五步监控落到系统里
1. 适合什么类型的组织
当项目只有几个人、任务关系简单时,表格和固定例会往往已经够用。但当组织规模达到100人以上,项目同时涉及研发、产品、测试、运营、采购或外部供应商时,单靠人工汇总通常会产生较高的协调成本。
PingCode主要面向中大型企业和100人以上组织,适合需要统一管理需求、项目、迭代、任务、缺陷和研发协同的场景。它的价值不只是把任务从一个列表换到另一个列表,而是尝试把“需求提出,任务执行,缺陷反馈,版本交付,项目汇报”串成可追踪链路。
如果企业有数据隔离、内网部署或合规要求,私有化部署也是需要重点评估的能力。对于已经长期使用Jira的团队,是否支持平滑迁移、字段映射、历史数据保留和权限模型转换,往往比单纯比较界面风格更重要。国产替代可以作为选型方向,但最终仍应通过真实项目试点验证性能、迁移质量、集成能力和服务响应。
2. 五步监控如何映射到平台配置
| 监控步骤 | 平台化落地方式 | 重点检查内容 |
|---|---|---|
| 建立基线 | 设置项目范围、里程碑、版本、迭代和验收规则 | 计划是否有版本记录,变更是否可追踪 |
| 采集状态 | 统一任务、缺陷、需求和工时状态 | 状态是否有明确含义,是否存在大量长期停留事项 |
| 分析偏差 | 通过报表查看延期、阻塞、缺陷和趋势 | 是否能定位到具体项目、负责人和依赖关系 |
| 采取措施 | 建立问题、风险、变更和决策记录 | 措施是否有责任人、期限和升级路径 |
| 验证闭环 | 用状态流转、验收记录和复盘条目关闭事项 | 关闭是否有证据,是否需要更新基线 |
3. 不要为了上平台而复制复杂流程
工具落地最常见的失败原因,不是功能不够,而是企业把原本混乱的流程原样搬进系统。结果是字段很多、状态很多、审批很多,但项目经理依然无法快速回答“当前最大偏差是什么”。
我建议先从一个真实项目开始,只配置最小闭环:关键需求、关键任务、里程碑、问题、风险、变更和验收。运行两到四周后,再根据实际使用情况增加字段。平台配置应服务于决策,而不是服务于表单完整性。

4. 选型时重点验证四个问题
- 数据能否形成链路:需求、任务、缺陷、版本和项目状态能否关联,而不是各自孤立。
- 报表能否回答决策问题:能否识别延期趋势、阻塞事项、缺陷积压和责任分布。
- 迁移成本是否可接受:尤其是从Jira等既有工具迁移时,历史数据、权限、字段和工作流是否能够保留。
- 部署与合规是否匹配:私有化部署、权限隔离、审计日志、接口集成和数据安全是否满足企业要求。
不要只安排产品演示。更有效的方式是拿一个已经出现延期或跨部门协同问题的真实项目做试点,要求供应商现场完成数据导入、状态配置、报表生成和问题闭环。只有在真实复杂度下仍然可用,平台才有长期价值。
七、贯穿案例:一个官网改版项目如何从延期风险回到可控状态

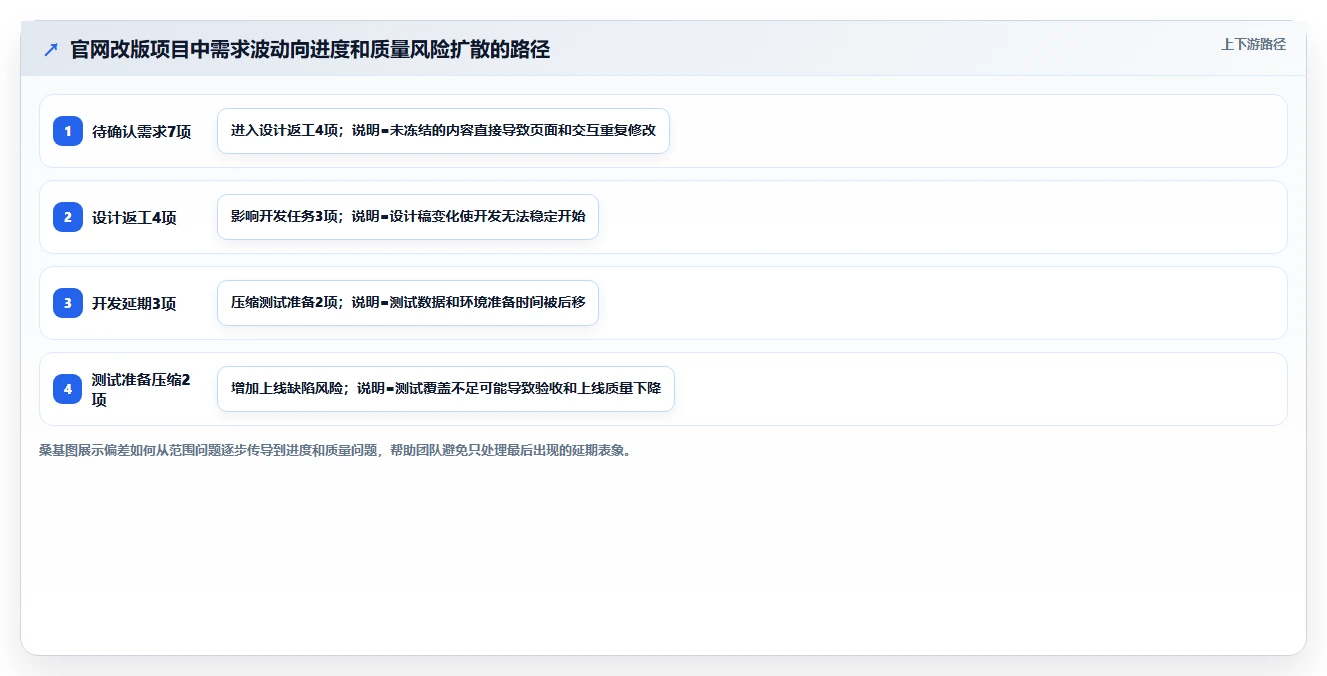

1. 项目基线和初始计划
假设某企业启动官网改版项目,计划周期为8周,预算为30万元,交付内容包括首页、产品页、案例页、线索表单和内容管理后台。项目成功标准不是“页面上线”,而是核心页面通过业务验收,表单数据能够正常进入销售系统,且上线后一周内不出现高优先级缺陷。
项目第3周时,首页设计已经完成,产品页完成70%,后台接口完成40%。如果只看任务完成率,项目整体似乎仍处于正常范围。但项目经理进一步发现,产品页的业务文案还没有最终确认,后台字段也在持续增加。
2. 通过数据发现真正偏差
| 事项 | 计划状态 | 实际状态 | 初步判断 |
|---|---|---|---|
| 产品页需求 | 第2周完成确认 | 第3周仍有7项内容待定 | 范围基线不稳定 |
| 后台接口 | 第3周完成60% | 实际完成40% | 存在依赖和字段变更 |
| 设计返工 | 预计不超过1轮 | 已发生3轮 | 需求确认不足导致返工 |
| 测试准备 | 第4周开始 | 测试数据尚未准备 | 后续测试时间可能被压缩 |
这时,项目经理不应只报告“后台进度略有落后”,而应判断:需求不稳定正在引发设计返工,返工又推迟开发,开发延期将压缩测试准备时间。项目当前的主要风险不是某一个任务晚了,而是偏差正在沿着依赖链扩散。

3. 采取措施而不是直接修改总计划
项目组采取了四项措施。第一,冻结当前版本的核心范围,新增内容进入候选清单,不再直接插入开发任务。第二,对7项待确认需求进行优先级排序,其中3项进入本期,4项转入后续版本。第三,业务负责人在两个工作日内确认产品文案和验收口径。第四,项目经理重新安排开发、测试和内容准备顺序,优先保障关键表单和核心产品页。
这里没有立即把项目总周期从8周改成10周,因为项目目标尚未正式改变。团队首先尝试通过范围收敛和依赖解除恢复原计划。如果两天后业务仍无法确认,或者新增需求被正式批准纳入本期,再根据影响评估决定是否启动变更。
4. 闭环验证结果
下一周复核时,7项待定需求已经完成决策,设计返工从每周4项下降到1项,后台接口完成率从40%提升到72%,测试数据也开始准备。虽然项目仍有部分任务晚于原计划,但关键路径上的延误被控制在1天以内,没有触发整体里程碑调整。
这个案例最重要的不是“项目最终按时完成”,而是项目经理在总完成率还没有明显恶化时,就识别了范围波动、返工和测试准备之间的关系。项目监控的价值,是在结果变坏之前管理趋势,而不是等项目已经延期后再解释原因。
八、不同情况下的行动建议与管理取舍
1. 小型项目:不要过度流程化
如果项目成员少于10人、周期短于一个月、交付物简单,可以采用轻量监控方式。每周只需要维护一张表,包含关键任务、里程碑、风险、问题、责任人和下一步动作。
小项目的主要取舍是效率优先。不要为了体现专业而建立复杂审批链,否则团队会把时间耗在填表上。只要关键范围、交付时间和验收标准明确,轻量化监控通常比重型流程更有效。
2. 中大型项目:优先解决跨部门可见性
中大型项目最需要解决的问题通常不是单个任务管理,而是跨团队依赖。研发团队可能认为任务已完成,业务团队却还没有验收;供应商认为已经交付,内部团队却缺少测试环境。
这类项目应建立统一的里程碑、依赖关系、问题升级和验收口径。项目管理平台可以减少人工汇总,但不能替代责任划分。工具只能让问题更容易被看见,不能自动让部门之间达成一致。
3. 高风险项目:宁可增加预警,也不要只看平均值
涉及合规、安全、重大客户或高额投入的项目,应提高监控频率,并增加质量门禁、风险复核和决策留痕。此时不能只看整体平均完成率,要重点看关键路径、关键交付物和高影响风险。
高风险项目的取舍是管理成本和风险损失之间的权衡。多一次评审会增加时间,但一次重大返工、数据泄露或上线事故的代价通常更高。是否增加控制点,应根据失败成本,而不是根据团队是否觉得流程麻烦来决定。
4. 进度延期时:先判断瓶颈类型
- 执行产能不足:可以考虑加人、并行任务或重新分配资源。
- 需求不稳定:优先冻结范围、明确优先级和验收标准。
- 审批等待:升级决策路径,明确决策人和最迟决策时间。
- 外部供应商延迟:启动合同约束、替代供应商或缓冲方案评估。
- 质量返工:先分析缺陷根因,再决定是否调整人员或测试策略。
不同瓶颈对应不同动作。项目经理最忌讳把所有延期都归结为“人手不够”,因为错误的解决方案可能让成本上升,却让关键问题继续存在。
5. 成本超支时:不要只削减资源
成本超支可能来自范围增加、估算偏差、返工、供应商价格变化或关键资源投入时间增加。直接削减人力虽然能暂时降低支出,但也可能进一步拉长周期并增加延期成本。
更合理的做法是拆分已发生成本和预计完工成本,确认超支来源,再比较“增加预算”“缩减范围”“延长周期”和“降低非关键质量要求”的影响。成本决策必须结合项目目标,不能只看某一项费用是否超标。

九、建立一套可执行的项目监控机制
1. 项目周报只保留七个核心区块
一个适合实际使用的项目周报,不需要把所有工作写成流水账。建议保留本周完成事项、下周计划、关键偏差、主要风险、待决策事项、行动责任人和需要更新的基线七个区块。
其中,“待决策事项”应单独突出,因为许多项目延期不是团队执行慢,而是决策长期没有发生。项目经理要把需要上级、客户或跨部门负责人决定的内容明确列出,并标注最迟决策日期。
2. 每周例会固定回答五个问题
- 本周哪些关键节点偏离了计划?
- 哪些偏差正在扩大,或者已经连续两个周期出现?
- 哪些风险可能在下一个周期被触发?
- 上周提出的措施,哪些已经验证有效,哪些仍然滞留?
- 哪些事项需要升级、变更或重新确认基线?
这五个问题比“大家有没有问题”更有效。后者往往得到“暂时没有”的礼貌性回答,前者则要求团队根据计划、状态和行动记录进行回答。

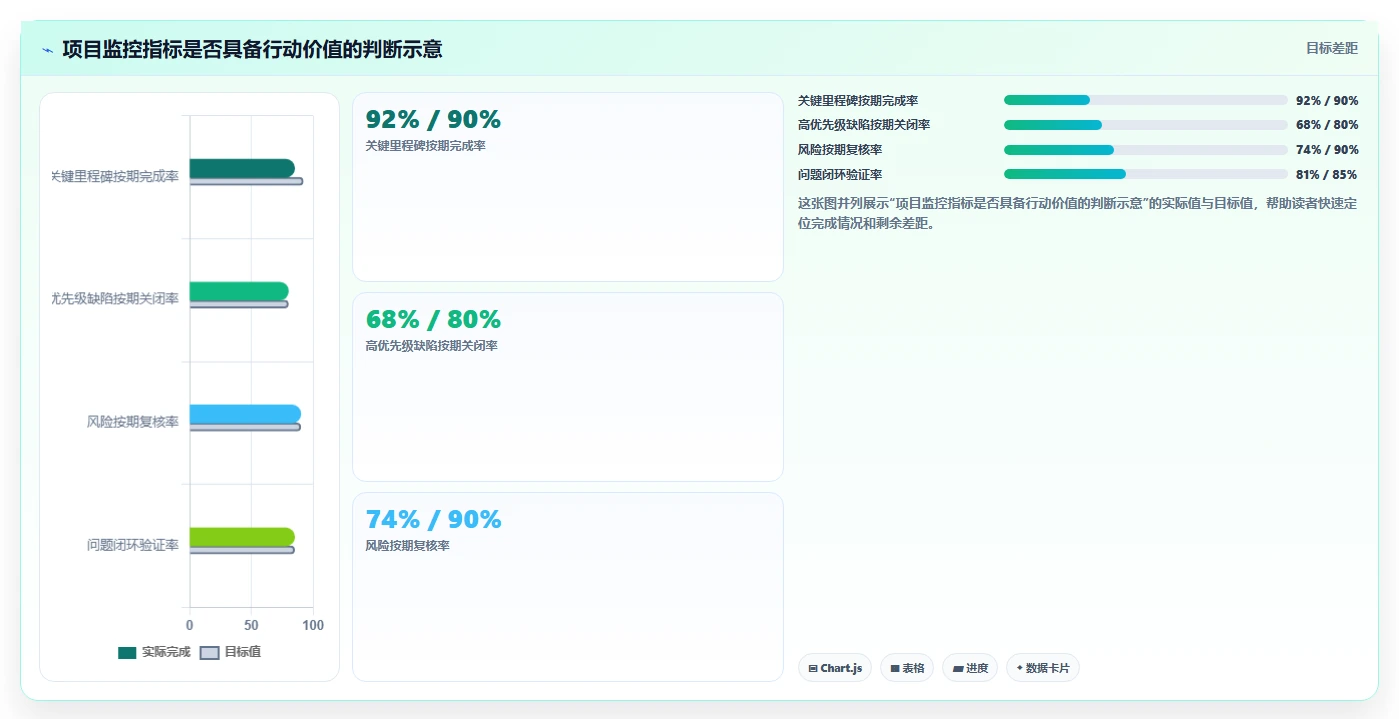

3. 监控指标要满足三个条件
- 可比较:必须存在计划值、目标值或历史基准。
- 可更新:能够按日、周或迭代周期稳定获得数据。
- 可行动:指标异常后,必须对应具体的责任人和管理动作。
如果一个指标只能展示,却不能触发任何行动,它更像信息展示,而不是管理指标。例如“团队活跃度”如果不能解释其与交付质量、进度或风险的关系,就不应成为项目周报的核心指标。

4. 用颜色标记状态,但不要让颜色代替判断
红黄绿灯适合做第一层筛选,不适合做最终结论。绿色不代表项目一定安全,可能只是数据没有及时更新;红色也不代表项目必然失败,可能通过调整范围或资源快速恢复。
因此,颜色后面必须跟着文字判断:异常发生在哪里、影响什么目标、下一步如何处理、何时复核。只有这样,管理层看到红灯时才能迅速作出决策,而不是再花一轮会议追问红灯是什么意思。
十、结语:高手不是看得更勤,而是比别人更早采取正确动作
1. 把项目监控变成五个固定动作
项目监控过程组的核心可以浓缩为五句话:先建立基线,再获取真实状态;先识别偏差,再判断原因和影响;最后采取措施,并验证措施是否有效。
这套方法的独特之处在于,它不把项目监控等同于进度汇报,也不把所有问题都交给项目经理个人“盯住”。它要求目标可比较、数据有证据、问题有责任、措施可验证、变更有授权。
2. 下一步就做一次30分钟监控体检
如果你正在负责一个项目,可以在下一次例会前完成一次快速检查:
- 写出项目当前最重要的三个基线:关键日期、关键交付物和预算口径。
- 列出当前最大的三个偏差,并分别写出计划值和实际值。
- 为每个偏差补上原因、责任人、截止时间和验证方式。
- 判断其中哪些是执行纠偏,哪些已经涉及范围、时间或预算变更。
- 在下次会议中只讨论无法自行解决、会影响关键目标或需要升级决策的事项。
项目管理高手并不是让项目永远没有偏差,而是能够在偏差还小、代价还低、选择还多的时候识别它,并推动团队做出正确动作。当你的项目监控机制能够持续完成“基线,数据,分析,措施,验证”这条链路,项目周报就不再是形式化材料,而会真正成为项目决策的仪表盘。
常见问题解答(FAQ)
1. 项目监控过程组到底监控什么?是不是每天盯项目进度就够了?
我以前也把项目监控理解成更新甘特图、催任务和写周报,直到一次项目按时完成了大部分任务,却在验收时集中暴露出需求变更、质量返工和预算超支问题。我想知道,项目监控除了进度之外,究竟应该关注哪些容易被忽略的信号?
项目监控过程组不是“盯进度”,而是持续回答一个问题:项目当前状态是否仍然朝着已批准的目标前进。进度只是结果指标之一,如果只看任务完成百分比,很容易出现“表面按计划推进,实际已经失控”的假象。实际工作中,至少要同时监控范围、进度、成本、质量、风险、资源和相关方状态。范围决定团队到底要交付什么;
进度反映何时交付;成本说明投入是否可控;质量决定交付物能否被接受;风险和资源则决定后续计划是否还能成立。
监控维度不能只看什么更应该追问什么 进度完成百分比是否影响关键路径和里程碑 范围需求数量是否出现未经批准的新工作 成本已花费金额剩余预算能否覆盖未完成工作 质量提交次数一次验收通过率和返工量如何 风险风险登记数量风险暴露程度是否正在上升 我更看重“趋势”而不是某个单点数据。
例如,本周延期1天未必严重,但连续三周都有延期,说明估算、资源或协作机制可能存在系统性问题;某个普通任务延期5天也未必危险,但关键路径上的任务延期1天,可能直接推迟最终交付。
因此,项目周报不能只写“本周完成了什么”,还应增加“计划与实际差异、偏差原因、对里程碑的影响、下一步措施和需要谁决策”五项内容。监控的价值不在于产生更多报表,而在于更早识别那些会改变项目结果的信号。
2. 项目监控过程组的5个关键步骤应该怎么落地?
我看过不少项目管理文章,把监控过程组写成一串专业术语,但真正开项目例会时,团队还是不知道先看什么、数据从哪里来、发现问题后谁负责。我希望得到一套不用复杂系统、用表格和例会就能执行的操作流程。
“5个关键步骤”是一个实操框架,不代表某一项目管理标准官方规定的唯一流程。它的核心顺序是:建立基线、采集真实数据、分析偏差、采取措施、跟踪闭环。顺序不能随意颠倒,因为没有基线就无法判断偏差,没有偏差分析就无法选择正确措施。第一步是建立基线。至少要明确范围边界、里程碑日期、预算、质量标准和验收条件。
例如,一个官网改版项目计划8周完成,交付首页、产品页、表单和后台配置,预算为50万元,那么这些内容和时间、费用就构成了基本参照物。第二步是采集真实状态。不要只依赖成员填写的“已完成”。
我在项目检查中经常发现,任务虽然被标记完成,但交付物尚未验收,或者“开发完成”其实只是代码提交,测试、修复和业务确认仍未发生。第三步是分析偏差。建议每周至少填写一次“计划值、实际值、偏差、原因、影响、措施”表,而不是只记录进展。
比如产品页计划第4周完成,实际进入第5周仍未定稿,表面问题是延期,根因可能是需求边界不清,真正影响则是开发排期和测试窗口被压缩。第四步是采取措施。轻微延期可以通过调整任务顺序、补充资源或增加评审频率解决;如果出现新增需求、预算变化或交付日期改变,就不能只在会议纪要里口头确认,而应进入正式变更评估。
第五步是跟踪闭环。每项措施都要有责任人、完成期限和验证方式。比如“优化需求”不是可验收动作,改成“产品负责人在周三前冻结产品页字段,项目经理在周四检查需求基线是否更新”,才具备真正的管理意义。
步骤输出物判断标准 建立基线范围、进度、成本和质量标准团队知道什么算正常 采集数据实际进展和问题记录数据可追溯而非主观描述 分析偏差偏差原因与影响判断区分症状、根因和后果 采取措施纠正、预防或变更动作动作与问题原因匹配 跟踪闭环验证结果和更新记录确认问题确实消失或已被接受
3. 项目已经延期了,项目经理应该先纠偏还是直接申请变更?
我遇到过一种很尴尬的情况:项目延期后,团队为了让报表看起来正常,直接把原计划日期往后改;另一种情况则是所有小问题都层层上报,导致决策效率很低。我想知道,什么情况下属于执行偏差,什么情况下必须启动正式变更流程?
判断纠偏还是变更,关键不在于项目有没有延期,而在于项目目标、范围、预算、期限或质量标准是否发生了需要被正式批准的变化。把所有延期都当成变更,会让组织失去控制;把实质性变化都当成普通调整,则会造成“无审批扩范围”和“无记录改基线”。纠正措施用于把当前执行状态拉回既定目标。
例如关键任务因人员临时请假延迟2天,但通过调整任务顺序和安排替补人员,仍能守住里程碑,这通常属于内部纠偏,不必修改项目基线。正式变更则适用于目标本身需要重新谈判的情况。例如客户新增一个核心功能,预计增加两周开发和8万元成本;或者监管要求提高验收标准,原定测试范围已经不再适用。
这时应评估对范围、进度、成本、质量和风险的影响,再决定是否批准。
项目情况优先动作原因 单个非关键任务延期,里程碑不受影响内部调整资源和顺序目标仍可按原计划实现 关键路径任务延期,但可通过加人追回制定纠偏方案并跟踪暂未改变批准目标 客户新增交付内容启动变更评估范围和工作量已经变化 预算持续超支且无法通过节约解决升级并评估预算或范围变更原成本基线可能不再成立 质量标准提高导致交付周期变化开展影响分析并走审批质量目标与计划发生冲突 我建议项目经理在例会上使用“三个判断问题”:第一,原批准的交付范围有没有变;
第二,原定里程碑和预算还能不能守住;第三,相关方是否需要重新承诺资源或接受新的结果。只要其中一项发生实质变化,就不应仅靠内部口头协调解决。还有一个常见坑是“先改计划,后找原因”。正确顺序应该是先记录原基线,再说明偏差事实,分析原因和影响,提出处理选项,完成决策后更新计划。
否则后续复盘时无法判断项目是执行得不好,还是目标在过程中被悄悄改掉了。
4. 没有专业项目管理平台,小团队如何做好项目监控?哪些指标最值得保留?
我负责的是一个十几人的跨部门项目,团队没有专职PMO,也不想一开始就采购复杂系统。之前我们用群消息和多人维护的表格,信息很多但经常找不到最新版本。我想知道,小团队如何用最低成本建立一套真正能运行的监控机制?
小团队不需要先购买复杂工具,先把监控规则设计清楚更重要。很多项目工具使用失败,不是功能不够,而是团队没有统一“完成”的定义,导致每个人填报的进度口径不同。工具只能放大管理方式,不能替代管理判断。
建议先建立一张最小监控表,每个关键事项只保留七列:事项、责任人、计划完成日、实际状态、偏差、风险或问题、下一步动作。状态最好使用“未开始、进行中、待验收、已完成、阻塞”这类明确选项,避免使用“基本完成”“持续推进”等无法判断的描述。
事项计划完成当前状态偏差下一步动作 接口联调6月18日阻塞延期3天技术负责人周二前确认接口字段 验收材料6月20日待验收暂无业务负责人周三完成确认 供应商交付6月22日进行中存在延期风险周一取得书面交付承诺 指标不要追求数量,建议保留四类:关键里程碑按期率、未关闭问题数量、关键风险变化、交付物一次验收通过率。
对于软件或数字化项目,还可以增加需求变更数量、缺陷返工量;对于工程项目,则应增加质量、安全、合同和现场资源指标。我测试过多种周报方式后,最有效的不是每天催所有人填表,而是固定每周一次数据截止时间,并规定所有红色事项必须写清“影响、责任人、截止日和升级对象”。
这样项目经理看到的不是流水账,而是一份可以直接用于决策的异常清单。小团队还应区分“记录工具”和“决策会议”。表格或某项目管理工具负责保存事实,周会负责处理异常,负责人负责确认措施,项目经理负责验证结果。若所有内容都堆在聊天窗口里,信息很快会被新消息淹没;
若所有问题都依赖会议讨论,又容易出现会后无人跟进。最低成本的运行方式可以是:一张共享监控表、一个风险与问题清单、一个固定周会、一个变更记录页。先连续运行四周,再根据实际出现的重复问题调整字段。不要一开始就设计几十个指标,否则填报成本会超过监控带来的价值。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/30483
读者评论
文章把项目监控从“更新进度”讲到“识别偏差并闭环”,这个转变很实用。尤其是完成率必须有交付物、评审或验收证据,能减少报表中的主观估计。
对延期后盲目加人的分析比较客观。若问题出在需求反复、审批等待或环境未准备好,增加人员确实可能带来更多沟通和返工,项目经理应先找准瓶颈。
七个监控维度的划分较完整,尤其提醒了相关方决策和资源可用性。实际项目中,很多延期并非开发能力不足,而是卡在跨部门确认和外部依赖上。
文章对风险趋势的强调很有参考价值。风险登记册长期不变不代表项目稳定,缺陷连续上升、需求反复等变化更值得在例会上持续跟踪。
五步闭环框架清晰,但落地时仍需要统一数据口径和明确责任人。只有规定偏差阈值、截止时间及验证标准,监控结果才真正能推动决策。
