我第一次独立负责一个实施项目时,做过一份自认为很漂亮的计划:47 行任务、精确到半天的开始结束时间、彩色甘特图、每周例会。结果上线第二周就崩了,客户临时增加两个报表需求,开发说"这不是我负责的",测试说"验收标准没写清楚",我在周会上花了 40 分钟才搞清楚谁该做什么。那次项目最终延期 23 天,超支约 18%。复盘时我才明白:我做的是"时间表",不是"实施计划"。这两者的差别,几乎决定了项目负责人是救火还是控场。

这篇文章想解决的,就是这个问题:项目负责人到底怎么做好实施计划管理。我会把过去几年在系统上线、客户交付、内部流程改造三类项目里踩过的坑、改过的方法、沉淀下来的模板,完整拆一遍。全文按"核心结论,真实场景,常见误区,判断逻辑,案例数据,行动建议,取舍决策"推进,读完之后你应该能直接动手写出第一版可执行的实施计划,而不是又画一张没人看的甘特图。

一、先给结论:实施计划管理的本质是"建立可控节奏"

我把结论放在最前面,是因为大部分入门者花了太多时间在错误的事情上。实施计划管理不是把任务排进日历,不是把工作分解结构画得足够细,也不是选一款好看的工具。它的本质是把一个模糊的目标,转化成一组有唯一责任人、有明确交付物、有依赖关系、有风险预案、有变更入口、有验收标准的执行基线,并用固定节奏推动它向前。

1. 项目负责人的三个核心产出

不管项目大小,项目负责人真正要交付的东西只有三样:执行基线、推进节奏、闭环机制。执行基线是"大家同意按什么干";推进节奏是"多久对齐一次、按什么格式对齐";闭环机制是"变了怎么办、错了怎么改、做完了怎么确认"。

这三样东西缺任何一个,项目都会失控。只有基线没有节奏,计划会烂在文档里;只有节奏没有基线,每次开会都在重新讨论目标;只有基线和节奏没有闭环,问题会反复出现且没人负责。

2. 入门者的最小闭环

我给刚接手的项目负责人一个最小闭环公式,六个要素缺一不可:

  • 目标:一句话说清项目成功长什么样,可被验证
  • 交付物:目标拆成看得见摸得着的产出,不是动作
  • 里程碑:3 到 7 个关键节点,用来判断是否偏航
  • 责任人:每项任务有且只有一个最终负责人
  • 风险:提前记录可能让项目失败的因素和应对动作
  • 验收:谁、按什么标准、在什么时间点确认完成

这六个要素能覆盖 80% 的日常管理需求。等你熟练了,再加变更控制、资源平衡、挣值分析这些进阶手段也不迟。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

二、真实场景:为什么"计划写得很满"反而更容易失败

我观察过十几个实施项目的计划文档,发现一个反常识现象:计划写得越"完美",执行往往越差。那些 60 列任务、精确到小时的排期,通常在第 2 周就开始大面积漂移,然后项目负责人陷入"每周改计划、每周都不敢给客户看"的循环。

1. 我经历过的一个典型场景

去年我参与一个中等规模的企业系统实施项目,客户方 IT 负责人很强势,要求乙方提供"完整到天"的项目计划。我们的项目负责人照做了:83 行任务,每行都写了开始、结束、负责人、前置任务,连"整理需求会议纪要"都单独占一行。

项目启动两周后,客户业务部门调整了一个审批流。这个调整影响 6 个下游任务。但计划表里没有"变更影响评估"这一环,项目负责人只能凭着经验手动改时间。他改了 4 个小时,改完之后客户说"这个方案我们再讨论下"。一周后,83 行任务里已经有 31 行的状态不再真实。

问题的根源不在于计划不够细,而在于计划的颗粒度超过了团队的跟踪能力。83 行任务意味着每天要更新几十条状态,而团队只有 1 个人在兼职做项目管理,根本跟踪不过来。

2. 计划的"可跟踪性"比"完整性"更重要

我把这条经验总结成一个判断标准:如果一个计划需要超过项目负责人 15% 的工作时间来维护,那它就已经太细了。按每天 8 小时算,也就是每天不超过 1.2 小时用于更新和核对计划。

这个数字是我从三个项目里倒推出来的:一个项目负责人同时负责 2 到 3 个实施项目,如果计划维护超过 1.2 小时/天,他基本就没有时间做沟通、协调、风险处理这些真正影响项目成败的事。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

三、入门者最容易踩的七个坑

下面这七个坑,是我在带新项目负责人时最常纠正的。它们有一个共同特征:都不是"不懂方法"造成的,而是"方法用错了位置"。

1. 坑一:把 WBS 当成任务清单

工作分解结构的核心是"分解到可估算、可分配、可验收的工作包",不是把任务写满。WBS 分解到 8 到 80 小时之间是比较合理的颗粒度:小于 8 小时的工作包管理成本高于收益,大于 80 小时的无法准确估算和跟踪。

常见错误是这样的:有人把"编写用户手册"拆成"打开 Word、写第一章、写第二章、保存文件"。这不是 WBS,这是操作步骤。正确的拆法是按交付物拆:手册大纲评审稿、初稿、内部评审版、客户确认版。

2. 坑二:任务有截止时间,却没有唯一责任人

我见过太多计划里写着"张三、李四负责接口联调"。这种写法在实际执行中等于没人负责。真正的责任分配应该用 RACI 矩阵区分四种角色:谁执行、谁最终负责、谁需要被咨询、谁需要被告知。

角色 含义 一个任务能有几个
R 执行者 真正动手干活的人 可以多个
A 负责人 对结果最终担责的人 只能一个
C 咨询者 决策前需要征求意见的人 可以多个
I 知会者 完成后需要同步结果的人 可以多个

这张表里最关键的一行是 A。任何一个交付物,如果找不出唯一的 A,它就有很高的概率烂尾。我在项目启动会上会专门花 20 分钟逐个确认每个里程碑的 A 是谁,这一步做扎实,后面能省几十个小时的扯皮。

3. 坑三:只排时间,不排依赖

甘特图能显示"什么时候开始、什么时候结束",但显示不了"为什么这个任务必须等前面那个完成"。一旦某个前置任务延期,项目负责人就只能凭感觉判断影响。识别关键路径是实施计划里性价比最高的动作之一,因为关键路径上任何一天的延误,都会直接变成项目交付日期的延误。

实操上我不要求入门者做完整的网络图分析,但要求他们至少标出每个任务的"前置任务"和"被哪些任务依赖"。当某个任务延期时,能立刻顺着依赖链算出影响范围。

4. 坑四:进度计划没有缓冲

把每个任务都排到 100% 满载的计划,第一天就会延期。因为人不是机器,报销、开会、临时支持都会消耗时间。我给的建议是:单任务层面不放假缓冲,但在里程碑层面预留 10% 到 15% 的浮动时间。

这样做的逻辑是:单任务放假缓冲,执行者会倾向于把缓冲用满,形成"帕金森定律";而里程碑层面的缓冲由项目负责人统一管控,可以在真正出问题时才动用。

5. 坑五:风险只登记,不跟进

风险登记表是很多项目的"仪式性文档":启动时填一遍,之后再也没人看。有效的风险管理的判断标准是:每个风险都有负责人、有触发条件、有应对动作、有复查日期。

我自己的做法是在周会上固定留 5 分钟过风险清单,只看三件事:哪些风险的触发概率上升了、哪些应对动作到期了、有没有新风险要加入。

6. 坑六:变更靠口头,没有影响评估

"客户说加个小功能",这种话几乎每个实施项目都会遇到。如果没有变更控制流程,这个"小功能"会在两周后变成"为什么还没做完"的投诉。任何变更都应该走三步:记录变更请求、评估对范围/时间/成本的影响、由有权人决策是否接受。

这三步不需要重型流程支撑,一张表格就能跑起来。关键是让变更"留下痕迹",而不是停留在聊天记录里。

7. 坑七:验收标准留到项目末期才讨论

这是最致命的坑。等到交付时才发现"双方对完成的理解不一样",返工成本极高。验收标准应该在规划阶段就写进计划,而不是等到验收前一晚。

我要求团队在计划里每个交付物后面写一句话:"当 ___ 时,这个交付物被认为完成。"这个句式看起来简单,但能逼着双方在项目早期就把模糊的期待变成具体的标准。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

四、专业判断逻辑:项目负责人怎么做规划决策

方法可以学,但判断力只能练。下面是我在带新人时反复强调的几个判断逻辑,它们帮我在信息不完整的情况下也能做出不至于太离谱的规划决策。

1. 判断一:先定"不做清单",再定"做清单"

入门者最容易犯的错是急着列要做的事。我的建议正好相反:先把明确不做的、本次范围外的、下一期再说的内容列出来,并且让关键干系人确认。

原因是范围蔓延通常发生在"没说不做"的灰色地带。当你说"这个不在本次范围"时,对方即使有异议,也会在当下讨论清楚;而如果不说,这个需求会在实施过程中以"顺便加一下"的形式渗入,进展就变得不可控。

2. 判断二:用"可逆性"决定决策速度

不是所有决策都值得开会。我的判断标准是:如果这个决策错了,改回来的成本高不高?可逆的决策当天就定,不可逆的决策才需要充分讨论。

举例:文件命名规范、会议时间、任务工具,这些都是可逆的,快速定下来就行;技术架构选型、合同范围、交付物验收标准,这些是不可逆的,必须花时间讨论清楚。

3. 判断三:计划要先服务"对齐",再服务"跟踪"

很多项目负责人把计划当作跟踪工具,于是追求细节和实时性。但实施项目的核心风险在于各方对目标、范围、责任的理解不一致,而不在于任务完成度统计不准。

所以我在项目早期会把 70% 的精力放在"让计划成为共识载体"上:开评审会、逐条确认、让关键人签字或书面确认。等共识建立起来,跟踪反而简单了。

4. 判断四:沟通节奏要匹配项目风险,而不是匹配公司习惯

"我们公司项目都是每周一开例会",这句话背后往往没有判断。我的做法是按项目当前风险等级调整节奏:高风险阶段(如上线前两周)每天 15 分钟站会,低风险阶段每周一次书面同步即可。

会议不是越多越好。一次没有明确议题和结论的会议,消耗的是所有参与者的时间,而这些时间本可以用于推进任务。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

五、一个真实案例:从"计划失真"到"基线可信"的 6 周改造

下面这个案例来自我参与过的一个中大型企业系统实施项目。项目规模在 120 人左右的甲方组织内推进,涉及 5 个业务部门、3 个外部供应商。我把它整理出来,是因为它完整展示了实施计划管理从失控到可控的过程。

1. 接手时的状态

我介入时,项目已经进行了 9 周。当时的计划文档有 112 行任务,但团队每周例会上有超过一半时间在争论"这件事到底该谁做"。三个供应商各自维护自己的计划,甲方项目经理靠周报拼凑全局,导致信息滞后一周以上。

更严重的是,甲方 IT 负责人已经对项目失去信心,考虑更换实施方。项目实际进度比原计划落后约 4 周,且没有明确的追赶路径。

2. 我做的四件事

第一件:把 112 行任务压缩到 38 个交付物。我不再按"动作"组织计划,改为按"交付物"组织。每个交付物有唯一负责人、有验收标准、有目标完成时间。这一步花了 3 天,但让计划第一次变得可对齐。

第二件:建立统一基线与变更入口。三个供应商不再各自维护计划,所有变更通过统一表格提交,由甲方项目经理和我共同评估影响。变更从"随口说"变成"有记录、有评估、有决策"。

第三件:把里程碑从 12 个精简到 5 个,并在每个里程碑之间预留 12% 的浮动时间。同时明确:浮动时间由项目负责人统一调度,执行层不得自行占用。

第四件:引入工具做状态同步。这个项目最终采用了 PingCode 来承载统一基线和变更记录。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也能支持从 Jira 平滑迁移,对这类多供应商协作、数据需要留在甲方内网的场景比较合适。工具本身不解决管理问题,但能让"单一事实来源"变成可执行的动作,而不是停留在会议纪要里。

3. 六周后的变化

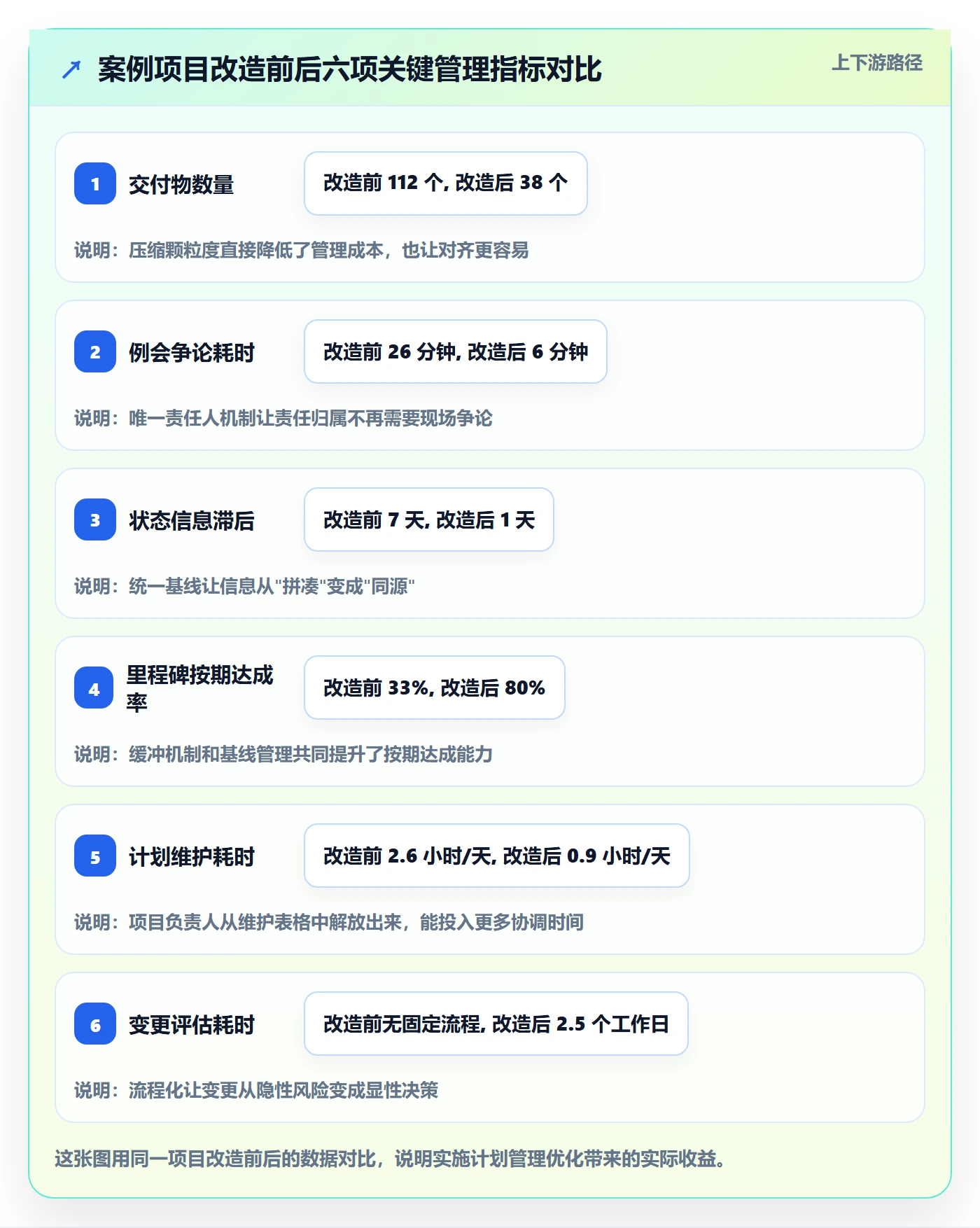

改造 6 周后,项目状态有了可量化的变化。我把改造前后的关键指标整理如下,数据来自项目周报和工时记录(已做脱敏处理)。

指标 改造前 改造 6 周后 变化
计划任务/交付物数量 112 个任务行 38 个交付物 压缩 66%
周例会争论责任人耗时 约 26 分钟/次 约 6 分钟/次 下降 77%
变更评估平均耗时 无流程,随意处理 2.5 个工作日 流程化
状态信息滞后 约 7 天 约 1 天 缩短 86%
里程碑按期达成率 33% 80% 提升 47 个百分点
项目负责人日均计划维护耗时 2.6 小时 0.9 小时 下降 65%

需要说明的是,这组数据来自单个项目,不能当作行业通用结论。但它至少说明一点:实施计划管理的改善,不需要推翻重来,压缩颗粒度、统一基线、明确责任、预留缓冲,这四步就能带来明显变化。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

4. 一个必须说清楚的边界

这个案例之所以能改善,有一个前提:甲方愿意投入资源做流程改造,并且有高层支持。如果项目本身处在"客户只想快点上线、不愿意花时间对齐"的状态,那么强行推进规范化流程反而会引发新的对抗。

实施计划管理的深度,应该匹配组织的管理成熟度和项目的风险等级,而不是越规范越好。这是我做了多个项目之后最重要的一条判断。

六、行动建议:不同情况下该怎么开始

入门者最常见的问题是"知道要做什么,但不知道从哪开始"。我按照项目阶段和规模,给出可以直接照做的行动建议。

1. 情况一:刚接手一个新项目(启动前两周)

这个阶段的目标是建立最小基线。建议按以下顺序执行:

  1. 访谈 5 到 8 个关键干系人,问三个问题:你觉得项目成功的标志是什么、你最担心什么、你希望多久同步一次
  2. 把目标写成一句话,并让甲方或业务方书面确认
  3. 列交付物清单,控制在 20 到 40 项之间,每项写唯一负责人
  4. 定 3 到 7 个里程碑,标注每个里程碑的验收标准
  5. 建立风险登记表,初始写 8 到 12 条,标注触发条件和应对动作
  6. 定沟通节奏,明确例会频率、参与人、输出格式

这六件事做完,你就有了一个"可以开始推进"的基线。不需要等所有细节都清楚了才动手,因为计划本身就是要迭代的。

2. 情况二:项目已经进行到中期,计划已经失真

这时的关键动作不是"重新写一份完美计划",而是"止血 + 重建基线"。我的建议顺序是:

  1. 先花 1 到 2 天做现状盘点:哪些任务确实完成了、哪些卡住了、卡住的原因是什么
  2. 暂停所有新的变更请求,直到基线重建完成
  3. 把剩余工作重新按交付物组织,不延续旧的任务列表
  4. 重新确认每个交付物的唯一负责人和验收标准
  5. 评估剩余时间是否足够,如果不够,主动发起范围削减讨论
  6. 把重建后的基线正式发给所有干系人确认,形成新的执行共识

这里最容易犯的错是"追责"。中期救场的重点是往前看,不是往回算账。一旦把重建基线变成追责会,团队会本能地隐藏问题,重建出来的基线依然不可信。

3. 情况三:项目规模小、周期短(1 到 2 个月)

小项目不需要重流程。我的建议是:一张表、一次会、一个每周同步,就足够了。

一张表:交付物 + 负责人 + 目标日期 + 状态 + 风险,五行字段。一次会:启动会,确认目标、范围、责任人、验收标准。一个每周同步:15 分钟站会或一封书面周报,只讲进展、阻碍、下周计划。

在小项目上堆砌完整流程,本身就是一种浪费。判断标准很简单:如果流程成本超过协调收益,就该精简。

实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程

七、取舍决策:三个必须做选择的时刻

实施计划管理不是"什么都做"的清单,而是一系列取舍。入门者和成熟项目负责人的差距,很大程度上体现在"知道什么情况下放弃什么"。下面三个取舍时刻,是我认为最需要提前想清楚的。

1. 取舍一:计划详细度 vs 执行灵活性

这两个目标天然冲突。计划越详细,执行者按原样执行的可能性越高,但适应变化的能力越差;计划越模糊,灵活性越高,但团队容易各干各的。

我的选择标准是看项目的不确定性来源。如果不确定性主要来自外部客户需求变化,那么计划应该粗一些,把灵活性留给变更控制;如果不确定性主要来自内部执行能力,那么计划应该细一些,把确定性建立起来。

一个具体的判断方法:如果过去三个类似项目都出现了重大范围变更,就不要在计划详细度上投入太多;如果类似项目变更很少但经常延期,那就应该把计划细化到可跟踪的程度。

2. 取舍二:流程严格性 vs 团队接受度

很多项目负责人推流程失败,不是因为流程不对,而是因为推得太快、太严。团队对新流程的接受度是有阈值的。

我的经验值是:每次只新增一个流程动作,等它稳定运行 2 到 3 周后再加下一个。比如先上变更登记表,团队习惯了再上风险复查,风险复查稳定了再上里程碑评审。一次性推五个流程,大概率一个都活不下来。

3. 取舍三:工具投入 vs 管理动作

工具能提升效率,但工具不能替代管理判断。我见过团队花两个月选型和部署项目管理平台,结果因为没人维护状态,工具里的数据比 Excel 还不可信。

我的建议顺序是:先把管理动作跑通,再用工具固化。当你已经知道需要哪些字段、哪些流程、哪些报告时,再去选型,成功率会高很多。反过来,如果流程还没跑通就去选工具,很容易被工具的功能菜单带偏,最后变成了"为了用功能而设计流程"。

具体到选型判断,我建议考虑四个维度:是否支持私有化部署(数据合规要求高的项目必须有)、是否支持从现有工具平滑迁移(降低切换成本)、是否适配团队规模(中大型组织需要更细的权限和流程配置)、是否有可用的 API 或集成能力(避免形成数据孤岛)。以 PingCode 为例,它支持私有化部署,也支持从 Jira 平滑迁移,主要服务中大型企业及 100 人以上组织,这些特性在多供应商、数据敏感的实施项目中价值比较明显。

取舍场景 优先选项 放弃项 判断依据
外部需求变化频繁 变更控制 + 粗颗粒计划 计划详细度 历史项目变更率高
内部执行能力不足 细颗粒计划 + 明确责任人 执行灵活性 同类项目延期率高
团队第一次用流程 单点流程试点 一次性全面推行 接受度阈值有限
数据合规要求高 私有化部署工具 纯 SaaS 方案 数据必须本地留存
流程尚未跑通 先固化动作 先上工具 工具不能替代判断

4. 一个容易被忽略的取舍:计划完备 vs 启动速度

最后补充一个入门者经常纠结的点:到底要准备到什么程度才能启动?我的答案是,当目标、范围、责任人、验收标准四项明确后就可以启动,其他细节可以在执行中补。

等待"万事俱备"的代价常常被低估。一个项目晚启动两周,可能意味着错过业务窗口、团队闲置、客户信心下降。而这些损失,通常远大于计划不够完备带来的返工成本。

七、取舍决策:三个必须做选择的时刻

八、下一步:从明天可以做的三件事开始

回到文章开头那个延期 23 天的项目。如果重来一次,我不会去画那张 47 行的甘特图,而是先做三件事:确认唯一责任人、写出每个交付物的验收标准、建立变更登记入口。实施计划管理真正难的从来不是工具和方法,而是在模糊和压力下依然坚持把关键信息说清楚。

我在这篇文章里想传达的核心观点是:实施计划管理是一套"建立可控节奏"的系统,它由最小闭环六要素组成,需要在启动期主动排查七个常见误区,需要在不确定性中做出一系列取舍。它不追求完美,追求的是"让项目在偏航时能被及时发现和修正"。

如果你现在正负责一个实施项目,我建议从下面三件事里挑一件,明天就开始做:

  1. 把你的任务清单改成交付物清单。每一项都写成"能被验收的产出",并标注唯一负责人。
  2. 给每个交付物补一句验收标准。用"当 ___ 时,被认为完成"这个句式,逼自己把模糊期待变具体。
  3. 建一个变更登记表。字段只需五个:变更内容、提出人、影响评估、决策结果、决策人。

这三件事都不需要额外工具,也不需要团队额外投入大量时间,但它们能把你的项目从"靠人盯"推向"靠机制跑"。等这三件事稳定运行两三周之后,再考虑引入 PingCode 这类项目管理平台把流程固化下来,或者继续用表格维持,都是合理的选择。关键在于先跑通管理逻辑,再谈工具承载。如果这篇内容对你有帮助,可以先把最小闭环六要素保存下来,作为下一次项目启动前的检查清单。

八、下一步:从明天可以做的三件事开始

常见问题解答(FAQ)

1. 实施计划管理和项目计划、进度表到底有什么区别,项目负责人入门先抓哪一个?

我第一次带项目时,以为把任务填进甘特图就是实施计划管理,结果执行时还是天天救火。后来我发现团队说的“计划”有时指合同范围,有时指排期,有时指汇报节奏,沟通成本特别高。我想知道对新手负责人来说,这三者应该怎么区分和落地。

可以这样区分:项目计划回答“为什么做、做到什么程度、谁负责、花多少钱”,偏全局和基线;实施计划回答“按什么顺序做、每个阶段交付什么、依赖什么资源、如何验收”,偏落地执行;进度表只是实施计划里的时间视图。

入门负责人不要先追求复杂工具,先抓一条最小闭环:目标与范围、可验收交付物、里程碑与依赖、唯一责任人、风险与变更、验收标准。判断是否合格的标准是:团队成员看完后能说清自己下周要交付什么、交给谁、做到什么程度算完成;如果没有这些信息,即使甘特图再漂亮,也还停留在排期,不是实施计划管理。

2. 需求还没完全确定、资源和预算也紧张时,项目负责人怎么做实施计划?

我接手的项目经常是合同签了但需求还在细化,开发资源被多个项目共享,老板又要求先给时间表。我很怕现在排的计划后面全推翻,但不排又没法推进,所以一直纠结要不要等需求清楚再规划。到底应该先做什么、用什么方式滚动更新?

不要等所有信息齐备再规划,而要按“已知确定、假设待验证、未知待澄清”三层来做。先把合同或立项书里的目标、范围边界、关键交付物、硬性时间节点、预算上限、验收方列成规划前检查清单;对不确定的需求写清假设和验证截止日,并预留10%到20%的时间缓冲,而不是把每天排满。

资源紧张时优先锁定关键角色和关键路径上的任务,非关键任务用滚动式规划,先细排最近2到4周,远处只放里程碑。判断依据是:每一条不确定项都有负责人、澄清日期和对计划的影响说明,这样即使后续变化,也是在受控更新,不是全盘重来。

3. 怎么把项目目标拆成可执行的交付物和里程碑,避免计划表变成摆设?

我以前做计划时把“完成系统上线”“完成培训”直接写成任务,结果大家理解不一样,到验收时才发现漏了数据迁移、权限配置和操作手册。我也试过先画甘特图,但任务依赖没理顺,一个环节延期后面全乱。我想知道有没有更稳的拆解顺序和检查方法。

建议按“目标转交付物、交付物转工作包、工作包排依赖、依赖上挂里程碑和缓冲”的顺序做。第一步别写动作,先写可验收结果,比如“数据迁移完成”要定义迁移范围、校验规则、责任人和完成证据;第二步用WBS拆到可以估算和指派的工作包,每个工作包最好控制在3到5天内;第三步标出前置依赖和外部依赖,识别关键路径;

第四步设置里程碑和缓冲,缓冲放在关键路径末端或高风险环节,不要平均撒在每个任务上。再配一张RACI表,保证每项交付物只有一个最终负责人。判断计划是否可执行,看三点:交付物有没有验收标准,任务有没有唯一责任人和依赖,里程碑有没有明确进入和退出条件。

4. 项目执行中需求总变、验收总扯皮,实施计划里应该怎么设计变更控制和验收标准?

我最头疼的是干系人随口说“加个小功能”,我不好意思拒绝就答应了,最后工期越拖越长。到了验收阶段,对方又说“这不是我想要的”,但合同和需求文档里写得比较模糊。我想在计划阶段就把变更和验收规则定下来,避免后面反复扯皮。

在计划阶段就要把变更入口和验收口径写进实施计划。变更控制至少包含四件事:变更申请模板、影响评估维度、审批人和优先级规则、变更后的基线更新记录;影响评估不要只写“要几天”,要写清对范围、进度、成本、风险和其他交付物的影响。

验收标准则要前置到每个交付物:验收对象、验收人、验收方式、通过条件、证据材料、不通过后的整改时限。对“小需求”也走轻量变更单,约定超过多少人天或影响里程碑就升级审批。判断依据很简单:任何变更都能回答谁提出、为什么做、影响什么、谁批准、计划如何更新;

任何交付物都能回答按什么标准验、谁来验、验不过怎么办。做到这两点,实施计划才真正具备控制力。

核心关键词

读者评论

唐
唐清越

把WBS当成操作步骤来拆这点太真实了。见过把“编写用户手册”拆成打开Word、写第一章的计划,看着很细,但估算、分配、验收一个都做不了。按交付物拆成大纲评审稿、初稿、客户确认版,颗粒度才落在8到80小时这个合理区间。

戴
戴浩然

唯一责任人那一段最有共鸣。跨部门项目里写“张三李四共同负责接口联调”,基本等于没人负责,出问题两边互相等。启动会上逐个确认每个里程碑的A是谁,虽然花时间,但确实比后期几十小时扯皮划算得多。

陶
陶亦辰

验收标准留到末期才讨论确实是致命坑。做过一个交付项目,前期双方都说“按需求文档来”,验收时才发现对“完成”的理解完全不同,返工拖了一个多月。如果计划里每个交付物都写清“当___时算完成”,争议会少很多。

程
程静怡

里程碑层面留10%到15%缓冲、单任务不放假的思路我之前没想通。自己试过给每项任务加缓冲,结果执行者次次用满,等于没加。改由项目负责人统一管里程碑浮动时间后,真正出问题时才有牌可打,节奏也稳了不少。

文章包含AI辅助创作:实施计划管理指南:项目负责人如何做好项目规划,入门指南全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304702

赞 (0)
飞飞飞飞
项目计划怎么做?项目负责人入门指南:项目规划从0到1
上一篇 38分钟前
阶段计划最佳实践:跨部门团队项目规划最佳实践,常见问题
下一篇 38分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
