我做过一次跨部门流程优化项目,启动会开得很成功,五个部门负责人都签了字,项目群也建了。三周后我拉了张进度表,发现 11 个关键任务里有 7 个卡在"等待对方回复"。没有人拒绝,也没有人偷懒,真正的问题是,这份实施计划里只有任务和时间,没有接口和权责。谁把东西交给谁、交到什么程度算合格、卡住了谁来拍板,全都靠默契。而跨部门协作最不能依赖的就是默契。
这篇文章不讲目标拆解四件套,也不教你怎么画甘特图。我想聊的是:从 0 到 1 做跨部门流程优化时,实施计划到底该怎么设计,才能让它不是一份"写给人看的文档",而是一套能推动组织真正改变运转方式的操作系统。全文基于我自己带过和复盘过的项目经验,关键判断我会说清依据,涉及数据的地方我会说明口径,不确定的地方我会直接标注。
一、先说核心结论:实施计划的本质是协作系统设计
大多数人对"实施计划"的理解,停留在一张表:任务、负责人、开始时间、结束时间、状态。这张表在单部门项目里够用,因为执行链条短、决策链清晰。但一旦涉及三个以上部门,这张表会迅速失效。
跨部门项目失败的主因,很少是任务分得不够细,而是接口没被定义成可管理的对象。所谓接口,就是"我把东西交给你"这个动作发生的那个点上,所有需要提前讲清楚的事:交付标准、交付时间、验收人、失败后的处理路径。
1. 实施计划要管的六件事,不是五件事
我自己的经验是,一份能落地的跨部门实施计划,至少要同时管理六个维度。缺任何一个,计划都会在推进中变形。
| 维度 | 要解决的问题 | 缺失后果 |
|---|---|---|
| 目标与边界 | 做到什么程度算成功,不做什么 | 范围持续膨胀 |
| 流程断点 | 哪个交接环节在消耗时间 | 改了不痛的地方 |
| 权责与治理 | 谁负责、谁拍板、怎么升级 | 问题全部上抛 |
| 里程碑与依赖 | 谁等谁,关键路径在哪 | 末端才发现延期 |
| 试点与推广 | 怎么小范围验证再铺开 | 全面上线全线返工 |
| 度量与固化 | 怎么证明有效,怎么不反弹 | 三个月后回到原点 |
注意,任务清单和时间表不在这六件事里。它们是结果,不是前提。先把前六件事想清楚,甘特图半小时就能排出来;反过来先排期,你会花两周反复改。
2. 一个反常识判断:计划越"完整",越容易失败
我见过很多写得极其完整的实施计划,WBS 拆到四层,每个任务都有起止日期,资源全部填满。这类计划在跨部门场景下的失败率反而更高。原因有两个。
第一,过度完整会掩盖不确定性。当你把一切排得很整齐时,没人会主动说"这个任务我其实不确定能不能做"。所有风险都被格式化成了"预计 5 天完成"。
第二,完整计划隐含了一个假设:执行环境是静态的。但跨部门项目最大的特点就是环境在动,有人被抽走、优先级被插队、上游部门改了规则。一份没有留出"重排机制"的计划,一旦被扰动就只能靠人肉救火。
我的做法是:计划只做到"能看见依赖"的粒度,剩下的细节在里程碑评审时补。一份好的实施计划,应该有 30% 左右的内容是刻意留白的。

二、真实场景:跨部门实施计划到底卡在哪
我把近几年参与和观察过的跨部门流程优化项目做了一个粗分类(样本量不大,约 20 个以系统上线、流程重构、组织协同为主的内部项目,覆盖制造、SaaS、零售和金融行业,属于经验归纳而非严格统计)。卡点分布有一个非常明显的集中趋势。
1. 卡点不在"不愿意做",在"不知道做到什么算完"
最常见的场景是这样的:A 部门说"我们把数据给你",B 部门说"我们没收到可用的数据"。双方都没说谎,问题在于"可用"这个词从没被定义过。是 Excel 就行,还是必须进系统?字段要全还是要核心字段?缺失值怎么处理?
这类模糊点在单部门内部会自动收敛,因为同事之间会顺手问一句。跨部门时,问一句的成本高得多,你不确定该找谁,也不确定对方会不会觉得你在挑刺。于是所有人选择按自己的理解做,然后在交接点爆炸。
2. 第二个卡点:决策链太长,导致"小问题变大问题"

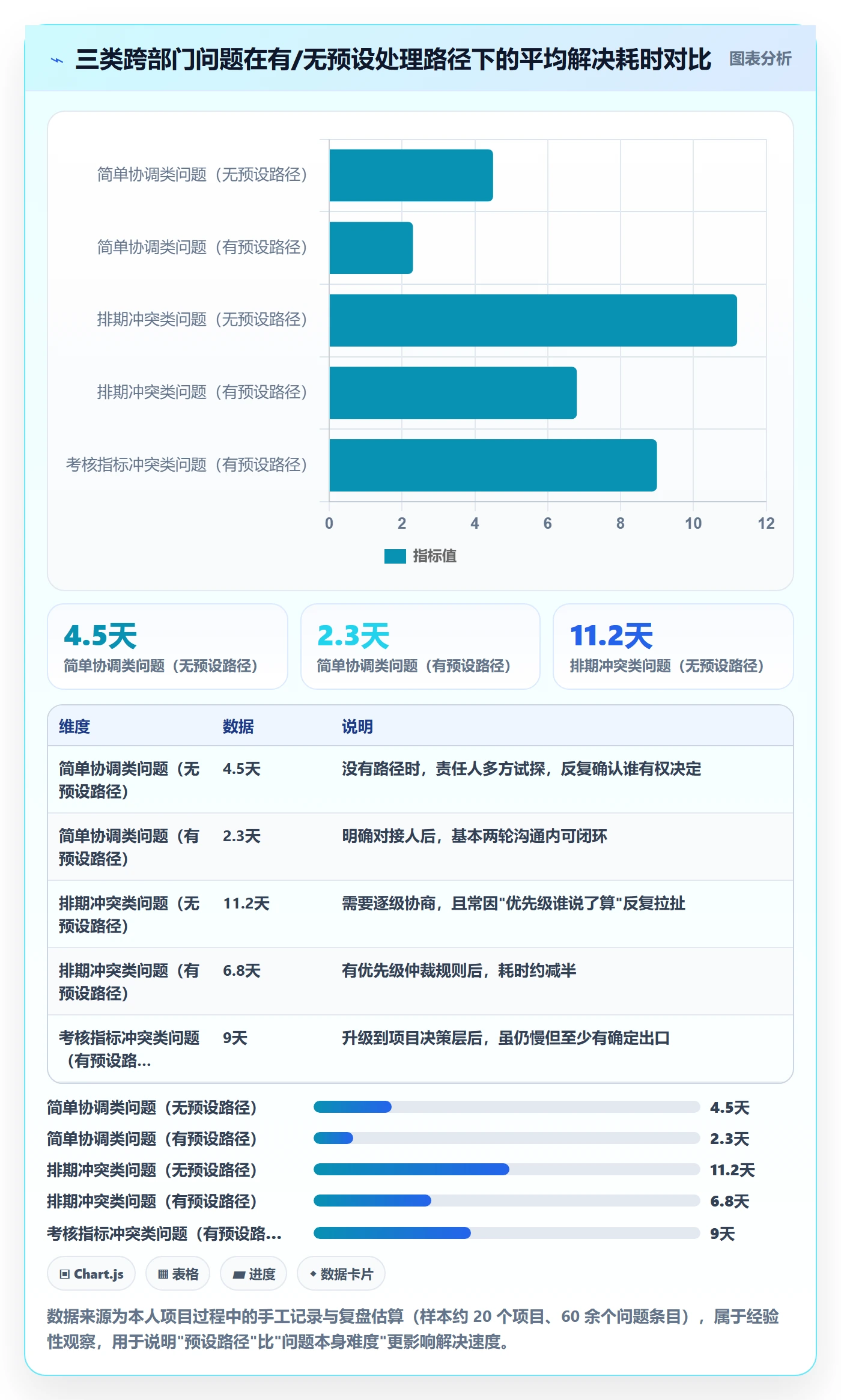

跨部门项目里,一个问题如果需要"两个部门负责人协商",平均会拖多久?我在自己带的项目里做过简单记录:简单问题(涉及双方各一个责任人,无资源冲突)平均 2.3 天解决;涉及排期冲突的问题平均 6.8 天;涉及考核指标冲突的问题,如果没有预设升级路径,平均 12 天以上,且有相当比例最终不了了之。
关键是,这三类问题的实际复杂度差异并没有那么大,差的是有没有预设处理路径。第一类有路径(互相找责任人),第二类半有半无,第三类完全没有,只能等某个大领导偶然过问。

3. 第三个卡点:信息在传递中衰减
我做过一次简单测试:在项目周会上口头宣布一条规则变更,然后一周后抽查 12 名相关部门成员,问他们这条变更是什么。结果完全说对的 3 人,部分正确的 5 人,完全不知道或记错的 4 人。
这不是态度问题,是载体问题。口头传递 + 大群通知,是跨部门项目里信息衰减最严重的两种方式。前者没有留存,后者容易被淹没。真正有效的是"单一真相源",所有人查同一份文档,且有明确的更新责任人和更新时间。
三、常见误区:这些做法看起来对,其实在埋雷

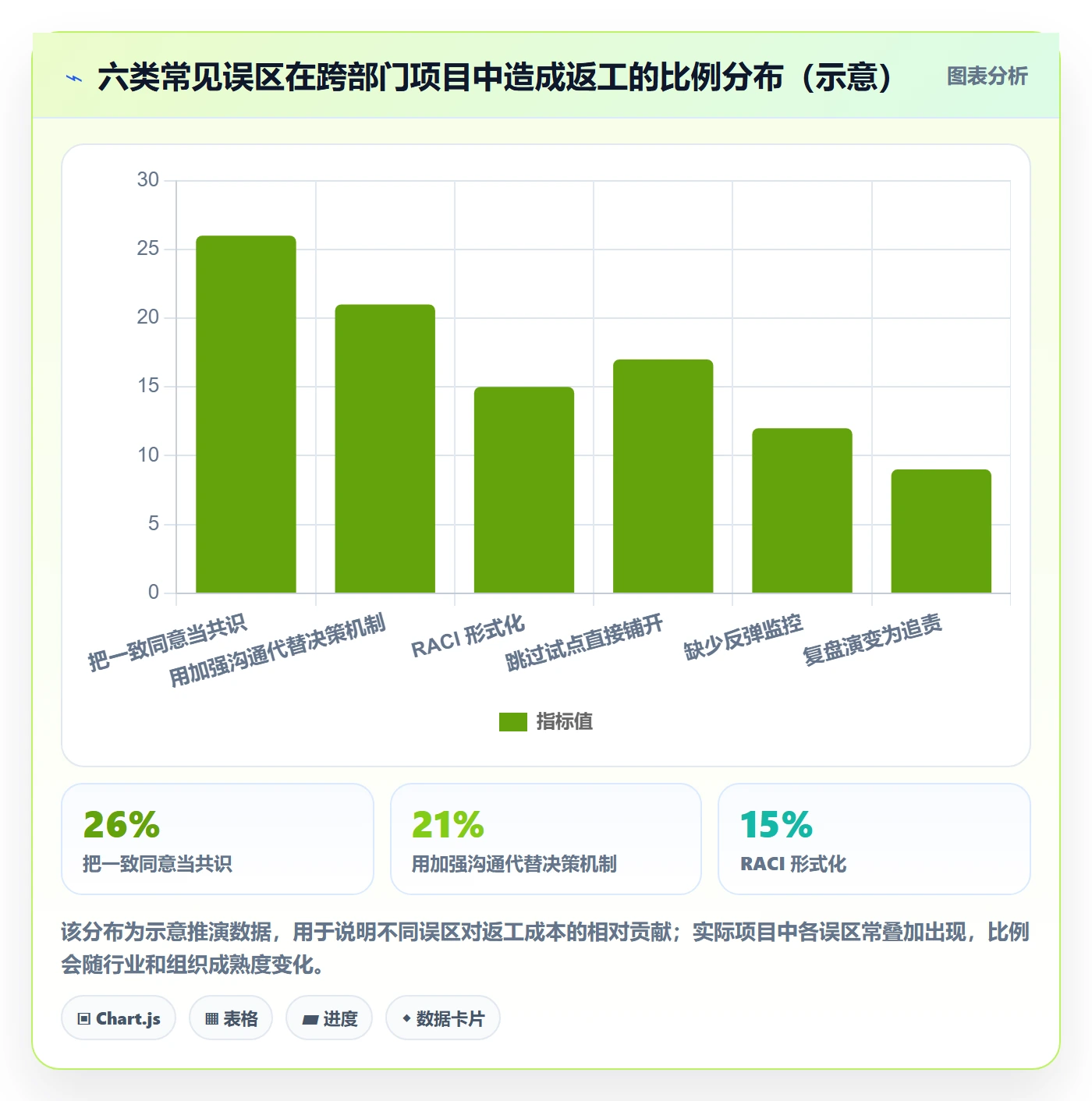

下面六个误区,是我自己在项目里踩过、或者反复看到别人踩的。我按"踩坑频率"从高到低排列。
1. 误区一:把开工会的"一致同意"当成共识
开工会上所有人都说"支持",这几乎不代表任何东西。真正需要确认的是三件事:你愿意投入几个人、投入多久、如果和你的部门指标冲突时你优先保哪个。
这三个问题在会上问,大概率得不到真答案。我的做法是会后一对一问,问完把答案匿名汇总到计划里。这一步要花 2-3 天,但能提前暴露 80% 的资源冲突。
2. 误区二:用"加强沟通"解决协作问题
"加强沟通"是一条无法执行的指令。沟通频率提到每天,问题依然存在,因为问题不是沟通不够,而是沟通之后没有决策产出。
有效的替代是:把沟通分成三类并各自绑定产出。同步型沟通(站会/周报)绑定"风险更新";决策型沟通(评审会)绑定"决议记录+责任人";协商型沟通(一对一)绑定"书面确认"。
3. 误区三:RACI 只填了字母,没填标准
RACI 矩阵是最容易被形式化的工具。填完一张表,每个格子都有字母,但没人知道"A(批准)"具体批准什么、什么情况下需要批准、多久内必须给答复。
我的做法是给每个接口加三列补充信息:交付物是什么、验收标准是什么、超时未响应怎么办。没有这三列,RACI 只是装饰。
4. 误区四:没有试点,直接全面铺开
流程优化最大的诱惑是"这个改动不复杂,直接全公司上吧"。我吃过这个亏。曾经一个审批流程简化方案,逻辑上完全成立,全面上线两周后收到大量投诉,不是因为流程本身有问题,而是因为某个边缘场景(跨法人主体的报销)在新流程下无法完成,而这个场景占总量不到 3%,试点时恰好没覆盖到。
全面上线后修复这个问题的成本,大约是试点阶段发现的 5-8 倍,因为涉及已经形成的操作习惯和已经沉淀的数据。
5. 误区五:只有上线指标,没有反弹监控
项目结项时指标很好看,三个月后回访发现大家又偷偷用回老办法。这种情况非常普遍。原因是流程优化往往没有同步改掉支撑老流程的激励机制和系统配置。旧表格还在共享盘里,旧审批入口还在系统里,老办法自然会有生存空间。
6. 误区六:把复盘开成责任追究会
一旦复盘开始追问"这是谁的责任",后续所有信息都会失真。我在项目里坚持一条规则:复盘只讨论系统、流程、权责、工具,可以讨论个人判断,但不做个人归因。违反这条规则的复盘,宁可不开。

四、专业判断逻辑:我判断一份实施计划能不能落地的四个标准
我在评审别人的实施计划,或者自查自己的计划时,会用四个标准来筛。这四个标准的共同点是:都能在一个小时内判断完,不需要看完整份文档。
1. 标准一:随便挑一个任务,能不能说清"交给谁、交什么、什么时候交"
我通常会随机挑三个任务,问计划制定者这三个问题。如果有一个答不上来,说明接口定义不完整。这不是吹毛求疵,计划的价值就在于提前把这些事想清楚,如果还要现场想,那这份计划就没完成。
判断依据很简单:跨部门项目里,一个模糊接口在后期变成问题的概率相当高,而修复一个已经爆发的问题,代价远高于提前定义。
2. 标准二:能不能画出关键路径,且路径上有跨部门的节点
如果关键路径全部在某一个部门内部,说明这个项目要么不需要跨部门,要么计划没识别出真正的依赖。我见过太多计划把跨部门依赖放在"并行任务"里,看起来不互相阻塞,实际上共享同一个人。
3. 标准三:有没有明确的升级规则
升级规则要具体到可操作:什么类型的问题、在多久未解决后、升级到哪一级、由谁负责发起。没有这条规则,所有争议都会卡在中间层。
我的经验是设置两级:一级是接口层,由双方指定的对接人在 2 个工作日内解决;二级是决策层,涉及资源、优先级、指标冲突时升级,由项目决策人 3 个工作日内给出结论。超过这个时限不答复,默认按提议方案执行,这条"默认通过"规则非常关键,它能防止问题被无限挂起。
4. 标准四:有没有"不做什么"清单
没有负面清单的计划,一定会在中途被不断塞进新需求。负面清单不需要很长,5-8 条就够,关键是写清楚"本轮不覆盖"和"下一轮再评估"的区别。

五、具体做法与数据观察:从 0 到 1 的六步路线
下面这六步是我目前使用的稳定结构。它们有先后顺序,但不是瀑布式,第 3 步之后随时可以回到第 2 步补充。
1. 第一步:把边界钉死(2-3 天)
用三个问题锁定范围:为什么现在做、做到什么程度算成功、本轮明确不做什么。第三个问题最容易被跳过,但它决定了项目的存活率。
把业务目标翻译成可验收结果时,避免"提升效率"这类表述。可验收的写法是:某个流程的平均处理周期从 X 天降到 Y 天;某个审批的返工率从 A% 降到 B%;某个交接点的等待时间从 M 小时降到 N 小时。
同时列出硬约束:预算上限、合规要求、系统能力边界、可用人力、不可挪动的时间窗口。这一步的意义是提前暴露不可能,而不是事后解释。
2. 第二步:画端到端流程,标出断点(3-5 天)
找一天时间,把参与方拉到一起,在白板或协作工具上画出从需求发起到最终交付的完整链路。不要画部门内部流程,只画穿越部门的连接线,跨部门优化的收益几乎全部来自这些连接线,而不是部门内部。
画完后标注三类问题:等待(东西交出去了,对方没接)、返工(东西被退回)、审批(中间有卡点)。我的经验是,等待造成的延误通常占总延误的一半以上,而大部分团队把注意力放在审批上。
优先级排序用三个维度相乘:影响面 × 可行性 × 依赖度(依赖越多越往后)。不要一开始就动最复杂的环节。
3. 第三步:定权责与治理规则(2-4 天)
这一步是跨部门项目区别于普通项目管理的地方。除了基本的 RACI,必须补上三件事。
第一,每个接口的验收标准。第二,争议解决的升级路径和时限。第三,沟通机制的分类,什么信息走会议、什么走文档、什么走一对一。
我在实际项目里发现,把"默认通过"规则写进计划后,项目平均决策等待时间显著下降,因为大家知道不回复等于同意,拖延不再是无风险策略。
4. 第四步:排里程碑与依赖(1-2 天)
先定交付物,再从交付物倒推里程碑时间点,最后填任务。顺序颠倒会导致里程碑变成"任务做完的时间",而不是"能验收的节点"。
把跨部门依赖单独列一张表,标出谁等谁、延迟影响面有多大。同时在系统里把它们显式建模成依赖关系,而不是靠人记。这就是工具发挥作用的地方,依赖关系如果只写在文档里,它就会在文档过期后消失。
以 PingCode 为例,它在这类中大型跨部门项目里的价值主要有三点。一是依赖关系可视化,跨项目、跨团队的阻塞关系能在同一视图里看到,不需要人工拼接多个表格;二是里程碑与工作项联动,变更一个上游任务时会提示下游影响,这在管理关键路径时非常实用;三是权限与视图分层,不同部门看到的是自己相关的部分,但底层数据统一,避免了"每个部门一份版本"的经典问题。
另外值得提到的两点:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,对数据不出内网有硬要求的组织适配度较高;同时它支持从 Jira 平滑迁移,对正在做国产化替代的团队来说切换成本相对可控。这一点在实施计划里的意义是,工具切换本身就是一个跨部门项目,迁移路径是否清晰,直接决定了流程优化能不能同步落地。
5. 第五步:试点与推广(试点 2-4 周,推广视规模而定)
试点场景的选择标准:痛点足够强(参与方有改善意愿)、边界足够清晰(不牵扯过多例外情况)、参与方足够配合(不是最难搞的部门)。
同时要刻意覆盖边缘场景。前面提到的报销问题,就是因为在试点设计时只考虑了主流程。我的做法是在试点前专门问一句:"哪些情况属于少见但一定会发生?"把答案全部纳入试点样本。
推广期真正的难点不是培训,是旧路径的清理。旧表格不删、旧入口不关,新流程就永远有一半人在用旧办法。推广清单里必须包含:旧工具下线时间、旧数据归档方式、切换后的过渡规则。
6. 第六步:度量、复盘与固化(持续)
度量至少覆盖四类:交付周期、质量、协作成本、业务结果。只测交付周期会掩盖质量下降,只测业务结果会掩盖团队消耗。
写进计划的每个优化项,都应该对应一个可量化指标和监控周期。我做的是结项后第 30 天和第 90 天各回访一次,用同一个指标口径对比。如果 90 天时指标回落超过初始改善幅度的三分之一,就需要复盘是流程问题还是支撑机制问题。
固化环节最容易漏掉的是系统配置和责任人。没有落到系统里的规则,最终一定会退化成习惯;没有指定责任人的规则,最终一定会失传。

六、不同情况下的行动建议
上面讲的是通用结构。但实际项目差异很大,我按四种常见情境给出不同的做法。
1. 情境一:项目刚启动,还没有任何计划
不要先写文档。先做三件事:找每个参与部门的负责人各聊 30 分钟,问清楚他们的真实痛点和资源底线;把端到端流程画出来,标出断点;把负面清单写出来。
这三件事做完,计划文档大约 2 小时就能成型。顺序对了,写文档是收尾动作,不是起点。
2. 情境二:项目已经推进但明显卡住
先做诊断,不要急着改计划。具体做法是把所有延期的任务拉出来,逐个归类:是任务本身难,还是等待对方,还是权责不清,还是资源被抽走。
如果归类结果是"等待对方"和"权责不清"占多数,问题在治理层,重排时间表没用。这种情况下最有效的动作是补上接口定义和升级规则,通常能在两到三周内看到明显改善。
3. 情境三:跨部门范围很大,涉及五个以上部门
不要试图开一次大会解决所有事。我的做法是分层:核心工作组控制在 5-7 人,负责决策;执行层按接口两两对接,负责交付;全体沟通只保留里程碑评审。
范围越大,越依赖书面化。因为口头信息的衰减和人数近似成正比。
4. 情境四:涉及系统切换或工具迁移
这种情况要把"流程优化"和"系统切换"当成两个并行项目来管,共享里程碑但不共享任务。原因是两者的风险类型完全不同:流程风险在组织接受度,系统风险在数据准确性和功能完整性。
迁移类项目的额外建议是:先做一轮数据映射和差异清单,再做迁移演练。差异清单能提前暴露哪些流程在新工具里需要重新设计,这往往比迁移本身更耗时。选择迁移方案时,把"历史数据可追溯性"和"权限模型是否支持现有组织结构"作为硬性评估项,而不是附加项。

七、不同情况下的取舍
所有实施计划本质上都是取舍的结果。下面是我认为最需要主动做决定的四组取舍。
1. 取舍一:速度 vs 覆盖面
想让更多人参与,就得花更多时间协调;想快,就得缩小范围。我的建议是前两轮迭代优先速度,先在一个可控范围内跑通并拿到结果,用结果去说服更多部门,比一开始就拉所有人进来更快。
判断依据很直接:跨部门项目最大的成本是协调成本,而协调成本随参与方数量增长得比线性更快。
2. 取舍二:标准化 vs 灵活性
流程优化的目标通常是标准化,但过度标准化会牺牲特殊场景的处理能力。我的做法是把流程分成主干和分支:主干必须统一,分支允许各部门在明确边界内自定义,但自定义内容必须报备。
报备这个动作很关键,它既保留了灵活性,又防止分支变成暗箱。
3. 取舍三:系统管控 vs 人工判断
把规则写进系统能保证执行,但会降低应对异常的弹性。我的经验是:高频、规则明确、争议少的环节强管控;低频、需要判断、涉及利益的环节保留人工节点,但要求留痕。
全流程强管控听起来很美,实际上会导致大量绕过系统的行为,反而让数据失真。
4. 取舍四:短期指标 vs 长期能力
项目结项时拿出的指标是短期成果,但真正有价值的是组织是否沉淀了跨部门协作的方法。这两者在资源有限时是冲突的,花时间写文档、做培训、固化规则,短期指标会受影响。
我的判断是:如果这个项目类型未来半年内还会再做一次,就值得投入固化;如果是一次性项目,就把重心放在短期交付。不要对所有项目都追求同样的沉淀深度。

八、一页纸实施计划清单
最后给一份可以直接拿去用的清单。我自己的项目都用这个结构开局,通常控制在两页以内。以下是纯文本示例,可以直接复制到协作工具里作为模板骨架。
项目名称:
项目目标(可验收表述):
本轮不做什么(5-8 条):
硬约束(预算/合规/系统/人力/时间):
关键里程碑:
里程碑1 , 交付物 , 验收人 , 目标日期
里程碑2 , 交付物 , 验收人 , 目标日期
跨部门接口表:
接口 , 交付方 , 接收方 , 交付物 , 验收标准 , 超时处理
权责:
决策人:
执行负责人:
各接口对接人:
升级路径:接口层 2 个工作日 → 决策层 3 个工作日 → 默认通过
依赖与风险:
关键依赖(谁等谁):
高影响风险及应对:
假设条件(若不成立需重排):
沟通节奏:
同步型(周报/站会), 产出:风险更新
决策型(评审会), 产出:决议记录+责任人
协商型(一对一), 产出:书面确认
试点与推广:
试点范围与选择理由:
试点覆盖的边缘场景:
推广时的旧路径清理项(下线时间/归档方式/过渡规则)
度量:
交付周期指标:
质量指标:
协作成本指标:
业务结果指标:
回访节点:结项后 30 天 / 90 天
这份清单真正有用的地方不在内容本身,而在于它强迫你在开工前把"不做什么""超时怎么办""谁拍板"这三类问题写下来。绝大多数失败的实施计划,缺的都是这三样。
1. 关于清单使用的两点提醒
第一,不要一次填满。第一次填的时候,接口表和风险项留空是正常的,随着沟通推进逐步补齐。一份看起来很空的清单,比一份填得很满但全是猜测的清单更有价值。
第二,清单必须放在所有人能访问的地方,且有明确的更新责任人。如果它只是你电脑里的一个文件,那它就在事实上已经作废了。放在协作平台上的另一个好处是,接口和依赖可以被结构化建模,变更时系统会自动提示受影响的下游任务,这比人工核对可靠得多。

九、收尾:实施计划的终点不是项目上线
回到最开始那个例子。那个卡了三周的跨部门项目,最后我没有重排时间表,而是做了一件事:把 11 个任务的接口逐个写清楚,谁交给谁、交什么、什么标准、超时怎么办、卡住了找谁。花了大概两天。之后两周内,7 个卡住的任务有 6 个恢复推进。
所以我的核心判断是:跨部门实施计划的成败,取决于它有没有把"协作"当作需要被设计的东西,而不是当作理所当然会发生的东西。任务和时间是结果,接口和权责才是原因。
从 0 到 1 做流程优化,最大的价值也不只是那个流程被优化了,而是组织因此获得了一种能力,下次再有跨部门的事,大家知道该怎么开始。
如果你正准备启动类似项目,我的建议是接下来 48 小时做三件小事:找每个参与部门负责人聊 30 分钟,问清资源和底线;画出端到端流程并标出所有部门间的连接线;写出第一版"不做什么"清单。这三件事做完,你会发现计划文档反而变得很容易写。
如果你已经卡住了,先别改计划。把所有延期任务归类,看看有多少是"等待对方"和"权责不清"。如果是多数,那么你要补的不是时间表,是接口定义和升级规则。
常见问题解答(FAQ)
1. 跨部门实施计划从0到1,第一步应该先做什么?
我接到一个跨部门流程优化项目,老板让我两周内出实施计划。以前我上来就排甘特图,结果各部门说排期冲突、接口没人认。我现在想知道第一步到底该先定目标还是先画流程?
先别排甘特图,先做“边界+成功标准”工作坊。召集核心部门负责人,用三问锁定:为什么做、做到什么程度、明确不做什么。把业务目标翻译成可验收指标,比如审批周期从5天降到2天、返工率从15%降到8%、接口争议升级次数每月少于3次。同时列出硬约束:预算、合规、系统改造、人力、时间。
判断依据:如果目标无法用一个数字或一个可验收结果描述,说明范围还没收住;如果“不做什么”列不出来,后期一定范围蔓延。产出一页纸项目章程,所有部门确认后再进入流程盘点。
2. 跨部门流程优化时,接口没人负责、权责不清怎么办?
我们项目会上大家都说配合,会后一到交接环节就互相推。我发消息问谁确认,经常没人回,最后变成我一个个催。我怀疑不是态度问题,是权责没设计好,但不知道怎么落地。
把接口责任写成可追踪的RACI表,但不要只停留在“谁负责”。每个跨部门交接点必须明确四件事:谁执行、谁批准、谁必须被咨询、谁只需知会。更关键的是定义争议升级路径:一线协商超过24小时未决,升级到双方主管;主管超过48小时未决,升级到项目发起人。
判断依据:如果一个问题反复在群里问“这个谁定”,说明决策权没写清;如果所有问题都上升到老板,说明升级阈值和授权不够。建议把接口责任放进项目计划,每个里程碑都标注唯一负责人,而不是部门名。
3. 跨部门实施计划怎么排里程碑,才能不被各部门排期拖死?
我做计划时习惯先填时间表,结果技术说没资源、业务说等测试、法务说合规要审,关键路径全乱了。我想知道从0到1的项目到底该先排交付物还是先排日期,依赖冲突怎么处理。
先定义交付物,再倒排里程碑,最后才填日期。列出每个交付物的完成标准、上下游依赖、唯一负责人。用关键路径找“谁等谁”,把跨部门依赖标成硬依赖和软依赖。硬依赖必须进主计划,软依赖进风险清单。
资源承诺不能只靠口头,要求各部门给出投入比例和冲突处理规则,比如同一资源被两个项目争抢时,按公司级优先级或项目发起人裁决。判断依据:如果里程碑没有明确交付物和验收人,它就只是日期;如果关键路径上出现未承诺资源,计划大概率延期。每周更新一次依赖和风险,RAID清单中风险、假设、问题、依赖分开记录。
4. 流程优化试点成功后,怎么推广才不反弹?
我们在一个部门试点新流程,数据看起来不错,但一推广到其他部门就有人说忙、不会用、还是老办法快。我不想最后变成试点一阵风,想知道推广期到底该做什么。
试点成功不等于推广成功,推广期要做变更管理和固化。先设对照指标:试点前后周期、返工率、协作成本、业务结果。推广时按“场景相似度”分批,不要一次性全铺。每批配培训、模板、FAQ和过渡期规则,明确新旧流程切换时间和例外审批。
判断依据:如果推广后两周内使用率低于70%,或例外申请超过20%,说明门槛太高或利益冲突没解决。把有效做法固化到制度、SOP、系统配置和责任人,并设30天、60天、90天复盘节点。复盘追系统改进,不追个人责任;没有固化的优化通常三个月内反弹。
核心关键词
文章包含AI辅助创作:实施计划怎么做?跨部门团队流程优化:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/304005
读者评论
最有共鸣的是“接口没被定义成可管理的对象”这句。我经历过类似项目,任务表排得很漂亮,结果两个部门对“数据可用”理解完全不同,来回退了三次。后来补上交付标准和验收人,问题就少多了。计划确实不是排期,是先把交接点讲清楚。
不太认同“留白30%”这个比例,感觉有点拍脑袋,不同项目差异很大。但文章说计划越完整越容易掩盖不确定性,这个判断是成立的。我评审计划时也常发现,排得越满的,真正风险反而看不到。关键是要有重排机制,而不是留多少白。
升级规则和“默认通过”那条最实用。我们项目最大的问题就是考核指标冲突没人拍板,一个接口问题能挂三周。后来定了两级升级和超时默认执行,争议处理速度快了一倍。不过前提是决策层真认这条规则,否则写了也是摆设。
