我在过去八年里评审过、救火过、也亲手推倒重来过几十份项目计划。最让我印象深刻的不是某个特别离谱的失败案例,而是一次内部复盘:我把 20 个延期项目的计划文档全部摊在会议桌上逐份比对,结果其中 17 份的格式完整度可以打到 8 分以上,该有的 WBS 有、该有的甘特图有、该有的风险登记册也有。它们依然延期了,而且延期得毫无悬念。
这件事让我彻底改变了对"项目计划管理方法大全"这类命题的看法。真正决定计划能不能落地的,从来不是你收集了多少种方法、下载了多少套模板,而是有没有人真正对某个交付物负责、有没有人真正知道自己在等谁、偏差出现时有没有人知道该走哪条路。这篇文章不谈方法崇拜,只谈怎么选、怎么用、怎么验证。
一、先给结论:计划管理失效的根因,很少是"没有模板"
先把结论摆出来,后面所有内容都是对这三条结论的展开和验证。如果你时间有限,只读这一节也能带走可用的判断。
1. 结论一:计划失效的第一现场是"责任与依赖",不是"格式"
我梳理过一份并不严谨但足够说明问题的样本:把过去三年我参与复盘的 20 个延期项目拿出来,逐项标注它们的首要失效原因。结果是,格式类问题(文档缺失、图表不规范、模板不统一)只占很小一部分,真正致命的是责任与交付物不清、依赖关系漏记这两项,合计超过六成。
这两项有一个共同特征:它们在文档上看不出来。一份格式完美的计划表里,某一行任务写着"完成接口联调",负责人一栏填了某个名字,看上去无懈可击。但真正的问题是,这个人是不是真的知道接口对面的团队什么时候给他东西?他有没有权限推动对方?他不知道。表格看不出来。
更具体地说,"责任不清"通常表现为三种形态:任务有人名但没有可验收的交付物;交付物有定义但没有人对它的完成质量负责;多个任务指向同一个交付物,导致重复劳动或相互等待。这三种形态都不会因为换了更漂亮的模板而消失。
2. 结论二:方法没有优劣,只有适配边界
瀑布、敏捷、看板、关键链、混合式,这些方法被反复排进"大全"榜单,但它们之间的关系不是"先进替代落后",而是"不同约束条件下的不同解法"。把一个需求每周都在变的互联网产品团队按瀑布方式管理,会得到一份永远在改的甘特图;把一个强合规、强审计的工程交付团队改成纯敏捷,会在验收环节遭遇灾难。
我自己的判断习惯是先问四个问题,再谈方法:需求稳定吗?交付节奏要求多快?团队规模和分布如何?有没有外部合规或审计约束?四个答案基本就能锁定方法区间,比读十篇方法介绍更有效。
3. 结论三:落地清单要绑定检查点,不要绑定知识点
我见过太多"项目计划管理清单",里面写的都是知识点:"要做好风险管理""要加强沟通""要明确里程碑"。这类句子的问题在于不可执行,没人知道"做好"的判定标准是什么,也没人知道做没做到的分界线在哪。
有效的清单必须绑定检查点,也就是绑定"什么时间、谁、检查什么、不通过怎么办"。比如不写"要明确责任",而是写"每个工作包的负责人在评审会上能用自己的话说出交付物名称和验收标准,说不出来就不通过规划评审"。这就是检查点和知识点的区别。

二、背景与真实场景:一个 90 人研发团队的计划是怎么失真的
抽象结论需要落到具体场景才有说服力。下面这个案例来自我参与过的一个约 90 人的研发组织,做的是企业级软件交付,同时服务多个客户。它的计划管理不是"没有做",而是"每一步都做了一点,但每一步都差一点",最终整体失真。
1. 立项阶段:目标被写成一句正确但无法验收的话
他们在立项文档里写的目标是"年内完成平台化改造,提升系统稳定性和交付效率"。这句话完全正确,也完全无法验收。什么叫平台化改造完成?稳定性提升多少算提升?交付效率用什么口径衡量?没有答案。
结果就是项目进行到第七个月时,业务方认为"核心模块还没迁移,不算完成",技术方认为"关键依赖已经解耦,已经完成"。双方都不算错,因为最初的立项文档没有给出排除项,也没有给出验收标准。这类争议的根源在项目启动的第一周就埋下了。
2. 规划阶段:WBS 变成任务搬运
他们的 WBS 是从上一版计划复制过来的,只改了项目名和几个日期。拆解层级停留在"模块,功能"两层,单个工作包的工期动辄三到五周,负责人写的是团队名而不是人名。
这种拆法带来两个后果。第一,无法估算,三到五周的工作包没人能给出可信区间;第二,无法指派,写"后端组负责"和写"张三负责",前者意味着没人负责。所以到了执行期,所有偏差都只能靠项目经理一个人去追问。
3. 执行阶段:周会变成汇报会
他们的周会固定 90 分钟,流程是每个人轮流说"我这周做了什么、下周打算做什么"。会议结束时没有人能说清楚:当前最大的阻塞是什么、哪些依赖没有到位、需要谁做什么决策。
我旁听过一次,全场 90 分钟里只有 8 分钟涉及"需要帮助"和"需要决策"。剩下的时间都在同步那些已经写在任务系统里的信息。周会的价值不在同步进度,而在暴露偏差和现场决策,这一点被完全浪费了。
4. 收尾阶段:复盘变成追责会
项目收尾时他们开了一次复盘会,前 40 分钟在讨论"到底是谁的原因导致延期"。会议结束后没有产出任何可执行的改进项,也没有任何人对改进项负责,所以下一个项目重复了完全相同的路径。
我后来跟他们提了一个很具体的要求:复盘会只允许讨论事实和改进项,不允许讨论归因和责任;每个改进项必须有负责人和复查日期,且必须在下一个项目的中期评审上被检查一次。制度一改,复盘才真正开始产生价值。

三、拆解六个常见误区:它们共同制造了"计划很美、落地很难"
误区之所以叫误区,是因为它们看起来都像是对的。我下面拆的六条,每条我都亲眼见过有人理直气壮地执行,并且失败。
1. 误区一:把"方法大全"当选择标准
很多团队选方法的逻辑是"哪种方法讲的人多、文档多、工具支持好,就用哪种"。这个逻辑在采购场景下成立,在项目管理场景下不成立。
正确的顺序是:先看约束,再看节奏,最后才看工具。如果一个团队有强制的阶段门评审和外部审计要求,那么无论敏捷多流行,它的主干流程都必须是阶段门式的,敏捷只能嵌在阶段内部。反过来做,验收时会付出极大代价。
2. 误区二:把甘特图当计划本身
甘特图是一种可视化表达,它擅长展示时间和依赖,不擅长展示责任和验收标准。我在多份计划文档里看到过:甘特图做得非常漂亮,但旁边的责任矩阵是空的,风险清单是空的。
一个可用的判断标准是:如果甘特图里某一条任务延期三天,你能不能立刻说出"谁会受影响、谁需要做决策、需要什么信息"。说不出来,说明这张图只是时间线,不是计划。
3. 误区三:把 RACI 当签字表
RACI 的四个字母是负责、批准、支持、知会。我见过大量 RACI 表格的用法是:把所有人往格子里填一遍,然后归档,从此不再看。这种做法的问题在于,RACI 里最关键的字段其实是"A",批准人。
如果一件事没有人能拍板,那么讨论就永远不会收敛。我在审查 RACI 时只问两个问题:这件事谁最终拍板?这个人在不在这个会议室里?两个问题能筛掉大半形同虚设的 RACI。
4. 误区四:把敏捷当不写计划的借口
敏捷不是不要计划,而是把计划的时间尺度缩短、把调整频率提高。冲刺计划会本身就是计划活动,产品待办列表的排序本身就是优先级决策,评审会的反馈本身就是基线更新。
真正会出问题的是那种"我们不写计划,我们拥抱变化"的团队。通常半年之后你会发现,他们没有基线、没有验收标准、没有可复盘的对比依据,每次发布都在救火。
5. 误区五:把工具当方法论
这是我最常遇到的一类误判。团队花了大量精力选平台、配工作流、做权限体系,然后把"工具上线"当成"管理升级完成"。实际上工具只是载体,它无法替你决定谁是批准人、什么算完成、变更走什么审批。
我判断工具是否真正产生价值,只看一个信号:团队在讨论冲突时,是否会用系统里的数据作为依据,而不是靠各自印象。如果讨论依然停留在"我记得上周应该好了",那工具只是换了个地方存放任务。
6. 误区六:把风险登记册当合规摆设
风险登记册最常见的失败形态是:条目写得很全,但每一条都没有触发条件、没有应对人、没有复查日期。这样的清单在风险真正发生时毫无作用,因为没人知道什么时候该启动应对。
我要求每条风险至少写清三件事:触发条件(什么信号出现说明它正在发生)、第一动作(发生后第一个小时内做什么)、责任人。写不出这三件事的风险,说明它其实不是一个风险,而是一种情绪。

四、专业判断逻辑:用四个维度先锁定方法区间
这一节给你一套可以直接在会议白板上画的判断逻辑。它的目标不是选出"最好的方法",而是快速排除掉明显不适用的方法,把讨论范围缩小到两三个候选。
1. 四个诊断维度
第一个维度是需求稳定性。需求在项目周期内的变化频率和幅度如何?如果每个月都有超过 20% 的范围调整,瀑布式的固定基线就是自欺欺人。
第二个维度是交付节奏要求。业务方需要多久看到一次可用的产出?一个月一次、一个季度一次,还是不确定?交付节奏要求越快,计划的粒度就必须越细。
第三个维度是团队规模与分布。10 人以内的团队靠口头同步可以运转得不错,超过 50 人之后,非正式沟通的覆盖率会断崖式下降,必须有显式机制补位。
第四个维度是外部约束强度。是否存在合同约定、行业监管、审计要求、阶段门评审或其他第三方的强制检查节点。约束越强,方法选择的自由度越小。
2. 方法选择矩阵
把四个维度的答案组合起来,可以得到下面这张矩阵。它不追求理论完备,只追求"在真实会议里能在十分钟内给出结论"。
| 方法 | 适用条件 | 最小落地动作 | 最常见误用 |
|---|---|---|---|
| 瀑布 + 关键路径 | 需求稳定、交付物清晰、有阶段门或合规要求 | 维护关键路径清单,识别零浮动任务 | 在需求高频变化的环境里强行冻结基线 |
| 敏捷 Scrum | 需求变化快、需要快速验证、团队 5-9 人为单元 | 待办列表排序 + 冲刺计划 + 评审复盘 | 只做每日站会,不做评审和复盘 |
| 看板 + 精益 | 持续流工作、运维支持、需求来源多样且不可预测 | 限制在制品数量,显式标注阻塞原因 | 不设上限,看板退化成任务墙 |
| 关键链 + 缓冲管理 | 资源冲突严重、多项目并行、瓶颈资源稀缺 | 识别瓶颈资源,设置项目缓冲与接驳缓冲 | 把缓冲当成可随意消耗的额外工期 |
| 混合式(阶段门 + 迭代) | 大型组织、软硬件结合、交付物分层 | 明确哪些层级走阶段门,哪些走迭代 | 两套机制并行却没人说明边界 |
3. 中大型组织的常态是混合式
我接触过的 100 人以上组织里,几乎没有一个是纯粹的单方法运行。它们的实际形态往往是:项目层走阶段门评审,团队层走迭代节奏,交付层走关键路径。这不是骑墙,而是因为组织里同时存在不同性质的工作。
真正会造成混乱的不是混合本身,而是混合的边界没有说清。比如一个需求变更,是走团队内部的迭代调整就够了,还是必须触发阶段门评审?这个问题没有明确答案时,团队会自行判断,判断不一致就会产生冲突。
4. 决策顺序:先约束,再节奏,再工具
我把判断顺序固定成三步。第一步看外部约束,如果有强制节点,主干流程必须先满足它;第二步看交付节奏,节奏决定计划粒度和同步频率;第三步才选工具,工具是用来承载流程的,不是用来定义流程的。
反过来做,先选工具再倒推流程,是绝大多数"工具上线了但管理没变"的根源。工具配置完成后,团队会本能地适应工具的限制,而不是适应业务的需要。

五、案例与数据观察:一个 120 人组织的工具迁移与流程重建
下面这个案例是我参与时间最长的一次落地,也是我认为最有参考价值的一次。它涉及一个约 120 人的研发组织,从工具迁移切入,最终带动了整个规划流程的重建。
1. 团队背景与三个硬约束
这个组织有 120 余人,分 9 个小组,同时服务 4 条产品线。他们原有三个硬约束:第一,部分客户要求代码与项目数据必须存放在自有环境内;第二,需要通过内部信息安全审计,涉及权限分级与操作留痕;第三,已有一套运行多年的研发管理系统,积累了数千个工作项和历史数据,迁移不能中断业务。
这三个约束直接决定了工具选择区间:必须支持私有化部署、必须有细粒度权限与操作审计、必须支持从既有系统的平滑迁移。这也是我在评估时最先排除一批候选方案的原因。
2. 为什么选择迁移而不是叠加新工具
团队内部最初有两种声音:一种主张在原有系统上继续扩展,另一种主张引入新平台。主张扩展的理由是迁移成本高、风险大。主张引入的理由是原有系统在多团队依赖管理和权限分级上已经接近瓶颈。
我给出的判断依据是一个很简单的事实:他们的核心痛点不是功能不足,而是协同颗粒度过粗。跨团队依赖在原有系统里只能靠人工备注表达,无法自动关联、无法统计阻塞时长、无法在依赖方变更时自动提醒。这类结构性缺陷靠扩展功能解决不了。
最终他们选择了 PingCode 作为承载平台。选择它的关键理由有三个:支持私有化部署,满足客户与审计的双重要求;支持从既有系统平滑迁移,历史工作项和关联关系可以保留;在跨项目依赖管理、需求到交付的链路打通上,能力覆盖了他们最痛的部分。对于需要国产替代且规模在百人以上的组织,这个选择路径是值得参考的。

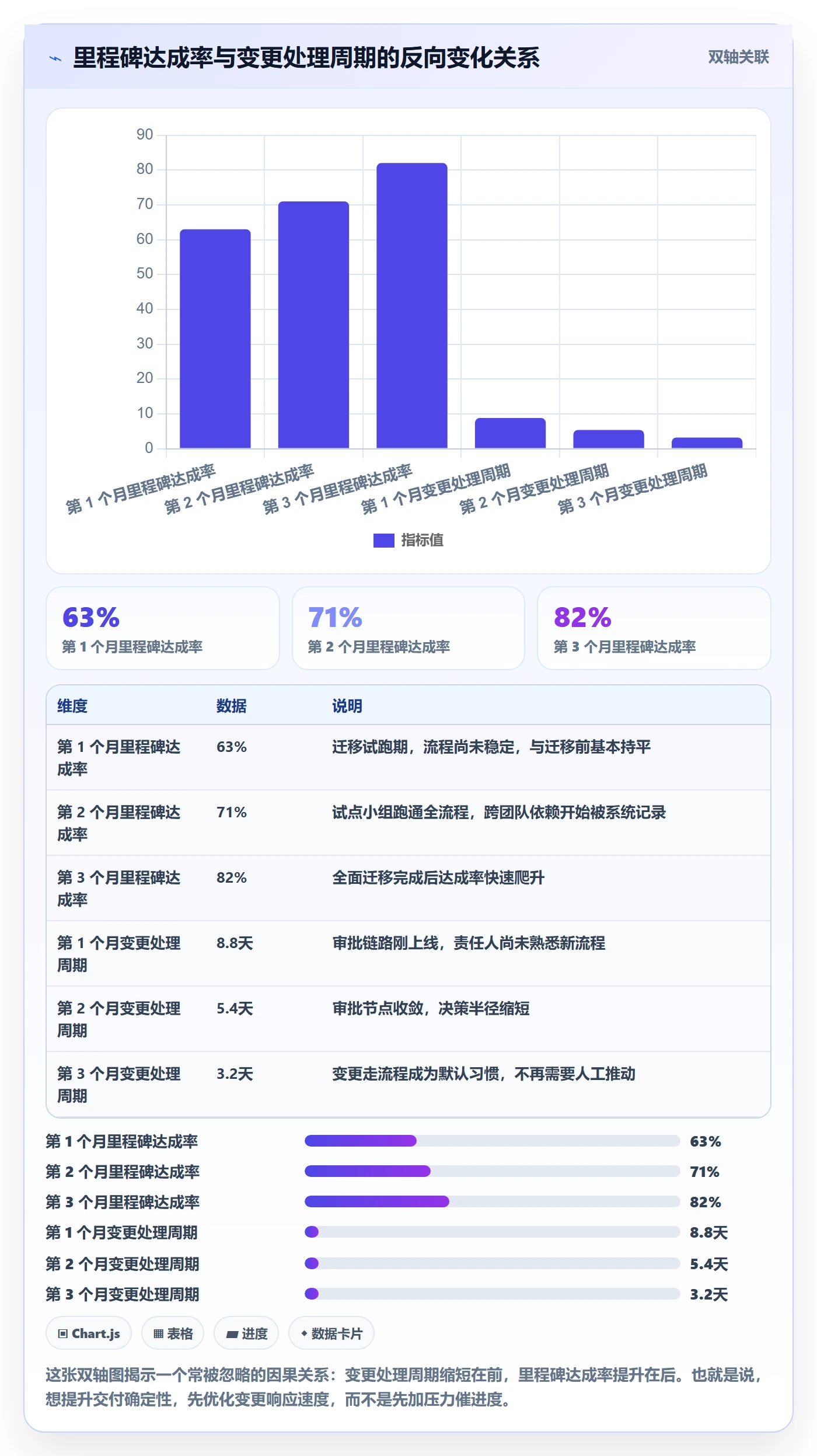

3. 90 天落地节奏与指标变化
他们的落地节奏是:第 1 个月完成环境搭建、权限模型设计和迁移试跑;第 2 个月选了一个 30 人规模的试点小组完成全流程跑通;第 3 个月分两批完成其余小组的迁移和培训。

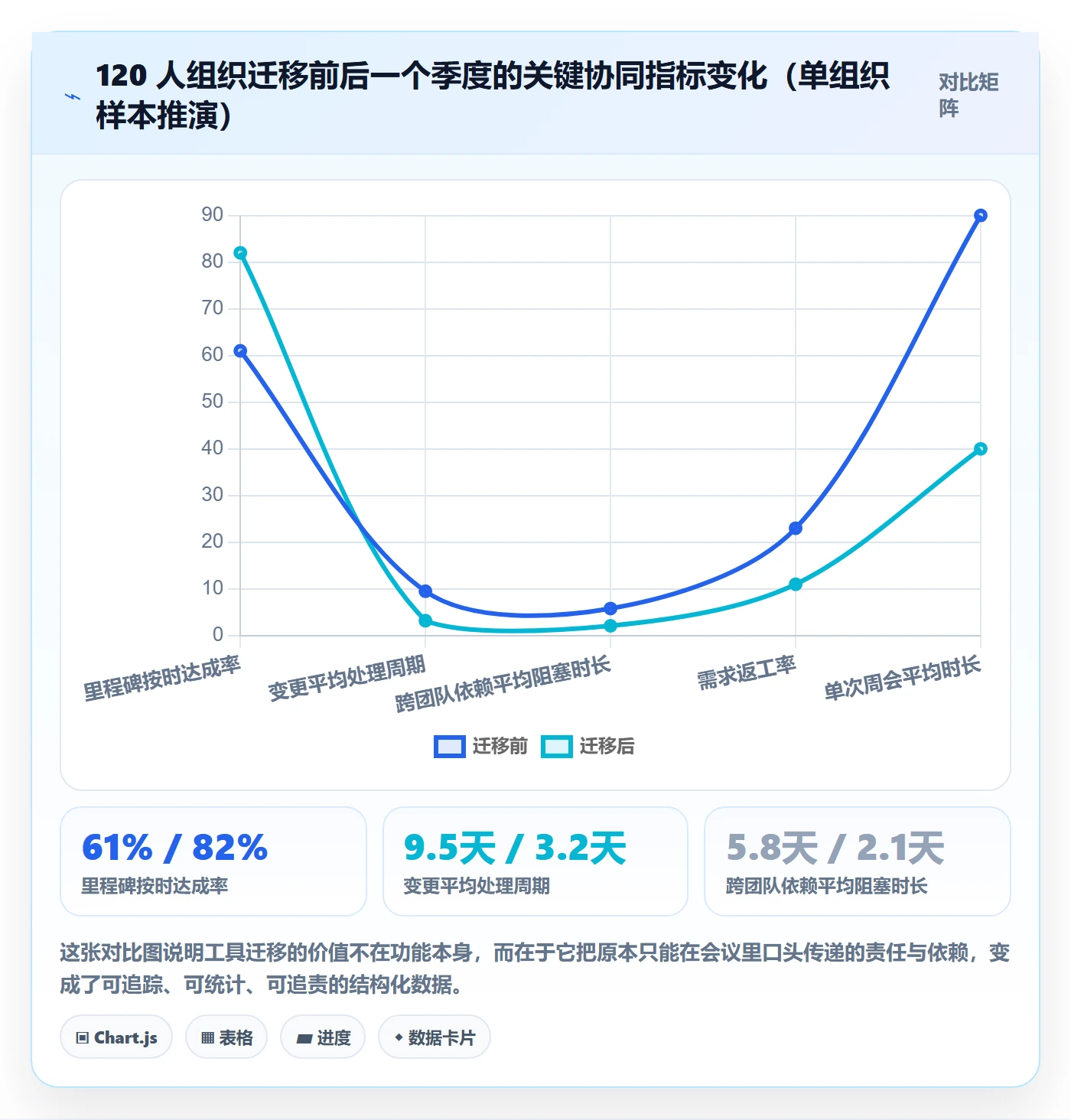

下面是迁移前后一个完整季度的观察数据。需要说明的是,这组数据来自我参与时的过程记录与平台内统计口径,属于单组织样本推演,不能代表行业基准,也不应被直接套用到其他团队。
| 指标 | 迁移前 | 迁移后 | 口径说明 |
|---|---|---|---|
| 里程碑按时达成率 | 61% | 82% | 按季度内到期里程碑统计 |
| 变更平均处理周期 | 9.5 天 | 3.2 天 | 从提交变更申请到完成审批决策的中位天数 |
| 跨团队依赖平均阻塞时长 | 5.8 天 | 2.1 天 | 依赖项标记阻塞到解除的平均时长 |
| 单次周会平均时长 | 90 分钟 | 40 分钟 | 固定例会实际用时 |
| 需求返工率 | 23% | 11% | 已进入开发后因需求理解偏差返工的比例 |
4. PingCode 适配什么、不适配什么
我必须说清楚一个边界:这类平台的能力上限和组织自身的管理成熟度高度绑定。它把跨团队依赖可视化之后,如果团队依然不愿意在系统里标记依赖,数据就是空的。
它真正适配的场景是:组织规模在百人以上、存在多团队并行、有私有化或合规要求、需要从既有系统迁移且不愿中断业务。它在跨项目依赖追踪、需求到交付的链路贯通、权限分级与审计留痕上的表现,明显优于轻量协作工具。
它不太适配的场景也要讲清楚:10 人以内的初创团队,用这类平台会显著增加配置和维护负担,一个共享任务列表可能就够了;流程尚未稳定、需求还在频繁试错的早期团队,过早引入重流程工具会把探索空间压得过窄。


六、项目成员视角的规划流程优化六步闭环
前面的判断和案例解决的是"选什么、为什么",这一节解决"具体怎么做"。我把它整理成六步闭环,每一步都写清输入、动作、输出、检查点,目的是让一线成员能直接拿去用。
1. 第一步:目标与范围确认
输入是业务目标、成功标准和边界条件。动作是把它们翻译成三份东西:范围说明、排除项清单、验收标准。排除项最容易被跳过,但它恰恰是后续争议的主要来源。
输出是可签署的范围基线。检查点是:任何一个项目成员能否用一句话说出"这个项目不做什么"。说不出来,说明范围确认没做完,不要进入下一步。
2. 第二步:工作分解与交付物清单
输入是范围说明。动作是按交付物而不是按活动来拆解,拆到"单人可完成、可验收、工期在 2 人天以内"的工作包。这个粒度不是理论最优,而是我实践下来最能兼顾管理成本和可控性的区间。
我通常用一套命名规范来强制交付物可识别,避免写成像动词清单一样的任务流。
工作包命名规范(示例)
[模块]-[交付物类型]-[版本或范围]
例:
支付模块-接口文档-v1.2
支付模块-单元测试报告-全量
用户中心-数据迁移脚本-历史数据
不合格的命名:
做接口(没有交付物类型,无法验收)
优化性能(没有范围,无法判定完成)
联调(是活动不是交付物)
输出是 WBS 和工作包清单。检查点是:每个工作包是否都能回答"交付物是什么、谁验收、验收标准是什么"。三个问题有一个答不上,就退回重拆。
3. 第三步:依赖关系与工期估算
输入是工作包清单。动作是识别两类依赖:内部依赖(团队内前后置关系)和外部依赖(跨团队、跨部门、外部供应商、审批环节)。外部依赖是漏记重灾区,我建议单独建一张表管理。
工期估算我推荐用三点估算给区间,而不是给单点。乐观值、最可能值、悲观值三者算出期望值和波动范围,再根据项目性质决定预留多少缓冲。
输出是依赖清单、里程碑清单和关键路径。检查点是:关键路径上的任务是否都已被识别,且每条外部依赖是否都有关联责任人和承诺时间。
4. 第四步:责任分配与协同接口
输入是工作包和角色清单。动作是建立责任矩阵,同时明确三个接口:谁给我输入、我给谁输出、出问题时找谁升级。
我在这里坚持一个原则:工作包的负责人必须是人名,不能是团队名或角色名。团队名看起来更灵活,实际上等于无人负责。如果确实需要多人协作,那就再拆一层,拆到每个人头上。
输出是责任矩阵和升级路径。检查点是:每个工作包是否有唯一负责人,且该负责人是否知道自己的升级路径。
5. 第五步:资源、预算与约束确认
输入是人力、预算、设备与外部条件。动作是把它们显式化成资源计划、约束清单和假设条件。假设条件这一项特别重要,因为大量项目风险本质上都是假设被推翻。
比如"假设第三方接口在第三周前可联调",这就是一条假设。如果它被推翻,整个进度计划都要重排。把假设写出来,等于提前标记了风险的引爆点。
输出是资源计划、约束清单、假设条件清单。检查点是:每条假设是否有验证时间和验证人。没有验证安排的假设,就是埋在地下的雷。
6. 第六步:风险、变更与沟通基线
输入是风险清单、变更规则和沟通需求。动作是建立三份基线文档:风险登记册、变更流程、会议节奏表。这三份东西共同构成了项目的"运行协议"。
变更申请单必填字段(示例)
变更内容:一句话描述改什么
变更原因:业务驱动 / 缺陷修复 / 外部约束
影响范围:涉及的需求、模块、里程碑
工期影响:增加或减少的人天
成本影响:金额或资源占用变化
风险影响:是否引入新风险
审批人:最终决策人(唯一)
决策时限:提交后 N 个工作日内必须给出结论
输出是基线版本和运行协议。检查点是:变更从提交到决策是否有明确时限,超时是否有默认处理规则。没有时限的变更流程,等于没有流程。

七、落地清单:五组可勾选的检查项
这一节是可以直接复制到文档里的检查清单。它的设计原则是:每一项都能被判定为"是"或"否",不写无法验证的表述。五组清单分别对应项目的五个时点。
1. 第一组:启动前清单
| 检查项 | 判定标准 |
|---|---|
| 项目目标是否可验收 | 能用一句话说出"完成时,谁能看到什么结果" |
| 排除项是否明确 | 列出至少三条明确不做的内容 |
| 成功标准是否量化 | 至少一项可测量的指标及目标值 |
| 关键干系人是否确认 | 业务方、技术方、验收方三方均有明确代表 |
| 成员是否知道自己的角色 | 每位成员能说出自己的交付物名称 |
2. 第二组:规划中清单
| 检查项 | 判定标准 |
|---|---|
| 工作包粒度是否可估算 | 单个工作包工期不超过 2 人天 |
| 工作包负责人是否到人 | 负责人字段为人名,无团队名或角色名 |
| 依赖关系是否记录 | 内部依赖和外部依赖分别成表 |
| 工期是否给出区间 | 使用三点估算或明确给出上下限 |
| 缓冲是否显式预留 | 缓冲量有明确数值和用途说明 |
3. 第三组:执行前对齐清单
| 检查项 | 判定标准 |
|---|---|
| 里程碑是否全体确认 | 每个里程碑有明确日期和验收人 |
| 风险与假设是否公开 | 全员可见,且每条有触发条件和应对人 |
| 升级路径是否清楚 | 每位成员能说出遇到阻塞时找谁 |
| 会议节奏是否确定 | 明确会议频率、时长、议题范围和产出 |
| 变更流程是否落地 | 有申请入口、审批人、决策时限 |
4. 第四组:执行中检查清单
| 检查项 | 判定标准 |
|---|---|
| 周会是否围绕偏差 | 会议内容以偏差、阻塞、决策为主,占比超过一半 |
| 阻塞是否有时长记录 | 每个阻塞项有标记时间和解除时间 |
| 变更是否走流程 | 抽样检查变更记录,无口头变更直接执行的情况 |
| 风险是否定期更新 | 风险登记册在最近两周内有过更新 |
| 进度数据是否可信 | 抽查三个已完成任务,实际完成与系统状态一致 |
5. 第五组:收尾复盘清单
| 检查项 | 判定标准 |
|---|---|
| 目标是否达成 | 对照启动时的验收标准逐条核对 |
| 偏差原因是否量化 | 每类偏差有具体人天或天数数据支撑 |
| 改进项是否到人 | 每项改进有负责人和复查日期 |
| 流程是否有增删决策 | 明确下次保留什么、删除什么、新增什么 |
| 复查是否被执行 | 下一个项目中期评审时核对上次改进项 |

八、如何验证"流程优化"真的有效
流程优化最容易陷入的困境是"感觉变好了,但说不清好在哪"。这一节给出一套可验证的指标体系,分为过程指标和结果指标两层。
1. 过程指标:先看行为有没有变
过程指标衡量的是团队行为,它比结果指标更早显现变化。里程碑按时达成率、会议决策闭环率、风险关闭率、变更处理周期是我最常用的四个。
其中我特别看重"会议决策闭环率",也就是会议产生的行动项中,在约定时间内完成的比例。这个数字低于 70% 时,说明会议在消耗时间但没有产生推进力,需要先解决决策机制问题。
2. 结果指标:再看交付有没有变
结果指标衡量的是交付质量与业务效果,包括交付质量缺陷率、范围偏差率、预算偏差率、验收一次通过率。
需要提醒的是,结果指标有明显滞后性,通常在流程调整后一到两个完整交付周期才会显现。过早用结果指标评价流程改动,容易得出错误结论,也容易让团队放弃本来正确的调整。

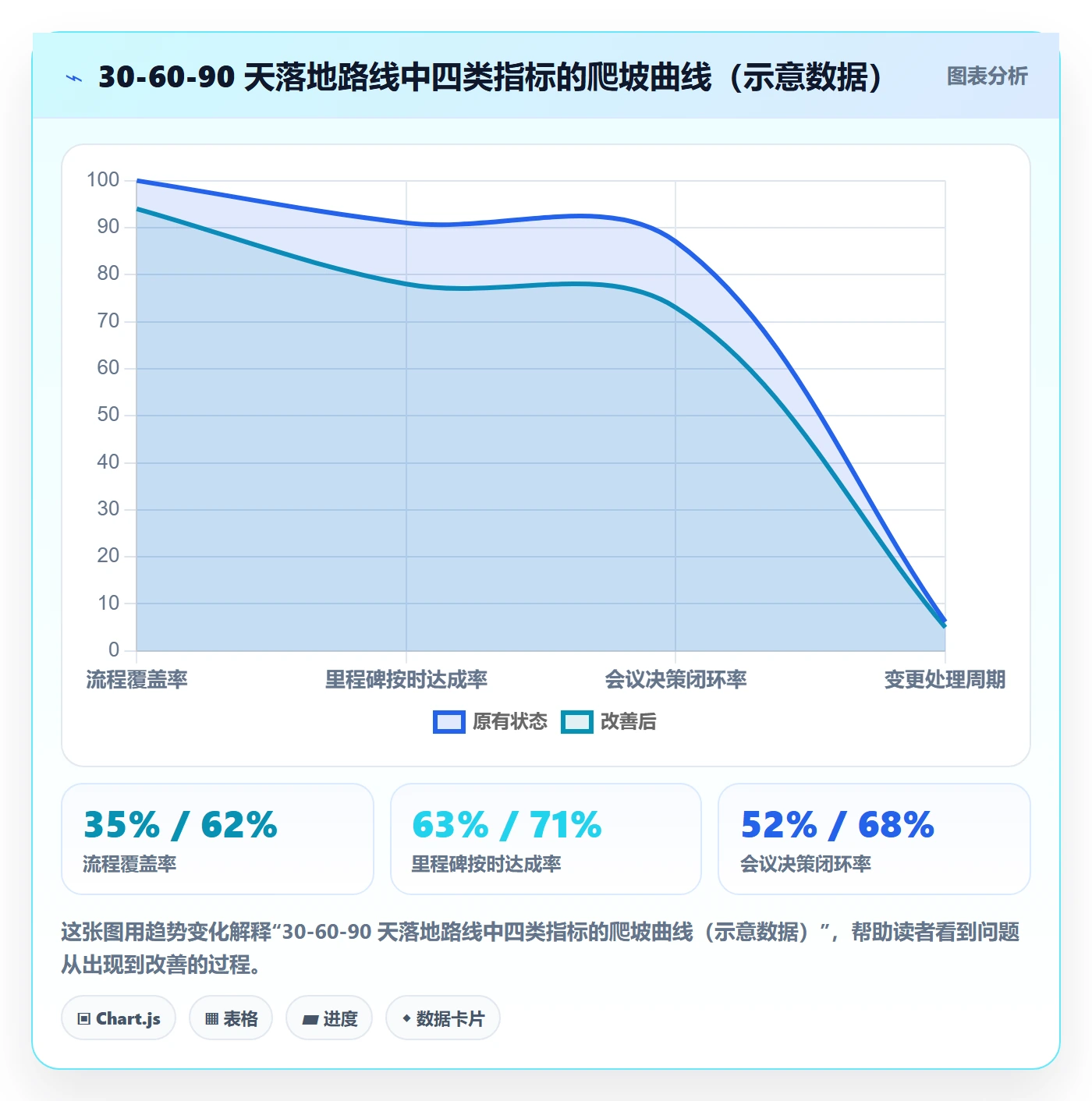

3. 30-60-90 天落地路线
第 1 个月的目标是统一语言:统一工作包命名、统一责任矩阵格式、统一变更流程、统一定义"完成"的标准。这个月不要追求指标提升,追求的是全组织用同一套词汇描述同一件事。
第 2 个月的目标是单点试点:选一个 20-30 人的小组完整跑通一个交付周期,收集摩擦点和例外情况。这个阶段的产出是一份"哪些规则在实际中被绕过"的清单,比任何指标都宝贵。
第 3 个月的目标是固化最小流程:把试点验证有效的规则固化,把无效或过重的规则删掉,然后分批推广。我反对一次性全组织推行的做法,失败率太高且难以定位问题。

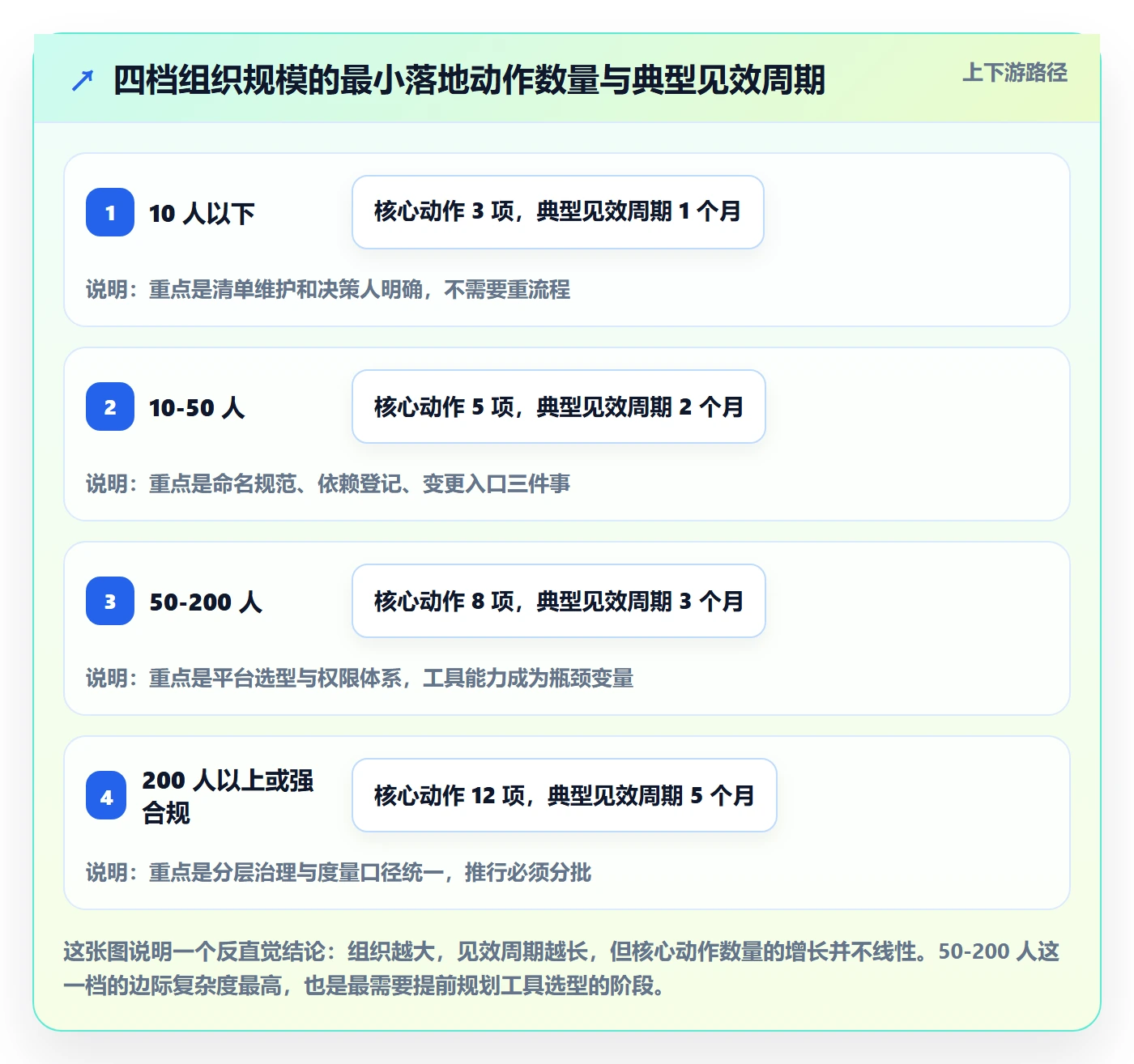

九、不同情况下的行动建议
方法建议如果不分场景,基本等于没建议。下面按组织规模分四档,每档给出最小动作和首要解决的问题。
1. 十人以下团队
这个规模不要引入重流程。最小动作是三件事:一份共享的工作包清单、一个每周固定 15 分钟的偏差同步、一个明确的"谁是决策人"。工具用一个共享看板就够,重点是清单要维护,不要让它烂掉。
2. 十到五十人团队
这个规模开始出现跨小组依赖,需要引入结构化机制。最小动作是:统一工作包命名规范、建立外部依赖登记表、把周会改为偏差与决策导向、明确变更申请入口。
工具上可以选择轻量到中量级平台,重点是支持依赖关联和变更记录,而不是功能越多越好。
3. 五十到两百人团队
这是工具选型最关键的一档。跨团队依赖管理、权限分级、项目群视图、数据统计能力都会成为刚需。这时如果平台能力不足,管理层会失去对全局的可视性,只能靠层层汇报,信息损耗会非常严重。
如果同时存在私有化部署要求、历史系统迁移需求、国产替代要求,那么像 PingCode 这类面向中大型组织的平台就进入了合理选择区间。它们的核心价值不在单个功能,而在于把跨项目依赖和交付链路打通,让管理决策有数据基础。
4. 两百人以上或强合规组织
这个规模需要考虑的是治理结构而非工具功能。最小动作包括:建立分层评审机制(项目级、项目群级、组织级)、统一度量口径、明确流程变更的审批权限、建立流程健康度的定期审查。
这一档最容易犯的错误是"一次改革覆盖全组织"。我的建议永远是先在一个事业部或一条产品线跑通,形成可复制的模板,再分批推行。

十、不同情况下的取舍
所有管理决策本质上都是取舍。这一节列出五组最常见的两难,并给出我的判断倾向和适用边界。
1. 规范化与灵活性的取舍
规范化带来可预测性,灵活性带来响应速度,两者在不同阶段的价值不同。我的判断倾向是:在交付确定性不足时优先规范化,在方向尚未验证时优先灵活性。
判断信号很简单:如果团队频繁出现同样的延期原因,说明规范化不足;如果团队频繁因为流程等待而错过市场窗口,说明规范化过度。
2. 工具统一与团队自治的取舍
统一工具的好处是数据可比、依赖可追踪、管理层可视;代价是部分团队会感到束缚。我倾向在核心链路(需求、开发、测试、交付)上统一,在辅助环节(文档、知识库、白板)上允许自治。
完全放任自治会导致依赖数据断裂,完全统一会引发隐性抵制,团队会把真实工作放在系统外,反而制造更严重的信息失真。
3. 私有化部署与 SaaS 的取舍
如果存在客户合规要求、数据出境限制或内部安全审计要求,私有化部署基本是必选项,没有太多讨论空间。如果不存在这些约束,SaaS 的运维成本更低、升级更快。
我见过一些团队在没有硬约束的情况下选择了私有化,结果运维负担超出预期,反而拖慢了流程优化进度。所以这个取舍的判断依据应该是约束是否存在,而不是哪种方式听起来更安全。
4. 度量与度量疲劳的取舍
度量能暴露问题,但过多度量会让团队把精力花在优化数字上。我的经验是:同时有效的度量指标不超过六个,且每个指标都要有明确的使用场景,它是用来做决策的,还是用来做预警的。
如果一个指标连续两个季度没有引发任何决策或行动,就应该把它从看板上撤掉。留着不用,只会增加阅读成本。
5. 快速迭代与稳定基线的取舍
迭代速度快意味着基线变动频繁,而基线频繁变动会让长期依赖方难以配合。我的判断是:对外承诺的部分要有稳定基线,对内探索的部分允许快速迭代,两者必须在计划里明确分开标注。
把两者混在一起是最危险的做法,对外承诺的内容被当作可随意调整的探索项,最终会演变成交付信任问题。
十一、结语:从收藏清单到跑通一次完整闭环
回到最开始那个问题:为什么格式完整的计划依然会失败?因为计划管理的本质不是文档工作,而是把模糊的协作变成明确承诺的过程。模板只能承载承诺,不能产生承诺。
这篇文章如果只留一句话,我希望是这句:项目计划管理的水平,不体现在你收集了多少种方法,而体现在偏差出现时,团队需要多久才能找到该负责的人和该走的路径。这个时间越短,管理水平越高。
如果你打算现在就做点什么,我建议按这个顺序来,不要贪多:
- 先做一件事:把当前项目的范围说明补上排除项和验收标准,本周内完成。
- 再做一件事:抽查十个工作包,看负责人是不是人名,不是人名就改过来。
- 然后做一件事:把外部依赖单独列一张表,写上对方承诺时间和联系方式。
- 接着做一件事:给变更流程加一个决策时限,超时自动升级。
- 最后做一件事:下次复盘只讨论改进项,不讨论归因,并给每项安排复查日期。
这五件事不需要工具、不需要预算、不需要全员培训,一个项目经理在一周内可以全部启动。它们能覆盖我在样本里看到的约六成延期原因。
至于工具,它应该在你把流程想清楚之后再选,而且选择依据必须是约束条件和协同颗粒度,不是功能清单长度。规模在百人以上、有私有化与迁移要求的组织,可以认真评估像 PingCode 这类面向中大型企业的平台;小团队则没必要过早引入重流程工具。顺序错了,再好的工具也救不了计划。
常见问题解答(FAQ)
核心关键词
文章包含AI辅助创作:项目计划管理方法大全:项目成员项目规划流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302964
读者评论
作为项目经理,最认同“责任与依赖比格式更致命”。我们延期也常因工作包停在团队层级,没人对交付物验收负责。文章给的检查点思路比模板清单实用,尤其是让负责人现场复述交付物和验收标准。不过样本量只有20个项目,结论有参考性,仍需结合自身组织验证。
从研发负责人角度,四个诊断维度很有用。需求稳定性、节奏、规模、外部约束确实比盲目追敏捷或瀑布更实际。文章对甘特图、RACI、工具误区的拆解也到位,但部分图表是示意数据,不能当行业基准。落地时建议先小范围试点责任矩阵和依赖清单。
复盘会那部分很真实。只谈事实和改进项、给负责人和复查日期,才能避免追责会。漏斗图说明损耗在拆解和指派环节,也提醒我重新检查WBS粒度和责任人。文章可执行性强,但方法适配仍需管理者先明确批准人和验收标准,否则换工具也没用。
