阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

过去三年我参与过二十多家企业的项目管理流程诊断,绝大多数管理者第一次找我时问的都是同一句话:“有没有什么工具能让我们项目不再延期?”但真正翻完他们的阶段计划、会议纪要和指标报表后,我发现延期从来不是工具问题,而是阶段计划、流程规范和关键指标这三件事根本没有连成一条闭环。阶段计划只排了时间没设决策点,流程规范只写了审批没写谁负责,关键指标只堆了数字没有触发动作。这三者一旦脱节,再好的项目管理平台也只是把混乱记录得更整齐。

这篇文章不打算复述 PMBOK 或 PRINCE2 的教科书定义,而是从管理者视角,把阶段计划、流程规范、关键指标三段拆成一套可以直接落地的治理系统。我会给出阶段门的四问法、九类关键指标的预警设计、五阶段骨架的准入准出标准,以及一家 400 人企业 90 天改造的真实观察。读完之后,你应该能判断自己的阶段计划到底缺了哪一环,以及下一步该先动哪里。

一、核心结论:阶段计划的本质是治理系统,不是排期表

先给结论,省得看到一半才发现方向不对。阶段计划的真正价值不在于“什么时候做完”,而在于“什么时候必须做决策”。一张漂亮的甘特图只能告诉你任务排到了哪天,而阶段门告诉你的是:这个阶段该不该继续投钱,该不该换负责人,该不该砍掉一半范围。这两件事的价值量级完全不同。

1. 三个反常识判断

第一个判断:阶段计划的颗粒度越细,管理成本越高,但决策质量不一定提升。我见过一家 SaaS 公司把阶段计划拆到两周一个里程碑,结果每周都在开对齐会,项目经理 60% 的时间花在更新排期上,真正的风险反而没人跟踪。

第二个判断:流程规范不是越严越好,而是越“可例外”越好。规范的意义在于把重复决策标准化,把例外决策升级到合适层级。如果所有事情都要走同一条审批流,规范就从治理工具变成了组织负担。

第三个判断:关键指标不是越多越全面越好。指标的价值取决于它能否在偏差发生时触发一个明确动作。如果某个指标连续三个月没人因它做过任何决定,那这个指标就该删掉。这个判断听起来激进,但在实际治理中非常有效。

2. 阶段计划的四层价值

我把阶段计划的价值分成四层。最底层是进度可见性,让团队知道现在在哪;第二层是资源协调,让跨部门知道什么时候需要谁;第三层是风险前置,让管理者提前看到拐点;最高层是决策触发,让组织知道什么时候该继续、调整、暂停或终止。

大部分企业的阶段计划只做到第一层和第二层,第三层靠项目经理的经验硬扛,第四层几乎空白。这也是为什么很多项目明明排期没变,最后却突然失控,因为没有人被明确安排在某个时点做“要不要继续”的决策。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

二、真实场景:为什么大多数企业的阶段计划会失效

抽象讲理念容易,我们直接看四个真实场景。这四个场景我在不同企业反复见到,几乎可以当成阶段计划失效的典型切片。

1. 场景一:甘特图精美,但没人看

一家做企业服务的公司,项目经理用工具把任务排到日级别,依赖关系清清楚楚。但每月管理评审会上,业务负责人只问一句话:“这个项目现在风险大不大?”项目经理答不上来,因为甘特图不显示风险,只显示时间。

问题的本质是:排期表回答的是“何时做”,管理者关心的却是“现在该不该担心”。两者之间缺了一个翻译层,这个翻译层就是阶段门和关键指标。

2. 场景二:阶段门变成盖章会

另一家制造企业有完整的阶段划分,每个阶段结束都要开评审会。但评审会流程是:项目经理汇报进度,各部门签字,会议结束。没有人问过“如果不继续会怎样”,也没有人有权说“停”。

这种阶段门我称之为“盖章门”。它消耗了大量会议时间,却没有产生任何真实决策。判断一个阶段门是否有效,最简单的标准是:过去一年里,它有没有否决或调整过任何一个项目?如果没有,它就不是阶段门,只是例会。

3. 场景三:指标虚设,无人行动

第三家公司的指标看板做得很漂亮,进度偏差、成本偏差、缺陷数都有。但我问负责人:“上个月进度偏差超过 15% 的有几个项目?你们做了什么?”他沉默了。指标存在,但没有阈值,没有触发动作,也没有人负责响应。

指标一旦不与动作绑定,就会在三个月内自然死亡,团队发现看板上的红色数字没人管,就不再认真填数据,数据质量随之下滑,看板彻底失效。这是一个自我强化的负循环。

4. 场景四:工具与流程脱节

第四家公司上了项目管理平台,但因为流程规范没有同步更新,团队在线下用微信群同步进度,在平台里补录状态。结果平台数据和真实情况差了半个月,管理者看到的永远是历史。

这类问题的根源不是工具不好,而是流程规范没有定义“什么数据在什么时点由谁录入”。工具只是流程的载体,流程没定义清楚,工具就会被架空。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

三、拆解常见误区:九个反复出现的坑

下面九个误区,我在不同规模、不同行业的公司里都见过。它们不是理论问题,而是实际治理中的高频故障点。每一条我都配了一个反例和一个纠正动作,方便你对照自己的情况。

1. 误区一:把阶段计划当成排期表

反例:把 WBS 拆到任务级别后就认为阶段计划完成,不设阶段门、不定义交付物验收标准。纠正动作:每个阶段结束必须产出一份决策纪要,明确继续、调整、暂停或终止,并指定唯一决策人。

2. 误区二:阶段划分照抄标准模板

反例:直接套用五大过程组,不管项目类型是研发、交付还是市场活动都用同一套阶段。纠正动作:按项目风险特征调整阶段数量和长度,高风险项目阶段要短、阶段门要密。

3. 误区三:阶段门只有审批没有决策

反例:阶段门会上每个部门签字,但没有人对“是否继续”负责。纠正动作:每个阶段门指定一个唯一的 Go/No-Go 决策人,其他人只提供输入,不参与拍板。

4. 误区四:指标追求全面

反例:一份看板列了四十多个指标,管理者每周只看前三个。纠正动作:按管理层级分层设计指标,高管层不超过 8 个,项目层不超过 15 个,每个指标必须有明确响应人。

5. 误区五:流程规范等于审批堆叠

反例:一次需求变更要过五级审批,团队为了赶进度绕过流程私下改。纠正动作:按变更金额或影响范围分级,小变更由项目经理批,大变更才上升到治理委员会。

6. 误区六:变更管理失控

反例:需求变更只口头沟通,不评估对进度和成本的影响,项目末期才发现范围膨胀了 40%。纠正动作:任何变更都要记录影响评估,纳入基线对比,变更率本身作为一个关键指标。

7. 误区七:复盘流于形式

反例:项目结束后开一次复盘会,写一份文档存档,下一个项目照样踩同样的坑。纠正动作:把复盘结论提炼成可复用的检查项,写入下一阶段的规范文档,并指定责任人跟踪改进项落地。

8. 误区八:工具替代流程

反例:以为上了项目管理平台流程就规范了,结果工具里的数据没人维护。纠正动作:先定义流程和数据录入责任,再选工具,工具只做流程的载体和自动化加速器。

9. 误区九:PMO 变成警察

反例:PMO 只做合规检查和报表汇总,业务团队把 PMO 当成负担。纠正动作:PMO 的考核指标应该包含“帮助业务规避了多少风险”和“减少了多少重复协调”,而不是“收集了多少份周报”。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

四、专业判断逻辑:阶段门设计的三条原则

阶段门是整个治理系统的枢纽。设计得好,它就是组织决策的节拍器;设计得差,它就变成审批负担。我总结出三条原则,这三条在实战中反复验证有效。

1. 原则一:每个阶段门必须回答四个问题

这四个问题是:目标是否仍然成立?已完成交付物是否达到准入标准?剩余风险是否在可接受范围内?继续投入的资源是否有更优替代方案?只要有一个问题答不上来,这个阶段门就不应该放行。

这四问法的价值在于把模糊的“进度汇报”转换成结构化的决策输入。我建议把四个问题写进阶段门评审模板,每个问题必须有明确回答人和回答依据,不能空泛。

2. 原则二:准入准出标准要可验证

很多企业的阶段门标准写的是“需求文档完成”“测试通过”,但什么叫“完成”、什么叫“通过”,没有量化定义。可验证的标准应该像这样:需求文档完成 = 需求评审会通过且变更冻结;测试通过 = 严重缺陷为零,遗留中低级缺陷不超过 X 个并已排期。

标准不可验证,阶段门就无法真正拦住不该继续的项目。可验证性不是追求完美数字,而是追求“团队对是否达标没有歧义”。

3. 原则三:决策权必须唯一

这是最容易被忽视的一条。阶段门如果采用集体决策,最后往往变成谁都不负责。我建议每个阶段门指定一个唯一决策人,通常是项目发起人或业务负责人,其他人只提供专业输入。

唯一决策人并不意味着独裁,而是明确责任。当项目出问题时,能追溯到是谁在某个阶段门做了继续投入的决定。这种可追溯性是治理成熟度的重要标志。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

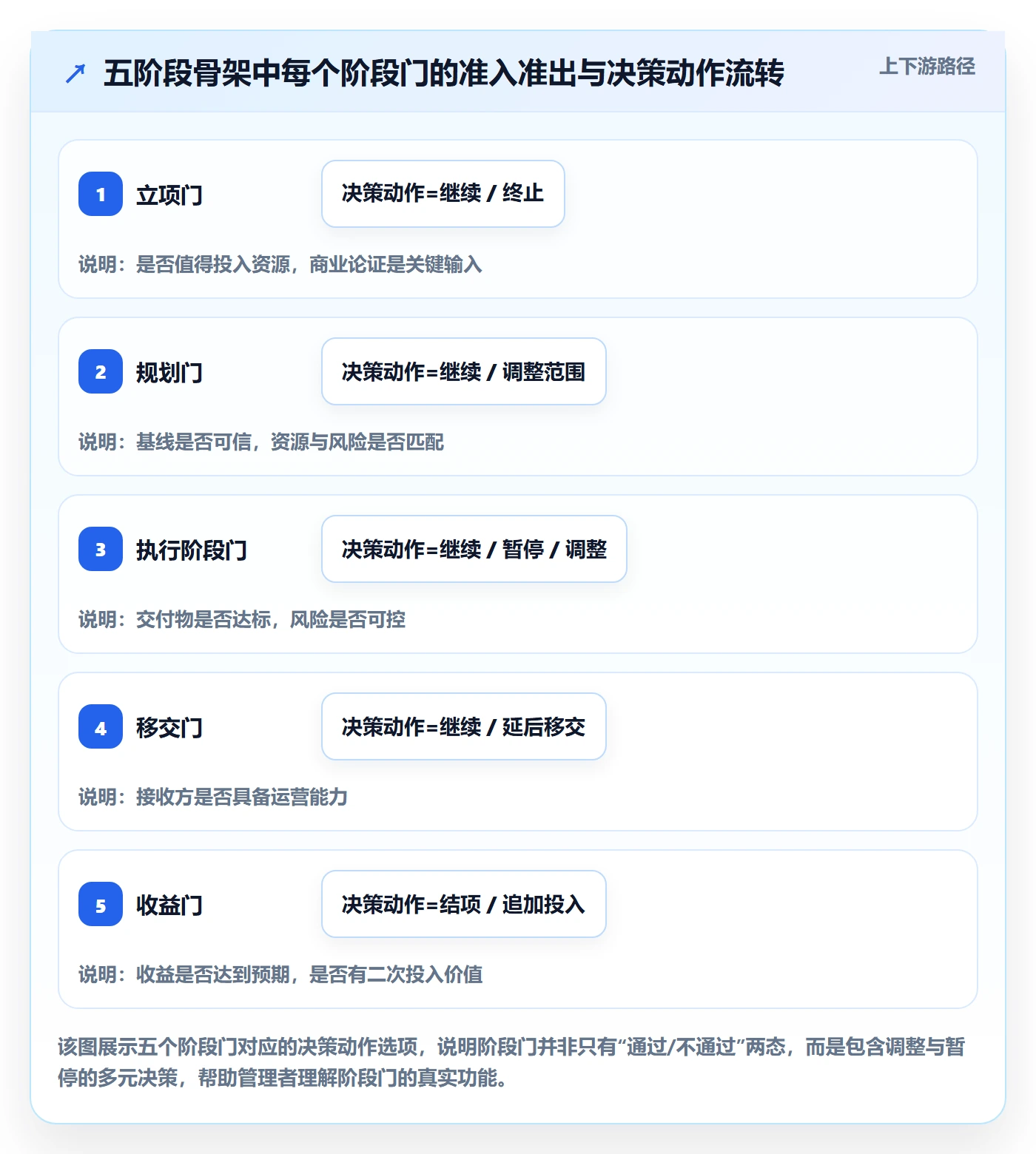

五、五阶段骨架:从启动到收益的完整设计

阶段数量不是越多越好,我建议中大型企业采用五阶段骨架。这个骨架在很多行业都适用,关键是把每个阶段的输入、输出、决策人和准出标准定义清楚。

1. 启动与立项阶段

输入是业务需求或机会描述,输出是立项决议、初步商业论证、核心干系人清单和顶层目标。准出标准是商业论证通过、目标可衡量、预算与资源初步确认。决策人通常是业务负责人或投资决策委员会。

2. 规划与基线阶段

输入是立项决议,输出是 WBS、里程碑计划、资源与预算基线、风险登记册、沟通计划。准出标准是所有基线经评审通过且变更冻结,关键风险已有应对方案。决策人是项目发起人。

3. 执行与监控阶段

输入是规划基线,输出是可交付成果、周报、变更记录、问题清单、质量报告。准出标准是核心交付物通过验收、遗留问题已闭环或明确移交。决策人是项目经理与阶段门评审人。

4. 收尾与移交阶段

输入是已验收交付物,输出是移交文档、培训记录、运维交接单、知识库条目。准出标准是接收方签字确认、支持流程已就绪。决策人是运营负责人。

5. 收益评估阶段

输入是上线后的运营数据,输出是收益评估报告、偏差分析、改进项清单。准出标准是收益指标与预期对比已完成、改进项已排入下一周期。决策人是业务与财务共同参与。

阶段 核心输入 核心输出 准出关键标准 决策人
启动与立项 业务需求、机会描述 立项决议、商业论证 目标可衡量、预算初步确认 业务负责人
规划与基线 立项决议 WBS、里程碑、预算基线、风险登记册 基线评审通过、变更冻结 项目发起人
执行与监控 规划基线 交付物、周报、变更记录 核心交付验收、遗留问题闭环 项目经理与评审人
收尾与移交 已验收交付物 移交文档、培训记录 接收方签字、支持流程就绪 运营负责人
收益评估 上线后运营数据 收益评估报告、改进项 收益对比完成、改进项排期 业务与财务

这张表的重点不是照抄,而是提醒你每个阶段都必须有明确的准出标准和唯一决策人。如果某个阶段的标准写不出可验证的表述,说明这个阶段实际上没有被治理,只是被排了期。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

六、九类关键指标:让阶段计划变成可量化管理

关键指标是阶段计划的仪表盘。我把企业项目治理常用的指标分成九类,每类给出定义思路、使用场景和预警动作建议。注意:所有阈值必须结合企业历史数据和项目类型校准,以下数字仅为示例,不要直接照搬。

1. 进度类指标

核心指标是里程碑达成率和进度偏差率。里程碑达成率 = 按期完成里程碑数 ÷ 计划里程碑总数。进度偏差率 =(实际完成时间 − 计划完成时间)÷ 计划完成时间。预警动作建议:里程碑达成率连续两个周期低于 80% 时,启动阶段门复查。

2. 成本类指标

核心指标是成本偏差率和预算消耗率。成本偏差率 =(实际成本 − 预算成本)÷ 预算成本。预算消耗率 = 已消耗预算 ÷ 总预算。当预算消耗率显著快于进度完成率时,说明效率在下滑,需要立即分析原因。

3. 范围类指标

核心指标是需求变更率和范围膨胀率。需求变更率 = 变更需求数 ÷ 初始需求数。范围膨胀率 =(最终范围 − 初始范围)÷ 初始范围。变更率超过约定阈值时应触发变更评审,而不是默默接受。

4. 质量类指标

核心指标是缺陷逃逸率和返工率。缺陷逃逸率 = 上线后发现缺陷数 ÷ 总缺陷数。这个指标比单纯统计缺陷数量更有价值,因为它衡量的是质量把关是否有效,而不是缺陷绝对数量。

5. 风险类指标

核心指标是高风险项关闭率和风险暴露值。高风险项关闭率 = 已关闭高风险数 ÷ 识别高风险总数。风险暴露值 = 风险发生概率 × 影响程度。当暴露值超过阈值时,需要升级到治理委员会。

6. 变更类指标

核心指标是变更响应周期和变更审批通过率。响应周期越长,说明流程越慢;通过率异常高,说明审批可能只是形式;通过率异常低,说明前期评估不足。

7. 干系人类指标

核心指标是干系人满意度、关键决策参与率、沟通响应及时率。这类指标难以精确量化,但可以通过结构化调研或关键事件记录获得相对靠谱的观察。我建议每季度做一次关键干系人访谈,而不是靠主观判断。

8. 收益类指标

核心指标是收益达成率和投资回收周期。收益达成率 = 实际收益 ÷ 预期收益。这个指标通常在项目上线后 3,12 个月才能评估,但必须在立项时就明确衡量口径,否则后期无法评估。

9. 组织能力类指标

核心指标是流程遵从度、知识库沉淀率、复盘改进项落地率。这类指标反映的是组织长期治理能力,短期看不明显,但长期决定企业能否把项目管理从“靠人”变成“靠体系”。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

七、流程规范落地:角色、会议、模板、变更、工具

前面讲了阶段和指标,这一章讲落地机制。流程规范的核心是让人知道“谁在什么时候做什么决定”,而不是把所有事情都塞进审批流。

1. RACI 与决策权设计

RACI 模型适合用来明确角色:谁负责执行(R)、谁最终负责(A)、谁需要被咨询(C)、谁需要被通知(I)。每个阶段门必须有且只有一个 A,这是避免责任稀释的关键。我见过太多企业把 A 写成“项目管理委员会”,结果谁都不负责。

2. 会议节奏设计

建议的会议节奏包括:立项会(每项目一次)、阶段门评审(每阶段一次)、周会(每周一次,控制在 30 分钟内)、月度治理会(每月一次)、复盘会(项目收尾时)。会议不是越多越好,而是每个会议必须有明确决策产出。

衡量会议是否有效的标准很简单:如果某个会议连续三次没有任何决策产生,就应该取消或合并。会议室里最稀缺的资源不是时间,而是注意力。

3. 模板与文档设计

核心模板包括:一页纸项目计划、风险登记册、变更申请单、阶段门决策纪要、收益评估报告。模板的设计原则是“一页纸原则”,任何一个模板如果超过两页,说明信息密度不够,需要重新设计。

4. 变更与例外管理

变更管理必须分级。建议按影响范围分级:小变更(影响单个阶段、预算影响低于 5%)由项目经理审批;中变更(影响多个阶段或预算 5%,15%)由发起人审批;大变更(影响项目目标或预算超过 15%)由治理委员会审批。分级的目的不是控制,而是让合适层级做合适的决定。

5. 工具如何服务流程

工具选择必须服务于流程,而不是反过来。选型前先问:这个工具能不能支持阶段门管理、指标看板、变更分级和权限控制?如果只能做任务排期,那它就不是项目管理平台,只是任务工具。

我在为中大型企业做选型建议时,通常会提到 PingCode。它主要服务中大型企业及 100 人以上组织,支持阶段门配置、需求与缺陷管理、指标看板、变更审批流等治理要素,同时支持私有化部署,对有数据合规要求的企业比较友好。

另外一个常见需求是从既有平台迁移。PingCode 支持从 Jira 平滑迁移,包括工作项、字段映射和历史数据迁移,这在国产替代场景中是一个实操优势。不过我要强调:工具迁移只是手段,治理体系的迁移才是目的。如果阶段门和指标设计没有梳理清楚,换工具只会把旧问题带进新系统。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

八、案例观察:一家 400 人企业的 90 天改造

下面这个案例来自我参与的一家 400 人规模的企业服务公司。改造前他们的典型问题是:项目延期率高、阶段门形同虚设、指标看板没人看。整个改造分三个月推进,我按阶段给出具体动作和观察结果。

1. 第 1 个月:诊断与统一语言

第一个月只做两件事:诊断现有流程和数据,统一管理语言。我们访谈了 12 位项目经理、6 位业务负责人,梳理出五类高频失效点,并定义了“阶段门”“准出标准”“变更分级”等基础术语。这一步看似简单,但却是后续所有动作的基础。很多企业跳过这一步直接上工具,最后发现大家对同一个词的理解完全不同。

2. 第 2 个月:试点阶段门与指标看板

第二个月选了两个项目做试点。核心动作是为这两个项目配置阶段门评审模板、定义准入准出标准、指定唯一决策人,并设置 6 个关键指标和预警阈值。第一个月试点结束时,阶段门平均决策周期从原来的一周以上缩短到 2 天,风险项提前识别率提升明显。

试点的关键不是追求完美,而是在小范围内暴露问题,然后快速迭代。我们在试点中发现了指标过多、模板过长两个问题,第三周就做了精简。

3. 第 3 个月:复盘、固化与规模化

第三个月把试点经验固化成正式流程规范,包括阶段门模板、指标清单、变更分级规则、会议节奏。同时开始向 8 个在建项目推广。推广阶段的重点是培训与陪跑,PMO 每周做一次一对一辅导,而不是发一份文档就完事。

三个月结束后,这家企业的里程碑达成率从 72% 提升到 89%,项目经理行政耗时占比从 45% 降到 22%。这两个数字背后是流程与工具的配合,而不是单纯的工具升级。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

九、不同情况下的行动建议

阶段计划与流程规范没有万能模板,不同规模、不同成熟度的企业需要不同的推进策略。下面按企业规模给出建议。

1. 50 人以下团队

这个阶段的重点是轻量化。阶段划分不要超过三个阶段,阶段门用一页纸决策纪要即可,关键指标控制在 5 个以内,会议以周会为主。此阶段最大的风险是把流程做重,压垮本来就紧张的人力。

2. 50,200 人企业

这个阶段开始需要明确角色和指标。建议采用四阶段骨架,引入 RACI 但不必过度细化,指标扩展到 8,10 个,开始做变更分级。这个规模的企业通常已经有多个项目并行,需要关注项目组合层面的资源协调。

3. 200,1000 人企业

这是治理体系真正发挥作用的规模。建议采用五阶段骨架,阶段门必须指定唯一决策人,指标分层设计(高管 6,8 个、项目层 12,15 个),建立月度治理会和变更分级机制。工具选型此时变得关键,需要支持阶段门、指标看板和权限控制。

4. 1000 人以上企业

这个阶段重点是治理体系的一致性和可扩展性。需要建立企业级流程规范、跨部门资源调度机制、项目组合管理指标体系。指标不仅覆盖单项目,还要覆盖组合层面的投资回报、资源利用率和风险集中度。此阶段最大的挑战不是设计流程,而是让流程在不同业务单元落地一致。

阶段计划流程与规范:企业管理者项目规划最佳实践关键指标

十、不同情况下的取舍:四组关键权衡

治理体系没有完美方案,只有取舍。下面四组权衡是管理者在推进阶段计划与流程规范时必须面对的。

1. 流程严格度 vs 响应速度

流程越严格,决策越可追溯,但响应越慢。我的建议是:高风险、高投入项目严格,低风险、短周期项目轻量。用一个流程覆盖所有项目,不是严谨,而是懒惰。企业可以按项目分级设置不同严格度的流程规范。

2. 指标全面性 vs 决策效率

指标越多,看起来越全面,但管理者注意力是有限的。建议按层级分层设计:高管层 6,8 个指标用于决策,项目层 12,15 个指标用于执行监控,操作层可以在工具里看到更细节的数据,但不进入治理看板。

3. 自建流程 vs 采购工具

自建流程的优点是贴合业务,缺点是耗时且容易形成隐性知识;采购工具的优点是可以快速落地,缺点是需要适配。我的判断是:流程设计必须自建,工具可以采购。因为流程反映的是企业的治理逻辑,不能外包;工具只是流程的载体。

4. 私有化部署 vs SaaS 订阅

对数据合规要求高的行业(如金融、制造、医疗),私有化部署是刚需;对快速迭代的互联网团队,SaaS 订阅更灵活。PingCode 支持私有化部署,在中大型企业的国产替代场景中是一个实操优势,尤其适合对数据和迁移有要求的组织。

取舍维度 偏向严格 / 全面 / 自建 / 私有化 偏向轻量 / 聚焦 / 采购 / SaaS 建议适用场景
流程严格度 高风险、高投入、强合规项目 低风险、短周期、创新探索项目 按项目分级配置,不要一刀切
指标密度 治理委员会与高管层需要组合视角 项目层需要执行视角 分层设计,不同层级看不同指标
流程来源 自建,贴合业务治理逻辑 采购,快速获得成熟实践 流程自建,工具可采购
部署方式 私有化,数据合规要求高 SaaS,迭代速度快、成本敏感 按行业合规要求和 IT 能力选择

这张表的用法不是让你选一边,而是提醒你:每一个取舍都必须匹配你的项目特征和组织能力。选错了方向,再努力也只是加速跑偏。

十一、结语:阶段计划的终极价值是让组织学会做决定

回到开头那个问题:为什么项目总延期?我现在的答案是,因为大部分组织从未真正练习过“在合适的时间做决定”。阶段计划、流程规范、关键指标这三件事,表面上是管理工具,本质上是组织决策能力的训练场。

阶段计划让你明确“什么时候必须决定”,流程规范让你明确“谁来决定、按什么标准决定”,关键指标让你明确“依据什么决定”。三者连成闭环,组织才能从救火式管理转向可预期的治理节奏。

下一步,我建议你先做三件事:第一,翻出当前所有在建项目,检查每个项目有没有明确的阶段门和唯一决策人;第二,从现有指标中挑出 6,8 个真正能触发动作的,给它们设定阈值和响应人;第三,选一个中等风险项目做试点,跑完一个完整阶段门周期,再决定要不要规模化推广。

治理体系的建设不是一次性的项目,而是一个持续迭代的过程。你不需要一步到位,只需要从最难的那一环开始动起来,通常是阶段门决策权。一旦这一环打通,阶段计划和关键指标自然会被带动起来。

常见问题解答(FAQ)

1. 阶段计划到底要分几个阶段,阶段门应该由谁来决定继续还是叫停?

我们公司项目管理一直是排期加周报,项目一延期就靠开会救火。我一直搞不清阶段到底该怎么切,阶段门评审是不是就是走个审批形式?老板又问我为什么不能提前发现风险,我答不上来。

阶段划分不必追求教科书式的完整,建议按“决策性质发生变化”来切:启动与立项、规划与基线、执行与监控、收尾与复盘四个主干阶段,再根据项目类型在执行阶段插入关键节点。判断切分是否合理的标准很简单:每个阶段结束时能否回答“目标是否还成立、范围是否要调整、资源是否继续投入”。

阶段门不是形式审批,它的输出必须是四选一的决策,继续、调整、暂停、终止,并明确记录决策人。实践中建议阶段门由项目发起人或业务负责人担任决策人,PMO 负责组织材料和把关标准,项目经理负责汇报,技术负责人和财务代表提供专业意见。

准入准出标准要写成可验证的条件,比如“商业论证已更新并经发起人确认”“关键交付物已通过验收标准”“剩余风险等级与应对方案已登记”,避免写“充分沟通”“基本完成”这类无法判断的表述。如果连续两个阶段门都没有做出过调整类决策,通常说明阶段门已经形式化,需要重新审视标准是否过松。

2. 项目进度、成本、范围这些关键指标该怎么设阈值,才能既不误报又能提前预警?

我们在指标上吃过两种苦:一种是看板做得花里胡哨但没人看,另一种是偏差一出现就报警,结果大家都不当回事。我想知道这些指标到底该怎么定基线、怎么设预警线,有没有相对通用的口径可以参考?

指标要能触发行动才有意义,建议按“基线,预警线,行动线”三段设置,而不是只设一个红线。基线来自本项目已批准的规划值,预警线建议设在偏差达到基线的 5%,10% 区间,行动线设在 10%,15% 区间,具体数值必须结合企业历史数据、项目类型和合同约束校准,不能照抄行业数字。

进度可以看里程碑达成率和进度偏差,成本可以看成本偏差和已完工预算占比,范围可以看需求变更率,质量可以看缺陷逃逸率,风险可以看高等级风险关闭率,这六类指标基本能覆盖管理者的决策需求。每个指标必须绑定一个动作:越过预警线时由项目经理在周会上说明原因和纠偏方案,越过行动线时触发变更评审或阶段门临时评审。

切忌一次性上线二十个指标,建议先选三到五个能直接关联决策的指标,跑满两到三个项目周期后再扩充。另外要区分领先指标和滞后指标,变更率、风险关闭率、需求澄清完成度属于领先指标,能提前反映问题;进度偏差和成本偏差属于滞后指标,用来验证结果。

3. 流程规范一写就变成一堆审批,怎么设计角色和会议节奏才不至于拖慢项目?

我们之前上过一轮流程,结果是文档模板一大堆,审批节点从五级加到八级,项目没管好反而更慢,团队怨气很大。我现在负责重建规范,特别担心重蹈覆辙,想知道角色和会议到底该怎么精简设置?

流程规范的目的是降低随意性,不是增加签字。建议以 RACI 为核心只锁定四类关键决策:立项决策、基线变更决策、阶段门决策、验收决策,每类决策明确一个最终责任人,其余角色只做评估和建议,不要把“会签”当成共识机制。

会议节奏同样要分层:立项会一次性说清目标和范围,阶段门评审按阶段召开,周会控制在 30 分钟内只解决偏差和阻塞,复盘会在阶段结束时进行。判断一个审批节点是否该保留,可以问三个问题:去掉它会不会产生不可逆的损失、它是否提供了别人无法提供的专业判断、它的平均处理时间是否超过一天;

三个问题有两个答“否”,就应当合并或取消。会议总量建议控制在项目周期的合理范围内,例如两个月的项目,常规会议不要超过八次,超出部分需要用书面异步方式替代。例外管理要单独设计,允许在明确条件下跳过部分流程,但必须记录触发条件和事后复核结果,否则规范会变成大家私下绕过的对象。

工具层面要遵循“工具服务流程”,先确定决策点和数据口径,再配置工具字段和工作流,反过来做通常会导致字段一堆但没人维护。

4. 作为管理者,想推动这套阶段计划和指标看板落地,前三个月应该按什么节奏推进?

我是业务线负责人,公司项目多了以后明显感觉失控,但一次性推全套流程又怕团队反弹,历史上也有过推完就废掉的情况。我想知道有没有相对稳妥的推进节奏,能在三个月内看到效果又不至于把大家压垮?

建议按 30/60/90 天节奏推进,核心原则是先试点、后固化、再规模化。第 1 个月做诊断和统一语言:挑选三到五个有代表性的在执行项目,梳理现有阶段划分、决策点、指标使用情况和最痛的三个问题,和核心干系人达成“什么问题需要被管理”的共识,这一阶段不新增流程,只做访谈、数据和现状梳理。

第 2 个月做试点:选一到两个意愿度高的项目,上线简化版阶段门和三到五个指标看板,跑完整的阶段门评审,重点记录决策是否真实发生、指标是否被使用、会议时长是否可控。第 3 个月做复盘和固化:对比试点项目与非试点项目在变更率、进度偏差、决策周期上的差异,把有效做法写进规范,无效的删掉,再向其他项目推广。

判断是否成功的标准不是文档是否齐全,而是三个可观察信号:阶段门是否出现过调整或终止决策、指标是否触发过具体行动、会议时长是否下降或持平而决策效率上升。如果三个月后看板数据仍靠人工补录且无人查看,说明落地失败,应回头检查指标是否与决策脱节,而不是加大考核力度。

PMO 在这套节奏中应扮演赋能角色,负责模板、培训、数据口径和跨项目复盘,而不是成为审批中心。

核心关键词

读者评论

沈
沈诗涵

阶段计划不是排期表这个判断很扎心。我们公司甘特图做得漂漂亮亮,但每次评审只汇报进度,没人问该不该继续投。看完才意识到缺的是决策触发层,不是工具。

徐
徐浩然

九大误区里变更管理和审批堆叠两条几乎全中。小变更走五级审批,团队直接绕开流程私下改,结果范围膨胀40%才发现,指标看板早没人认真填了。

武
武安琪

唯一决策人这条最实用。我们阶段门一直集体签字,出问题互相推诿,决策周期拖到两周。改成业务负责人拍板后,周期缩到几天,责任也能追溯到具体人。

文章包含AI辅助创作:阶段计划流程与规范:企业管理者项目规划最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302629
