我做过七年 PMO 负责人,也以顾问身份进过二十多家企业的项目现场做诊断,最常听到的一句话是:"方法我们基本都知道,WBS 我们也在拆,甘特图也在画,可项目该延期还是延期。"这句话背后藏着一个被大多数人忽略的事实,项目计划管理失效,十次里有八次不是管理方法选错了,而是这套方法在企业里根本没有变成制度。方法是一把工具,制度才是那个决定"谁在什么时间用这把工具、用得对不对、用错了会怎样"的规则。
本文不打算再给你列一遍 WBS、关键路径、PERT、Scrum、看板的定义,那种"大全"你在任何地方都能搜到;我要做的是把这套东西拆成四个能动手的部分:方法选择矩阵、制度设计的七个组件、30/60/90 天落地清单、以及一套能审计制度有效性的指标。读完之后,你应该能在明天上午的例会上,说清楚公司项目计划管理到底缺哪一块,而不是再讨论一次"我们要不要全面推行敏捷"。
一、先给结论:计划管理的胜负手不在方法,在制度
我把结论放在最前面,因为它决定了你后面读到每一段时的判断标准。
1. 方法解决"怎么排",制度解决"什么时候算数"
所有计划管理方法,本质上都在回答同一个问题:把一件不确定的事,拆成一组可监控的小步骤。WBS 拆的是范围,关键路径算的是时间,看板管的是流动,Scrum 定的是节奏。这些都是"怎么排"的技术问题。
但企业管理里真正难的不是排,而是"排完之后算不算数"。一份计划什么时候从草稿变成基准?谁签的字才算数?客户临时加需求,计划改动 3 天要不要审批、改动 30 天要不要上会?研发说这个版本做不完,是改计划还是加人,谁有这个权力?这些问题方法一个都回答不了,只能由制度回答。
我带过的一个项目群,所有项目经理都能熟练使用关键路径法,进度条做得比我见过的多数咨询公司都漂亮。但他们的计划从来没有"基线"概念,每周更新一次,每次更新直接在原文件上改数字。结果三年下来,没有任何人能从历史数据里回答一个简单的问题:我们的计划准确率到底是多少。因为他们连"当初承诺的是什么"都没留下记录。这不是方法问题,是制度缺位。
2. 我判断一家企业计划管理水平的三条标准
进现场做诊断时,我不看他们的模板有多精美,也不看他们在用什么工具,只看三件事:
- 计划有没有"冻结时刻",是否存在一个明确的评审节点,过了这个点,计划进入基线状态,任何改动都要走变更流程。有冻结时刻,计划才是承诺;没有,计划就只是周报素材。
- 变更有多少人参与,如果变更只需要项目经理自己改一下,说明这不是变更控制,是记录更新。有效的变更控制里,一定有人负责评估影响、有人负责批准、有人负责通知下游。
- 延期原因有没有回流到模板,如果同一个原因(比如"依赖部门交付晚")在过去半年出现了五次,但模板里依然没有"前置依赖确认"这一栏,说明这家企业没有复盘闭环,只有复盘会议。
这三条都很容易在半天内验证完。我见过用 Excel 管项目的团队三条全中,也见过花了几十万买系统但一条都不中的团队。
3. 方法、制度、工具的三层关系
这三层的关系经常被倒置。大量企业的实际做法是:先选工具(因为采购有预算、有考核),再补模板(因为工具里自带),最后才发现没有制度,于是工具变成了一个"填了也没人看"的表单系统。正确的顺序是反过来的:制度定义谁在什么节点做什么判断,方法提供做判断的技术手段,工具只是把已经跑通的流程固化成数据和提醒。

二、真实场景:为什么方法学得越多,项目反而越乱
下面三个场景来自我这几年做诊断时的一手记录,我把企业名隐去,但数字和现象都是原样的。
1. 场景一:一家 600 人装备制造企业,三种方法同时跑
这家公司总部做非标设备交付,研发中心做控制器软件开发,IT 部门做内部系统建设。三个部门各自学了一套方法:总部用关键路径法排交付节点,研发中心去年请人做了 Scrum 培训后全面转迭代,IT 部门用看板。听起来很合理,实际结果是,公司级的项目例会没有任何共同语言。
总部问研发"这个模块什么时候能好",研发回答"我们在第三个 Sprint 里看能不能拿出来";总部说"我需要一个确定日期",研发说"敏捷不能承诺日期"。会议开了两个小时,最后总经理拍了个日期,散会。这个日期没有任何技术依据,本质上是一次行政命令。
问题不在于三种方法不能共存,而在于没有一层制度把它们翻译成同一种语言。三种方法在各自领域都有效,缺的是"上层节拍点",比如每六周一个交付里程碑,迭代节奏必须对齐到这个里程碑,里程碑的日期是刚性的、内部的迭代节奏是弹性的。这个翻译层就是制度,不是方法。
2. 场景二:一家 300 人软件公司,计划更新得比股市还频繁
这家公司的项目计划放在共享盘里,项目经理每周五更新。我抽取了三个项目半年的版本记录:项目 A 的计划文件被覆盖保存了 43 次,项目 B 是 27 次,项目 C 是 61 次。文件属性里的"修改时间"是唯一的版本线索。
我问项目 C 的项目经理:"三个月前你承诺给客户的交付日期是哪一天?"他想了半分钟说,"我得翻一下邮件。"我又问:"和现在这个日期差多少?"他说:"大概晚了六周吧。"我再问:"这六周是什么时候得知的、因为什么原因?"他说:"说不太清楚,是慢慢滑下去的。"
"慢慢滑下去"这五个字,是我在诊断里最怕听到的答案。它意味着一家企业失去了对偏差的感知能力,不是没有偏差,而是偏差在一次次"本次更新"中被抹平,直到最后无法归因。这种情况的直接后果是:你永远不知道是估算能力有问题,还是执行力有问题,还是外部变化太大,因此任何改进措施都无从下手。
3. 场景三:一家 200 人工程公司,计划做得越细越失控
这家公司的项目计划曾被拆到 4 级 WBS、单任务时长精确到 0.5 天,总任务条数 1800 多条。上线三个月后,项目经理集体放弃更新,因为每周维护这张表要花掉一个人将近两天时间。
他们的项目经理跟我说了一句很典型的话:"我花在更新计划上的时间,比我真正解决问题的时间还多。"
这里有个反常识的判断:计划颗粒度不是越细越好,而是要匹配你的更新频率和管控能力。如果你每周更新一次,任务时长拆到 0.5 天是没有意义的,那一周内的所有波动你都看不见,只会看到一堆红条。颗粒度应该等于"你实际能干预的最小时间单位",通常是你能开一次协调会的最短周期。
4. 三个场景的共同点
三个场景看起来完全不同,一个是方法冲突,一个是版本失控,一个是颗粒度错配。但它们的根因是同一个:企业把"计划管理"当成了一项个人技能,交给项目经理自己去修炼,而没有当成一项组织能力去设计规则。
个人技能的特点是,它的质量取决于这个人当天忙不忙、上级催不催、客户凶不凶。组织能力的特点是,它由流程保证、由模板约束、由指标衡量、由工具固化。前者靠人稳定,后者靠制度稳定。当你只有前者的时候,你会看到同一个公司里,A 项目经理的计划能管住项目,B 项目经理的计划只是一份装饰,这不是能力差异,是制度没有把下限抬起来。

三、拆解误区:项目计划管理最常见的七个坑
这七个坑我都亲身踩过或亲眼见别人踩过,按出现频率排序。
1. 误区一:把"方法大全"当成"方法选择"
很多管理者收藏了十几篇方法汇总,记住了 WBS、甘特图、PERT、关键链、Scrum、看板、精益、六西格玛这些名词,但依然不知道自己的项目该用哪个。原因是他们看的是"是什么",不是"什么时候用、什么时候不能用"。
我的判断是:方法的适用性取决于不确定性,而不是取决于行业。同一个软件公司里,一个已经做过五遍的定制化交付项目,用关键路径法会比用 Scrum 更高效;一个从未做过的技术预研项目,硬套关键路径法只会得到一份三周后就作废的计划。
2. 误区二:计划越细越专业
前面场景三已经讲过。补充一个判断标准:如果一份计划需要专职人员维护,那它一定太细了。计划应该由执行者自己维护,维护成本控制在每周 15 分钟以内。超出这个成本,更新质量必然下降,最后变成"为了汇报而更新"。
3. 误区三:把敏捷等同于"不用计划"
这是我在传统制造企业里听到最多的抱怨。事实恰恰相反:敏捷对计划的要求更高,只是计划的形态不同。传统计划计划的是"活动和日期",敏捷计划的是"产品待办列表的优先级顺序 + 迭代的容量约束 + 每个迭代的验收标准"。
一个健康的敏捷团队,其"计划"的刚性体现在两处:迭代周期不可随意延长,迭代内不接受中途插入的需求。这两条其实就是制度,而且比甘特图时代的制度更难执行,因为它考验的是产品负责人和技术负责人的边界感。
4. 误区四:先买工具,再想流程
我参与过一次系统选型的评审。五家供应商讲完,评分最高的是功能最多、报表最漂亮的那家。我问了评委会一个问题:"如果你们的流程还没定,用这套系统会发生什么?"没人答得上来。半年后他们的实际结果是,系统里建了 200 多个项目,其中 130 多个在立项后没有任何更新,因为没人规定项目延期到什么时候该升级汇报。
工具的放大效应是双向的:流程跑得通,工具让它跑得更快;流程跑不通,工具让错误跑得更快。
5. 误区五:把变更当成失败
有的企业为了追求"计划刚性",把变更审批做得极重,任何改动都要总监签字。结果项目经理学会了绕过制度,不提交变更,而是在周报里把进度写成"符合预期",把问题拖到下个里程碑再暴露。
健康的态度是把变更分成三类:正常的范围演化(应鼓励,走轻流程)、估算偏差修正(应记录,用于改进估算)、真正的失控(需要升级和干预)。把三类混成一类处理,制度一定会被绕过。
6. 误区六:用完成率单一指标考核计划管理
"计划完成率"这个指标有个致命缺陷:它是可以被操纵的。计划完成率不好看,最简单的办法是把计划的时间往后改。当企业只考核这一个指标,你得到的一定是越来越宽松的计划和越来越好看的完成率。
有效的考核需要一组能互相制衡的指标,我在第六节会给出具体清单。
7. 误区七:跨部门协同靠"关系"而不是靠"承诺"
这是中国企业里最普遍、也最难改的一个坑。一个项目的关键路径依赖另一个部门的交付,而这个部门的优先级由他们自己的负责人决定,没有任何机制约束。项目经理能做的只有"多沟通、多催、多找领导"。
我的判断很直接:凡是需要靠个人关系推动的跨部门依赖,都是制度设计失败。正确的做法是在计划评审阶段就把依赖写成有接口人、有交付物、有日期的书面承诺,并且这份承诺要进入对方部门的季度目标或考核项。没有这一步,任何计划管理方法都只是在自己的部门内部自娱自乐。

四、专业判断逻辑:怎么选方法、怎么定制度
这一节是全文最需要你动手的部分。我把它拆成"选方法"和"定制度"两半,两半之间用一张桥接表连接。
1. 选方法看四个维度,不看行业
我判断一个项目适合什么方法,通常问四个问题:
- 需求确定性有多高,交付物在项目开始时是否可以说清楚?如果只有 60% 能说清楚,硬做完整的 WBS 会浪费大量时间。
- 规模有多大,参与人数、涉及部门数、工期长度。人数超过 50、涉及三个以上部门时,协作成本会超过技术成本,此时流程的清晰度比方法的先进度重要得多。
- 合规与审计要求,是否需要留痕、是否需要第三方验收、是否有行业监管要求。有合规压力时,阶段门和文档基线是不可省的。
- 团队成熟度,团队是否能在没有每日推动的情况下自我管理。成熟度低时,迭代式方法的实际效果往往低于预期。
这四个维度里,第一个和第四个最关键。前两个决定"要不要精细计划",后两个决定"能不能自主计划"。
2. 方法选择矩阵
下面这张表是我在实际咨询中直接给客户用的版本,你可以对照自己的项目找位置。
| 项目特征 | 推荐方法组合 | 计划颗粒度 | 不推荐 |
|---|---|---|---|
| 需求确定、工期紧、合规要求高(如设备交付、政企集成) | WBS + 关键路径 + 阶段门评审 | 任务级 1,3 天,关键路径到天 | 纯迭代式,容易丢掉交付承诺 |
| 需求不明确、技术风险高(如新产品预研) | 滚动式规划 + 迭代 + 里程碑对齐 | 只锁定近两个月,远期只给区间 | 完整 WBS 到 4 级,做完就废 |
| 需求稳定但持续流入(如运维、内容运营) | 看板 + 服务水平约定 + 队列管理 | 按事项,不按日期 | 甘特图,因为工作在流不在排 |
| 多团队协同、接口复杂(如平台级项目) | 阶段门 + 迭代 + 依赖地图 | 里程碑到周,团队内部到迭代 | 只有一个大计划表,无分层 |
| 强不确定性 + 强合规(如金融系统改造) | 阶段门 + 迭代 + 独立验证 | 里程碑刚性、内容弹性 | 纯敏捷,很难通过审计 |
注意最后两行的共同点:里程碑刚性、内容弹性。这是我在混合式项目里最常用的一句话,它解决了"老板要日期、团队要弹性"这个长期矛盾,日期给老板,内容由团队按优先级填。
3. 三种交付类型的节奏设计
选完方法还要定节奏。节奏决定了企业级协同的可能性。
- 确定性交付:按里程碑设节拍。典型做法是每 4 到 6 周一个里程碑,每个里程碑必须有可验证的交付物。里程碑之间允许内部自由安排。
- 探索性交付:按迭代设节拍。典型做法是两周一个迭代,但必须向上对齐到一个 6 到 8 周的对外可见节点。没有这个上层节点,探索会变成漫游。
- 混合式:双层节拍。外层里程碑固定,内层迭代滚动,迭代内容可以换,里程碑交付不换。
我建议所有企业至少在项目群层面统一"外层节拍",哪怕内部方法完全不同。统一的节拍是让不同部门能在同一个会议室里对话的最低成本方案。
4. 制度设计的七个组件
这是我给客户设计计划管理制度时的固定框架,缺一个都会在半年内出问题。
(1)计划分级
按投入规模、跨部门数量、战略重要性把项目分成二到四级,不同级别对应不同的管控强度。典型分级是:公司级(董事会或经营会关注)、项目群级、部门级、小组级。分级的核心作用是把有限的管控资源集中在少数项目上,而不是把所有项目都按最高标准管。
(2)模板与字段标准
模板不是越全越好,而是要保证关键字段在所有项目里都存在且含义一致。我建议的最小字段集是:交付物名称、责任人、开始与完成日期、前置依赖、验收标准、当前状态、基线日期、偏差原因码。
其中"偏差原因码"是我最坚持的一个字段。它把延期原因从自由文本变成可统计的枚举值,这是后续所有改进分析的基础。下面是我们给一家客户做的字段模板示例:
计划基线模板(最小可用版本)
项目编号: 必填,与立项单一致
交付物名称: 必填,动词开头,可验收
责任人: 必填,单人负责,不写部门
基线开始/完成日期: 必填,评审通过后冻结,不可直接修改
当前预测完成日期: 必填,每周更新
前置依赖: 必填,注明依赖方与接口人
验收标准: 必填,可测量
当前状态: 未开始 / 进行中 / 受阻 / 已完成
偏差原因码: 仅当预测晚于基线时填写,枚举值如下
R1 需求变更 R2 估算偏差 R3 资源不到位
R4 依赖方延期 R5 技术难题 R6 质量返工
R7 外部因素 R8 其他(需文字说明)
(3)评审与基线
必须回答三个问题:谁批、什么时候批、批什么内容。我的建议是,部门级项目由项目经理与业务负责人双方确认即可;项目群级需要相关依赖部门的接口人会签;公司级项目需上经营会。"批什么"最关键,批的是范围、日期、资源投入和依赖承诺,不是文档格式。
(4)变更控制
变更控制不能只有"要不要批",必须有阈值。下面这张表是我常用的变更分级设计,你可以直接改成自己公司的版本。
| 变更类型 | 判定阈值 | 审批层级 | 必须产出的材料 |
|---|---|---|---|
| 微变更 | 影响总工期 ≤ 2 天,不触及里程碑 | 项目经理自行处理并记录 | 更新预测日期,填写偏差原因码 |
| 一般变更 | 影响工期 3,10 天,或影响单个里程碑 | 项目经理 + 业务负责人 | 一页影响分析:范围、工期、资源、依赖 |
| 重大变更 | 影响工期 > 10 天,或影响对外交付承诺 | 项目群负责人 + 经营会备案 | 完整影响分析 + 备选方案对比 + 资源重排 |
| 紧急变更 | 因外部强制因素需 24 小时内决策 | 先执行,48 小时内补审批 | 事后补齐影响分析与原因码 |
关键设计在于"微变更"这一档。如果所有变更都要走重流程,项目经理一定会绕过流程。给一个低成本的合规出口,制度才有被遵守的可能。
(5)汇报与例外管理
汇报制度的核心不是"汇报得勤",而是"什么情况下必须向上暴露"。我通常设三条红灯规则:里程碑预测延期超过 5 个工作日、关键依赖超过 3 个工作日未确认、偏差原因码为 R3 或 R4 且发生两次以上。触发红灯必须升级,未升级被发现则计入管理责任。这比每周写二十页周报有用得多。
(6)资源与优先级仲裁
这是整份制度里最难写、但最不能省的一节。必须明确三件事:项目资源由谁承诺、跨项目冲突由谁仲裁、仲裁结果如何进入各部门的优先级排序。如果这一节写不清楚,前面五节都会在真实的资源冲突面前失效。
(7)风险、依赖与复盘回流
风险登记表要指定接口人,依赖项要有确认时间点,复盘必须有明确的产出物,不是会议纪要,而是"模板修订"或"制度修订"的具体条目。我通常要求每次复盘至少产出一条可执行的修订,哪怕只是给字段增加一个枚举值。

五、案例与数据观察:一家 600 人企业把制度跑起来的 90 天
这一节的案例是我深度参与的一家装备制造企业(为保护客户信息,部分数据做了区间化处理)。我选择它是因为它的起点很有代表性:方法都知道、工具在换、问题照旧。
1. 起点:换了系统,问题没变
这家企业约 600 人,同时跑三类项目:非标设备交付(占收入 70%)、控制器软件开发、内部数字化建设。他们当时刚从一套海外项目管理工具迁移到国内平台,迁移的动因有两个:一是成本,二是数据要留在境内。
迁移完成后,他们发现一个尴尬的事实:项目延期率没有变化。诊断阶段我抽取了他们过去 12 个月的 38 个项目记录,得到几个关键数字:
- 有基线记录的项目:38 个里只有 4 个,且其中 3 个的基线日期在系统中被直接覆盖过。
- 能说清延期原因的项目:不到三分之一。多数记录里写的是"客观原因""配合不及时""需求变化"这类无法统计的描述。
- 跨部门依赖有书面确认的:接近零。所有依赖都靠会议口头确认。
- 变更走审批的比例:系统中确实有变更单功能,但 12 个月只提交了 11 份,而同期实际发生的范围调整远超这个数量。
这些数字告诉我,他们的问题不在工具,也不在方法培训,而在于制度没有让"承诺"这件事变得必须发生。
2. 三个关键动作
我们的 90 天计划没有大张旗鼓地推行新方法,只做了三件事。
(1)建立基线与偏差原因码
这是第一步,也是最有效的一步。我们规定:所有项目在立项评审通过后,计划自动进入基线状态,基线日期在系统中不可直接编辑,只能通过"变更预测日期"的方式更新,且必须填写偏差原因码。
这个改动看起来很小,但它把"慢慢滑下去"变成了"有记录地下滑"。三个月后,他们第一次能回答"我们公司延期的前三大原因是什么",答案是 R4 依赖方延期、R2 估算偏差、R1 需求变更,占比接近 7:2:1。
(2)设置跨部门依赖的书面会签
我们要求所有跨部门依赖必须在计划评审时由依赖方接口人在系统中确认,确认内容包括交付物、日期、责任人。确认后,该依赖自动进入对方部门的待办视图。
这一步阻力最大。有两个部门负责人明确反对,理由是"我们没有办法承诺具体日期"。我们没有强行推动,而是采取了一个折中方案:第一次确认可以是区间(比如"某月上半月"),但必须在约定日期前后一周内给出确定日期。这个折中让制度先跑了起来,半年后再逐步收紧。
(3)把复盘产出强制变成模板修订
他们的复盘原来开着开着就变成了追责会,后来我们改了规则:复盘只讨论两件事,本次偏差的原因码归类是否准确、模板或制度需要做什么修订。所有涉及人的评价并入绩效考核,不在复盘会上讨论。
这个改动之后,他们的计划模板在 90 天内被修订了 4 次,新增了"前置依赖确认时间""外部输入交付时间""返工责任判定"等字段。模板的演化速度,是衡量复盘是否真实有效的直接指标。

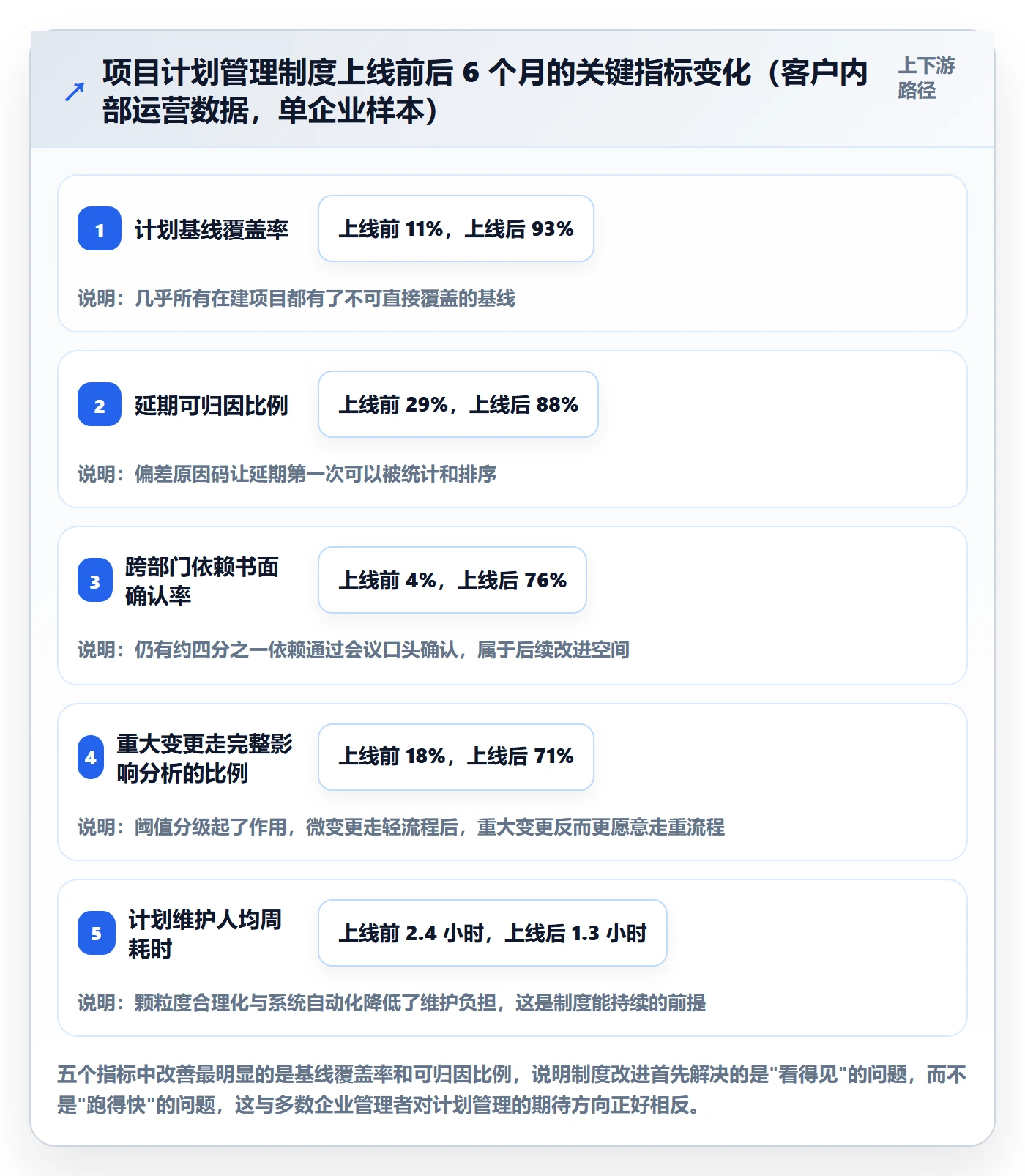

3. 数据变化
下面是他们制度上线前后 6 个月的对比数据。需要说明的是,这些是企业内部系统导出的运营数据,不是行业统计,样本量有限,不适合直接外推,但作为"制度是否有用"的观察足够说明问题。

4. 为什么他们最终选了 PingCode:迁移成本与数据合规
这家企业是我少见的"工具选型没有成为项目阻力"的案例。他们从海外工具迁移到 PingCode,过程中有几个细节值得其他中大型企业参考。
第一是迁移的实际成本。他们原本担心历史数据丢失导致复盘断档。实际执行时,他们把过去两年的项目、工作项、迭代和自定义字段做了结构化迁移,并保留了原工单编号作为附加字段,方便回溯。根据他们内部统计,迁移过程中需要人工重新映射的字段大约占全部字段的 15%,大部分标准字段可以自动对应。这个比例决定了迁移是一次"重构",而不是一次"重建"。
第二是私有化部署的必要性。他们有一批涉及客户图纸和工艺参数的交付数据,不能放在公有云上。这一点在选型时是硬性条件,把相当一部分 SaaS 方案直接排除了。PingCode 支持私有化部署,成为他们进入下一轮评估的前提。对于 100 人以上、有数据边界要求的中大型组织,这通常不是"可选项"而是"准入项"。
第三是制度与系统的边界。他们做对的一件重要事情是:先在上线前把基线和变更规则写清楚,再配置系统。具体来说,他们先确定了"基线不可直接编辑、变更必须填原因码"这两条规则,然后在系统里把原因码做成必填枚举、把基线日期设为只读。如果反过来,先配置系统再想规则,他们会得到一套能记录一切但无法约束任何行为的工具。
在国产替代这条路径上,PingCode 面向中大型企业及 100 人以上组织的定位比较契合他们的规模与合规要求,也是他们评估过的方案里,与原有工作方式迁移成本相对可控的一个。需要说明的是,工具选择本身不构成制度,它只是让已经成立的制度可以被低成本执行。这家企业延期率改善的原因,90% 来自规则变化,10% 来自系统约束。这一点管理者必须分清,否则很容易把希望寄托在采购上。
5. 一个反例:另一家企业的失败路径
同期我还跟进了另一家 400 人的企业,他们的起点和上面这家几乎一样,但失败了。差异只有一个:他们选择先全面上线系统,再补制度。
结果是在系统里建了 300 多个项目,但没人维护基线;变更单功能被用来记录日常进度更新,一个月提交了 400 多份,全部是走过场;模板字段增加了 40 多个,项目经理普遍反馈"填表比干活累"。八个月后,这家企业又换了一次系统。
我复盘时得出的结论很简单:工具上线的速度,永远不应该快于制度落地的速度。如果你的制度还只有一个草稿,最好的动作是先在两个试点项目上手工跑三个月,而不是先买系统。
六、落地路线图:30/60/90 天怎么走
这一节给的是可执行清单。我建议无论企业规模大小,都按这个节奏走,不要跳步。
1. 第一个 30 天:诊断与最小可行模板
- 抽取过去 12 个月的 20 到 40 个项目记录,统计四项:基线覆盖率、延期可归因比例、依赖书面确认率、变更走审批比例。这四项是你的起点分。
- 把项目按规模和跨部门数量分成不超过四级,明确哪些项目必须走完整流程、哪些只需要极简流程。
- 设计最小可行模板,字段不超过 12 个,必须包含基线日期和偏差原因码。
- 选 2 到 3 个试点项目,最好是"有一定复杂度但不涉及公司政治"的项目。
- 在试点项目上手工跑一遍完整流程:评审 → 基线 → 变更 → 红灯升级 → 复盘。
这一个月不要碰系统配置。用表格和文档跑通流程,验证规则本身的可行性。
2. 第二个 30 天:试点复盘与规则修订
- 每个试点项目结束后立即复盘,重点问三个问题:哪些字段没人填、哪些环节被绕过、哪些规则执行成本过高。
- 根据复盘结果修订模板和流程。这个阶段修订三到五次是正常的。
- 建立最小指标体系,先只监控三个数:基线覆盖率、延期可归因比例、红灯升级及时率。
- 把跑通的规则配置到系统里,优先做三件事:基线日期只读、变更时原因码必填、依赖需被依赖方确认。
- 给项目经理做一次不超过两小时的培训,只讲规则和操作,不讲方法理论。
3. 第三个 30 天:推广与审计
- 把试点经验在全公司推广,但按项目分级差异化执行,小项目只用简化版。
- 上线指标看板,按季度而不是按周公示,避免变成周考。
- 建立审计动作:每季度抽查 10% 的项目,检查基线是否被绕过、变更是否走了对应阈值。审计结果用于改进制度,不直接用于个人考核。
- 明确资源仲裁机制,至少确定一个跨部门冲突的仲裁人及其决策时限。
- 把复盘产出的制度修订纳入常态,每个季度至少发布一次模板或制度的小版本更新。

七、不同情况下的取舍:没有最优解,只有匹配
这一节我给出几组实际决策中的取舍判断。取舍的本质是承认约束,而不是寻找完美方案。
1. 确定性与不确定性之间怎么取舍
如果你所在行业有强交付承诺(设备、工程、政企集成),我建议以确定性方法为主轴,用迭代思想做内部优化。不要把交付承诺换成"我们按迭代交付",客户不会接受。
如果你所在行业是产品型、技术型预研,我建议以迭代为主轴,但必须设置对外的里程碑节点,至少每两个月一个。纯迭代、无外部节点的组织,通常会在半年后出现"迭代在转,价值没出"的问题。
2. 制度的重与轻怎么取舍
判断标准是"违规成本"和"管理带宽"的比值。合规要求高、单项目金额大、失败代价高的企业,应该选择重制度;反之应选择轻制度。
但无论轻重,有三条不能省:基线、变更分级、复盘回流。这三条是所有制度的骨架,去掉任何一条,制度都会退化成文档归档。至于评审层级、汇报频率、模板字段数量,这些都是可以按企业实际调整的。
3. 自主开发与采购平台怎么取舍
我的判断依据是三点:一是数据边界要求,如果有私有化部署的硬性要求,多数轻量 SaaS 方案会被直接排除;二是有没有专职维护团队,自研方案的隐性成本主要在这里;三是现有工作方式的迁移成本,尤其是历史数据的结构化程度。
对于 100 人以上、有数据合规要求、同时存在研发与交付两类流程的中大型组织,采用成熟平台做私有化部署,通常比自研更符合成本效益。像 PingCode 这类面向中大型企业、支持私有化部署、并能承接从海外工具平滑迁移的方案,在国产替代场景里是比较常见的选择方向。但必须强调:平台解决的是执行成本和数据一致性,解决不了"谁来定优先级"这种治理问题。把治理问题外包给工具,是选型中最常见的方向性错误。
4. 严格考核与柔性引导怎么取舍
我的经验是,制度推行前六个月以柔性引导为主,指标只公示、不考核。六个月后再把最稳定的两三个指标纳入考核。
原因是:制度刚上线时,数据质量本身不可靠,此时严格考核会促使大家优化数字而不是优化行为。等基线覆盖率和可归因比例稳定在 80% 以上再考核,指标才有意义。

八、指标与审计:制度到底有没有用,看这六个数
指标设计是制度能否自我纠正的关键。我给企业设计的指标体系通常是六个,前三个用于改进,后三个用于监督。
1. 用于改进的三个指标
(1)计划预测准确率
计算方式是:预测完成日期与基线日期偏差在 ±10% 以内的项目数 / 有基线的项目总数。这个指标反映的是估算能力和执行稳定性,是判断改进是否发生的核心。它比"完成率"可靠得多,因为它无法通过修改日期来美化,日期被修改的事实本身就会被记录为偏差。
(2)延期原因分布集中度
统计偏差原因码的分布。如果前两位原因合计超过 60%,说明问题集中,可以针对性改进;如果分布非常分散,说明要么原因码设计不合理,要么归因不真实。我通常要求每半年重新评审一次原因码的枚举值,删掉基本没人用的,增加实际高频的新项。
(3)依赖承诺兑现率
计算方式是:按约定日期或约定区间交付的依赖项数 / 全部书面确认的依赖项数。这个指标直接指向跨部门协同,是最难改善也最值得监控的一个。我建议先按部门维度统计,只看自己的数,不看排名。
2. 用于监督的三个指标
(4)基线覆盖率
有基线且未被直接覆盖的项目 / 应建立基线的项目。这是制度的"健康灯",低于 70% 说明制度已经在形式化。
(5)变更合规率
按阈值走了对应审批流程的变更数 / 全部实际发生的变更数。这个指标需要人工抽查才能得到真实值,我建议每季度抽查一次。
(6)复盘闭环率
复盘中提出的模板或制度修订条目中,已实际落地的比例。这个指标最容易被忽略,但它决定了组织是否在学习。
3. 审计怎么做才不被绕过
审计最容易犯的错误是变成"查错追责"。我建议的做法是三步:
- 查记录不查人。只看系统记录,不看解释。基线是否被直接覆盖、变更是否填了原因码、依赖是否被对方确认。
- 查样本不查全部。每季度随机抽 10% 的在建项目,规模按项目金额加权。
- 查制度不查个人。发现绕过行为时,先问"是不是流程成本太高",只有在制度本身没问题的情况下才谈执行问题。
我审计过的一家企业,第一轮抽查发现 40% 的变更没有走流程,追下去发现根本原因是变更审批需要跨两个城市的分管领导面签。他们改了流程改成线上会签后,合规率在两个月内升到 80% 以上。多数"执行不力",实质是"制度设计不合理"。

九、关于项目计划管理的常见疑问回答
1. 小团队需要设计计划管理制度吗
需要,但只需要三条:有基线、有偏差原因记录、复盘时必须产出一条修订。其余全部省略。小团队最大的风险不是制度不足,而是用大企业的制度压死自己。我见过 15 人的团队照搬公司的四级管控模板,结果是项目经理一半时间在填表。
2. 已经在用敏捷了,还需要关键路径法吗
在两种情况下仍然需要:一是有对外交付承诺的节点,二是存在跨团队的外部依赖。敏捷擅长管理内部迭代的流动,不擅长管理外部依赖的排序。你可以不画甘特图,但必须清楚哪条链条决定了整体交付日期。
3. 计划做完了但完全跟不上变化,是计划错了还是制度错了
先判断一件事:变化是"范围变了"还是"进度滑了"。如果是范围变了,说明你需要的是变更控制;如果是进度滑了,说明你需要的是基线加上原因码。两者的解药完全不同。很多企业把两者混在一起,结果做出了一份既不能约束范围、也不能反映偏差的计划。
4. 制度推行阻力很大,要不要强硬推
我的建议是先降门槛再推。阻力通常来自三个地方:流程太长、字段太多、责任不对等。前两个自己就能改,第三个需要高层出面明确"谁承诺、谁仲裁"。如果第三个问题不解决,强硬推只会得到一份填得整齐但没人看的记录。
5. 上系统能解决多少比例的问题
按我的经验,系统能解决的主要是执行成本和数据一致性问题,大概占整体改善效果的三成左右。基线、变更、复盘这三个核心机制的建立,靠的是规则设计和持续推动,这部分占比更高。所以我不建议把系统上线当作项目计划管理改进的起点。
6. 计划颗粒度到底拆到什么程度合适
一个实用标准:最小任务的时长,应该等于你实际能干预它的最短周期。如果你每周只能安排一次协调,把任务拆到 0.5 天是无效的。另一个标准是维护成本,如果专职人员每周维护时间超过 2 小时,说明颗粒度需要放宽。
十、结语:管理者明天上午可以做的五件事
这篇文章的核心判断可以浓缩成一句:项目计划管理的差距,不在你知道多少种方法,而在你有没有把方法变成必须发生的行为。方法可以培训,制度只能设计;工具可以采购,执行只能推动。三者顺序错了,投入越大,形式主义越严重。
如果你认同这个判断,明天上午可以立刻做五件事,成本都很低:
- 抽取 10 个在建项目,问一个问题:你的基线日期是哪一天? 如果多数人答不上来,你的第一优先级是建基线,不是选工具。
- 打开最近一份计划变更记录,看有没有原因说明。 如果只有日期变化没有原因,说明你需要引入偏差原因码,而且它应该是枚举值,不是自由文本。
- 找三个跨部门依赖,问接口人:这个日期你确认过吗? 如果没有书面确认,说明你的关键路径其实是建立在口头承诺上的。
- 翻一下最近三次复盘纪要,看有没有产出具体的模板或制度修订。 如果一篇都没有,说明你的复盘还停留在信息同步层面。
- 在下一次项目例会上,只讨论红灯项和依赖确认,不逐项过进度。 把会议时间从汇报转向决策,这是让制度开始生效的最快方式。
这五件事做完,你就已经拿到了自己企业的基线数据。接下来要做的不是继续学方法,而是根据这五个答案决定:是先补分级,还是先补变更,还是先解决跨部门承诺。制度改进从来不是一次性工程,它更像是每个季度迭代一版的产品,先跑通最小版本,再根据真实反馈持续修订。一份一年内没有修订过的计划管理制度,通常不是因为它足够好,而是因为它已经没人用了。
常见问题解答(FAQ)
1. 项目计划管理方法那么多,企业到底该怎么选,才不至于学了用不上?
我在一家做智能硬件的公司管PMO,老板让我把公司项目管理体系搭起来,我翻完PMBOK又翻敏捷实践指南,越看越乱。团队里有人坚持甘特图加关键路径,有人推看板和迭代,还有人说阶段门才是正经做法。我不想做成一个谁都不用的方法合集,但也不知道该按什么标准拍板。
别按方法流行度选,按项目特征选。先看三个维度:需求不确定性、交付可逆性、外部合规与合同约束。判断口径可以量化,如果项目启动后前三分之一工期内的需求变更率超过20%,或者交付物在开工时无法用可枚举的验收标准写清楚,硬上关键路径法基本是自欺欺人,因为路径随时重排;
反过来,如果合同写死了交付日和违约条款、验收标准可逐条列举,用纯迭代反而浪费了确定性,你本来能算准却选择不算。落地建议是公司级只保留两套模板:确定性交付模板(WBS+里程碑+关键路径+阶段门)和探索性交付模板(待办列表+迭代+看板+滚动规划),中间地带用阶段门加迭代的混合式过渡,别为每个项目定制。
团队成熟度低的时候,先统一模板和字段,再谈方法升级。还有一步很关键:把过去12个月项目的延期原因做归类,如果Top3集中在资源冲突和需求变更,说明瓶颈在制度不在方法,这时候换方法只是换个姿势继续乱。
2. 项目计划总被人随手改,基线到底还要不要设?变更审批的阈值怎么定才不流于形式?
我们公司的项目计划就是共享盘里的Excel,谁有权限谁都能改。有一次客户验收,我才发现交付日期前后被改了三版,没人知道最初承诺的是哪一天。可真要设了基线,又怕大家觉得流程太重,事事都要审批,最后变成私下改完再补单。
基线必须设,但不是把所有字段都冻死,而是设冻结层级。做法是:计划评审通过当天冻结0版基线,只锁三类字段,合同交付日、范围边界、对外承诺的关键里程碑,任务级排期允许项目经理在项目内滚动更新并留痕。
变更阈值建议按影响面分三档:延误不超过3个工作日或工作量变动在5%以内,项目经理自行调整并在计划变更记录里登记;变动在5%到15%之间,或者影响到关键路径,走正式变更单,由项目总监审批;
超过15%,或者跨过里程碑、影响合同交付日,必须上项目委员会,且要求提交完整影响分析,写清对成本、人力占用和其他项目排期的影响,没有影响分析不进议程。阈值的设计依据是成本不对称,审批成本要明显低于一次返工的代价,但也不能细到每改一行都要签字,否则大家会绕过流程。
验证口径可以用计划变更率:统计期内走正式流程的变更数除以基线内里程碑总数。如果这个数长期低于5%,而项目延期率却很高,大概率是有人在私下改计划。
3. 跨部门抢人、优先级打架,制度上到底怎么解决,而不是每次开会吵一遍?
我是运营总监兼管项目,最头疼的就是每个部门都说自己的项目最急。排期会上大家都说支持,真到执行就没人。同一个开发连续被三个项目借,最后三个都延期,追责的时候谁都说自己只是配合方,我也不好意思每次都拍桌子。
核心是把口头支持变成书面承诺,再把优先级仲裁规则化。第一步开资源承诺会,按月或按季开一次,各部门负责人当场确认投入人员、投入比例和时间窗,写进资源承诺表并抄送其上级,这张表是后续追责和调度的唯一依据。
第二步做优先级评分卡,不靠嗓门靠打分,建议四个可量化维度:合规或安全强制要求的权重最高,其次是合同违约风险金额,再次是与年度战略目标的关联度,最后是对其他项目的阻塞程度,加权算总分排队,PMO维护评分卡,部门可以申诉但不能自行改分。第三步写清仲裁规则:同级部门之间的冲突由PMO牵头在48小时内裁定;
跨BU或涉及预算变动超过10%的,上项目委员会;超时未裁定则默认按评分高者执行,用默认规则防止拖字诀。判断依据很简单:资源冲突的真实成本不是这一次抢输了,而是每次都要重新谈判一遍,制度的价值就是把重复谈判变成一次定规则。
另外提醒一点,资源承诺表一定要留缺口标注栏,让部门明确写清承诺不了的部分,比逼着所有人写满更接近真实,也更容易提前暴露风险。
4. 项目管理制度的有效性该看哪些指标?为什么大家报上来的完成率都是90%以上?
老板让我给刚推行的项目管理制度做效果评估,我把各部门数据收上来一看,完成率普遍90%以上,看起来一片大好,但实际项目还是拖。我怀疑这个指标本身就有问题,又不知道该换成什么口径,才既能反映真实情况又不至于让大家为了数据好看而做动作。
别用任务完成率做核心指标,它会诱导大家把任务拆得越碎越好,完成率自然就上去了。建议换四个指标。第一,里程碑按期达成率,等于按期达成的里程碑数除以期内应达成的里程碑总数,口径的关键是应达成按基线算而不是按最新计划算,否则一改计划就永远100%。
第二,预测准确率,等于1减去实际工期与基线工期差值的绝对值除以基线工期,按月统计中位数而不是平均数,避免一个超大项目把整体数据拉偏。第三,变更质量率,等于带完整影响分析的变更单数除以全部变更单数,它衡量的是流程执行质量而不是变更多少,变更多不等于管理差,变更失控才是。
第四,复盘闭环率,等于复盘提出的改进项中已经落到模板或制度文件里的比例,这个指标最能反映制度是否在自我进化。四个指标的定位不一样:前三个是结果指标,第四个是过程指标,只考核结果指标一定会出现数据美化。
实操建议是推行前6个月只做月度通报、不挂绩效,先把基线数据攒准,等口径稳定、大家对数据有信任了再纳入考核,否则第一年你拿到的全是修饰过的数字,越评估越失真。
核心关键词
文章包含AI辅助创作:项目计划管理方法大全:企业管理者项目规划制度设计落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/302146
读者评论
做了五年PMO,文章说的‘冻结时刻’太真实了。我们公司计划评审就是走个过场,评审完项目经理还在改日期,最后谁也不知道原始承诺是什么。现在想统计计划准确率,发现历史数据根本不可用。我觉得先别急着上工具,把基线变更流程定下来比什么都强。
作为敏捷教练,我赞同‘敏捷不是不用计划’,但文中对产品负责人和技术负责人的边界感要求很高。实际中很多团队迭代周期能守住,但中途插需求照样发生,因为业务方直接找老板。没有上层制度撑腰,敏捷纪律很难落地。
小公司管理者路过。文中的30/60/90天清单和七个组件很系统,但对我们50人团队来说,专职PMO和复杂变更审批不现实。我觉得可以先抓两点:计划评审后发邮件确认基线,变更超过三天必须记录原因。制度轻一点,但得有人执行。
IT负责人,选型时被功能最多的系统打动,结果流程没定,系统里200多个项目一半是僵尸。文章说工具放大错误,深有同感。现在我们先画清楚立项、评审、变更三个节点的责任人,再考虑用某项目管理平台固化,顺序反了就是浪费钱。
一线项目经理。计划拆到0.5天、1800条任务那一段简直是我上一家公司的写照,每周更新两天,根本没时间解决问题。另外只考核计划完成率,大家就会把日期往后改。建议加上变更频率、基线偏差和复盘闭环指标,否则考核什么就得到什么。
