项目计划最佳实践:管理层项目规划最佳实践,常见问题

年初批了43个项目,年末复盘时真正交付的只有11个,能清楚说出业务结果的不到5个。这不是执行力问题,那家公司的项目经理加班到凌晨是常态,真正的问题出在规划本身:管理层开了两天规划会,产出的是一张排到12月的甘特图,却没回答一个更关键的问题,如果资源只够做20个,砍掉哪23个。

我参与过多个中大型组织的规划复盘,也帮一些企业做过项目管理平台的选型和落地。我发现管理层项目规划的失败,几乎从不是"没做规划",而是规划了错误的对象:把单项目排期当成了组合决策。这篇文章把这件事拆开讲:先给结论,再讲我踩过的坑和见过的8类常见问题,然后是判断逻辑、案例数据、行动建议和取舍清单。

一、核心结论:管理层项目规划管的是取舍,不是进度

如果只留一句话,那就是:管理层在项目规划上最该花时间的,不是"怎么排期",而是"哪些不做"。排期是项目经理的专业活,管理层的专业活是决定资源往哪倾斜、什么时候叫停、坏消息多快能浮上来。

1. 管理层的规划对象是项目组合,不是单个项目

单个项目的计划质量,靠WBS分解、关键路径、工时估算这些执行层能力;项目组合的规划质量,靠战略匹配度、资源总量约束、风险敞口和退出机制。这两套方法论几乎是反的:单项目追求"把这件事做成",组合追求"在这些事里挑出最值得做的几件"。

我见过太多管理层会议把两件事混在一起,上午讨论明年战略方向,下午就在逐条过某个项目的接口联调时间。结果战略没讨论透,细节也没定清楚,会上所有人都累,却没有一个真正的决策被做出来。

2. 规划真正的产出是取舍规则,不是甘特图

一份合格的管理层规划,交付物应该是四样东西:一份排了序的项目清单、一套优先级评分规则、一张资源供给与需求的对照表、一份明确的停止条件。甘特图是这些决策的下游产物,不是决策本身。

我常用的判断方法是:把规划文档里所有"我们要做X"的句子划掉,看剩下多少"我们决定不做Y、因为Z"。如果一条都没有,这份规划大概率会在执行期变形,因为它没有边界。

3. 规划质量的上限由停止机制决定

大多数组织的规划只定义了启动标准,没有定义终止标准。结果是项目只进不出,组合越滚越大,资源被历史项目持续占用,新战略永远排不上队。一个没有退出机制的项目组合,本质上是一个只增不减的债务池。

我给管理层最常提的一个建议是:每年规划时,先强制设定一个"停止额度",比如预算的10%必须从存量项目里腾出来。这个约束会逼着管理层做真正困难的决策,而不是把新项目叠加上去。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

二、为什么"规划时都同意,执行时全变形"

我复盘过多次规划失败,几乎都指向三个输入端的错误。它们不会在规划会上暴露,只会在执行三个月后集中爆发。

1. 输入错了:规划会的输入是部门诉求,不是战略目标

绝大多数公司的项目候选池,是由各事业部把自己想做的事汇总上来的。这些诉求单独看都合理,但它们是在部门KPI下生成的,不是在公司战略下生成的。

于是会出现一个典型现象:五个部门各报8个项目,加起来40个,每个部门都能论证自己不可删减。管理层坐在会议室里,面对的是40个"局部最优",却没有任何工具去评估"全局最优"。这就是规划会变成分蛋糕会的原因。

我的做法是先做战略解码,再做项目收集:把年度战略拆成不超过5个战略主题,每个主题下最多承接若干项目。项目收集时必须回答"我支撑哪个战略主题",答不上来的先进入候补池,不进入评审。

2. 资源盘错了:用的是名义资源,不是可用资源

这是最隐蔽也最致命的一条。规划时算的是"我们有120人的研发团队",执行时才发现真正能投到新项目上的人天,可能只有名义值的一半。

运维、线上支持、例行会议、汇报材料、培训、合规审计、休假与人员流动,这些都不会出现在规划表里,但它们会实打实地吃掉产能。我在多个组织里做过测算,名义人力到实际可投入人力的衰减普遍在四成以上。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

3. 假设没人管:计划一批准,假设就再也没人提

任何计划背后都有一串假设:核心开发不会被抽调、第三方接口按期开放、预算不会被冻结、关键需求不会大改。这些假设在立项材料里写得清清楚楚,但一旦计划获批,就再也没有人回头验证它们是否还成立。

我的做法是在规划输出物里加一页"关键假设与触发条件":每条假设写明"如果这条不成立,我们会怎么做"。这一页在月度组合会上必过,而不是躺在文档里。它把"事后扯皮"变成了"事前约定"。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

三、管理层项目规划的8个常见问题

下面这8类问题,是我在不同组织里反复见到的。它们的共同点是:看起来是执行问题,根子都在规划阶段的规则缺失。

1. 项目太多,资源永远不够

这是最普遍的症状,也是最容易被误诊的症状。管理层的常见反应是"再招人""再压一压工期",但这两条在短期内都无效,招人有周期,压工期只会让质量下滑。

更有效的做法是承认资源是硬约束,然后用约束反推项目数量,而不是用项目数量去倒逼资源。我先算实际可投入人天,再按每个项目的资源占用去做减法,减到供需平衡为止。这个过程一定会有项目被砍,砍项目恰恰是管理层不可推卸的责任。

2. 优先级排序失效,"个个都是第一"

几乎每家公司的立项材料上都写着"高优先级"。这不是排序,这是表态。真正的排序必须产生一个可以执行的结果:当A和B争夺同一个关键人时,资源给A。

我坚持用多维评分表代替口头排序,维度包括业务收益、战略权重、成本、风险、资源独占性。同一批项目用同一套标准打分,排序结果往往和部门负责人的直觉不一致,这种不一致正是评分表的价值所在。

3. 部门目标冲突,会上一致会后不动

跨部门项目最容易出现"会上点头、会后各干各的"。表面原因是协同意识不够,真实原因是参与方的KPI里没有这个项目。你在会上要求他配合,但他的考核表上写的是另一个目标。

我的处理顺序是:先看参与方的考核项里能否挂上这个项目的指标,如果不能,就把它变成一个明确的接口承诺,谁在什么时间交付什么,写进会议决议,并纳入下月复盘。只有进入考核或复盘循环的事,才真的会被推动。

4. 汇报失真,坏消息到不了管理层

红黄绿灯是绝大多数组织的标准汇报工具,但它有一个致命缺陷:它只反映当下的静态状态,不反映趋势和假设变化。一个项目可能连续三轮"绿灯",第四轮直接变成"已失控"。

我在组合会汇报模板里强制增加三列:风险趋势(改善/持平/恶化)、关键假设是否变化、资源缺口数量。这三列比颜色更能提前预警。多个组织的实践表明,单纯用红黄绿灯汇报时,管理层往往在项目偏差超过两成之后才第一次知道。

5. 计划变化快,预算和排期总失控

变化本身不可怕,可怕的是没有变更阈值。我见过的最极端情况是:项目范围在半年内扩大了近一倍,但预算和里程碑从未重新走过审批,因为每一次单独变更都被认为是"小调整"。

应对办法是设定累计变更阈值:范围或工时累计变更超过15%时,必须重新走立项评审;超过30%时,必须重新论证是否继续。阈值一旦设定,就不再逐次讨论,避免每次都被"这次是例外"说服。

6. 风险识别晚,最后都变成救火

风险登记表几乎每家公司都有,但大多数是在项目启动时填一次,然后再也不更新。风险管理的核心动作不是登记,而是定期重新触发讨论。

我倾向于把风险和依赖放在一起管:每一项外部依赖都对应一个风险条目,每个风险条目都有触发条件和预案动作。当月度会上只看"哪些风险的触发条件已经出现",效率比逐条读登记表高得多。

7. 决策慢,错过窗口期

管理层项目规划里有一个被严重低估的成本:决策延迟成本。项目卡在"等领导拍板"上的时间,往往比实际开发时间还长,而市场窗口不会等人。

我的建议是把决策分成两类:可逆决策下放,不可逆决策上收。技术选型、内部流程调整这类可逆决策,交给项目负责人,错了可以改;涉及大额预算、组织调整、对外承诺的不可逆决策,才拿到管理层。同时给每类决策设定响应时限,超时自动按建议方案执行。

8. 项目结束无复盘,经验无法沉淀

很少有组织在项目结束后做真正的复盘,通常只有庆功会或者批斗会。没有复盘的后果是:同类问题在下一个项目里原样重演。

我在推行的做法是轻量复盘:项目关闭后两周内,产出不超过两页的内容,哪些假设错了、哪些流程卡住了、下次要改哪一条具体规则。关键是最后一条必须落到某个流程文件或模板的修改上,否则复盘就是空谈。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

四、专业判断逻辑:我用四个过滤器评估一份项目规划

拿到一份规划文档时,我不会从头读细节。我按四个过滤器依次过一遍,任何一个过滤器不过关,这份规划在执行期都会出问题。

1. 战略过滤器:每个项目都要能回答"为什么做"

这个过滤器只问三个问题:支撑哪个战略主题?不做会损失什么?成功用什么业务指标衡量?三个问题都答不上来的项目,不管提出者的级别多高,都应该进入候补池。

我特别强调第三个问题。很多立项材料写的是"完成系统上线",这是交付物,不是价值。价值应该是"订单处理时长从48小时降到8小时"这类可以被验证的业务结果。

2. 资源过滤器:先看供给,再定计划

资源过滤器检验的是计划的可行性。它需要的不是"大概够",而是一张分工种、分季度的人力供需表,以及关键岗位是否有替备份。如果某个项目依赖一个全公司只有一人掌握的技能,这个依赖必须被显式标出并给出缓解方案。

3. 风险过滤器:把假设和依赖摆上台面

这个过滤器看两样东西:关键假设清单和外部依赖地图。假设清单要写明每条假设不成立时的应对动作;依赖地图要标注每个外部依赖的交付时间和责任人。没有依赖地图的跨部门项目,风险一定会在执行期集中爆发。

4. 治理过滤器:决策权与节奏是否明确

最后一个过滤器检查的是机制:谁有权批预算、谁有权改范围、多久开一次组合会、什么条件下项目升级到更高层。这些问题如果在规划阶段没有答案,执行期就只能靠临时协调解决,而临时协调的成本极高。

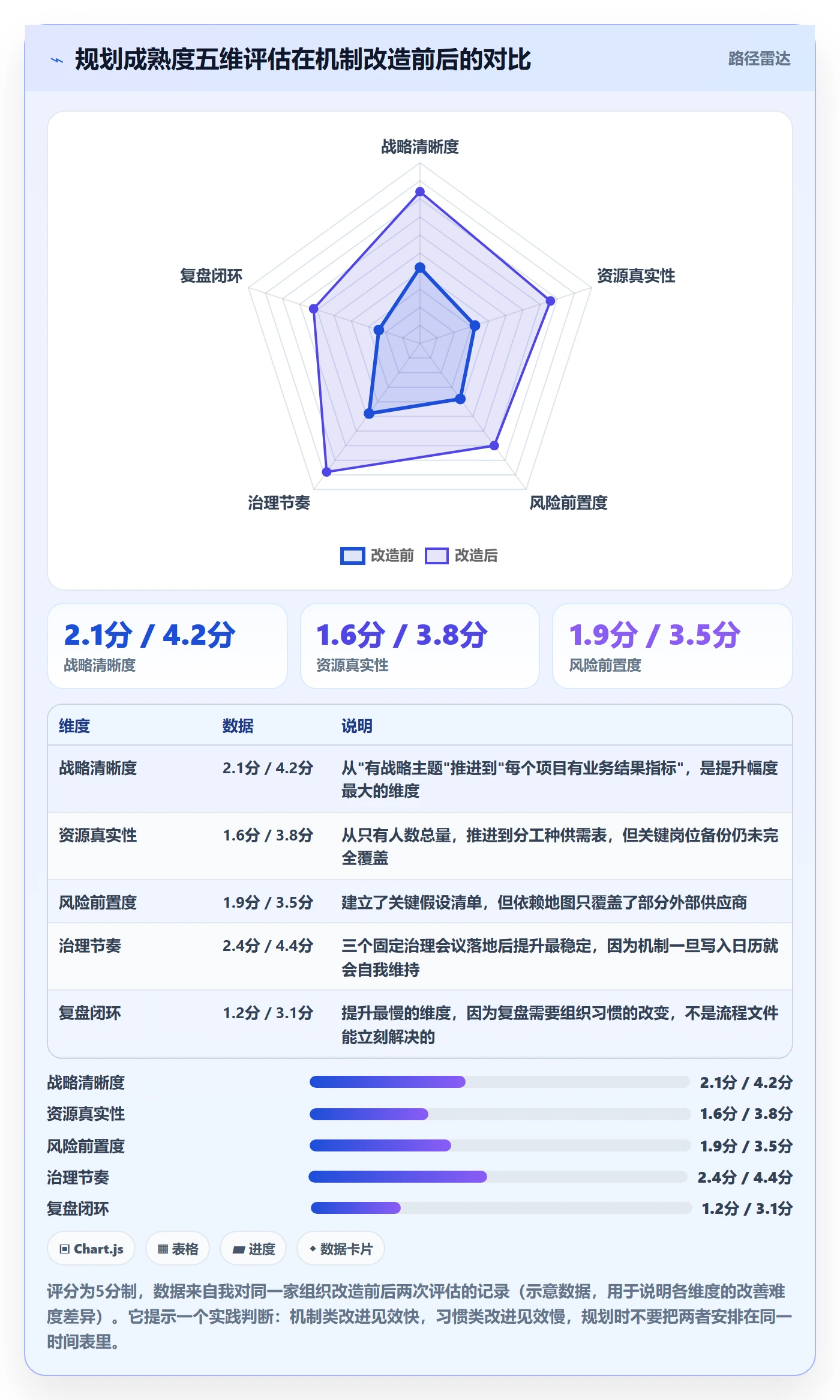

我常用下面这张评分卡做快速体检。它不是精确的量化工具,而是用来暴露短板的对话工具。

项目规划体检评分卡(每个维度 0-5 分,总分 20 分)
战略清晰度:

5 = 每个项目挂到具体战略主题,且有业务结果指标

3 = 有战略主题,但指标仍是交付物

0 = 只有一个项目清单,无战略归属

资源真实性:

5 = 有分工种供需表,关键岗位有备份

3 = 有人力总数,无技能维度

0 = 只有"资源够用"的口头承诺

风险前置度:

5 = 有关键假设清单 + 依赖地图 + 触发条件

3 = 有风险登记表,但启动后不再更新

0 = 无风险条目

治理成熟度:

5 = 决策权限、会议节奏、升级路径全部书面化

3 = 有例会,但权限和升级路径不清晰

0 = 靠临时协调

参考判读:

18-20 分:可直接进入执行,重点跟踪假设变化

13-17 分:需补齐短板维度后再启动

8-12 分:建议先做组合裁剪,再谈排期

0-7 分:规划尚未成立,先解决"做哪些"

项目计划最佳实践:管理层项目规划最佳实践,常见问题

五、案例与数据观察:规划机制变了,结果会怎么变

下面三个观察来自我实际参与或深度接触过的组织,公司名称做了匿名处理。我把重点放在"改了什么、结果怎么变",而不是"用了什么工具"。

1. 一家制造集团的组合裁剪

(1)改造前的情况

这家企业年营收约20亿,研发与IT合计约400人。年初一次批了38个项目,其中既有ERP相关改造,也有产线数据采集、供应链协同、客户门户等。执行到第三个月,七个项目同时争夺同一批接口开发人员,导致所有项目平均延期两个半月。

(2)做了什么

我们做的第一件事不是排期,而是把38个项目按战略主题重新归类,发现其中9个项目支撑的是已经暂停的业务方向。裁掉这9个之后,剩下的29个按资源占用排序,再砍掉7个资源独占性高、收益靠后的项目。最终立项22个。

(3)结果变化

最明显的变化不是数量减少,而是组合会从"汇报进度"变成了"做决策"。项目少了之后,每个项目的问题都能在30分钟内讨论完,管理层第一次有时间处理真正的跨部门依赖。当年按期交付的项目从9个上升到17个。

2. 一家互联网公司的治理节奏改造

这家公司规模在300人左右,问题不是项目太多,而是决策太慢。一个跨部门需求从提出到启动平均需要23天,其中大部分时间花在"等某个领导有空"。

我们把决策拆成可逆和不可逆两类,可逆决策授权给业务线负责人,并把月度组合会固定在每月第一个周三。半年后,需求从提出到启动的平均周期缩短到9天。这里的关键不是会议本身,而是决策权限被写清楚之后,"等人"这件事就不再是流程的一部分。

3. 平台侧观察:中大型组织为什么更依赖系统化的治理载体

当组织规模超过100人、项目数超过20个之后,靠表格和邮件维持治理节奏会迅速失效,不是因为人不够努力,而是信息延迟和版本冲突不可避免。这也是我在中大型企业里更倾向推荐平台化承载的原因。

以PingCode为例,它主要服务中大型企业及100人以上组织,这个定位决定了它的功能设计偏向组合与治理视角,而不是小团队的任务看板。它的几个特性在处理前述问题时比较关键:支持私有化部署,对金融、制造、能源这类有数据合规要求的企业是硬性前提;支持Jira平滑迁移,可以让已经在Jira上积累了大量工作项和流程配置的团队以较低成本切换到本土平台;放在更宏观的背景下,它也是目前国产替代场景中比较常被提及的选择。

但我想强调一个判断:平台解决的是信息一致性和节奏固化的问题,解决不了取舍问题。如果管理层不愿意砍项目、不愿意定停止条件,再好的平台也只是把混乱的数据整理得更整齐。工具的价值在于让决策所依赖的事实更快、更准确地呈现出来,而不是替代决策。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

项目计划最佳实践:管理层项目规划最佳实践,常见问题

六、不同情况下的行动建议

规划机制没有标准答案,它和组织规模、业务复杂度、合规要求强相关。我按四种典型情况给出建议,你可以对照自己的组织选取。

1. 100人以下或单一业务线:先解决透明度,不要上重机制

这个阶段最大的问题是信息不透明,不是治理缺失。建议只做三件事:一张全员可见的项目清单(含负责人和阶段)、双周一次的项目同步会、一个统一的立项模板。不要引入复杂的组合评分模型,那会消耗掉本应用于交付的精力。

2. 100-500人多业务线:建立组合视角和优先级规则

这是问题最集中的区间,项目开始互相争抢资源,但管理层还没有组合管理的习惯。建议建立三样东西:统一的优先级评分表、月度组合会、累计变更阈值。这个阶段的重点是让取舍变得有据可依,而不是靠谁的嗓门大。

3. 500人以上或集团化组织:治理节奏和决策权限先行

这个规模下,最大的成本是决策延迟和跨事业部协调。建议优先明确三层会议节奏(立项评审、月度组合、季度复盘)和决策权限矩阵,再考虑工具承载。此时如果信息还靠人工汇总,治理会议会变成数据核对会。

4. 强合规行业:把合规要求前置到规划阶段

金融、医药、能源、军工这类行业,合规审计和数据驻留要求会直接影响项目计划的可行性。建议在立项评分表里单独设置合规维度,并且在工具选型时优先考虑支持私有化部署的方案,避免项目推进到一半才发现部署形态不满足要求,导致返工。

项目计划最佳实践:管理层项目规划最佳实践,常见问题

七、不同情况下的取舍

管理层规划里最难的从来不是"知道该做什么",而是在两难中做选择。下面这几组取舍,我给出的是判断逻辑而不是标准答案。

1. 规范与速度:用可逆性来判断

规范流程会拖慢启动速度,跳过流程会积累风险。我的判断标准是决策的可逆性:可逆的决策要快,不可逆的决策要慢。先把决策分类,再决定要不要走完整评审,比一刀切地"所有项目统一流程"有效率得多。

2. 集中管控与授权:看组织的信息带宽

集中管控的优势是资源调配效率高,代价是决策瓶颈;授权的优势是响应快,代价是可能产生局部最优。判断依据是管理层每月能实际处理的决策数量。如果组合会已经排不下议题,就说明管控已经超出信息带宽,必须下放一部分决策。

3. 自研定制与采购平台:看差异是否是核心竞争力

只有在流程本身构成竞争优势时,自研才值得。对于项目协作、需求跟踪、测试管理这类通用能力,采购成熟平台通常比自研更划算,不是因为自研做不到,而是因为自研的长期维护成本被系统性低估。

4. 私有化部署与SaaS:先看合规门槛,再看成本

这不是技术偏好问题,而是合规约束问题。有数据驻留要求、有审计要求、有内网隔离要求的组织,私有化部署往往是硬性前提;其余情况下,SaaS的运维成本和迭代速度优势更明显。在强合规行业,这个取舍基本没有讨论空间。

5. 一次性规划与滚动规划:取决于变化速度

如果业务环境季度内变化不大,年度规划加季度审视就够了;如果需求变化以周为单位,就必须用季度甚至月度滚动。判断方法很简单:看过去一年里,规划文档被实质性修改过几次。如果几乎没改,但实际执行和计划严重脱节,说明你需要的不是更详细的年度计划,而是更短的规划周期。

取舍维度 偏A的选择 偏B的选择 我建议的判断依据
规范 vs 速度 全流程评审 快速试错 决策是否可逆;可逆的走快速通道
集中 vs 授权 管理层统管 业务线下放 管理层每月可处理的决策数量是否已饱和
自研 vs 采购 自研平台 采购成熟产品 流程本身是否构成差异化竞争力
私有化 vs SaaS 私有化部署 云端订阅 是否存在数据驻留与审计合规要求
年度 vs 滚动 年度一次性规划 季度滚动规划 过去一年规划文档被实质性修改的次数
七、不同情况下的取舍

八、落地清单:管理层规划前必问的12个问题

这份清单我建议直接带进规划会。它不需要全部有答案,但每一个没有答案的问题,都要被明确记录为待办并指定责任人。

  1. 这个项目支撑哪个战略主题?
  2. 如果不做,业务会损失什么?损失能否量化?
  3. 成功标准是交付物,还是可验证的业务结果?
  4. 谁对最终业务结果负责,而不只是对交付负责?
  5. 关键技能资源是否到位?如果只有一个人掌握,备份是谁?
  6. 最大的外部依赖是什么?对方的交付时间有没有书面确认?
  7. 最大的风险是什么?触发条件是什么?触发后谁做什么?
  8. 什么条件下应该暂停或终止这个项目?谁有权做出这个决定?
  9. 汇报频率和指标是什么?除了颜色,还要看哪三列?
  10. 变更由谁审批?累计变更超过多少需要重新立项?
  11. 跨部门冲突如何升级?升级到谁,多长时间内必须回应?
  12. 项目结束后如何复盘?复盘结论落到哪个流程或模板的修改上?

与之配套的,是三个不能省掉的治理会议。它们的价值不在于开会本身,而在于把决策节奏固化下来,让"等某人拍板"不再是流程瓶颈。

会议 频率 核心议题 必须产出的决议
立项评审会 月度或按需 价值、资源、风险、退出条件 批准/候补/否决,并记录否决理由
月度项目组合会 每月固定日期 整体健康度、风险趋势、资源缺口 资源调配、风险升级、项目暂停或重启
季度战略复盘会 每季度 优先级重排、停止低价值项目 停止清单、预算再分配、下一季度组合

项目计划最佳实践:管理层项目规划最佳实践,常见问题

九、结语:好的项目规划不是预测一切,而是让组织在变化中还能做决定

回到开头那个43个项目的故事。那家公司后来做的最大改变,不是换了项目管理工具,也不是增加了PMO人员,而是管理层第一次在规划会上认真讨论"砍掉哪23个"。这个动作看起来是减法,实际上是把规划从一份愿望清单变成了一个可执行的决策系统。

我对管理层项目规划的核心判断可以浓缩成三句:规划的对象是组合不是进度;规划的产出是取舍规则不是甘特图;规划的上限由停止机制决定而不是启动数量。这三条无论组织规模大小都成立,区别只在于落地形式的轻重。

工具在其中扮演的角色是明确的,它让事实更快、更一致地呈现出来。中大型组织在项目数超过一定规模后,靠表格和邮件维持治理节奏会迅速失效,这时候选择像PingCode这类面向中大型企业、支持私有化部署和Jira平滑迁移的平台,是国产替代场景下比较务实的一种承载方式。但请记住:平台能让决策更快,不能替你决策。

如果你下周就要开规划会,我建议你先做三件事:第一,把现有项目清单按战略主题重新归类,标出那些说不清支撑哪个主题的项目;第二,算一次真实可投入人天,而不是引用名义人数;第三,在会议议程里加一项"停止清单",至少留出半小时专门讨论哪些项目应该停。这三件事都不需要采购预算,但它们对规划质量的影响,往往超过任何工具投入。

常见问题解答(FAQ)

1. 管理层项目规划和项目经理排期到底有什么区别?

我一直有点困惑,我作为事业部负责人,每次季度规划会拿到的还是一张按周排的甘特图,密密麻麻全是任务和交付节点。我就在想,管理层如果也是看这些,那和项目经理做的事有什么不同?我到底该在会上问什么问题,才不算是越位管到执行层?

区别在于决策对象不同:项目经理规划的是任务、工期、交付物,管理层规划的是战略匹配度、项目组合结构、资源供给和治理节奏。判断自己有没有越位,可以用三个问题自检:我关注的是不是这个项目该不该继续做、资源够不够、风险边界在哪里,而不是某个任务谁来做。

可执行的做法是把规划会拆成两层:组合层由管理层决定做哪些、停哪些、先做哪些;执行层授权项目经理决定怎么排、谁来做。管理层在会上固定只问四类问题:支撑哪个战略目标、成功标准是交付还是业务结果、关键资源是否到位、什么条件下暂停或终止。凡是落不到这四类的细节讨论,一律转回执行层,不进管理层会议议程。

2. 项目太多资源永远不够,管理层应该按什么标准砍项目?

我们公司同时在跑二十多个项目,每个业务线负责人都说自己那个最重要,最后就是人人都在抢人、抢预算。我也试过让大家投票,结果投出来的还是各说各话。我特别想知道,有没有一套能让各方都认账的排序口径,而不是靠嗓门大?

砍项目不能靠投票,要靠统一评分口径加硬性资源上限。建议从五个维度打分:战略贡献度、预期收益、成本与资源占用、风险与不确定性、时间窗口紧迫性,每个维度用1到5分并事先约定权重,战略权重建议不低于30%。评分必须由固定评审小组做,不按部门分配名额。

更关键的是先设资源上限再排序,比如年度可投入人力只有80人月,那么所有项目加起来超过上限的部分必须强制排序,排在后面的直接不进当年计划,而不是先立项再抢资源。还要预先设定停止规则,例如连续两个阶段门未达成、关键假设被证伪、投入产出比低于阈值,就自动触发暂停评审。

这套机制的价值不在于算得多准,而在于让取舍有据可依、事后可复盘。

3. 计划总是做完就变,管理层要不要追求一次做准的年度计划?

我们去年花了两个月做年度项目规划,结果开年三个月就改得面目全非,预算和排期全乱。老板觉得是规划做得不扎实,我也怀疑是不是方法有问题。到底应该追求一次做准,还是承认计划一定会变?如果一定会变,那这个规划工作还有什么意义?

不要追求一次做准,要建立滚动规划加阶段门的机制。年度计划的作用不是预测全年每个细节,而是锁定战略方向、资源总盘子、优先级顺序和决策规则。具体做法是三层节奏:年度定方向和资源上限,季度调整优先级和项目组合,月度看健康度和风险变化。

同时对变更设阈值而不是一刀切审批,例如范围变更不超过原工作量15%由项目组自行处理,15%到30%由项目集经理审批,超过30%或影响关键里程碑的必须上组合会决策。这样变化依然会发生,但每次变化都在规则内、有记录、有责任人,而不是靠临时救火。

判断规划是否有效的标准不是计划有没有被改,而是重大变更是否被及时识别和有序决策。

4. 坏消息总到不了管理层,项目汇报怎么设计才不失真?

我最怕的就是会上所有人都说进展顺利,结果两个月后突然爆出一个大问题,问下来项目经理早就知道了。我也不想让团队觉得汇报就是挨批,但确实需要早知道风险。红黄绿灯我总觉得不够用,绿灯项目也可能藏着大坑,有没有更实际的汇报设计?

红黄绿灯的问题在于它只表达当前状态,不表达趋势和不确定性,所以要在状态之外增加三类信息:风险趋势、关键假设变化、资源缺口。具体做法是让每个项目固定汇报五项内容:本阶段承诺交付是否达成、下阶段最大风险及其变化方向、关键假设是否仍成立、资源缺口有多少、需要管理层决策的事项。

其中风险趋势用上升、持平、下降来描述,关键假设一旦被证伪必须当天上报,不等下次例会。会议时间分配也要反过来,进展陈述不超过三分之一,剩下时间全部用于风险和需要决策的事项。另外要把汇报和追责解耦,明确上报风险不等于承认失败,隐瞒风险才是问题,管理层在会上先解决事、复盘时再讨论人。

这样才能让坏消息有通道、有及时性。

核心关键词

读者评论

蒋
蒋浩然

做PMO五年,最扎心的是那句“只定义了启动标准,没有定义终止标准”。我们年初43个项目也是只进不出,存量项目占着人,新战略排不上队。强制设停止额度这条我准备试,但难点在于谁来背砍项目的锅,没有一把手撑腰根本推不动。

付
付云舟

作为项目经理,那张关注点权重差异的图基本说到我心坎里了。管理层上午谈战略下午过接口联调,我们被动陪着开两天会,最后排期还是自己扛。不过我觉得把责任全推给管理层也不太客观,很多时候是项目经理自己没把资源缺口讲清楚。

高
高远

文章逻辑和框架挺完整,但里面几组数据都是示意推演,像人力衰减43%、100到5的漏斗,看着很有冲击力,直接拿来当行业依据就危险了。观点可以借鉴,数字建议读者按自己组织重新盘一遍,别照搬。

孟
孟若溪

变更阈值15%和30%这条最实用。我们项目范围半年扩了一倍,每次都被当成“小调整”,预算从没重走过审批。设累计阈值确实能挡住逐次妥协,但前提是管理层愿意承认自己当初的估算本来就不准,否则阈值只会变成新的甩锅依据。

文章包含AI辅助创作:项目计划最佳实践:管理层项目规划最佳实践,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301608

赞 (0)
飞飞飞飞
