掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

项目延期往往不是在最后一天突然发生的,而是在几周前就已经留下了信号:关键任务连续两次推迟、预算消耗快于实际进度、测试缺陷反复出现、客户需求不断插入,却没有任何一项被正式记录。项目监控管理的核心,不是收集更多报表,而是在问题仍然可以被纠正时,看见偏差、判断影响并推动行动。

我在项目复盘中反复看到一种情况:团队每周都提交“进度正常”的周报,项目经理也按时召开例会,但到了上线前才发现真正的关键路径已经被一项延期任务卡住。原因并不一定是团队执行能力差,而是监控只记录了“完成了多少”,没有回答“是否会影响最终交付”。

本文将项目监控拆解为五个连续步骤:建立基线、设计指标、固定节奏、分级纠偏、验证闭环。你不需要一开始就购买复杂系统,也不需要让每个人每天填写大量字段。先把这五步跑通,再根据项目规模增加工具和自动化,通常比直接堆砌管理动作更有效。

一、先讲核心结论:项目监控不是催进度,而是管理偏差

1. 用一条闭环判断监控是否有效

我判断一套项目监控机制是否有用,通常只看四个问题:是否有明确目标,是否能持续获得可信数据,是否能识别会影响交付的偏差,是否能让偏差进入责任人、时限和验证结果的闭环。

如果一份周报只有“本周完成事项、下周计划事项、存在问题”三栏,却没有问题等级、影响范围、责任人和处理期限,它更像工作汇报,而不是项目监控。真正有效的监控,必须把数据转化成决策。

  • 目标:项目最终交付什么,何时交付,质量如何验收。
  • 数据:计划值、实际值、预测值是否使用统一口径。
  • 判断:当前偏差是否影响关键路径、里程碑、成本或范围。
  • 行动:谁在什么时间前采取什么措施,如何确认措施有效。

2. 五个步骤分别解决什么问题

步骤 主要解决的问题 关键产出物 最容易漏掉的内容
第一步:建立基线 项目目标模糊,无法判断是否偏离 范围、进度、成本、质量基线 验收标准和任务依赖
第二步:设计指标 只看完成率,看不出项目健康度 指标清单和预警阈值 质量、变更和风险指标
第三步:固定节奏 数据滞后,问题到会议才暴露 日报、周报、阶段评审机制 数据责任人和更新时间
第四步:分级纠偏 所有问题都升级,或所有问题都不处理 偏差分级规则和纠偏方案 影响判断和升级条件
第五步:形成闭环 问题被标记“已解决”,但结果没有验证 验证记录、预警清单、复盘结论 副作用和重复发生原因

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

3. 监控的最小可行配置

对于十几人以内的小团队,我建议先使用三张表和一次固定周检会议:项目计划表、风险与问题台账、变更记录。项目计划表回答“要做什么”,风险台账回答“什么可能阻碍交付”,变更记录回答“为什么原来的计划发生了变化”。

如果项目超过100人,或同时涉及研发、采购、业务、供应商和客户,单纯依赖表格很容易出现版本冲突、状态不一致和责任追踪困难。这时可以考虑使用某项目管理平台集中管理任务、需求、缺陷、风险、工时和报表。平台的价值不是替代项目经理判断,而是减少手工汇总,让项目经理把时间放在偏差分析和决策协调上。

二、背景和真实场景:为什么“看起来正常”的项目最后会失控

1. 一个典型的系统上线项目

下面以一个虚构的企业内部系统上线项目为例。项目周期为12周,交付内容包括需求确认、系统开发、接口联调、测试、用户培训和正式上线。项目成员来自产品、研发、测试、业务和运维五个团队,上线日期受到业务周期限制,原则上不能随意推迟。

项目进行到第六周时,周报显示总体任务完成率为52%,计划完成率为50%,表面上看还略有领先。但进一步拆开后发现,已经完成的大多是低依赖任务;核心接口开发只完成65%,而接口联调是测试阶段的前置条件。

这就是典型的“总体完成率正常,关键路径已经恶化”。如果继续使用总体百分比汇报,项目团队可能要到第九周才发现测试时间被压缩。此时再增加两名开发人员,也未必能补回联调、回归测试和业务验收所需要的时间。

2. 为什么单一进度百分比会误导判断

任务完成率是一个聚合数字,它把不同价值、不同依赖关系和不同风险等级的任务压缩成一个百分比。完成10个低风险任务,与完成一个决定上线能否进行的核心接口,在项目意义上并不等价。

因此,我在项目检查中通常会把“总体完成率”降为辅助指标,把以下问题放在前面:关键路径任务是否延期,里程碑是否仍然可达,阻塞事项是否有人处理,缺陷是否集中在高风险模块,需求变更是否已经消耗了缓冲时间。

观察方式 表面结论 可能遗漏的事实 更合理的追问
总体完成率 完成率高,项目状态较好 完成的可能是非关键任务 关键路径完成率是多少
预算消耗率 预算尚未用完 返工和加班可能尚未计入 剩余预算能否覆盖剩余工作
问题数量 问题数量下降 团队可能减少了问题上报 高严重度问题是否关闭
需求完成数量 需求交付较多 需求频繁变更导致基线失真 新增需求是否经过影响评估

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

3. 监控频率不是越高越好

日监控适合处理阻塞事项和当天异常,不适合要求所有人每天重新填写完整计划。周监控适合比较计划与实际,判断里程碑和资源风险。阶段评审则应关注目标是否仍然成立、范围是否发生变化,以及下一阶段是否具备进入条件。

如果一个团队每天花一小时填表,却没有人根据数据调整资源或处理风险,这种监控频率就是管理浪费。频率应该由决策周期决定,而不是由管理者的焦虑决定。

三、拆解常见误区:五种看似认真、实际无效的监控方式

1. 把监控等同于催进度

“这个任务完成了吗?”是必要问题,但不是完整的监控问题。更完整的询问应该包括:完成标准是什么,交付物在哪里,是否经过验收,后续任务是否可以依赖它,是否产生了新的缺陷或返工。

如果只催“完成”,团队可能为了让状态变绿而提前关闭任务,随后又以返工、补录和重新测试的形式把问题带回来。没有验收标准的完成状态,通常只是主观感觉。

2. 只设置结果指标,不看过程信号

延期天数、预算超支和上线失败都属于结果指标。它们很重要,但往往出现得较晚。项目经理还需要观察过程信号,例如任务阻塞时长、评审等待时间、缺陷重开次数、需求变更响应时间和关键岗位负载。

过程指标的作用不是让团队填更多数据,而是帮助项目经理提前发现“结果即将变坏”的迹象。例如,缺陷总量可能下降,但高严重度缺陷的重开次数持续上升,这比缺陷总量更值得关注。

3. 把所有异常都升级给管理层

如果一个小问题也要提交管理层审批,项目团队会逐渐失去自主解决能力,管理层则会被大量低价值事项淹没。合理做法是按照影响范围和紧急程度分级。

  • 轻微偏差:不影响关键节点,由任务负责人在原团队内调整。
  • 中度偏差:可能影响阶段目标,由项目经理协调资源或调整顺序。
  • 严重偏差:影响上线、预算、合同、合规或核心范围,需要专项评审和管理层决策。

4. 会议很多,却没有决策记录

项目会议结束后,如果只留下“继续跟进”“尽快处理”“保持沟通”等模糊结论,下一周仍然会重复讨论同一个问题。每一项关键事项都应写清现状、影响、决策、责任人和截止时间。

我建议把“需要谁决定什么”单独列出来,而不是埋在会议纪要中。很多项目拖延,不是没有发现问题,而是没有明确谁有权在什么时候做出取舍。

5. 变更发生了,基线却没有更新

客户新增一个功能,业务调整一个验收条件,供应商替换一个交付方案,都会改变项目原来的范围、时间或成本。如果只在聊天记录里留下变更,不更新计划基线,后续所有偏差计算都会失真。

变更不一定都要拒绝,但必须先评估影响,再决定接受、延期、替换或取消。没有影响评估的变更,是项目失控最常见的入口之一。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

四、专业判断逻辑:发现偏差后,先判断影响,再决定动作

1. 第一步:建立范围、进度、成本和质量基线

项目监控的第一步不是选工具,而是把“项目成功”写成可比较的基线。至少需要明确四类内容:交付范围、时间安排、资源或预算约束、质量与验收标准。

基线类型 必须回答的问题 示例
范围基线 交付什么,不交付什么 完成登录、权限、报表三类功能,不包含移动端改版
进度基线 何时完成,前后依赖是什么 第8周完成测试,第10周完成业务验收
成本基线 预算、人力和采购上限是多少 研发投入480人天,外部服务预算30万元
质量基线 达到什么条件才算交付 高严重度缺陷为零,核心流程通过率不低于98%

里程碑也要有明确含义。需求评审通过、核心模块开发完成、测试准入、用户验收通过和正式上线,都是比普通任务更重要的节点。每个里程碑都应绑定负责人、验收物和不通过时的处理方式。

2. 第二步:设计少而关键的监控指标

我通常把指标分为五组:进度、成本、质量、范围和风险。并不是每个项目都要使用同样的指标,但每个指标都必须对应一个管理动作,否则它只是展示信息。

  • 进度:计划完成率、实际完成率、关键路径延期天数、里程碑达成率。
  • 成本与资源:预算消耗率、人力投入偏差、采购支出偏差、关键岗位负载。
  • 质量:缺陷数量、严重度分布、缺陷重开率、返工工时、验收通过率。
  • 范围:新增需求数量、变更影响工期、已批准与未批准变更数量。
  • 风险:高等级未关闭风险、风险逾期天数、风险应对完成率。

指标设计有一个实用原则:如果一个指标连续三周变化,却没有引发任何讨论或行动,就要重新判断它是否值得保留。监控指标不是越多越专业,而是越能改变决策越有价值。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

3. 第三步:建立固定监控节奏和统一口径

一个可执行的节奏通常包括日、周和阶段三个层级。日监控只处理阻塞和紧急异常;周监控比较计划与实际;阶段评审则重新检查目标、范围、资源和风险是否仍然成立。

监控层级 建议频率 重点内容 会议或记录产出
任务层 每日或隔日 阻塞、依赖、紧急问题 阻塞清单、即时责任人
项目层 每周 进度、资源、质量、风险、变更 项目周报、行动项
阶段层 每个里程碑 是否具备进入下一阶段的条件 阶段评审结论
管理层 按需或月度 重大偏差、预算、范围取舍 决策记录、升级事项

统一口径比增加报表更重要。例如,“完成”到底是代码提交、开发自测通过、测试通过,还是业务验收通过?如果不同角色的定义不同,周报中的完成率就没有比较意义。

4. 第四步:按影响程度分级纠偏

发现延期后,不要立即要求所有人加班。先判断延期任务是否在关键路径,是否有并行替代方案,是否影响后续里程碑,以及增加资源是否真的能缩短工期。

可以使用“影响范围、紧急程度、可逆性”三个维度判断。影响范围越大、距离节点越近、错误决策越难撤回,就越应该升级处理。反之,如果任务有充足浮动时间,项目团队可以在内部调整,而不必扩大会议范围。

偏差级别 判断条件 处理方式 升级条件
轻微 延期不超过2个工作日,且不影响关键节点 负责人调整任务顺序并更新计划 连续两周重复发生
中度 可能影响阶段目标或占用额外资源 项目经理协调资源、依赖和优先级 无法在一周内恢复
严重 影响上线、合同、预算、合规或核心范围 召开专项评审,制定多个方案 需要管理层做范围、时间或成本取舍

上表中的天数只是中小型项目的示例基准,不是通用标准。两天延期对一个为期三个月的内部项目可能影响有限,但对一个只有十天交付周期的营销活动,可能已经属于严重偏差。

5. 第五步:验证纠偏结果,形成预警和复盘

“已处理”不等于“已解决”。例如,项目经理临时增加一名开发人员,任务状态可能很快变绿,但如果新增人员不了解代码结构,反而可能增加缺陷和沟通成本。因此,纠偏完成后要验证计划是否恢复、质量是否恶化、风险是否转移。

预警机制应尽量使用可观察的触发条件,例如关键任务连续延期两次、预算消耗率比进度完成率高出15个百分点、高等级风险超过7天未更新、同类缺陷在两个版本中重复出现。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

五、具体案例和数据观察:用一个12周项目跑通五步方法

1. 案例背景与初始监控设计

本案例为情景模拟,不对应某家真实企业。某制造企业准备上线内部业务系统,项目预算为30万元,计划投入480人天,周期12周。第1至第3周完成需求和方案,第4至第7周完成开发,第8至第10周完成测试与验收,第11至第12周完成培训和上线准备。

在第1周,项目团队建立四项基线:范围包括三个核心业务模块;第10周完成业务验收;预算消耗不超过30万元;高严重度缺陷在上线前必须清零。与此同时,将核心接口、权限模型和主数据迁移列为关键路径任务。

2. 第六周发现的异常

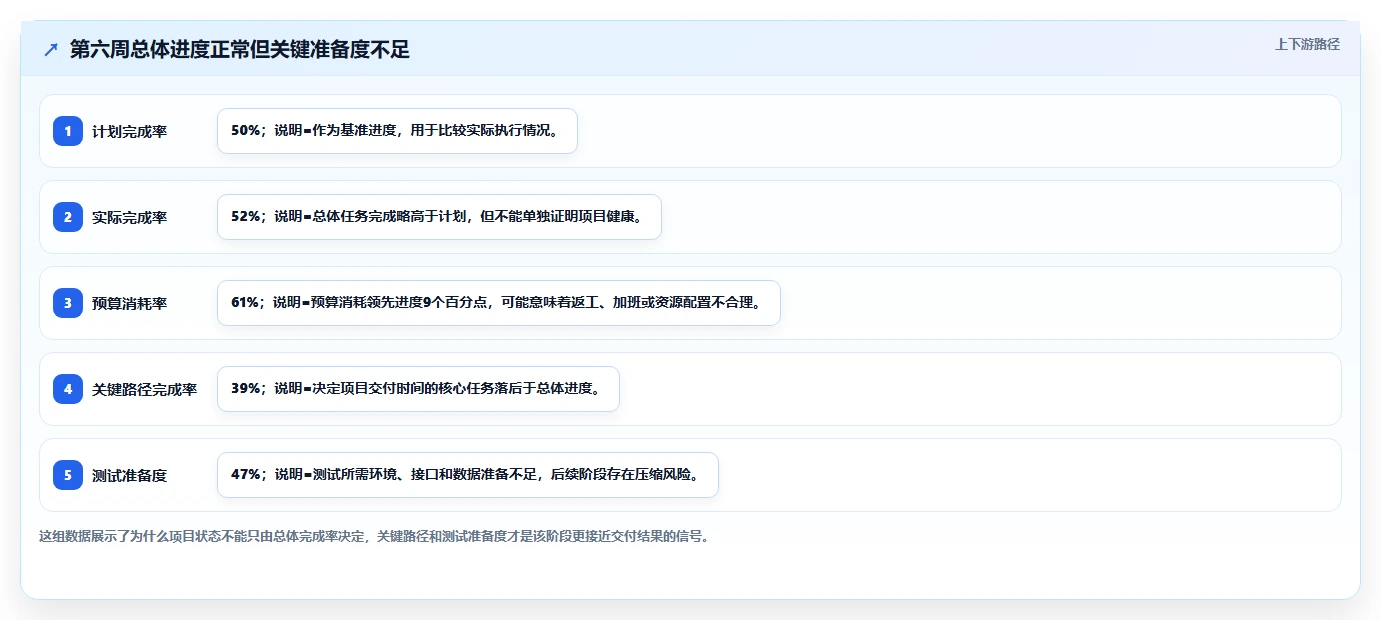

第六周监控数据如下:总体计划完成率50%,实际完成率52%;预算消耗率61%;关键路径完成率39%;未关闭高等级风险4项;新增需求6项,其中2项尚未完成影响评估;测试准备度仅为47%。

如果只看总体完成率,项目似乎还领先2个百分点。但预算消耗率已经比实际进度高9个百分点,关键路径完成率低于总体进度13个百分点,测试准备度也明显不足。综合判断后,我会把项目标记为“黄灯”,而不是“绿灯”。

监控项目 计划或阈值 第六周实际值 判断
总体完成率 50% 52% 表面正常
预算消耗率 不高于55% 61% 偏高,需要检查返工和资源投入
关键路径完成率 不低于50% 39% 存在里程碑延期风险
高等级未关闭风险 不超过2项 4项 需要指定应对责任人
测试准备度 不低于60% 47% 测试周期可能被压缩

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

3. 纠偏方案与取舍

项目团队提出了三个方案。方案一是直接延长上线时间两周,风险最低,但会错过业务窗口;方案二是增加两名开发人员,保持原上线日期,但需要承担沟通和质量风险;方案三是冻结非核心需求,将资源集中于核心接口、权限和主数据迁移。

方案 时间影响 成本影响 主要风险 适用条件
延长周期 增加约2周 增加项目管理和资源成本 错过业务窗口,客户满意度下降 上线日期可调整,质量要求极高
增加人员 理论上可缩短部分开发时间 增加人力成本和沟通成本 新人学习、返工和缺陷增加 任务可并行,已有清晰技术边界
冻结非核心需求 维持原计划的可能性较高 短期成本变化较小 部分业务诉求延后,需管理层确认 核心范围清晰,非核心需求可分期交付

在这个情景中,第三种方案通常更稳妥,但它不是项目经理单方面决定的。冻结需求意味着牺牲范围换取时间,必须让业务负责人明确接受这一取舍,并将延后需求写入后续版本计划。

如果团队使用某项目管理平台,可以把需求、开发任务、测试缺陷和版本计划关联起来,减少人工核对。对于中大型企业,尤其是100人以上、跨部门协作较多的组织,统一查看任务状态、依赖关系和风险信息会更有价值。

在工具选型时,还要看组织的部署和迁移要求。以PingCode为例,其公开产品定位覆盖研发项目管理和协作场景,并支持私有化部署,也提供从Jira平滑迁移的能力。对于重视数据留存、权限隔离和国产化替代的企业,这类能力应当纳入评估,但不能因为工具功能丰富,就跳过基线、指标和责任机制的设计。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

4. 第九周验证纠偏结果

到了第九周,项目重新检查关键接口完成情况、测试通过率、缺陷严重度和剩余预算。关键接口完成率从39%提高到92%,测试准备度从47%提高到86%,高等级未关闭风险从4项降至1项,但预算消耗率上升到78%。

这组结果不能简单描述为“项目成功恢复”。进度和风险明显改善,但成本缓冲正在减少。如果剩余工作量仍然较大,就需要继续监控预算和返工情况。项目健康度是多维度判断,不是某一个指标变绿就可以结束监控。

六、不同情况下的行动建议:不要用同一套力度处理所有项目

1. 小团队、短周期项目:先做轻量闭环

如果项目周期少于一个月,团队人数不超过十人,建议使用一张计划表、一张风险问题表和一份变更记录。每天用十分钟处理阻塞,每周进行一次计划与实际对比,不建议搭建过于复杂的审批层级。

这个阶段最重要的不是追求指标数量,而是确保每个异常都有责任人和截止时间。对于短项目,任务延期两三天可能已经足以影响交付,因此预警阈值要根据周期设置,而不能照搬大型项目标准。

  • 每日关注:阻塞任务、外部依赖、当天必须决策的问题。
  • 每周关注:里程碑、关键任务、需求变更和交付物验收。
  • 结束时关注:实际耗时、返工原因和可复用经验。

2. 中大型跨部门项目:建立统一数据源

当项目成员超过100人,或同时存在多个项目组、供应商和业务部门时,最常见的问题不是没人汇报,而是不同团队汇报的对象、时间和口径不一致。此时应建立统一的任务、需求、缺陷、风险和变更数据源。

某项目管理平台可以承担状态汇总、权限管理、依赖追踪和仪表盘展示等工作。选择平台时,我建议重点检查以下问题:能否按组织权限隔离数据,能否保留操作和决策记录,能否支持私有化部署,能否与现有研发或办公系统集成,历史数据能否迁移。

如果企业正在从海外项目管理工具迁移到国产平台,迁移难点通常不在“导入任务”本身,而在字段映射、权限关系、历史评论、附件、工作流和报表口径。以支持Jira平滑迁移的产品为例,正式切换前仍应先做小范围试迁移,验证关键项目的历史数据是否完整。

3. 工程、采购或供应链项目:把外部依赖放在中心位置

工程项目和采购项目的延期,往往不是内部任务没有完成,而是供应商交付、审批、物流、现场条件或验收资源没有按计划到位。因此,这类项目不能只监控内部任务状态,还要维护外部依赖清单。

外部依赖 应监控的信号 提前行动
供应商交付 承诺日期变更、交付批次减少 确认替代供应商或调整施工顺序
采购审批 审批停留时间、补充材料次数 提前核对资料,设置升级节点
现场条件 场地准备、设备进场、电力网络状态 建立现场前置条件验收单
外部验收 验收人员档期、验收意见变更 提前锁定时间并确认验收标准

4. 软件研发项目:把质量和变更纳入同一条链路

软件项目容易出现“开发进度正常,测试阶段爆炸”的情况。原因通常是开发任务、需求、缺陷和版本计划彼此割裂。监控时应把需求变更、开发完成、测试通过和发布版本串起来观察。

如果一个需求在开发过程中反复调整,却没有同步更新验收标准,最后的缺陷数量很可能并非研发效率问题,而是范围没有稳定。此时继续催开发速度,往往只会把不确定性推迟到上线前。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

七、不同情况下的取舍:项目监控最终服务于决策

1. 时间、范围、成本和质量不能同时无限制保持

项目出现重大偏差时,管理层通常要在时间、范围、成本和质量之间取舍。想在原定时间交付全部范围,可能需要增加资源;想保持成本不变,可能需要减少范围;想保持质量标准不变,可能需要延长周期。

优先目标 通常可以牺牲的部分 不能轻易牺牲的部分 常用动作
必须按期上线 非核心范围、部分优化功能 安全、合规、核心流程质量 分期交付、冻结需求、集中关键资源
必须控制预算 交付速度、部分外部支持 核心验收标准和关键风险控制 调整优先级、减少低价值工作、优化资源
必须保证质量 上线时间、部分范围 测试覆盖、缺陷关闭和安全要求 增加测试周期、分阶段验收、延后发布
必须满足完整范围 成本、周期或资源投入 合同约定和关键业务目标 申请追加预算、调整里程碑、增加交付团队

2. 什么时候应该增加人手

增加人手不是所有延期项目的正确答案。只有当剩余工作可以并行拆分、任务边界清晰、现有成员有能力指导新成员,并且新增人员的沟通成本低于其产出价值时,增加人手才可能缩短工期。

如果延期原因是需求不清、审批等待、外部依赖或测试环境未准备好,增加开发人员通常无法解决根因。此时更应该处理阻塞条件,而不是扩大执行队伍。

3. 什么时候应该使用专业工具

当项目具备以下特征时,工具投入往往更值得:参与者多、项目并行度高、任务依赖复杂、需要严格权限管理、历史数据必须留存、跨部门状态汇总耗时较长,或管理层需要实时查看组合项目风险。

但工具不能解决目标不清、责任不明和决策拖延。上线某项目管理平台之前,最好先确定统一的状态定义、字段责任人和升级规则。否则只是把混乱从电子表格搬到了系统里。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

4. 什么时候应该暂停项目重新评审

当项目的核心目标已经变化、关键假设不再成立、预计成本远超收益、合规风险无法接受,或者继续投入只是在重复返工时,应当暂停并重新评审。暂停不是失败,而是避免沉没成本继续扩大。

项目监控的成熟度,恰恰体现在能否基于数据提出“继续、调整、分期或终止”的选项,而不是无论发生什么都默认继续执行。

八、可直接落地的项目监控模板和执行清单

1. 项目周报至少包含八个字段

一份真正有用的项目周报不需要写成几页长文,但必须让没有参加会议的人快速理解项目状态和下一步行动。建议至少包含以下字段:

  1. 本周项目状态:绿灯、黄灯或红灯,以及状态变化原因。
  2. 计划与实际:本周计划完成率、实际完成率和关键路径状态。
  3. 本周完成交付物:注明验收人和验收结果。
  4. 下周关键任务:标明任务负责人和前置依赖。
  5. 新增问题:说明影响、等级、责任人和截止时间。
  6. 风险变化:新增风险、风险升级、风险关闭和应对进展。
  7. 范围变更:新增、批准、拒绝或待评估的需求。
  8. 需要决策:明确需要谁在什么日期前决定什么事项。

2. 风险台账不要只写风险名称

字段 填写要求 示例
风险描述 写清可能发生的事件 主数据迁移接口可能无法按期完成
发生概率 低、中、高,或使用百分比 中,约40%
影响程度 说明影响时间、成本或质量 可能推迟测试准入3至5个工作日
风险负责人 只能填写一个主要责任人 数据平台主管
应对措施 写具体动作和完成期限 第7周前完成小批量迁移演练
触发条件 明确何时升级风险 演练失败率超过5%
验证结果 记录措施是否有效 演练失败率降至1.2%,风险降为低

3. 变更评估可以使用四个问题

任何新增需求或调整,都先回答四个问题:它是否影响原有范围,是否增加工期,是否增加成本或资源,是否改变验收和风险。如果其中任意一项答案为“是”,就不应直接在任务列表中悄悄加入,而应进入变更记录。

对于紧急变更,可以先执行临时方案,但必须在规定时间内补录正式影响评估。否则紧急事项会成为绕过基线的常规入口,最终导致项目计划与实际执行完全脱节。

4. 每周项目检查清单

  • 本周是否完成了承诺的关键交付物。
  • 关键路径上是否出现延期或等待。
  • 预算消耗是否快于进度完成。
  • 高严重度缺陷是否有明确关闭日期。
  • 新增需求是否完成影响评估。
  • 高等级风险是否都有责任人和应对动作。
  • 上周纠偏措施是否验证有效。
  • 是否有需要管理层及时决策的事项。
  • 下周计划是否具备前置条件。

掌握项目监控管理办法:5个步骤让你的项目如虎添翼!

九、最后的专业判断:好的监控机制应该让团队更少填表,而不是更多填表

1. 先把管理动作跑通,再增加工具和指标

如果团队目前没有任何项目监控机制,我建议不要从复杂仪表盘开始。先建立一份可维护的项目计划、一张风险问题台账、一个变更记录和一次固定周检会议,连续运行三到四周,观察哪些字段真正改变了决策。

经过一轮运行后,可以删除无人使用的指标,补充反复触发的风险字段,再考虑自动化报表、权限管理、项目组合视图和系统集成。这个顺序能避免“工具先行、流程滞后”。

2. 用异常趋势替代事后解释

项目经理的专业价值,不是项目结束后解释为什么延期,而是在延期还没有变成事实时指出趋势。预算消耗领先进度、阻塞时间连续增加、缺陷重开率上升、关键人员持续超负荷,这些都属于应该被提前讨论的信号。

不过,趋势也不能脱离业务背景。例如预算消耗率较高,可能是提前采购,也可能是返工增加;缺陷数量上升,可能是测试力度加强,也可能是代码质量恶化。数据负责暴露异常,判断仍然需要结合项目上下文。

3. 把“项目状态”变成可解释的结论

绿灯、黄灯和红灯只是结果,不是分析。每次标记项目状态时,至少要补充一句解释:为什么是这个状态,最重要的风险是什么,下一步准备采取什么行动。

例如,“项目黄灯:总体完成率52%,但关键路径完成率39%,核心接口预计延期3天;本周冻结非核心需求,由技术负责人在周五前完成联调补强,下周验证测试准备度是否恢复至80%以上。”这样的状态才具有管理价值。

十、总结:项目如虎添翼,靠的不是监控更密,而是纠偏更早

项目监控管理办法可以浓缩为五个动作:先明确范围、时间、成本和质量基线;再选择能够支持决策的关键指标;按照项目节奏持续更新数据;发现偏差后根据影响程度分级处理;最后验证纠偏效果并沉淀预警规则。

我最想强调的独特观点是:项目监控不是为了证明项目没有问题,而是为了让问题在仍有选择时被看见。一个真正成熟的项目团队,不会把所有异常都隐藏成绿色,也不会把所有问题都升级成红色,而是能够清楚说明当前发生了什么、影响是什么、有哪些取舍、谁将在什么时候做出决定。

如果你准备从今天开始建立项目监控机制,可以先完成三件事:列出项目的五个关键里程碑,建立一张包含责任人和截止时间的风险台账,确定每周一次的计划与实际检查会议。连续运行一个月后,再根据真实使用情况决定是否引入某项目管理工具或某项目管理平台。

当项目团队开始用同一套口径讨论进度、成本、质量、范围和风险,项目监控才真正从“汇报工作”变成“推动交付”。

常见问题解答(FAQ)

1. 项目监控管理到底监控什么?是不是每周统计一次任务完成率就够了?

我以前以为项目监控就是收集周报、更新进度百分比,后来发现即使所有人都填了“完成80%”,项目仍可能按时交付不了。项目经理到底应该监控哪些对象,怎样判断哪些数据真的会影响最终结果?

项目监控不是单纯盯任务完成率,而是持续比较“计划目标”和“实际执行”,再判断偏差是否会影响交付。至少要同时关注范围、进度、成本、质量和风险五个维度。我在复盘一个虚构的12周系统上线项目时,曾经用过一张“项目健康度表”。

当时开发任务完成率达到80%,看起来进展不错,但核心接口仍未完成,测试阶段已经积压了17个缺陷,其中4个属于高严重级别。真正的问题不是总体完成率低,而是关键路径上的任务和质量指标同时恶化。

监控维度不能只看什么还要看什么触发动作 范围需求完成数量新增需求、取消需求、验收边界判断是否需要变更评审 进度总体完成率关键路径、里程碑、任务依赖调整资源或任务顺序 成本已花费金额预算消耗率与实际完成率的差值控制采购、人力或范围 质量已关闭缺陷数高严重缺陷、返工率、重复问题暂停后续交付或增加测试 风险风险登记数量高影响风险是否有负责人和应对时限升级决策或启动预案 一个实用判断方法是问三个问题:这项偏差是否位于关键路径?

是否会影响后续任务或里程碑?是否需要跨部门或管理层决策?只要其中一个答案为“是”,它就不应停留在普通周报里,而应进入问题清单或升级流程。因此,项目监控的最低配置不是一张进度表,而是“计划表+风险台账+问题清单+变更记录”。

这四类记录能把“项目现在怎么样”进一步转化为“接下来谁在什么时候采取什么行动”。

2. 项目监控指标应该怎么设置?指标越多是不是越专业?

我负责的项目涉及产品、研发、采购和业务多个团队,每个部门都能提供一堆数据,但周会上经常花大量时间解释口径,最后仍然没人知道该做什么。我想知道项目监控指标该如何取舍,哪些数据值得长期跟踪?

指标越多,通常越容易失去监控价值。我的判断标准是:一个指标必须能够改变某个决策,否则它更像信息展示,而不是管理指标。例如“本周完成任务数”很容易统计,但它无法说明剩余任务是否集中在关键路径,也无法说明已完成任务是否需要返工。

相比之下,“关键路径延期天数”“高严重缺陷未关闭数量”“预算消耗率减实际完成率”更能直接触发行动。

对于中小型项目,我建议先保留8到12个核心指标,按以下方式设置: 指标计算或观察方式示例阈值超过阈值后的动作 计划完成率按计划应完成工作量计算低于计划10个百分点检查任务依赖和资源瓶颈 关键任务延期关注关键路径任务延迟天数连续延期2个工作日项目经理介入协调 预算消耗差预算消耗率减实际完成率差值超过15个百分点复核采购、人力和范围变更 高严重缺陷统计未关闭且影响核心功能的问题超过3个重新评估上线条件 未关闭高风险检查高影响风险及应对状态超过一周未更新指定责任人并升级处理 需求变更数统计已提出和已批准的变更两周内超过3项评估范围、时间和成本影响 设置指标时还要写清四个字段:数据来源、更新时间、责任人和触发动作。

比如“缺陷数量”这个指标,如果没有说明是测试系统中的数据、每天几点更新、由谁解释严重级别,就会在周会上产生多个版本,最终降低信任。我更推荐使用“指标,阈值,动作”三联表,而不是只做仪表盘。仪表盘适合看趋势,三联表才适合在异常发生时快速决策。

项目监控的专业程度,不在于页面上有多少图表,而在于团队能否根据同一数据做出一致行动。

3. 项目出现延期或预算超支时,项目经理应该怎样进行偏差纠偏?

我遇到过任务延期后直接要求团队加班的情况,结果进度没有明显改善,缺陷和返工反而增加。我想知道发现偏差后应该先判断什么,什么时候适合调资源,什么时候必须提交范围或计划变更?

发现偏差后马上催人或加班,是最常见也最昂贵的错误。纠偏前必须先判断偏差的来源、位置和影响,否则只是把问题从进度表转移到质量表或人员成本表。以一个计划周期12周的系统上线项目为例,某核心接口原计划第6周完成,实际在第7周仍未交付。此时不能只写“延期1周”,还要继续追问:它是否位于关键路径?

测试任务是否依赖它?延期会不会压缩培训和上线准备时间?是否是需求反复导致,而不是研发效率问题?

偏差级别判断特征优先处理方式不建议的做法 轻微不影响里程碑,团队可在本周期内消化负责人调整任务并记录立即召开大型会议 中度可能影响阶段目标或跨团队依赖协调资源、重排顺序、缩短等待时间只要求原负责人加班 严重影响上线、预算、合同范围或关键验收召开专项评审,提交变更或升级决策私下修改计划掩盖偏差 纠偏方案通常有五类:重新排序任务、增加或调配资源、拆分交付范围、调整时间安排、提交正式变更。

选择时要看约束条件。如果上线日期不可变,优先评估范围拆分和资源调配;如果范围不可变,则需要评估时间或成本是否可以调整。纠偏后不能只把状态改成“已解决”。至少要在下一个监控周期验证三件事:延期是否停止扩大,关键路径是否恢复可行,补救措施是否制造了新的质量或成本风险。

比如增加两名开发人员可能缩短编码时间,却也可能增加沟通成本和代码冲突。建议在问题清单中固定记录“偏差事实、影响判断、责任人、纠偏动作、完成期限、验证结果”六项内容。这样项目监控才形成闭环,而不是在会议上口头承诺,下一周再重复讨论同一个问题。

4. 小团队没有复杂系统,如何用低成本方式建立项目监控机制?

我们团队只有8个人,同时推进多个项目,暂时不想购买复杂的软件,但又经常遇到周报失真、风险没人跟、需求变更没有记录的问题。有没有一套简单的项目监控方法,既能跑起来,又不会让大家陷入重复填表?

小团队最适合先建立轻量闭环,而不是一开始就搭建复杂的管理体系。实践中,三张表加一次固定周检,通常已经能解决大部分“状态不透明、问题没人负责、变更无法追溯”的问题。第一张是项目计划表,只保留任务、负责人、计划完成日、实际状态、前置依赖和里程碑六类字段。

第二张是风险与问题台账,记录事项、影响、概率、负责人、应对动作和截止时间。第三张是变更与决策记录,用来保存谁在什么时间批准了什么调整,以及它对范围、时间和成本产生了什么影响。

机制更新频率参与人会议或表单必须回答的问题 任务状态每周一次,关键任务可每日更新任务负责人完成了什么,卡在哪里,下一步是什么 风险问题发现即登记,周会统一复核项目经理与责任人影响多大,何时处理,是否需要升级 变更记录发生变更时更新提出人、审批人、项目经理变更后谁受影响,计划是否需要重算 项目周检每周固定30分钟核心成员哪些事项需要本周作出决策 我建议把周会的输入和输出分开。

输入是更新后的计划表、风险台账和问题清单;输出只能有四类:本周项目状态、关键偏差、明确待办、需要升级的决策。没有明确责任人和截止时间的讨论,不应被记录为“已跟进”。工具选择上,先看团队是否能保持统一口径,而不是先看功能数量。共享表格适合任务结构简单、成员较少的团队;

某项目管理工具适合任务依赖、权限和历史记录较多的项目;某项目管理平台适合多个项目并行、需要统一汇总和跨部门协作的场景。最容易踩的坑是把每周填报做成“重新写一遍项目故事”。建议只更新变化项:状态变化、日期变化、风险变化、责任人变化和决策变化。这样一套机制才不会因为维护成本过高而在第三周开始失效。

核心关键词

读者评论

龚欣然

文章把项目监控从“催进度”讲到“管理偏差”,这个角度比较实用。尤其是关键路径和总体完成率的对比,提醒项目经理不能只看表面数据。

李予安

五步框架比较清晰,建立基线、设置指标、纠偏和验证之间有连续关系。对中小团队来说,先用计划表、风险台账和变更记录落地,操作门槛不高。

姜沐阳

文中的系统上线案例很有代表性:总体完成率正常,并不意味着项目没有风险。不过文章中的数据主要是情景模拟,实际使用时仍需结合项目类型调整指标和阈值。

闫嘉禾

对会议和周报的批评比较到位。没有责任人、截止时间和验证结果的问题记录,确实容易反复讨论。分级处理异常也能避免小问题过度升级。

陈舒然

文章没有把监控工具说得过于复杂,强调工具服务于判断而不是替代判断,这一点比较客观。后续如果能补充不同规模项目的指标模板,会更方便读者直接应用。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/30153

(0)
飞飞飞飞
揭秘项目管理系统主要功能模块:如何实现高效协作与精准控制?
上一篇 2026年8月26日 下午6:05
5个项目进度管理实践秘诀:如何让你的项目永不延期?
下一篇 2026年8月26日 下午6:07

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
