前年冬天,我在一家年营收三十多亿的装备制造企业旁听经营分析会。会议开到第四十分钟,议题从“Q4 交付能不能保住”滑向了“这个延期到底是谁批的”。项目经理说变更单早就提了,计划部说没收到正式评估,生产副总说排产早就按新日期调了。三个部门各自都干了活,但对“计划已经变成新版本”这件事,没有一个人能拿出一份被共同承认的记录。散会后我翻了翻他们的变更台账,一个季度 47 份调整申请,其中 31 份只有一句话:“因客观原因,申请延期两周。

”这份台账真正记录的不是计划变化,而是一次次事后追认。

这件事让我确认了一个判断:绝大多数企业计划调整失控,不是流程文件写得不够多,而是管理层手里没有可用的数据。流程管的是“该找谁签字”,指标管的是“该不该签、签完之后盯什么”。缺了后半段,流程就退化成盖章机器。

一、先给结论:计划调整的治理,本质是指标治理

我把结论放在最前面,因为这篇文章后面所有流程和模板,都是为这三条结论服务的。如果你只想要一个判断标准,记住这三条就够了。

第一,计划调整不是改日期,而是重新做出交付承诺。日期的变动只是表象,真正被改变的是资源占用、成本基线、对外承诺和风险敞口。只改日期不改承诺,等于用一次沉默的违约换了一次会议上的安静。

第二,管理层要看的不是调整了多少次,而是调整带来了多少影响。一个季度调整 20 次但每次都在授权范围内、影响可控,这叫健康运营;调整 3 次但每次都动了关键路径和客户承诺,这叫重大风险。频次是过程信号,影响量级才是决策信号。

第三,指标必须先有口径,再有看板。我见过太多企业先买了系统、先做了大屏,然后发现“计划达成率”在三个部门有三个算法,误差能到 15 个百分点。口径不统一的看板,比没有看板更危险,因为它会给管理层一种虚假的确定感。

这三条结论背后有一个共同前提:管理层的关注点和执行层的关注点,本来就不是一回事。执行层关心“我今天要干什么”,管理层关心“这个偏差会把我推到哪”。下面这张图是我在二十余家企业访谈中整理出来的关注点差异,属于经验样本,不是权威统计,但方向性很强。

计划调整流程与规范:管理层项目规划数据分析关键指标

二、背景与真实场景:三个断点让计划调整失控

我复盘过三十多个失控案例,问题几乎总能落到三个断点上。这三个断点不是并列的,它们有先后顺序,第一个不解决,后面两个就无从谈起。

1. 断点一:计划基线与执行现实脱节

最常见的情形是:项目启动会上定了一版计划,之后排产、采购、人力按另一版节奏走,系统里躺着的还是最初那一版。基线和现实之间差了两三周,所有人心里都知道,但没人正式承认。这种状态下,任何一次真实的调整申请都显得“没必要”,因为反正对不上。

我在一家消费品公司看到过极端版本:他们的项目基线停留在立项评审那天,之后十四个月没有更新过一次,但项目实际交付时间比基线晚了五个月。这不是计划管理,这是归档管理。

2. 断点二:调整的影响没有被量化

申请单上写“影响可控”“影响较小”,这类词在管理上等于零。没有量化的影响,审批人只能凭感觉、凭关系、凭职级来判断,最终形成两种结果:要么一律不批,拖到问题爆发;要么一律照批,把审批变成流程装饰。

量化不需要多复杂。哪怕只回答四个问题:推迟几天、多花多少钱、动了哪条关键路径、影响哪个对外节点,管理层的决策质量就会有质的变化。

3. 断点三:审批权限与责任不匹配

我见过一家公司的制度写得很漂亮:所有计划调整需经项目管理委员会审批。执行结果是委员会一周开一次会,积压四十多份申请,项目经理为了赶工期先干后补,制度事实上被绕过。权力集中在错误层级,规范就会自动失效。

正确的做法是按影响量级分级授权,而不是按申请类型一刀切。小调整给项目经理,中等调整给项目集负责人,动到客户承诺和年度预算的才升级到委员会。授权链条清晰,才不会出现“小事上会、大事没人管”。

计划调整流程与规范:管理层项目规划数据分析关键指标

三、定义先行:什么算计划调整,什么只是执行优化

我坚持把定义放在流程之前,因为定义不清是绝大多数制度失效的起点。如果所有变化都走重流程,组织会被自己的制度拖死;如果重大变更被当成日常微调处理,风险会在无人察觉时积累到无法收拾。

1. 三类调整的划分标准

第一类是滚动微调。不影响里程碑日期、不改变交付范围、不触发额外成本,通常表现为任务提前或推后几天、执行顺序调换。这类调整应该由项目经理直接决定并记录,不需要审批,只需要可见。

第二类是受控修订。影响到里程碑内部排序、单个阶段的资源投入、部门内成本小幅变化,但不改变对外交付日期和总预算。这类调整需要项目集负责人或部门负责人审批。

第三类是重大变更。动到关键路径、对外交付承诺、年度预算科目、合同条款或合规要求。这类调整必须升级,并且必须留下完整的评估记录。

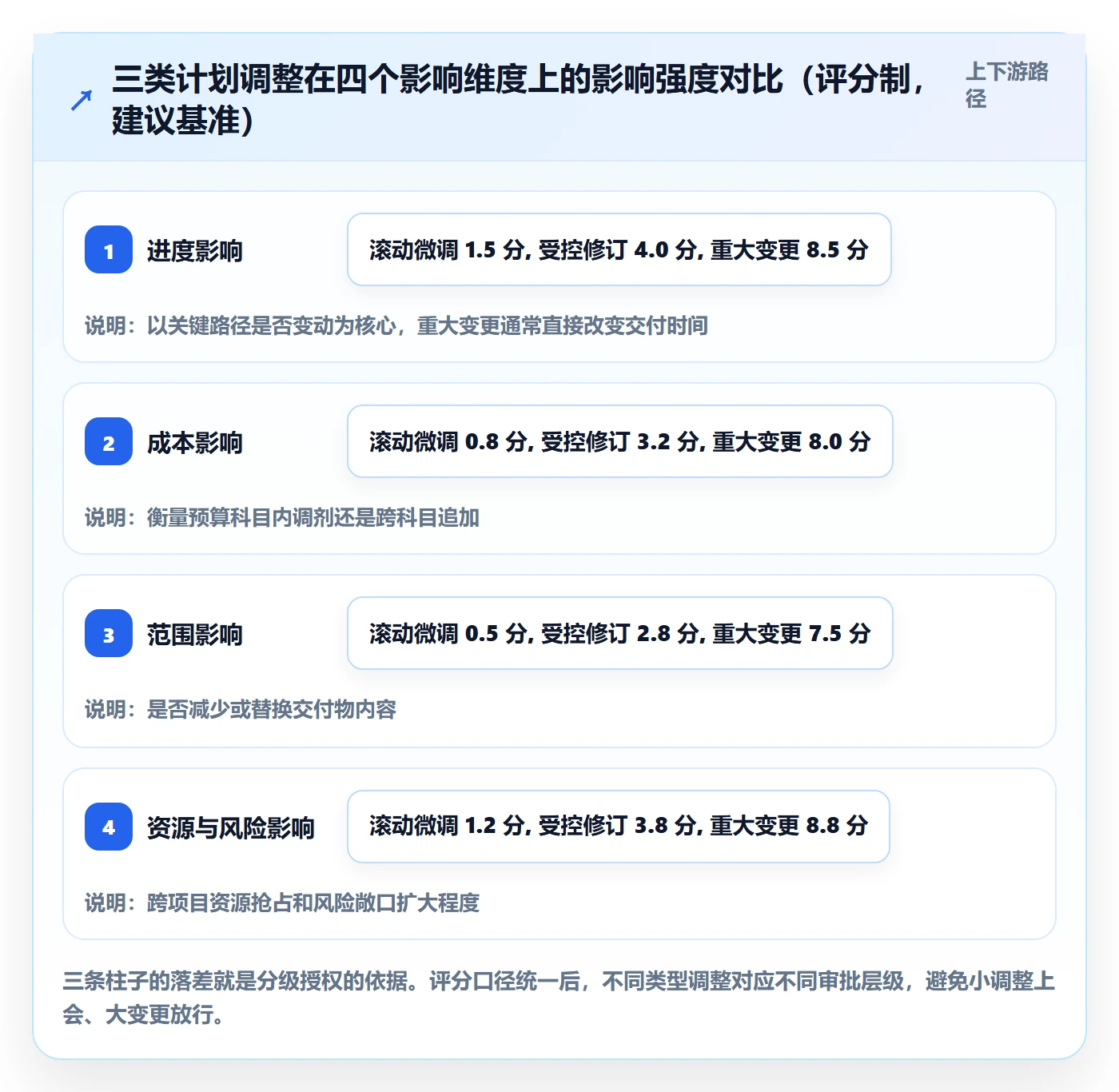

2. 四条影响判断线

分类不能凭感觉,要落到四条线上:进度、成本、范围、资源与风险。任何一条线被突破到阈值以上,就自动升格。这里的关键是阈值要写进制度,而不是每次开会临时商量。

我会建议企业用“是否改变对外承诺”作为最高优先级的判断线。只要答案是肯定的,无论金额大小,一律进入重大变更通道。因为对客户和监管的承诺一旦变化,损失往往不是内部成本能衡量的。

3. 三个原则:先评估、后决策、再发布

这三个原则听起来像废话,但在实际执行中,最常见的违规就是“先干后补”。项目经理想着先把活干了,回头再补单子。问题在于,一旦执行先发生,评估就失去了客观性,你会不自觉地为一个已经发生的决定找理由。

可回滚也是必须写进制度的一条。任何一次调整都应该有明确的对策:如果调整后情况没有好转,退回到什么状态、由谁决定退回、代价是多少。没有回滚方案的调整,本质上是一次单向押注。

计划调整流程与规范:管理层项目规划数据分析关键指标

四、计划调整标准流程:从申请到复盘的七步

流程的价值不在于步骤数量,而在于每一步都有明确的输入、输出、责任人和时限。我见过太多制度只写“应及时沟通”“应充分评估”,这种表述在落地时没有任何约束力。下面这七步是我在实践中反复调整后的版本。

1. 第 1 步:触发与申请

触发来源通常有四类:执行偏差累积、外部条件变化、上游依赖变更、资源可用性变化。申请人必须提交一页纸申请,明确当前状态、期望状态、候选方案和初步影响判断。没有一页纸,流程不启动。

这一步的输出是申请编号,并且必须进入统一台账。我坚持台账统一,是因为分散在邮件、聊天记录和纸质单里的变更,在复盘时几乎无法重建。

2. 第 2 步:影响评估

这是整条流程中最容易走过场、也最值得投入时间的一步。评估必须回答进度、成本、范围、资源、风险五类影响,并且给出量化值或区间。评估人应当是受影响方的代表,而不是申请人自己。

我的经验是,把影响评估的完成率单独作为一个指标盯住,比盯审批时长更有效。因为审批慢通常只是症状,评估缺失才是病因。

3. 第 3 步:方案比选

只有唯一方案的申请,原则上应该退回。至少要给出两个方案,例如“延期两周、成本不变”和“按期交付、追加投入”,让决策层看到取舍而不是接受通知。方案比选是管理层真正需要参与的地方。

4. 第 4 步:分级审批

按前面定义的三类调整匹配审批层级。审批人必须给出明确结论和约束条件,例如“同意延期,但资源不再增加”。这句约束条件会直接影响后续跟踪指标,不能省。

5. 第 5 步:发布与版本管理

审批通过不等于生效。生效的标志是新版本基线发布,并且所有相关方确认收到。这里必须有版本号和生效时间,否则后续所有偏差计算都没有参照。

6. 第 6 步:执行跟踪

跟踪的密度应该与调整等级挂钩。重大变更需要在后续两到三个检查周期内加密跟踪,重点看两件事:承诺的约束条件是否被遵守,调整后的效果是否达到预期。

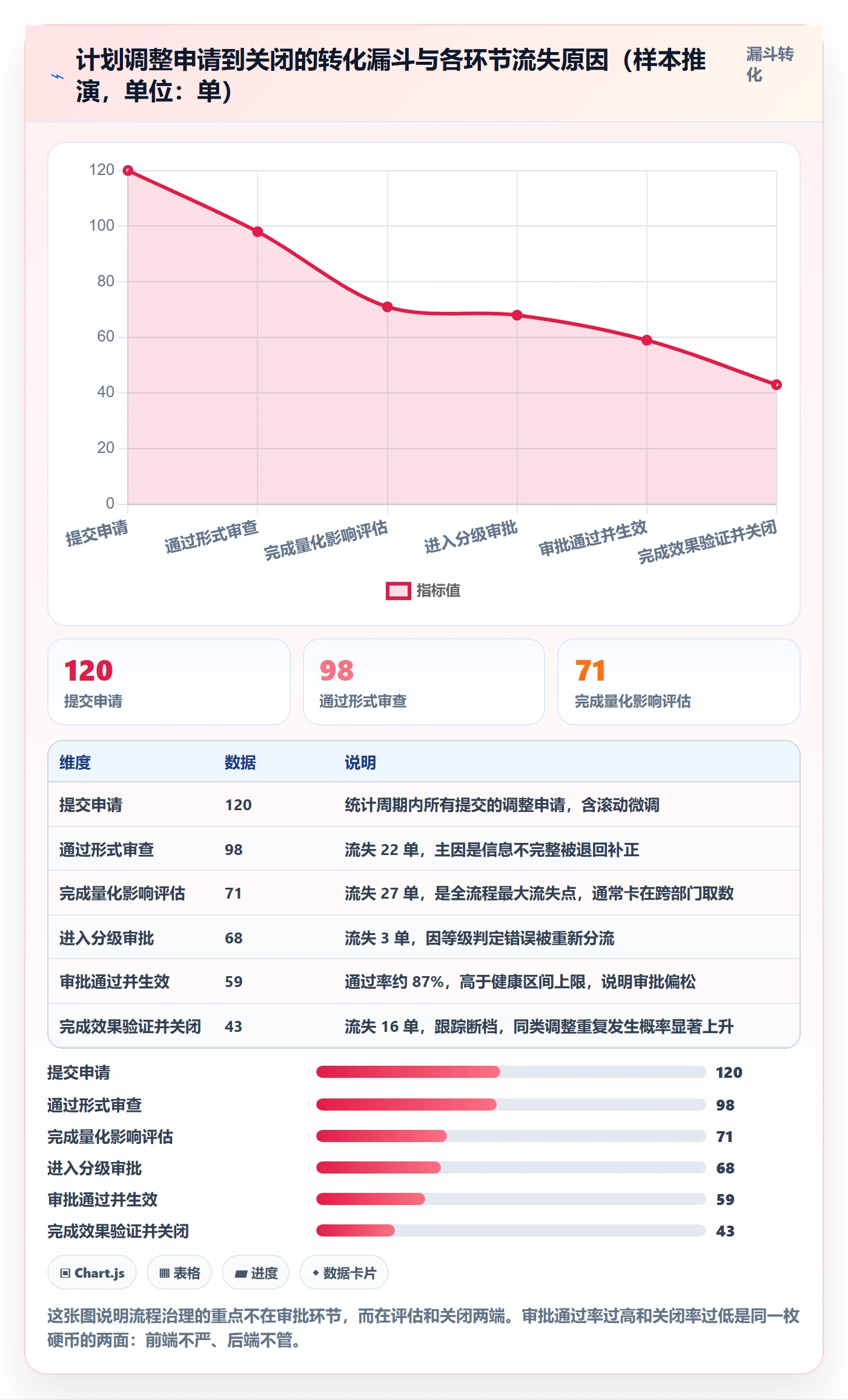

7. 第 7 步:复盘与关闭

复盘不是写总结报告,而是回答三个问题:当初的影响预估准不准、约束条件有没有被执行、这类调整能不能提前预判。把答案沉淀成规则,下一次就能提前触发,而不是等偏差累积到必须调整。

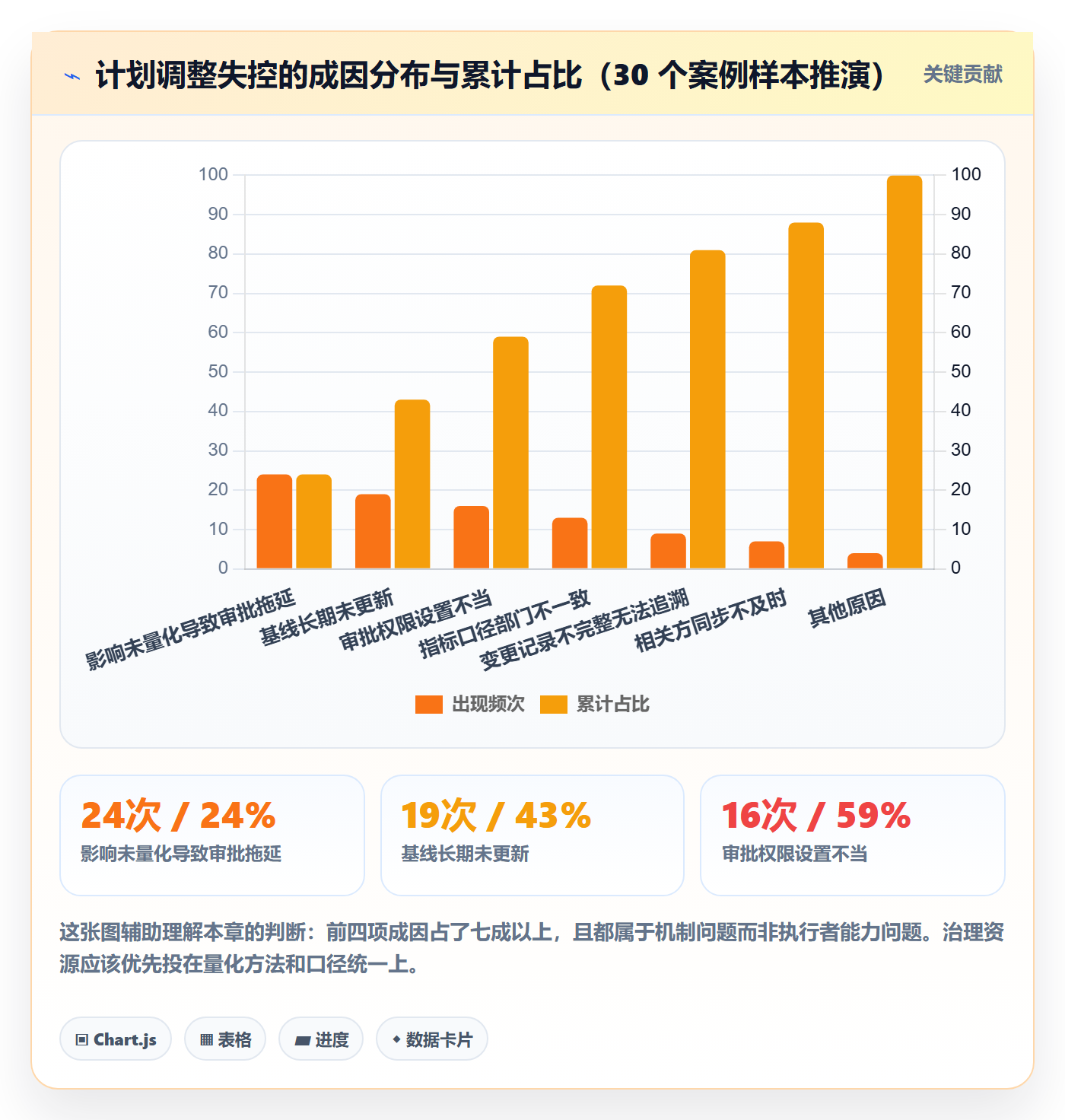

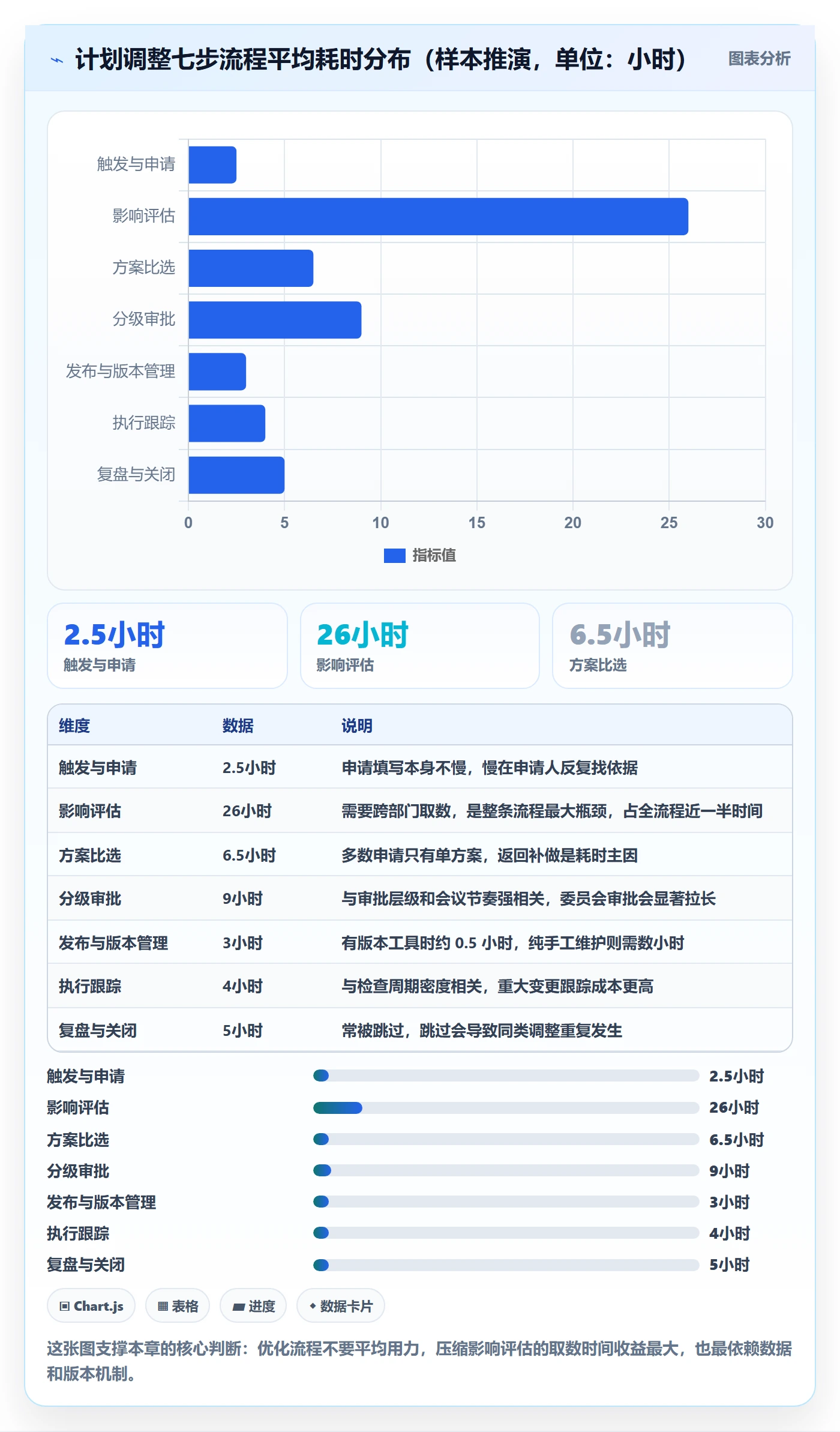

从我的观察看,这条流程真正的瓶颈往往在第 2 步。下面这张图是七步平均耗时的样本分布,可以清楚看出评估是时间黑洞。

计划调整流程与规范:管理层项目规划数据分析关键指标

五、规范设计:申请材料、权限矩阵与留痕机制

流程回答“怎么走”,规范回答“拿什么走”。很多企业的流程图画得很清楚,但因为没有规定申请材料的标准,导致每份申请的信息密度天差地别,审批人每次都要重新沟通,效率极低。

1. 一页纸调整申请包含什么

我把这份申请压缩成一页,字段固定,不允许多写,也不允许少写。字段结构大致如下,企业可以直接把它做成系统表单或文档模板。

【计划调整申请 · 一页纸模板】

基本信息
申请编号 / 申请人 / 所属项目 / 提交日期

调整等级(滚动微调 / 受控修订 / 重大变更)

现状与目标
当前基线版本号:

当前基线日期与预算:

期望调整后日期与预算:

调整原因
触发类型(执行偏差 / 外部变化 / 上游依赖 / 资源变化)

事实描述(只写可验证事实,不写判断和情绪)

影响评估
进度影响:____ 天,是否影响关键路径:是 / 否

成本影响:____ 万元,是否跨预算科目:是 / 否

范围影响:交付物增减清单

资源影响:涉及部门与人数变化

风险影响:新增风险项与等级

方案比选
方案 A:____,代价 ____,风险 ____

方案 B:____,代价 ____,风险 ____

推荐方案与理由:

回滚方案
触发回滚的条件:

回滚后的状态与代价:

回滚决策人:

审批与生效
审批层级与结论:

约束条件(例如:资源不再增加):

新版本号 / 生效时间 / 同步范围

这份模板里我最想强调的是第 6 项回滚方案和第 7 项的约束条件。前者防止单向押注,后者把审批结论变成可跟踪的承诺,而不是一句“同意”。

2. 分级授权矩阵怎么设

授权矩阵的维度不要太多,两个就够:影响量级和组织范围。影响量级决定批到哪一层,组织范围决定谁必须会签。维度一多,矩阵就变成没人能记住的复杂表格,最终被绕过。

下表是我为一家三百人规模的研发型组织设计过的矩阵框架,具体数值为建议基准,企业需要按自身制度替换。

调整等级 典型特征 审批层级 必签方 处理时限(建议)
滚动微调 不动里程碑、不动范围、无额外成本 项目经理 无 1 个工作日内记录
受控修订 动阶段排序或部门内成本小幅变化 项目集负责人 受影响部门负责人 3 个工作日内完成
重大变更(内部) 动关键路径或跨预算科目 项目管理委员会 财务、资源、质量 5 个工作日内完成
重大变更(对外) 影响客户承诺、合同条款或合规要求 分管高管 法务、销售、财务、项目管理委员会 按合同约定期限倒排

3. 版本、基线与决策记录如何留痕

留痕的目标是三个“可”:可审计、可追溯、可复用。可审计意味着第三方能在不询问任何人的情况下还原决策过程;可追溯意味着任何一个数据都能追到它的来源和版本;可复用意味着同类调整的判断依据可以沉淀成规则。

我建议企业至少保留四类记录:变更申请与评估记录、审批结论与约束条件、基线版本历史、调整后的效果验证。前三类是合规要求,第四类是能力建设,最容易被忽略但长期价值最高。

4. 相关方沟通与同步规范

调整审批通过后,最容易出问题的是下游按旧版本继续执行。同步规范要明确三件事:同步对象名单、同步渠道与确认方式、未确认时的默认处理规则。我的建议是设置默认规则:未在时限内确认的,视为接受新版本,由此产生的返工由未确认方承担。这条规则听起来强硬,但它能显著提升同步效率。

计划调整流程与规范:管理层项目规划数据分析关键指标

六、管理层项目规划数据分析关键指标

这是我在这篇文章里最想讲透的部分。前面所有流程和规范,如果没有配套指标,就只能靠人的自觉维持;有了指标,管理层才能从“听汇报”转向“看信号”。

1. 指标设计原则:少而关键、口径统一、可行动

三个原则里,可行动最容易被忽略。一个指标如果无论取值多少,管理层都不会因此做出任何不同决定,那它就不该出现在看板上。我见过的大屏上平均有三十多个指标,真正会引发讨论的不超过五个。

口径统一需要落到指标字典,每个指标都必须写明定义、公式、数据来源、统计周期和责任人。没有字典的指标,跨部门一定会算出不同结果,这不是能力问题,是定义问题。

2. 结果层指标:计划达成的最终证据

结果层指标回答“我们到底做到了没有”。这一层不需要多,四个就够:里程碑准时率、计划达成率、工期偏差、成本偏差率。这一层的特点是滞后,看到问题时损失已经发生,所以它主要用于考核和复盘,不用于过程干预。

3. 过程层指标:调整行为的健康度

过程层指标回答“我们是怎么做到的”。这一层是管理层干预的主战场,包括调整频次、变更通过率、平均审批时长、影响评估完成率、调整关闭率、回滚率。

这里我要特别提醒一个反常识判断:变更通过率不是越低越好。如果通过率长期低于 30%,通常说明前端评估质量差,大量申请被退回重做;如果长期高于 95%,通常说明审批流于形式,来者不拒。健康区间一般在 60% 到 85% 之间,具体要看组织成熟度。

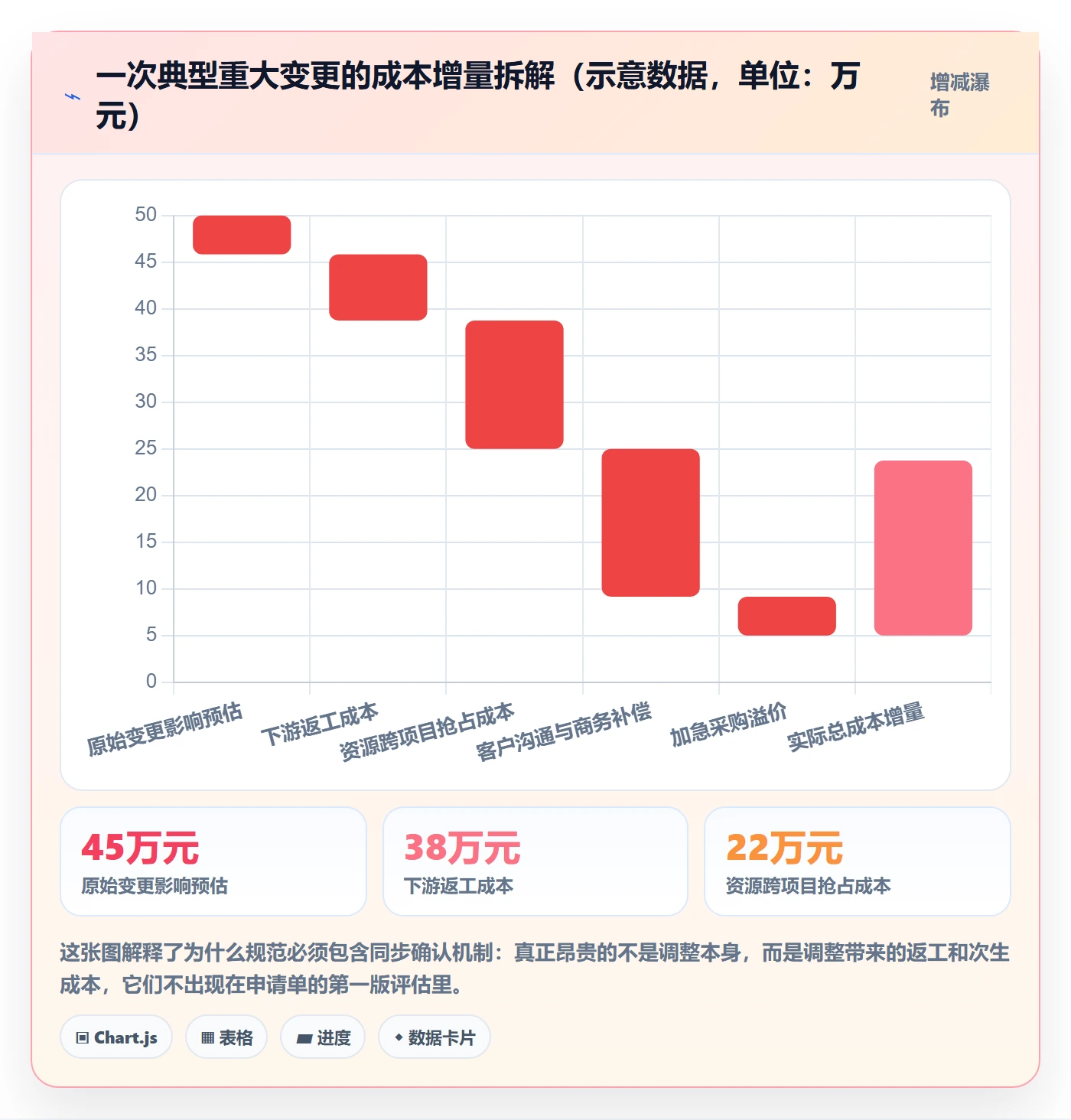

4. 影响层指标:调整的真实代价

影响层指标回答“调整付出了什么”。包括关键路径影响天数、资源再分配率、成本增量占比、新增风险项数量、对外承诺变更次数。这一层最接近管理层的决策语言,但恰恰是多数企业数据最薄弱的一层。

我的建议是,哪怕过程层指标暂时不全,也要先把影响层做起来。因为它直接决定审批质量,而审批质量决定后续所有返工成本。

5. 指标字典示例

下面这张表是我为一家中大型企业整理的指标字典节选,阈值部分标注为建议基准,需要企业按自身历史数据校准。请注意每一条最后都有一列“管理层动作”,这是它区别于普通 KPI 表的关键。

层级 指标 定义与公式 数据来源 建议阈值(示意) 管理层动作
结果层 里程碑准时率 按期完成里程碑数 ÷ 应完成里程碑数 计划系统里程碑记录 低于 85% 触发专项复盘 要求项目集提交偏差归因
结果层 成本偏差率 (实际成本 − 批准预算)÷ 批准预算 财务系统与项目台账 超出 ±10% 进入预警 启动预算调剂或方案重审
结果层 工期偏差天数 实际交付日 − 基线交付日 计划系统基线版本 单项目累计超过 10 天升级 评估是否触发对外承诺变更
过程层 影响评估完成率 完成量化评估的变更单数 ÷ 全部变更单数 变更台账 低于 90% 视为流程失效 退回补做,并纳入流程考核
过程层 平均审批时长 Σ(审批完成时间 − 提交时间)÷ 变更单数 审批记录 超过承诺时限 1.5 倍预警 调整授权层级或会议节奏
过程层 调整关闭率 已完成效果验证的调整数 ÷ 已生效调整数 变更台账与复盘记录 低于 80% 说明跟踪断档 要求补齐验证并纳入例会
过程层 变更通过率 审批通过的变更数 ÷ 提交的变更数 变更台账 健康区间建议 60%,85% 过高查审批有效性,过低查评估质量
影响层 关键路径影响天数 调整后关键路径总时长 − 原关键路径总时长 计划系统关键路径计算 单次超过 5 天强制升级 评估资源追加或范围削减
影响层 资源再分配率 因调整变更归属的资源人天 ÷ 项目总投入人天 资源管理记录 超过 15% 触发跨项目协调 重新平衡多项目优先级
影响层 对外承诺变更次数 统计周期内对客户或监管承诺的变更次数 商务与合规记录 出现即上报 分管高管决策并同步商务补救

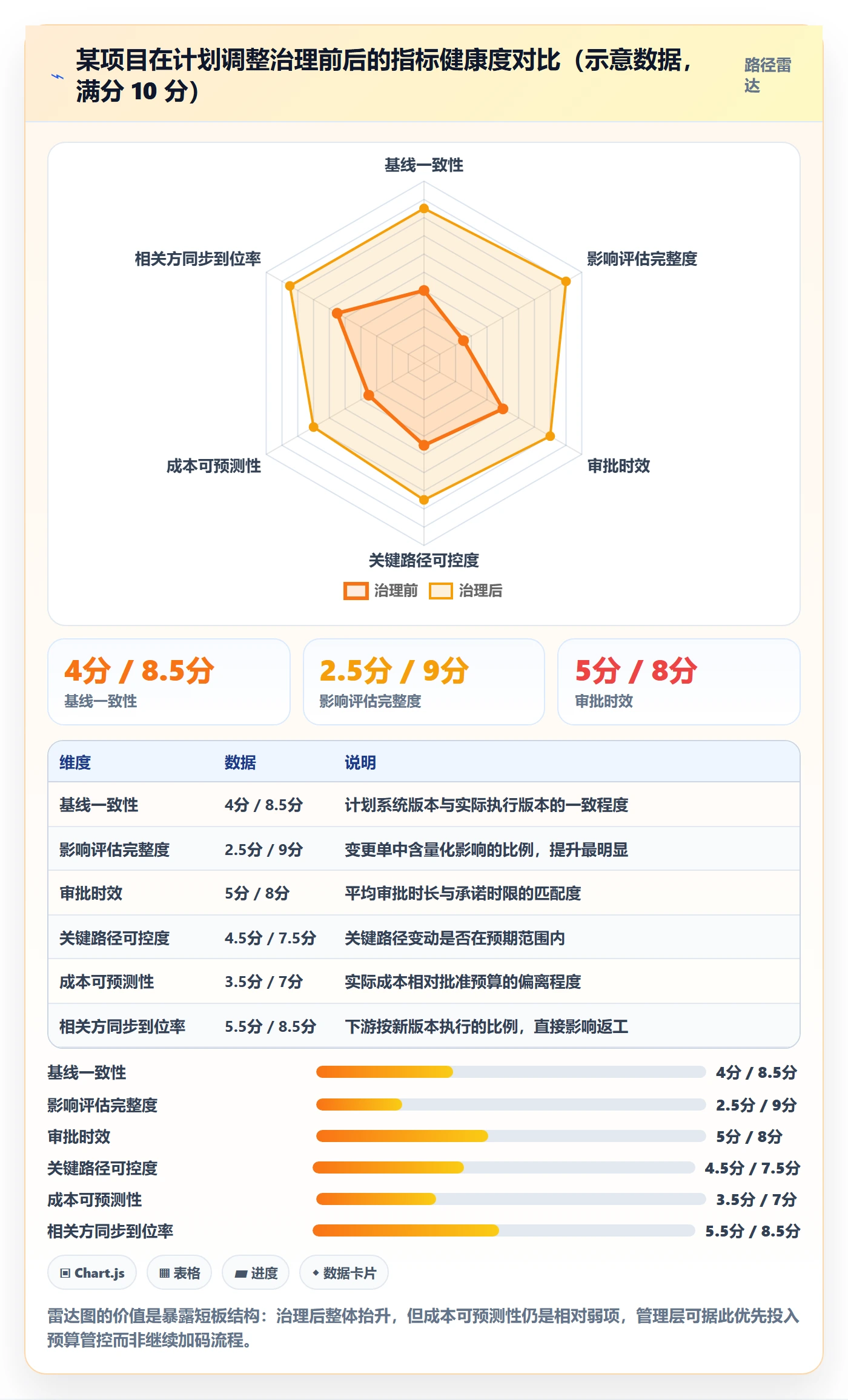

有了字典之后,可以让图表承担另一件事:把抽象指标变成可比较的健康画像。下面这张雷达图用的是同一项目的调整前后对比,数值为示意数据。

计划调整流程与规范:管理层项目规划数据分析关键指标

七、从指标到决策:看板、阈值与例会

指标不接入决策场景,就只是报表。这一章讲三件事:阈值怎么设、例会怎么开、异常怎么决策。

1. 红黄绿预警规则

预警规则要简单到能被记住。我的建议是每个指标最多三档,而且每一档都必须绑定一个动作,否则预警会变成背景噪音。绿色正常跟踪,黄色要求在例会上给出对策,红色触发升级或专项评审。

阈值设定不要照搬外部基准。正确做法是先用自己过去四个季度的数据算出分布,把黄线设在明显偏离常态的位置。外部基准只能作为合理性校验,不能直接抄。

2. 计划调整评审会议程

我用过一个四十分钟的固定议程,效率不错:前十分钟看整体指标趋势,接下来二十分钟只看重大变更,最后十分钟确认上周约束条件的执行情况。这个议程的关键是只看异常,不看常规。把所有通过的小调整都拉上会,会议一定会失控。

3. 异常决策路径

当指标触发红色预警时,决策层其实只有五条路:接受影响、压缩范围、增加资源、升级到更高层、终止或暂停。这五条路必须在会上明确选一条,并且写明约束条件。悬而未决是成本最高的选项,因为它会让整个组织继续按不确定状态运行。

我见过太多会议的结论是“再观察一段时间”。这句话在数据不足时是合理的,在数据已经清晰时是拖延。判断标准很简单:如果再多观察一周,决策所需的信息不会增加,那就应该当场决策。

计划调整流程与规范:管理层项目规划数据分析关键指标

八、工具落地:系统能解决什么,不能解决什么

聊到这一步,通常会有管理者问:这些是不是必须靠系统才能做?我的回答是分层的。口径定义和授权规则必须靠制度,不靠任何工具;留痕、版本、取数、预警这些事情,靠人工维护的成本会随规模快速上升,到某个临界点就必须上系统。

1. 手工台账的真实边界

一百人以下的组织,用规范的表单加共享台账,通常能撑住。超过这个规模,问题会集中出现:多个项目同时调整时台账冲突、版本对照需要人工比对、指标取数依赖个人整理、审批记录散落在不同渠道。我见过一家五百人规模的企业,仅月度计划数据汇总就占用两名计划专员各 6 个工作日。

2. 平台能力与治理机制的对应关系

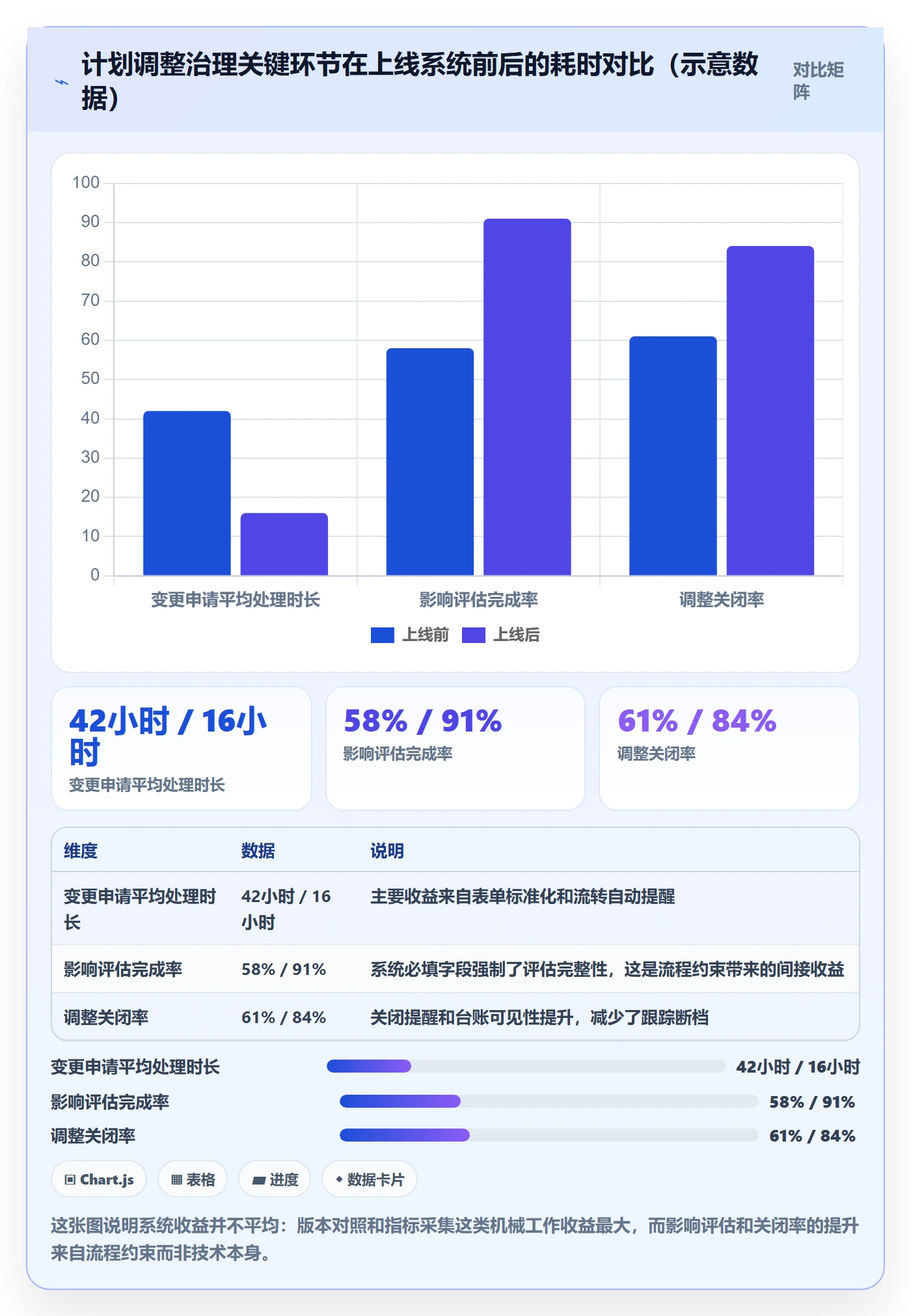

在中大型组织的实践里,我接触比较多的是 PingCode。它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对于有国产替代诉求的研发型组织来说是一个现实选项。我把它放进这篇文章,不是因为它能替代制度,而是因为它能承接制度里最耗人力的那部分。

具体对应关系是这样的:版本管理与基线对照对应我前面讲的第 5 步发布与版本管理,系统能自动保留历史基线,让偏差计算有确定参照;审批流与权限矩阵对应第 4 步分级审批,把授权规则固化成配置,避免“谁批的”这种争论;指标自动采集对应第六章,把里程碑准时率、调整频次、审批时长这类指标从人工汇总变成自动产出。

但它解决不了的事情同样明确:什么叫重大变更、阈值设在哪、审批通过率偏高时该收紧还是放宽,这些判断只能由管理层给出。工具是放大器,它放大的是你已经想清楚的规则;规则没想清楚,工具放大的只是混乱。

3. 迁移与私有化部署的现实考量

如果你的组织正在从 Jira 迁移,我的经验是不要一次性全量切换。先选一个已经跑完完整生命周期的项目做迁移验证,重点看三件事:历史版本和基线能否保留、自定义工作流能否还原、权限体系是否等价。这三件事决定了迁移后指标口径还能不能保持连续。

私有化部署对有数据合规要求的组织是刚需,但要提前评估运维成本。它带来的不是免费的确定性,而是把外部服务风险换成了内部运维责任。这个取舍应该由 IT 和管理层共同决定,而不是由项目组单独拍板。

计划调整流程与规范:管理层项目规划数据分析关键指标

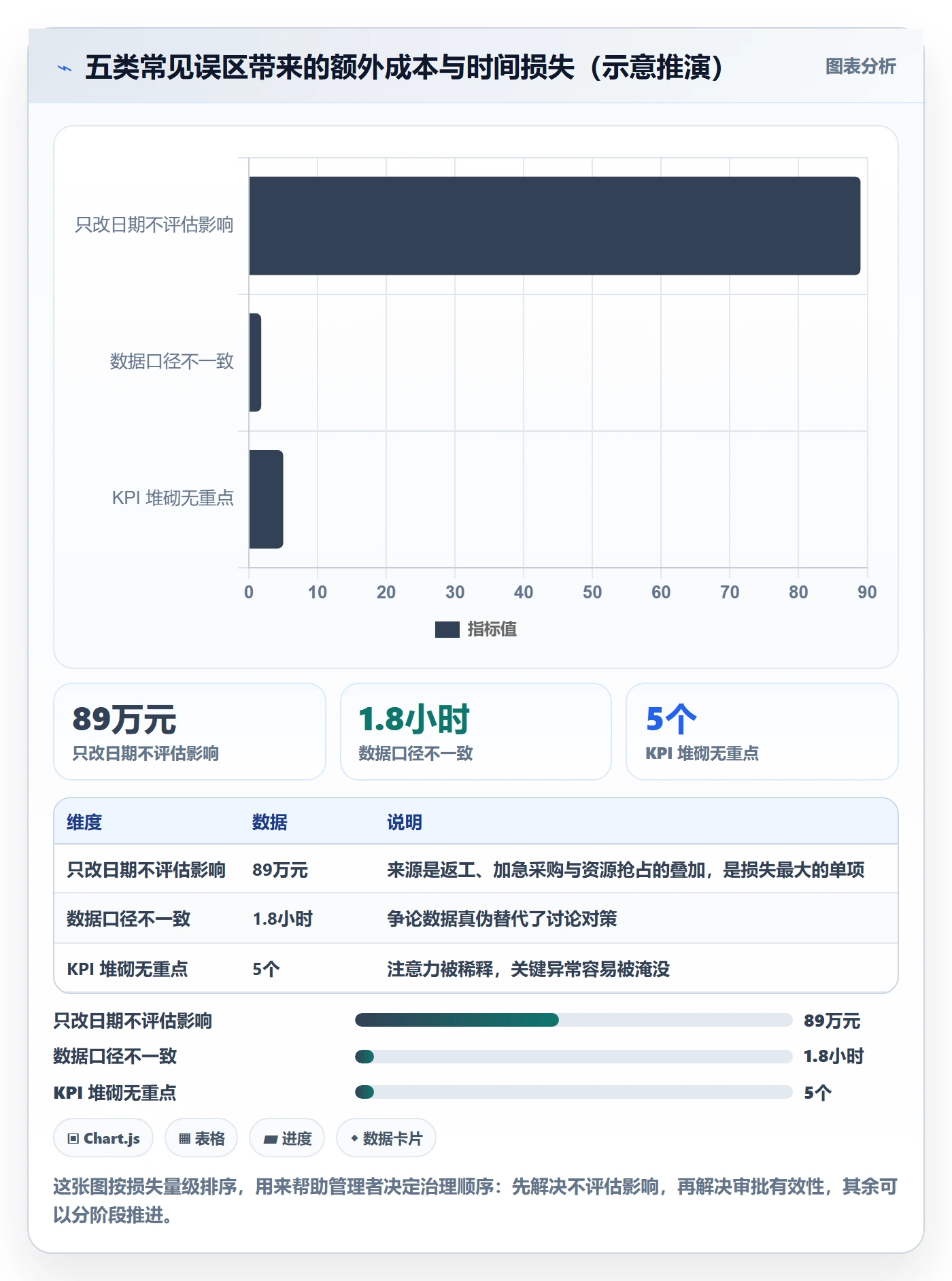

九、常见误区与反例

这一章我按危害程度排序,前两个几乎在所有失控案例里都能找到。

1. 误区一:只改日期,不评估影响

这是最普遍也最致命的一条。日期一改,下游的采购、排产、人力、商务全部要跟着动,但没人去算这笔账。结果是调整单上写着“延期两周”,实际代价是返工、加急采购和跨项目资源抢占的叠加。我在前面的瀑布图里展示过,实际成本经常是初始预估的三倍左右。

2. 误区二:KPI 堆砌但没有口径

看板上三十个指标,每个部门算法不同。月度会上先花二十分钟争论“你这个达成率怎么算的”,剩下二十分钟草草收场。这类会议上,指标不是决策工具,而是争论素材。

3. 误区三:审批流于形式

表现是变更通过率长期在 95% 以上,审批意见栏统一写“同意”。表面看效率很高,实际上是风险在无人评估的情况下持续累积。判断方法很简单:随机抽十份通过的重大变更,看有几份写了明确的约束条件。如果答案是零,那这套审批就是装饰。

4. 误区四:调整后不更新基线

审批通过、活也干了,但系统里的基线还是旧的。下一次计算偏差时,所有数据都是错的。这个误区最隐蔽,因为它不会立刻产生问题,只会在两三个季度后让整个指标体系失去可信度。

5. 误区五:数据口径各部门不一致

这种不一致通常不是故意的,而是各系统字段定义不同导致的。解决办法只有一个:建立统一的指标字典,并且指定每个指标的唯一定义责任人。字典不落地,看板上的数字永远只能作为参考,不能作为依据。

计划调整流程与规范:管理层项目规划数据分析关键指标

十、不同情况下的行动建议与取舍

同样的方法论,在不同规模、不同行业、不同项目类型下,落地方式差别很大。我不想给一套“放之四海皆准”的方案,所以按场景拆开讲。

1. 按组织规模

一百人以下:不要上复杂系统,先用一页纸模板加共享台账,把调整分级和影响量化跑起来。这个阶段最大的风险是制度过重,压垮本来就紧张的执行力。取舍上,宁可覆盖不全,也要保证不增加额外负担。

一百人到五百人:这是最尴尬的区间,手工台账开始撑不住,但全面系统化又可能过重。我的建议是先固化指标字典和权限矩阵,再用平台承接版本管理和审批流,把最耗人力的部分先替掉。

五百人以上:多项目、多事业部的环境下,没有统一的版本和取数机制,管理层的看板就没有可信度。这个阶段工具投入是必要的,但更重要的是先统一口径,否则系统上线只会把分歧固化得更深。

2. 按行业属性

强监管行业(医药、金融、航空等):留痕和可审计性的优先级高于效率。审批时限可以长一点,但评估记录和版本历史必须完整,因为这是合规检查的硬要求。取舍上,接受效率损失换取可追溯性。

互联网与软件行业:变化频率高,流程过重会直接伤害交付速度。这个场景适合把授权下沉,滚动微调几乎不设门槛,把管理精力集中在对客户承诺和关键路径有影响的变更上。

制造与工程行业:调整的代价主要体现在物料和产能上,滞后性强。这个场景必须强化影响评估中的采购与排产维度,哪怕评估周期长一点,也比事后返工划算。

3. 按项目类型

交付型项目:对外承诺是核心约束,任何涉及交付日期的调整都必须升级,且必须同步商务。取舍上,宁可流程重一点,也不能让客户从别处得知延期。

研发型项目:不确定性本来就高,调整是常态。重点应该放在减少无效调整上,也就是区分“因探索而调整”和“因评估不足而调整”。前者是正常成本,后者是管理损耗。

内部建设型项目:优先级容易被挤压,延期没有直接外部代价,所以最容易被无限推后。这类项目建议设置强制复盘节点,避免静默死亡。

4. 工具与制度的取舍

我的一般建议是:制度先行,工具跟上,节奏上差一到两个季度。先用手工方式把分类、评估、权限、指标跑一遍,暴露真实问题;等问题清晰了再上系统,配置才有依据。反过来做,通常会出现系统功能很全但没人用的局面。

唯一的例外是组织规模已经大到手工方式无法运转的时候,这时可以并行推进,但必须有人对口径负责,否则系统上线会把错误的口径固化下来,后期修改成本极高。

十一、结语:把调整从救火变成可管理的动作

回到文章开头那家企业。后来他们做的事情其实并不复杂:把变更分成三级,上线一页纸申请模板,建立了一份只有九个指标的字典,每周开一次四十分钟的调整评审会。三个月后,他们的变更通过率从 96% 降到 78%,平均审批时长缩短了一半,重大变更的实际成本增量从预估的 3 倍收敛到 1.4 倍左右。流程没变复杂,只是数据开始说话。

我最想留给读者的一句话是:计划调整本身不是问题,没有量化的调整才是问题。调整是组织面对现实的一种能力,压抑调整只会让偏差在地下积累;放任调整则会耗尽资源和信任。中间那条路,靠的是分类、流程、规范和指标。

如果你打算在下周就开始动手,我建议按这个顺序走三步。第一步,把现有的变更台账翻出来,按三级分类重新标注一遍,你会立刻看到哪些调整其实不该上会、哪些重大变更被当成了小事。第二步,选三个影响层指标先量化,关键路径影响天数、成本增量占比、对外承诺变更次数,它们最能改变审批质量。第三步,把一页纸申请模板投用,坚持一个月,然后再决定要不要上系统。

先统一口径,再优化流程,最后才是工具化。顺序颠倒,付出的代价往往不是多花钱,而是把错误的管理逻辑固化成了系统配置,改起来比重新开始更贵。

常见问题解答(FAQ)

1. 计划调整该怎么分级?哪些调整项目组自己定就行,哪些必须上升到管理层审批?

我在公司负责计划运营,最近被拉去改项目管理制度,最头疼的就是两头极端:有人连任务顺延两天都要拉群走审批,也有人把整个里程碑推迟一个月只在周报里提了一句。我就想搞清楚,有没有一套不靠人拍脑袋的分类和授权规则,能写进制度里直接用。

核心是按“影响量级、可逆性、是否改变对外承诺”三个轴定级,而不是按调整事项的名字定级。我的做法是分三档:执行层滚动微调,即不影响里程碑、关键路径、总成本口径和任何对外承诺的变化,由项目经理批准并登记即可;

受控修订,即影响里程碑日期、关键路径或预算分布,但仍在已批准的总额和交付范围内的变化,由计划管理岗会同财务、资源负责人做影响评估后,走部门级或项目委员会审批;重大变更,即改变范围、交付物、对外承诺、合同金额或涉及跨项目资源再分配的,必须提交管理层决策会。

授权矩阵写进制度时至少包含六个字段:调整类型、触发条件、评估责任人、审批人、决策时限、留痕方式。判断依据很简单:一个调整只要会改变已经对上或对外承诺过的日期、金额、范围,它就不该停留在项目组内部;反之只影响内部排期、不占用新增资源,就没必要占用管理层时间。

具体的天数、金额阈值必须来自你们自己的授权制度和内控文件,不要抄别人的。

2. 管理层看项目计划调整,到底应该盯哪几个关键指标?

我给老板准备经营分析会材料,几十页甘特图和任务清单,他翻两页就放下,问“所以到底哪个项目要出问题”。我这才意识到自己给的是执行流水账,不是决策信号,可又不知道管理层真正该看哪几个数、每个数怎么定义。

按结果层、过程层、影响层三层来配。结果层看四个:计划达成率,公式是当期按期完成的里程碑数除以当期应完成里程碑数;里程碑准时率;预算执行偏差,按批准的基线口径算实际与计划之差;交付偏差,即承诺交付日与实际或预测交付日之差。

过程层看:调整申请数量与频次、调整通过率、平均审批时长(建议用提交到决策的中位天数,比平均值更抗极端值)、调整按期关闭率、回滚率。影响层看:关键路径受影响的项目数、因调整新增的成本、跨项目资源再分配量、风险暴露变化、对外承诺受影响的条数。

每个指标都要配一张指标字典,写清定义、公式、数据来源、统计周期、口径责任人和触发动作。我的经验是管理层一页看板控制在八个以内,其中至少三个是直接“要动作”的:审批超时、调整后仍无法回到达标轨道、影响对外承诺。

指标的价值不在记录历史,而在触发一个明确动作:接受、压缩范围、换资源、升级决策还是启动终止评估。

3. 计划调整申请应该包含哪些内容,怎么避免影响评估流于形式?

我们现在的流程就是发封邮件,写“由于客户原因,这个阶段要延后两周”,领导回一个“同意”就结束了。结果事后复盘才发现连带影响了测试窗口、上线档期和另一个项目的资源安排,那时候再补救已经来不及,我想知道申请材料到底该怎么设计才管用。

用一页纸模板强制回答七个问题:调什么,涉及哪些里程碑、交付物、预算科目;为什么调,触发原因必须归类为内部执行、外部客户、需求变化、资源冲突或风险事件;不调会怎样,写清坚持原基线的最坏后果;怎么调,至少给两个备选方案并说明差异;

影响是什么,进度、成本、范围、资源、风险、对外承诺六个维度逐项填写,判断为无影响的也要显式写出来;需要谁配合,列出跨部门依赖和确认人;什么时候回来看,写明观察点和复盘时间。影响评估要落到数字和文件上,受影响的下游任务由责任人在系统里确认,成本影响由财务按同一口径核算,跨项目影响由计划管理岗出具意见。

审批人只在影响评估完成后签字,而且签的是方案不是原因。这一点很关键:模板里如果只有“原因”一栏,流程必然形式化,因为原因最好写,影响最难算。

4. 调整批准之后,计划基线和版本该怎么管理,怎么保证后面跟踪不脱节?

我们吃过一次亏:调整批了,项目甘特图改了,但财务那边的预算基线还是旧的,周报里一个人说进度正常、另一个人说延期,会上吵半小时才把口径对上。所以我想知道基线到底改不改、谁改、记录在哪里,才能让后面的跟踪不跑偏。

原则是“基线只增不改,调整靠版本”。最初批准的基线永久保留,每次批准的调整生成一个新版本,比如从 V1.0 到 V1.1 再到 V2.0,每个版本记录批准人、批准时间、生效日、变更内容摘要、关联申请单号和受影响指标的口径变化。

所有对外报告和考核必须写明用哪个版本作为比较基准,否则达成率可以靠挑版本被美化,这是我见过数据打架最常见的原因。

同步动作要列成清单,一次调整通常涉及项目计划、财务预算口径、资源排期、对外承诺台账、风险登记册、度量看板基线值六处同步,指定一个人负责确认全部完成并回填完成时间,这个动作本身可以纳入调整按期关闭率的统计。跟踪上设两个节点:调整生效后的第一个报告周期,检查执行是否按新版本走;

到下一个里程碑(按项目节奏定观察窗口)做一次轻量复盘,判断这次调整是否达到了当初说的效果,如果没达到,就触发新一轮评估,而不是默默接受。

核心关键词

读者评论

康
康宁

作为项目经理,对“先干后补”太有共鸣。执行层关心任务和工时,管理层要的是关键路径和客户承诺,汇报口径天然错位。文中把影响评估列为最大瓶颈很真实,跨部门取数往往比审批本身更耗时间。真正要改的是先把一页纸申请和量化模板固化,否则流程只会变成补单。

汪
汪星宇

站在管理层视角,频次确实不是决策信号。一个季度调20次但都在授权内,比调3次就动客户承诺更安全。企业容易陷入“谁批的”追责,却忽略“影响多大”。如果看板能把成本增量、关键路径变化、合同承诺影响放在一页,会议效率会完全不同。

李
李明远

PMO从业者会认同“定义先行”。三类调整、四条影响线、阈值写进制度,才能避免所有变化都上会或重大变更被轻放。尤其是“是否改变对外承诺”作为最高判断线,能挡住很多看似金额小、实际风险大的调整。

胡
胡嘉禾

做数据的人看到“口径先于看板”很有感触。计划达成率三个部门三套算法,大屏再漂亮也是制造虚假确定感。指标治理应该先统一基线、版本和影响量化口径,再谈系统。否则只是把线下争论搬到线上。

蓝
蓝心

变更管理岗最怕的是新版本基线没有正式发布。审批通过不等于生效,没有版本号和确认接收,后续偏差计算全失真。可回滚方案也很关键,很多调整只有单向押注,出问题后没人知道退回到哪一版。

文章包含AI辅助创作:计划调整流程与规范:管理层项目规划数据分析关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/301362

赞 (0)
飞飞飞飞
计划版本最佳实践:管理层项目规划协同管理,常见问题
上一篇 24分钟前
项目规划实施计划教程:管理层数据分析,避坑指南
下一篇 24分钟前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
