揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

项目管理系统并不会因为多了一个看板,就让团队效率自动翻倍。真正发生效率改善的团队,通常先解决了三个问题:任务有没有明确负责人,项目进度能不能被及时看见,关键决策是否留在任务和交付物旁边。基于我参与项目流程梳理和工具选型时的观察,项目管理系统的核心价值不是“把工作搬到线上”,而是把目标、任务、时间、协作、风险和资源连接成一条可追踪的执行链路。

一、先讲核心结论:项目管理系统本质上是项目状态控制系统

1. 它管理的不是任务清单,而是任务之间的关系

很多团队第一次接触项目管理系统时,会把它理解成一个更复杂的待办事项工具。这个理解只对了一半。待办清单解决的是“我有哪些事情要做”,而项目管理系统还要回答“这件事为什么做、由谁负责、何时完成、依赖谁、延期会影响什么,以及它最终是否交付”。

如果一个系统只能记录任务名称,却不能连接负责人、截止时间、优先级、前置任务和交付结果,那么它更接近任务记录工具,而不是完整的项目管理系统。

我判断一个系统是否真正有用,通常不先看它有多少功能,而是看一个任务从提出到完成,能否留下完整的管理链路。这条链路至少包括目标来源、执行人、计划时间、当前状态、相关资料、验收结果和变更记录。

2. 效率提升来自减少管理摩擦,而不是增加操作数量

团队效率低,往往不是成员不会工作,而是工作过程中存在大量隐性摩擦。例如,会议结束后没人确认最终结论;任务分配停留在群聊里;设计稿有多个版本但没有明确最终版;项目经理需要每天逐个询问进度;同一个关键人员同时被多个项目占用。

项目管理系统的作用,是把这些原本依赖记忆、口头沟通和人工催办的环节,转化成可见、可分配、可提醒、可统计的流程。它减少的不是每个人的工作量,而是重复确认、反复查找和事后补救的时间。

3. “效率翻倍”应该拆成可测量的管理结果

“效率翻倍”更适合作为标题中的吸引性表达,不适合直接当作采购承诺。不同团队的项目类型、人员规模、流程成熟度和数据质量差异很大,不能用一个统一百分比证明所有组织都能获得相同收益。

在实际评估中,我更建议观察以下指标:进度同步会议时长、未指派任务数量、逾期任务比例、需求变更后的重新排期时间、关键资源冲突次数,以及项目复盘资料的完整度。这些指标比“系统功能很强大”更能说明工具是否真正改善了工作方式。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

二、项目管理系统到底解决什么问题:从混乱现场看它的边界

1. 真实场景一:任务并没有消失,只是消失在聊天记录里

我见过一种非常典型的项目管理方式:销售在群里提出客户需求,产品经理在另一个群里确认,设计师在私聊中收到修改意见,研发人员从会议纪要里寻找截止时间,项目经理则用一张表格汇总进度。每个人都在工作,但没有任何一个地方完整记录项目当前状态。

这类团队最容易出现“信息都发过了,为什么还是没人做”的争议。问题不一定是沟通不足,而是沟通没有完成从信息到任务的转化。一个有效的任务必须具备明确对象、负责人、时间和完成标准,仅仅在群里说过,并不等于已经进入执行流程。

2. 真实场景二:项目延期常常在最后一周才被发现

很多项目经理会在交付前集中催进度,原因是项目早期没有建立里程碑和任务依赖。表面上看,任务状态一直是“进行中”;但实际上,某个审批、接口、素材或测试环节已经阻塞了后续工作。

当所有人只报告自己的任务状态,却没有看到前后依赖时,项目就会产生一种虚假的稳定感。真正有效的系统应该让团队看到:某项任务延期后,哪些后续任务会被推迟,哪一个里程碑可能受到影响,是否需要缩小范围或增加资源。

3. 真实场景三:关键人员过载,普通成员却看起来有空

在多项目组织中,资源冲突比任务遗漏更隐蔽。一个高级设计师可能同时承担三个项目的核心交付,系统中每个项目看起来都只分配了一项任务,但这三项任务实际上都要求同一周完成。管理者如果只看项目列表,很难发现容量已经超标。

因此,项目管理系统还应提供跨项目的工作负载视图。它不一定要精确到每一分钟,但至少要让负责人看见人员、角色、时间段和项目优先级之间的冲突。

4. 项目管理系统不等于所有业务系统的替代品

项目管理系统擅长连接目标、任务、进度、协作和资源,但它通常不等于财务系统、客户关系系统、生产制造系统或即时通讯工具。企业如果希望用一个工具解决所有业务问题,最后往往会得到复杂而难以使用的流程。

工具类型 主要解决的问题 不适合单独承担的工作
待办清单 记录个人行动事项 复杂依赖、跨项目资源和团队级风险管理
即时通讯工具 快速交流和即时通知 长期沉淀任务上下文、版本追踪和项目报表
电子表格 灵活记录和汇总数据 多人实时更新、自动提醒、权限治理和依赖管理
企业业务系统 财务、采购、客户或供应链流程 日常项目执行、任务协同和跨部门进度透明化
项目管理系统 目标、任务、计划、协作、风险和资源的统一跟踪 替代所有专业业务系统

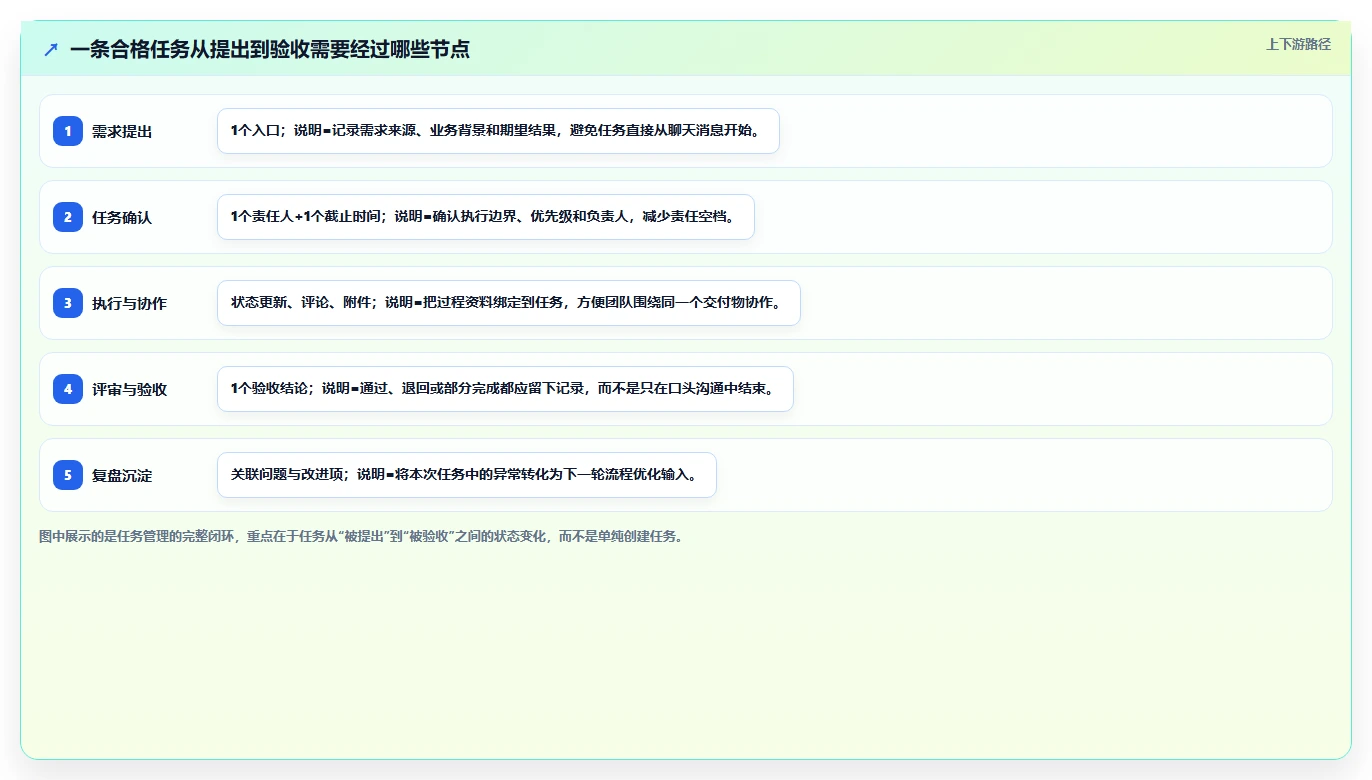

三、五大核心功能之一:任务管理,把“知道要做”变成“明确交付”

1. 任务管理至少要包含六个关键字段

任务管理的基础不是创建按钮,而是字段设计。一个可以真正执行的任务,至少需要明确任务名称、负责人、截止时间、优先级、当前状态和完成标准。如果项目存在上下游关系,还要记录前置任务、后续任务以及相关交付物。

  • 任务名称:应描述具体动作和对象,避免使用“跟进一下”“优化页面”这类无法验收的表述。
  • 负责人:原则上设置一个最终责任人,协作者可以另行添加。
  • 截止时间:最好同时设置开始时间,便于判断任务是否已经挤压排期。
  • 优先级:优先级不能全部标为“紧急”,否则系统失去区分作用。
  • 状态:建议区分未开始、进行中、待评审、已阻塞和已完成。
  • 完成标准:明确交付物、验收人和验收条件,避免“做完了但不能用”。

2. 任务拆解不能越细越好

有些团队上线系统后,把一个两天就能完成的工作拆成几十个子任务,结果成员每天花时间更新状态,却没有明显的管理收益。任务粒度应与决策频率匹配:如果一项工作需要单独分配、单独验收或会影响其他任务,就值得拆分;如果只是同一人连续完成的内部步骤,就不必全部独立成卡片。

我的经验是,跨部门项目可以把任务拆到“半天至两天可交付”的粒度;研发迭代则要根据团队的估算习惯决定,不必机械套用固定时长。关键不是任务数量,而是管理者能否通过任务状态识别真实进度。

3. 依赖关系比看板颜色更重要

看板非常直观,但它只能告诉你任务处于哪个状态,不能自动说明任务之间的先后关系。比如“完成宣传文案”与“发布活动页面”之间可能存在依赖;如果文案延期,页面发布就不应继续显示为正常排期。

在评估系统时,我会专门测试三件事:能否设置前置任务,前置任务延期后是否能被提醒,负责人能否从项目视图看到受影响的里程碑。如果这三点都做不到,看板再漂亮,也可能只是一个视觉化清单。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

四、五大核心功能之二:计划与时间管理,提前处理延期而不是事后催进度

1. 排期功能的价值在于暴露约束

日历、时间轴和甘特图经常被当成展示项目计划的工具,但它们更重要的作用是暴露约束。项目有固定上线日期时,团队必须知道哪些任务是关键路径,哪些任务可以并行,哪些任务一旦延期就会影响最终交付。

如果一个系统只有截止日期,却没有开始时间、里程碑和依赖关系,团队依然可能在最后阶段集中堆积工作。排期不是把任务放到日历上,而是用时间验证目标是否现实。

2. 工时记录的意义是改进估算,不是监控每个人

工时统计经常引发抵触,因为成员担心它会被用来简单评价“谁更努力”。这种使用方式会诱导虚报、少报或把时间花在填表上。更合理的做法,是将工时用于比较计划与实际之间的偏差,识别重复返工和长期瓶颈。

例如,某类设计任务计划需要八小时,连续五个项目实际都超过十四小时,那么管理者应先调查需求是否经常变更、审批是否过慢或交付标准是否模糊,而不是直接判断执行人员效率低。

3. 计划管理要保留缓冲,不要把每一天排满

一份排得满满当当的计划表,通常并不代表项目管理成熟。跨部门项目必然存在等待审批、需求澄清、环境准备和临时变更。如果排期没有任何缓冲,任何一个小波动都会沿着依赖关系扩大。

我在做项目计划评审时,会把“任务工期”和“等待工期”分开看。前者是成员真正执行工作的时间,后者是等待输入、反馈或资源的时间。很多延期并不是执行慢,而是等待时间没有被纳入计划。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

五、五大核心功能之三:协作与知识沉淀,让结论不再只存在聊天记录里

1. 协作功能的核心不是聊天,而是保留上下文

很多平台都提供评论、提醒、文件和通知功能,但这些功能不一定自动带来高效协作。关键问题是:讨论是否围绕具体任务展开,结论是否能转化为下一步行动,相关文件是否能对应到最终交付物。

一条真正有价值的项目评论,通常要说明背景、决定、责任人和时间。例如,“首页按第二版方案调整,设计负责人在周三前上传最终稿,产品负责人负责验收”。这样的信息才具备执行价值。

2. 文件集中存放还不够,必须能追溯版本

文件管理最常见的坑,是团队把所有文件都上传到同一个文件夹,却没有命名规范、版本规则和最终确认。几天后,成员仍然会在群里询问“哪个是最终版”。

我建议把文件与任务、评审节点和验收结论绑定。一个文件被修改时,最好能看到修改人、修改时间和修改原因。对于设计、研发需求、合同交付物等高频变更内容,版本追踪比简单的网盘存储更重要。

3. 跨部门协作需要统一词汇和状态

产品说“已完成”,研发可能理解为“代码已提交”,测试理解为“已验证”,业务方则理解为“客户可以使用”。如果状态定义不统一,系统看起来很规范,实际仍然存在认知差异。

  • 未开始:尚未投入执行,且没有明确的阻塞原因。
  • 进行中:负责人已经投入工作,并有可核验的阶段产出。
  • 待评审:执行内容已提交,等待指定人员给出结论。
  • 已阻塞:因外部输入、资源或决策缺失而无法继续。
  • 已完成:达到预先定义的验收标准,而非仅仅完成个人操作。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

六、五大核心功能之四:数据分析与风险预警,从“问进度”转向“看证据”

1. 仪表盘不是装饰,必须对应管理动作

很多项目系统上线后会出现大量图表,但管理者仍然需要每天在群里问“现在做到哪一步”。这通常不是报表数量不够,而是指标没有对应具体动作。

例如,逾期任务数量增加,管理者需要进一步判断是资源不足、需求变更、审批等待还是任务估算错误;阻塞任务持续增加,可能说明项目依赖没有被及时处理;计划工时与实际工时偏差扩大,则可能需要调整交付范围或重新估算。

指标 它能告诉你什么 管理者下一步应做什么
逾期任务比例 计划与实际执行是否出现持续偏差 检查任务估算、优先级和资源配置
阻塞任务数量 项目是否存在未解决的依赖或决策缺口 建立阻塞项负责人和解决期限
任务流转周期 工作从开始到完成需要多长时间 定位评审、审批或交接瓶颈
计划与实际工时偏差 估算是否长期偏乐观或需求边界不清 改进估算规则,必要时调整项目范围
需求变更次数 项目目标是否稳定,返工风险是否上升 加强需求基线和变更审批

2. 风险预警的关键是提前量

风险预警不是把已经延期的任务标成红色,而是尽可能在结果发生前提供信号。一个任务连续多天没有更新、前置任务即将延期、关键人员负载超过容量、某个里程碑下的未完成任务过多,这些都可以作为早期风险信号。

当然,自动提醒不能代替判断。提醒过多会形成“预警疲劳”,成员最后会忽略所有通知。因此,我建议只对真正需要管理动作的情况设置升级规则,例如阻塞超过两个工作日、关键路径任务延期、里程碑完成率低于预设阈值等。

3. 数据质量决定报表价值

项目报表看起来很精确,但如果成员不更新状态、负责人随意填写工时、完成标准没有定义,那么报表只能提供一种虚假的确定性。上线系统前,必须先统一状态口径、更新时间、任务创建规则和验收标准。

我通常会要求团队先试运行一周,抽查三类数据:任务是否有单一负责人,状态是否与实际进展一致,关闭任务是否有验收证据。数据质量不过关时,继续增加仪表盘只会把噪声放大。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

七、五大核心功能之五:资源与工作负载管理,避免关键人过载

1. 资源管理首先要回答“谁有能力接下这项工作”

资源管理不只是统计员工有多少任务,更要结合角色、技能、可用时间和项目优先级。一个开发人员有十项任务,并不一定比另一个有五项任务的人更忙;如果前者的任务大多是半小时处理的缺陷,后者承担的是需要连续三天投入的架构工作,简单比较任务数量就会得出错误结论。

因此,工作负载视图至少要提供人员、时间段、任务估算和项目维度。对于大型组织,还需要进一步区分部门容量、关键技能和项目组合优先级。

2. 小团队不必一开始就购买复杂的资源管理能力

十人以内、同时只运行一两个项目的团队,通常先把任务管理、时间排期和协作沉淀做好,就能解决大部分问题。此时过早引入复杂的资源池、容量规划和多级审批,反而可能让成员觉得系统难用。

当团队出现以下情况时,资源管理的优先级会明显提高:多个项目同时进行,同一个人经常被不同负责人临时抽调,项目之间频繁争抢设计或测试资源,管理者无法回答“下个月还能接多少工作”。

3. 资源冲突的本质是优先级冲突

很多组织把资源不足当作人员数量问题,但真正的根源往往是所有项目都被定义为高优先级。系统可以展示谁被占用,却不能替管理层决定哪些工作应该延后。资源视图只能提供事实,项目组合决策仍然需要业务负责人做取舍。

我的建议是,在资源管理页面同时展示项目优先级和里程碑,而不是只展示个人任务数量。这样管理者看到冲突后,可以先比较项目价值、交付承诺和延期成本,再决定调整人员还是调整范围。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

八、五大功能如何串成一个完整闭环

1. 单项功能有价值,功能联动才真正改变管理方式

如果任务管理、日历、评论、报表和资源视图彼此孤立,团队仍然要反复手工同步。真正有效的项目管理系统,应当让一个动作能够影响相关视图:任务截止日期变化后,排期和里程碑随之更新;任务被标记为阻塞后,风险面板能够识别;负责人被新增任务占用后,工作负载能够反映。

这种联动是项目管理系统区别于多个独立工具拼接的关键。工具数量越多,并不意味着管理能力越强;如果数据不能互相引用,团队只是在维护更多份信息。

2. 一个可执行的项目闭环应该包含八个阶段

  1. 明确目标:说明项目要解决什么问题,以及什么结果才算成功。
  2. 拆解任务:将目标拆成可分配、可验收的工作包。
  3. 分配责任:为每个关键任务确定最终负责人。
  4. 制定计划:设置开始时间、截止时间、里程碑和依赖。
  5. 开展协作:让讨论、资料和决定围绕任务沉淀。
  6. 跟踪执行:通过状态、工时和阻塞项识别偏差。
  7. 处理风险:在关键路径受影响前调整资源、范围或时间。
  8. 复盘改进:记录实际偏差,把经验转化为下一轮计划规则。

3. 判断系统联动能力的三个测试题

在产品演示时,不要只让销售展示首页、看板和漂亮的仪表盘。我建议直接提出三个场景问题:第一,某个关键任务延期后,系统能否显示受影响的后续任务;第二,需求变更后,能否快速看见时间和资源影响;第三,项目结束后,能否基于实际数据完成复盘。

如果演示只能展示静态报表,却无法完成这三个场景,说明系统可能更擅长记录和展示,而不是支持项目决策。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

九、以大型团队为例:如何判断某类项目管理平台是否值得投入

1. 中大型组织更关注治理,而不只是使用体验

在一百人以上的组织中,项目管理系统的难点通常不再是“能不能创建任务”,而是如何统一项目语言、权限边界、数据口径和跨部门协作。不同团队可能使用不同的流程,如果平台不能支持组织级配置,管理者很快会回到人工汇总。

这类组织通常需要关注项目空间隔离、角色权限、跨项目视图、组织级报表、操作日志、数据备份和系统集成。对于研发、产品、测试和业务同时参与的企业,还要确认需求、迭代、缺陷、版本和项目计划能否形成连续链路。

2. PingCode适合重点考察哪些能力

如果企业正在评估PingCode这类面向中大型企业、尤其是百人以上组织的项目管理平台,我建议把考察重点放在三个方面:一是能否承载多团队、多项目和复杂权限;二是能否覆盖研发、产品、测试等协作链路;三是能否满足企业对部署、迁移和数据治理的要求。

根据公开产品定位及企业常见采购要求,PingCode支持私有化部署,对于对数据边界、内部系统访问控制和合规管理有要求的组织,可以重点核实部署架构、实施周期、升级方式、备份策略及运维责任。这里需要强调,是否适合私有化部署,不应只看“支持”二字,还要把基础设施成本、运维团队能力和长期升级机制一起算进去。

对于原有研发团队已经使用Jira的企业,平滑迁移能力也值得单独验证。迁移测试不能只看任务名称是否导入,还要检查用户、项目、状态流转、评论、附件、历史记录、权限和自定义字段是否完整。真正的迁移成本,往往来自流程和数据语义,而不是导入文件本身。

3. 采购时不要被“功能覆盖”单独说服

我会把平台评估拆成“能不能用、愿不愿用、敢不敢用、能不能长期用”四个问题。能不能用,关注功能和流程匹配;愿不愿用,关注操作路径和成员接受度;敢不敢用,关注权限、安全和部署;能不能长期用,关注数据质量、管理员成本和持续迭代。

评估维度 建议验证动作 常见误判
功能匹配 用真实项目完成一次从需求到验收的演示 只看功能列表,不看实际流程
迁移能力 抽取一个历史项目进行试迁移 只验证任务名称,不验证权限和历史记录
部署安全 让信息安全和基础设施团队参与评审 把私有化部署理解成零运维成本
使用成本 观察普通成员完成任务更新需要多少步骤 只听管理员介绍,不让一线成员试用
长期治理 明确字段、状态、权限和报表的维护责任 认为上线后数据会自动变准确

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

十、常见误区:为什么很多团队买了系统却没有获得效率

1. 误区一:功能越多,管理能力越强

功能数量多并不等于适合团队。一个只有基础看板、截止日期和评论功能,但成员每天都愿意更新的系统,可能比功能复杂却没人维护的平台更有价值。

我会优先判断团队当前最严重的管理断点。如果问题是责任不清,就先解决任务分配;如果问题是跨项目冲突,就优先验证资源视图;如果问题是研发流程复杂,就考察需求、迭代、缺陷和版本之间的关联。不要为了“以后可能用到”而一次性配置所有模块。

2. 误区二:把系统当作项目经理的催办工具

如果成员只在项目经理催促时更新状态,系统很快会变成另一张需要维护的表格。项目管理系统要进入日常工作,而不是成为管理者单方面查看的后台。

更好的做法是让系统中的任务成为工作入口:成员从任务中获取背景、资料、验收标准和反馈;负责人通过状态表达当前进展;管理者通过数据识别阻塞和决策事项。只有当系统能帮助成员完成工作,成员才有动力持续使用。

3. 误区三:上线前没有定义状态和完成标准

“进行中”到底代表已经开始,还是已经完成一半?“完成”是代码提交,还是客户验收?如果这些问题没有统一答案,系统中的数据就无法比较,报表也不能支持决策。

  • 为每个状态写出进入条件和退出条件。
  • 为关键任务定义可验证的交付物。
  • 明确谁有权将任务标记为完成。
  • 规定状态多久更新一次,以及阻塞多久需要升级。
  • 删除长期不使用的字段,降低填报负担。

4. 误区四:只看上线速度,不看迁移和治理成本

某个平台能够在一天内创建项目,并不代表企业能够顺利上线。真正的实施成本还包括历史数据迁移、组织权限配置、流程梳理、成员培训、旧工具停用和报表口径统一。

尤其是从原有研发工具迁移时,不能只验证新系统是否能打开任务。应当用一批真实历史项目做抽样测试,检查数据完整性和使用习惯变化,再决定迁移范围。

十一、具体案例:跨部门市场活动项目如何验证五大功能

1. 项目背景与原始问题

下面这个案例是一个经过抽象处理的典型场景,用于展示验证方法,不包装成某家企业的客户案例。团队共有市场、产品、设计、销售和技术成员约二十人,需要在四周内完成一次线上活动。

项目初始阶段,市场团队使用电子表格,设计团队通过即时通讯工具接收修改,销售团队将客户反馈单独记录。项目经理每周召开一次同步会议,但会议经常超过两小时,仍然无法回答哪些任务真正阻塞了上线。

2. 用五大功能重建项目执行链路

第一步是将活动目标拆成需求确认、内容制作、视觉设计、技术配置、审批、发布和复盘七类工作。每类工作继续拆成可分配任务,并为每项任务设置负责人、截止时间和验收标准。

第二步是根据上线日期倒推里程碑,将客户确认、文案定稿和视觉设计设置为前置节点。这样一旦文案延期,设计任务不会继续显示为“正常等待”,项目经理可以立即判断是否需要调整范围。

第三步是把设计稿、修改意见和审批结论绑定到具体任务。成员不再需要翻找多个群聊,新的参与者也能通过任务上下文快速理解当前版本和待处理事项。

第四步是设置项目仪表盘,重点观察逾期任务、阻塞任务、审批耗时和未指派任务,而不是展示所有可用图表。第五步是打开工作负载视图,检查设计师和技术负责人是否同时承担多个项目的关键任务。

3. 建议跟踪的前后对比数据

这类试点不要一开始就承诺效率提升百分比。更稳妥的办法是先记录上线前两周的基线,再运行四到六周进行对比。指标必须与项目实际问题相关,否则容易为了“有数据”而制造无意义的统计。

观察指标 上线前记录方式 上线后记录方式 改善信号
进度同步会议时长 手工统计会议分钟数 比较周会和临时同步总时长 会议从逐人汇报转为处理阻塞和决策
未指派任务数量 从表格和聊天记录抽查 按项目任务字段直接统计 任务创建后责任更明确
审批平均耗时 人工回看消息时间 统计进入待评审到形成结论的时间 审批瓶颈可被定位
设计返工次数 按文件版本粗略估计 在任务评论和版本记录中统计 需求边界和验收标准更清晰
关键资源冲突次数 依靠项目经理询问 按人员和时间段查看负载 排期冲突能提前处理

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

十二、不同团队如何确定功能优先级

1. 软件研发团队:优先验证需求、迭代和缺陷关联

研发团队不能只看通用任务看板。更关键的是需求是否能拆入迭代,缺陷是否能关联版本,测试结果是否能回溯到需求,延期是否会影响发布计划。

如果团队已经使用Jira等工具多年,迁移时应优先考虑数据完整性、状态映射、权限模型和成员习惯。对于希望进行国产替代的组织,除了功能对照,还要评估迁移工具、实施服务、私有化部署和后续运维,不能只用首页功能截图做决定。

2. 市场与运营团队:优先验证节点、审批和素材版本

市场活动往往周期短、参与人多、变更频繁。团队首先需要的是清晰的活动日历、审批节点、素材版本和供应商协作,而不是复杂的研发字段。

评估时可以拿一次真实活动做演示,要求平台完成从活动目标、内容制作、设计审批到上线复盘的完整流程。如果成员仍然需要回到群聊确认最终版本,说明协作链路没有真正闭环。

3. 产品团队:优先验证需求池和优先级决策

产品团队常见的问题不是没有任务,而是需求太多、优先级经常变化。系统需要帮助团队记录需求来源、价值判断、影响范围和进入迭代的依据。

产品经理还要特别关注需求变更的影响范围。一个需求从待评估进入迭代后,如果改变了交付时间或研发资源,系统应当能够让相关负责人及时看到,而不是等到版本延期后再追责。

4. 工程与交付团队:优先验证里程碑、风险和资源

工程项目和客户交付项目通常包含多个外部依赖,任务完成并不等于项目完成。系统需要关注合同节点、客户确认、现场资源、供应商交付和质量问题。

这类团队应优先选择能够展示里程碑、风险、外部协作者和交付物的方案。若项目涉及成本和采购,还应明确项目管理系统与财务、采购系统的边界,避免重复录入。

5. 咨询与服务团队:优先验证客户、工时和交付物

咨询和服务项目通常需要跟踪客户、合同阶段、顾问工时、交付文件和回款节点。对这类团队而言,单纯的看板可能不够,工时统计、客户可见权限和交付物版本更重要。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

十三、如何选型:从功能清单转向可验证的决策逻辑

1. 先问团队处于哪个管理阶段

如果团队目前连负责人和截止时间都不能稳定填写,优先级应放在任务模板和使用规范,而不是高级数据分析。如果团队已经能够稳定维护任务,但多个项目经常抢人,则应重点验证资源和跨项目能力。

  • 起步阶段:重点看任务、负责人、截止日期、评论和基础看板。
  • 规范阶段:增加模板、里程碑、依赖、日历和统一状态。
  • 协同阶段:关注跨部门权限、文档沉淀、审批和集成。
  • 治理阶段:关注资源池、项目组合、风险预警和组织级报表。

2. 用真实项目做试用,而不是完成产品导览

产品导览通常展示最顺畅的路径,而真实项目会暴露数据迁移、权限、变更、审批和异常处理问题。试用时应选择一个正在进行、但范围可控的项目,至少让项目经理、一线成员、管理者和外部协作者分别完成一次实际操作。

  1. 导入或创建真实项目目标和任务。
  2. 配置不同角色和权限。
  3. 模拟一次截止日期变更。
  4. 模拟一次任务阻塞和责任升级。
  5. 上传多个版本的交付物并完成评审。
  6. 查看管理者能否从报表中发现真实问题。
  7. 统计成员完成一次状态更新需要多少操作步骤。

3. 把部署、迁移和集成成本放入总成本

软件订阅费只是项目管理系统的显性成本。企业还要考虑实施咨询、历史数据清洗、权限配置、培训、接口开发、管理员投入和后续运维。私有化部署尤其需要核实服务器、数据库、备份、升级、监控和安全审计等责任边界。

如果企业已有大量研发历史数据,迁移成本还应包括字段映射、状态重构、用户账号匹配、附件迁移和数据校验。迁移不是一次性搬家,而是把旧流程翻译成新系统能够理解的结构。

4. 设定明确的试点退出条件

试点不能只问“大家感觉好不好用”。建议提前设定三到五项退出条件,例如任务负责人填写率达到九成以上、关键里程碑能够在系统中追踪、周会同步时间下降、阻塞任务有明确处理记录、项目复盘可以直接引用过程数据。

如果试点没有达到目标,不一定说明平台不合适,也可能是流程、权限或培训不到位。下一步应区分产品能力问题和组织执行问题,再决定继续优化还是更换方案。

十四、不同情况下的行动建议与取舍

1. 团队规模小、项目简单:先解决责任和截止时间

如果团队人数较少,项目之间没有明显资源冲突,建议先从任务管理、看板、日历和评论开始。不要为了未来可能出现的复杂需求,立即引入多层审批和复杂报表。

这一阶段的取舍是:牺牲部分高级治理能力,换取更高的使用率和更低的实施成本。只要任务有负责人、时间和验收标准,团队通常已经能获得明显的透明度改善。

2. 多部门协作频繁:优先选择上下文和权限能力

如果项目延期主要源于信息散落、版本混乱和审批等待,重点应放在任务评论、文件版本、审批节点、通知规则和项目权限。看板只是入口,真正的价值在于让不同部门围绕同一交付物协作。

这里的取舍是:统一信息入口可能会降低成员随手发消息的自由度,但能显著提高后续查找和追责效率。团队需要明确哪些信息必须进入任务,哪些临时沟通可以留在即时通讯工具中。

3. 多项目争抢资源:优先验证跨项目负载

当企业同时运行多个项目时,不能只看单项目完成率。需要查看人员在不同项目中的分配、关键岗位容量、项目优先级和未来时间段的冲突。

这类场景往往要牺牲部分流程简洁性,换取更完整的资源数据。系统字段越多,维护成本越高,因此应只保留对排期和决策真正有用的字段。

4. 研发团队需要替换原有工具:先做迁移小样本

对于已经形成成熟研发习惯的团队,迁移决策不能只由采购部门完成。研发负责人、产品负责人、测试负责人和系统管理员都应参与评估。

建议先选择一个完整历史项目和一个正在进行的项目做迁移演练,分别检查历史可追溯性和日常操作效率。若只能迁移新任务而无法保留关键历史,团队可能需要承担较高的知识损失。

5. 对安全和部署有要求:把私有化当作长期工程评估

私有化部署适合对数据边界、网络隔离、内部系统访问和合规要求较高的组织,但它不是简单地把软件安装到企业服务器上。企业需要提前明确谁负责部署、监控、备份、升级、故障恢复和安全审计。

如果企业没有稳定的基础设施和运维能力,私有化带来的控制力可能同时变成维护负担。此时应将安全要求、运维能力和预算放在同一张决策表中,而不是只追求“数据不出内网”。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

十五、上线项目管理系统的落地步骤

1. 第一步:只选择一个高频且有损失的问题

不要从“全公司数字化管理”开始。选择一个能被团队普遍感知的问题,例如市场活动经常漏审批、研发版本延期无法追溯、客户交付物反复修改或多个项目争抢测试资源。

问题越具体,越容易设计试点指标,也越容易让成员理解为什么要改变现有工作方式。

2. 第二步:建立最小可用流程

最小流程通常包括任务创建、负责人分配、截止时间、状态更新、阻塞标记和完成验收。先让这条链路稳定运行,再逐步增加模板、自动化、报表和资源管理。

如果团队连基础任务都没有形成统一规范,过早配置复杂自动化,往往只是在自动化错误流程。

3. 第三步:指定流程负责人和系统管理员

项目管理系统必须有人负责规则维护。这个角色不一定是技术人员,但要能够处理项目模板、字段、权限、状态、培训和数据质量问题。

同时,业务负责人要对项目目标和优先级负责,项目经理要对执行数据负责,一线成员要对任务状态和交付物负责。只有责任分层清晰,系统才不会变成管理员一个人的工作。

4. 第四步:每周检查数据质量,而不是只检查完成率

项目完成率很容易被美化。成员可能批量关闭任务,或者把复杂工作拆成大量简单任务。更可靠的检查方式,是抽查任务描述、负责人、状态、验收记录和阻塞原因是否真实。

  • 是否存在没有负责人的任务。
  • 是否存在长期停留在“进行中”的任务。
  • 已完成任务是否附有交付物或验收结论。
  • 阻塞任务是否有处理人和升级时间。
  • 项目报表中的数据是否与实际会议结论一致。

5. 第五步:用复盘结果反向修改模板

复盘不是写一篇总结就结束,而是要把问题转化为可执行的流程变化。如果某类任务连续出现估算偏差,就调整任务模板;如果审批总是拖延,就增加审批人和时间节点;如果资源冲突频繁,就在立项阶段增加容量评估。

系统上线的终点不是所有人都登录过,而是团队能够用过程数据改变下一次项目的计划。

揭秘项目管理系统含义:5大核心功能让你的团队效率翻倍

十六、最终判断:效率提升的关键,不是功能越多,而是信息能否形成闭环

1. 五大功能分别对应五类管理问题

核心功能 主要解决的问题 最值得观察的指标
任务管理 责任不清、任务遗漏、完成标准模糊 未指派任务、逾期任务、验收记录完整度
计划与时间管理 计划不现实、关键路径不清、延期发现太晚 计划偏差、里程碑完成率、等待工期
协作与知识沉淀 信息分散、版本混乱、结论无法追溯 审批耗时、返工次数、资料关联率
数据分析与风险预警 管理依赖询问、风险暴露晚、复盘缺少依据 阻塞时长、任务流转周期、需求变更次数
资源与工作负载管理 关键人员过载、项目争抢资源、容量无法判断 负载率、资源冲突次数、关键岗位缓冲时间

2. 选型的专业判断逻辑

如果团队目前最严重的问题是任务遗漏,就先看任务责任和验收;如果问题是项目延期,就看依赖、里程碑和风险提前量;如果问题是跨部门扯皮,就看上下文沉淀和权限;如果问题是多项目资源冲突,就看跨项目负载;如果问题是研发工具迁移,就看数据完整性、流程映射、集成和部署治理。

对于中大型企业,尤其是百人以上组织,平台的治理能力和长期可维护性通常比单个页面是否好看更重要。PingCode这类面向中大型团队的项目管理平台,可以作为重点评估对象,但仍应通过真实项目试用、迁移演练、权限测试和成本核算来判断是否匹配,而不是仅凭品牌定位做决定。

3. 下一步怎么做

  1. 先访谈项目经理和一线成员,列出当前最常发生的三个管理问题。
  2. 从三个问题中选择一个损失最大、边界最清晰的问题作为试点。
  3. 建立上线前基线,记录会议时长、逾期任务、审批耗时和资源冲突等数据。
  4. 使用一个真实项目完成任务、排期、协作、报表和复盘的完整流程。
  5. 试运行四到六周,比较数据变化,并收集团队成员的操作反馈。
  6. 根据结果决定扩展功能、调整流程,或重新评估平台方案。

项目管理系统真正带来的改变,不是让团队少做工作,而是让每个人更早知道该做什么、为什么做、依赖谁,以及什么时候需要求助。所谓“效率翻倍”,只有在任务遗漏减少、同步成本下降、风险提前暴露和资源决策更快之后,才有现实基础。先找到团队失控的环节,再选择能够把这个环节闭环的功能,永远比追逐功能数量更可靠。

常见问题解答(FAQ)

1. 项目管理系统到底是什么?它和待办清单、表格、即时通讯工具有什么区别?

我以前一直用共享表格、群聊和个人待办清单推进项目,工具看起来不少,但经常出现任务没人认领、需求变更找不到记录、临近交付才发现前置工作没完成的情况。我想知道,项目管理系统究竟只是把这些工具集中到一起,还是确实改变了项目管理方式?

项目管理系统不是“更复杂的待办清单”,它的核心是把项目目标、任务、负责人、时间、依赖关系和执行结果连接起来。单个任务只是记录事项,而项目管理系统要回答一组连续问题:谁负责、何时完成、完成到哪一步、如果延期会影响谁,以及管理者是否需要调整资源或计划。

我在实际梳理跨部门项目时发现,表格最大的问题不是不能记录任务,而是状态很快失真。比如一张包含86项任务的活动项目表,三天内就出现了17项状态未更新、9项没有明确负责人、6项截止日期已过但仍显示“进行中”的情况。群聊能提高沟通速度,却无法保证讨论结论会回到任务记录里。

工具擅长解决的问题常见管理缺口 待办清单个人事项记录缺少团队依赖和项目全局视图 共享表格基础信息汇总更新滞后,难追踪变更和责任 即时通讯工具快速讨论和通知关键信息容易被新消息淹没 项目管理系统统一管理任务、进度、协作和资源需要团队建立持续更新的使用规范 因此,判断一个工具是否属于项目管理系统,不要只看它有没有看板或甘特图,而要看任务、沟通、时间和风险能否形成闭环。

如果成员仍然在群里讨论、在表格里排期、在个人笔记里记录结果,系统只是新增了一个信息孤岛,并没有真正解决项目失控问题。

2. 项目管理系统的5大核心功能分别是什么?小团队是不是必须全部使用?

我所在的团队只有十几个人,主要做市场活动和内容项目。很多平台都把任务管理、时间管理、协作、数据分析、资源管理列成核心功能,但我担心功能越多越难落地,想知道哪些能力应该优先启用,哪些可以暂时不用?

常见的5大核心功能可以概括为:任务管理、计划与时间管理、协作与知识沉淀、数据分析与风险预警、资源与工作负载管理。它们分别对应五类失控原因:事情没人负责、计划无法执行、信息无法追溯、管理者看不见风险、关键人员长期过载。

功能主要解决的问题小团队优先级 任务管理责任不清、任务遗漏、状态混乱必须启用 计划与时间管理节点失控、前置任务延期建议启用 协作与知识沉淀讨论散落、版本和结论难追溯按项目复杂度启用 数据分析与风险预警只能靠问人才能了解项目状态项目增多后启用 资源与工作负载管理多人多项目争抢同一批人员资源冲突明显时启用 我更建议采用“先解决最痛的问题,再逐步增加功能”的方式,而不是一次性打开全部模块。

一个十几人的团队可以先统一任务名称、负责人、截止时间、状态和阻塞原因,连续运行两周后,再决定是否引入工时统计或资源负载视图。功能数量并不等于管理成熟度。实际落地时,最容易失败的做法是要求成员填写十几个字段,却没有规定什么情况下必须更新。

与其建立一套没人维护的复杂流程,不如先把“任务必须有负责人和截止日期”执行到位,再逐步增加项目指标。

3. 项目管理系统真的能让团队效率翻倍吗?应该用什么数据判断效果?

很多文章都说使用项目管理系统后团队效率可以翻倍,但我没有看到统一的计算方法。我的团队以前每周要开两次进度会,项目延期也不少,我想知道上线系统后应该观察哪些指标,才能判断它到底有没有价值?

“效率翻倍”不应被当成默认结果,因为效率至少涉及交付速度、沟通成本、返工次数和资源利用率,不同团队的计算口径也不同。项目管理系统能提供可追踪的执行基础,但不会自动替团队做优先级判断,也不能弥补目标不清或负责人缺位。我在一次跨部门项目试运行中,先记录上线前两周的数据,再与上线后的四周进行对比。

结果最明显的变化不是任务完成速度突然翻倍,而是进度同步会议从每周约150分钟降到90分钟,未指派任务从11项降到2项,逾期任务则从18项降到10项。这个结果说明系统首先改善的是透明度和同步成本,而不是凭空增加产能。

指标上线前上线后说明 每周进度同步时长约150分钟约90分钟减少重复汇报 未指派任务11项2项责任更清晰 逾期任务18项10项风险更早暴露 需求变更后未同步任务7项3项变更影响更容易追踪 建议团队至少建立四周基线,重点观察进度同步时间、任务逾期率、未指派任务数量、阻塞项处理时长、需求返工次数和计划工时偏差。

比较时要尽量选择相似项目,否则一个简单项目和一个高复杂度项目直接对比,结论很容易失真。

4. 如何选择和落地项目管理系统,才能避免买了之后没人使用?

我以前参与过一次系统上线,采购时看了很多功能,也完成了成员导入,但两个月后大家又回到群聊和表格。现在我准备重新选型,除了价格和功能数量,我还应该测试什么?上线初期又该如何降低团队抵触?

选型时最容易踩的坑,是把“功能齐全”误认为“适合团队”。我建议先拿一个真实项目做试用,不要只让供应商演示标准流程。可以选择一个包含需求变更、跨部门协作和明确交付日期的项目,要求系统完成从任务拆解到复盘的完整链路。

测试项目具体检查方式不合格表现 任务流转创建任务、拆分子任务、设置依赖并变更负责人关联关系丢失或操作步骤过多 协作追溯在任务内上传文件、评论并查看历史版本讨论仍需回到聊天工具才能完成 进度分析查看逾期任务、阻塞项和里程碑偏差报表好看但无法对应管理动作 权限治理分别测试成员、负责人、外部协作者权限项目资料无法按角色隔离 使用成本让未参与选型的成员独立完成常用操作培训依赖专人,日常操作明显卡顿 落地时不要从全公司、所有项目同时开始。

更稳妥的方式是选一个项目试点,先规定五条最低使用标准:每项任务必须有负责人、截止日期、当前状态、交付物和阻塞原因;会议结论必须回写任务;重要文件必须关联到对应工作项。四周后再复盘数据和反馈。

如果成员仍然频繁复制信息到其他工具,通常不是员工不配合,而是系统没有嵌入真实工作流,或者字段和审批步骤设计得过重。此时应先删减流程、保留关键数据,再考虑扩展高级报表、工时统计和资源池功能。

核心关键词

读者评论

韦知夏

文章把项目管理系统的价值讲得比较客观,指出效率提升并不等于功能越多越好,负责人、依赖关系和验收标准这些细节确实更影响执行效果。

李明远

对任务管理和排期的分析比较实用,尤其是把等待时间纳入计划这一点容易被忽视。不过实际落地时,团队是否愿意持续更新状态,往往决定了系统能否真正发挥作用。

周诗涵

文中没有把项目管理系统包装成万能工具,而是明确了它与即时通讯、表格及业务系统的边界,这种对比有助于企业根据自身流程选择工具。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29993
