如何利用项目管理点检表提升团队效率?5个实用技巧助你事半功倍
项目延期,很多时候不是团队不努力,而是问题直到最后一周才被看见。我在参与跨部门项目复盘时反复遇到同一种情况:任务表里大部分事项显示“进行中”,会议上每个人也都说“没有大问题”,但真正到了上线或交付前,测试环境、审批、物料、培训和客户确认同时卡住。项目管理点检表的价值,不是把任务再抄一遍,而是用固定检查项、明确判断标准和问题闭环,让偏差更早暴露、责任更快落实。
本文会先区分项目计划表、任务表和点检表,再用一个跨部门项目案例拆解五个实用技巧:把目标变成可验收任务、为状态设置判断标准、同时检查进度与质量、将异常转为整改任务,以及用固定节奏推动决策。文中的项目数据主要来自匿名化项目复盘和情景模拟,用于说明方法,不代表所有组织都能直接复制相同结果。
一、先讲结论:点检表不是记录工具,而是纠偏机制
1. 真正有效的点检表,必须回答四个问题
我判断一张项目管理点检表是否有效,通常不会先看它有多少列,而是先看它能不能回答四个问题:现在检查什么?什么情况算正常?异常由谁处理?什么时候可以确认问题已经解决?如果这四个问题中有一个没有答案,表格大概率只能发挥记录作用,无法真正推动项目。
- 检查什么:明确对象,例如需求、测试、预算、风险、人员、客户确认或交付资料。
- 什么算正常:把“进展顺利”“风险可控”转化为可以判断的标准。
- 谁来处理:异常项必须有责任人,而不是笼统写“项目组跟进”。
- 何时关闭:设置整改期限和复核条件,避免问题长期停留在“处理中”。
这也是点检表和普通项目计划表最重要的差异。计划表回答“项目准备怎么做”,任务表回答“每个人具体做什么”,点检表则回答“当前是否偏离计划,以及偏离后怎么纠正”。三者可以关联,但不能互相替代。
| 表格类型 | 核心问题 | 主要字段 | 适合使用的时机 |
|---|---|---|---|
| 项目计划表 | 项目准备如何推进 | 目标、范围、阶段、时间、资源 | 立项和计划阶段 |
| 工作任务表 | 谁在什么时间完成什么工作 | 任务、负责人、优先级、截止时间、状态 | 日常执行和分工阶段 |
| 项目点检表 | 项目目前是否正常,异常如何处理 | 检查项、判断标准、异常、整改、复核 | 周期检查、里程碑和风险管理阶段 |
如果团队只是想了解任务分配情况,一张任务表已经够用;如果项目涉及多个部门、外部依赖、质量验收或变更管理,就需要增加点检机制。项目越复杂,越不能只看“完成百分比”,而要检查交付物、依赖关系和异常关闭情况。

2. 效率提升,首先表现为“更早发现问题”
很多团队把效率理解成“同样时间完成更多任务”,但在项目管理中,更实用的判断是:团队是否减少了重复确认、临时救火和无效等待。点检表未必直接让每个人写得更快,却能够让项目经理更早发现关键依赖,让成员知道下一步行动,也让会议从“逐人汇报”转向“集中解决异常”。
在一次匿名化的新品上线项目复盘中,团队原先使用简单任务清单,每周会议需要逐项询问任务状态。后来增加“验收标准、前置依赖、异常原因、下一步行动和复核人”五个字段,会议讨论重点明显发生变化:不再花大量时间确认谁做到了哪一步,而是直接处理未关闭问题和跨部门阻塞。
这里需要特别说明,点检表本身不是效率提升的充分条件。如果负责人不更新、会议不依据表格决策、异常没有升级机制,再漂亮的模板也只是静态文档。真正产生价值的是“表格字段,更新动作,点检会议,整改复核”这一整套循环。
二、为什么团队看似很忙,项目却仍然容易延期
1. “进行中”掩盖了大量不同状态
在实际项目里,“进行中”可能代表完全不同的情况:有人已经完成了八成,只差最终确认;有人刚开始收集资料;有人在等待其他部门输入;还有人已经延期,却不愿意把状态改成异常。把这些情况都放进同一个状态,会让管理者误以为项目仍在正常推进。
我更建议把状态拆成至少五类:未开始、进行中、待外部输入、存在风险、已完成待验收。这样做的目的不是增加颜色,而是区分项目经理需要采取的动作。待外部输入需要协调依赖,存在风险需要评估影响,已完成待验收需要安排确认,而普通的进行中可能暂时不需要干预。
2. 有负责人,不等于有可执行责任
“负责人”字段很容易填写,但它只说明谁主要负责,并没有说明谁提供协作、谁最终验收、谁有权做决定。尤其在产品、研发、设计、市场和客服共同参与的项目中,一项任务往往不是一个人独立完成的。
例如“完成上线物料”这一任务,如果只写市场负责人,实际执行时仍可能遇到设计稿未定、法务未审、产品卖点未确认等问题。更合理的点检方式是补充协作者、审批人或验收人,并把前置条件写清楚。这样一旦延期,团队可以判断是执行问题、依赖问题还是决策问题,而不是简单追问“负责人为什么没完成”。
3. 只检查进度,会错过质量和风险信号
任务按期完成,不代表交付物可用。研发任务可能按期提交,但核心缺陷仍未关闭;市场物料可能按期制作,但合规审核尚未通过;培训资料可能已经发出,但客服没有完成演练。只记录“完成或未完成”,容易形成一种危险的假象:项目表很绿,项目现场却不稳定。
因此,点检表至少需要同时覆盖进度、质量、风险和资源四个维度。对于金额较大、外部依赖较多或上线影响较大的项目,还应加入成本、变更和沟通检查。检查维度不必固定,应该根据项目的失败方式来设计。
4. 异常被记录,却没有进入行动系统
“存在风险”“测试延期”“客户待确认”都不是行动,只是问题描述。如果表格没有整改措施、责任人和关闭时间,异常会在每周会议中反复出现。团队不断讨论同一件事,却没有形成可验证的下一步。
我在复盘时常用一个简单判断:如果一条异常在下一次点检时只能回答“还在跟进”,说明它缺少可执行动作或缺少升级路径。这时应该把问题拆成具体任务,或将其升级给拥有资源和决策权限的人处理。

三、项目管理点检表的基础结构:先少而准,再逐步增加
1. 一张可执行的点检表应该有哪些字段
我建议从一张基础表开始,不要一上来设计几十个字段。对于大多数跨部门项目,以下结构已经能够支撑第一轮点检:
| 字段 | 填写要求 | 解决的管理问题 |
|---|---|---|
| 项目阶段 | 需求、设计、开发、测试、上线或交付 | 判断当前检查重点 |
| 检查项 | 用问题句或可验证动作描述 | 避免泛泛填写“项目正常” |
| 判断标准 | 说明什么情况算正常或异常 | 减少不同成员的理解偏差 |
| 当前状态 | 正常、风险、异常、待验收、已关闭 | 帮助会议快速定位重点 |
| 异常说明 | 说明事实、影响和原因 | 避免只留下“延期”两个字 |
| 责任人 | 填写能够推动解决的人 | 避免“项目组负责”的模糊归属 |
| 下一步行动 | 写具体动作和产出物 | 把问题转成执行任务 |
| 整改期限 | 结合依赖和工作量确定 | 避免问题无限期悬置 |
| 复核结果 | 记录验证人、时间和关闭条件 | 防止问题被口头宣布解决 |
检查项最好以问题句呈现,例如“核心功能测试是否完成”“高优先级风险是否有应对人”“本周期变更是否经过影响评估”。问题句比名词更容易触发具体回答,也更适合在会议中直接讨论。
2. 判断标准要从“描述状态”改成“验证事实”
“进展正常”“质量良好”“预算可控”看起来专业,实际却很难操作。不同人对“正常”的理解不同,项目经理可能认为只要没有严重投诉就算正常,执行人员则可能认为只要还在处理就算正常。
更好的写法是把状态拆成事实条件。例如,“需求确认完成”可以定义为需求文档已发布、关键干系人完成确认、未关闭的高优先级意见为零。具体阈值需要由组织制度或项目负责人确定,不能直接把某个固定比例当成所有项目的通用标准。
| 不建议的写法 | 建议的点检问题 | 可验证的证据 |
|---|---|---|
| 需求进展正常 | 需求文档是否完成确认并冻结当前版本 | 文档版本、确认记录、未关闭意见 |
| 测试基本完成 | 核心场景是否完成测试,高优先级缺陷是否关闭 | 测试报告、缺陷清单、复测记录 |
| 风险可控 | 高优先级风险是否有措施、责任人和触发条件 | 风险登记、应对动作、升级记录 |
| 客户已认可 | 关键交付物是否取得可追溯的确认 | 邮件、系统审批、会议纪要或签收记录 |
3. 点检频率要服从项目节奏
并不是每天点检才叫管理严格。点检频率过高,会让团队疲于更新;频率过低,又可能错过纠偏窗口。我通常根据任务周期、风险程度和变更速度来决定频率。
- 日点检:适合上线前冲刺、故障处理、短周期活动和高风险切换。
- 周点检:适合大多数跨团队研发、营销和交付项目。
- 阶段点检:适合周期较长、阶段成果明显的工程或实施项目。
- 里程碑点检:适合需求冻结、方案评审、测试验收和正式发布等关键节点。
一个简单原则是:当异常从发现到造成损失的时间很短,点检频率就应该提高;当项目变化慢、交付周期长,阶段性点检可能更划算。

四、五个实用技巧:让点检表真正推动执行
1. 把项目目标拆成可检查、可验收的任务
第一个技巧是把抽象目标拆成能被检查的交付物。比如“提升用户体验”不是一个适合直接点检的任务,因为它缺少明确产出。可以拆成完成用户访谈、输出问题清单、完成方案评审、修复核心流程、通过可用性验证等多个任务。
拆解时,我建议每项任务至少具备五个要素:明确产出物、主要负责人、完成时间、验收标准和前置依赖。五个要素齐全后,团队才能判断任务是否真的完成,而不是仅仅完成了某个动作。
但任务也不能拆得过细。把“打开系统”“填写字段”“发送邮件”都单独列为任务,会增加维护成本,却不会增加管理价值。最合适的拆解粒度,是任务能够被一个人或一个小组负责,并且能够独立验收。
(1)用交付物而不是忙碌动作描述任务
“跟进设计”“推进开发”“协调资源”属于过程动作,无法直接判断完成情况。更适合写成“输出移动端高保真稿并完成产品确认”“完成核心接口联调并提交测试版本”“获得外部团队对环境配置的确认”。
(2)把前置依赖写进点检表
如果一项任务必须等待审批、数据、设计稿、测试环境或供应商交付,就应该在点检表中写明依赖对象和预计解除时间。这样延期发生时,项目经理能够判断是否需要调整资源或升级协调,而不是让执行人独自承担无法控制的等待。
2. 为每个检查项设置“正常标准”
第二个技巧是把模糊状态变成判断规则。点检表不是让成员表达感觉,而是帮助团队基于事实做决策。检查项越关键,标准就越应该接近证据,而不是形容词。
例如,检查“测试是否完成”,至少可以拆成测试范围是否覆盖、核心场景是否执行、高优先级缺陷是否关闭、测试报告是否提交等问题。这样即使最终不能按期上线,团队也能清楚知道是测试执行不足、缺陷修复不足,还是验收流程没有完成。
| 检查维度 | 弱标准 | 强标准示例 |
|---|---|---|
| 进度 | 整体进度正常 | 本周期计划任务已更新,逾期项已写明原因和调整动作 |
| 质量 | 交付质量良好 | 交付物完成评审,阻塞性问题已关闭,验收人已确认 |
| 资源 | 人员安排合理 | 关键岗位有明确负责人,下一阶段所需资源已确认 |
| 风险 | 风险总体可控 | 高优先级风险有应对措施、触发条件和升级负责人 |
3. 不要只看进度,同时检查质量、资源、成本和风险
第三个技巧是建立多维点检。进度是最容易被关注的维度,但它通常是结果信号,不一定是最早的风险信号。很多项目在进度表上仍然正常,实际上已经出现返工增加、关键成员超负荷、外部依赖失联或范围不断扩大的情况。
进度检查要关注计划任务、里程碑和关键路径;质量检查要关注验收标准、缺陷、评审意见和返工;资源检查要关注关键人员负荷、外部团队支持和设备环境;风险检查则要关注新风险、风险等级变化、应对措施和触发条件。
如果项目涉及采购、外包或较大预算,还应加入成本检查。成本点检不只看已经花了多少钱,也要看剩余预算是否足以支撑后续工作,以及变更是否正在扩大投入。
(1)研发和产品项目的重点
- 需求是否完成确认,新增需求是否经过影响评估。
- 技术方案是否完成评审,关键依赖是否已经验证。
- 测试范围是否覆盖核心场景,高优先级缺陷是否关闭。
- 发布条件、回滚方案和运维支持是否准备就绪。
(2)市场和运营项目的重点
- 活动目标、目标人群和渠道范围是否发生变化。
- 物料、预算、审批和供应商交付是否按计划完成。
- 数据埋点、转化口径和复盘责任是否提前确定。
- 客服、销售或一线执行人员是否掌握最新规则。
(3)工程和交付项目的重点
- 现场条件、材料、设备和外部施工依赖是否满足。
- 阶段验收标准是否明确,隐蔽工程或关键节点是否留痕。
- 安全、质量和合规要求是否完成检查。
- 客户确认、交付资料和售后支持是否具备关闭条件。

4. 把异常项转化为有期限的整改任务
第四个技巧是点检表的核心。发现异常后,不要只在状态栏标记红色,也不要只写“持续跟进”。一条完整的异常记录至少要说明事实、影响、原因、措施、责任人、截止时间和复核条件。
我通常要求团队把异常写成一句可执行的话:谁在什么时间之前,完成什么动作,交付什么结果,由谁按照什么标准复核。这样的写法看起来比“尽快处理测试问题”麻烦,但它能显著减少二次确认。
| 字段 | 错误示例 | 可执行示例 |
|---|---|---|
| 异常描述 | 测试延期 | 测试环境尚未完成配置,导致核心流程测试无法开始 |
| 影响范围 | 影响项目进度 | 系统测试开始时间顺延,可能影响上线验收节点 |
| 整改措施 | 尽快协调 | 项目负责人协调环境团队,先启用临时环境完成核心场景测试 |
| 责任人 | 项目组 | 测试负责人负责推进,环境负责人负责配置 |
| 关闭条件 | 问题解决 | 环境可用、核心场景测试完成、测试负责人提交复测记录 |
异常闭环可以采用以下六步:
- 记录事实:发生了什么,不加入未经验证的情绪判断。
- 判断影响:说明影响哪个交付物、里程碑、成本或客户承诺。
- 分析原因:区分执行问题、依赖问题、资源问题和决策问题。
- 制定动作:把“跟进”改成具体任务和预期产出。
- 指定责任:责任人必须拥有推动动作所需的权限或资源。
- 复核关闭:由复核人确认结果,而不是由执行人单方面宣布完成。

5. 固定点检节奏,用数据推动会议决策
第五个技巧是把点检表嵌入既有工作节奏。没有固定节奏,表格往往在项目出问题后才被临时更新;有了固定节奏,团队才能形成持续反馈。点检会议不应逐行朗读表格,而应集中处理偏差、风险、依赖和需要决策的事项。
一次有效的周点检会议,可以按照“先看变化,再看异常,最后定行动”的顺序进行。先确认本周期新增、完成和延期的事项;再筛选高风险和跨部门阻塞;最后明确每条异常的负责人、截止时间和升级路径。
- 会前:责任人更新任务、状态、异常和下一步动作。
- 会议开始:只查看状态变化、逾期事项和新增风险。
- 会议中段:讨论需要协调资源或改变计划的事项。
- 会议结束:确认行动、责任人、截止时间和复核人。
- 会后:保留点检记录,便于追踪重复发生的问题。
建议关注的指标包括按期完成任务数、逾期任务数、未关闭异常数、高优先级风险数量、问题平均关闭周期、里程碑按期达成情况和变更事项数量。这些指标不是越多越好,选择三到五个与项目目标直接相关的指标即可。

五、案例拆解:一个跨部门新品上线项目如何使用点检表
1. 项目背景:所有人都在推进,但关键节点仍然不稳
下面这个案例经过匿名化处理,业务背景是一个由产品、研发、设计、市场和客服共同参与的新品上线项目,团队规模为十余人,计划在一个季度内完成从需求确认到正式发布。项目初期使用的是一张简单任务清单,字段包括任务名称、负责人、开始时间、截止时间和状态。
任务清单并不是没有用,它帮助团队完成了初步分工。但随着项目推进,问题逐渐出现:设计物料完成了,却没有完成合规确认;研发版本提交了,却没有准备完整测试环境;客服培训资料发出了,却没有进行实际演练;市场活动时间发生变化,原计划却没有同步调整。
在原来的会议中,项目经理需要逐个询问任务状态。每个人都能说明自己正在做什么,却很难回答交付物是否可以被下一个环节使用。项目表看起来更新频繁,但它没有告诉团队“哪些事项会影响上线”。
2. 点检表改造:增加判断标准和闭环字段
项目负责人没有推翻原来的任务清单,而是在其基础上增加点检层。每周检查一次,进入上线冲刺阶段后改为每日检查关键事项。表格新增了项目阶段、检查问题、判断标准、前置依赖、异常影响、整改措施、复核人和关闭条件。
| 检查维度 | 点检问题 | 异常表现 | 处理动作 |
|---|---|---|---|
| 需求范围 | 新增需求是否完成影响评估 | 业务方临时增加功能,但未确认上线影响 | 产品负责人评估时间、质量和资源影响 |
| 研发交付 | 版本是否具备测试条件 | 代码已提交,但测试环境和配置未完成 | 研发与测试共同列出环境准备清单 |
| 质量验收 | 核心场景是否达到验收标准 | 普通问题已修复,但关键流程仍有阻塞缺陷 | 测试负责人提交复测结果,项目经理确认上线条件 |
| 市场物料 | 物料是否完成设计、合规和业务确认 | 设计稿完成,但审批链尚未闭合 | 明确审批人和确认截止时间 |
| 客服准备 | 一线人员是否完成培训和演练 | 资料已发送,但没有模拟问答记录 | 安排演练,记录未解决问题并复核 |
3. 结果观察:管理变化比单一效率数字更有价值
这个案例没有把最终结果简单包装成“效率提升多少”,因为项目效率受需求变更、人员能力、外部资源和上线窗口等多种因素影响。更值得记录的是管理方式发生了哪些变化:问题从上线前集中暴露,变成在每周点检中逐步出现;会议从逐人报告,变成围绕异常和依赖做决策;责任从单一负责人,扩展为执行人、协作方和复核人。
在两轮复盘记录中,团队还发现了一个容易忽略的事实:最常见的延期原因不是成员忘记任务,而是任务完成条件没有被提前定义。设计人员认为“稿件交付”就算完成,市场人员认为“通过审批”才算完成,点检表迫使双方把完成标准写到同一行中。
这说明点检表最重要的作用之一,是把隐藏在协作过程中的“完成定义”显性化。当不同角色对完成的理解一致,返工和重复确认自然会减少;当理解不一致时,表格会更早暴露分歧。

六、不同团队和项目阶段,点检重点应该如何调整
1. 小团队或单部门项目:优先追求低维护成本
如果团队人数较少、任务依赖简单,不需要设计复杂的项目管理系统。用电子表格、在线协作表或轻量项目工具即可,重点保留检查项、状态、负责人、截止时间、异常说明和下一步行动六类信息。
小团队最容易犯的错误是照搬大型企业模板,加入预算审批、资源池、风险分级、多个复核角色等字段。字段过多会让成员把时间花在维护表格上,甚至出现“为了更新而更新”的情况。
- 项目周期较短:采用里程碑点检,不必每天更新全部任务。
- 成员角色重叠:负责人和协作者可以合并,但验收人仍要明确。
- 风险较少:只保留会影响交付时间、质量或客户承诺的风险。
- 会议时间有限:只讨论异常、逾期和需要决策的事项。
2. 多部门协作项目:优先管理依赖和决策
跨部门项目最需要的不是更多任务,而是更清楚的交接条件。对于每项关键任务,应补充“等待谁”“需要什么输入”“谁最终确认”“如果延期影响什么”。这能帮助团队把责任问题和依赖问题分开。
例如,研发任务延期可能不是研发能力不足,而是需求频繁变更;市场物料延期可能不是设计效率低,而是业务卖点未确认。点检表应该记录事实和依赖,而不是将所有异常都归因于执行人。
3. 中大型企业项目:建立统一口径和分层点检
对于中大型企业,尤其是100人以上组织,项目往往跨越多个部门、地区或业务线。此时可以采用“项目组明细点检 + 管理层摘要”的分层方式。项目组保留任务、依赖、风险和整改细节,管理层只查看里程碑、重大风险、资源缺口、预算变化和需要决策的事项。
如果企业使用项目管理平台,可以将点检表与任务、缺陷、需求、风险和审批记录关联,减少重复录入。以 PingCode 为例,它更适合中大型企业及100人以上组织进行研发和项目协同;如果组织对数据隔离、内部系统集成或合规有要求,也可以评估其私有化部署能力。
对于原本使用其他项目管理系统的企业,选型时不应只看界面是否相似,还应重点确认数据迁移、权限模型、历史记录、接口能力和培训成本。PingCode支持 Jira 平滑迁移这一点,对希望进行国产替代的团队具有实际评估价值,但最终是否适合,仍要结合现有流程、数据规模和迁移方案验证,不能仅凭产品宣传作结论。
4. 高风险项目:把点检从“汇报”升级为“准入判断”
在系统上线、重大活动、设备切换或重要客户交付前,点检表不应只是记录状态,还应承担阶段准入作用。比如未完成回滚方案、关键缺陷未关闭、合规审批未完成或客户验收条件不清晰时,项目就不能简单地标记为“基本完成”。
高风险项目可以设置红黄绿状态,但颜色必须绑定动作。绿色代表满足进入下一阶段的条件;黄色代表存在可接受风险,但需要记录责任人和补救措施;红色代表不满足准入条件,必须升级或调整计划。没有动作含义的颜色,只会制造视觉上的“管理感”。

七、点检表与项目管理平台如何配合:先解决管理问题,再选择工具
1. 什么情况下电子表格已经足够
如果项目规模不大、成员数量有限、更新频率不高,而且任务之间没有复杂的权限和审批关系,电子表格完全可以作为起点。它的优势是成本低、上手快、字段灵活,适合用来验证点检逻辑。
但电子表格也有明显边界:多人同时编辑容易产生版本混乱,提醒依赖人工发送,历史变更不易追踪,异常事项和任务之间通常无法自动关联。当项目开始出现这些问题时,继续堆叠公式和颜色,往往不如评估专业工具。
2. 什么情况下应该考虑项目管理平台
- 项目同时涉及多个部门,任务之间存在大量前置依赖。
- 组织需要区分成员、负责人、审批人和查看者的权限。
- 项目负责人需要自动提醒逾期任务和即将到期的整改事项。
- 企业需要保留需求、任务、缺陷、风险和变更的完整历史。
- 管理层需要查看多个项目的里程碑、资源和风险摘要。
- 企业有私有化部署、数据隔离、审计或国产化替代要求。
中大型企业在评估 PingCode 等项目管理平台时,可以先用一个真实项目做小范围验证,而不是一次性迁移全部项目。建议选择一个跨部门、周期适中、问题较典型的项目,测试任务关联、权限、提醒、报表、数据迁移和成员使用意愿。
3. 工具选型时不要只问“功能有没有”
我更建议从管理动作出发提问。比如,不要只问“是否支持风险管理”,而要问“风险能否关联到具体任务和负责人”“风险升级后是否能通知相关角色”“关闭时能否保留复核记录”。功能名称相同,不代表实际使用路径相同。
| 评估维度 | 需要验证的问题 | 容易忽略的成本 |
|---|---|---|
| 数据迁移 | 历史任务、附件、评论和状态是否可以保留 | 清洗旧数据和重新建立映射关系的人力 |
| 权限管理 | 不同部门能否看到并操作合适范围的数据 | 权限配置复杂后产生的维护成本 |
| 流程适配 | 现有点检、审批、验收流程能否落地 | 为了迁就工具而修改成熟流程的代价 |
| 部署方式 | 是否支持公有云、私有化部署或混合架构 | 基础设施、运维和安全评估成本 |
| 使用推广 | 成员是否能在日常工作中自然更新 | 培训、迁移期双轨运行和管理推动成本 |

八、三个常见误区:点检表越复杂,不一定越有效
1. 误区一:字段越多,管理越专业
这是最常见的误区。很多团队希望一次性覆盖目标、范围、进度、质量、成本、风险、资源、采购、沟通、变更和复盘,最终形成一张很长的表。实际使用时,成员无法判断哪些字段最重要,更新也会变得断断续续。
改进方法是先保留与决策直接相关的字段。第一轮可以只保留检查项、标准、状态、异常、责任人、行动、期限和复核结果。运行两到三个周期后,再根据实际出现的问题增加字段。字段的存在理由应该是“帮助团队做一个决定”,而不是“看起来完整”。
2. 误区二:只记录状态,不记录行动
“未完成”“待确认”“存在风险”都是状态,不是解决方案。状态栏只能告诉团队哪里不正常,不能告诉团队下一步做什么。没有行动字段,会议就会重新讨论背景,问题可能在不同成员之间来回转交。
建议把异常记录改为动作记录。例如,不写“客户需求待确认”,而写“产品负责人在周三前整理两种方案并提交客户确认,销售负责人负责安排会议,关闭条件为客户书面确认当前版本”。这类记录才具备执行和复核价值。
3. 误区三:把点检表当成追责工具
如果成员认为点检表只用于找出谁延期,最直接的结果不是项目变好,而是问题被隐藏、状态被美化、风险被延后上报。项目管理的重点不是让所有格子变绿,而是让团队在损失还可控时暴露问题。
项目负责人应该把点检会议定义为资源协调和风险处理场所。对于执行人无法控制的依赖问题,应帮助其升级;对于反复发生的流程问题,应进入复盘;对于确实存在执行偏差的事项,也要基于事实讨论改进,而不是只做情绪化追责。
4. 误区四:把“完成百分比”当成项目真实进度
完成百分比适合做概览,不适合单独用于决策。一个任务完成了90%,并不意味着剩余10%一定简单;最后的验收、合规、联调或客户确认,往往才是最容易影响交付的部分。
更稳妥的做法是把百分比和交付条件结合起来。项目经理应同时查看关键路径是否完成、验收人是否确认、未关闭问题是否影响下一阶段,以及剩余工作是否存在外部依赖。
九、如何衡量点检表是否真的提升了团队效率
1. 不要只看表格填写率
填写率高,只能说明大家完成了记录动作,不能证明项目管理变好了。有人可以每天更新表格,却仍然无法提前发现风险;也有人只更新关键异常,但能够有效推动项目。因此,填写率可以作为基础指标,却不应作为唯一结果指标。
更值得观察的是问题发现时点、异常关闭周期、逾期任务数量、重复问题数量、会议中用于决策的时间,以及里程碑是否按条件达成。不同项目选择的指标应该不同,不能为了追求数字好看而增加无关统计。
2. 建议建立一组轻量指标
| 指标 | 计算或记录方式 | 适合回答的问题 |
|---|---|---|
| 按期完成率 | 按期完成任务数 ÷ 到期任务总数 | 计划是否具有可执行性 |
| 逾期任务数 | 统计超过截止时间仍未关闭的任务 | 当前是否存在集中延期 |
| 异常关闭周期 | 从异常登记到复核关闭的时间 | 团队处理问题是否及时 |
| 重复异常数量 | 统计同类原因重复出现的次数 | 团队是否只解决表面问题 |
| 提前发现时间 | 从首次点检发现到原计划交付日的间隔 | 团队是否获得足够纠偏窗口 |
| 决策会议占比 | 用于解决异常和做决策的会议时间 ÷ 会议总时间 | 会议是否从汇报转向行动 |
这些指标不能脱离业务背景解释。例如,异常关闭周期变长,可能意味着团队效率下降,也可能意味着本周期处理的是更复杂的问题。分析时应结合异常等级、资源变化、范围变更和项目阶段,而不能只看单一数字。

3. 用两到三个周期验证,不要第一周就下结论
点检表刚上线时,异常数量可能反而上升,因为团队第一次把隐藏问题显性化。此时不能简单认为项目管理变差了。更合理的做法是观察至少两到三个周期,判断问题是否更早被发现、责任是否更清楚、整改是否按期完成、重复异常是否减少。
如果三轮之后仍然出现大量空白、状态长期不更新或异常反复延期,就应该检查表格设计和管理动作,而不是继续增加字段。通常需要调整的不是模板,而是责任人、更新时间、会议机制和升级规则。
十、不同情况下的行动建议与取舍
1. 如果团队从未使用过点检表
不要从复杂模板开始。选择一个真实项目,先建立一张包含八到九个核心字段的基础表,连续运行两周或两个点检周期。重点观察成员是否理解检查标准、异常是否能被及时记录,以及会议是否围绕表格做出了具体决定。
- 选择一个跨部门但规模可控的项目。
- 确定三到五个最容易导致延期的检查维度。
- 为每个检查项写出正常标准和异常标准。
- 规定更新时间、点检频率和会议负责人。
- 复盘空白字段和重复字段,再做删减。
2. 如果团队已经有任务表,但项目仍然反复延期
重点不是重新创建一张表,而是在现有任务表上增加点检字段。优先增加验收标准、前置依赖、异常影响、下一步行动和复核结果。这样可以保留团队已有的使用习惯,同时补上“检查”和“闭环”的缺口。
如果延期主要来自需求变更,就加强范围和变更点检;如果延期主要来自外部团队,就加强依赖和升级点检;如果延期主要来自返工,就加强质量标准和验收点检。表格应该针对项目的主要失败模式设计,而不是平均覆盖所有管理领域。
3. 如果团队规模超过100人,且项目数量较多
此时要考虑统一口径和分层管理。不同项目可以保留各自的业务检查项,但至少应统一项目状态、风险等级、里程碑状态、异常关闭定义和汇报口径。否则管理层看到的“延期”“风险”“完成”可能代表不同含义,无法进行横向比较。
可以使用 PingCode 这类项目管理平台,把任务、需求、缺陷、风险、审批和变更记录关联起来,并根据组织权限提供项目组明细和管理层摘要。对于需要内部部署、数据隔离或现有系统迁移的企业,还应把私有化部署、迁移工具、接口能力和审计要求纳入评估。
4. 如果成员抵触填写,应该减少什么
首先减少重复字段,例如任务表和点检表都要求填写相同的开始日期、完成日期和状态时,可以考虑通过关联或自动同步避免重复录入。其次减少无法触发决策的字段,例如没有人查看、也不会影响项目计划的备注栏。
还应把填写动作放到成员本来就会发生的工作节点中,而不是额外安排一套脱离工作流程的报表。任务完成时更新交付物和验收状态,发现风险时直接创建异常,会议前统一确认未关闭事项,这比每周临时催填更容易坚持。
5. 如果项目已经进入延期或危机阶段
不要试图一次性补齐所有历史数据。先建立“当前事实表”,只记录未完成的关键交付、影响范围、责任人、可选措施和决策截止时间。对于已经无法挽回的计划,不要继续维护虚假的原截止日期,而应明确重新排期或调整范围。
- 先处理影响关键路径的异常。
- 再处理需要跨部门决策的依赖。
- 随后确认质量、合规和客户承诺。
- 最后补充非关键优化事项。
危机阶段的点检表应该更短、更直接。它的目标不是完整记录项目历史,而是帮助团队在有限时间内做出取舍:保留哪些范围、增加哪些资源、推迟哪些功能、接受哪些风险、谁有权做最终决定。

十一、可直接复制的项目管理点检表模板
1. 基础点检表
下面这张表适合复制到电子表格、在线协作表或项目管理平台中。第一次使用时,建议先不要增加字段,运行两个周期后,再根据异常类型调整。
| 项目阶段 | 检查项 | 判断标准 | 状态 | 异常与影响 | 责任人 | 下一步行动 | 截止时间 | 复核结果 |
|---|---|---|---|---|---|---|---|---|
| 范围 | 当前工作是否仍在批准范围内 | 新增事项已完成影响评估 | 正常/异常 | 说明新增需求和影响 | 项目负责人 | 评估时间、成本和资源 | 填写日期 | 确认是否关闭 |
| 进度 | 本周期任务是否按计划完成 | 逾期项有原因和调整措施 | 正常/风险/异常 | 说明延期节点 | 任务负责人 | 调整计划或协调依赖 | 填写日期 | 复核新计划 |
| 质量 | 阶段交付物是否达到验收标准 | 评审完成,关键问题已关闭 | 正常/异常 | 说明缺陷或返工 | 质量负责人 | 提交修正和复测计划 | 填写日期 | 验收记录 |
| 资源 | 下一阶段资源是否足够 | 关键岗位和外部支持已确认 | 正常/风险 | 说明资源缺口 | 项目经理 | 重新分配或升级申请 | 填写日期 | 确认资源到位 |
| 风险 | 高优先级风险是否有应对方案 | 责任人、触发条件和措施齐全 | 正常/风险/异常 | 说明风险变化 | 风险负责人 | 执行缓解或应急措施 | 填写日期 | 验证风险状态 |
| 问题闭环 | 上周期异常是否完成复核 | 有事实证据且满足关闭条件 | 已关闭/未关闭 | 说明未关闭原因 | 整改负责人 | 重新设定行动和期限 | 填写日期 | 复核人签确认 |
2. 点检会议记录模板
为了避免点检表和会议脱节,可以在每次会议后保留一份简短记录。记录不需要复述全部任务,只保留发生变化、需要决定和需要跟进的事项。
- 本周期完成:列出已达到验收标准的关键交付物。
- 本周期异常:列出新增异常、影响范围和风险等级。
- 需要决策:列出需要项目负责人或管理层决定的事项。
- 资源协调:写清楚需要谁提供什么资源,最晚何时到位。
- 下周期重点:列出下一次点检必须验证的条件。
如果会议结束后没有新增行动、没有责任人变化、没有计划调整,也不代表会议一定无效,但项目负责人应该确认本周期是否真的没有偏差。若每次会议都“全部正常”,项目却持续延期,说明检查标准或信息上报机制可能失真。
十二、结语:少填几列,但让每个问题都能被处理
项目管理点检表提升团队效率的关键,不是把表格做得更大、更复杂,也不是强迫所有成员频繁更新状态。它真正解决的是项目中的信息滞后、完成定义不一致、依赖关系不透明和异常无人闭环。
我的建议是从最小可行版本开始:保留检查项、判断标准、状态、责任人、整改期限和复核结果六个核心元素,先在一个真实项目中运行两个到三个周期。运行过程中重点观察三个问题:问题是否更早出现,会议是否更少重复汇报,异常是否更快获得明确行动。
如果团队规模较小、项目依赖简单,电子表格就可以完成验证;如果组织超过100人、项目数量多、跨部门协作复杂,或者存在私有化部署、审计和系统迁移要求,再评估 PingCode 等项目管理平台会更合理。工具选择应服务于点检机制,而不是取代管理判断。
最值得记住的一句话是:点检表的终点不是“填写完成”,而是“偏差被识别、行动被执行、结果被复核”。今天就可以从一张基础表开始,选出当前项目最可能导致延期的五个检查项,给每项写清正常标准,再为所有异常绑定责任人、截止时间和关闭条件。只要连续运行几个周期,团队就能更准确地判断:哪些工作真的完成了,哪些风险正在扩大,以及下一步最应该把时间和资源放在哪里。
常见问题解答(FAQ)
1. 项目管理点检表和普通任务表有什么区别?
我以前一直把项目计划表、任务清单和点检表放在一起使用,结果表格越做越复杂,会议上却还是说不清项目到底有没有偏离。现在我最想弄明白的是:点检表究竟多了哪些字段,才能真正帮助团队发现问题,而不是重复登记任务?

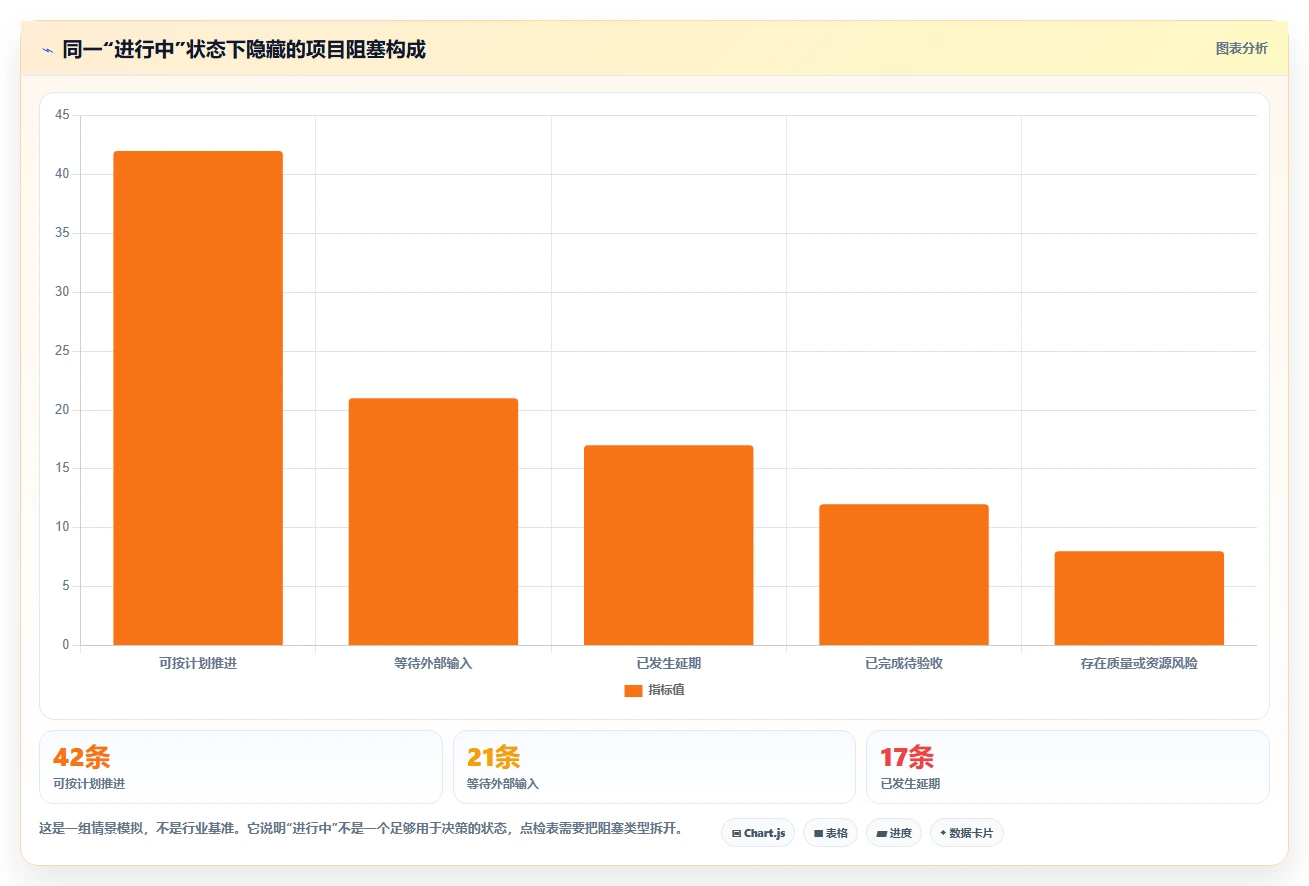

普通任务表回答的是“谁在什么时间做什么”,项目点检表回答的是“这件事现在是否正常,若不正常,谁在什么时候采取什么行动”。两者最大的差别不在表格名称,而在于是否包含判断标准和异常闭环。我在搭建一个6人跨部门上线项目的表格时,曾经只保留任务、负责人、截止日期和状态四列。
表格看起来很清楚,但项目临近发布时才发现测试环境、宣传物料和客服培训都没有真正准备好。原因是“进行中”这个状态掩盖了交付质量和前置依赖问题。
表格类型主要回答的问题关键字段 项目计划表项目准备如何推进目标、范围、阶段、时间 工作任务表具体工作由谁完成任务、负责人、优先级、期限 项目点检表当前是否偏离计划检查项、判断标准、异常、整改、复核 因此,点检表至少要增加四类信息:检查什么、什么情况算正常、异常由谁处理、什么条件下可以关闭。
比如“测试完成”不够具体,更好的写法是“核心功能已测试,阻塞性问题为0,测试负责人已确认结果”。我的判断是:如果团队只是需要分工和排期,用任务表就够了;如果项目存在跨部门依赖、质量风险、频繁变更或阶段验收,就应该增加点检机制。
不要把所有任务都搬进点检表,只保留会影响决策的检查项,否则填表成本会反过来拖慢团队。
2. 项目管理点检表应该设置哪些字段,才能避免流于形式?
我试过照着网上模板添加十几甚至二十多个字段,刚开始大家觉得很专业,过了两周就没人愿意更新了。我的疑惑是,点检表到底应该保留哪些字段,哪些内容看似完整却没有实际管理价值?
点检表不是字段越多越好,而是要让每一行都能推动一次判断或行动。实践中,我会先用一张基础表运行两个点检周期,再根据会议中真正使用过的信息增删字段,而不是一开始就追求完整模板。
字段解决的问题填写示例 检查项到底要检查什么需求评审意见是否关闭 判断标准如何判断正常或异常所有高优先级意见均已确认 当前状态现在处于什么状态正常、预警、异常 异常说明偏差具体是什么接口方案仍待外部团队确认 整改措施下一步准备做什么安排专项评审并冻结接口版本 责任人谁负责推动解决项目负责人 截止时间何时完成处理本周三 复核结果问题是否真正关闭已验证、继续跟踪 其中最容易被忽略的是“判断标准”和“复核结果”。
没有判断标准,成员只能凭感觉填写正常;没有复核结果,问题就会停留在“已处理”而不是“已验证”。例如,风险负责人说已经联系供应商,并不等于交付日期已经得到确认。我建议将字段分成必填和条件必填两层。项目名称、点检日期、检查项、状态和责任人属于必填;
异常说明、整改措施、截止时间和复核结果在状态为预警或异常时必须填写。这样既能保证管理信息完整,也不会让所有日常任务都承担过高的填写负担。一个实用的检验方法是问自己:删掉这一列后,点检会议是否无法做出判断?如果答案是否定的,就考虑删除或合并。
好的点检表通常不是最宽的表,而是能让团队迅速看到偏差、责任和下一步动作的表。
3. 如何通过项目管理点检表提前发现项目延期风险?
我遇到过一种很典型的情况:任务表里大多数事项都显示绿色,项目经理也反复说整体可控,但到了上线前一周才发现关键路径已经被一个外部依赖卡住。想请教一下,点检表应该检查哪些信号,才能比单纯看完成百分比更早发现延期?
提前发现延期,关键不是把进度更新得更频繁,而是检查那些会让后续工作无法启动的前置条件。完成百分比往往具有迷惑性,因为一个任务完成了90%,如果剩余10%正好是验收、审批或接口联调,项目仍然可能无法进入下一阶段。我在实际点检中会把延期信号分成三层。第一层是结果偏差,例如本周期计划任务未完成;
第二层是过程信号,例如等待外部确认、关键成员负荷过高、评审意见未关闭;第三层是连锁影响,例如后续任务没有明确开始条件或里程碑日期仍未调整。
风险信号普通任务表的显示点检表应追问的问题 任务延期状态变为延期延期是否影响关键路径,补救动作是什么 外部依赖未完成备注等待中依赖方、确认时间和升级路径是否明确 交付物接近完成进度达到90%验收标准是否满足,是否仍有阻塞问题 需求持续变化新增几条任务范围变更是否影响工期、资源和质量 点检时不要只问“什么时候能完成”,而要问三个更有用的问题:完成的前置条件是什么?
如果本周期无法完成,最晚何时会影响里程碑?当前需要谁提供资源、决策或确认?这三个问题能把模糊的延期描述转化为可管理的行动。我通常会给关键任务增加“依赖状态”和“最晚启动时间”两个字段。它们不一定适合所有项目,但对于跨部门研发、采购、活动上线等项目很有价值。
某项工作即使尚未逾期,只要已经接近最晚启动时间,却没有解除依赖,就应该标记为预警。需要注意的是,不要擅自规定所有项目统一使用某个延期比例或预算阈值。阈值应结合项目周期、组织制度和交付风险确定。点检表的价值不是预测出一个看似精确的延期日期,而是让团队在问题还可补救时看见它。
4. 项目点检发现异常后,怎样才能真正形成问题闭环?
以前我们的会议经常把问题记成待跟进,下一周又把同一条问题复制过来,表格看上去一直在更新,实际却没有关闭。我想知道,异常记录至少要写到什么程度,才能避免点检表变成问题回收站?

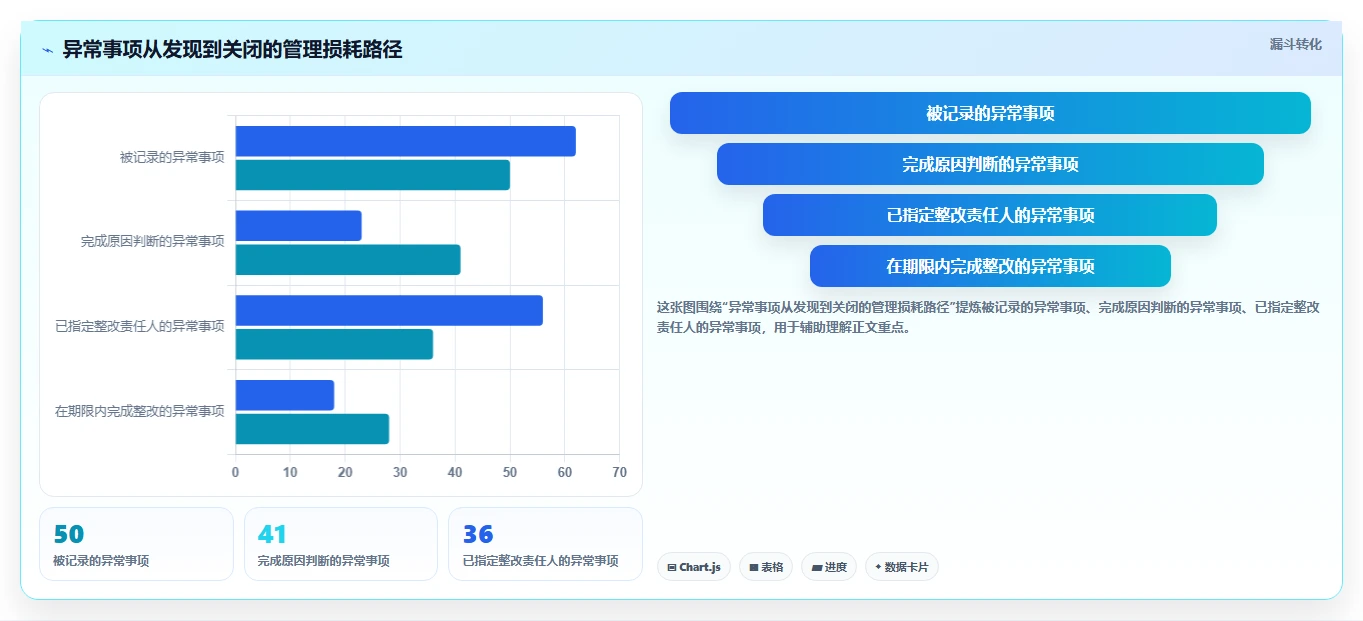

异常闭环不能以“负责人已知悉”作为结束,也不能以“已经处理”作为唯一标准。一个问题真正关闭,必须同时满足三件事:整改动作完成、结果经过验证、相关影响已经被重新评估。我会使用这样的闭环链路:异常识别、影响判断、原因分析、整改措施、责任人、完成期限、复核人、关闭条件。
缺少其中任何一环,都可能出现表面处理。例如,测试失败后重新执行一次并不代表问题关闭,还要确认缺陷是否修复、回归结果是否合格,以及是否影响后续发布安排。
异常记录不合格写法可执行写法 问题描述测试延期测试环境未准备完成,系统测试尚未开始 影响范围影响进度将影响测试里程碑,并压缩发布前修复时间 整改措施尽快处理协调临时环境,今天完成配置并重新排期 关闭条件处理完成环境可用、测试启动、项目负责人确认排期 点检会议中,我建议把异常分为“需要项目组处理”和“需要管理层决策”两类。
前者由责任人直接推进,后者涉及资源冲突、范围取舍或跨部门协调,应明确升级对象和决策截止时间。否则项目经理会把大量时间花在催促,而真正的阻塞因素始终没有被解决。还要区分“问题关闭”和“风险消失”。有些风险无法完全消除,只能降低发生概率或影响程度,这时应记录剩余风险、监控方式和下一次复查日期。
把所有事项简单改成已关闭,会让复盘失去价值。我建议每次点检只重点追踪上周期未关闭项,并在表中保留关闭日期和复核结论。连续两个周期没有进展的异常,应自动升级为管理议题。这样,点检表就不再是静态记录,而会成为推动责任、资源和决策流动的工作机制。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29758
读者评论
文章把项目计划表、任务表和点检表的区别讲得比较清楚,尤其是“异常说明、下一步行动、复核结果”这些字段,确实比单纯标记完成进度更有管理价值。
进行中”状态被进一步拆分这一点很实用。等待外部输入、已完成待验收和存在风险本来就需要不同处理方式,统一归类容易掩盖真实阻塞。
文中没有把点检表描述成万能工具,而是强调更新、会议决策和整改复核要形成闭环,这个判断比较客观。实际落地时,团队执行习惯和负责人权限同样重要。
关于点检频率的建议比较稳妥,不是简单追求每天检查,而是根据项目风险和问题损失窗口调整。文章中的模拟数据适合作为理解方法的例子,不宜直接当作行业标准。
