项目计划写完第 19 天就被推翻,这不是新手的专利。我复盘过一个 11 人研发小组的会员系统项目:启动会后第 19 天,里程碑完成率只有 34%,而那份列了 46 个任务的计划表,在第三次周会上已经没人再打开。真正的问题不在执行速度,而在那份计划从第一天起就缺了四样东西,目标共识、范围边界、可验证的里程碑、以及变更机制。
这篇内容写给第一次独立负责项目规划的产品经理。我不打算讲"什么是项目计划",也不打算把 SMART、PDCA、甘特图这些名词再抄一遍。我会把我踩过的坑、我用来判断一份计划能不能落地的标准、以及可以当天就抄走的一页纸计划和三张表,全部摊开讲清楚。
一、先给结论:项目计划落地的四个支点
先给结论:产品经理做项目规划,最终交付的不是一张图,而是四份共识。只要其中任何一份缺失,计划都会在两周到一个月内变成摆设。
很多人以为计划失效是"执行不到位",其实绝大多数情况是计划本身没有承重结构。下面四个支点,缺一个都会塌。
1. 支点一:目标共识,对齐的不是"做什么",而是"什么算成功"
我见过最常见的错误,是需求评审会上讨论了两小时"要不要做拼团",却没有人回答"拼团上线后,我们用什么数字判断它成不成"。
没有成功标准的项目,在遇到资源冲突时必然第一个被砍,因为没人能证明它值得继续投入。目标共识的最低要求是:业务目标、版本目标、验收指标,三层必须能对上。
2. 支点二:范围边界,明确写出"不做什么"
范围失控很少是因为有人故意加需求,而是因为没有人记录"这一版我们决定不做"。
我现在的习惯是,在计划文档里强制留一栏"本版不做清单",并且注明原因和回访时间。这一栏写不满,说明范围根本没被讨论过。
3. 支点三:可验证的里程碑,不是日期,是能被验收的结果
"6 月 30 日完成开发"不是里程碑,它只是一个时间点,因为"完成"没有定义。
可验证的里程碑应该写成:"6 月 30 日前,订单主流程在预发环境跑通 12 条核心用例,测试报告归档,遗留阻塞缺陷为 0。",有对象、有环境、有判定条件。
4. 支点四:变更与沟通机制,计划失效时怎么办
计划一定会变。区别在于,有的团队变更被记录、被评估、被同步,有的团队变更只存在于某个人的聊天记录里。
没有变更机制的项目,延期是突然爆发的;有变更机制的项目,延期是提前预警的。这两种体验,对产品经理的职业口碑影响完全不同。

二、背景与真实场景:一份计划是怎么在两周内失效的
下面这个案例做了脱敏和合并处理,不是某一家公司的原始数据,但它由三个真实项目的高频问题拼成,你大概率能在自己项目里找到对应片段。
1. 案例背景:一个 11 人小组的会员系统改版
项目背景是某连锁零售企业的会员系统改版,涉及产品 1 人、前端 3 人、后端 4 人、测试 2 人、设计 1 人,工期 10 周。产品经理是第一次独立负责跨端项目。
需求评审会开了 3 小时,参会 7 人。会后产出的计划表里有 46 个任务,其中 28 个任务的名称是"开发""联调""测试"这类动词短语。
2. 时间线上的三次偏移
第一次偏移发生在第 2 周:设计稿比计划晚了 4 天,前端进入等待,但计划表上的前端任务条没有移动,因为没人维护它。
第二次偏移在第 3 周:运营提出会员等级规则要改,产品经理在群里确认后直接调整了需求文档,但没有同步工期影响。这是性质最严重的一次。
第三次偏移在第 5 周:测试环境被另一个项目占用,测试资源整体后移一周。这个问题在规划阶段完全没被识别,因为"环境依赖"从来不在任何人的清单里。

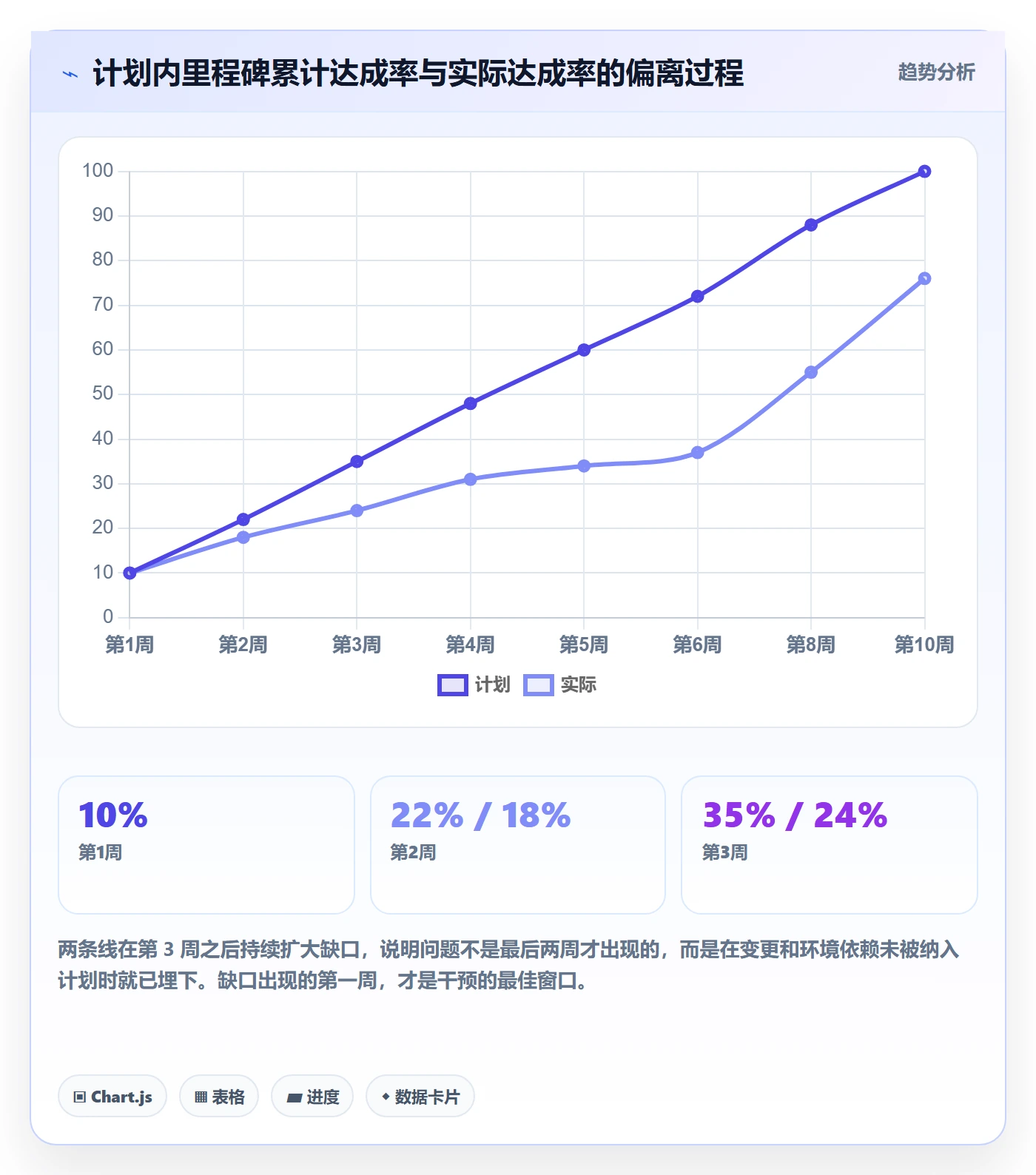

第 19 天,里程碑完成率 34%。第 6 周,计划表停止更新。项目最终延期 21 天上线,其中真正因为开发慢导致的延误,不到三分之一。

3. 为什么这类场景反复出现
因为它符合人性的默认路径:把"把任务列出来"等同于"做完了规划"。列出任务只需要 40 分钟,而拆解依赖、定义验收标准、设计变更规则,需要三到四个小时的深度思考。
多数团队缺的不是工具,而是有人愿意在规划阶段多花这三个小时,并且把这套标准固化成流程。
三、拆解五个常见误区
我把过去几年在项目复盘中反复出现的规划问题收敛成五类。你可以把它当成一份自检清单,逐条对照。
1. 误区一:把计划当成一次性交付文档
这类计划的典型特征是:做完之后被放进某个共享盘,此后再也没人打开。它的问题不是内容错,而是它没有任何更新机制和更新责任人。
我的判断标准很简单:如果一份计划没有写明"谁在什么时间更新哪些字段",它就不是计划,而是一份会议记录。
2. 误区二:按角色拆任务,而不是按交付物拆
"前端开发""后端开发""测试"这种拆法,只能帮你统计人力,不能帮你识别依赖和风险。
按交付物拆,会拆出"会员等级计算服务可独立调用""等级变更消息可被下游消费"这样的颗粒度。这种拆法天然会暴露接口依赖和联调风险,因为它描述的是结果,不是动作。
3. 误区三:里程碑按日期排,不按可验证结果排

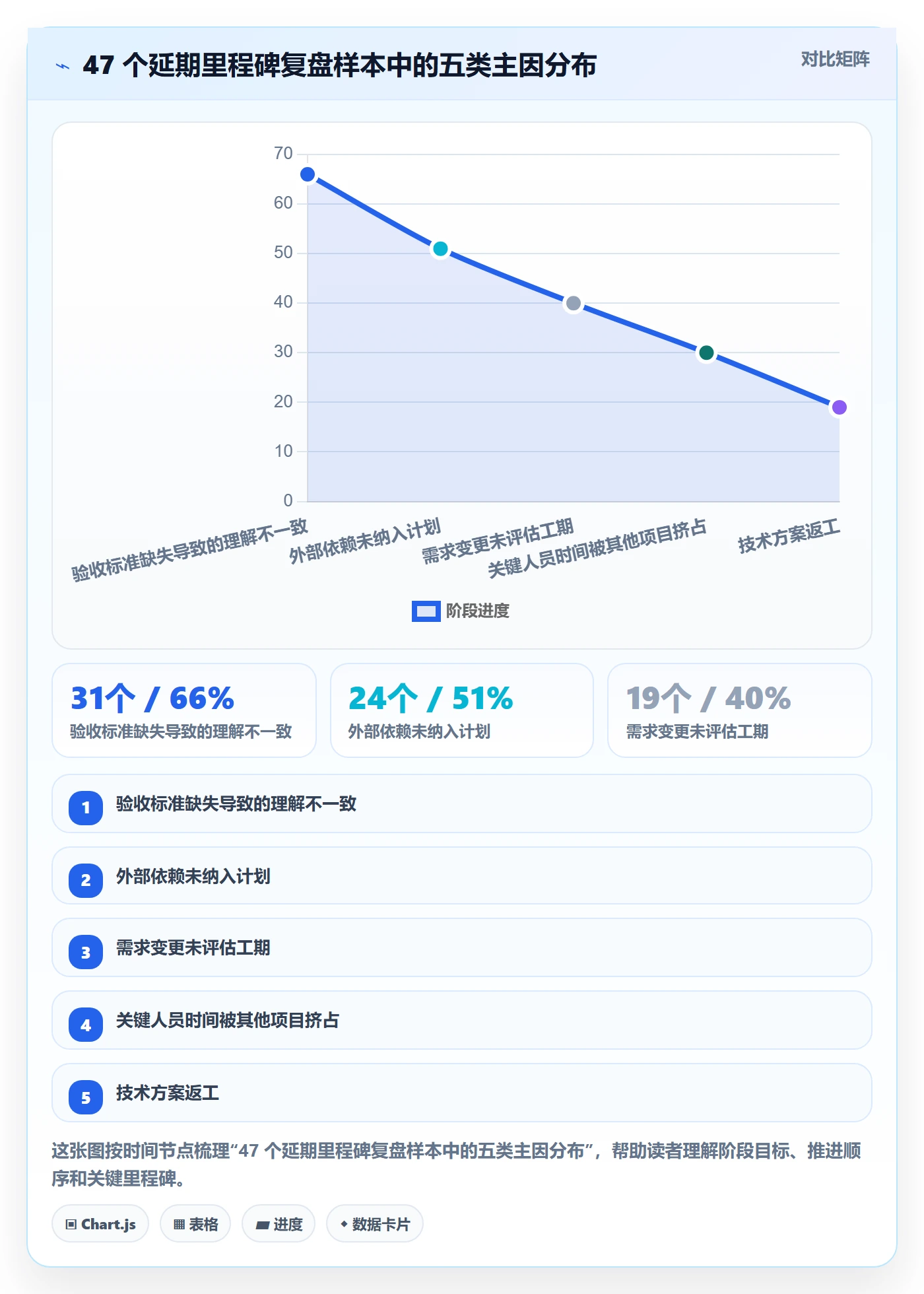

我统计过一次内部复盘样本,在 47 个被标记为"延期"的里程碑里,有 31 个的延期原因写着"理解不一致"。而它们的共同点是:里程碑描述里没有验收条件。
当里程碑不可验证时,"完成了 90%"就变成一种可以无限期停留的状态,没有人能反驳,也没有人能推进。
4. 误区四:风险登记册只登记不闭环
风险登记册最容易被做成形式主义。我见过一份列了 12 条风险的表格,其中只有 3 条写了负责人,0 条写了触发条件和应对动作。
有效的风险条目必须包含四件事:触发条件、影响面、应对动作、责任人。缺了触发条件,风险就只是担忧。
5. 误区五:要么不做变更控制,要么把变更卡死
前者导致工期在黑箱里被吃掉,后者导致团队把变更藏起来,绕过流程私下改。
合理做法是按影响分级:影响在 2 人天以内、不影响里程碑的变更,产品经理可以直接决策并记录;影响超过一个里程碑或超过总工期 10% 的变更,必须走评审。

四、专业判断逻辑:怎么判断一份计划能不能落地
这一节是全文最核心的部分。我把它拆成六步,每一步都给出"做到什么程度算合格"。

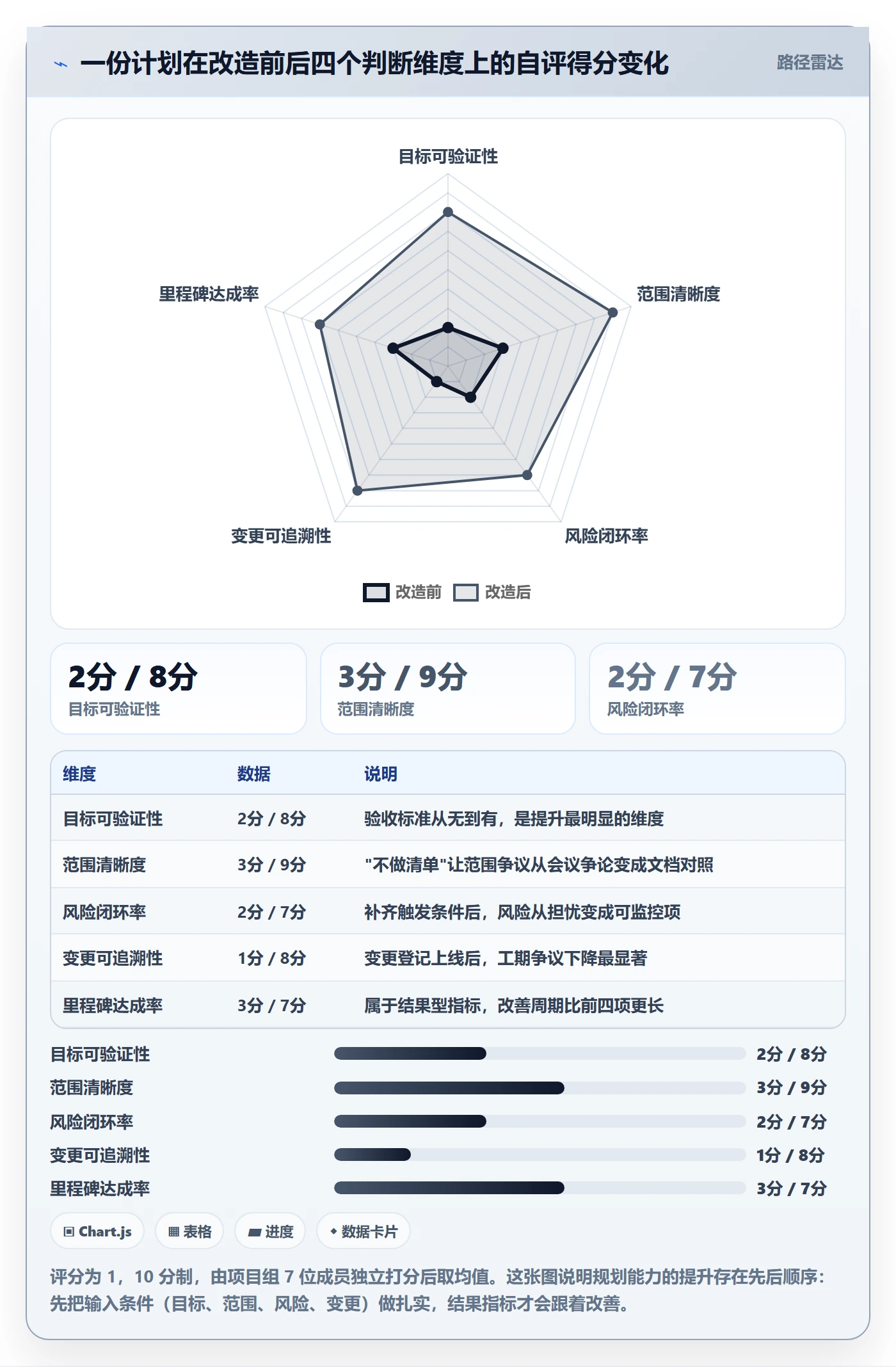

1. 四条合格线:判断一份计划能不能落地的标准
第一条:任何一个人读完,都能说出这一版不做什么。如果团队里三个人给出三种范围理解,计划就是失败的。
第二条:每个里程碑都能被第三方独立验证。验证者不需要理解业务细节,只要按验收条件跑一遍就能判断通过与否。
第三条:Top 5 风险都有触发条件和应对动作。写不出触发条件的风险,说明它还没被想清楚。
第四条:变更有一条明确的路径。团队成员知道变更找谁、多久得到反馈、什么情况下需要升级。
2. 目标树怎么拆:业务目标到版本目标到验收标准
我的做法是强制三层对齐,任何一层写不出来,就回到上一层重新确认。
- 业务目标:复购率提升、客单价提升、客服工单下降,必须带时间窗口和口径。
- 版本目标:这一版功能对业务目标的贡献路径是什么,要能一句话说清。
- 验收标准:上线后用什么数据、在多长时间内、达到什么阈值算成功。
举个具体例子:业务目标是"90 天内会员复购率从 18% 提升到 22%",版本目标是"上线等级权益体系,让高等级会员获得可感知的差异化权益",验收标准是"上线 30 天内,等级 3 以上会员的 30 日复购率达到 26%"。
这样拆完之后,如果开发资源不足,你可以砍功能,但不能砍验收标准,因为标准才是项目存在的理由。
3. WBS 的拆解原则:按交付物,不按动作
我用的判断口诀是:能用"名词 + 可验证状态"描述的,才是合格的 WBS 条目。
"开发会员等级服务"是动作;"会员等级计算服务可被订单系统独立调用,接口文档归档"是交付物。后者在拆解时会自然带出接口文档、调用方联调、上下游确认这些隐性工作。

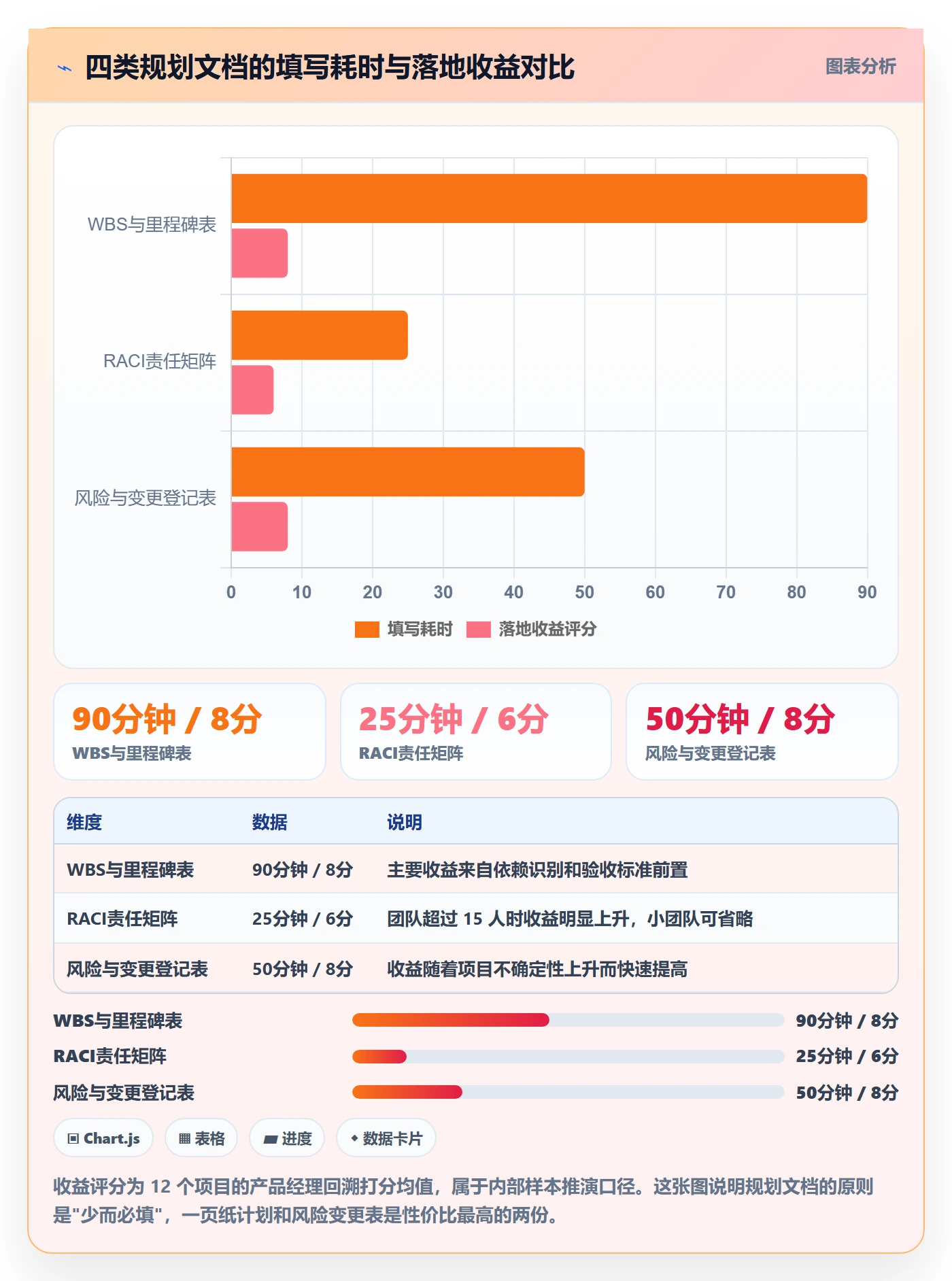

另外一条经验:单个 WBS 条目的工作量,控制在 0.5 到 3 人天之间。超过 5 人天的条目,说明还没拆到位;低于 0.5 人天的条目,会让计划表膨胀到没人愿意维护。
4. 关键路径和缓冲怎么定
关键路径不是最长的那条任务链,而是"延迟一天就会导致整体延后一天"的那条链。
很多产品经理漏掉了后半句:只有当依赖关系被明确标注时,关键路径才能被计算出来。所以标注依赖不是形式主义,它是关键路径的输入。
缓冲怎么给?我的经验值是按关键路径总时长给 10% 到 15% 的项目级缓冲,并且缓冲不分配给任何单个任务,只由项目经理统一管理。一旦把缓冲摊到每个人的任务里,它会在两周内被无声无息地消耗完。
5. 风险分级与响应策略
我用"影响 × 概率"做两级判断,但更重要的是响应策略要匹配等级。
| 风险等级 | 判断标准 | 响应策略 | 责任人 |
|---|---|---|---|
| 高 | 影响里程碑,概率 > 40% | 规划阶段就制定备选方案,预留资源 | 项目负责人 |
| 中 | 影响关键路径任务,概率 20%,40% | 设定触发条件,指定监控人,双周复查 | 模块负责人 |
| 低 | 影响非关键路径,概率 < 20% | 登记备查,每月复查一次 | 产品经理 |
这张表的价值在于:它把"要不要为风险提前投入资源"变成了一道可以讨论的题,而不是凭感觉吵架。
6. 沟通节奏设计:谁在什么时间看什么数据
会议开得多不等于沟通顺畅。我的做法是先定义"看什么",再决定"开什么会"。
- 每日:阻塞项清单,只看有没有新增阻塞、谁在解。
- 每周:里程碑达成率、变更记录、Top 风险状态,30 分钟以内。
- 每里程碑:验收评审,输出通过/不通过结论和遗留清单。
- 项目结束:延期归因复盘,只归因到具体动作,不归因到"沟通不畅"。
只要先把"看什么数据"固定下来,会议时长通常能压缩三分之一以上,因为讨论不再发散。

五、案例与数据观察:130 人研发组织的规划改造
这一节的案例来自我实际参与过的一次流程改造。团队规模 130 人左右,分 4 条产品线,年内部署要求严格,跨团队依赖多。
1. 改造前的状态:计划散落在四个地方
改造前,需求在一个工具里,研发任务在另一个工具里,里程碑在一份共享表格里,风险和变更散落在聊天记录里。
这种状态带来的第一个后果是:没有任何一个地方能看到完整的项目全貌。产品经理每周要花 6 小时手工汇总,汇总结果还经常和实际不一致。
第二个后果是跨团队依赖无法被系统识别。A 团队的接口延期,B 团队要等到自己的任务开始做才发现,此时已经损失了一周。
2. 三个关键动作
动作一:统一需求到交付的链路。把需求、任务、缺陷、测试用例放进同一条关联链路里,任何一个环节的状态变化都能追溯到源头需求。
动作二:里程碑与交付物绑定。每个里程碑必须挂上至少一个可验证的交付物,没有交付物的里程碑不允许创建。
动作三:变更走登记而不是走口头。任何影响工期的变更,必须在系统里生成一条变更记录,包含影响评估和审批结论。
这三个动作里,第二个是最难推的,因为它要求产品经理在规划阶段就写清楚验收条件。前期阻力很大,但一旦跑通,里程碑评审的时间从平均 75 分钟压缩到 25 分钟。

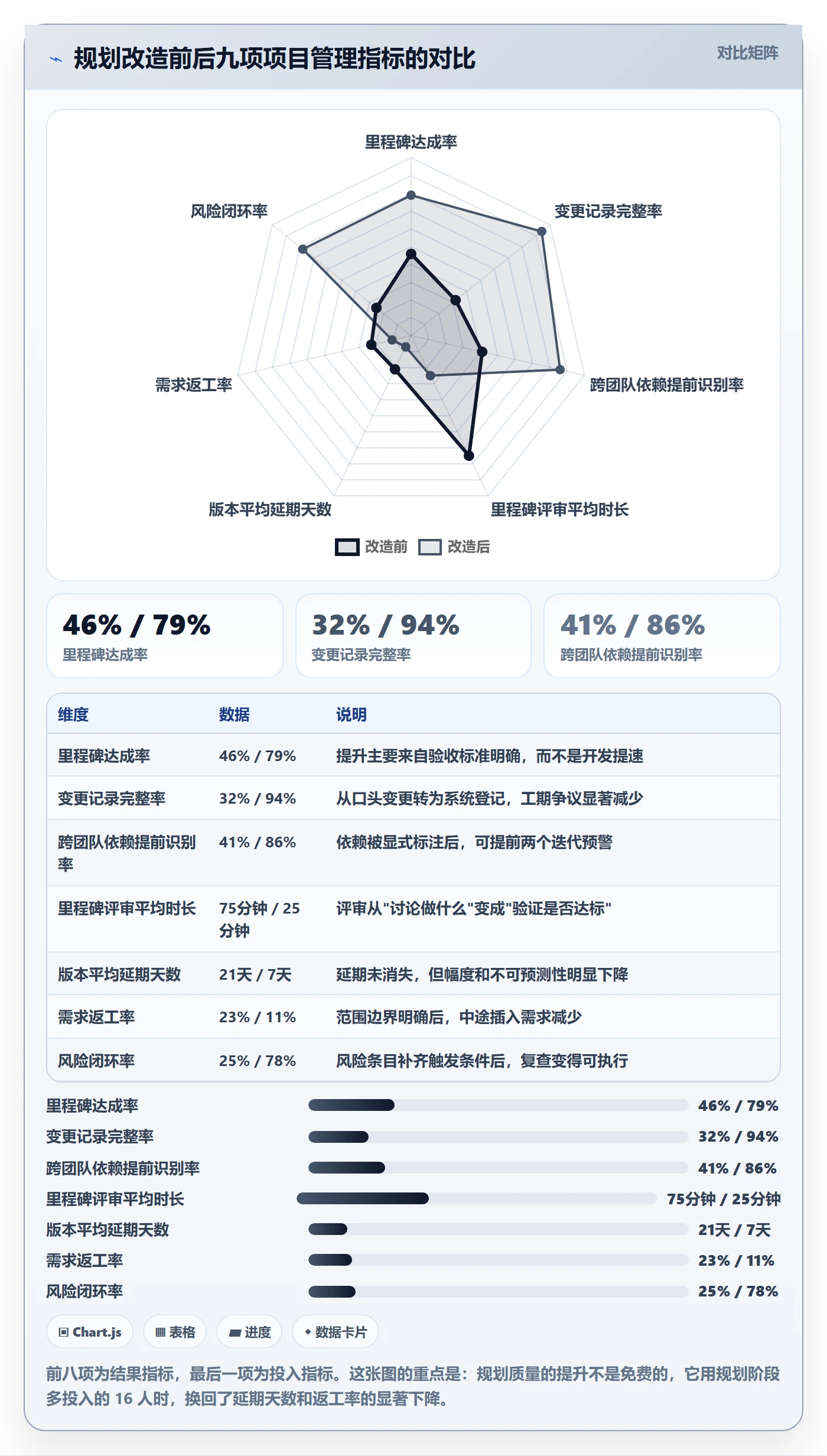

3. 数据变化:改造前后九个对比指标
以下数据来自这次改造的脱敏统计,属于内部样本推演口径,不是行业通行数据,仅用于说明改造方向的效果量级。

4. 工具侧的关键:规划要能落到系统里,而不是停在文档里
这次改造里,一个决定性因素是:计划不能只存在于文档里,它必须能被系统承载、被自动更新、被跨团队看见。
我们最终选的是 PingCode。选它的原因有三个,都和这个规模段的组织特征直接相关。
第一,PingCode 主要服务中大型企业及 100 人以上组织。这个定位决定了它在多产品线、多团队并行的场景下,权限模型和跨项目视图的成熟度更高,不需要团队自己拼凑看板去补能力。
第二,PingCode 支持私有化部署。对于数据不能出内网、需要满足内部安全审计要求的组织,这一项基本是硬性门槛,而不是加分项。
第三,PingCode 支持 Jira 平滑迁移。我们当时有历史项目数据需要保留,迁移过程里最怕的是数据结构和字段映射丢失,而平滑迁移这个能力直接降低了切换成本和团队抵触情绪。对正在做国产替代的团队来说,这是很实际的判断依据。
需要说明的是,工具解决的是"计划能不能被看见、被追踪",它解决不了"计划本身合不合格"。如果里程碑描述依旧是"6 月 30 日完成开发",换任何平台都不会变好。
六、不同情况下的行动建议

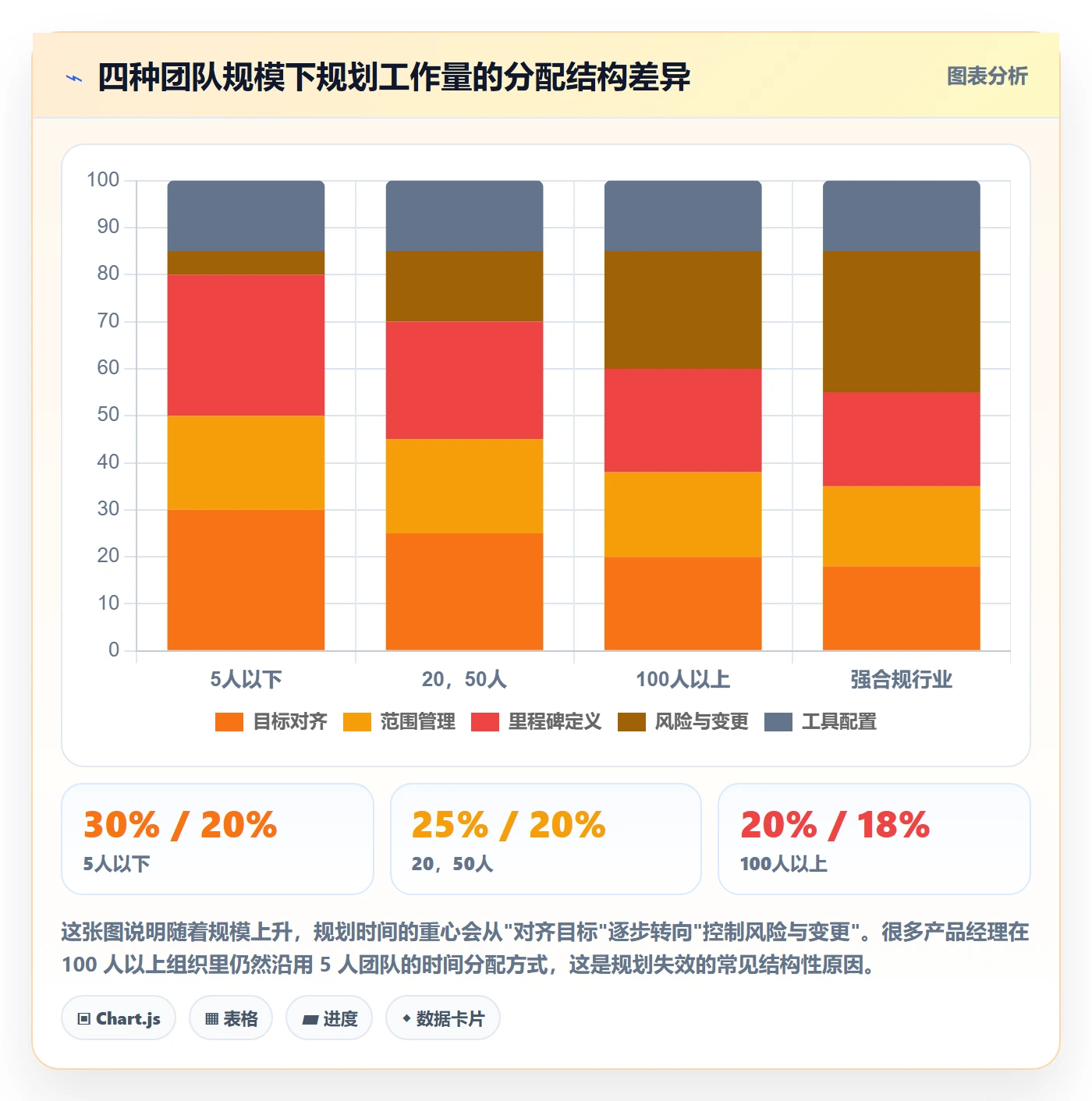

项目规划的复杂度必须匹配组织规模。我按四种常见情况给出可直接执行的建议。
1. 5 人以下小团队:轻量化,但三条底线不能省
这个规模不需要 RACI,也不需要风险登记册的完整版本,但三条底线必须保留。
- 一页纸计划必须有,且必须包含本版不做清单。
- 每个里程碑必须有可验证的验收条件。
- 每次范围变更必须有记录,哪怕只是文档里追加一行。
工具上,在线文档加一块看板就够了。这个阶段最不该做的事,是为了"规范"去上一套需要专人维护的重型平台。
2. 20,50 人单一产品线:开始需要结构化的字段
这个规模的关键变化是:口头同步开始失效,信息差开始产生返工。
行动建议是:统一需求、任务、缺陷的关联关系;里程碑与交付物强制绑定;每周固定一次 30 分钟以内的里程碑同步会。
这个阶段是引入专业项目管理平台的合适窗口期,因为流程刚刚开始变复杂,还没复杂到难以迁移。
3. 100 人以上多产品线:规划必须系统化
这个规模段的典型特征是:跨团队依赖多、并行版本多、干系人层级多。靠文档加会议已经无法支撑。
建议是引入能承载全链路的管理平台,把需求、任务、测试、缺陷、里程碑放在同一条可追溯链路上。PingCode 在这个规模段的适配性比较明确,尤其是需要私有化部署和从其他平台迁移历史数据的中大型组织。
4. 强合规行业:把审计要求前置到规划阶段
金融、医疗、政企类项目,规划阶段就要考虑留痕、权限、审批链路和变更可追溯性。
做法是把"变更审批链""操作日志留存""权限分级"写进项目计划本身,而不是等到审计前再补。私有化部署能力在这个场景下基本是准入门槛。

七、不同情况下的取舍
规划没有标准答案,只有取舍。我把最常被问到四组取舍摊开讲,每一组都给出我的判断依据。
1. 取舍一:计划颗粒度,粗还是细
粗粒度计划的维护成本低,但对风险的预警能力弱;细粒度计划预警能力强,但维护成本会吃掉产品经理大量时间。

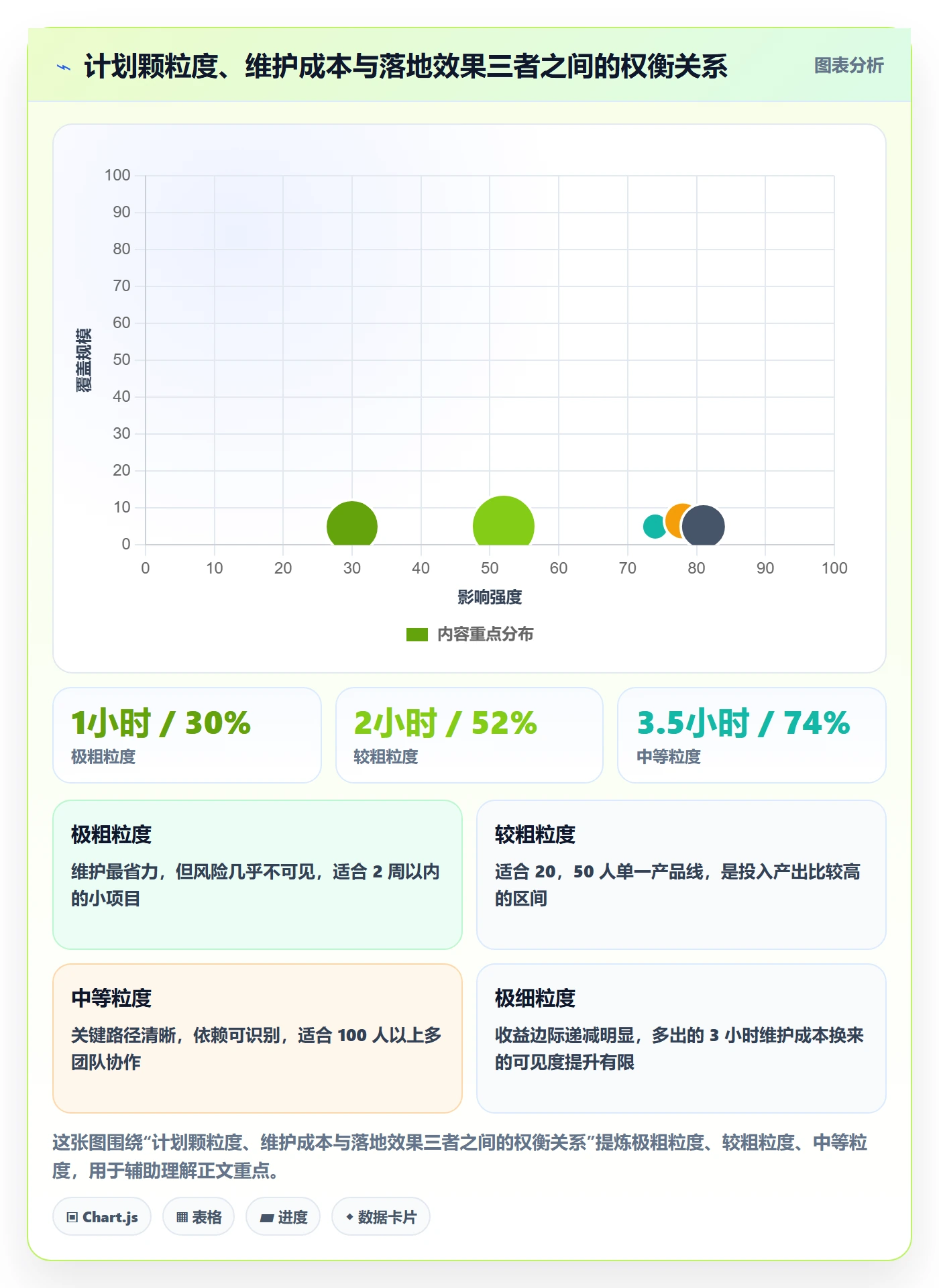

我的判断依据是看两个变量:项目不确定性越低、团队协作越成熟,颗粒度可以越粗;不确定性越高、跨团队依赖越多,颗粒度必须越细。
一个可操作的折中方案是:关键路径上的任务拆到 0.5,2 人天,非关键路径的任务拆到 3,5 人天。这样既不失控,也不会让计划表膨胀到没人维护。
2. 取舍二:工具,轻量表格还是专业平台
轻量表格的优势是零学习成本、随时可改;劣势是无法承载依赖关系、无法自动汇总、无法做权限分级。
判断标准是:当你需要每周手工汇总两次以上,或者需要跨三个以上团队同步状态时,表格的隐性成本已经超过平台的学习成本。
在这个转折点之前,不要急着上平台;转折点之后,继续用表格就是在浪费团队的时间。
3. 取舍三:变更控制,严格还是灵活
严格控制能保护工期,但可能导致团队绕过流程;灵活处理响应快,但容易让工期在不知不觉中被消耗。
我的建议是按影响分级:影响 2 人天以内且不影响里程碑的,产品经理直接决策并记录;影响单个里程碑的,模块负责人加产品经理共同评估;影响发布节点或超过总工期 10% 的,必须走正式评审。
分级的价值在于:它让 70% 的小变更不再需要开会,同时让 10% 的重大变更无法被悄悄消化。
4. 取舍四:会议节奏,多还是少
会议多,信息同步充分但占用执行时间;会议少,执行时间充足但风险暴露滞后。
我倾向的方案是"少而固定":每日只看阻塞、每周只看指标、每里程碑只做验收。频率比时长更重要,固定比临时更重要。
一个反常识的判断:如果一场周会每次都要花时间讨论"现在到底做到哪了",那说明问题不在会议,而在计划的更新机制。补充看板数据比增加会议更有效。

八、可直接复用的一页纸计划与三张表
前面讲的是判断标准,这一节给可直接抄走的东西。我把它们统称为"一页纸 + 三张表"。
1. 一页纸项目计划
一页纸的作用是让任何一个干系人在 5 分钟内看懂这个项目。它必须能塞进一页,塞不进去说明还没想清楚。
版本名称:会员等级权益体系 V1.0
业务目标:90天内会员复购率 18% → 22%
版本目标:上线等级权益,让高等级会员获得可感知的差异化权益
验收标准:上线30天,等级3以上会员30日复购率达到 26%
范围边界(做):等级计算、权益展示、消息触达
范围边界(不做):等级兑换商城、跨品牌积分互通(原因:依赖外部协议,回访时间 Q3)
关键里程碑:M1 等级计算服务可独立调用 / M2 权益页全链路跑通 / M3 灰度放量10% / M4 全量上线
关键依赖:订单系统接口改造、消息推送配额审批
Top3风险:等级规则口径反复、推送到达率不达标、测试环境被占用
决策人:产品负责人 验收人:业务负责人
变更规则:≤2人天影响由产品经理登记;影响里程碑需评审;影响发布时间需升级
这页文档的价值不在信息量,而在"不做清单""验收标准""变更规则"这三栏必须被填满,否则它和普通需求说明没有区别。
2. 表一:WBS 与里程碑表
| 交付物 | 可验证状态 | 依赖 | 工作量 | 归属里程碑 |
|---|---|---|---|---|
| 等级计算服务 | 可被订单系统独立调用,接口文档归档 | 订单系统字段确认 | 3 人天 | M1 |
| 等级权益页 | 3 类等级权益展示正确,含空态和异常态 | 等级计算服务上线 | 5 人天 | M2 |
| 权益变更消息 | 等级变更后 5 分钟内触达,到达率 ≥ 95% | 推送配额审批 | 2 人天 | M2 |
| 灰度放量方案 | 10% 用户放量,核心指标采集完整 | 埋点验收通过 | 1 人天 | M3 |
填写要点:"可验证状态"一栏写不出来,说明这个交付物还没定义清楚,不要往下排期。
3. 表二:RACI 责任矩阵
| 关键事项 | R 执行 | A 负责 | C 咨询 | I 知会 |
|---|---|---|---|---|
| 等级规则定义 | 产品经理 | 业务负责人 | 运营、客服 | 研发、测试 |
| 技术方案选型 | 后端负责人 | 技术负责人 | 产品经理 | 项目组 |
| 里程碑验收 | 产品经理 | 业务负责人 | 测试负责人 | 项目组 |
| 变更审批 | 产品经理 | 项目负责人 | 技术、测试 | 业务方 |
RACI 最常见的误用是"每个格子都填人"。A 一列必须只有一个名字,多个 A 等于没有 A。
4. 表三:风险与变更登记表
| 编号 | 类型 | 描述 | 触发条件 | 影响 | 应对动作 | 责任人 |
|---|---|---|---|---|---|---|
| R-01 | 风险 | 等级规则口径反复 | 业务方在一次评审后 5 天内再次提出调整 | 延期 3,5 天 | 启动规则冻结期,冻结后变更走评审 | 产品经理 |
| R-02 | 风险 | 推送到达率不达标 | 灰度期到达率低于 90% | 影响验收指标 | 启用备用通道,同步评估指标口径 | 后端负责人 |
| C-01 | 变更 | 增加权益到期提醒 | , | +2 人天,不影响里程碑 | 产品经理直接决策并记录 | 产品经理 |
这张表的关键在于"触发条件"一栏。没有触发条件的风险条目,本质上是一条情绪,不是一条可执行的管理动作。

九、7 天行动清单与最后的判断
如果你下周一就要开始一个新项目的规划,可以按这个清单走,每天一个动作,7 天内形成一份能落地的计划。
1. 七天行动清单
- 第 1 天:把业务目标、版本目标、验收标准写在同一个文档里,发给业务负责人确认,只确认这三件事。
- 第 2 天:写"不做清单",至少写出 5 条,并注明原因和回访时间。
- 第 3 天:按交付物拆 WBS,每条都必须能写出"可验证状态",写不出来的先标记待确认。
- 第 4 天:标注依赖关系,识别关键路径,给关键路径上 10%,15% 的项目级缓冲。
- 第 5 天:列 Top 5 风险,每条补齐触发条件、应对动作和责任人。
- 第 6 天:定义变更分级规则和沟通节奏,明确谁在什么时间看什么数据。
- 第 7 天:开一场 40 分钟的一页纸评审会,只做三件事:确认范围、确认验收标准、确认变更规则。
2. 我最后想说的判断
这些年我最大的体会是:产品经理的规划能力,不体现在计划做得多漂亮,而体现在计划失效时团队有多早知道。
一份好计划的价值,不是预测未来,而是提前把不确定性摊到桌面上,让团队在还有选择的时候做选择。那些看起来"计划不如变化快"的项目,往往不是变化太快,而是计划从没打算被验证。
所以不要一上来就画甘特图。先把目标共识、范围边界、可验证里程碑、变更机制这四件事落地。它们决定了你后面的所有动作,是在解决问题,还是在填补漏洞。
下一步,你只需要做一件事:打开你手上正在做的项目文档,检查里面有没有"本版不做清单"和"里程碑验收条件"这两栏。如果没有,今天就补上,这两个字段的补齐成本不到一小时,但它能挡掉的返工,通常以周为单位计算。
常见问题解答(FAQ)
1. 产品经理做项目规划,第一步到底该做什么?是先画甘特图还是先写PRD?
我第一次独立接项目时,老板说下周一要看计划,我第一反应就是打开模板画甘特图,排得满满当当,结果评审当天需求还没定死,改了三版全废。后来我才发现,真正该先做的不是排期,而是把目标、范围和决策人这三件事对齐,否则排出来的表只是自嗨。
先做三件事,再进排期。第一是目标和成功指标,把业务目标翻译成可测量的口径,比如不是写“提升下单转化”,而是写“新用户首次下单转化率从X%提到Y%,看7日窗口的数据”,同时配1到2个护栏指标防止为了冲目标伤到别的环节。
第二是范围边界,除了写清做什么,必须单独写一份“不做清单”,把本次明确不做的需求、场景、端列出来,这份清单在评审会上最省事。第三是决策链,写清谁提需求、谁排优先级、谁验收、谁有权拍板改范围,以及出现分歧时的升级路径。
判断标准很简单:如果一页纸里写不出“这次不做什么”和“最后谁说了算”,说明还没到排期的阶段,这时候画甘特图只是把不确定性画得更精致。时间上,小项目留半天到一天做预规划,中等项目留一到两天,这部分投入通常会省下后面反复改计划的时间。
2. 一页纸项目计划到底该写哪些字段?写得太全没人看,写得太少又落不了地。
我看过很多项目计划模板,几十行字段,填完自己都不想看第二遍,更别说让开发和业务去看。但真要简化,又怕漏掉关键内容,上线前才发现某个依赖没人跟。我一直在找一个能真正落地的最小字段集。
一页A4能装下的最小字段集是九个:项目目标与成功指标、范围(做/不做)、关键交付物与里程碑、每个里程碑的完成定义、外部依赖与资源、关键角色与决策人、主要风险及应对、沟通节奏、变更规则。
其中最重要的是“完成定义”,每个里程碑不能只写时间点,必须写清怎么算完成,比如“支付链路联调通过,覆盖主流渠道,异常场景用例全部执行且无严重缺陷”,否则到了那天大家会为“算不算做完”吵半天。沟通节奏和变更规则这两项最容易被省掉,但恰恰是计划能不能活过第三周的关键。
填写标准上,我给自己的要求是:任何一条字段如果写不出可验证的完成口径,就说明它还是一个愿望而不是计划。另外建议把甘特图当成沟通工具而不是计划本身,里程碑和依赖确认之后再画,画早了改起来成本很高。小团队可以把风险登记和变更规则合并成一栏,但不能整个删掉。
3. 计划刚评审完就被需求变更冲垮,产品经理怎么控制变更?
我们项目排了六周,第三周运营过来说要加一个功能,说是大客户提的、很急,我当时没想好怎么拒绝,就答应插进去了。结果后面两周所有人都在加班,原定的两个里程碑还是延了。我想知道有没有一套能拿得出手的变更判断标准,而不是每次靠吵架决定。
先立一个唯一入口,再定分级阈值。所有变更都走同一张登记表,固定写清五件事:谁提的、影响哪些交付物、工期和人力增量、不做的后果、需要在什么时间点决定。然后设分级:影响在1人日以内且不触碰里程碑的,产品经理可以直接决策;1到3人日的,产品负责人判断;
一旦影响里程碑、涉及跨团队或涉及合规,就必须上项目决策会,不能在群里口头答应。核心原则是“换而不是加”,新需求进来时,同步把一个同等工作量的需求移出当前版本,或者明确写清顺延到哪个版本,让成本和取舍显性化。
另外在关键路径上留10%到20%的缓冲,这是我自己常用的经验口径,不是行业统计,缓冲消耗超过一半时要主动发风险预警,而不是等到延期才说。一个可以参考的健康度信号:如果一个月内的变更量超过当前版本交付物数量的三成,说明规划阶段的范围对齐没做扎实,这时该回头补目标对齐,而不是靠加班硬扛。
4. 新人产品经理没有管理权限,怎么让开发和设计按计划走?
我不是团队领导,催进度怕得罪人,不催又眼睁睁看着延期,周会上被问进展我经常答不上来,只能说“在推进”。我更想知道的是,在没有职权的情况下,靠什么机制让计划真的被执行。
把“催人”换成“暴露信息 + 降低协作阻力”。具体做三件事。第一,固定每周一次15分钟站会,每人只说三句:上周完成了什么、这周计划做什么、现在卡在哪。不讨论细节,细节会后单独拉人。第二,每个任务只有一个唯一责任人和一条可验证的完成标准,避免出现“大家一起负责”等于没人负责。
第三,阻塞项在24小时内升级,升级时带着两个备选方案去,而不是只报问题,这样对方是来做选择不是来挨批。跨团队依赖超过三个的项目,建议设单点接口人,减少多头沟通。周会上你只需要看三个指标:里程碑是否偏移、缓冲消耗比例、未解决阻塞项数量,不要逐个任务问进度,那既费时间又容易让人有被盯的感觉。
另外,把你的一页纸计划在启动会上公开讲一遍,重点讲决策链和变更规则,让大家提前知道谁拍板、怎么改,很多扯皮其实是在会议之外发生的。
核心关键词
文章包含AI辅助创作:项目计划落地方案:产品经理开展项目规划的入门指南案例解析,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/297555
读者评论
不做什么"这一栏真的戳到了。我们组每次评审都在讨论加功能,从没人记录砍掉了什么,结果版本上线后总有人问某个需求怎么没做。下周就打算在计划文档里加这一栏。
按交付物而不是按动作拆WBS,这个说法很实用。我之前写的任务全是"开发""联调",排期时看不出任何依赖,联调阶段才发现接口没定。改成名词加可验证状态后会清晰很多。
个延期里程碑里66%是验收标准缺失,这个数据有点惊人。不过样本是复盘的,可能本身就有归因偏差,延期后回头看,确实容易把锅推给"理解不一致"这种好解释的原因。
缓冲不摊到个人任务、由项目负责人统一管,这点我持保留意见。小团队里老板看到总工期有15%缓冲,第一反应往往是压缩,最后缓冲还是留不住。
变更按2人天和一里程碑分级,思路不错,但真正难的是执行。我们组小变更口头说一声就改了,事后没人补记录,等到发现工期不够已经晚了。
