2023年我接手一家约600人规模的智能硬件公司PMO时,遇到的第一件棘手事不是项目延期,而是一场持续了90分钟的会议:销售拿着一版按客户承诺倒排的计划,研发拿着一版按人力容量排的计划,交付拿着一版按现场施工窗口排的计划。同一个量产节点,三个版本之间最大差了6周。最终会议没讨论出方案,只讨论出了"以后以哪个版本为准"这个更前置的问题。后来复盘时我发现,那一年PMO团队大约有43%的工作时间花在"对齐口径、追赶变更、重新解释计划"上,而不是花在真正能提升规划质量的事情上。
这篇文章想讲的,就是我怎么从"催进度"转向"做版本治理",用一套规则、流程、模板和度量把这43%压下去的过程,以及我认为在不同团队规模下应该怎么取舍。核心结论先放在最前面:计划版本管理不是文档归档工作,而是决策基线的治理工作;PMO提升规划效率的关键动作,是把"版本"从一个文件概念,改造成一套有命名、有冻结、有变更纪律、有度量反馈的制度对象。
一、先给结论:三个判断决定了这件事该怎么做
在展开细节之前,我想先把三个判断说清楚。这三条如果不同意,后面的方法基本没必要看;如果同意,后面的模板和流程才有讨论价值。
第一个判断:版本是决策基线,不是文件。很多团队把"计划版本"理解成"V1、V2、V3三个Excel文件",于是版本管理就退化成了文件命名和网盘归档。但真正有价值的版本,是某一时刻被授权、被冻结、被所有相关方共同承认的那一版计划。它的价值不在于记录了什么,而在于"从这一版开始,偏差是可以被计算的"。没有冻结,就没有基线;没有基线,偏差率、延期率、挣值这些指标全都算不出来。
第二个判断:制度设计的顺序是规则→流程→模板→工具→度量,顺序错了会反复返工。我见过太多团队一上来就选工具、建项目空间、导模板,结果半年后发现没有命名规则、没有变更分级、没有冻结节点,工具里堆了几百个"计划_v2_最终版_修改",比用Excel还乱。工具只能放大已有的规则,不能替代规则的缺席。
第三个判断:PMO在这件事里的角色是规则设计者,不是催办员。如果PMO的主要产出是"催各部门交计划",那它就是把组织内部的协调成本个人化了,规模一大就会崩。真正可规模化的做法,是把协调成本沉淀成规则:谁能改、什么时候改、改完通知谁、超过什么阈值必须上会。规则一旦稳定,催办量会自然下降。

二、真实场景:版本混乱是怎么一点点吃掉规划的
我在2023年做内部诊断时,用了一个很笨但有效的办法:让PMO团队连续四周记录自己的时间日志,颗粒度是30分钟,分类只有五类,版本口径对齐、计划重排与返工、变更补录与追溯、模板收集与格式整理、版本状态同步与通知。同时记录每类事件涉及的项目数和人数。

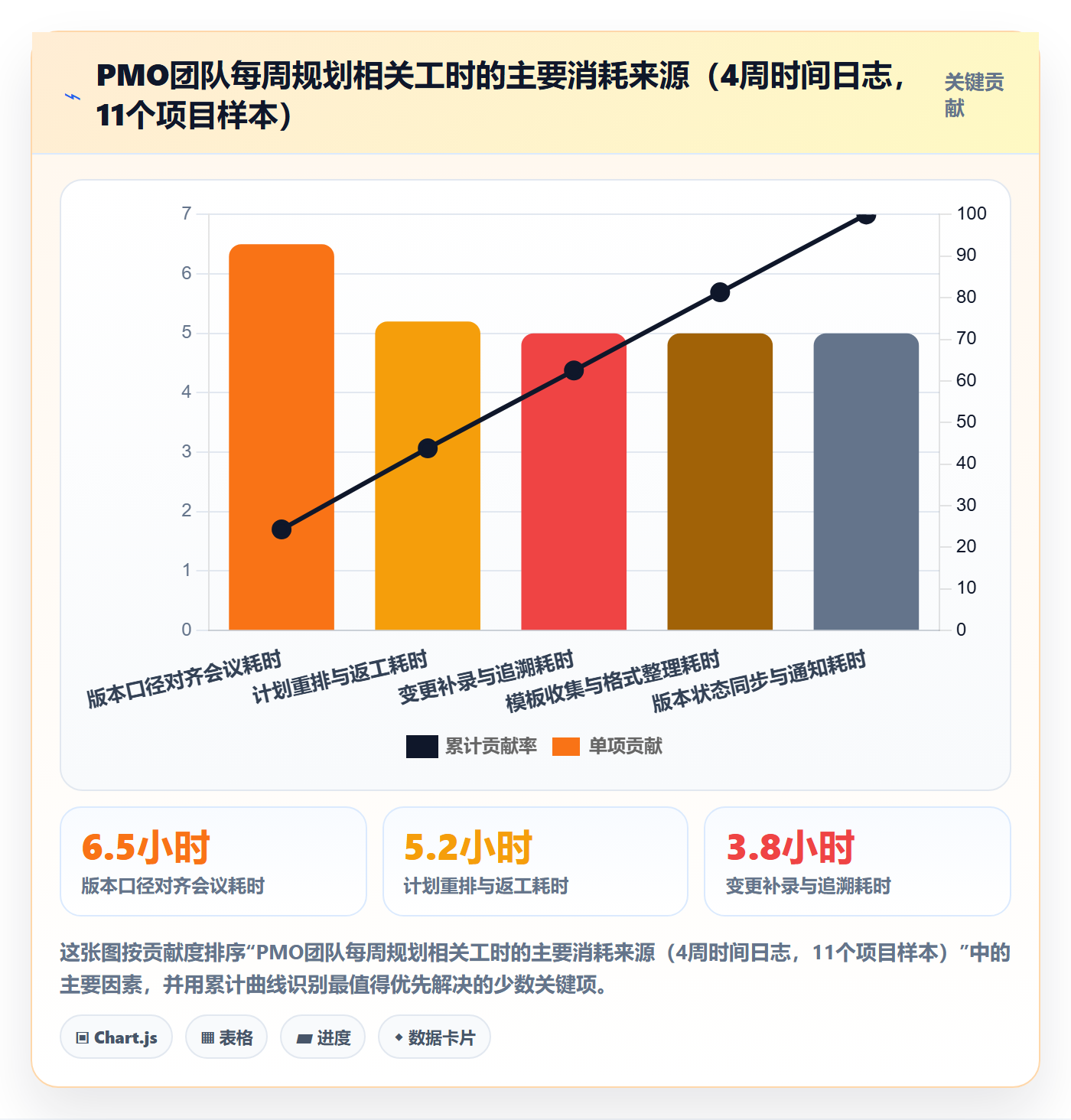

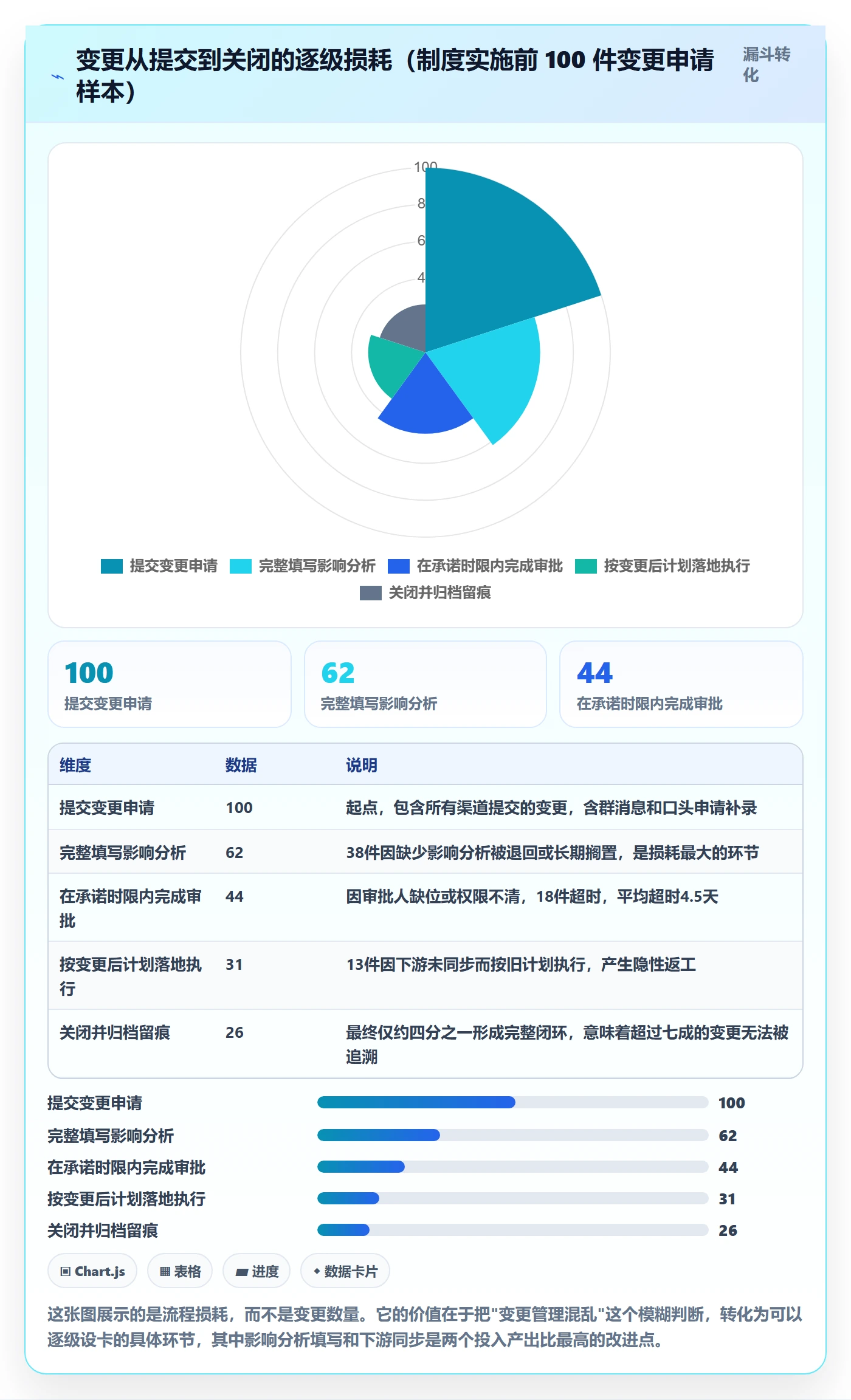

四周之后数据出来,我当时有点意外:最大的时间黑洞不是我以为的"计划编制",而是"版本口径对齐",平均每个项目每周6.5小时。也就是说,一个PMO专员同时跟5个项目,一周有32.5小时在做同一件事,让不同的人对"哪一版是准的"达成一致。

更麻烦的是,这五类消耗之间有传导关系。变更补录没做好,就会导致口径对齐会议变多;口径对不齐,就会引发计划重排。所以如果只优化其中一项,整体改善会非常有限。
还有一个容易被忽略的现象:版本混乱的成本是不均匀分布的,它主要落在执行力最强的那些人身上。在诊断访谈中,几位研发负责人提到,他们最反感的不是计划变更本身,而是"变更之后没人告诉我,我在旧的基线上多做了两周"。这类问题不会出现在任何周报里,但会真实消耗团队的信任。
三、先诊断:你的团队处在版本失序的第几级
在动手设计制度之前,我建议先做一次自测。下面这五个信号,我按照在我们内部以及后来做外部咨询时接触到的团队里出现的频率和影响程度做了排序。请你对照自己的团队,看看中了几个。
信号一:多版本口径不一。同一个里程碑,销售、研发、交付给出的日期不一致,或者需要临时开会才能确定。这个信号的本质是缺少"唯一权威版本"的授权机制。
信号二:变更没有基线。计划随时可以被修改,且修改前后的差异无人统计。这个信号的本质是缺少冻结节点,导致偏差不可计算。
信号三:审批口头化。变更通过群消息、电话或会议口头确认,事后没有可追溯的批准记录。这个信号的本质是决策责任没有落到具体人身上。
信号四:模板散落且版本各异。各部门有各自的计划模板,字段名不统一,PMO需要手工合并。这个信号的本质是数据模型没有统一。
信号五:度量缺失或度量失效。有指标但不被信任,或者指标只用于考核而不用于改进。这个信号最隐蔽,但也是最能判断团队是否已经进入"治理停滞"的标志。

我的经验是:中了1到2个信号,属于"轻度过载",可以通过规则层和模板层快速改善;中了3个,需要完整走一遍四层制度设计;中了4到5个,通常说明组织对PMO的授权本身不足,这种情况下先谈授权,再谈制度,否则制度写出来也没人执行。
四、拆解四个常见误区:为什么很多PMO越管越忙
在设计制度之前,我想先拆掉四个我自己踩过、也在别人团队里反复见到的误区。这四个误区有个共同点,它们在第一周看起来都更省事。
1. 误区一:版本越多越好,多留几版更安全
听起来很稳妥,实际上是成本后置。版本数量增加一倍,版本之间的比对、确认、通知工作量大约增加两倍以上,因为两两比对是组合关系。我们早期的数据是:当并行版本从2个增加到5个时,每周版本相关工时从约4小时上升到约11小时,而版本准时发布率反而下降了。原因很简单,大家不知道该信哪一版,于是每件事都要再确认一次。
2. 误区二:流程越全越好,先把审批节点做齐
审批节点增加的直接后果是决策延迟。我们做过一次小范围测试:把变更审批从两级增加到四级,理论上风险控制更强,但实际的重大变更识别率并没有提升,反而让团队学会了"拆单规避",把一个三级变更拆成三个二级变更,绕开高层审批。这就是流程过重带来的典型逆向行为。
3. 误区三:PMO的主要价值是催和追
这是最危险的误区,因为它在短期内确实有效。你催得勤,计划确实交得及时。但它的成本是PMO的职业天花板,以及组织对PMO的定位固化。我一直用一个标准来判断PMO是否健康:如果一个PMO专员连续三个月的工作日志里,超过50%的时间用于信息核实而非规则设计或数据分析,这个PMO的定位就出问题了。
4. 误区四:先上工具,规则后补
工具会把混乱固化下来,这是我最想强调的一点。在没有命名规则和冻结规则的情况下建项目空间,三个月后你会得到一个包含几百个状态不明的计划文件、且没有任何权威基线的系统。清理这些数据的成本,通常高于从零开始建规则的成本。

这张图的交叉点很关键:大约在第3到第5周之间,制度化的方案开始比"随时改"更省工时。这意味着如果你的项目周期短于一个月,确实不值得做重制度;但只要项目周期超过两个月,不做规则就是在为未来埋成本。
五、专业判断逻辑:四层制度模型,以及为什么顺序不能乱
把前面的诊断和误区合起来看,我认为计划版本管理制度可以拆成四层,每层解决一个独立问题,且必须按顺序建设。
规则层解决"什么算数"的问题。它定义版本的类型、命名方式、冻结条件、变更分级与审批权限。这是唯一一层不能外包给工具的部分,因为它是组织内部的协议。
流程层解决"怎么流转"的问题。它定义从计划编制到版本发布的每一步的输入、输出、责任人与时限。流程层必须建立在规则层之上,否则流程节点会因为没有判断标准而变成形式主义。
模板层解决"用什么承载"的问题。它是规则的可视化和可填写化。模板不是越多越好,我倾向于控制在三张表、两清单、一个会以内。
度量层解决"有没有变好"的问题。它把前三层的运行结果变成可观察的数字,用来驱动下一轮规则调整。

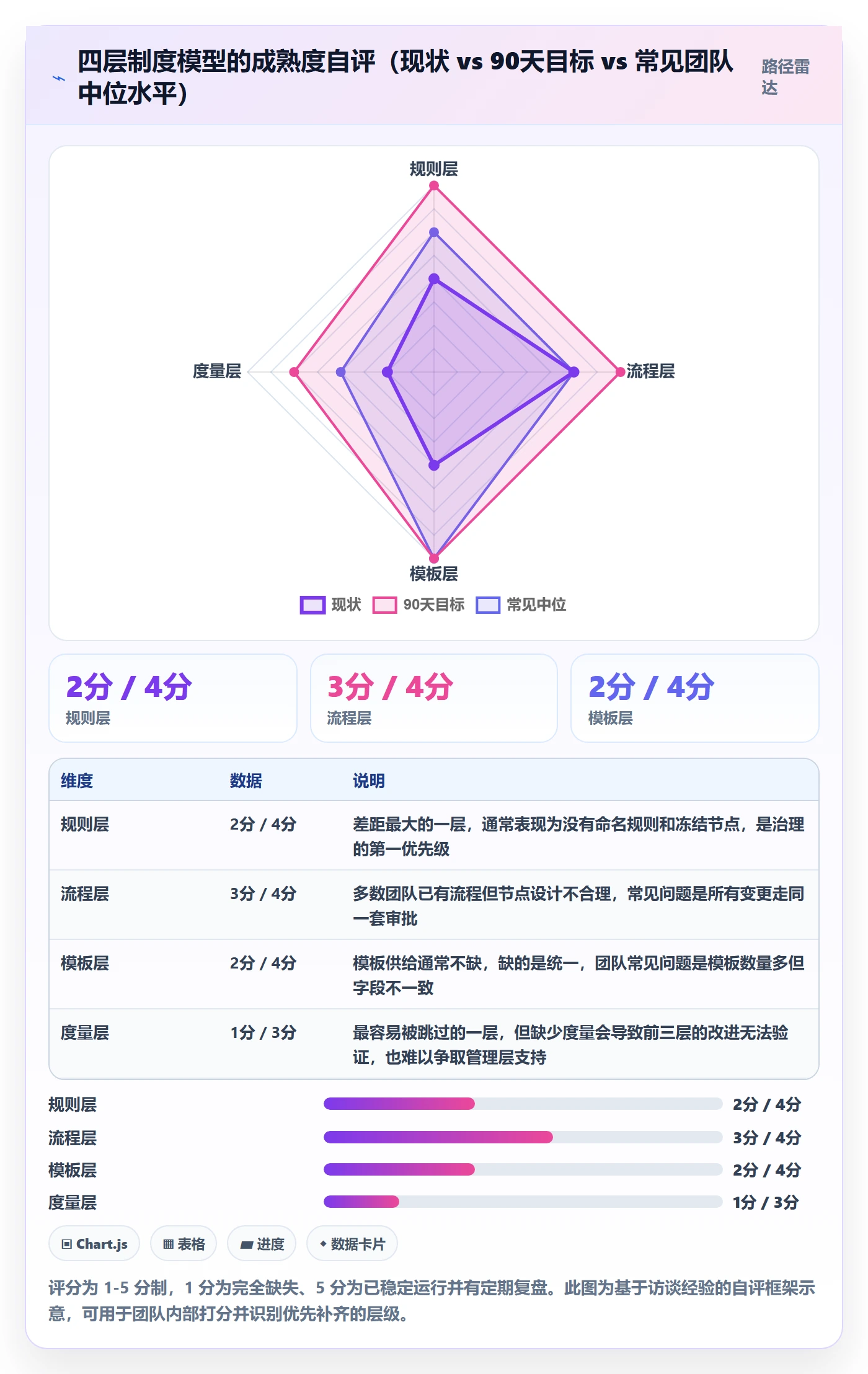

我想特别说明雷达图中"常见中位"这一组数据的意义。它反映了一个普遍现象:模板层往往不缺,度量层普遍缺失,规则层则取决于PMO的授权。这意味着大部分团队的治理瓶颈不在工具和模板,而在于没有人被授权去定义"什么算数"。
六、规则层:版本命名、冻结与基线制度怎么定
规则层是整套制度的承重墙。我按四个要素来讲:版本类型、命名规范、冻结与基线、变更分级与审批权限。
1. 版本类型的划分
我建议把版本类型控制在五种以内,超过五种就很难在会议中口头沟通。我们最终采用的是这样一套:规划版(用于立项和资源预判,允许粗颗粒度)、基线版(被正式批准、作为偏差计算基准)、执行版(日常滚动更新,每周刷新)、预测版(基于当前实际进度的完工预测,用于管理决策)、归档版(项目关闭后冻结留存)。
这里有个关键点:基线版一旦发布,就不能被覆盖修改,只能被新版本取代。很多团队的失败就在这一步,为了"保持文件干净",把基线版直接改掉了,导致历史偏差永远算不出来。基线应该是只读的。
2. 命名规范:让版本号自带信息
命名规则的设计目标不是好看,而是让人在不打开文件的情况下就知道这版是什么。我们在第三个迭代版本里稳定下来的格式如下,供参考:
命名格式:
{项目代号}-{版本类型}-{版本序号}-{冻结日期}-{状态}
示例:
HX02-BASE-V03-20240614-FROZEN
HX02-EXEC-V19-20240902-ACTIVE
HX02-FORECAST-V07-20240902-DRAFT
字段约束:
项目代号:2-6位大写字母+数字,全局唯一
版本类型:PLAN / BASE / EXEC / FORECAST / ARCHIVE
版本序号:两位递增,不跳号、不复用
冻结日期:YYYYMMDD,未冻结版本填写计划冻结日并标注 DRAFT
状态:DRAFT / REVIEW / FROZEN / ACTIVE / ARCHIVE
这套规则的价值在于可排序、可检索、可自动校验。当版本号可以按字典序排列时,版本列表本身就成了一条时间线,不需要额外说明。
3. 冻结与基线:什么条件下可以冻结
冻结不是拖延的借口,也不是形式。我建议定义一个明确的冻结条件清单,满足即冻结,不满足就不允许发布基线。我们使用的条件是:关键路径已确认、跨部门依赖已确认、资源承诺已确认、主要风险已登记、验收标准已明确。五条全满足才允许冻结。
还有一个反直觉的建议:不要频繁重新冻结基线。如果一个月重建三次基线,基线就失去了比较意义。我们的规则是基线重置必须走最高级别审批,且需要说明"为什么不能通过变更方式解决"。
4. 变更分级与审批权限

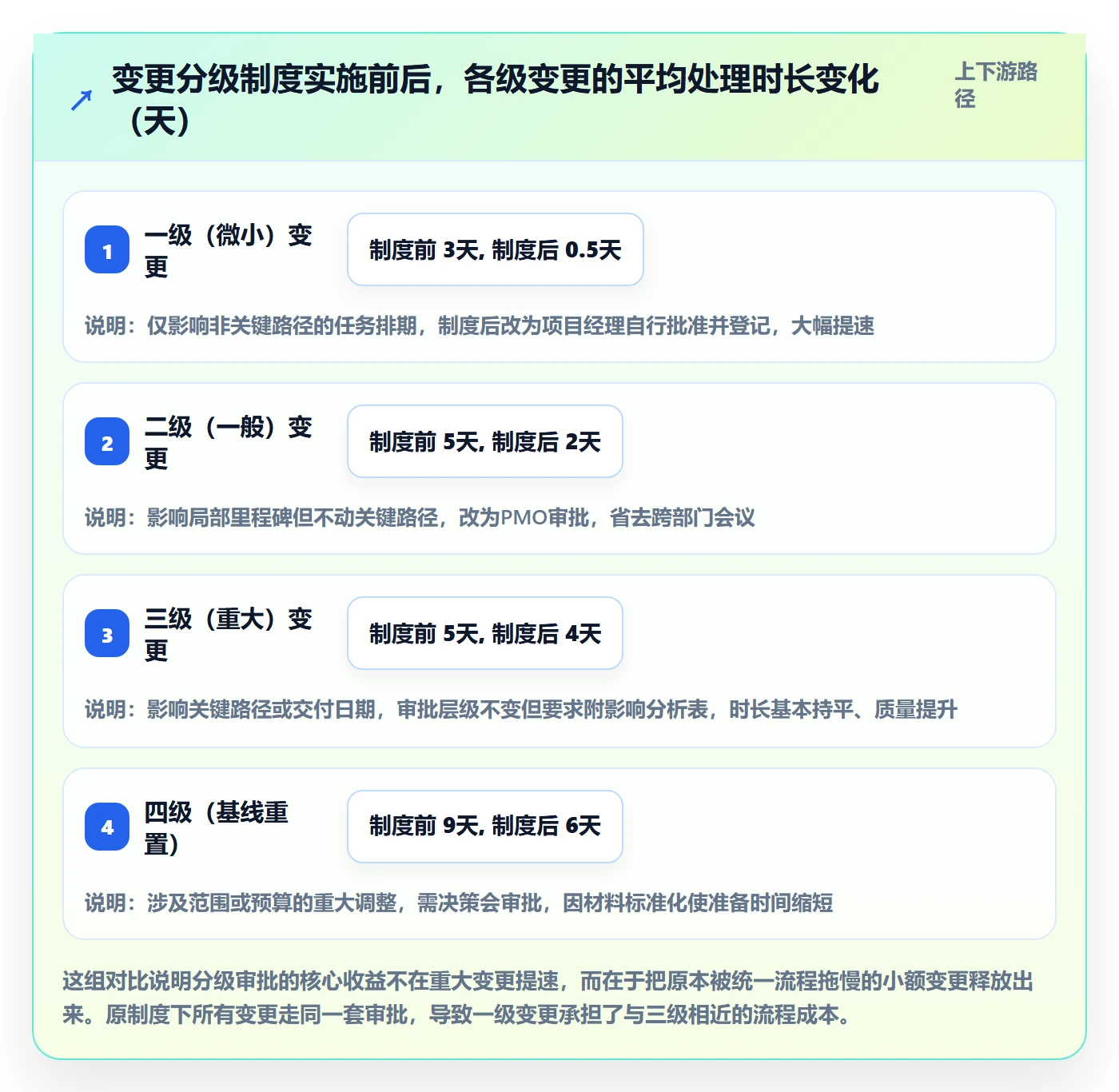

这是规则层里最影响效率的部分。分级的本质是把管理注意力分配到真正需要决策的地方。我们的分级标准基于两个维度:对最终交付日期的影响天数,以及对范围或成本的影响幅度。

我还想补一个实操细节:分级标准必须写清楚数值边界,而不只是定性描述。"影响关键路径"这种表述在实操中几乎必然引发争议,而"导致最终交付日期推迟超过5个工作日"就不会。
七、流程层:从计划编制到版本发布的五个环节
流程层的设计原则是"每个环节都要有明确输出物,且输出物能被下一环节直接使用"。我按五个环节来讲,每个环节只讲我认为最容易被做错的地方。
1. 编制环节:先定颗粒度,再定进度
最常见的错误是先排日期再定颗粒度,导致计划在评审时被反复推翻。我们的做法是先明确"这一版计划的颗粒度是什么":规划版细到阶段,执行版细到可交付物,周计划细到任务。颗粒度不一致的计划无法互相比较,也无法做偏差分析。
2. 评审环节:评审的是假设,不是日期
我建议把评审重点从"日期对不对"转向"假设成不成立"。具体来说,每个跨部门依赖都要标注:依赖方、承诺日期、承诺依据。评审时重点质疑承诺依据,而不是质疑日期本身。这个转变让我们的评审效率提升了大约三分之一,因为争议从主观判断变成了对前提的核对。
3. 发布环节:一次发布,一次通知,一个入口
发布环节最常见的失败是"发了但没人知道"。我们的规则是:版本发布必须同时完成三个动作,更新唯一权威入口、向所有相关方推送变更摘要、记录发布日志。三者缺一,视为未发布。
4. 变更环节:申请、影响分析、审批、更新、通知
变更环节是整条流程的重心。我把它的关键设计说清楚:申请必须包含变更理由和不变更的后果;影响分析必须覆盖进度、成本、质量、资源、风险五个方面;审批按分级权限执行;更新必须同步刷新所有下游计划;通知必须发给受影响方而非全员。
其中"不变更的后果"这一项是我特别建议加上的。它能在很大程度上减少无效变更申请,因为申请人需要先证明不变更确实不可行。

5. 归档环节:归档的是决策,不是文件
归档不只是把文件放进目录。我建议每个归档版本附一份说明,记录这一版相对上一版改了什么、为什么改、谁批准的。三年后回看时,这些信息比文件本身有价值得多。
八、模板层:三张表、两清单、一个会
模板层的原则是少而精。我见过有团队维护十几张模板,结果是没人在该用的时候想得起该用哪张。我们最终收敛到三张表、两清单、一个会,覆盖了90%以上的场景。
1. 版本主计划表
这是唯一的权威计划载体。核心字段包括:任务编号、任务名称、所属阶段、责任人、开始与结束日期、前置依赖、当前状态、基线日期、最新预计日期、偏差天数。最后三个字段是关键,它们让偏差可视化。
2. 变更申请与影响分析表
这张表决定了变更管理的质量。字段包括:变更编号、申请人、申请日期、变更类型、变更理由、不变更的后果、进度影响天数、成本影响金额、资源影响、风险变化、影响分析人、审批级别、审批人、审批结论、生效版本号。
3. 基线偏差对比表
这张表是PMO向管理层汇报的核心工具。字段包括:对比周期、基线版本号、当前版本号、关键里程碑基线日期、当前预计日期、偏差天数、偏差原因分类、责任方、纠偏措施、措施责任人、预计纠偏完成日。
偏差原因分类这一项建议预先定义好枚举值,比如需求变更、资源不足、技术风险、外部依赖、估算偏差。否则每次填写的口径都不一样,无法做趋势分析。
4. 发布检查清单
用于版本发布前的自检。检查项包括:命名是否符合规范、冻结条件是否全部满足、跨部门承诺是否已确认、风险是否已登记、唯一入口是否已更新、受影响方是否已通知。
5. 版本归档清单
用于项目关闭或阶段结束时。包括归档版本号、冻结日期、对应的审批记录编号、关键决策摘要、遗留问题清单。
6. 版本决策会
这是唯一必须固定召开的会议,我建议双周一次,每次不超过60分钟,议程固定三项:上次会议决议的执行情况、本周期重大变更决策、下周期版本发布计划。会议输出必须是决议,而不是讨论纪要。
| 模板/机制 | 建议频率 | 责任人 | 主要产出 | 最容易做错的地方 |
|---|---|---|---|---|
| 版本主计划表 | 每周更新 | 项目经理 | 唯一权威计划 | 基线日期被直接覆盖修改 |
| 变更申请与影响分析表 | 按需,随变更发起 | 申请人 + PMO审核 | 可追溯的变更决策 | 只填日期影响,不填成本与风险 |
| 基线偏差对比表 | 每两周 | PMO | 偏差趋势与纠偏措施 | 偏差原因无固定枚举,无法累计分析 |
| 发布检查清单 | 每次版本发布前 | PMO + 项目经理 | 发布合规确认 | 变成走过场,逐项打勾不看内容 |
| 版本归档清单 | 阶段结束/项目关闭 | PMO | 决策历史留存 | 只归档文件,不归档决策理由 |
| 版本决策会 | 双周一次 | PMO主持,项目集经理决策 | 书面决议 | 开成进度汇报会,不产生决策 |
我想强调表格里最后一列。这些模板在网上都能找到类似版本,真正决定成败的不是模板本身,而是你有没有预先把这些"容易做错的地方"写成检查规则。

九、工具层:不同规模的团队该怎么承载这套制度
工具层的核心原则只有一条:工具承载规则,不替代规则。如果前面四层没做好,选什么工具都会变成混乱的数据池。下面按团队规模给三种承载方案,都是我实际见过或参与过的。
1. 小团队(10-30人):共享表 + 轻量审批
这个阶段不建议上复杂的项目管理平台。用一张共享表格承载版本主计划表,用表单工具承载变更申请,用固定模板的消息通知承载发布同步。关键是三条规则必须守住:版本号格式统一、基线列只读、变更必须留痕。工具简陋没关系,规则清晰就行。
2. 中型团队(30-100人):项目管理工具 + 自定义工作流
到了这个规模,手工维护多项目版本的边际成本开始失控。建议引入具备自定义字段、工作流和权限控制的项目管理工具,把变更审批做成线上流程。此时要特别注意字段设计:工具里的每个自定义字段都应该对应制度里的一个概念,而不是随手新增。
3. 中大型组织(100人以上):平台化承载 + 系统集成
100人以上、多项目集并行的组织,问题会从"版本混乱"升级为"数据口径分裂",研发在一个系统里排期,交付在另一个系统里跟踪,财务在第三个系统里核算,PMO要靠人工对齐三套数据。这个阶段需要的是能承载统一数据模型的平台,而不是更多的表格。
以PingCode为例,它主要服务中大型企业及100人以上组织,在这类场景下有几个我比较看重的特性:一是支持私有化部署,对于有数据合规要求或需要与内部系统深度集成的组织,这一点往往是选型的硬门槛;二是支持从Jira平滑迁移,对于已经积累了大量历史项目和流程配置的团队,迁移成本是必须提前评估的现实问题,能做到平滑迁移可以显著降低切换阻力;三是在国产替代的语境下,它是被频繁考虑的选择之一。
需要说明的是,我说的这几点是选型适配性判断,实际落地效果仍然取决于你有没有先把规则层和流程层想清楚。
至于具体用哪个平台,我的建议是先做一轮工具适配性评估,重点看四个维度:是否支持基线冻结与历史版本不可变、是否支持自定义变更分级审批流、是否支持版本与任务的双向追溯、是否支持按项目集汇总偏差。这四条比界面美观度重要得多。

十、度量层:PMO怎么证明"规划效率真的提升了"

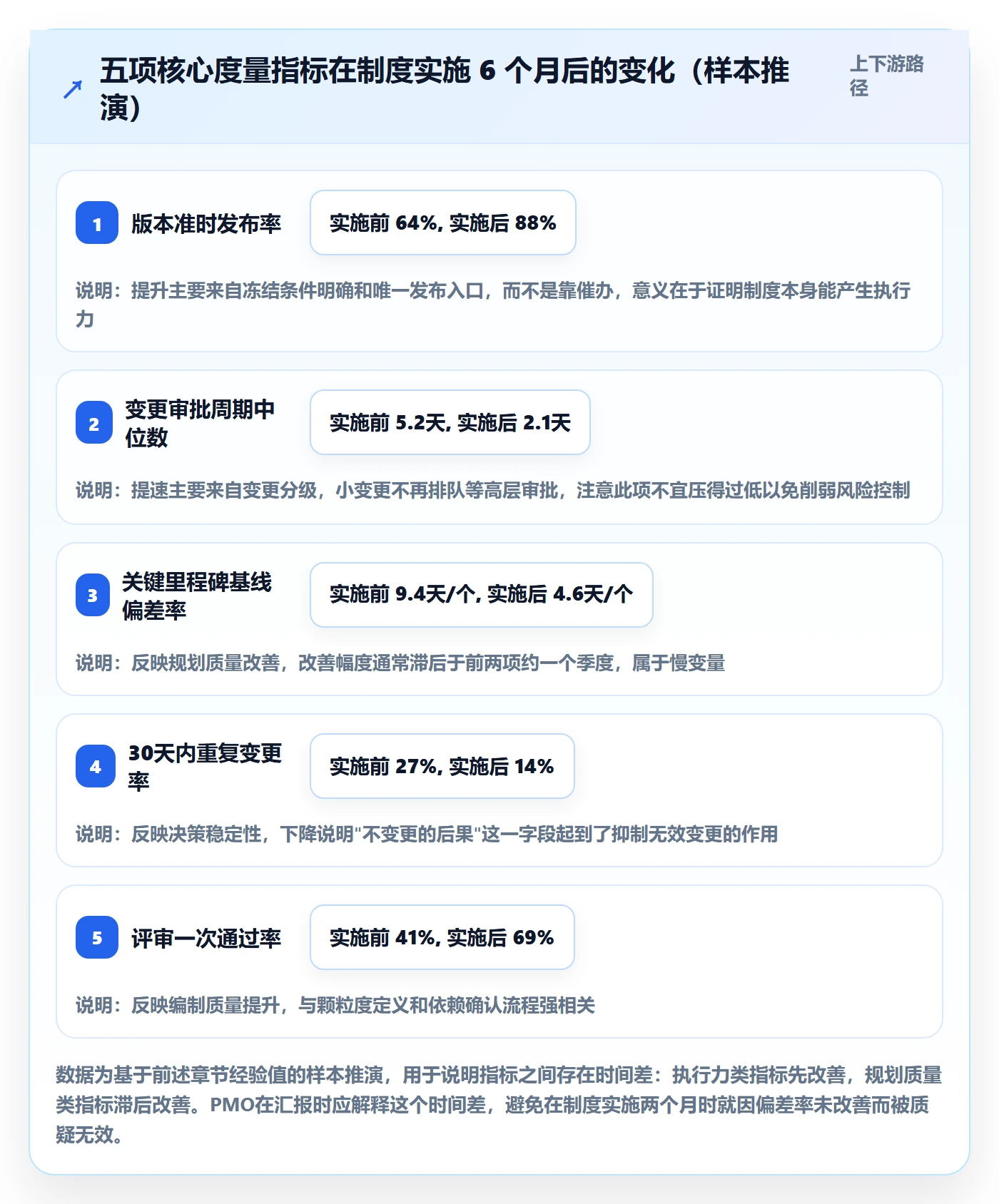

度量层是PMO争取组织信任的关键。我见过不少PMO抱怨"做得好但没人看见",问题通常出在没有建立可被验证的指标体系,只能靠主观描述。下面是我认为最有用的五个指标,以及各自的定义与采集方式。
版本准时发布率:按计划日期发布的版本数 / 应发布版本总数。这个指标反映制度执行力,是最基础的一个。
变更审批周期中位数:从变更提交到审批结论产生的自然日中位数。用中位数而不是平均值,避免被个别极端值带偏。
基线偏差率:关键里程碑偏差天数总和 / 里程碑总数。这个指标反映规划质量,注意要按里程碑而非按任务计算,否则会被任务数量稀释。
重复变更率:同一对象在30天内被变更两次及以上的比例。这个指标反映需求或决策的稳定性,是很多团队忽略但非常有价值的一个。
评审一次通过率:首次评审即通过的版本数 / 提交评审版本总数。这个指标反映上游编制质量。

关于这些指标,我有一个比较强烈的建议:不要把它们直接挂到项目经理的个人考核上。一旦指标变成考核工具,数据就会失真,变更会被拆单、延期会被重新定义。这些指标的用途应该是发现问题、触发讨论,而不是评判个人。
十一、90天落地路线图:先试点,再推广
这套制度不可能一次铺开。我的经验是,全面推广的失败率远高于小范围试点。下面是我们实际采用的90天节奏,供参考。
1. 第1-2周:诊断与授权
主要动作是时间日志采集、五个信号自测、与关键干系人一对一沟通。核心产出是一份诊断报告,以及一份明确的授权说明,PMO有权定义版本命名和冻结规则。这一步如果拿不到授权,后面所有动作都会打折。
2. 第3-4周:定规则
输出版本类型定义、命名规范、冻结条件清单、变更分级标准与审批权限矩阵。建议只定一版,不要追求完美,因为规则一定会被使用中的问题倒逼修改。
3. 第5-6周:做模板与流程
把三张表、两清单、一个会设计出来,配套写出每个环节的输入输出与时限。同时选择1到2个中等复杂度、且干系人配合度较高的项目作为试点。
4. 第7-8周:试点运行
试点期间建议PMO全程跟随,记录每一个卡点。这个阶段的产出不是"制度运行良好",而是一份问题清单,哪些规则被绕过、哪些模板字段没人填、哪些审批环节被抱怨多余。
5. 第9-12周:修订与推广
根据试点问题修订规则与模板,然后按项目集分批推广。推广时建议每批不超过5个项目,并在每一批结束后做一次30分钟的复盘。

十二、不同情况下的行动建议
前面讲的是通用方法,但实际决策要看具体情况。我按四种常见情形给出建议,你可以直接对照自己的团队。
1. 情况一:项目周期短于1个月、团队少于15人
建议只做两件事:统一版本号命名规则,以及明确每版计划的冻结日期。不要做变更分级,不要建复杂模板,不要上平台。这个阶段的核心矛盾是交付速度,过度制度化的成本大于收益。
2. 情况二:多项目并行、PMO只有1到2人
建议优先建立变更分级和版本主计划表,把PMO从"全量审批"中解放出来。我自己的经验是,把一级和二级变更授权给项目经理后,PMO的时间释放了大约40%,可以把这些时间投入到偏差分析和规则迭代上。此时在工具选择上,优先考虑能支持自定义审批流、且不需要大规模配置投入的方案。
3. 情况三:100人以上、多项目集、跨部门依赖复杂
建议完整走四层制度模型,并重点补齐度量层。这个规模下,靠人工对齐已经不可能,必须让平台承载统一的数据模型和审批流。前面提到的PingCode这类面向中大型组织的平台,其私有化部署能力和Jira平滑迁移能力在这一阶段会体现出实际价值,尤其是当组织需要与已有研发体系做深度集成时。但要提醒一句:平台选型的收益,取决于你在规则层和流程层留下了多少"可被系统化的规则"。规则模糊,系统只会更快地产生混乱数据。
4. 情况四:已经有一套流程,但执行不下去
这种情况通常不是流程本身的问题,而是三个可能的根因:没有明确的责任人、没有配套的模板、没有度量反馈。建议先做一次流程执行度审计,找出被绕过最多的三个节点,集中解决,而不是推翻重做整套流程。
十三、不同情况下的取舍:哪些必须坚持,哪些可以放弃
制度化最难的不是设计,而是取舍。资源永远是有限的,什么都想要的结果通常是什么都做不到。我把取舍分成两个清单。
1. 必须坚持的三件事
第一,基线只读不可覆盖。这一条一旦让步,整套制度的度量能力就归零了。哪怕其他都做得简陋,这一条也要守住。
第二,变更必须留痕。留痕的方式可以简化,一张表单、一段记录、一条字段都可以,但"变更之后有据可查"这个底线不能破。
第三,版本发布必须有唯一入口。如果存在多个"权威版本",版本治理就无从谈起。唯一的代价是初始迁移工作量,但收益是长期的口径统一。
2. 可以适当放弃的三件事
第一,完整的五级变更分级。如果你的变更量不大,三级分级通常够用。分级越细,判断成本越高,反而增加争议。
第二,高频的偏差分析。双周一次的偏差分析对多数团队是合适的。每周做一次,数据波动大、结论不稳定,还会消耗大量分析成本。
第三,复杂的版本报表。报表的价值在于被阅读。如果一份报表三个月没人提问,就应该考虑停掉它,把时间投到别处。
| 取舍项 | 坚持的适用条件 | 可以简化的适用条件 | 简化后的替代做法 |
|---|---|---|---|
| 变更分级层级 | 月变更量超过50件、涉及多个部门 | 月变更量少于20件、单部门为主 | 简化为三级,一级授权项目经理 |
| 偏差分析频率 | 关键路径长、依赖外部方多 | 内部闭环、周期短于2个月 | 改为月度分析,仅在里程碑节点加密 |
| 基线重置审批 | 成本或范围影响超过预算10% | 影响仅限于内部排期调整 | 降级为三级变更处理,不走决策会 |
| 模板数量 | 多项目集、需要横向汇总 | 单项目或双项目并行 | 保留版本主计划表与变更表两张 |
| 工具投入 | 100人以上、多项目集 | 30人以下、项目数少于8个 | 共享表加表单工具,暂不引入平台 |
这张表里我最想强调的是最后一行。工具投入是四个取舍项里最容易做错的一个,因为它的决策往往不是由实际需求驱动,而是由"别人都在用"驱动。如果规则层还没建立,平台化只会让你更快地产生无法治理的数据。
十四、结语:本周可以做的三件事
这篇文章从一场90分钟的会讲起,最后想回到具体行动。计划版本治理不需要一次做完,但需要立刻开始。我给的建议是,这一周只做三件事。
第一件,定一个版本命名规则。不需要完美,只需要能排序、能检索、能看出状态。写下来,发给所有相关方,从下一个版本开始执行。
第二件,选一张变更申请与影响分析表。只选这一张,把"不变更的后果"这一字段加进去。下一周开始,所有变更都走这张表,哪怕先在线下跑。
第三件,开一次版本决策会。控制在60分钟,议程只讨论重大变更和下周期发布计划,会议结束必须有书面决议。这一次会议的作用不是解决多少问题,而是让组织看到"版本是需要被决策的对象"。
我的核心观点在开头已经说了,这里再重复一次,因为它值得被重复:计划版本管理的本质,是把组织内部的协调成本,从依赖个人能力的口头对齐,转化为可以被检查、被度量、被继承的规则和基线。PMO提升规划效率的真正杠杆,不在于催得更勤,而在于让"以哪一版为准"这个问题,不再需要每次开会回答。当这个问题消失了,那43%的时间才会真正回到规划本身。
常见问题解答(FAQ)
1. PMO推行计划版本管理制度,应该先定规则还是先上工具?
我们公司三个项目并行,销售、研发、交付各拿一版计划,开周会第一件事就是吵哪版算数。我刚接手PMO,第一反应是赶紧找个项目管理平台把计划都管起来,但又怕顺序搞反、白忙一场。
先规则,后流程,再模板,最后才是工具。我踩过的坑是:先采购了某项目管理平台,把三版计划一股脑搬进去,结果命名口径没统一,系统里照样并存三份“最新版”,混乱只是从本地文件夹搬到了线上。
具体做法分两步:第一,用两周做一次盘点,把当前所有在跑的计划版本按项目、时间、责任人列成一张清单,看清楚到底有几个口径;第二,只定最小规则,版本类型(规划版、基线版、执行版、预测版、归档版)、命名格式(项目代号-版本类型-日期-责任人)、基线批准人是谁。
判断依据很直接:随便问三个人“当前最新版是哪个”,如果答案不一致,问题就在规则层,换任何工具都救不了。工具只在规则稳定后做两件事:锁定唯一真源、留下变更痕迹。
2. 计划版本的命名和基线冻结,具体怎么定才不至于流于形式?
我们去年发过一版制度,写着版本命名要规范、基线要冻结,执行两个月就废了。没人说得清什么状态算冻结、谁能解冻、解冻要什么手续,最后又回到群里喊一嗓子改计划。我想知道有没有可判定的硬条件。
把抽象词全部换成可判定的条件。命名固定四段式,版本标识里必须含版本类型和日期,明令禁止出现“最终版”“最终版2”“最终版真的最终”这类词。
冻结要写清三项:冻结时点(比如评审通过后24小时内生效)、冻结范围(范围、里程碑、关键依赖,三项一起冻)、解冻条件(只有范围变更或关键资源调整才允许,且必须走变更单)。变更做分级审批:A级影响里程碑或预算,需项目集负责人加PMO审批;B级影响单模块交付日期,项目经理审批后向PMO报备;
C级只是文档措辞或责任人调整,责任人自行更新并在例会通报。分级的意义是让审批成本匹配风险,如果所有变更都塞进同一个审批口,一线一定会绕开流程。验证制度是否真的落地,只看两件事:例会上还有没有人问“这版是不是最新的”;变更单里C级占比是否超过六成,超过就说明阈值放得太松,需要重调。
3. PMO的计划版本模板到底该配几张表?每张表要哪些字段才有人愿意填?
我搜罗过几十个模板,版本登记表、变更单、里程碑表、风险登记册全都有,全铺开之后团队根本不填,填了也是敷衍。我想知道最小可用集合是哪几张,字段怎么设才能既管住事又不压垮人。
我实际推下来能跑通的最小集合是“三张表、两清单、一会”。三张表:版本主计划表,字段包括版本号、版本类型、基线日期、范围摘要、里程碑、责任人、状态、存放路径;变更申请与影响分析表,字段包括变更编号、提出人、变更内容、影响的范围与工期与成本与依赖、分级、审批人、结论、生效版本;
基线偏差对比表,字段包括基线里程碑、当前预测、偏差天数、偏差原因分类、应对措施、责任人。两清单:发布检查清单,覆盖计划完整性、依赖确认、资源确认、通知对象、发布渠道;归档清单,覆盖归档版本、归档时间、替代版本、查阅权限。
一会是版本决策会,固定每周同一时段、控制在30分钟,只看偏差和待批变更,不做进度汇报。字段设计的唯一原则是每列都得有人用,连续两个月没人看的列直接删。还有一条容易被忽略:所有表只能有一个真源,统一放在共享位置并锁定编辑权限,禁止本地另存。
我见过最典型的失败,就是变更表散出七个副本,最后没人知道以哪份为准。
4. PMO怎么证明计划版本管理真的提升了效率?90天该怎么排节奏?
领导问我搞这套制度有什么用,我答不上来,因为效率这个词太虚。我不想编一个提升30%的数字去糊弄,但也不知道该拿什么口径、什么节奏来汇报才站得住。
只用可采集的过程指标,不编造百分比。建议先跑五个:版本准时发布率(按计划日期发布的版本数除以应发布版本数)、变更审批周期中位数(从提交到出结论的工作小时数)、基线偏差率(偏差超过5个工作日的里程碑数除以里程碑总数)、重复变更率(同一事项30天内再次变更的比例)、评审一次通过率。
第一版基线不用回溯历史,从制度上线当月开始记,连续记满三个月再谈趋势,这样每个数字都能说清来源,被追问也不慌。90天节奏我通常这样排:第1至2周做诊断和版本盘点;第3至4周只出规则层三件事,版本类型、命名规范、变更分级;第5至6周做出三张表,挑1个项目试点;
第7至8周在试点项目跑完整一轮评审、发布、变更、归档;第9至12周复盘指标、修正阈值,再推到另外2至3个项目。一个关键判断:如果试点项目两个月内变更单填不满10张,说明模板太重或流程太长,先砍字段,再谈推广。
核心关键词
文章包含AI辅助创作:计划版本实操方法:PMO提升项目规划效率的制度设计方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296770
读者评论
%的时间花在对齐口径上这个数字很真实。我们团队也是三个版本各说各话,每周光确认哪版为准就要开两次会,读完才意识到这不是沟通问题,是缺冻结基线。
把版本从文件概念改成制度对象的说法很到位。我之前的做法就是拼命收计划、催提交,结果越催越忙,问题出在没搞清规则层和流程层的先后顺序。
变更分级这条我最有共鸣。我们之前所有变更都走同一套四级审批,结果一线把大变更拆成小变更绕审批,风险反而更不可控了。小额变更确实该有快通道。
雷达图里度量层得分最低这点很准。我们每年都在做模板和流程,但从没认真统计过版本相关工时,所以改进到底有没有效根本说不清,也没法向管理层要资源。
制度投入第3到5周才反超随时改这条提醒了我。我们项目周期普遍两三个月,之前觉得建规则太麻烦就一直拖着,现在看其实是在为后期埋返工成本。
