如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

很多项目实施进度计划表看起来一应俱全:有任务、有日期、有负责人,甚至还画了甘特图,但真正执行两周后,团队仍然会反复追问“现在做到哪一步了”“谁在等谁”“这个延期会不会影响上线”。问题通常不在表格工具,而在于计划从一开始就把日期当成了起点。制定一份真正能执行的项目实施进度计划表,应该先明确交付成果,再拆解任务、梳理依赖、估算资源,最后建立可持续更新的管理机制。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

我在参与项目启动、阶段复盘和延期分析时,发现一份有效的进度计划表至少要回答四个问题:项目最终交付什么?完成交付需要哪些具体工作?每项工作由谁负责、何时完成?某项任务发生变化后,会影响哪些后续节点?如果这四个问题无法在表格中快速找到答案,那么这张表更像一份“日期清单”,还不能称为实施计划。

一、先讲结论:完美的进度表不是排满日期,而是建立执行逻辑

1. 先定义交付成果,再安排开始和结束时间

项目计划最容易犯的错误,是项目负责人打开表格后先填写“5月1日开始、6月30日结束”,再把任务往日期中塞。这样的做法看似迅速,实际上把最关键的范围判断推迟了。只要交付物、验收标准或工作边界没有明确,后面的工期和资源配置就只能依赖猜测。

我更建议先写一句可验收的项目目标。例如,“完成企业官网改版并上线”仍然不够具体,因为它没有说明页面范围、内容迁移、兼容性测试和上线条件。更适合写成:“完成首页、产品页、案例页和联系页改版,迁移已确认内容,完成主流浏览器测试,并经业务负责人验收后正式上线。”

目标越接近可验收的交付物,计划表越容易拆解;目标越像口号,进度表越容易变成装饰。

2. 一项任务必须同时具备负责人、产出物和完成标准

“优化页面”“推进开发”“做好测试”这些任务名称都过于宽泛。它们无法说明具体要做什么,也无法判断什么时候算完成。实际执行中,最有用的任务通常具备三个条件:有一个主要负责人,有明确产出物,有清晰的结束条件。

模糊任务 可执行任务 可检查的完成标准
做好需求分析 整理官网改版需求清单 页面范围、功能需求和非功能需求均已记录
完成设计 输出首页和产品页高保真设计稿 设计稿经过业务负责人评审并完成一轮修改
推进开发 完成首页前端开发与接口联调 测试环境可访问,核心接口返回结果符合约定
做好测试 执行核心流程回归测试 高优先级缺陷关闭,测试报告已提交

3. 计划表应该同时保留“计划”和“实际”两套时间

只记录计划开始时间和计划结束时间,项目负责人很难判断计划偏差。建议至少保留计划开始、计划结束、实际开始、实际完成四个时间字段,再增加当前状态、延期原因和调整措施。这样既能追踪当前进度,也能在项目结束后分析估算偏差。

如果团队担心字段太多,可以先使用精简版本;但“交付物、负责人、前置任务、计划时间、实际时间、状态”这几个字段不建议删除。它们分别对应结果、责任、逻辑、基线、事实和判断,是进度表最小的可管理单元。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

二、背景和真实场景:为什么“有计划”仍然会延期

1. 计划表看起来完整,但任务颗粒度不够

以一次企业官网改版为例,团队可能在表格中写下“需求分析3天、UI设计5天、前端开发10天、测试3天”。从管理视角看,这张表很简洁;从执行视角看,它隐藏了大量无法追踪的工作:需求收集、竞品分析、需求评审、页面结构设计、视觉稿确认、内容准备、接口联调、缺陷修复和上线审批都没有单独体现。

一旦“UI设计5天”结束时业务方提出页面结构变化,负责人无法判断这是正常修改,还是范围发生了变化;开发人员也无法说明设计确认推迟了几天会如何影响上线。表格的简洁,最终变成了项目风险的隐形化。

2. 工期数字往往来自经验直觉,而不是估算过程

项目负责人常常会问执行人员:“这个任务大概几天能完成?”对方回答“3天左右”,于是表格中就出现了3天。问题是,这个3天可能只包含实际制作时间,并没有考虑等待资料、审批、环境准备、接口依赖、返工和并行任务冲突。

我在复盘这类计划时,通常会把“工作时间”和“日历时间”分开。开发人员可能需要投入24小时,但由于同时支持其他项目、等待接口或等待审批,日历上可能需要6个工作日。两者混用,是进度计划失真的重要原因。

3. 计划忽略了组织中的等待时间

项目延期不一定由执行效率低造成。很多延误来自等待:等待客户确认、等待法务审核、等待环境开通、等待供应商交付,或者等待同一位关键人员完成另一个任务。若计划表只写生产任务,不写审批和等待节点,项目负责人会误以为所有时间都可以直接压缩。

在中大型企业中,这个问题尤其明显。一个看似只需要两天的需求变更,可能要经历业务确认、技术评估、合规审核和版本排期。计划表如果不把这些节点显性化,团队就会在最后阶段突然发现“开发没问题,但上线不了”。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

三、先拆解常见误区,再决定表格怎么做

1. 误区一:任务拆得越细越专业

任务并不是越细越好。把一个两小时的操作拆成十个步骤,可能会让表格看起来非常精确,却增加维护成本。任务颗粒度应以“能否独立分配、能否独立估算、能否独立验收”为判断标准。

例如,“完成首页视觉设计”可以拆成页面结构、视觉稿、评审修改和最终确认;但没有必要把“调整按钮颜色”“检查标题间距”都做成独立任务,除非这些工作由不同人员承担,或者它们是关键质量控制点。

2. 误区二:把部门当成负责人

“产品部”“技术部”“项目组”都不是具体负责人。部门可以承担资源责任,却无法替代个人对任务结果的跟进。建议在表格中分开记录负责人、协作人和审批人。

角色 填写方式 管理意义
负责人 具体人员或明确岗位 对任务结果和进度负责
协作人 参与执行的人员或团队 说明完成任务所需的配合资源
审批人 业务、合规或管理责任人 明确谁拥有确认和放行权

3. 误区三:所有任务都从项目开始日启动

为了让甘特图看起来连续,有些人会把所有任务都从第一天开始排。这样的图形很热闹,却没有反映真实依赖。设计尚未确认就安排开发,测试环境尚未准备就安排联调,验收标准尚未确定就安排最终验收,都会造成“计划时间存在、执行条件不存在”的问题。

任务日期应该由三个因素共同决定:前置任务何时完成、负责人何时可用、交付结果何时具备。任何一个条件不满足,开始日期就不应被视为真实可执行日期。

4. 误区四:给每项任务随意增加缓冲

缓冲不是把所有任务都多加两天,也不是为了掩盖估算不确定性。缓冲应当与具体风险对应,例如外部审批周期不稳定、接口文档可能变化、供应商交付时间不确定等。

如果每项任务都单独加大量缓冲,计划会被人为拉长;如果完全没有缓冲,任何小波动都会传导到最终上线。更稳妥的方式,是把确定性较高的任务按正常工期安排,把风险集中、影响范围较大的阶段设置阶段缓冲或项目缓冲。

5. 误区五:延期后只修改结束日期

任务延期并不意味着简单地把结束日期向后拖动。延期发生后,至少需要重新检查三个问题:后续任务是否依赖它?是否占用关键路径?最终交付日期是否必须保持不变?如果不做这一步,表格里的日期会不断被修改,却无法解释项目为什么越来越晚。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

四、制定项目实施进度计划表的五个关键步骤

1. 明确交付成果、边界和验收条件

第一步不是创建甘特图,而是制作一张“范围确认卡”。它可以很简单,但必须回答项目结束时交付什么、哪些内容不在本次范围内、什么条件下算完成。

项目要素 官网改版案例
最终目标 完成新版官网建设并正式上线
核心交付物 页面设计稿、前端页面、内容配置、测试报告、上线版本
本期不包含 移动端App、新增会员系统、海外站点建设
验收条件 核心页面可访问、主要流程测试通过、业务负责人书面确认
硬约束 必须在市场活动开始前完成上线,且不新增开发人员

范围确认还要特别关注“默认包含”的内容。很多项目延期并不是因为任务没有完成,而是项目进行到一半后,相关方不断补充“既然都改版了,顺便把这个也做了”。对于这类请求,应在计划表中增加变更记录,而不是直接把新工作塞进原有任务。

2. 用WBS把目标拆成工作包和可执行任务

WBS可以理解为从最终成果向下拆解的工作结构。我的做法通常是先按项目阶段拆,再按交付物拆,最后拆到可分配的任务。官网改版项目可以分为需求、设计、内容、开发、测试和上线六个阶段。

编号 阶段 任务 交付物 负责人
1.1 需求 收集业务部门页面需求 需求清单 产品经理
1.2 需求 完成需求评审 评审结论和确认记录 产品经理
2.1 设计 输出页面结构和交互方案 页面结构图 交互设计师
2.2 设计 完成高保真视觉稿 设计稿 视觉设计师
3.1 内容 整理并确认页面文案 内容定稿包 内容负责人
4.1 开发 完成前端页面开发 测试版本 前端负责人
4.2 开发 完成接口联调 联调记录 开发负责人
5.1 测试 执行功能和兼容性测试 测试报告 测试负责人
6.1 上线 完成业务验收和发布 上线版本 项目负责人

拆解时不要追求任务数量,而要追求责任和产出的清晰度。一个任务如果需要多个完全不同的角色分别执行,通常应该继续拆分;如果拆分后所有任务都由同一个人连续完成,且没有独立交付物,则可能拆得过细。

3. 梳理依赖关系,区分先后和并行

任务依赖关系决定了项目的真实顺序。最常见的先后关系是“需求评审通过后才能开始设计”“设计稿确认后才能进入开发”“开发版本完成后才能执行系统测试”。但也有一些工作可以并行,例如内容撰写可以在页面结构确定后,与视觉设计同步进行。

任务 前置任务 关系类型 排期判断
页面结构设计 需求评审通过 完成后开始 不能早于需求确认结束日
页面内容整理 核心页面范围确定 部分并行 可与视觉设计同时进行
前端开发 设计稿确认 完成后开始 需要锁定主要页面结构
接口联调 前端基础页面和接口可用 条件依赖 应预留环境和数据准备时间
业务验收 测试报告和缺陷修复 完成后开始 不能用“测试开始”代替“测试通过”

关键路径不一定是任务最多的那条路径,而是决定项目最早完成时间的任务链。假设需求确认3天、设计5天、开发10天、测试3天、上线1天,这条链路至少需要22个工作日;内容整理虽然也很重要,但如果它有2天浮动空间,就不一定属于关键路径。

识别关键路径后,项目负责人应把更多关注放在关键节点上,而不是平均分配注意力。非关键任务可以调整并行顺序,但关键路径上的任务一旦延期,就要立即评估对最终日期的影响。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

4. 估算工期、分配资源并设置合理缓冲

工期估算至少应结合历史数据、执行人员判断和任务不确定性。对于重复性较高的工作,可以参考过去同类任务的实际完成时间;对于新技术、新供应商或需求不稳定的工作,则应采用区间估算,而不是只给出一个看似精确的数字。

三点估算适合用来处理不确定性较高的任务。假设接口联调最乐观需要2天,最可能需要4天,最悲观需要7天,使用常见的PERT加权方式计算:

预计工期=(最乐观时间+4×最可能时间+最悲观时间)÷6

代入数据后,预计工期约为4.17天。这个结果不是承诺,也不是替代专业判断的公式,而是帮助团队把“最顺利情况”和“最糟糕情况”纳入讨论。

资源分配时,还要检查同一人员是否在同一时间承担多个任务。如果一名技术负责人同时负责接口评审、开发指导和上线审批,表格上可能显示这些任务能够并行,现实中却会互相争夺时间。

资源约束 表面排期 真实风险 处理方式
同一开发人员同时负责两条关键任务 两个任务可并行 实际只能交替处理,工期被拉长 调整顺序或增加协作资源
业务负责人每周只有固定评审时段 评审任务安排在完成后立即进行 等待下一个评审窗口 在计划中写明评审日期
测试环境尚未准备 开发完成后立即测试 测试启动条件不具备 将环境准备列为前置任务
外部供应商交付时间不稳定 按承诺日期排期 供应商延迟影响关键路径 设置交付检查点和替代方案

5. 形成进度表,并建立更新和变更机制

完成前四步后,才进入表格制作。常用字段包括任务编号、阶段、任务名称、交付物、负责人、协作人、前置任务、计划开始、计划结束、实际开始、实际完成、状态、风险和备注。

任务编号 任务名称 负责人 前置任务 计划开始 计划结束 完成标准 状态
1.1 需求清单整理 产品经理 5月6日 5月7日 需求清单完成并发起评审 已完成
1.2 需求评审 产品经理 1.1 5月8日 5月8日 评审结论确认 已完成
2.1 视觉设计 视觉设计师 1.2 5月9日 5月15日 高保真设计稿通过确认 进行中
3.1 前端开发 前端负责人 2.1 5月16日 5月29日 测试版本部署完成 未开始
4.1 验收上线 项目负责人 3.1 6月3日 6月4日 验收通过并完成发布 未开始

工具选择应服从项目复杂度。小型项目用Excel或在线表格即可;当任务超过几十项、依赖关系复杂、多人同时更新时,甘特图工具更适合展示时间关系;当组织需要权限、提醒、审批、版本迁移、私有化部署或跨团队协作时,可以考虑某项目管理平台。

以PingCode为例,它更适合中大型企业及100人以上组织,用于统一管理需求、任务、迭代、缺陷和项目进度。对于已经使用Jira的团队,是否选择迁移,不能只看功能清单,还应重点评估历史数据迁移、工作流映射、权限模型、接口兼容和用户培训成本。PingCode支持私有化部署,也支持Jira平滑迁移,在国产化替代和数据管理要求较高的组织中,可以作为候选方案进行验证。

不过,工具无法替代任务拆解。即使使用功能完善的系统,如果任务名称仍然是“推进项目”“跟进开发”,负责人仍然无法通过系统判断下一步动作。先把计划逻辑做对,再用工具提高透明度和协作效率。

更新机制上,小型项目可以每周更新一次;节奏快、风险高的项目可以每日更新关键任务;阶段性建设项目则适合在里程碑完成后进行集中调整。无论采用哪种频率,都建议保留原始基准计划,避免每次延期后直接覆盖历史数据。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

五、专业判断:如何判断一张进度计划表是否真的可执行

1. 看任务是否能被“验收”,而不是看任务数量

我在检查进度表时,通常会随机抽取五项任务,逐项追问:“如果今天说完成了,我需要看什么证据?”如果回答只能是“负责人说做完了”或“相关人员已经处理”,说明完成标准还不够清晰。

不同类型任务的完成证据不同。设计任务可能是确认后的设计稿,开发任务可能是测试环境版本,测试任务可能是报告和缺陷关闭记录,采购任务可能是合同、到货单或验收记录。完成标准不必复杂,但必须能让项目成员和管理者形成一致判断。

2. 看负责人是否真正拥有完成任务的条件

把任务交给某个人,不等于这个人拥有完成任务的权限和资源。如果负责人需要等待另一个部门提供资料,或者必须经过某位管理者审批,那么进度表应把这些前置条件写出来。

例如,“完成数据迁移”不能只安排给技术人员,因为数据口径确认可能由业务部门负责,权限开通可能由基础设施团队负责,最终核对还需要财务或运营人员参与。任务责任应与实际决策链匹配,否则延期时很容易出现责任互相推诿。

3. 看计划是否区分关键路径和普通任务

所有任务都标记为“紧急”,等于没有优先级。计划表应标记关键里程碑、关键路径和具有浮动时间的任务。这样当资源不足时,团队才能知道哪些任务必须优先保障,哪些任务可以延后或并行处理。

判断维度 关键路径任务 非关键路径任务
延期影响 通常直接影响最终交付日期 可能在浮动时间内消化
资源优先级 优先保障关键人员和环境 可以根据资源情况调整
更新频率 建议高频跟踪 按周或阶段检查即可
风险处理 需要准备替代方案 重点记录影响边界

4. 看计划是否允许变更,但不纵容无记录变更

项目不可能完全没有变化。真正成熟的计划不是拒绝变更,而是让每一次变更都留下原因、影响和决策记录。新增任务、删除任务、调整日期、替换负责人,都应该说明变更发生了什么,是否影响预算、范围和交付日期。

如果一项需求变更增加了三天工作量,项目负责人需要选择:延后上线、压缩其他任务、增加资源,或者减少原有范围。没有取舍的变更管理,最后通常会表现为团队加班和质量下降。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

六、完整案例:用一张表排出企业官网改版项目

1. 项目背景和约束条件

下面以一个企业官网改版项目作为示例。项目目标是优化品牌展示和线索提交流程,计划在市场活动开始前上线。项目团队包括产品经理1人、设计师1人、前端开发2人、后端开发1人、测试人员1人和业务确认人2名。

项目有三个硬约束:第一,市场活动日期不能调整;第二,无法临时增加开发人员;第三,业务方每周只有固定的评审时间。基于这些条件,项目不能只按工作量排期,还必须把评审窗口、内容准备和发布风险纳入日历。

2. 任务、依赖和工期安排

阶段 任务 前置任务 负责人 工期 计划日期 里程碑
需求 收集业务需求并确认页面范围 产品经理 3天 5月6日,5月8日 需求范围确认
设计 完成页面结构和视觉稿 需求范围确认 设计师 5天 5月9日,5月15日 设计稿确认
内容 整理产品文案和案例资料 页面范围确定 内容负责人 4天 5月9日,5月14日 内容定稿
开发 前端页面和后台配置开发 设计稿确认、内容定稿 开发负责人 10天 5月16日,5月29日 测试版本交付
测试 功能、兼容性和表单流程测试 测试版本交付 测试负责人 4天 5月30日,6月4日 测试通过
验收 业务验收和问题修复 测试报告 项目负责人 3天 6月5日,6月7日 验收通过
上线 发布、监控和回滚准备 业务验收 技术负责人 1天 6月10日 正式上线

这个案例有一个容易被忽视的细节:内容整理与设计阶段部分并行,但开发必须同时等待设计稿和内容定稿。也就是说,内容任务虽然不是全部关键路径,却可能因为迟迟没有定稿而阻塞开发。它应当被标记为“非完全关键、但具备阻塞风险”的任务。

3. 如果需求评审延期两天,应该怎么处理

假设需求评审从5月8日推迟到5月10日,项目负责人不能只把设计结束日期向后移动。首先要确认设计师5月9日和5月10日是否有其他安排;其次要判断内容整理是否仍可根据已确认页面范围继续推进;最后要计算设计、开发、测试和上线之间是否还有可压缩空间。

如果设计师可以通过增加每日投入把设计阶段从5天压缩到4天,开发阶段有一项低优先级页面可以移到第二期,那么项目可能仍然能够保持原上线日期。如果没有任何可调整空间,就必须向相关方明确提出“上线延期两天”或“缩减本期范围”的选择,而不是让团队默默承担。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

七、不同项目规模下的行动建议

1. 小型项目:重点是清晰,不要过度工具化

如果项目周期少于一个月,参与人员不超过十人,任务数量在三十项以内,可以使用在线表格管理。重点是写清交付物、负责人、前置任务和状态,不必一开始就建立复杂的权限、审批和自动化流程。

  • 用一张表维护任务和日期。
  • 每周召开一次进度检查会。
  • 用“未开始、进行中、已完成、阻塞、延期”区分状态。
  • 对延期任务增加原因和下一步动作。
  • 把关键验收节点单独标记为里程碑。

小型项目最大的风险不是工具不够强,而是负责人没有及时更新,或者团队成员对“完成”的理解不一致。与其花大量时间设计表格颜色,不如先花半小时确认每个任务的完成标准。

2. 中型项目:重点是依赖、资源和跨团队协作

当项目涉及多个部门、任务超过几十项,或者存在较多并行工作时,单纯依赖人工维护表格会变得困难。此时需要使用甘特图或某项目管理工具,把任务依赖、负责人负载和里程碑集中呈现。

中型项目建议增加三个管理动作:每周更新关键路径,每周检查负责人是否存在时间冲突,每次需求变更都进行影响评估。如果项目负责人只在例会上问“有没有问题”,通常无法提前发现风险;应当直接查看延期任务、阻塞任务和即将到期但尚未开始的任务。

3. 中大型项目:重点是治理机制和数据可信度

中大型项目通常不只是任务更多,还会涉及多个项目组、不同权限、复杂审批、跨系统数据和长期版本管理。此时,进度计划表需要与需求、缺陷、风险、变更和交付记录关联,否则管理层看到的可能只是人工填报的状态。

对于100人以上组织,选型时应重点验证以下能力:

  • 是否支持多项目和跨团队协作。
  • 是否可以配置不同角色的查看、编辑和审批权限。
  • 是否能够保留计划基线和历史变更记录。
  • 是否支持私有化部署以及企业内部数据管理要求。
  • 是否能与现有研发、工单、代码或文档系统集成。
  • 如果从Jira迁移,是否可以平滑迁移项目、工作流、字段和历史数据。

PingCode主要面向中大型企业及100人以上组织,适合把研发需求、任务、缺陷、迭代和项目进度放在同一套管理体系中。它支持私有化部署,也支持Jira平滑迁移。对于关注国产替代、数据边界和内部部署的企业,可以先用一个真实项目做迁移验证,再决定是否扩大范围。

我不建议企业仅凭产品演示就做采购决定。更可靠的验证方式是准备一组真实数据,包括二十项以上任务、三种角色、两条审批流、一个延期任务和一次需求变更,观察系统能否还原实际流程。只有能处理真实复杂度的工具,才值得进入正式选型。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

八、不同情况下的取舍:日期、范围、资源和质量不能同时无限扩张

1. 截止日期固定时,优先调整范围和资源

如果上线日期由市场活动、合同条款或监管窗口决定,日期通常没有太大弹性。这时不能要求团队在不增加资源的情况下完成所有新增需求,应优先锁定核心交付物,把低优先级功能拆到第二阶段。

可调整对象 适合的处理方式 不建议的做法
范围 保留核心流程,延后低优先级功能 所有需求都保留,再要求团队加班
资源 增加短期协作人员或调整关键岗位投入 让同一人员承担更多并行任务
流程 提前准备评审材料,缩短等待时间 跳过必要的验收和风险检查
质量 明确质量底线,区分高低优先级缺陷 为了日期直接取消核心测试

2. 范围固定时,优先保护质量和关键路径

有些项目的交付范围已经写入合同或产品规格,不能随意减少。这时应重新评估资源和日期,不要把压力全部转移给执行人员。可以增加开发或测试资源,也可以调整非关键任务的并行关系,但不建议通过取消测试、压缩验收和跳过数据核对来换取表面上的准时。

尤其是涉及财务、医疗、工业控制和核心业务系统的项目,质量缺陷的后续成本往往高于延期成本。进度计划应明确哪些质量检查是不可压缩的,哪些优化工作可以在上线后继续完成。

3. 资源固定时,优先调整范围和交付节奏

如果人员数量和预算都不能增加,最现实的方式是拆分版本。先交付能够产生主要业务价值的最小范围,再根据反馈安排第二期。版本拆分要有独立的验收标准,不能只是把未完成任务从本期日期后移。

例如官网改版可以先上线首页、产品页和核心表单,复杂的内容搜索、个性化推荐和多语言版本后续建设。这样做的前提是第一期架构能够支持后续扩展,否则短期节省的时间可能转化为长期重构成本。

4. 需求高度不确定时,优先采用滚动式计划

对于探索性产品、创新活动或尚未验证的业务流程,不适合一次性把三个月的任务排到每天。可以采用两层计划:未来一到两周排到具体任务和负责人,后续阶段只保留里程碑、目标和关键依赖。

滚动式计划不是没有长期目标,而是承认远期信息不完整。随着需求、资源和风险逐渐明确,再把后续阶段滚动细化。这样可以减少反复修改整张表的成本,也能避免团队把不确定的远期日期误认为承诺。

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

九、发布前检查和延期后的处理方法

1. 进度计划表发布前自查清单

在把计划发给团队前,我通常会做一次“反向检查”,不从第一项任务开始看,而是从最终交付日期倒推。这样更容易发现验收、发布、数据迁移和回滚准备是否被遗漏。

  • 最终交付物是否可以被具体验收。
  • 项目范围外的内容是否已经明确列出。
  • 每项任务是否只有一个主要负责人。
  • 每项任务是否有明确的产出物和完成标准。
  • 前置任务是否已经完成或被正式纳入计划。
  • 审批、评审、环境准备和等待时间是否被单独列出。
  • 同一负责人是否存在时间冲突。
  • 关键路径和里程碑是否已经标记。
  • 高风险任务是否有缓冲或替代方案。
  • 是否同时记录计划时间、实际时间和延期原因。
  • 是否明确计划更新频率和变更审批人。
  • 是否保留了基准计划,便于项目结束后复盘。

2. 发生延期时,按四步处理

  1. 确认事实。明确任务原计划完成时间、实际完成情况、剩余工作量和延期原因,不要只记录“进度落后”。
  2. 判断传播范围。检查哪些后续任务直接依赖该任务,是否影响关键路径和里程碑。
  3. 提出可选方案。至少给出延后日期、增加资源、调整顺序或削减范围中的两种方案。
  4. 更新计划并留下记录。同时保留原计划和调整后计划,写清决策人、变更原因和新的检查节点。

延期分析最好使用“任务延期几天、项目延期几天”两个口径。某项任务延期三天,不一定导致项目延期三天;如果它有两天浮动,或者后续任务可以并行,最终影响可能只有一天。反过来,一项只延期一天的关键路径任务,也可能直接推迟最终上线。

3. 会议上不要只问“有没有问题”

进度会议应围绕可验证的信息展开。比起泛泛地问“项目进展怎么样”,更有效的问题是:“本周计划完成的交付物是什么?”“当前有哪些阻塞条件?”“哪个任务一旦延期会影响里程碑?”“需要谁在什么日期前做出决策?”

低效提问 可执行提问 对应的计划字段
项目还顺利吗? 本周计划交付物是否已提交? 交付物、状态
开发有没有问题? 当前阻塞开发的前置条件是什么? 前置任务、风险
能不能按时完成? 关键路径上最晚允许延期几天? 关键路径、浮动时间
客户什么时候确认? 客户确认需要哪份材料,确认窗口是哪一天? 审批人、计划日期

如何制定完美的项目实施进度计划表?5个关键步骤助你事半功倍

十、最后的独特判断:好计划不是预测未来,而是降低意外的代价

1. 不要追求“完美预测”,要追求“快速纠偏”

项目计划不可能把未来所有变化都预测准确。真正有价值的进度表,是在变化发生后能够迅速回答:变化来自哪里、影响哪些任务、需要谁决策、有哪些替代方案。

因此,一份计划表的成熟度,不应只看它在项目启动时是否漂亮,还要看项目执行到一半时,团队能否通过它解释偏差。计划不是一次性文档,而是项目运行过程中的共同事实。

2. 最重要的字段往往不是日期,而是完成标准和前置条件

日期字段告诉我们“什么时候做”,完成标准告诉我们“做到什么程度”,前置条件告诉我们“为什么现在能做”。三者缺一不可。没有完成标准,任务容易被提前关闭;没有前置条件,任务容易被盲目启动;没有日期,任务又无法形成执行节奏。

3. 今天就可以开始的行动

如果你现在手里已经有一张项目进度表,可以先不要急着换工具,按下面的顺序做一次快速改造:

  1. 删除“推进、跟进、优化、做好”等无法验收的任务名称。
  2. 为每项任务补充具体交付物和完成标准。
  3. 把负责人从部门名称改为具体角色或个人。
  4. 补充前置任务,标出可以并行和必须等待的工作。
  5. 增加实际完成时间、延期原因和变更记录。
  6. 从最终交付日期倒推,检查验收、审批、上线和缓冲是否完整。
  7. 安排一次与执行人员、审批人和关键协作方的计划评审。

我的最终建议是:先用一张简单但逻辑完整的表格跑通一个项目周期,再决定是否需要甘特图或某项目管理平台。项目实施进度计划表的核心竞争力,从来不是视觉效果,而是它能否让团队在同一时间看到同一组事实,并据此做出下一步决定。

当项目目标清楚、任务可以验收、依赖关系透明、工期有估算依据、负责人拥有真实资源,进度表才会从“汇报材料”变成“执行系统”。下一步,可以选择一个正在启动的项目,按照本文五步重新建立基准计划,并在第一次周会后检查:哪些日期是承诺,哪些日期只是估计,哪些任务一旦变化会真正影响最终交付。

常见问题解答(FAQ)

1. 项目实施进度计划表的第一步是什么?为什么不能一开始就填写日期?

我以前负责过一次企业官网改版,项目启动会上大家很快列出了十几个任务,并把上线日期倒推到每一项工作上。结果执行两周后才发现,团队对“上线完成”的理解并不一致:有人认为开发完成就算结束,有人认为还要包含验收、内容录入和数据监测。

我想知道,制定项目实施进度计划表时,应该先明确哪些内容,才能避免后续反复改表?

第一步不是填写日期,而是先定义项目交付成果、完成标准和范围边界。日期只是计划的结果,不是计划的起点。如果交付物没有定义清楚,后面的任务拆解、工期估算和验收节点都会建立在不同的理解上。我在官网改版项目中采用过一张“范围确认卡”,只保留五个字段:项目目标、最终交付物、不包含内容、验收标准和硬性截止日期。

例如,最终交付物不能只写“完成官网改版”,而应写成“完成首页、产品页、案例页和联系我们页面的开发,上线前通过兼容性测试,并由业务负责人确认内容无误”。

项目要素模糊写法可执行写法 交付物完成官网改版完成4类核心页面并发布正式版本 完成标准开发完成功能测试通过、内容确认、上线检查完成 范围边界后续再看本期不包含移动端App和会员系统 我的判断是,范围确认至少要经过项目负责人、实际执行人和最终验收人三方确认。

只让项目经理单独填写,通常会漏掉审批、测试和内容准备等隐性工作。正式排期前,先问清楚“项目结束时,别人能看到什么、验收什么、哪些事情明确不做”,比急着画甘特图更重要。

2. WBS任务拆解到什么程度才算合适?是不是拆得越细越好?

我曾经把一个产品上线项目拆成了近百条任务,表格看起来非常专业,但团队每周更新一次就要花两个小时,很多任务的状态仍然只能凭感觉填写。后来我发现,有些任务虽然很细,却没有独立交付物,也没有独立负责人。项目实施进度计划表到底应该拆到什么颗粒度?

任务不是拆得越细越好,而是要拆到“可以分配、可以估算、可以验收”的程度。一个合适的任务通常具备一个主要负责人、一个明确产出物、清晰的开始和结束条件,以及相对稳定的工期。实际工作中,我通常使用“项目目标,阶段,工作包,具体任务”四层结构。

例如“企业官网改版”可以先拆成需求、设计、开发、测试和上线五个阶段,再把设计阶段拆成页面结构设计、视觉稿制作、设计评审和修改确认。这样既能看清阶段进展,也不会把每个动作都拆成一行。

任务写法问题改进方式 做好页面设计没有明确产出物完成首页和产品页高保真设计稿 优化系统范围过大,无法估时完成登录接口改造并通过接口测试 召开会议会议本身不等于成果完成需求评审并输出确认版需求文档 我还会用一个简单标准判断是否需要继续拆分:如果一个任务持续超过10个工作日,或者涉及多个负责人、多个交付物,通常值得再拆;

如果拆分后每项只需要几小时,且没有独立检查节点,就可能过细。过度拆解会让团队把精力耗在维护表格上,而不是推进项目。

3. 如何估算项目任务工期,才能让进度计划表不靠拍脑袋?

我负责过一次接口联调,最初根据开发人员的乐观判断填了2天,实际用了6天,原因不是编码慢,而是等待第三方确认、测试环境不稳定和返工占用了时间。之后我开始把等待、审批和修复都纳入工期。除了参考历史项目,还有哪些更可靠的估算方法?

工期估算不能只问“这项工作做几天”,还要问“实际执行中会等待什么、谁会被占用、出错后如何修复”。项目表中最容易被低估的,往往不是纯工作时间,而是审批、环境准备、沟通和返工时间。对于重复性较高的任务,我优先参考过去类似项目的实际数据;

对于不确定性较高的任务,可以让实际执行人提供最乐观、最可能和最悲观三种估计。以接口联调为例,如果三个数值分别是2天、4天和7天,使用常见的PERT加权公式计算为:(2+4×4+7)÷6,约等于4.17天。

估算方式适合场景主要风险 历史类比流程相似、数据较完整项目条件并不真正相似 专家判断新任务或专业性较强的工作容易受到乐观偏差影响 三点估算风险和不确定性较高的任务输入值本身仍需有依据 参数估算工作量可量化的任务参数质量决定结果 我建议把计划工期和缓冲区分开记录。

比如开发任务预计4天,因第三方接口存在不确定性,额外预留1天风险缓冲,而不是直接把任务写成5天。这样项目延期时,团队能判断是正常消耗缓冲,还是实际工作量超出预估,也方便后续复盘。

4. 项目实施进度计划表发生延期后应该怎么调整?直接修改结束日期可以吗?

我以前遇到过一个设计评审延期3天的项目,项目经理直接把后面所有任务的日期顺延,表格很快变得“整齐”,但上线日期并没有变化,最后测试时间被压缩了一半。现在我想知道,延期后应该检查哪些影响,怎样区分普通延误和会影响项目交付的延误?

延期后不能只修改结束日期,至少要重新检查前置关系、负责人资源、关键路径和最终交付日期。一个任务晚了3天,并不一定导致项目晚3天;如果后续有可并行任务或可用缓冲,影响可能被吸收。但如果延期发生在关键路径上,项目总工期通常会受到直接影响。

我处理延期时,会先在表格中保留原计划,再增加当前计划、实际完成时间、延期原因、影响任务和修正措施。原计划用于复盘,当前计划用于执行,不能为了让表格看起来正常而覆盖基准日期。检查项需要回答的问题处理动作 前置关系后续任务是否必须等待该任务完成?

确认能否并行或调整顺序 资源冲突延期是否占用下一阶段负责人?重新分配人员或调整任务 关键路径是否影响最终上线链路?优先保护关键节点 验收时间是否压缩了测试和修复时间?不能随意削减质量检查 小型项目可以每周更新一次,研发或活动类项目在关键阶段则可能需要每天确认状态。

我的经验是,状态字段至少应区分“未开始、进行中、已完成、阻塞、延期”,并要求延期任务写明原因和下一步动作。真正有用的进度表不是把延期隐藏掉,而是尽早说明延期会影响什么、由谁处理、什么时候重新确认。

核心关键词

读者评论

戴梦琪

文章把进度计划从“填日期”转向“管交付”,尤其强调负责人、产出物和完成标准,比较贴近实际项目管理。

陶思源

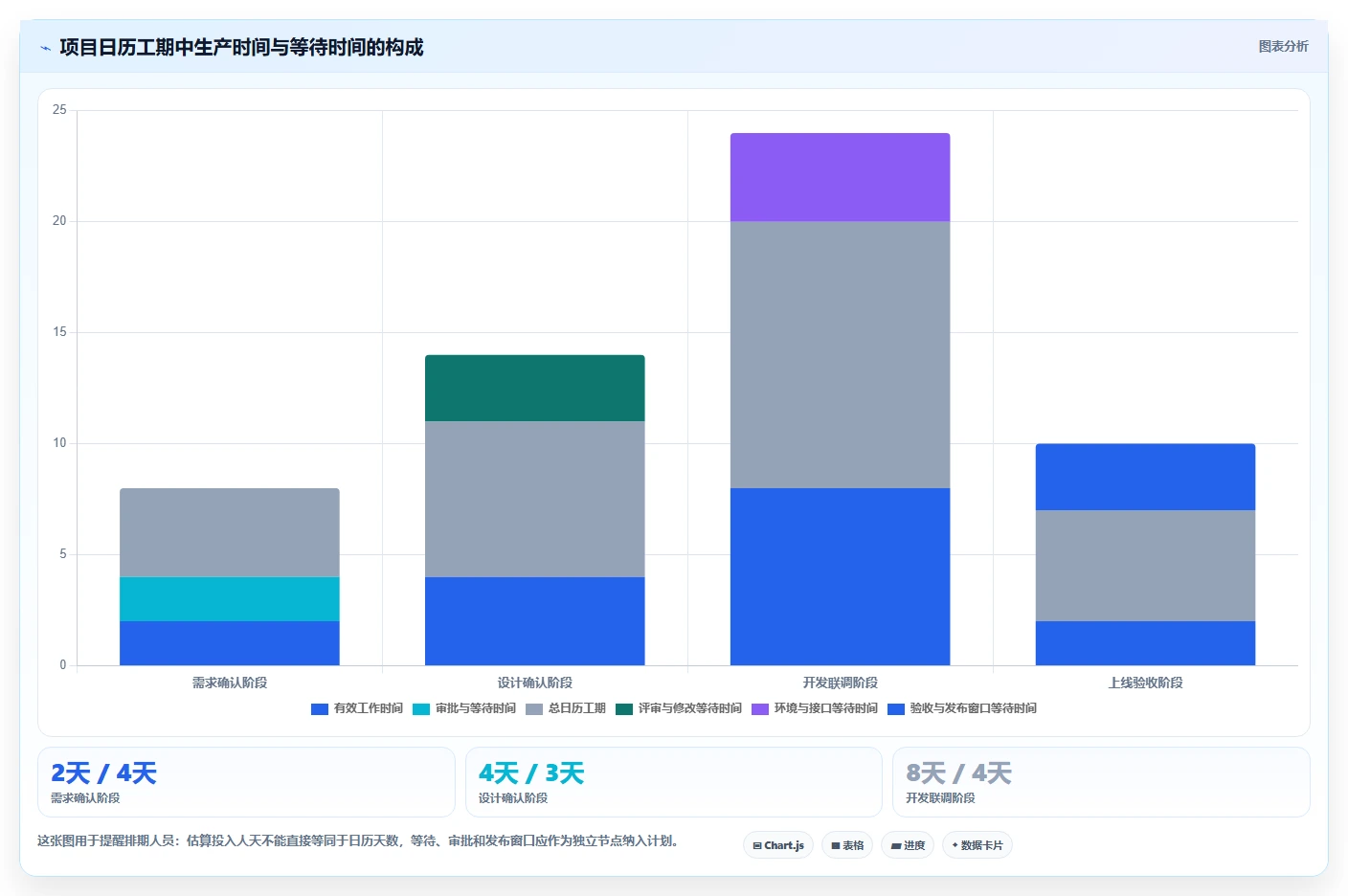

将工作时间与日历时间区分开很有参考价值,很多延期确实不是任务本身耗时,而是受到审批、接口和资源等待影响。

严清越

WBS拆解和依赖关系部分较实用,不过不同项目的任务颗粒度差异较大,落地时仍需结合团队规模和管理成本调整。

姜清越

计划同时记录计划时间与实际时间,便于复盘偏差和识别关键路径;如果能配合固定更新频率,执行效果会更稳定。

杨一凡

文中的数据和图表属于情景模拟,适合作为管理思路说明,实际使用时不宜直接当作行业统计结论。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29655
