项目延期、预算超支、测试返工,很多时候并不是团队不够努力,而是项目绩效管理只在结项时打分,没有在执行过程中帮助团队识别偏差。揭秘项目绩效管理作用,真正要看的不是“谁最忙”或“任务完成了多少”,而是目标是否清晰、过程是否可控、资源是否匹配、风险是否提前暴露,以及最终交付是否产生了预期价值。
一、先讲核心结论:项目绩效管理不是打分,而是交付纠偏系统
1. 项目绩效管理究竟管理什么
我对项目绩效管理的理解很明确:它不是把员工绩效考核表搬到项目里,而是围绕项目目标,持续观察进度、成本、质量、风险、资源和协作状态,并在偏差扩大前采取调整动作。
换句话说,绩效管理的核心对象不是“人有没有足够忙”,而是“项目是否正在按照正确的路径,稳定地产生可验收成果”。一个成员每天加班到深夜,却因为需求理解错误导致大面积返工,不能被简单定义为高绩效。
项目绩效管理至少包含六个动作:
- 把项目目标转化为可验收的结果;
- 把结果拆解为关键里程碑和责任边界;
- 用少量关键指标跟踪项目状态;
- 识别计划与实际之间的偏差;
- 通过资源、优先级或方案调整完成纠偏;
- 在项目结束后复盘目标、机制和指标是否合理。
如果绩效数据不能帮助项目经理做出一个具体决策,它就很可能只是报表,而不是管理工具。例如,“本周完成任务 86%”本身没有太大价值,真正有价值的问题是:剩余任务是否位于关键路径?延期是因为资源不足、需求变更,还是任务拆分不合理?需要谁在什么时候做出调整?
2. 五大作用之间存在因果关系
项目绩效管理的五大作用并不是五个互不相关的优点。它们更像一条管理链路:先统一目标,再改善执行效率;效率稳定后,才能更准确地判断资源是否合理;资源和进度数据又会成为风险预警信号;最终,跨部门协作和交付质量决定项目是否真正成功。
| 关键作用 | 主要解决的问题 | 建议关注的指标 | 对应管理动作 |
|---|---|---|---|
| 统一项目目标 | 方向不一致、成果标准模糊 | 里程碑完成率、验收通过率 | 明确目标、范围、交付物和责任人 |
| 提升执行效率 | 任务拖延、问题积压、反复沟通 | 逾期率、问题关闭时长 | 固定周期检查并处理偏差 |
| 优化资源与成本 | 人力错配、预算超支、瓶颈集中 | 预算偏差率、关键岗位负荷 | 调整优先级、人员和预算 |
| 控制风险与质量 | 返工、缺陷、范围失控 | 缺陷关闭率、返工率、变更频率 | 建立预警、升级和质量门禁 |
| 改善协作并保障交付 | 决策延迟、依赖阻塞、客户不满意 | 依赖完成率、决策响应时长 | 明确协作规则和升级路径 |

二、真实场景:为什么团队越忙,项目结果却不一定越好
1. 一个典型的软件上线项目
我在项目诊断中见过一种非常典型的情况:一个企业软件上线项目计划周期为 60 天,研发、测试、业务和供应商都在持续投入。到第 35 天,任务看板上显示大部分工作已经完成,周报也写着“整体进展正常”。但到了第 45 天,项目突然出现三个问题:核心流程仍未完成联调,严重缺陷没有关闭,业务方又提出一批此前未被正式记录的需求。
表面上看,团队一直在推进;实际上,项目管理只统计了任务数量,没有观察任务之间的依赖关系、关键路径和交付质量。一个“开发完成”的任务,可能还没有通过测试;一个“测试完成”的模块,可能无法与上下游系统连接;一个“需求已确认”的功能,可能没有清晰的验收标准。
这类项目最危险的地方,不是某一个指标突然变差,而是局部指标看起来正常,整体交付条件却正在恶化。项目绩效管理要做的,正是把局部进展与最终交付结果连接起来。
2. 任务完成率为什么经常误导管理者

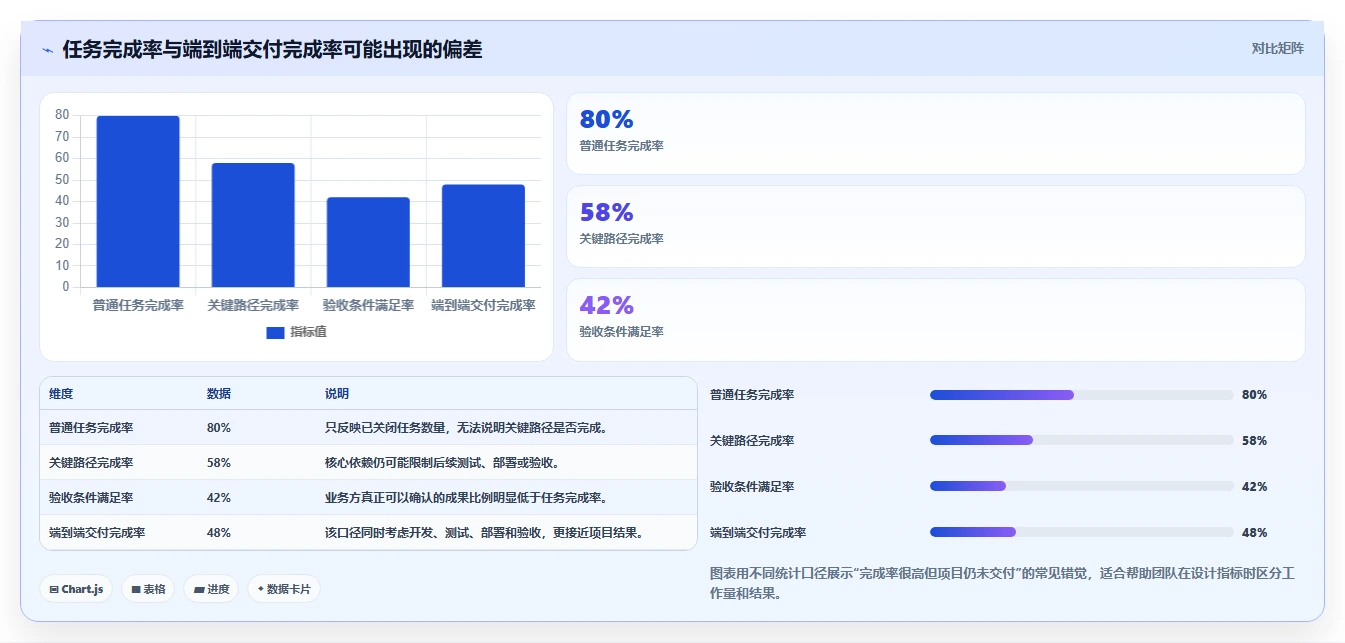

任务完成率是最容易统计的指标,也是最容易被误用的指标。假设项目拆出了 100 个任务,目前完成 80 个,管理者很容易得出“项目完成度 80%”的判断。但如果剩下的 20 个任务中包含集成测试、正式验收和数据迁移,项目可能仍然只完成了真正交付工作的 50%。
我通常会把任务分成三类看:普通执行任务、关键路径任务和最终验收任务。普通任务可以帮助团队观察工作量,关键路径任务决定项目节奏,验收任务则决定成果是否被客户或业务方接受。三类任务必须分别看,不能用一个总完成率替代全部判断。
| 观察方式 | 管理者看到的现象 | 可能隐藏的问题 | 更合理的补充指标 |
|---|---|---|---|
| 只看任务数量 | 完成率较高 | 关键路径仍然阻塞 | 关键里程碑按期完成率 |
| 只看工时投入 | 团队投入很大 | 返工和无效沟通增加 | 一次通过率、返工工时占比 |
| 只看开发完成 | 功能开发基本结束 | 测试、部署和验收未完成 | 端到端交付完成率 |
| 只看项目经理周报 | 项目状态较稳定 | 一线问题未被充分上报 | 逾期事项、风险升级和问题关闭率 |

3. 项目绩效与个人绩效必须分开
项目延期不应自动归因于某一名成员。需求反复变更、决策层迟迟不确认、外部接口未按期提供、资源被其他项目临时调走,都可能影响项目结果。如果把所有结果压力都转移给个人,团队会逐渐形成两个坏习惯:一是隐藏风险,二是优先完成容易被统计的任务。
项目绩效关注的是交付结果和协作机制,个人绩效则需要评价成员在其可控职责范围内的表现。二者可以有关联,但不能完全画等号。更成熟的做法是先分析项目系统因素,再判断个人是否存在明显的责任缺失。
三、关键点一:统一项目目标,让团队知道什么才算成功
1. 先把“完成项目”改写成可验收结果
“完成系统建设”“推进业务上线”“优化客户体验”都属于方向性表达,不能直接作为项目绩效目标。项目经理需要继续追问:完成什么范围?在什么时间完成?由谁验收?达到什么质量标准?上线后产生什么可观察结果?
我常用“结果、时间、质量、范围”四个要素重写目标。例如,“完成客户服务系统优化”可以改成:“在 60 天内完成工单创建、分派和关闭三个核心流程改造,经过业务方验收后上线,严重缺陷为零,关键岗位完成操作培训。”这样的目标才有机会被跟踪和复盘。
2. 把项目目标拆成三层指标
第一层是结果指标,回答项目最后有没有达到预期,例如验收通过率、按期交付率和预算偏差率。第二层是过程指标,回答项目正在怎样推进,例如问题关闭率、需求响应时间和测试执行率。第三层是预警指标,回答项目是否正在接近危险区,例如连续逾期次数、缺陷增长速度和关键岗位超负荷程度。
结果指标不能替代过程指标,过程指标也不能冒充结果指标。如果只看结果,管理者往往发现问题太晚;如果只看过程,团队可能在大量完成任务,却没有创造有效成果。
3. 目标对齐时要处理好“局部最优”
研发部门可能希望稳定需求、减少临时变更;业务部门可能希望快速响应市场;财务部门关注预算;客户则关注上线时间和使用效果。每个部门的目标都合理,但如果项目没有统一优先级,就会出现各部门都完成了自己的指标,项目整体却没有成功。
因此,项目启动时最好明确一条“冲突处理规则”。例如,交付日期不可变时,范围可以分阶段;质量底线不可变时,必须减少非核心功能;预算不可增加时,需要重新评估资源和周期。没有取舍规则的目标对齐,通常只是开会时的口头共识。

四、关键点二:持续跟踪进度和效率,把问题解决在低成本阶段
1. 为什么项目结束后的评价已经太晚
如果项目在结项时才发现延期 20 天、返工 300 人时、预算超支 15%,这些数据只能解释发生了什么,已经很难降低损失。绩效管理的主要价值,在于让管理者在第一个关键节点偏离时就采取行动,而不是等结果完全失败后再寻找责任人。
项目跟踪周期要与工作节奏匹配。研发迭代中的高风险任务可能需要每天观察,跨部门依赖可以每周检查,预算和合同则可以按里程碑核对。所谓实时管理,不是让所有人每小时填报,而是让高风险事项获得足够及时的反馈。
2. 我建议优先跟踪四类进度指标
- 关键节点按期完成率:关注里程碑是否按承诺日期完成,而不是所有任务简单平均。
- 逾期任务率:观察延期范围是否扩大,尤其要区分普通任务和关键路径任务。
- 问题平均关闭时长:衡量问题是否在团队内持续积压。
- 计划与实际偏差:比较计划工时、实际工时、计划产出和实际产出,防止只看投入。
在软件项目中,我还会额外关注缺陷从发现到关闭的时间,以及需求从提出到确认的时间。这两个指标分别反映质量处理能力和决策效率,往往比单纯的任务数量更早暴露项目风险。

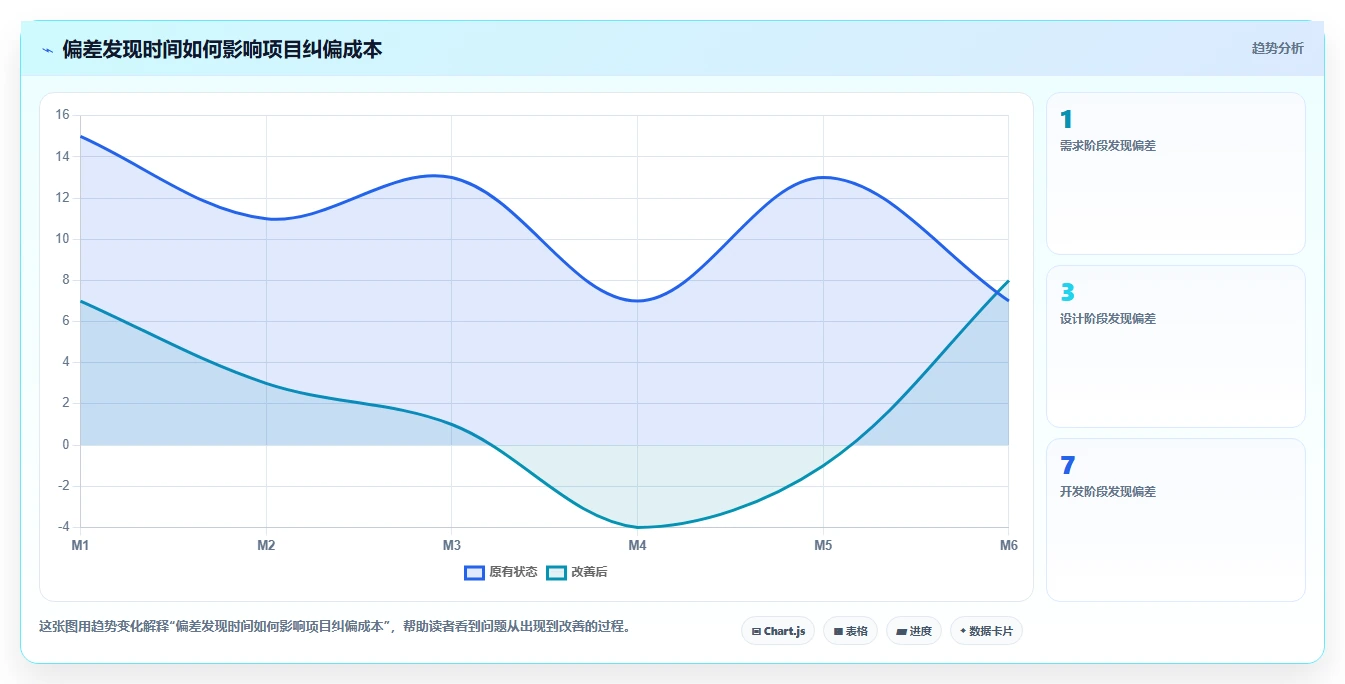

3. 用“偏差阈值”替代凭感觉管理
每个项目都应该提前写清楚什么情况需要提醒、什么情况需要升级。例如,普通任务逾期超过两个工作日,可以由责任人说明原因;关键路径任务预计延期超过一天,需要项目经理介入;里程碑预计延期超过三个工作日,则需要召开专项评审,重新确认范围、资源或时间。
阈值并不是越严格越好。阈值过低会让团队频繁报警,最终形成“狼来了”效应;阈值过高则会错过最佳纠偏窗口。我的判断标准是:一旦偏差超过阈值,项目团队是否仍有足够时间和资源修复,而不是等到客户已经感知问题后才处理。

五、关键点三:优化资源配置,避免用加班掩盖资源错配
1. 资源问题通常不是“人不够”这么简单
当项目延期时,最常见的解决方案是增加人手或要求团队加班。但如果真正的瓶颈是架构决策没有完成、测试环境迟迟不可用,增加开发人员只会制造更多等待和沟通成本。
项目绩效数据可以帮助管理者区分三种情况:资源确实不足、资源投入方向错误、资源被依赖关系阻塞。只有第一种情况适合直接增加人力,第二种需要重新排序优先级,第三种则需要先解决外部依赖。
2. 资源绩效至少要结合四个维度
| 资源观察维度 | 不能单独说明什么 | 需要结合的证据 | 可能采取的动作 |
|---|---|---|---|
| 实际工时 | 不能单独证明效率高 | 有效产出、缺陷和返工工时 | 减少无效会议,调整任务拆分 |
| 人员负荷 | 不能单独证明资源不足 | 任务优先级、等待时间和依赖关系 | 重新安排关键岗位或解除阻塞 |
| 预算消耗 | 不能单独证明成本失控 | 进度完成度、范围变化和采购计划 | 调整范围、合同或预算节奏 |
| 任务数量 | 不能单独证明产出价值 | 任务难度、验收质量和业务影响 | 降低低价值任务权重 |
3. 中大型组织要特别关注跨项目资源冲突
在 100 人以上的组织中,项目团队往往不是完全独立的。架构师、测试负责人、数据工程师、法务和采购人员可能同时服务多个项目。某个项目表面上没有延期,但关键岗位只投入了计划工时的一半,最终一定会通过等待时间体现出来。
这类组织可以考虑使用支持权限管理、项目组合视图、资源负荷分析和私有化部署的项目管理平台。对于已有复杂研发流程的企业,若平台支持与现有系统对接、支持从 Jira 平滑迁移,迁移成本会更可控。但工具只是信息基础设施,不能替代资源优先级决策。
以 PingCode 为例,它更适合中大型企业以及 100 人以上组织用来统一研发项目、任务、缺陷和需求数据。对于有数据隔离要求的企业,私有化部署是需要重点评估的能力;对于正在进行国产化替代、又不希望完全推倒既有流程的团队,Jira 平滑迁移能力也可以作为选型考察项。
我的建议是,企业不要因为“功能多”就直接采购,而应先验证三个问题:能否准确映射现有流程,能否让管理者看到跨项目资源冲突,能否将数据转化为具体的决策动作。若这三点无法成立,平台上线后很可能只是增加填报工作。

六、关键点四:提前识别风险,守住质量和交付底线
1. 绩效指标是风险信号,不是风险结论
连续三个周期的关键任务延期,通常值得关注;缺陷数量连续上升,通常说明质量控制出现问题;预算消耗速度明显快于进度完成速度,也可能意味着范围、估算或采购计划存在偏差。
但指标只能提供风险线索,不能自动证明风险已经发生。例如,缺陷数量上升可能是因为测试覆盖率提高,也可能是代码质量下降。项目经理必须结合变更记录、测试范围、人员变化和业务背景进行判断。
2. 我会优先检查四类高价值预警信号
- 关键里程碑连续延期:一次延期可能是偶然事件,连续延期则需要检查计划估算和依赖关系。
- 缺陷关闭速度下降:新增缺陷不一定危险,但关闭能力下降意味着质量债务正在累积。
- 需求变更频率升高:变更本身不是问题,未经评估的变更才会破坏基线。
- 成本消耗与进度脱节:花费已经超过预算比例,但可验收成果没有同步增加,说明投入转化效率下降。
3. 质量管理不能被“按期完成”覆盖
项目按期上线不代表项目成功。如果上线后出现大量严重缺陷、客户无法使用核心功能,或者团队需要持续投入大量人力返工,所谓按期交付只是把成本转移到了项目后期。
质量指标需要根据项目类型设置。软件项目可以关注严重缺陷数量、缺陷关闭率、回归测试通过率和上线后故障数;工程项目可能更关注验收合格率、返工率和安全事故;咨询项目则可能关注交付物采纳率、客户反馈处理时长和后续使用效果。

4. 建立风险闭环,而不是收集风险清单
很多项目有完整的风险登记表,却没有真正降低风险。原因是风险记录只写了“接口延期风险”“需求变更风险”,没有写清触发条件、影响范围、责任人和应对期限。
一条可执行的风险记录至少应包含以下内容:
- 风险事件是什么,必须用可观察的事实描述;
- 什么情况发生时,风险从可能变成正在发生;
- 会影响范围、时间、成本还是质量;
- 由谁负责采取预防或应急措施;
- 下一次检查时间是什么时候;
- 措施完成后,用什么指标验证风险是否下降。
七、关键点五:改善跨部门协作,最终提升项目成功率
1. 项目失败经常发生在交接处
在跨部门项目中,最难管理的往往不是单个团队内部的任务,而是需求确认、接口交付、数据准备、采购审批和客户验收这些交接节点。每个部门都可能认为“自己的部分已经完成”,但下一个部门拿不到可用成果,项目仍然无法继续。
因此,协作绩效不能只统计开了多少次会议,而要观察信息是否被正确传递、决策是否及时完成、依赖事项是否按期关闭,以及问题是否有明确的升级路径。
2. 用协作指标识别真正的瓶颈
| 协作场景 | 推荐指标 | 指标解释 | 可能的管理动作 |
|---|---|---|---|
| 需求确认 | 需求确认周期 | 从提出需求到形成有效结论的时间 | 明确评审人和截止时间 |
| 跨团队依赖 | 依赖事项按期完成率 | 被依赖团队是否按约定交付输入 | 建立依赖清单和升级机制 |
| 技术或业务决策 | 决策平均响应时长 | 问题提交到最终决策的平均时间 | 设置决策代理人和超时升级 |
| 问题处理 | 跨部门问题关闭率 | 在规定周期内完成处理的问题比例 | 减少口头沟通,形成责任记录 |
| 客户反馈 | 反馈处理时长 | 从反馈接收到确认方案的时间 | 区分缺陷、变更和使用咨询 |
3. 沟通次数多,不等于协作质量高
如果团队每天开会,却仍然反复讨论同一个问题,说明沟通机制没有产生决策。高质量协作至少要留下四类结果:结论、责任人、截止时间和验证方式。没有这四项,会议纪要很容易变成信息存档,而不是项目推进工具。
我更关注“问题从提出到关闭的路径”,而不是会议数量。一个团队每周只开一次项目会,但能让 90% 的跨部门问题在约定周期内关闭,通常比每天开会却长期积压问题的团队更高效。

4. 项目成功率应该采用综合判断
项目成功不能只看是否按期完成。至少要同时判断五个问题:核心范围是否满足需求,质量是否达到约定标准,成本是否处于可接受范围,客户或业务方是否认可,项目成果是否能够被实际使用。
如果一个项目按期上线,但核心用户不使用,或者上线后持续产生高额维护成本,那么它可能只是“交付成功”,并不等于“业务成功”。项目绩效管理越成熟,越需要把交付指标和业务结果区分开来。
八、不同项目如何设计绩效指标:不要把同一套 KPI 复制给所有团队
1. 软件研发项目的指标组合
软件研发项目适合同时观察交付节奏、质量和需求稳定性。建议从关键里程碑按期完成率、严重缺陷关闭率、需求变更响应时长、回归测试通过率、上线后故障数和客户验收通过率中选择 5 至 8 个指标。
研发团队不宜把代码行数、提交次数或关闭任务数量作为主要绩效依据。这些指标容易被人为优化,却不能直接代表可维护性、功能质量和用户价值。
2. 工程建设项目的指标组合
工程项目通常更关注工期、预算、安全和验收。可选择计划节点完成率、材料到场及时率、预算偏差率、返工率、安全隐患整改时长和阶段验收通过率。
工程项目的绩效周期要围绕施工节点和验收节点安排。若每天统计大量细节,却不在关键工序前完成质量检查,数据越多,管理价值反而越低。
3. 市场活动项目的指标组合
市场活动不能只看活动是否按时举办,还要关注目标人群到达率、有效线索率、报名到场率、单条有效线索成本和活动后跟进完成率。不同活动的业务目标差异很大,品牌曝光、销售获客和客户维护不能使用同一套权重。
4. 咨询和专业服务项目的指标组合
咨询项目适合观察交付物按期完成率、客户评审通过率、修改轮次、客户反馈响应时长和成果采纳率。修改次数过多可能代表客户需求不清,也可能代表交付物质量不足,必须结合修改原因分析,不能直接把修改次数当成个人低绩效。
| 项目类型 | 首要结果 | 过程指标 | 最容易误用的指标 |
|---|---|---|---|
| 软件研发 | 稳定上线并满足验收 | 缺陷关闭率、需求响应周期 | 代码行数、提交次数 |
| 工程建设 | 按期、合规、通过验收 | 节点完成率、隐患整改时长 | 单纯压缩工期 |
| 市场活动 | 触达目标人群并产生有效结果 | 到场率、线索转化率 | 总曝光量 |
| 咨询服务 | 成果被客户理解和采纳 | 评审通过率、反馈响应时长 | 交付文档页数 |

九、项目绩效管理落地六步法:从一张表开始,而不是先买复杂系统
1. 第一步:明确项目成功标准
项目启动时,先写清楚必须交付什么、什么不在本期范围、谁负责验收、哪些质量问题不可接受。对于中大型项目,还要明确业务方、项目负责人、技术负责人和最终决策人的权限边界。
2. 第二步:拆解里程碑和关键路径
不要把项目计划拆成一长串任务后就停止。需要标记哪些任务会影响后续工作,哪些交付物必须先被确认,哪些事项一旦延期会直接影响上线日期。关键路径上的任务,应当拥有更高的跟踪频率和升级优先级。
3. 第三步:建立指标台账
每个指标至少记录名称、定义、目标值、当前值、数据来源、责任人、检查频率、预警阈值和异常处理方式。指标台账不必复杂,但必须保证不同人查看时,对同一个指标有相同理解。
例如,“缺陷关闭率”要说明统计周期、缺陷等级、是否包含重新打开的缺陷。如果研发团队按数量统计,测试团队按严重程度统计,两个部门的周报就无法放在一起比较。
4. 第四步:建立固定检查节奏
- 每日:只跟踪关键阻塞、当天到期事项和高风险缺陷;
- 每周:检查里程碑、逾期任务、资源负荷和跨部门依赖;
- 每个阶段结束:评审交付物质量和范围变化;
- 项目结项:复盘目标达成、成本偏差、风险处理和团队协作。
检查节奏不应追求“越频繁越好”。如果所有指标都每天更新,团队会把时间花在填表而不是解决问题。指标变化速度越快、影响越大,跟踪频率才越应该提高。
5. 第五步:围绕偏差采取动作
每一次偏差分析都要输出至少一个决定:继续按原计划推进、调整优先级、增加资源、减少范围、改变方案或升级决策。没有动作的偏差会议,最终只会形成越来越长的风险清单。
6. 第六步:复盘指标本身
项目结束后,不仅要复盘“谁没有完成”,还要复盘“这个指标是否真的反映了项目价值”。如果团队为了提升任务完成率而把任务拆得过细,说明指标设计产生了错误激励;如果大家都按时完成任务但验收失败,说明结果指标没有被放在足够重要的位置。

十、PingCode 等项目管理平台该怎么选:先看管理问题,再看功能清单
1. 适合引入平台的三种情况
第一种情况是项目数量多、人员规模大,管理者无法通过会议掌握真实进度。尤其是 100 人以上组织,跨项目资源冲突和权限隔离会让表格管理迅速失效。
第二种情况是研发、测试、产品和业务使用不同工具,需求、缺陷、任务和验收数据彼此断裂。此时平台的价值不只是记录任务,而是让一条需求能够关联到设计、开发、测试和发布结果。
第三种情况是企业对数据安全、部署方式和迁移成本有明确要求。支持私有化部署、能够与现有系统集成、并支持从 Jira 平滑迁移的平台,通常更适合对数据控制和流程连续性要求较高的组织。
2. 以 PingCode 为例,应该重点验证什么
PingCode 主要面向中大型企业和 100 人以上组织,适合将研发需求、项目任务、缺陷、迭代和交付过程放在统一管理框架中。对这类组织来说,真正值得验证的不是功能页面数量,而是项目数据能否形成可执行的管理视图。
我建议企业在试用或评估时,拿一个真实项目做验证,而不是用演示数据。可以重点检查以下内容:
- 能否从业务需求追踪到研发任务、测试缺陷和最终验收;
- 能否区分项目、迭代、团队和个人的权限边界;
- 能否看到关键路径、逾期事项和跨项目资源冲突;
- 能否配置不同项目类型的指标和检查节奏;
- 私有化部署是否满足企业的数据安全和运维要求;
- 从 Jira 迁移时,历史需求、任务、评论、附件和权限是否能够保留或合理映射。
国产替代并不等于把原系统换成另一个系统就结束了。真正的替代应该包括数据迁移、流程映射、用户习惯迁移、接口改造和管理规则重建。如果只关注采购价格,却没有核算迁移期间的业务中断和培训成本,项目绩效反而可能因为工具切换而下降。
3. 工具引入的取舍
| 选择方式 | 优势 | 短板 | 适用情况 |
|---|---|---|---|
| 电子表格 | 成本低、上手快、灵活 | 多人协作、权限和历史追踪较弱 | 项目少、团队小、流程简单 |
| 通用协作工具 | 沟通方便、部署门槛较低 | 研发链路和指标追踪深度有限 | 轻量协作和短周期活动 |
| 专业项目管理平台 | 流程、权限、数据关联和报表更完整 | 需要培训、配置和管理制度配合 | 多项目、中大型组织、复杂研发流程 |
| 自建系统 | 可按企业流程深度定制 | 建设周期长,维护责任重 | 有强研发能力和特殊合规要求的企业 |

十一、不同情况下的行动建议与管理取舍
1. 团队很小、项目简单时
如果团队人数不多,项目周期短,成员之间沟通直接,不建议一开始就建立复杂的绩效体系。先用一页项目看板记录目标、关键里程碑、负责人、风险和验收条件,通常已经足够。
这时最重要的不是增加指标,而是避免目标模糊。小团队可以只保留三个核心指标:关键节点按期完成率、验收通过率和未关闭高风险事项数量。
2. 项目总延期,但团队已经非常忙时
先不要继续要求加班,也不要立即增加人员。建议把过去四周的任务拆成有效产出、等待依赖、返工和沟通四类,计算每类时间占比。如果等待和返工占比过高,优先处理决策、需求和质量问题。
此时的取舍是:宁可暂时减少非核心范围,也不要让所有功能都以低质量状态并行推进。项目经理需要明确“本期必须交付”和“可以延后交付”的边界。
3. 跨部门问题经常无人负责时
建立依赖事项清单,并规定每条事项必须有责任团队、具体负责人、截止时间和升级对象。不要接受“业务部门跟进”“技术团队处理”这类模糊责任表述。
如果问题涉及多个部门无法决定,应将其升级为决策事项,而不是继续作为普通任务排队。很多所谓协作问题,本质上是决策权限没有被设计出来。
4. 管理层要求“所有工作都量化”时
可以量化,但不要假装所有价值都能被一个数字完整代表。对于创新、研究、架构设计和复杂咨询工作,建议同时保留阶段评审、专家判断和成果验收,避免团队为了追求可统计数量而牺牲长期质量。
比较稳妥的方式是采用“少量硬指标加必要的定性评审”。硬指标负责提醒偏差,定性评审负责解释原因和判断价值,二者缺一不可。
5. 正在进行工具替换或国产化迁移时
先选择一个真实但边界清晰的项目做试点,不要一次性迁移全部历史数据和全部业务线。试点要记录迁移耗时、字段映射成功率、用户培训时间、关键流程中断次数和报表可用性。
如果企业已有成熟研发流程,工具迁移的第一优先级应是保持业务连续性,第二优先级才是追求界面和功能完全一致。任何迁移都存在取舍,强行一比一复制旧流程,可能错过优化管理机制的机会。

十二、如何判断项目绩效管理是否真的有效
1. 看问题是否更早暴露
绩效管理有效的第一个信号,不是报表变得漂亮,而是项目团队能否更早说出“哪里不对”。如果风险总是在最后一周才出现,说明指标、检查周期或信息上报机制仍然存在缺陷。
2. 看会议是否更少争论事实
如果每次项目会都在争论“到底完成了多少”“这个问题是谁负责”“客户有没有确认”,说明数据口径和责任边界没有统一。有效的绩效管理会让会议从事实争论转向方案决策。
3. 看纠偏动作是否形成结果
记录了 20 个风险,却没有任何风险按期关闭,并不能说明管理更严格。应该观察风险从发现到处理的平均时间、改进措施完成率,以及同类问题在后续周期是否再次出现。
4. 看团队是否减少了错误激励
如果任务完成率提高了,但返工率、缺陷率和客户投诉也同步提高,说明指标正在鼓励团队追求表面进度。真正有效的指标体系,应让“快速完成、质量可用、结果可验收”尽量保持一致。

十三、结语:好的项目绩效管理,是让团队更早做出正确调整
项目绩效管理最容易被误解成考核工具,也最容易被做成填表工作。真正有价值的做法,是把目标、进度、资源、质量、风险和协作放进同一条交付链路中,让团队知道当前状态、偏差原因和下一步动作。
我的判断标准只有一句话:如果一个指标不能帮助团队更快发现问题、更准确分配资源或更坚定地做出取舍,就不值得长期保留。
准备建立项目绩效管理机制时,不必一开始就设计几十个指标,也不必立刻采购复杂系统。可以先选一个真实项目,完成以下三个动作:
- 写清楚项目成功标准,包括范围、时间、质量和验收条件;
- 选择 5 至 8 个核心指标,并明确数据来源、负责人和预警阈值;
- 建立固定的周度检查机制,确保每次偏差都有责任人、措施和复查时间。
项目绩效管理的终点不是让团队看起来更忙,而是让有限的人力、预算和时间更稳定地转化为可验收、可使用、可复盘的项目成果。对于小团队,它可以从一张看板开始;对于中大型企业,则需要进一步结合权限、资源、流程和数据治理建设统一的项目管理体系。
常见问题解答(FAQ)
1. 项目绩效管理到底有什么作用?
我以前一直把项目绩效管理理解成项目结束后的评分表,觉得只要成员按时完成任务就够了。但实际参与项目复盘后,我发现团队经常出现“每个人都完成了自己的任务,项目整体却延期”的情况,所以想知道项目绩效管理究竟解决什么问题。
项目绩效管理的核心作用,不是给成员排名,而是在项目进行过程中持续回答三个问题:目标是否清楚、执行是否偏离、当前动作能否提高交付成功率。我曾参与过一个周期约60天的软件上线项目。
项目初期,团队使用“任务完成数”作为主要依据,到了第30天,任务完成率已经达到72%,但核心流程测试只完成了45%,关键缺陷关闭率也只有58%。表面看进度不错,实际已经出现明显的交付风险。
后来我们把项目绩效拆成里程碑、质量、成本、协作和风险五类指标,才发现延期并不是成员不努力,而是大量时间消耗在需求反复确认和跨部门等待上。绩效管理让这些原本隐藏在“大家都很忙”背后的偏差变得可见。
观察方式容易得出的结论实际管理价值 只看任务数量团队完成得很多无法判断成果是否关键 只看工时投入成员工作很辛苦无法判断投入是否转化为交付物 结合进度、质量、依赖和风险项目状态更接近真实情况可以提前调整资源和计划 因此,项目绩效管理真正带来的价值,是把“事后解释项目为什么失败”转变为“事中发现项目正在偏离,并采取纠偏动作”。
它尤其适合任务多、依赖复杂、跨部门协作频繁的项目。
2. 项目绩效管理如何提升团队效率?是不是增加更多KPI就能提高效率?
我所在的团队曾经设置过十多个项目指标,周会上每个人都要汇报数据,结果会议越来越长,真正需要解决的问题反而被淹没了。我想知道项目绩效指标应该怎么选,才能提升效率,而不是让团队陷入填表和汇报。
项目绩效管理提升效率,靠的不是增加指标数量,而是用少量指标识别最影响交付的瓶颈。我的判断标准是:一个指标如果不能触发具体管理动作,就不应该被放进核心指标表。在一次研发项目中,我们最初跟踪任务完成率、工时达成率、会议出席率、代码提交次数等指标。
看起来数据很丰富,但这些指标无法解释为什么测试阶段不断返工。后来删掉大部分“忙碌度指标”,只保留关键节点按期完成率、问题平均关闭时长、关键缺陷关闭率和跨团队依赖完成率。
调整后的指标对比大致如下: 指标调整前关注点调整后的管理动作 任务完成率完成数量是否增加检查完成任务是否属于关键路径 问题关闭时长问题有没有登记超过约定时限就升级处理 关键缺陷关闭率缺陷总量变化优先调配测试和开发资源 依赖完成率部门是否提交结果提前识别等待和决策阻塞 一个实用做法是把指标分成三层:结果指标看最终是否交付,过程指标看当前推进状态,预警指标看风险是否正在扩大。
例如,按期交付率属于结果指标,问题关闭时长属于过程指标,连续逾期任务增长率则属于预警指标。需要特别避免用工时、会议次数或任务数量直接代表效率。高工时可能意味着需求不清或返工严重,任务完成很多也可能只是完成了低价值工作。真正的效率,应当看有效成果与时间、资源投入之间的关系。
3. 项目绩效管理能否控制成本和优化资源配置?
我曾遇到过项目预算没有明显超支,但上线时间不断延后的情况,后来才发现团队把大量资源投入到了反复修改的非核心需求上。项目绩效管理中的成本和资源指标,究竟应该怎样使用,才能避免单纯追求少用人、少花钱?
项目绩效数据可以帮助管理者发现资源错配,但不能简单用“工时越少、成本越低”判断项目表现。成本必须和进度、质量、范围一起看,否则压缩资源可能只是把问题推迟到验收和售后阶段。我在复盘一个营销活动项目时,采用过“预算消耗率”和“计划完成率”联动观察。
项目执行到第4周时,预算已经消耗约68%,但关键交付物完成度只有47%。如果只看预算总额,项目还没有超支;但把两个数据放在一起,就能看出成本消耗速度明显快于成果产出速度。
状态预算消耗率计划完成率判断 健康50%约50%投入与进度基本匹配 需要关注68%47%可能存在返工、范围膨胀或资源错配 高风险85%60%需要立即调整范围、资源或交付计划 实际处理时,我们没有直接要求团队加班或全面削减预算,而是先把需求分成核心交付、可延期项和低价值项,再将两名成员从低优先级工作转移到关键路径。
与此同时,项目负责人冻结非必要需求变更,并为新增需求单独估算成本和工期。因此,资源优化的正确顺序通常是:先识别关键路径,再判断瓶颈资源,接着调整优先级和依赖关系,最后才考虑增加人员或压缩预算。项目绩效管理的价值,是让资源决策有数据依据,而不是凭感觉平均分配人力。
4. 项目绩效管理如何提高项目成功率?哪些指标最值得关注?
我以前认为项目按期上线就算成功,但有一次项目虽然准时交付,验收后却出现大量返工,客户满意度也很低。现在我更关心的是,项目成功率应该如何定义,哪些指标能够提前提醒团队项目可能“按时但失败”?
项目成功率不能只用“是否按时完成”判断。一个项目即使准时上线,如果质量不达标、预算失控、客户无法使用,或者交付后产生大量返工,也不能称为高质量成功。我更建议采用“交付结果+过程健康度”的组合判断。交付结果回答项目最终有没有达到目标,过程健康度则帮助团队提前发现项目正在走向失败。
对于软件、工程或跨部门项目,核心指标可以根据场景调整,但通常不应少于进度、质量、成本和协作四个维度。
维度推荐指标提前预警的信号 进度关键里程碑按期完成率关键路径连续延期 质量验收通过率、返工率、关键缺陷关闭率缺陷和返工持续增加 成本预算偏差率、实际工时与计划工时偏差成本消耗快于成果完成 协作依赖事项按期完成率、问题关闭时长等待和未决事项不断积累 一个容易被忽略的判断点是“指标是否在责任人可控范围内”。
例如,项目经理不能单独控制客户临时改变战略,也不能把所有延期都归因于执行人员。需求决策速度、外部依赖完成情况和资源到位时间,也应纳入项目分析。当指标出现异常时,不能只记录红色预警,而要形成闭环:确认偏差、分析原因、评估影响、指定负责人、设定完成期限,再检查措施是否有效。
比如关键缺陷关闭率连续两周下降,正确动作不是要求开发团队“提高效率”,而是确认缺陷优先级是否混乱、测试环境是否稳定、是否需要调整发布范围。如果团队刚开始建立机制,我建议先选择5至8个核心指标,连续运行一个项目周期,再根据复盘结果删减或调整。
指标少而能触发行动,通常比指标很多但没人真正使用更能提高项目成功率。
核心关键词
原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29605
读者评论
文章把项目绩效从结项打分转向过程纠偏,尤其是区分普通任务、关键路径和验收任务,这对避免被“完成率”误导很有参考价值。
文中软件上线案例比较典型,说明团队持续忙碌并不等于项目进展健康。将端到端交付、缺陷关闭和验收条件纳入观察,指标口径更贴近实际结果。
把项目绩效与个人绩效分开这一点较为客观。延期可能由需求变更、外部依赖或资源调配造成,直接归咎个人确实容易导致团队隐瞒风险。
文章提出设置偏差阈值和升级规则,具有一定可操作性。不过不同项目的周期、风险和容错空间差异较大,阈值仍需要结合实际调整。
内容覆盖目标、进度、资源、风险和协作等方面,但指标较多,落地时应控制填报负担,优先选择能直接推动决策的少量核心指标。
