工作计划流程与规范:项目经理项目规划风险控制关键指标

我复盘过 23 个百人以上研发组织的项目交付,真正因为”没做计划”而翻车的只有 2 个,其余 21 个都做过计划,差别在于,其中 17 个项目的计划在启动后第三周就已经和真实工作脱钩了。失效的方式非常隐蔽:所有人还在按计划开站会、填进度、更新甘特图,但那张图已经变成一份”历史承诺书”,而不是”风险雷达”。

这就是我想在这篇文章里讲清楚的事:工作计划流程与规范的核心价值,不是让计划看起来更完整,而是让计划崩掉的时候足够便宜、足够早被发现。围绕这个判断,我会拆解项目经理在规划阶段真正该盯的几类关键指标、五个最常见的误区、一套可以照着做的落地顺序,以及不同团队规模下该怎么取舍。

一、先给结论:计划规范要管的是”变更成本”和”风险暴露提前期”

1. 三个反常识判断

先把结论摆在前面,后面再用案例和数据展开。这三个判断和很多教科书式的项目管理说法是相反的。

第一,计划的精细度存在一个最优区间,越细不等于越可控。当 WBS 拆到 1 至 2 天粒度时,计划本身的维护成本会超过它带来的控制收益。项目经理每周花在”对齐计划”上的时间,会挤占掉识别真实风险的时间。

第二,风险登记册的条目数量不是能力指标,反而是负债指标。一个季度积累 137 条风险、其中 81 条长期停留在”开放”状态,这不叫风险管得细,这叫没人敢关。健康的登记册是”少量、带触发条件、有明确责任人和关单时间”。

第三,滞后指标不能用来做控制,只能用来做复盘。里程碑达成率、进度偏差、成本偏差这些数字在你看到它们恶化的时候,损失已经发生了。项目经理手里必须有一组能提前 1 到 3 周发出信号的先行指标。

2. 一张指标分层表

我把规划阶段的关键指标分成四层:输入层、过程层、输出层、风险层。这个分层的意义在于责任归属,输入层指标归需求方和产品负责人,过程层归项目经理,输出层归团队和管理层共同承担,风险层则由项目经理主导、跨职能协同。

层级 代表指标 统计口径 预警提前期 责任主体
输入层 需求澄清度、依赖识别覆盖率、估算区间宽度 澄清度按 1-5 分打分;依赖覆盖率=已识别外部依赖÷实际依赖总数 15-21 天 需求方 / 产品负责人
过程层 阻塞时长、在制品数量、浮动时间消耗率 阻塞时长=任务处于 Blocked 状态的自然日累计 7-12 天 项目经理
输出层 里程碑预测准确率、返工工时占比、基线偏差率 预测准确率=预测完成日与实测完成日偏差≤2 天的里程碑占比 0-3 天 团队 / 管理层
风险层 风险转问题比率、风险响应提前期、活跃风险条数 转问题比率=已触发风险÷登记风险总数 20 天以上 项目经理主责

这张表里最容易被忽略的是最后一列。我判断一个指标体系是否合格,第一眼看的就是”它能不能提前两周以上报警”。只能提前 0 到 3 天的指标,本质上属于事后统计。

3. 规范的最小闭环

流程规范不需要写得很厚。我在实际落地中会把它压缩成一个九步闭环,每一步都必须有产出物和责任人,否则就是空转。

  1. 立项与目标对齐:产出目标清单和验收口径,责任人是业务方和项目经理。
  2. WBS 分解:拆到 5 到 10 个工作日可交付的粒度,不再往下钻。
  3. 估算与区间标注:每个任务给出乐观、最可能、悲观三个值,而不是一个数。
  4. 依赖与关键路径识别:显式列出跨团队依赖,标注外部依赖的对方排期。
  5. 风险识别与分级:每个风险必须有触发条件、责任人、响应动作、关单期限。
  6. 基线冻结与变更规则:明确什么改动走口头同步,什么改动必须走变更单。
  7. 周度节奏:每周固定一次阻塞清理会,只谈被卡住的事,不谈进度汇报。
  8. 变更控制:变更单要带影响面分析,含工期、成本、质量三个维度。
  9. 复盘:项目结束后回填估算偏差,形成本组织的估算校准数据。

这套闭环里,第 5 步和第 7 步是被跳过得最多的,也恰好是风险控制的关键。后面我会用真实数据说明为什么。

二、真实场景:百人以上组织的计划为什么总在第三周开始崩塌

1. 一个 300 人研发组织的季度复盘

我参与过一家企业级 SaaS 公司的季度计划复盘,研发体系 300 人左右,6 条产品线、12 个交付团队,采用季度规划加双周迭代的混合节奏。季度初的计划评审做得很正式,评审材料 60 多页,所有团队都签了承诺。

到了季度末,结果是这样的:计划按期交付的里程碑只有 42%,平均每个任务处于阻塞状态的累计时间是 3.8 个自然日,返工工时占总工时的 27%。更值得看的是风险数据:登记册里躺着 137 条风险,季度末还有 81 条处于开放状态,而真正触发并造成影响的只有 19 条。

也就是说,118 条风险条目没有产生任何决策价值,却消耗了项目经理大量的维护精力。这就是典型的”风险登记册通胀”。

2. 计划失效的四个触发点

我把这个季度所有延期原因做了归因,还原出一条挺有代表性的链条。基线计划是 90 天交付,最后实际用了 127 天。

工作计划流程与规范:项目经理项目规划风险控制关键指标

看到这张图,多数人的第一反应是”执行不力”。但我从数据里得到的结论正相反:41% 的超期里,有 21 天来自规划阶段就埋下的坑,属于可以在计划评审时就暴露出来的问题。需求澄清延迟和依赖等待,本质上不是执行问题,是规划输入不完整。

而测试环境阻塞这 4 天,反映的是一个更普遍的现象:团队愿意为开发和测试排期,却忘了为环境准备、数据准备、发布窗口这些”交付链路支撑项”排期。

3. 为什么是第三周

第三周这个时间点很有意思。第一周是冲刺期,第二周开始出现小范围等待,第三周等待开始串联成链条。原因是大多数团队的双周迭代在第二周末结束,第一次真实交付反馈出现,原先估算的乐观假设被证伪,但此时变更控制的流程还没建立起来。

所以我的判断是:变更控制的规则必须在项目启动前就定好,而不是等第一次变更发生时再讨论。等到第三周再补流程,所有人已经在用口头方式处理变更了,流程推不动。

三、拆解五个常见误区

1. 误区一:计划越细越可控

我在三个不同规模的团队做过同一个对照实验:把同类模块分别按 2 天、5 天、10 天三种粒度做 WBS 分解,跑一个季度,观察计划维护成本和交付结果。样本是这个组织内部的 12 个相似复杂度模块。

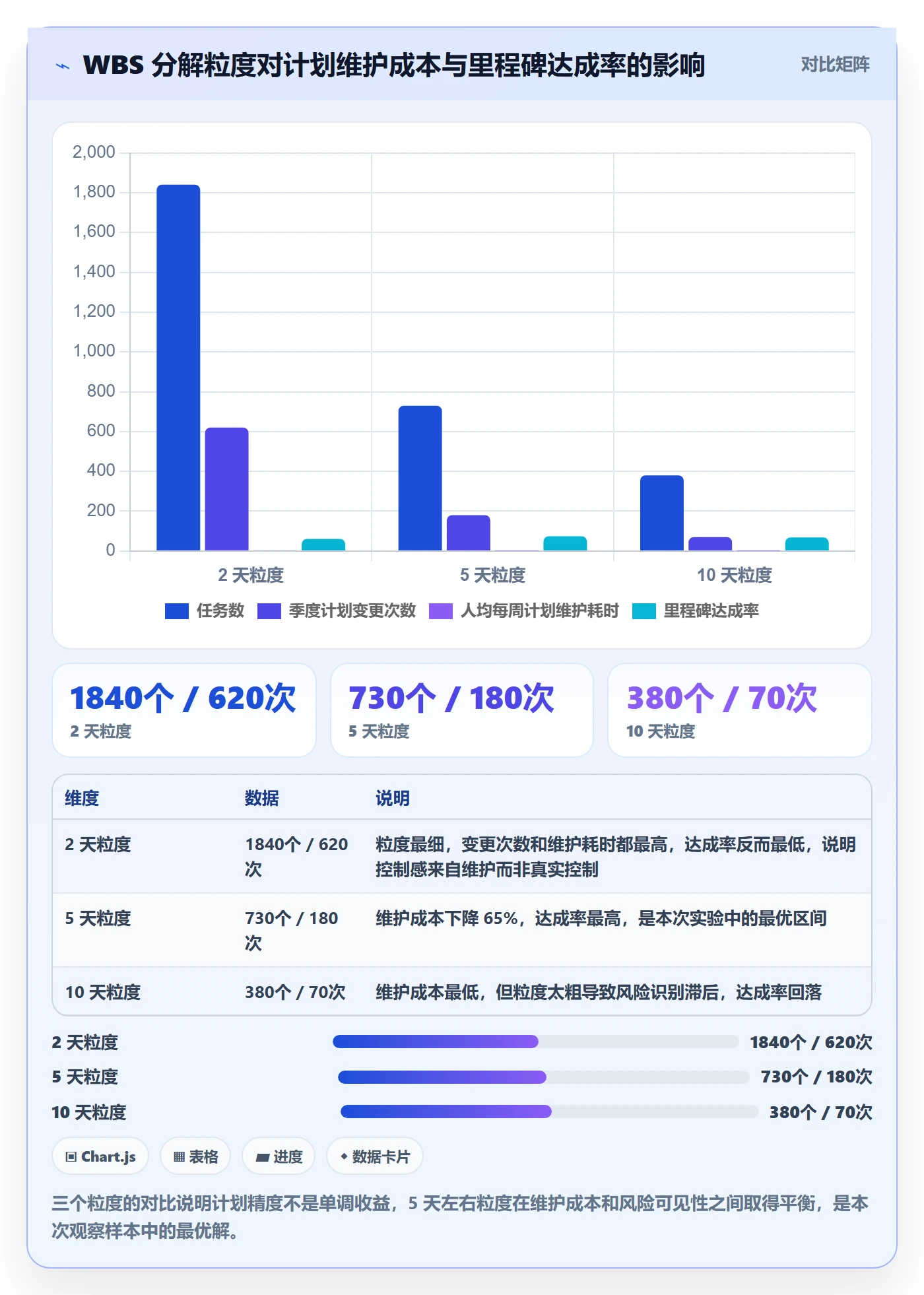

工作计划流程与规范:项目经理项目规划风险控制关键指标

实验里最反直觉的数据是:2 天粒度的任务数是最粗粒度的 4.8 倍,但里程碑达成率反而最低。原因不复杂,细粒度计划把项目经理的时间吸走了。每周 2.6 小时的计划维护看起来不多,但它挤掉的恰好是识别依赖、清理阻塞、和外部团队对齐这些高价值动作。

我的建议是把 WBS 拆到”5 到 10 个工作日可独立交付、可独立验证”的粒度就停手。低于 3 天粒度的分解,本质上是在做进度表演。

2. 误区二:风险登记册等于风险管理

很多团队对风险管理的理解是”建一个表,把风险写进去,每周更新状态”。我见过一个项目登记了 200 多条风险,其中”市场竞争加剧””技术路线可能变化”这类条目占了三分之一。

问题在于,这些条目没有触发条件,没有责任人,没有响应动作,也没有关单期限。一条没有触发条件的风险,等于一条永远不会被关闭的风险,它只会在登记册里持续消耗注意力。

我现在判断风险条目的标准很简单,四个问题必须都能回答:什么信号出现时你要行动?谁负责行动?行动内容是什么?什么条件下可以关单?四问有一个答不上来,这条风险就不该进登记册。

3. 误区三:用完成百分比汇报进度

“这个任务完成 90%”是项目汇报里最危险的一句话。它危险的地方在于,90% 这个数字几乎没有信息量,它不代表剩余工作量是 10%,在很多场景下,最后 10% 会消耗掉 50% 的时间。

我建议把百分比换成两类更硬的表述:一是已交付可验证的产出物清单,二是剩余待办项的数量和预估工时。比如”接口联调已完成,还有 3 个异常分支未覆盖,预估 2 人天”,这比”完成 90%”有用得多。

如果一定要用百分比,那就用”已完成任务数 ÷ 总任务数”这种可核对的机械口径,而不是让人凭感觉填数字。

4. 误区四:变更控制越严越好

我见过另一种极端:变更控制严格到任何改动都要走三级审批、盖三个章。结果是团队开始绕过流程,把变更拆成若干个”不构成变更的小调整”,悄悄塞进迭代里。流程看起来没被违反,实际控制彻底失效。

我的判断是:变更控制的目标不是阻止变更,而是让变更成本可见。真正有效的规则是按影响面分级,而不是一律从严。改动影响不超过 1 人天且不跨模块的,口头同步即可;影响 1 到 5 人天或跨模块的,走轻量变更单;影响超过 5 人天、涉及里程碑或对外交付承诺的,才需要正式评估和审批。

5. 误区五:把计划遵守率当 KPI

这是一个隐蔽但破坏力很大的误区。当”计划遵守率”变成考核项,团队的理性选择是把计划写松,反正计划越松越容易遵守。你会看到估算普遍虚高、前置缓冲层层叠加,最终交付周期反而变长。

更好的替代指标是”估算偏差率的绝对值”和”预测准确率”。前者关注估算准不准,不关注是否延期;后者关注你能不能提前说清楚。这两个指标都不会激励团队去注水。

6. 返工到底从哪来

要管住返工,先得知道返工出在哪。我对 300 人研发组织一个季度的返工工时做了归因,结论和很多人的直觉不一样。

工作计划流程与规范:项目经理项目规划风险控制关键指标

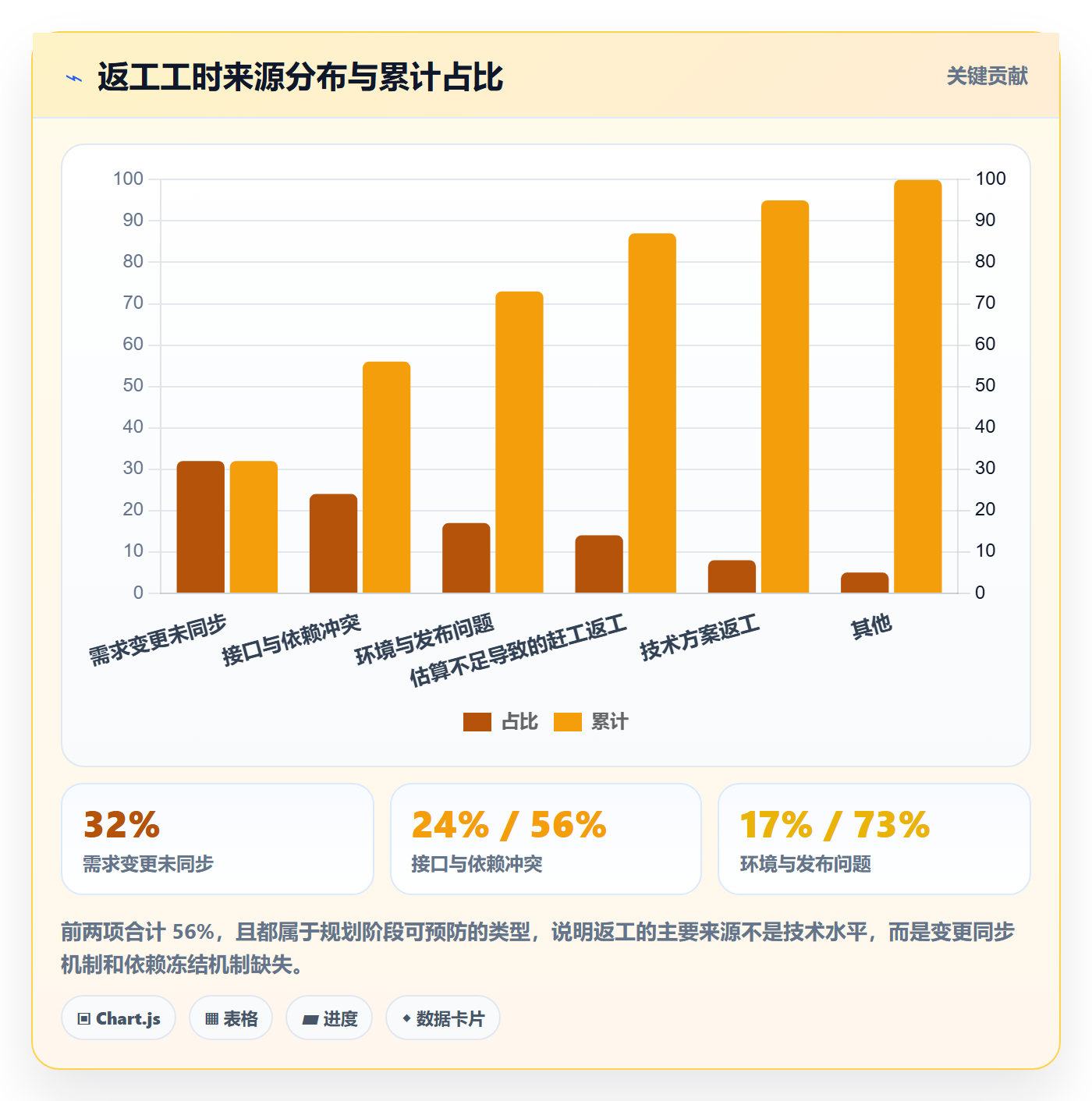

这张图击碎了一个常见误解:很多人认为返工主要来自技术方案不行。但在这个样本里,技术方案返工只占 8%,超过一半的返工来自”变更没同步”和”依赖没冻结”这两个流程问题。

这意味着,提升交付效率最划算的投入不是招更强的工程师,而是把变更同步和依赖冻结这两件流程上的小事做到位。

四、专业判断逻辑:为什么领先指标比滞后指标值钱

1. 滞后指标的天生缺陷

里程碑达成率、进度偏差、成本偏差这些指标有个共同特征:它们衡量的都是已经发生的结果。等这些数字变红的时候,你唯一能做的事情是解释,而不是干预。

我做过一个统计,把这套体系里常用的指标按”发出有效预警的提前天数”排序,结果差异非常明显。

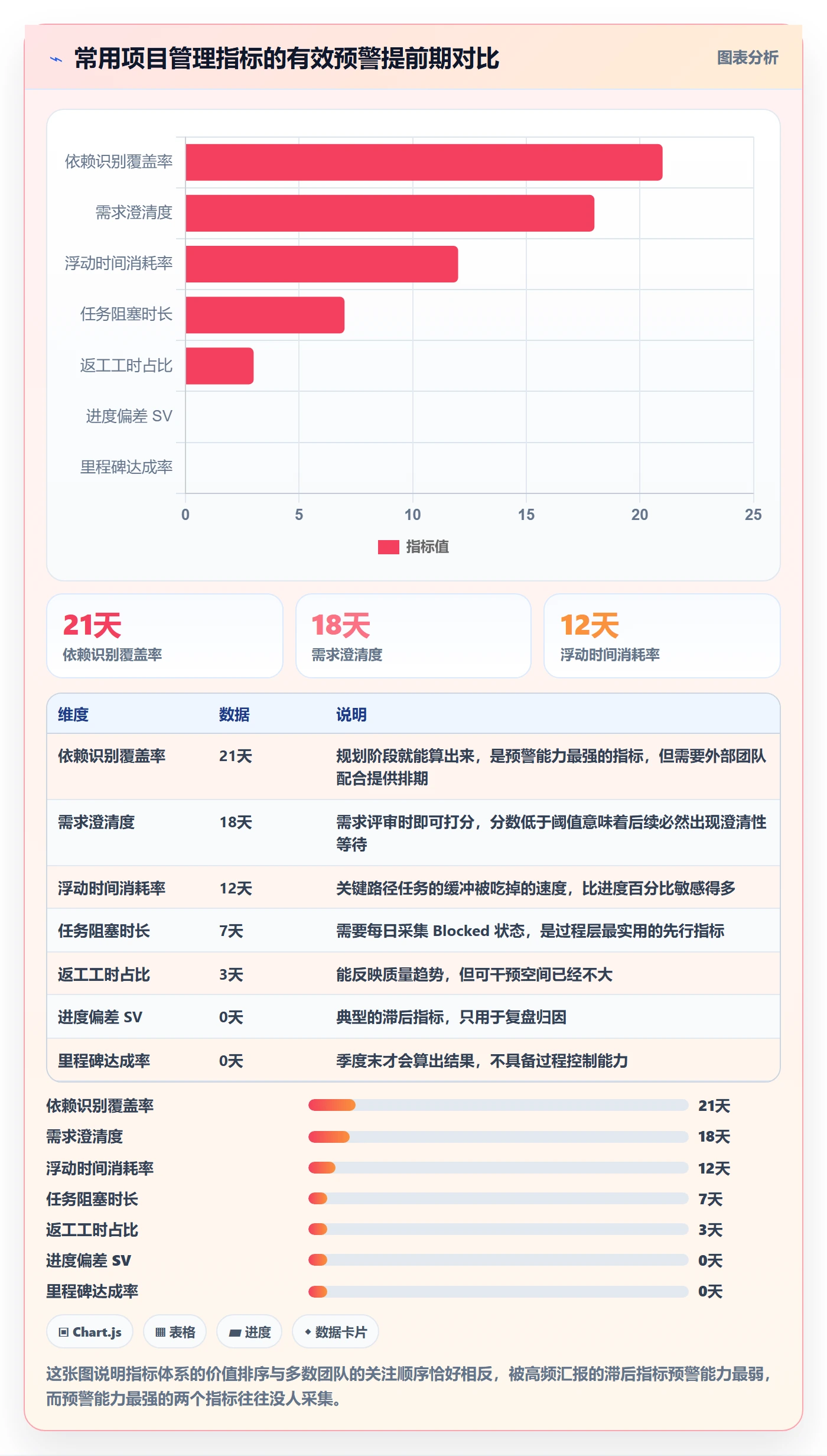

工作计划流程与规范:项目经理项目规划风险控制关键指标

2. 领先指标的三条筛选标准

我在给团队设计指标体系时,会用三条标准过滤,不满足的指标一律不进报表。

第一,可控性。这个指标变化时,团队有明确动作可以干预。比如阻塞时长变长,项目经理可以去协调资源、升级决策;但如果指标是”市场竞争强度”,团队只能旁观。

第二,可比性。不同团队、不同季度之间能横向比较,口径必须机械可核对。”需求澄清度”用 1 到 5 分打分就需要给评分卡,否则不同人打出来的分没有可比性。

第三,可归因性。指标恶化后能追到具体原因。阻塞时长之所以好用,就是因为每一条阻塞都能记录阻塞类型和阻塞对象,事后能归因到具体团队或具体环节。

3. 浮动时间消耗率:被低估的核心指标

关键路径上的任务如果有 5 天缓冲,到第三周时缓冲只剩 4.5 天,说明一切正常;如果只剩 1 天,即使所有任务都”按时完成”,项目也已经处在延期边缘。

浮动时间消耗率 = 已消耗缓冲 ÷ 初始缓冲。这个指标的妙处在于它比进度百分比灵敏得多:进度可能还显示 60% 完成、看起来很正常,但浮动时间消耗率已经到 85%,这就是明确的前置预警。

我在实际操作中的经验阈值是:浮动时间消耗率超过 50% 就要在周会上提出来讨论;超过 70% 必须启动赶工或范围裁剪决策;接近 90% 基本可以判定该里程碑需要重新承诺。

4. 阻塞时长:最便宜也最有效的先行指标

阻塞时长是我最推荐项目经理优先建立的指标,因为它采集成本低、信号明确、可归因。

具体做法是给每个任务加一个状态和两个字段:任务被标记为”阻塞”时开始计时,同时必须填写”阻塞原因分类”和”阻塞对象”。周会只需要看两个数字:本周新增阻塞总数、本周平均阻塞时长。

工作计划流程与规范:项目经理项目规划风险控制关键指标

5. 里程碑预测准确率怎么算

这个指标的定义必须写死,否则很容易被美化:在里程碑计划完成日前一周做出的预测完成日,与实际完成日的偏差不超过 2 个自然日,记为一次准确预测。

为什么要求提前一周做预测?因为提前三天做的预测没有价值,那时候你已经知道答案了。要求提前一周,才能真实衡量团队对自身节奏的把握能力。

这个指标还带来一个副作用,是我很喜欢看到的:团队成员开始主动把不确定性说出来。因为一旦提前一周预测错了,复盘时会很难解释,所以大家更愿意在预测时就标注”这个里程碑有风险”。

6. 需求澄清度与估算偏差的关系

我一直坚持在需求评审环节给每条需求打澄清度分数,就是因为它和估算偏差的相关性非常强。下面是我们在一个季度里采集的对照数据,横轴是澄清度评分,纵轴是实际工时相对估算中值的偏差率。

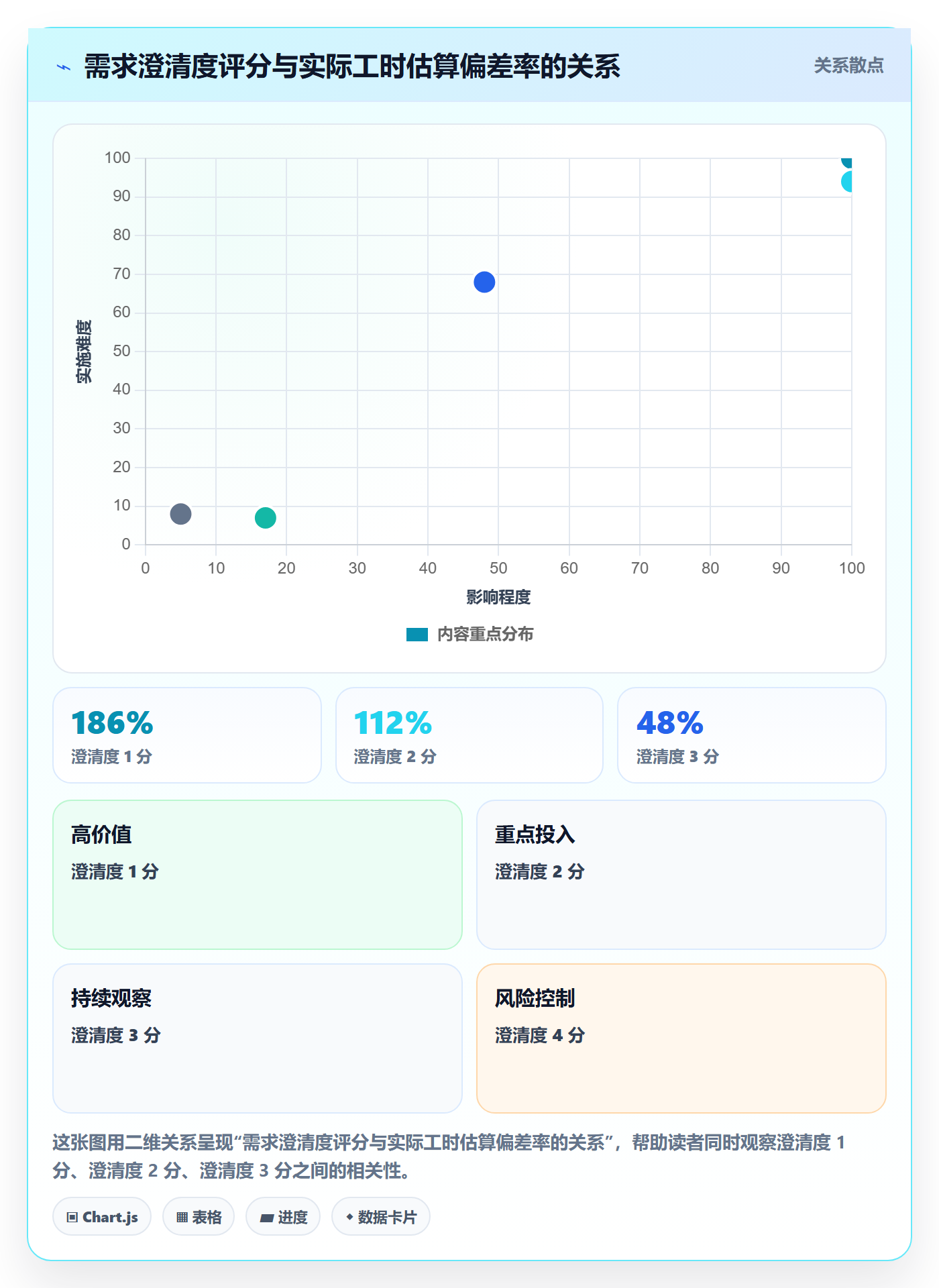

工作计划流程与规范:项目经理项目规划风险控制关键指标

基于这组数据,我建议把澄清度 3 分设为需求进入迭代的准入门槛。低于 3 分的需求不进迭代,宁可让它等在待办池里,也不要让它带着不确定性进入开发。这个规则刚开始会被业务方抱怨,但只要坚持两个迭代,需求方的澄清质量会有明显提升。

五、落地案例:一家 300 人研发组织的规范重建

1. 上线前的四个基线

回到前面那家 300 人的企业级 SaaS 公司。我们决定不做大而全的流程改造,只聚焦四件事:把 WBS 粒度统一到 5 到 10 天、建立阻塞时长采集、把需求澄清度设为准入门槛、给关键路径任务标注缓冲时间。

改造前的基线数据是:里程碑预测准确率 42%,平均任务阻塞时长 3.8 天,返工工时占比 27%,风险登记册活跃条目 81 条(季度末仍未关闭)。这四个数字构成了后续所有对比的起点。

2. 八步落地顺序

流程落地最怕一上来就全面铺开。我采用的是分阶段推进,每个阶段只解决一个问题,让团队先尝到甜头再扩大范围。

  1. 统一 WBS 粒度标准,明确 5 到 10 个工作日规则,两周内完成历史任务粒度抽查。
  2. 在任务上加”阻塞”状态和两个必填字段,采集两周基线数据,不做任何考核。
  3. 建立每周一次的阻塞清理会,只谈阻塞项,30 分钟硬性结束。
  4. 引入需求澄清度评分卡,先把评分作为参考,不设门槛。
  5. 两周后把澄清度 3 分设为迭代准入硬门槛,由产品负责人把关。
  6. 给关键路径任务标注缓冲天数,开始统计浮动时间消耗率。
  7. 制定分三级变更控制规则,明确各级别的审批人和处理时限。
  8. 季度末回填估算偏差,建立本组织的估算校准系数表。

这八步里,第 2 步的”不做任何考核”很关键。如果一上来就把阻塞时长和绩效挂钩,团队的第一反应是隐瞒阻塞而不是消除阻塞。先采集、后治理,这个顺序不能颠倒。

3. 工具层:为什么私有化部署和 Jira 迁移是硬门槛

流程方案定了之后,工具选型成了绕不开的一环。这家公司当时的现状是:研发团队在用一套海外项目管理平台,但数据出境合规审查通不过,同时集团要求核心研发数据必须落在自有 IDC 内。

这两个约束直接把可选范围缩小了:必须支持私有化部署,且必须能从原有平台平滑迁移历史数据,包括工作项、附件、评论、历史状态流转记录和已有的报表配置。历史数据不全量迁移,估算校准系数就无从谈起,因为你需要至少两到三个季度的历史工时数据作为样本。

我们最终落到了 PingCode 上。它是面向中大型企业、服务 100 人以上组织的项目管理平台,支持私有化部署,也支持从 Jira 平滑迁移,这在国产替代场景里是比较务实的选择。当时我们重点验证了三件事。

第一是数据模型能否承载依赖关系。我们需要的不仅是任务列表,还要能表达跨团队的任务依赖并自动计算关键路径。这一条直接决定了浮动时间消耗率能不能自动算出来,而不是靠人工在表格里维护。

第二是迁移的完整性。我们抽样核对了 200 条历史工作项的迁移结果,重点检查状态流转历史和评论时间戳是否保真。这两项如果丢失,后续的周期时间分析和阻塞时长回溯就没法做。

第三是私有化环境下的集成能力。因为阻塞原因需要和 CI 流水线、测试平台的数据打通,自动标记部分阻塞类型,减少人工填报的负担。人工填报率超过一定程度,数据质量就会崩。

4. 十二周后的指标变化

改造后我们连续采集了 12 周数据,四个核心指标的变化如下。

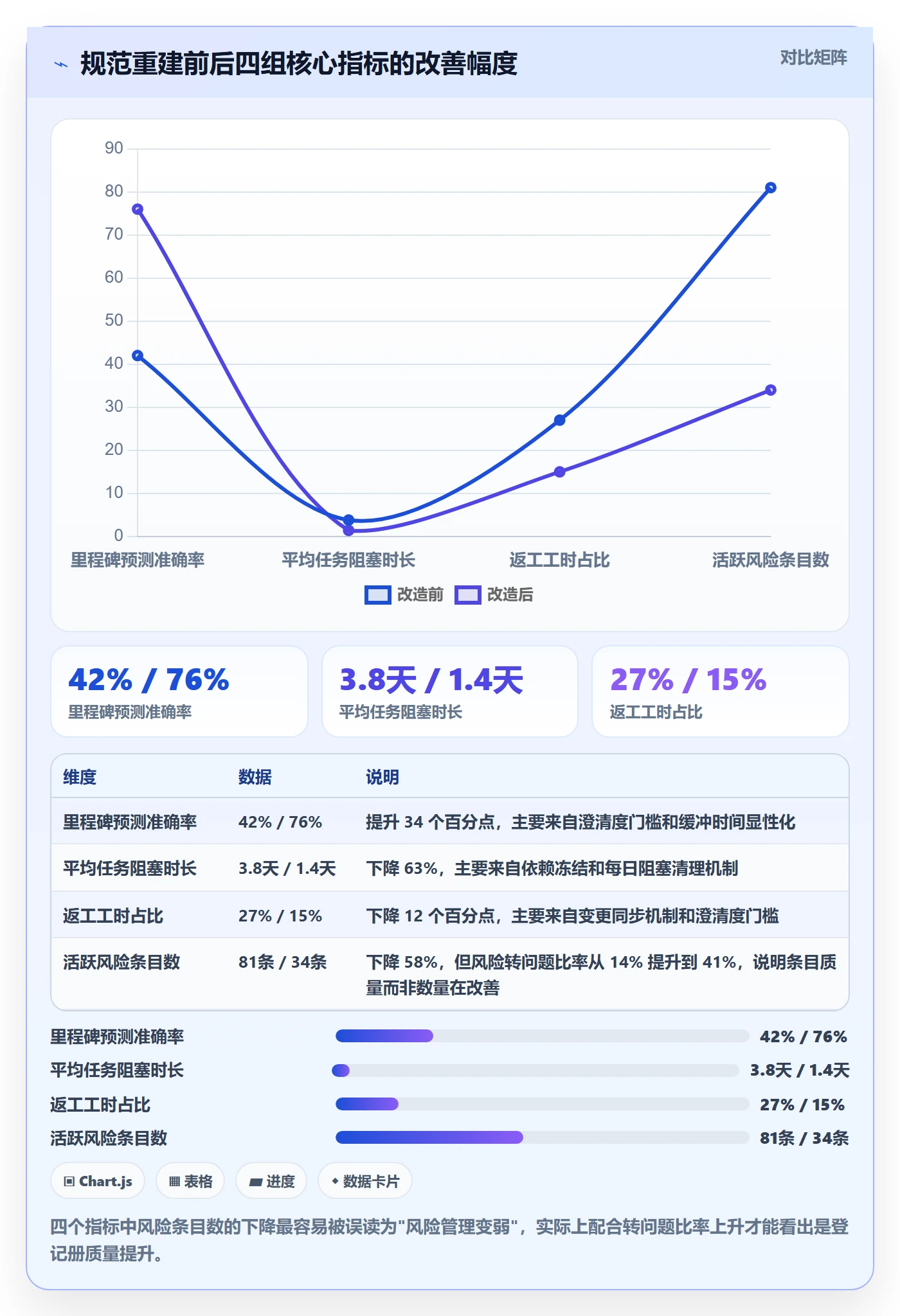

工作计划流程与规范:项目经理项目规划风险控制关键指标

这里面最容易被误读的是最后一项。风险条目从 81 条降到 34 条,表面看是风险管理投入减少了,但结合另一个数据就清楚了:风险转问题比率从 14% 提升到 41%。意思是过去 137 条风险里只有 19 条真正触发,现在 34 条里就有 14 条触发并提前处理掉了。登记册从”清单”变成了”预警器”。

风险漏斗的变化更直观地说明了这一点。

工作计划流程与规范:项目经理项目规划风险控制关键指标

5. 一个没做好的地方

诚实地说,这次改造有一件事没做好:估算校准系数表的落地。我们要求每个团队在季度末回填估算偏差,但实际回填率只有 40% 左右。

复盘下来原因有两个:一是回填动作没有和任何已有的评审节点绑定,成了额外工作;二是回填后的数据没有反馈回团队,团队感受不到价值。指标采集体系如果只向上汇报、不向团队反馈,采集率一定会持续下滑。后来我们把它接入了迭代回顾会议,回填率才提升到 85%。

六、不同情况下的行动建议

1. 30 人以下团队:不要建指标体系

这个规模下,团队的信息传递靠日常沟通就够了。我的建议是只做三件事:统一 WBS 粒度、每周一次 15 分钟的阻塞清理、关键任务标注依赖。

不用建指标看板,不用做风险评估矩阵,不用设计变更审批流程。这个阶段引入重流程的代价大于收益,反而会拖慢交付节奏。真正需要的是保持沟通密度,而不是形式化的文档。

2. 30 到 100 人团队:建立三个指标

这个规模开始出现跨团队协作,信息开始在传递中失真。建议优先建立三个指标:任务阻塞时长、里程碑预测准确率、返工工时占比。

变更控制采用两级规则就够了:影响不超过 2 人天的口头同步,超过的走轻量变更单。这个阶段不需要完整的风险登记册,用”风险清单加每周更新”的形式更轻。

3. 100 到 300 人团队:指标分层加准入机制

这是最容易出现”计划第三周崩塌”的规模区间,也是我前面案例所处的区间。关键动作有三个。

第一,把需求澄清度设为迭代准入硬门槛,低于阈值的需求不进迭代。这是投入产出比最高的一个动作,因为它从源头减少了后续所有环节的返工。

第二,建立完整的风险条目四问标准,淘汰无法回答四问的条目。

第三,引入浮动时间消耗率,作为里程碑级的预警指标。到这里,工具层就需要能表达任务依赖并自动计算关键路径了,靠手工表格维护会失控。

4. 300 人以上多项目集:增设项目集层指标

这个规模下,单个项目的指标都不错,但项目集层面依然可能失控,原因是资源冲突和排期叠加。需要增加三个项目集层指标:关键角色利用率、跨项目依赖平均等待时长、项目集里程碑预测准确率。

关键角色利用率尤其要注意,我在案例里看到那 5 天的延期就来自架构师被三条产品线同时占用。当关键角色的利用率超过 80%,排期冲突几乎是必然的,此时应该做的是明确优先级而不是继续加任务。

5. 强合规或私有化场景:工具选型优先级要前置

如果所在行业有数据出境、等级保护或审计留痕要求,工具选型必须前置到流程设计之前,否则方案会因为工具不支持而推倒重来。

这个场景下要重点确认四件事:是否支持私有化部署、历史数据能否完整迁移、操作日志能否满足审计追溯要求、是否支持与企业内部统一身份认证打通。前面提到的 PingCode 在这个场景下值得纳入候选,主要是私有化部署加 Jira 平滑迁移这两项能力刚好覆盖了国产替代过程中最硬的两个门槛。

七、不同情况下的取舍

1. 计划粒度:控制感和维护成本之间的权衡

粒度选择的本质是用项目经理的时间换可见性。2 天粒度换来的控制感是虚幻的,但维护成本是真实的。5 到 10 天粒度是大多数团队的最优区间。

有一种情况可以例外:交付物本身有强外部依赖,比如需要客户现场配合验收,这时候把相关环节拆细一点是合理的,因为等待成本高于维护成本。

2. 审批强度:阻止变更和记录变更之间的权衡

审批强度越高,绕流程的概率越高。我倾向于把流程设计成”低摩擦记录、高门槛审批”:所有变更都轻量记录,但只有影响里程碑或对外承诺的才进入审批。

关键不是审批本身,而是让变更成本在决策时可见。一张写清工期影响、成本影响、质量影响的变更单,比三道审批更有效。

3. 指标数量:信息量和采集成本之间的权衡

每增加一个指标,就增加一份采集和核对成本,而且会稀释注意力。我给自己定的上限是:项目经理日常盯的指标不超过 5 个,管理层看的报表不超过 8 个。

超过这个数量,指标就会从决策工具退化成数据装饰。判断方法很简单:如果一个指标连续三个季度没有引发过任何决策动作,就该把它删掉。

4. 自建与采购:三种场景下的不同选择

工具层面的取舍,我通常按团队规模和合规约束分三种情况判断,而不是一律推荐采购或自建。

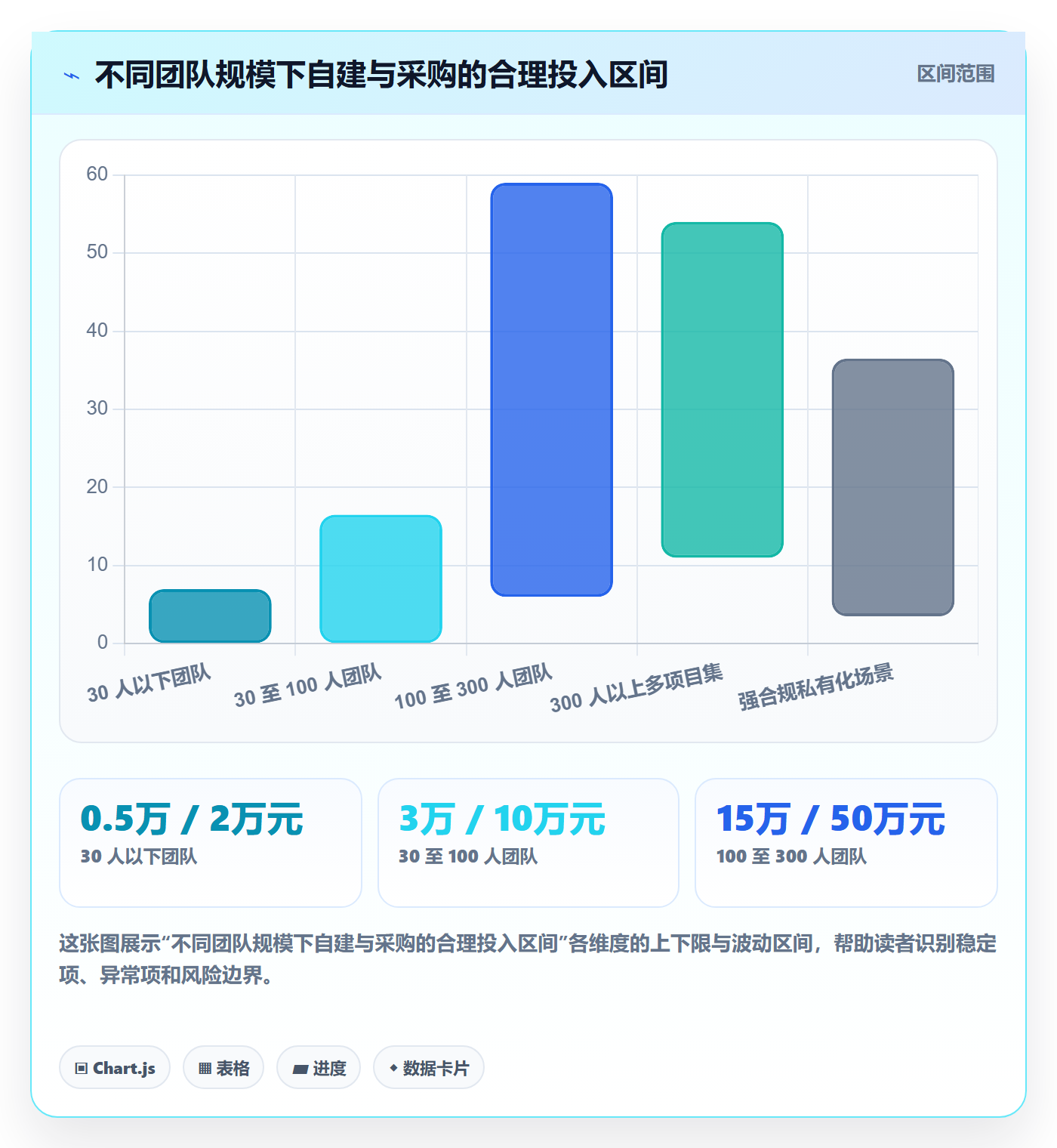

工作计划流程与规范:项目经理项目规划风险控制关键指标

关于自建,我特别想提醒一点:很多团队低估了自建的全周期成本。它不只是开发成本,还包括后续的功能迭代、版本升级、数据迁移、权限体系维护,以及最容易被忽略的,当核心开发人员离职后,这套系统的维护责任落在谁头上。我见过至少三个团队的自建项目管理工具最后变成了无人敢动的遗留系统。

八、结语:把计划从”承诺文档”改造成”风险雷达”

回到文章开头那个判断。工作计划流程与规范的价值不在于产出一份漂亮的甘特图,而在于建立一套能让坏消息提前两周到达你桌面的机制。这份机制由三样东西组成:合理的计划粒度、能预警的先行指标、以及低摩擦但可见的变更控制规则。

我最想传达的一个观点是:项目管理成熟度的标志,不是你计划得有多准,而是你多早知道自己不准。那家 300 人公司的改造之所以有效,核心不在于引入了多少新工具,而在于他们把”发现问题的时点”从季度末提前到了第三周之前。

如果你准备动手,我建议按这个顺序推进,不要一次全上。

  1. 本周内:统一 WBS 粒度到 5 到 10 个工作日,把低于 3 天粒度的任务合并。
  2. 本周内:在任务系统里加上”阻塞”状态和阻塞原因、阻塞对象两个必填字段,先采集不考核。
  3. 两周内:建立每周 30 分钟的阻塞清理会,只谈被卡住的事,不谈进度汇报。
  4. 一个月内:为需求建立澄清度评分卡,把 3 分设为迭代准入线,由产品负责人把关。
  5. 一个月内:给关键路径任务标注缓冲天数,开始统计浮动时间消耗率。
  6. 一个季度内:回填估算偏差,建立本组织的估算校准系数表,并把它接入迭代回顾。

如果只能做一件事,我建议做第 2 件,把阻塞时长采集起来。它是所有指标里采集成本最低、信号最明确的一个,而且它天然会引导团队讨论”我们为什么会被卡住”,而不是”我们完成了多少”。这个讨论方向的转变,往往就是计划真正开始发挥作用的起点。

常见问题解答(FAQ)

1. 项目规划阶段,工作计划的颗粒度定到多细才算规范?

我第一次带一个跨5个部门的项目时,把计划做到了两周一个里程碑,结果每周例会都在扯皮,谁说完成了都算完成了。后来我又走到另一个极端,把任务拆到半天,团队天天抱怨填工时比干活还累。到底拆到多细才既有控制力又不折腾人?

颗粒度用两条硬标准来卡:一是单个任务的工期控制在0.5到3个工作日,超过5天的任务必须拆,因为超过一周的任务在周报里基本失去纠偏价值;二是每个任务必须写出可验证的完成标准,也就是交付物加验收方式,比如接口文档评审通过、压测报告达到200并发下P95小于300毫秒,而不是写完成后通知我。

经验值是:一个3人月规模的项目,底层任务数落在60到120条之间比较健康。低于40条说明拆得不够,风险看不出来;高于200条说明拆过头了,管理成本会吃掉收益。里程碑不要超过项目总周期的20%一个,且每个里程碑必须挂一个可演示的产出物,否则它只是一个日期。

2. 风险控制到底该盯哪几个关键指标?阈值设多少才合理?

我们项目上线前两周才发现一个第三方接口的对接没做,当时我翻出风险登记表,上面确实写了这条风险,但没人跟。我特别想知道,风险不是列个清单就完了吗,到底哪些指标能提前告诉我‘要出事了’?

风险控制别只看风险条目数量,要看四个可量化的指标。第一是风险敞口,等于发生概率乘以影响人天,把所有条目按敞口排序,前20%的条目每周必须有一次状态更新,敞口超过总预算10%的单项要升级到项目委员会。

第二是缓冲消耗率,把总工期的10%到15%留成缓冲,当已消耗缓冲除以已完成进度大于1.5时,说明你消耗缓冲的速度是产出速度的1.5倍,必须在两周内采取收缩范围的措施。第三是需求变更率,按变更人天除以基线人天算,超过15%就必须重排基线而不是硬塞进原计划,否则偏差会全部转嫁到测试期。

第四是关键路径浮动时间,当关键路径上剩余总浮动小于总工期的10%时进入黄色预警,等于零就是红色。这四个指标建议每周固定一天更新,口径写进规范里,不要每次换人换算法。

3. 流程规范写得很全,但团队都说在走形式,怎么让它真正落地?

我们部门出过一份三十多页的项目管理规范,评审、周报、变更、复盘样样都有,执行三个月后大家只保留了周报,其他全废了。我自己也承认,很多表格填完就进文件夹,没人回头看。规范到底该怎么裁剪才不让人反感?

先承认一个事实:规范的存活率取决于它能否在30秒内回答一个决策问题。所以落地时砍掉三类东西:只做记录不驱动决策的表格、需要二次加工才能看懂的数据、以及没有责任人的检查项。

我自己的做法是给规范做分级,把项目按人月和工作流依赖数分成A、B、C三档,A档全量执行,C档只保留三件事:一份带验收标准的任务清单、一次15分钟的每日同步、一份只写偏差和求助的周报。

另外给每条规范配一个触发条件和动作,比如任务偏差超过2天就触发一次15分钟复盘,产出物是三个字段:偏差原因、补救动作、责任人,不写长文。三个月后回看,能留下来的规范通常不超过原文档的三分之一,这不是失败,是正常收敛。判断标准很简单:一条规范如果连续两个迭代没有产生过任何决策或动作,就该删掉。

4. 怎么判断项目进度是真绿还是假绿?有哪些一眼看穿的信号?

我最怕的就是周报上一片绿,临到上线前一周突然冒出二十几个未完成项。团队也不是故意骗人,很多时候是任务卡在最后10%没人提。作为项目经理,我怎么在不信任团队的前提下识别出这种虚假进度?

核心原则是进度只按可验证的产出物计算,不按工时百分比计算。具体看三个信号。第一,如果一个任务连续两次周报的完成度都在70%到90%之间,基本可以判定为卡住了,因为真正在推进的任务要么在两周内完成,要么会暴露出具体的阻塞点。

第二,看完成项的定义,要求每个完成项都指向一个可被第三方验证的产出物,比如已合并的代码加通过的用例、已签署的评审记录,凡是不能验证的完成都按未完成统计。

第三,把缓冲消耗速度和里程碑达成速度画在一张图上,如果缓冲消耗明显快于里程碑推进,也就是消耗了30%的缓冲只换回10%的里程碑,说明后续大概率要延期。数据口径上建议统一为:进度等于已验收交付物数量除以基线交付物数量,每周只统计一次,避免用不同口径的百分比互相打架。

看到疑点不要当众质问,直接约责任人做一次15分钟的实物演示,演示不出来就当场改状态,比追责有效得多。

读者评论

钟
钟嘉禾

天粒度这个结论我认,但放到外包或固定总价合同里就由不得项目组选了,客户合同里就把 WBS 颗粒度写死了。关掉一条风险,万一它后来真出事了,复盘时就是"你当初为什么关"。,"指标分层表把责任划得很清楚,但现实里输入层那几项没人真正背。

林
林嘉宁

我更想知道的是,粒度放宽之后,怎么跟客户解释"这周没东西可演示",实际落地时卡住的多半不是项目组内部,而是对外交付口径。开着没成本,关掉有风险,理性人当然都开着。需求澄清度打分通常是项目经理追着产品要,最后指标还是压在 PM 身上。

罗
罗嘉禾

风险登记册通胀的根子不在模板,在激励。不解决这个,四问法填得再规范,条目照样只增不减。另外 15 到 21 天的预警提前期,前提是需求流本身稳定,需求一周三变的团队,这个提前期根本撑不起来。

文章包含AI辅助创作:工作计划流程与规范:项目经理项目规划风险控制关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/296036
