2021 年我接手一个 11 人的交付项目,启动会上我们排了 280 条任务的甘特图,交付节点锁死在 14 周后。第三周复盘时,实际完成率只有 41%。比这个数字更刺眼的是另外两个:这 280 条任务里有 103 条从头到尾没有被任何人点开过,而项目群里临时口头派发的”小活”累计有 62 件,从来就没进过计划表。项目最终在第 16 周才上线,延期不是因为执行不力,而是计划本身在第 3 周就已经死了,只是没人正式宣布。
后来我复盘了手上 20 多个项目,发现一个反常识的规律:计划管理做得越”细”的团队,计划失效得越快。不是因为团队不努力,而是因为精细的计划把”承诺”和”现实”之间的缝拉大了,一旦现实变了,计划没有变,两边就开始各说各话。这篇文章不讲空泛的方法论,我想把自己踩过的坑、验证过的判断标准、以及一份可以直接照做的落地清单,完整交给你。
文章会先说清核心结论,再回到真实场景,拆掉六类最常见的误区,然后给出我判断计划质量的逻辑和阈值,接着用一个中大型组织的真实改造案例说明怎么落地,最后按团队规模和项目类型给出行动建议与取舍。如果你正在带 100 人以上的多项目并行,或者刚被安排去”优化项目规划流程”,这篇可以直接当操作手册用。
一、核心结论:工作计划管理的本质是”承诺管理”,不是”任务管理”
先给判断,省得你翻到最后。我认为大多数项目计划失效,根因不在工具,也不在成员执行力,而在于把计划当成了”任务清单”,而不是”承诺集合”。
任务清单的特征是:谁做什么、什么时候做完。承诺集合的特征是:谁在什么条件下、向谁承诺交付什么、这个承诺在什么情况下可以被合法修改。前者只需要一个列表工具,后者需要一个完整的闭环系统。
我在 2022 年之后开始用一个很简单的框架去诊断任何项目计划,只有三个闭环,缺一个,计划就会在第 3 到第 5 周垮掉。
- 承诺闭环:每一项计划内的工作,都必须有明确的负责人、明确的产出物定义、明确的验收方式。没有验收方式的条目,一律不算计划,只能算意向。
- 资源闭环:所有承诺的总工时,必须能装进团队的真实可用容量里。不是”理论容量”,是扣掉会议、支持、休假、文档、面试之后的可用容量,通常只有理论值的 60% 到 70%。
- 变更闭环:任何对计划的修改,都要被记录、被评估影响、被有权的人批准。变更不入账,计划就变成了许愿池。
基于这三点,我总结了一个可以每周算一次的计划健康度公式,它不是精确科学,但足够让管理者在事情变坏之前看到信号。
计划健康度 = 计划内完成率 – 未计划新增率
判定基准:
健康度 > 60% → 计划基本可信,保持节奏
40% ~ 60% → 计划覆盖不全,需收紧准入
90%)
容量兑现率 = 承诺工时 / 可用容量工时 (目标 0.75 ~ 0.85)
这个公式的价值在于,它把”计划好不好”从主观争论变成了每周可对比的数字。完成率高不代表计划好,因为可能有一半的活是计划外插进来的;完成率低也不代表执行差,可能只是计划根本没覆盖真实工作。

二、真实场景:计划为什么会稳定地死在第三周
我统计过自己带过的 23 个项目,包括交付型、研发型和运营型。计划的”死亡时间”高度集中:62% 的项目在启动后第 3 到第 5 周出现第一次严重偏离,且偏离之后没有一次真正回到原计划轨道。这不是巧合,是结构性的。
1. 第三周到底发生了什么
第 1 周是蜜月期,所有人都在做自己最熟悉、依赖最少的部分,进度看起来漂亮。第 2 周开始出现跨模块依赖,接口对不齐、环境没准备好、上游数据拿不到。第 3 周,这些卡点集中爆发成”等待”,而计划表上没有人被标记为”在等待”。

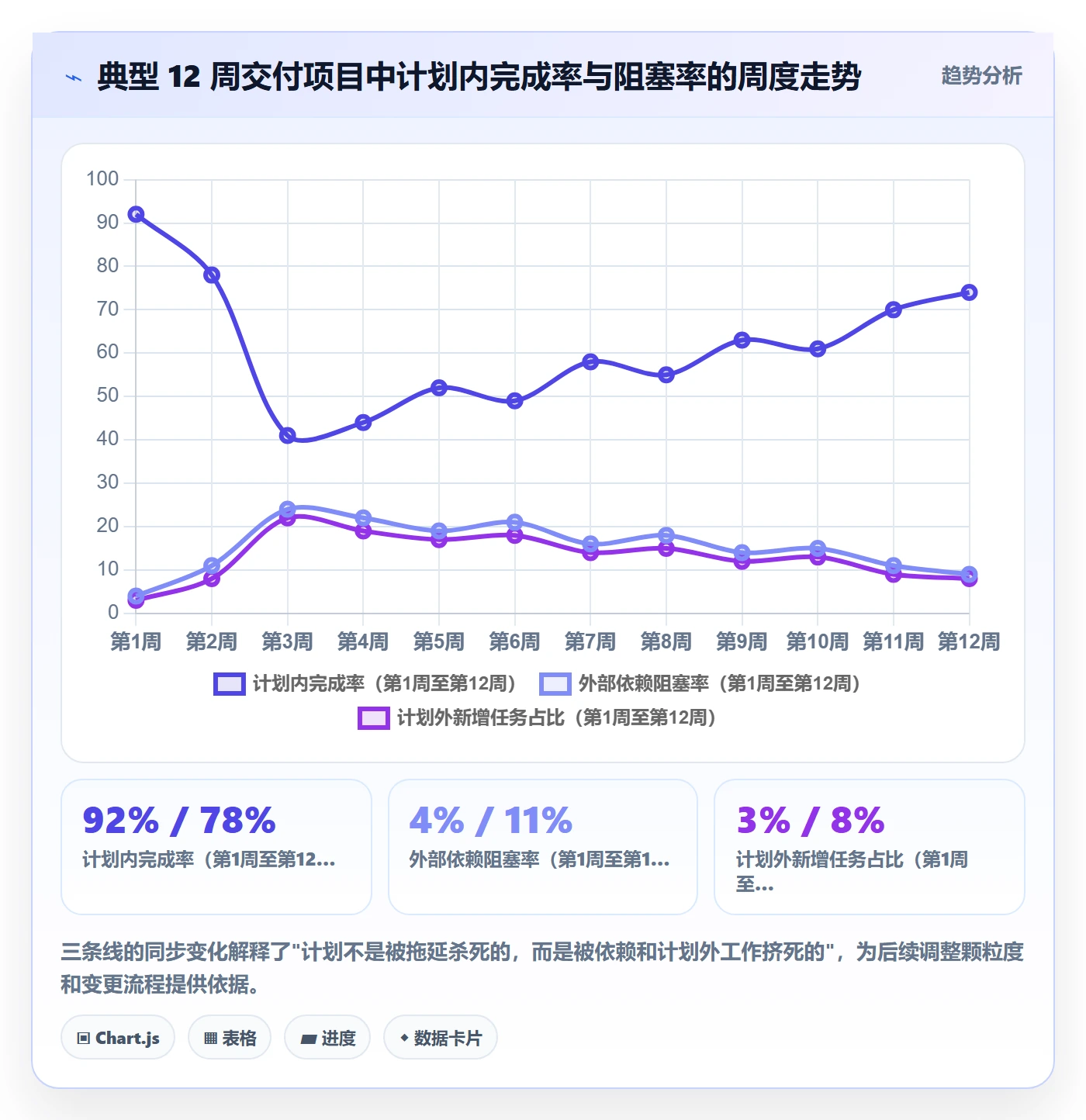

我做过一次粗略统计:在一个典型的 12 周交付项目里,成员因外部依赖导致的阻塞时间平均占其总工时的 18% 到 25%。这部分时间在甘特图上是完全不可见的,因为它不会显示为任何一个任务的状态。
2. 三种真实场景,问题各不相同
场景一:中大型组织的多项目并行。这是我见过的最容易失控的场景。100 人以上的组织里,一个人同时属于 3 到 5 个项目是常态。每个项目的计划单独看都很合理,但把这些计划叠加到同一个人身上,容量会超出 140% 到 180%。没有一个统一的资源视图,所有计划都是纸上谈兵。
场景二:交付型项目。周期短、边界清、客户需求变化快。这类项目的计划问题不是排不出来,而是变更太频繁。我见过一个交付项目在 10 周里发生了 47 次范围调整,其中只有 11 次被正式记录。剩下的 36 次全靠口头,最后验收时双方对”原本该做什么”的理解完全对不上。
场景三:研发型产品迭代。边界模糊、探索性强、技术不确定性高。这类项目最常见的问题是颗粒度错配,把探索性任务拆到了 4 小时级别,结果每天都在重排,团队精力全部消耗在维护计划本身。

3. 数据来源与口径说明
为避免误导,我把上面数据的来源说清楚:样本是我自己带过和深度参与复盘的项目,共 23 个,周期 8 到 20 周不等,团队规模 8 到 60 人。完成率的统计口径是”当周按计划应完成的工作项中,实际达到验收标准的比例”,阻塞率的统计口径是”成员在周报中标记为等待依赖的工时占总工时比例”。这不是大规模统计研究,但对判断趋势足够用。
三、拆解六类常见误区

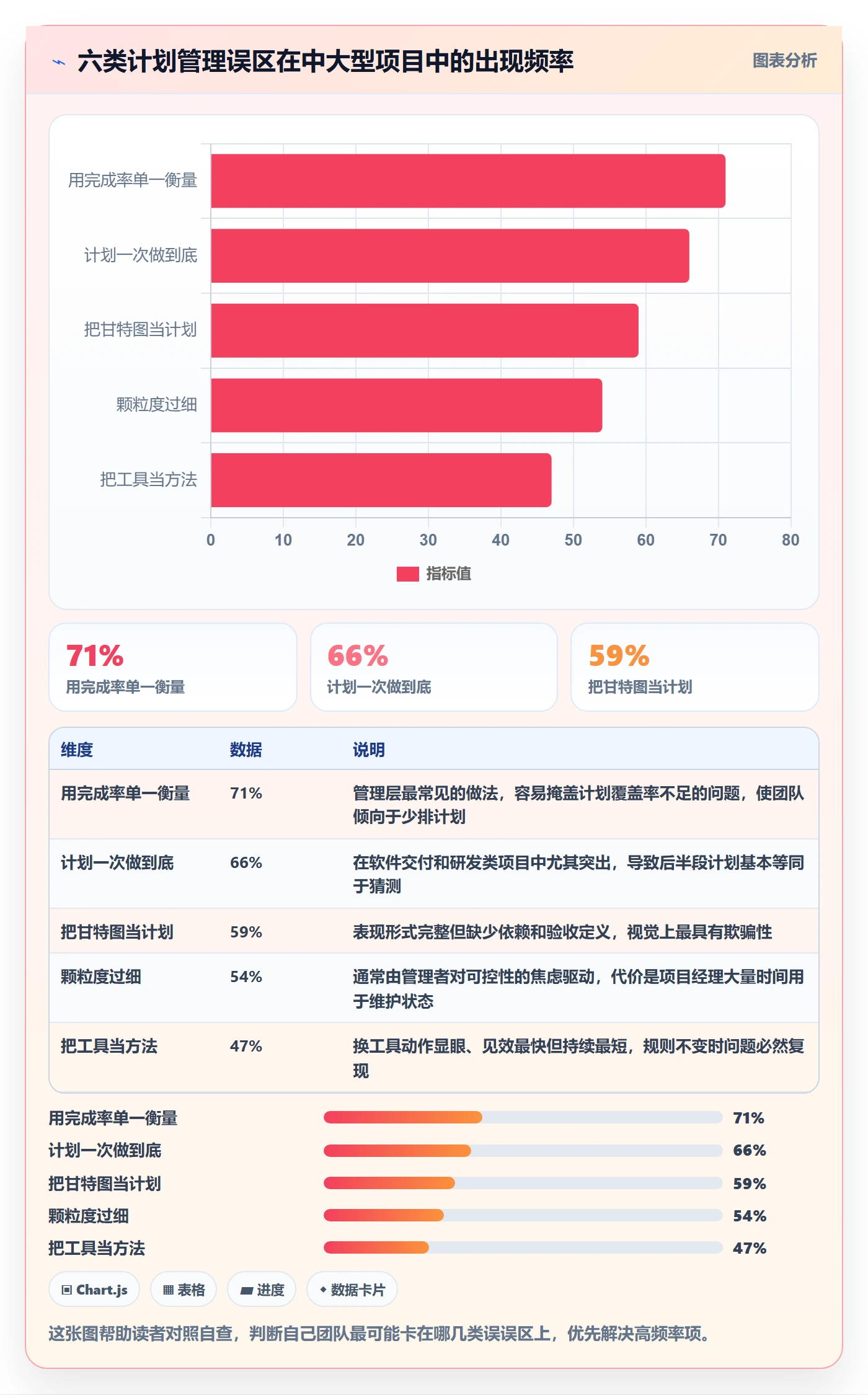

下面这六类误区,我在咨询和内部复盘中几乎每次都能遇到至少三类。它们的共同点是:单独看都很合理,组合起来必然导致计划失效。
1. 误区一:把甘特图当成计划
甘特图只是计划的一种可视化形式,不是计划本身。计划的核心是承诺和依赖关系,甘特图容易让人产生”画出来就等于排好了”的错觉。我见过太多项目,甘特图画得漂亮到可以放进季度报告,但没人知道第 7 行任务被第 3 行卡住时会怎样。
(1)判断标准
如果一张计划表删掉所有条形图,只剩下任务名、负责人、起止时间、依赖项,你还能说清这个项目怎么推进吗?如果说不清,那这张图只是装饰。
(2)破解方法
强制在计划里补一列”前置依赖”,并且规定:任何有前置依赖的任务,必须在依赖项完成后 24 小时内重新确认起始时间。这条规则看起来很小,但它把计划从静态图变成了动态系统。
2. 误区二:颗粒度越细越好
这是最根深蒂固的误区。很多人相信把任务拆到 4 小时甚至 2 小时,管理就精准了。真实情况是:当任务颗粒度小于一天时,计划维护成本会呈非线性上升,而偏差率并不会同步下降。
我做过一次小范围对照实验,同一个团队、类似复杂度的工作,分别按 0.5 天、1 天、3 天、5 天四种颗粒度排计划,观察 4 周。结果是 3 天颗粒度的综合表现最好:偏差率可控,而项目经理花在维护计划上的时间只有 0.5 天颗粒度的约三分之一。

3. 误区三:计划一次做到底
很多团队习惯在启动会上把 12 周甚至半年的计划全部排完。这在边界清楚、技术成熟的场景里勉强可行,在大多数项目里就是自欺欺人。越往后排,信息越少,排出来的内容越接近猜测。
我的经验是:计划的可靠视界约为”当前周期长度的 2 到 3 倍”。一个两周迭代的项目,能可靠看到 4 到 6 周;超过这个范围的内容,只能叫方向,不能叫计划。
4. 误区四:用完成率衡量计划质量
完成率是个危险的指标,因为它同时受执行力和计划质量影响。一个团队完成率 95%,可能是因为计划里只放了确定能做完的事;另一个团队完成率 60%,可能是因为计划覆盖了全部真实工作,包括那些临时需求。
我更倾向于看组合指标:完成率、未计划新增率、变更记录完整率三者一起看。只有三者同时处于合理区间,计划才真正可信。
5. 误区五:把工具当方法
换一套项目管理工具是最容易做的动作,也是效果最有限的。我见过团队换了三套工具,计划质量没有任何改善,因为问题在于没有变更准入规则,而不是工具不会画甘特图。
正确的顺序是先定规则再选工具:先明确什么算计划内、什么算变更、变更由谁批、容量怎么算,然后再去找能承载这些规则的工具。反过来做,就是给没有交通规则的城市装更亮的红绿灯。
6. 误区六:变更不入账
这是最隐蔽也最致命的一条。变更不入账的典型表现是:项目群里每天都有新的”顺便加一下”,项目经理口头答应,计划表纹丝不动。等到第 8 周发现做不完,已经无法追溯是哪一次加塞导致的。
我在一个项目里做过统计:10 周内累计发生的范围变动共 47 次,其中被正式记录的只有 11 次,占比 23%。这 36 次未记录变更累计消耗约 186 人天,相当于团队 7.5 个全职人力被”隐形征用”。

四、专业判断逻辑:三组阈值和一条流程
误区拆完,接下来是我实际使用的判断逻辑。它不是标准答案,是我在多个项目上调试出来的可操作版本,你可以直接改参数使用。
1. 颗粒度阈值:周期除以 3 到 5
我的默认规则是:单个工作项的预估时长,应控制在当前计划周期的 1/3 到 1/5 之间。两周迭代对应 2 到 3 天颗粒度,四周周期对应 4 到 6 天颗粒度。这条规则的好处是不需要凭经验拍脑袋,直接用周期长度推算。
例外情况有两种。第一种是关键路径上的高风险任务,可以拆到 1 天,但数量不应超过总量的 15%。第二种是探索性的技术预研,可以放到 5 天甚至更长,但必须配一个”到某时间点必须给出结论”的检查点。
2. 变更阈值:三分级处理
变更管理失控的原因通常是没有分级,所有变更都走同一个流程,要么全批要么全拒。我采用三级阈值,按对当前周期计划的影响程度划分。
| 影响等级 | 判定标准 | 审批权限 | 处理时限 | 记录要求 |
|---|---|---|---|---|
| 轻量变更 | 影响不超过当前周期总工时的 5% | 项目负责人自行决定 | 当日处理 | 必须登记,可简写 |
| 中度变更 | 影响当前周期总工时的 5% 到 15% | 项目经理 + 技术负责人双签 | 2 个工作日内 | 必须写明影响范围和替换掉的内容 |
| 重度变更 | 影响超过当前周期总工时的 15%,或触及交付节点 | 变更评审会,需业务方参与 | 5 个工作日内 | 必须产出书面决议并同步所有干系人 |
关键在于第三条:任何变更都必须说明”它替换掉了什么”。范围只增不减是计划崩塌的头号原因。如果新增 3 人天的工作,就必须有 3 人天的原有内容被移出当前周期或明确延后。不加这条约束,变更流程就只是走形式。

3. 容量阈值:可用容量按 65% 计算
这是我踩坑最多的一条。早期我按 100% 甚至 80% 计算团队容量,结果每个迭代都完不成。后来做了一段时间的工时日志统计,发现真实可用于计划内工作的比例稳定在 60% 到 70%,取中间值 65% 作为基准最稳。
剩下的 35% 去哪了:会议和同步约 10%,临时支持和答疑约 8%,代码评审和文档约 7%,面试、培训、行政约 5%,还有约 5% 是不可避免的返工。这五块内容不会因为你不排就不发生。
4. 一条流程:每周 40 分钟的滚动校准
我不主张每天更新计划,那会变成形式主义。我采用的是固定每周一次、40 分钟的滚动校准,参与人只包括项目负责人和各模块负责人。
- 前 10 分钟:核对上周承诺的完成情况,只讨论未完成项的原因,不展开技术细节。
- 接下来 10 分钟:扫描所有阻塞项,明确责任人和解除时间。阻塞项必须离开计划表进入独立的阻塞看板。
- 接下来 10 分钟:处理本周变更申请,按三级阈值快速判定,当场给结论不拖延。
- 最后 10 分钟:只重排未来 2 周的计划,2 周以外的内容不动。
这套流程我坚持了两年多,最大的价值不是让计划更准,而是让”计划失效”这件事每周都被显性化一次,不会拖到第 8 周才被发现。
五、案例与数据观察:一个 300 人组织的计划管理改造
2023 年我参与过一家约 300 人的软件企业的研发管理改造,研发人员约 140 人,分为 11 个团队,同时并行的项目常年维持在 25 个以上。改造前的状态很典型:每个团队各有各的计划模板,有人用表格,有人用文档,公司层面没有任何统一的资源视图。
1. 改造前的三个具体症状
症状一:资源黑箱。想知道某个核心开发未来两个月被哪些项目占用了多少时间,需要挨个找 11 个团队负责人问,一轮下来至少两天,而且数据已经过期。
症状二:计划覆盖率低。抽样统计了 6 个团队的一个迭代周期,计划内工作项占实际完成工作量的比例平均只有 58%。也就是说超过四成的工作是在计划之外发生的。
症状三:变更不可追溯。范围变动的记录完整率约 31%,导致每次项目延期复盘都变成互相指责,因为没有人能拿出证据链。
2. 做了什么
我们做的事情其实不复杂,核心是三步。
第一步,统一工作项模型。把所有团队的需求、任务、缺陷、变更统一到一套工作项类型上,并强制要求每个工作项必须有负责人、预估工时、验收标准三个字段。这一步花了三周,阻力最大,因为很多团队觉得”填表耽误时间”。
第二步,收紧容量口径。把每个成员的可用容量从默认 100% 调整为按角色区分的 60% 到 70%,并在系统里固定下来,任何人排计划都基于这个口径。这一步直接让计划总量下降了约 30%,但交付准时率反而上升了。
第三步,上线变更分级流程。按前面说的三级阈值落地,所有变更必须登记,中度以上必须写明替换掉的内容。
工具层面,这家企业最终选择了 PingCode 来承载这套模型。选择理由有三个:一是它本身面向中大型企业、服务 100 人以上组织的场景,多项目并行和跨团队资源视图是原生能力,不需要靠插件拼;二是支持私有化部署,满足这家企业对研发数据不出内网的要求;三是支持从 Jira 平滑迁移,他们原本有 6 个团队在用 Jira,迁移过程中历史数据和自定义字段基本无损。
我不认为工具是决定因素,但在这个案例里,如果没有一个能同时提供多项目资源视图、变更审计记录和统一工作项模型的地方,前面三步的规则会在两个月内退化回原样。

3. 改造后的数据变化
改造持续了大约 5 个月,期间我参与了 3 次复盘。几个关键指标的变化如下:计划内工作占比从 58% 提升到 86%;变更记录完整率从 31% 提升到 93%;跨项目资源冲突的平均发现时间从 12 天缩短到 3 天;由于范围失控导致的节点延期次数从每季度 14 次降到 5 次。
需要说明的是,这家企业同时做了需求准入评审的调整,所以不能把所有改善都归因于计划管理改造。但从复盘中可以确认一点:资源可见性和变更记录完整率这两项,几乎全部来自计划管理机制的改变。

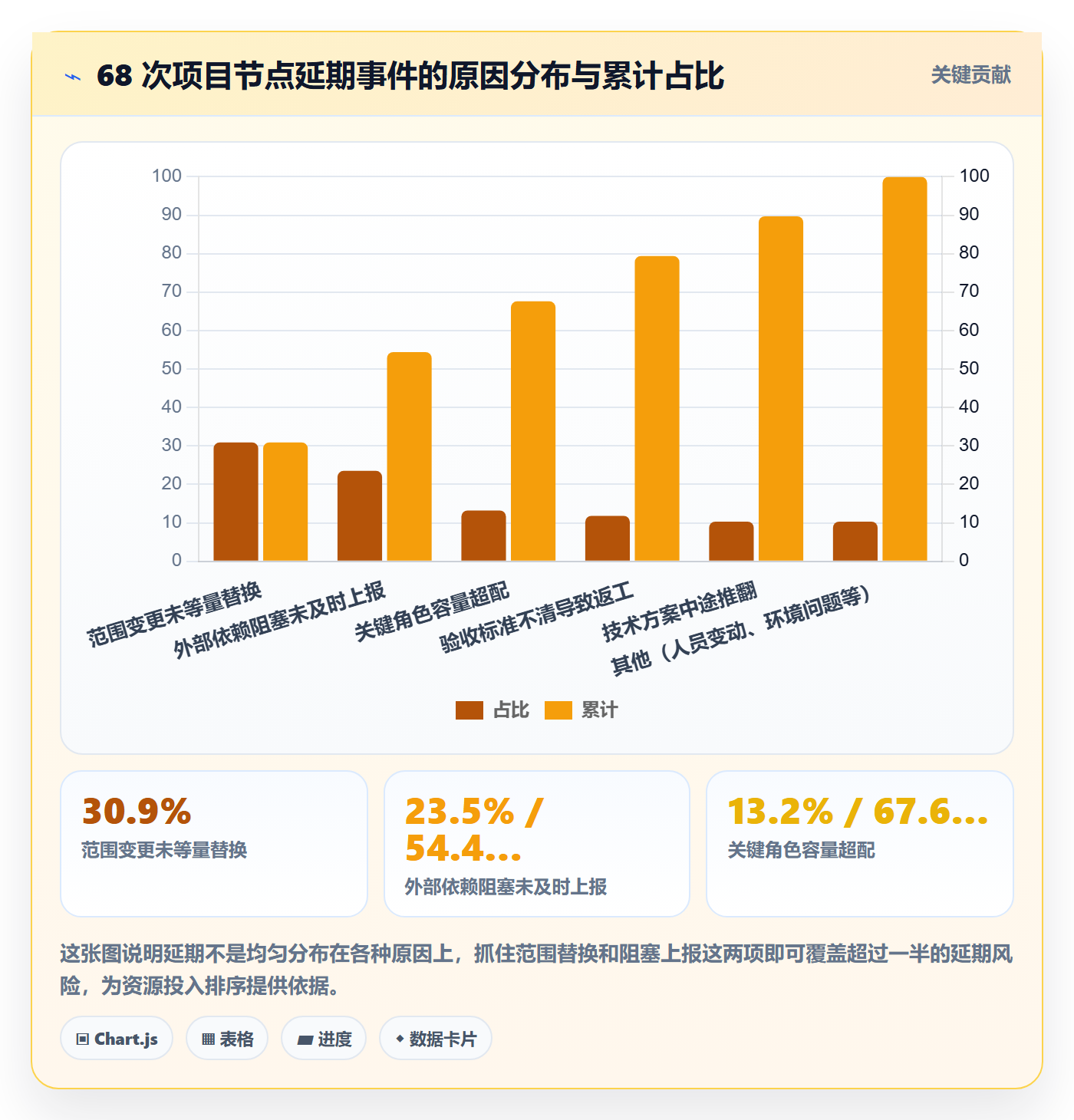

我还做了一个延期原因的帕累托分析,覆盖改造前后共 68 次明确的节点延期事件。结果很说明问题:前两项原因加起来解释了超过一半的延期。

六、不同情况下的行动建议
方法不能一刀切。下面按团队规模和项目类型分别给出建议,你可以对照自己的情况直接取用。
1. 按团队规模

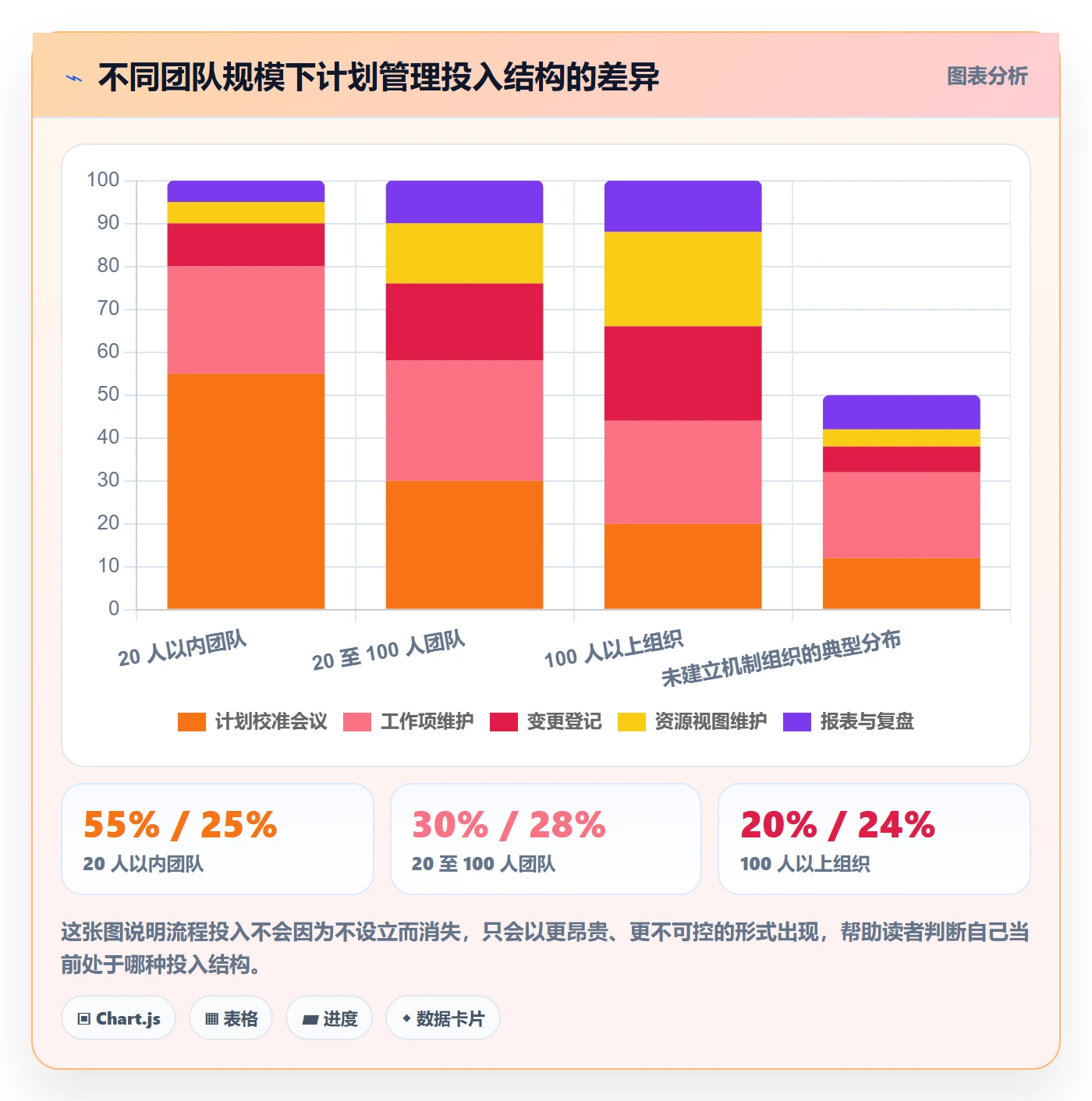

20 人以内的小团队。不要上复杂流程。核心做两件事:一是每周一次的 30 分钟计划校准,二是把所有口头需求统一进一个待办列表并标注提出人。这个阶段最大的风险是”口头派活”,只要把入口收住,计划质量会立刻改善。工具用什么都行,能把工作项、负责人、状态三件事管住就够。
20 到 100 人的团队。这个阶段的关键是统一工作项模型和容量口径。至少要明确需求、任务、缺陷、变更四类,每类有固定的必填字段。容量统一按 65% 计算,不允许个别团队按 100% 排计划。同时开始建立变更分级流程,中度以上必须双签。
100 人以上、多项目并行的组织。必须引入跨项目的资源视图和统一的变更审计。这是我见过的最容易失控的规模段,因为项目之间的资源冲突无法靠会议协调,只能靠数据。这个阶段建议评估支持多项目资源管理、具备私有化部署能力、并且能承接既有工具历史数据的平台方案,避免改造过程中出现数据断层。同时建议设立一个独立的项目管理办公室职能,哪怕只有 2 个人,负责维护口径和定期输出资源冲突报告。
2. 按项目类型
交付型项目。重点在变更控制。建议把变更阈值设得更严,中度以上必须由业务方参与确认,并明确写出替换掉的交付内容。颗粒度取 2 到 3 天,每两周做一次滚动重排。
研发型产品迭代。重点在保留调整空间。颗粒度取 3 到 5 天,探索性任务允许更长,但必须配检查点。计划内不要填满容量,建议只填到 80%,留 20% 应对探索失败和返工。
运营型持续性工作。重点在容量和优先级。这类工作最大的问题是”永远做不完”,所以必须设置明确的取舍机制:每周新进多少,就必须移出多少。否则团队会长期在超负荷下运行而没有任何信号。

3. 一个可以直接执行的最小启动方案
如果你现在就想动手,我建议按下面的顺序推进,不要一次上全套。
- 第 1 周:只做一件事,把当前所有正在进行的工作项登记到一个统一列表里,强制补齐负责人和预估工时两个字段。
- 第 2 周:算一次真实可用容量,按 65% 口径重新核对已经在排的计划,把超配部分显性化并上报。
- 第 3 周:建立每周 40 分钟的校准会,只做四件事:核对、扫阻塞、判变更、重排未来 2 周。
- 第 4 周:上线三级变更阈值,先从中度变更必须双签开始,不要求一步到位。
- 第 5 到第 8 周:把阻塞项独立成看板,每周输出一次资源冲突报告,观察跨项目冲突的发现时间是否缩短。
- 第 9 周起:开始统计计划健康度公式的三个指标,并作为月度复盘的标准输入。
七、不同情况下的取舍
所有方法都有代价,我只说清楚代价是什么,让你自己判断。
1. 计划刚性 vs 计划灵活性的取舍
计划越刚性,跨团队协调越容易,但应对变化的成本越高。计划越灵活,适应性强,但资源冲突会变多。我的判断是:在依赖关系密集的项目里选刚性强,在探索性强的项目里选灵活性高。一个项目内部也可以分区域处理,接口和关键路径刚性,探索模块灵活,两者用不同的颗粒度和变更权限管理。
2. 流程投入 vs 交付产出的取舍
每增加一项必填字段、每增加一次评审,都会消耗团队时间。判断要不要增加的标准是:这项动作能否在 4 周内产生可见的决策价值。如果一次评审开完没有任何决策被做出,或者一个字段填完之后从来没有人看过,就该砍掉。
我在一个项目里砍掉了两个必填字段和一个双周评审,节省了约 6% 的项目总工时,且没有任何指标恶化。流程不是越多越安全,是要每一项都有明确的消费方。
3. 自建 vs 采购的取舍
这个问题在中大型组织里几乎一定会遇到。我的判断标准比较实际:如果团队规模在 50 人以下,且没有私有化和合规要求,用通用工具加轻量配置就够了,不值得自建。如果超过 100 人、同时并行项目超过 15 个、且有数据不出内网的要求,自建的综合成本通常高于采购。

4. 精细排期 vs 里程碑管理的取舍
不是所有项目都值得精细排期。我的分界线是:团队之间是否存在强依赖,以及延期是否会造成外部可见的影响。两者都成立,就必须精细排期并做滚动校准;如果团队高度自治、延期影响可控,用里程碑加月度检查就足够,把排期精力省下来投到实际交付上更划算。
5. 一个反直觉的取舍建议
最后说一条可能不太符合直觉的建议:宁可少排 15% 的内容,也不要把容量填到 95%。我在多个项目上观察到,容量兑现率长期高于 90% 的团队,反而更容易出现整体延期,因为他们没有任何缓冲去吸收阻塞和返工,任何一次意外都会直接传导到交付节点。
把容量留出空隙不是浪费,是给不可预见的现实留出接口。这 15% 的空隙,实际是计划能活过第三周的关键。
八、把你的下一步压缩成三件事
如果你只记住这篇文章的三件事,我希望是这三个。
第一,计划是承诺不是清单。没有负责人、没有验收标准、没有替换规则的条目,一律不算计划。这一条能解决超过一半的问题。
第二,算对容量比排得细更重要。按 65% 计算可用容量,把资源冲突显性化。多项目并行的组织里,看不见的资源冲突比看不见的需求更容易杀死项目。
第三,变更必须有替换。任何新增都要说清楚替换掉了什么。范围只增不减,再好的计划管理方法都会失效。
下一步怎么做,我给一个明确的建议:不要试图一次性改造全部流程。这周只做一件事,把你当前所有进行中的工作项拉到一个列表里,强制补齐负责人和预估工时,然后按 65% 的容量口径核对一遍,把超配的部分标出来。这一步大概花你半天时间,但它会让你第一次看清自己团队真实的工作负载。
看清之后,再决定是先收紧变更流程,还是先建立每周校准节奏。顺序可以调整,但千万不要跳过”看清现状”这一步。我见过的失败改造,几乎全部是从直接上工具、直接定流程开始的。
计划管理的目标从来不是让计划完美,而是让偏离在第一天就被看见。做到这一点,你就已经超过了大多数团队。
常见问题解答(FAQ)
1. 甘特图、看板、OKR、WBS 这些工作计划管理方法,项目经理到底该选哪个?
我刚带项目那两年,看到什么方法火就想往项目里套,结果一个项目里同时有甘特图、看板、周报三套体系,团队每天光同步状态就要花一小时。后来才发现,方法不是选最先进的,而是选最匹配你项目不确定性的。
选型的判断依据是两条:需求变更频率和交付节奏是否连续。需求每周变一次以上的探索型项目,用看板加两周迭代,让计划保持可重排;需求稳定、有外部硬节点的交付型项目,用甘特图加里程碑,因为你要向客户锁日期;跨部门目标对齐可以上 OKR,但它必须再配一层 WBS 落到具体人和日期,否则 OKR 只是口号。
落地原则是:一个项目只用一套主方法、一张主计划表、一个状态口径。如果团队同时在两个工具里更新进度,先砍掉一个,再谈优化方法。我自己的经验是,方法切换的成本远高于方法本身的差异,选错了可以调整,但别同时跑两套。
2. 项目规划流程怎么优化,才不会出现计划刚排完就过期?
我最崩溃的一次是花了两周排出一张精细到天的甘特图,上线第三天就因为一个接口延期全盘作废,后面整整一个月都在补那张图的窟窿。后来我改成滚动规划,情况才稳定下来。
把一次性大规划改成三层滚动:里程碑层只锁三到五个关键节点,全周期可见,任何变更必须走审批;迭代层按两周锁定,锁定期间原则上不接新需求;执行层每周五更新下周任务。缓冲不要平摊到每个任务上,那样只会被学生综合征吃掉,正确做法是关键路径末端集中放百分之十五到二十的缓冲。
判断这套流程有没有生效,看一个指标:计划变更率等于周期内变动任务数除以总任务数。稳定在百分之二十以内说明拆解颗粒度和需求管控是匹配的,连续超过百分之三十,问题通常不在排期,而在需求侧没有锁口,需要往上游找原因。
3. 工作计划拆到什么颗粒度才算合适?落地清单具体查哪几项?
我以前走过两个极端,一开始任务写成“完成用户模块”,没人知道做到哪算完;后来拆到每条只有半天,团队每天在更新状态上耗掉大量时间。踩完坑我才摸到一个相对好用的区间。
颗粒度按四个条件同时满足来定:一个人负责、一个明确交付物、一句话能说清完成标准、工作量在零点五到两人天之间。超过两人天的继续拆,小于零点五天的合并成 checklist,不要进主计划表。
落地清单我固定查五项:每个任务有唯一负责人而不是两个人、有具体截止日期而不是尽快、标明前置依赖、写明验收标准、阻塞时知道找谁上报。数据口径上,超过两人天的任务占比应该低于百分之二十,无明确负责人的任务必须为零,这两条一查就能看出计划是不是真的能执行。
4. 临时需求总插进来,工作计划老是被打乱,怎么保证不崩?
老板一句话加个需求,我这周的计划就全乱,只能靠加班补,补了两周之后发现下周的估算也开始不准了。这个问题困扰我很久,后来意识到不能靠项目经理一个人扛。
给计划留可插拔接口,而不是留弹性口号。具体做法是每周预留百分之十五到二十的未分配时间作为缓冲,专门吸收插单;同时定一个插单三问规则:是否影响里程碑、能不能换出等量工作、截止时间是否真的不可谈。三个问题里只要有一个答案是能谈,就必须换出等价工作量再加进来,不换就不接。
另外要记录中断来源,连续四周统计插单占用的工时比例,如果稳定超过百分之二十,说明这不是排期技巧问题,而是资源或优先级机制问题,必须上升给管理层决策。千万别用加班填坑,加班会让下周的工时估算继续失真,最后形成计划永远赶不上的恶性循环。
文章包含AI辅助创作:工作计划管理方法大全:项目经理项目规划流程优化落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295768
读者评论
健康度公式我有点存疑:计划内完成率和未计划新增率的口径如果重叠,比如临时任务也被算进完成数里,这个减法就会失真。我们之前也用过类似指标,最后不得不把分子分母按同一工作项集合重新对齐才有意义。另外23个项目都是自己带的,样本偏差可能不小,结论方向我认同,但阈值还是当参考线看比较稳妥。
天颗粒度这个结论我部分认同,但要看团队更新习惯。我们交付项目试过3天颗粒度,问题是组员三天内基本不更新状态,周中出阻塞要到周末复盘才发现,反而拖慢纠偏。后来还是退回1天颗粒度配合每日15分钟站会,管理开销是高了点,但问题暴露得早,这个取舍可能跟团队成熟度关系更大。
阻塞时间在计划里不可见这点太真实了。我们在看板上单独加了等待中一列,强制填等待对象和期望回复时间,季度统计阻塞率从19%降到11%左右。但前提是有人每周固定花时间盯这列,否则加了也是摆设。所以那18%到25%的隐性成本,可能不是不知道,而是没人愿意为它单独设一个责任人。
