掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

很多团队的甘特图看起来很完整:任务名称、负责人、开始日期、结束日期一项不少,但项目真正推进两周后,延期仍然没人能解释,会议也只能反复问“现在做到哪一步了”。我在项目计划复盘中反复看到一个现象:甘特图失败,通常不是因为不会画横道图,而是因为任务没有交付标准、依赖关系没有梳理、工期没有估算依据,甚至没有约定谁来更新计划。真正有效的项目进度计划甘特图,应该把“要交付什么”转换成“谁在什么时间完成什么工作,以及延期后应该调整什么”。

本文用一个企业官网改版项目贯穿全过程,拆解从目标确认、任务拆分、依赖分析、工期估算到执行更新的5个步骤,并进一步讨论Excel、在线表格与项目管理平台的选择边界。你最终得到的不是一张好看的进度表,而是一套能被团队执行、跟踪、预警和复盘的项目计划。

一、先明确核心结论:甘特图不是画出来的,而是推导出来的

1. 甘特图的价值在于暴露项目逻辑

甘特图的横轴是时间,纵轴是任务,条形表示持续时间,连接线表示依赖关系,里程碑表示关键成果。从形式上看,它只是一个可视化表格;从管理上看,它实际上在回答四个问题:项目要交付什么、工作如何拆分、任务按什么顺序发生、哪一项延误会影响最终上线。

因此,甘特图不是项目计划的起点,而是项目计划经过整理后的可视化结果。如果目标不清楚,甘特图会变成任务清单;如果依赖关系不清楚,甘特图会变成日期装饰;如果没有更新机制,甘特图最终会变成一份过期文档。

2. 一张可执行甘特图至少要满足四个判断标准

  • 任务可验收:每项任务都有明确产出物或完成标准,而不是只写“跟进”“优化”“推进”。
  • 责任可追溯:每项任务都有唯一主负责人,协作人可以有多个,但不能让所有人共同负责。
  • 依赖可解释:团队能够说明某项任务为什么必须等待另一项任务,以及哪些工作可以并行。
  • 计划可更新:延期发生时,能够判断影响范围、调整方式和新的完成日期。

如果一张甘特图无法支持延期分析,它就只能展示“原计划”,不能支持项目管理。我的判断标准很简单:把其中一个关键任务的结束日期向后拖动一天,团队能否马上看出哪些后续任务需要重排。如果不能,这张图的管理价值通常还不够。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

3. 先确定项目边界,再打开工具

很多人制作甘特图时,第一步是打开表格软件或项目管理平台,然后凭印象输入任务。这样做的结果通常是“先填日期,再找理由”。更稳妥的做法是先用一页纸写清楚目标、交付物、起止时间、排除范围和验收人,再把这些内容转化成任务。

例如,“优化公司官网”并不是一个适合直接放入甘特图的任务,因为它可能包含信息架构、页面设计、前端开发、内容迁移、搜索引擎检查、兼容性测试和上线观察等多类工作。只有把“优化官网”转换成具体交付结果,后面的日期才有依据。

二、背景与真实场景:为什么任务很多,项目仍然会延期

1. 典型场景:企业官网改版项目

下面以一个中大型企业官网改版项目为例。项目团队包括产品经理、设计师、前端工程师、后端工程师、内容运营、测试人员和项目经理,目标是在6周内完成首页、产品页和客户案例页改版,并在上线后完成一周数据观察。

项目初始任务清单可能只有以下几项:收集需求、做设计、开发页面、整理内容、测试、上线。这样的清单看上去没有遗漏,但无法回答几个关键问题:需求确认后设计是否可以开始?内容整理是否必须等视觉稿完成?测试用例什么时候准备?发布前谁负责回滚方案?上线观察是否算项目的一部分?

当这些问题没有被提前写进计划,延期并不会以“任务延期”的形式出现,而会以等待、返工、重复沟通和临时加班的形式出现。项目团队往往以为开发慢,实际上真正的瓶颈可能是设计评审迟迟没有通过,或者内容负责人没有拿到最终页面结构。

2. 延期往往发生在任务交接处

我在复盘中更关注“任务之间的交接时间”,而不是单个任务的工时。设计师说视觉稿已经完成,开发人员却认为还缺少切图规范;产品经理说需求已经确认,测试人员却发现验收规则没有写清楚。这些工作看起来都做过,但交付物没有达到下一环节的使用条件。

所以,甘特图中的任务名称最好使用“动词加成果”的方式,例如“完成首页视觉稿并通过评审”,而不是简单写“首页设计”。前一种写法天然包含完成条件,后续负责人也更容易判断任务是否真的结束。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

3. 中大型组织更需要统一的计划语言

当项目人数超过100人,或者项目横跨产品、研发、市场、法务、采购和外部供应商时,单纯依靠群聊和个人表格管理进度的成本会迅速上升。不同部门对“完成”的定义不同,项目经理需要花大量时间收集状态、核对版本和追问阻塞原因。

这类组织更适合使用具备任务分解、依赖关系、权限管理、进度跟踪和报表能力的项目管理平台。以PingCode为例,它主要面向中大型企业及100人以上组织,适合把需求、任务、缺陷、版本和项目进度放在相对统一的协作环境中。对于有数据隔离要求的企业,私有化部署是需要重点评估的能力;如果团队原先使用Jira,也应在迁移前核对字段映射、工作流、历史数据和权限模型,而不是只比较界面是否相似。

我不建议把某个平台当成项目延期的自动解决方案。平台只能降低信息分散和手工同步的成本,不能替代目标决策、资源协调和负责人履约。工具选择应该服务于项目复杂度,而不是为了“看起来专业”增加系统维护工作。

三、五步制作法之一:明确目标、范围和最终交付物

1. 用结果定义目标,不要用动作定义目标

“优化官网”“提升用户体验”“做好活动准备”都属于方向性表达,不适合直接成为甘特图的项目目标。它们没有明确完成时间,也没有说明什么结果算完成。

更可执行的写法是:“在6周内完成官网首页、产品页和客户案例页改版,完成移动端兼容性测试并正式上线,上线后7天内输出访问数据观察报告。”这句话同时包含了交付范围、时间边界、质量要求和后续观察动作。

目标不必写得很长,但必须让项目成员能够据此判断任务是否属于项目范围。对于跨部门项目,我通常还会增加一句“不包含内容”,例如本次不涉及品牌视觉升级、不重构后台权限、不迁移历史文章。排除项能有效减少项目中途不断加入新需求。

2. 用SMART检查目标是否能进入计划

  • 具体:明确要改版的页面和功能,不使用“全面优化”等笼统表述。
  • 可衡量:至少包含页面数量、上线节点、测试范围或报告输出等可检查结果。
  • 可实现:结合现有人员、技术条件和审批周期判断,不把理想状态当作承诺。
  • 相关:任务必须服务于项目目标,不能因为“以后可能有用”而全部塞进当前计划。
  • 有时限:设置最终交付日期和阶段性检查点。

SMART不是写作格式,而是一个筛选器。目标越模糊,后续任务越容易膨胀;目标越具体,项目经理越容易判断新增需求是否需要走变更流程。

3. 先写交付物,再写工作动作

我建议先建立“交付物清单”,再从交付物反推任务。例如,官网改版项目的交付物可以包括:需求确认记录、页面原型、视觉设计稿、前端代码、内容发布清单、测试报告、上线记录和数据观察报告。

有了交付物,任务就不再是“做设计”这种空泛动作,而是“输出首页原型并完成产品评审”“完成产品页视觉稿并交付开发标注”。每项任务都有对象、有产出、有验收人,甘特图也更容易持续更新。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

四、五步制作法之二:拆分阶段、任务、子任务和里程碑

1. 先按交付阶段建立工作包

对于官网改版项目,可以先划分为需求确认、交互设计、视觉设计、开发实施、测试验收、上线观察六个阶段。阶段的作用是帮助团队快速定位项目处于哪个环节,不能替代具体任务。

阶段 核心交付物 示例任务 完成判断
需求确认 需求确认记录 访谈业务部门、整理页面需求、确认范围 业务负责人和产品负责人确认
交互设计 页面原型 梳理信息架构、绘制页面流程、组织原型评审 原型评审结论已记录
视觉设计 视觉稿与标注 首页设计、产品页设计、移动端适配 设计定稿并交付开发
开发实施 可运行页面 前端开发、接口联调、内容配置 测试环境部署完成
测试验收 测试报告 功能测试、兼容性测试、问题修复 阻塞级问题关闭,验收通过
上线观察 上线记录与观察报告 发布、回滚验证、数据观察 上线稳定并提交观察结论

2. 用“负责人、产出物、完成标准”判断任务粒度

任务拆得太粗,项目经理只能看到一条持续两周的长横条,却不知道其中哪一步卡住;任务拆得太细,团队每天都在更新十几项琐事,计划维护成本反而超过管理收益。

我的实用判断方法是连续追问三个问题:谁负责这项工作?工作完成后会交付什么?别人如何确认它已经完成?如果三个问题都能回答,通常已经达到可排期粒度。如果任务持续时间超过一周且无法报告中间成果,就应该考虑继续拆分。

但这不是绝对规则。研发中的复杂技术攻关可能需要保留较大的任务包,同时增加技术验证、方案评审和阶段性结论等检查点;如果把探索过程拆成大量伪精确的小时任务,反而会制造虚假确定性。

3. 明确区分任务与里程碑

任务需要投入时间,里程碑通常是一个关键检查点或成果节点。比如“完成首页视觉稿”是任务,“设计评审通过”是里程碑;“执行兼容性测试”是任务,“测试通过”是里程碑。

里程碑不应该过多。一个6周项目设置4到8个关键节点通常更容易使用,节点过密会让团队只关注打勾,不再关注真正的交付质量。里程碑最好绑定决策动作,例如“需求范围冻结”“设计定稿”“上线批准”,而不是只写“阶段一结束”。

4. 任务名称要避免五类模糊词

  • 推进:没有说明推进到什么结果。
  • 跟进:没有说明跟进对象和完成条件。
  • 优化:没有说明优化范围和评价标准。
  • 支持:没有说明支持内容和交付形式。
  • 沟通:没有说明沟通后形成什么结论。

例如,把“跟进设计”改成“收集设计评审意见并完成第二版视觉稿”,任务就从过程动作变成了可验证的产出。

五、五步制作法之三:梳理依赖关系,找出真正的关键路径

1. 先处理最常见的完成,开始关系

项目计划中最常见的依赖是“前一项完成,后一项才能开始”。需求范围确认后,原型设计才能正式展开;视觉稿定稿后,开发才能按照稳定版本实施;开发完成后,测试才能进行完整验证。

不要为了让甘特图看起来整齐,把所有任务都设置成严格串行。严格串行会人为拉长工期,也会掩盖可以提前准备的工作。比如开发等待视觉定稿时,前端可以提前搭建项目框架,测试人员可以先编写测试用例,内容团队可以整理待发布素材。

2. 识别可以并行推进的工作

并行不等于无条件同时开始。只有当任务所需输入已经具备,且不会产生严重返工时,才适合并行。官网项目中,内容整理可以与视觉设计部分并行,测试用例编写可以与开发进行,发布流程确认可以在测试阶段提前准备。

我通常会在任务表中增加“可并行条件”字段,而不是只写一个并行标记。例如,“内容整理”只有在页面字段清单确定后才能开始;“接口联调”只有在接口文档和测试环境可用后才能开始。这样做能避免团队把并行理解成盲目抢跑。

任务 前置条件 是否可并行 并行风险 建议
编写测试用例 需求范围基本稳定 可以 需求变更会导致用例调整 先编写主流程,边开发边补充边界场景
整理页面内容 页面字段和信息架构确认 部分可以 页面结构变化会造成返工 先整理素材,后锁定页面映射
前端框架搭建 技术方案确定 可以 设计稿变化影响组件样式 先做公共组件和基础布局
正式发布 测试通过、回滚方案确认 不可以 上线缺陷影响真实用户 设置发布审批里程碑

3. 关键路径不是“任务最多的路径”

关键路径是从项目开始到结束,总工期最长且没有可用时间浮动的一条任务路径。它可能包含的任务并不最多,但其中任何一项延误,都可能推迟项目最终完成日期。

假设官网改版有两条路径。第一条是需求确认2天、原型3天、视觉4天、开发5天、测试3天、上线1天,总计18天。第二条是需求确认2天、内容整理4天、内容审核2天、页面配置3天、测试3天、上线1天,总计15天。那么第一条是当前关键路径,第二条虽然任务数量接近,但拥有3天的总浮动时间。

关键路径会随着实际进度变化。设计阶段延期可能让开发成为新的关键路径,外部供应商交付延迟也可能改变原有路径。因此,关键路径不是项目启动时算一次就结束,而是每次重大变更后重新检查。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

4. 用依赖关系防止资源冲突

任务之间没有逻辑依赖,并不代表可以无限并行。一个设计师同时负责首页、产品页和移动端适配,三个任务在甘特图上可以并排,但在人力上可能发生资源冲突。资源约束会把理论上的并行计划变成实际上的串行计划。

因此,排期时要同时看两张图:一张看任务依赖,一张看人员负载。如果某个关键角色在同一工作日被安排了超过可用工时的任务,即使日期计算没有报错,计划也不可信。

六、五步制作法之四:估算工期,并把不确定性放进计划

1. 优先参考历史数据,而不是凭感觉填日期

工期估算最有价值的输入不是“大家觉得几天能做完”,而是过去类似任务的实际数据。可以记录需求修改次数、审批等待时间、测试缺陷数量、外部供应商响应时长和实际投入人天。

如果团队过去完成过类似官网改版,可以先查看同类页面从设计定稿到开发完成的实际周期,再根据页面复杂度和人员可用性进行调整。历史数据不一定精确,但它能让讨论从“我觉得”变成“上次类似任务用了多少时间,这次差异在哪里”。

2. 没有历史数据时,使用三点估算法

对于不确定性较高的任务,可以使用常见的PERT三点估算。公式是:期望工期=(最乐观时间+4×最可能时间+最悲观时间)÷6。

例如,接口联调任务的最乐观工期为2天,最可能工期为4天,最悲观工期为8天,那么期望工期约为4.33天。这个结果不应该机械地四舍五入成4天并直接承诺,而应结合团队工作日规则、审批时间和并行条件,决定计划中按4.5天、5天还是一个完整工作周安排。

估算值 含义 接口联调示例 适用判断
最乐观时间 输入完整、无返工、依赖方按时配合 2天 用于识别理想下限,不适合直接作为承诺日期
最可能时间 按照通常工作节奏完成 4天 适合作为团队初始讨论基准
最悲观时间 考虑接口变更、环境问题和返工 8天 用于识别风险上限和缓冲需求
PERT期望工期 对最可能时间给予更高权重 4.33天 需要结合工作日、资源和项目承诺进一步校准

3. 不要把缓冲时间平均撒在每项任务上

有人会给每项任务都增加20%的缓冲,结果每个任务看起来都很宽松,项目总周期却被无意义地拉长。更合理的做法是把缓冲放在不确定性集中的位置,例如外部供应商交付、需求审批、跨系统联调、上线切换和验收返工。

我通常会给任务增加“风险来源”字段,并按照风险来源决定缓冲方式。如果风险来自任务本身,可以增加工期;如果风险来自等待审批,则应增加审批节点;如果风险来自需求可能变化,则应先设置范围冻结里程碑,而不是单纯把开发时间延长。

4. 工期不是个人努力程度,而是日历时间

一个任务需要3人天,不代表安排3个人就能在1天完成。任务可能存在沟通成本、环境准备、顺序依赖和验收等待。尤其是设计、测试和审批类工作,增加人员不一定线性缩短周期。

排期时要区分“工作量”和“工期”。工作量是需要投入多少人时或人天,工期是从开始到结束经过多少日历时间。甘特图的横轴管理的是工期,资源计划则需要同时记录工作量。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

七、五步制作法之五:把任务放入甘特图,并建立持续更新机制

1. 甘特图应该包含哪些字段

最小可用的甘特图至少要包含任务名称、所属阶段、负责人、计划开始日期、计划结束日期、前置任务和完成比例。对于跨部门项目,我建议再增加交付物、里程碑、风险备注、实际完成日期和下一步行动。

字段 用途 常见错误
任务名称 说明具体工作 只写“推进”“优化”等模糊动作
交付物 定义完成后留下什么成果 任务完成但没有可验收对象
负责人 明确最终责任归属 把一个部门写成负责人,没有具体到人
前置任务 表达任务之间的逻辑关系 所有任务默认按顺序,或者完全不写依赖
计划与实际日期 比较进度偏差 只修改原计划,不保留基线
完成比例 反映任务实际进展 用主观百分比替代验收状态
风险备注 记录阻塞、假设和应对措施 延期后才补写原因,无法提前预警

2. 选择工具时,看项目复杂度而不是功能数量

Excel或在线表格适合小型项目、个人计划和依赖关系较少的任务安排。它的优点是启动快、成本低、团队容易接受;缺点是多人同时修改时容易出现版本冲突,日期联动、权限、提醒和历史变更记录也需要较多手工维护。

白板或演示工具适合项目启动会和早期讨论。它能帮助团队快速把阶段、任务和依赖摆出来,但不适合长期跟踪负责人、完成比例和变更原因。

专业项目管理平台适合跨部门、多项目和任务数量较多的组织。以PingCode为例,企业可以重点评估其项目计划、任务协作、进度跟踪、权限控制和数据部署方式是否符合自身要求。对于需要私有化部署的企业,数据留存和权限边界应在采购前明确;对于从Jira迁移的团队,则应先做小范围迁移验证,检查工作项、工作流、字段、附件、历史记录和报表是否能平滑承接。

工具的选择边界是:当手工同步一个项目的状态已经需要数小时,当多人依赖同一份实时计划,或者当延期影响需要跨团队传递时,平台化管理的收益才会明显增加。

3. 保留计划基线,不要覆盖原始日期

项目发生变化时,直接把原计划日期改成新日期,会让团队失去偏差证据。更好的方式是同时保留基线开始时间、基线结束时间、当前预计开始时间、当前预计结束时间和实际完成时间。

这样在复盘时可以区分三种情况:计划本身估算不准、执行过程出现阻塞、项目范围发生变更。三者的改进方法完全不同。如果只看到一个被修改后的日期,团队无法知道问题究竟出在哪里。

4. 约定更新频率和状态定义

建议为项目建立统一状态,例如未开始、进行中、待验收、已完成、已阻塞和已取消。完成比例最好由状态和验收结果支持,而不是负责人凭感觉填写“已经完成80%”。对于需要较长周期的研发任务,可以用阶段性成果替代模糊百分比。

更新频率取决于项目节奏。上线活动和故障处理可能需要每天更新,常规研发项目可以每周更新,长期建设项目则可以按阶段更新。无论频率如何,都必须明确谁更新、什么时候更新、延期记录哪些信息。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

八、完整案例:用一张表推导出官网改版甘特图

1. 先确定项目目标和范围

本案例的目标是:在30个工作日内完成企业官网首页、产品页和客户案例页改版,覆盖PC端和移动端,完成核心功能测试并上线。项目不包含品牌视觉重塑、不涉及后台权限重构,也不迁移全部历史文章。

这个范围定义带来一个重要结果:内容迁移和品牌升级不会在执行中自然膨胀成新增项目。若业务方后续提出新的栏目和视觉方向,项目经理可以明确说明这是范围变更,需要重新评估工期和资源,而不是悄悄塞进原有甘特图。

2. 再把交付物转化为任务

编号 阶段 任务 前置任务 预计工期 负责人 完成标准
1 需求 收集业务需求并确认范围 2天 产品经理 需求记录和范围清单获确认
2 交互 输出页面信息架构和原型 1 3天 交互设计师 原型评审通过
3 视觉 完成首页及产品页视觉设计 2 4天 UI设计师 设计稿、标注和组件规范交付
4 内容 整理产品资料和客户案例内容 1 4天 内容运营 内容清单和审核状态完整
5 开发 完成前端页面开发 3 5天 前端工程师 测试环境可访问,主流程可运行
6 配置 完成内容配置和页面联调 4、5 3天 前端工程师 页面内容与设计稿核对完成
7 测试 完成功能及兼容性测试 6 3天 测试人员 阻塞级问题关闭,测试报告通过
8 上线 正式发布并观察运行数据 7 2天 项目经理 发布记录完成,观察报告提交

3. 通过依赖关系判断实际周期

任务1完成后,任务2和任务4可以并行推进,因此不需要把内容整理强行排在设计完成之后。任务5必须等待视觉设计完成,但开发框架和公共组件可以提前准备。任务6同时依赖内容和开发,因此它是一个明显的汇合节点,任何一侧延期都会影响联调。

按照上述关系,关键路径大致为:需求确认2天、原型设计3天、视觉设计4天、前端开发5天、内容配置与联调3天、测试3天、上线2天,总计22个工作日。内容整理路径为需求确认2天、内容整理4天、内容配置与联调3天、测试3天、上线2天,总计14个工作日,理论上拥有一定浮动时间。

但内容路径的浮动不能被无限使用。如果内容审核本来就需要多个业务部门确认,那么4天只是内容团队的工作时间,并不一定等于4个日历工作日。项目经理还需要把审批等待作为显性任务或风险备注记录下来。

4. 把计划日期、实际日期和风险记录放在一起

任务 基线结束 当前预计结束 实际状态 调整动作
需求范围确认 第2天 第3天 已完成,延期1天 压缩原型评审等待,保留设计工期
页面原型 第5天 第6天 进行中 评审会议提前预约,避免继续等待
视觉设计 第9天 第10天 未开始 先确认公共组件,减少后续返工
内容整理 第6天 第8天 部分完成 先锁定上线页面,非核心案例延后迁移
前端开发 第14天 第15天 未开始 提前搭建框架,等待最终视觉稿

这类表格比单纯标注“延期一天”更有价值,因为它记录了延期的原因和应对动作。项目复盘时,团队可以判断延期是范围问题、审批问题、资源问题还是估算问题,并据此改进下一次计划。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

九、常见误区:看起来专业的甘特图,为什么仍然不能指导执行

1. 误区一:任务越多,计划越细

任务数量多不代表计划质量高。把“打开设计文件”“发送评审邀请”“整理会议纪要”都列成独立任务,会让甘特图充满琐碎节点,却无法提升决策质量。

任务粒度应该服务于管理目的。需要单独分配负责人、需要独立验收、延期会影响后续工作的事项,才值得成为甘特图中的任务。纯粹的个人操作步骤可以留在任务描述或检查清单中。

2. 误区二:所有任务都设置成串行

串行计划看起来稳妥,实际上往往是最保守、最慢的安排。需求确认后,内容盘点、技术调研和测试用例准备可能已经具备开展条件。如果所有工作都等到上一阶段完全结束才开始,项目会损失大量可以利用的时间。

但并行必须建立在输入稳定和返工成本可接受的基础上。对于需求波动很大的项目,过早启动开发可能只是把时间从等待转移成返工。

3. 误区三:给每个人都安排满工时

很多甘特图默认成员每天100%投入项目,忽略了会议、支持工作、临时故障和其他项目。这样的排期在纸面上很紧凑,执行时却会持续发生延期。

如果成员同时承担多个项目,建议按实际可用产能排期。例如一名工程师理论上每天8小时,但扣除固定会议、技术支持和维护工作后,每天可能只有5至6小时可用于当前项目。计划应按有效产能计算,而不是按名义工时计算。

4. 误区四:用完成百分比制造虚假确定性

“开发完成80%”并不能说明项目是否接近完成。剩余20%可能恰好是最复杂的支付流程、兼容性问题或数据迁移。如果没有明确完成标准,百分比很容易变成安慰性信息。

更好的方法是使用可验证状态,例如“主流程完成”“接口联调完成”“阻塞级缺陷关闭”“验收人确认”。百分比可以保留,但必须由阶段成果支撑。

5. 误区五:延期后只改结束日期

只把结束日期向后移动,会让甘特图看起来再次“正常”,却掩盖了计划偏差。正确做法是保留基线,记录延期原因,检查后续依赖,重新评估关键路径,并明确新的承诺日期。

6. 误区六:把软件功能当成管理能力

自动排期、提醒、看板、报表和关键路径计算都很有用,但它们只能处理信息和规则。一个没有明确优先级、负责人经常变更、审批机制混乱的团队,换工具后仍然会延期。

工具选型前,先把任务字段、状态定义、更新频率和变更规则定下来,再判断系统能否承载。如果连纸面流程都没有想清楚,直接上线复杂平台,往往只会把混乱电子化。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

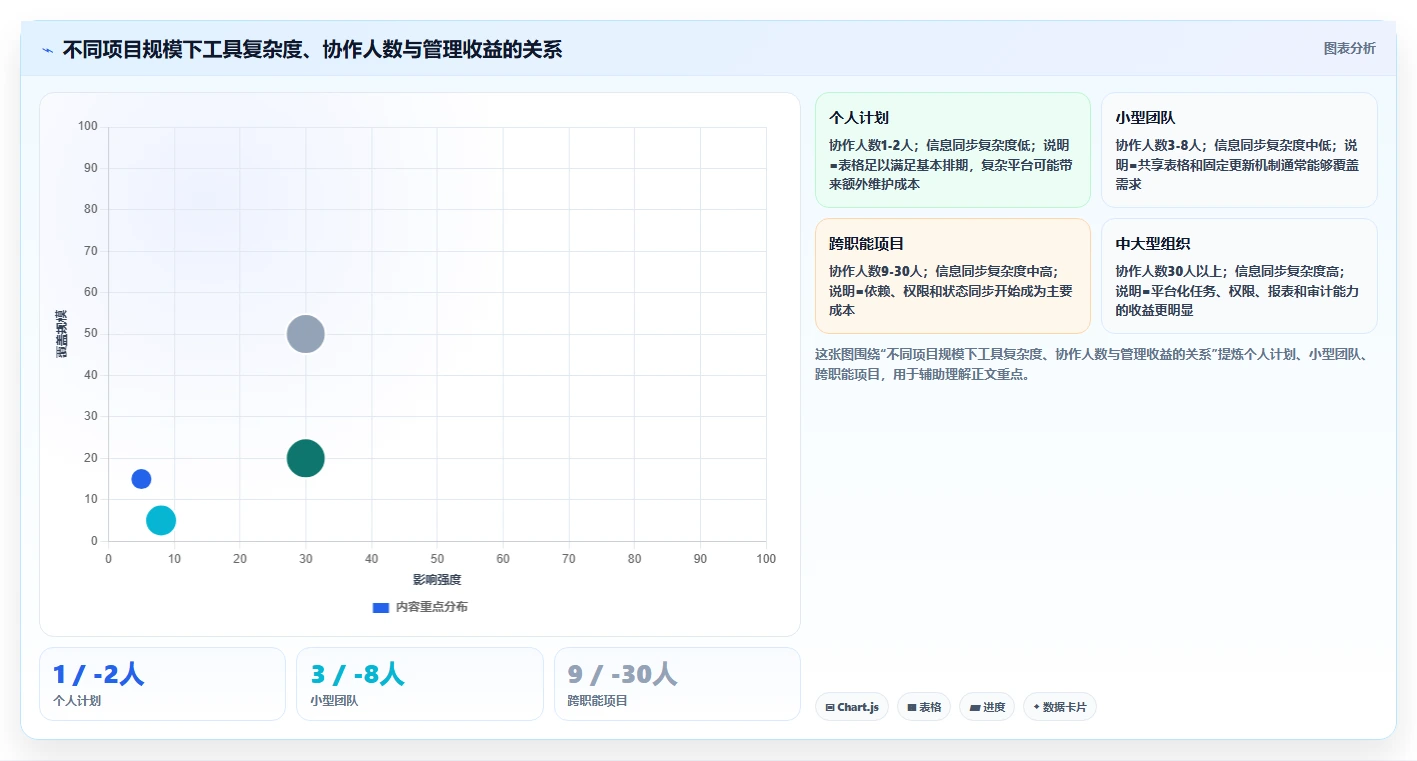

十、不同项目规模下的工具选择与行动建议

1. 个人或三人以内的小项目

如果项目只有几项任务、一个负责人、依赖关系简单,Excel或在线表格通常已经足够。建议保留任务名称、负责人、开始日期、结束日期、状态和备注六个字段,不必一开始就搭建复杂流程。

这类项目最重要的行动不是购买工具,而是先完成一次真实排期。把任务按阶段分组,标出两个以上里程碑,并在项目结束后比较计划工期和实际工期。连续积累三次数据后,估算质量通常会明显改善。

2. 五到二十人的跨职能项目

当产品、设计、开发、测试和运营同时参与时,建议增加前置任务、交付物、风险、实际日期和验收状态。可以继续使用在线表格,但必须指定唯一维护人,并规定每周固定更新时间。

如果团队经常遇到版本冲突、状态收集耗时、群聊信息无法追溯,就应该评估项目管理平台。重点不是看功能列表有多长,而是验证任务依赖、提醒、权限、历史记录和报表是否真正能减少手工同步。

3. 一百人以上或多项目并行的组织

中大型组织通常面临多项目资源冲突、跨部门审批、权限隔离、数据留存和管理口径不一致等问题。此时,单个项目经理维护一张表很难保证信息及时性,平台化协作的必要性会明显提高。

如果企业重视数据自主可控,可以重点考察PingCode的私有化部署能力、权限体系、数据迁移方案和运维责任边界。若团队正在进行国产化替代或从Jira迁移,应要求供应商提供字段映射、工作流迁移、历史数据校验和试点迁移方案。“支持迁移”不能只理解为能导入任务,还要验证历史关联、附件、评论、权限和报表是否可继续使用。

4. 研发、市场和运营项目的选择差异

项目类型 计划重点 适合的管理方式 优先关注指标
软件研发 依赖、版本、缺陷和迭代节奏 项目平台或研发协作系统 迭代完成率、缺陷关闭周期、关键路径偏差
市场活动 供应商、物料、审批和活动日期 表格或轻量项目平台 节点准时率、物料齐套率、审批等待时长
官网改版 设计、内容、开发和上线观察 带依赖和里程碑的甘特图 评审周期、返工率、上线缺陷数
长期建设项目 阶段成果、预算和资源变化 专业项目管理平台 阶段达成率、资源利用率、计划偏差

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

十一、不同情况下的取舍:效率、精确度与维护成本如何平衡

1. 追求速度,还是追求计划精确

项目启动初期信息往往不完整,强行把每个任务排到具体日期,容易制造虚假的精确。此时可以采用滚动式计划:未来一到两周拆得细一些,后续阶段只保留工作包和里程碑,随着信息确认再逐步细化。

如果项目是固定日期的发布活动,则必须尽早明确关键路径和不可移动节点;如果项目是探索性研发,则不应把所有未知工作包装成确定日期,可以使用时间盒、验证节点和阶段决策代替精细预测。

2. 追求资源利用率,还是追求交付稳定性

把每个人排得很满,表面上资源利用率高,实际会减少对突发问题的响应能力。项目一旦出现阻塞,所有任务都会等待,没有人能快速接手。

对于关键路径任务,我更倾向于保留一定资源余量;对于低风险、可替换的任务,可以适当提高资源利用率。管理者不应只看“每个人是否有任务”,还要看“关键节点是否有缓冲”和“发生变化时是否有调度空间”。

3. 追求统一流程,还是保留团队灵活性

中大型组织需要统一字段、状态和里程碑口径,否则不同项目的进度无法比较。但统一不等于所有项目使用完全相同的模板。研发项目需要缺陷和版本字段,市场项目需要供应商和审批字段,官网改版需要设计交付和内容审核字段。

比较合理的做法是建立“核心字段加项目扩展字段”。核心字段包括任务、负责人、计划日期、实际日期、状态和前置任务;扩展字段根据项目类型增加,不要让所有团队都填写与自身无关的内容。

4. 追求自动化,还是保留人工判断

自动计算日期、自动提醒和自动生成报表能显著减少重复劳动,但关键路径、缓冲设置和范围变更仍然需要人工判断。系统可以发现某任务延期一天,却不能自动判断这一天是否会影响客户发布窗口,也不能决定应该压缩范围还是增加资源。

我建议把自动化用在“收集、计算和提醒”上,把人工精力放在“决策、协调和取舍”上。这样既能提高效率,也不会把项目管理简化成机械填表。

掌握项目进度计划甘特图制作:5步轻松打造高效项目管理

十二、执行中的更新、预警与复盘方法

1. 每周更新不只是修改完成比例

一次有效的周度更新至少应完成六件事:标记已完成任务、确认实际完成日期、识别延期任务、记录延期原因、检查后续依赖、确认下一周行动。只修改颜色或百分比,不足以支持项目决策。

对于延期任务,要区分“已经延期”和“预计会延期”。后者更有管理价值,因为项目团队还有时间调整资源、拆分范围或改变任务顺序。甘特图应该尽量让风险在承诺日期之前暴露,而不是等到日期过去后再宣布延期。

2. 建立简单的预警规则

  • 任务已超过计划开始日期,但状态仍为未开始。
  • 关键路径任务预计结束日期晚于基线日期。
  • 前置任务未完成,后续任务却已经进入进行中状态。
  • 同一负责人在同一时间段被安排多个不可并行任务。
  • 任务连续两次更新仍停留在同一状态,没有新增交付物。
  • 需求变更导致原有验收标准失效,但计划没有重新基线。

预警规则不需要一开始就很复杂。先把最容易导致项目失控的几类异常显性化,再根据复盘结果逐步增加规则,通常比一次性建立几十种提醒更有效。

3. 用偏差分类改进下一次估算

项目结束后,不要只问“为什么延期”,而要把偏差分类。范围偏差说明目标或变更控制有问题;估算偏差说明历史数据不足或任务粒度不合理;资源偏差说明人员可用性没有纳入计划;依赖偏差说明交接条件没有写清;执行偏差则可能与负责人跟进和阻塞处理有关。

每类偏差对应不同改进动作。范围偏差需要增加冻结节点,估算偏差需要沉淀实际工期,资源偏差需要建立容量视图,依赖偏差需要补充前置条件,执行偏差则需要明确状态更新和升级机制。

4. 复盘时比较三组日期

日期类型 用途 复盘问题
基线日期 代表项目最初承诺 最初的范围和资源假设是否合理
当前预计日期 代表项目此刻的预测 团队是否及时发现偏差并完成调整
实际完成日期 代表真实执行结果 偏差来自估算、依赖、资源还是范围变化

如果只比较基线和实际日期,可能无法判断团队什么时候已经知道风险。增加“当前预计日期”的历史记录后,可以看出预警是否及时、计划是否反复摆动,以及管理动作是否真正缩短了延期。

十三、甘特图制作检查清单:发布前逐项确认

1. 目标与范围检查

  • 项目目标是否写成了可验证的结果。
  • 最终交付物是否完整列出。
  • 项目起止日期是否明确。
  • 不包含的工作内容是否提前说明。
  • 验收人和验收标准是否确定。

2. 任务与依赖检查

  • 任务是否能对应一个明确产出物。
  • 是否区分了阶段、任务、子任务和里程碑。
  • 是否存在持续时间过长却没有阶段成果的任务。
  • 哪些任务可以并行,哪些任务必须串行,是否有解释。
  • 关键路径是否已经识别。
  • 是否存在人员同时承担多个冲突任务的情况。

3. 工期与资源检查

  • 工期是否参考历史数据、类比项目或三点估算。
  • 是否考虑审批、沟通、测试、返工和外部等待。
  • 是否区分工作量和日历工期。
  • 是否按照实际可用产能排期。
  • 缓冲是否放在高风险节点,而不是平均分配。

4. 执行与复盘检查

  • 是否保留计划基线。
  • 是否同时记录当前预计日期和实际完成日期。
  • 状态定义是否统一。
  • 是否明确日更新、周更新或阶段更新频率。
  • 延期是否记录原因和下一步行动。
  • 项目结束后是否安排复盘并沉淀实际工期。

如果你希望直接建立一份通用模板,可以使用以下字段:

项目名称:
项目目标:

计划开始日期:

计划结束日期:

项目范围:

不包含内容:

验收人:

所属阶段:

任务名称:

交付物:

完成标准:

负责人:

协作人:

前置任务:

计划开始:

计划结束:

预计工期:

实际开始:

实际完成:

当前状态:

完成比例:

风险或阻塞:

下一步行动:

变更原因:

十四、结语:好的甘特图,应该让团队更早做出取舍

甘特图真正的价值,不是让项目计划看起来整齐,也不是把所有任务排列在一条时间轴上,而是让团队提前看见冲突、等待、风险和取舍。当项目延期时,团队能够判断是压缩范围、增加资源、改变顺序、延后上线,还是接受新的交付日期。

我最建议的实践方式是:不要从一个虚构的大项目开始。先选择一个真实、周期在2至6周、参与人数不超过十几人的项目,完成一次目标拆解、任务排期和周度更新。项目结束后,把基线日期、实际日期、延期原因和返工工时保存下来,下一次再用这些数据改进估算。

如果团队规模较小,先用Excel或在线表格建立稳定习惯;如果已经出现多人协作、项目并行、权限隔离和状态同步困难,再评估专业项目管理平台。对于中大型企业,可以把PingCode的私有化部署、Jira平滑迁移能力、权限体系和协作流程纳入选型验证,但必须结合实际试点结果判断,而不是只看宣传页上的功能清单。

一张甘特图只有进入执行、更新和复盘,才真正成为项目管理工具。今天就可以从一个真实项目开始:写清楚最终交付物,拆出可验收任务,标注前置关系,估算工期,设置三个关键里程碑,并约定下一次更新日期。完成这五步,你得到的就不再是一张静态进度表,而是一套能推动项目向前运行的管理机制。

常见问题解答(FAQ)

1. 甘特图中的任务应该拆到多细?

我第一次做官网改版项目时,把“页面开发”直接写成一个持续10天的任务,表格看起来很整齐,但到了第6天,项目会上没人说得清到底卡在接口、页面还是内容录入。我想知道,任务拆得太粗和太细之间,究竟有没有一个可执行的判断标准?

任务拆解没有固定的“几小时一项”标准,更可靠的判断方式是看它能否被独立负责、独立验收和独立跟踪。一个任务至少要能回答三个问题:谁负责、交付什么、什么状态算完成。如果这三个问题无法回答,任务通常拆得还不够细。

以官网改版为例,“页面开发”这个名称过于笼统,可以拆成“首页结构开发”“产品详情页开发”“表单提交接口联调”“移动端适配”和“埋点验证”。这些任务的负责人、完成标准和阻塞原因都不同,放在一起会掩盖真实进度。

任务写法预计工期跟踪难度问题 完成网站开发10天高延期后无法定位原因 首页结构开发2天低可独立验收 表单接口联调2天低能明确识别技术阻塞 移动端适配3天低可单独检查不同设备 我更建议使用“半天到5个工作日”作为大多数执行任务的初始范围。超过5天的任务,先检查是否包含多个交付物;

少于半天的任务,则要判断它是否值得单独维护。如果只是改一个按钮颜色,通常可以并入视觉调整,而不必在甘特图中单列。还要把“任务”和“里程碑”分开。任务是需要投入时间完成的工作,例如“输出首页视觉稿”;里程碑是用于判断阶段是否结束的节点,例如“视觉设计评审通过”。

把两者混在一起,会让项目成员误以为“提交文件”等于“成果已被接受”。我的判断标准是:如果任务延期后,团队无法迅速回答“影响谁、影响哪项交付、下一步怎么处理”,就说明拆解粒度仍然不合适。甘特图不是任务越多越专业,而是要让延期能够被定位。

2. 制作甘特图时,如何判断哪些任务可以并行,哪些任务必须按顺序执行?

我以前习惯把所有任务从上到下依次排列,认为这样最稳妥,结果一个原本22个工作日的项目被排成了35天。后来发现,需求确认后,内容准备、技术方案和部分测试设计其实可以同时开展,但我不确定怎样判断并行是否会带来返工。

判断任务能否并行,不能只看它们是否属于不同岗位,而要看后一个任务是否真正依赖前一个任务的输出。最常见的依赖关系是“完成,开始”:前置交付物没有达到可用状态,后续工作就无法有效启动。例如,官网改版中“需求确认,页面原型,视觉设计,前端开发”通常是强依赖链,因为每一步都会产生下一步需要使用的成果。

但“内容文案准备”和“技术环境搭建”往往可以在需求边界明确后并行推进,不必等待视觉设计全部完成。

任务组合是否可并行判断依据常见风险 页面原型与服务器环境搭建通常可以交付物不同,互不阻塞需求变更导致环境配置返工 视觉设计与前端开发部分可以可先开发已确认页面设计变更造成样式返工 开发与正式验收通常不可以验收依赖可运行版本提前验收只能形成临时结论 测试用例编写与功能开发可以测试人员可依据需求提前准备需求变更增加用例修改量 一个实用方法是给每项任务补充“输入”和“输出”两列。

若任务B只需要任务A的部分输出,或者可以先使用已冻结的部分成果,通常可以设置为部分并行;若任务B必须等待任务A全部完成,则应保持顺序关系。还要留意资源冲突。两个任务即使没有交付物依赖,如果都需要同一名设计师、同一套测试环境或同一位审批人,也不能简单地同时排期。

甘特图里最容易被忽略的不是逻辑依赖,而是人的可用时间。我在实际排期时,会先画出“必须顺序执行”的主链,再把能够提前开展的工作挂到主链旁边,最后检查负责人是否在同一时间被安排了两个高强度任务。这样做通常比一开始就把所有任务排成直线更接近真实项目,也更容易找出关键路径。

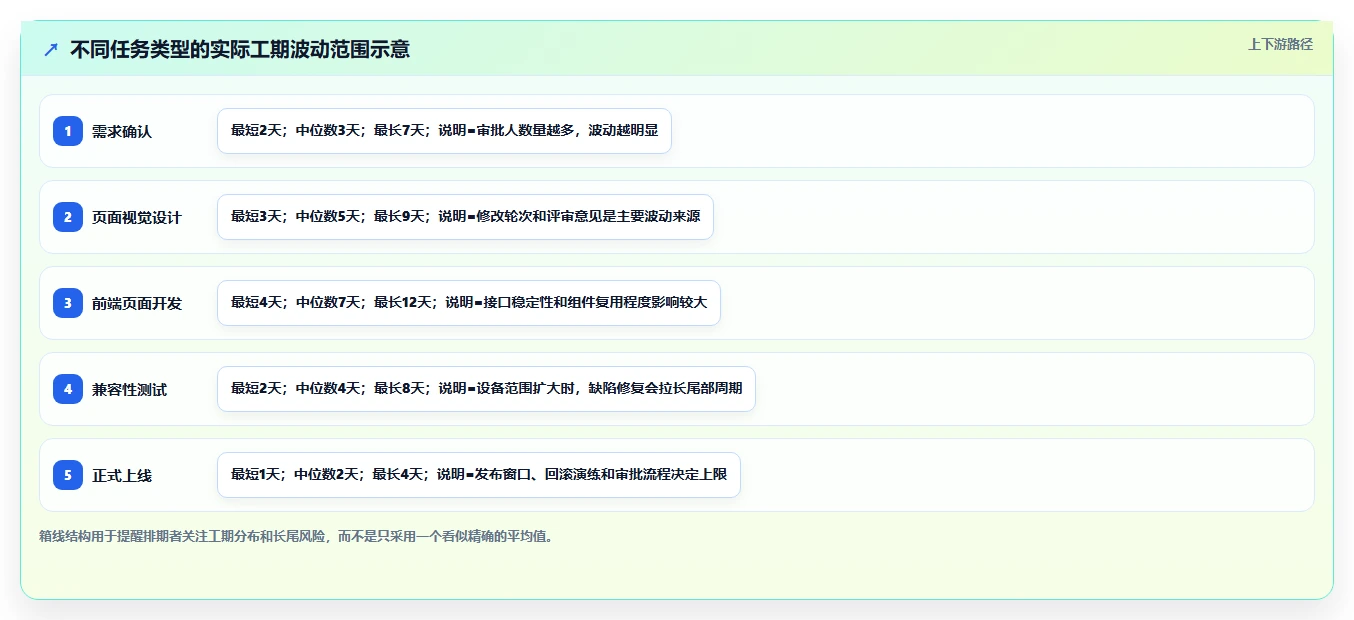

3. 项目进度计划中的工期应该怎么估算?缓冲时间到底要留多少?

我曾经把设计任务估成3天,开发任务估成5天,最后却因为两轮审批、接口等待和兼容性修复多花了9天。现在我不想再凭感觉给每项任务加30%的时间,但又担心计划过于理想化,应该怎样建立更可信的工期估算方法?

工期估算最忌讳把“真正动手的时间”和“从开始到完成的日历时间”混为一谈。设计师可能只需要16小时完成初稿,但如果中间包含需求澄清、评审排队和修改确认,任务的计划工期可能要安排4个工作日。有历史数据时,优先使用相似任务的实际耗时,而不是使用团队成员的主观印象。

建议至少记录四类时间:实际制作时间、等待审批时间、返工时间和外部依赖等待时间。很多项目延期,并不是执行效率低,而是计划只计算了第一类时间。没有历史数据时,可以使用三点估算法。

假设一个页面视觉设计任务的最乐观时间为2天,最可能时间为4天,最悲观时间为8天,常见PERT公式为: 预计工期=(最乐观时间+4×最可能时间+最悲观时间)÷6 代入数据后,预计工期为(2+4×4+8)÷6=4.33天。

这个结果不是精确承诺,而是让团队明确讨论:为什么最坏情况会达到8天,哪些风险可以提前消除。

估算方式适用情况优点局限 历史类比有相似项目最接近团队真实表现样本质量影响结果 专家判断任务新颖但有经验人员速度快容易受乐观偏差影响 三点估算不确定性较高能显式讨论风险需要认真定义最坏情形 统一加比例只适合粗略预估操作简单容易掩盖具体风险 缓冲也不应该机械地给每项任务增加30%。

更合理的做法是把缓冲放在不确定性最高、且会影响后续主链的环节,例如外部接口联调、跨部门审批、上线观察和最终验收。可以把缓冲分成两种:任务缓冲和项目缓冲。任务缓冲用于应对某个高风险工作的小幅波动;项目缓冲放在关键交付前,用来吸收多个任务的累计偏差。

若每项任务都单独加长,团队往往会把缓冲当成可随意消耗的“空闲时间”,计划反而失去约束力。判断估算是否健康,不是看项目最后有没有提前完成,而是看延期原因能否被解释。如果所有任务都写成整数天、没有记录审批和返工,通常说明这份计划只是日历安排,还不是基于工作过程的进度计划。

4. Excel、在线表格和专业项目管理平台,制作甘特图时应该怎么选?

我用电子表格做过一个十几项任务的小项目,开始时很灵活,但任务增加到40多项、同时有3个部门协作后,日期和依赖关系经常需要手动修改。有人建议直接换专业平台,但我担心团队学习成本和费用,怎样根据项目实际情况做选择?

工具选择不应从“哪个功能最多”开始,而应从“计划变化时,谁来维护、维护什么、多久维护一次”开始。甘特图最初制作并不难,真正拉开工具差距的是依赖关系调整、多人协作、权限控制和计划与实际进度的持续同步。

工具方式更适合的项目优势达到临界点后的问题 Excel或在线表格个人计划、10至30项任务的小项目上手快、字段自由、便于导出依赖关系和版本管理容易靠人工维护 某项目管理平台跨部门协作、任务较多的项目可集中管理负责人、状态和提醒需要统一字段、权限和更新规则 白板或演示工具启动会、方案讨论、早期规划适合快速调整结构不适合作为长期执行台账 我的经验是,任务数量不是唯一指标。

一个只有20项任务、但存在多个外部依赖和频繁变更的项目,可能比一个50项任务、流程稳定的内部项目更需要专业工具。判断标准应包括四点:是否多人同时编辑、是否经常改变前置关系、是否需要自动提醒、是否必须保留变更记录。

如果使用电子表格,至少要固定以下字段:任务名称、阶段、负责人、前置任务、计划开始、计划结束、实际开始、实际结束、完成比例、风险备注和最后更新时间。没有“最后更新时间”这一列时,团队很容易拿着过期计划参加会议。工具切换前,建议先做一次小范围试运行。

选取一个真实阶段,连续更新一周,观察三个数据:每周维护耗时、延期任务能否被准确识别、负责人是否愿意主动更新。如果只是把原来的混乱表格搬进新平台,工具不会自动产生管理效果。还要特别注意工作日设置。自然日、工作日、节假日和跨时区规则不同,会导致同一任务显示出不同的结束日期。

上线前最好用一个已知工期的任务进行校验,例如确认“连续5个工作日”是否会正确避开周末和公司假期。最终选择可以采用一个简单原则:小项目优先选择维护成本低的表格;协作复杂、依赖频繁变化的项目,再考虑某项目管理平台;白板工具只承担规划讨论,不要让它成为唯一的进度记录。

真正决定甘特图是否有效的,是更新责任和会议机制,而不是界面是否漂亮。

核心关键词

读者评论

林思妍

文章把甘特图从“排日期”讲到了“管交付”,尤其是任务验收标准和唯一负责人这两点,对实际项目很有提醒作用。

石文博

用官网改版案例拆解步骤比较清楚,任务从“优化官网”细化到具体交付物的过程,能帮助团队减少模糊表述和范围膨胀。

廖梦琪

文中提到延期常发生在任务交接处,这个判断很贴近实际。很多项目并非执行效率低,而是前置资料、评审结论或验收标准没有准备好。

谭诗涵

关于工具选择的观点比较客观,没有把平台当成解决延期的万能方案。小团队用表格可能足够,复杂项目再考虑专业平台更合理。

侯天佑

文章内容较完整,但目前只展开了甘特图制作的前四步,后续依赖关系、关键路径和更新机制如果能继续配合示例,会更便于直接照做。

原创文章,作者:飞飞,如若转载,请注明出处:https://worktile.com/solution-1/archives/29574

(0)
飞飞飞飞
10步打造完美项目绩效管理方案:提升团队效率的秘密武器
上一篇 2026年8月26日 下午5:11
项目质量安全管理员如何提升工程效率?5个关键技巧助你事半功倍
下一篇 2026年8月26日 下午5:12

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

分享本页
返回顶部
