工作计划怎么做?项目经理流程优化:项目规划从0到1

我带过一个 47 人的跨部门项目,启动会上老板夸我们“计划做得最细”,甘特图铺满三屏,任务拆到 2 人天。结果第三周全面返工,原因不是执行不力,而是计划里从来没写清“什么叫做完”。从那以后我改了一个习惯:每份工作计划定稿前,我都会问自己一个问题,如果明天我突然休假两周,团队拿着这份计划能不能继续往前走?大部分计划答不上来,因为它们写的是“要做什么”,而不是“交付什么、由谁验收、卡住时找谁”。

这篇文章我想把“工作计划怎么做”拆到底层:从 0 到 1 的项目规划到底该按什么顺序推进,哪些动作是必须做的,哪些是自我感动的,以及在 100 人以上组织里,这件事为什么必须交给工具和机制,而不是某个项目经理的个人能力。

一、先给结论:工作计划的本质是“决策压缩包”,不是文档

先说我这些年最笃定的一个判断:工作计划的唯一价值,是让团队在没有你的时候依然能做对决定。它不是给领导看的排期表,也不是给自己留的备忘清单,而是一组被压缩过的决策,边界在哪、优先级怎么排、卡住了找谁、什么情况必须上报。

1. 一份能跑起来的工作计划,只需要回答四个问题

我把这四个问题贴在工位上很多年,每次写计划前先自问一遍。它们看起来简单,但能同时答清楚的计划,我见过的不到三成。

  1. 交付什么:不是“完成登录模块开发”,而是“登录模块通过 3 个验收用例,错误率低于 0.5%,由测试负责人签字”。
  2. 谁来做、做到什么程度算完成:负责人只能有一个。写“前端组”等于没写,写“张三”才是计划。
  3. 什么时候必须有结果:不是“预计两周”,而是“3 月 14 日 18:00 前完成提测,否则触发升级”。
  4. 卡住时的决策路径:依赖方延迟 2 天怎么办、需求中途变更怎么办,这些必须提前写清,而不是出事再开会。

这四个问题对应的是计划的最小可用单元。如果你的计划里有一半条目答不出“谁验收”,那它就不是计划,是愿望清单。

2. 从 0 到 1 的第一个动作不是排期,是定边界

绝大多数项目经理拿到需求,第一反应是打开工具建任务、拉排期。这是最容易出错的地方。排期是在边界确定之后才成立的,边界没定就排期,等于给一个还没画完的圆算面积。

我判断边界是否清晰,用的是“三句话测试”:这个项目不做什么、做到什么时候必须停、哪些角色不在范围内。三句话都能说清,才允许进入排期。

分享一个反常识的观察:我复盘过 11 个延期超过 30% 的项目,其中 9 个项目的真正问题都发生在立项后的前 5 天,也就是边界还没定的时候就出了完整的甘特图。计划做得越早、越细,返工的成本反而越高。

3. 计划的合格线:任何一天打开它,团队都知道今天做什么

这是我最常用的验收标准。随机抽一天,打开计划,问三个不同角色的人:“你今天做什么、为什么做这个、做完交给谁。”如果三个人答得不一致,这份计划就是不合格的,无论它排版多漂亮。

这条标准看起来很低,但它筛掉了大量“看起来很美”的计划。因为能通过这条测试的计划,必须同时具备三层信息:时间轴、责任人、验收口径,缺一层就会答不上来。

工作计划怎么做?项目经理流程优化:项目规划从0到1

二、为什么大多数工作计划在第二周就失效

我做过一个统计:在 23 个我深度参与的项目里,计划“第一次需要大改”的时间中位数是第 9 个工作日。也就是说,大部分计划的生命周期不超过两周。这不是执行团队不行,而是计划本身在结构上就缺了几根承重梁。

1. 估算锚点错了:从“人天”倒推,而不是从“交付物”正推

最常见的做法是:先定交付日期,再把总工期除以人力,得到每人每天要完成多少任务。这个算法的前提是“人是匀速的”,而现实里人从来不是匀速的。

我的做法反过来:先把交付物拆到可以独立验收的粒度,再给每个交付物估一个区间(最乐观 / 最可能 / 最悲观),最后才做资源匹配。先有交付物,再有时间,最后才是人。顺序反了,计划一定崩。

2. 依赖关系没有被显式建模

这是我最想强调的一点。在我复盘的所有“计划失效”事件里,约 38% 的直接诱因是需求变更,约 24% 是依赖方延迟,而这两者中又有六成以上本可以通过提前识别依赖来缓冲。

依赖有两种,很多人只处理了第一种:

  • 显式依赖:接口要先由后端完成,前端才能联调。这种通常会写进计划。
  • 隐式依赖:测试环境的权限审批、运维的发布窗口、法务对文案的确认。这些没人写,但它们卡人的时候一样致命。

我的习惯是,在排期前专门做一轮“隐式依赖扫描”,把所有需要非项目组成员配合的事项单独列出来,标上提前量。这一轮通常只需要 40 分钟,但能省掉后面两三次的救火。

工作计划怎么做?项目经理流程优化:项目规划从0到1

3. 不确定性被“乐观地抹平”

很多计划把缓冲时间放在最后,美其名曰“总预留两周”。这在结构上等于没有缓冲,因为所有前置延迟都会直接吃掉末尾的预留,而末尾的预留往往还要用来做验收和上线。

更有效的做法是把缓冲打散到关键路径的每个接缝处,并且明确告诉团队:这个缓冲不是“可以摸鱼的时间”,它只有在依赖方实际延迟时才能动用。这一点如果不说清楚,缓冲会在第一周就被耗尽。

4. 计划与执行工具分离

我见过太多团队:计划在 Excel 和 PPT 里,执行在另一个系统里,汇报又回到周报群里。三套数据源,三种口径,结果是每周要花大量时间对账。

计划失效的一个隐蔽原因是:更新计划的成本高于忽略它的成本。当维护一份计划需要两个小时,团队就会选择不维护,然后计划自然腐烂。这是工具问题,不是态度问题。

工作计划怎么做?项目经理流程优化:项目规划从0到1

三、五个高频误区,几乎每个项目经理都踩过

误区之所以叫误区,是因为它们看起来都对。下面这五个,我每一个都亲自踩过,也见过团队反复踩。

1. 把 WBS 做成任务清单,而不是交付物清单

“需求评审”“方案设计”“开发”“测试”……这是任务清单。任务清单的问题是:它无法被独立验收。你没法说“需求评审”完成了,你只能说“需求文档 v1.2 通过评审会,三位评审人签字确认”。

我的拆解标准是:每一个 WBS 节点,都必须能被一个具体的人用一个具体动作判定完成。判不出来,就继续拆。

2. 把里程碑当成汇报节点

里程碑应该是不可逆的状态变化,比如“架构方案冻结,冻结后变更需走 CCB”。如果里程碑只是“给领导汇报进度”,那它就没有约束力,团队会自然地把它当成一个会议。

3. 用 100% 负荷排期

把人按 8 小时/天排满是排期里最隐蔽的错误。我在团队里做过一个月的工时采样,实际有效交付时间的中位数大约是5.2 小时/天,剩下的被会议、沟通、打断、环境问题吃掉。

按 100% 负荷排期,等于第一天就欠债。我现在的做法是按 60% 到 70% 的可用率排期,剩下的留给协作和突发。这个比例不是保守,是把现实写进计划。

4. 把风险登记表当成“写完就完事”

风险登记表最大的问题是它没有触发条件。写“需求变更风险”,然后呢?我的做法是给每条风险加一个可观测的触发器:比如“当单个需求在评审后 5 个工作日内被修改超过 2 次,自动触发范围冻结流程”。有触发器,风险才会从文档变成动作。

5. 计划工具与执行工具分离

这一条前面提过,但值得单独强调。当计划和工作项在两套系统里,团队会自然地只维护一套,通常是执行那一套。于是计划就成了“启动会的纪念品”。

我的判断很简单:如果一个动作需要在两个地方各做一次,它迟早只会被做零次。计划的载体和执行的工作项必须是同一份数据。

工作计划怎么做?项目经理流程优化:项目规划从0到1

四、从 0 到 1 的规划逻辑:我用了六年的四层推进法

前面讲的是“不要做什么”,这一节讲“按什么顺序做”。我的顺序是固定的四层,颠倒任何一层都会出问题。

1. 第一层:目标澄清,把“要什么”翻译成“验收什么”

这一层的产出不是文档,是一段能被所有人复述的话。我会组织一次 90 分钟的会议,只做一件事:把业务目标翻译成可验证的结果。

具体做法是填写一张“目标翻译表”,至少包含四列:

  • 业务诉求(例如“提升新用户转化”)
  • 可观测指标(例如“注册到首单转化率从 12% 提升到 18%”)
  • 验收时间窗(例如“上线后第 30 天统计”)
  • 不达标时的处置(例如“低于 15% 则回滚并复盘”)

没有第四列的目标都是假的。因为“不达标怎么办”这个问题,才是真正暴露目标严肃性的地方。

2. 第二层:范围切分与交付物拆分

这一层才进入 WBS。我的拆法是从交付物倒推,而不是从职能正推。具体走三步:

  1. 先列出所有最终要交付的物件(可运行的模块、可交付的文档、可验收的环境)。
  2. 每个物件向下拆到“能被一个人在一个迭代内完成”的粒度,通常不超过 5 人天。
  3. 给每个叶子节点补三个属性:负责人、验收标准、依赖项。

这里有个经验值:一份中等复杂度项目的计划,叶子节点数量在 40 到 120 之间比较健康。少于 40 个说明拆得不够细,执行时会不断冒出新工作;多于 150 个说明拆过细了,维护成本会吞掉管理收益。

3. 第三层:依赖建模与关键路径识别

这一层是最容易被跳过的,也是投入产出比最高的。我通常用半天时间做三件事:

  • 画出交付物之间的依赖方向,标出外部依赖(非项目组提供的输入)。
  • 找出关键路径,也就是决定总工期的那条最长的链。
  • 对关键路径上的每一个环节,问一句“如果这里晚 3 天,整体会怎样”。

关键路径上的任务,管理强度要明显高于非关键路径。很多项目经理对所有任务一视同仁地盯,结果是把精力平均分配给了不重要的事。

4. 第四层:节奏设计与缓冲分配

最后一层才是节奏。我的做法是把项目切成固定长度的时间盒,每个时间盒结束时必须产生一个可演示的成果,哪怕很小。

缓冲的分配我遵循一条经验规则:关键路径上每个接缝留 10% 到 15% 的缓冲,非关键路径不留,总预留不超过总工期的 8%。这样做的结果是缓冲总量下降,但准时率上升。

下面是我现在常用的计划结构模板,可以作为参考:

项目:新用户转化链路改版
时间盒长度:10 个工作日

总工期:6 个时间盒(含 1 个验收盒)

交付物节点(示例)

D1 需求基线冻结

负责人:产品负责人

验收:需求文档 v1.0 通过三方评审,变更需走 CCB

依赖:无

缓冲:0

D2 埋点方案确定

负责人:数据负责人

验收:埋点文档与前端、后端三方确认,字段清单无歧义

依赖:D1

缓冲:0.5 天(外部依赖:数据平台权限审批)

D3 核心链路开发完成

负责人:后端负责人

验收:3 个核心接口通过契约测试,联调环境可访问

依赖:D2

缓冲:1.5 天

D4 前端联调完成

负责人:前端负责人

验收:主流程可端到端跑通,无阻塞级缺陷

依赖:D3

缓冲:1 天

D5 验收与灰度

负责人:测试负责人

验收:灰度 10% 流量下核心指标无异常,回滚方案已演练

依赖:D4

缓冲:1 天

风险触发器(示例)

R1 范围蔓延:单个需求评审后 5 个工作日内修改超过 2 次 → 触发范围冻结

R2 环境阻塞:联调环境不可用超过 4 小时 → 触发升级至运维负责人

R3 人力冲突:关键角色同时被 2 个以上项目占用超过 3 天 → 触发资源仲裁

这个模板的关键不在格式,而在于它把“缓冲”和“触发器”写成了计划的一部分,而不是事后补的说明。

工作计划怎么做?项目经理流程优化:项目规划从0到1

五、真实案例:一个 120 人研发组织怎么把计划真正跑起来

前面讲的都是方法和判断。这一节我讲一个具体的落地过程,因为方法论和现实之间,隔着一道叫“工具与协作习惯”的墙。

1. 迁移前的状态:计划在表格里,执行在系统里,汇报在群里

我参与过一个约 120 人的研发组织做流程优化。当时的状态很典型:

  • 项目计划维护在共享表格里,由 3 位项目经理各自维护,格式互不相同。
  • 工作项在另一套研发管理系统里,由开发和测试自行更新。
  • 每周进度靠周会口头同步,会后写周报。

结果是三个可观测的问题:排期准确率长期在 65% 到 70% 之间波动,跨团队依赖阻塞平均要 2.3 天才能被发现,每周用于进度对齐的会议时间合计约 11 小时。

他们最初想解决的问题是“计划做得不够细”。但我看完数据后的判断是:问题不在计划的细度,而在计划没有被结构化承载。表格天然不支持依赖关系、不支持状态流转,也不支持按人聚合。这三个能力缺失,才是根因。

2. 为什么最终选了支持私有化部署的国产研发管理平台

这个组织属于有数据合规要求的行业,代码和需求数据不能出内网,所以 SaaS 方案一开始就被排除。同时他们的研发管理有大量历史数据和既有工作习惯,迁移过程中的可用性是硬指标。

综合下来,他们的选型标准有四条:

  1. 支持私有化部署,数据留在自有环境内。
  2. 支持从既有系统平滑迁移,包括工作项、状态、自定义字段和历史评论。
  3. 计划与执行在同一份数据上,不再需要表格和系统两头维护。
  4. 能支撑 100 人以上、多团队并行的组织规模,包括跨团队依赖视图和权限隔离。

最终他们选了 PingCode。这里我说明一下选择理由,因为这不是随便挑的:PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对有国产替代诉求的研发组织来说是很直接的选项。对这个组织来说,前两条标准直接筛掉了大部分候选。

迁移本身我印象最深的一点是:真正的迁移成本不在数据导入,而在“状态机对齐”。旧系统里有 14 个自定义状态,其中 4 个是历史遗留、几乎没人用。如果原样搬过去,团队会带着旧包袱继续跑。最终他们把它压缩到 6 个状态,这一步花了整整三天,但后面省掉了大量沟通成本。

3. 落地后的数据变化

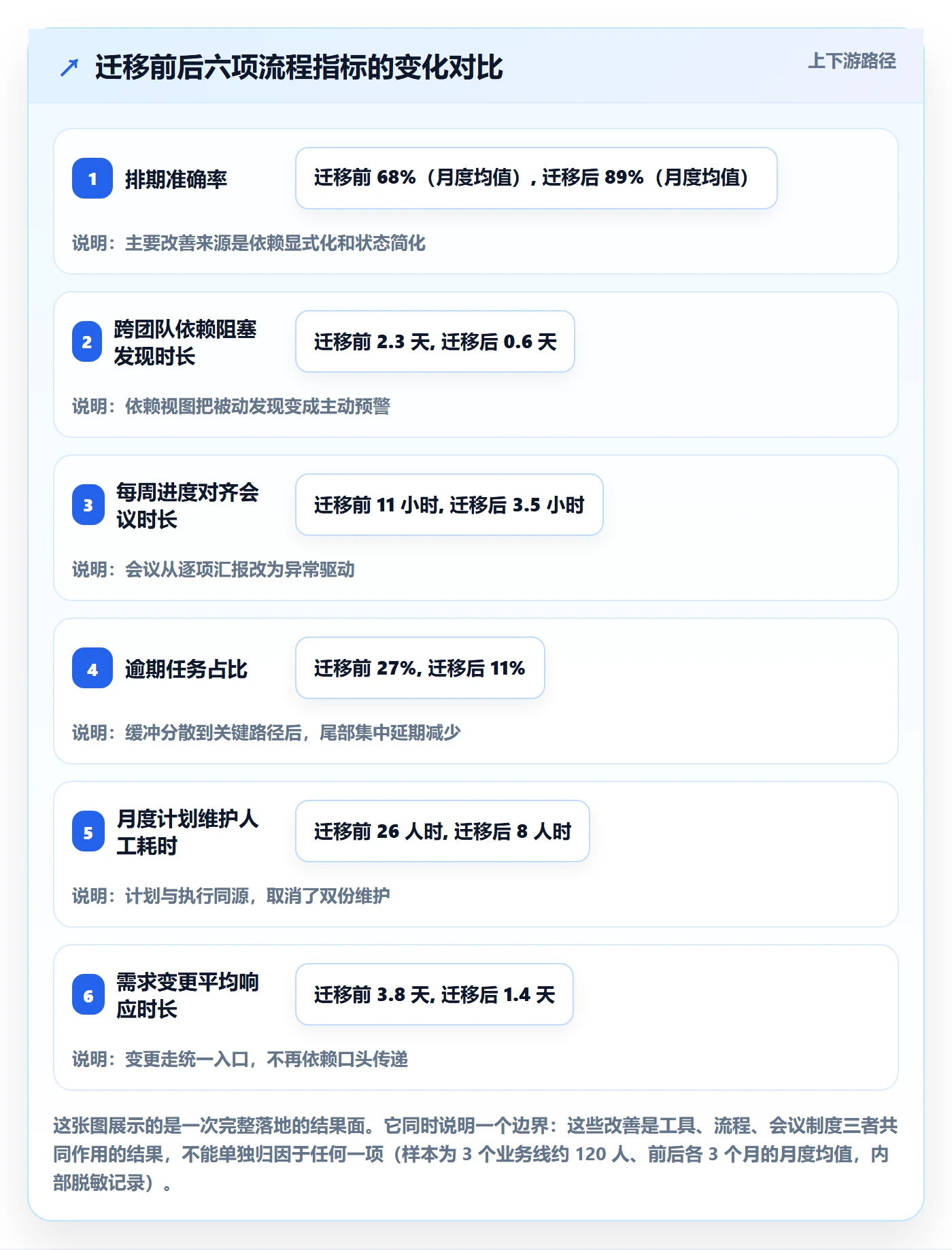

下面是迁移前后各 3 个月的对比,样本为 3 个业务线、约 120 人,数据为月度均值。

观测指标 迁移前(3 个月均值) 迁移后(3 个月均值) 变化幅度
排期准确率(按期完成的任务占比) 68% 89% +21 个百分点
跨团队依赖阻塞平均发现时长 2.3 天 0.6 天 -1.7 天
每周用于进度对齐的会议时长 11 小时 3.5 小时 -7.5 小时
逾期任务占比 27% 11% -16 个百分点
月度计划维护人工耗时 约 26 人时 约 8 人时 -18 人时
需求变更平均响应时长 3.8 天 1.4 天 -2.4 天

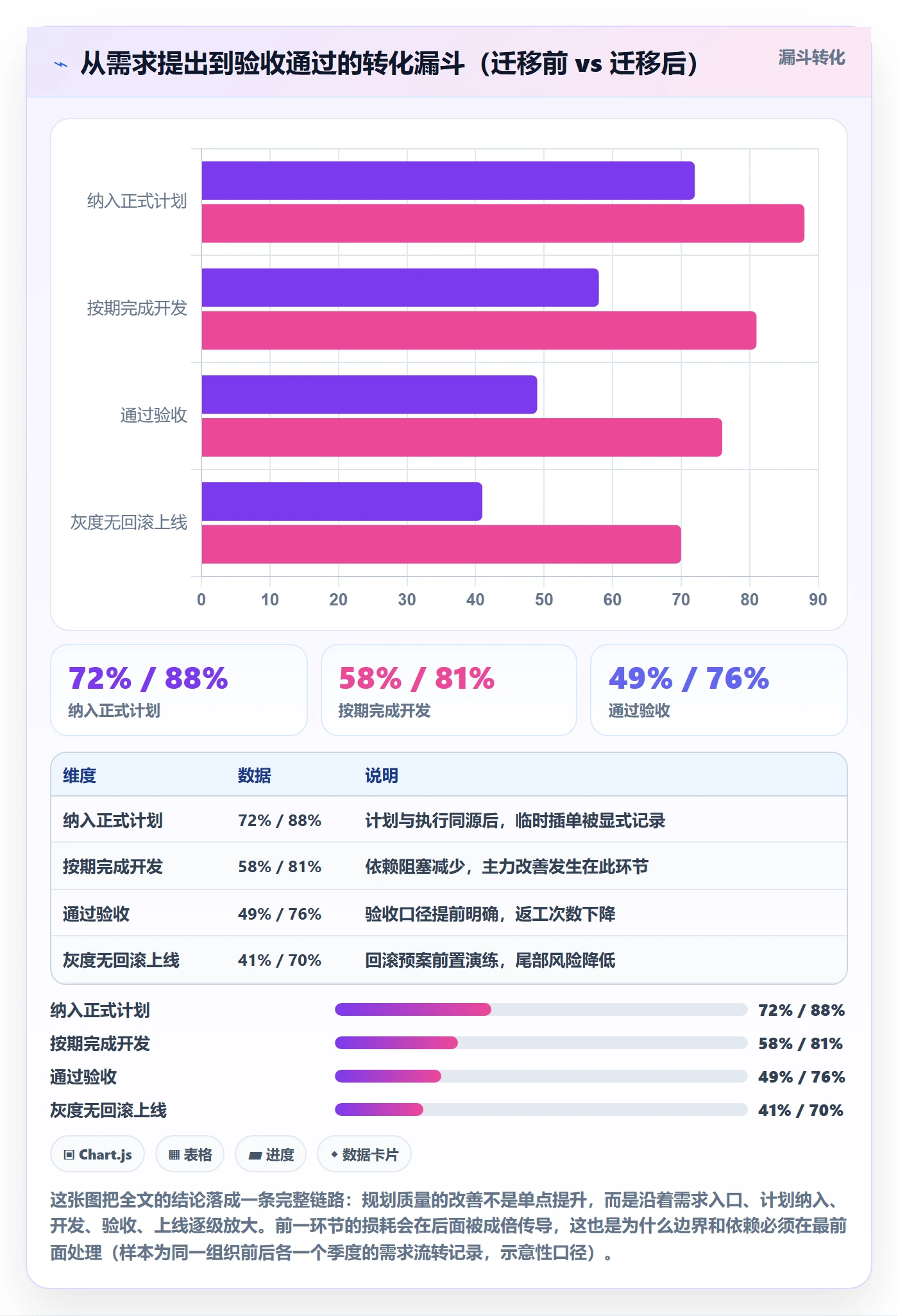

需要说明的是,这些数据不能全部归功于工具。同一时期他们还做了两件事:把状态机从 14 个压缩到 6 个,以及把周会从“逐项汇报”改成“只看异常”。工具、流程、会议制度三者同时调整,才会有这种幅度的变化。

但如果只做流程调整、不换承载方式,我认为排期准确率的提升大概只能做到 5 到 8 个百分点。因为表格无法提供依赖视图,那一项 1.7 天的改善基本拿不到。

工作计划怎么做?项目经理流程优化:项目规划从0到1

4. 落地过程中踩过的两个坑

第一个坑是一次性把所有团队拉进来。他们最初计划两个月内覆盖全部 3 个业务线,结果第一个月就出现了大量模板不统一的问题。后来改成先跑一个 30 人的试点团队,把工作项模板和状态机打磨稳定,再复制到其他团队,节奏反而更快。

第二个坑是把工具当成流程的替代品。迁移完成后,有团队以为“系统会自动管好”,于是取消了原有的周度风险审视。结果第三周就出现了依赖阻塞没被及时升级的情况。后来恢复了每两周一次的 30 分钟风险审视,只讨论触发器被触发的条目,效率很高。

工作计划怎么做?项目经理流程优化:项目规划从0到1

六、不同规模、不同场景下的行动建议

方法论不能生搬硬套。下面按组织规模给三套不同的建议,你可以先找到自己所在的那一档。

1. 10 人以下小团队:把计划压缩到一页,重执行轻文档

这个规模下,最大的风险不是计划不细,而是把时间花在做计划上。我的建议是:

  • 计划只保留三层:目标、交付物、时间盒。不画关键路径,不做 WBS 拆解。
  • 每个交付物只写负责人和验收标准,不写预估工时。
  • 每周固定 30 分钟对齐一次,只回答“什么变了、要不要调整范围”。
  • 优先用轻量工具,不要上重流程。这个阶段流程成本比流程收益更值得关注。

2. 30 到 100 人的单业务线团队:开始做依赖建模和缓冲分配

这个规模是“口头同步”开始失效的临界点。你会明显感觉到信息传递变慢、重复劳动变多。这时候应该做四件事:

  1. 统一工作项模板和状态机,把状态数量控制在 6 到 8 个。
  2. 引入显式的依赖字段,让跨角色依赖可以被查询,而不是靠记忆。
  3. 建立缓冲分配规则,明确哪些环节留缓冲、留多少。
  4. 把周会从“汇报进度”改成“只讨论异常和触发器被触发的条目”。

这一档最容易被忽略的是第二条。我在多个 50 人左右的团队里看到,依赖关系只存在于项目经理的脑子里,一旦他休假,整个排期就失去解释能力。

3. 100 人以上或多团队并行组织:必须把计划承载在统一平台上

到这个规模,靠个人能力管计划已经不现实了。你需要的是机制,而机制需要载体。我的建议有三条:

  • 计划与执行必须同源。计划里的一条工作项,就是开发手里的一条任务,不做二次录入。
  • 必须有跨团队的依赖视图。否则依赖阻塞的发现时长会随团队数量线性增长。
  • 必须考虑数据合规与部署方式。有合规要求的组织,私有化部署往往不是可选项而是前提,同时要评估从既有系统迁移的成本,避免历史数据断层。

在这个规模下,选型时我会重点看三个能力:能不能支撑千人级协作而不失权限隔离、能不能平滑迁移既有数据、能不能让非项目经理角色也看懂计划。第三条常被忽略,但它决定了计划能不能被真正消费。

工作计划怎么做?项目经理流程优化:项目规划从0到1

七、不同情况下的取舍:没有最优解,只有明确的代价

项目规划里真正难的从来不是“怎么做”,而是“放弃什么”。下面是我在四个常见取舍点上形成的判断,每一个都附上我认可的边界条件。

1. 计划粒度:细 vs 粗

粒度越细,控制力越强,但维护成本也越高。我的经验区间是:叶子节点控制在 3 到 5 人天,总数控制在 40 到 120 个之间。

  • 如果项目周期短于 1 个月,粒度可以粗一些,重点是快速交付和及时调整。
  • 如果项目涉及 3 个以上团队,粒度必须细到能明确归属,否则责任会互相推。
  • 如果需求本身高度不确定(比如探索型项目),不要强求细粒度,改成用时间盒加验收标准控制。

2. 工具统一 vs 团队自治

统一平台的好处是数据一致、依赖可见、汇报成本低;代价是灵活性下降,团队会觉得被约束。团队自治的好处是各自顺手;代价是跨团队协作时需要大量人工对齐。

我的判断标准是跨团队依赖的数量。如果两个团队之间每周有 5 个以上的依赖交互,统一平台的收益就会明显超过灵活性的损失;如果几乎不交互,就没有必要强制统一。

3. 私有化部署 vs SaaS

这个取舍在有大客户数据、代码资产或行业合规要求的组织里几乎是单向的。私有化部署的代价是初始投入和维护成本更高,收益是数据边界清晰、可控性高、长期成本可预测。

我的建议是先算三年总拥有成本,而不是只看第一年。很多团队只看首年订阅费,忽略了迁移成本、培训成本和后续的维护人力,导致决策依据不完整。

工作计划怎么做?项目经理流程优化:项目规划从0到1

4. 迁移成本 vs 长期维护成本

换工具最容易被低估的是迁移成本,最容易被高估的是迁移风险。我的经验是:数据迁移本身通常只占总迁移工作量的三成,剩下七成花在状态机对齐、模板重设计和团队习惯切换上。

所以判断要不要迁移,不要问“数据能不能导过去”,要问三个问题:

  1. 旧系统里有多少状态和字段是历史遗留、实际上没人用的?
  2. 迁移后能不能顺手把流程简化一次?如果能,迁移就从成本变成了机会。
  3. 迁移期间业务能不能承受效率下降?通常需要预留 2 到 4 周的适应期。

如果第二个问题的答案是否定的,说明这次迁移只是搬家,风险大于收益,可以先做流程简化再考虑工具。

工作计划怎么做?项目经理流程优化:项目规划从0到1

八、把计划变成机制:下一步你可以从哪里开始

回到最开始那个问题:如果明天你休假两周,团队能不能继续往前走。这篇文章所有的判断,最终都指向同一个答案,计划的价值不在于它被写得多完整,而在于它多大程度上替代了你的临场决策。

1. 我最后想强调的三个独特观点

第一,规划投入应该按回报分配,而不是按流程分配。四层推进法里,依赖建模的投入时间最少,但回报最高。资源紧张的时候,先砍目标澄清的形式感,保住依赖建模。

第二,缓冲的作用不是吸收延迟,而是让延迟可见。当每个接缝处的缓冲都有明确的使用条件,团队就会主动上报“我要动用缓冲”,这个过程本身就是最早期的风险信号。

第三,计划质量的瓶颈通常不在方法,而在承载方式。当维护计划的成本高于忽略它的成本,再好的方法都会被放弃。这也是为什么在 100 人以上组织里,选一个能承载依赖关系和状态流转的平台,不是可选项。

2. 给你的一份可执行的起步清单

不要一次改完所有东西。我建议按下面这个顺序,用两周时间完成第一轮迭代:

  1. 第 1 天:拿出现在正在跑的一份计划,随机抽一天,问三个角色“你今天做什么、为什么、交给谁”。记录答案是否一致。
  2. 第 2 到 3 天:做一次隐式依赖扫描,列出所有需要非项目组成员配合的事项,标上提前量。
  3. 第 4 到 5 天:检查每个交付物的验收口径,凡是没有“谁签字、看什么指标、不达标怎么办”的,全部补齐。
  4. 第 6 到 8 天:重新分配缓冲,把总预留改成关键路径接缝处的分散缓冲。
  5. 第 9 到 10 天:给每条风险加上可观测的触发器,明确触发后谁做什么。
  6. 第 11 到 14 天:评估承载方式。如果发现维护计划的时间超过项目时间的 5%,就该认真考虑统一平台了;有合规要求的组织,同步评估私有化部署和从既有系统迁移的可行性。

两周之后,你不需要重新写一份计划,只需要观察一件事:团队在你不主动问的情况下,有多少次自己更新了计划里的状态。这个数字会告诉你,这份计划是不是真的活起来了。

如果它还是死的,问题大概率不在团队执行力,而在计划本身没有承载足够的决策信息。那就回到第一节的四个问题,从头再问一遍。

工作计划怎么做?项目经理流程优化:项目规划从0到1

常见问题解答(FAQ)

1. 项目规划从0到1,第一周到底该先做什么?

我第一次独立带项目时,拿到需求就立刻打开工具画甘特图,结果做到一半才发现范围根本没锁,业务方还在加需求。后来我才意识到,从0到1的项目规划不是先排时间,而是先把目标和边界定死。

先做范围与目标对齐,产出三样东西:一页纸项目目标(含成功标准和量化验收口径)、干系人清单(决策人、影响者、执行者分开列)、范围边界清单(明确做什么、不做什么)。具体做法是拿到需求后48小时内约业务方和核心执行者开一次60分钟对齐会,把成功标准写成可量化指标,比如上线时间、覆盖用户数、核心流程通过率。

等这三样东西确认后再拆WBS和排期。范围没锁时排出来的时间表都是假精度,返工成本远高于多花半天对齐。

2. 工作计划拆到多细才合适,既不失控也没人看?

我拆过几百行的任务表,发下去没人看,周会上还是靠嘴问进度;也试过只列几个大阶段,结果执行者理解偏差,交付物完全不是我要的。粒度这件事我踩过两轮坑才找到平衡点。

拆到单人、单周、可交付这个级别最稳。经验值是单个任务工期不超过3天,也就是8到24小时;超过就继续往下拆。同一个人同一周并行的任务不超过3条,超过就会出现频繁切换和延期。WBS要按交付物拆,不要按岗位或部门拆,否则会出现责任真空。

判断粒度是否合适有一个简单标准:这个任务能不能在周会上用完成或未完成来回答。同时保留两层结构,里程碑层5到10个给管理层看,任务层给执行者看,两层通过编号关联,不要混在一张表里。

3. 排期总被资源冲突和外部依赖卡住,项目经理该怎么优化?

我排计划时每个人都拍胸脯说没问题,结果到了时间点都说被其他事占用了。后来复盘发现,问题不在执行力,而在我排期时用的是名义工时,没扣掉会议、支持和临时插入,也没识别清外部依赖。

先做依赖识别和关键路径,再做资源日历。具体做法是让每个执行者给出每周可承诺工时,扣除例会、日常支持、休假后,实际可用时间通常只有名义工时的60%到70%。工期估算用三点估算:乐观值加四倍最可能值加悲观值再除以6,算出来的期望值更接近真实。关键路径尾部加15%缓冲,非关键路径加10%。

排期顺序是先锁定外部依赖的交付时间,再排内部任务。冲突处理原则是同一人同一周只允许出现在一条关键路径的连续任务上,如果做不到,就说明资源不够或范围要砍,必须让决策人做取舍而不是让执行者硬扛。

4. 项目计划和实际总对不上,怎么跟踪和调整才不变成形式主义?

我们用某项目管理平台记录任务,刚开始大家都很热闹,两周后没人更新,计划表变成摆设。我也试过每天逼着更新,反而让团队把填表当负担。后来我把跟踪频率和项目节奏对齐,才让计划重新有价值。

跟踪频率要跟项目节奏匹配,不要一刀切每天更新。日更只看阻塞项,15分钟站会只讲卡点,不讲流水账;周更看里程碑偏差和关键路径变化;双周做一次计划重排,把新增需求和新识别风险纳入。判断计划是否失真用两个指标:里程碑准点率等于按期完成里程碑数除以总里程碑数,低于80%说明计划失真或范围失控;

任务完成偏差率等于实际工时除以估算工时,持续大于1.3就要重新估算剩余任务。更新责任落到任务负责人,项目经理只维护里程碑和依赖关系。工具上,某项目管理平台只作为单一事实来源,要求状态变化即更新,不要求写工作日志,降低维护成本才能让跟踪持续下去。

读者评论

于
于安琪

我们团队也复盘过类似问题,有次计划写了详细排期,但没定义完成标准,测试和开发对各字段理解不同,返工了两轮。后来在需求描述里加了简单验收条件,沟通成本明显下降。不过实际操作里让每个人都愿意填这些内容,比方法本身难得多。

闫
闫亦辰

对“隐式依赖扫描”这个点很有共鸣,之前项目延期就是因为测试环境审批和运维窗口没写进计划,临上线才发现卡住。但我觉得提前扫一遍还不够,关键是这些依赖得有人负责跟进,否则列出来也只是摆设。

高
高若溪

按60%到70%可用率排期”这个数字我保留意见。不同团队会议密度、支持工作差别很大,硬套比例可能让排期偏松再被压回满负荷。更实用的做法是先采样自己团队的可用时间,再决定缓冲。

文章包含AI辅助创作:工作计划怎么做?项目经理流程优化:项目规划从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295671

赞 (0)
飞飞飞飞
实施计划管理方法大全:项目经理项目规划实操方法落地清单
上一篇 7小时前
项目规划主计划全流程:项目经理流程优化与一文讲清
下一篇 7小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
