三年前我接手一个已经延期两个多月的交付项目,翻计划文件时看到一串命名:《项目计划_v7_最终版_真的最终版_最终确认》。那一刻我意识到,这个团队不是没做计划,而是从来没有建立过基线。计划基线流程与规范要解决的核心问题,从来不是”怎么画一张漂亮的甘特图”,而是让项目经理在第 6 周能一句话说清楚:当前比原定计划慢了多少、慢在哪条关键路径上、代价是什么、要不要启动变更流程。
这篇文章不讲教科书定义,只讲我实际用过的流程、踩过的坑,以及我认为真正能救命的少数几个关键指标。数据部分来自我 2021,2024 年跟踪的 30 余个中大型研发项目的内部复盘记录,样本有限,请当作经验观察而非行业统计。涉及工具落地时,我会用 PingCode 举例,因为它在 100 人以上组织、私有化部署和从 Jira 迁移的场景里,是我见过基线管理链路比较完整的一类平台。
一、核心结论:计划基线的本质是”可比较”,不是”不可变更”
很多人对基线的第一反应是”锁死”。我最初也这么理解,直到被现实教育:一个把基线锁得死死的大项目,最后往往延期最严重,因为团队不敢提变更,只能私下砍质量、拖进度,等到暴露时已经无法挽救。
基线的真正价值在于提供一个稳定的参照系。有了参照系,偏差才是可测量、可解释、可决策的;没有参照系,所有”进度正常”都是自我安慰。
1. 结论一:没有基线,所有进度汇报都是主观判断
我问过很多项目经理同一个问题:”你说项目完成 70%,这个 70% 的分母是什么?”能立刻答上来的不到三成。剩下的回答基本是”团队估的””大概感觉”。
这不是态度问题,是结构性缺陷。当计划没有被冻结成基线快照,任何比例都可以随任务增减而伸缩。今天加两个任务,完成度从 70% 掉到 58%;明天砍掉三个任务,又回到 75%。这种数字对决策毫无价值。
2. 结论二:基线管理成本必须小于返工成本
我见过最极端的反面案例,是一个 40 人团队为主力项目维护了 11 份基线文档、每周开 3 小时基线评审会,结果项目仍然延期 5 周。原因是他们把 80% 的精力花在了记录变更,而不是判断变更该不该接。
基线管理是投资行为,不是合规表演。判断标准很简单:如果一套流程每月消耗的项目管理工时,折算成本已经超过它避免的返工成本,这套流程就该砍。
3. 结论三:一个项目最多盯 5 个基线指标
指标越多,注意力越分散。我给团队定过的硬规则是:任何单个项目的基线看板上,核心指标不超过 5 个,其余全部下沉到明细层。这 5 个必须能覆盖范围、进度、成本、质量四个维度中的关键风险点。

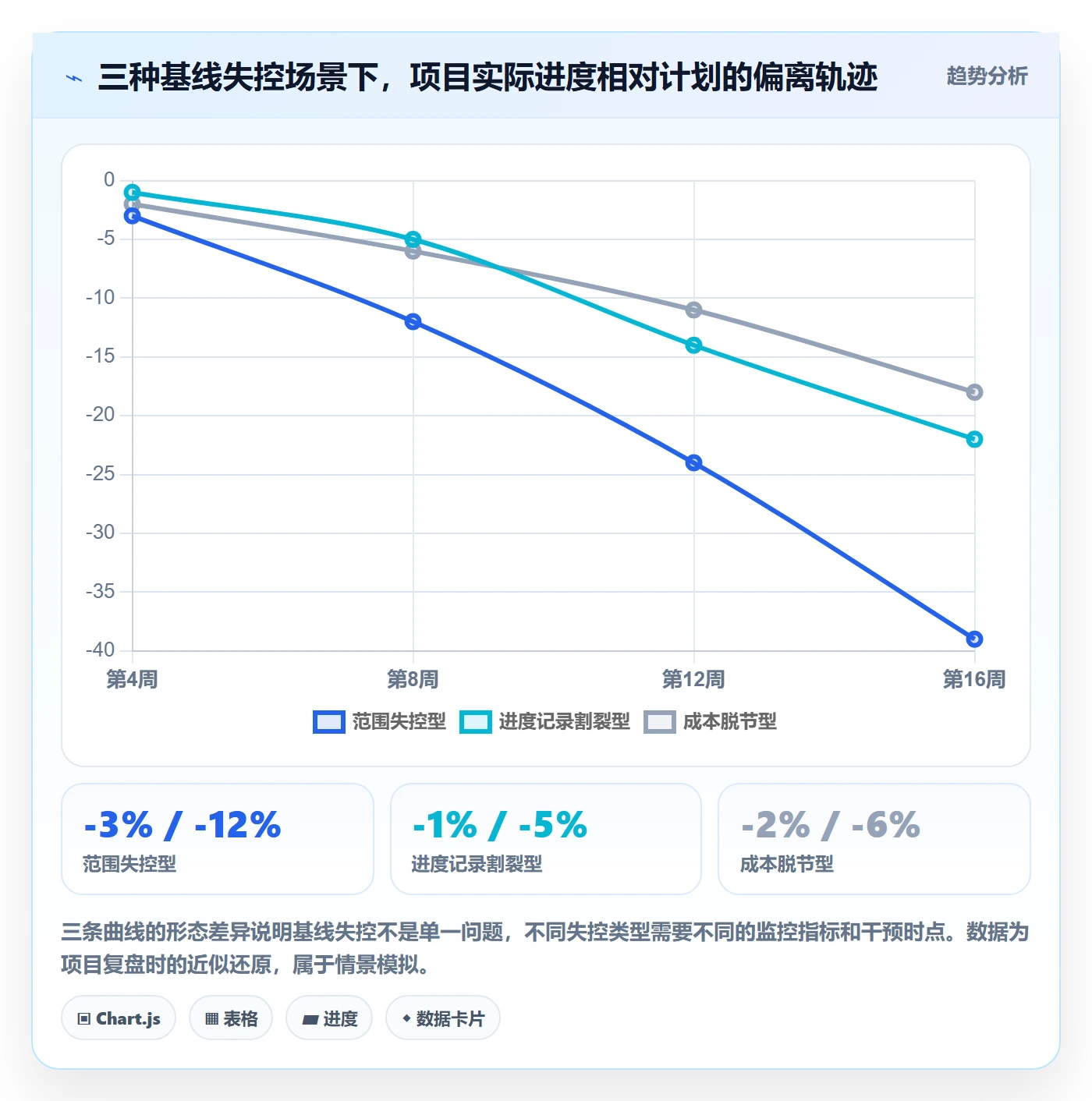

二、真实场景:我见过的三种基线失控
理论讲完,说说真实的失控长什么样。这三种场景我在不同行业反复见过,几乎可以当成体检清单用。
1. 场景一:范围基线缺失,需求像滚雪球
2022 年我参与诊断一个金融行业的后台重构项目。立项时范围是”重构账户与对账两个模块”,团队 24 人,周期 7 个月。到第 4 个月,实际开发的功能点已经是立项时的 2.3 倍。
问题出在需求受理没有任何基线约束。业务方一句”顺便加个报表”,产品经理就直接进需求池,研发评估完就排期。没有人问过:这个需求相对原定范围增加了多少工作量?要不要调周期、加人还是砍别的?
最后这个项目延期 11 周,超预算 38%。复盘时最扎心的结论是:不是任何一个需求不该做,而是没有人知道总量已经失控。
2. 场景二:进度基线只存在于 Excel
另一个常见形态是:基线做了,但只存在于项目经理的本地表格里。团队在协作工具里看到的任务列表,和基线表格是两套数据。
这种割裂带来的直接后果是,偏差只在项目经理脑子里,团队对进度压力的感知永远滞后一个月。等到项目经理在周会上宣布”我们落后了三周”,团队的第一反应通常是”怎么可能,我觉得还好”。
3. 场景三:成本基线不与进度联动
成本基线最容易做成静态预算表。预算 480 万,已花 260 万,看起来还剩 220 万很安全。但如果进度只完成了 40%,那 260 万对应的应该是 192 万的应有支出,实际已经超支 68 万。
这就是挣值管理存在的意义。只盯”花了多少”,不盯”应该花多少”,成本基线就是一张废纸。

三、拆解五个常见误区
下面这五个误区,我在培训和工作坊里几乎每次都有人踩。它们共同的特点是听起来都挺对,但执行下去就会变形。
1. 误区一:把基线当成一次性审批动作
很多团队的做法是:计划评审通过,基线就”存起来”了,之后再也没人打开。这等于买了保险却从不报案,出事时才发现保单早就过期。
基线必须可追溯、可对比、可回放。关键不是”有没有基线”,而是”能不能随时把当前状态和基线摆在一起看”。
2. 误区二:基线只做进度,不做范围
只做进度基线的团队,永远解释不了”为什么明明每个任务都按时完成,项目还是延期了”。因为任务总量在偷偷增加,完成率的分母一直在变。
范围基线是进度基线的前提。没有确定的范围,进度表上的百分比只是一种修辞。
3. 误区三:指标越多越专业
我见过一份基线看板列了 23 个指标,包括”文档评审平均耗时””缺陷发现密度””需求平均存活天数”。看起来很专业,但项目经理每周花在看板上就要两个多小时,而且没人说得清哪个指标变化时需要采取什么行动。
指标必须绑定动作。如果一个指标超阈值后没有任何预案,它就应该被删掉。
4. 误区四:基线变更等于项目失败
这是最有害的误区。当团队把变更视为耻辱,真实变更就会转入地下,变成”技术方案调整””顺手优化””临时加班补上”。这些隐性变更无法量化、无法审计、无法复盘。
健康的心态是:变更本身是正常的,未经评估和批准的变更才是有害的。
5. 误区五:工具里画了甘特图就等于有基线
甘特图是计划的可视化,不是基线。基线是某个时点的计划快照,它的意义在于”那天我们承诺了什么”。甘特图每天在变,基线不该每天在变。

四、专业判断逻辑:基线体系的四层结构
讲完误区,说说我认为正确的结构。基线不是一份文件,而是四层互相咬合的结构。任何一层缺失,整体都不成立。
1. 第一层:范围基线
范围基线的载体是 WBS(工作分解结构)加上需求清单的版本快照。它的核心不是”列出所有需求”,而是”明确哪些属于本期、哪些属于未来、哪些明确不做”。
我习惯在范围基线里强制写一节叫”本期明确不做的事项”。这一节的价值极高,因为需求蔓延最常发生的形式,就是把原本被排除在外的东西重新拿回来做。
2. 第二层:进度基线
进度基线 = 里程碑清单 + 关键路径 + 每个任务的计划起止 + 浮动时间。四个要素里,最容易被忽视的是浮动时间。
浮动时间是项目最宝贵的缓冲资源,也是最早被消耗却最少被记录的指标。一个任务有 5 天浮动时间,延期 3 天,在很多团队看来”不影响整体”,于是没人记录。结果关键路径上所有任务都各自吃掉浮动时间,项目突然就变成负浮动。
3. 第三层:成本基线
成本基线要按时间轴分摊,形成 S 曲线。它不是一张总数预算表,而是”每个时间点应该花掉多少钱”的累计曲线。
有了这条曲线,才能计算贴近真实的 CPI 和 EAC。否则”已花费 260 万”这句话本身不携带任何判断信息。
4. 第四层:质量与资源基线
这一层最容易被略过,但它是解释”为什么进度看起来正常却在最后阶段崩盘”的关键。质量基线通常包括缺陷密度的可接受区间、验收标准、测试覆盖率下限;资源基线则明确关键角色的投入比例和不可挪用的人力池。
我见过太多项目在最后三周突然延期,原因是核心测试人员被抽调去支援另一个项目。如果资源基线存在,这种抽调必须走变更流程。
5. 基线冻结的四个时点
四层结构不是一次性建立的,而是在四个时点逐步冻结:
- 立项评审通过:范围基线初版建立,允许粗粒度
- 需求评审通过:范围基线正式冻结为 v1.0,此后变更走流程
- 详细计划评审通过:进度基线、成本基线、资源基线同时冻结
- 每个阶段或迭代关闭:基线滚动更新,形成新的对比基准

五、计划基线流程与规范:七步落地法
下面这套七步流程是我目前实际在用的版本,经过三个不同规模团队的验证。它不追求完备,追求的是跑得动、不烂尾。
1. 第一步:定义基线范围与颗粒度
首先要明确:哪些内容纳入基线,颗粒度到哪一级。我的建议是范围基线到需求条目级,进度基线到可交付物级,不要细化到每个 2 小时的任务。
过细的基线维护成本极高,且任何风吹草动都要触发变更。颗粒度应该是”能判断偏差影响”的最粗层级。
2. 第二步:建立 WBS 与需求版本快照
WBS 分解到 3 层左右,每个末级可交付物必须能对应到一个可验证的产出。同时给需求清单打版本号,形成 v1.0 快照并归档。
归档这一步很关键。快照必须是不可编辑的,否则它会随着”小修正”逐渐偏离原始承诺。
3. 第三步:识别关键路径与浮动时间
把任务的依赖关系补全,计算关键路径。我会要求项目经理至少在计划评审时,能明确指出哪三条路径最可能成为新的关键路径。
浮动时间必须显式记录在任务属性里,并在每次周报中体现消耗情况。
4. 第四步:制定成本分摊曲线
把总预算按时间分摊到每个周期,形成计划累计成本曲线。分摊依据可以是人力投入曲线,也可以是阶段交付节奏。
5. 第五步:定义质量与验收基线
明确每个可交付物的验收标准、缺陷密度上限、必过的测试类型。这一层不需要很复杂,但必须写下来并被各方签字确认。
6. 第六步:设定变更控制流程
变更流程要回答四个问题:谁可以提、谁评估、谁批准、超阈值怎么办。我建议设两级阈值:影响工作量小于 5 个工作日由项目经理批准,大于 5 个工作日进入变更委员会评审。
7. 第七步:建立基线快照与复盘机制
每次基线冻结或变更生效,都生成一个带时间戳的快照。项目结束后,用快照序列做偏差归因分析。
下面是一个基线快照的数据结构示例,我们在 PingCode 的私有化部署环境中就是按这个结构做版本对比的:
{
"baseline_id": "BL-2024-0311-V1.0",
"frozen_at": "2024-03-11T18:00:00+08:00",
"frozen_by": "PMO-Review-Board",
"scope": {
"requirement_count": 214,
"wbs_leaf_count": 168,
"excluded_items": ["批量导出优化", "移动端适配二期"]
},
"schedule": {
"milestone_count": 9,
"critical_path_length_days": 142,
"total_float_days": 87
},
"cost": {
"total_budget_cny": 4800000,
"monthly_allocation": [320000, 420000, 460000, 480000]
},
"quality": {
"max_defect_density": 0.8,
"required_test_types": ["集成测试", "性能测试", "安全扫描"]
}
}
这个结构的价值在于,任何一次基线更新都能生成同构对象,两两对比即可输出结构化偏差报告,而不需要靠人工回忆。

六、关键指标:分层看板与阈值设计
基线建好之后,用什么指标监控它,是第二个决定成败的问题。我的做法是分三层:项目层看 5 个,项目群层看 4 个,组织层看 3 个。
1. 项目层五个核心指标
| 指标 | 计算口径 | 黄色阈值 | 红色阈值 |
|---|---|---|---|
| 进度绩效指数 SPI | 挣值 ÷ 计划价值 | < 0.90 | < 0.80 |
| 成本绩效指数 CPI | 挣值 ÷ 实际成本 | < 0.92 | < 0.85 |
| 范围变更率 | 变更工作量 ÷ 基线工作量 | > 12% | > 20% |
| 浮动时间消耗率 | 已消耗浮动 ÷ 总浮动 | > 50% | > 75% |
| 里程碑按期达成率 | 按期里程碑数 ÷ 应达成数 | < 90% | < 75% |
这五个指标的组合能覆盖大部分风险信号。SPI 和 CPI 反映整体健康度,范围变更率反映上游输入稳定性,浮动时间消耗率是最早的预警信号,里程碑达成率则是最直观的对外承诺兑现度。
2. 指标之间必须交叉验证
单个指标很容易被”管理”出好看的数字。SPI 可以通过把任务粒度拆细来美化,CPI 可以通过延后付款来修饰。只有当多个指标同时异常时,判断才可靠。
我的经验规律是:浮动时间消耗率最先恶化,其次是范围变更率,再是 SPI,最后才是里程碑达成率。这个顺序给了项目经理大概两到四周的干预窗口。
3. 阈值不是装饰,必须绑定动作
每个阈值后面都要有明确动作。
- 黄灯:项目经理在周报中说明原因,并给出恢复计划
- 红灯:启动专项复盘,评估是否需要走变更流程调整基线
- 连续两周红灯:上报项目群或 PMO,重新评估资源与范围
没有动作的阈值,只会训练团队忽略告警。

七、PingCode 实战:中大型组织的基线落地
前面讲的流程和指标,最终要落在工具上。我选择用 PingCode 举例,不是因为它功能最多,而是因为它在两个特定场景下的基线管理链路比较完整:100 人以上多团队协作,以及需要私有化部署的国产替代场景。
1. 私有化部署下的基线快照能力
对金融、制造、能源这类客户,数据不出内网是硬约束。PingCode 支持私有化部署,这意味着基线快照、历史版本、变更审计日志都留在企业内部环境里,满足合规审计要求。
我在一个制造行业客户的研发中台项目上实际用过这套机制。项目周期 8 个月,预算约 480 万,团队 62 人,分成 5 个交付小组。基线冻结后,任何需求变更都会生成新的快照版本,系统自动计算与上一版的差异,包括新增需求条目数、关键路径变化天数、预算影响金额。
这个自动差异计算省掉了大量人工比对时间。在此之前,他们的 PMO 每次变更评审前要花半天整理对比表。
2. 从 Jira 迁移团队的基线重建
迁移场景有个特殊难点:历史数据带过来之后,基线怎么处理。
我的建议是分两步。第一步,把迁移时点的当前状态整体作为一个新基线快照,命名为”迁移基准版”,明确告知团队:历史基线不再作为考核依据,只作参考。第二步,从下一个阶段开始,按新的七步流程重新建立基线。
不要试图把历史基线一模一样地重建出来,那既不可能也无价值。迁移的价值在于重新校准流程,而不是复刻过去。
PingCode 支持从 Jira 平滑迁移,字段映射、状态映射、附件与评论都能带过来,实际操作中一个 20 人团队的历史项目数据迁移大概在 1,2 个工作日内完成,具体取决于自定义字段复杂度。
3. 数据观察:基线重建后的六个月
上面提到的制造行业客户,在基线重建后的六个月内,我拿到了几个对比数据:
- 需求变更率从 34% 降至 19%
- 进度偏差平均识别时间从 11 天缩短至 3 天
- 里程碑按期达成率从 64% 提升至 83%
- PMO 每月的基线对比人工工时从约 32 小时降至 6 小时
需要说明的是,这个改善不能全部归因于工具。同期他们调整了变更审批机制,也是重要变量。工具解决的是可见性和一致性,流程解决的是判断力和约束力,两者缺一不可。


八、不同情况下的行动建议
基线的做法必须匹配组织成熟度和项目特征。下面按四种典型情况给出建议。

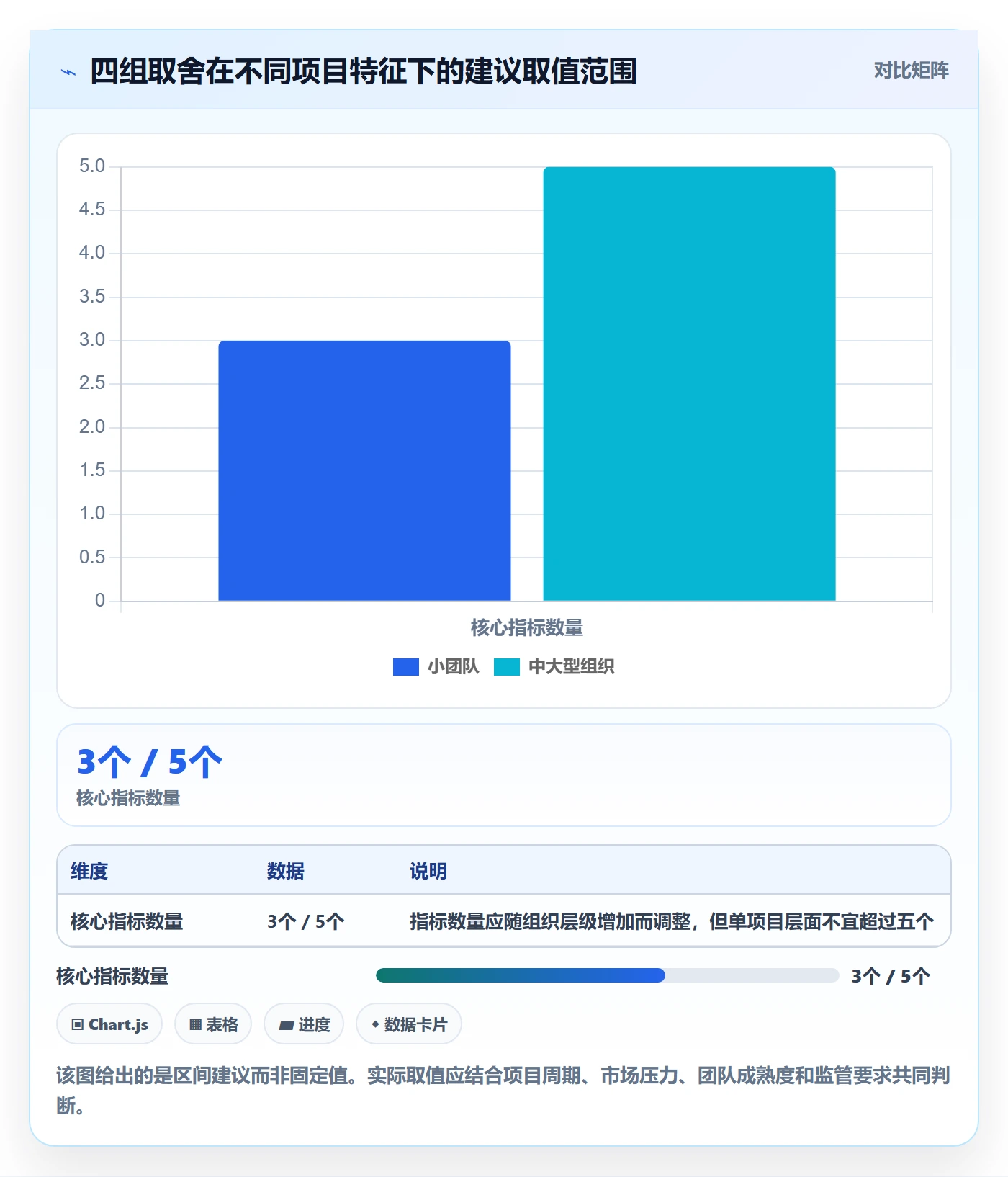

1. 十人以下小团队:轻量基线
这个规模不要搞四层基线体系。我的建议是只做两件事:一份冻结的需求清单,一份带里程碑的排期表。颗粒度到里程碑即可,不需要细化到每个任务。
变更不设委员会,由项目负责人和业务方直接确认,但必须记录到一个简单的变更日志里。记录的目的不是审批,而是让总量可控。
2. 三十到一百人:结构化基线
这个区间是基线管理收益最明显的阶段。建议完整执行四层基线,但指标可以精简到三个:SPI、范围变更率、里程碑按期达成率。
关键动作是建立基线快照机制,并确保执行数据与基线数据在同一个工具里。这是避免”两套数据”问题的唯一办法。
3. 一百人以上中大型组织:分层治理
这个规模必须引入项目群视角。单项目基线之外,还要有跨项目的资源基线和依赖基线。
我建议在这个阶段使用支持私有化部署和多项目视图的平台,比如 PingCode,把单项目基线与项目群指标打通。原因是跨团队依赖的偏差,往往不会在任何单个项目的看板上显现,只有合并视图才能暴露。
4. 强监管行业:审计级基线
金融、医疗、航空这类行业,基线还要满足审计要求。需要额外做到:每次变更保留完整审批链、快照不可篡改、变更原因可追溯、保留期限符合行业规定。
这种情况下,基线管理的成本会明显高于普通项目,这是必要投入,不应以”效率”为由削减。

九、不同情况下的取舍
基线管理本质上是取舍,不是找最优解。下面四组取舍是我在实际决策中最常遇到的。
1. 基线严格度与交付速度
基线越严,变更成本越高,团队越倾向于一开始就把需求想清楚,但响应市场变化的速度会下降。基线越松,响应快,但范围容易失控。
我的判断标准是市场窗口期。如果窗口期紧迫且竞争激烈,我倾向于放松范围基线,同时收紧成本和里程碑基线,允许做的东西变,但不允许总投入和关键交付日期变。
2. 工具自动化与人工评审
自动化能极大降低基线对比成本,但无法替代变更该不该批准的判断。我的取舍是:自动化负责”发现并量化偏差”,人工负责”决定是否接受偏差”。
把判断权交给工具是危险的,把计算工作交给人是浪费的。
3. 基线稳定性与滚动更新频率
基线更新越频繁,参照系越贴近现实,但历史对比越困难。我建议主基线只在阶段关闭时更新,日常偏差通过指标反映,不改动基线本身。这样既保留了稳定性,又能看到偏差。
4. 指标完备性与团队认知负荷
指标越全,覆盖越广,但团队理解和执行的负担越重。当我在一个团队里发现超过三成成员说不清核心指标含义时,我会立刻减指标,而不是加培训。

十、总结与下一步
回到最开始那个文件名接力赛的项目。后来我们做的事情其实很简单:把当前状态冻结成一个基线快照,重新计算关键路径和浮动时间,然后开了一次真正意义上的变更评审会。那场会开了三个小时,重排了 11 个需求的优先级,砍掉了 4 个。
项目最终仍然延期了两周,但从”不知道还要多久”变成了”明确还差两周,且知道差在哪里”。这个差别,就是计划基线流程与规范的全部价值所在。
我的独特观点可以浓缩成三句话。第一,基线不是用来锁住计划的,是用来让偏差可见的。第二,浮动时间消耗率是最被低估的先行指标,它比 SPI 更早发出警报。第三,基线管理的规模要匹配组织成熟度,小团队重流程和大团队无流程,是同一种错误。
如果你现在就要行动,我建议按这个顺序走:本周先把当前项目的需求清单和里程碑冻结成一份快照,标注日期和版本号;下周补上关键路径和浮动时间;再下周建立最简单的变更记录表,只记录变更内容、影响工时、提出人和批准人。
三周之后,你会第一次拥有一个可以回答”我们现在到底偏离了多少”的参照系。这比任何工具选型或流程文档都更值得先做。
常见问题解答(FAQ)
文章包含AI辅助创作:计划基线流程与规范:项目经理项目规划入门指南关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295565
读者评论
五个指标的硬规则我保留意见。项目不同阶段注意力本来就该挪:方案阶段盯范围和进度没问题,联调测试阶段缺陷密度、返工工时的权重会明显上升。硬卡五个,容易在该看质量的时候还死盯进度偏差。建议改成“每阶段不超过五个”,而不是全程固定五个。
那组对比数据我看的时候留了个心眼。建立基线的18个项目,大概率本来就是管理成熟度更高的一批,按期率高很难说全是基线的功劳,相关性不等于因果。另外维护工时16小时/月换来的收益,其实换算下来相当划算,但这笔账文章没算,有点可惜。
本期明确不做”那节最认同,也最难落地。业务方当时签字确认不做的,过两个月换个说法又回来了,还常以紧急需求的名义绕过评审。这种时候基线还在,但没人真敢拿它去顶,最后靠项目经理个人扛。感觉流程之外,还得有组织层面的授权才撑得住。
