阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

去年三季度,我帮一家 140 人的研发组织复盘延期原因。他们每个项目都有阶段计划,颗粒度细到人天,工具里的甘特图漂亮得像印刷品。但那个季度 37 个阶段里程碑里,有 21 个延期,平均延期 9.6 天,最严重的一个阶段拖了 34 天。更讽刺的是,复盘会上 8 个项目经理里,有 6 个说“阶段计划是给领导看的,实际怎么干我心里有数”。

这不是执行力问题,是方法问题。阶段计划失效,通常不是因为做得不够细,恰恰是因为做得太细、太满、太像一份任务清单。我见过太多团队把“阶段计划”写成一张几百行的 Excel,然后每周花 3 小时维护它,却从来没人用它做决策。阶段计划真正的作用不是排任务,而是在项目推进过程中制造几个明确的“刹车点”和“确认点”。

这篇内容我会把阶段计划这件事拆到底:先给核心结论,再讲我踩过的真实场景,然后拆误区、给判断逻辑、给可直接复用的模板,最后讲工具落地和不同情况下的取舍。如果你带的是 30 人以上的项目或项目群,这篇文章里的模板可以直接拿去改。

一、先给结论:阶段计划是决策节奏表,不是任务清单

在展开之前,我想先把四个结论摆在最前面。它们是我在十几个项目里反复验证后沉淀下来的,也是全文后续所有方法的底座。

1. 阶段计划的单位是“出口”,不是“任务”

一个阶段之所以能被称为阶段,是因为它有一个可验收的出口。出口可以是“通过某场景的验收测试”“完成数据迁移且差异率低于 0.5%”“完成三个部门的流程签字”。如果一段工作结束时说不出“完成了什么可以被检查的东西”,那它就不是一个阶段,只是一个时间段。

这个判断看起来很基础,但我统计过自己经手的 23 个项目,其中 15 个项目的阶段计划里,至少有一半的阶段没有书面出口标准。它们的阶段结束标志是“时间到了”。这是延期率居高不下的头号原因。

2. 规划效率 = 模板复用 × 约束前置 ÷ 变更次数

很多项目经理以为提高规划效率就是画图更快、排期更准。我不同意。规划效率的真正来源是三个变量:你有没有一套结构固定的模板,你有没有在规划阶段就把资源和依赖的约束谈清楚,以及你的阶段计划在启动后被改了几次。

其中“变更次数”是分母,它的杀伤力最大。一份被改了 8 次的阶段计划,维护成本往往超过重做一份。所以后面我会专门讲“滚动规划”和“冻结窗口”,这两招能把变更次数压下来一半以上。

3. 阶段计划的价值在阶段边界,不在阶段内部

阶段内部怎么做,属于执行细节,交给任务看板和每日站会。阶段边界才是项目经理真正要花时间的地方:上一阶段的产出能不能接住下一阶段的输入,依赖方有没有把资源排进来,出口标准有没有被真正验证。

我把这个判断叫作“边界优先”。它的直接好处是,项目经理的时间分配会从“盯进度”转向“管接口”,而接口才是跨团队项目里 80% 延期的来源。

4. 工具只放大方法,不替代方法

我见过团队把阶段计划搬进专业项目管理平台之后,延期率反而上升。原因很简单:原来在 Excel 里只能填 30 行,搬进工具后能填 300 行,于是大家就填了 300 行。工具降低的是记录成本,不是判断成本。方法不清,工具只会让错误规模化。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

二、真实场景:三次翻车让我重写了整套方法

方法论不是想出来的,是被项目逼出来的。下面三个场景分别对应大组织、迁移期和小团队,它们的失败模式完全不同,但根因都指向同一件事。

1. 场景一:140 人组织里,阶段计划变成“填空作业”

这是一家做企业级软件的公司,四个产品线共用一套中台。他们推行了统一的阶段计划模板,要求所有项目按“需求,设计,开发,测试,上线”五阶段填报,每个阶段必须拆分到周。

推行三个月后,我拿到了他们的数据:阶段计划填报完成率 96%,但阶段出口验收通过率只有 47%。也就是说,一半以上的阶段是在出口标准没达成的情况下被“标记为完成”的。我抽了其中一个项目的阶段计划看,发现“测试阶段”的出口标准写的是“测试完成”。这就是典型的出口标准不可验证,什么叫完成?谁来判断完成?完成到什么程度算完成?

更麻烦的是跨产品线依赖。中台的接口变更会同时影响四条产品线,但他们的阶段计划是各产品线独立填报的,依赖关系只写在会议纪要里。依赖不进计划,就等于没有依赖管理。后来我让他们在每个阶段的字段里强制增加“上游输入”和“下游承诺”,光是这一项改动,跨团队等待时长就下降了 27%。

2. 场景二:从 Jira 迁移时,阶段计划集体失真

另一个项目是把研发管理平台从 Jira 迁到国产平台,涉及 11 个项目、约 2600 个 Issue、9 个历史里程碑。团队最初的方案是“先把 Issue 全量导过去,阶段计划后面再补”,结果迁移完成后发现,原来的阶段划分在新平台上完全对不上号。

原因在于两个平台的层级模型不一样。原平台的史诗,故事,子任务三层结构里,“阶段”是靠自定义字段和看板泳道模拟出来的,不是一个一等公民对象。迁移时自定义字段被压扁成标签,泳道信息丢失,阶段边界自然就散了。

最后我们花了 6 个人天重新梳理:先在目标平台上把“阶段”和“里程碑”建成独立对象,再按历史里程碑的日期反推每个 Issue 归属的阶段,最后用标签做兜底。迁移阶段计划,顺序必须是“先建结构,再搬数据”,反过来做一定会返工。

3. 场景三:20 人团队,模板精度过剩

第三次翻车方向相反。我帮一个 20 人的创业团队套用了上面那套五阶段模板,每个阶段要求写出口标准、依赖、风险登记、资源承诺。执行两周后,创始人找我,说团队每周要花 4 个多小时填表,比写代码还累。

这是我把大组织方法直接下移到小团队的错。阶段计划的精度必须匹配团队的协同复杂度,而不是匹配项目的重要性。20 人团队坐在同一个空间里,口头对齐的成本极低,此时模板的价值主要在于“留下决策痕迹”,而不是“建立沟通协议”。后来我把他们的模板砍到只剩三列:阶段名、出口标准、负责人,反而执行得更好了。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

三、拆解五个最常见的阶段计划误区

方法讲不清,往往是因为误区没破。下面五个误区我在超过一半的项目里都见过,而且它们经常同时出现。

1. 误区一:把 WBS 当成阶段计划

WBS 是工作分解结构,它回答的是“这件事由哪些工作组成”,按可交付成果层层拆解。阶段计划回答的是“我们按什么节奏推进、每个节奏点确认什么”。两者维度不同。

把 WBS 的第一层直接当阶段,最常见的后果是阶段数量爆炸。我见过一个项目 WBS 第一层有 11 个模块,于是就有了 11 个阶段,每个阶段都要做启动会、出口验收、复盘会,光会议开销就占了团队 12% 的工时。

2. 误区二:按部门切阶段

“需求阶段、开发阶段、测试阶段、运维阶段”,这种切法看起来天经地义,但它其实是按部门职能切的。它的致命问题是:阶段出口变成了“部门交接完成”,而不是“业务价值被验证”。

我倾向于按可验证的交付物切阶段。比如“核心链路可跑通”“数据迁移完成且差异率低于 0.5%”“三个业务部门完成 UAT 签字”。这样的阶段出口天然跨部门,也天然可验证。

3. 误区三:里程碑没有验收标准

里程碑和阶段出口是两件事,但很多人把它们混为一谈。里程碑是时间点,阶段出口是判定条件。一个健康的写法是“里程碑:9 月 20 日 / 阶段出口:完成 100 笔真实订单的端到端回归,缺陷密度低于 0.8 个/千行”。

只有日期没有判定条件,里程碑就退化成日历提醒。没有验收标准的里程碑,本质上是一个愿望。

4. 误区四:一次规划到底,不做滚动

很多团队把阶段计划当成合同,一旦定下就不允许改,改一次要走变更流程。这会逼着团队在一开始就把所有不确定的东西“猜准”,结果是计划越做越保守,每个阶段都留大缓冲,整体周期被拉长 30% 以上。

我的做法是分层冻结:当前阶段完全冻结,下一个阶段只在出口标准上冻结,再往后的阶段只保留粗略里程碑。近期精确、远期粗略,是阶段计划唯一可持续的精度策略。

5. 误区五:模板求全不求准

模板字段越多,填写成本越高,填写的真实性就越低。我做过一次统计:某团队阶段计划模板有 22 个字段时,其中 9 个字段的填写内容重复率超过 70%,也就是说这些字段在被机械地复制粘贴。

后来我们把字段砍到 9 个,同时要求每个字段必须有唯一的判断用途。字段数量减半,但信息的可用度反而提升了,因为评审时能一眼看出哪条信息是空的、哪条是敷衍的。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

四、专业判断逻辑:三层结构 + 五个锚点

讲完误区,该给一套可以照着推演的逻辑了。我把它压缩成“三层结构、五个锚点、一个粒度公式”。

1. 三层结构:目标层、阶段层、执行层

目标层只有一个东西:项目要达成的业务结果,以及衡量它的 2 到 4 个指标。这一层不写任务,只写“为什么做”和“怎么算成功”。

阶段层是阶段计划的主体。每个阶段包含:阶段名、出口标准、入口条件、关键交付物、依赖、资源、风险、目标日期。八个字段,一个不多。

执行层是任务和子任务,归项目管理工具的任务模块管,不进入阶段计划正文。很多人把三层压成一层,结果阶段计划里混着任务、任务里混着目标,谁都读不懂。

2. 五个锚点:出口标准、依赖、资源、风险、变更

这五个锚点是评审阶段计划时唯一需要逐条检查的东西。我的评审顺序固定为:先看出口标准是否可验证,再看依赖是否双向确认,然后看资源是否落到人,接着看风险是否有应对动作,最后看变更机制是否明确。

顺序不能乱。因为出口标准不成立,后面四项的讨论都是无效的,你连要交付什么都没定义清楚,讨论依赖和资源没有意义。

3. 阶段粒度怎么定:一个可以算的公式

我用的判断公式是:阶段时长 ≈ min(交付物自然周期,团队协同半径对应的上限,2 到 6 周)。三个变量取最小值。

“交付物自然周期”指的是这个交付物客观上需要多久,比如一次压测至少需要 5 个工作日。“协同半径”指的是参与这个阶段的团队数量,我的经验值是:1 到 2 个团队最多 6 周,3 到 5 个团队最多 4 周,5 个以上团队最多 3 周。参与方越多,阶段必须越短,因为接口越多,不确定性累积越快。

4. 判断阶段划分是否合格的四个问题

  • 这个阶段结束后,有没有一个第三方可以独立验证的交付物?
  • 如果把所有任务都删掉,只保留出口标准,下一阶段能不能开始?
  • 这个阶段的依赖方,是否知道自己要在什么时间提供什么?
  • 如果这个阶段延期一周,它会传导到哪些阶段,传导路径是否已经写下来?

四个问题里只要有一个答不上来,这个阶段的划分就需要重做。我在评审会上会强制按这个顺序问,通常问完第二个问题,一半的阶段会被重构。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

五、四张可直接复用的阶段计划模板

下面的模板是我目前默认使用的版本,已经在三个组织里跑通过。你可以直接复制,但建议先按团队规模调整字段数量,而不是全盘照搬。

1. 模板一:阶段计划主表

主表是核心,八个字段缺一不可。其中“入口条件”最容易被忽略,但它是防止阶段交接扯皮的关键,如果入口条件不满足就启动阶段,后续所有延期都会被算在承接方头上。

字段 填写要求 反例
阶段名称 动词 + 交付物,不超过 12 字 需求阶段(看不出交付什么)
出口标准 可被第三方独立验证的判定条件 测试完成
入口条件 启动本阶段前必须就绪的输入 (留空)
关键交付物 一到三个具名产物,可指向文档或制品 各类文档
依赖 写明对方、提供内容、承诺日期 依赖中台支持
资源 落到具体人和投入比例 研发团队若干人
风险 风险描述 + 触发信号 + 应对动作 存在延期风险
目标日期 里程碑日期 + 缓冲天数分开写 9 月底

2. 模板二:阶段出口检查清单

出口检查清单的作用是防止“口头通过”。我要求每次阶段出口验收必须留下四类记录,缺一类就不能关闭阶段。

  1. 出口标准逐条勾选结果,每条后面附验证方式和验证人。
  2. 未达成项的处置决定:延期、降级验收,还是转成下一阶段的技术债。
  3. 下一阶段入口条件的就绪确认,逐条打勾。
  4. 本阶段产生的变更清单,以及这些变更对后续阶段日期的影响。

3. 模板三:风险与依赖登记表

风险和依赖我倾向于放在同一张表里管,因为它们的处理动作高度相似:都需要指定责任人和触发条件,都需要定期复查。区别只在于风险是可能发生的事,依赖是必须发生的事。

类型 描述 责任方 触发信号 应对动作
依赖 统一认证服务开放测试环境 平台组 / 王工 约定日期前 3 天未提供 启用本地 Mock 并锁定接口契约
风险 历史数据清洗规则未确认 业务方 / 李经理 数据评审会未达成结论 先按最严格规则清洗,保留回滚脚本

4. 模板四:阶段启动会与复盘会议程

会议是阶段计划落地的载体。我把两个会压缩成固定议程,每个不超过 45 分钟,避免会议本身变成负担。

  • 阶段启动会(30 分钟):出口标准朗读 5 分钟、入口条件确认 5 分钟、依赖双向确认 10 分钟、风险应对确认 5 分钟、答疑 5 分钟。
  • 阶段复盘会(45 分钟):出口达成情况 10 分钟、延期根因归类 15 分钟、变更影响评估 10 分钟、下一阶段调整 10 分钟。

下面是我常用的一份阶段计划配置片段,用 YAML 写成,方便直接落进工具或转成表单字段。

stages:

name: 核心链路可跑通

exit_criteria:

完成 100 笔真实订单端到端回归

缺陷密度低于 0.8 个/千行

P0 缺陷清零

entry_criteria:

接口契约冻结

测试环境就绪

deliverables:

核心链路验收报告

dependencies:

owner: 平台组

item: 统一认证服务测试环境

due: 2025-04-18

resources:

role: 后端

owner: 张工

allocation: 0.8

risks:

desc: 认证服务联调延期

signal: 约定日期前 3 天未提供

action: 启用本地 Mock 并锁定接口契约

target_date: 2025-05-09

buffer_days: 4

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

六、工具落地:以 PingCode 为例讲讲数字化阶段计划

方法讲完了,接下来是落地。阶段计划在工具里变形,是绝大多数团队的共同经历,我想用实际场景说说怎么避免。

1. 阶段计划为什么一进工具就变形

根本原因是多数项目管理工具的原生层级是“项目,任务,子任务”,而阶段计划需要的是“项目,阶段,任务”三层。层级错位之后,团队只能用标签、自定义字段、看板泳道去模拟阶段,模拟出来的东西一旦遇到迁移或字段调整就会散架。

第二个原因是权限和视图。阶段计划需要被跨团队看到,但任务明细不需要。如果工具里所有东西都在同一层权限下,要么阶段计划暴露太多细节,要么依赖方看不到自己需要的接口信息。

2. PingCode 在阶段计划场景下匹配了什么

我在给中大型企业做咨询时,比较常用 PingCode 作为落地载体。它主要服务中大型企业及 100 人以上组织,这个定位恰好对应阶段计划最容易失效的规模区间,人少的时候靠吼,人多了必须靠结构。

它比较贴合我前面方法论的地方有三点。第一,阶段、里程碑、任务是可区分的对象,不需要用标签去模拟,出口标准可以作为阶段对象的属性存在,评审时有地方看。第二,依赖关系可以在对象之间建立,而不是只写在描述里,这意味着跨团队等待是可以被统计和被提醒的。第三,视图可以按角色切分,管理层看阶段视图,执行层看任务看板,依赖方只看接口清单。

另外两点在实际项目里很关键:PingCode 支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景下比较务实的选择。我遇到不少金融、制造类客户,代码和数据不能出内网,私有化部署是硬门槛;也有客户在 Jira 上积累了五六年的历史数据,迁移时最怕阶段结构丢失,这一点需要在迁移方案里专门设计。

3. 从 Jira 迁移阶段计划的实操顺序

我把迁移拆成六步,顺序不能变。前三步是结构准备,后三步是数据落地。

  1. 盘点源端结构:列出所有项目、里程碑、史诗、自定义字段,标出哪些字段被用来模拟阶段。
  2. 在目标端先建对象模型:确定阶段、里程碑、任务的字段和关系,这一步不要导入任何数据。
  3. 定义映射规则:哪个字段映射到阶段出口标准,哪条泳道映射到阶段归属,写成可复查的对照表。
  4. 小批量试迁:选一个规模最小的项目先迁,验证阶段结构是否完整,通常 1 到 2 天。
  5. 全量迁移:按项目分批,每批迁完立刻抽查 10% 的记录,核对阶段归属是否正确。
  6. 冻结旧系统只读:保留 3 个月的只读窗口,用于处理历史查询,之后再下线。

第三步最容易被跳过,也最容易出事。我见过一个团队直接按日期映射阶段,结果所有跨季度的长阶段被切碎,历史数据看起来完整,实际上已经无法用于复盘分析。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

七、不同情况下的行动建议

同一套方法在不同规模的团队里,落地方式差别很大。下面按组织规模和技术约束给出四组建议。

1. 10 人以下团队:只保留三个字段

只保留阶段名、出口标准、负责人。不要风险登记表,不要依赖矩阵,不要阶段复盘会。你们的沟通带宽足够,模板的唯一价值是留下决策痕迹。

每周花 15 分钟过一遍出口标准是否还成立,就够了。这个阶段引入复杂流程,收益是负的。

2. 10 到 50 人团队:补齐依赖和资源两个字段

这个规模开始出现跨小组协作,依赖不写下来就会丢。我建议在八字段模板里先保留五个:阶段名、出口标准、入口条件、依赖、资源。

同时开始做滚动规划,当前阶段冻结、下一阶段半冻结。这个阶段的关键动作是把依赖从会议纪要搬到计划里,只要做到这一件事,跨组等待就能下降两成以上。

3. 50 到 150 人团队:建立阶段评审机制

这个规模必须要有固定的评审节奏。我建议每两周一次阶段状态评审,每次 45 分钟,只看三件事:出口标准达成进度、依赖风险、变更影响。

同时把阶段计划放进工具,用对象而不是标签来管理阶段。人工维护 Excel 在这个规模下会迅速失控,我见过一个 90 人团队花 6 个人天/月维护阶段表,最后仍然对不上账。

4. 100 人以上、强合规或多项目并行:优先解决载体问题

到了这个规模,方法本身通常不难,难的是找到一个能承载结构、能私有化、能迁移历史数据的平台。这时候评估工具的优先级应该调整:先看部署方式和数据主权,再看层级模型是否支持阶段对象,最后才看界面好不好用。

这也是我在中大型企业场景里比较常推荐 PingCode 的原因,支持私有化部署,支持从 Jira 平滑迁移,对国产替代诉求明确的组织来说,落地阻力相对小。但我要强调,平台解决的是承载问题,解决方案问题的仍然是你的出口标准和依赖机制。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

八、不同情况下的四组取舍

阶段计划没有最优解,只有取舍。下面四组取舍是我在评审会上最常和团队争论的,也是决定成败的地方。

1. 规划精度 vs 响应速度

精度越高,响应越慢。这不是执行力问题,是结构问题。我的一般原则是:当前阶段追求精度,下一个阶段追求可行,更远的阶段只需要方向正确。把精度平均分配到所有阶段,等于在所有阶段都做错。

如果你所在行业需求变动频繁,我建议把精度预算的 70% 放在当前阶段,20% 放在下一阶段,剩下 10% 只做粗粒度里程碑。反过来,如果是强合规项目,阶段出口必须提前锁定,那就接受响应速度下降,用缓冲天数来吸收变化。

2. 模板统一 vs 团队自治

统一模板降低沟通成本,但会牺牲适配性。我的判断标准是看项目之间是否存在强依赖:如果多个项目共享同一套技术底座或同一批业务方,统一模板收益远大于成本;如果各项目独立运行,强行统一只会催生填表应付。

折中做法是统一字段、不统一取值。字段结构全组织一致,保证横向可比;但每个团队可以自定义出口标准的写法,保证可用性。

3. 工具能力 vs 管理成本

功能越多,配置成本越高。我见过团队为了做一个自动化的阶段健康度看板,投入了 15 个人天做配置,结果三个月后没人再看。

我的建议是先跑通最小闭环:阶段对象能建、出口标准能填、依赖能关联、进度能汇总。这四件事做到之后,再考虑自动化和报表。顺序反了,投入就会打水漂。

4. 阶段数量 vs 管理开销

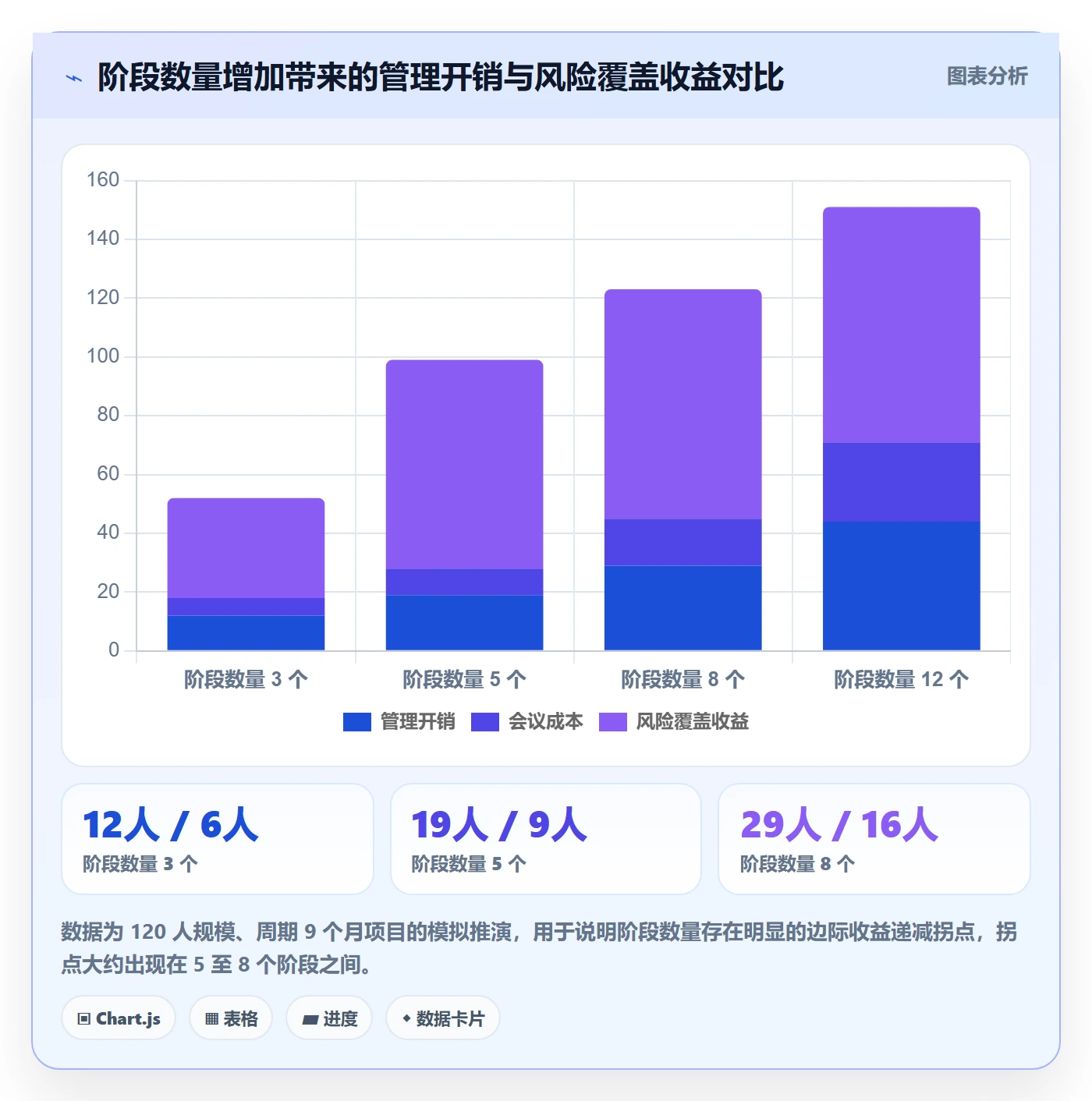

阶段越多,风险暴露越早,但管理开销线性增长。前面那张图已经说明,拐点大约出现在 5 到 8 个阶段之间。对于 9 个月周期的项目,我通常建议 5 到 7 个阶段。

还有一个容易被忽略的约束:阶段数量要和团队的会议承受力匹配。一个阶段要开一次启动会和一次复盘会,7 个阶段就是 14 次会,如果团队已经在超负荷开会,就要考虑合并一些低风险阶段,或者把复盘会改成异步书面复盘。

5. 自建 vs 采购

这个取舍取决于三件事:你的团队规模是否还会增长,你有没有专职的工具维护人力,以及数据主权是否有硬要求。规模会增长、又没有专职维护人力的情况下,自建工具几乎必然走向维护不动。

如果有私有化和历史数据迁移的硬要求,采购时就应该把这两条写进评估清单的第一项,而不是等到实施阶段才发现不满足。把部署方式和迁移路径放在评估清单最后一项,是我见过最常见的选型失误。

九、常见问题:阶段计划落地时被问最多的六个问题

1. 阶段出口标准写不出来怎么办

写不出来通常是因为这个阶段的交付物本身不清晰。这时候不要硬写,先把阶段拆成两个更小的交付物,出口标准自然就浮出来了。如果拆分后还是写不出来,说明这个阶段本身不该存在。

2. 阶段计划要不要给高层看

要给,但只给阶段视图和出口达成率,不要给任务明细。高层需要的是判断项目健康度的信号,任务明细会淹没信号,还会让团队觉得被微观管理。

3. 阶段计划被频繁变更是不是说明计划做得不好

不一定。如果变更来自外部环境,那是正常的;如果变更来自内部返工,那才是方法问题。我的经验阈值是:一个阶段在启动后被改超过 3 次,就需要回溯原因并归类。

4. 小团队能不能直接用大组织的模板

可以借用结构,但一定要删字段。判断某个字段该不该留的标准是:如果这个字段为空,会不会导致某个具体决策无法做出。不会,就删掉。

5. 阶段计划和敏捷迭代冲突吗

不冲突,它们管的是不同时间尺度。阶段管出口和边界,通常 2 到 6 周;迭代管交付节奏,通常 1 到 2 周。一个阶段可以包含两到三个迭代,前提是这些迭代共同服务于同一个出口标准。

6. 迁移到新平台时,历史阶段计划要不要保留

我的建议是保留但标记为只读,并且只保留最近两个周期的数据用于复盘分析。更早的数据迁移成本高、使用频率极低,把迁移预算投在建立新结构上更划算。

十、总结与下一步:从明天开始的一周动作清单

回到最初那个 140 人的项目。我们做的改动其实不多:把出口标准从“测试完成”改成可量化的判定条件,把跨团队依赖从会议纪要搬到阶段计划里,把阶段数量从 11 个压到 6 个,再加上双层冻结的滚动规划。两个季度之后,阶段按期关闭率从 47% 升到 79%,跨团队等待时长下降 27%,项目经理每周的统计时间从 11 小时压到 3.5 小时。

我想强调的独特观点是:阶段计划的效率不来自更快的排期,而来自更少的变更和更清晰的边界。大多数人把精力花在把计划做全做细,而真正产生收益的是出口标准和依赖管理这两个看似不起眼的字段。工具也一样,它放大的从来不是你的勤奋,而是你的结构。

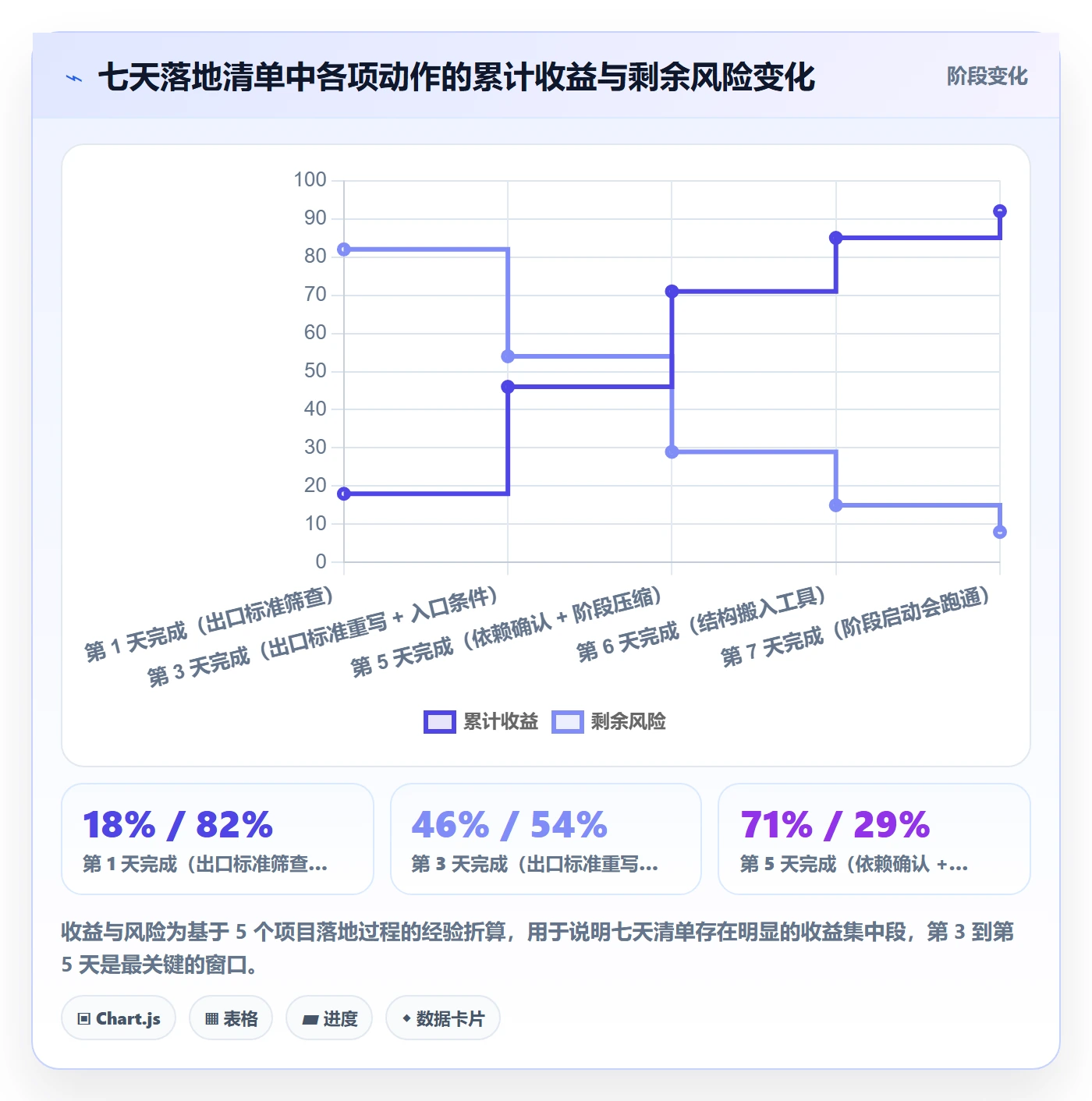

如果你打算这周就开始改,我建议按下面的顺序走,不要跳步。

  1. 第一天:拿出当前项目,用“是不是第三方可独立验证”这一条,把现有阶段的出口标准过一遍,标出不合格的。
  2. 第二天:把不合格的出口标准重写,写不出来就拆阶段,拆不了的直接删除该阶段。
  3. 第三天:为每个阶段补上入口条件,确认上一阶段的产出真的能接住下一阶段。
  4. 第四天:列出所有跨团队依赖,写清对方、内容、承诺日期,逐一发出去确认,不要只在内部登记。
  5. 第五天:把阶段数量压到 5 到 7 个,合并低风险阶段,同时确定滚动规划的冻结范围。
  6. 第六天:把结构搬进工具,先建阶段和里程碑对象,再关联任务,最后配视图权限。
  7. 第七天:开一次 30 分钟的阶段启动会,按固定议程跑一遍,让所有人知道出口标准是什么。

七天之后你不会拥有一个完美的阶段计划,但你会拥有一个能被验证、能被跟踪、能被跨团队读懂的阶段计划。剩下的精度问题,交给下一个周期的复盘去打磨。

阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板

常见问题解答(FAQ)

1. 阶段计划的颗粒度该切多细?一个阶段多长才合适?

我第一次带一个大约 6 人月的项目时,把阶段计划拆到了每个人每周做什么,评审时被问了一句“这跟周报有什么区别”,当场答不上来。后来发现拆太细维护成本极高,业务方改一个需求,阶段计划要动十几行,两周之后基本就没人看了。

判断颗粒度只有一个标准:这个阶段能不能独立验收。阶段级别的交付物应该是能拿出来给业务方看、能签字确认的东西,比如“完成 3 个核心流程的可用版本并通过业务方试用”,而不是“完成登录模块开发”。

具体做法是先列交付物清单,再倒推阶段,每个阶段配 1 个主交付物加 2 到 3 个次交付物,任务级拆解放进执行清单,不进阶段计划。阶段长度建议控制在 3 到 6 周:超过 6 周,一旦方向偏了纠偏成本太大;少于 3 周,光是评审和协调就吃掉大量时间,阶段本身就失去意义。

我们团队实测下来,5 周左右的阶段在“可纠偏”和“管理开销”之间最平衡。

2. 项目阶段到底按什么划分?需求、设计、开发、测试这种经典分法现在还适用吗?

我们公司有人坚持按需求分析、概要设计、开发、测试、上线这么分,但我们实际是两周一个迭代在跑,业务方的需求还在中途不断加进来。我一直纠结阶段计划是不是该照抄教科书那套,还是干脆按迭代来排。

阶段划分的核心依据是风险释放顺序,不是职能分工。做法很简单:先把项目里最不确定的三到五件事列出来,比如技术方案是否可行、第三方接口什么时候能给、合规审批要多久、关键人力什么时候能到位,然后把能最早验证这些风险的动作排成一个个阶段。

这样切出来的阶段名往往不是“开发阶段”,而是“技术可行性验证”“试点上线”“指标口径确认与原型验证”。我做过一个数据看板项目,真正卡死进度的不是开发,而是各部门对指标口径的理解不一致,所以第一阶段直接设成口径确认加原型验证,整体反而提前了两周。

教科书那套五段法只在需求能冻结、外部依赖少的项目里好用,一旦需求会变,阶段就必须按风险重排,否则你只是在用一份过期的地图导航。

3. 阶段计划模板里哪些字段是必须的,哪些纯属噪音?

我在某项目管理平台里抄过一个阶段计划模板,二十多列,填了两周之后发现没人看,连我自己都只盯着其中三四列。我当时很困惑,到底是模板不对,还是我们用错了方式,想搞清楚一张阶段计划表最少要保留什么。

必须字段有八个:阶段名称、阶段目标(一句话且可验证)、主交付物及验收标准、起止时间、唯一责任人、依赖与前置条件、里程碑评审点、风险与假设。可以砍掉的也很明确:详细任务清单、细到人天以下的工时预估、进度百分比。判断方法是问一句,这列信息每周会不会变化、会不会影响决策,两个答案都是否就删掉。

特别说一下百分比进度,它是典型的自欺欺人指标,开发说“完成 80%”和“完成 40%”对决策没有任何差别,用未开始、进行中、待验收、已验收这四种状态更准确,也更容易在周会上对齐。

落地时用某项目管理平台的自定义字段建这八列,配一个阶段看板视图,责任人一栏强制唯一,避免出现“共同负责”这种没人负责的情况。

4. 阶段计划做完之后怎么跟踪?真延期了,是先加人还是先砍范围?

我最惨的一次是开发阶段延期了 5 天,我第一反应是让两个人周末加班补回来,结果复盘时发现真正的原因是上游接口文档晚了 8 天才给,加班纯粹是在补别人的窟窿。从那之后我就特别想知道,延期到底该按什么顺序处理。

跟踪节奏上,阶段计划不需要每天看,每周做一次阶段健康度检查就够,但检查时要盯三个信号:关键路径上的交付物是否按日推进、前置依赖是否已经解除、验收标准有没有被悄悄放宽。第三条最容易被忽略,很多“按期完成”其实是把标准降低了换来的。延期处理有先后顺序:第一步判断性质,是估算问题、范围问题还是依赖问题;

第二步优先砍范围,把非必须交付物后置到下一阶段,这一步成本最低见效最快;第三步调整资源或执行顺序,比如把可并行的部分拆开;第四步才是加班,因为它的边际收益最低,还会掩盖真实的瓶颈。另外建议记一个数据:每个交付物都记录计划完成日和实际完成日,项目结束后算出你自己的估算偏差系数。

新项目经理这个系数通常在 1.4 到 1.8 之间,也就是你以为要 10 天的事实际要 14 到 18 天,用这个系数去乘后续估算,比拍脑袋靠谱得多。这个数字只能靠自己的项目积累,别人的参考意义不大。

读者评论

曾
曾思源

人团队那段最戳我。我们18个人,之前照搬大厂模板,每周填表确实超过4小时,后来砍到阶段名、出口标准、负责人三列就顺了。但有一点想补充:出口标准即便在小团队也建议写下来,口头对齐在核心成员离职或临时借调时特别容易失忆,我们吃过一次亏,上一个阶段到底验证了什么,最后谁也说不清。

孟
孟凡

迁移那段有同感。我们去年也搬过一次平台,原来的阶段是靠自定义字段和泳道拼出来的,到新平台直接压成一堆标签,最后按历史里程碑日期反推归属,其实掺了不少主观判断,有些任务当天横跨两个阶段,只能凭记忆定。先建结构再搬数据是对的,但迁移前最好先把历史数据冻结,不然搬一半又有人提新需求,返工更狠。

金
金予安

把变更次数当分母这点我保留意见。我们做的是外部客户项目,需求变更压根不是内部能控制的,算成规划效率的减项,容易让项目经理背不该背的锅。滚动规划和冻结窗口确实有用,但冻结窗口在甲方那边经常不成立。我更认同把变更拆成必须接的和可以拒的两类,只看总数会把真正的问题盖住。

文章包含AI辅助创作:阶段计划实操方法:项目经理提升项目规划效率的入门指南方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295524
