去年 11 月,我帮一家 320 人的研发组织做项目管理体系复盘。他们的 14 条产品线共用一个”标准研发模板”,听起来很健康,直到我拉了三个数据:模板根目录下 41 个分支文件里有 23 个从建好那天起只被打开过一次;近半年 11% 的需求漏项,追溯原因都是”这个任务我以为模板里有”;而模板的最后一次实质修改,停留在 19 个月前。那一刻我确认了一件事:模板任务管理从来不是”把清单存下来”,而是一套需要被治理的约束系统,它和代码、配置一样会腐化,会漂移,会被人绕开。
这篇内容我把过去几年在 5 个不同规模团队里做模板协同的经验摊开讲:哪些做法真的降低了漏项率,哪些做法看着漂亮但三个月后就废了,以及在 100 人以上的组织里,模板的”所有权、变更权、回收权”该怎么切分。如果你正在管多个并行项目,并且已经感受到”每个项目都在重造轮子”,这份清单可以直接拿去用。
一、先给结论:模板任务管理的四个反常识判断
在展开方法之前,我先把最关键的四个判断放在最前面。它们和大多数团队一开始的直觉相反,但恰恰是决定模板能不能长期活下来的分水岭。
1. 模板不是任务清单,是一套约束系统
大部分团队做模板的方式是”把上次项目的任务列表复制一份,删掉名字,存成模板”。这是把模板当成了内容容器。但真正有效的模板,承载的是四类约束:什么阶段必须产出什么交付物、任务之间的依赖关系、谁有权限关闭某个任务、以及”缺失什么字段就不允许进入下一阶段”。
区别在哪?内容容器只能回答”要做哪些事”,约束系统能回答”哪件事没做就不许往前走”。前者靠人自觉,后者靠机制拦截。我在一个做医疗器械软件的团队里做过对比:同一批 6 个项目,只给任务清单的那 3 个,UAT 阶段平均补做了 4.3 个被遗漏的验证任务;带前置依赖与门禁的 3 个,补做数量是 0.7 个。
2. 项目负责人真正要管的是变更权,不是模板本身
绝大多数项目负责人把精力花在”把模板写得更全”上,但组织里模板失控的真实原因,是谁都能改、改了没人知道、改了不通知下游。我在一家做 SaaS 的公司见过最典型的现场:一位资深项目经理为了让自己的项目跑得顺,在共享模板里偷偷加了一个”必须完成的客户确认”任务;三个月后,另外 7 个项目都继承了这条任务,但其中 5 个项目根本没有对应客户角色,结果这条任务被长期挂着,慢慢变成了”大家都忽略的僵尸任务”。
所以正确的问题不是”模板写得够不够好”,而是”谁能改、改完谁审批、审批后如何通知、老项目要不要同步“。这四个问题的答案,比模板内容的优劣重要一个量级。
3. 模板协同的目标不是”统一”,而是”默认正确”
很多管理者把模板协同理解成”让所有项目长得一模一样”。这会立刻遭到一线抵抗,因为不同产品线的合规要求、交付节奏、客户类型确实不同。真正可实现的目标是:让 80% 的人在 80% 的场景下,不需要思考就能做对。剩下 20% 的差异,通过受控的”模板变体”来解决,而不是通过放开编辑权来解决。
4. 模板应该有寿命,且默认 3 到 6 个月回收一次
这是我踩坑最多的一条。早期我坚持”模板要一次做对,长期稳定”,结果三年后组织里堆了 40 多个模板,没人说得清哪个是现行版本。后来我改成:每个模板都有明确的责任人和复审日期,到期未复审的模板自动进入”冻结”状态,新项目不可引用。这一条把模板数量从 41 个压到 9 个,同时漏项率反而下降了。

二、背景与真实场景:模板为什么会从资产变成负债
模板在项目数量少的时候几乎不需要管理,一旦突破某个临界点,就会以肉眼可见的速度腐化。我观察过多个组织,这个临界点通常在”同时并行 8 到 12 个项目、涉及 3 条以上产品线”的位置。
1. 从 3 个项目到 14 个项目,复制粘贴的复利崩塌
一个人的时候,模板在脑子里;3 个项目的时候,模板在共享盘里;14 个项目的时候,模板变成了每个人脑子里的不同版本。我曾在一个团队里做过一个小实验:请 6 位项目经理各自描述”标准项目第一个月要产出什么”,6 份答案里有 4 份互不相同,而他们用的名义上是同一份模板。
这种漂移的危害不是”不统一”这个抽象概念,而是它会让跨项目的度量彻底失效。当 A 项目的”需求评审完成”意味着 5 个交付物、B 项目意味着 2 个交付物时,你无法比较两个项目的进度健康度,也无法做资源预测。
2. 三种典型的失控现场
我把见过的失控现场归成三类,每类的解法完全不同,混用会导致方案互相打架。
(1)模板膨胀型。特征是模板越改越厚,一个标准项目模板能展开出 300 多个任务,新项目启动时第一步工作就是删掉 150 个。这种组织的典型症状是”模板没人用,但谁也不敢删”。
(2)模板荒漠型。特征是压根没有统一模板,每个项目经理自己攒一套,任务命名风格五花八门,同一个”接口联调”在 8 个项目里有 8 种写法。这种组织的症状是”报表做不出来,只能靠人肉汇总”。
(3)影子模板型。这是最隐蔽也最危险的一类。表面上组织有统一模板,但实际执行时,每个团队都维护一份自己私下的 Excel 或本地文档,真正的”事实标准”藏在个人手里。任何一次人员离职,都会带走一整套隐性知识。
3. 中大型组织的三个硬约束
100 人以上的组织做模板协同,绕不开三个约束,它们决定了你不能照搬小团队的做法。
第一是权限粒度约束。小团队可以所有人都有编辑权,因为沟通成本为零;中大型组织必须按部门、按角色、按项目类型切分模板的可见范围与编辑范围,否则一次误改会波及几十个项目。
第二是合规与数据边界约束。制造、金融、医疗类组织往往要求模板、任务数据、附件不能出内网。这时候工具是否支持私有化部署,会直接决定整套方案能不能落地。
第三是历史资产约束。大部分中大型组织并不是从零开始,而是已经在某个平台上积累了几年甚至十几年的项目数据。迁移策略的选择,往往比模板本身的设计更影响项目成败。

三、拆解七个常见误区
下面这七个误区,我在不同团队里反复见到,且几乎每个都有人坚信它是对的。我按危害程度从高到低排列。
1. 误区一:模板越全越好
危害最大的一条。模板的完整度和采纳率通常成反比:任务从 40 个加到 120 个,采纳率往往从 90% 掉到 40% 以下。因为项目经理面对一个明显超出实际需要的模板时,第一反应不是”精简使用”,而是”整体放弃,另起一套”。
我的判断标准是:一个模板里,项目经理启动新项目时必须删掉的任务不应超过 15%。超过这个比例,说明模板在设计时没有区分”必做”和”选做”,应该拆成基础模板和行业/产品线扩展包。
2. 误区二:模板一次做好就不用改
与之相反的另一端。模板不是文档,它跟着业务节奏走。当交付流程从瀑布转向双周迭代时,模板里的阶段划分不变,就会出现”模板说要做需求规格说明书,实际团队在写用户故事”的割裂。
合理的机制是定期复审,而不是”做一次管三年”。我的做法是给每个模板设 6 个月复审周期,到期前两周自动提醒责任人,未复审则标记为待复核状态。
3. 误区三:把模板当成流程文档
我见过很多模板里塞满了”请参考 XX 制度第 3 章”这类描述。这类信息应该放在流程文档里,而不是任务模板里。模板只回答做什么、做到什么程度算完成、谁负责,其余内容都是噪音。
4. 误区四:让所有人都有编辑权
“大家都能改,效率高”是小团队的惯性思维。到了中大型组织,开放编辑权的结果是模板逐渐变成”人人添一笔”的公共草地。正确做法是把权限拆成三档:查看、基于模板创建项目、修改模板本身。第三档只给模板责任人,且变更必须走审批。
5. 误区五:只做任务模板,不做字段和状态模板
任务只是骨架,真正决定协同效率的是字段与状态机。我在一个团队里做过 A/B 对比:A 组只用任务模板,B 组同时模板化了任务字段(如交付物类型、验收标准、关联需求 ID)和状态流转规则。三个月后,B 组的跨团队交接返工率比 A 组低 37%。
(1)任务字段模板决定数据能不能被统计。(2)状态机模板决定流程能不能被拦截。(3)权限模板决定信息安全边界。
6. 误区六:用即时通讯工具同步模板变更
这一条看似是习惯问题,实际上是审计问题。当模板变更只存在于聊天记录里,三个月后没人能回答”这条任务是谁在什么时候因为什么加进来的”。我在做复盘时最怕遇到这种团队,因为无法区分”设计失误”和”执行走样”。
7. 误区七:迁移时把旧模板原样搬过去
这是工具迁移时最常见的浪费。旧平台上的模板往往累积了多年的历史包袱,原样搬迁等于把债务一起搬进新系统。我的建议是把迁移拆成两步:先做数据迁移(保留历史事实),再做模板重构(只带 20% 的必要结构)。

四、专业判断逻辑:模板任务管理的五层结构
把模板当成一个分层的技术系统来设计,是我认为最有效的思路。下面五层从下到上,越往上越接近人的行为,越往下越接近机制约束。我的经验是先建第三层(权限)和第四层(自动化),再回头打磨第一层(任务骨架),顺序反了会反复返工。
1. 第一层:任务骨架(阶段、任务、交付物)
骨架的颗粒度是最容易吵起来的议题。我的经验法则是:单个任务的工作量控制在 4 小时到 3 人天之间。小于 4 小时的任务合并成检查项,大于 3 人天的任务必须拆解。
阶段划分建议控制在 5 到 7 个。少于 5 个,阶段门禁失去意义;多于 7 个,项目成员会记不住自己现在处于哪一段。
交付物要明确到”能被验收”的程度。”完成需求文档”不是交付物,”需求文档通过评审并记录评审结论”才是。
2. 第二层:字段与状态机
字段设计的核心原则是只保留能被使用三次以上的字段。我见过一个项目模板定义了 28 个自定义字段,实际被填报的只有 9 个,其余长期为空,反而污染了报表。
状态机设计要注意两点:状态数量不要超过 6 个;每个状态迁移必须绑定条件,比如”从开发中进入测试中,必须填验收标准字段”。
# 模板状态机示例(伪配置)
states:
待启动
进行中
待验收
已完成
已阻塞
transitions:
from: 待启动
to: 进行中
guard: "负责人 != 空 and 计划开始日期 != 空"
from: 进行中
to: 待验收
guard: "交付物链接 != 空"
from: 待验收
to: 已完成
guard: "验收人 != 空 and 验收结论 != 空"
from: 进行中
to: 已阻塞
guard: "阻塞原因 != 空 and 预计解除日期 != 空"
3. 第三层:角色与权限
权限这一层最容易被跳过,但它是模板能不能在 100 人以上组织存活的关键。我通常分成四类角色:
- 模板责任人:每个模板唯一,负责内容正确性与复审,通常由资深项目经理或 PMO 担任。
- 模板审批人:负责批准变更,通常由 PMO 负责人或产品线负责人担任,与责任人分离。
- 模板使用者:可以用模板创建项目,但不能改模板本身,覆盖全体项目经理。
- 模板观察者:只读权限,用于新人培训、跨部门了解流程。
4. 第四层:自动化与提醒
自动化是模板从”清单”变成”系统”的分界线。我优先做三类自动化:
- 任务逾期前的预警与升级路径,避免所有逾期都涌到项目经理一个人身上。
- 阶段门禁校验,未满足条件时不允许流转,并在界面上直接提示缺什么。
- 模板变更后的差异提示,让正在使用旧版本的项目知道”你少了什么、多了什么”。
5. 第五层:度量与回收
最后一层决定模板体系能不能持续。我坚持跟踪四个指标:模板引用项目数、模板任务删除率、模板复审准时率、模板变更平均影响项目数。
其中模板任务删除率是我最看重的单一指标。删除率长期高于 25%,说明模板过重;长期低于 5%,说明模板太薄,可能覆盖不到真实场景。

五、具体案例与数据观察:一次 320 人研发组织的模板协同改造

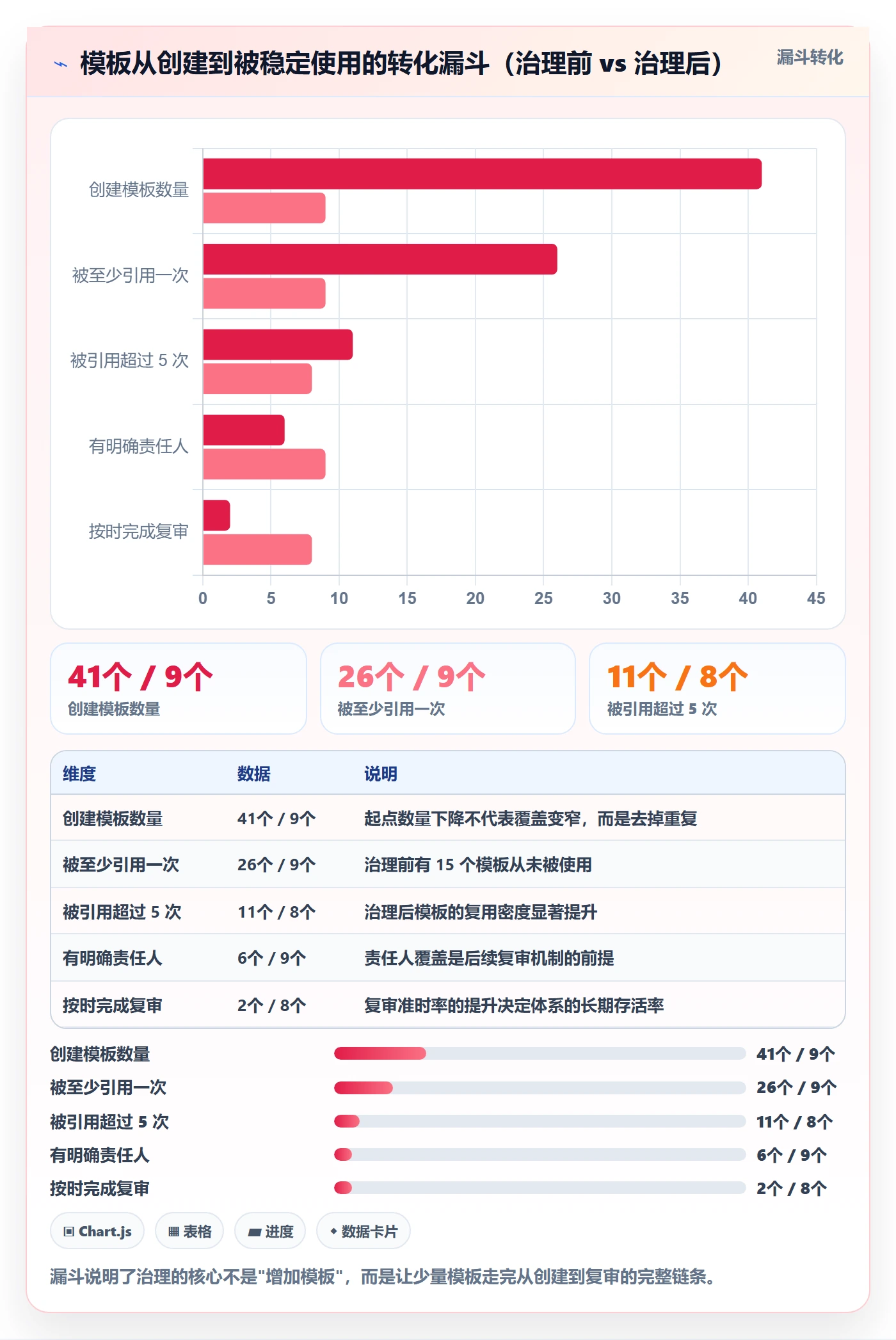

这一节我把一个完整案例拆开讲。对象是一家 320 人的企业级软件公司,14 条产品线,同时并行项目常年维持在 12 到 18 个之间,此前使用某项目管理工具已 4 年。
1. 改造前的基线
模板相关的问题集中爆发在 2023 年下半年:模板分支 41 个,其中 23 个半年内无引用;需求漏项率 11%;新人上手平均需要 9 个工作日才能独立管理一个项目;模板变更平均要 4.2 天走完审批;跨项目进度报表因为口径不一致,被管理层判定为”只能参考,不能决策”。
2. 我们做了七件事
(1)模板清点与归档。把 41 个模板全部导出,按”近 6 个月引用次数”排序,引用 0 次且无责任人的直接归档,不删除但不再出现在新建入口。
(2)建立模板责任人制度。保留下来的 9 个模板,每个指定一位责任人,责任人姓名直接显示在模板选择界面上。
(3)拆分基础层与扩展层。把通用流程放进基础模板(约 38 个任务),把产品线特有内容做成扩展包(约 6 到 15 个任务),项目经理按需勾选。
(4)给任务字段和状态机做减法。自定义字段从 28 个压到 11 个,状态从 9 个压到 5 个,每个状态迁移绑定校验条件。
(5)权限三档划分。编辑权收敛到 9 位责任人,创建权开放给全部项目经理,只读权开放给全员。
(6)迁移策略调整为”数据全量迁移 + 模板重构”。历史项目数据通过平台的 Jira 兼容迁移能力整体搬入,保留完整活动记录;模板不继承旧结构,按新的分层设计重建。这一点上我们选择 PingCode,核心考量是它面向中大型企业和 100 人以上组织的场景设计得比较完整,模板、工作项类型、字段、权限、自动化这几块可以在同一处配置,且支持私有化部署,满足这家公司的数据不出内网要求。
(7)建立复审与冻结机制。每个模板设置 6 个月复审周期,到期未复审自动标记为”待复核”,新项目仍可引用但会提示。
3. 改造后的数据(6 个月观察)
需求漏项率从 11% 降到 3%;模板维护耗时从每月 26 人时降到 7 人时;新人独立管理项目的上手时间从 9 天降到 3.5 天;模板变更平均审批时长从 4.2 天降到 0.8 天;模板引用率从 38% 上升到 91%。
有一个反直觉的结果值得单独说:模板的总任务数量减少了 44%,但项目的一次性通过率反而提高了。原因很简单,被删掉的任务里,大部分要么重复,要么在实际执行中被默认为”不重要”。删掉它们,让留下的任务权重变高,执行意愿也随之上升。
4. 为什么这套路径对中大型组织更适用
回过头看,这家公司能跑通的原因不是工具选得好,而是三个条件同时满足:组织愿意把模板编辑权收到少数人手里;有一个 PMO 角色能承担审批职责;以及工具支持细粒度的权限配置和私有化部署。
如果缺第三个条件,前两个再正确也落不了地,因为无法实现”部分人可编辑、全员可引用、变更留痕”这种组合。这也是我在给 100 人以上组织做建议时,会把权限模型和部署方式放在功能清单之前评估的原因。


六、不同情况下的行动建议
模板协同没有万能方案。我按团队规模和所处阶段,给出五组可直接执行的建议。
1. 10 人以下团队:不要建模板体系,建检查清单
这个规模下,模板的维护成本通常高于收益。我的建议是只维护一份不超过 20 个条目的启动检查清单,用最轻量的方式承载,重点保证”每次项目启动不漏掉关键动作”。
判据是:如果你们同时进行的项目不超过 3 个,就不需要模板治理这件事。
2. 100 到 500 人单产品线:先做权限收敛,再做模板精简
这个规模的组织最常见的问题是”模板长得像,内容不一样”。行动顺序建议是:先把编辑权收到 3 到 5 个责任人手里,再统一字段与状态命名,最后才动任务骨架。
理由很实际:如果编辑权还散在 30 个人手里,你精简完的任务骨架,两周内就会被改回去。
3. 500 到 2000 人多产品线:基础模板加扩展包的组合结构
这个规模不要追求单一模板。正确结构是”一个基础模板 + 若干产品线扩展包”,基础模板覆盖通用阶段与门禁,扩展包承载行业合规、客户特殊要求等内容。
同时建议设置模板委员会,由各产品线派一名代表,每月开一次 30 分钟的模板变更评审会。别小看这 30 分钟,它能把”跨产品线偷偷改模板”的行为压到接近零。
4. 正在做工具迁移的团队:先迁数据,后建模板
如果你们正在从某个平台迁出,我强烈建议把两件事分开:历史数据一次性迁移,模板从零重建。合在一起做,结果通常是把旧平台的坏结构完整复制到新平台。
迁移时优先确认三件事:历史活动记录是否完整保留、自定义字段映射是否可控、迁移期间在跑项目如何保证不断档。支持平滑迁移能力的平台能让这一阶段的返工显著减少,这一点在选型评估里的权重应该高于界面美观度。
5. 有强合规与私有化要求的团队:部署方式是一票否决项
金融、医疗、制造类组织里,模板数据、任务附件、评审记录往往不能出内网。这种情况下,先确认部署方式,再评估其他能力。不支持私有化部署的平台,无论功能多好,都不应该进入候选名单。
| 团队规模 | 首要动作 | 模板数量建议 | 关键风险 |
|---|---|---|---|
| 10 人以下 | 建启动检查清单 | 0 到 1 个 | 过度治理,维护成本超过收益 |
| 100 到 500 人单产品线 | 收敛编辑权 | 2 到 4 个 | 权限没收住,精简成果被改回 |
| 500 到 2000 人多产品线 | 基础模板 + 扩展包 | 1 个基础 + 5 到 8 个扩展包 | 扩展包失控膨胀成新模板 |
| 正在迁移的团队 | 数据与模板分离处理 | 重建,通常 3 到 6 个 | 原样搬迁继承历史包袱 |
| 强合规要求团队 | 确认私有化部署能力 | 按业务域划分 | 数据边界不满足导致方案搁浅 |

七、不同情况下的取舍
模板协同本质是一连串取舍,没有一项能同时拿到全部好处。我把自己做过的四组取舍摊开讲,包括我当时选错的那次。
1. 标准化与灵活性的取舍
标准化的收益是可比性和可预测性,代价是一线适配成本。我的经验分界线是:涉及合规、交付质量、客户承诺的部分必须标准化;涉及技术实现路径、团队协作节奏的部分应保留灵活。
我早期犯过的错误是把技术实现路径也写进模板,比如强制要求”必须先写接口文档再开发”。结果在三个敏捷团队里引发了持续抵抗,最后这条被默默删掉。技术路径的选择权应该留给团队,模板只管交付结果。
2. 集中治理与分布式自治的取舍
集中治理的好处是一致性和可控性,坏处是响应慢;分布式自治的好处是贴近业务,坏处是容易分裂。对 500 人以下的组织,我倾向集中治理;对 500 人以上、多事业部的组织,我会选择”总部管基础模板,事业部管扩展包”的两级结构。
3. 自建与采购的取舍
我见过有团队自己用表格加脚本搭了一套模板体系,初期效果不错,但两年后维护成本高到没人愿意接手。判断标准其实很清晰:如果模板体系需要支持权限分级、变更审计、跨项目度量这三件事,自建的长期成本通常高于采购。
反过来说,如果只需要任务清单级别的复用,轻量工具完全够用,没必要上重型平台。我见过 20 人团队配置了功能齐全的项目管理平台,结果 80% 的功能从未打开过。
4. 迁移一次性切换与分批并行的取舍
一次性切换干净彻底,但风险集中在切换当天;分批并行稳妥,但会造成两套系统的数据割裂期。我的建议是:
- 历史数据以只读方式整体迁移,不做分批。
- 在跑项目按里程碑分批切换,每个批次不超过 15 个在跑项目。
- 割裂期控制在 8 周以内,超过这个时长,双系统维护成本会迅速吃掉迁移收益。

八、四周落地清单:项目负责人可以直接照着做
下面这份清单我在三个团队里跑过,四周是相对合理的节奏。如果你时间紧,最少也要完成第一周和第三周的动作。
1. 第一周:清点与立规
- 导出所有在用模板,标注每个模板的近 6 个月引用次数与最后修改时间。
- 把引用次数为 0 且无责任人的模板归档,不删除,但移出新建入口。
- 为每个保留的模板指定责任人,责任人姓名要直接显示在模板选择界面。
- 定义权限三档:只读、创建项目、编辑模板,并明确每档对应的人员名单。
这一周唯一容易出错的地方是:把”归档”做成了”删除”。不要删除,因为很可能三个月后有人来问”那个模板去哪了”。
2. 第二周:骨架精简与字段收敛
- 统计每个模板的任务数量,超过 60 个的强制拆分。
- 区分必做任务与选做任务,选做内容移入扩展包。
- 审阅自定义字段,保留被使用三次以上的,其余隐藏而非删除。
- 状态数量压到 6 个以内,每个迁移绑定校验条件。
# 模板分层结构示例
base_template:
name: 标准研发项目基础模板
stages: [启动, 设计, 开发, 测试, 验收, 收尾]
required_tasks: 38
optional_packages:
合规审计扩展包
客户驻场扩展包
硬件联调扩展包
governance:
owner: "张某某"
reviewer: "PMO 负责人"
review_cycle: 6 个月
freeze_rule: "到期未复审则标记待复核"
3. 第三周:权限与自动化上线
- 收回编辑权,仅保留给模板责任人。
- 配置阶段门禁:未填验收标准不允许进入待验收。
- 配置逾期预警:任务逾期前 2 天提醒负责人,逾期当日升级至项目经理。
- 打开变更留痕,确保每次模板修改都能追溯人员、时间、原因。
4. 第四周及长期:度量与复审
- 建立四个核心指标看板:引用项目数、任务删除率、复审准时率、变更影响项目数。
- 设定复审日历,提前两周自动提醒责任人。
- 每月一次 30 分钟变更评审会,只讨论”这个变更影响多少在跑项目”。
- 每季度回顾一次指标,删除率长期低于 5% 的模板考虑补充内容。

九、常见问题
1. 模板太多和没有模板,哪个问题更严重?
从我的经验看,没有模板更严重。模板太多至少说明有人在尝试沉淀,可以靠归档和冻结快速收敛;没有模板意味着知识完全依附于个人,一旦人员流动,损失是不可逆的。所以如果只能先解决一个,先建最小可用模板。
2. 项目经理抱怨模板太重,该听谁的?
先看数据,别急着判断。拉出模板任务删除率,如果超过 25%,说明抱怨成立,模板确实过重;如果低于 10% 而抱怨依然存在,问题通常不在模板本身,而在于任务描述不清楚或者工具操作体验差。
3. 不同产品线差异很大,怎么统一?
不要把差异当作统一的对立面。正确做法是基础模板统一、扩展包分层。差异部分进入扩展包,扩展包同样有责任人和复审周期,但审批流程可以比基础模板更轻。
4. 模板变更需要走审批,会不会降低响应速度?
取决于审批设计。我在案例里看到的 4.2 天降到 0.8 天,恰恰说明清晰的规则比无规则更快。关键是区分”影响多个在跑项目的变更”和”只影响未来项目的变更”,前者需要审批,后者可以走简化流程。
5. 从旧平台迁移时,旧模板要不要保留?
建议只保留结构中最核心的 20%,其余重建。判断方法是问一句:这条任务在过去一年里被真正执行过几次?如果答案是 0 到 1 次,就不该进入新模板。
十、总结与下一步
把这篇内容压缩成一句话:模板任务管理的核心不是把清单做全,而是把约束做实、把变更管住、把模板的数量收敛到能被复审的程度。我做过的所有成功案例,共同点都不是模板内容有多精致,而是编辑权被收到少数人手里、变更能被追溯、每个模板都有明确的存活周期。
另一个需要带走的判断是:模板体系不是一次性工程,而是一个需要持续运维的产品。它有责任人、有版本、有复审周期、有度量指标,本质上和软件系统的运维没有区别。凡是把它当文档管理的团队,两年后都会回到原点。
如果你现在就想动手,我建议的顺序是:本周先做模板清点,把所有引用次数为 0 的模板归档;下周确定责任人名单并收回编辑权;第三周再动任务骨架和字段。顺序反过来的团队,我见过太多次精简完两周就被改回去的情况。
最后一句提醒:模板任务管理最容易犯的错误,是追求”一次设计完美”。真正有效的做法是先让机制跑起来,哪怕只有 9 个模板、38 个任务、5 个状态,只要它们有责任人和复审周期,就已经胜过 41 个无人认领的模板文件。
常见问题解答(FAQ)
1. 模板任务管理方法那么多,项目负责人到底该先从哪几个模板做起?
我手上同时跑着五六个项目,类型还不一样,网上收藏了几十套所谓万能模板,真到用的时候发现每个都太重,光填表就要半天。我也试过自己做一套全流程模板,结果项目没推进多少,先被模板本身拖死了。
不要一上来做全流程模板,先只做三个:项目启动清单、周例会任务模板、交付验收清单。判断依据是出现频率、返工成本、交接成本都高的动作才值得模板化。具体做法是先导出最近八周的已完成项目任务清单,按“任务名称加交付物”归类,出现三次以上的动作才进模板,一次性的动作不要固化。
起步模板的任务数控制在10到25项之间,项目启动清单可以固定12到15项,覆盖立项、干系人确认、范围冻结、资源到位这几个必过的关口。验收环节的口径是模板任务保留率,也就是项目结束时没被删掉的模板任务占比,低于70%说明颗粒度太细或者字段设计不合理,这时候先砍任务而不是加培训。
超过30项的模板在真实执行中会被大面积跳过,这是我在多个项目里反复验证过的规律。
2. 多个项目共用一套模板,怎么避免改一次模板把在跑的项目全部带崩?
我之前在一个项目管理平台里顺手给任务模板加了个必填字段,想着新项目用得上,结果第二天发现十几个在跑的项目全冒出一堆待补字段,负责人被通知轰炸了一遍,进度直接乱了两天。从那以后我才意识到模板和项目实例之间必须做隔离。
正确结构是三层:母模板、发布模板、项目实例。母模板只做归档和讨论,不直接对外;发布模板带版本号,比如v1.2;项目实例在创建时对当时的模板版本做快照,之后母模板怎么改都不回写存量项目。判断依据很简单,模板变更对存量项目的影响应该恒等于零,只对新建项目生效。
操作上,字段的增删改必须走变更登记,记录谁改、为什么改、影响多少项目,删除字段前先查一遍有没有实例还在用,这一步比任何口头约定都管用。权限上模板管理员只留一到两个人,其他人走“提建议、管理员审核、发新版本”的流程。
数据口径可以这样盯:模板变更后24小时内新建的项目全部落在新版本上,存量项目仍停在旧版本,一旦出现同名字段在不同项目里取值对不上,基本就是没做快照隔离。
3. 模板协同管理里权限到底该怎么分,为什么所有人都有编辑权是场灾难?
我们团队十几个人,上线初期图省事给了所有人模板编辑权限,前两周还好,第三周开始有人加字段、有人改状态流、有人把必填改成选填,最后同一个模板在不同人脑子里是三套东西,开会光对齐字段含义就要花二十分钟。
模板权限分三档就够:模板管理员一到两人,负责发布和停用;项目负责人可以基于模板创建项目实例,但不能改母模板;普通成员只能用,只能改自己任务的状态和字段值。落地时要用项目管理工具里的角色组去实现,别靠文档加口头约定,约定在第三周就一定会失效。
判断依据是模板属于团队公共资产,一次改动影响所有项目,所以它应该像代码一样管理,走评审和版本发布,而不是谁想改就改。协同最容易出问题的环节是跨角色字段,负责人、协作人、验收人这三项建议设为必填,否则任务创建出来没人认领,看板上看着满,实际全是悬空任务。可以盯两个数:非管理员修改模板的次数应该接近零;
每周模板变更条数如果长期超过五条,说明模板本身不稳定或者前期需求没谈清楚,这时候该停下加功能,先做一次冻结和复盘。
4. 怎么判断模板任务管理是真落地了,而不是走形式、看着热闹?
我们上线模板管理有一阵子了,看板上花花绿绿挺好看,但老板问起效果我只能说“感觉顺畅了一些”,拿不出数字,自己也心虚。我特别想知道到底该看哪几个指标,才能区分是真的改善还是纯粹的心理安慰。
看四个数就够。第一是模板使用率,用模板创建的项目数除以新建项目总数,健康值在80%以上。第二是模板任务保留率,项目结束时还在的模板任务数除以模板自带任务数,低于60%说明模板跟实际工作不贴合,问题出在设计不在执行。
第三是任务按期完成率,这个必须要有基线,建议上模板前先记录两周的原始数据,一般四到六周能看出五到十五个百分点的变化,没有基线的对比数字没有意义。第四是新项目启动耗时,从立项到第一个任务被认领的平均小时数,这个指标最能反映协同效率。判断时要注意组合看:使用率高但保留率低,说明模板设计有问题;
使用率低但保留率高,说明入口不顺或者没人培训,去改创建流程和默认配置,而不是去批评执行。另外别拿任务总数当成果,任务数量上涨通常只是拆得更细,跟管理质量没有直接关系。
文章包含AI辅助创作:模板任务管理方法大全:项目负责人项目模板协同管理落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/295297
读者评论
到6个月回收一次,在互联网团队可能成立,但我们在硬件行业一个项目周期就18个月,模板半年冻结一次,等于在项目中途改规则。我更倾向于按里程碑复审而不是按自然时间,否则冻结机制会变成对在跑项目的二次扰动。
字段和状态机模板的价值我认同,但落地时最容易被忽略的是字段的维护成本。我们去年把验收标准和关联需求ID做成必填,结果项目经理开始填“待补充”,数据看着齐了其实全是噪声。后来改成只有进入测试阶段才强制校验,返工率才真正降下来。
迁移那段我有不同看法。只带20%的必要结构在纯研发团队可行,但在有审计要求的组织里,旧任务的字段映射关系本身就是证据链的一部分,砍掉结构容易,事后要证明某个交付物当年走过什么流程就很难了。我倾向于先迁移再逐步废弃,而不是重构式搬迁。
