三年前我给一家 1200 人的智能硬件公司做流程审计,进场第一周就撞上一个反常识现象:这家公司两年内把跨部门项目模板从 9 套扩到 27 套,模板覆盖率从 62% 涨到 94%,但跨部门项目的平均交付周期从 96 天拉长到 107 天,里程碑延期率从 21% 升到 34%。模板越齐全,项目越晚交付。
我把 27 套模板逐套拆开看,问题很清楚:模板只规定了“要填什么”,没有规定“填到什么程度算过”,也没有任何一个指标去衡量模板本身有没有在被正确使用。于是模板变成一个巨大的静态表单集合,每个部门都往里加字段,没人往里减字段。六个月后,一线项目经理开始私下用 Excel 自己排计划,模板制度名存实亡。
这件事让我彻底改变了对“模板阶段流程与规范”的理解。跨部门项目模板制度的本质,不是文档标准化,而是阶段决策标准化;而衡量它是否成立的,不是模板数量、不是覆盖率,而是六个可以被采集、可以被追责、可以被退役的关键指标。这篇文章会把这六个指标怎么定、口径怎么划、在什么规模下该松该紧,连同我自己踩过的坑一起讲清楚。
一、核心结论:模板制度的成败由六个指标决定,而不是二十个
绝大多数团队做模板治理的顺序是错的。他们先画阶段、列字段、配状态机,上线之后再想“怎么衡量效果”,最后只能拿出“模板数量”“覆盖率”“使用人数”这类没有决策价值的数字。
正确的顺序应该反过来:先确定阶段出口的判定标准,再反推需要哪些字段,最后才决定模板长什么样。指标是原因,模板是结果。这个顺序一旦颠倒,后面所有的字段设计都会变成没人敢删的遗留物。
1. 六个必须先定下来的指标
我在过去四年里给七家 300 到 2000 人规模的组织做过模板制度设计,反复验证下来,真正能驱动行为的指标只有六个。少于六个,覆盖不住阶段、字段、协作、退役四条线;多于六个,没人记得住,指标本身就变成了负担。
| 指标 | 定义口径 | 采集点 | 健康区间(100-1000 人组织) | 它防的是什么 |
|---|---|---|---|---|
| 模板复用率 | 用标准模板启动的跨部门项目数 ÷ 全部跨部门项目数 | 项目创建事件 | 75%-90% | 私建项目、影子流程 |
| 阶段出口一次通过率 | 阶段评审首次通过数 ÷ 阶段评审总数 | 阶段评审记录 | ≥70% | 出口准则形同虚设 |
| 必填字段有效填写率 | 填写了有效值的必填字段数 ÷ 必填字段总数 | 字段变更审计日志 | ≥92% | “待补充”“TBD”式糊弄 |
| 24 小时内完成跨部门交接比例 | 上游阶段完成到下游阶段启动间隔 ≤24h 的次数 ÷ 交接总次数 | 状态流转时间戳 | ≥65% | 部门间的隐形排队 |
| 模板裁剪豁免率 | 申请豁免标准模板的项目数 ÷ 全部项目数 | 豁免审批单据 | 8%-20% | 模板脱离真实业务 |
| 模板年度退役率 | 当年下线模板数 ÷ 年初模板总数 | 模板版本台账 | ≥15% | 模板只增不减 |
这六个指标里,最容易被忽略也最关键的是最后一个:模板年度退役率。我见过太多组织,模板台账三年没删过一条记录,27 套模板里真正在用的不超过 8 套。没有退役机制的模板制度,本质上是一份不断加长的历史档案,而不是一套治理工具。
第二个值得强调的是模板裁剪豁免率,它不是越低越好。豁免率低于 5%,说明模板僵化到没人敢申请例外,团队只会绕开制度;豁免率高于 25%,说明模板本身没覆盖住主流业务场景。8%-20% 这个区间,是我在多个组织里观察到的“制度还有弹性”的信号带。
2. 一个反常识结论:模板越全,执行越差
把模板数量和使用效率放在同一张图上,你会看到一条非常清楚的倒 U 型曲线。模板从 9 套增加到 21 套时,复用率确实在涨;但从 21 套往 27 套走,复用率反而掉头向下,而项目经理在“选哪个模板”这件事上花的时间从 1.2 分钟涨到 9.4 分钟。
背后的机制并不复杂。模板的边际成本不在创建,而在选择。每新增一套模板,都在给下一个使用者增加一次判断负担。当选择成本超过“自己拉一个 Excel”的成本时,制度就被绕开了。

3. 六个指标怎么落到具体阶段上
指标不是挂在项目层面的装饰,它必须挂到每一个阶段的出口上。我通常的做法是:每个阶段只允许有一个主指标、一个副指标。主指标决定这个阶段能不能过,副指标用于观察趋势但不做门禁。
比如“需求定义阶段”,主指标是出口准则一次通过率,副指标是必填字段有效填写率;“方案评审阶段”,主指标是 24 小时内跨部门交接比例,副指标是裁剪豁免率。这样每个阶段都有明确的行为导向,而不是笼统地要求“认真填写”。

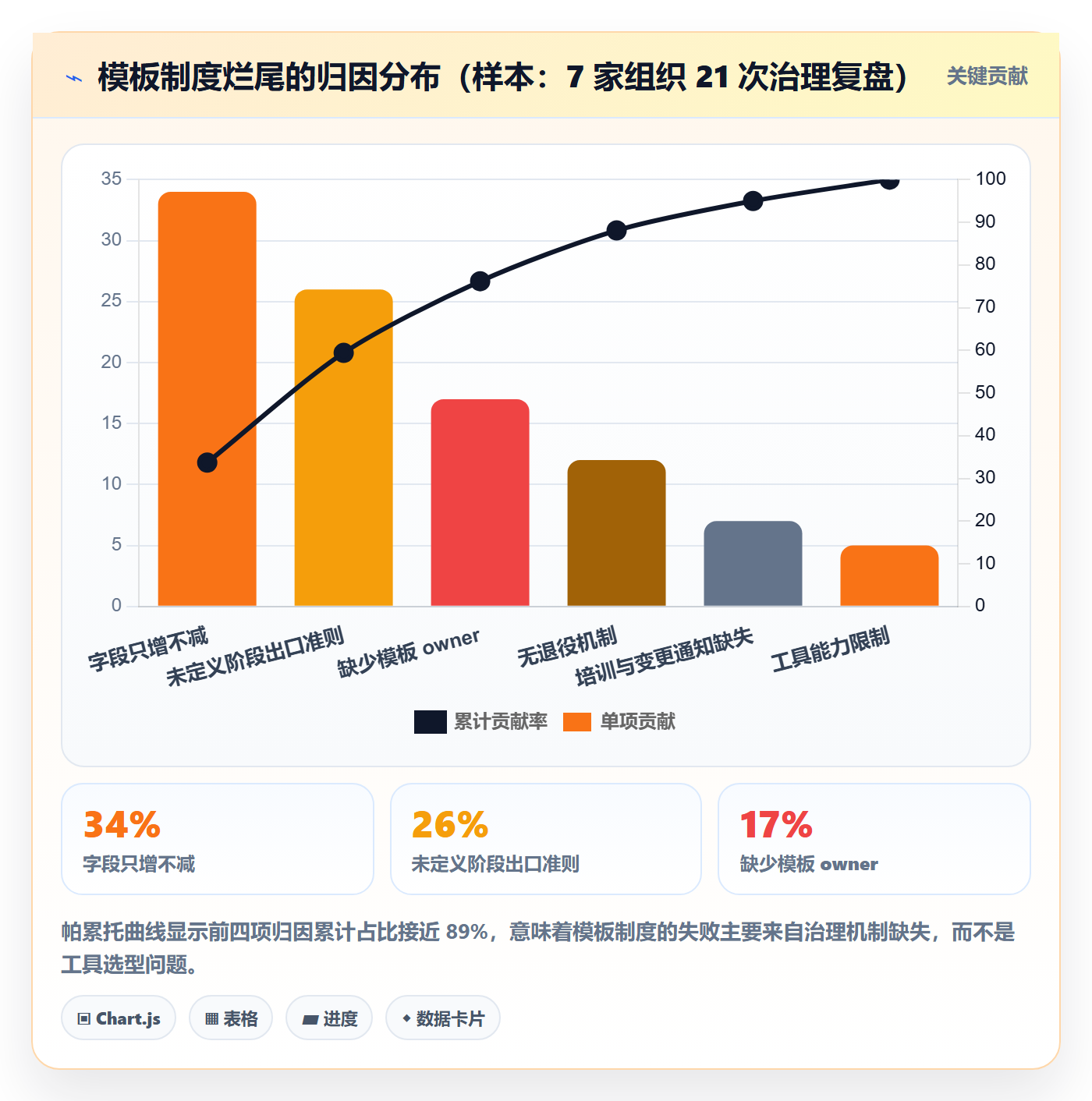

二、背景与真实场景:跨部门模板制度为什么总在第三个月烂尾
模板制度的生命周期有一个非常稳定的规律:第 1 个月轰轰烈烈,第 2 个月开始出现豁免,第 3 个月一线回归 Excel。我在四家不同行业的企业里都观察到了几乎一致的三个月曲线,差异只在于第 3 个月之后有没有人站出来做复审。
1. 一个典型现场:周会上的三句对话
我记录过一次真实的跨部门项目周会。硬件负责人说“你们软件那边给的接口定义文档里,时序参数一直是 TBD”;软件负责人回答“模板里那个字段根本不是必填,我为什么要填”;项目经理说“模板是流程部发的,我也不知道该不该必填”。
这三句话把模板制度的三个断层暴露得非常彻底:字段归属不清、校验强度不明、责任人缺失。而这三个问题,全都可以通过“必填字段有效填写率”和“字段责任人”两个设计动作解决。问题是,没有人给这三句话配一个指标,所以它们在下一次周会上会被原封不动地再说一遍。
2. 模板制度的三段生命周期:提案期、运行期、退役期
我把模板制度拆成三段:提案期决定要不要新增,运行期决定要不要继续用,退役期决定要不要下线。绝大多数组织只在提案期设置了流程,运行期靠自觉,退役期根本不存在。
- 提案期:新模板必须由至少两个部门联合提案,提交“与现有模板的差异说明”,并明确模板 owner。单部门提案一律驳回。
- 运行期:每季度采集复用率、有效填写率、豁免率三项数据。连续两个季度复用率低于 30% 的模板进入观察名单。
- 退役期:观察名单上的模板在下一季度仍未改善,直接下线并归档,同时通知所有历史项目做好数据留存。

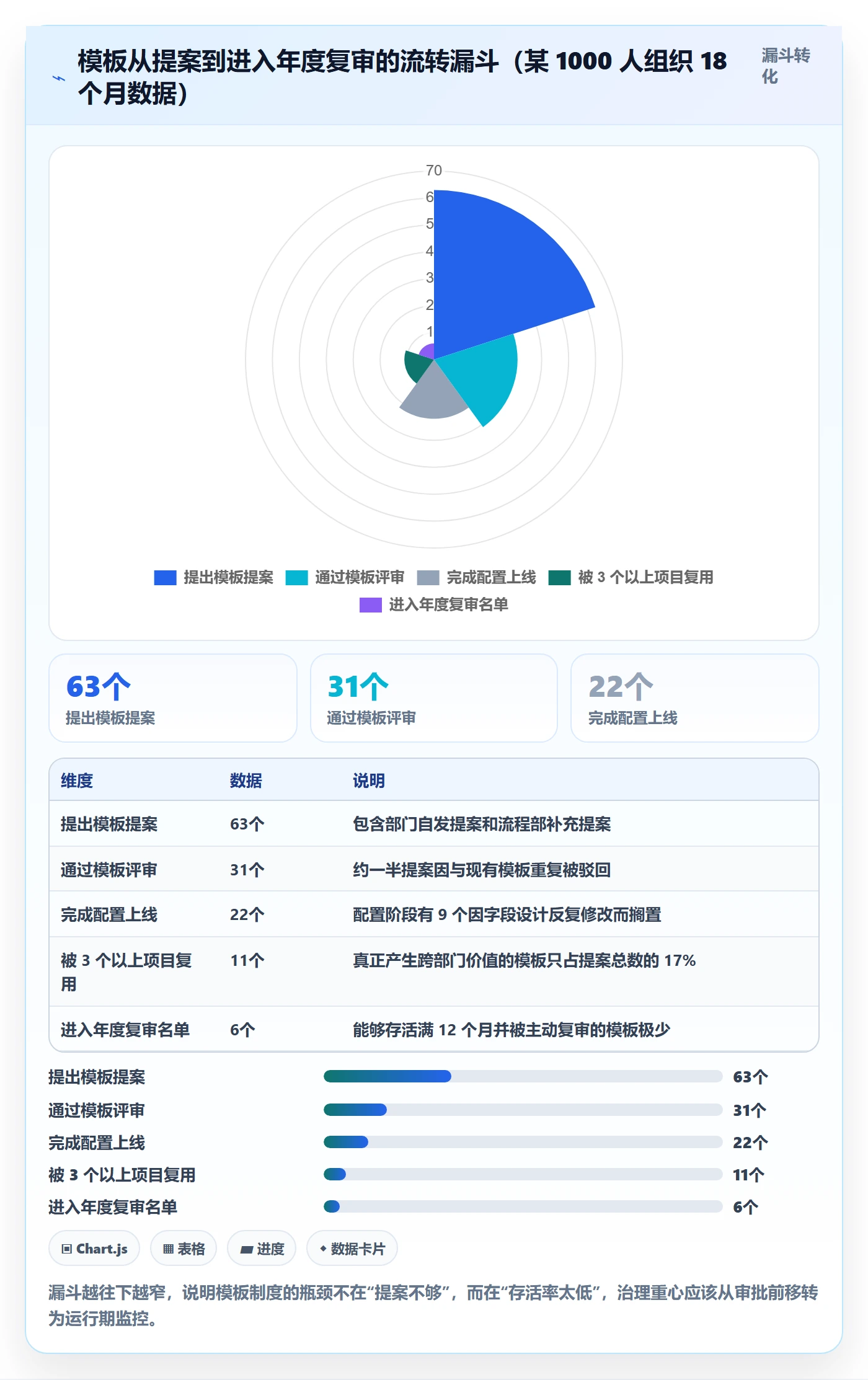

这套机制最反直觉的地方在于:退役不是失败,而是治理能力的一部分。我在一家 800 人的医疗器械公司推行季度退役后,模板总数从 31 套降到 19 套,但跨部门项目的模板复用率从 52% 升到 81%。

3. 谁在真正使用模板:五种角色的诉求完全不同
模板制度设计最容易犯的错,是假设“所有人对模板的期待是一样的”。实际上,同一套模板在五类角色手里承担着完全不同的功能。
- 项目经理:要的是阶段和交付物的清晰边界,最怕字段填了没人看。
- 职能部门接口人:要的是上下游交接标准的确定性,最怕被动接收模糊输入。
- 执行成员:要的是填写成本最低,最怕一个字段填三遍。
- 质量与审计:要的是可追溯、可回溯,最怕字段被事后修改且无日志。
- 财务与法务:要的是节点性证据留存,最怕阶段跳过导致凭证缺失。
这五类角色的诉求天然冲突,所以模板制度必须做取舍。我的判断原则是:优先满足交接方和审计方的诉求,压缩执行成员的填写成本。原因是执行成员的耐心最容易耗尽,而一旦他们开始应付式填写,模板的数据质量就会崩塌,审计价值也随之归零。

三、拆解五个常见误区
1. 误区一:把模板当成流程本身
模板是流程的载体,不是流程。我见过团队把“模板里有哪些字段”直接当成流程定义来讨论,结果花了三周争论“风险等级到底是三级还是五级”,却从没讨论过“阶段出口由谁签字、什么条件下不允许推进”。
正确的做法是先写三句话:这个阶段的输入是什么、输出是什么、输出不合格会怎样。三句话写不出来,说明这个阶段本来就不应该存在。字段是在这三句话确定之后再补的细节。
2. 误区二:用“模板数量”和“覆盖率”当治理成果
模板数量和覆盖率是治理动作的副产品,不是成果。我在一家公司见过季度汇报里写“本季度新增跨部门模板 6 套,覆盖率提升至 97%”,但同一份汇报的另一页写着“跨部门项目平均延期 19 天”。
把新增模板数量当 KPI,会直接激励错误行为:流程部门会为了完成指标而拆细模板,把一套通用模板拆成三套“场景化模板”。模板治理唯一值得写进汇报的成果指标是复用率和阶段出口一次通过率,其余都是过程量。
3. 误区三:模板只服务项目经理
很多模板的设计会议只有项目经理参加,结果是模板里的字段全部围绕“项目整体进度”设计,接口人需要的输入输出定义、审计需要的变更日志、财务需要的节点凭证全都没有位置。
我的做法是:模板评审必须包含至少一名下游接口人和一名审计方代表。这条规则看起来只是参会名单的变化,但它能把模板的一次性返工率降低一半以上,因为下游角色的诉求在评审阶段就被暴露了。
4. 误区四:字段越多越规范
字段数量和模板质量之间没有正相关。我拆过一套 46 个字段的跨部门模板,其中 19 个字段在近 200 个项目里的填写内容重复率超过 90%,它们不是信息,是格式。
判断某个字段该不该留,我用的是一句话测试:“如果这个字段值为空,会不会有人因此做出错误决策?” 答案是“不会”,就删掉。用这个测试清理一轮,模板字段通常能从 40 多个降到 20 个左右,而有效填写率反而从 60% 出头升到 90% 以上。
5. 误区五:一次设计,永久沿用
没有任何一套模板在没有任何迭代的情况下能存活超过一年。业务变化、组织调整、合规要求更新,都会让模板逐渐失真。问题在于,很多团队把“修改模板”当成一件需要立项的大事,导致迭代成本高到没人愿意发起。
解法是把模板变更分成三级:字段文案和提示语属于一级变更,模板 owner 可以直接改;字段增删和校验强度调整属于二级变更,需要过评审;阶段划分和出口准则调整属于三级变更,需要流程委员会批准。分级之后,80% 的日常优化可以在一周内完成,模板才可能保持鲜活。
四、专业判断逻辑:从阶段到指标的四层映射
前面讲的是原则,这一节讲方法。我在实际项目里用的是一套四层映射模型:阶段边界 → 出口准则 → 模板要素 → 指标采集点。四层必须自上而下推导,任何一层跳跃都会导致指标失真。
1. 第一层:阶段边界
阶段边界的定义只有一个标准:这个阶段结束时,会产出一个下游无法自行生成、且必须依赖上游输入的东西。如果某个“阶段”结束时产出的东西下游可以自己搞定,那它就不是阶段,而是一个任务。
我用这条标准做过一次极端的裁剪:某公司的跨部门流程原本有 11 个阶段,去掉“伪阶段”之后只剩 5 个。阶段数量减少一半之后,阶段出口一次通过率从 38% 升到 71%,因为每个阶段的评审终于有人认真做了。
2. 第二层:出口准则
出口准则必须是可判定真假的陈述句,不能是形容词。我经常在评审现场直接把形容词改成判定条件,这一招几乎百试百灵。
- “方案基本成熟” → 改成“三个关键接口的参数已确认并写入接口定义表,无 TBD 项”
- “测试覆盖充分” → 改成“核心链路用例执行率 100%,遗留缺陷中无 P0/P1”
- “需求已对齐” → 改成“需求条目与验收标准一一对应,且下游三个部门接口人已确认”
出口准则写成可判定的陈述句之后,阶段出口一次通过率才成为一个真实的指标。只要出口准则里还有形容词,这个阶段的通过率数据就没有任何意义。
3. 第三层:模板要素
模板要素是在出口准则确定之后才设计的。我通常把模板拆成固定区和可裁剪区两部分:固定区承载跨部门协作必需的字段和阶段,任何项目都不可删;可裁剪区承载行业或产品线特有内容,项目可按规则裁剪。
template:
id: cross-dept-rd-v3
owner: pm-office
review_cycle: quarterly
fixed_section:
stages:
name: 需求定义
exit_criteria:
"需求条目与验收标准一一对应,无未闭环争议项"
"下游接口人确认率 100%"
exit_metric: stage_exit_first_pass_rate
name: 方案评审
exit_criteria:
"关键接口参数确认率 100%,TBD 项为 0"
exit_metric: handover_within_24h_rate
required_fields:
key: interface_owner
type: user
accountable_dept: 硬件/软件/结构
key: risk_level
type: enum
enum: [P0, P1, P2, P3]
trimmable_section:
allowed_trim: [compliance_checklist, supply_chain_review]
trim_approval: template_owner
retirement_rule:
min_reuse_rate: 0.30
observation_cycles: 2
这段配置里最关键的不是字段定义,而是 retirement_rule。把退役规则写进模板配置本身,而不是写在一份没人看的制度文件里,是让退役率真正落地的唯一办法。
4. 第四层:指标采集点
指标必须挂在系统里有时间戳或审计日志的事件上,不能靠人工统计。我坚持的原则是:任何一个需要人工填报的指标,三个月后一定会失真。
{
"metric": "stage_exit_first_pass_rate",
"source": "stage_review_record",
"formula": "count(first_pass == true) / count(record_id)",
"granularity": "template_id + stage_name + quarter",
"dimensions": ["dept_pair", "template_id", "project_domain"],
"alert_rule": "value }
把指标定义写成结构化的形式有一个额外好处:当组织从一套工具迁移到另一套工具时,指标口径可以原样复制,而不需要重新开会讨论“我们上次那个通过率是怎么算的”。
5. 六项指标的口径争议与判定原则
指标落地时最容易扯皮的是口径。我整理了一张常见争议对照表,直接给出我的判定建议。
| 争议点 | 常见分歧 | 我的判定建议 | 理由 |
|---|---|---|---|
| 复用率的分母 | 是否包含 5 人天以下的小项目 | 计入,但单列“小微项目复用率” | 排除小项目会系统性高估复用率 |
| 一次通过的定义 | 微调算不算返工 | 只改文案算通过,改条目或参数算返工 | 边界清晰,评审员容易一致执行 |
| 交接时长的起止 | 从评审通过算还是从文档上传算 | 从上游阶段标记完成的时间戳算起 | 系统事件客观,不依赖人工确认 |
| 豁免率的豁免范围 | 临时口头豁免算不算 | 只有走审批单据的才算 | 否则豁免率无法采集,也失去意义 |
| 退役率的分母 | 年初数量还是平均数量 | 用年初数量 | 与年度台账口径一致,便于跨年对比 |

五、案例与数据观察:一个 1000 人组织的 12 周模板治理

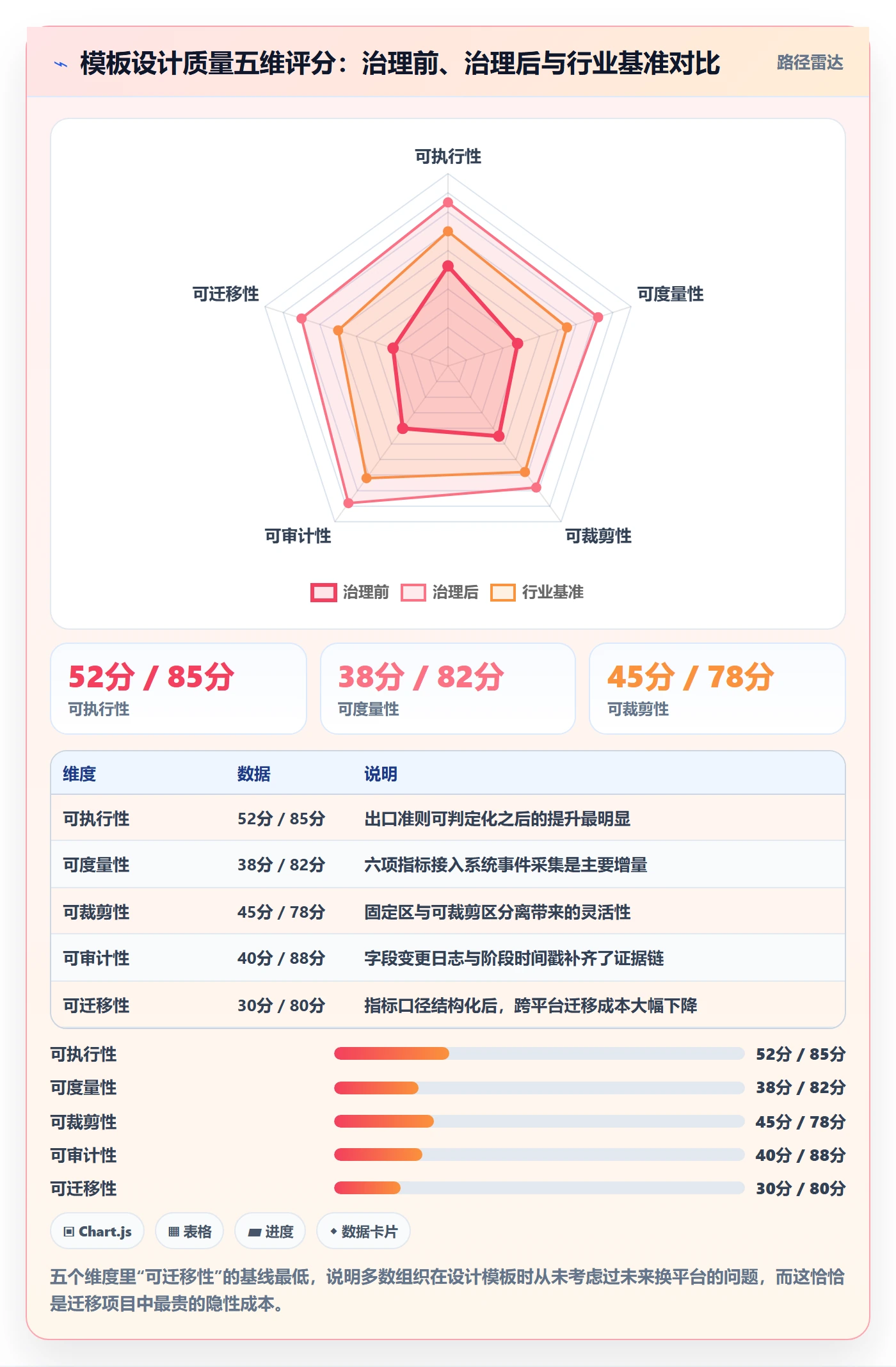

这一节我把上面所有方法放进一个真实项目里,数据来自 2024 年一家 1000 人左右的软硬件一体企业的治理过程。为保护商业信息,部分数字做了区间化处理,但比例关系保持原样。
1. 基线:问题不在模板数量,而在没有指标
这家公司治理前的状态:跨部门模板 23 套,其中 9 套近半年没有新项目使用;跨部门项目模板复用率 58%;阶段评审一次通过率 41%;必填字段 46 个,有效填写率 64%;部门间交接平均等待 3.4 天。
他们的流程部门非常努力,季度汇报里写了 12 页模板优化方案,但没有一页提到“怎么衡量优化有没有效果”。没有指标的努力,本质上是不可验证的努力,这也是很多流程团队的困境根源。
2. 干预动作:四件事,按顺序做
- 砍字段:用“值为空会不会导致错误决策”测试,把 46 个必填字段压到 23 个,其余转为选填或删除。
- 写出口准则:为 5 个保留阶段各写 2 到 3 条可判定陈述句,全部去掉形容词。
- 定 owner:23 套模板压缩到 14 套,每套指定唯一 owner,并写入季度复审清单。
- 接采集:六项指标全部挂到系统事件上,不再需要人工填报表。
这四件事的顺序不能变。如果先接采集再接字段精简,会采到一堆关于废弃字段的无效数据,反而增加噪音。

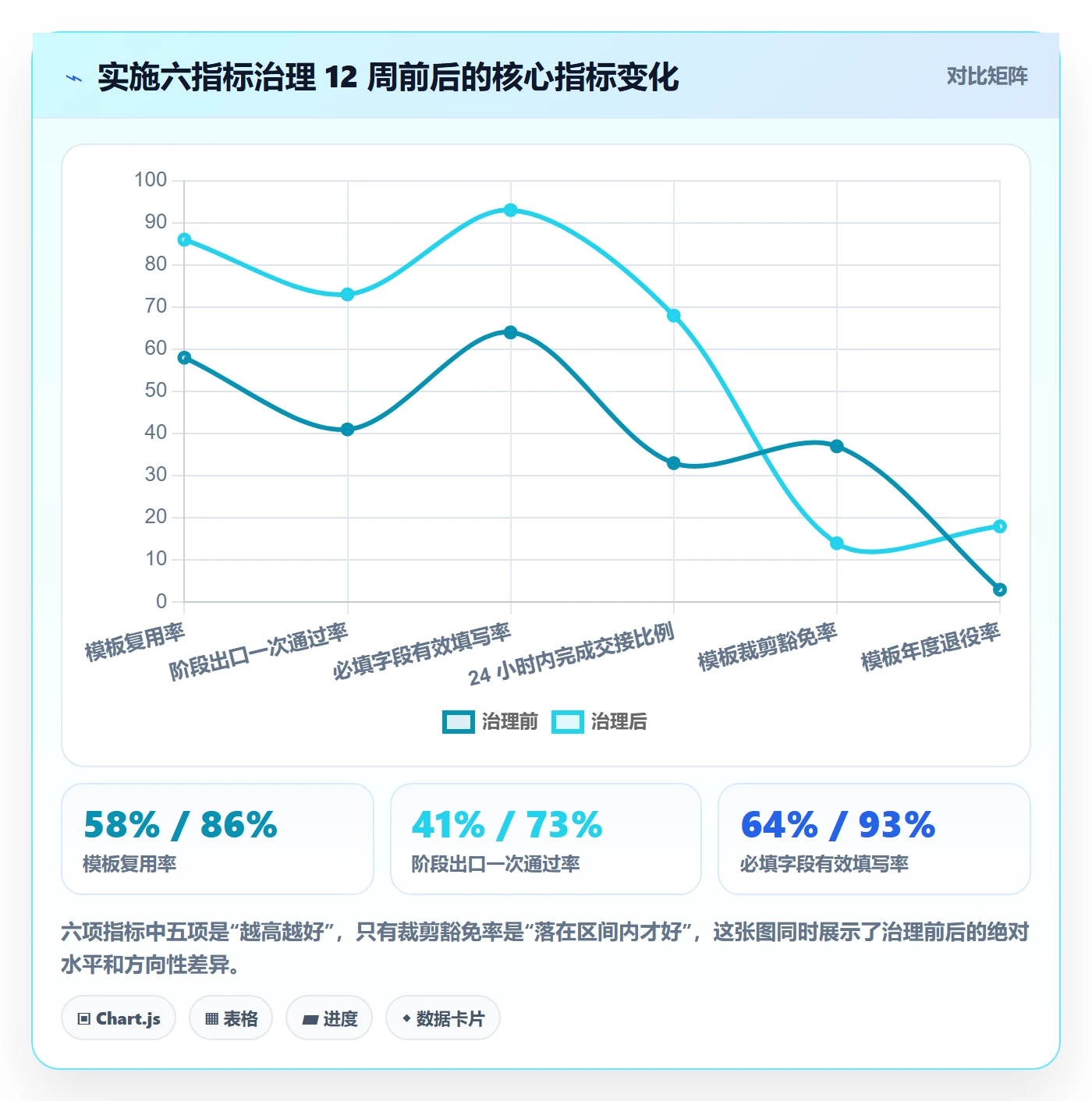

3. 结果:四个季度里迭代次数涨了 6 倍,返工工时降了 78%

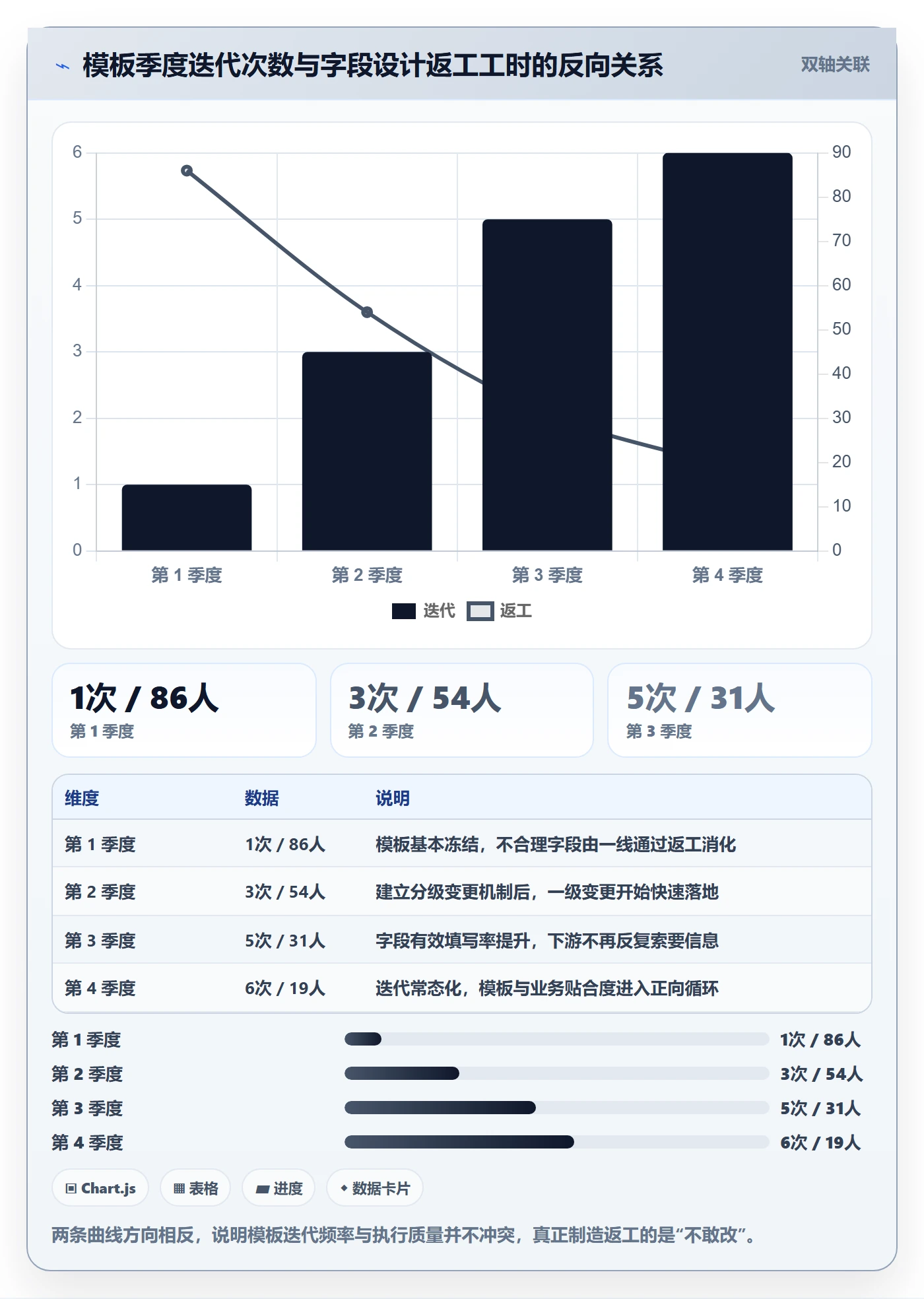

最有说服力的一组数据是模板迭代频次与返工工时的关系。治理前,模板一个季度迭代不到 1 次,但字段设计不合理导致的跨部门返工高达 86 人天;治理后,迭代次数涨到每季度 6 次,返工工时降到 19 人天。
很多人以为频繁改模板会制造混乱,实际数据恰恰相反。迭代频次低不是因为模板稳定,而是因为没人愿意承担变更成本,代价就是一线用返工来消化模板的不合理。

4. PingCode 场景下的模板落地方式
这家公司在治理第 5 周开始把模板落到 PingCode 上。选择它的原因很实际:组织规模 1000 人,跨部门项目涉及硬件、软件、结构、供应链四条线,需要私有化部署来满足数据合规要求,同时需要一套能承载“阶段出口准则 + 字段责任 + 变更日志”的项目管理平台。
具体落地时,我们做了三件事。第一,把 5 个保留阶段配成工作项类型的状态流转,每个阶段的出口准则写入阶段说明,评审记录自动关联。第二,把 23 个必填字段压缩后重新配置,其中 6 个字段绑定责任人角色,未填时在阶段推进时直接阻断。第三,把六项指标的采集全部挂在系统事件上,季度自动生成模板健康度报表。
需要说明的是,工具能解决的是采集和阻断,不能解决的是“出口准则该写什么”。我见过团队指望靠平台自带的模板库直接把流程跑起来,结果是阶段有了、字段有了,但没人说得清哪个阶段该卡住什么。工具是执行层,判断层仍然需要人来完成。
5. 迁移场景的特殊处理:模板适配成本怎么估

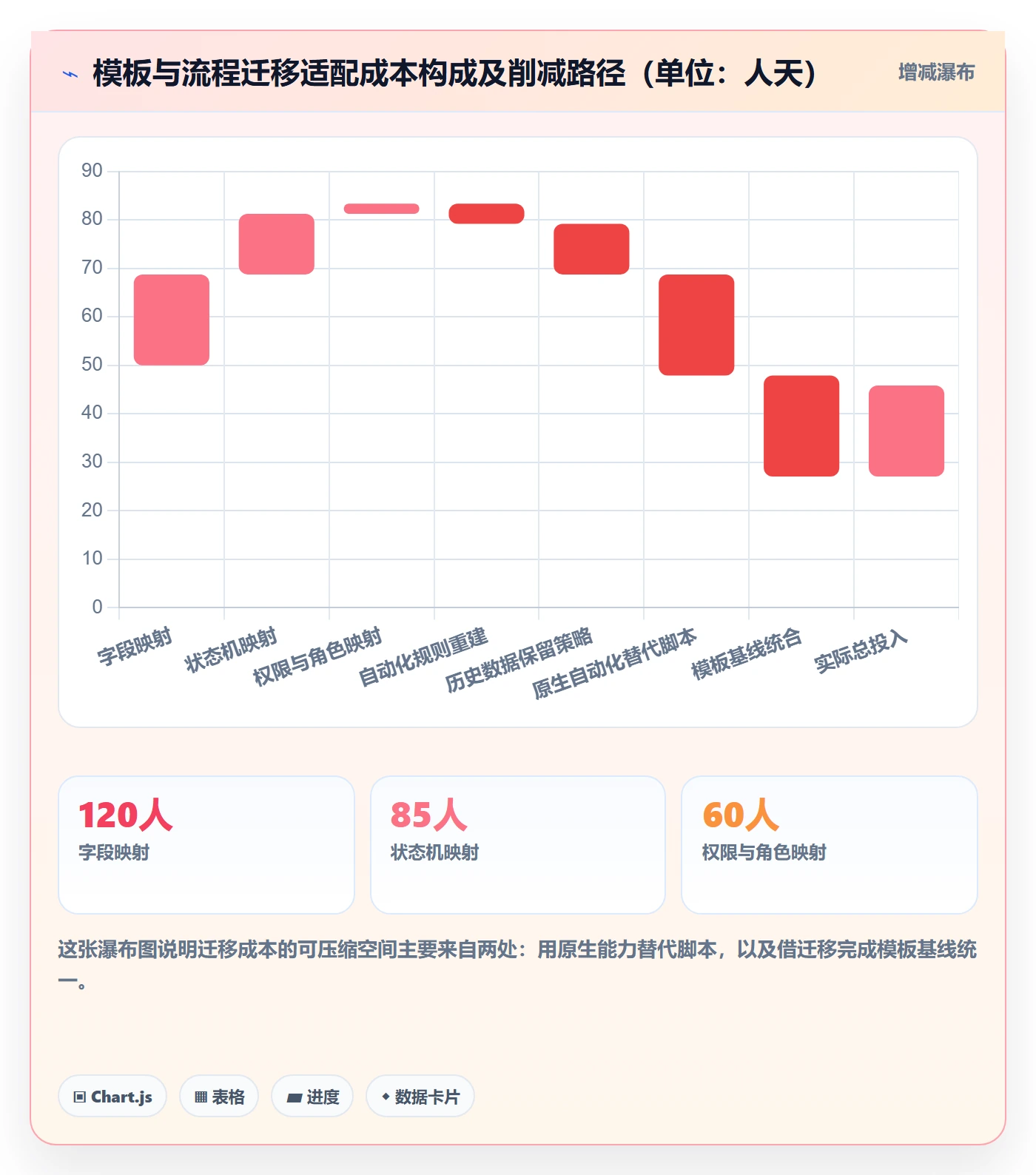

如果组织正在从旧平台迁移,模板适配是隐性成本最高的一块。我在这个项目里完整记录过迁移的人力投入结构:字段映射 120 人天、状态机映射 85 人天、权限与角色映射 60 人天、自动化规则重建 45 人天、历史数据保留策略 30 人天,合计 340 人天。
但最终实际投入只有 175 人天。差额来自两块:一是原来用脚本硬编码的自定义规则,在 PingCode 里用原生自动化替代,减少了 95 人天;二是四个部门的模板基线被统一成 1 套主模板加 3 套裁剪配置,减少了 70 人天。
迁移不是把旧模板一比一搬过去,而是借迁移做一次模板治理。PingCode 支持从 Jira 平滑迁移,这一点在本次项目中省掉了大量字段和状态的重建讨论;而私有化部署能力则解决了数据不出内网的硬约束,这两点对于中大型组织的国产替代路径来说是关键前提。

六、不同情况下的行动建议

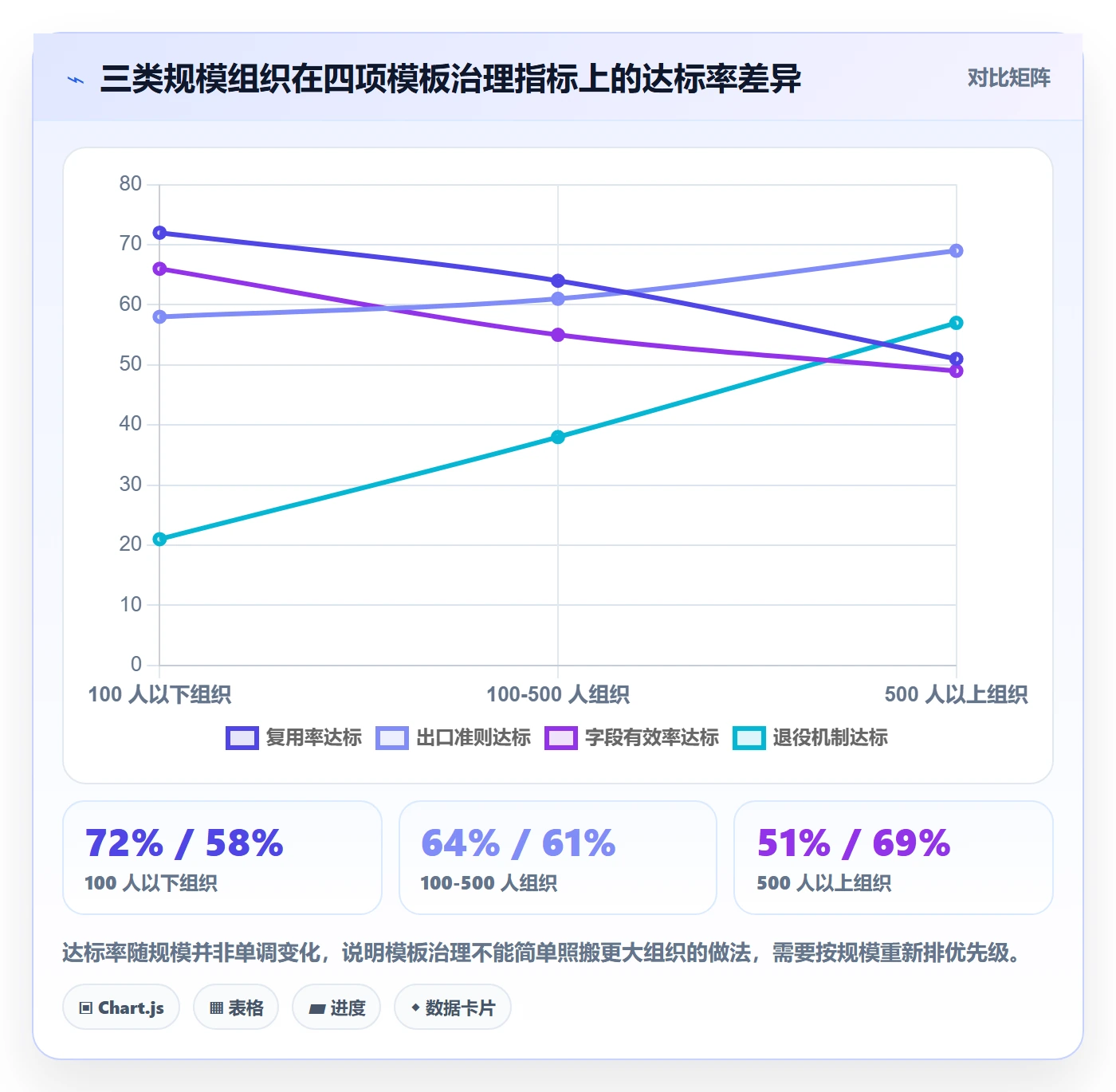

同一套指标在不同规模的组织里,优先级完全不同。我按 100 人以下、100 到 500 人、500 人以上三档给出建议,这三档的划分依据是“是否存在专职流程角色”。
1. 100 人以下:只做两件事
这个规模的组织通常没有专职流程人员,任何超过两页的模板制度都会被无视。我建议只做两件事:一是把跨部门项目的阶段控制在 3 到 4 个,并给每个阶段写一条可判定的出口准则;二是只跟踪两个指标,模板复用率和阶段出口一次通过率。
其余四个指标在这个阶段可以完全不看。指标过多对小组织是负担,而不是成熟度的象征。我见过 60 人的团队硬套六指标,结果季度复盘会两个小时里有一个半小时在争论口径。
2. 100 到 500 人:补齐字段与交接两个维度
这个规模开始出现明显的部门墙,模板问题会从“没人用”变成“用了但对不齐”。建议在复用率和通过率之外,增加必填字段有效填写率和 24 小时内交接比例。
具体动作上,我建议优先做字段精简而不是字段增加。这个规模的组织模板字段通常已经膨胀到 30 个以上,先砍到 20 个以内,再谈校验强度,效果会更明显。
3. 500 人以上:六项全上,并建立季度复审机制
500 人以上的组织一般存在多个产品线或多个法人主体,模板治理必须机制化。六项指标全上,并且必须建立两个固定动作:季度模板台账复审、年度模板退役决策。
这个阶段我强烈建议使用支持私有化部署的项目管理平台承载模板与指标,因为跨部门数据往往涉及合规边界。PingCode 在这类中大型组织中的适配度较高,主要原因是它既能承载复杂的阶段流转和字段责任配置,又能在私有化环境下完成指标数据的本地采集与留存。

4. 正在做工具迁移的组织:把迁移当成治理窗口
迁移是难得的治理窗口,因为此时所有人都预期会有变化,变更阻力最小。我的建议是:迁移前先完成模板基线统一,迁移中同步接入指标采集,迁移后再启动退役机制。
如果顺序反过来,先迁移再治理,你会发现旧模板的字段和状态已经被完整搬进新平台,清理成本比迁移前高得多。我见过一个项目在迁移完成后才开始砍字段,结果因为新平台里已经有历史数据依赖,每删一个字段都要评估数据影响,最后只删掉了 4 个。
七、不同情况下的取舍
1. 统一 vs 自治
统一能拿到一致的数据口径,自治能保住部门效率。我的判定标准是看“跨部门交接频次”:交接频次高的环节必须统一,交接频次低的环节允许自治。
具体来说,接口定义、阶段出口准则、风险等级这三类必须全组织统一;而测试策略、供应链评审清单这类部门内部使用的内容,应该放在可裁剪区。试图把所有内容都统一,代价一定是执行层用脚投票。
2. 强校验 vs 弱提示

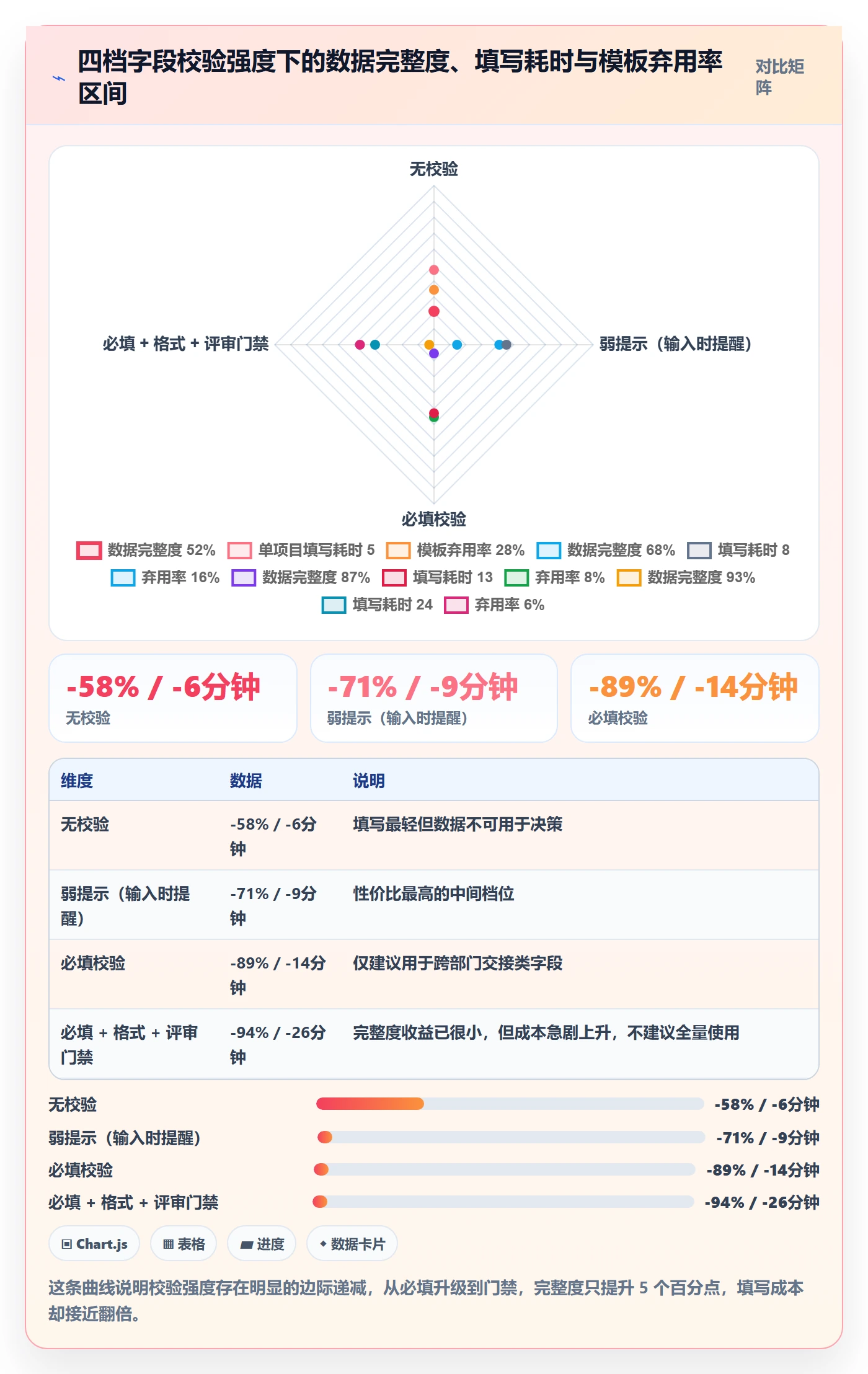

校验强度是模板制度里最需要精细拿捏的一个变量。我在同一个组织里做过四档校验的对照观察,结果非常清楚:不加校验时数据完整度只有 58%,加了必填校验后升到 89%,但单项目平均填写耗时从 6 分钟涨到 14 分钟。
我的建议是按字段类型分级:影响跨部门交接的字段用强校验,影响统计分析的字段用弱提示,纯参考性字段不加任何校验。一刀切地全字段强校验,会把填写耗时推高到 26 分钟以上,进而引发大面积的规避行为。

3. 字段丰富度 vs 填写成本
这两个变量在大多数组织里被当成可以同时优化的目标,实际上它们是直接冲突的。我用的判断法则是:字段数量每增加 5 个,有效填写率平均下降约 4 到 6 个百分点,这是我在多个组织里观察到的经验值。
所以当有人提出“再加一个字段”时,我会直接问:这个字段能替换掉现有哪一个字段?如果不能替换,就要说明它带来的决策价值是否足以抵消全局填写率的下降。
4. 自建模板引擎 vs 平台原生能力
有些组织倾向于自建一套模板引擎,理由是“平台原生功能不够灵活”。我的判断是:只有满足两个条件之一才值得自建,一是模板逻辑涉及大量外部数据联动,二是组织规模超过 3000 人且有专职工具团队。
否则自建引擎的长期成本远高于预期。它的真正成本不在开发,而在每年的维护、每次工具升级后的适配、以及人员流动后的知识断层。我在前面提到的迁移案例里,那 95 人天的节省正是因为把硬编码脚本换成了平台原生自动化。
5. 审计留痕 vs 执行效率
审计要求每一次字段变更都留痕,这会带来额外的操作步骤。在合规要求高的行业(医疗器械、汽车电子、金融),这个取舍没有选择空间,必须优先留痕。在合规要求一般的行业,我建议只对三类字段开启变更留痕:阶段出口判定相关字段、跨部门接口责任人、风险等级。
全字段留痕会让操作步骤增加 30% 以上,而其中大部分日志永远不会被查阅。留痕的价值不在于数量,而在于关键时刻能否还原决策过程。
结语:模板制度真正的门槛,是敢删
回到开头那家把模板从 9 套扩到 27 套、交付周期反而变长的公司。他们后来做的最有效的一件事,不是新增任何模板,而是把 27 套砍到 12 套,并给每套指定 owner、定下年度退役率目标。六个月后,跨部门项目平均交付周期回到 94 天,比扩张之前还短。
我的核心观点是:跨部门项目模板制度的质量上限,由它的退役能力决定,而不是由它的覆盖能力决定。六项指标里,复用率、通过率、有效填写率决定模板能不能用起来,交接比例决定协作是否顺畅,而裁剪豁免率和退役率决定这套制度能不能活得比一次组织架构调整更久。
如果你准备本周就开始动手,我建议按这个顺序走:先用“值为空会不会导致错误决策”这一个测试清理一遍现有字段;再给保留的每个阶段写一条可判定的出口准则;然后给每套模板指定唯一 owner;最后才去考虑用哪套指标来度量。
如果组织规模超过 500 人、且涉及跨部门数据合规要求,可以同步评估支持私有化部署、并能承载阶段与字段责任配置的项目管理平台,把指标采集直接挂到系统事件上。工具选型不是第一步,但它是让前四步不反弹的关键一步。三周之后回头看,你会发现真正难的从来不是设计模板,而是承认有些模板该退场了。
常见问题解答(FAQ)
1. 跨部门项目模板到底该由谁来定,是总部/PMO统一制定,还是各业务线自己维护?
我们公司去年推过一轮项目模板,PMO发了一版全员套用,结果研发嫌重、市场嫌不适用,最后又各自改回自己的表。我现在负责重新设计这套制度,最纠结的就是权限归属:统一管到底会不会又僵化,放权又怕各写各的。
用双层治理结构,别在统一和放权之间二选一。第一层是公司级基线模板,只锁三样东西:阶段骨架(阶段名称与顺序)、必填字段(能跨部门对齐的最小集合,控制在15个以内)、出口门禁(每个阶段的交付物和决策人)。第二层是业务线变体,允许在基线上增加字段、增加子阶段、调整角色名称,但不能删除基线字段和门禁。
落地时给每个模板指定一个Owner(通常是该业务线的交付负责人,不是PMO),模板变更走轻量RFC:提交变更理由、影响范围、生效时间,PMO在5个工作日内答复。判断依据很简单,如果某个字段在两个以上业务线都被手工补填,就该升到基线;如果某个基线字段连续两个季度使用率低于50%,就该降级为可选。
我踩过的坑是让PMO既当裁判又当运动员,模板改一次要走三层审批,最后没人愿意提变更,模板就烂在那儿了。把变更响应时长这个指标管住(建议中位数不超过5个工作日),制度才活得下去。
2. 项目阶段到底切几个才合适?切太细一线嫌麻烦,切太粗又管不住风险。
我第一次设计模板时切了10个阶段,自以为很严谨,结果一线直接在阶段名后面写‘略’,门禁评审全变成走过场。后来砍到4个阶段,又发现上线前的问题全堆在收尾阶段爆发。我现在的困惑是,阶段粒度有没有一个可复用的判断标准。
判断标准只有一条:阶段之间必须存在‘决策’或‘交付物交接’,两者都没有就该合并。具体做法是先把项目从头到尾的关键决策点列出来,比如立项批准、方案冻结、开发完成、上线批准、验收关闭,通常落在3到5个主干阶段;
每个阶段必须有且只有一个出口交付物和一个决策人,出口交付物要能被验收(有明确验收标准),而不是‘完成开发’这种状态描述。如果一个阶段内部只是在做活动、没有任何人需要对结果拍板,那它是任务不是阶段,应该放进任务清单而不是模板骨架。
量化口径上,我建议主干阶段控制在3到5个,每个阶段的门禁检查项不超过7条,整套模板的必填字段不超过15个;超过这个数,先怀疑是不是把‘活动’当‘阶段’了。
另外阶段粒度要跟项目类型挂钩,小项目(人月数低于某个阈值,比如总投入20人月以内)可以合并规划与执行阶段,大项目再拆出独立的方案评审与试运行阶段,用同一套基线骨架加变体实现,而不是维护两套完全不同的模板。
3. 衡量一套跨部门项目模板制度是否有效,应该看哪些关键指标,口径怎么定?
老板最近问我模板推了半年到底有没有效果,我翻出来的都是‘模板下载次数’‘培训覆盖率’这类数字,自己都觉得心虚。我更想知道的是,怎么用一组能真正反映落地效果的指标,去证明这套制度值不值得继续投入。
不要用下载量、培训人数这类虚荣指标,按三层来设计。第一层采纳层:模板使用率,口径是统计周期内用基线模板创建并走完至少一个完整阶段的项目数除以同期新立项项目总数,采样周期建议90天,低于60%说明阻力主要来自流程本身而不是执行意愿。
第二层执行层:阶段门禁一次通过率(首次评审通过的项目数除以进入该阶段评审的项目数)、里程碑按时达成率、必填字段完整率;其中门禁一次通过率如果长期高于95%,通常不是执行得好,而是门禁标准太松,需要回头收紧检查项。
第三层业务层:交付周期中位数、返工率(因需求或方案原因回退到上一阶段的项目占比)、缺陷逃逸率(上线后发现的问题数除以总问题数)。这三个指标必须做同类型项目的同比或环比,拿跨部门项目跟单人小需求比是没有意义的。
判断制度是否值得继续投入,我一般看两组信号:模板使用率上升的同时交付周期中位数下降或持平,说明模板在减少沟通损耗;如果使用率上升但返工率也上升,说明模板把流程卡得更严却没有解决信息对齐问题,要改的是评审内容和参与人,而不是再加流程。
所有指标建议在同一套报表里按季度固定口径出数,口径一旦定了就不要随意改,否则趋势没法比较。
4. 一线团队觉得模板僵化,绕过模板走线下流程,该怎么处理?
我遇到过最典型的场景:某个业务线自己在共享文档里跑项目,进度、风险全靠周会口头同步,理由永远是‘模板太重,来不及填’。我既不想一刀切禁止把他们逼到对立面,又不能让制度形同虚设,这个度很难拿。
先别急着处罚,先分清是模板设计问题还是执行问题,用偏离数据说话。做法是给所有模板开一个显式豁免通道:团队可以申请跳过某个字段或某个门禁,但必须记录理由、申请人和豁免时限,豁免记录本身进入统计。
然后按阶段统计豁免率,如果某个阶段的豁免率超过30%并且持续两个季度,基本可以判定是模板设计问题,改模板而不是罚人;如果豁免集中在某几个团队而其他团队正常,那才是执行问题,走管理沟通而不是改流程。
同时要降低合规成本,把模板和项目管理平台打通,字段能自动带出的就不要手工填,阶段流转能自动记录的就不要另发邮件。
我自己的经验是,一线绕过模板的根本原因往往不是嫌流程多,而是填了没人看、看了没有反馈,所以要让门禁评审的输出真正回流到项目决策里,比如评审结论直接影响下一阶段的资源投入,团队才会觉得这套流程有用。节奏上建议双周看一次偏离数据、每季度集中改一次模板、每次变更带版本号和变更说明,让一线看到反馈闭环存在。
制度能长期跑下去,靠的是迭代速度比抵触速度快,而不是靠更严格的考核。
文章包含AI辅助创作:模板阶段流程与规范:跨部门团队项目模板制度设计关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293908
读者评论
六个指标本身没问题,但有几个采集成本被低估了。比如“24小时内完成交接比例”依赖状态流转时间戳,可很多团队的状态是人工点的,谁点、什么时候点全凭自觉,时间戳本身就不干净。指标失真之后不但驱动不了行为,还会变成部门互相甩锅的依据。真要落地,得先把流转动作变成系统事件,不然这个指标只能当观察项。
复用率健康区间给的是75%-90%,我担心的是业务线差异大的组织会被这个数字绑架。为了冲复用率硬套不匹配的模板,最后全走豁免通道,豁免率反而被推高。另外8%-20%这个弹性带和企业审批文化强相关,强审批文化下申请一次豁免要三层签字,豁免率自然低于5%,看着像模板刚性,其实是没人愿意走流程。
倒U型曲线这个结论认同,但把“选择成本”几乎全归给模板数量,我有点不同看法。选择耗时很大程度取决于工具,某项目管理平台如果能按项目类型推荐模板、或者把相似模板合并展示,选模板的时间能从9分钟压回2分钟。那制度能承载的模板上限就不止21套。文章把工具归因排在最后4%,我觉得偏低了。
