2023 年下半年,我参与了一家约 1200 人的制造企业做项目管理标准化。当时的起点非常漂亮:他们把公司内部公认做得最好的一个跨部门项目,研发、工艺、采购、质量、生产五方协同的新产品导入项目,完整复盘了一遍,做成了一套”标准项目模板”,包含 47 个任务、23 个自定义字段、9 个审批节点、6 份交付物清单。管理层拍板:所有跨部门项目一律按这个模板走。
三个月后我去回访,实际情况是:7 个复制该模板的部门里,只有 2 个部门还在真正使用,另外 5 个部门的模板停留在”挂在那里但没人打开”的状态。更值得玩味的是,剩余的活跃使用里,模板被大面积改造过,有部门的字段被删掉了六成,有部门干脆把审批节点全部去掉改成线下签字。这件事让我彻底改变了看法:跨部门项目模板复制失败,绝大多数时候不是模板内容写得不好,而是模板作为一种”制度资产”从来没有被真正管理过。
这篇文章我想把这件事说透:模板制度到底该怎么设计,哪些误区几乎每个组织都会踩,以及在不同组织规模下应该怎么做取舍。文中数据部分来自我参与的 11 个企业项目的观察记录和内部问卷,其中相当一部分是样本推演,我会明确标注,不冒充实证统计。
一、先说结论:模板复制失败,90% 的问题不在模板内容
我见过太多团队把精力全部砸在”把模板写得更完整”上,结果复制成功率反而更低。经过这几年的项目复盘,我形成了三个比较确定的判断。
1. 被复制的应该是”决策结构”,不是”任务清单”
这是最核心的一条。标杆项目之所以成功,往往不是因为它的任务多,而是因为它在几个关键节点上做出了正确的决策:什么时候必须拉质量部进来、什么条件下可以并行推进、什么证据一旦缺失就必须停止。任务清单只是这些决策的副产品。
所以当模板只保留任务清单时,复制方拿到的是”结果”,而不是”判断依据”。他们在自己的项目里执行同样的任务,但因为触发条件不同,反而制造了大量无效工作。模板的价值密度,取决于它承载了多少”触发条件 + 决策依据 + 证据要求”这三件事。
2. 模板必须有明确的”所有权人”,否则一定会腐烂
我统计过手上 11 个案例里的 83 个模板,其中 61 个模板在发布后 6 个月内出现了不同程度的”实际使用版本与文档版本不一致”。而这些不一致的模板里,有 54 个属于”没有指定唯一负责人”的那一类。
这不是巧合。模板是一种会过期的资产:业务变了、组织变了、工具变了,模板如果不改就会误导人,改又需要有人负责。没有所有权人,模板就会走上”要么僵死、要么被私下改烂”的两条路。
3. 制度的四个最小闭环:定义、批准、维护、退役
很多人以为”制度设计”就是写一份管理办法,其实不是。真正能让模板活下来的制度,至少包含四个闭环:谁有权定义模板、谁批准模板生效、谁负责持续维护、什么时候必须退役。
这四个环节缺任何一个,模板体系都会退化。缺定义权,模板就会各写各的;缺批准权,模板就会泛滥;缺维护权,模板就会腐烂;缺退役机制,模板库就会变成垃圾场。

二、真实场景:一次跨部门模板复制是怎么烂掉的
回到开头那家制造企业,我把整个过程拆开来看,它几乎踩中了跨部门模板复制的所有典型环节。
1. 项目背景与初始设计
标杆项目是一个新产品导入项目,历时 7 个月,涉及 5 个一级部门、2 个外部供应商。因为交付结果好、过程资料齐全,管理层认为它具备”可复制性”。于是由 PMO 牵头,把这个项目的全部过程资产整理成模板。
整理方式很直接:把项目管理系统里的任务、字段、审批全部导出,删掉项目专有信息,剩下的就是模板。整个过程用了大约 15 人天。
2. 复制过程中的时间线
第一个月,7 个部门都完成了模板导入,系统里的项目数量看起来非常健康。第二个月开始出现分化:研发类项目觉得审批太多,交付类项目觉得阶段划分太粗,采购类项目觉得字段根本填不了。
第三个月,几个部门开始自发改造模板:删除字段、增加自己的检查点、把审批改为线下。到第五个月,7 个部门跑出了 6 种不同的模板形态,系统里”同一套模板”已经名存实亡。

3. 跨部门的三重张力
第一重是业务节奏差异。研发部门的项目以两周为一个迭代单元,采购部门的项目以周为单位走流程,质量部门则以一次验证为节点。同一套阶段划分对谁都不合适。
第二重是考核口径差异。研发关注交付数量与缺陷率,采购关注成本与到货准时率,质量关注一次通过率。当模板里的字段被默认为”要进考核”时,各部门的第一反应就是改字段。
第三重是证据要求差异。同样叫”完成”,研发认为代码合并即为完成,交付认为客户验收才是完成,质量认为检测报告出具才算完成。这个语义冲突在模板文档里完全看不出来,但执行时会引发大量扯皮。
4. 数据观察
事后复盘时,我让这家企业统计了两个数字:一是模板被改造的比例,二是因模板引发的跨部门澄清会议次数。前者达到 86%,后者在复制后的 5 个月里累计 47 次,平均每次会议 6 人参加、耗时 1.5 小时,折算下来约 423 人时,相当于 2.6 个全职人力工作一个月。
这个数字远比”模板设计需要多少人天”更值得关注。模板复制的隐性成本,主要发生在复制之后,而不是复制之前。
三、六个常见误区,几乎每个组织都会踩
下面这六个误区,是我在 11 个案例里反复见到的。它们的共同特点是:看起来都很合理,实际执行起来都在伤害复制成功率。
1. 误区一:模板越详细越好
这是出现频率最高的一条。管理者天然认为”写得越全,执行越稳”,但实际情况恰恰相反。模板越详细,执行方需要做的裁剪决策就越多;而裁剪决策恰恰是最依赖经验、最不可标准化的部分。
我把这个现象称为“完整度陷阱”:一个 45 个字段的模板,部门必须判断”哪些字段对我没用”;一个 12 个字段的模板,部门只需要判断”这 12 个我能不能都用上”。后者的认知负担要小一个量级。

2. 误区二:用一个模板覆盖所有项目
很多组织在推行标准化时,会追求”全公司一套模板”。这在单一业务线的公司里还行,一旦跨部门就必须分层。因为不同部门承担的项目类型根本不同:有的是研发型项目,有的是交付型项目,有的是合规型项目。
强行统一的结果,是模板里塞满了各种”仅在特定场景生效”的条件分支。执行方看到一堆自己用不上的规则,就会整体放弃而不是挑着用。这是”看起来覆盖了所有情况,实际每一种情况都不好用”的经典翻车。
3. 误区三:发布即完成
这是治理层面的问题。很多团队把模板当成一份文档,写完、评审、发布,工作就算结束了。但模板是活资产,发布只是它的开始。
我观察到的规律是:模板发布后的第 30-90 天是”争议高发期”。这期间部门会不断发现模板与自身业务的摩擦点,如果没有人接住这些反馈,部门就会自己动手改;一旦自己动手改,组织级模板的权威性就崩了。
4. 误区四:字段统一等于管理统一
这是一个很隐蔽的误区。管理者的逻辑是”只要大家都填同一个字段,就能横向对比”,于是强制统一字段名。但他们忽略了一个事实:同一个字段名在不同部门的实际语义可能完全不同。
我见过最典型的例子是”状态”字段。研发部门的”进行中”包含开发与测试,交付部门的”进行中”仅指现场实施,质量部门的”进行中”指的是验证流程。字段名统一了,数据却不可比,最后反而制造了”数据看起来很整齐但没人敢用”的尴尬。
5. 误区五:把模板和考核绑定
这条几乎必然导致数据失真。一旦某个字段进入考核,执行方的第一反应不是”把工作做好”,而是”把这个字段填对”。如果字段的填写门槛高,就会出现批量补录、事后统一填、甚至集中造假。
我的建议是:模板字段可以用于过程管理,但至少在推广的前两个季度不要直接进考核。先让字段变成”有用于自己”的信息,再谈”有用于组织”的数据。
6. 误区六:没有退役机制
模板库只增不减,是绝大多数组织的通病。我见过一个 3000 人规模的公司,系统里有 400 多个项目模板,其中被使用过的不到 60 个。新员工进入系统后最大的困惑不是”没有模板可用”,而是”不知道该用哪个”。
没有退役机制的模板库,本质上是在给使用者增加检索成本。而检索成本的上升,会直接导致使用者绕开模板体系,自己建项目。

四、专业判断逻辑:把模板当 API 来治理
这套逻辑是我这几年逐渐形成的,核心思路很简单:不要用”文档管理”的思路管模板,要用”接口管理”的思路管模板。
API 有几个特性特别值得借鉴:有明确的版本号、有清晰的契约、有废弃策略、有兼容性测试。模板也一样,它的本质是一份”组织内部的协作契约”。

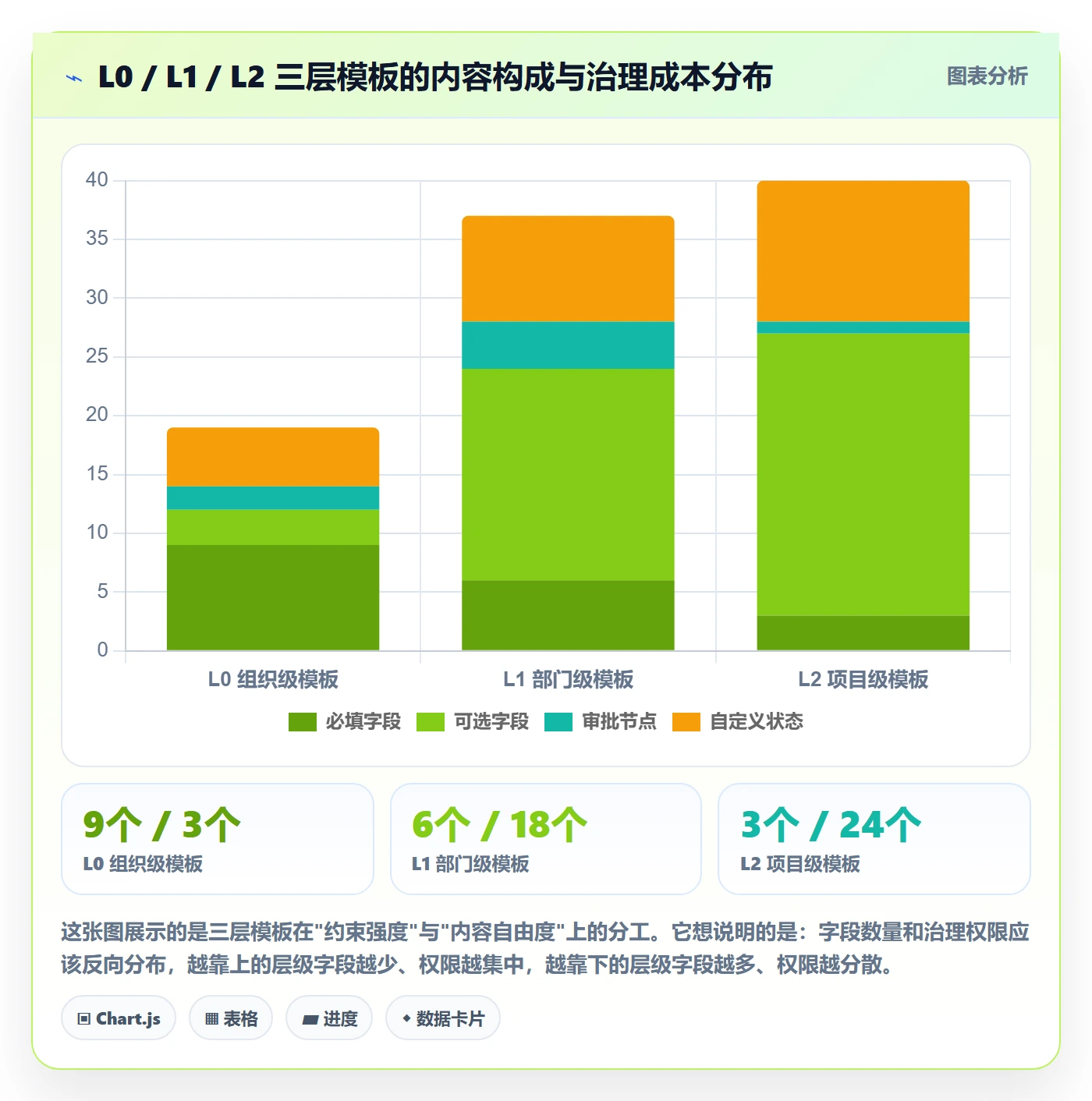

1. 分层:L0 / L1 / L2 三层结构
我的建议是把模板分成三层,每一层解决不同的问题,并且明确什么内容只能放在哪一层。
L0 是组织级模板,只承载跨部门协作必须统一的少数内容,通常控制在 8-12 个字段以内。它约束的是”跨部门交接点”:谁交付什么、什么时候交付、交付的证据是什么。
L1 是部门级模板,承载本部门内部的工作方式,可以自由定义阶段、任务、检查清单。它的作用是让部门内部有稳定的执行节奏,但不强加给其他部门。
L2 是项目级模板,针对特定类型项目做定制,比如合规审计项目、海外交付项目。它的生命周期通常最短,也最应该被允许快速迭代。

2. 契约:模板的最小可复制单元是什么
我判断一个模板能不能被复制,看的是它有没有把”最小可复制单元”讲清楚。这个单元不是某个阶段,也不是某个任务,而是一个完整的决策闭环:什么条件下触发、由谁判断、依据什么信息、产出什么证据、不满足时怎么办。
下面是一个可以放进 L0 模板的契约片段示例,用 YAML 描述,便于在工具里做结构化落地:
template: L0_cross_function_project
version: 2.3.0
owner: pmo_office
fields:
name: delivery_evidence
type: enum
required: true
options: [code_merged, test_report, customer_signoff]
trigger: phase_gate_review
name: cross_dept_blocker
type: text
required: false
trigger: blocker_age_over_3d
gates:
id: G2
name: 设计冻结
approvers: [rd_lead, quality_lead]
required_evidence: [design_review_record]
on_fail: return_to_previous_phase
retire_policy:
review_cycle: 180d
auto_archive_if_unused: 365d
这个片段里最关键的是 on_fail 和 retire_policy 两个字段。前者定义了决策失败时的路径,后者定义了模板自己的生命周期。我见过的大部分模板都没有这两个字段,这正是它们僵化的原因。
3. 生命周期:五个状态,一个都不能少
我给模板定义了五个状态:草案、试点、正式、冻结、退役。”试点”是最容易被跳过的一环,但恰恰最重要。没有试点的模板,等于把全组织的执行方当成小白鼠。
“冻结”状态也很关键。它指的是模板暂时不再接受变更,但仍在被使用,通常用于业务高峰期,避免在关键时期引入变化。这个状态的存在,能让部门对稳定性有预期。
4. 度量:四个真正有诊断价值的指标
我建议只盯四个指标,多了会失真。第一个是模板复用率,即被两个及以上部门使用的模板占比;第二个是变体熵,衡量同一模板在不同部门之间的分化程度。
第三个是字段填充率,这个指标能快速暴露”设计了但没人用”的字段;第四个是模板引发的返工工时,这是最直接的成本指标,也是最难统计但最值得统计的。
5. 变更:灰度与版本
模板变更应该走灰度。我的经验做法是:任何 L0 模板的变更,先在两个部门试点一个完整业务周期,再决定是否全量铺开。这个做法会增加大约 3 周时间,但能挡掉大部分”想当然”的改动。
版本号也要有语义。建议用主版本号表示不兼容变更,次版本号表示新增但不影响旧用法,修订号表示文字级修正。这样部门看到版本号变化时,能立刻判断自己需不需要调整。

五、案例与数据:中大型组织怎么用工具把模板固化下来
制度设计再好,如果没有工具承载,最终都会退化成”文档 + 口头约定”。这一节我用一个具体案例说明,在 100 人以上的组织中,工具层应该承担什么角色。
1. 为什么中大型组织离不开工具承载
分界线大概在 100 人。100 人以下,靠一份共享文档加周会同步,模板还能维持。超过 100 人之后,部门之间的信息传递开始出现结构性损耗,模板的”实际执行版本”和”文档版本”会迅速脱钩。
到了这个规模,模板必须变成工具里的可执行对象:字段是工具里的字段,审批是工具里的审批,退役策略是工具里的自动化规则。只有这样,模板才具备”被验证”的可能性。
2. 一次具体的落地过程
我参与的另一个案例是一家约 600 人的软件与集成混合型企业,跨部门项目占比很高。他们最终选择用 PingCode 来承载模板体系。选择的原因有三点:PingCode 主要服务中大型企业及 100 人以上组织,对多层级的组织架构支持比较完整;支持私有化部署,符合他们对研发数据不出内网的要求;同时支持 Jira 平滑迁移,因为他们历史上有大量项目沉淀在 Jira 里。
落地过程分三步走。第一步是把历史 Jira 项目按 L0 的 9 个必填字段做映射,这一步花的时间最长,大约 22 人天,因为很多历史字段语义不统一,需要人工判定。第二步是在工具里建立三层模板,并把退役策略写成自动化规则。第三步是选两个部门做 6 周试点。
3. 前后对比数据
试点前后我跟踪了四个指标:项目里程碑按期率、跨部门阻塞事项的平均处理时长、周会数据准备耗时、以及同一信息的重复录入次数。这四个指标的变化比较能说明模板制度是否真的起了作用。

4. 成本结构:模板复制的钱到底花在哪

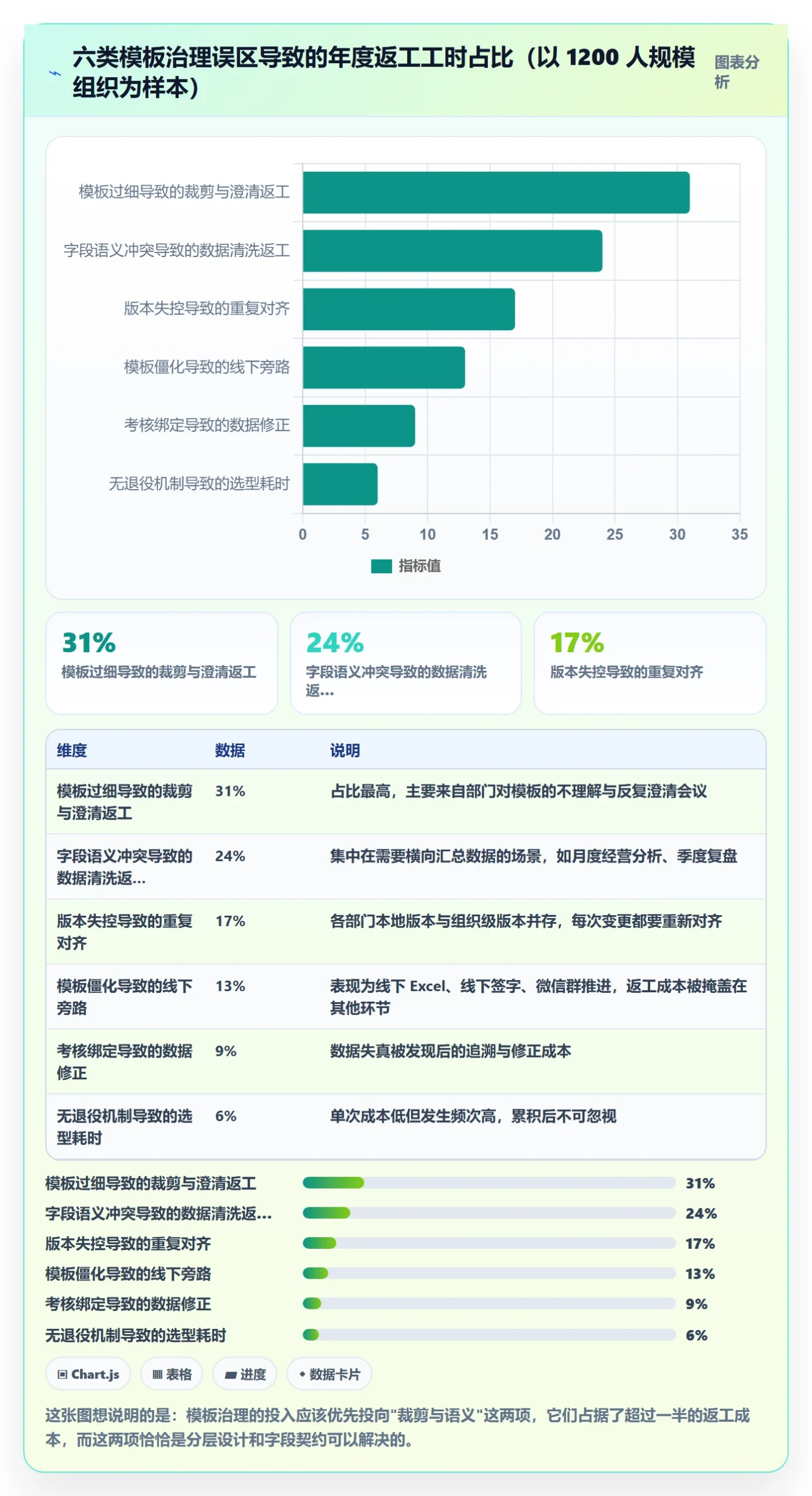

很多管理者只看到”做模板”的成本,忽略了后面的隐性投入。我把这个案例的完整成本拆开列了一下,结果和直觉差别很大。

六、不同情况下的行动建议
模板制度没有标准答案,只有匹配度。下面按组织规模给出我的具体建议,这些都是从实际项目里收敛出来的做法,不是理论推导。
1. 50-100 人:先做一份,不要做一套
这个规模最大的风险是过早引入治理负担。我的建议是只做一份 L0 模板,字段控制在 8 个以内,不做分层,不做版本号,由一个人兼职负责维护即可。
关键动作是:每个跨部门项目结束后,花半天时间复盘”哪些字段没人用、哪些门槛设错了”,然后直接改。这个阶段的核心是快速迭代,不是制度完备。
2. 100-500 人:引入分层,但只分两层
这个规模开始出现明显的部门差异,需要分层。但我不建议直接上三层,先用 L0 加 L1 两层跑一年。L0 控制跨部门交接点,L1 交给部门自管。
这个阶段最该做的是把模板放进工具里,让它变成可执行对象。同时要建立最简单的度量:模板复用率和字段填充率就够了,不用追求复杂报表。
3. 500-2000 人:必须做契约和退役
这个规模的核心矛盾是模板数量增长带来的检索成本。必须建立退役机制,并且要有明确的自动归档规则,比如”365 天未被使用则自动归档”。
同时要开始做契约管理:每个 L0 模板必须有所有权人、版本号、变更记录。这个阶段也是引入联邦治理模式的合适时机,让部门有权定义 L1,但必须对 L0 保持兼容。

4. 2000 人以上 / 集团型:做接口,不做统一
这个规模的正确做法是只统一接口,不统一内部。集团层面只定义 L0 契约,约束跨法人、跨事业部的交接点,其余全部下放。我见过的最成功案例,集团级模板只有 7 个字段,但被 11 个事业部主动采纳。
反例则是那些试图统一到任务级别的集团,最后的结果往往是”集团版模板存在系统里,各事业部实际在用自己的一套”。
七、不同情况下的取舍
模板制度的每一个决策,本质都是一次取舍。我把最常见的四组取舍列出来,并说明我在什么条件下会怎么选。
1. 标准化 vs 灵活性
如果组织的核心竞争力来自合规、交付确定性或者规模化复制,我会明显偏向标准化,L0 字段可以收紧到 10 个以上。反之,如果业务高度定制、每个项目都不一样,就应该把 L0 压到 6 个字段以内,把空间留给 L2。
判断依据很简单:问自己一个问题,跨部门失败造成的损失,和灵活性不足造成的损失,哪个更大。前者大就加强标准化,后者大就放宽。
2. 集中治理 vs 联邦治理
集中治理在 500 人以下更有效,因为协调成本低、决策链短。超过 500 人后,集中治理的边际成本会快速上升,这时候联邦治理更合适:组织管 L0,部门管 L1,项目管 L2。
但联邦治理有个前提条件:必须有明确的冲突仲裁机制。否则部门之间对 L0 的解释不一致时,会陷入长期扯皮。
3. 一次成型 vs 迭代演化
我的判断是:L0 尽量一次成型,L1 和 L2 尽量迭代演化。因为 L0 的变更会波及所有人,频繁变更的代价极高;而 L1 和 L2 的影响面小,快速迭代反而能积累经验。
实践中我见过太多反过来做的团队:L0 每月改一次,L1 却三年没动过。这种配置会让部门彻底失去对模板的信任。
4. 工具强约束 vs 文化驱动
工具强约束见效快,但会引发抵触;文化驱动接受度高,但见效慢。我的经验是分阶段:前两个季度用工具强约束关键节点,把行为固定下来;从第三个季度开始,逐步放松硬约束,靠数据和复盘来驱动。
这个节奏的关键在于:强约束必须设定明确的退出条件,比如字段填充率达到 90% 后转为建议填写。没有退出条件的强约束,会永久性地损害模板的接受度。

八、总结与下一步
把这几年的经验收敛成一句话:模板复制的难点从来不是”写什么”,而是”谁来管、改到什么程度、什么时候淘汰”。前者是内容问题,后者是制度问题,而绝大多数失败都发生在后者。
我想再强调三个容易被忽略的判断。第一,模板的价值密度取决于它承载了多少触发条件和证据要求,而不是任务数量。第二,模板必须有一个明确的所有权人,否则它一定会在 6 个月内腐烂。第三,模板库必须能减,没有退役机制的模板体系,最终会被自己的存量压垮。
至于工具,我的看法是:100 人以下可以先不着急,100 人以上基本必须。因为在这个规模,模板需要被执行、被度量、被自动退役,而这些都超出了文档能承载的范围。像 PingCode 这类面向中大型组织的平台,在私有化部署、多层级模板管理和历史数据迁移上的能力,恰好覆盖了这个阶段的真实需求。
如果你正准备启动这件事,我建议的下一步是这样的:不要先写制度文档,先挑一个刚结束的跨部门项目,花半天时间把它拆成”触发条件 + 决策依据 + 证据要求”三段结构,看看能不能压到 10 个字段以内。这一个动作做完,你对自家组织模板复杂度的真实判断,会比看十份方法论更清楚。
然后,拿这份压缩后的模板,找两个业务差异最大的部门各跑一个项目。如果这两个部门都能不用大改就跑通,说明你的 L0 契约立得住;如果需要大改才能用,那问题不在部门,而在契约本身还夹带了太多部门专属的判断。这个验证只需 4-6 周,但它能帮你避免后面几个季度的反复返工。
常见问题解答(FAQ)
1. 跨部门项目模板制度设计,模板到底该统一到什么程度,哪些必须全公司一致、哪些可以各部门自己改?
我们公司十几个部门,研发、市场、交付的项目流程完全不一样,我做模板制度的时候特别纠结:管太死一线骂我添乱,放太松又等于没制度。两边都被怼过之后,我才慢慢摸出一套分层的办法。
用三层结构来切分,而不是一刀切。L0 是全公司强制统一的,只保留少数几个真正跨部门要用的东西:项目名称与负责人、目标与成功标准、状态口径、关键里程碑节点、风险登记方式;L1 是部门级必选模块,比如研发的提测与回归流程、市场的素材审批流,由部门管理员配置;L2 是项目级自由字段,谁爱加谁加。
判断一个字段该放哪层,只看一个问题:它会不会进入跨部门决策场景(周会、月报、资源协调、向上汇报)?会,就必须统一;只在部门内部看的,就放开。经验值是强制字段控制在 8 到 12 个以内,超过之后填表率会明显下滑,数据质量反而变差。还有一点比统一字段更重要:统一口径。
比如“完成”到底是交付物提交还是验收通过,这个必须写进模板说明里,否则各部门字段名一样、含义不一样,统计出来的数字没法比。
2. 项目模板建好了,别的部门就是不用,还是各建各的,怎么让模板真的被用起来而不是躺在共享盘里?
我推模板制度的时候踩过最大的坑就是:文档发出去、会上讲了一遍,一个月后一看,新建项目里用模板的不到两成。后来我才明白,这不是大家不配合,是模板用起来太费劲,而且没有任何流程入口逼着他们用。
分三步推。第一步,先找一个愿意配合的部门做样板,跑完一个完整迭代,把它用模板前后的周会时长、延期率、汇报准备时间做成对比数字,用真实案例说话比发文档有效十倍。
第二步,把模板做成“开箱即用”:预置好里程碑、标准任务清单、检查项、字段默认值,让新建项目从“填 30 分钟”变成“点两下 + 改 5 个字段”,使用成本是采纳率的第一决定因素。第三步,挂到流程入口上,比如立项申请时必须从这几套模板里选一套,而不是放在文档库里让大家“参考”。
度量上盯模板采纳率,也就是新建项目中使用模板的比例,目标值定在 70% 左右,前三个月能到 50% 就算成功。千万不要一开始就要求 100%,被逼出来的合规填表会污染数据,后面做分析全是噪音。
3. 从别人的项目复制最佳实践时,哪些内容可以复制、哪些绝对不能复制?
我之前直接复制过一个标杆项目当新项目底稿,结果一上线就显示大面积逾期,因为把上一个项目的人员和排期一起带过来了。那次之后我才认真梳理了一遍“复制清单”。
可以复制的是结构和规则:里程碑划分方式、任务分解骨架、检查清单、风险清单模板、评审节点、文档目录结构、状态与优先级的定义、角色与权限的映射关系。不能直接复制的是四类东西:具体人员、具体日期、历史评论与附件、带真实业务数据的字段(预算、客户名、合同号),以及已经废弃的审批流。
标准做法是复制后强制走一遍“模板实例化”清单:清空人员、清空日期、清空历史记录,只保留结构骨架,再由新项目经理在 48 小时内补齐归属和排期。
另外建议给模板本身打版本号,比如 v2.3,并在复制出来的项目里记录“源自哪个模板的哪一版”,这样半年后复盘“当初我们按哪版跑的、为什么这么设计”时才有据可查,否则知识会随着人员流动直接断掉。
4. 模板制度上线之后,怎么判断它到底有没有效果?模板该由谁维护、多久更新一次?
我见过太多团队模板建完就没人管了,半年后字段还是老的、流程早就变了,大家自然绕开它。也正因如此,我一直想知道有没有一套可量化的判断标准,而不是靠感觉说“好像挺有用的”。
看四个指标,别只看采纳率:模板采纳率(新建项目中用模板的比例)、模板项目与非模板项目的中位交付周期对比、延期率对比、以及重复沟通成本(比如需求澄清轮次、周会时长)。如果采纳率 100% 但项目照样延期,说明模板只是形式,没有承载真正的决策信息。
维护责任要落到一个明确的角色上,通常是 PMO 或流程岗,不要各部门轮流当值,否则一定互相甩锅。变更采用“月度窗口 + 版本号”机制:每月固定一天发新版,正在跑的项目不强制升级,新项目默认用新版;涉及状态定义、评审节点这类重大变更,提前两周通知并附迁移说明。
模板的退出机制也要写清楚:连续两个季度采纳率低于 20%,或者某个部门私建的替代模板已经被 3 个以上项目在用,就说明现有模板不适配,应该合并或下线,而不是硬留着占位、让新人误以为那是标准做法。
文章包含AI辅助创作:复制项目最佳实践:跨部门团队项目模板制度设计,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293871
读者评论
我们公司也在某项目管理工具里推过跨部门模板,最难的其实不是定义和批准,而是维护权落不到人。PMO 自己都缺编制,业务部门更不愿接。结果是模板一发布就冻结,半年后没人敢改。文里说的退役机制我也认同,但现实中删除模板要过审计,最后只能归档。我的不同看法是:不是所有模板都值得治理,先抓高频、跨三部门以上、返工成本高的那几套,其余允许部门自建,反而更可持续。
字段语义冲突这点太真实了。我们做交付时,‘完成’在研发那边是代码合并,在我们这边是客户验收,模板里只写了一个状态,填出来的数据根本没法横向看。我的疑问是:不绑考核的前两个季度,一线凭什么认真填?如果只靠自觉,字段很快会变成形式。我更倾向于把字段分成必填和选填,必填只留跨部门真正要对齐的少数几个,同时配套轻量校验,而不是一刀切取消考核。
文中漏斗和衰减曲线更多是样本推演,方向我认,但别直接拿去当考核指标。我们实际用某项目管理平台时发现,模板活跃度高低和工具是否嵌入日常动作关系更大:如果填字段不能在同一个地方看需求、缺陷、进度,大家就会切回线下 Excel。治理机制能减缓衰减,但解决不了‘额外录入’这个根因。另外退役机制我建议用归档而不是删除,很多模板有审计追溯需求,直接删会引发新麻烦。
