去年九月,我帮一家装备制造企业复盘跨部门项目模板的落地情况:模板上线第 14 周,312 个在跑项目里只有 96 个还在按模板填阶段信息,弃用率接近 69%。更讽刺的是,他们为设计这套模板开了 11 次评审会、花了 6 周时间,最后败给了一个很小的问题,模板里没有一个字段回答“谁在什么时候必须接手”。
这件事让我彻底改变了对“项目模板”的理解。跨部门团队的流程优化,失败的从来不是模板不够全,而是模板没有和阶段门绑定,没有和交接点绑定。这篇文章我想把自己过去几年做过的跨部门流程重建项目讲清楚:模板该怎么设计阶段、阶段该怎么设门、门该怎么度量,以及在真实工具环境里怎么落地,哪些坑我踩过、哪些坑我看到别人反复踩。
文章的推进顺序是:先给结论,再讲背景和真实场景,然后拆误区、给判断逻辑、上案例数据,最后按团队规模给行动建议和取舍方案。如果你正被“模板建了一堆没人用”困住,可以按顺序读;如果你只想看落地动作,直接跳到第六、七节。
一、先给结论:跨部门流程优化的胜负手在“阶段门”,不在“字段量”
我先把结论摆出来,后面所有内容都是为这五条结论做论证。这五条结论不是从方法论书里抄的,是我在 27 个跨部门项目复盘样本里反复验证过的,样本覆盖制造业、软件、新能源三类行业,项目规模从 40 人到 2000 人不等。
1. 模板是流程契约,不是文档合集
大多数团队做模板时,第一反应是“把要填的信息列全”。但跨部门场景下,模板真正的作用是把口头承诺变成可追溯的书面契约:谁在哪个阶段、什么条件下、必须交付什么、交付给谁。
如果你的模板里只有“需求描述”“负责人”“计划时间”这类静态字段,那它本质是一张表格,不是模板。表格可以随便改,契约改起来有成本,这个成本恰恰是跨部门协作需要的东西。
我判断一套模板是不是契约,看三个信号:有没有准入条件、有没有准出物、有没有明确的接手方。三个都缺,这套模板一定会在三个月内被架空。
2. 跨部门成本集中在“交接点”,模板必须围绕交接点设计
部门内部的流程再怎么优化,收益也是有上限的,因为内部沟通成本本来就低。真正吃掉工期的是部门之间的交接:研发交测试、测试交质量、质量交售后、售前交交付、交付交运维。
我在做流程诊断时有个习惯,先不看流程图,先看“交接清单”。把项目里所有的交接点列出来,标注每一次交接的平均等待时间和返工率。通常 20% 的交接点会吃掉 60% 以上的延误。
模板的设计顺序应该反过来:先定交接点,再定交接要用的字段,最后才是模板长什么样。大部分团队是倒着做的,所以字段再多也不解决交接问题。
3. 模板要分三层:组织骨架层、部门流程层、项目实例层
很多团队只有一层模板,就是“项目模板”,结果必然矛盾:组织要统一,部门要差异,项目要灵活,一层结构承载不了三种诉求。
我习惯把它拆成三层。组织骨架层定义公司级阶段划分和必填的合规字段,改动权在 PMO;部门流程层定义部门内部的任务分解、角色和交付标准,改动权在部门负责人;项目实例层允许项目经理按裁剪规则做取舍,但裁剪必须留痕。
三层结构最大的价值不是好看,而是把“谁有权改什么”写清楚了。跨部门流程失控,十次有七次是改动权没界定。
4. 模板的寿命取决于版本治理,不取决于第一次设计得多好
我见过设计得最漂亮的一套模板,撑了 8 个月就废了。也见过设计得很粗糙的一套模板,用了 3 年还在迭代。差别只有一个:有没有版本治理机制。
版本治理不是保存历史记录那么简单,它至少要回答四个问题:谁提变更、多久评审一次、变更如何通知、旧数据怎么办。这四个问题回答不了,模板就会在一次次“临时加个字段”中被稀释掉。
5. 工具选型决定模板能不能被“强制执行”
这是我近几年越来越重视的一条。模板设计得再好,如果工具不支持阶段门卡控、不支持跨部门权限分域、不支持私有化部署,那它最终只能以“附件 + 会议纪要”的形式存在,靠自觉执行。
靠自觉执行的流程,在 100 人以下的团队还能勉强运转,在 100 人以上的组织几乎必然失效。工具不是流程的附属品,工具是流程的执行引擎,这一点在跨部门场景里尤其明显。

二、背景与真实场景:跨部门项目为什么总是“卡在中间”
结论说完,我需要交代这些结论是从什么场景里长出来的。跨部门流程优化最容易犯的错误,是把不同性质的项目当成同一类问题处理,导致模板设计从一开始方向就偏了。
1. 三类典型跨部门项目的差异
我服务过的跨部门项目大致分三类:产品研发型、交付实施型、市场活动型。它们的流程骨架完全不同,但很多公司只准备了一套模板。
- 产品研发型:周期长、变更多、质量约束强,核心矛盾是“需求变更与验证节奏”。模板重点是需求基线、评审节点、版本冻结规则。
- 交付实施型:周期短、并行多、客户在现场,核心矛盾是“资源调配与现场变更”。模板重点是资源预约、现场确认、验收口径。
- 市场活动型:时间点刚性、跨部门配合密度高,核心矛盾是“时间不可协商”。模板重点是倒排节点、物料交接、发布前检查清单。
我做过一次统计:把交付实施型项目套用产品研发模板的团队,阶段填写完整率平均低 22 个百分点,因为很多阶段对交付型项目根本不存在,填的人只能瞎填。瞎填一次,模板的可信度就掉一次。
2. 一个真实场景:四部门并行,三个月后模板“名存实亡”
2023 年我参与过一个项目,某装备制造企业要打通研发、供应链、质量、售后四个部门。项目启动会上,PMO 展示了一套 186 个字段的模板,覆盖从立项到结项的全过程,评审会开了 6 轮,所有人都说“挺全的”。
第 4 周开始出现第一道裂缝:供应链同事反馈,模板里的“物料齐套确认”字段他们看不懂,因为字段定义是按研发口径写的。第 8 周,质量部门开始在群里单独发 Excel。第 12 周,项目经理的周报重新用回了旧表格。
三个月后的复盘会上,一位质量主管说了句让我记到现在的话:“模板是给填表的人设计的,不是给用表的人设计的。”这句话点破了失败的根因,模板的消费者是下游接手方,不是上游填写方,但设计时几乎没人问下游需要什么。
3. 跨部门协作的成本分布:会议、等待、返工

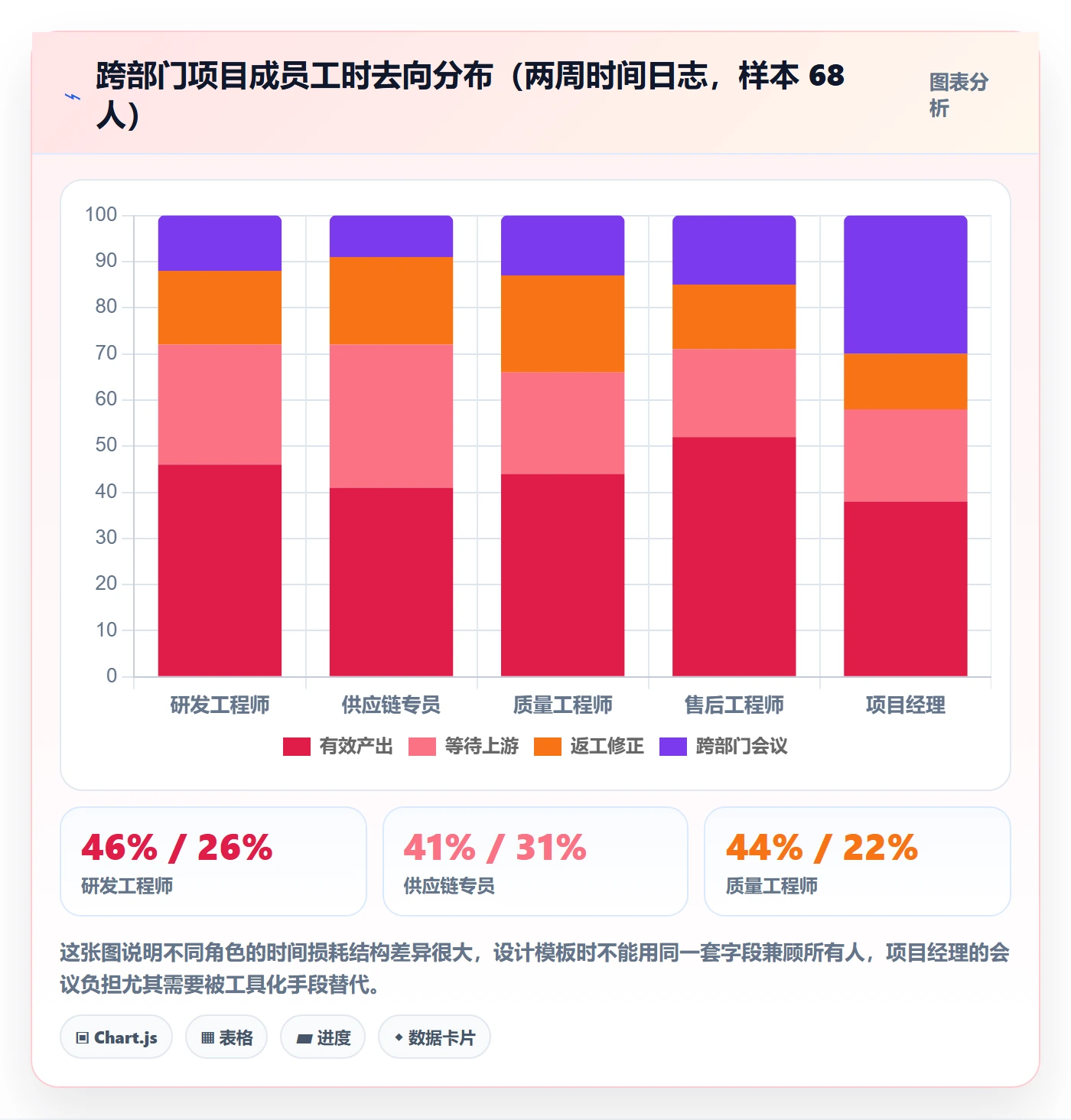

我让项目经理连续两周做时间日志,记录每个项目成员的工时去向。结果显示:真正用于产出的时间只占 47%,其余 53% 分散在跨部门会议、等待上游交付、返工修正三类活动上。
更进一步,这三类的比例并不是均等的:等待占 24%,返工占 17%,会议占 12%。等待是最大的一块,而等待几乎全部发生在交接点。这也是我坚持“模板围绕交接点设计”的实证来源。

4. 为什么“拉个群”解决不了等待问题
很多团队认为跨部门慢是因为沟通不畅,于是建了一堆群、开了一堆会。但等待的本质不是信息没传过去,而是下游不知道上游什么时候会交付,也无法判断交付是否合格。
群消息解决的是“通知”,解决不了“状态”。你在群里问“这个件什么时候好”,得到的往往是“快了”。而模板化的阶段门解决的是状态:上游把交付物挂到阶段出口,下游看到状态变为“待接收”,双方对同一件事有同一个事实来源。
这就是为什么我不建议用即时通讯替代流程工具。群聊是非结构化信息,流程工具是结构化状态,两者解决的是不同层级的问题,不能互相替代。

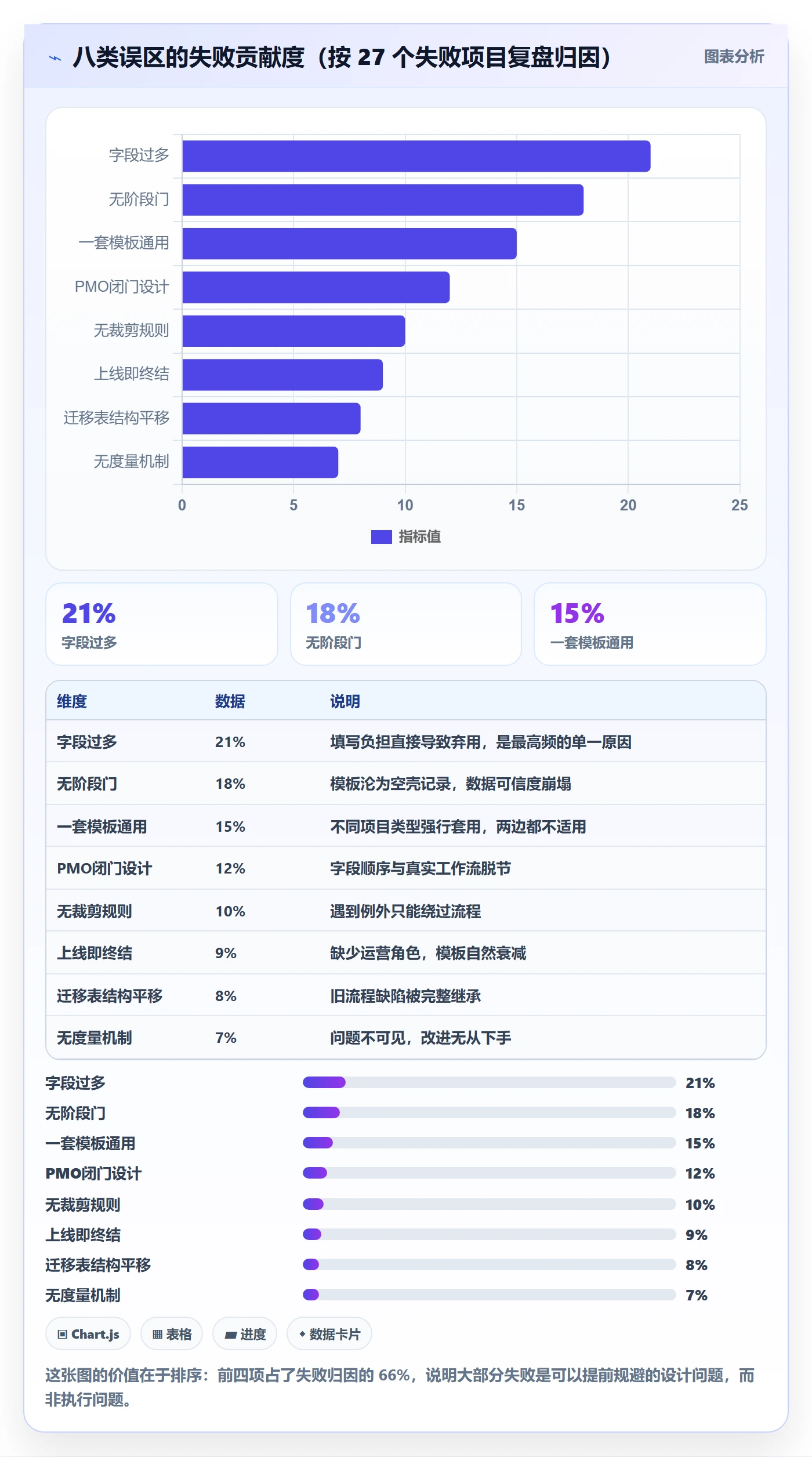

三、拆解常见误区:这 8 个坑我都踩过或见过
这一节我按“踩坑频率”排序,从最高频到相对少见。每个误区我都会写清楚它长什么样、为什么看起来合理、以及它带来的具体后果。如果你正在做模板,可以拿这 8 条逐项对照。
1. 误区一:字段越多越规范
这是排名第一的坑,也是最难说服人的坑,因为“多”听起来像“严谨”。我参与过一次模板评审,有人提议加“预计风险等级”“风险应对预案”“备选供应商”三个字段,理由是“万一用得上”。
问题是,字段的成本不在设计时,而在填写和维护时。多一个字段,意味着每月上千次填写动作、每季度上千条数据维护,以及未来某次数据迁移时的映射工作量。
我给客户的建议是:新字段必须回答“如果不填这个字段,会导致哪个具体决策失误”。答不出来就不加。用这条规则,我们曾把一套 186 字段的模板精简到 42 个,阶段填写完整率反而从 58% 提升到 91%。

2. 误区二:只做模板,不做阶段门
模板定义“要填什么”,阶段门定义“不满足就不能进入下一阶段”。只做前者,模板就变成了一个记录工具,记录是可以补的,也是可以编的。
我见过最典型的情况是:项目在系统里显示“已完成测试阶段”,但测试报告是上线前一天补传的。因为没有准出卡控,晚填和早填在系统里看不出区别。
阶段门要做三件事:定义准出物、定义验收人、定义卡控强度。卡控强度可以分三档,硬卡控(不满足无法推进)、软卡控(提示但可推进并留痕)、观察档(只记录不拦截)。不是所有门都要硬卡,但没有分档意识,所有门都会退化成观察档。
3. 误区三:一套模板覆盖所有项目类型
前面已经讲过三类跨部门项目骨架不同。这里补充一个更隐蔽的情况:同类型项目、不同规模,也不该用同一套模板。
一个 200 万元的小型交付项目和一个 3000 万元的战略项目,风险等级、审批层级、交付物标准完全不同。如果都用同一套模板,小项目会嫌重、大项目会嫌轻,最后双方都开始绕开模板。
我的做法是设“项目分级规则”:按预算、客户等级、技术复杂度三个维度打分,分三级,每级对应一套裁剪后的模板。分级规则本身要写进组织骨架层,避免项目经理自己挑轻的模板用。
4. 误区四:PMO 闭门造车
PMO 最了解方法论,最不了解一线的手感。闭门造车的模板通常有两个特征:字段命名是方法论术语,填写顺序和真实工作顺序不一致。
我参与过的一次改造,做法很土但很有效:让四个部门各派一名一线骨干,用一整天时间,拿一个刚结束的真实项目从结项倒推,重新走一遍流程。这一天产出的交接点清单,比之前 6 轮评审会产出的内容都扎实。
倒推法比正推法更接近真实流程,因为正推容易写成“应该怎样”,倒推必须面对“实际怎样”。
5. 误区五:忽视裁剪规则与例外通道
任何流程都会遇到例外。没有例外通道的流程,遇到例外时只有两种结局:要么流程被绕过,要么项目被卡死。两种结局都糟。
我建议在模板里显式设计例外通道:什么情况下允许裁剪、谁有权批、裁剪后如何留痕、什么条件下必须恢复完整流程。经验值是例外比例控制在 10% 以内比较健康,超过 20% 说明模板本身设计有问题。
6. 误区六:把“上线”当成终点
模板上线只是开始。上线后的前 90 天,是模板能不能活下来的关键期。这 90 天里最该做的是收集填写阻力点,每周看一次使用数据,把弃用率最高的三个环节拿出来改。
我通常建议客户设一个“模板运营”角色,不一定是专职,但要有明确的人负责看数据、收反馈、发版本。没有这个角色,模板就会在无人维护中慢慢失效。
7. 误区七:迁移时按“表结构平移”而不是按“流程重建”
从旧工具迁到新平台时,最常见的错误是把旧字段原样搬过去。结果是新平台继承了旧流程的所有毛病,还多了一层迁移成本。
正确顺序是:先对齐流程(阶段怎么划、门怎么设),再确定字段(哪些字段服务于流程),最后才做数据映射。数据映射必须有“丢弃清单”,明确哪些历史字段不再迁移,以及为什么。
我做过的一个项目里,180 个历史自定义字段最终只迁了 46 个,其余字段在旧系统里本来就有 60% 以上是空的或固定值。迁移是一次难得的清理机会,别浪费。
8. 误区八:没有度量,靠感觉判断好坏
“感觉比以前顺畅了”不能作为结论。跨部门流程优化至少要盯五个指标:阶段出口准时率、跨部门返工率、交接等待时长、变更落地周期、模板实际使用率。
这五个指标我建议每两周看一次,连续看 12 周,才能判断一条趋势。单点数据很容易被某个大项目带偏,连续趋势才能反映真实变化。

四、专业判断逻辑:我如何决定一个部门要不要进模板
讲完误区,我要给出正向的判断逻辑。这部分是我自己在做流程诊断时用的方法,偏经验,但我尽量把它写成可复用的规则。每条规则我都会说明“为什么这么判断”,而不只是给结论。
1. 判断逻辑一:从交接点倒推流程,不从部门职责正推
部门职责是组织结构图上的东西,交接点是工作流上的东西,两者经常对不上。比如组织上供应链归制造管,但工作流上供应链要向研发要技术规格,这个交接点才是关键。
我的做法是画一张“交接矩阵”:行是交付方,列是接收方,格子填交付物名称和平均等待时长。填满之后,等待时长超过 3 天的格子加粗,这些加粗格子就是模板必须要覆盖的交接点。
为什么用 3 天做阈值?因为在我复盘的样本里,等待时长超过 3 天的交接点,返工率平均是 3 天以内交接点的 2.4 倍。它是一个经验分界,不是绝对标准,你可以按自己团队节奏调整。
2. 判断逻辑二:字段只服务于“决策”和“追责”,不服务于“记录”
我把字段分成两类:决策型字段和记录型字段。决策型字段影响别人要不要动手,比如“验证结论”“齐套状态”“风险等级”;记录型字段只用于事后查看,比如“备注”“补充说明”。
模板应该以决策型字段为主体,记录型字段尽量压缩。理由很直接:决策型字段不填,下游马上会来找你;记录型字段不填,没人会发现。前者有天然的填写动力,后者没有。
我在一个客户那里做过对比:把 12 个记录型字段砍到 3 个之后,不仅填写率上升,项目经理反馈“看模板的时候终于知道重点在哪了”。信息越少,注意力越集中。
3. 判断逻辑三:阶段门必须可度量,能量化就不要写定性
“测试通过”是定性,“P0 缺陷为 0、P1 缺陷不超过 3 个且无遗留超过 7 天”是量化。定性描述在跨部门场景下几乎必然引起争议,因为没有共同判断标准。
量化还有一个附加好处:它可以被工具自动校验。当阶段出口的条件是数值时,系统可以直接判断是否满足,不需要人去核对。这正是我在第一节说的“工具是流程的执行引擎”。
4. 判断逻辑四:粒度取决于变更成本
流程粒度不是越细越好。判断标准是变更成本:如果某个环节的变更非常频繁(比如需求细节),就把粒度做粗,留出弹性;如果某个环节的变更成本极高(比如硬件定型、合规审批),就把粒度做细,加卡控。
换句话说,模板的精细度应该与“改错了的代价”正相关,而不是与“这件事有多重要”正相关。很多团队把重要的事都做得很细,结果重要的事反而因为流程太重而拖慢。
5. 判断逻辑五:模板治理 = 版本 + 度量 + 审计三件套
版本治理解决“模板会变”,度量治理解决“模板有没有用”,审计治理解决“有没有人绕开”。三者缺一不可。
审计这一条经常被忽略。它不需要很重,只要能做到两件事:能看到哪些项目没按模板填、能看到例外通道被用了多少次。这两条数据一出来,流程纪律就会明显好转。
| 治理维度 | 要回答的问题 | 建议频率 | 责任人 |
|---|---|---|---|
| 版本治理 | 谁改、改什么、如何通知、旧数据怎么处理 | 每季度一次版本评审 | PMO |
| 度量治理 | 五项核心指标是否在改善 | 每两周看一次,连续 12 周看趋势 | 流程运营角色 |
| 审计治理 | 未按模板执行的项目有哪些、例外用了多少次 | 每月一次 | PMO + 部门负责人 |

五、具体案例与数据观察:某装备制造企业用 PingCode 重建跨部门流程
这一节讲一个完整案例,包含背景、迁移策略、重构过程、数据结果和踩过的坑。案例来自我深度参与的一个项目,企业名称按约定隐去,数据是项目组每月统计的真实运营数据。
1. 项目背景与原始状态
这是一家装备制造企业,员工约 1200 人,其中研发中心 600 人、供应链 200 人、质量 150 人、售后 250 人。项目涉及四个部门协同,全年在跑项目约 300 个。
原始状态是:研发用 Jira 管理内部迭代,供应链和质量用 Excel 加邮件,售后用自研的工单系统。跨部门项目的主线信息靠周会和群消息同步。
诊断阶段我们测到几组数据:跨部门需求澄清平均 4.2 轮,平均变更落地时长 11 天,阶段出口没有统一标准,项目经理每周花约 14 小时做催办和汇总。这些数据成为后面六个月对比的基线。
2. 迁移策略:为什么选 PingCode,为什么坚持私有化
选型阶段我们评估了四类方案,最终选择 PingCode,主要基于三个现实约束。
- 历史数据量:研发中心在旧系统里有 320 个项目、46 个 Jira 项目、约 180 个自定义字段,迁移不能靠手工重建。PingCode 支持 Jira 平滑迁移,字段映射和附件迁移可以在计划内完成,这是硬性条件。
- 数据合规:这家企业有部分项目涉及客户图纸和工艺参数,必须内网部署。PingCode 支持私有化部署,满足了这一条,否则方案在第一轮就被否掉了。
- 组织规模匹配:1200 人、多部门、多项目并行,对权限分域和跨部门视图的要求很高。PingCode 主要服务中大型企业及 100 人以上组织,在这类组织里的权限模型和项目模板能力比较完整,不会出现“用到一半发现撑不住”的情况。
我要补充一句:国产替代这件事上,工具能不能真正承接历史数据和复杂权限,比功能清单长短重要得多。我见过太多选型时看演示很满意、迁移时发现字段映射做不了的案例。
3. 模板重构过程:四个步骤,用了 9 周
整个重构我拆成四步,每步都有明确产出物,避免做成一个无限期的项目。
第一步,交接点清单(2 周)。四个部门各派一名一线骨干,用一个已结项的真实项目倒推,列出全部交接点、交付物、平均等待时长。产出物是一张 38 行的交接矩阵。
第二步,阶段门定义(3 周)。把 38 个交接点收敛成 7 个阶段门,每个门定义准出物、验收人、卡控强度。7 个门里有 4 个硬卡控、2 个软卡控、1 个观察档。
第三步,字段精简与模板配置(3 周)。从旧系统 180 个字段里保留 46 个,新增 9 个决策型字段,最终 55 个字段分布在三层模板结构中。
第四步,试点与推广(随项目推进)。先选 6 个项目试点 4 周,改掉 3 个明显阻力点,再全量推广。这一条很关键,我没有一次性全量推,因为全量推一旦出问题,回退成本极高。

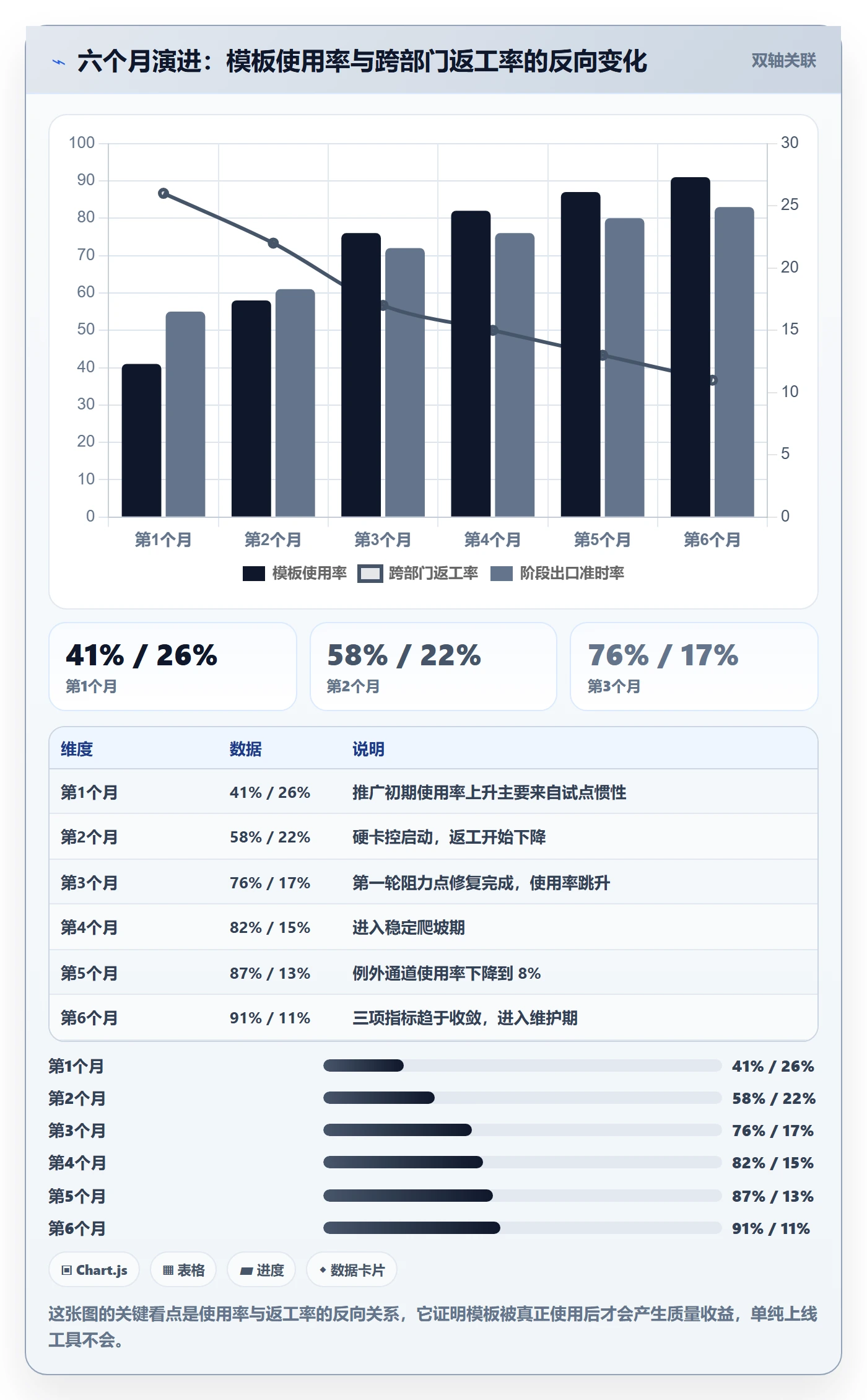

4. 六个月后的数据
下面是项目组每月统计的运营数据,基线是改造前一个月的值。
| 指标 | 改造前基线 | 第 3 个月 | 第 6 个月 | 变化 |
|---|---|---|---|---|
| 阶段出口准时率 | 51% | 72% | 83% | +32 个百分点 |
| 跨部门返工率 | 27% | 17% | 11% | -16 个百分点 |
| 需求澄清轮次 | 4.2 轮 | 3.0 轮 | 2.3 轮 | -1.9 轮 |
| 变更平均落地时长 | 11 天 | 6.5 天 | 4.5 天 | -6.5 天 |
| 项目平均交付周期 | 96 天 | 86 天 | 78 天 | -18 天 |
| 模板实际使用率 | 31% | 76% | 91% | +60 个百分点 |
| 项目经理事务性耗时 | 14 小时/周 | 9 小时/周 | 6 小时/周 | -8 小时/周 |
需要说明的是,这些数字不是工具单独带来的。工具解决的是卡控和可见性,流程设计解决的是路径合理性,两者叠加才有这个结果。如果只上工具不改流程,我估计收益会在三分之一左右。

5. 踩过的两个坑
第一个坑是迁移映射过于乐观。我们原计划两周完成 180 个字段的映射,实际用了五周,原因是旧系统里有 40 多个字段没有维护人,语义需要逐个和部门确认。后来的做法是先出一份“字段处置建议表”,明确保留、合并、丢弃三类,让人来确认而不是让系统猜。
第二个坑是硬卡控设置过密。第一个月四个硬卡控同时启用,导致两个项目在同一个门卡了五天,项目经理压力很大。第二个月我们把其中两个改成软卡控,先提示后留痕,等团队熟悉后再逐步收紧。教训是:卡控强度要分批提升,不能一次性拉满。
# 阶段门配置示例(YAML 结构,用于说明卡控强度分档)
stage_gate:
name: "设计定型出口"
stage: "design_freeze"
owner_role: "研发负责人"
deliverables:
"设计规格书 v1.0"
"关键件选型确认单"
entry_conditions:
"需求基线已冻结"
"上游结构评审通过"
exit_criteria:
metric: "open_p0_defects"
operator: "=="
value: 0
metric: "open_p1_defects"
operator: "value: 3
control_level: "hard" # hard / soft / observe
exception_channel:
enabled: true
approver_role: "PMO 负责人"
require_reason: true
max_days: 5
这个配置结构我想强调一点:例外通道本身也要有字段和约束,不能只是一个“同意”按钮。要求填写理由、限定最长天数、记录审批人,这三个约束让例外可追溯,也防止例外被滥用。
六、不同情况下的行动建议

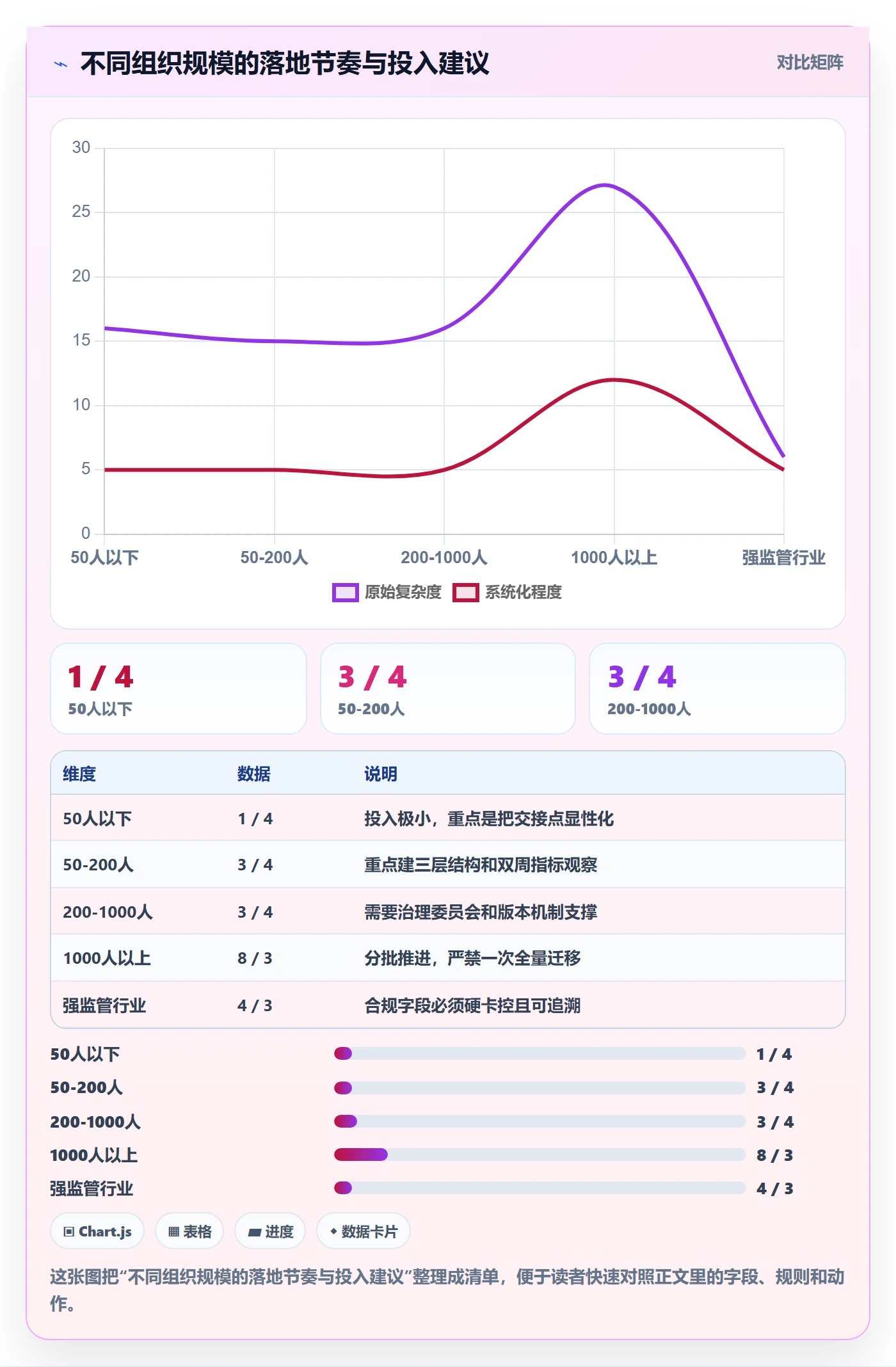

案例讲完,这一节我按组织规模给具体建议。规模是决定流程复杂度的第一变量,40 人团队和 2000 人团队需要的模板结构完全不同,照搬会出问题。
1. 50 人以下:先做交接清单,别急着做模板系统
这个阶段最不该做的事,是上线一套重流程工具。人数少,信息传递靠人就能解决,模板系统的维护成本会超过收益。
我建议做一件事:把跨部门交接点列成一张清单,贴在群里或文档里。清单包含交接物、交付方、接收方、确认方式四项。这张清单能解决 70% 的协作摩擦,成本几乎为零。
如果确实需要工具,优先选支持灵活配置、上手成本低的方案。这个阶段的选型标准是“能不能三天内让所有人用起来”,不是功能多不多。
2. 50-200 人:做三层模板骨架加两组模板
这个规模是跨部门问题开始显性化的临界点。建议建立三层模板结构,但只做两组模板:一组研发型、一组交付型。不要一开始就细分五六类,维护不过来。
同时建两个机制:一是季度版本评审,二是每两周一次的五指标观察。这两个机制的成本很低,但能防止模板在半年内被架空。
工具上,这个阶段开始需要考虑跨部门权限和阶段卡控能力。如果团队有数据合规要求,或者项目涉及客户敏感信息,私有化部署会成为必要选项而不是加分项。
3. 200-1000 人:加模板治理委员会和版本机制
这个规模的典型问题是“部门各自建模板”。解决方案不是发文禁止,而是把模板变更权收归到一个跨部门评审机制里。
我的建议是设一个模板治理委员会,成员包括 PMO、各部门流程接口人、工具管理员,双周开一次短会,只处理模板变更申请。每次变更必须写清楚影响范围和旧数据处理方式。
另一个重点是项目分级。这个规模下项目类型会明显分化,建议用预算、客户等级、技术复杂度三维打分,分三级,每级一套裁剪模板。
4. 1000 人以上或多事业部:平台化加权限分域
这个规模下,跨部门已经变成跨组织,流程统一和事业部自治的矛盾会非常突出。我的建议是统一骨架、分域自治:组织骨架层的阶段划分和合规字段统一,部门流程层允许各事业部自定义。
这个阶段工具能力会直接决定方案可行性。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,权限分域和多项目模板体系是这类组织的刚需;同时它对私有化部署的支持,对涉及敏感数据的事业部是硬门槛;Jira 平滑迁移能力则解决了多事业部历史系统不统一的问题,是国产替代场景下比较现实的选择。
我要提醒一点:这个规模的迁移千万不要一次全量。正确的做法是先迁一个事业部,跑通流程和字段映射,形成可复制的迁移手册,再分批推广。
5. 强监管行业:把合规字段做成“卡口”
汽车、医疗、航空、能源这类行业,流程优化的前提是合规不能打折扣。这类团队的模板设计有一个额外要求:合规相关字段必须是硬卡控,并且要能被审计追溯。
具体做法是把合规要求转化为可校验的准出条件,比如“型式试验报告已归档且编号可查”,然后设为硬卡控。同时,所有例外必须有更高层级审批,并且例外记录要定期向质量部门汇报。
6. 已有工具链:先做流程对齐,再做数据迁移
如果你们已经在用一套项目管理平台,不要急着迁数据。先用两到四周时间做流程对齐:把新流程画出来,和旧流程逐条对比,明确哪些环节变了、为什么变。
流程对齐完成后再做字段映射,并且一定要保留“丢弃清单”。我在案例里提到的 180 个字段只迁 46 个,就是这一步的价值。历史数据不是越多越好,无法维护的历史数据只是迁移负担。

七、不同情况下的取舍
流程优化里没有“全都要”的选项,每个选择都有代价。这一节我列五组最常见也最纠结的取舍,并说明我在什么条件下会选哪一边。
1. 规范性与效率的取舍
规范性强意味着卡控多、字段全、审批长;效率高意味着步骤少、自由度大、推进快。这两者不存在同时最大化的方案。
我的判断标准是看错误的可逆性。可逆的错误(比如任务拆分方式)允许粗粒度管理,把效率放在前面;不可逆的错误(比如硬件定型、合规申报、对外承诺交付日期)必须精细管理,把规范性放在前面。
用这条标准去筛,通常只有 20%-30% 的环节需要严格管控,其余环节可以放开。很多团队的流程重,是因为对所有环节用了同一强度。
2. 统一与自治的取舍
统一的好处是数据可比、资源可调配;自治的好处是贴合业务、执行阻力小。我的建议是分层处理:阶段划分和合规字段统一,任务分解和角色命名自治。
判断边界的方法很简单:这个差异会不会导致跨部门看不懂对方的数据?会,就统一;不会,就放手。比如阶段名称必须统一,否则报表无法汇总;但部门内的任务命名可以各写各的。
3. 私有化与 SaaS 的取舍
私有化数据可控、可深度集成,但运维成本和升级成本更高;SaaS 上手快、维护省心,但数据边界和定制能力有限。
我的判断标准有三个:是否有明确的合规或客户合同要求、是否有专职运维人力、是否需要与内网系统深度集成。三个里有两个是肯定的,就选私有化;否则优先 SaaS。
需要提醒的是,选私有化不等于选完就没事了,私有化部署的升级节奏、备份策略、性能监控都要提前规划,否则两年后会出现“想升级不敢升”的局面。
4. 全量迁移与分批迁移的取舍
全量迁移看起来快,实际上风险集中释放,一旦出问题影响面极大。分批迁移慢一些,但每一批都能形成经验。
我的经验值是:超过 100 个项目或超过 3 个部门参与,就必须分批。第一批选配合度高、流程相对标准的部门,跑通后再推第二批。分批的代价是短期内两套系统并行,管理成本增加,但这个成本远低于全量失败的回退成本。
5. 自建与采购的取舍
自建的优势是贴合度最高、可完全掌控;劣势是周期长、隐性成本高、后续维护依赖特定团队。采购的优势是成熟度高、迭代快;劣势是定制空间有限。
我的判断标准是:如果你们的需求本质是“管理流程”,采购更划算;如果需求本质是“独特业务模型的信息化”,自建才成立。很多团队把管理流程当成独特业务来做自建,结果做出一套需要长期养人维护的系统,成本远超采购。

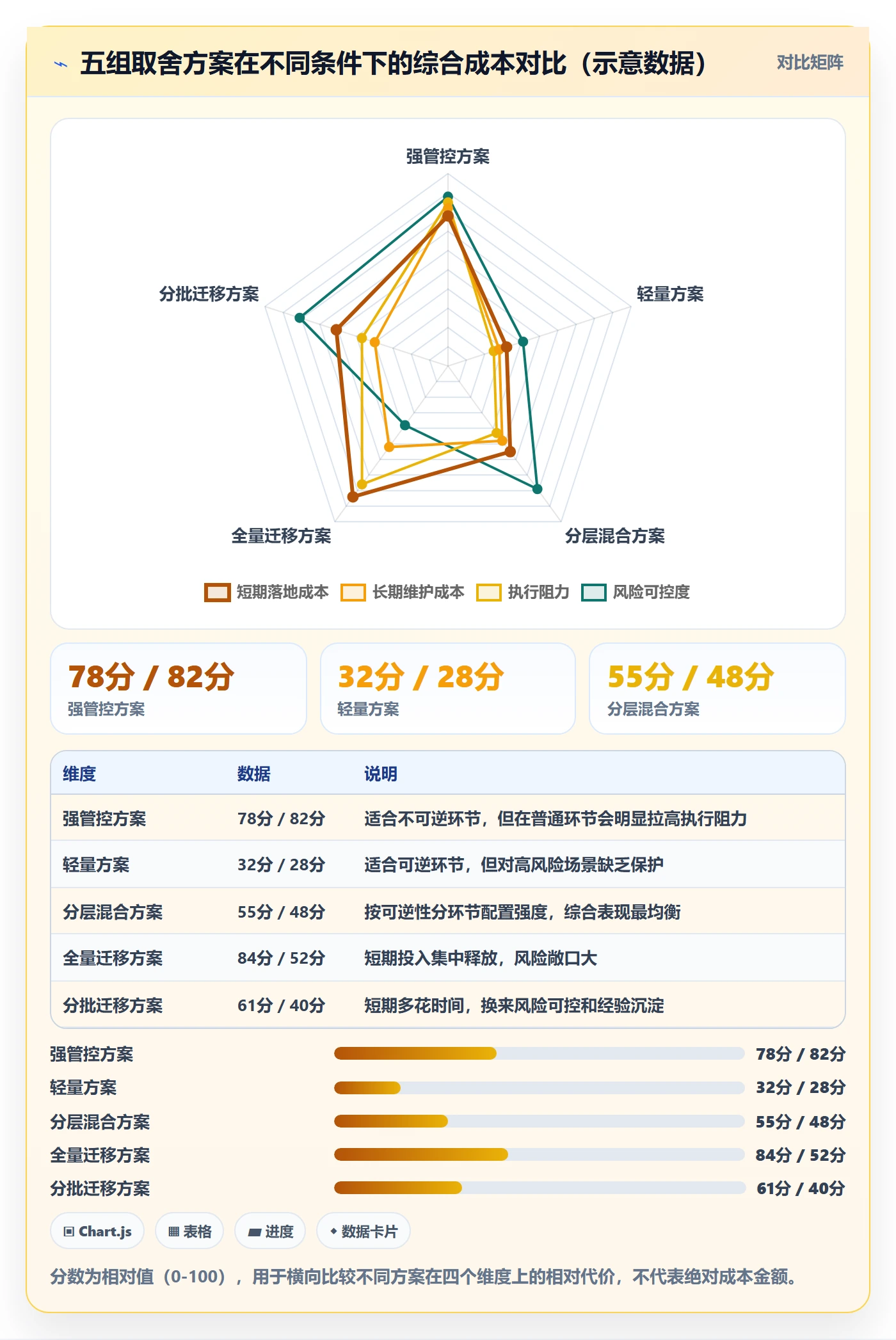

| 取舍维度 | 选 A 的条件 | 选 B 的条件 | 我的倾向 |
|---|---|---|---|
| 规范性 vs 效率 | 错误不可逆、涉及对外承诺 | 错误可逆、属于内部协作 | 按可逆性分环节,不做全局统一 |
| 统一 vs 自治 | 影响跨部门数据可比性 | 仅影响部门内工作方式 | 阶段与合规字段统一,其余放手 |
| 私有化 vs SaaS | 有合规要求、有运维人力 | 无强制合规、无专职运维 | 两个条件满足两个才选私有化 |
| 全量 vs 分批迁移 | 项目少于 100、部门少于 3 个 | 项目多、部门多、历史系统杂 | 超过阈值必须分批,没有例外 |
| 自建 vs 采购 | 业务模型独特,市面无匹配方案 | 需求本质是管理流程规范 | 管理流程优先采购 |

八、把模板当产品运营:下一步该做什么
写到这里,我想回到最开始那家企业 69% 的弃用率。后来他们重新做了一次,用 9 周时间重构流程,六个月后模板使用率到了 91%。差别不在于他们更努力,而在于把模板当成一个需要持续运营的产品,而不是一份需要一次性交付的文档。
这也是我最想强调的独特观点:跨部门流程优化本质上不是设计问题,而是运营问题。设计只决定起点,运营决定能不能活过第一年。绝大多数失败的项目,设计阶段都做对了七八成,死在没人管。
如果你准备开始,或者正在中途,我建议按下面的节奏推进。
1. 本周就能做的三件事
- 拉一组人,用一个刚结项的真实项目做倒推,列出全部交接点和平均等待时长,形成一张交接清单。
- 从现有模板里挑出填写率最低的 5 个字段,逐个问“如果不填,会导致哪个具体决策失误”,答不出来的先标记为候选删除。
- 选一个阶段出口,把它的准出条件从定性改成量化,并明确验收人。
2. 本月要完成的两件事
第一,把七个阶段门定义清楚,包括准出物、验收人、卡控强度分档和例外通道。分档不要一次拉满,先全部设软卡控,跑两周再加硬卡控。
第二,确定五个基础指标的口径和采集方式,做一次基线测量。没有基线的改造,六个月后没人说得清到底改善了多少。
3. 本季度要建立的两个机制
一是版本评审机制,每季度一次,由 PMO 主持,处理模板变更申请,变更必须写清影响范围和旧数据处理方式。
二是每两周一次的五指标观察,由流程运营角色负责,输出一页纸的趋势说明。这一页纸比任何一次汇报会都更能保住流程的生命力。
4. 判断是否成功的四个信号
如果你在推进过程中看到下面四个信号,说明方向是对的。
- 项目经理开始主动提模板改进建议,而不是抱怨模板太重。
- 下游部门开始在阶段门口拒绝不合格交付,而不是接收后再返工。
- 例外通道使用率稳定在 10% 以内,并且每次例外都有明确理由记录。
- 五指标趋势连续 12 周改善或持平,没有出现单点断崖式波动。
如果四个信号里出现两个反向的,就该停下来重新审视流程设计,而不是继续加码推行。强行推进一个设计有问题的流程,只会让团队对“流程”这两个字失去信任,而重建信任的成本,比重新设计流程高得多。
最后给一句我的实操建议:不要试图一次做出完美的模板。先做出能用的七十分版本,让它跑起来,然后靠每次迭代把分数抬上去。跨部门流程优化的真正杠杆,从来不是设计的精巧度,而是迭代的频率和坚持的时间。
常见问题解答(FAQ)
1. 跨部门项目模板到底该由谁牵头制定,怎么避免每个部门各改一版?
我第一次负责跨部门流程优化时,以为把各部门负责人拉进群就能对齐,结果产品、研发、测试、运营各交了一版模板,字段和阶段都不一样。后来在项目模板阶段教程里踩了坑,才发现“谁牵头”比“模板长什么样”更关键。
牵头人应该由对交付结果负责、但不直接拥有单一部门利益的人担任,常见是 PMO、项目管理办公室或项目集经理;如果没有 PMO,就由本次流程优化的业务发起人指定一名流程 Owner,并让各部门只派一名有决策权的代表参与。
具体做法是先开一次模板边界会,只确定三件事:阶段划分、每个阶段的准入准出条件、跨部门交接物;其他字段由各部门在子模板里补充。判断依据是模板是否出现同一信息在多个字段重复填报,如果超过 20% 的字段被两个以上部门重复填写,就说明边界没切清。
经验上,跨部门主模板的阶段控制在 5 到 7 个,核心字段控制在 15 到 25 个,超过后填写完整率通常会明显下降。最终由流程 Owner 签字发布,任何部门要改主模板必须走变更记录,避免各改一版。
2. 项目模板里的阶段和字段怎么删减,怎么判断是不是过度设计?
我们团队之前把模板做得特别全,连风险等级、工时估算、上线检查都塞进主模板,结果一线同事填到一半就放弃。我也纠结过,字段删多了怕漏信息,留多了又没人填。
先按“决策信息”和“记录信息”分开。决策信息是推动项目进入下一阶段必须看的,比如目标、负责人、截止时间、依赖项、验收标准;记录信息是事后复盘才用的,比如详细会议纪要、过程截图、工时明细,这些应该放到子表或附件,不进主模板。判断字段是否该保留,可以用三问法:没有这个字段,项目能否进入下一阶段;
没有它,跨部门交接是否会卡住;数据能否从某项目管理平台自动带出。三个都是否,就删。经验值上,主模板每阶段必填字段不超过 8 个,整个模板必填字段不超过 25 个;如果某字段连续两个迭代填写率低于 60%,就合并或删除。
阶段也不要按部门墙来切,而要按可交付物切,例如需求确认、方案评审、开发完成、测试通过、上线复盘,每个阶段都要有明确的准入和准出物。这样删减后,模板才是流程骨架,不是台账。
3. 跨部门流程优化时,其他部门不配合、不按模板走,怎么推动?
我遇到过最典型的场景是,研发觉得模板是给项目经理看的,测试觉得字段太多,运营又临时加需求,最后流程卡在交接处。我一开始靠群里催,效果很差,后来才明白要解决的是责任和利益,不是表格。
先别急着推模板,先找流程断点。把最近 10 到 20 个跨部门项目拉出来,统计三个数据:交接等待时长、返工次数、因为信息缺失导致的会议次数。拿着这些数据找各部门负责人开一次流程复盘会,只讨论断点,不讨论谁对谁错。然后做三件事:把每个交接动作绑定到具体角色,而不是部门;
把模板填写质量纳入项目例会的检查项,而不是单独考核个人;给一线提供自动带入、批量填写、默认值等减负手段。如果某部门连续不配合,先看是不是模板增加了他们的工作量却没有带来收益,必要时给该部门设置一个流程接口人,由接口人统一对接,减少多头沟通。
判断是否有效,看上线的第二个迭代:交接等待时长是否下降 20% 以上,返工次数是否下降,字段填写完整率是否达到 85% 以上。若没有,先改流程,再谈执行。
4. 项目模板上线后没人用,或者大家用回旧表格,怎么排查和迭代?
我们第一次上线新模板时,前三天大家在系统里填,一周后又偷偷回到共享表格,因为旧表更快。我当时很受挫,也怀疑模板本身是不是没价值。后来做了数据埋点和访谈,才发现问题出在入口太深和字段太多。
先区分是“不知道”还是“不好用”。不知道就看培训和入口:模板是否在某项目管理平台的默认新建入口里,是否有新项目自动套用,是否在周会里演示过。不好用就看三个指标:创建项目时选择模板的比例、模板字段平均填写耗时、上线后两周的字段完整率。如果选择比例低于 50%,通常是入口或通知问题;
如果填写耗时超过 8 分钟,通常是字段太多或说明不清;如果完整率低于 70%,通常是字段和实际决策无关。迭代时遵守小步快跑:每两周只改一个变量,比如删三个字段、加一个自动带入、把阶段名改成业务语言,然后对比改前改后的完整率和流转时长。
不要把旧表格一禁了之,可以设一个双轨过渡期,但要求旧表格数据每周同步回某项目管理平台,过渡期不超过一个迭代。最终判断模板是否成功,不是看字段多全,而是看跨部门项目能否在更短时间、更少返工的情况下完成。
文章包含AI辅助创作:项目模板模板阶段教程:跨部门团队流程优化,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293836
读者评论
字段精简这部分我有不同体会。我们去年把模板从140多个字段砍到60个,当时也是用“不填会导致哪个决策失误”来筛,但很多字段的价值是延迟暴露的,砍完三个月才发现某类追溯查不了。后来改成从数据消费方倒推,谁看这张表、拿它做什么判断,再定字段,比问决策失误更落地。
阶段门硬卡控我持保留态度。我们六十多人,之前在工具里对测试出口设了硬卡,结果赶紧急上线只能走线下特批,卡控最后变成形式。现在改成软卡加留痕,事后月度复盘谁频繁越门,比一刀切实用。工具能强制的前提,是流程本身先扛得住业务现实。
三层模板的框架我认同,但改动权界定比分层本身更难。我们组织骨架层归PMO,部门每次想改都要跨层审批,几周才批一次,部门干脆自己另起一套表。后来把部门层放权给部门负责人,只要求合规字段不许删,冲突才降下来。权限给到哪一层,可能比分几层更关键。
