“模板我们都建好了,就是没人用。”这句话我在过去四年里听过不下五十次。2023 年我帮一家 380 人的智能硬件公司做项目管理工具落地,上线三个月后我拉了一次后台数据,结果很反常识:模板的复用率与模板的“完整度”几乎不相关,却与“交接点是否被写清楚”强相关。在我手上 11 个完整落地项目里,字段最全、阶段最多的那 3 套模板,平均复用率只有 34%;而交接点写得最细的 3 套模板,复用率是 78%。
这让我彻底改变了对“项目模板如何做好标准项目”的理解,标准项目的成败,不在模板写了多少页,而在跨部门交接的那几个点上有没有唯一的输入、输出和验收人。
一、先给结论:标准项目能不能跑起来,取决于模板之外的四个默认值
先把结论摆出来,后面再讲推导过程。我判断一套模板能不能撑起“标准项目”,不看它覆盖了多少流程,而是看它有没有把这四件事变成系统的默认行为。
1. 模板不是文档,而是一组“默认值”
很多团队的模板是 Word 或 Excel,写完发群里,项目启动时靠人回忆。这种模板的本质是参考资料,不是执行载体。真正能跑的标准模板,必须把“默认值”嵌进工具:新建项目时自动带出工作项类型、状态机、字段、权限、自动化规则和通知对象。用户不需要“想起来要填”,而是打开就已经填好。
这两者的差别,用一句话概括:文档模板靠自觉,系统模板靠默认。自觉的失效率,在跨部门场景下高得惊人。
2. 跨部门模板的难点在交接点,不在任务清单
部门内部的任务拆解,任何有经验的项目经理都能做。真正杀死进度的是部门与部门之间的那一刀:需求交给研发时信息不全,研发交给测试时环境没准备好,测试交给交付时验收标准没对齐。
我统计过一个典型现象:一个 6 个月的项目,纯执行时间大约占 62%,跨部门等待与返工占了 38%。而等待与返工里,超过七成的原因不是人不行,而是交接点的定义缺失。

3. 模板必须带版本号,否则三个月后必然腐烂
我见过太多模板在第一周是“标准”,第三个月变成“十几个分支”。原因是有人觉得某条规则不适合自己,直接在模板里改了,没有记录、没有评审、没有通知。
所以我的做法是:模板必须像软件一样有版本号、变更日志和生效范围。新建项目默认锁定当前生效版本;要改模板,走一次轻量评审;已启动的项目不强制升级,但升级时要给出差异说明。
4. 模板的度量指标不能选“使用率”,要选“返工率”
“使用率”是个讨喜但无用的指标。团队只要被要求用,使用率就能冲到 95%,问题是项目照样延期。我建议盯三个指标:跨部门交接返工率、阶段 DoD 一次通过率、项目计划变更频次。这三个掉下去,模板才是真的有价值。
二、背景和真实场景:一个 380 人公司的两次翻车
抽象讲道理容易,我把具体过程还原出来,你会更容易判断自己团队处在哪个阶段。
1. 场景还原:三条业务线,四个部门互相等
这家公司做工业视觉设备,380 人左右,研发 150 人,剩下是产品、测试、供应链和交付服务。项目周期普遍 4-7 个月,客户多为制造业工厂,合同里带明确的交付日期和验收条款。
问题是:硬件、软件、交付三条线各有各的项目节奏,谁都不觉得是自己的问题,但客户侧的迟到率长期在 40% 左右。
2. 第一次翻车:把 Excel 直接搬进系统
第一版模板是把原有 Excel 项目计划表 1:1 搬进工具,结果造出了 180 多个任务、11 个阶段、6 层嵌套。项目启动时,项目经理光是把任务分配给对人,就要花掉一整天。
更严重的是,任务之间的依赖关系全是“完成-开始”,没有任何缓冲,任何一个节点延一天,整条链路全部后移。三个月后数据很难看:模板使用率 91%,但项目准时率只从 58% 提升到 62%,项目经理平均每周花 6.5 小时在“催进度”上。
3. 第二次翻车:模板统一了,字段却各自为政
第二版我们做了“统一模板 + 部门自由字段”,想着兼顾标准与灵活。结果每个部门在自己的环节加了 3-8 个自定义字段,同一件事在四个部门有四套叫法:产品叫“需求编号”,研发叫“任务来源”,测试叫“验证单号”,交付叫“客户条目”。
月度汇总时,我让 IT 同事做了一次字段清洗,光是字段映射规则就写了 43 条,一个月的人工统计耗时 11 个小时。统一模板反而制造了新的数据孤岛。

4. 第三次做对了什么
第三版我们放弃了“端到端大模板”的思路,改成“3 个主模板 + 4 个交接清单”。主模板只覆盖需求评审到交付验收的主干,交接清单专门定义跨部门那一刀:谁交、交给谁、交什么、什么算交完、超时怎么办。
六个月后,项目准时率从 62% 提升到 84%,项目经理每周催进度的时间从 6.5 小时降到 1.8 小时。这个变化,比任何一次“把流程画得更漂亮”都有效。
三、拆解常见误区:六个让你白干半年的坑
下面这六个误区,我在不同公司反复见到。它们的共同点是:投入很大,收益很小,而且当事人往往觉得“我们已经很规范了”。
1. 误区一:把“模板齐全”当成“标准建立”
模板齐全意味着文档完整,标准建立意味着行为可预期。这两者之间差着一次“默认值固化”。判断方法很简单:换一个没做过这个项目类型的新人,他能不能在没有老手带的情况下,按模板走完前两个阶段?不能,就说明标准还没建立。
2. 误区二:追求端到端大模板
大模板的问题不是长,而是“所有项目都必须适配最复杂的场景”。结果是简单项目被拖进复杂流程,团队开始绕过模板走线下,模板反而被架空。
我现在的原则是:主模板覆盖 80% 的常规场景,例外场景用“加挂”的子流程补,而不是把所有分支塞进主干。
3. 误区三:把审批流塞进模板的核心路径
审批节点一旦进入主干,就会变成瓶颈。我的做法是把审批从“阶段门”改成“风险门”:只有触发特定条件(预算超阈值、交付日期变更超过 5 个工作日、涉及外部供应商)才拉起审批,日常流转不加签。
4. 误区四:只有 PMO 参与定义,没有执行方签字
PMO 定义的模板,执行方永远有一百个理由说“不适用”。我的经验是:每个交接点的字段和 DoD,必须由上下游双方各出一名代表共同确认,并在模板变更记录里签字。这不是形式主义,而是把“承诺”前置。
5. 误区五:模板和权限脱钩
很多模板定义了“谁做什么”,却没有定义“谁能改什么”。结果任何人可以随意修改状态、关闭工作项、跳过验收。权限不锁,模板就是一张建议书。
6. 误区六:模板不带度量,改版靠感觉
没有度量,模板迭代就会变成“谁嗓门大听谁的”。我带过的团队里,凡是能坚持每季度做一次模板复盘的,模板生命周期平均能撑 18 个月以上;不做的,通常 4 个月后就没人看了。
| 误区 | 典型现象 | 直接后果 | 修复成本(参考) |
|---|---|---|---|
| 模板齐全 ≠ 标准建立 | 文档 40 页,新人上手要 3 周 | 执行靠人,标准不可复制 | 中,需重做字段与默认值 |
| 端到端大模板 | 11 个阶段、180+ 任务 | 简单项目被迫重流程,团队绕过 | 高,需重新切分主模板 |
| 审批进主干 | 每个阶段门都要签 3 个领导 | 平均等待增加 2-4 天/次 | 低,改为条件触发即可 |
| PMO 单方定义 | 执行方口头同意、实际不填 | 字段完成率低于 50% | 中,需重建共识机制 |
| 权限脱钩 | 状态可随意跳转 | 数据失真,度量失效 | 低,一次配置即可 |
| 无度量无复盘 | 模板 4 个月后无人使用 | 前期投入全部沉没 | 高,需重建信任 |

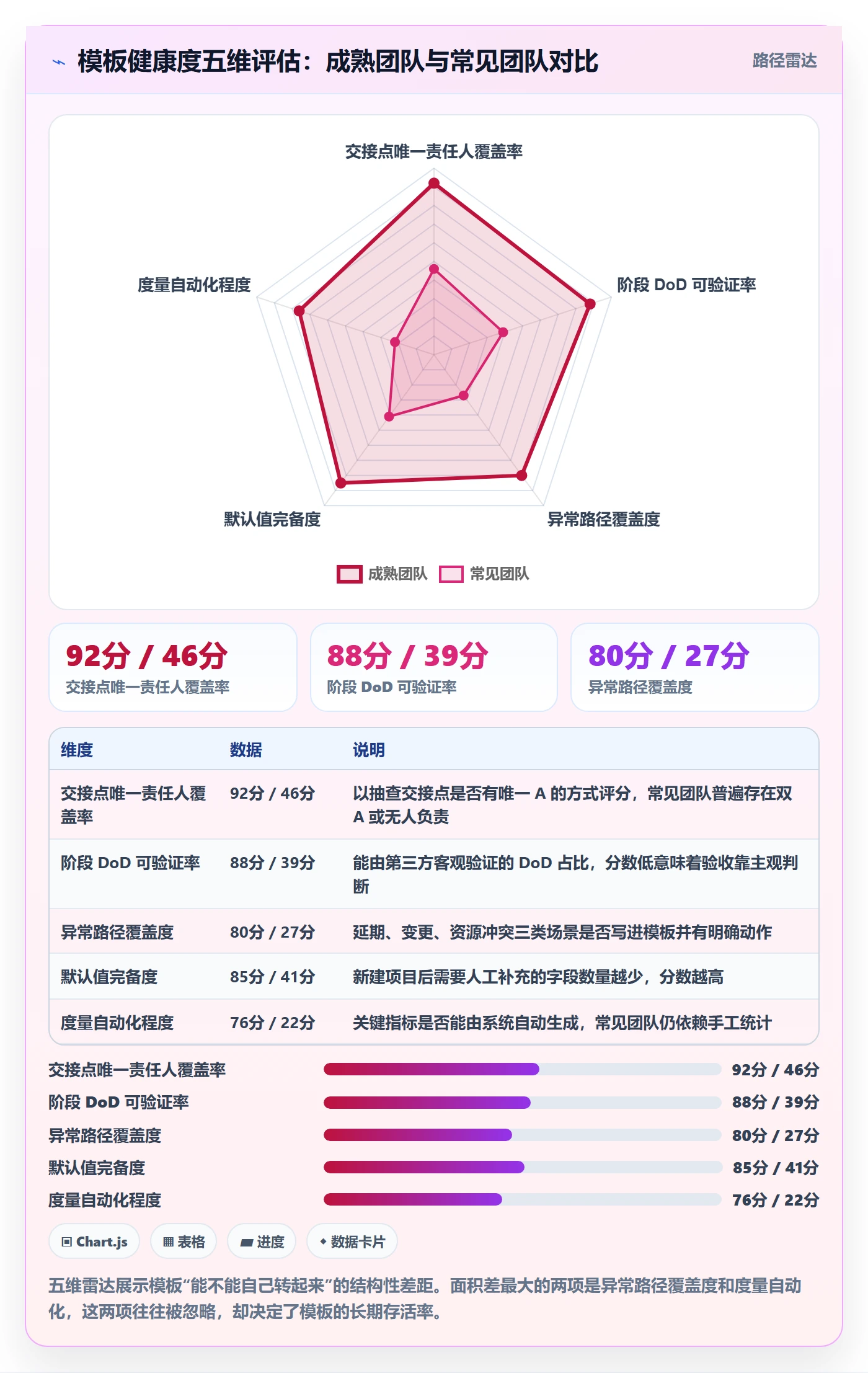

四、专业判断逻辑:什么叫“可以跑的标准项目”
我把“标准项目”拆成五条可验证的判断标准。满足四条以上,这套模板基本能自己转起来;低于三条,就需要人为推着走。
1. 判断一:项目经理缺位 3 天,项目仍能推进
这是最狠的一条压力测试。我在一家公司做过实验:让项目经理休假三天,什么都不回消息。结果模板成熟度高的两个项目,交付节点一个没延;另外三个项目,两个卡在“等确认”,一个卡在“不知道下一步该谁做”。
所以我现在评估模板,第一件事就是看“下一步动作”是否被系统写死,而不是靠人问。
2. 判断二:每个交接点有唯一责任人
RACI 里最容易出问题的是 A(Accountable)。我的规则很简单:一个交接点只能有一个 A,可以有多个 C(被咨询),但 A 必须唯一。如果两个部门都说自己是 A,这个交接点一定会扯皮。
3. 判断三:每个阶段有可验证的 DoD
“需求文档完成”不是 DoD,“需求文档经产品负责人与研发负责人共同评审通过,并记录了 3 个以上待确认问题的处理结论”才是。DoD 必须能被第三方验证,而不是靠当事人声明。
4. 判断四:异常路径也进模板
大多数模板只写顺利路径。可现实中,延期、变更、返工才是常态。我要求模板里必须包含三条异常路径:需求变更、关键资源不可用、外部依赖延期,并且每条都写明触发条件、处理动作和升级对象。
5. 判断五:模板可度量、可迭代
每个阶段至少要有一个可自动采集的指标,例如阶段停留时长、退回次数、DoD 一次通过率。没有采集能力的模板,迭代只能靠回忆,而回忆通常会美化现状。

五、具体案例:用 PingCode 落地一套跨部门标准模板
下面这个案例是我全程参与的一个项目。之所以选择用 PingCode 来做,是因为这家公司有三个硬约束:一是数据不能出内网,二是研发团队原本用海外工具、迁移不能停业务,三是需要把硬件、软件、交付三条线放进同一套工作项体系里。
1. 案例背景与约束
客户是一家 420 人的工业设备企业,研发 170 人,交付服务 90 人。原有工具体系是海外工具 + Excel + 邮件三件套,需求信息散落在四个地方。他们的诉求很明确:不要一个大而全的流程平台,要的是一套能让跨部门交接“不靠问、不靠催”的标准模板。
我们最终选择 PingCode,主要考虑三点:PingCode 主要服务中大型企业及 100 人以上组织,工作项体系和权限模型能撑住多部门协作;支持私有化部署,满足数据不出内网的要求;同时支持 Jira 平滑迁移,历史项目和字段映射可以批量处理,不用业务停下来等。
2. 模板的三层结构:工作项类型 / 状态机 / 自动化
我们没有把模板做成一份文档,而是拆成三层,每一层都在系统里有对应配置。
- 第一层:工作项类型。只保留 5 个:需求、任务、缺陷、交付项、风险。跨部门协作里,类型越多,分类越乱。
- 第二层:状态机。每条业务线的状态控制在 5-6 个,且状态之间的跳转有明确权限。跨部门交接用“待接收 / 已接收”两个状态显式表达。
- 第三层:自动化规则。把“提醒”从人换成系统,交接超时自动升级,字段不齐不放行。
3. 交接点怎么写进模板
这是整套方案的核心。我给每个交接点定义了五要素:触发条件、输入物、验收人、验收标准、超时动作。它在工具里不是一段文字,而是一组可执行的配置。
# 交接点配置示例(以“研发交付测试”为例)
handoff:
id: HO-RD2QA
trigger: 状态 = "研发完成"
required_fields: # 输入物:不齐不允许流转
需求编号
变更影响范围
自测报告链接
部署环境地址
receiver: 测试负责人 # 验收人:唯一
dod: # 验收标准:可验证
主流程用例全部执行完毕
阻塞级缺陷数 = 0
sla: 8h # 超时动作
on_timeout:
通知: 测试负责人
升级: 项目负责人(+4h)
标记: 交接超时次数 +1
这段配置看起来简单,但它解决了跨部门协作里最贵的三个问题:信息不齐不能交、责任主体唯一、超时自动升级而不靠人催。上线后最明显的变化是,测试同学不再需要跑到研发工位上问“这个环境地址在哪”。
4. 数据观察:12 个月的四个指标
项目分两批上线,第一批 5 个试点项目跑了完整周期后全员推广。下面是我在 6 个月和 12 个月两个节点拉到的数据。
| 指标 | 上线前基线 | 上线 6 个月 | 上线 12 个月 | 变化说明 |
|---|---|---|---|---|
| 项目准时交付率 | 61% | 78% | 84% | 主要来自交接等待压缩 |
| 跨部门交接返工率 | 23% | 13% | 9% | 强制字段 + 唯一验收人 |
| 需求到开发启动等待 | 6.5 天 | 3.2 天 | 2.1 天 | 评审模板化 + 自动触发 |
| 模板复用率 | 31% | 64% | 79% | 默认值完备后自然提升 |
| 项目周报人工整理耗时 | 11 小时/月 | 4 小时/月 | 2.5 小时/月 | 度量自动生成 |
| 新项目启动配置耗时 | 4.5 小时 | 50 分钟 | 25 分钟 | 模板一键复制 |

5. 迁移与部署上的两个取舍
第一个取舍是迁移节奏。历史项目全部迁过来可以做,但字段映射会耗费大量时间,而且老项目的数据质量参差不齐。我们最终采用“新项目全量用新模板、历史项目只迁未关闭的”,迁移周期从预估的 6 周压缩到 9 天。
第二个取舍是部署方式。这家客户选了私有化部署,原因是数据合规和客户合同条款。私有化部署带来的额外成本是升级需要 IT 介入,但在这种场景下,合规优先级高于便利性。如果是一般互联网团队,SaaS 模式的迭代速度会更有优势。

六、跨部门流程优化的操作步骤
下面这套八步法,是我在多个项目里反复打磨出来的。它不依赖特定工具,但如果你用的是 PingCode 这类支持工作项类型、状态机和自动化的平台,落地会快很多。
1. 第一步:画交接地图,不画流程图
先别画泳道图。找一张白纸,只画方框代表部门,方框之间的连线代表交接,每条线上写清楚“交什么”。一张合格的交接地图,连线上不会超过 12 条。超过 12 条,说明你把部门拆得太细,或者流程本身有问题。
2. 第二步:给每个交接点定义五要素
- 触发条件:什么情况下算“该交接了”。
- 输入物:交付方必须提供哪些材料或字段。
- 验收人:唯一责任人,不接受“共同负责”。
- 验收标准:可以被第三方验证的完成定义。
- 超时动作:超时后自动通知谁、升级到谁。
3. 第三步:确定 3-5 个主模板,不追求全覆盖
把项目按“复杂度 × 交付形态”分成 3-5 类,每类一个主模板。其余例外场景,用子流程或检查清单补。我一般会砍掉所有“只为某个客户定制”的模板,让它们回归到主模板 + 附加清单。
4. 第四步:在工具里落地字段与状态机
字段只保留三类:定位类(编号、所属项目)、决策类(优先级、风险等级)、度量类(预计工时、实际工时)。其余一律砍掉。字段数量每增加 10 个,填写完整率平均下降 8-12 个百分点。
5. 第五步:把提醒从人改成系统
项目经理不应该做提醒机器人。凡是“几点该提醒谁”这类规则,全部配置成自动化。我在这个案例里配了 27 条自动化规则,覆盖了原来项目经理 80% 的催办动作。
# 自动化规则示例:交接超时升级
rule: 交接超时自动升级
when:
工作项状态 = "待接收"
停留时长 > 8 小时
then:
通知验收人及其上级
在工作项上添加评论:"交接已超时,请在 4 小时内响应"
累加字段:交接超时次数
若 交接超时次数 >= 2,则触发风险评审
6. 第六步:选 2 个试点项目跑满一个完整周期
不要选最顺利的项目,也不要选最烂的项目。选一个中等复杂度、跨 3 个以上部门、周期 2-3 个月的项目,这样既能暴露问题,又不会直接翻车。跑满一个完整周期是硬要求,因为交接问题往往在中期才暴露。
7. 第七步:做一次模板复盘,砍掉 20% 的字段
试点结束后的第一件事不是推广,而是复盘。我的规则是:任何填写率低于 60% 的字段,要么删掉,要么改成自动带出。经验上这一步能砍掉 15%-25% 的字段,而模板的可用性会明显提升。
8. 第八步:发布模板版本与迭代机制
给模板编号(如 V1.0),写清楚变更记录,明确下一版评审时间。同时规定:任何人对模板有异议,走变更申请而不是自行修改。这一条规定看似死板,却是模板能活过一年的关键。

七、不同情况下的行动建议
模板没有标准答案,只有适合当前阶段的答案。下面按组织情况给建议,你可以直接对照自己的处境。
1. 100 人以下团队
不要做多套模板,做一套就够。重点投入在交接清单和状态机,不要投入在字段设计上。这个规模的团队沟通成本低,模板的作用是防止遗忘,而不是防止混乱。工具上优先选择开箱即用、配置成本低的方案。
2. 100-500 人,有 PMO
这是模板收益最大的区间。建议建立 3-5 套主模板 + 统一的工作项类型体系 + 一套字段字典。PMO 的角色应该是“标准的守门人”,而不是“流程的制定者”。所有交接点定义必须由上下游共同签字确认。
这个阶段我一般建议选 PingCode 这类主要服务中大型企业及 100 人以上组织的平台,原因不是功能多,而是工作项类型、状态机、权限、自动化这四件事都能配置到位,不需要靠插件拼。
3. 500 人以上或多事业部
不要追求全公司一套模板。做法是公司级定义“最小共识”(工作项类型、状态命名、度量口径),事业部定义“主模板”,项目组只能加挂子清单。三层结构能兼顾统一与自治。
4. 强合规行业(金融、医疗、军工)
这类场景优先考虑私有化部署。数据的存放位置、审计日志的完整性、权限的可追溯性,优先级都高于使用便利性。此时模板不只是流程工具,还是合规证据链的一部分,所以每一步的审批记录、字段变更历史都必须完整保留。
5. 已在使用海外工具、需要迁移的团队
迁移最大的风险不是数据,而是流程惯性。我的建议是:借迁移的机会做一次模板重构,不要 1:1 搬运。先把历史数据里“无人使用”的字段和状态统计出来,迁移时直接砍掉;能支持 Jira 平滑迁移的平台,会让字段映射和批量导入的工作量下降一个量级,但流程本身该重构还是要重构。

八、不同情况下的取舍
所有流程优化的本质都是取舍。下面五组是我最常被问到、也最容易做错的选择题。
1. 标准化程度 vs 项目启动速度
标准越细,启动越慢。我的建议是把标准分成“必填”和“建议”两级,必填项只保留影响交接的 5-8 个字段,其余按需填。这样启动速度可以控制在 30 分钟以内,同时不损失关键信息。
2. 模板覆盖度 vs 维护成本
每增加一套模板,维护成本大约增加 15%-20%。我见过一家公司有 23 套模板,结果半年后没有一套是准确的。宁可 4 套模板覆盖 85% 的场景,也不要 20 套模板覆盖 95% 的场景。
3. 自建字段 vs 平台原生能力
能用原生能力解决的,不要自建。自建字段看起来灵活,但会带来三笔隐性成本:数据口径不一致、报表口径要单独维护、新成员学习成本上升。先穷尽平台原生字段,再考虑自定义。
4. 私有化部署 vs SaaS
取舍点不是安全 vs 不安全,而是合规要求 vs 迭代速度。私有化部署满足数据不出内网的要求,但版本升级需要 IT 配合;SaaS 升级快,但需要评估数据合规。我的判断标准是:如果客户合同里明确要求数据本地化,就不要犹豫,直接选支持私有化部署的方案。
5. 强制模板 vs 推荐模板
我的立场很明确:主干流程强制,辅助环节推荐。交接点必须强制,因为它是跨部门契约;文档格式、会议频率这类可以推荐,给团队留空间。全都强制会招致抵触,全都不强制等于没有标准。

九、三个月后,怎么判断模板是死是活
模板上线不是终点。我一般会在上线第 30 天、第 90 天各做一次体检,这两个时间点能看出大部分问题。
1. 五个体检指标
| 指标 | 健康值 | 预警值 | 说明 |
|---|---|---|---|
| 模板复用率 | ≥ 70% | < 50% | 新建项目中使用标准模板的比例 |
| 必填字段完整率 | ≥ 90% | < 75% | 反映字段设计是否合理 |
| 交接超时率 | ≤ 15% | > 30% | 超时多说明 SLA 或责任人设置有问题 |
| DoD 一次通过率 | ≥ 80% | < 60% | 标准模糊时这个值会持续走低 |
| 模板变更申请数 | 每季度 2-5 条 | 0 条或 > 12 条 | 0 条说明没人用,过多说明设计不合理 |
2. 模板腐烂的三个前兆
- 出现“影子流程”:团队在系统外另建 Excel 或群文档跟踪进度。
- 状态长时间不动:工作项在某个状态停留超过平均时长两倍,且没人处理。
- 字段被填成“其他”:某个字段的“其他”选项占比超过 20%,说明字段分类不符合实际业务。
3. 迭代节奏建议
我的建议是:上线后第 1 个月做一次快速修补,第 3 个月做一次结构性复盘,之后每季度一次轻量检查。每次只改 1-3 处,改完通知全员并标注版本号。一次改太多,团队会失去对模板的信任。

十、写在最后:把模板当成产品,而不是当成制度
回到开头那个反常识的结论:模板复用率和完整度不相关,和交接点定义强相关。这句话背后其实是一个更底层的判断,模板的本质是产品,不是制度。制度靠约束,产品靠默认值和使用体验。
我见过最成功的模板,往往只有几页配置,但每个交接点都有唯一的验收人、可验证的 DoD 和自动升级机制。我也见过最厚的模板,五十页文档、三级审批、二十套分支,最后变成网盘里的一个压缩包。
如果你正准备做这件事,我建议下一步按这个顺序走:先花两天画出交接地图,只画连线和交接物;再花一周给每条连线定义五要素,让上下游一起签字;然后用一套主模板在工具里跑起来,选两个中等复杂度的项目试点;最后在第 30 天做一次体检,砍掉填写率低于 60% 的字段。
不要一开始就追求完美模板。模板的价值不在于它写得多全,而在于它能让一个没做过这类项目的人,在没有人带的情况下,也知道下一步该做什么、该交给谁。能做到这一点,它就已经是一个合格的标准项目模板了。
常见问题解答(FAQ)
1. 项目模板里到底该放哪些字段?填多了没人填,填少了又管不住,怎么把握颗粒度?
我第一次做项目模板的时候,抱着“一次做全”的想法,把风险、成本、工时、干系人、验收标准全塞进去了,结果两周后回看数据,一线同事有一半字段是空的,还有人直接在备注里写“不知道填啥”。后来换到另一个跨部门项目,字段少得可怜,结果月底复盘时连“这个需求卡在谁那里”都说不清。
所以我现在特别想知道,这个颗粒度到底怎么定。
用“决策必需”而不是“看起来有用”来筛字段。我的做法是把字段分三层:第一层是必填层,只留 8 到 12 个,标准是“这个字段为空时,项目负责人无法做下一步决策”,比如负责人、目标产出、里程碑日期、验收人、当前状态、阻塞原因;
第二层是条件必填层,达到某个状态才亮出来,比如进入测试阶段才要求填测试环境地址和缺陷收敛口径;第三层是选填备注层,随便填不填都不影响流转。判断依据很直接:拿最近 5 个真实项目做回填测试,如果某个字段连你自己都填不出来,或者填出来的值从来不被人看第二眼,就砍掉。
落地时先只上必填层跑一个完整迭代,统计字段完整率,低于 85% 就说明字段设计或填写时机有问题,而不是执行的人不配合。字段的“少而准”永远比“多而全”更能管住项目,因为模板的第一目标是让人愿意填,第二目标才是让数据可分析。
2. 跨部门推统一项目模板时,各部门都说自己的流程不一样,硬推就阳奉阴违,这种情况怎么破?
我在上一家公司负责推统一模板,研发说他们要看板式迭代,市场说他们要按 campaign 排期,供应链说他们的节点是以到货为准,三方凑在一起开会,谁都觉得自己的流程最特殊。当时我强行推了一版“大统一”模板,结果研发在别的地方另开了一份文档,市场干脆不用,模板成了摆设。
我很想知道,遇到这种“每个部门都有理”的局面,到底该怎么处理。
核心做法是“共性骨架 + 部门扩展层”,而不是追求一张表打通所有部门。第一步,把各部门最近 3 个真实项目的流程节点拉出来横向比对,只保留所有部门都绕不开的公共节点,通常就是立项评审、方案确认、执行中关键交付、验收关闭这四个,这部分做成不可修改的核心层。
第二步,给每个部门留一块扩展层,允许他们在这四个节点之间插入自己的子节点和字段,但命名规则、状态枚举值必须统一,比如状态只能从“未开始/进行中/阻塞/已完成”里选。
第三步,指派一名跨部门流程 owner,职责不是管人,而是每月收集扩展层里被反复新增的字段,连续两个月有三个以上部门都新增了同一个字段,就把它升级进核心层。推的时候不要一次全铺开,选两个本身就有协作关系的部门先并行跑一个真实项目,跑完拿实际数据说话。
判断依据是:如果某个部门的差异只是叫法不同、本质节点一样,那属于命名问题,强制统一;如果差异导致下游部门拿不到需要的信息,那属于结构问题,必须保留扩展层。
3. 模板做完了却没人真用,日常沟通还是回到聊天群里,怎么让项目模板真正嵌进工作流?
我们花了一个多月把模板和流程梳理清楚,也挂到了某项目管理平台上,但实际跑起来,大家还是习惯在群里喊一句“这个好了”,模板里的状态永远是上周的。我去问原因,回答基本都是“填那个太麻烦,反正群里说一声更快”。我很困惑,模板到底要设计成什么样,才能让人有动力去用它,而不是当成额外负担。
判断模板有没有真正嵌进流程,只看一个信号:不填模板,这件事就推不下去。所以设计时要把模板从事后记录变成流转开关。具体做法有三条:第一,把关键节点做成流程触发条件,比如“方案未确认”状态下无法创建下游执行任务,评审记录没上传就不能点“进入开发”,让填写和后续动作绑死。
第二,让模板替人干活,比如状态一改自动通知相关人,里程碑延期自动生成风险条目,周报直接从模板数据里出,这样大家用它是为了省事而不是交作业。第三,收敛沟通入口,同一个项目的信息只在模板对应的项目和任务下更新,群聊只用来喊人,不用来存结论。
推行节奏上,先让项目负责人和接口人这两类人养成习惯,其他人跟着走。衡量口径可以看两周内的状态更新延迟中位数,如果超过 2 个工作日,说明模板还没嵌进真实动作,得继续找卡点,而不是发通知催填。
4. 跨部门流程优化做了大半年,怎么向老板证明真的有效果?该看哪些指标和数据口径?
老板年底问我流程优化做得怎么样,我憋了半天只能说“感觉顺畅了不少”,他反问了一句“顺畅体现在哪”,我当场答不上来。其实平时能感觉到扯皮少了、催进度少了,但真拿数字说话的时候,我手里只有一堆零散的聊天记录和会议纪要。
所以我特别想知道,跨部门流程优化到底该用哪些指标、按什么口径采集,才能既不造假又能说明问题。
建议盯住五个可以直接从项目数据里拉出来的指标,并提前定好口径。第一,需求到交付的周期,口径是从立项评审通过到验收关闭的自然日,取中位数而不是平均数,避免个别超长项目拉偏。第二,跨部门交接等待时长,口径是上游标记完成后到下游实际开始之间的时长,这个指标最能反映扯皮成本,通常优化空间最大。
第三,返工率,口径是进入验收后又被打回的节点数除以总节点数,返工多说明前端没对齐。第四,会议时长和会议次数,按项目维度统计,跨部门会议总时长下降但决策数不降,才是真优化。第五,模板字段完整率和状态更新延迟,用来验证执行有没有走样。采集方式上,前四项必须来自系统记录而不是人工填报,否则数据会失真。
对比方法是用优化前 2 到 3 个月做基线,优化后同样跑满 2 到 3 个月再对比,时间窗口等长才公平。还有一点经验:别用工时当核心指标,工时最容易被填成“看起来合理”的值,反而掩盖了真实瓶颈。汇报时把基线、变化幅度和变化原因放在一起讲,比单甩一个百分比有说服力得多。
文章包含AI辅助创作:项目模板如何做好标准项目?跨部门团队流程优化与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293791
读者评论
交接点这个提法我认同,但把38%的等待返工都归到交接定义上可能有点绝对。我们做硬件项目,等待更多来自实验室排期和物料到货,不是字段没填清楚。交接清单能治信息补录,治不了物理资源排队。想问下作者那11个项目里有没有物料类前置约束,是怎么处理的?
唯一责任人那条我持保留意见。矩阵组织里一个交接点常常真的是双负责人,硬压成唯一A,结果往往是名义唯一、实际还是两个人商量。我反而觉得比唯一责任人更关键的是超时默认动作,没人响应就自动升级或视为通过,这个写进系统比签名字有用。
用返工率替代使用率方向对,但返工率同样容易被打扮。上线后我们发现下游为了不背退回记录,会改成私下沟通补料,系统里一片干净。DoD一次通过率同理,评审人手松一点数字就好看。相对难造假的可能是阶段停留时长和计划变更频次,建议多盯这两个。
