去年十月,我受邀给一家 1200 人的智能制造企业做研发流程诊断。研发负责人给我看的第一份材料,是一份叫《项目模板大全 V3.2》的共享文档:里面躺着 137 个项目模板,按部门分成 11 个文件夹,最后一次修改时间停在大约两年前。
而当时他们真正在跑的 43 个项目里,按模板启动的只有 6 个。剩下 37 个项目经理给的理由高度一致:模板太重、字段看不懂、”跟我这个项目情况不一样”。这不是某家企业的特例。过去六年我在 SaaS、硬件、金融科技三类公司做过流程治理,几乎每次打开模板库看到的都是同一个画面,模板很多,复用很少。
这篇文章只解决一个问题:跨部门团队怎么把”模板”从一份被人遗忘的文档,变成真正能被复用的交付物。我会给出自己实际用过的分层结构、治理机制、度量指标、踩坑记录,以及一套可以直接抄走的模板骨架。
一、核心结论:模板复用的本质是”受控复用”,不是”共享”
先给结论,后面再展开论证。如果只能记住一句话,我希望是这句:模板复用的敌人从来不是”没有模板”,而是”模板太多、太肥、没人维护、语义漂移”。
1. 结论一:模板的价值上限由治理机制决定,不由模板数量决定
很多团队把”模板建设”理解成”多写几个模板”,于是模板数量从 5 个涨到 50 个,复用率却从 60% 掉到 20%。原因很简单:每增加一个模板,组织就多了一份”需要被理解、被选择、被维护”的认知负担。当选择成本超过自建的收益,用户就会绕开模板自己干。
我服务过的团队里,模板数量和使用率几乎呈倒 U 形关系。拐点通常出现在 20 到 30 个活跃模板之间,超过这个数量,模板的平均复用次数开始断崖式下降。

2. 结论二:跨部门模板必须分层,一层到底必然撕裂
研发要的是需求-任务-缺陷的追溯链,市场要的是活动排期与物料清单,供应链要的是节点与交付物。如果强行让所有部门共用一套模板,结果一定是每个字段都有人觉得多余、每个状态都有人觉得不对。
正确做法是分层:组织级只锁定”必须一致”的部分(比如立项审批、里程碑定义、成本口径),部门级沉淀自己的”业务方言”,项目实例层允许按需裁剪。分层不是妥协,是让冲突发生在正确的层级上。
3. 结论三:字段语义字典比模板本体更重要
我把这条排进前三,是因为它最容易被忽略,又最致命。同一个字段名”优先级”,研发理解为技术风险,业务理解为客户价值,管理层理解为战略权重。模板复制得很成功,语义完全没有复制,跨部门报表一拉出来就是一笔糊涂账。
4. 结论四:可复用的只有结构和相对规则,绝对内容必须剥离
模板里能长期复用的是:工作项类型、状态流转、字段定义、必填规则、自动化规则、报表视图、检查清单结构。不能复用的是:具体人名、绝对日期、具体金额、一次性任务。很多模板之所以”第三次用就废”,是因为把绝对内容也一起打包进去了。
把绝对日期换成相对偏移(T+3、T+15),把具体负责人换成角色(项目负责人、测试负责人),模板才具备被自动实例化的可能。
5. 结论五:复用率不是越高越好,要保留”合理不匹配”的出口
我见过一个反面案例:某团队为了冲”模板复用率 95%”的指标,给每个项目都套用标准模板,结果探索型预研项目被塞进了 6 个强制评审节点,项目周期被拉长 40%。健康的复用率区间是 70% 到 85%,剩下的 15% 到 30% 应该是被明确记录的”有意偏离”。
二、背景和真实场景:跨部门模板为什么总在第三次复用后崩掉
1. 我见过最典型的三个崩坏现场
现场一:模板变成”作业”。某公司把模板当成管理动作,要求每个项目立项时必须提交完整模板,且字段必填率要到 100%。三个月后,团队学会了在字段里填”待定””见附件””同上”。数据看起来齐了,实际全是噪声。
现场二:部门间状态名打架。研发的”完成”指代码合并,测试的”完成”指用例执行完毕,运营的”完成”指物料上线。三个”完成”在同一个里程碑报表里被合并计数,管理层看到的进度永远比实际乐观。
现场三:模板更新靠通知。流程部门改了模板,在企业微信群里发一条”模板已更新,请使用最新版”。结果半年内新启动的项目里,同时存在 4 个版本的模板,报表口径无法对齐,最后不得不人工核对。

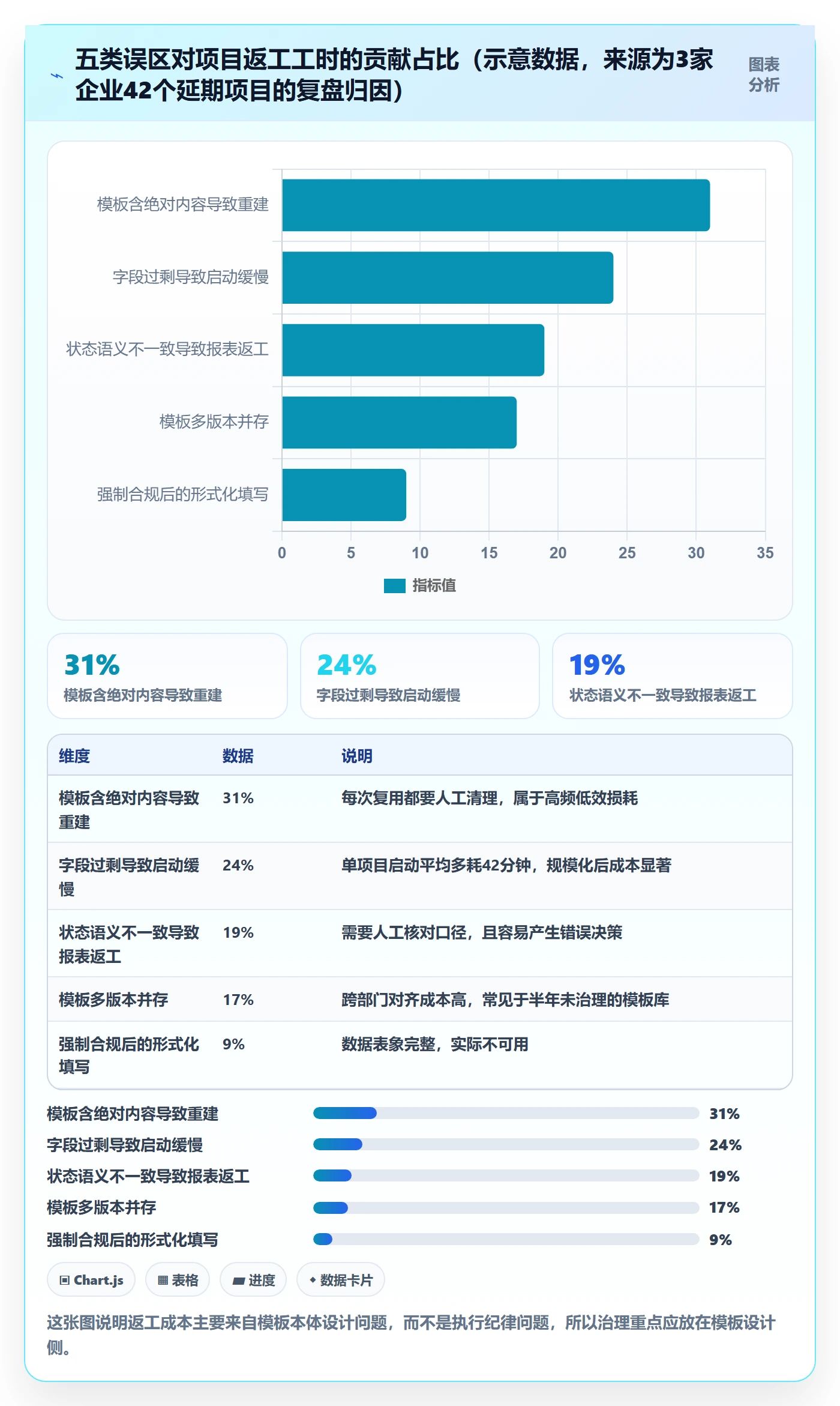

2. 数据观察:137 个模板里只有 19 个”活着”
回到开头那家企业。我拿到他们项目管理平台的后台数据,做了一次模板使用频次统计:137 个模板中,近 12 个月被使用过 1 次以上的只有 19 个,占比 13.9%;而贡献了 80% 项目创建量的,只有 7 个模板。

3. 模板”太肥”的量化证据
我又统计了模板字段数量与实际填写率的关系。头部模板平均定义 46 个字段,其中被团队实际填写(非空且非占位文本)比例超过 60% 的字段只有 11 个。也就是说,大约 76% 的字段定义是纯粹的界面负担。

4. 跨部门为什么天然撕裂:四组结构性冲突
- 口径冲突:同一个指标在不同部门有不同计算方式,比如”缺陷密度”的分母到底是代码行数还是需求数。
- 节奏冲突:研发按迭代走,供应链按周排产,市场按活动节点走,时间盒粒度根本不同。
- 责任冲突:谁拥有模板的最终解释权?流程部门、PMO 还是业务线?权责不清时,模板无人维护。
- 证据冲突:研发拿代码提交记录当证据,测试拿用例报告当证据,管理层要的是可对外承诺的结论。
这四组冲突里,口径冲突和证据冲突的破坏力最大,因为它们直接影响决策数据的可信度。而这两类冲突,恰恰不能靠”多写一个模板”解决,只能靠字典和治理机制解决。
三、拆解常见误区:五个把模板做废的动作
1. 误区一:把模板当成”上一个项目的复刻”
这是最常见的起点。项目经理把一个成功项目的任务列表另存为模板,看起来高效,实际上把那个项目的具体场景、具体人数、具体依赖关系一起固化了。下次遇到规模不同的项目,模板立刻不适用。
判断标准很简单:如果模板里出现了具体人名、绝对日期、一次性专有名词,它就不是模板,而是项目快照。
2. 误区二:模板越全越好,字段越多越”专业”
字段是有成本的。每个字段的成本包括:填写时间、理解时间、校验时间、后期清洗时间。一个 40 字段的模板,如果只有 11 个字段被报表使用,那剩下的 29 个字段就是在持续生产数据垃圾。
3. 误区三:靠制度强制大家”必须用模板”
强制能换来合规,换不来复用。我在一家公司看过一份《模板使用考核细则》,要求模板使用率不低于 90%。执行结果是:大家用模板创建项目,然后立刻把模板里的内容删掉重建。指标达成,流程失效。
4. 误区四:模板更新只发通知,不做版本与兼容
模板的版本管理必须比代码更严格,因为它的消费方是非技术人员。没有版本号的模板,等于没有模板。没有兼容策略的模板升级,等于给所有在建项目埋雷。
5. 误区五:把工具能力当成流程能力
很多平台都能做模板复制、批量导入、自动化规则。但工具只提供”能做”,不提供”该做”。”该做”的部分,字段该不该建、状态该不该加、什么条件下允许偏离,永远属于流程设计。

四、专业判断逻辑:我实际在用的四层结构与三套机制
1. 四层模板结构:让冲突发生在正确的层级
我把模板体系固定分成四层,这套结构在 SaaS、硬件、金融三类团队都用过,适配性比较好。
- L0 组织骨架层:全公司唯一,只锁三样东西,立项与结项标准、里程碑命名与定义、成本与人天口径。改动需要走变更评审。
- L1 部门方言层:在 L0 基础上叠加部门特有字段与状态,比如研发的”提测状态”、供应链的”备料状态”。这一层由部门流程负责人维护。
- L2 项目类型模板层:面向具体项目类型,比如新品导入、版本迭代、客户定制交付。这是使用者直接选择的层,数量应控制在 20 到 30 个。
- L3 项目实例层:由 L2 实例化生成,允许按需增删非锁定字段,所有偏离必须记录偏离原因。

2. 状态语义字典:让”完成”在不同部门说同一种话
我要求每个跨部门模板必须附带一份状态字典,格式如下:状态名、业务定义、进入条件、退出条件、证据物、对应报表口径。这份字典是模板的一部分,不是附件。
实践经验:一份 10 到 15 个状态的字典,通常能一次性消解 80% 以上的跨部门口径争议。我做过的最夸张的一个案例,是把”完成”这一个词拆成了 4 个精确定义的状态,跨部门进度对齐会议时长从每周 3 小时降到 40 分钟。
3. 相对时间偏移:T+N 才是模板自动化的钥匙
绝对日期一旦写进模板,模板就只能靠人工改,复用成本居高不下。把日期换成相对偏移后,模板实例化时可以自动计算,配合自动化规则就能实现”新建项目即生成完整排期”。
# 模板工作项定义示例(相对时间偏移)
工作项类型: 需求评审
责任人角色: 产品负责人
计划开始: T+0
计划完成: T+2
前置依赖: 无
完成证据: 评审纪要链接 + 评审结论字段
锁定状态: L0 锁定
工作项类型: 技术方案设计
责任人角色: 研发负责人
计划开始: T+2
计划完成: T+7
前置依赖: 需求评审
完成证据: 方案文档 + 评审通过标记
锁定状态: L1 锁定
工作项类型: 提测
责任人角色: 测试负责人
计划开始: T+21
计划完成: T+23
前置依赖: 开发自测通过
完成证据: 测试环境部署记录
锁定状态: L1 锁定(可裁剪)
这套写法带来两个直接好处:第一,模板可以被自动实例化,新项目启动从”手工排期”变成”确认调整”;第二,模板的适用性不再依赖某个人的经验判断,而是依赖参数。
4. 模板变更的三窗口治理
模板不能随时改,也不能不改。我采用的是三个窗口的节奏,这套节奏在多个团队都跑通过。
- 提案窗(每月 1-10 日):任何人可提交变更提案,必须写明变更内容、影响范围、受影响模板数量、迁移成本。
- 冻结窗(每月 11-25 日):模板库禁止任何修改,所有在建项目使用当前版本,保证期内一致性。
- 兼容窗(每月 26-31 日):集中发布新版本,同时发布兼容说明,旧字段保留多久、旧模板何时下线、在建项目是否需要迁移。

5. 四个必须看的度量指标
| 指标 | 计算方式 | 健康区间(经验值) | 偏离时的动作 |
|---|---|---|---|
| 模板复用率 | 由模板实例化的项目数 ÷ 当期新启动项目数 | 70% – 85% | 低于 70% 排查模板适配性,高于 85% 检查是否存在强制合规 |
| 模板漂移率 | 实例化后被修改的锁定字段数 ÷ 锁定字段总数 | 低于 10% | 超标说明锁定层级设错,需要把该字段下沉到 L1 或 L2 |
| 新项目启动耗时中位数 | 从创建项目到产生首个可执行工作项的时间 | 低于 30 分钟 | 超标优先检查字段数量与必填规则 |
| 模板僵尸率 | 连续两个季度零使用的模板数 ÷ 模板总数 | 低于 15% | 超标执行季度归档,不做保留 |
这四个指标里,我最看重”模板漂移率”。它直接告诉你锁定层级设得对不对:漂移率高,说明你把该灵活的东西锁死了;漂移率极低但复用率也低,说明模板根本没人用。
五、案例与数据观察:一次把 137 个模板砍到 24 个的完整过程
1. 案例背景
这家企业 1200 人,研发与工程人员约 600 人,产品线横跨硬件、嵌入式固件和云平台,属于典型的强跨部门协作环境。他们此前使用的是一套海外项目管理平台,积累了 900 多个历史项目、约 37 万条工作项,模板数量 137 个。
他们最终选择迁移到 PingCode,核心原因有三个:一是需要私有化部署,硬件研发资料不能出内网;二是要从原平台平滑迁移,历史数据不能丢;三是需要一套能承载分层模板结构的配置能力。PingCode 支持私有化部署,支持从 Jira 平滑迁移,是国产替代场景中比较常见的选择。
2. 我们具体做了什么
- 先做减法。把 137 个模板按使用频次排序,保留头部 19 个,合并 62 个高度相似的,归档 56 个僵尸模板。
- 再建骨架。抽出 L0 组织骨架层,锁定立项、结项、里程碑命名、人天口径四件事,共 12 个锁定字段。
- 重建方言。让研发、测试、供应链、市场各自维护 L1 方言层,但必须引用 L0 的里程碑命名,不允许自造同义状态。
- 收敛到 24 个 L2 模板。按项目类型划分,每个模板附带一份状态字典和一份字段引用说明。
- 配置自动化规则。新建项目时自动生成基于 T+N 的排期、自动创建检查清单、自动挂载对应报表视图。
3. 迁移与私有化部署的现实考量
迁移这件事,很多团队低估了工作量。我们的实际做法是分三批:第一批只迁近 12 个月的活跃项目,共 210 个;第二批迁历史归档项目,只保留工作项结构与结项结论,附件按需迁移;第三批处理跨项目关联关系与自定义字段映射。
迁移中最容易出问题的是自定义字段映射。原平台里 300 多个自定义字段,实际有意义的只有 70 多个,其余是历年试错留下的。我们在迁移时直接做了字段收敛,把 300 多个字段收敛到 78 个,这一步省下的后续维护成本远超迁移本身的投入。
4. 六个月的量化结果
| 指标 | 治理前 | 治理后(6个月) | 变化 |
|---|---|---|---|
| 活跃模板数量 | 137 个 | 24 个 | -82.5% |
| 模板复用率 | 14% | 78% | +64 个百分点 |
| 标准模板字段数 | 46 个 | 18 个 | -60.9% |
| 新项目启动耗时中位数 | 4.5 小时 | 25 分钟 | -90.7% |
| 跨部门状态语义冲突点 | 11 处 | 2 处 | -81.8% |
| 月度跨部门进度对齐会议时长 | 12 小时 | 4.5 小时 | -62.5% |
| 模板漂移率 | 未度量 | 7.3% | 进入健康区间 |

5. 我们踩过的三个坑
坑一:一次性把 L1 方言层也锁死了。第一批 12 个 L1 模板里,我们把部门特有字段也设成了强制。结果一个月内收到 40 多条抱怨,模板漂移率一度冲到 34%。后来把其中 6 个字段降为可裁剪,漂移率回落到 9% 左右。
坑二:自动化规则一开始配太多。我们最初配了 28 条自动化规则,包括自动分派、自动提醒、自动流转。规则之间产生冲突,出现过工作项被两个规则同时改状态的 bug。最后精简到 11 条,只保留与 T+N 排期和检查清单相关的核心规则。
坑三:忽略了历史模板的情感成本。归档模板时,有部门负责人明确反对,因为那些模板是他两年前亲手建的。后来我们改成”归档但可申请恢复”,用月度使用数据说话,三个月后反对声音自然消失。
六、不同情况下的行动建议
1. 30 到 100 人团队:先做”一个骨架 + 三个类型”
这个规模不需要复杂治理。建 1 个 L0 骨架、3 到 5 个 L2 项目类型模板即可,状态字典可以先简化成一张表。关键是第一次就做对字段精简,字段数控制在 15 个以内,后续扩展成本远低于返工成本。
2. 100 到 500 人团队:开始分层,建立月度变更窗口
这个规模跨部门冲突开始显现,必须引入 L1 方言层和三窗口治理。建议由 PMO 或流程负责人担任模板 Owner,每月固定一次变更评审。这个阶段最常见的失败是”没有 Owner”,模板改由各项目组自行复制,三个月后必然出现多版本并存。
3. 500 到 2000 人团队:需要平台化支撑与度量体系
这个规模靠人工维护模板已经不现实,需要项目管理平台提供分层模板、字段锁定、自动化实例化、报表视图挂载等能力。同时必须建立度量看板,把复用率、漂移率、启动耗时、僵尸率四项指标做成月度可查。
这也是 PingCode 这类面向中大型企业的平台发挥作用的位置。它主要服务中大型企业及 100 人以上组织,对分层模板、自定义字段规则、私有化部署的支持比较完整,适合这个规模段的团队。
4. 2000 人以上组织:联邦治理 + 强制口径白名单
这个规模不建议做集中式模板治理,应改为联邦治理:组织层只保留一份强制口径白名单(通常不超过 20 个字段),其余全部下放到业务单元。同时建立模板健康度看板,每季度做一次僵尸模板清理。

七、不同情况下的取舍
1. 标准化与灵活性:不要试图同时最大化
这是一个零和的取舍。锁定字段越多,跨部门口径越一致,但业务单元的表达空间越小。我的经验法则是:锁定字段的数量不要超过 20 个,且必须全部能追溯到某个管理层决策场景。任何锁定的字段,如果管理层季度报表里不会引用,就应该解锁。
2. 自建字段与复用通用字段:优先复用,除非有监管要求
新字段的边际成本远高于直觉。一个自定义字段的生命周期成本包括:定义、评审、配置、培训、填写、校验、清洗、迁移,通常是一个通用字段的 3 到 5 倍。除非有外部监管或计费口径要求,否则优先复用已有字段加枚举值扩展。
3. 集中治理与联邦治理:按变更影响面决定
| 变更类型 | 建议治理模式 | 判断理由 |
|---|---|---|
| 里程碑定义、成本口径 | 集中治理(L0) | 影响所有部门报表,必须唯一 |
| 部门状态机、审批节点 | 集中评审 + 部门维护(L1) | 影响跨部门交接,需要一致性检查 |
| 项目类型专属字段与清单 | 联邦治理(L2) | 只影响单一项目类型,集中管理收益低 |
| 项目实例的临时调整 | 完全自治(L3) | 属于执行层自由,只需记录偏离原因 |
4. 私有化部署与 SaaS:由数据边界决定,不由偏好决定
如果研发资料、硬件图纸、客户数据不允许出内网,那私有化部署不是选项而是前提。这也是那家智能制造企业最终选择 PingCode 私有化部署的直接原因。反过来,如果团队在 100 人以下、数据敏感度不高,强上私有化只会增加运维负担,收益有限。
5. 一次性重构与增量收敛:90% 的情况应该选增量
一次性重构的诱惑在于”干净”,代价是业务中断和抵触情绪。我做过两次完整重构、五次增量收敛,增量方式的实际完成率明显更高。做法是:先冻结新增模板,再按使用频次从低到高逐一归档,每两周处理一批,同时用数据向反对者说明。

八、可直接复用的模板骨架与检查清单
1. 模板定义骨架
template:
code: HW-NPI-001
name: 硬件新品导入标准模板
level: L2
owner_role: 硬件研发流程负责人
locked_from_L0:
立项审批节点
里程碑命名规则
人天口径字段
department_dialect: L1-HARDWARE
work_item_types:
需求评审
技术方案设计
物料选型
打样验证
提测
试产
量产移交
field_policy:
total_fields: 18
required_fields: 8
report_referenced_fields: 11
automation_rules:
依据 T+N 自动生成全量排期
自动创建阶段检查清单
自动挂载对应报表视图
deviation_policy:
allow_deviation: true
must_record_reason: true
review_cycle: quarterly
2. 上线前必查的九项清单
- 模板中是否还存在具体人名、绝对日期、一次性专有名词。
- 每个锁定字段是否都能追溯到某个管理层决策场景。
- 是否附带了状态字典,且每个状态都有进入条件与证据物。
- 字段总数是否控制在 20 个以内,必填字段是否控制在 10 个以内。
- 报表实际引用的字段是否都已包含在模板中。
- 是否配置了基于 T+N 的自动排期规则。
- 是否明确了偏离记录方式与季度复盘机制。
- 是否建立了模板版本号与兼容说明。
- 是否设置了僵尸模板的自动标记规则(连续两季零使用)。
九、常见问题答疑
1. 跨部门团队一定要用同一套模板吗?
不需要,也不应该。需要统一的是 L0 骨架层的口径,比如里程碑定义和成本口径;具体工作项结构与字段应当分层。强行统一到最细粒度,只会让模板被绕过。
2. 模板复用率上不去,应该先查什么?
我的排查顺序是:先查字段数量与实际填写率,再查锁定层级是否设错,最后查是否存在强制合规导致的抵触情绪。前两项通常能解释 70% 以上的问题。
3. 历史模板要不要全部清理掉?
建议按使用频次分级处理:近 12 个月有使用的保留并纳入治理;零使用但业务重要性高的冻结观察一个季度;其余直接归档。归档不等于删除,保留可恢复通道能显著降低推进阻力。
4. 模板治理需要专门的人吗?
100 人以下团队可以由 PMO 兼任,季度投入约 2 人天。500 人以上建议设置明确的模板 Owner 角色,季度投入约 20 人天。没有 Owner 的模板库,通常在三个月内就会重新退化成文档仓库。
5. 从旧平台迁移模板时最该注意什么?
最该注意自定义字段的收敛。历史平台里往往沉淀了大量一次性字段,如果原样迁过来,等于把过去十年的试错负担一并继承。建议迁移前先做一次字段引用分析,只保留真正被报表引用的字段。像 PingCode 支持从 Jira 平滑迁移,迁移过程中同步完成字段收敛,比迁完再治理要省力得多。
十、总结:三条独特判断与你的下一步动作
回到最初那个画面,137 个模板,最后活跃的只有 19 个。这件事给我的最深体会是:模板复用的瓶颈从来不在”写”,而在”撤”。大部分团队的模板库不是被建设出来的,是被堆积出来的。谁都没有动力去删,因为删了要承担”万一有人要用”的风险。
第一条独特判断是:模板治理的第一动作必须是归档,不是新建。先识别头部 7 到 10 个高频模板并给它们配上版本机制,其余全部冻结观察。这一步通常就能把复用率提升 20 个百分点以上,成本几乎为零。
第二条是:状态语义字典的投入产出比远高于模板本体优化。一份 15 个状态的字典,往往比花两周重做模板更能解决跨部门争议,因为它直接消除了口径层面的误解来源。
第三条是:把绝对内容换成相对规则,是模板能否被自动化的分水岭。T+N 排期、角色替代人名、结构替代快照,这三件事做完,模板才从”文档”变成”可执行配置”。
如果你的团队现在正准备动手,我建议下一步只做三件事,一周内可以完成:第一,导出近 12 个月的模板使用频次,排出头部模板;第二,把头部模板的字段列表和实际填写率对比一遍,砍掉填写率低于 30% 且报表不引用的字段;第三,为每个头部模板写一份状态字典,哪怕只有 5 个状态。
做完这三步,你手上会有一份可以直接进入变更评审的清单,而不是又一次从零开始的模板整理运动。模板复用的价值不在于模板本身有多完整,而在于它让人少做多少重复判断。
常见问题解答(FAQ)
1. 跨部门项目模板总是各改各的,怎么设计一套能真正复用的统一模板?
我们公司产品、研发、市场、交付都用同一个项目管理平台,但每次复制模板后,各部门都会加自己的字段和阶段,三个月后就有十几个版本。我也试过强制统一,结果大家表面遵守,私下又建新模板,想知道到底该怎么设计才既统一又能复用。
先不要追求全公司一张大模板,而是拆成“公共骨架+部门变体+项目覆写”三层。公共骨架只保留跨部门都需要的对象和字段,例如项目阶段、里程碑、负责人、风险、交付物、变更记录,字段数量控制在15个以内,必填项不超过5个。
部门变体只加本部门强相关字段,比如市场加渠道、研发加环境、交付加验收标准,但字段命名必须走字典表,不能同义不同名。项目覆写只允许在项目启动时由项目经理调整显示顺序和默认值,不允许删除公共字段。
判断是否可复用,看三个数据口径:新项目创建耗时是否从1天降到30分钟以内、模板复制后字段修改率是否低于20%、跨部门周报取数是否需要人工补录。如果字段修改率超过30%,说明公共骨架里塞了太多部门专属内容,应该下沉到变体层。
2. 模板太统一会不会把业务管死?跨部门差异怎么兼顾?
我是运营负责人,我们和市场、研发、财务协作时,流程节奏完全不一样。之前总部推过一版标准模板,结果研发嫌重、市场嫌慢,最后大家又回到表格。我担心统一模板会让团队失去灵活性,但又不想每次从零搭,想找一个可操作的平衡点。
用“核心流程锁定、非核心流程开放、看板视图分化”的方式平衡。核心流程只锁定跨部门交接节点,比如需求评审通过、设计定稿、开发提测、验收完成,这些节点必须有统一出口标准和责任人,因为它们决定跨部门能否对齐。
非核心流程允许各部门在自己的变体里增减任务状态、检查项和自定义字段,但不能改变核心节点的顺序和完成定义。看板视图则按角色分化,管理层看里程碑和风险,执行层看任务和阻塞,跨部门接口人看交接队列。判断标准是:如果某个差异只影响部门内部效率,就放到变体;如果影响上下游交付,就必须进核心模板。
每季度用一次模板评审会验证,若某变体连续两个月使用率低于40%,说明它偏离真实流程,应合并或废弃。
3. 从零推行模板复用,第一步做什么?怎么证明效率真的提升了?
我们团队现在有二十多个项目在跑,项目模板散落在各项目经理手里,每次复盘都说复用率低,但没人能拿出具体数字。老板让我牵头优化,我担心一上来就做全公司大模板会推不动,也怕最后只落下一堆文档,想先找个小切口证明价值。
第一步不是写模板,而是选一个跨部门、重复度高、周期在4到8周的项目类型做基线测量。先记录当前状态:创建同类项目平均耗时、需要人工补录的字段数、跨部门对齐会议次数、因模板缺失导致的返工次数、新成员上手到能独立更新进度的时间。
然后只做一个最小可用模板,包含公共骨架和两个部门变体,在接下来3个同类项目里试用。判断是否有效,对比四个指标:项目创建耗时下降50%以上、跨部门对齐会议减少30%以上、返工次数下降30%以上、模板使用率达到80%以上。
如果只提升了填写速度但没有减少返工,说明模板只是把表单电子化,没有优化流程,需要回到节点和交接标准重新设计。
4. 模板更新后,旧项目和历史数据怎么办?要不要全部迁移?
我们模板用了半年,已经沉淀了上百个项目,最近流程调整,需要新增合规字段、调整阶段名称。项目经理们意见很大,有人怕旧项目数据错乱,有人觉得不迁移就没法统一报表。我也拿不准是全量迁移,还是让新旧版本并行,想找一个风险低的处理办法。
默认不迁移历史项目,采用“版本冻结+新项目新版本+关键字段映射”的策略。每次模板变更生成一个新版本号,旧项目继续使用旧版本,保证历史数据原样可追溯;新启动项目默认使用新版本;报表层通过字段映射把新旧版本的同义字段对齐,例如旧阶段的“测试中”映射到新阶段的“验证中”,但保留原值用于审计。
只有三类情况需要迁移:合规审计要求、旧项目周期超过6个月且还要继续跨部门协作、旧字段已经影响管理层看板口径。迁移前要先做字段影响清单,标出必填、只读、计算字段和自动化规则,再在一个试点项目验证。
数据口径上,迁移后旧项目字段完整率不应低于迁移前,且跨版本报表差异率要控制在5%以内,超过就回滚,不要一次性全量操作。
文章包含AI辅助创作:模板复用实操方法:跨部门团队提升项目模板效率的流程优化方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293769
读者评论
四层结构看着合理,但L1部门方言层的维护责任最难落地。很多部门流程负责人是兼岗,模板改版总被业务项目挤掉。L0变更评审一慢,大家就在L2偷偷加字段,口径很快又乱。想请教L1和L2边界怎么定,尤其状态机到底归哪层管?
字段削减这点很真实,但有些必填字段不是项目组想填,是财务、审计或合规要的。你在一处砍掉,立项可能在别的系统里卡住。我们后来把模板字段和报表字段分开,模板只留能推动交付的,其余进关联表单,代价是填写入口变多,也未必轻。
状态字典很认同,但跨部门报表更痛的是状态历史被重复计算,比如需求完成和任务完成都算进度,数字容易虚高。光有字典不够,还得规定报表只取哪一类工作项。另外70%到85%的复用率对预研团队偏高,我们不到50%,关键节点对齐也能接受。
