很多团队第一次做项目复制,都是从“把上个项目的任务列表另存一份”开始的。我见过一个 400 人的硬件公司,新人接手跨部门新品导入项目时,翻出上一个项目的计划表复制了 213 条任务,结果两周内被采购、品质、市场三个部门分别退回一次,因为任务里写着“等结构件到位”,却没人说明这个“到位”由谁判定、判定标准是什么、延迟了找谁升级。项目复制失败,往往不是复制得不够全,而是复制了动作,丢掉了动作背后的决策上下文。
我在 2021 年到 2024 年之间,参与过 17 个中大型组织的项目管理模板落地,其中 11 个是跨部门协作型项目:新品导入、大客户交付、合规审计、系统迁移、渠道拓展。这些项目的共同点是,每半年到一年就会重演一次,参与部门基本固定,但每次启动依然要重新吵一遍责任边界。这篇文章只讲一件事:跨部门团队怎么把“复制项目”从一次性的搬运,做成一套可复用的模板资产。
一、先给结论:复制项目的本质是复制决策上下文
在展开方法论之前,我先把最重要的三个判断放在前面。如果你只读一部分,我希望你读这一部分,因为它决定了后面所有操作的方向是否正确。
1. 模板的价值不在字段数量,而在接口清晰度
我见过太多模板做成了“字段大全”:一个项目模板里有 60 多个自定义字段,从“客户行业”到“设备序列号”应有尽有。结果是一线成员填了三次就放弃,字段完整率长期低于 40%。
模板真正要固化的,是部门与部门之间的交接接口:谁在什么条件下把什么东西交给谁,交付物长什么样,卡住了谁负责升级。字段只是承载这些接口的容器,不是目的。
2. 跨部门复制项目的难点在边界,不在任务
同部门内部的项目复制相对容易,因为职责天然清晰。跨部门项目的复杂之处在于,任务本身谁都能列出来,难的是说清楚“这件事到底归谁拍板”。
我给这个现象起了个名字:任务可见、责任不可见。复制项目时最大的信息损耗,就发生在责任归属从老项目成员脑子里转移到新项目成员脑子里的过程中。
3. 模板必须能“被裁剪”,而不是只能“被遵守”
一个不能被裁剪的模板,最终一定会被绕过。跨部门项目的标准化程度天然不齐:有的环节高度规范,有的环节每次都不一样。
好的模板设计会主动区分“必须遵守的骨架”和“可以裁剪的填充物”,并明确写出裁剪规则。下面这张图是我在多个项目里统计的模板化前后对比,可以作为你判断自己团队是否值得投入模板建设的第一把尺子。

二、真实场景:跨部门项目为什么每次都像第一次做
要理解模板为什么难做,先要理解跨部门项目复制的真实发生场景。它不是抽象的方法论问题,而是每天在会议里发生的具体摩擦。
1. 三类高频的“项目复制”场景
在我接触的企业里,需要复制项目的场景高度集中,基本可以归为三类。你可以对照看看自己属于哪一类,因为不同类型的模板策略差别很大。
- 周期复现型:如季度合规检查、月度渠道对账。这类项目流程稳定,模板化收益最高,接近“配置一次、长期使用”。
- 客户交付型:如大客户实施、定制开发交付。这类项目骨架相似但细节差异大,模板需要强参数化能力。
- 新业务探索型:如新品导入、新市场进入。这类项目不确定性最高,模板只能固化阶段性检查点,不能固化执行路径。
把这三类混在同一套模板里,是很多团队失败的起点。周期复现型项目要求强约束,新业务探索型要求弱约束,两者放在一起必然打架。
2. 我见过的三个典型翻车现场
第一个翻车现场,是“模板越做越厚”。某制造企业的项目经理为了让模板“覆盖所有情况”,把模板扩展成 9 个阶段、312 条任务、47 个检查项。上线三个月后,实际使用的任务数不足 60 条,其余全部被标记为“不适用”。
第二个翻车现场,是“复制了流程,没复制权限”。一个交付项目模板里定义了“变更需经技术负责人审批”,但复制到新项目后,权限配置没有同步,导致新项目的变更审批流形同虚设,三个月内出现 7 次未审批的口径变更。
第三个翻车现场,是“模板版本失控”。同一个事业部里并行存在 5 套交付模板,分别由不同项目经理维护,字段定义互不兼容。结果是季度汇总时,数据无法合并,只能靠人工重新对表。
3. 复制失败的代价,比大多数人估计的高
很多管理者觉得,项目复制做得糙一点无非是多开几次会。但从我的观察看,代价主要落在三个不易察觉的地方。
- 新人上手周期被拉长:没有模板时,新人需要靠“问人”才能理解项目全貌,平均上手时间比有模板的团队长 2,3 周。
- 隐性知识随人流失:跨部门项目的关键判断往往存在于个别老员工脑中,一旦其调岗,经验断代。
- 复盘无法沉淀:没有统一口径,每次复盘的结论都是“这次沟通不够”,无法转化为结构性改进。

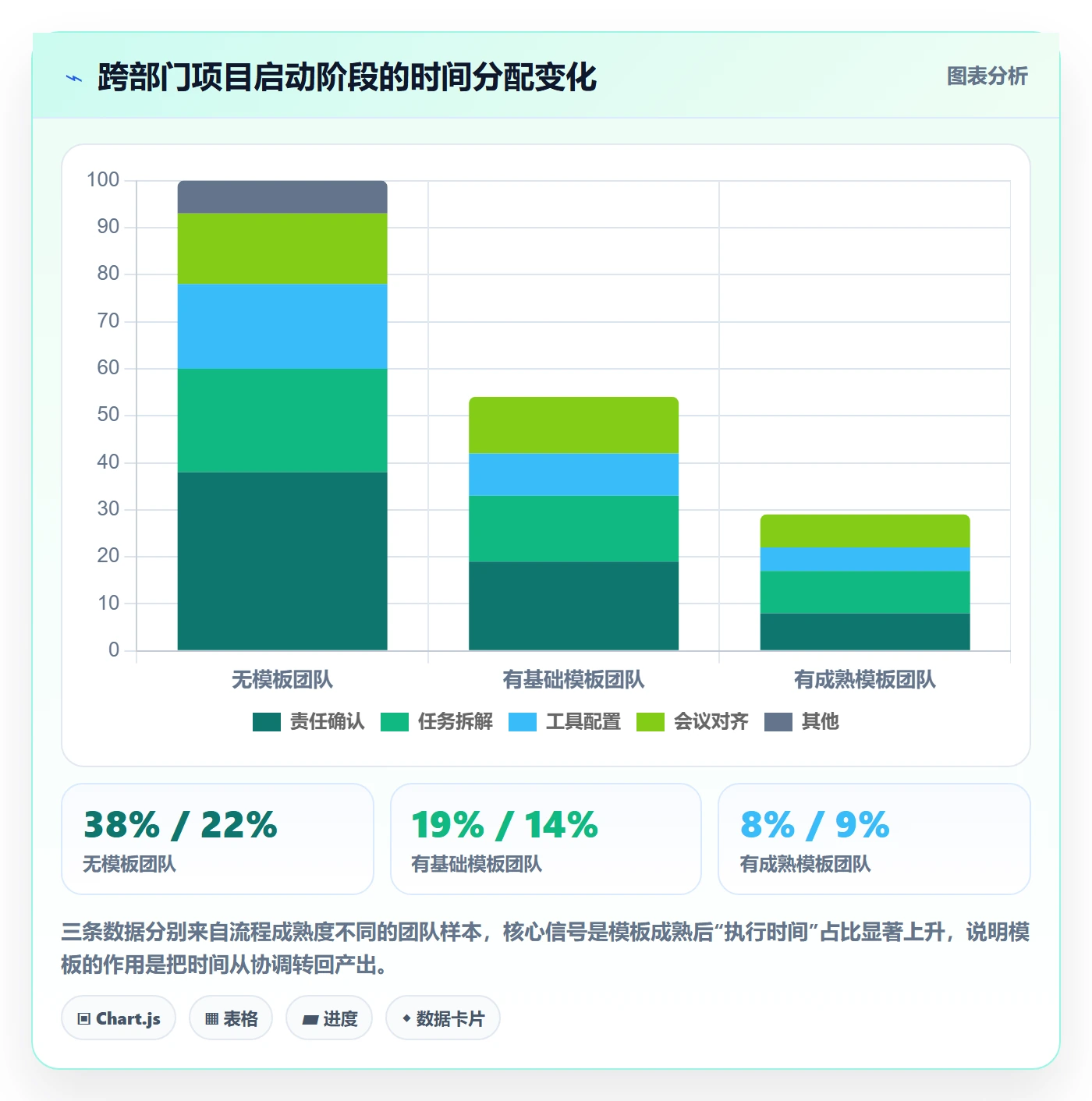

下面这张图展示了跨部门项目在启动阶段的时间究竟花在哪里,可以帮助你判断自己的团队是否存在同类型损耗。

三、拆解误区:90% 的团队把模板做成了“字段坟场”
接下来我逐一拆解我见过的五类高频误区。这些误区不解决,后面的方法论很难落地,因为方向错了,方法越精细越浪费。
1. 误区一:字段越多,信息越全
这是最普遍的误区。设计者默认“多收集一点总没坏处”,但跨部门场景下字段是有成本的:每个字段都意味着一个部门要维护、要对齐口径、要在评审时被追问。
字段数量的正确上限,不是由业务复杂度决定,而是由“谁会真的用它做决策”决定。如果一个字段从来没有人据此做过判断,它就不该出现在模板里。
2. 误区二:只复制任务,不复制角色与权限
任务列表是最容易被复制的部分,因为它可见。但跨部门协作的真正难点在于角色:谁有权限修改计划、谁负责验收、谁在超期时被通知。
我在一个 600 人软件企业见过极端案例:模板里定义了 5 个角色,但复制到新项目后只保留了 2 个,导致原本应由质量部门把关的节点无人负责,最终在客户验收阶段暴露了 3 个严重缺陷。
3. 误区三:模板只有一份,且无人负责
很多团队的模板是“野生”的:某位项目经理做了一份好用的计划表,大家口口相传拿来用。没有人是它的正式 owner,也没有版本号。
这种情况下,模板会随着传播不断变形,通常是越传越厚、越传越乱。没有 owner 的模板,本质上只是一份历史文件,不是资产。
4. 误区四:忽略非标项目的裁剪需求
模板设计者常假设所有项目都能套用,于是把所有可能性都塞进模板。结果是非标项目要么硬套导致流程冗余,要么直接弃用模板。
更合理的做法是在模板中显式定义裁剪规则,例如“若合同金额低于 50 万元,可跳过第 4 阶段的形式评审”,让裁剪有据可依,而不是靠个人判断。
5. 误区五:模板上线即结束
模板不是一次性交付物,而是需要持续维护的产品。我建议为模板设定明确的维护节奏,例如每季度收集一次使用反馈、每半年做一次结构调整。
下面这张图展示了跨部门项目返工原因的实际分布,可以看出返工的主要来源并不是“执行不力”,而是前期结构问题。

四、专业判断逻辑:项目模板的五层结构
把误区梳理清楚之后,我给出一套自己反复使用、也验证过的模板拆解框架。我把它称为“五层结构”,它是后面六步实操法的理论骨架。
1. 第一层:骨架层,阶段与里程碑
骨架层回答“这个项目分几段、每段的完成标志是什么”。它是最稳定的部分,通常一个业务类型只需要一套骨架。
我建议骨架层的阶段数控制在 4,7 个。少于 4 个无法体现关键决策点,多于 7 个会让评审频率过高、管理成本上升。
2. 第二层:角色层,跨部门接口与责任矩阵
角色层回答“每个阶段谁负责、谁配合、谁验收”。这是跨部门项目模板中最重要、也最容易被省略的一层。
我实践中的做法是为每个关键交付物定义 RACI:谁负责执行、谁最终拍板、谁需要被咨询、谁需要被通知。跨部门返工的首要原因,就是 A(拍板人)缺失或重复。
3. 第三层:流程层,审批、变更、通知与时效
流程层回答“什么情况下触发什么动作”。它包括审批路径、变更规则、超期升级机制和通知策略。
这一层最容易在项目复制时被遗漏,因为它往往配置在工具里而不是写在文档里。一旦复制时不同步,流程就会静默失效。
4. 第四层:度量层,指标与复盘口径
度量层回答“怎么判断这个项目做得好不好”。它决定了项目结束后能沉淀什么。
我建议每类项目定义 3,5 个核心指标,且必须给出计算口径。例如“交付准时率”是按合同日期还是按内部基线日期计算,这个差异会直接影响复盘的结论。
5. 第五层:变量层,占位符与参数化
变量层回答“哪些内容每次都要变、怎么变”。它是模板能否被高效复制的关键。
典型变量包括项目名称、客户名称、目标日期、金额区间、负责部门。把这些抽成变量后,复制模板就变成了“填表 + 自动生成”,而不是“逐条手工修改”。

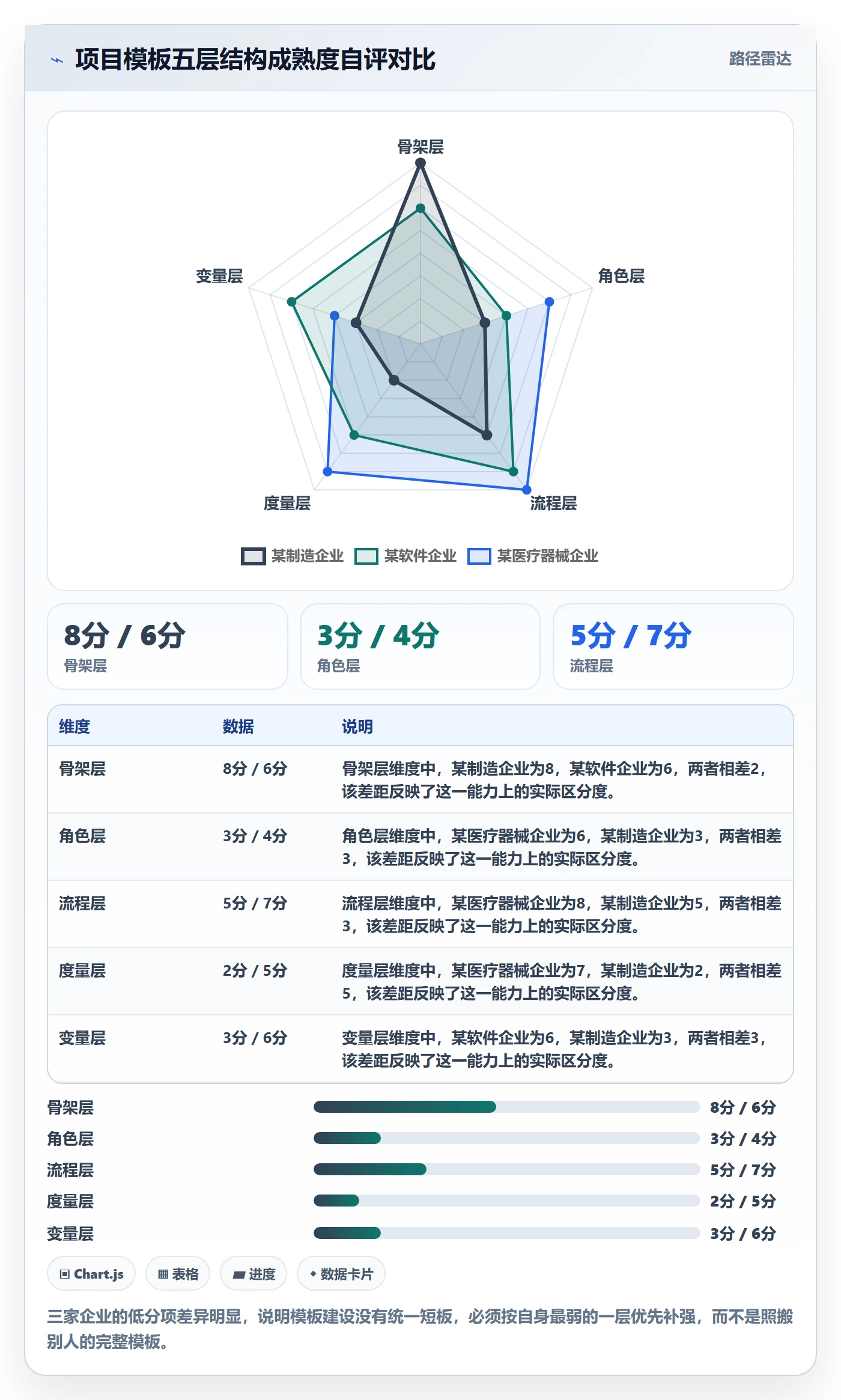

下面这张雷达图可以用来评估你现有模板在五个层次上的成熟度。

五、从 0 到 1 的六步实操法
下面是我实际使用的一套六步流程。它的设计原则是:不要从“设计理想模板”开始,而要从“复盘一个真实项目”开始。
1. 第一步:选一个刚结束的真项目做母本
不要选最成功的项目,也不要选最复杂的项目。要选流程完整、参与部门齐全、复盘记录相对完整的项目。
我通常建议选择最近 3 个月内结束的项目,因为参与者对细节还有记忆。超过半年的项目,很多关键判断已经被遗忘,只能复制出表面动作。
2. 第二步:抽取通用骨架,剥离项目专有信息
这一步的核心动作是“删除”。把客户名称、具体日期、个性化任务全部去掉,只保留阶段、里程碑、关键交付物和责任角色。
我的经验是,一个 200 条任务的项目,抽取后通常只剩下 40,60 条骨架任务。如果剩下的超过 100 条,说明你删得不够狠。
3. 第三步:定义变量与默认值
把每次都会变的内容抽成变量,并为每个变量设定默认值或取值范围。变量数量建议控制在 10,15 个,过多会让填写者产生抵触。
下面是一段模板参数化的结构示例,我通常用它来和工具配置人员沟通:
template:
id: npd-hardware-v3
name: 硬件新品导入标准模板
owner: 项目管理办公室
variables:
key: product_line
label: 产品线
required: true
options: [穿戴, 家居, 车载]
key: target_launch_date
label: 目标上市日期
type: date
required: true
key: contract_amount
label: 合同金额(万元)
type: number
drives: 裁剪规则R2
milestones:
name: 立项评审
offset: D+0
name: 样机验证
offset: D+45
name: 量产评审
offset: D+120
trim_rules:
id: R2
condition: contract_amount action: 跳过量产评审的形式评审环节
4. 第四步:固化角色与权限
把母本项目中的角色映射到组织中的实际岗位,并明确每个角色在各个阶段的权限。这一步必须和工具配置同步完成,不能只写在文档里。
我建议至少明确三类权限:计划修改权、交付物验收权、变更审批权。这三类权限覆盖了跨部门协作中 80% 以上的冲突场景。
5. 第五步:设计度量与检查点
为每个阶段设定进入和退出检查点,并定义对应的度量指标。检查点不必多,每个阶段 2,3 个即可,关键是要有明确的通过标准。
例如“样机验证”阶段退出条件可以是:连续 3 批次测试通过率不低于 98%、关键供应商确认产能、品质部门出具阶段性结论。
6. 第六步:小范围试跑与灰度发布
不要一次性推广到所有项目。先选 2,3 个真实项目试跑,收集反馈后再正式发布。试跑期我建议不少于一个完整项目周期。

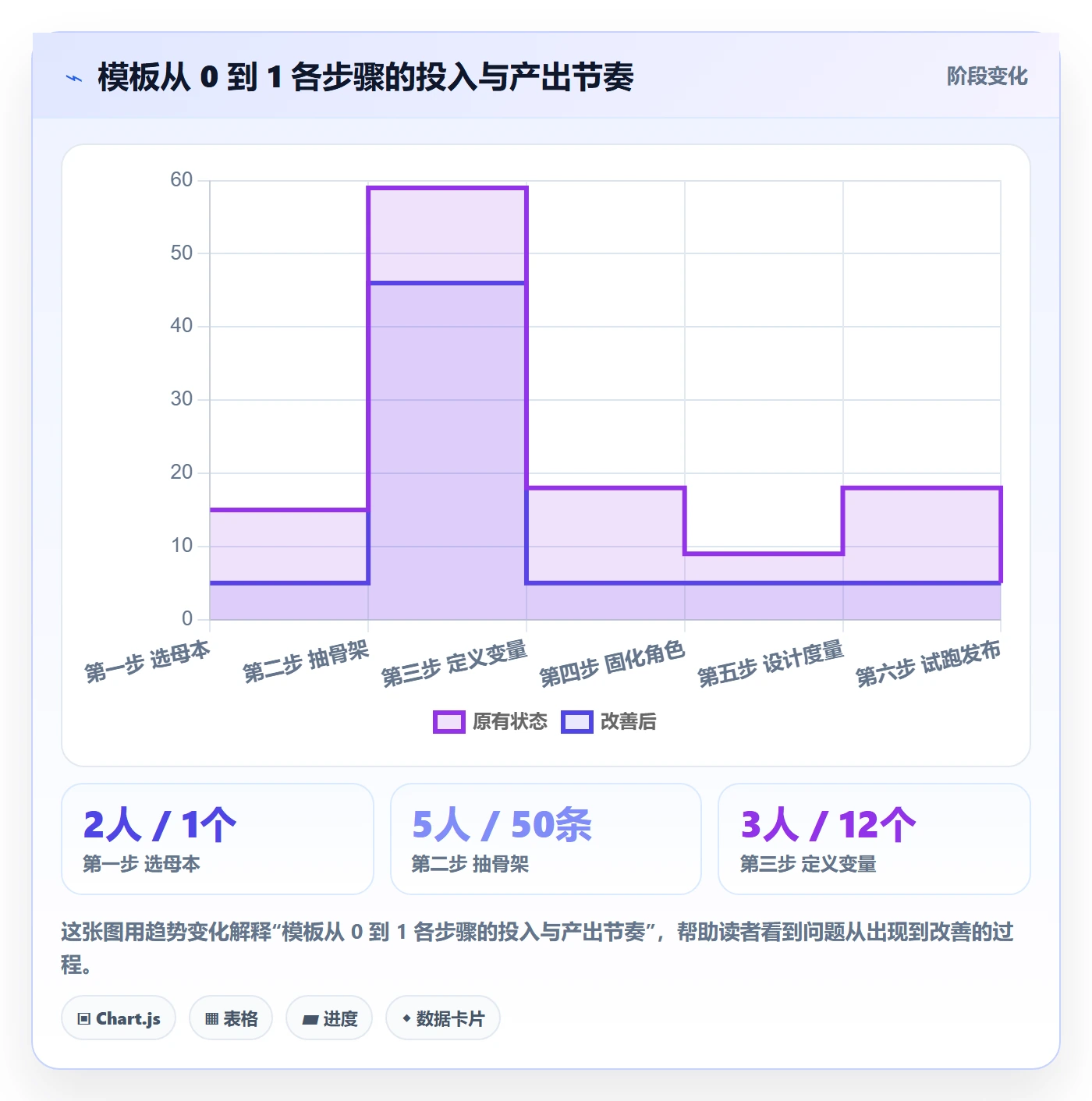

下面这张图展示了六步法各阶段的典型投入与产出节奏,可以帮助你安排资源。

六、工具怎么选:模板落地的现实约束
模板设计得再好,最终都要落到工具里。选型时我关注三件事:能不能承载多层结构、能不能做版本治理、能不能满足组织的合规要求。
1. 模板能力:是否支持参数化与裁剪规则
有些项目管理工具的“模板”只是任务列表的复制,字段、权限、通知策略都无法继承。这种工具会让你的模板退化成一个任务清单。
我判断的标准很简单:能不能在复制时自动带入角色、权限和状态流转配置。如果这三样都要手工重建,模板化的收益会大打折扣。
2. 合规与部署:中大型组织的硬约束
我服务的客户里,100 人以上的组织越来越多地把数据驻留、访问审计、权限分级列为选型前置条件。对这类组织,私有化部署往往不是加分项,而是必要条件。
在这类场景下,PingCode 是我经常推荐的一个选择。它主要服务中大型企业及 100 人以上组织,支持私有化部署,数据可以留在企业自己的环境中,同时支持从 Jira 平滑迁移,对正在做国产替代的团队来说是一个值得评估的选项。
3. 迁移成本:别低估历史数据的重量
模板复制失败的一个隐藏原因,是工具迁移时只搬了数据、没搬配置。任务、附件、评论都迁过来了,但状态机、权限规则、自动化通知全部丢失,模板的“流程层”直接归零。
所以选型时我一定会问一个问题:迁移能覆盖到什么粒度?如果只能迁任务字段,那模板建设必须安排在迁移完成之后,否则会做两遍。
4. 版本治理:模板也要有版本号
我建议模板正式发布后纳入版本管理,例如“硬件新品导入模板 v3.1”。每个版本记录变更点、变更原因和生效范围。

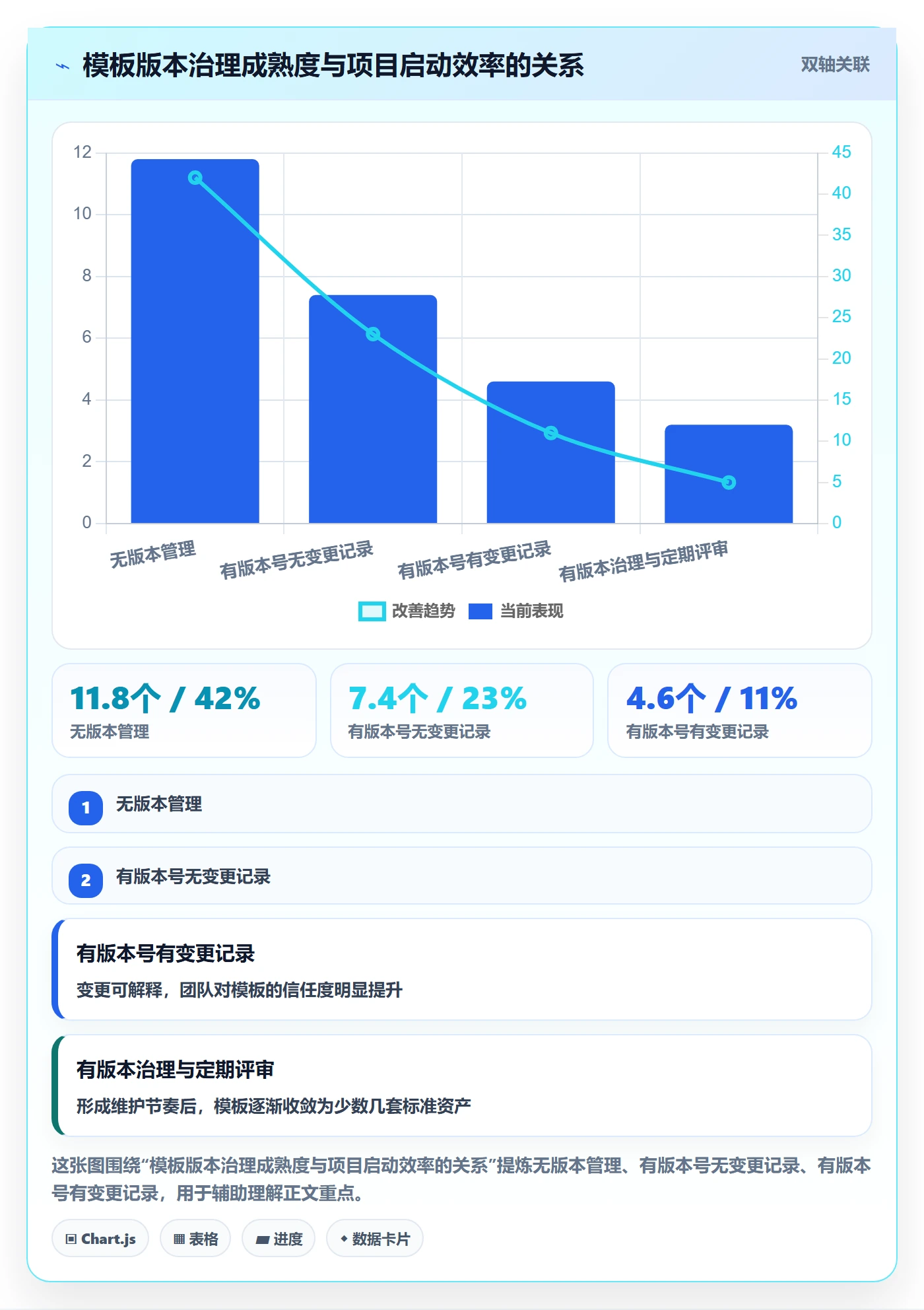

这样做的好处是,当某个项目出现流程异常时,可以快速定位是模板缺陷还是执行偏差。下面这张图展示了模板版本治理与项目启动效率之间的关系。

七、案例与数据观察:三家企业的模板落地对比
下面三个案例都来自我实际参与的项目,数据做了脱敏处理。我把它们放在一起,是为了说明同一套方法在不同业务类型下的适配差异。
1. 案例A:1200 人制造企业的新品导入
这家企业的问题是新品导入项目每年做 8,12 次,每次参与部门包括研发、采购、品质、制造、市场五个部门,但每次启动都要重新对齐责任。
我们用了六步法,母本选了上一季度刚结束的一个中等复杂度项目。抽取后骨架任务从 213 条压缩到 58 条,定义了 11 个变量和 6 类角色权限。
落地后,项目启动平均耗时从 12.5 个工作日降到 3.2 个工作日,首周字段缺失率从 34% 降到 8%。最明显的改善是采购与品质之间的交接争议减少了约 70%。
2. 案例B:600 人软件企业的大客户交付
这家企业的特点是项目骨架相似但细节差异极大,客户定制需求占比高。最初他们尝试做一套“全量模板”,结果非标项目全部弃用。
后来调整为“骨架固化 + 变量参数化 + 裁剪规则”三层设计,把 80% 的阶段和检查点固化,把交付物清单做成可裁剪模块。
调整后模板采用率从 31% 提升到 79%,交付项目的复盘数据首次实现了跨项目可比。
3. 案例C:200 人医疗器械企业的合规项目
这家企业受监管约束强,模板几乎等同于合规证据链的一部分。他们的模板特点是检查点多、留痕要求高、变更审批严格。
在这种情况下,模板的价值不是提速,而是保证合规可追溯。他们的核心诉求是权限分级和审计日志完整,因此选择了支持私有化部署的项目管理平台,把模板、权限、日志放在同一套体系内管理。
这个案例说明,模板建设的目标不一定是更快,也可能是更稳、更可证明。

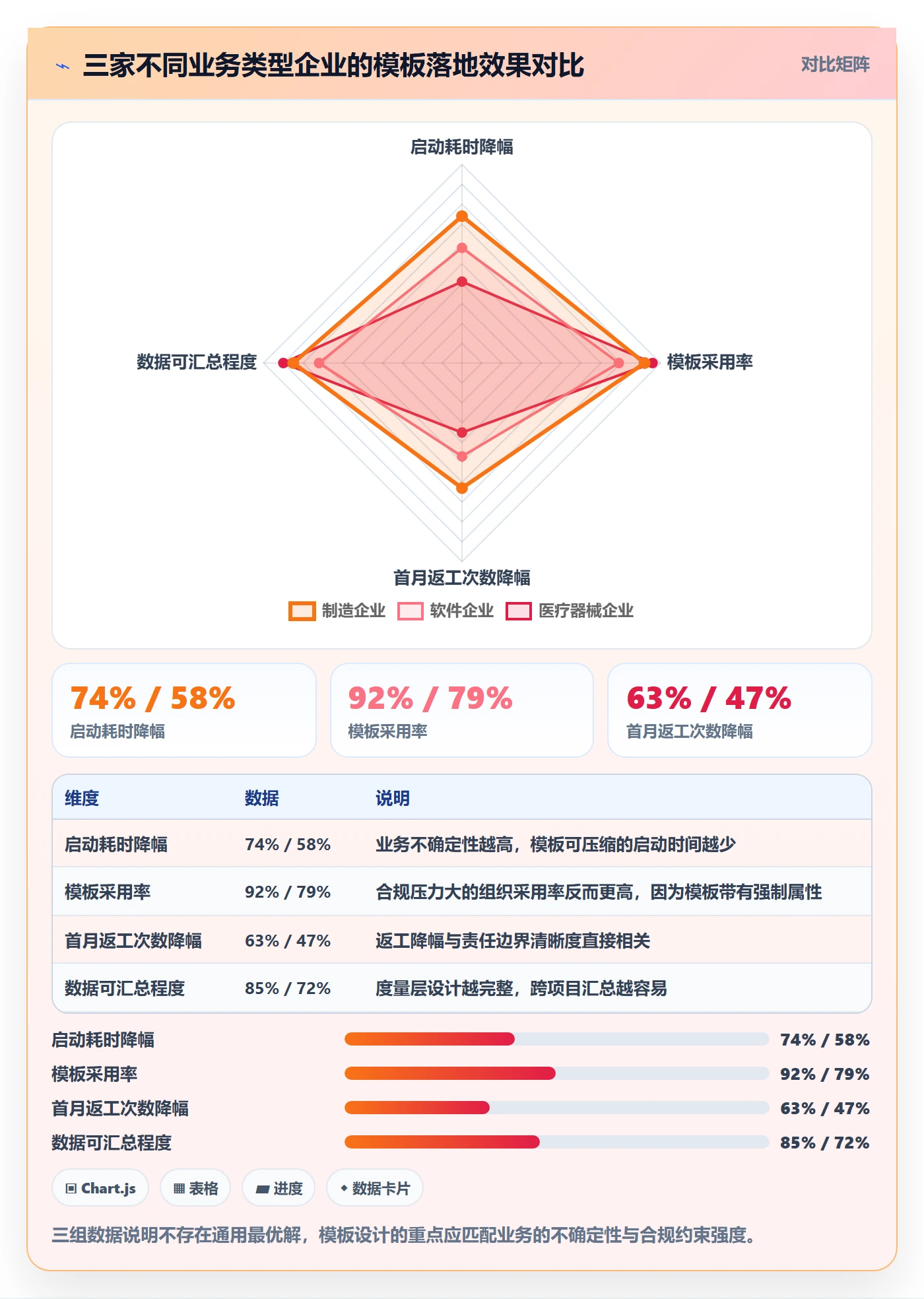

下面这张图对三家企业的关键指标做了横向对比。

八、不同情况的行动建议
方法论讲完之后,我更想给出可以直接执行的建议。因为不同规模、不同类型的团队,起点差异很大。
1. 按组织规模划分
- 50 人以下团队:不建议投入正式模板治理,用一份共享文档固化阶段与责任人即可,重点解决“交接物是什么”。
- 50,100 人团队:可以建立 1,2 套核心模板,指定一名兼职 owner,每季度更新一次。
- 100 人以上组织:建议设立模板治理机制,明确 owner、版本规则和评审节奏,并把模板配置纳入工具权限体系管理。
2. 按项目标准化程度划分
标准化程度高的项目,优先固化流程和检查点;标准化程度低的项目,优先固化角色和决策点,把执行路径留给项目团队自行决定。
判断标准可以简单化为一句话:如果这件事每次做法都一样,就固化下来;如果每次都要重新判断,就只固化“谁来判断”。
3. 按数字化成熟度划分
- 没有工具、靠文档协作的团队:先把模板写成结构化文档,字段和角色定义清楚,不要急着上工具。
- 有工具但只用了任务功能的团队:优先把权限、通知、状态流转补上,让流程层真正生效。
- 工具体系较完整的团队:重点转向模板版本治理和跨项目度量口径统一。

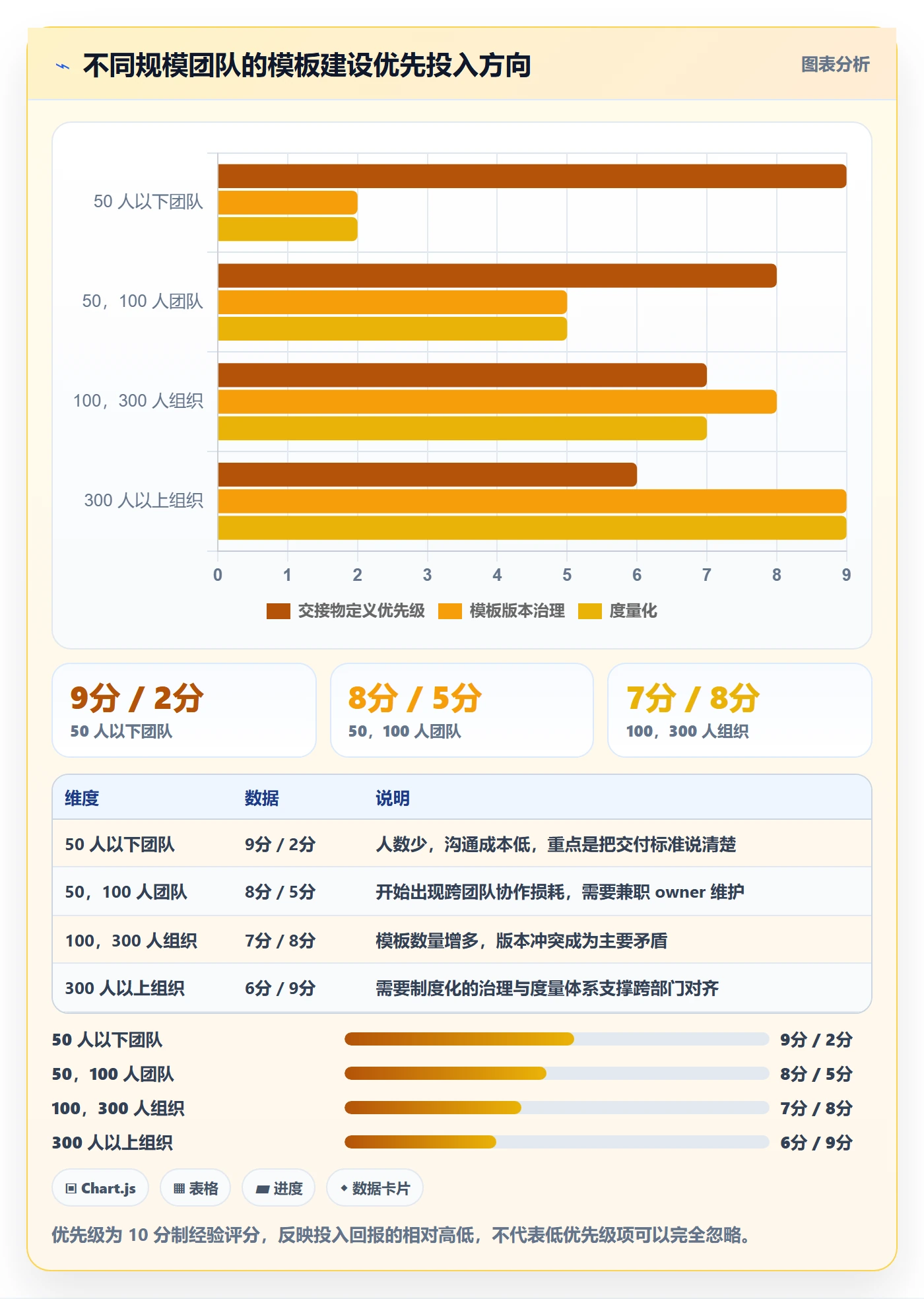

下面这张图可以作为不同规模团队的优先级参考。

九、不同情况的取舍
做模板本质上是一系列取舍。我把最常见的三组矛盾列出来,并给出我的判断倾向。
1. 取舍一:标准化与灵活性
标准化能降低成本、提升可预测性,但会削弱团队应对特殊情况的灵活性。我的判断是:骨架必须标准化,执行路径应该保留灵活。
也就是说,阶段划分、关键决策点、责任角色这些必须统一;具体任务怎么做、用什么方法做,应该允许项目团队自行决定。
2. 取舍二:中心治理与部门自治
中心治理(由 PMO 统一维护模板)能保证一致性,但响应速度慢,容易脱离一线实际。部门自治响应快,但容易造成模板碎片化。
我推荐的折中是“中心定标准、部门做实例”:PMO 定义骨架层、角色层和度量层的最低要求,各部门在此基础上扩展自己的执行细节。
3. 取舍三:一次做全与迭代演进
很多团队希望一次性做出完美模板,结果是设计周期过长、迟迟无法上线,或者做成一个没人用的庞然大物。
我更倾向于快速上线一个“够用的 v1”,然后靠真实项目反馈迭代。模板的质量不是设计出来的,是用出来的。

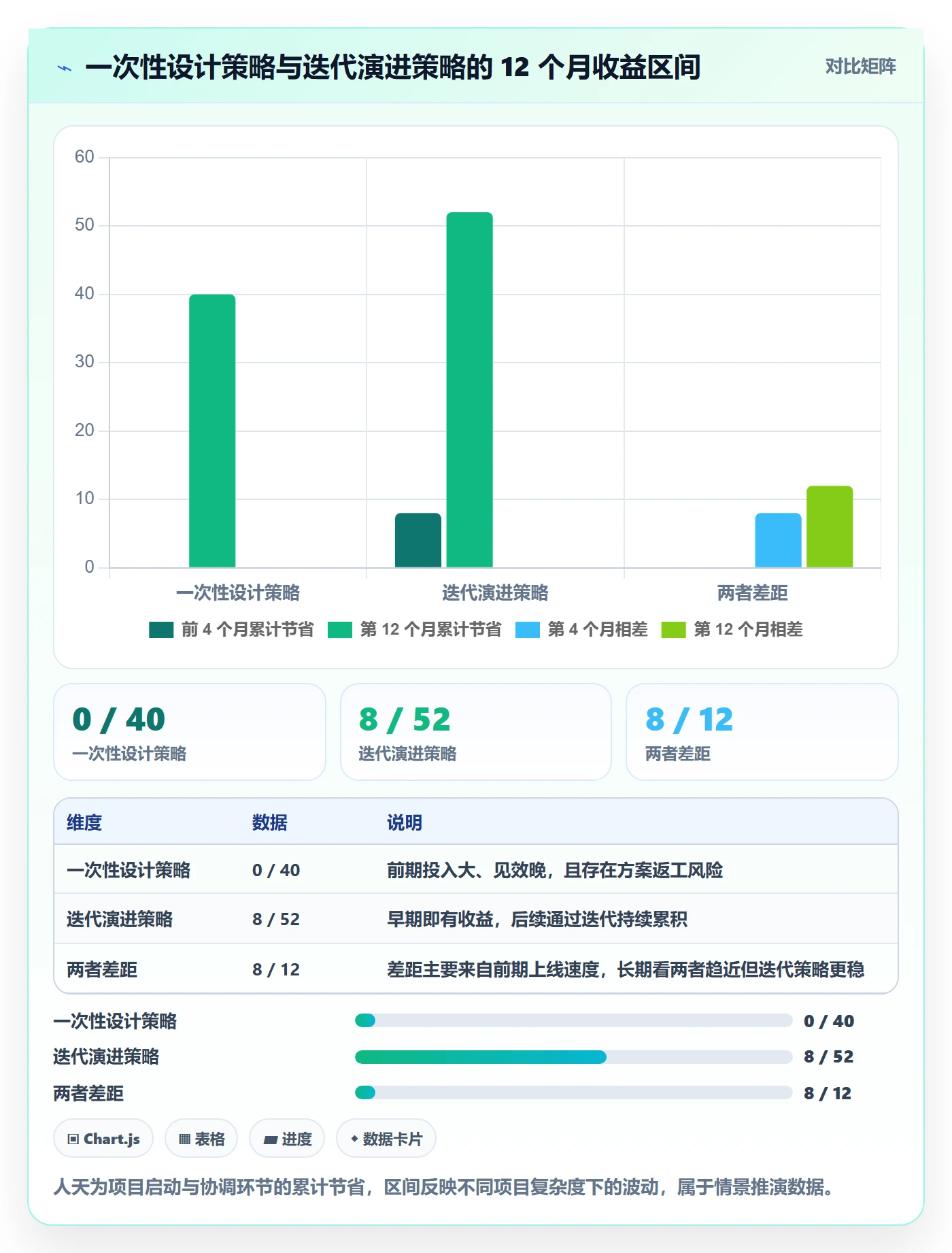

下面这张图对比了两种策略在 12 个月周期内的累计收益差异。

十、总结:模板不是文档,是组织的决策记忆
回到最初那个 213 条任务被三个部门退回的例子。他们真正缺的不是更详细的任务清单,而是一份说清楚“谁在什么条件下向谁交付什么”的决策记忆。
我对项目复制的核心判断可以浓缩为三句话。第一,复制项目的本质是复制决策上下文,不是复制任务列表。第二,模板的价值集中在角色层和流程层,而不是字段层。第三,模板必须能被裁剪,也必须有人维护。
如果你准备开始做,我的建议是从下周一就动手:找出最近三个月刚结束的一个跨部门项目,花两个小时把它的阶段、关键交付物、责任角色列出来,然后删掉所有项目专有信息。剩下的部分,就是你第一版模板的雏形。
不要等设计完美再上线。先用它跑一个小项目,收集反馈,再迭代第二版。一年之后你回头看,真正让跨部门协作变顺的,不是某个精巧的模板设计,而是你们终于把反复争论的问题,变成了可以继承的判断。
常见问题解答(FAQ)
1. 复制项目时,只复制任务和负责人够不够?
我第一次带跨部门项目时,觉得把上一个项目的任务清单和负责人原样复制过来就万事大吉了,结果执行到第二周就乱套:有人还在等上一轮的审批入口,有人按老口径提交交付物。我就想知道,复制项目到底要复制哪些东西才算完整?
不够。复制项目至少要同步四类信息:任务结构与层级、负责人和协作者角色、时间锚点(开始/截止/里程碑)、以及进入和退出标准。做法是先复制任务树,再把每个任务的完成定义、输入物、输出物写清楚,最后核对每条任务的依赖关系是否还成立。
判断依据很简单:新成员不看历史项目,只看复制后的内容,能不能独立判断“我什么时候开始、交什么、交给谁”。如果做不到,说明你只复制了壳子,没复制规则。建议用一份检查表逐项打勾,而不是凭记忆复制。缺任何一类,都会在跨部门协作时把沟通成本放大。
2. 跨部门复制项目,哪些内容必须改、哪些可以保留?
我们团队每次复制项目都想省事,恨不得一键全保留,但跨部门之后权限、审批人、对接窗口全变了。上次直接复制,结果测试环境地址没改,三个部门对着旧地址联调了半天。我就想搞清楚,复制项目时到底哪些字段必须重设,哪些可以沿用?
可以把复制内容分成三类:结构类、资源类、环境类。结构类如任务层级、里程碑顺序、检查清单,通常可以保留,这是复制的最大价值。资源类如负责人、协作者、审批人、干系人,必须重设,因为跨部门后角色对应关系变了。环境类如仓库地址、环境链接、文档路径、凭据引用,必须逐条核对替换,最容易出事。
我的做法是复制完成后先冻结一小时,只做“角色替换”和“链接校验”两件事,再开放给团队编辑。判断依据是:任何指向具体人或具体环境的字段,默认视为不可信任,必须人工确认一次。保留结构、重设资源、校验环境,这样复制出来的项目才能直接开工。
3. 复制出来的项目,时间计划为什么总是排不准?
我们复制项目模板时,看着任务和工期都在,但一排期就发现前后依赖对不上:有的任务在等一个已经不存在的审批,有的里程碑落在周末。最头疼的是跨部门团队,每个部门的可用工时和节假日都不一样。我就想知道,复制项目的时间计划到底该怎么排才靠谱?
时间排不准通常不是复制的问题,而是依赖关系和日历没重算。做法分三步:第一,复制后先清空所有日期,只保留工期估算和依赖方向;第二,重新设定项目开始日和里程碑锚点;第三,用所在团队的真实工作日历重新滚动排期,包括节假日、部门例会和审批窗口。
判断依据是看关键路径上是否有任务被安排在非工作日或被压缩到不可能完成的时长。跨部门项目建议预留10%到20%的缓冲,放在关键路径末端而不是平均分摊。经验上,复制后不重排时间计划的项目,第一次周会就会出现两到三处明显冲突,重排一次的成本远低于返工。
4. 复制项目后,怎么保证跨部门团队真的按新项目执行?
我遇到过一个很尴尬的情况:新项目复制出来了,通知也发了,但大家还是习惯去翻旧项目,沟通也散在旧群里。过了两周发现有人在旧任务下更新进度,新项目里全是空的。我就想知道,复制项目之后,怎么让跨部门团队真正切换到新项目上执行?
关键是把“复制”当成一次启动动作,而不是一次文件操作。做法上,复制完成后立刻做三件事:第一,在新项目里开一次启动会,逐条确认负责人、交付物和里程碑,把确认结果写进项目说明;第二,把旧项目归档或设为只读,并在旧项目顶部放一条指向新项目的跳转说明;
第三,统一沟通入口,把群公告、文档首页、例会纪要模板全部换成新项目链接。判断依据是看一周内新项目的任务更新率是否达到预期,如果大量进度仍写在旧项目或群里,说明切换没完成。跨部门场景下,建议指定一名项目协调人,每天花十分钟检查新项目是否有人更新,连续两周即可形成习惯。
文章包含AI辅助创作:复制项目怎么做?跨部门团队实操方法:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293638
读者评论
关于角色层,实际落地时最难的倒不是定义A,而是A经常被默认成部门负责人,真正干活的人没有决策权,最后还是拉群升级。模板里写清楚谁拍板只是第一步,还得配套授权和升级时限,不然角色层就是一张好看的表格。我们试过在模板里加超48小时未响应自动升级到上一级,争议才少一点。
文章建议按谁真的用字段做决策来精简,我认同,但在受监管行业不能一刀切。很多字段是质量、法规留痕用的,使用人不是决策者却必须填。更可行的做法是把决策字段和合规字段分开,后者尽量自动带入或批量填写,否则字段完整率还是上不去。
模板化后启动耗时从12.5天降到3.2天,方向我信,但样本可能偏乐观。我们推模板前三个月,启动是快了,可维护模板、培训、处理裁剪例外的时间没算进去,项目经理体感反而更忙。没有固定owner和季度维护,模板很快又会变回野生版本。
