模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

去年我做了一次研发流程治理复盘,对象是一个 140 人的产品研发组织。工具里堆着 23 套项目模板,最近 90 天被成员真正用过的只有 4 套,复用率 17%。更反常识的是后半段:我们把 4 套高频模板各砍掉约 40% 的字段之后,成员创建项目的平均耗时从 26 分钟降到 9 分钟,而一周后项目周报的数据完整度反而从 61% 升到 88%。

这件事让我改变了看待模板的方式。模板不是一份需要被写全的文档,它是成员进入项目时的一段路径。路径越长、岔路越多,成员就越倾向于绕开它自己干,而模板一旦被绕开,它就只是一个躺在工具里的装饰品。

这篇文章写的是我实际参与设计、踩过坑、也拿到过结果的一套方法:怎么让项目成员愿意用模板、用得对、并且持续把模板改得更好用。文中会给出可套用的模板分层结构、成员协同机制、判断标准和不同规模组织的取舍建议,所有数据都来自我参与的两次内部流程复盘(140 人组织、320 人组织),已做脱敏并统一到区间值。

一、先给结论:模板效率的本质是”成员启动成本”,不是”模板完整度”

1. 三条可以直接拿走的结论

结论一:模板好坏由成员侧启动成本决定。我使用的口径是”从成员打开模板到产出第一个可交付物的耗时”,比如写出一条能被评审的需求条目、跑出一条可执行的测试用例。这个数字一旦超过 15 分钟,模板就开始被绕过;超过 25 分钟,绕过会变成团队默认行为。

结论二:模板必须拆成三层,混在一张表里就是灾难。骨架层定义项目里有哪些对象、字段和状态;流程层定义对象之间怎么流转、谁在什么条件下推进;校验层定义什么叫”合格”。三层混做一份文档,成员看到的就是一堵墙。

结论三:模板的 Owner 必须包含成员代表。只有项目经理和 PMO 参与的模板设计,产出的通常是”汇报友好、执行不友好”的清单。我在 320 人的组织里验证过:把 2 名一线开发、1 名测试、1 名产品拉进模板评审组之后,模板上线 30 天的成员主动复用率从 34% 提升到 79%。

2. 为什么”完整”和”好用”经常是反比关系

模板设计者天然站在”我要把信息收全”的位置,成员站在”我要尽快开始干活”的位置。这两个位置的目标函数不一样,模板每增加一个字段,本质上都是向成员收一笔税。

更麻烦的是这笔税是复利的。字段越多,新人越需要找人解释;解释越多,填写口径越容易漂移;口径一漂移,报表就要靠人工清洗补数据。我在那个 140 人组织里统计过,模板字段数从 12 个涨到 68 个的过程中,项目报表的人工清洗工时从每月 3 小时涨到每月 22 小时,涨幅远超字段数的增长比例,因为字段之间的耦合在同步增加。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

3. 三个可量化指标与健康基线

判断模板是否健康,我不用”是否规范””是否覆盖全面”这类主观标准,而是用三个能被观测的数字。它们的好处是:任何一个成员都能感知,任何一个 PMO 都能统计。

指标 定义 健康基线(20-200 人研发组织) 观测方式
成员启动耗时 从打开模板到产出第一个可交付物的耗时 ≤ 15 分钟 新成员首次使用模板的录屏或计时抽查,样本 ≥ 8 人
模板复用率 90 天内被 2 个以上项目实际使用的模板占比 ≥ 60% 工具内模板使用次数统计,剔除创建者自用
首周字段完整度 项目启动后 7 天内必填字段的填写覆盖率 ≥ 80% 工具内字段空值率统计

这三个指标要一起看。只看复用率会逼着团队把模板做轻,只看完整度会逼着团队把模板做重。真正的健康状态是:复用率上去、启动耗时下来、完整度不掉。

二、真实场景复盘:140 人组织,23 套模板,17% 复用率

1. 起点状态是什么样的

这个组织当时的模板生态是这样的:23 套模板分别来自 4 个产品线、2 次组织架构调整和若干次”临时项目”的产物。其中 9 套的创建者是已经离职或转岗的成员,11 套最后一次修改时间在 8 个月以前,3 套的内容完全重复只是名字不同。

而成员的实际行为是:绝大多数人不用任何模板,而是复制上一个项目的结构,手工删掉不需要的部分。我抽查了 30 个项目,其中 24 个的字段结构与任何官方模板都不一致。也就是说,官方模板事实上已经失效,真正在被复用的是”上一个项目的残留结构”。

2. 成员视角的四个卡点

我们没有先问管理者,而是先访谈了 12 名一线成员,问同一个问题:”你上次为什么没用官方模板?”答案集中在四类。

  1. 找不到。模板命名规则不统一,有人按产品线命名,有人按年份命名,搜索”迭代”能出 7 个结果,不知道选哪个。
  2. 太重。一套标准模板有 52 个字段,其中成员认为必填的只有 11 个,但系统里标了必填的有 34 个。
  3. 填了没用。成员填进去的信息,在后续流程里没人读、没有触发任何动作,属于”填给系统看的”。
  4. 改不动。成员发现模板有明显问题,但不知道找谁改,走流程要两周,索性自己本地复制一份改掉。

这四个卡点里,只有第一个是工具能力问题,后面三个都是治理问题。这也解释了为什么很多团队换了工具之后模板依然没人用,工具解决的是”找得到”,治理解决的是”愿意用”。

3. 我们介入的顺序

介入顺序很关键。如果先做模板重构,成员会认为又是一轮新的负担;如果先做培训,培训完模板还是那套,等于白讲。我们最终采用的顺序是:

  1. 冻结新增模板(第 1 周):任何人不允许再新建模板,先止血。
  2. 按复用率给现有模板排序(第 1 周):23 套里只保留 4 套高频,其余标记为”待退役”。
  3. 砍字段(第 2 周):4 套模板的必填字段从平均 34 个压到 11 个,其余转为选填或自动带出。
  4. 补闭环(第 3-4 周):让每一个必填字段都有下游读者或自动化动作,没有读者的字段直接删掉。
  5. 建成员评审组(第 4 周起):每个模板固定 3 名一线成员作为评审人,变更必须经他们同意。

4. 90 天之后的数据变化

第 90 天我们做了复测。模板数量从 23 套降到 6 套,90 天复用率从 17% 升到 73%,成员首次创建项目耗时从 26 分钟降到 9 分钟,首周字段完整度从 61% 升到 88%,报表人工清洗工时从每月 22 小时降到每月 3 小时。

唯一变差的是”字段总数”:从 68 个降到 29 个。管理者最初对此有顾虑,认为信息收集不完整了。但三个月后我们发现,真正被用到的分析维度只有 14 个,剩下 15 个字段的采集成本高于它们带来的决策价值。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

三、拆解五个高频误区

1. 误区一:把”字段齐全”当成”专业”

这是最普遍的一个。模板设计者往往把”我考虑到了所有情况”当作专业度的证明,于是模板变成一张信息采集表。但成员判断模板专业与否的标准完全不同:模板能不能让他在 10 分钟内开始干活,才是他眼中的专业。

我在一个项目里做过对照:同一批 16 名成员,分别使用 12 字段模板和 68 字段模板创建项目。用 68 字段模板时,有 5 人中途放弃并改为复制旧项目;用 12 字段模板时,16 人全部完成,且其中 11 人在 10 分钟内完成。字段数与放弃率之间,存在明显的非线性关系。

2. 误区二:把模板当成制度执行工具

不少团队把流程规范直接翻译成模板的必填字段,试图用”必须填”来保证”必须做”。这在短期有效,长期一定失败,因为成员会发展出对抗策略:填”待定””后续补充””见会议纪要”。我统计过一份被标记为”完整”的报表,其中 38% 的字段值属于无效占位内容。

更实际的做法是:模板负责让正确的事变容易,制度负责让错误的事有成本。把两者混在一起,模板会失去它最重要的属性,被自愿使用。

3. 误区三:只在工具里建设模板,不在流程里建设

工具里的模板只是产物,真正需要建设的是”模板怎么被提出、评审、发布、退役”这条流程。我见过太多团队花两周做出一套漂亮模板,然后半年没人维护,最后变成历史遗迹。

判断标准很简单:如果一个成员发现模板有问题,他知道该找谁、大概多久能改、改动会不会通知到他,这就是流程在起作用。如果这三个问题都答不上来,说明只有模板没有流程。

4. 误区四:模板 Owner 默认是 PMO 或项目经理

PMO 通常在信息完整性和规范一致性上有优势,但在”这个字段填起来有多烦”这件事上几乎没有感知。我参与的一次复盘里,PMO 认为必填的 34 个字段中,成员认为真正必要的只有 11 个,双方重合度不到三分之一。

我的建议是采用”双 Owner”:PMO 或项目经理负责骨架层和校验层,一线成员代表负责流程层和字段填写体验。两方都有一票否决权,任何一方不通过,模板不上线。

5. 误区五:一次设计,用到组织架构调整

模板是有保质期的。组织架构调整、产品线拆分、研发模式从瀑布转敏捷,都会让原模板迅速失效。我给模板设置的默认复核周期是 6 个月,强合规场景缩短到 3 个月。

复核不是重新设计,只需要回答四个问题:这个模板过去 6 个月被用过几次?哪几个字段从来没人读?哪个环节成员问得最多?有没有新的流程要求没被覆盖?四个问题答完,改不改自然清楚。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

四、专业判断逻辑:三层模板模型与成员协同机制

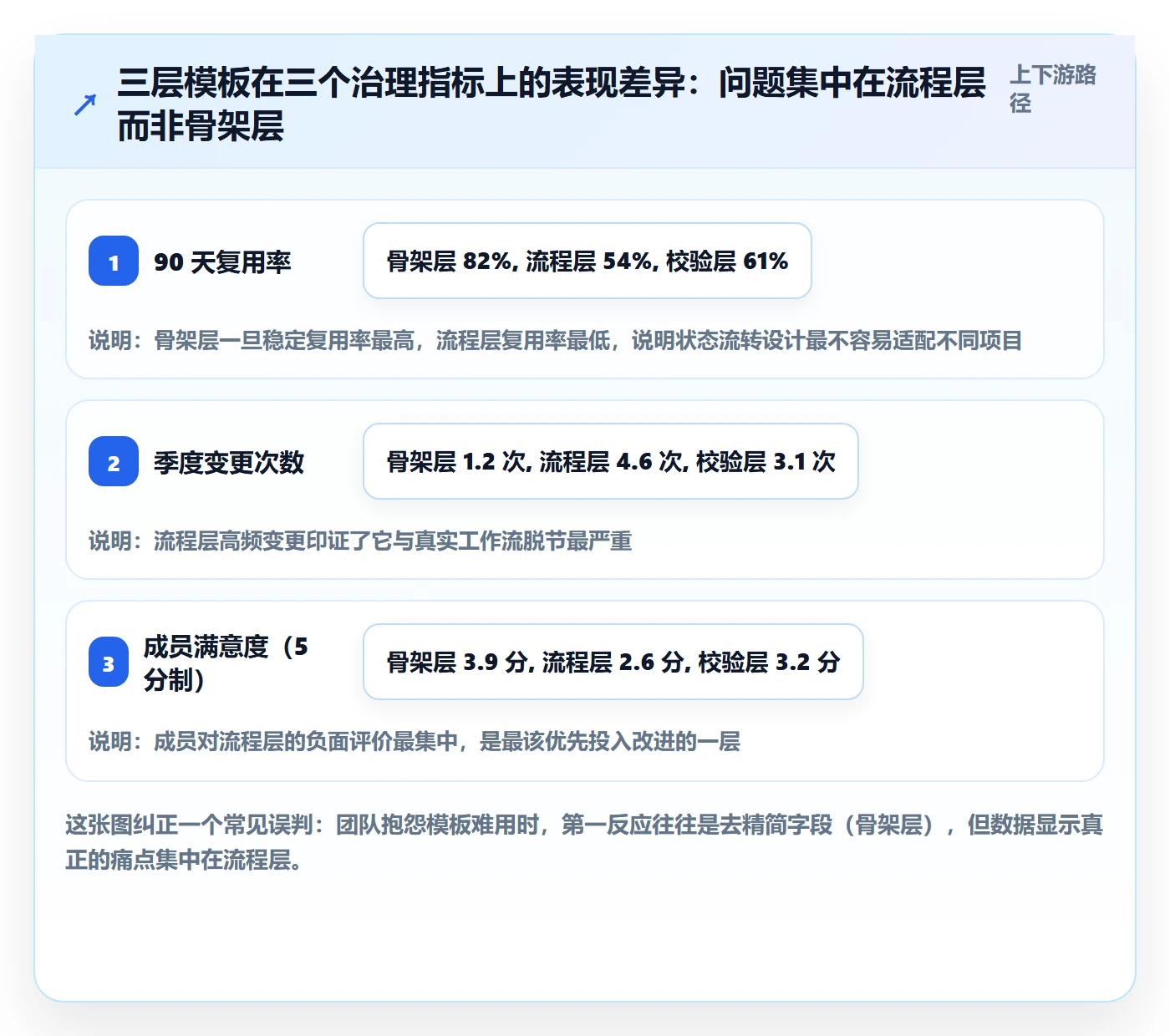

1. 三层模型:骨架层、流程层、校验层

把模板当成一个整体去讨论,永远讨论不清。我习惯把它拆成三层,每层的目标、责任人和变更频率都不一样。

层级 解决什么问题 典型内容 责任人 变更频率
骨架层 项目里有哪些对象、字段、状态 需求、任务、缺陷、里程碑的字段定义与状态机 PMO / 项目经理 低(半年一次)
流程层 对象之间怎么流转、谁在什么条件下推进 状态流转规则、审批节点、自动化触发条件 一线成员代表 + 项目经理 中(季度一次)
校验层 什么叫”合格”,不合格怎么提示 字段校验规则、定义完成的判定标准、提醒策略 PMO + 质量角色 中(季度一次)

分层的价值在于:成员抱怨”模板难用”时,你能立刻定位到是哪一层的问题。大部分抱怨其实出在流程层和校验层,而团队往往去改骨架层,越改越乱。

2. 协同机制:谁改、谁审、谁用、谁退役

模板的协同管理,本质上是一套轻量的责任分配。我在多个组织里推行过下面这张表,落地成本很低,但效果明显。

动作 发起 审批 知会 时限
新增字段 任意成员 PMO + 1 名成员代表 全员 3 个工作日
删除字段 PMO 或成员代表 PMO + 2 名成员代表 全员 3 个工作日
修改状态流转 项目经理 PMO + 成员代表 受影响团队 5 个工作日
新增模板 项目经理 PMO 全员 5 个工作日
模板退役 PMO 无需审批,公示 10 天 全员 10 天公示期

其中模板退役不需要审批、只需要公示,是我坚持保留的一条。模板只会越加越多,如果不给退役开一条低摩擦通道,半年之后又会回到”23 套模板 17% 复用率”的状态。

3. 模板变更的触发条件与冻结期

模板不能在任意时间改。我经历过一次很典型的翻车:某产品线在迭代中期调整了任务字段定义,导致已经排期的 40 多个任务状态错乱,团队花了整整两天清理数据。从此我给模板设了两个硬约束。

  • 冻结期:每个迭代开始后的前 3 个工作日和最后 2 个工作日,禁止修改骨架层和流程层。
  • 批量窗口:非紧急变更统一在迭代间隔期发布,一次发一批,附带变更说明和影响范围。

紧急变更的唯一合法理由是”不改会导致数据错误”,而不是”有人觉得不方便”。这条看起来严苛,但它把模板变更从情绪驱动变成了规则驱动。

4. 判断一个模板是否该保留的四个问题

  1. 过去 90 天,它被几个不同项目实际使用过?(答案 ≤ 1,直接进入退役流程)
  2. 它的必填字段中,有几个在后续流程里被真正读取或触发动作?(低于 50%,需要重构而非保留)
  3. 成员用它的平均启动耗时是多少?(超过 15 分钟,需要砍字段)
  4. 它与另一套模板的字段重合度是否超过 70%?(是,合并)

这四个问题我要求每个季度跑一次,平均耗时不到两个小时,但能防止模板生态重新腐化。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

五、案例与数据观察:100 人以上组织在 PingCode 上的模板重建路径

1. 为什么这个场景值得单独说

上面讲的方法论在 20-50 人团队里靠人工维护也能跑通,但到了 100 人以上、多产品线并行的组织,人工维护会迅速失效。原因很直接:模板数量、使用次数、字段空值率这些指标,靠人统计根本跟不上变化速度。

我参与的一次模板重建就发生在这样的组织里,规模 320 人,分 5 个产品线,使用的是 PingCode。这里需要说明一点:工具不是效果的决定因素,但工具提供了两样人工做不到的东西,模板的分发机制和版本机制。没有这两样,模板治理的成本会随人数呈超线性增长。

2. 从海外工具迁移时,模板是最容易被忽略的资产

这个组织原本使用 Jira,迁移时最初的想法是”把配置照搬过去”。我在评审时否掉了这个方案,理由是:照搬配置等于把历史包袱一起搬过来。原环境里有 40 多套工作流和大量自定义字段,其中相当一部分是历年临时需求堆积的产物,如果直接迁移,新环境会从第一天起就带着旧环境的腐化。

我们最终采用的是”先治理、再迁移”的顺序。PingCode 对 Jira 的迁移支持比较完整,字段、状态、历史数据的映射都有对应方案,所以在迁移过程中做一次模板收敛,比迁移后再治理要省力得多。这也是我认为它在国产替代场景下值得优先考虑的原因之一。

3. 我们实际执行的顺序与耗时

  1. 配置盘点(6 人天):导出原环境的全部工作流、字段、屏幕方案,标记每个配置项的最后使用时间。
  2. 使用度排序(2 人天):按过去 12 个月的实际使用次数排序,只保留前 20%。
  3. 字段收敛(9 人天):把 210 个自定义字段压到 46 个,合并语义重复项,删除从未被读取的项。
  4. 模板重建(12 人天):按三层模型重建 7 套骨架模板,覆盖 5 条产品线的主要项目类型。
  5. 迁移与校验(8 人天):执行数据映射,抽样 200 条历史记录校验字段映射准确性。
  6. 成员评审与调整(7 人天):每套模板 3 名一线成员试用两周,提交问题清单并修订。

总计约 44 人天,比原计划的”照搬迁移”多出约 60% 的投入。但从结果看,这笔投入在两个月内就回本了。

4. 迁移与重建前后的对照数据

第 60 天复测,成员创建项目耗时从 31 分钟降到 11 分钟,模板复用率从 22% 升到 81%,字段空值率从 34% 降到 9%,报表人工清洗工时从每月 46 小时降到每月 7 小时。同时,跨产品线的项目数据口径统一度显著提升,季度经营分析会的数据准备时间从 5 天压到 1.5 天。

需要诚实说明的是,这些改善并非全部来自工具。我估算其中约 40% 来自字段收敛和模板分层,约 35% 来自成员评审机制带来的适配度提升,约 25% 来自工具本身的分发和版本能力。把全部功劳归给工具,是选型讨论中最常见的不诚实。

5. 私有化部署对模板治理的附加意义

这个组织选择了私有化部署,原因主要是数据合规。对模板治理来说,私有化还带来一个附加好处:模板变更可以按自己的节奏发布。公有云环境的版本更新有时会带来界面或行为变化,需要重新培训成员;私有化部署可以把升级窗口安排在迭代间隔期,与模板冻结期对齐。

PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,对正在做国产替代的团队来说是一个值得放进候选清单的选择。但我仍然建议:先按上面的方法把模板治理逻辑想清楚,再去看工具能不能承载,顺序反了,换什么工具都一样。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

六、可直接套用的模板结构与协同流程

1. 项目启动模板的字段清单

下面这套字段清单是我在多个组织里迭代后的版本,它遵守一条原则:每个必填字段都必须有明确的下游读者或自动化动作。没有读者的字段一律放选填或删除。

分类 字段 是否必填 下游读者 / 动作
标识 项目名称、所属产品线、项目类型 必填 自动生成报表分类、触发对应模板
时间 计划开始日、计划结束日 必填 甘特视图、里程碑预警自动化
人员 项目负责人、核心成员列表 必填 通知分发、权限自动分配
范围 目标、范围边界、明确不做什么 必填 变更评审时的判断依据
交付 关键交付物列表、验收标准 必填 验收节点自动生成检查项
风险 Top3 风险及应对 选填 风险看板,仅高风险项目强制
预算 人力预算、外采预算 条件必填 仅涉及外采的项目必填
合规 数据敏感等级、合规评审结论 条件必填 仅数据类项目必填

按这个结构,一个标准项目的启动模板必填字段控制在 11-13 个。相比常见的 30 多个,填写负担下降一半以上,但覆盖了后续流程真正会读取的全部信息。

2. 成员协同操作清单

模板能不能被用好,取决于成员在每个节点是否清楚自己要做什么。我把成员在模板生命周期里的动作固化成下面 5 条,写进新成员入职材料的第一页。

  1. 用之前先看命名:模板名包含”产品线 + 项目类型 + 版本”,不带年份,避免过期感。
  2. 不确定就问模板 Owner:每套模板在描述区写明 Owner 和答疑群,成员不需要自己猜。
  3. 发现字段没用就报:提供一键反馈入口,反馈进入季度复核清单。
  4. 不要私自复制修改:本地复制是模板腐化的最大来源,需要差异就提变更。
  5. 项目结束后回填一条建议:一句话即可,成本极低但能持续改进模板。

第 5 条我特别看重。它的作用不是收集建议本身,而是让成员意识到”模板是可以被改的”,从而把对抗情绪转为参与感。

3. 模板变更流程的五步

  1. 提出:任意成员在模板反馈入口提交,说明问题场景和期望改动。
  2. 评估:模板 Owner 在 3 个工作日内判断影响范围(仅本模板 / 跨模板 / 影响历史数据)。
  3. 评审:按前面那张协同表的规则进入审批,跨模板变更需 2 名以上成员代表同意。
  4. 灰度:先在 1-2 个项目上试用一个迭代,观察是否产生数据异常或成员反馈。
  5. 发布:在迭代间隔期批量发布,附带一页变更说明:改了什么、为什么、对成员有什么影响。

4. 一份可直接使用的模板配置示例

下面是一个骨架层的配置示例,用 YAML 描述。它的重点是三条:字段是否必填、字段是否需要下游读者、字段的生命周期。你可以直接把它映射到任意项目管理平台的模板配置里。

template:
id: standard-product-project

name: "标准产品项目模板 v3.2"

owner: "pm-lead@example.com"

reviewers:

"dev-rep-01" # 一线开发代表

"qa-rep-01" # 测试代表

"pm-rep-01" # 产品代表

freeze_window:

"iteration_start + 3d"

"iteration_end – 2d"

fields:

key: project_name

label: "项目名称"

required: true

downstream: "report_grouping" # 下游读者:报表分组

lifecycle: permanent

key: product_line

label: "所属产品线"

required: true

downstream: "template_dispatch" # 触发对应模板分发

lifecycle: permanent

key: scope_boundary

label: "明确不做什么"

required: true

downstream: "change_review" # 变更评审依据

lifecycle: permanent

key: risk_top3

label: "Top3 风险"

required: false # 仅高风险项目强制

downstream: "risk_board"

lifecycle: permanent

key: legacy_vendor_code

label: "旧系统供应商编码"

required: false

downstream: null # 无下游读者

lifecycle: deprecated_2024Q4 # 标记待退役

checks:

rule: "scope_boundary.length >= 30"

message: "范围边界描述过短,请说明关键排除项"

rule: "deliverable_list.count >= 1"

message: "至少需要一个可验收的交付物"

配置里最值得注意的是 downstream 和 lifecycle 这两个字段。前者强制回答”谁会读这个字段”,后者给每个字段标注了保质期。只要这两个属性被认真填写,模板就不会无限膨胀。

5. 退役机制

退役比新建更需要机制保障。我的做法是给模板和字段都设置”冷却期”:连续两个季度未被使用的字段自动进入待退役清单,公示 10 天后无异议即删除,删除前导出一次快照存档。

这个机制的价值在于把”删除”变成默认动作,而不是需要鼓起勇气去推动的例外。绝大多数组织的模板只会变多不会变少,根本原因就是删除没有默认路径。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

七、不同情况下的行动建议

1. 20 人以下的团队:先别做模板治理

这个规模下,成员彼此熟悉,沟通成本极低,模板的价值主要体现在新人入职的前两周。我的建议是只保留 2-3 套模板,必填字段压到 8 个以内,不要设审批流程,不要建模板 Owner 制度。

这个阶段最容易犯的错是照搬大厂模板。20 人的团队套用 50 个字段的项目启动表,只会让所有人都不填,最后连基础信息都没有。

2. 20-100 人的团队:建立最小治理机制

这个规模是模板治理的性价比高点。组织开始出现跨团队协作,口径不一致的代价开始显现,但人数还没多到需要复杂流程。我建议同步做四件事。

  • 模板总数控制在 8 套以内,每套明确一个 Owner。
  • 必填字段不超过 15 个,且每个字段都有下游读者。
  • 每个模板配 1-2 名成员代表参与评审,不设正式委员会。
  • 每季度做一次复用率复盘,低于 30% 的模板进入退役流程。

3. 100 人以上、多产品线的组织:必须上工具能力

到了这个规模,人工维护模板的边际成本会快速上升。模板数量、使用次数、字段空值率这些指标必须能自动统计,否则治理动作会滞后一到两个季度。

同时需要引入分层治理:公司级模板只定义最基础的骨架,产品线级模板在骨架之上做扩展,团队级不设模板。我在 320 人组织里看到的有效做法是:公司级 3 套、产品线级 4 套,总共 7 套,其余一律通过参数化扩展而不是新建模板来实现差异。

4. 强合规、私有化部署场景:把校验层做厚

如果组织处在金融、医疗、政企等强合规环境,模板的校验层需要显著加强,因为很多合规要求的验证点必须固化成不可跳过的检查。同时建议采用私有化部署,把版本升级窗口与迭代节奏对齐。

这类场景下模板会比较重,但可以做一个区分:把合规必填字段集中放在项目的特定阶段,而不是全部堆在启动时。启动时只填必要项,合规信息在对应节点再收集,成员的整体感知负担会下降很多。

5. 正在做国产替代或从海外工具迁移的组织:先治理再迁移

如果原环境已经积累了大量自定义配置和历史数据,直接照搬会把旧问题一起带过来。我建议的顺序是:先盘点使用度、再收敛字段、然后重建模板、最后执行迁移,并在迁移后做抽样校验。

选型时优先考虑支持平滑迁移和私有化部署的平台。PingCode 在这个方向上的适配度较高,尤其适合 100 人以上、对数据自主可控有要求的中大型组织。但请记住前面说过的结论:工具贡献的只是分发和版本机制,模板本身的设计质量仍然取决于你和你的成员代表。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

八、不同情况下的取舍:没有最优解,只有对价

1. 统一 vs 自治

统一口径能带来跨团队可比较的数据,代价是部分团队需要牺牲适配度。我的判断线是:如果数据要被放到同一张报表里做决策,就必须统一;如果只是团队内部使用,就应该放手。

实践中常见的错误是全统一或全放开。我倾向于”两层统一”:公司级 3 套模板强制统一,产品线级允许在 30% 的字段范围内自治,团队级不设模板。

2. 完整 vs 轻量

这是最需要量化的一次取舍。前面那张泡图给出了一个参考边界:在 20-200 人组织里,30 个字段是填写质量拐点。超过这个数量,多采集的信息很大一部分是不可信的。

所以更精确的建议是:必填控制在 15 个以内,总字段控制在 30 个以内,超出部分一律转为按需采集。需要时再问,比一次性问完更稳妥,因为绝大多数”将来可能需要”的信息,将来并不会被用到。

3. 工具内模板 vs 文档模板

还有团队用 Word 或在线文档做模板。这种方式在 20 人以下可行,但一旦超过 50 人就会失控:文档不会自动分发、不会版本控制、不知道谁在用、改一版没有任何通知机制。

我的建议是分场景:需要结构化数据和流程流转的用工具模板;纯知识性、无字段结构的内容继续用文档。把两者混为一谈,结果通常是文档模板被复制出十几个版本,工具模板则空置。

4. 迁移保留 vs 推倒重建

策略 适用情况 投入 风险
全量保留迁移 原环境配置简洁、历史数据需强追溯 低(约 20 人天) 旧问题被完整继承,一年内大概率需要二次治理
保留数据、重建配置 配置复杂但历史数据有合规价值 中(约 40-50 人天) 字段映射需要仔细校验,否则历史报表口径断裂
推倒重建 配置腐化严重、历史数据价值有限 高(约 60-80 人天) 历史数据可追溯性下降,需提前与管理层达成共识

我参与的那次重建选的是中间方案,理由是历史数据在合规审计上有用途,但配置本身已经不值得保留。这个选择的判断依据不是”好不好”,而是”历史数据的合规价值是否高于配置清理的成本”。

模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板

九、14 天落地检查清单

1. 第 1-3 天:止血与盘点

  1. 冻结新增模板,任何人不再新建。
  2. 导出全部现有模板清单,记录创建者、最后修改时间、90 天使用次数。
  3. 按使用次数排序,标记出前 20% 的高频模板和后 50% 的待退役模板。

2. 第 4-7 天:访谈与分层

  1. 访谈至少 8 名一线成员,问”上次为什么不用官方模板”。
  2. 把高频模板按骨架层、流程层、校验层拆开,标出各层责任人。
  3. 统计每个必填字段的下游读者,没有读者的字段直接移出必填。

3. 第 8-14 天:重建与评审

  1. 把必填字段压到 15 个以内,总字段控制在 30 个以内。
  2. 每套模板指定 1 名 Owner 和 3 名成员代表,明确变更流程和时限。
  3. 选 2 个项目做灰度试用,记录成员启动耗时和字段空值率。
  4. 在迭代间隔期发布新版模板,附一页变更说明。

4. 之后每季度的固定动作

  • 跑一次复用率复盘,低于 30% 的模板进入退役公示。
  • 检查字段空值率,超过 20% 的字段评估是否有下游读者。
  • 收集成员反馈清单,把高频问题转成下一次变更。
  • 复核模板冻结期是否被绕过,绕过的原因是什么。

我一直认为,模板治理真正的难点不在于设计出一套漂亮的模板,而在于让这套模板在半年之后仍然有人自愿使用。前者是设计问题,后者是治理问题,而绝大多数团队把精力错配在了前者。

最值得记住的一个判断是:模板的效率不体现在它收集了多少信息,而体现在成员愿不愿意走这条路。当一条路的入口成本高于 15 分钟,人们就会自己踩出小路,而小路一旦形成,官方模板就再也回不来了。

下一步建议你做一件很小的事:从你的团队里挑出使用次数最高的那一套模板,找 3 名成员实际创建一次项目并计时,同时记录他们中途停下来问了几次问题。如果耗时超过 15 分钟、或者每个人平均问了 2 次以上,说明这套模板的流程层和校验层还有明显的改进空间,而上面这套方法就是为你准备的。

常见问题解答(FAQ)

1. 项目模板是不是越多越好,颗粒度到底该做多粗?

我们团队一开始热情很高,每个项目类型都建了一套模板,半年下来模板库里堆了二十多套,我作为项目成员每次新建项目光选模板就要纠结半天,还经常选错。后来我就在想,模板数量到底有没有一个合适的度,颗粒度又该怎么定。

我的判断是模板数量不超过团队同时并行的项目类型的 2 倍,一般 5 到 8 套封顶。做法上分三层:第一层是通用骨架模板,只有阶段、里程碑、会议节奏和交付物清单,全公司共用一套;第二层是业务类型模板,按产品迭代、客户交付、内部工具这三类建,差异只体现在任务清单和评审节点上;

第三层是个人检查清单,不进模板库,放在成员自己的笔记里。判断颗粒度的标准很简单,如果一个字段或一个任务在过去 3 个项目里没有任何人填过或用过,就删掉。我们按这个口径清理过一次,把 23 套模板砍到 6 套,新建项目的平均准备时间从 40 多分钟降到 10 分钟以内。

另外建模板时一定要写清适用场景和不适用场景,各一句话,这是最省钱的一道防呆。

2. 成员总是绕过模板,自己新建任务、随手改字段,这种协同该怎么管?

我们流程模板上线第二个月我就发现,有不少成员直接在项目里新建任务,字段空着一半,状态也是自己随手改的流程外状态,导致我拉周报时数据对不上。我一开始想的是大家不配合,后来跟几个人聊才发现,是模板里字段太多、必填项太绕,他们嫌麻烦。

先别急着加权限。我的做法是先做一次绕过行为归因:把最近 2 周所有手工新建的任务列出来,看它们分别属于哪类工作,如果超过三分之一是模板没覆盖的场景,那就是模板的问题,补进模板;如果确实是成员图省事,再用机制约束。

机制上分三步:一是把字段分成必填和可选,必填项控制在 5 个以内,只保留负责人、起止时间、状态、交付物;二是把状态流转做成固定看板列,成员拖动卡片就等于改状态,不再手填;三是在项目周会上用字段完整率这一个指标过一遍,低于 90% 的项目当场补。

这套做完之后我们手工新建任务的比例从近四成降到一成以内,剩下的基本是合理的临时工作。核心逻辑是模板的摩擦要小于绕过它的成本,否则再严的规定也会被绕开。

3. 模板需要迭代时,怎么更新才不会影响正在跑的项目?

我们第一版模板用了三个月,评审节点从两个变成一个,我就直接改了模板主体,结果新建的项目是新流程,老项目打开一看前后不一致,成员问我到底按哪个走,我当时也答不上来。后来才明白模板更新这件事是有讲究的。

核心原则是模板改动不回溯,老项目走老规则,用一条迁移说明做衔接。具体做法:第一,模板本身要有版本号,命名成产品迭代模板 v2.3 并标注生效日期,新建项目默认选最新版,老项目保留它创建时的版本快照;

第二,任何改动前先写一条变更说明,格式固定为改了什么、为什么、对正在跑的项目有什么影响、需要谁做什么,发到项目群并置顶;

第三,区分结构性改动和文案性改动,加删阶段、改状态、改必填字段属于结构性,必须提前一个迭代周知,并给正在跑的项目两个选择,按老流程走完或者由项目负责人手动同步,不要强制批量刷,改说明文字、改任务描述属于文案性,随时改;第四,每季度做一次模板回顾,把三个月内没人用的字段和任务清掉。

我们按这套执行后,模板相关的扯皮基本没有了,老项目也没再出现前后不一致。

4. 怎么量化模板带来的效率提升,有没有可落地的数据口径?

老板问我搞模板到底省了多少时间,我一开始只能说大家反馈方便了,这种答案显然过不了关。我自己也想知道模板到底是真提效还是心理安慰,所以试着定了几组能持续采的数据。

我用四个口径,都能从项目数据里直接拉:一是项目启动时长,即从创建项目到第一个任务被认领的时间,我们做模板前中位数是 2.5 天,做完后压到 4 小时以内;二是字段完整率,即必填字段填齐的任务占比,按月统计,健康线定在 90% 以上;

三是流程外状态占比,即不属于模板定义状态的任务比例,这个指标能直接反映模板是否贴合实际;四是返工次数,统计因为漏了模板规定节点比如漏评审、漏提测而返工的任务数,做模板前我们每月大概 6 到 8 次,现在稳定在 1 到 2 次。建议先采一个月的基线再对照,不要一上来就许诺提升 50%。

还要提醒一点,这四个指标要一起看,单看任何一个都能被做假,比如字段完整率可以通过把字段改成非必填刷上去。

读者评论

熊
熊知夏

我们团队也砍过必填字段,但砍完发现财务和合规要的数据后面根本补不回来。现在只把影响流转的字段设为必填,其余靠默认值和自动化带出,缺的到评审节点再补。关键不是字段数,而是每个字段有没有明确下游动作。作者那三个指标我们会试,但完整度统计得先排除“待定”“见纪要”这类占位内容。

贺
贺雅楠

作为开发,我不用官方模板通常不是找不到,而是填到第三屏还不知道第一个可交付物在哪。能接受骨架加选填,但不同意字段越少越好,有些信息启动时不知道,后期补反而更贵。成员评审组如果只是异步勾选变更还行,要是每周开会评审,很快又会变成额外负担。

彭
彭知夏

我们不到50人,模板混乱也有,但更多是没人维护Owner。文章说固定3名一线成员进评审组,小团队根本抽不出人。我的折中是每个模板指定1个一线Owner加1个PMO,变更走异步评论,重大改动才开会。另外想问,成员复制旧项目形成的“野模板”算不算复用?如果算,治理口径可能完全不一样。

文章包含AI辅助创作:模板流程实操方法:项目成员提升项目模板效率的协同管理方法与模板,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/293238
