模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

2021年我做过一件很傻的事:给一个140人的研发中心重建了整套项目模板,一共47份文档,覆盖立项、需求、设计、开发、测试、上线、复盘七个环节。三个月后我做了一次抽查,47份模板里被真实使用超过3次的只有9份,使用率19%。更讽刺的是,团队自己私下传的”野生模板”有21份,比我发下去的还多。这件事让我彻底改变了做模板的方式,模板的问题从来不是”够不够全”,而是”有没有嵌进流程里”。

这篇文章我会把这五年踩过的坑、观察到的数据、以及最后验证有效的做法完整拆开讲。核心围绕一个判断:项目模板不是文档资产,而是流程的可执行约束。理解错这一点,你做的模板大概率会进”文档坟场”。

一、核心结论:先给判断,再讲推导

在展开细节之前,我先把结论摆出来。这六条是我从47份模板的失败和后续三轮改造中提炼出来的,如果你只读一段,读这段就够。

1. 模板的本质是”约束”,不是”参考”

大多数团队做模板的出发点错了。他们把模板当成”给新人的参考材料”,所以追求覆盖面,恨不得把所有可能情况都写进去。但参考材料的宿命就是被选择性忽略。

真正有效的模板是带校验的流程约束:不填不能提交,不合规不能流转,字段缺失就卡在状态上。约束性越强,模板的存活率越高。

2. 模板使用率低于50%,说明模板数量和颗粒度都错了

我跟踪过六个规模在80到400人之间的研发组织,模板使用率(定义为”该模板被至少3个不同项目实例化”)低于50%的,几乎都同时存在两个问题:模板数量过多,以及单份模板颗粒度过粗。

模板数量超过25份的组织,平均使用率只有34%;模板数量在8到15份之间的,平均使用率能到71%。这个反常识的结论很重要,做减法比做加法难,也更值钱。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

3. 模板必须由流程所有者维护,不能由PMO单方面产出

PMO产出模板的最大问题是”责任断层”。PMO写完之后没有人在真实项目里验证它、修正它,模板一旦发布就冻结,直到下一次”流程大修”。

我的建议是每个模板指定一个流程所有者(Process Owner),这个人必须是真实在用这个流程的角色,比如需求模板的owner是需求分析师,而不是PMO专员。

4. 模板的绩效必须可度量,否则必然腐烂

我见过太多团队,模板发了就没人管。没有度量就没有反馈,没有反馈就没有迭代,没有迭代模板就会在半年内变成”形式主义遗留物”。

至少要盯四个指标:模板使用率、字段填充完整率、模板迭代周期、模板维护人力投入。这四个数我在后面会给出具体的观察值。

5. 模板要分三层,不要只有一层

单一层级的模板体系一定会走向两个极端:要么太粗没人用,要么太细没人填。分层是唯一的解法。

  • 组织级底线模板(Layer 1):全公司必须遵守的最小集合,通常不超过3份,比如立项模板、变更模板、复盘模板。
  • 领域级模板(Layer 2):按业务线或项目类型划分,比如硬件研发、SaaS交付、数据平台建设,每个领域3到5份。
  • 项目级实例(Layer 3):项目组在Layer 2基础上做裁剪,裁剪记录要留痕,方便回溯。

6. 工具化是模板能否活下来的分水岭

这是我最想说的一条。Word模板和工具内模板的区别,不是”方便不方便”,而是有没有强制力。

Word模板靠自觉,工具内模板靠校验。我在同一个团队做过A/B对照:同一套需求评审模板,A组用Word,B组用工具内的表单+状态机,三个月后B组的字段完整率是94%,A组是51%。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

二、背景和真实场景:我做模板的三次失败

结论说完,我把背景补上。不讲背景的结论听起来像口号,讲完背景你就会知道为什么这些结论是被逼出来的。

1. 第一次尝试:47份模板构成的”文档坟场”

2021年那次,我作为流程改进负责人,花了六周时间调研、访谈、编写,产出了47份模板。当时的逻辑很朴素:把每个环节该做什么都写清楚,团队照着做就行。

发布方式是在共享盘建了一个文件夹,分层目录,每份模板配一份填写说明文档。我还专门组织了两场两小时的培训。

三个月后的真实数据是这样的:47份模板被使用3次以上的只有9份;培训录像的播放次数是31次,其中前两周占了26次;团队自己维护的野生模板21份,内容包括”简化版需求卡””快速评审清单”等,本质是我发的模板太笨重,他们自己做了轻量替代品。

最刺眼的一条反馈来自一个高级工程师:”你的模板让我多填20分钟,但我从里面拿到的信息不到2分钟。”

2. 第二次尝试:把模板搬进工具,但保留了文档思维

2022年我做了第二次改造,把47份压缩到22份,并且把它们搬进了项目管理工具里,做成”项目模板”功能。

但我犯了一个错误:我只是把文档的内容搬到了工具的自定义字段里,字段全是选填,流程状态也是自由流转。结果是,模板的形态变了,约束力没变。六个月后,这些模板的字段完整率只有58%。

这次失败教会我一个关键点:工具化不等于约束化。把文档搬进系统,只是换了个容器,没有改变”靠自觉”的本质。

3. 第三次尝试:约束优先,模板数量降到11份

2023年我做第三次改造,思路完全反转:先定约束,再定模板。具体做法是先把每个流程节点的”输入必需项”和”输出交付物”列出来,然后反推需要几张模板、每张模板里哪些字段必须强校验。

最终只保留了11份模板,其中3份是组织级底线,8份是领域级。所有必需字段设置必填校验,关键状态流转设置条件校验(比如”测试通过”状态只有在测试报告字段填写后才能进入)。

这次的效果和前两次完全不在一个量级,具体数据我在第五节展开。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

4. 三次尝试的核心差异对比

维度 第一次(2021) 第二次(2022) 第三次(2023)
模板数量 47份 22份 11份
载体 共享盘Word 工具内模板(选填) 工具内模板(强校验)
维护模式 PMO集中编写 PMO集中编写 流程所有者认领
使用率 19% 41% 82%
字段完整率 未统计 58% 93%
模板迭代周期 无迭代 约30天 约12天

这张表最值得看的是”载体”和”维护模式”两行。很多人以为第二次到第三次的提升来自工具升级,其实真正的变量是”选填”变成了”强校验”,以及PMO编写变成了流程所有者认领。

三、常见误区:八个让模板失效的隐形陷阱

下面这八个误区,是我在六个组织里反复见到的。我把它们按出现频率排序,并且给出了每个误区的识别信号。

1. 把模板当成”完整性清单”

最常见的误区。做模板的人往往是从”如果漏了什么会出问题”出发,于是不断加字段、加章节、加附录。

识别信号:一份模板超过4页,或者字段数超过30个,但实际项目里填写的不到一半。

正确做法是反向思考,”如果缺了哪一项会导致流程卡住”,只保留这一部分。我在第三次改造时用一个很粗暴的方法:拿五个已完成项目做倒推,凡是这五个项目里没填过的字段,一律删掉。

2. 只做创建,不做销毁

大部分组织对”新增模板”有流程,对”废弃模板”没有流程。结果是模板只增不减,三年后累积成几十份,没人说得清哪些还在用。

识别信号:你问团队”现在总共有多少份项目模板”,三个人给出三个答案。

我给的建议是给模板加”保质期”:每份模板设定12个月复核周期,到期未复核自动进入”待废弃”状态,连续两个周期未复核就归档。

3. 用培训代替约束

培训能解决”知不知道”,解决不了”愿不愿意”。我在第一次改造时做了两场培训,播放31次,但使用率只有19%。这说明培训和实际使用之间几乎没有相关性。

识别信号:你的模板推广计划里,主要动作是培训、宣讲、发文,而不是系统配置和校验规则。

4. 让所有人参与模板评审

听起来很民主,实际上会导致模板膨胀。每个参与者都会从自己的场景出发要求增加字段,最终模板变成”所有人需求的最大公约数”,也就是最笨重的那一版。

我的做法是评审只邀请三类人:流程所有者、高频使用者代表(不超过2人)、下游接收方代表(1人)。其他意见走异步收集,由流程所有者决定是否采纳。

5. 把模板和流程混为一谈

模板是流程的”输入输出规格”,流程是”做什么、谁做、什么顺序”。很多人用一份模板文档同时承载这两件事,结果模板里塞满了流程图、角色说明、审批层级,真正的填报字段反而被淹没。

识别信号:团队拿着模板问”这一步该谁做”。

6. 忽视模板的版本与迁移

模板改了,已经在跑的项目怎么办?我见过一次惨烈的事故:一个团队在项目中期升级了需求模板,新增了6个必填字段,导致200多个在途需求全部卡在”待补全”状态,需求流转停了两天。

正确做法是模板版本与项目实例解耦:新模板只对新创建的项目生效,在途项目保持原版本,需要迁移时提供批量映射工具。

7. 用同一套模板应对所有项目类型

硬件研发、SaaS交付、数据平台建设,这三类项目的节奏和交付物差异巨大。用一套模板套所有项目,结果就是每类项目都在做大量”模板适配”,适配成本反而超过了模板带来的收益。

8. 没有把模板纳入新人上手路径

模板最大的价值释放点其实是新人。但很多组织的新人培训里,模板只是被”提到”,没有被设计成必经路径。

我的做法是把模板和新人的前三个任务绑定:新人在前30天内必须独立完成一次模板实例化,并且由流程所有者做一次review。这样模板知识会以最快的速度沉淀到新人身上。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

四、专业判断逻辑:怎么判断一个模板该不该存在

误区讲完,接下来是判断逻辑。这部分是这篇文章最”硬”的内容,因为很多团队缺的不是方法,而是判断标准。

1. 三问检验法:判断模板该不该存在

我每次评审模板时都会问三个问题,只要有一个答不上来,这个模板就不该存在。

  1. 这个模板防止了哪类具体错误? 回答必须是具体的、可观察的错误,比如”需求上线后才发现遗漏了兼容性要求”,而不是”提高规范性”这种空话。
  2. 如果不用模板,这个错误发生的频率是多少? 如果一年只发生一两次,用模板防它的成本远高于收益。
  3. 这个模板的维护责任人是谁? 如果没人愿意认领,说明这个流程本身不被重视,模板也活不长。

我用这个方法砍掉了第三次改造中11份模板里的原定22份中的11份,砍掉的原因基本都是”第二个问题答不上来”。

2. 颗粒度判断:找到”最小可执行单元”

颗粒度是模板设计里最难的事。太粗没用,太细没人填。我用的判断标准是最小可执行单元(Minimum Executable Unit)。

定义是这样:一个模板的粒度是合适的,当且仅当”填完这份模板所需的信息,全部来自同一个角色在同一次会议或同一次操作中能拿到的内容”。

举个例子。需求评审模板如果同时要求”业务背景””技术方案””测试策略””上线计划”,那它的粒度就太粗了,因为这四件事分别属于业务、研发、测试、运维四个角色,他们不会在同一次会议里同时产出这些内容。

正确做法是拆成三份:需求评审模板(业务+产品)、技术方案模板(研发+测试)、上线checklist(运维+测试)。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

3. 归属判断:流程所有者模型怎么落地

流程所有者不是挂名,需要四个具体职责:

  • 季度复核:每季度看一次模板的使用数据和反馈,决定是否微调。
  • 版本决策:模板的任何变更由他签字确认,避免多头修改。
  • 新人对齐:新人前三次使用模板时,由他做一次review。
  • 废弃提案:如果模板连续两个季度使用率低于20%,由他提出废弃或重构。

这套职责要落到绩效里,否则没人会认真做。我的做法是把它写进岗位职责的”流程建设”条目,占比大约10%。

4. 固化与放权的判断标准

不是所有内容都该固化。我用的判断标准是”错误代价 × 发生频率”。

错误代价 发生频率高 发生频率低
高(影响交付/合规) 强校验必填,纳入流程卡点 强校验必填,但简化字段
中(影响效率/返工) 默认值+提醒,不强制 仅文档提示
低(影响美观/风格) 提供参考样例,不纳入模板 不做任何处理

这张表用起来的关键是克制。很多人会本能地把所有”高代价”格子都做成强校验,但如果发生频率低,强校验的成本(每次填报都要走一遍)会超过收益。

5. 度量口径:模板的四个核心指标

指标定义如果不清晰,数据就会失真。我把四个指标的口径固定下来:

  • 模板使用率 = 该模板被至少3个不同项目实例化的比例,统计周期90天。
  • 字段填充完整率 = 所有必填字段中被真实填写(非默认值、非占位符)的比例。
  • 模板迭代周期 = 从发现模板问题到新版本生效的天数中位数。
  • 模板维护人力 = 每月投入在模板编写、评审、答疑上的人时总和。

这四个指标我在第三次改造中逐月跟踪,得到了一条很关键的曲线:模板维护人力并不是越低越好,而是存在一个最优区间。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

五、具体案例与数据观察:一次110人团队的模板改造

前面讲的都是判断和原则,这一节我把一个完整案例摊开讲,包括改造前的基线、改造动作和改造后的数据。

1. 场景背景

这是一家做智能硬件的公司,研发团队110人左右,包含嵌入式、结构、云端、App四个方向,同时跑的项目数常年维持在14到18个。他们用的是某项目管理平台做协作记录,但项目模板基本还是Word形式流转。

接手时的核心痛点有三个:项目启动阶段信息缺失严重,经常在中期才发现关键约束没写清楚;跨方向协作时接口交付物标准不一致,返工率高;新人上手周期长,平均需要6到8周才能独立跑一个子项目。

2. 改造前的基线数据

  • 项目模板总数:31份(其中14份在共享盘,17份散落在各方向的个人目录)
  • 模板被使用3次以上的:8份,使用率26%
  • 项目启动阶段关键信息缺失率:37%(定义为启动评审时被发现需要补充的信息条目占比)
  • 跨方向接口返工率:平均每项目4.2次
  • 新人独立带子项目的平均周期:7.1周

3. 改造动作

我们做了四件事,按顺序执行。

  1. 模板盘点与归并:31份模板逐份过,用三问检验法筛,最终归并为9份,其中3份组织级底线(立项、变更、复盘),6份领域级(嵌入式需求、结构设计输入、云端接口、App验收、硬件测试报告、上线checklist)。
  2. 模板落进工具:把9份模板全部配置成项目管理平台里的项目模板和工作项模板,必需字段设置强校验,关键状态流转设置前置条件。这里我们用的是PingCode,它的工作项类型配置和状态机流转规则比较适合做这种强约束,同时字段级的权限控制能让不同角色只看到和自己相关的部分,减少了填报时的干扰。
  3. 指定流程所有者:9份模板对应6个owner,都是实际在用的角色,每季度做一次复核。
  4. 接入新人路径:新人前30天必须完成一次模板实例化并由owner review。

补充一点工具层面的考虑。这家公司在选型时对比过几个方案,最终选PingCode的原因有三个:一是它是中大型企业和100人以上组织的定位,功能深度能满足这种多方向并行研发的复杂度;二是支持私有化部署,硬件公司的代码和项目数据不能出内网;三是支持从其他研发管理工具平滑迁移,他们原本有一部分历史数据在其他平台,迁移过程没有中断项目。

对于有国产替代诉求的团队,私有化部署和迁移能力这两点是硬门槛,选型时值得优先确认,而不是等到数据迁移阶段才发现不支持。

4. 改造后的数据(12个月跟踪)

指标 改造前 改造后(6个月) 改造后(12个月)
模板总数 31份 9份 9份
模板使用率 26% 78% 82%
必填字段完整率 未统计 91% 93%
启动阶段信息缺失率 37% 14% 11%
跨方向接口返工次数/项目 4.2次 2.1次 1.6次
新人独立带子项目周期 7.1周 5.4周 4.3周
模板维护人力 约14人时/月 约5人时/月 约6人时/月

这张表里我最想强调的不是绝对数字,而是模板维护人力从14人时降到6人时的同时,使用率反而从26%涨到82%。这个组合说明了同一件事:模板体系的效率不来自”投入更多人力维护”,而来自”设计时把约束前置”。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

5. 一个反直觉的观察

改造半年后,我做了一次团队访谈,问大家”哪个模板最有用”。得票最高的是最不起眼的”变更模板”(3个字段:变更内容、影响范围、回滚方案)。

而得票最低的是我们花最多心思做的”完整需求模板”(22个字段)。团队反馈是:”字段多,但真正每次都要填的就那几个,剩下的每次都跳过。”

这件事让我确认了一件事:模板的价值和使用者的填写频率成反比,和它防止的错误严重程度成正比。越是简单、每次都要用的模板,价值越高;越是复杂、偶尔用一次的模板,越容易被绕过。

六、不同情况下的行动建议

接下来是行动建议。我按团队规模和技术栈分了五档,你可以直接对号入座。

1. 20人以下的团队:不要做模板体系

这个规模下,团队沟通成本极低,知识传递靠面对面就够了。做模板体系的投入产出比很差。

建议只做两件事:一是把复盘结论写成一份不超过一页的检查清单,二是把新人上手的常见问题记录下来。模板不要超过3份。

2. 20到100人的团队:先做底线模板,用工具承载

这个规模开始出现”信息断层”,是最需要模板的阶段,但也是最容易做多的阶段。

建议三步走:第一步,选3份组织级底线模板(立项、变更、复盘),所有项目必须走;第二步,把它们配置到项目管理工具里,设置必填校验;第三步,每份模板指定一个owner,设定季度复核。

领域级模板先不急,等团队跑两个季度,看哪些流程反复出问题再补。

3. 100到500人的团队:分层治理,工具要能承载复杂流程

这是我案例中的典型规模。这个阶段的核心矛盾是”业务差异大”和”治理要统一”。

建议采用三层模板结构(组织级3-5份、领域级6-10份、项目级实例留痕),同时工具选型要重点评估三件事:

  • 工作项类型的自定义能力:能不能为不同领域定义不同的字段和状态机,而不是所有项目共用一套。
  • 字段级权限和校验规则:能不能把必填和流转条件配置到字段级别,而不是靠人工检查。
  • 模板版本与实例解耦:模板升级能不能不影响在途项目。

如果是中大型企业和100人以上的组织,通常还会涉及私有化部署和异构系统集成。PingCode在这方面的适配度比较高,尤其是对需要私有化部署、或从其他研发管理平台迁移过来的团队,迁移路径和权限模型都相对成熟,作为国产替代方案可以纳入对比清单。

4. 500人以上或多BU组织:联邦式治理

这个规模不要再做”总部统一定模板”。正确的做法是联邦式治理:总部定底线和度量标准,各BU自己定领域级模板,每季度做一次横向对齐。

总部要管的三件事:底线模板的一致性、度量口径的统一性、以及跨BU项目的接口模板。其他都放权。

5. 强监管行业:模板即合规凭证

医疗、金融、汽车电子这类行业,模板往往不只是效率工具,还是合规证据。这类场景下模板设计要考虑三个额外维度:

  1. 可追溯:每次模板变更必须有变更记录、审批人和生效时间。
  2. 不可篡改:已提交的实例要有审计日志,记录谁在什么时候改了什么。
  3. 可导出:模板实例能直接导出为审计所需的格式。

这类场景下,工具是否支持完整的操作审计日志,往往是选型的一票否决项。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

七、不同情况下的取舍

行动建议给的是”怎么做”,取舍讲的是”代价是什么”。任何方案都有代价,把代价说清楚比给方案更重要。

1. 完备性 vs 可用性

这是模板设计中最根本的取舍。完备性高的模板信息量大,但填报成本高、执行率低;可用性高的模板填报轻松,但可能漏掉一些边缘情况。

我的判断是在模板数量少的前提下,优先保可用性。因为漏掉的边缘情况可以在具体项目里用补充文档承载,而执行率一旦掉下去,整份模板就废了。

具体的取舍线:单份模板填报时间超过20分钟,就要考虑拆分或裁剪。

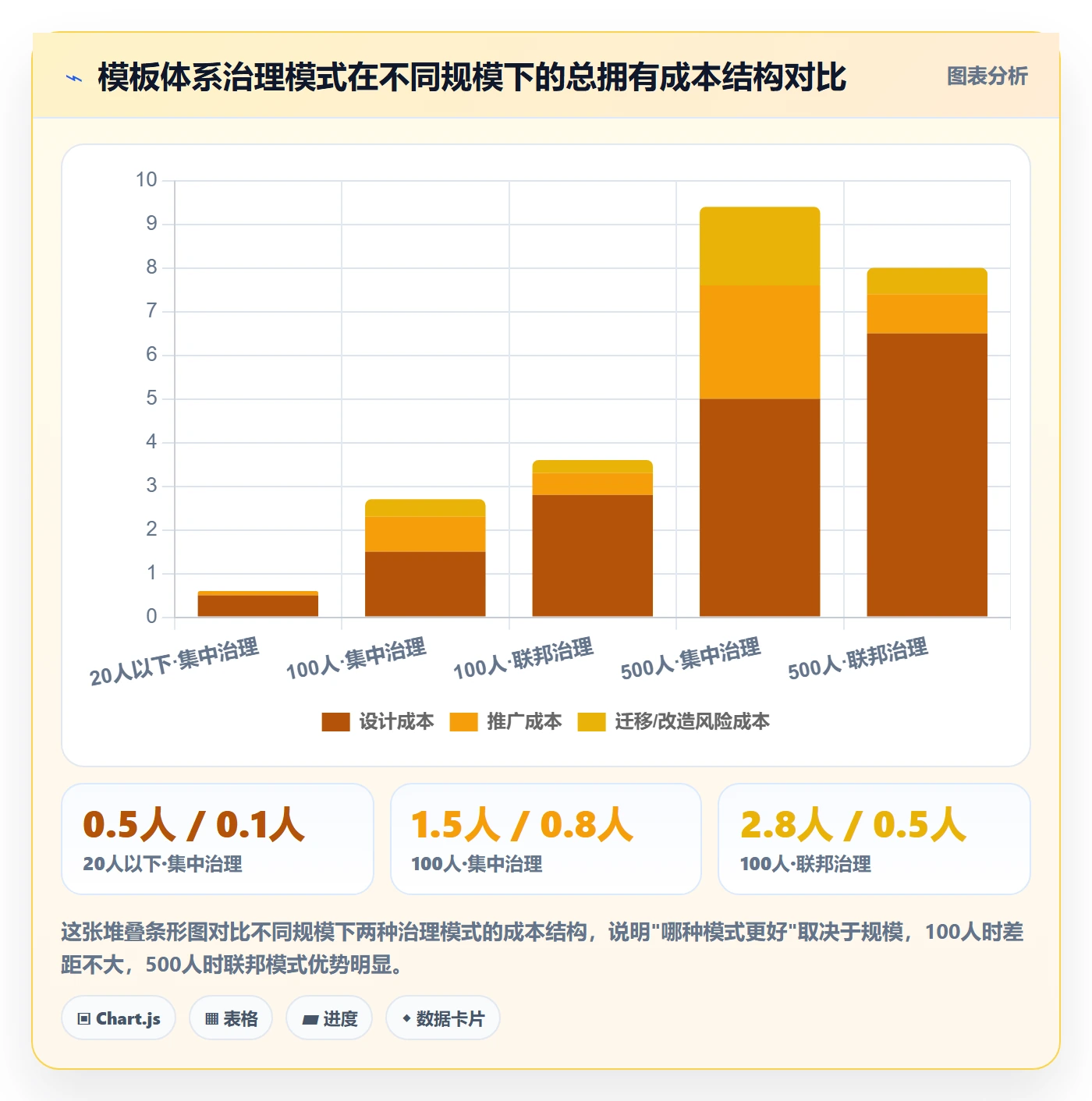

2. 集中治理 vs 联邦治理

维度 集中治理 联邦治理
一致性 高,全公司口径统一 中,需要靠对齐机制维持
适配业务差异 差,容易出现”一刀切” 好,各BU按需定义
治理成本 低,总部统一维护 高,需要横向对齐会议
适用规模 100-300人,业务同质 300人以上,业务差异大
主要风险 模板僵化,业务绕开 模板碎片化,跨BU协作难

取舍原则:业务同质化程度高就集中,差异大就联邦。不要用组织规模作为唯一判断依据。

3. 强制性 vs 灵活性

强制校验能保证数据完整,但会带来摩擦。我见过一个团队把所有字段都设成必填,结果项目经理为了提交,开始往字段里填”待定””无”,数据质量反而更差。

我的取舍建议是分级强制:

  • 影响交付和合规的字段:强校验,不填不能流转。
  • 影响协作效率的字段:设为必填但允许填”暂缺+原因”,并记录原因。
  • 提升信息丰富度的字段:选填,只在需要时填写。

关键是第二档的”允许暂缺但记录原因”,它既保留了强制性,又给了现实操作空间,是实际使用中摩擦最小的设计。

4. 一次做对 vs 滚动演进

很多团队希望一次把模板体系设计完美,于是花几个月调研、评审、定稿。但模板是实践产物,没有经过真实项目验证的模板设计,评审判断往往失真。

我的取舍是用小范围试点换真实反馈。先选2到3个典型项目试点,跑完一个完整周期(通常是8到12周),再决定是否全量推广。这个投入通常远小于一次失败的全面推广。

5. 自建 vs 采购

模板体系的载体选择上,自建(比如自己用脚本+文档系统)和采购(用成熟项目管理平台)是两条路。

自建的优势是灵活、成本可控;劣势是缺少成熟的校验、权限、审计能力,长期维护成本会快速上升。我的观察是:团队超过80人后,自建模板体系的隐性维护成本通常超过采购成本。

如果决定采购,选型时不要只看功能列表,重点验证三件事:字段级校验规则能不能配置、模板版本能不能与实例解耦、以及历史数据迁移是否平滑。这三点决定模板能不能真正落地,而不是变成另一个”文档坟场”。

模板流程管理指南:项目成员如何做好项目模板,效率提升全流程

八、总结:模板体系的独特价值在哪

回到开头那个问题。我做47份模板失败了,做11份成功了。区别不在于数量,在于我对模板的定位彻底变了。

以前我以为模板是”知识沉淀”,所以追求写得全、写得好、写得像教科书。现在我确认模板是“流程的执行约束”,它的价值不在于记录了什片知识,而在于它阻止了什么错误发生,并且这个阻止是自动的、不依赖人的自觉的。

这也是我认为大多数模板指南讲偏的地方。他们讲”如何写一份好模板”,讲结构、讲要素、讲格式。但真正决定模板生死的是三个变量:约束强度、维护归属、度量反馈。文档写得好不好,排在这三个之后。

还有一个更少人提的判断:模板体系的成熟标志不是模板变多,而是模板变少的同时覆盖率上升。如果你现在的模板数量在增加,使用率却在下滑,那不是体系在成长,而是体系在膨胀。

下一步你可以做的三件事

  1. 做一次模板盘点:把团队所有模板列出来,标注每份的使用次数和维护人。使用次数少于3次、且没有明确维护人的,直接标记为待废弃。
  2. 选一份最高频的模板做强制约束改造:把它搬进项目管理工具,设置必填校验和状态流转条件,跑一个完整项目周期,观察字段完整率的变化。
  3. 建立一个最小度量机制:至少跟踪模板使用率、字段完整率、模板迭代周期三个指标,每月看一次。这三个数会告诉你模板体系是活的还是死的。

最后提醒一句:不要一次性把所有模板都改造完。模板改造的最大风险不是改错,而是改得太快导致团队跟不上。一次改一份,跑通一个周期再加下一份,这是我在三次失败后总结出的唯一可靠节奏。

常见问题解答(FAQ)

1. 项目模板到底该由谁来做,是项目经理一个人拍板,还是让执行成员一起参与?

我自己做PM的时候,为了赶上线进度,闷头花两个晚上写了一套模板直接丢到群里,结果执行的同学根本不照着走,还私下吐槽说“这模板一看就不是干活的人写的”。后来我才意识到问题不在大家不配合,而在于模板里的先后顺序和实际作业顺序是反的。所以我现在特别想知道,模板的归属和参与方式到底该怎么设计。

建议采用“1个模板Owner + 3到5个执行代表”的共创方式,而不是PM单人闭门输出。具体做法是:先挑最近2到3个已完结的同类项目做复盘,把返工次数最多、耗时最长、最容易漏交付的环节列出来,这些环节才值得写进模板;

然后拉上真正做过这些环节的人,一人负责一段,把每段写成“动作 + 产出物 + 验收标准”三件套。判断依据很直接:只有执行者才知道哪一步会卡、哪一步是形式主义。Owner的职责不是写内容,而是控制颗粒度一致性、合并冲突意见、决定最终版本。

经验上,共创一轮大概需要2到3小时,比PM自己写多花一倍时间,但落地率能差出好几倍,这笔投入是划算的。

2. 模板的颗粒度到底怎么定?写太细没人愿意看,写太粗又等于没写,有没有可操作的判断标准?

我见过两种极端:一种模板打开就是二十多页Word,任务清单细到“打开邮箱”,没人看;另一种只有五个大阶段,新人拿到手完全不知道今天该干什么。我在中间试过好几版,每次调完都有人不满意,所以特别想找一个不靠感觉的量化标准。

用“可交付物”作为最小颗粒度,也就是每一个节点必须能对应一个别人可以检查的东西,一份文档、一个评审结论、一个可运行的版本,而不是“沟通需求”“推进进度”这种无法验收的动作。

几个可以直接套用的口径:模板正文控制在一页以内(800到1000字),任务节点保留7到15个,单个节点的预期产出时间不超过24小时。判断依据是,如果一个节点在24小时内产不出任何可检查的东西,说明它要么该继续往下拆,要么根本不该作为一个节点存在。

另外把表单必填字段压到5个以内,剩下的放到选填区,字段越多填写意愿下降得越快。这套标准不是绝对真理,但它能把“写太细”和“写太粗”这两个方向的偏差都框住,团队讨论时至少有据可依。

3. 模板做出来了,团队成员还是按自己的老习惯走,怎么才能推动真正落地?

我们团队之前做过一版挺完整的项目模板,发通知、开会宣讲都做了,前两周还有人在用,一个月后新建的项目又全是自定义流程了。我一度想上考核,但又怕大家为了应付检查去填表,反而更糟。所以想问问有没有不那么硬、但确实能推起来的办法。

核心思路是“收窄入口 + 首次陪跑”,而不是靠通知和考核。第一步把模板设为新建项目的默认路径,自定义入口可以保留,但要求填写一句不使用模板的理由,这一句就足以过滤掉大部分随手绕过的行为。

第二步做首次陪跑,新项目的前3个由模板Owner陪着建一遍,只陪前3个,之后不再介入,这一步解决的是“不会用”而不是“不想用”。第三步在第1个里程碑做一次轻量检查,只看产出物是否齐、验收标准是否写清楚,不做打分排名。

衡量指标建议固定看两个:模板创建项目占比、首个里程碑一次通过率,正常情况下4到6周能到70%以上。这里有个判断依据值得强调:如果推行三个月后还在靠提醒才有人用,问题通常不在执行力,而在模板本身跟真实作业顺序不匹配,这种情况下改模板比加压更有效。

4. 怎么证明模板真的提升了效率,而不是让大家多填了几张表、多开了几次会?

老板问过我一句“你说模板提效了,提了多少”,我当场只能含糊说“感觉顺畅多了”。后来复盘发现,我们确实多了不少填写动作,但返工是不是真的少了,我说不出具体数字。所以我很想知道,这件事该怎么用一套站得住的口径来验证。

验证的关键是先把基线固定下来,再拿同类项目做对比,不要用主观估算。具体做法:在推广模板之前,先取最近3到5个同类项目,记录四个数,需求返工次数、里程碑按期达成率、新人从入职到能独立负责一个模块的时间、项目周会的总时长。

推广之后按同样的口径再统计一轮,只对比同类项目,不混不同规模、不同类型的项目,否则数据没有意义。判断依据分两层:三个月内后两个指标(上手时间、会议时长)通常先改善,因为它们最直接受流程清晰度影响;六个月左右前两个指标(返工次数、按期率)才会显现,因为返工往往是跨环节累积出来的。

如果三个月后返工次数一点没降,我的判断是模板解决的不是真问题,这时候应该做减法,删字段、删节点,而不是继续加。另一个容易被忽略的点是,把每次版本调整的原因和调整前后的数据一起记下来,这份记录本身就是最有说服力的提效证据。

读者评论

余
余沐阳

我做流程改进三年,最深的体会是第三次改造里那句“先定约束,再定模板”。但我想补充一点不同看法:约束太强也有代价。我们团队把需求模板的必填字段全设成强校验后,确实完整率上去了,但出现了一批“应付式填空”,字段填了,内容全是“无”“待定”“见附件”。后来我们改成必填字段不超过8个,其余走推荐+抽检,返工反而少了。工具化不是越硬越好。

潘
潘雨桐

文章里模板数量8到15份使用率最高,这个结论我认同,但样本是六个80到400人的组织,放在几十人的小团队未必成立。我们二十来人的团队只有4份模板,使用率照样低,因为问题是没人认领流程所有者。想知道作者有没有观察过小团队的情况,是不是模板分层在人数少的时候反而会增加沟通成本。

陶
陶云舟

流程所有者认领这个点戳到我了。我们之前也是PMO统一发模板,发完就没人管。后来把复盘模板交给每个迭代的Scrum Master轮值维护,迭代周期从三十天缩到十天左右。但有个问题作者没提:流程所有者本身就是一线干活的人,维护模板是额外负担,没有对应的时间和绩效认可,坚持两三个迭代就疲了。这块的激励机制可能比方法本身更关键。

文章包含AI辅助创作:模板流程管理指南:项目成员如何做好项目模板,效率提升全流程,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292983

赞 (0)
飞飞飞飞
模板阶段怎么做?项目成员效率提升:项目模板从0到1
上一篇 1天前
模板任务管理方法大全:项目成员项目模板制度设计落地清单
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
