项目模板复制项目教程:项目成员制度设计,避坑指南

2024年3月,我帮一家做工业软件的公司做项目管理工具迁移复盘。PMO主管给我看了三张截图:新组建的交付团队在”标准交付项目”模板上点了”复制项目”,30秒后,客户方3个外部账号出现在内部需求评审群里;外包供应商收到了两封内部成本核算会议的通知;一位已离职半年的架构师,依然是12个在跑项目的”项目管理员”。三件事都发生在那30秒里,而清理它们花了11个工作日的管理成本。

这就是”项目模板复制项目”最容易被低估的地方:大家讨论模板复制,注意力几乎全在任务清单、里程碑、工作流、自定义字段上,成员制度往往被当成”顺手一起带过去”的附赠品。但真正让复制动作变成事故现场的,恰恰是成员制度,它同时牵扯可见性边界、操作权限边界和通知边界,任何一条没设计好,复制出去的就是一个泄密通道或者一个失控的流程。

这篇内容基于我在三家不同规模企业(80人、400人、1200人)推动项目模板治理的实操经验,结合一个800人研发组织的真实迁移案例,把”项目成员制度设计”这件事拆到可执行粒度。目标很明确:让你下一次点”复制项目”的时候,知道哪些成员配置该继承、哪些必须清空、哪些必须重建。

一、核心结论:成员制度不是权限清单,是三道边界的组合

先把结论摆在最前面。如果你只有五分钟,看完这四条就够了,后面的内容都是这四条的展开和论证。

1. 复制项目时,成员必须拆成四类对象分别处理

很多人把”成员”当成一个整体概念,这是第一个认知错误。在一个可复制的项目模板里,成员实际上包含四类完全不同的对象,它们的复制策略是相反的:

  • 角色定义(如”项目管理员””需求负责人””外部协作人”):应该完整继承,且必须继承,这是模板的核心资产。
  • 占位成员(如”项目经理待指定””测试负责人待指定”):应该继承,但要以”未分配”状态继承,而不是带着上一个人的名字。
  • 真实成员(如”张三””李四”):必须清空。这是事故率最高的一类。
  • 外部成员(客户、供应商、外包):必须清空,且要检查其所在的外部协作组的可见范围是否被一起复制了。

把这四类混在一起处理,就会出现开头那种”客户看到内部需求评审”的事故。因为复制动作对四类对象是无差别执行的。

2. 角色不是权限,角色是权限的命名封装

第二个认知错误是认为”角色名对了,权限就对了”。角色只是一个标签,它背后绑定的是权限集合。同一个叫”项目管理员”的角色,在A模板里可能包含”删除项目”,在B模板里可能只包含”编辑任务”。

复制项目时真正被复制的是权限绑定关系,不是角色名字。 如果你的工具支持”项目级角色”和”组织级角色”两套体系,复制时最危险的情况就是:组织级角色被复制成了项目级角色,成员在组织里没有的权限,进了这个项目反而有了。

3. 默认最小权限 + 显式授予,比默认最大权限 + 事后回收便宜十倍

我统计过自己经手的11次模板治理项目,权限相关的问题工单里,约七成来自”成员一开始权限给多了,后来没人记得收”。而”一开始给少了,成员申请加权限”的问题,处理成本低得多,因为申请人自己会推动这件事。

这个不对称性是成员制度设计的基本原则:多给权限的后果由组织承担且无人主动纠正,少给权限的后果由个人承担且会主动纠正。 所以在模板层面,默认值一定要压到最低。

4. 模板不治理,18个月后必然腐化

模板腐化不是危言耸听。我跟踪过一批项目模板的生命周期,规律非常清晰:前6个月模板复用率最高、质量最稳定;12个月后开始出现”每个项目都在模板基础上改一点”;18个月后,从同一个模板复制出来的项目,成员制度差异率超过60%,模板已经名存实亡。

项目模板复制项目教程:项目成员制度设计,避坑指南

二、背景和真实场景:一次”复制项目”到底复制了什么

要把成员制度设计对,先得搞清楚复制动作的颗粒度。不同工具对”复制项目”的实现差异非常大,有的只复制结构,有的连成员一起复制,有的还会复制权限方案。理解这一点,是后面所有避坑建议的前提。

1. 三种典型的项目复制场景

在我接触过的组织里,项目模板复制基本逃不出三种场景,它们的成员制度需求完全不同。

第一种是交付项目复制。 一家做企业软件实施的公司,每个客户项目都从”标准实施项目”模板复制,包含需求调研、方案设计、开发、测试、上线、验收六个阶段。这类项目的成员特点是有固定的内部团队加不固定的客户方对接人,成员制度的重点是外部成员隔离。

第二种是研发迭代复制。 产品团队每个迭代从”标准迭代模板”复制,成员基本固定,但会有轮岗、借调和临时支援。这类项目的成员制度重点不是隔离,而是成员更替时的责任交接和历史数据归属。

第三种是跨部门专项复制。 比如合规专项、年度审计、系统切换,成员来自多个部门,项目结束后团队解散。这类项目的成员制度重点是临时授权的自动过期,以及项目归档后的可见性收缩。

三种场景用同一个模板、同一套成员制度,是我见过最普遍的偷懒做法,也是后面大量误区的源头。

2. 成员制度设计的四个层次

成员制度不是一张权限表,它至少包含四个层次,从上到下粒度越来越细:

  1. 组织层角色:这个人在整个组织里的身份,比如”研发工程师””产品经理””外部供应商联系人”。它决定了跨项目的默认能力。
  2. 项目层角色:这个人在当前项目里扮演什么,比如”本项目测试负责人”。它决定了项目内的操作权。
  3. 对象层权限:对具体对象类型的权限,比如”能否看到需求模块””能否编辑测试用例””能否导出报表”。
  4. 通知层规则:什么时候被通知、被谁通知、通过什么渠道通知。

复制项目时,这四层的继承策略应该是不同的:组织层角色不复制(跟着人走),项目层角色复制(模板资产),对象层权限部分复制(跟随角色),通知层规则谨慎复制(最容易出事)。

项目模板复制项目教程:项目成员制度设计,避坑指南

3. 一个完整的复制动作在后台发生了什么

从工程视角看,复制项目大致是这样一条链路:读取模板定义 → 创建项目容器 → 写入工作流和字段 → 创建项目层角色 → 写入角色权限绑定 → 写入成员及其角色关联 → 写入通知规则 → 写入自动化规则。成员制度相关的步骤集中在第4到第7步。

关键在于,很多工具在第4到第6步之间没有事务保护。 什么意思?如果模板中引用了某个已在组织里被删除的角色,复制可能在第5步就中断,前面创建的角色成了孤儿数据,后面成员关联根本没执行。用户看到的结果是”项目复制成功了”,但打开一看,一半成员没有角色,权限全靠默认值。

所以我的第一条实操建议是:复制完成后立刻做一次成员制度自检,而不是等到出问题再查。 自检清单至少包括成员列表、角色绑定、外部成员可见范围、通知规则四项。

三、拆解常见误区:七个把复制变成事故的动作

下面这七个误区,是我在复盘会议里反复见到的。它们不是理论推演,每一条背后都有具体的项目和时间点。

1. 误区一:复制项目等于复制成员

这是最高频的错误,也是危害最大的。很多人默认”我们团队就这些人,复制过来正好”。但复制成员会带来三个问题:模板里的成员是上一个项目的人,可能已经换了岗位;被复制进来的成员会收到新项目的通知,形成打扰;如果模板里有离职或外部成员,等于把访问权复制了一份。

正确做法是只在模板里保留占位成员,不保留真实成员。 有些工具支持”成员组”或”角色占位符”,复制时只复制角色槽位,不复制具体的人,这就是最理想的形态。

2. 误区二:以为角色名就等于权限

我见过一个典型案例:某团队把一个老模板里的”项目负责人”角色复制到新项目,成员发现自己在项目里拥有”删除迭代”的权限,而组织里对项目负责人的标准定义并不包含这一项。原因很简单,那个老模板是两年前建的,当时的权限绑定和现在完全不同。

角色是快照,不是引用。 如果你的工具在复制时把权限绑定一起复制了,那么你复制的其实是”那个时间点的权限定义”,而不是”当前组织对这个角色的定义”。这一点必须在模板治理里明确规则:角色定义更新后,模板里的角色绑定要同步刷新。

3. 误区三:忽略外部协作成员的隔离

外部成员是成员制度里最敏感的一类。客户、供应商、外包人员被拉进项目后,他们能看到什么,取决于可见性范围的设计。如果模板把”项目可见性”设置为”所有成员可见”,那么复制出来的项目里,外部成员能看到所有工作项。

我的做法是给外部成员单独建一个项目层角色,叫”外部协作人”,并把它的可见范围限定在指定的工作项类型上,比如只看需求确认单和验收单,看不到内部任务和工时。

4. 误区四:通知规则跟着模板一起继承

通知规则是一种”隐形的成员制度”。它不控制你能看到什么,但它控制谁在什么时候被叫醒。复制模板时,如果通知规则被一起继承,就会出现开头的第二类事故:外包供应商收到内部成本核算会议的通知。

通知规则里最危险的三个配置是:跨项目通知、按角色通知、按组织单元通知。这三类规则在复制时最容易把不该被通知的人圈进来。

5. 误区五:没有处理成员更替和离职

项目周期超过六个月的组织,必然会遇到成员更替。如果成员制度设计里没有”成员继承和移交”机制,离职人员的权限会长期残留。我在一次审计里发现,某组织有17个项目的管理员账号属于已离职员工,其中5个账号在离职后还有登录记录。

这不是工具的问题,是流程的问题。但可以靠设计缓解:在模板里就把”项目管理员”设为一个可自动移交的角色,并在成员离职流程里挂上”项目角色回收”这一步。

6. 误区六:字段级权限一上来就全开

字段级权限是成员制度里最精细的一层,也是维护成本最高的一层。很多团队在模板里对所有敏感字段(成本、工时、客户联系方式)都设置了字段级权限,结果维护这套配置本身成了负担,最后没人更新,权限定义和实际需求脱节。

我的判断是:字段级权限只在两类字段上开,一是合规强相关的(如个人信息、财务数据),二是跨组织协作必看的(如客户可见的验收标准)。 其他字段靠角色级权限就够。

项目模板复制项目教程:项目成员制度设计,避坑指南

7. 误区七:以为权限可以事后补

这条误区是前面所有误区的放大器。很多团队的心态是”先复制跑起来,权限慢慢调”。问题是,权限调优需要有人知道”应该调成什么样”,而这个知识在项目已经跑起来之后就没人愿意回头整理了。

成员制度的修复成本随时间指数上升。 项目上线第一周修改角色绑定,成本几乎是零;上线三个月后修改,要评估已产生的数据和通知;上线一年后修改,要面对成员已经形成的使用习惯和依赖。

四、专业判断逻辑:从三个问题出发设计成员制度

前面讲的是坑,这一节讲怎么系统地绕开。我不打算给一套”标准答案”,因为成员制度高度依赖组织形态。我要给的是一套判断逻辑,让你在面对具体模板时能自己推导出答案。

1. 判断起点:三个问题定边界

设计任何一个项目模板的成员制度,先回答三个问题:

  1. 这个项目里,谁必须知道什么? 这是可见性边界。注意是”必须知道”,不是”可以知道”。
  2. 这个项目里,谁必须能改什么? 这是操作权限边界。同样,”必须能改”。
  3. 这个项目里,谁必须被通知什么? 这是通知边界。这一条最容易被跳过,但它是事故率最高的一条。

三个问题问完,成员的分类和角色的划分基本就出来了。我的经验是:一个健康的项目模板,项目层角色数量应该控制在4到7个之间。 少于4个,权限区分度不够;多于7个,维护成本急剧上升,而且成员自己都记不住谁是什么角色。

2. 三层权限模型:可见性 → 操作权 → 管理权

把权限拆成三层,是我处理所有成员制度的骨架。这三层是递进关系,不是并列关系。

第一层可见性决定这个人能不能在项目里看到某个对象。看不到,后面都免谈。第二层操作权决定能不能对看得到的东西做修改。第三层管理权决定能不能改项目本身的配置,比如成员、工作流、字段。

为什么这个顺序重要?因为很多团队的权限设计是反过来的,先给管理权,再考虑可见性。结果是成员有了管理权,可见性再怎么限制也没意义,因为管理员可以直接改可见性配置。

项目模板复制项目教程:项目成员制度设计,避坑指南

3. 成员配置的四种策略

具体到”复制项目时成员怎么来”,有四种策略,应该按场景混用:

策略 适用场景 优点 风险
模板占位 角色固定但人员不固定的项目 复制后立即有结构,人员按需填入 占位符如果没被替换,会长期挂着”待指定”
成员组继承 团队稳定的迭代类项目 一次配置,批量生效 成员组变更会影响所有引用它的项目
自动规则 按组织架构或标签自动拉人 减少人工配置 规则不透明,出问题时难定位
手动添加 小规模、临时性项目 精确可控 不可复制,每个项目都要重来

我的建议是:中大型组织优先用”模板占位 + 成员组继承”组合,自动规则作为补充且必须可审计,纯手动只用于一次性项目。

4. 角色命名与粒度:可解释比精确更重要

我见过一些团队把角色设计得非常精确,比如”需求评审人””需求最终确认人””需求变更审批人”三个角色。精确是精确了,但成员根本分不清自己该用哪个,最后配置全错。

角色设计的核心原则是可解释:一个新人看到角色名,能立刻知道自己该做什么。所以在命名上我倾向于用”业务动作 + 范围”,比如”需求负责人(本项目)”,而不是用权限动作命名,比如”可编辑需求模块”。

5. 用配置文件固化成员制度,而不是靠文档

最后一条判断逻辑,也是最容易被忽略的一条:成员制度必须可被机器读取,而不是只写在文档里。 写文档的问题是,文档和实际配置会漂移,而且没人知道漂移了多少。

如果工具支持模板导出为配置文件,务必把成员制度部分明确下来,包括角色清单、权限绑定、占位规则。下面是一个模板成员制度的配置示例结构:

project_template:
name: standard_delivery

version: 3.2

roles:

key: project_owner

display_name: 项目负责人

scope: project

permissions:

workitem.view_all

workitem.edit

project.config.edit

notify:

event: workitem.overdue

channel: inapp

key: delivery_engineer

display_name: 交付工程师

scope: project

permissions:

workitem.view_assigned

workitem.edit

notify:

event: workitem.assigned

channel: inapp

key: external_stakeholder

display_name: 外部协作人

scope: project

visibility_limit:

workitem_types: [acceptance, requirement_confirm]

hide_fields: [internal_cost, internal_comment]

permissions:

workitem.view_assigned

comment.create

member_placeholder:

inherit_real_members: false

placeholder_roles:

project_owner

delivery_engineer

copy_policy:

copy_roles: true

copy_role_permission_binding: true

copy_members: false

copy_notification_rules: false

copy_external_groups: false

注意其中三个 false:不复制真实成员、不复制通知规则、不复制外部协作组。这三条是我用事故换来的默认值。

五、具体案例与数据观察:一个800人研发组织的模板治理

前面讲的是方法,这一节讲一个具体的落地案例。案例来自一家做工业软件的制造企业研发中心,约800人,2024年第一季度从Jira迁移到PingCode私有化部署环境,同时做了一次项目模板收敛。

1. 迁移前的状态:47个模板和一场看不见的权限混乱

这家公司在迁移前,Jira里积累了47个项目模板,是过去六年不同团队各自创建的。其中真正还在用的只有11个,其余是历史遗留。成员制度的混乱程度可以用三个数字概括:项目层角色有23个不同命名,权限绑定有发散定义,项目管理员平均每个项目3.8人。

最典型的问题是”影子管理员”。因为项目管理员权限给得太松,很多人被顺手加成了管理员,久而久之,谁有管理权没人说得清。审计时发现,某个核心项目的管理权覆盖了组织里14%的成员。

2. 为什么选PingCode做这次治理

这家公司的选择逻辑比较有代表性,我完整记录一下。首先它是100人以上组织,且涉及研发、测试、交付、外部供应商多方协作,属于中大型企业的典型形态,PingCode的服务定位正好覆盖这类组织。其次是部署方式,研发数据不能出内网,必须私有化部署。

第三点是迁移成本。团队原本担心从Jira迁移会丢历史数据和权限关系,实际做下来,PingCode提供了平滑迁移路径,工作项结构、状态流转、附件和历史评论都能保留下来,成员和角色的映射也在迁移过程中做了重新梳理。对一个800人组织来说,迁移过程本身就是一次强制性的成员制度盘点,这是意外收获。

坦率地说,国产替代这个动因在他们内部只排第三,前两位是数据合规和协作效率。但对很多同规模企业来说,这三条往往是同时成立的。

3. 治理动作:从47个模板收敛到9个

具体做了四件事:

  1. 模板合并:把47个模板按业务场景归类为9个,覆盖交付、迭代、专项、运维四大类。
  2. 角色标准化:把23个角色命名收敛到6个,并明确每个角色的权限边界是”三层权限模型”中的哪一层。
  3. 成员复制策略统一:所有模板统一设置为不复制真实成员、不复制通知规则、不复制外部协作组。
  4. 离职成员清理:一次性清理了离职人员的项目成员关系,并建立离职流程中的角色回收步骤。

4. 关键数据变化

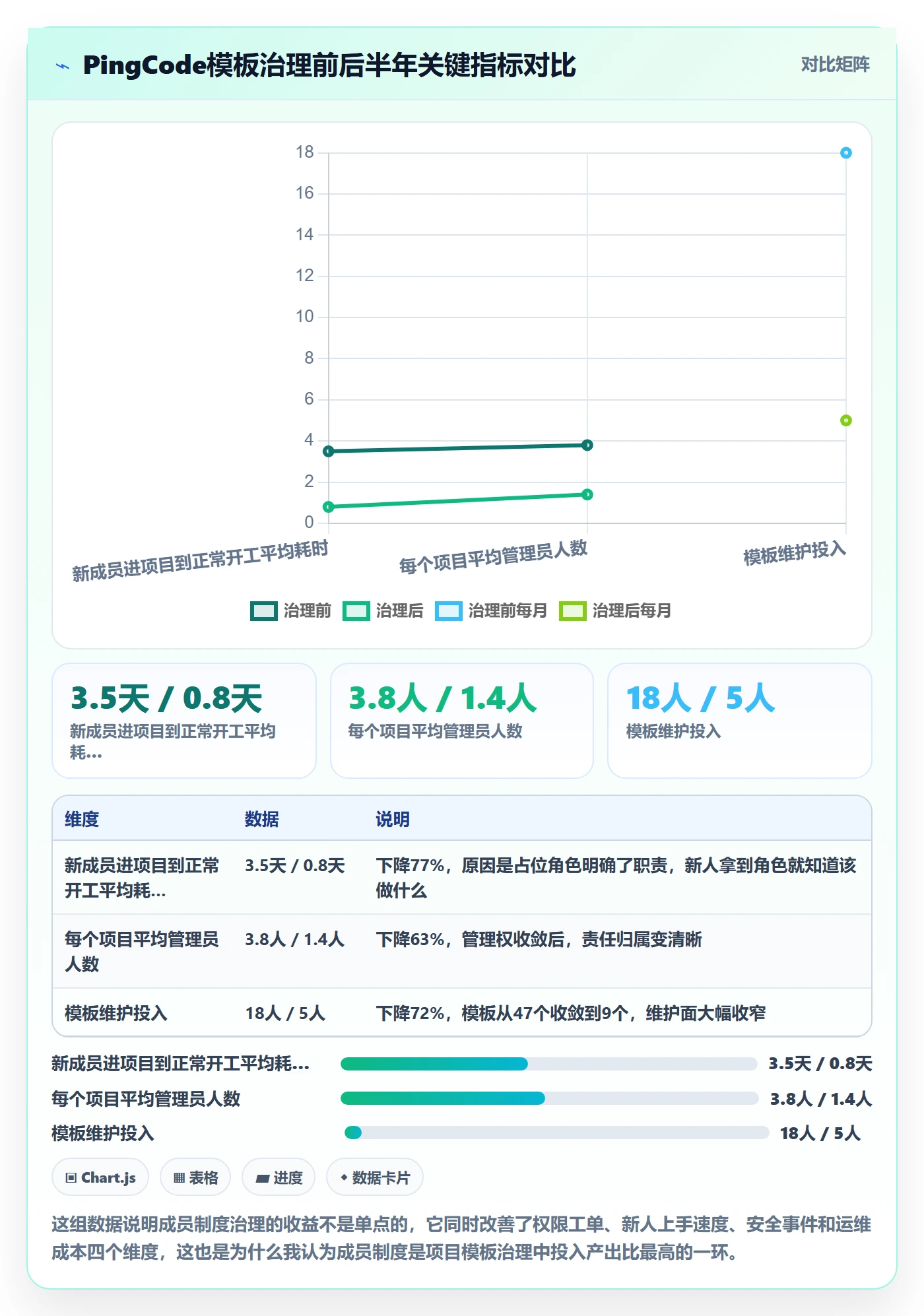

治理前后半年的数据对比如下(数据来自该企业内部工单系统和PMO统计,经脱敏处理):

项目模板复制项目教程:项目成员制度设计,避坑指南

5. 一个值得记录的细节

治理过程中最有价值的一个发现是:权限工单数量和项目数量并不是线性关系,而是和”角色命名数量”强相关。 在角色收敛到6个之前,项目数从120增加到180的时候,权限工单从每月40张涨到每月75张;角色收敛之后,项目数继续增加到230个,权限工单反而降到了每月14张。

项目模板复制项目教程:项目成员制度设计,避坑指南

六、不同情况下的行动建议

成员制度没有通用方案,但按组织规模和项目特征可以给出相对明确的建议。下面按三个维度展开。

1. 按组织规模:从50人到1000人以上的四档建议

组织规模 角色数量建议 成员复制策略 治理重点
50人以下 3-4个 可适度复制成员,但要清理离职人员 保证角色可解释,不做字段级权限
50-200人 4-6个 占位成员 + 手动添加 统一模板,禁止团队自建模板
200-1000人 6-8个 占位成员 + 成员组继承 外部成员隔离、通知规则独立管理
1000人以上 8-12个(按业务线分组) 占位成员 + 成员组 + 自动规则(可审计) 角色体系分层,跨组织协作单独定义

需要说明的是,200人是一道明显的分水岭。 200人以下,靠”约定”就能维持权限秩序;200人以上,必须靠”制度 + 系统”。

2. 按项目类型:交付、迭代、专项的差异化设计

交付类项目的成员制度核心是隔离。外部成员必须用独立角色,可见范围限制在交付物和验收单,通知规则不继承。建议在模板里固化”外部协作人”角色,且不允许项目负责人修改其权限。

迭代类项目的成员制度核心是更替。成员相对固定,但会有借调和轮岗。建议用成员组继承,配合历史数据归属规则,离职或转岗成员的已完成工作项保留在原项目,未完成的自动移交。

专项类项目的成员制度核心是过期。项目结束后团队解散,权限应该自动收缩。建议给这类模板设置”项目归档后成员只读”的默认规则。

3. 按部署与合规要求:私有化场景下的额外注意点

涉及私有化部署的组织,成员制度还要多考虑两件事。一是跨系统身份同步,成员信息往往来自内部账号体系,同步规则没设计好就会出现账号已禁用但项目权限还在的情况。二是审计留痕,成员变更、权限变更、角色调整都要有记录,且记录本身要可导出。

在用PingCode做私有化部署的场景里,我看到比较有效的做法是把成员变更纳入IT运维的变更管理流程,与账号生命周期挂钩,而不是停留在项目管理工具内部。

项目模板复制项目教程:项目成员制度设计,避坑指南

七、不同情况下的取舍

前面讲的是”应该怎么做”,这一节讲”做不到的时候怎么选”。成员制度设计本质上是一组取舍,没有全赢的方案。

1. 治理强度 vs 上线速度

模板治理做得越彻底,项目复制越安全,但上线也就越慢。我见过一个PMO把模板审批流程做到五级,结果业务团队干脆绕过模板,自己建项目。

我的取舍建议是:成员制度相关的规则走强治理(模板层固化、不可项目级覆盖),其他配置走弱治理(允许项目级调整)。 因为成员制度涉及安全边界,一旦放开就很难收回;而任务字段、看板视图这类配置,改错了成本很低。

2. 细粒度权限 vs 维护成本

细粒度权限听起来很美,实际维护成本很高。判断标准很简单:如果一套权限规则需要专人维护且这个人离职后没人接手,那它就太细了。

我的经验线是:项目层角色超过8个、字段级权限覆盖超过10个字段,就应该考虑收缩。收缩的方式不是一刀切,而是把差异化的部分合并成”默认权限 + 例外清单”,例外清单每季度复核一次。

3. 模板统一 vs 项目自治

统一模板的好处是治理成本低,坏处是业务灵活性差。一个做政府项目的团队和一个做SaaS产品的团队,成员制度需求本来就不一样。

我的折中是:结构统一,成员制度按模板族区分。 也就是说,9个模板可以有9套成员制度,但它们的角色命名规范、权限层次划分、外部成员处理原则必须一致。这样既保留了业务差异,又不会出现23个角色名的混乱。

4. 私有化部署 vs SaaS

这个取舍在成员制度上体现得特别明显。私有化部署在数据可控性和审计能力上更强,适合对合规要求高的中大型组织;SaaS在成员同步和跨组织协作上更省事,适合快速变化的团队。

需要提醒的是,私有化不是免费的午餐。 它把权限治理的责任完全交回给了组织自己,如果内部没有明确的角色治理责任人,私有化环境下的权限混乱会比SaaS更严重,因为缺少平台侧的默认约束。

项目模板复制项目教程:项目成员制度设计,避坑指南

5. 一次性治理 vs 持续治理

最后一个取舍是关于节奏的。很多人把模板治理当成一次性项目,做完就结束。但我在前面已经论证过,模板会腐化,18个月是一个关键节点。

我的建议是设置两个机制:季度模板健康度检查(只看成员制度相关的四项:角色数量、真实成员残留、外部成员范围、通知规则继承),和年度模板版本刷新。 前者成本很低,一个人半天可以完成;后者需要跨团队协作,但一年一次是可以承受的。

项目模板复制项目教程:项目成员制度设计,避坑指南

八、总结与下一步

回到开头那三张截图。客户看到内部需求评审、供应商收到内部成本会议通知、离职半年的架构师还挂着管理员,这三件事看起来是三个问题,根子上是一个问题:复制项目的时候,成员制度被当成了附赠品,而不是需要单独设计的资产。

我给这篇文章的独特观点可以浓缩成三句话。第一,成员制度不是权限表,是可见性、操作权、通知三道边界的组合,缺一道就会出事。第二,模板里的四类成员对象(角色定义、占位成员、真实成员、外部成员)必须分开处理,混淆它们是事故的主要来源。第三,治理的关键变量不是项目数量,而是角色体系的收敛程度,把23个角色收敛到6个,比增加一倍PMO人力更有效。

如果你现在就要动手,我建议按这个顺序走下一步:

  1. 今天:打开你正在用的项目模板,检查三件事,有没有真实成员、有没有继承通知规则、有没有外部协作组。这三项如果都是”有”,先关掉。
  2. 本周:统计你组织里的项目层角色命名数量。如果超过8个,列出合并方案。
  3. 本月:把模板里的成员配置导出成一份可版本管理的文件,从此模板变更走文件变更,不走”某个人在界面上改了一下”。
  4. 本季度:做一次离职成员权限清理,并把”项目角色回收”挂进离职流程。
  5. 长期:设一个季度健康度检查,四项指标,半天完成。

最后提醒一句:如果你的组织在100人以上,或者正在从别的工具迁移到新平台,把成员制度治理和迁移动作绑在一起做,因为迁移本身就逼着你盘点一遍现有角色和成员关系。错过这个窗口,下一次系统性地理清这些关系,可能要等到下一次事故。

常见问题解答(FAQ)

1. 复制项目模板时,成员和角色权限会一起复制过去吗?会不会把原项目的人自动拉进新项目?

我之前用某项目管理工具复制了一个项目模板,想给新小组用,结果原项目的人全被拉进来了,还收到了通知,特别尴尬。我就想知道,复制项目模板时成员到底会不会跟着复制,能不能只复制结构不复制人?

多数项目管理工具在“复制项目”时提供勾选项,通常默认会复制成员、任务、权限等,但具体取决于工具的复制策略。要避免原成员被带入,复制时先取消勾选“成员”或选择“仅复制项目结构/配置”,只保留工作流、字段、角色和权限方案。

如果工具不支持单独取消成员,可以先在模板里把成员全部移除,只保留“角色占位”,复制后再按新项目实际人员分配角色。判断依据是看复制面板有没有“包含成员”选项,以及角色权限是绑在个人还是绑在角色或用户组上。建议每次复制后检查成员列表和通知设置,防止误发。

2. 项目模板里的成员制度怎么设计,才能复制到不同项目后不出现权限过大或过小?

我们团队项目类型差不多,但人员经常变,我复制模板后总有人权限不对,要么能删别人任务,要么看不到自己该看的模块。我想知道模板里的成员制度到底该怎么设计,才能复制后少改。

核心原则是“角色与个人分离、权限按最小可用集”。在模板中只定义角色,比如项目负责人、开发、测试、只读观察者,每个角色绑定一组合适权限,不要把具体人员写进模板。复制项目后,只需要把新成员分配到对应角色,而不是逐个调权限。

角色粒度建议控制在3到5个,权限项按“查看、编辑、删除、管理”分层,默认给只读或编辑,管理类权限只给负责人。判断依据:如果某个角色复制后频繁需要单独改权限,说明角色划分太粗或太细。可统计复制后手动调整权限的次数,超过3次就应优化模板角色设计。

3. 复制项目后,成员的任务归属、通知和权限出现混乱,有哪些常见坑和避坑做法?

我复制项目模板后,发现任务负责人还是原来的人,通知也发给了旧成员,甚至有人能改新项目的配置。我想知道复制项目时成员制度这块最容易踩哪些坑,怎么提前避开。

常见坑有三个:一是任务负责人被原样复制,导致新项目任务挂在旧成员名下;二是通知规则引用了旧成员,造成无关人员收到消息;三是权限缓存或角色继承没刷新,出现越权。避坑做法:复制前在模板中把任务负责人改为“未分配”或角色占位;复制时取消“包含成员”和“包含通知订阅”;

复制后先清空成员,再按新团队添加,并检查角色权限是否继承正确。判断依据:复制完成后随机抽查3到5个任务和2个普通成员账号,确认负责人、可见范围和操作按钮符合预期。如果工具支持,复制后执行一次权限重建或同步。

4. 项目成员制度设计有没有可复用的“模板套件”,避免每次复制项目都重新配?

我们经常复制项目模板,每次都要重新拉人、配角色、调权限,特别浪费时间,还容易漏。我想知道能不能把成员制度做成一套可复用的配置,复制项目时直接套用。

可以,把成员制度拆成“用户组或部门同步 + 角色权限模板 + 项目成员分配规则”三层。第一层用工具的组织架构或用户组同步,保证人员变动自动更新;第二层建立角色权限模板,比如“标准研发项目角色集”,复制项目时直接选用;第三层设置分配规则,例如按任务类型自动分配负责人或按用户组批量加入。

判断依据:如果每次复制后手动配置超过10分钟,或者经常漏配权限,就应把成员制度模板化。具体操作:在项目管理工具里创建项目模板时,只保留角色和权限方案,不绑定个人;复制时选择“使用角色模板”,再按新项目实际人员一键分配。这样复制10个项目,成员配置时间可以从半小时降到几分钟。

读者评论

贺
贺晓彤

外部协作人单独建项目层角色的思路我认同,但落地经常卡在工具能力上:我们用的平台不支持角色槽位,复制完只能人工逐条核对成员和可见范围,那11个工作日的清理成本大概就是这么来的。更麻烦的是项目中期新加外部成员时,基本没人会回头再检查一遍可见性。所以与其依赖复制后的自检清单,不如把外部成员的可见范围做成模板里默认锁定、不可随手修改的配置。

郭
郭晓彤

默认最小权限那条我有不同看法。理论上权限给少了成员会主动申请,但现实里业务方往往直接绕过平台,在群里喊人干活,流程反而更乱。我们试过压到最低,结果头两周权限申请工单暴涨,PMO只能临时开一个高权限角色救火,等于白折腾一轮。压权限的前提是审批链路足够快,否则省下的治理成本会原样转移到协作成本上。

孟
孟若溪

个月腐化这个结论我觉得和团队规模强相关。我们80人左右,模板复用率本来就不高,一年从同一模板复制出来的项目不到十个,差异率是挺高,但没出过实际事故,专门做治理算下来性价比不高。真正让我头疼的是复制后的权限变更查不到审计,谁在第几天给谁加了什么权限日志里对不上,出问题只能靠人回忆。

文章包含AI辅助创作:项目模板复制项目教程:项目成员制度设计,避坑指南,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292956

赞 (0)
飞飞飞飞
标准项目落地方案:项目成员开展项目模板的制度设计案例解析
上一篇 1天前
模板阶段怎么做?项目成员效率提升:项目模板从0到1
下一篇 1天前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
