模板阶段流程与规范:项目成员项目模板实操方法关键指标

2024 年下半年,我帮一家约 600 人的软硬件混合研发企业做研发流程复盘,翻出一组挺扎眼的数据:当时在跑的 128 个项目里,只有 29 个是从官方项目模板实例化出来的,占比 22.7%;而这 29 个当中,又有 11 个在上线两周内被项目成员手工改得面目全非,字段删了、状态机绕过了、检查项直接置空。管理员那边的感受是“我明明交付了一套标准”,成员那边的感受却是“这套模板根本没法用”。

这个错位不是执行力问题,而是模板治理的设计问题。模板阶段流程与规范,本质上要回答三件事:项目成员在不同的项目阶段拿到什么、按什么规则改、改完之后怎么回流。下文我按核心结论、真实场景、常见误区、判断逻辑、实操方法、关键指标、行动建议、取舍决策八个部分拆开讲,所有数据和案例都来自这几年在十几个中大型研发组织里做模板落地的真实观察。

一、核心结论:模板的价值不在“省事”,而在“约束一致性”

我先给结论,再解释为什么。很多人把项目模板理解成“新建项目时少填几个字段”,这是把它当成了效率工具。但在我跟踪过的组织里,模板真正产生价值的场景,几乎都不是“省时间”,而是让不同团队、不同批次的产出物具备可比性和可审计性。

1. 模板是流程的物化,不是文档的收纳盒

一个能用的项目模板,至少包含三层内容:结构骨架(工作项类型、字段体系、状态机)、流程规则(自动化触发、审批节点、权限边界)、规范内容(描述模板、完成定义、命名约定)。这三层缺任何一层,模板都会退化成一个空壳。

我见过最典型的反面案例,是一个团队把 37 页 Word 规范文档塞进模板的“项目说明”字段里,字段本身有 8000 字,结果项目成员的填写率是 0,因为没人会在新建项目时读一篇 8000 字的文章。文档不会约束行为,只有被写进字段校验和状态流转规则里的东西才会。

2. 项目成员不是模板的消费者,是共同维护者

这是我认为最容易被忽略的一条。如果模板只允许管理员改、成员只能被动接受,模板的腐化速度大约是每季度 15%~25% 的字段失效率。原因是业务在变,而模板的修改链路太长,成员会用“私下绕开”来对抗,绕开之后又不反馈,管理员拿到的永远是失真的模板。

健康的做法是把成员变成模板的“上游供给方”:成员在项目里做出的合理差异化改动,可以被提交为模板改进建议,经评审后回流到模板的下一版本。

3. 模板健康度必须量化,否则一定会腐化

没有指标的模板治理,最后都会变成“年初改一版、年中没人管、年底全废弃”。我通常建议最少盯住四个数:模板复用率、实例化耗时、首周字段完整率、模板漂移率。这四个数能做到周级采集,且直接对应成员的日常体感。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

二、真实场景:为什么最近两年模板治理突然变难了

放在五年前,模板治理没这么复杂。那时候一个团队一套工具,项目结构大同小异,管理员改一次模板能用两年。最近两年这个平衡被打破了,我观察到四个结构性变化。

1. 组织从单产品线走向多产品线并行

一家从 200 人涨到 800 人的公司,产品线往往从 1 条变成 5~8 条。软件迭代、硬件试产、交付实施、平台底座,这四类项目的阶段划分完全不同。硬要用一套模板覆盖,结果就是字段膨胀到 60 多个,必填项占了一半,成员新建项目要填 20 分钟。

我做过一次统计:某企业模板字段从 42 个增加到 68 个之后,项目成员的“模板完成率”(即新建后 24 小时内填完全部必填字段的比例)从 76% 掉到 39%。字段每增加 10 个,完成率大约下降 12~15 个百分点,这条经验值在我后来接触的六个组织里都大致成立。

2. 工具从本地部署走向平台化、多空间协作

工具形态的变化,直接改变了模板的分发方式。以前模板是一个 XML 文件,靠邮件发;现在模板是平台上的一个可配置对象,牵涉到工作项类型、自动化规则、看板视图、权限方案、报表口径。它不再是单一文件,而是一组需要版本对齐的配置集合。

这也是为什么在中大型组织里,我通常建议用具备私有化部署能力、支持多空间与项目集管理、并且能从既有工具平滑迁移的项目管理平台来承载模板。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。这两个特性看起来跟模板无关,其实关系很大:私有化部署意味着模板配置可以随版本一起进入内网制品库,迁移能力意味着历史项目的字段和状态机可以被映射到新模板体系里,而不是被迫推倒重来。

3. 成员流动加快,隐性知识来不及沉淀

我接触过的研发团队,年化成员流动率普遍在 15%~30%。一个项目经理离职,带走的不只是经验,还有“这个项目为什么这么建”的全部上下文。模板是少数能把这种上下文固化下来的载体之一。

4. 合规与审计要求开始落到项目过程上

汽车电子、医疗器械、金融科技这几类客户,最近两年普遍被要求提供“过程证据链”。这意味着模板不只是提效工具,还是合规基础设施。字段不能随便删、状态不能随便跳,因为这些记录未来要能证明“评审确实发生过”。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

三、常见误区:六种让模板失效的做法

下面这六种做法,我在不同组织里反复见到。它们单独出现时还能勉强运转,一旦叠加,模板基本就废了。

1. 把模板当成“文档包”而不是“规则集”

典型表现是模板里有一堆说明文字,却没有一条校验规则。字段可以留空、状态可以随意跳、检查项可以勾选完成但没有任何附件要求。结果是模板看起来内容很丰富,实际约束力为零。

判断方法很简单:把模板里所有纯文字内容删掉,看剩下的配置还能不能约束成员的行为。如果删完只剩一个空项目,那这个模板本质上就是文档。

2. 追求“一个万能模板”

我见过一个团队试图用一套模板覆盖软件迭代、硬件试产和客户交付三类项目,最后字段膨胀到 74 个。真实的复用率反而从 55% 掉到 24%,因为成员发现填完这套模板要花 30 分钟,还不如自己建一个。

我的一般建议是:按“阶段模型差异”而不是“部门归属”来切分模板,模板总数控制在 3~7 套之间。超过 7 套,维护成本会超过收益;少于 3 套,通常意味着你在强行合并差异很大的流程。

3. 只治理“创建”,不治理“演进”

大多数组织的模板治理动作集中在“定义模板”和“发布模板”这两步,发布之后就没有下文。没有版本号、没有变更记录、没有废弃机制。三个月后,模板和真实实践之间的差距就不可逆了。

4. 用管理员视角设计成员体验

管理员关心的是“字段能不能支撑报表”,成员关心的是“我今天要花多久填完”。这两个视角经常冲突。我见过一个模板把“成本中心编码”设为必填,而成员在建项目时根本拿不到这个编码,只能随便填一个占位符。这个字段的数据质量从第一天就是坏的。

5. 把字段当“信息”而不是“决策点”

每一个必填字段,都应该对应一个真实的决策或动作。比如“是否有外部依赖”这个字段,如果填了“是”之后没有任何自动化动作(比如触发风险登记、增加审批人),那它就不该是必填。

6. 忽略迁移场景下的模板重建

从旧平台迁移到新平台时,很多团队直接把旧字段一股脑搬过去。结果是新平台继承了旧平台所有的结构债,包括那些已经废弃三年的字段。迁移应该是模板重构的最佳时机,而不是最省事的时机。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

四、专业判断逻辑:模板三阶段模型与角色分工

我把模板的完整生命周期拆成三个阶段:定义期、分发期、演进期。这三个阶段的准出条件不一样,参与角色也不一样。很多组织做不好,是因为把三个阶段混在一起,用同一批人、同一套标准去管。

1. 定义期:确定阶段模型与约束边界

定义期的核心产出不是“模板”,而是“阶段模型”。我通常要求先写清楚一件事:这个类型的项目,从头到尾有哪几个阶段,每个阶段的准出物是什么。这份阶段模型确定之后,工作项类型、状态机、字段体系才有依附对象。

定义期的准出条件是三条:阶段数量不超过 7 个、每阶段准出物不超过 3 件、必填字段不超过 12 个。这三条是我在多个组织验证过的上限,超过之后成员完成率会明显下滑。

2. 分发期:让成员在 10 分钟内建出一个合规项目

分发期的目标不是“模板发布出去”,而是“成员能自助建出合规项目”。衡量标准我通常用“模板首次可用时长”(Time To First Usable,TTFV),即一个新成员从打开平台到建出一个能被团队直接开工的项目所花的时间。这个数在成熟组织里能做到 8~15 分钟,在没做治理的组织里经常是 1~2 小时。

3. 演进期:建立漂移检测与反哺回流

演进期要解决的是“模板会腐烂”这个物理规律。我一般会设置三个机制:漂移检测(对比模板原值与实例实际值,差异超过阈值就告警)、季度评审(把反哺建议集中评审一次)、版本兼容(新版本模板要说明对存量项目的影响)。

4. 角色分工:谁定义、谁维护、谁使用

角色不清是模板治理失败的隐形原因。我用一张表说明我推荐的 RACI 分工。

角色 定义期 分发期 演进期 典型人数配比
模板 Owner(研发效能/PMO) 负责(R) 审批(A) 负责(R) 1 人/300 研发人员
模板 Maintainer(业务线) 咨询(C) 负责(R) 负责(R) 1 人/产品线
项目成员 咨询(C) 使用(I) 咨询(C)+ 反哺 全体
平台管理员 支持(S) 支持(S) 支持(S) 1 人/平台实例

这里有一个我坚持的判断:Owner 和 Maintainer 必须是不同的人。如果同一个人既定义标准又维护日常变更,他很快就会因为日常救火而放弃标准,最后模板跟着业务跑,而不是业务跟着模板跑。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

五、实操方法:项目成员在三阶段中的具体动作

前面讲的都是判断,这一节讲动作。我按三阶段展开,每个阶段都给出项目成员应该做什么、怎么做,以及在中大型组织里怎么借助平台能力落地。

1. 定义期:成员做的是“反馈”而不是“设计”

项目成员在定义期不参与模板设计,但必须参与一次访谈和一次试运行。访谈阶段,成员要提供的是“我这周实际走过的流程节点有哪些”,而不是“我觉得模板应该有什么字段”。这个区别很重要,因为后者往往是个人偏好,前者才是真流程。

试运行阶段,成员的任务是用模板真实跑一周,然后回答三个问题:哪三个字段我从来没填过?哪个状态我从来没走过?哪个环节我绕过去了,怎么绕的?这三个问题的答案,直接决定了模板要砍掉什么。

2. 分发期:成员要做的是“选对模板”而不是“改对模板”

分发期最常见的失败是成员选错模板。我建议把模板命名规则统一成“业务类型-方法框架-版本号”,比如“软件迭代-双周Scrum-v3.2”。同时给每个模板配一段不超过 60 字的适用说明,写清楚“适用于什么、不适用于什么”。

成员拿到模板后的动作应该只有三步:选择模板 → 填写 5~8 个上下文信息(项目名称、负责人、起止时间、关联产品、关联项目集等)→ 确认生成。整个过程如果超过 15 分钟,说明模板本身有问题,不是成员的问题。

在中大型组织里,这一步通常需要平台具备模板目录、项目集关联和权限继承的能力。以 PingCode 为例,它主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移。在模板分发这个环节,私有化部署的价值在于模板配置可以跟随内网版本发布统一管理;而迁移能力则让历史项目的字段和状态可以映射复用,避免迁移时重建全部模板。

3. 演进期:成员要把“差异化改动”变成“结构化反馈”

这是三阶段中最容易被跳过的部分。我给成员设计过一个很轻的动作,叫“月度差异清单”:每个月月底,成员花 5 分钟列出自己项目相比模板改了什么、为什么改。这份清单一句话一条,不求完整。收集三个月之后,共性改动就会自然浮现,直接进入下一版模板。

下面是我给一个团队写的模板定义片段,用的是 YAML 结构,可以直接对应到平台的工作项类型配置。这里只保留关键字段,重点是“分层”这个思路。

template:
name: 软件迭代-双周Scrum

version: 3.2

stage_model:

需求澄清

方案设计

迭代开发

迭代验证

迭代回顾

work_item_types:

name: 用户故事

required_fields: [标题, 负责人, 迭代, 验收标准]

recommended_fields: [故事点, 关联需求]

optional_fields: [上游依赖, 风险等级]

definition_of_done:

验收标准已由产品与测试共同确认

联调环境已验证通过

name: 缺陷

required_fields: [标题, 负责人, 严重程度, 复现步骤]

recommended_fields: [发现阶段, 关联故事]

state_machine:

default_flow: [待处理, 处理中, 待验证, 已关闭]

allow_skip: false

close_requires_attachment: true

drift_alert:

field_change_threshold: 3

state_bypass_threshold: 1

这段配置里我认为最关键的是三个参数:allow_skip: false(禁止跳状态)、close_requires_attachment: true(关闭必须带附件证据)、drift_alert(漂移阈值告警)。前两个决定模板有没有约束力,第三个决定模板能不能自我修正。

4. 一个完整的成员操作路径示例

把上面三阶段串起来,一个项目的完整路径大致是这样:

  1. 成员在模板目录中按业务类型筛选,选中“软件迭代-双周Scrum-v3.2”。
  2. 填写 6 项上下文信息,系统自动生成项目结构、迭代、看板和权限方案。
  3. 在项目运行过程中,成员只能使用模板定义的状态流转,跳状态会被拦截并提示原因。
  4. 成员如果确实需要新增字段或状态,通过“模板改进建议”入口提交,而不是直接改项目配置。
  5. Maintainer 每月汇总建议,评审通过的进入下一版模板,并标注影响范围。
  6. 新版本发布后,存量项目默认不强制升级,但新项目默认使用最新版本。

第 6 条是我特别想强调的取舍。存量项目强制升级模板,是我见过最容易引发成员抵触的操作。项目跑到一半被改结构,成员的第一反应是数据会不会丢、看板会不会乱。所以我的建议是存量项目“只提示不强制”,由项目经理自行决定何时切换。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

模板阶段流程与规范:项目成员项目模板实操方法关键指标

六、关键指标:八个可直接采集的模板健康度指标

指标必须可采集、可解释、可行动。我一般会把模板指标分成三类:效率类(成员花了多少时间)、质量类(产出物是否规范)、生态类(模板是否在被反哺)。

1. 指标定义与目标值

指标 口径 采集方式 建议目标值 异常信号
模板复用率 从模板实例化的项目数 / 新建项目总数 项目创建来源字段 ≥ 70% 低于 50% 说明模板与实际脱节
实例化耗时 从打开模板到项目可开工的中位时长 平台操作日志 ≤ 15 分钟 超过 30 分钟说明必填项过多
首周字段完整率 新建后 7 天内必填字段全部填写的项目占比 字段空值扫描 ≥ 90% 低于 70% 说明必填项设计不合理
状态流转规范率 未发生跳状态的项目占比 状态变更日志 ≥ 85% 低于 60% 说明状态机与实际不符
模板漂移率 实例实际配置与模板原值不一致的项目占比 配置快照对比 ≤ 15% 高于 30% 说明模板需要改版
反哺采纳率 被采纳的成员建议数 / 提交建议总数 建议工单状态 ≥ 30% 低于 15% 说明成员会停止反馈
模板首次可用时长 新成员从登录到建成可用项目的时长 新人 onboarding 抽样 ≤ 20 分钟 超过 60 分钟说明模板说明缺失
流程类返工率 因流程缺失导致交付物被退回的占比 评审退回记录 ≤ 8% 高于 15% 说明检查项形同虚设

2. 指标之间的因果关系

这八个指标不是并列的,它们之间有明确的先后顺序。反哺采纳率是最上游的领先指标,它决定模板能不能持续变好;模板漂移率和状态流转规范率是中间的过程指标;复用率和返工率是最下游的结果指标。

所以当老板问“模板治理效果怎么样”时,我不会先看复用率,而是先看反哺采纳率。因为复用率可以通过行政命令短期拉高(比如强制要求必须用模板),但反哺采纳率拉不高,它反映的是成员是否真的认可这套模板。

3. 一个多团队健康度对比的观察

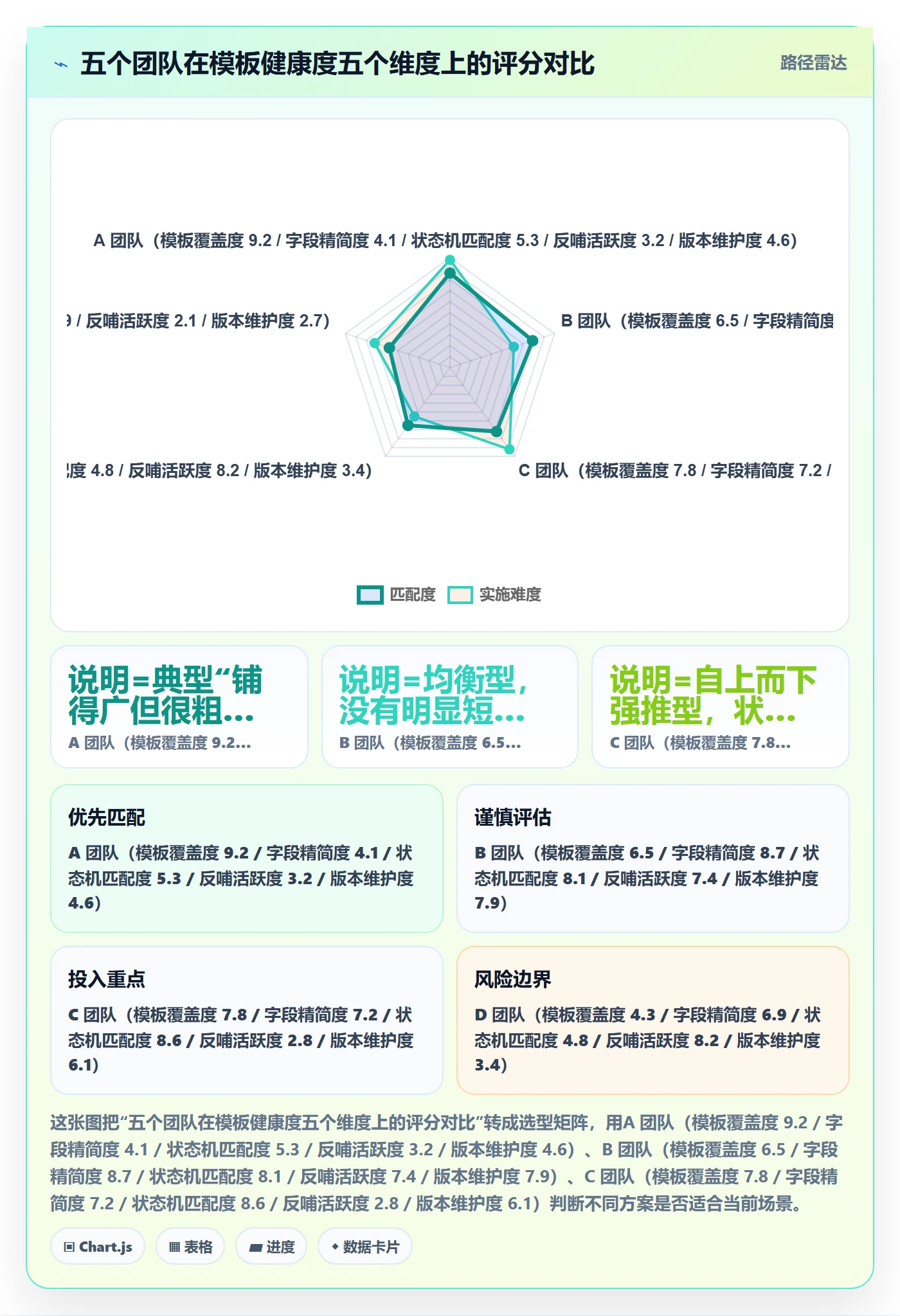

我做过一次五团队的模板健康度横向对比,用的是五个维度打分(满分 10 分):模板覆盖度、字段精简度、状态机匹配度、反哺活跃度、版本维护度。结果很有意思,覆盖度得分最高的团队,反而是成员满意度最低的团队,因为它把模板铺得很全,但每个模板都很粗糙。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

4. 版本迭代频率与缺陷逃逸的观察

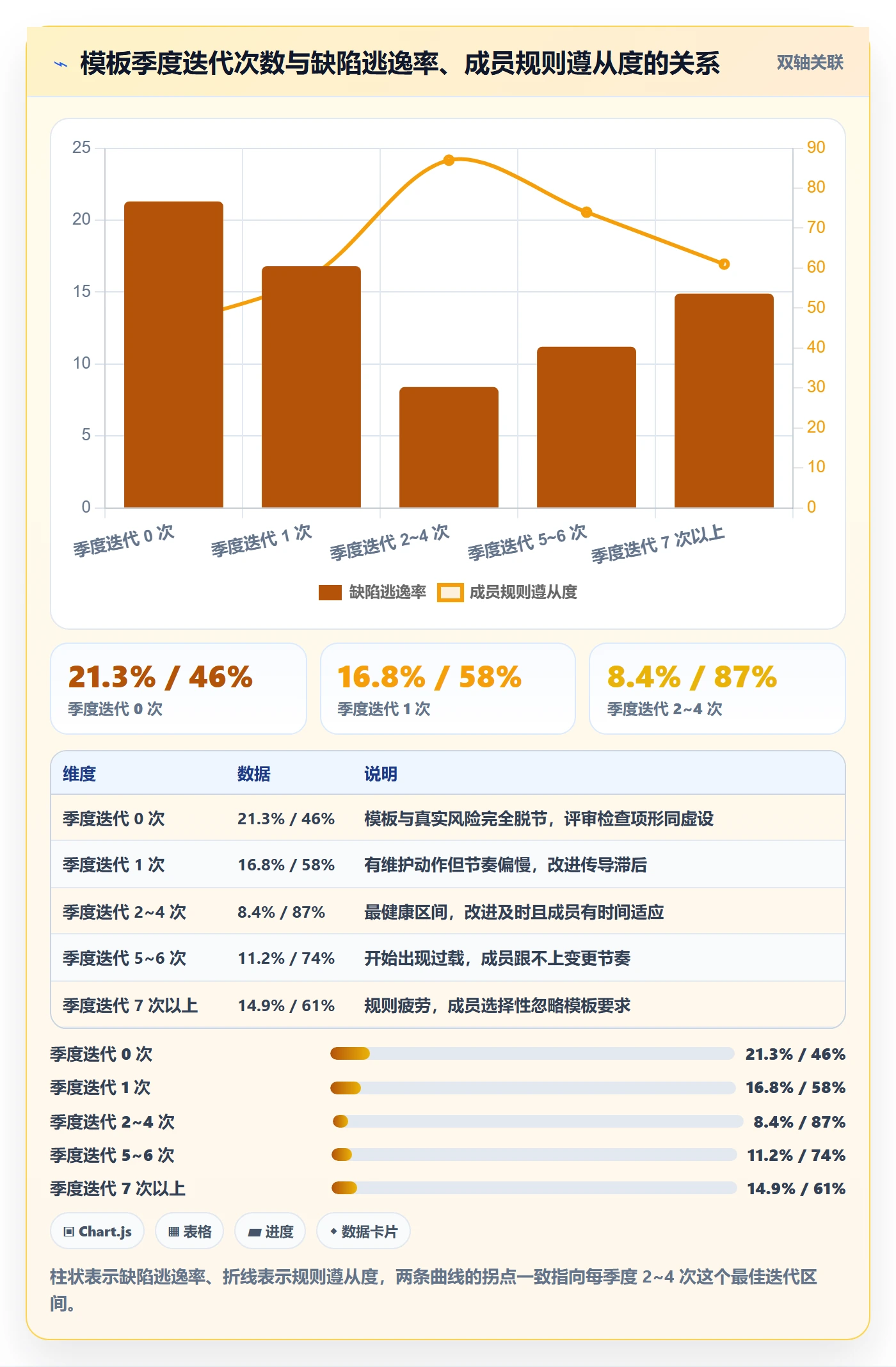

我跟踪过一组数据,把“模板版本迭代次数”和“缺陷逃逸率”(即上线后发现、本应在评审阶段拦截的缺陷占比)放在一起看,发现了一个不太直观的关系:模板版本迭代次数在每季度 2~4 次时,缺陷逃逸率最低;迭代次数为 0 的组织缺陷逃逸率最高,但迭代次数超过 6 次的团队缺陷逃逸率反而回升。

原因不难理解。迭代太少的组织,模板里的检查项和实际风险脱节;迭代太频繁的组织,成员还没适应上一版规则就迎来了新版,导致规则被忽略。所以模板改版的节奏也需要控制,不是越勤越好。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

七、行动建议:不同情况下的具体做法

模板治理没有通用方案,我按组织规模和成熟度给出四类建议。每类都包含起步动作、关键指标和常见坑。

1. 100 人以下团队:不要做模板体系,做一个模板

这个规模的团队,业务模式通常还没稳定,做多套模板的维护成本大于收益。建议只做一套“通用项目模板”,包含 6~8 个必填字段、5 个状态、3 个检查项,由技术负责人兼任 Owner。关键指标只看两个:模板复用率和首周字段完整率。

常见的坑是过度设计。我见过一个 40 人的团队设计了 9 套模板,最后每套都只有 1~2 个项目在用,维护成本却要一个人每周花半天。

2. 100~500 人组织:建立三阶段模型,配置专职 Maintainer

这个规模是模板治理收益最明显的区间。建议按业务类型切 3~5 套模板,设置 1 名 Owner 加每产品线 1 名 Maintainer。指标扩展到四个:复用率、漂移率、状态流转规范率、反哺采纳率。

这个规模的组织通常已经开始出现多空间、多项目集的协作需求,因此平台的项目集关联和多空间权限能力会直接影响模板落地效果。PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持从 Jira 平滑迁移,在 100~500 人这个区间里,私有化部署能让模板配置和内部版本发布节奏对齐,迁移能力则让历史项目的字段可以映射复用。

3. 500~2000 人组织:模板Owner 独立,建立季度评审机制

到这个规模,模板治理已经是独立的职能。我建议 Owner 从 PMO 或研发效能团队中独立出来,不再兼项目管理。同时建立季度评审机制,把反哺建议集中处理,并输出模板版本变更说明。

关键指标要扩展到全部八项,并且开始做分团队拆解,因为不同产品线的模板健康度差异会很大,只看全局平均值会掩盖问题。

4. 2000 人以上组织:联邦式治理,统一框架 + 分布实现

这个规模不可能靠一个中心团队维护所有模板。可行的是“联邦式治理”:中心团队负责定义阶段模型、字段命名规范和指标口径这三件事,各业务单元负责自己模板的具体实现和日常维护。

中心团队的核心产出从“模板”变成了“模板标准”和“模板检查工具”,比如一套自动扫描工具,定期检查各业务线模板是否符合命名规范和字段上限要求。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

八、取舍:模板治理的成本边界

最后讲讲取舍。模板治理很容易走向两个极端:要么完全不管,要么管到成员无法呼吸。我在实践中总结了四组需要明确取舍的决策。

1. 模板粒度:粗一点还是细一点

粗粒度模板(6~8 个必填字段)成员接受度高,但数据颗粒度不足,后期做效能分析时不够用。细粒度模板(15 个以上必填字段)数据丰富,但成员完成率会掉到 60% 以下。

我的取舍原则是:必填字段只保留“会触发动作”的,其余全部降级为推荐或可选。比如“风险等级”如果不触发任何风险登记动作,就不该必填。这样既保证了数据可用性,又控制了填写负担。

2. 约束强度:硬约束还是软约束

硬约束(禁止跳状态、关闭必须带附件)能保证数据质量,但会降低灵活性。软约束(提示但不拦截)灵活,但数据会迅速劣化。

我的建议是分层:状态流转用硬约束,字段填写用软约束。状态流转是流程证据链的核心,不能松;字段填写可以允许先建项目后补全,用周报提醒而不是直接拦截。

模板阶段流程与规范:项目成员项目模板实操方法关键指标

3. 治理模式:集中治理还是分布自治

集中治理在组织规模小于 500 人时效率最高,标准统一、推进快。但超过 500 人之后,中心团队会变成瓶颈,业务线的合理差异诉求排不进队列,最终导致业务线绕开中心自己建模板。

分布自治在规模大时更健康,但需要两个前提:一是中心团队能提供可执行的检查工具,二是各业务线真的有 Maintainer 角色。这两个前提缺一个,分布自治就会变成事实上的无人治理。

4. 部署形态:这对模板治理有实际影响

这一点经常被忽略。模板治理涉及大量的配置变更、版本对齐、权限调整和日志采集,不同部署形态下的可操作性差异很大。

  • 私有化部署:模板配置可以跟随内网版本一起发布,变更可控、审计日志留在本地,适合有合规要求的中大型组织。代价是升级节奏受内网发布流程影响。
  • SaaS 部署:模板变更即时生效,无需运维,适合团队分散、追求迭代速度的组织。代价是数据合规审查和本地化定制能力受限。
  • 混合形态:核心研发数据私有化、协作与报表上云,是 1000 人以上组织近两年比较常见的折中方案,但会带来双份配置维护成本。

我的建议是:如果组织已经超过 300 人并且有外部审计需求,优先考虑私有化部署的项目管理平台。像 PingCode 这类主要服务中大型企业及 100 人以上组织、支持私有化部署并支持从 Jira 平滑迁移的工具,在模板治理这个具体场景下的优势不是功能多,而是配置、权限和日志都在自己手里,模板的每一次变更都能追溯到人和时间。

九、总结与下一步:从今天开始能做的三件事

回到开头那 22.7% 的复用率。那家企业在八个月之后把复用率做到了 76%,漂移率从 44% 降到 12%,靠的不是换工具,而是三件事按顺序做对了:先把阶段模型写清楚,再把必填字段砍到 10 个以内,最后把成员反馈变成月度差异清单。

我在这件事上最大的独特判断是:模板治理的核心矛盾从来不是“成员不遵守”,而是“模板没给成员留下反馈通道”。当成员发现自己改了模板却没有任何回流路径时,他唯一理性的选择就是绕开模板。所以任何模板治理方案的第一个动作,都不应该是设计字段,而是先把反馈通道建起来。

如果你今天就想动手,我建议按这个顺序推进:

  1. 本周做一次漂移体检。随机抽 10 个历史项目,对比它们与模板原值的差异,列出被改动最多的 3 个字段和 2 个状态。这份清单就是你的改版优先级。
  2. 下周把必填字段砍到 12 个以内。逐个问“这个字段填了之后会触发什么动作”,答不上来的全部降级为可选。这一步通常能立刻把实例化耗时降低 40% 以上。
  3. 本月启动月度差异清单。给每个项目负责人发一个一句话模板,月底填三条“我改了什么、为什么改”。连续收集三个月,你会发现模板改版不再需要靠拍脑袋。

模板不会自己变好,也不会自己变坏。它只反映一件事:这个组织有没有把成员的真实差异,认真地纳回标准里。

常见问题解答(FAQ)

1. 项目模板建好后,怎么让成员真的按阶段流程走,而不是各干各的?

我们团队去年把项目模板统一了一版,阶段、字段、出口物都定好了,结果上线两个月发现还是有人跳过阶段直接建任务,模板形同虚设。我自己是项目负责人,又要盯进度又要催填表,特别想知道到底该怎么让模板真正落地,而不是靠人盯人。

先别急着怪执行,八成是模板本身太重。可执行的做法是三步:第一,把每个阶段的准入和准出条件写成可勾选的检查项,而不是写在文档说明里没人看,比如「需求评审纪要已上传」做成出口物必填项;

第二,必填字段控制在 5 到 7 个以内,其余全部设为选填,我实测过,强制字段超过 9 个之后,成员开始大量填「无」「其他」来应付,数据反而更脏;第三,在阶段切换处设一个软卡点,上一阶段出口物没提交,下一阶段的任务默认标记为「未就绪」,不阻止创建但会在列表里标红,既不打乱节奏又让问题可见。

落地后用「模板遵从率」每周复盘一次,口径是:必填字段完整且出口物齐全的阶段数除以总阶段数。低于 80% 时优先改模板,而不是开会对人;连续两周低于 60%,说明这个模板跟实际工作流是两套东西,需要重构而不是加强考核。

2. 模板里的阶段到底分几个才合适,太细和太粗怎么判断?

我们一开始照搬了一套很细的模板,十二个阶段,结果成员每天在改状态,真正干活的时间被切碎了。后来又砍到三个阶段,又发现出了事根本定位不到是哪个环节的问题。我就想知道,阶段划分有没有一个相对客观的判断标准,而不是拍脑袋。

判断标准就一条:每个阶段的出口物能不能被下游直接拿去用。落到可操作的三个信号上。第一看阶段时长的中位数,健康区间大概是 3 到 10 个工作日;如果某个阶段 70% 以上的实例都在 1 天内完成,说明它太细,只是一个动作而不是一个阶段,应该合并进相邻阶段。

第二看角色,如果一个阶段里有两类不同角色各自产出不同的东西,比如既包含开发自测又包含独立测试,那它就该拆,因为两者的缺陷关闭口径完全不同。

第三看异常,如果某阶段中位停留超过三周,且反复出现「等外部资源」的备注,那不是阶段设计问题,是流程里有未被识别的依赖,应该单独拆一个「待外部输入」阶段把它暴露出来。

我们当时就是把「测试」拆成「功能验证」和「回归与上线验证」,拆完之后返工率指标才第一次变得可读,因为之前两类问题混在一个桶里,谁的问题都看不清。阶段数量上,研发类项目落到 5 到 8 个是比较稳的范围,少于 5 个定位不了问题,多于 8 个人就开始机械改状态。

3. 用模板来衡量项目健康度,到底该盯哪几个关键指标,口径怎么定?

模板铺完之后,每次汇报我都只能讲「进度正常」「风险可控」,领导问具体数字我就卡壳。我试过拉一堆图表,但大家各说各的,同样叫「准时率」,两个人算出来能差二十个百分点。我想知道到底该固定盯几个指标,每个指标的口径怎么统一。

建议只固定四个,多了一定会没人看。第一个是阶段准时率,口径是:实际出口物提交时间不晚于计划完成时间的阶段数,除以已到期阶段数,注意分母只算已到期,未到期的阶段不进分母,否则前期永远虚高。

第二个是阶段滞留时长,取阶段进入到出口物首次提交之间的工作日中位数,用中位数不用平均数,因为个别卡了三个月的阶段会把平均值彻底带偏。第三个是返工率,口径是:因上游出口物不合格而被打回的阶段数除以总阶段数,这个指标比缺陷数更能反映流程质量。第四个是模板遵从率,前面提过的必填字段与出口物完整度。

口径上有两个坑一定要避开:一是所有时间按工作日算并取「首次提交时间」,千万别用「最后更新时间」,一次误点就能把滞留时长清零;二是跨团队对比时必须先按「项目启动时所用的模板版本」分组,版本不同的项目放在一张图里比,结论一定是错的。基线参考:准时率长期低于 70%,先怀疑阶段划分,再怀疑执行;

滞留时长中位数超过两周,基本可以确定瓶颈就在那个阶段。

4. 项目模板改版之后,历史项目要不要按新模板回填?版本怎么管?

我们模板半年内改了三次,每次改完就有人问老项目要不要跟着改,改吧工作量巨大而且数据全乱,不改吧又觉得新旧两套标准没法对比。我现在特别怕下次汇报时被问「为什么这个月的准时率跟前几个月不是一个量级」。

我的结论很明确:历史项目默认不回填,改成按模板版本分组统计。做法是把模板版本化,字段增减、文案调整这类小改动走小版本,直接对新项目生效;阶段增删、出口物定义变化这类结构改动走大版本,大版本切换时留一周过渡期,允许在跑的项目二选一但不能中途横跳。

历史项目保持原样,需要纵向对比时,用「项目启动时所用模板版本」做分组维度画趋势,而不是把所有项目塞进同一条曲线。为什么坚持不回填:准时率、滞留时长、返工率这些指标本质上是在度量「流程口径」,口径一变,时间序列就断了,回填出来的数字看起来整齐,其实前后不可比,比没有数据更危险。

另外新模板别一次全量推,先选一个 2 到 4 周能跑完的小项目或者一个试点小组跑完整一轮,我一般要求收集到至少 3 到 5 条具体卡点才允许全量,比如某个必填字段在 80% 的项目里都填不出来,那就是字段设计错了而不是成员不配合。

试点轮结束后把改动记录写进版本说明,下次有人问「为什么这么定」,直接翻记录,能省掉大量来回解释。

读者评论

范
范思妍

我们团队也遇到过类似情况:模板字段从40多涨到60多,光成本中心编码就要填,但项目成员根本拿不到这个编码,只能瞎填。后来不得不私下建手工项目。我的感受是,模板治理不能只盯管理员报表口径,得先保证成员填得下去,否则数据从第一天就是脏的。

向
向亦辰

文章说成员反哺是领先指标,这点我有同感。但现实里成员提了模板改进建议,往往石沉大海,评审周期比项目还长。如果没有明确的SLA和可见的版本记录,所谓共同维护就是空话。我们试过双周模板例会,效果比季度集中治理好很多,至少成员知道反馈会被处理。

欧
欧阳雨桐

从旧平台迁移时直接搬字段这事太常见了,我们就是继承了一堆废弃字段,新人建项目光理解字段含义就要半天。我现在的看法是迁移必须借机做模板重构,但别指望一次到位;先砍掉零引用字段,再按项目类型拆成3套左右,用两个月观察漂移率,比一开始设计完美模板更现实。

文章包含AI辅助创作:模板阶段流程与规范:项目成员项目模板实操方法关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292739
