去年我帮一家 320 人的研发组织做项目管理工具治理,翻台账时看到一个数字:一年新建 47 个项目,其中 39 个是从老项目”复制”出来的。复制动作本身只花了几分钟,但后续因为权限错配、负责人丢失、迭代日期整体错位而返工的工时,累计大约 46 人天。这个数字比大多数团队愿意承认的要大得多。
更有意思的是,这 39 次复制里,有 28 次是不同的人用不同的方式做的:有人复制了去年的项目,有人复制了自己组里”最像”的那个项目,还有人干脆复制了一个已经归档的老项目。表面上看大家复用的是同一套流程,实际上复用的是三套互相打架的规则。
这篇文章不讲”复制项目要多小心”这种正确的废话。我想讲清楚三件事:项目成员和项目模板到底该怎么组合复制,哪些配置必须锁死、哪些必须放开,以及复制之后那 48 小时里该做什么、不该做什么。全部来自我自己经手的项目,数据会标注是实测还是样本推演。
一、先把结论说清楚:复制项目复制的是协作契约
如果只让我给一句结论,那就是:复制项目的本质不是搬运数据,而是复刻一份可执行的协作契约。数据是合同上的字,协作契约是”谁在什么时候对什么负责”这件事本身。绝大多数复制事故,都是因为只搬了字,没搬责任。
1. 一份完整的协作契约包含四层内容
我把这四层拆开,是因为它们的复制难度和风险完全不同。很多团队只做了第一层就宣布”模板做好了”,结果后面三层全部靠人肉补,这才是返工的根源。
- 第一层:结构层。工作项类型、层级关系、字段定义、命名规范。这一层最好复制,工具基本都有现成能力。
- 第二层:角色层。角色定义、角色与人的映射、每个角色对每类工作项的权限。这一层最容易被忽略,也最容易出错。
- 第三层:流程层。状态机、流转条件、必填校验、审批节点、自动化规则。这一层决定”事情会不会卡住”。
- 第四层:节奏层。迭代周期、里程碑、例会节奏、通知策略、报表口径。这一层决定”团队会不会被信息淹没”。
结构层复制得好,只说明项目”看起来是新的”。只有四层都对齐,项目才真正”跑得起来”。
2. 三种建项方式的真实成本差异
我经手过 6 家 100 人以上组织的建项流程改造,把建项方式归成三类:用干净模板新建、复制一个历史项目、完全手工新建。三类方式在首周就绪时间、权限异常率、配置漂移项数、成员角色到位率上的差异非常明显。

3. 成员复制和配置复制必须分成两步走
这是我踩过坑之后最坚持的一条纪律:先复制配置,再注入成员,永远不要一步到位。因为配置是确定性的,成员是动态的,同一个角色,这个季度是 A,下个季度可能就换人了。
把两步合在一起做,会导致一个很隐蔽的问题:模板里的”角色-权限”关系被具体的人固化了。下次复制时,你复制到的是”张三的权限”,而不是”开发负责人的权限”。三个月后张三调岗,新项目里没人知道这个权限该给谁。
二、真实场景:复制项目在什么条件下才会出问题
不是所有团队复制项目都会出事。我观察到的规律是:人越少、项目越独立、流程越简单,复制的风险越低;一旦进入多角色协作、跨部门依赖、强合规审计,复制就从”省事”变成”埋雷”。
1. 三类高频触发场景
第一类是滚动迭代型。比如双周迭代的产品团队,每个季度都要开一个新迭代项目或新版本项目。这类复制频率最高,也最容易因为”上次那个项目其实配置有点歪,但我懒得改”而累积漂移。
第二类是批量立项型。比如交付型组织,一个季度同时启动 8 个客户项目。这类场景下,如果 8 个项目由 8 个人分别复制,几乎必然产生 8 套略微不同的规则,年底做跨项目统计时会非常痛苦。
第三类是跨部门协同型。比如一个项目里同时有产品、研发、测试、运维、安全五个部门,每个部门对”什么算完成”的理解都不一样。这类项目的复制难点不在结构,而在角色的语义对齐。
2. 为什么 100 人是个明显的分水岭
我把经手过的组织按规模排了一下,画出一条不算好看但很真实的曲线:50 人以下,复制项目基本不产生额外治理成本;50 到 100 人开始出现零星的角色错配;超过 100 人之后,模板治理的人力投入和配置漂移率同步上升。
原因不复杂:100 人以上的组织,项目经理和执行者往往不是同一批人,角色定义必须写下来才能传递;而 100 人以下,大家抬头不见低头见,很多约定靠口头就能对齐。

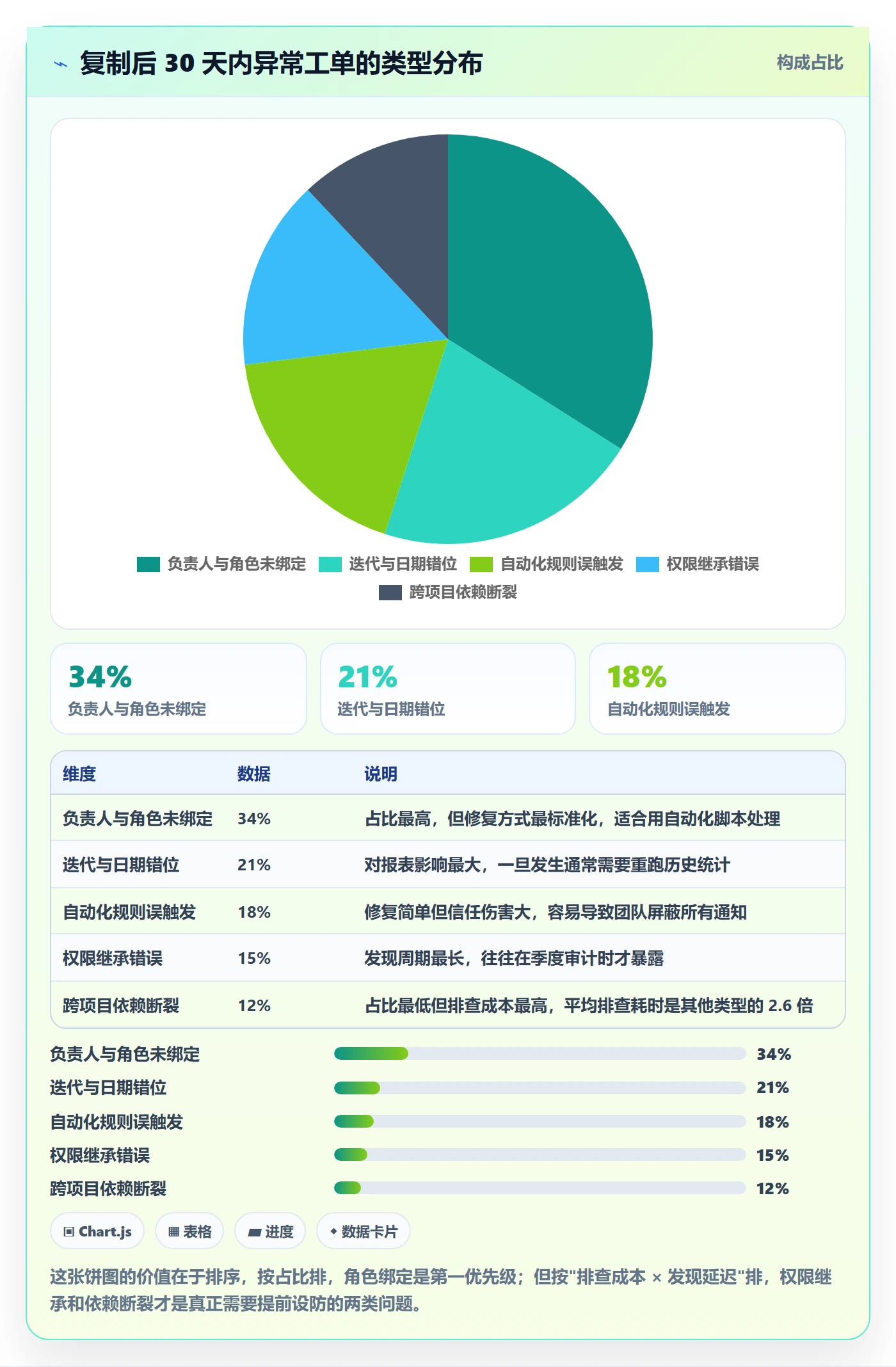

3. 我见过的最贵的一次复制事故
某硬件研发组织,380 人,做了一次”看起来很标准”的复制:把一个已交付项目的全部配置克隆到新项目,然后批量导入 42 名成员。问题出在两处:一是源项目里有一个”临时安全评审”角色,权限被临时放大过,复制时一并带走了;二是新项目成员名单是直接覆盖的,把三个观察员账号也赋予了可编辑权限。
后果不是数据泄露那么戏剧化,而是更烦人的:两个季度后做权限审计时,发现有 11 个账号的权限无法追溯到任何审批记录,审计组要求全部重新走流程。为了补这个流程,团队花了大约 26 人天。
复制从来不是风险本身,”复制了一个状态不干净的源”才是风险本身。
三、常见误区:复制项目里被低估的五个坑
下面这五个误区,我几乎在每个新客户身上都能看到至少两个。它们共同的特点是不影响项目”能不能用”,只影响项目”用得对不对”,所以特别容易被忽略,直到某次审计或某次统计对不上号才爆发。
1. 误区一:把复制当成一次性动作
很多人认为复制是建项那一刻的事,点完确认就结束了。实际上真正的成本在后续 30 天:成员会陆续加入、角色会调整、流程会根据实际情况微调。复制只是一次起点对齐,后面必须有持续的对齐机制。
2. 误区二:只复制工作项,不复制角色映射
这是最典型的半成品。工作项类型、字段、流程都复制过来了,但角色和人没建立映射关系,于是新项目里所有任务都没有负责人,看板上堆着一片未分配。项目经理第一天要做的事变成了”手工分配 200 条任务”。
正确的做法是把角色抽象出来,复制角色定义,然后在建项时按角色注入具体的人。角色是模板的一部分,人是项目的一部分,两者不能混。
3. 误区三:模板字段越多越”规范”
我见过一个模板定义了 47 个自定义字段,其中 19 个是必填。结果是团队成员平均每条工作项要多花 3 到 5 分钟填写,实际填写质量极低,大量字段被填成”无””待定””其他”。
字段的价值不在于”能记录”,而在于”会被用”。一个从不被查询、从不进入报表、从不影响流转的字段,就是纯成本。
4. 误区四:复制完立刻打开全部通知
这条最容易被当成小事。新项目一建好,所有通知规则同步开启,42 名成员第一天的收件箱被填满。等到第三天,真正重要的阻塞提醒已经淹没在噪音里,没人会点开。
5. 误区五:假设迭代节奏会自动跟着走
迭代周期、起止日期、里程碑这些属于节奏层,很多工具的复制能力默认不覆盖。结果就是新项目继承了旧项目的迭代日期,出现”当前迭代是三个月前”这种诡异状态,报表口径全乱。

四、专业判断逻辑:什么该锁、什么该放、谁来负责
讲完误区,我想给出的是判断框架,而不是一堆零散技巧。因为每个组织的流程不一样,照抄别人的模板清单没有意义,但判断逻辑是可以复用的。
1. 判断一:源项目的”血缘”是否干净
复制前先问三个问题:这个项目有没有临时放大的权限?有没有为了赶工跳过的流程节点?有没有已经废弃但还挂在配置里的字段和自动化规则?任何一个答案是”有”,这个项目就不适合作为复制源。
我的经验是,最干净的源永远是一个专门的”参考项目”,它不承载真实业务,只用来沉淀标准配置。它的存在意义就是被复制,所以维护成本可以被多个项目摊薄。
2. 判断二:成员边界在哪里
复制成员时,我通常把成员分成三类分别处理:核心角色(必须复制并按角色注入)、协作角色(按需注入,默认只读)、观察角色(默认不继承,需要单独申请)。
这个分类的价值在于,它把”要不要加人”从主观判断变成了规则判断。规则的执行成本远低于每次开会讨论。
3. 判断三:配置分层,锁死层、建议层、自由层
这是我最核心的判断逻辑。把所有可复制配置分三层,分别对应不同的复制策略。
| 配置层 | 典型内容 | 复制策略 | 允许修改的角色 | 漂移容忍度 |
|---|---|---|---|---|
| 锁死层 | 工作项类型、状态机主干、权限模型、审计字段 | 强制复制,不可本地修改 | 组织级管理员 | 0% |
| 建议层 | 必填字段组合、自动化规则、报表视图 | 默认复制,允许项目内微调 | 项目经理 | ≤15% |
| 自由层 | 看板列名、标签体系、迭代名称、通知偏好 | 仅提供参考,不强制继承 | 项目成员 | 不限制 |
这张表最大的作用是减少争论。团队里有人想改流程,有人想加字段,争论的焦点往往不是”该不该改”,而是”凭什么不让我改”。有了分层,答案就变成”这一项属于锁死层,改动需要走组织级变更流程”,讨论立刻从情绪转向流程。

4. 判断四:谁为复制结果签字
最后一个判断是责任归属。我见过太多”模板是 IT 部门维护的,项目是业务部门建的,出了问题两边互相指”的场景。复制这件事必须有一个明确的责任人,而且必须是业务侧的人,不能是工具管理员。
我的建议是设一个”模板负责人”角色:他负责维护参考项目、审批模板变更、在每次复制后 48 小时内做一次抽查。抽查不用全量,抽 10% 的配置项即可,但必须有记录。
五、以 PingCode 为例:项目成员与模板复制的实操方法
前面讲的是通用逻辑,这一节我讲具体怎么做。我最近一年处理过三个用 PingCode 的复制场景,其中一个 320 人的研发组织比较典型,下面结合它的实际落地方式展开。
1. 项目模板与角色权限体系怎么配
PingCode 主要服务中大型企业及 100 人以上组织,它的项目模板能力对”角色-权限”这条线的支持比较完整,这一点在我做权限审计时省了不少事。配置路径大致是:先定义组织级的角色(如产品负责人、开发负责人、测试负责人),再定义每个角色对工作项类型和字段的权限,最后把这些角色绑定到项目模板上。
这里有个关键细节:模板里绑定的必须是角色,不能是人。绑定人会让模板在下一次复制时传导错误的权限关系。我见过有团队为了方便,直接把模板里的角色指定成某个人,结果那个模板被复制了七次,七次都带着这个人的权限。
2. 用工作项类型与流程配置固化协作契约
第二个关键点是工作项类型的层级设计。我建议把工作项类型控制在 4 到 6 个之间,超过这个数量,成员在创建条目时就会开始选错。层级关系(需求-任务-缺陷-子任务)要在模板里固定,避免每个项目各建一套。
流程配置的重点不是状态有多少个,而是每个状态转换的准入条件。比如”测试中 → 已关闭”必须挂上测试通过率或验收记录这类校验,否则流程就是装饰品。这部分配置放在模板里一次配好,后续所有复制出来的项目都受益。
3. 私有化部署与 Jira 迁移场景下的复制路径
PingCode 支持私有化部署,也支持 Jira 平滑迁移,这两个特性组合起来会带来一个特殊场景:从 Jira 迁移过来的组织,往往不是”没有模板”,而是”有几十个历史项目但没有统一模板”。
我的做法是先迁移一段时间、不急着建模板,用 2 到 4 周把历史项目里重复度最高的配置抽出来,形成一个参考项目,再基于它批量复制。直接迁移完就建模板,容易把 Jira 时代的坏习惯一起固化。

4. 一次 320 人组织的复制实践数据
这家组织原来每个季度平均新建 12 个项目,全部由项目经理手工配置,平均建项耗时 4.5 天,权限异常在季度审计中平均每季度发现 16 处。改造分三步:先建参考项目,再把角色定义和权限映射固化到模板,最后把成员的注入拆成独立步骤。
改造后,建项耗时降到 0.5 天,季度权限异常降到 3 处,跨项目统计口径不一致的问题从每季度 9 次降到 1 次。这里最值得说的不是时间节省,而是项目经理从”配置工具”变回了”管理项目”,原来 4.5 天里真正用于规划的时间不到半天。

5. 复制落地清单与示例调用
下面这份清单是我实际交付给客户的版本,按执行顺序排列,可以直接拿去对照。
- 确认源项目是否为”参考项目”,非参考项目一律不作为复制源。
- 核对源项目权限快照,确认没有临时放大的权限残留。
- 复制前导出角色定义清单,确认每个角色都有明确的责任说明。
- 只复制锁死层和建议层配置,自由层配置交给项目自己决定。
- 复制完成后,由项目负责人按角色注入成员,不批量导入人员名单。
- 重设迭代周期与里程碑日期,禁止继承源项目的日期。
- 关闭全部自动化通知,按需逐条开启。
- 48 小时内完成一次 10% 配置抽查并留记录。
如果是通过接口批量建项,我通常会把成员注入和配置复制拆成两个独立调用,中间保留人工确认环节。下面是结构示意,字段名仅用于说明分层思路,不作为具体接口规范。
# 第一步:只复制配置,不注入成员
POST /project/template/apply
{
"template_id": "TPL-DEV-STD",
"project_name": "2025-Q2-支付中台迭代",
"inherit": [
"work_item_types",
"workflow_transitions",
"field_schema",
"permission_model"
],
"exclude": [
"work_items",
"comments",
"attachments",
"member_list",
"automation_state"
],
"schedule": {
"start_date": "2025-04-08",
"sprint_length_days": 14,
"inherit_source_dates": false
}
}
第二步:按角色注入成员,角色与人分离
POST /project/{project_id}/members/bind-by-role
{
"role_bindings": [
{"role": "product_owner", "user_id": "u_10231"},
{"role": "dev_lead", "user_id": "u_10877"},
{"role": "qa_lead", "user_id": "u_11502"}
],
"observer_accounts": [],
"notification_policy": "mute_all_by_default"
}
把 inherit_source_dates 显式设为 false 这个细节,是我在一次迭代日期错位事故之后加上的。当时新项目的迭代起点继承了源项目的三个月前,导致燃尽图直接失真,团队花了两天才找到原因。
六、不同情况下的行动建议
同一套方法,在不同规模的组织里落地方式差别很大。下面按四种典型情况给出具体行动建议,你可以直接对号入座。
1. 50 人以下团队:够用就好,别过度设计
这个阶段最大的风险不是配置混乱,而是流程太重把团队压垮。建议只做两件事:建一个不含真实数据的参考项目,把工作项类型和状态机定下来;成员注入直接手工做,不用追求自动化。
角色定义可以简化到 3 个以内。这个规模下,人和角色的对应关系大家心里都清楚,写太细反而是负担。判断标准很简单:如果一份模板文档没人看第二次,它就不该存在。
2. 100 到 300 人组织:必须把角色和权限固化
这个规模是模板治理收益最明显的区间。建议把角色定义提升到组织级,模板里只引用角色不引用人;同时建立配置分层,锁死层变更必须走审批。
另外建议设一个兼职的模板负责人,每周花半天维护参考项目。这个投入在这个规模下大约能换回每月 15 到 20 人天的返工节省,投入产出比很高。
3. 300 人以上或多事业部:模板要分族,不能只有一个
到了这个规模,单一模板一定会失败,因为研发、交付、市场、合规四类项目的锁死比例差异接近 4 倍。建议按项目类型建 2 到 4 个模板族,共享同一套锁死层,各自维护建议层。
同时要建立模板版本管理机制,每次变更留版本号和生效范围。否则半年后没人说得清某个字段是哪个版本引入的。
4. 强合规与私有化场景:留痕优先于效率
如果组织有审计要求,或者使用私有化部署环境,复制策略要整体往”留痕优先”倾斜。具体做法是把权限变更、模板变更、成员变更全部纳入审计日志,复制动作本身也要生成一条可追溯记录。
在这个场景下,我甚至建议保留一定的”低效”,比如成员注入强制走审批,哪怕多花半天。因为审计发现问题的成本,远高于审批流程的成本。

七、取舍:没有最优模板,只有匹配当前阶段的模板
做模板治理最难的不是技术,是取舍。每一项看起来都该做,但资源有限,必须排优先级。下面四组取舍是我被问得最多的,也是争议最大的。
1. 标准化程度 vs 团队自治
标准化能降低协作成本,但会削弱团队对工具的掌控感;自治能提高团队满意度,但会累积配置漂移。我的判断标准是:凡是影响跨团队数据可比性的配置,一律标准化;凡是只影响团队内部体验的配置,一律放开自治。
把这条标准落到具体项上,状态机、权限模型、审计字段属于前者;看板列名、标签体系、通知偏好属于后者。按这个划分,大部分争论都能收敛。
2. 一次性复制 vs 持续同步
一次性复制简单,但模板更新后旧项目不会跟着变;持续同步能保持一致,但会带来不可预期的变更冲击,某天你打开项目发现流程被改了。
我的做法是分层处理:锁死层允许持续同步,因为它的变更本来就是组织级决策;建议层和自由层只做一次性复制,避免在项目执行中途改变团队的工作方式。
3. 字段丰富度 vs 填写成本
这一组取舍最容易算清楚账。经验值是:每增加一个必填字段,平均每条工作项多花 40 到 90 秒。如果一个项目有 5000 条工作项,多一个必填字段大约等于 55 到 125 小时的人力成本。
所以我的规则是:一个字段要进入必填,必须能回答”它会进入哪个报表、影响哪个决策”。答不上来就设为选填,或者干脆删掉。
4. 集中管控成本 vs 漂移成本
集中管控需要人力投入,漂移会产生返工成本,两者都有价格。我通常用”漂移成本 ÷ 管控成本”做一个粗略比值,比值大于 3 就值得加强管控,小于 1.5 就维持现状。
以我经手的那个 320 人组织为例,改造前每年因配置漂移产生的返工约 180 人天,加强管控需要投入约 22 人天/年,比值约为 8,属于明显值得投入的区间。

八、常见问题:复制项目实操中的高频提问
这一节整理的是我在客户现场被问得最多的问题,都是实操层面的具体困惑,不是概念澄清。
1. 复制后负责人和经办人为什么都变成空?
这是设计使然,不是 bug。绝大多数工具的复制能力只复制”配置结构”,不复制”人的绑定关系”,因为源项目里的人未必属于新项目。解决方式是把人员绑定做成复制后的独立步骤,按角色映射批量注入。
如果你的工具支持角色化分配,尽量用角色而不是直接用人员 ID。这样下次复制时只需要重新映射角色,不需要重新梳理人。
2. 复制后为什么老成员还在、新成员没进来?
通常是复制时勾选了一个”保留原成员”之类的选项。这个选项在”项目拆分”场景下有用,但在”新项目复用配置”场景下就是干扰项。建议在建项规范里明确写死:配置复制场景一律不保留源成员。
3. 复制后为什么迭代日期整体错位?
因为迭代日期属于节奏层,很多工具的默认行为是继承源日期。触发条件通常是源项目还没归档,迭代数据一起被带过来了。解决方案是在复制时显式关闭日期继承,复制后立即重设第一次迭代的起止日期。
顺带说一句,这类问题在报表上表现得特别隐蔽,燃尽图看起来有数据,但横轴是三个月前的日期,很多人第一眼不会发现。
4. 复制后为什么自动化规则重复触发?
常见原因是规则本身被复制了,但规则关联的触发条件没有同步更新,导致新旧规则同时命中同一条工作项。另一种情况是规则里携带了源项目的成员通知列表,新项目一有变更就给一批不相关的人发通知。
我的建议是:自动化规则在复制时默认不继承,由项目负责人按需重建。规则的重建成本很低,但错误触发的信任成本很高。
5. 能不能只复制成员配置而不是整个项目?
可以,而且推荐这么做。把角色定义、角色权限映射、成员分类规则抽成一份独立的”成员配置包”,与项目模板解耦。这样同一个成员配置包可以被不同类型的项目模板复用,维护成本大幅下降。
这也是我前面强调”配置复制和成员注入分两步走”的另一个原因,分开了才能单独复用。
6. 跨项目依赖在复制后会断吗?
会。依赖关系通常指向具体的工作项 ID,新项目里的工作项是全新 ID,所以依赖必然断开。如果新项目需要与老项目保持依赖,必须在复制后重建关联,并在项目启动检查清单里明确列出这一项。
我的做法是把”重建跨项目依赖”放在复制后 24 小时内的必做项里,因为依赖断掉的影响往往在第二个迭代才暴露,那时排查成本会高得多。

九、总结:复制项目的真正门槛不在工具,在治理意愿
写到这里,我想把整篇文章压缩成几句我真正相信的判断。
第一,复制项目的成败,七成取决于复制之前的准备,三成取决于复制之后的检查。源项目不干净、角色没定义清楚、分层没想明白,工具再好也救不回来。
第二,成员和配置必须解耦。角色是模板的一部分,人是项目的一部分。把这两者混在一起,是绝大多数权限错配事故的起点。
第三,模板的价值来自被复制,不来自被设计。一个没人复制的完美模板,就是一份没人读的文档。宁可先做一个粗糙但被用了 20 次的模板,也不要等一个完美的模板。
第四,治理是有阈值的。50 人以下不必重度治理,100 人以上绕不开。用错规模的方法论,比不用方法论更糟。
下一步,如果你打算动手,我建议按这个顺序走:先用一周时间盘点现有项目,找出重复度最高的那套配置;再用两周把它抽成一个不含真实数据的参考项目;然后选两个即将启动的项目做小范围试点,记录建项耗时、权限异常数和团队反馈三项指标;试点通过后再推广到全部新建项目。
不要一次性把所有历史项目都重构掉,那是一场注定半途而废的工程。模板治理是滚动的,先让新项目干净起来,历史项目的价值在于提供经验,不在于被改造。
常见问题解答(FAQ)
1. 复制项目时到底会复制哪些内容?任务、附件、评论、工时会不会一起带过来?
我第一次用项目模板复制的时候,以为整包都会照搬,结果新项目里塞满了上一个项目的已完成任务,看板统计全是脏数据。后来复盘才发现,复制其实是分层的,不是一键全带。
把可复制内容分成三类来看:结构类(工作项类型、工作流、自定义字段、角色定义、检查清单)、配置类(权限、通知、报表视图、集成设置)、内容类(任务、子任务、描述、附件、评论、工时、里程碑)。多数工具默认复制结构和配置,内容类需要手动勾选。
做法是先明确目的再勾选:如果是新项目快速起步,只勾结构和配置,不要带历史任务,否则新项目第一天就背着几百条已完成项,燃尽图和完成率全部失真;如果是归档或复盘复用,才把内容全勾。复制完成后做一次三项核对,工作项类型数量一致、字段必填规则一致、角色定义一致,这三项齐了就算复制成功。
2. 复制出来的项目,成员和角色权限老是跟想象的不一样,有人能看到不该看的东西,怎么快速修正?
我们团队十来个人,复制项目后经常出现某个外部协作方默认拿到了全项目可见,或者只读的人还能改状态。最烦的是每次都要一个个点开权限设置去查,很耗时间。
根因通常是模板里保存的是成员快照,而新项目的干系人跟原项目并不一样。做法分两种情况:如果工具支持,复制时选只复制角色、不复制具体成员,落地后按角色批量加人;如果不支持,复制完成后立刻做一次成员清洗,先把继承来的成员全部移除或降为只读,再按新项目实际参与人重新赋角色。
判断依据是权限跟随角色、不跟随个人。复制后花五分钟检查三个点就够了:谁能编辑工作流和字段(应该只有项目管理员)、谁能删除工作项(尽量收紧)、外部协作方是不是默认全项目可见。这三项定好,后面基本不会再出权限事故。
3. 模板里的自定义字段、必填项、工作流,复制到新项目后为什么不生效或者被简化了?
我们花了两周把字段体系和工作流打磨好,结果复制到新项目后发现必填项不弹了、状态流转还能随便跳。一开始以为是工具的问题,后来才知道是自己的定义方式有问题。
常见原因有三类:一是字段作用域是项目级而不是全局级,复制时只带了值没带定义;二是工作流跟工作项类型和状态集绑定,新项目里状态集不同,就被降级成默认流转;三是必填规则挂在项目配置上,而复制动作只复制了模板没复制配置。
做法是复制前先确认字段和状态是全局定义还是项目私有,想让所有项目一致,就提前把常用字段提升为全局,模板里只引用不新建。复制后做一遍验证:新建一条该类型工作项,看必填项是否触发、状态流转是否只能走既定路径、字段是否正常可见。
这两步过不了,说明模板本身是半成品,先回原项目补全定义再复制,比在新项目里一个个手工补要快得多。
4. 怎么把一个跑得特别顺的项目沉淀成团队可复用的项目模板?有没有推荐的步骤和迭代节奏?
我们有个项目流程特别顺,想拿来当团队标准,但每次复制出来都变形,不是少了检查项就是多了一堆没人看的字段。我也纠结过到底该选哪个项目当样本。
建议按三步固化来做。第一步选样本,不要选最复杂的项目当模板,选流程最标准、字段最干净的那个,否则模板会带上大量一次性配置。第二步做减法,把项目特有的东西剥掉,包括特定成员、临时字段、一次性里程碑,只留可复用的结构、角色、工作流和检查清单。
第三步写模板使用说明,挂在项目描述或模板说明里,写清楚适用范围、必改项(项目名、迭代周期、成员)和可选项。节奏上模板不是一次做完的,建议每做完两到三个项目复盘一次,把新踩的坑补进去,同时清理没人用的字段,判断标准很简单,连续两个项目都没人填的字段直接删。
模板总数控制在三到五个以内,超过之后大家选模板的时间比省下的时间还多。
文章包含AI辅助创作:复制项目最佳实践:项目成员项目模板实操方法,常见问题,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292714
读者评论
去年权限审计我们也踩过类似的坑,不过触发点不是复制,是人员调岗后权限没回收。文章说复制前要保证源项目干净,但实际是谁来定义“干净”?我们做过检查清单,最后发现维护清单本身就要花人月,未必比返工便宜。可能还是得靠自动校验,人工清单撑不过三个季度。
人分水岭这个结论我持保留意见。我们团队不到60人,但同时跑5个客户项目,跨部门依赖一点不少,角色错配照样出现。感觉真正的变量是项目数量和角色交叉度,不是人数,人数可能只是碰巧相关。如果能按“角色数乘项目数”这个口径重算,结论也许不一样。
个自定义字段那个例子太真实了,我们模板里也堆着一批“其他”“待定”。但有个不同看法:字段清理看着简单,实际卡在历史数据上,没人敢删。与其教人怎么复制,不如先定清楚字段谁批准、谁定期回顾,否则每次治理都是运动式的,过半年又长回来。
