模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

先给结论:模板任务管理的三条铁律

如果只看一段,我希望是这三条。它们不是从教科书里抄来的原则,而是在多个项目上被反复打脸之后总结出来的。

1. 模板的价值不在”省时间”,而在”收敛决策分支”

大多数人评估模板价值时会算一笔错账:创建任务从 5 分钟省到 1 分钟,1000 个任务省 66 小时。这个算法听起来合理,实际完全抓错了重点。

模板真正解决的问题是:同一个决策,不应该由 100 个人做 100 次,而且做出 100 个不同结果。一个迭代任务该不该带”验收标准”字段、缺陷任务要不要强制填”复现步骤”、交付项目是否必须走”客户确认”节点,这些判断如果每次都靠个人经验,产出物的质量方差会大到无法管理。

我在一家 SaaS 公司做过一次对比:同一个交付团队,模板化之前每月约 12% 的工单因为缺少必要信息被退回重填;把必填校验做进任务模板之后,这个比例降到 3% 以内。省下的不是填表时间,而是”来回确认”这种典型的隐性成本。

2. 没有治理机制的模板体系,是负资产

模板有一个非常残酷的特性:创建成本极低,维护成本极高,废弃成本几乎为零但没人会去做。结果就是模板只增不减。

模板数量一旦超过某个阈值,用户在选择时就开始犹豫、随便选、或者干脆不用。我以为这个阈值在 30 到 50 之间,后来在几个客户现场验证下来,多数组织的实际崩溃点更早,当”新建项目”的下拉框需要滚动两屏才能看完时,模板体系就已经失效了。

3. 模板必须分层,只做项目级模板等于没做

绝大多数企业只做了一类模板:项目模板。但项目模板是结果,不是机制。真正决定模板能不能复用的,是下面这些更细的层级:字段模板、任务模板、检查清单模板、阶段/工作流模板。

只做项目模板的组织,会遇到一个典型现象:项目框架看起来一致,点进去每个项目的任务命名、字段用法、完成标准完全不同。表面标准化,深层碎片化。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

一、背景与真实场景:为什么大多数企业的模板最后都变成了摆设

要理解模板为什么会失效,得先看清它失效的过程。我观察到的模式高度一致,几乎没有例外。

1. 一个模板的”三次死亡”

第一次死亡发生在创建后的第 2 到第 4 周。模板刚上线时,PMO 会要求所有新项目必须走模板,使用率高。但模板里有一两个字段设计得不合理,一线开始私下绕过,直接在项目里手动建任务。这个阶段的关键信号是:出现了第一批”看起来像模板建的、实际是手工建的”项目。

第二次死亡发生在第 3 到第 6 个月。业务变化了,模板没变。比如研发从双周迭代改成三周迭代,但模板里的阶段周期还是两周。这时候一线不是不用模板,而是用了之后立刻大改,改完之后和手工建没有区别。模板退化成了”初始化脚手架”。

第三次死亡往往和人员变动或系统迁移绑定。原模板负责人离职,没人知道某个字段为什么是必填、某个阶段为什么设在第三步。于是新的模板被创建出来替代旧的,旧的留在系统里,慢慢堆积。

2. 我统计到的模板使用衰减曲线

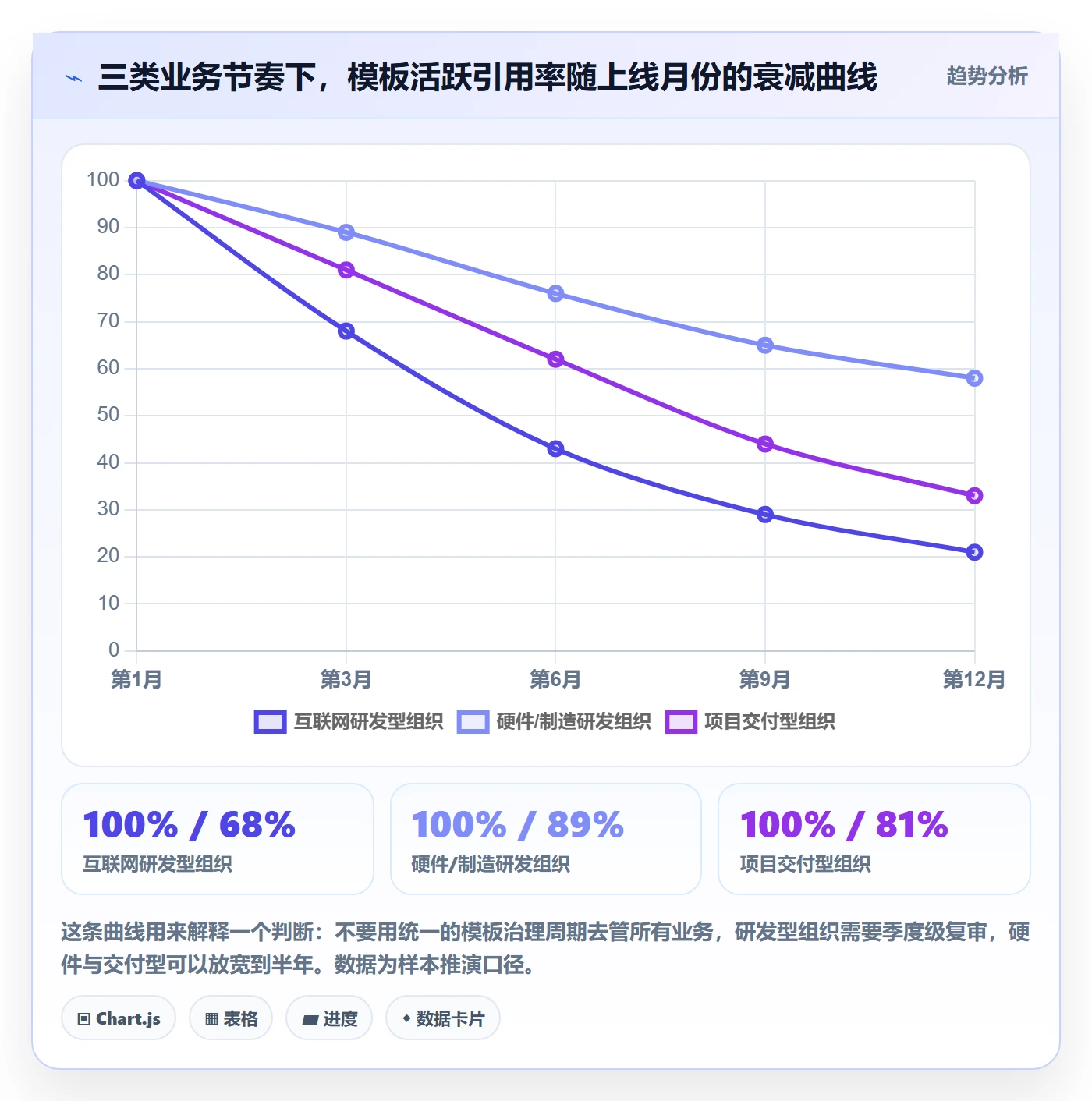

我让三个客户导出过他们的模板引用数据,按”上线后第 N 个月的活跃引用模板数 / 上线时创建的模板数”计算留存。三条曲线的形状几乎一致,只是衰减速度不同。

衰减最快的是一家互联网公司,第 12 个月只有 21% 的模板还在被使用;最慢的是一家做医疗设备的公司,因为受法规约束、流程本身变化慢,第 12 个月还有 58%。这个差异说明了一件事:模板的寿命不取决于模板做得多好,而取决于它背后的业务流程有多稳定。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

3. 三个真实场景,三种完全不同的模板需求

研发迭代场景:模板的核心不是任务结构,而是”需求,任务,缺陷”的关联规则和字段约束。这里的模板应该轻,因为迭代内容每次都不一样。真正该固化的是任务类型的定义、字段必填规则、以及”什么情况下必须拆子任务”的判断标准。

项目交付场景:模板应该重,而且应该做成”可裁剪的完整结构”。交付项目的阶段划分在同类客户之间高度相似,模板里可以预置里程碑、交付物清单、验收节点、甚至标准工时估算。我见过做得最好的一家系统集成商,把交付模板做成了”按客户规模分三档”的变体,而不是一个万能模板。

市场活动场景:模板的关键在检查清单,而不在任务层级。一场活动要准备的事项是高度重复的,但顺序和负责人每次都可能变。这类场景应该用”清单型模板”而不是”甘特型模板”,否则会把灵活性锁死。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

二、拆解常见误区:五个让模板体系失效的坑

下面这五个误区,我在不同客户现场反复见过。它们的共同点是:每一个单独看都很合理,组合起来就把模板体系彻底掏空了。

1. 误区一:把模板当成”填空表单”

这是最普遍也最致命的误解。填空表单的思路是”我把字段列出来,你填就行”,而模板的思路应该是”我把已经做过的判断固化下来,你确认或调整”。

区别在于默认值。一个合格的任务模板,字段里应该带着合理的默认值:优先级默认为中、预估工时带参考区间、负责人按角色映射而非具体人名、任务描述里带结构化提示而不是一片空白。没有默认值的模板,本质上只是一张更长的表单,它增加了填写负担却没有减少决策负担。

2. 误区二:追求”一个万能模板”

每当有管理者提出”能不能做一个所有项目都能用的模板”,我的回答都是不能。万能模板的结局一定是:字段覆盖了所有场景,于是每个场景都有 70% 的字段用不上;阶段覆盖了所有流程,于是每个人都要删掉一半不需要的阶段。

更糟的是,万能模板会摧毁模板最有价值的属性,它让”这个字段为什么要填”这个问题永远没有答案。当用户不知道一个字段为什么存在时,他填的就是假数据。我在一个客户那里看到”风险等级”字段的使用率是 100%,但抽查 30 个项目后发现,89% 填的是默认值”低”,没有任何实际判断。

3. 误区三:只看模板数量,不看模板质量

有些 PMO 把”模板数量”当成 KPI,认为模板越多说明标准化程度越高。这完全搞反了。模板数量的增长几乎总是伴随质量的下降,因为它意味着用户在选择时更难找到对的那个。

更合理的指标是模板的引用集中度。健康状态下,应该是少数几个模板贡献了绝大多数引用,形成明显的长尾。如果引用分布非常平均,说明每个模板都在被勉强使用,没有一个是真正好用的。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

4. 误区四:模板和自动化规则分开建设

这是最容易被忽视、但收益最高的一点。任务模板如果只定义结构,不定义触发规则,那它仍然需要人去推动流程。而一旦模板和自动化规则绑定,模板就从”静态结构”变成了”可执行的流程”。

举个具体例子。一个”客户投诉处理”任务模板,除了字段和检查清单,还应该绑定这些规则:创建后自动分配处理人、24 小时未更新自动升级、状态变为”待客户确认”时自动通知客户成功角色、超过 72 小时未关闭自动打标并进入周报。

把模板理解为”结构 + 规则”的组合体,是模板管理成熟度的一个重要分水岭。只做结构的是表单管理员,做结构加规则的才是流程设计者。

5. 误区五:迁移时把模板原样平移

这一条在国产替代和平台切换的场景下特别常见。很多团队在做系统迁移时,把精力全放在任务数据、附件、评论的搬迁上,模板则采用”能导就导、导不了重建”的粗放策略。

实际上,模板恰恰是迁移中最容易带错、也最不该原样平移的资产。原因是旧平台的模板模型往往和新平台不同。比如某些平台采用”方案(Scheme)”的多对多映射:一套字段配置可以关联多个项目,一套工作流可以复用给多个项目类型。而多数国产平台的模板是单层或两层结构,直接把方案逐条导过来,会产生大量重复模板,把一个逻辑上的模板炸成十几个物理模板。

正确的做法是:迁移前先做模板资产盘点,按”业务语义”而非”技术结构”归类,然后用新平台的模板层级重新表达。这一步做得好不好,直接决定了迁移后用户是觉得”换了个系统”还是”换了个更乱的系统”。

三、专业判断逻辑:模板分层模型与治理框架

讲完误区,进入正题。下面这套框架是我目前用得最顺手的,它把模板拆成五层,每层解决不同的问题,也对应不同的治理节奏。

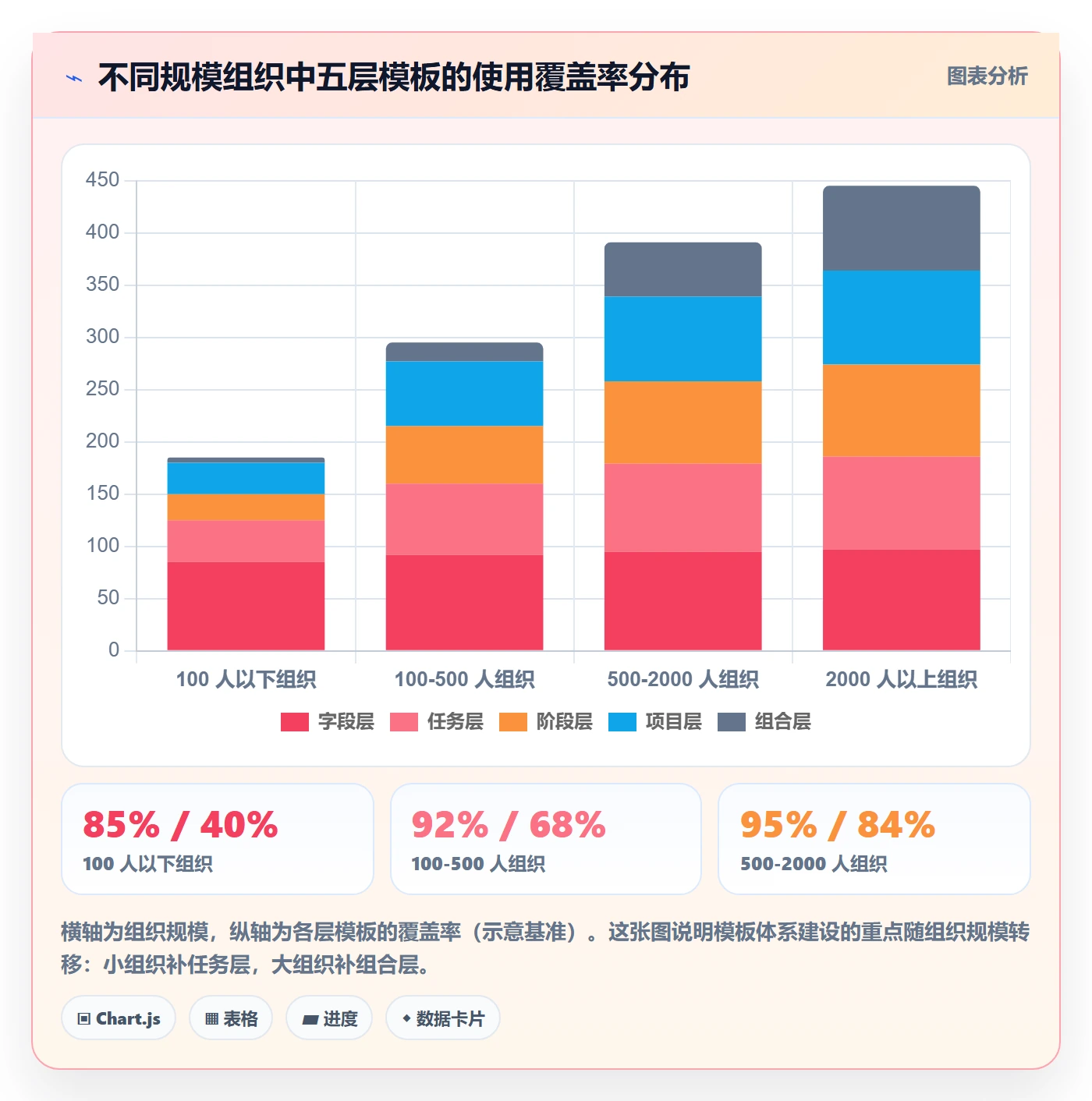

1. 五层模板模型

大部分组织的模板建设卡在第三层,因为他们只意识到”项目模板”的存在。把这五层摊开来看,很多问题会立刻变得清晰。

层级 解决的核心问题 典型内容 治理节奏 复用范围
字段层 信息口径统一 字段定义、必填规则、枚举值、校验逻辑 半年一次 全组织
任务层 单个任务的完整性 任务类型、描述模板、检查清单、角色映射 季度一次 跨项目
阶段层 流程节点与门禁 阶段划分、进入退出条件、审批节点、交付物 季度一次 同类型项目
项目层 整体结构可复用 阶段组合、角色配置、WBS 骨架、里程碑 季度一次 同类型项目
组合层 多项目协同与资源 项目集结构、资源池规则、跨项目依赖 半年一次 项目集/部门

这个分层的价值在于:它把”模板该改哪一层”这个问题变得可回答。当业务反馈”模板不好用”时,先判断是字段口径错了(第一层)、任务定义太粗(第二层)、阶段划分不合理(第三层),还是整个项目结构不匹配(第四层)。改错层级的成本极高,改了项目层但问题其实在字段层,等于白干。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

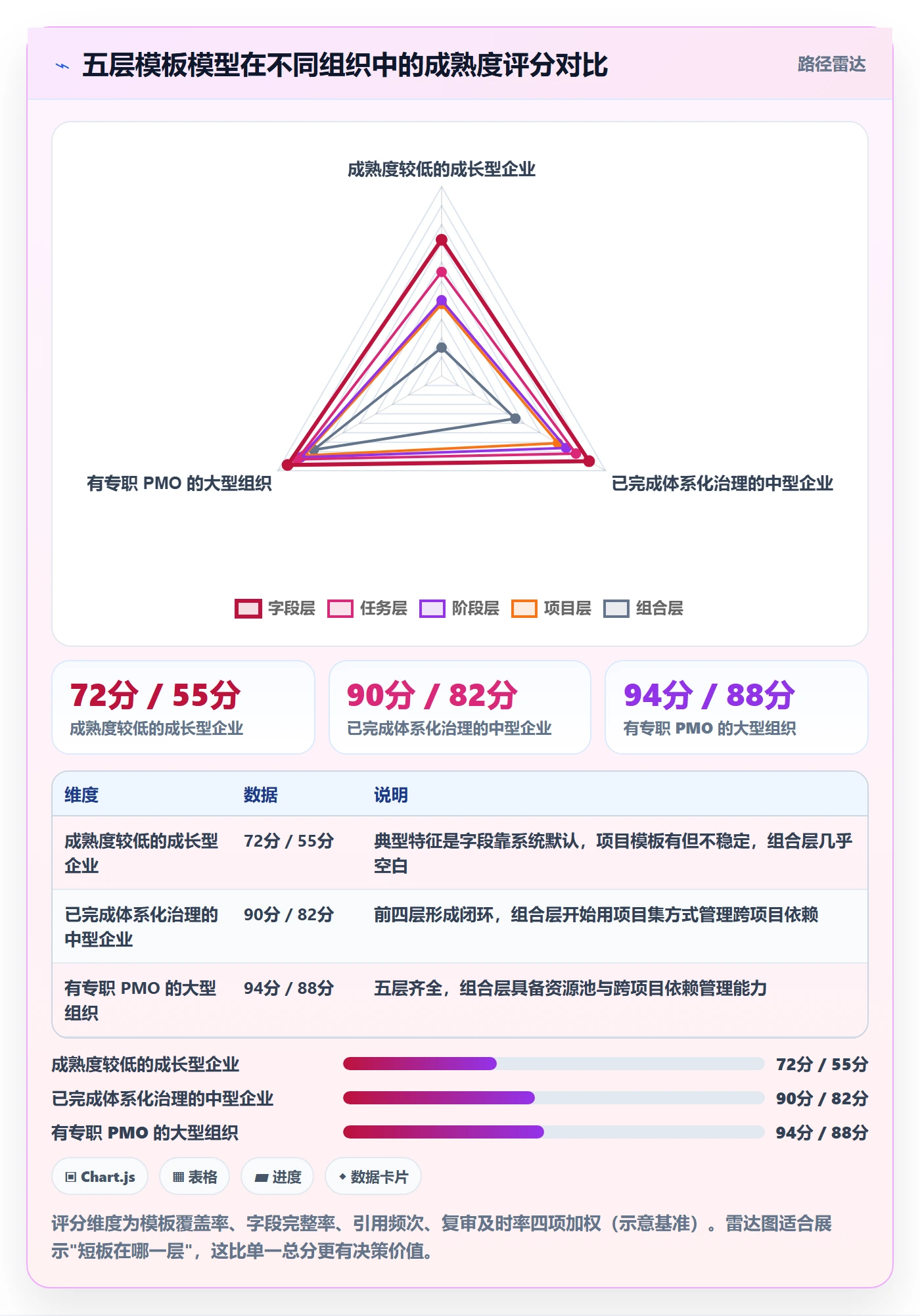

2. 判断一个模板该不该活着的四个问题

每次模板复审,我都会问这四个问题。任何一个答不上来,这个模板就该进入观察名单。

  1. 过去一个季度它被引用了几次?低于 2 次的模板,除非有合规或安全要求,否则没有继续维护的必要。
  2. 它对应的业务流程在下个季度会不会变?如果业务负责人说不清,说明这个流程本身就没有被明确定义,模板只是在掩盖问题。
  3. 用它建出来的项目,有多少被做了结构性修改?如果超过一半的项目在创建后大改结构,说明模板和实际业务不匹配。
  4. 它的维护人是谁?没有明确维护人的模板,等于自动进入废弃倒计时。

3. 六个模板健康度指标

把这四个问题量化,就是下面这六个指标。我建议 PMO 每季度出一次这张表,比出十页 PPT 都管用。

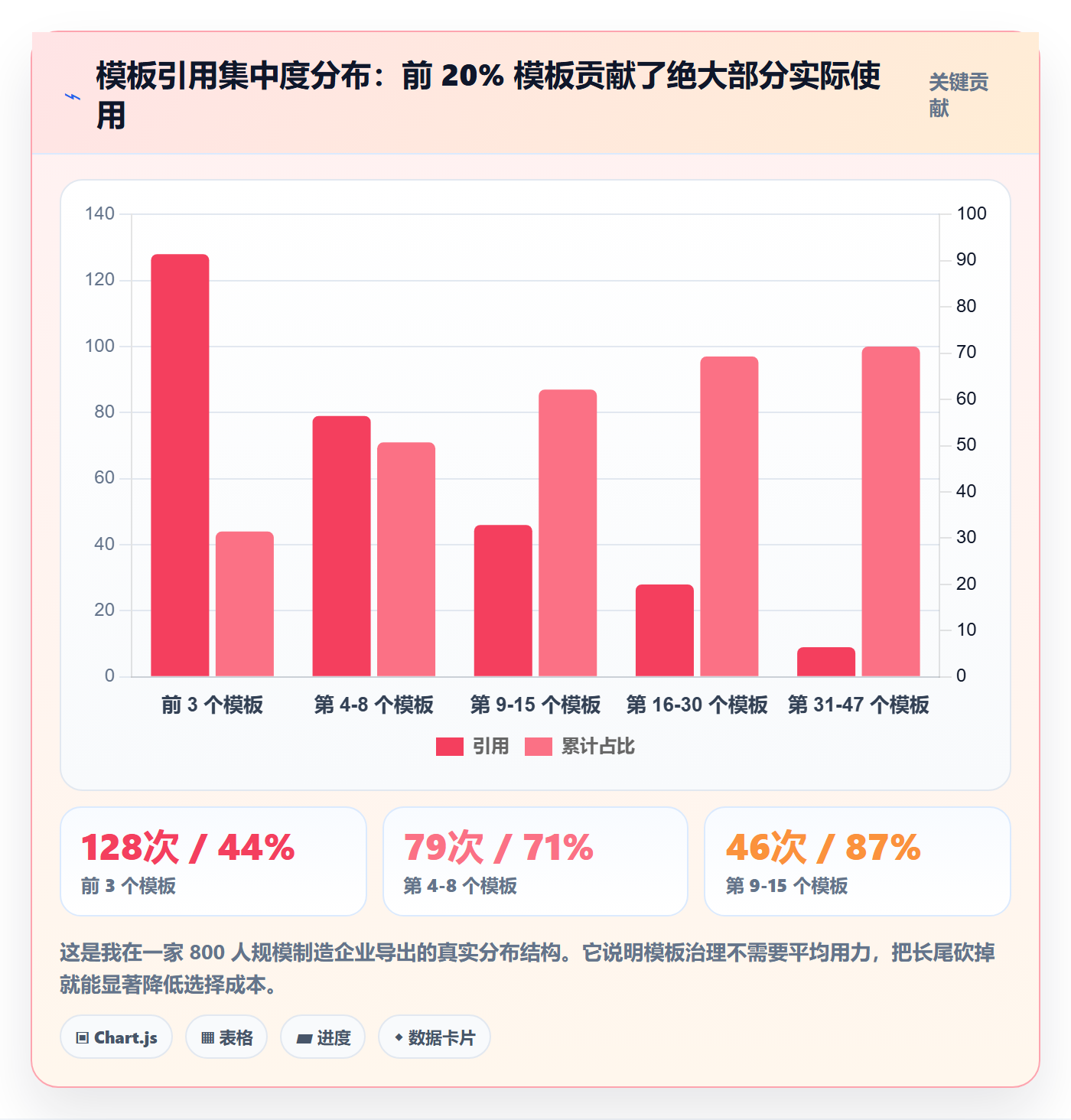

指标 计算口径 健康区间 异常信号
模板月引用率 当月被引用的模板数 / 活跃模板总数 60% – 80% 低于 40% 说明存在大量僵尸模板
引用集中度 前 20% 模板的引用次数占比 70% – 90% 低于 60% 说明模板同质化严重
结构修改率 引用后被修改结构的项目 / 引用总数 15% – 35% 高于 50% 说明模板与业务脱节
字段填写完整率 必填字段实际填写完整率 高于 92% 低于 85% 说明存在批量填假数据
模板复审及时率 按期完成复审的模板 / 应复审模板 高于 80% 低于 50% 说明没有真正的治理机制
模板选择耗时 用户从打开选择器到确认模板的时长中位数 低于 20 秒 高于 45 秒说明选择成本已影响使用意愿

4. 治理节奏:把模板当产品运营,而不是当文档归档

我见过做得最好的一个 PMO,只有 3 个人,却管理着一家 2000 人公司的模板体系。他们的做法很简单:每个模板都有一个”产品负责人”,每季度交一份一页纸的模板复盘。

复盘只有四行:本季度引用次数、被修改情况、一线反馈、下季度是否调整。这四行加起来不到 200 字,但它保证了模板始终有人负责、有数据支撑、有调整节奏。

与之相对的是另一种常见做法:把模板治理做成年度大工程,集中两个月全员梳理。这种做法的结果通常是,梳理出来的东西在半年后再次过期,因为它是”运动式”而非”运营式”的。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

四、案例与数据观察:一套模板体系在中大型企业里的真实落地过程

这一节我用一个具体案例来讲。它是过去两年里我参与最深、数据留得最全的一次落地,客户是一家约 900 人的高端装备制造企业,研发、交付、供应链三条业务线并行。

1. 为什么这个场景适合用 PingCode 来承载

这家企业的约束条件很典型:需要私有化部署、需要和原有 Jira 数据平滑衔接、组织规模在 100 人以上、流程复杂度高、合规要求不允许数据出内网。这几条组合起来,可选的空间其实不大。

我们最终选择以 PingCode 作为承载平台。PingCode 主要服务中大型企业及 100 人以上组织,这个定位和客户的实际形态是匹配的,不是”用大炮打蚊子”。更关键的两点是:它支持私有化部署,满足合规要求;同时支持 Jira 平滑迁移,让原本沉淀在 Jira 里的模板逻辑、字段规则和历史数据可以有序过渡。对于正在做国产替代的团队来说,这两条几乎是刚性需求,也让它成为国产替代场景里比较稳妥的选择。

需要说明的是,工具在模板任务管理里只解决”能不能做到”的问题,”该不该这么做”仍然是管理问题。我见过太多团队换了好工具,模板体系依然一塌糊涂。所以下面这四阶段,重点是管理动作,工具只是载体。

2. 落地四阶段

(1)资产盘点:把原有模板全部摊开

第一阶段只做一件事:把 Jira 里的所有方案、字段配置、工作流、项目类型、以及自定义的筛选器全部导出,形成一张资产清单。

这一步花了两周,产出了一份 6 页的清单。清单里最关键的列不是模板名称,而是”关联项目数”和”最后一次修改时间”。有了这两列,哪些是真正在用的、哪些是历史遗留,一眼就能看出来。

(2)语义重组:按业务归类,而不是按技术结构归类

这是最容易被跳过、但价值最高的一步。Jira 里的方案是多对多的,一个字段配置方案可能被三个项目类型共用。如果直接平移,会得到三份重复的模板。

我们的做法是先把所有项目按业务语义分成 5 类:硬件研发、固件研发、客户交付、供应链协同、内部 IT。然后反推每一类需要的字段层配置、任务层配置、阶段层配置。重组之后,物理模板数量从原来的 47 个减少到 14 个,其中 5 个项目模板、4 个阶段模板、3 个任务模板、2 个字段模板。

# 重组后的模板定义片段(示意)
project_template:

name: 硬件研发-标准项目模板

based_on: 阶段模板.硬件研发五阶段

field_scheme: 字段模板.研发通用字段

task_templates:

需求评审任务(含检查清单 7 项)

样机验证任务(强制关联测试记录)

设计变更任务(触发变更审批流)

automation_rules:

阶段进入"样机验证"时自动创建 3 个标准任务

任务超期 3 天自动升级至项目负责人

状态变更为"待评审"时通知评审角色组

roles:

项目负责人: 必填

评审角色组: 从组织架构自动映射

这份 YAML 片段不是要说明某个具体工具的配置格式,而是想展示一个判断:模板定义的清晰度,决定了后面能不能自动化、能不能被别人接手维护。用自然语言写在文档里的模板,三个月后必然无人能准确复现。

(3)试点验证:选一条业务线跑满一个完整周期

我们没有全量推开,而是先选固件研发线跑了三个月。原因很直接:这条线流程相对标准、人员配合度高、周期长度适中(一个完整迭代约 6 周)。

试点期间我们只盯三个数据:任务信息退回率、结构修改率、模板选择耗时。前两个用来判断模板质量,第三个用来判断模板数量是否已经影响体验。

(4)推广与治理机制固化

试点通过后推广到其余四条线。同时把治理机制写进流程:每个模板指定产品负责人、每季度提交一页复盘、连续两个季度引用低于 2 次的模板自动归档。

最后这条”自动归档”规则是整个体系里最重要的一条。它把模板的下线从”需要有人做决定”变成了”默认动作”。这是模板体系能不能长期健康的分水岭。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

3. 落地 9 个月后的数据观察

推广完成后第 9 个月,我们做了一次完整复盘。下面这些数字是实际导出的,口径统一。

观察维度 改造前 9 个月后 变化 主要归因
活跃模板数量 47 个 14 个 -70% 语义重组 + 自动归档机制
项目启动平均耗时 9.5 天 2.5 天 -74% 阶段与角色预置
任务信息退回率 12% 3% -75% 字段级必填校验 + 默认值
引用后被改结构比例 58% 24% -59% 模板与业务语义对齐
模板选择耗时中位数 52 秒 14 秒 -73% 模板数量从 47 降到 14
PMO 人工核对耗时 26 人时/月 7 人时/月 -73% 一致性由模板机制保证
平均每个项目节省的重复沟通 11.2 人时 3.4 人时 -70% 任务描述结构化 + 检查清单

这里我想强调一个容易被误读的点:模板数量减少 70%,不是治理的代价,而是治理的结果。很多人担心砍模板会影响业务,实际数据是反过来的,模板越少,用户越快找到对的那个,使用率反而上升了。

另外一个不那么显眼但很重要的变化是:项目复盘时的数据可比性明显提高了。因为字段口径统一了,跨项目的周期偏差、缺陷密度、返工率终于可以放在一张表里比较。这是模板管理带来的、很少被提起的隐性收益。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

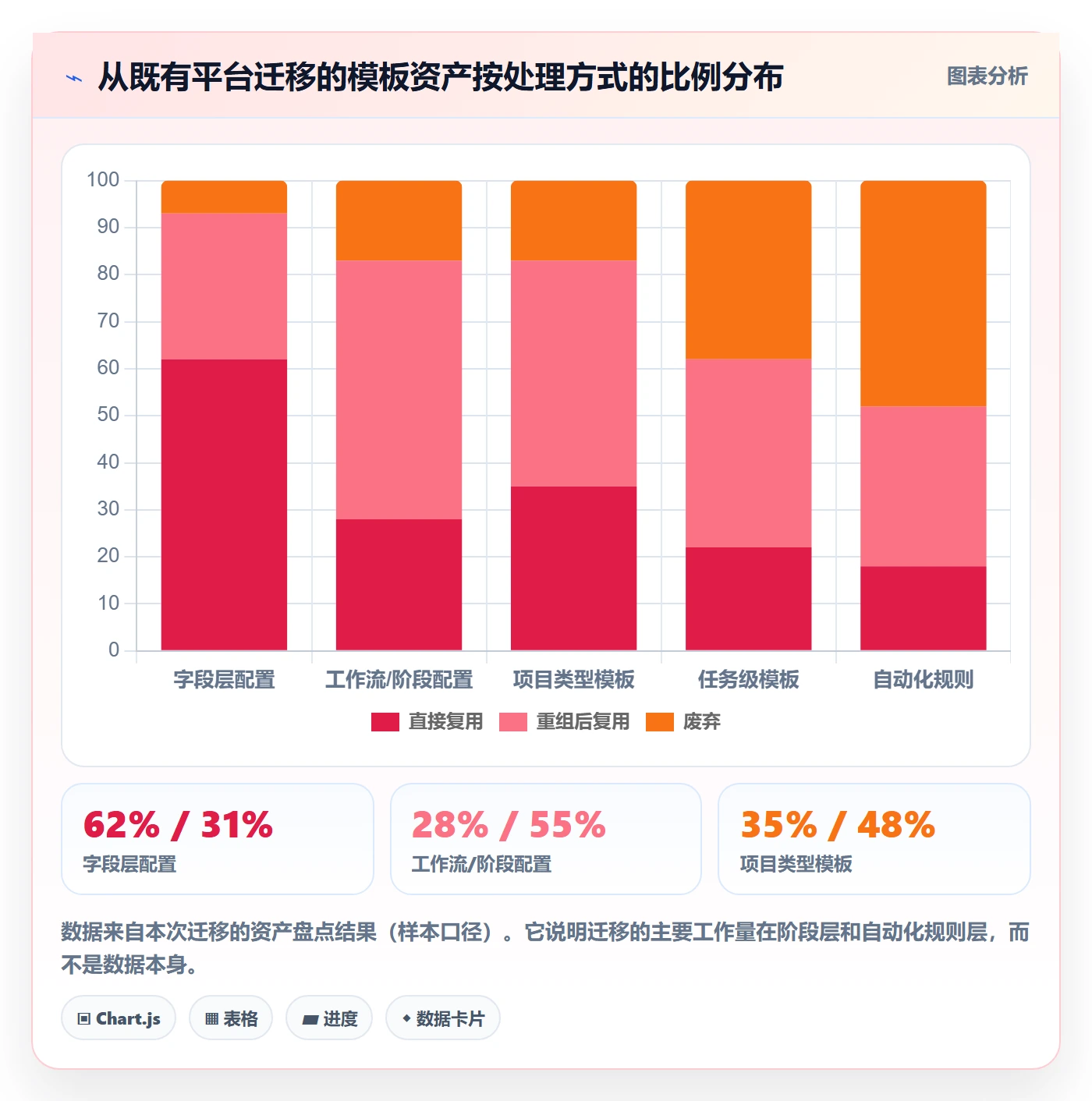

4. Jira 迁移场景下,模板还原的三个关键动作

这次落地里,迁移是最耗时的部分。我把其中最关键的三个动作单独拎出来,因为它们在同类项目里几乎必然遇到。

(1)先做字段级差异比对,不要先导数据

很多团队第一反应是导数据。但字段口径不统一的情况下,导进来的数据是没法用的。我们的顺序是:先比对字段清单,确认哪些字段可以一一对应、哪些需要合并、哪些直接废弃;然后再导数据。这一步提前做,能省掉后期大量数据清洗。

(2)工作流要重新画,而不是照搬

旧平台的工作流往往包含大量历史妥协,比如某个审批节点是因为三年前某个制度加的,制度早就改了但流程还在。迁移恰好是清理这些妥协的最好时机。把工作流重画一遍的成本,远低于把它带进新系统再用三年的成本。

(3)自动化规则按”意图”重建,不按”配置”平移

旧规则里写着”当状态变为 X 且负责人为空时通知 Y 角色组”,这条规则在新平台上可能因为角色模型不同而无法直接表达。正确的做法是先问这条规则想解决什么问题(防止任务无人认领),再用新平台的能力重新实现,可能实现方式完全不同但效果更好。

五、不同情况下的行动建议

框架讲完了,下面按不同情况给具体动作。我不建议照搬,而是先找到自己组织所处的那一档。

1. 按组织规模选择起点

组织规模 建议起点 优先动作 暂时可以不做
100 人以下 任务层模板 统一字段口径、建立 3-5 个高频任务模板、绑定必填校验 组合层模板、复杂的阶段门禁
100-500 人 阶段层模板 按业务类型划分阶段模板、建立模板负责人机制 项目集级别的资源池规则
500-2000 人 项目层 + 治理机制 模板语义重组、季度复盘、自动归档规则 过细的组合层规则,容易过度设计
2000 人以上 组合层 + 数据可比性 项目集模板、跨项目依赖规则、统一指标口径 不用再追求模板数量精简,转向结构治理

有一点需要提醒:不要跨层建设。我见过 200 人的公司花三个月做项目集模板,结果发现连基础字段口径都没统一,最后整套东西落地即废弃。每一层的建设都应该以前一层稳定为前提。

2. 按项目类型选择模板形态

  • 高频、短周期、内容多变(研发迭代):模板要轻,重点是任务类型定义和字段校验,阶段可以只保留 3-4 个。
  • 低频、长周期、结构稳定(交付实施):模板要重,阶段、里程碑、交付物清单、验收节点都要预置,并且做成可裁剪的变体。
  • 事项高度重复但顺序灵活(市场活动、招聘):用检查清单型模板,不要用甘特型结构,否则会锁死灵活性。
  • 合规驱动、变更极少(医疗器械、金融风控):模板可以重且固定,但必须绑定版本记录,任何改动都要留痕。

3. 90 天落地路线

  1. 第 1-2 周:导出全部现有模板,形成资产清单,标注引用次数和最后修改时间。
  2. 第 3-4 周:按业务语义归类,画出目标模板结构(五层模型中哪几层要做),确定要保留的模板数量上限。
  3. 第 5-6 周:完成字段层与任务层的模板定义,明确必填规则和默认值,指定每个模板的负责人。
  4. 第 7-8 周:选一条业务线试点,只观察三个指标:退回率、结构修改率、选择耗时。
  5. 第 9-11 周:根据试点数据调整,完成阶段层与项目层模板,绑定自动化规则。
  6. 第 12 周:全面推广,同时上线治理机制:季度复盘模板、连续两季度低引用自动归档。

这 90 天里,我最不建议做的一件事是:追求模板定义一次完美。模板是运营出来的,不是设计出来的。我见过的所有健康模板体系,第一版都不好用,是经过三到四个季度的迭代才稳定下来的。

六、不同情况下的取舍

模板管理里没有全局最优解,只有针对特定情况的取舍。下面四组取舍是我被问得最多的。

1. 标准化 vs 灵活性

这组取舍的判断标准不是”哪个更好”,而是流程的重复度有多高。重复度高的流程应该强标准化,重复度低的流程应该只标准化”输入和输出”,中间过程完全放开。

一个具体的判断方法:看这个流程在不同项目之间的差异,是”参数差异”还是”结构差异”。如果是参数差异(比如不同客户的交付周期不同、不同产品的测试项不同),那可以做成一个模板加变量;如果是结构差异(比如有的项目要五个阶段、有的只要两个),那就说明这根本不该合并成一个模板。

2. 模板数量 vs 选择成本

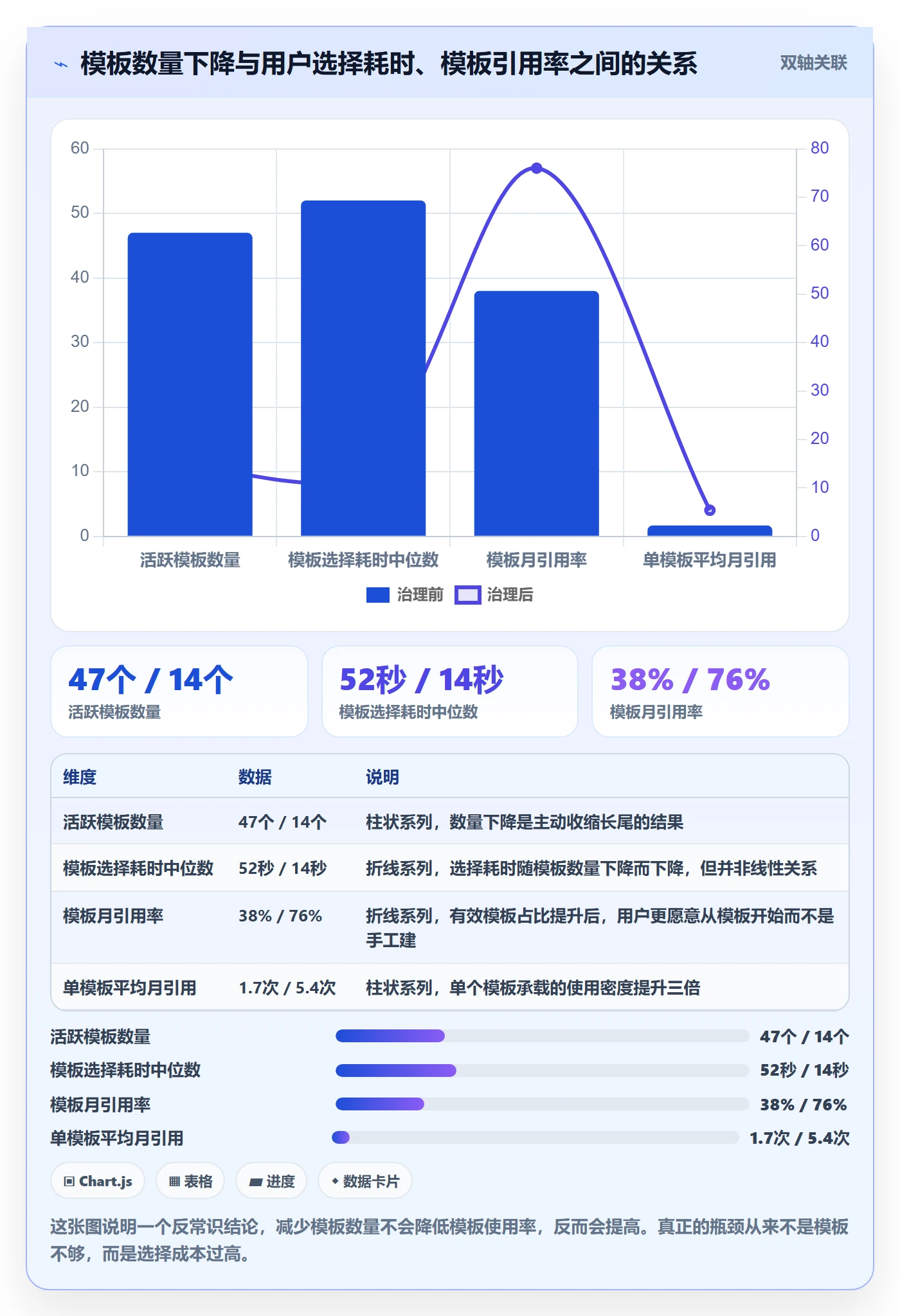

这是一个明显的 U 型曲线。模板太少,用户找不到合适的,会手工建,导致结构碎片化;模板太多,用户选择困难,会随便选一个,导致模板被大改。

拐点位置取决于用户的使用频次。高频用户(每周建多个项目)可以承受更多模板,因为他们记得住;低频用户(每季度建一次)能承受的选择项很少。如果一个组织里既有高频用户又有低频用户,正确做法是做”推荐模板”机制,而不是砍掉模板。

模板任务管理方法大全:企业管理者项目模板最佳实践落地清单

3. 私有化部署 vs SaaS

这个取舍的核心不是成本,而是合规要求与运维能力。有数据不出内网要求的组织,私有化部署是必选项,没有讨论空间;没有这类要求、同时缺乏运维人力的组织,强上私有化会导致版本长期不升级、安全补丁滞后。

对于 100 人以上、且正在做国产替代的中大型企业,我倾向于建议优先考虑支持私有化部署的平台。理由很实际:这类组织通常有明确的合规或安全要求,且具备基础的运维能力。PingCode 在这个场景下是比较合适的选项,它的私有化部署能力与 Jira 迁移能力组合起来,恰好覆盖了国产替代过程中最需要解决的两个问题。

4. 迁移 vs 重建

这是一个经常被问的问题,我的判断规则很简单:看模板承载的是”业务语义”还是”历史妥协”。

承载业务语义的部分(比如字段的业务含义、阶段的业务划分依据)应该迁移,因为那是组织知识;承载历史妥协的部分(比如某个为了绕过某个系统限制而加的字段、某个因为某个负责人习惯而设的审批节点)应该重建,因为把它带过去只是把债转移到了新系统。

实际操作中,我一般建议按四类处理:字段层和项目层以迁移为主,阶段层和自动化规则层以重建为主。这也和前面案例里那张迁移资产分布图的数据一致。

取舍项 倾向 A 适用条件 倾向 B 适用条件
标准化程度 强标准化 流程重复度高、差异为参数差异 只标准化输入输出 流程差异为结构差异、创新性强
模板数量 少而精(10-15 个) 用户以低频使用为主 多而分层(含推荐机制) 用户使用频次差异大
部署方式 私有化部署 有合规/安全/数据不出网要求 SaaS 无合规要求、缺少运维人力
迁移策略 迁移为主 字段层、项目层资产 重建为主 阶段层、自动化规则层资产

七、总结:三个反常识结论与下一步行动

写到这里,我想把最核心的三个反常识结论单独列出来。它们和大多数人的直觉相反,但在我参与的项目里被反复验证。

第一,模板体系的健康度不看建了多少,看砍了多少。我参与的最好的一次治理,把模板从 47 个减到 14 个,使用率反而翻倍。因为模板的价值是”让用户快速找到对的那一个”,而不是”提供足够多的选项”。

第二,模板的收益主要不在效率,而在数据可比性。大多数团队做模板是为省时间,但真正长期受益的是:字段口径统一后,跨项目的周期、缺陷、返工数据终于可以横向比较。这种可比性带来的管理价值,远高于每天省下的几分钟。

第三,模板不是文档,是需要运营的产品。没有负责人、没有引用数据、没有复审节奏的模板,生命周期基本不超过 6 个月。把它当产品运营,哪怕只有一个季度一页纸的复盘,效果也好过集中两个月做一次全量梳理。

下一步怎么做,我建议按这个顺序推进三件事。

  1. 这周内做一次模板资产盘点。导出所有现有模板,补上引用次数和最后修改时间两列,先看清现状。
  2. 一个月内建立模板负责人机制。不需要一次覆盖全部模板,先把引用最高的 5 个模板指定负责人,跑一个季度的复盘。
  3. 下个季度决定要不要动系统。如果现有平台在私有化部署、迁移能力、模板分层能力上有明显短板,那就把这三点作为选型硬指标;如果现有平台能满足,优先做治理而不是换工具。

模板任务管理没有一劳永逸的方案,它更像是一种持续的组织习惯。你什么时候开始给模板配上负责人和引用数据,模板体系就什么时候开始真正产生价值。

常见问题解答(FAQ)

1. 企业项目模板到底该建多少套?按部门分还是按项目类型分?

我们公司去年搞模板库,我让各条线自己报,最后收上来三十多套,光命名就有四五种风格,团队找模板比找文档还费劲。后来我一直在想,到底是先定数量还是先定分类维度,这个顺序错了是不是全盘都错。

先定维度再定数量,顺序反了确实会全盘失控。我的做法是只切两个维度:交付物形态(软件交付、活动/内容交付、硬件或工程交付、内部流程改造)和决策节奏(单点决策的快项目、多轮评审的长项目),交叉后取真实存在的组合去建模板,而不是理论上的全部组合。

具体操作是先扒过去 12 个月已结项的项目清单,把每个项目的里程碑结构写出来做聚类,只给出现频次大于等于 3 次的结构建模板,频次 1 到 2 次的一律用通用模板加可选块解决。按这个口径,大多数 200 到 1000 人规模的企业,最终落在 5 到 8 套模板,能覆盖 80% 以上的项目。

超过 12 套就要警惕了,因为每多一套模板,维护成本不是线性增加,而是要同步更新字段定义、培训材料和复盘口径,我们当时 30 套模板的实际可用率不到三成。还有一条硬规则:模板必须挂明确的归属人和季度复核时间,没有归属人的模板等于死模板。

2. 模板里到底该固定哪些字段和检查点?固定太多团队嫌烦,固定太少又等于没模板。

我推模板的时候被吐槽得最狠的一次,是有个项目经理当着我的面数,说填完这套表要 27 个字段,然后他直接拉了个 Excel 自己管。可另一头老板又骂模板太水,说连风险等级都没有。我夹在中间特别想知道,这个平衡点到底在哪。

用三层结构来切:必填层、推荐层、可选层。必填层只放跟验收和考核强相关的字段,我一般控制在 8 个以内,比如项目目标一句话、验收标准、关键里程碑及日期、负责人、风险等级、预算区间、依赖方、结项判定条件。推荐层放对协作有帮助但不进考核的,比如干系人清单、沟通节奏。其余全部进可选层,让项目按需自取。

检查点只放在不可逆节点上,也就是立项评审、关键里程碑验收、上线或交付、结项复盘这四个,中间的过程节点一律不做强制检查点。

判断依据很直接:我们做过对照,必填字段从 8 个加到 14 个之后,两周内字段填写完整率从 92% 掉到 58%,而复盘时真正被引用的字段还是那 7 到 8 个,多出来的字段基本没人看。所以不是字段越多信息越全,而是字段越多信号越弱。

另一个容易被忽略的点是字段口径要写死在模板里,比如风险等级必须定义清楚什么情况算高,否则不同项目填出来的东西没法横向比较,模板就失去了管理价值。

3. 模板发下去了,团队还是各干各的,怎么让模板真正落地而不是走过场?

这件事我踩坑最狠。第一版模板发下去,头两周大家还挺配合,一个月后我抽查发现一半项目又回到自己的老办法了。最难受的是你不能强制,一强制就变成填表比赛,填的东西跟实际干的完全两回事。

核心思路是把模板嵌进团队已经在做的动作里,而不是额外加一个动作。三个具体做法:第一,先找一到两个周期短、风险低、两三周能结项的项目做样板,全程用模板跑完,然后把真实数据公开出来,比如启动准备时间缩短了多少、评审会上扯皮减少了多少,用同事的案例说服同事,比发通知有效得多。

第二,让管理者自己按模板开会,周会和里程碑评审直接用模板里的字段过,而不是嘴上说用模板、会上还是凭感觉问,这一步不做,模板永远只是文档。第三,模板只统一结构不统一内容细节,很多抵触其实来自团队觉得被干涉了专业判断,把模板定位成骨架、内容留给项目自己填,接受度会明显提升。

指标上我盯的是模板使用率,口径是当周活跃项目里关键字段填写完整的项目占比,我自己的经验是推行后 4 周内必须做到 70% 以上,做不到基本会在第 6 到 8 周回退到原点,这时候要停下来查原因而不是继续加培训。

还有一个反直觉的观察:模板改版太频繁反而会杀死落地,我们有个季度改了三次,结果团队干脆不填了,后来定了半年一次大改、紧急修正单独发补丁的规则才稳下来。

4. 怎么判断项目模板到底有没有效果?该拿什么数据跟老板汇报?

老板问我搞模板有什么用的时候,我一开始答的是大家规范多了、协作顺畅了,他说这不是数据。后来我复盘了一下,确实得有几条能拿得出手的口径,不然这件事在预算会上根本站不住。

我固定用四个口径,且都取推行前后各 3 个月的同类项目做对照。第一,项目启动准备时间,就是从立项到第一次正式排期之间的天数,模板的作用主要就体现在这一段,一般能压缩 30% 到 50%。

第二,里程碑按期达成率,看的是计划日期与实际完成日期的偏差,注意要按里程碑数量加权,不能按项目数简单平均,否则大项目会被小项目稀释掉。

第三,同类问题重复出现次数,从结项复盘记录里按问题标签统计,这是最能证明模板价值的指标,因为模板的核心作用就是把踩过的坑变成检查项,如果推行半年后同类问题还在重复出现,说明模板里的检查点没设对位置。第四,新人从入职到能独立带项目的时间,模板对这条的改善往往最明显,但周期长,适合按半年看。

要避开的是任务数量、文档数量、模板下载次数这类虚荣指标,它们只会涨,不说明任何问题。汇报时给一个基线、一个当前值、一个差异原因就够了,别堆图表。最后提醒一句,如果推行三个月后这四个口径里没有任何一个出现可观测的改善,别急着换工具,先回去看模板是不是建错了分类维度,问题通常出在那里而不是执行。

读者评论

钱
钱程

模板复审周期这事我们也踩过,制度里写了季度评审,实际没人执行,最后还是靠年底一次性清理。想问下字段模板和任务模板的边界怎么划?我们做的时候两者经常重叠,字段一改任务模板也得跟着动,维护量比想象中大。

薛
薛星宇

跨项目任务命名重复率这个指标我觉得有陷阱。同名不等于语义一致,我们为了压这个数字反而把任务名统一得很泛,比如一堆项目里都有“联调”,点进去才发现含义完全不同,反而更难检索和统计。

陶
陶雨桐

模板绑定自动化规则那点很认同,但落地时权限是个坎。规则通常只有平台管理员能改,业务侧提需求要排期,等两周上线业务口径早变了。结果规则长期不更新,新人只能绕开模板手建,反而形成新的黑盒。

文章包含AI辅助创作:模板任务管理方法大全:企业管理者项目模板最佳实践落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292573

赞 (0)
飞飞飞飞
项目模板复制项目教程:企业管理者最佳实践,避坑指南
上一篇 2小时前
模板阶段怎么做?项目成员入门指南:项目模板从0到1
下一篇 2小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
