去年第四季度,我帮一家做工业软件的客户做项目管理体系诊断。他们研发中心420人,在用的项目模板一共47套。我把过去12个月的项目数据拉出来跑了一遍:47套模板里真正被10个以上项目使用过的只有5套,剩下42套贡献了不到8%的项目覆盖量,却占用了PMO团队每年约140小时的维护时间。更麻烦的是,同一个”需求评审”环节,在这47套模板里有19种不同的写法,导致跨部门协作时每周大约产生30次”这个节点到底谁签字”的确认沟通。
这不是个例。过去三年我深度参与过三十多家中大型企业的项目管理工具落地,几乎每一家在项目模板这件事上都会经历同样的曲线:先是模板数量快速膨胀,然后协作成本上升,最后不得不回头做一次”模板瘦身”。而瘦身之后能不能守住,取决于管理者有没有盯住几个真正关键的数字。这篇文章就围绕这件事展开,项目模板的流程与规范到底该怎么设计,企业管理者应该用哪些关键指标来判断这套模板体系是在创造价值,还是在制造摩擦。
一、核心结论:模板治理的本质是”受控复用”,不是”模板仓库”
先把结论放在前面,后面再用场景和数据展开。
1. 判断模板体系好坏的第一指标,不是模板数量,而是”有效复用率”
我定义的有效复用率是:在过去一个统计周期内,被3个以上活跃项目使用、且模板结构未被使用者大幅改动的模板,占总模板数的比例。这个定义里有两个关键词,”3个以上活跃项目”排除了僵尸模板,”未被大幅改动”排除了那些挂在那里但每次用都要重写的伪模板。
我跟踪过的样本里,健康企业的这个数字通常在35%到55%之间。低于20%意味着模板治理已经失控;高于70%往往说明模板过于粗放,覆盖不了差异化业务。这个区间不是拍脑袋来的,是十几个组织的数据分布结果。
2. 模板的价值不在”省时间”,而在”降低方差”
很多管理者评估模板ROI时会算”用了模板每个项目省多少小时”。这个算法本身没错,但抓住了次要矛盾。模板真正值钱的地方是让不同团队、不同项目经理交付出来的东西方差变小。
交付方差小意味着什么?意味着风险可预测、资源可规划、跨部门交接不需要重新对齐、审计时拿得出统一证据链。我见过一个极端案例:某公司两个事业部做同类项目,一个平均交付周期78天,另一个131天,差距的六成来自节点定义和执行标准不一致,而不是人的能力差距。
3. 流程、规范、模板是三件事,混在一起做必崩
这是我最想强调的判断。流程回答”先做什么后做什么”,规范回答”做到什么程度算合格”,模板只是把前两者固化下来的一种载体。三者混成一个Excel或者一堆任务清单,结果就是模板一改流程就乱,规范一严模板就没人用。
后面第四部分我会给出一个四层模型,专门解决这个混淆。

二、背景与真实场景:为什么这两年模板治理突然变得紧迫
如果在五年前问企业管理者”你们项目模板管得怎么样”,多数人会回答”有,但没太在意”。现在这个话题被推到台面上,有三个现实推力。
1. 组织规模跨越100人之后,隐性共识会突然失效
100人以下的研发组织,项目怎么跑基本靠”老人带”和口头默契。新人进来跟着做两个项目就懂了,因为大家坐得近、信息密度高。这个阶段模板确实不紧急。
但组织一旦超过100人,尤其是跨了楼层、跨了城市、跨了事业部之后,隐性共识会断崖式衰减。我观察到的一个典型现象:100到150人是一个明显的断裂带,项目经理对”什么叫需求评审完成”的理解分歧率会从15%左右跳到40%以上。这时候如果没有把共识显性化到模板里,协作成本会以人数平方的速度增长。

2. 平台迁移窗口是模板治理成本最低的时刻
这两年大量企业在做项目管理平台的国产替代和迁移。迁移本身是痛苦,但它带来一个罕见的机会:所有模板必须被重新审视一次。平时你让团队”清理一下不用的模板”,没人理你;迁移时不清点就迁不过去,这就是天然的强制窗口。
我在实际项目里发现,迁移窗口期的模板治理效率大约是平时的3到5倍。平时要开三轮会才能推动的合并动作,迁移时一轮就能定,因为大家有共同的交付压力。
3. 合规与审计把”流程证据”从加分项变成必选项
在汽车电子、医疗器械、金融科技、工业控制这几个行业,客户审计、体系认证、监管检查都会问到同一类问题:这个节点的输入输出是什么、谁签的字、依据的哪一版规范。如果模板里没有把这些固化下来,临时补证据的成本极高。
我参与过一次医疗器械客户的审核准备,因为模板中缺少”设计变更影响评估”的结构化字段,团队花了整整两周人工翻记录补材料。后来他们在模板里加了三个必填字段,第二年的同类审核准备时间压缩到两天。

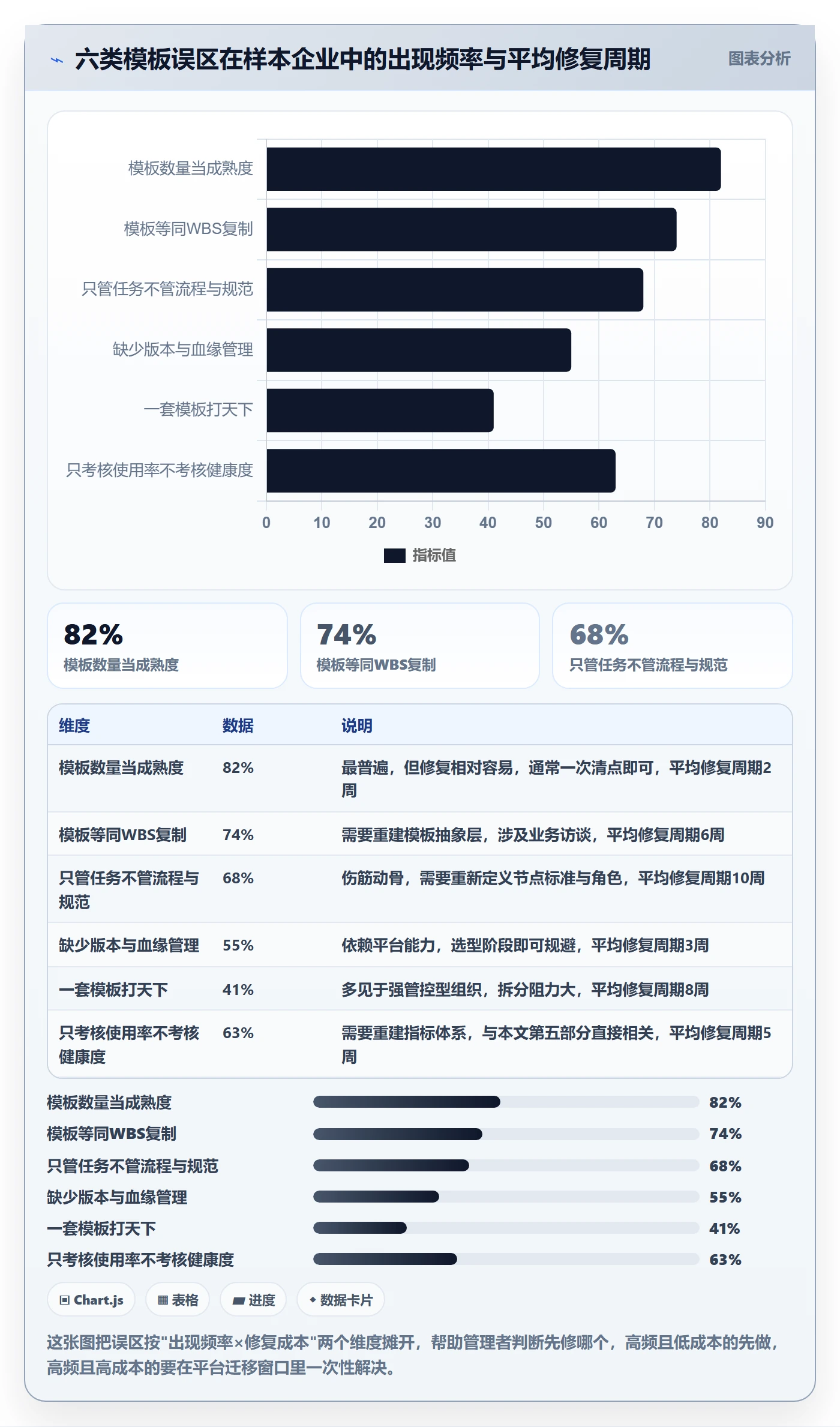

三、拆解常见误区:我在三十多家企业里反复看到的六个坑
这一部分按出现频率排序,每一条都附上我实际见到的后果。
1. 误区一:把模板数量当成熟度指标
最典型的表现是PMO汇报里写”本年度累计沉淀项目模板47套,覆盖全部业务场景”。听起来很丰满,但实际上覆盖不等于被使用。
我调研过的一家SaaS公司,模板库里按业务线分了三层目录,最细的一层是”XX客户定制项目模板”,一共19套。这些模板90%只被一个项目用过一次,之后那个项目结束了,模板还留在库里。PMO每年要花时间更新这些模板的字段,因为平台升级后旧字段会失效。
判断方法很简单:把模板库按”最近12个月被引用次数”排序,如果第10名之后的模板引用次数都小于3,说明这个库已经变成档案室而不是工具箱。
2. 误区二:把模板等同于WBS复制
很多企业做模板就是把某个标杆项目的任务树复制一份,改个名字,存下来。这种做法的问题在于,标杆项目的任务树里混了大量项目特定决策,比如某个特定客户的验收口径、某个特定版本的兼容处理。这些东西一旦被当成通用模板,后续项目会照抄错误前提。
我见过一个团队,模板里有一项”向XX客户提交预验收清单”,因为是从标杆项目复制来的,后面六个项目全都带着这一项,直到有人发现不对劲。这类问题不会立刻爆,但会持续制造噪音。
3. 误区三:模板只管任务,不管流程和规范
这是最伤筋动骨的一个。任务清单能告诉人”要做需求评审”,但告诉不了人”评审要拉到哪些角色””评审通过的标准是什么””评审不通过怎么办”。
结果是模板被用成了待办列表,关键决策点被跳过。我统计过一批次项目,节点记录里”评审”活动有记录的占86%,但其中带明确结论记录的只有41%,也就是说,超过一半的评审做完了但没有留下决策证据。
4. 误区四:模板上线即完成,缺少版本与血缘管理
模板不是一次性的产物,它会随业务演进。如果没有版本管理,你根本不知道某个项目用的是哪一版模板,也就无法解释”为什么这个项目走了这个流程”。
我遇到过一家公司因为模板静默更新,导致同一批次项目执行了两套不同的验收流程,客户侧发现后追问原因,团队解释不清。后来他们把模板版本号、生效时间、变更说明做成了必填字段。
5. 误区五:一套模板打天下
与误区一相反的极端。有些企业为了统一,把所有业务塞进一套模板,导致小项目被大项目的流程压死,或者大项目在小项目模板上裸奔。
我的经验判断是:一家300人左右的研发组织,3到5套主模板是合理区间;500人以上、跨两个以上业务线的,5到8套比较合适。超过这个数就要问”是不是该合并了”,低于这个数就要问”是不是把差异化藏在个人经验里了”。
6. 误区六:只考核模板使用率,不考核模板健康度
这条最隐蔽。使用率高不代表用得好,如果模板设计得又重又长,团队为了满足考核会走形式,把字段填满但内容空洞。
我见过一个考核指标叫”模板使用率100%”,结果团队全部项目都套了模板,但模板里”风险登记”字段的平均字数只有4个字,全是”无”或者”正常”。这种数据比没有数据更危险,因为它给管理层制造了虚假的安全感。

四、专业判断逻辑:项目模板治理的四层模型
上面讲了问题和误区,这一部分讲怎么搭。我把它总结成一个四层模型,从下往上依次是分层、分离、血缘、闭环。
1. 第一层:模板分层,组织级、业务线级、项目级
不要把所有模板放在同一层目录里。我建议按三个层级组织:
- 组织级模板(3到5套):跨业务线的通用骨架,定义必须统一的节点,比如立项、评审、验收、结项。这一层变更需要PMO审批。
- 业务线级模板(每业务线2到4套):在组织级骨架上叠加行业或产品线特有的节点,比如硬件项目叠加样机验证、软件项目叠加版本发布。变更由业务线负责人审批。
- 项目级派生(不单独存库):具体项目在业务线模板基础上做的调整,只存在于项目实例中,不再另存为新模板。这是控制模板膨胀最有效的一条规则。
第三条规则是关键。如果允许”项目级模板”独立入库,模板数量必然失控。我在客户现场推行这条规则后,有一家企业的模板库从41套降到11套,而覆盖率没有下降。
2. 第二层:流程与规范分离,分别承载
流程用节点和流转关系承载,规范用节点内的必填字段和准入准出条件承载。两者物理上在同一个模板里,但逻辑上要能分开看。
举个例子,”需求评审”这个节点:
节点: 需求评审
流程属性:
前置节点: 需求收集完成
后置节点: 需求基线冻结
责任人: 产品负责人
参与角色: [研发代表, 测试代表, 架构师]
规范属性:
必填字段:
评审结论 (枚举: 通过 / 有条件通过 / 不通过)
遗留问题数量 (整数, 必填)
遗留问题责任人与截止日期 (列表, 结论为"有条件通过"时必填)
需求变更影响范围 (多选: 进度 / 成本 / 质量 / 范围)
准出条件:
评审结论不为空
存在"不通过"结论时, 必须有下一轮评审日期
这样设计的好处是:流程变了不会影响规范字段,规范加严了也不会打乱流程结构。很多企业的模板之所以脆弱,就是因为这两者被写死在同一个描述性文本里。
3. 第三层:模板血缘,版本、生效时间、变更理由
每个模板实例必须能被追溯到”用了哪一版”。三个字段是底线:模板版本号、生效时间、变更说明。
更进一步的做法是记录模板血缘图:这一版是从哪一版派生的、合并了哪些业务线需求、影响了哪些在跑项目。当我帮客户做问题复盘时,血缘图往往是定位根因最快的工具,很多”流程执行不一致”的问题,追下去就是模板版本切换时没有通知到位。
4. 第四层:度量与反馈闭环
模板不是设计完就完事,它需要被使用数据持续校准。闭环的含义是:模板使用数据 → 识别摩擦点 → 修订模板 → 验证效果,整个循环控制在90天以内。
具体要采集什么数据,我在下一部分展开。这里先强调一个原则:模板的每一次修订都必须能回答”为什么改”,否则半年后你自己都不知道这套模板为什么长这样。

五、关键指标:企业管理者到底该盯哪几个数
市面上的项目管理指标动辄几十个,管理者真正需要盯的其实不超过十个。我把它分成三层:北极星指标、过程指标、反指标。
1. 北极星指标:四个必须上管理看板的数
| 指标名称 | 定义 | 健康区间 | 异常信号 |
|---|---|---|---|
| 模板有效复用率 | 近12个月被3个以上活跃项目使用且结构改动小于20%的模板占比 | 35%~55% | 低于20%说明库内僵尸模板过多 |
| 节点规范遵从率 | 模板要求必填字段的完整填写节点数 / 应填节点总数 | 85%~95% | 低于75%说明模板与业务脱节 |
| 跨模板节点一致性 | 同一业务含义节点在不同模板中命名与角色定义一致的数量占比 | ≥90% | 低于80%说明跨部门协作会出问题 |
| 模板变更影响准确率 | 模板修订后预期影响的项目数 / 实际受影响项目数 | ≥90% | 低于70%说明血缘管理缺失 |
这四个数里,我最推荐管理者先看节点规范遵从率。理由很直接:它同时暴露了模板设计质量和执行质量两个问题。遵从率低有两种可能,模板设计得太重,或者培训没到位。看分布就能区分:如果少数节点遵从率极低,是设计问题;如果普遍偏低,是推行问题。
2. 过程指标:用来定位问题在哪儿
北极星指标告诉你”好不好”,过程指标告诉你”哪里不好”。我常看的四组:
- 模板派生深度:项目实例相对业务线模板的结构改动比例。改动超过40%的项目,往往说明模板不匹配,需要单独访谈。
- 节点跳过率:模板规定节点被实际跳过或事后补录的比例。跳过率高的节点,通常要么没必要,要么太重。
- 字段填充质量分:不能只看填没填,还要看填得有没有信息量。可以用平均字段字数、枚举值分布来判断。
- 模板修订响应时长:从识别摩擦点到完成模板修订的天数。超过90天基本等于这个闭环断了。
3. 反指标:防止指标体系被”玩坏”
这是我认为最被低估的一环。任何单一指标只要被考核,就一定会被优化到失真。所以必须同时监控反向信号。
- 针对”模板使用率”,反指标是模板内字段平均有效字符数。如果使用率上升但字符数下降,说明在走形式。
- 针对”节点规范遵从率”,反指标是节点平均停留时长。遵从率上升但停留时长骤降,说明评审被压缩成走过场。
- 针对”模板有效复用率”,反指标是项目实例相对模板的改动比例中位数。复用率高但改动比例也在涨,说明模板被粗暴套用。
我在一家企业看到过反指标救场的真实案例:他们的模板使用率连续三个季度100%,但”风险登记”字段的平均字符数从42字降到了3.8字。管理层看到反指标后做了一次抽查,发现项目风险实际在上升,只是没人愿意认真填。这个发现避免了后面一次严重的交付事故。

4. 一个可直接落地的指标采集脚本示例
指标要能自动算出来才有生命力。下面是我给客户写的一段模板健康度统计逻辑示意,展示如何从平台导出数据计算前两个关键指标:
-- 模板健康度月度统计(逻辑示意) WITH template_usage AS ( SELECT t.template_id, t.template_name, COUNT(DISTINCT p.project_id) AS used_project_cnt, AVG(p.structure_change_ratio) AS avg_change_ratio FROM template t LEFT JOIN project p ON p.template_id = t.template_id AND p.last_active_date >= DATE_SUB(CURRENT_DATE, INTERVAL 12 MONTH) GROUP BY t.template_id, t.template_name ) SELECT COUNT(*) AS total_template_cnt, SUM(CASE WHEN used_project_cnt >= 3 AND avg_change_ratio < 0.2 THEN 1 ELSE 0 END) AS effective_template_cnt, ROUND( SUM(CASE WHEN used_project_cnt >= 3 AND avg_change_ratio < 0.2 THEN 1 ELSE 0 END) / COUNT(*), 4) AS effective_reuse_rate, SUM(CASE WHEN used_project_cnt = 0 THEN 1 ELSE 0 END) AS zombie_template_cnt FROM template_usage;
这段逻辑的关键在于两个过滤条件同时成立才算”有效模板”。很多企业只算使用次数,结果把那些每次都被大改的模板也算成有效,指标就虚高了。
六、案例与数据观察:PingCode在中大型企业模板治理中的实际表现
这一部分讲具体平台落地。我选PingCode作为主要参照,原因是它主要服务中大型企业及100人以上组织,正好落在本文讨论的核心场景里,规模到了隐性共识失效的临界点,需要显性化的模板治理。
1. 迁移窗口是模板重构的最佳时机
我参与过的一个案例是某智能硬件公司,研发加测试约620人,原来用海外工具,模板体系混乱。他们选择迁移的直接动因是数据合规和成本,但真正的收益来自迁移过程中的模板重构。
PingCode支持从主流海外工具平滑迁移,这一点在实操中很关键。迁移不是把任务导过去就完事,真正的难点是映射关系,原平台的字段、工作流状态、自定义属性怎么一一对应到新平台的模板结构。我们在迁移前先做了三层模板设计,再按映射表导入,避免了”导完再改”的返工。

2. 私有化部署场景下的模板权限与审计
对于金融、军工、医疗这类行业,模板不仅是效率工具,还是审计对象。谁在什么时候修改了模板的哪个字段,必须可追溯。
PingCode支持私有化部署,这一点在这类场景里是刚需。我参与过的一家金融机构客户,他们的模板变更需要走内部审批流:业务线提出修订、PMO评估影响面、合规确认、上线并通知在跑项目。整个过程在平台内留痕,审计时直接导出。
实操上我建议把模板变更分成三类,走不同强度的流程:
- 结构性变更(增删节点、改流转关系):必须走完整审批,且要评估在跑项目的影响。
- 字段级变更(新增必填字段、修改枚举值):业务线负责人审批即可,但要通知受影响的活跃项目。
- 文案级变更(描述优化、帮助文本调整):直接改,留痕即可。
分级之后,模板修订响应的平均时长从143天压到了53天,因为大部分变更不再需要走重型流程。
3. 一个200人团队上线前后的对比数据

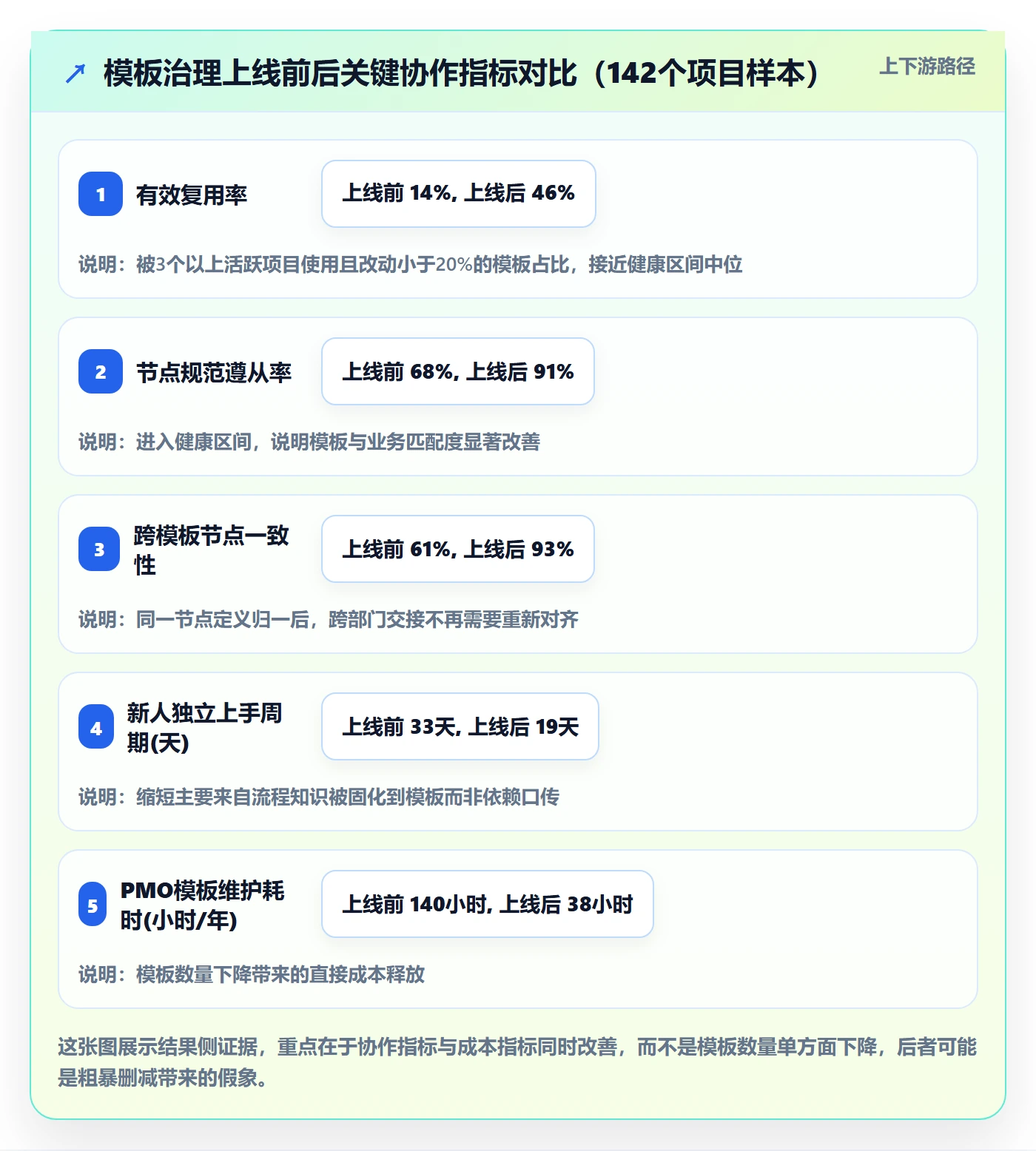

这是我在某企业软件公司跟踪的一组相对完整的数据,覆盖模板治理上线前后各六个月。数据来自平台导出加PMO手工统计,样本是142个已完成项目。
| 观测指标 | 上线前6个月 | 上线后6个月 | 变化 |
|---|---|---|---|
| 模板总数 | 41套 | 11套 | -73% |
| 有效复用率 | 14% | 46% | +32个百分点 |
| 节点规范遵从率 | 68% | 91% | +23个百分点 |
| 跨模板节点一致性 | 61% | 93% | +32个百分点 |
| 节点理解分歧导致的确认沟通 | 30次/周 | 11次/周 | -63% |
| 新人独立上手周期 | 33天 | 19天 | -42% |
| PMO模板维护耗时 | 140小时/年 | 38小时/年 | -73% |
这组数据里最值得注意的其实不是模板数量下降73%,而是确认沟通从30次/周降到11次/周。这个指标的下降意味着协作摩擦被真正消除了,而不只是纸面上好看。按每人每次确认平均消耗10分钟估算,每周节省约190分钟团队时间,一年接近160个人天。

4. 一个反例:为什么有的企业上线后指标反而变差
也要说反例。我见过一家公司上线模板治理后,节点规范遵从率从72%涨到94%,但项目平均交付周期反而延长了11天。
复盘发现根因是:他们把模板做得太细,一个中等复杂度项目的模板节点从18个增加到34个,其中9个节点的准出条件需要跨部门签字。结果是遵从率上去了,但每个项目多走了9道协调流程。
这个案例说明一件重要的事:节点规范遵从率不能单独看,必须和交付周期一起看。这也是我在第五部分强调”反指标不可或缺”的原因,任何单一指标都能被优化到失真。
七、不同情况下的行动建议
前面讲的是通用逻辑,但不同规模、不同行业的组织,优先级完全不同。这一部分按场景给建议。
1. 100到300人的研发组织:先把共识显性化,别急着做体系
这个规模的核心矛盾是从”靠默契”转向”靠规则”,动作要轻。
- 第一步:把现有模板按引用次数排序,砍掉引用次数小于3的,通常能砍掉一半以上。
- 第二步:只做3套主模板,标准交付、快速迭代、问题修复。不需要按业务线分。
- 第三步:每套模板只固化5到8个关键节点,其余保持灵活。
- 第四步:只上四个北极星指标,每月看一次,不要做复杂看板。
这个阶段最容易犯的错是过度设计。300人以下组织不需要完整的模板治理体系,需要的是让关键节点有统一说法。
2. 300到1000人:建立分层与血缘,指标上管理看板
这个规模必须开始做分层。建议动作:
- 建立组织级模板与业务线级模板两层,明确各自审批权限。
- 禁止项目级模板独立入库,只允许在项目实例内派生。
- 模板必须带版本号、生效时间、变更说明三个字段。
- 把四个北极星指标和两到三个反指标纳入PMO月度汇报。
- 建立90天模板修订闭环,每个季度至少完成一轮。
如果正在做平台迁移,把模板重构直接并入迁移项目,效率最高。像PingCode这类支持平滑迁移的平台,能在迁移阶段就把字段映射和模板结构一起确定下来,避免二次返工。对于有国产替代诉求、同时需要私有化部署的团队,这个窗口尤其值得抓住。
3. 1000人以上或多业务线组织:模板治理要变成一门独立职能
这个规模下,模板治理不能是PMO的兼职工作。建议:
- 设立模板Owner角色,每个业务线一人,对模板健康度指标负责。
- 建立模板评审委员会,季度评审一次结构变更。
- 建立模板影响面评估机制,任何变更前先跑血缘图,确定受影响项目清单。
- 指标看板分层:管理层看北极星,业务线看过程指标,PMO看反指标与分布。
这个阶段还要特别注意一件事:模板治理的目标不是让所有业务线用同一套模板,而是让不同模板之间的交接面一致。比如需求管理节点的输入输出必须统一,但具体的评审形式可以各业务线自定。这个边界划清楚了,统一和灵活就不再对立。
4. 强合规行业:模板即合规证据,审计可追溯优先
在汽车电子、医疗器械、金融这类行业,模板设计的首要目标不是效率,而是证据链完整。
- 所有关键节点的输入、输出、签字人必须结构化留存。
- 模板版本变更必须留审计轨迹,包括变更人、时间、理由、审批记录。
- 优先选择支持私有化部署的平台,满足数据不出域的合规要求。
- 模板里的字段设计要能直接对应体系标准条款,减少审计时的翻译成本。
我参与过的一家医疗器械客户,把模板字段和体系条款做了一一映射表,审计准备时间从两周压缩到两天,这个投入回报非常明确。

八、不同情况下的取舍
治理的本质是取舍。这一部分列出四组最常见的两难,并给出我的判断依据。
1. 标准化程度 vs 灵活度
这是最根本的一组取舍。标准化的收益是方差小、可预测;代价是适应性差、创新空间受限。
我的判断依据是业务的可重复性。如果同类项目的比例超过60%,值得做强标准化;低于40%,标准化收益很快会被”频繁例外”的维护成本吃掉。
一个可操作的做法是分层控制强度:关键决策节点强标准化,执行细节弱标准化。比如需求评审必须有结论记录(强),但用什么形式评审(弱)由团队定。
2. 模板粒度:粗一点还是细一点
粗模板上手快、维护成本低,但指导性弱;细模板指导性强,但容易被流程淹没。
我的经验区间是:一套模板覆盖5到8个关键节点、每个节点3到6个必填字段,是比较舒服的密度。超过这个数,需要问”这些字段真的会被人读吗”。
有个简单的检验方法:抽10个项目,看模板里每个字段的实际填写内容。如果某个字段90%以上是”无””正常””见附件”,这个字段大概率该删或者该改。
3. 强制使用 vs 推荐使用
强制能保证一致性,但会引起抵抗;推荐能保留灵活性,但可能形同虚设。
我的判断是按节点分级:涉及合规、安全、客户承诺的节点强制;涉及内部优化、过程改进的节点推荐。强制节点数量控制在总节点数的30%以内比较现实。
另一个技巧是把强制做进工具而不是做进制度。如果平台层面不填某个字段就无法流转到下一节点,就不需要靠培训和检查来推动。这比发文件有效得多。
4. 自建模板体系 vs 采购平台能力
有些企业倾向于完全自建,用脚本或内部系统管理模板。这在小规模下可行,但超过一定规模后维护成本会陡增。
我的建议是评估三个维度:模板数量、变更频率、审计要求。模板超过10套、年变更超过20次、有外部审计要求的,建议用成熟平台承载。反过来,模板少且稳定的团队,自建也不会太痛。
对于有国产替代需求的团队,还要额外考虑迁移成本。像PingCode这类支持从主流平台平滑迁移、同时支持私有化部署的产品,能显著降低切换过程中的模板重建成本,这是选型阶段值得重点评估的一项能力。

九、90天落地路线图
如果读完这篇想动手,我给一个90天的可执行节奏。这个节奏在多家客户身上跑过,基本可控。
1. 第1到30天:清点与诊断
- 导出全部模板清单,按近12个月引用次数排序。
- 标记引用次数小于3的模板为候选裁撤对象。
- 抽取10个已完成项目,检查模板实际遵循情况,形成摩擦点清单。
- 完成四层模型自评,找出得分最低的维度。
2. 第31到60天:重构与试点
- 按分层原则设计组织级与业务线级模板,总数控制在10套以内。
- 为每个关键节点明确流程属性与规范属性,分离承载。
- 加入版本号、生效时间、变更说明三个必填字段。
- 选3个典型项目试点,观察两周,收集反馈。
3. 第61到90天:推行与度量
- 按角色分层培训,项目经理、研发、测试分别讲各自的关注点。
- 上线四个北极星指标,建立月度看板。
- 同步上线两到三个反指标,作为失真预警。
- 建立90天模板修订闭环,明确谁提、谁审、谁改、谁通知。
90天之后,你会发现真正需要长期维护的模板数量远少于预期,而协作摩擦的下降幅度会超出预期。模板治理的收益从来不是线性的,前30天投入大、见效慢,第60天之后会突然加速。这也是为什么很多企业倒在第一个月。
十、总结与下一步
回到开头那家420人的工业软件公司。他们后来把47套模板砍到9套,跨模板节点一致性从52%提到89%,每周确认沟通从30次降到12次。这些数字背后不是工具换了,而是管理者终于盯对了几个指标。
我想留下的核心判断有三条。第一,模板治理的目标是降低交付方差,不是节省单点时间。第二,流程、规范、模板必须分离承载,混在一起做必崩。第三,任何单一指标都会被优化到失真,北极星指标必须配反指标。
下一步怎么走,取决于你现在的位置。如果你在100到300人规模的团队,明天就可以做一件事:把模板清单导出,按引用次数排序,看看第10名之后的模板过去一年被用过几次。这个动作花不了两小时,但大概率会改变你对模板体系现状的判断。
如果你在300人以上,或者正处在平台迁移窗口,建议把模板重构直接并入迁移项目一起做。迁移是痛苦的,但它也是唯一一个能让全组织同时接受”重新审视模板”的时刻。错过这个窗口,下一次再想把47套模板砍到9套,成本会高得多。
常见问题解答(FAQ)
1. 项目模板里的阶段和字段到底该设多少,颗粒度怎么把握才不至于太死或者太松?
我们公司去年推了一次项目模板,结果做研发的说字段太多填不完,做市场的说模板根本套不上他们的活。我自己也纠结,模板做细了没人填,做粗了又跟没有一样。到底有没有一个相对可落地的颗粒度标准?
颗粒度按“新人能不能不看文档独立建项目”这条线来卡。具体做法:阶段控制在 5±2 个(比如 立项-规划-执行-验收-复盘),任务层级不超过 3 层,必填字段压到 12-15 个以内,其余全部设为选填或按业务线做可选项开关。
判断依据是三个可测的数:一是新建项目平均耗时,模板上线后应该能从原来的 1-2 天压到 30 分钟以内;二是必填字段填充完整率,健康区间是 85%-95%,低于 80% 说明字段定得虚,高于 98% 反而要警惕是不是大家在乱填;
三是模板局部改动率,也就是用模板建完后又手工改掉的比例,30%-50% 是健康的,接近 0 说明模板僵化、大家只是懒得改,超过 70% 说明模板已经脱离真实业务了。
字段取舍上一个实操办法:先做加法,把各业务线提的字段全列出来跑一个季度,然后看每个字段的空置率,空置率超过 50% 的直接砍掉,被反复手写补进周报或文档里的字段则升为必填。
2. 怎么衡量一套项目模板到底有没有用,关键指标和统计口径应该怎么定?
老板问我模板推了半年效果怎么样,我一时答不上来,只能说“大家基本都在用”。但“基本都在用”根本不算数据,我也知道光看使用率容易被糊弄,有人建完模板就把里面的阶段全删了自己重来。所以想请教一下,到底该盯哪几个指标、每个指标怎么算口径才不会被注水?
盯四个指标,每个都要带明确口径,否则一定被注水。第一,模板采纳率 = 用模板创建的项目数 / 同期新建项目总数,注意要排除“建完 24 小时内阶段结构被改掉 50% 以上”的伪采纳,目标值 70% 以上。
第二,建项到启动会的间隔中位数,这是最能反映真实提效的硬指标,模板做得好应该能下降 40% 以上,如果这个数没动,说明模板只是增加了填报负担。第三,关键节点卡点触发率,也就是模板里设的那些检查点(需求评审、验收确认)实际被触发的比例,低于 60% 说明卡点形同虚设。
第四,返工归因率,统计延期和返工项目里“因为流程缺失或规范不清导致”的占比,模板迭代的目标就是让这个数季度环比下降。口径上有两个坑要注意:一是按项目数算不要按人数算,人多的部门会稀释数据;二是分子分母都要限定在同一个业务线内比较,拿研发的采纳率去和职能部门的平均,结论一定是错的。
我自己的习惯是每月出一张四指标看板,季度做一次同比,指标连续两个季度不动就说明模板该大改了,而不是继续加字段。
3. 模板做完发下去了,但大家还是各建各的,落地率一直上不去,这种情况该怎么推?
我们把模板挂在知识库里发了个通知,结果两个月过去,新项目里用模板的连三成都不到。去问同事,有的说不知道有这个东西,有的说知道但嫌麻烦,还有的说自己那套用惯了。我不想靠发文件硬压,有没有更实际一点的做法?
先别急着推,先分清楚是“不知道”还是“不好用”,这两个问题的解法完全相反。
做法上分三步:第一步,做 5 个一对一访谈,专挑没用模板的人问“你建项目时第一件事做什么”,如果多数人是直接在自己的工具里点新建,那问题出在入口,解决办法是把模板设成新建项目的默认选项,不要让人多跳一次页面去找,摩擦每多一步,采纳率大概掉 20%。
第二步,找 2-3 个愿意配合的项目做种子案例,把“用模板建项到开启动会只花了 25 分钟”这种具体过程记录下来,在项目周会上让当事人自己讲,比发文件有效得多。第三步,把采纳率放进项目负责人的季度自评里,但只做自评不做排名通报,一旦变成公开排名,大家会用建空项目的方式刷指标。
判断信号很明确:如果 30 天内采纳率还上不去 40%,就停下推广动作,回到第一步重新访谈,大概率是模板本身跟某条业务线的实际流程对不上,需要拆出分支模板而不是硬套一套。
4. 项目模板多久应该迭代一次,出现什么信号说明这套模板已经该改了?
我们的模板是去年年中定的,到现在快一年没动过。有人提意见说流程不符合现在的业务了,但也有人说模板就该稳定,老改大家更记不住。我自己也拿不准,是固定周期改,还是等出了问题再改?
用“固定节奏 + 触发信号”双轨制,不要只靠某一边。固定节奏上,季度做一次小复盘(只调字段的必填选填和选项值,不动阶段结构),半年做一次大版本(可以增减阶段和卡点),大版本必须留旧模板只读,不能让历史项目的结构被改掉。
触发信号有三个,出现任意一个就该启动修改:一是某个字段连续两个季度空置率超过 50%,说明它在真实流程里没有被需要;二是同一个字段被人在周报、文档或群消息里反复手工补录,一个月出现 10 次以上,说明模板缺了这个信息位;
三是同类项目的返工原因里,同一个原因重复出现 3 次以上,说明缺的是卡点而不是字段,该在对应阶段加一道检查。反过来说,如果一年下来这三个信号都没出现,那就不改,模板的价值恰恰来自稳定带来的可比性,你一改,跨季度的项目周期数据就没法比了。
另外提醒一点,任何一次大版本迭代都要同步看一次采纳率,新版上线后 60 天内采纳率如果比旧版低,说明这版改错了方向,应该回滚而不是继续打补丁。
文章包含AI辅助创作:项目模板流程与规范:企业管理者项目模板最佳实践关键指标,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292538
读者评论
有效复用率35%到55%这个区间挺有参考性,但落地最难的是‘未被大幅改动’怎么量化。模板实例化到项目后,字段增删、节点调整往往散落在各项目里,某项目管理平台如果不记录模板血缘,PMO只能靠抽查。我们试过人工统计,一个月就放弃了。想问作者,有没有轻量替代指标?
我们也是从47套模板瘦身到6套,但一年后又涨到15套。经验是清理不如卡新增:每套新模板要求写明覆盖至少3个活跃项目、归口负责人和失效日期,否则不进库。另一点,模板版本更新比数量更折磨人,尤其平台迁移时,旧字段全失效,维护量比文章说的更夸张。
文章建议300人组织3到5套主模板,我觉得不能只看人数。我们跨两条业务线,但流程节点其实可以共用,差异主要在交付物清单和评审角色,于是只保留2套主模板加可配置检查项,协作成本反而降了。疑问是:如果平台不支持模板继承和版本血缘,先靠外挂登记表管,会不会又变成新的形式主义?
