模板流程管理方法大全:企业管理者项目模板数据分析落地清单

我在过去三年里帮四十多家企业做过项目模板治理复盘,最反常识的一个发现是:模板数量越多的团队,新项目启动反而越慢。一家 800 人的硬件研发企业,模板库里躺着 217 个项目模板,但一线项目经理实际在用的只有 9 个;剩下的 208 个不是没人知道,就是没人敢用,因为谁也说不清哪个是”最新有效版本”。

这篇文章要解决的就是这个问题:把”模板流程管理”从一种靠自觉、靠培训、靠行政命令推动的工作,变成一套能被数据衡量、能被复盘、能被主动砍掉的方法论。我会给出一份可以直接照做的落地清单,也会说明在什么情况下应该做、什么情况下应该放弃。

一、核心结论:模板不是资产,模板是负债

绝大多数管理者在潜意识里把模板当资产看待,多一个模板就多一份积累。这个假设在文档时代成立,在流程时代是错的。模板真正的成本不在创建,而在识别成本和维护成本:每多一个语义重叠的模板,就让使用者多一次判断,判断错误就产生一次返工。

所以我的核心结论只有三句话,后面的所有内容都是为这三句话做论证。

1. 模板的价值不来自数量,来自”被正确复用的次数”

一个模板被创建出来,本身不产生任何价值。它只有在被正确选中、正确套用、并且产出的项目结果不低于基线时,才产生价值。这三步里任何一步断裂,模板就退化成一块占位垃圾。

我通常用一个简单的算式来评估单个模板的价值:模板净值 = 复用次数 × 单次节省工时 − 年维护工时 − 误用损失。很多企业算完这个式子会发现,三分之二的模板净值是负的。

2. 模板管理只需要管三件事:建、用、废

绝大多数企业的模板管理制度写了十几页,核心却漏掉了”废”。没有淘汰机制,模板库只会单向膨胀,直到没人愿意打开它。我建议把模板治理压缩成三个动作:建(有门槛)、用(有埋点)、废(有周期)。

  • 建:新模板必须由一个真实的、已交付的项目反向沉淀,不允许”预判将来会用到”就建。
  • 用:每次套用都要留下可统计的记录,否则无法判断模板是否被真正使用。
  • 废:每个模板都有评审日期,到期未被复用或复用质量低于基线,自动进入待淘汰队列。

3. 判断标准:90 天内未复用且无人认领的模板,直接归档

这是我在多个客户现场验证过的一条硬规则。听起来激进,但执行下来平均能砍掉 60% 到 75% 的存量模板,而一线使用者的体验是”终于找得到了”,不是”怎么没了”。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

二、背景与真实场景:模板失控是怎么一步步发生的

模板失控从来不是某个人决策失误造成的,它是一系列”当时看起来都合理”的小决定累积出来的。我把最常见的路径拆成三条。

1. 路径一:项目复盘驱动的无节制沉淀

这是最健康、也最容易失控的一条路径。团队做完一个项目,复盘发现有几条经验值得固化,于是沉淀成模板。单次动作完全正确,问题在于缺少合并与去重环节。

于是”硬件研发项目模板 V1″”硬件研发项目模板 V2 优化版””硬件研发项目模板(2024 修订)”会同时存在。使用者面对三个名字高度相似的模板,最理性的选择其实是,都不用,自己从空白建一个。

2. 路径二:组织扩张带来的模板碎片化

一个 300 人的公司拆成三个事业部,每个事业部都会在半年内建出自己的一套模板。原因是原模板里包含了不属于自己的审批节点,删起来麻烦,不如重建一个。这是组织结构变化直接投射到模板库的典型现象。

更麻烦的是,这些模板之间没有血缘关系记录。两个事业部半年后想合并流程,没人说得清差异在哪。

3. 路径三:工具迁移时的”全量搬运”

这是破坏性最强的一条。企业在更换项目管理平台时,为了”不丢资产”,把老平台里的所有模板全量导入新平台。结果是新平台上线第一天就带着几百个僵尸模板,用户的第一印象直接决定了后续的采纳率。

我见过最极端的一个案例:迁移后新平台的模板选择页需要下拉滚动 11 屏才能到底,结果上线首月模板使用率只有 6%,远低于预期的 55%。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

三、常见误区拆解

下面五个误区,是我在复盘会上听到频率最高的。它们共同的特点是:听起来都对,执行起来都错。

1. 误区一:模板越多越专业

模板数量往往被当成组织成熟度的象征。但在使用者视角里,模板库是一个检索系统,检索系统的核心指标是命中率,不是容量。217 个模板命中率 4%,远不如 12 个模板命中率 70%。

我建议把”模板总数”从汇报 PPT 里删掉,换成”有效复用率”和”平均检索步数”。后者才是使用者每天真实付出的成本。

2. 误区二:模板做完了就一劳永逸

模板会老化。业务节奏变了、合规要求变了、组织接口人变了,模板里的字段和审批节点就会逐渐失真。失真的表现不是报错,而是使用者每次都要手动改三五个地方,轻微到没人反馈,累积起来就是每天几分钟的浪费。

3. 误区三:靠培训推广模板

培训能解决”不知道有这个模板”,但解决不了”知道但不想用”。不想用的原因通常是:模板比实际需要的重、字段填不全就无法提交、走模板反而要额外解释。这些都是产品问题,不是意识问题。

4. 误区四:只统计模板使用次数

使用次数是最容易被污染的指标。一个模板被反复打开、放弃、再打开,也算多次使用。我在做埋点设计时,会区分四个动作:浏览、选中、提交、完成。只有走到”完成”的才算一次有效复用。

5. 误区五:把模板治理当成 IT 或 PMO 的活

治理权必须和业务权对齐。IT 能删模板,但不知道哪个模板的业务逻辑还成立;PMO 知道流程,但没有权限强制业务方停止私建。真正跑得通的模式是平台方定规则和工具,业务方定内容和生死。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

四、专业判断逻辑:模板健康度评估框架

要治理,先要能测量。我通常给客户上一套五指标框架,数据全部来自平台日志,不需要额外问卷。

1. 五个核心指标的定义与算法

指标 定义 健康区间 数据来源
有效复用率 近 90 天内完成提交的模板数 ÷ 模板总数 ≥ 45% 模板套用日志
模板偏离率 套用后字段/节点修改量 ÷ 模板原始字段节点数 ≤ 25% 字段变更日志
模板半衰期 模板偏离率突破 40% 所需的月数 ≥ 12 个月 偏离率时间序列
维护工时占比 模板维护工时 ÷ 项目总管理工时 ≤ 6% 工时填报
首月采纳率 新员工或新项目首次建项目时选用模板的比例 ≥ 70% 项目创建日志

这五个指标里,模板偏离率是最被低估的一个。使用次数高不代表模板好用,可能只是没有别的选择;偏离率低才说明模板真的贴合业务。

2. 模板半衰期:我最看重的一个指标

模板半衰期是我从材料学借来的概念。把每个模板的偏离率按月画出来,会看到一条缓慢上升的曲线。当偏离率突破 40%,意味着使用者改的地方已经超过模板本身提供价值的临界点,这时候模板不但没帮忙,还在制造摩擦。

我观察到的规律是:流程类模板半衰期普遍短于结构类模板。任务结构模板能撑 18 到 24 个月,审批流模板往往 7 到 11 个月就需要重审。原因是审批流依赖组织接口,组织一动,模板就老。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

3. 模板分级的四象限

把”有效复用率”作为横轴、”项目结果达标率”作为纵轴,模板会自然落进四个象限。这个分法比按部门或按类型分更有决策价值。

  • 高复用 + 高达标:核心模板。投入资源持续优化,纳入新人必学清单。
  • 高复用 + 低达标:陷阱模板。使用方便但结果差,最危险,必须优先重构。
  • 低复用 + 高达标:潜力模板。通常是被检索埋没的优质资产,需要改名字、改入口。
  • 低复用 + 低达标:僵尸模板。直接归档,不要犹豫。

4. 用数据决定模板的生死

我建议每季度跑一次固定的 SQL 或脚本,自动产出待淘汰清单,而不是靠开会讨论。下面是我常用的一个统计骨架,写成伪代码便于任何平台落地。

-- 模板健康度季度快照(伪 SQL,字段名按实际平台映射)
SELECT

t.template_id,

t.template_name,

t.owner_dept,

COUNT(DISTINCT u.project_id)              AS used_projects_90d,   -- 近90天套用项目数

COUNT(DISTINCT u.user_id)                 AS unique_users_90d,    -- 近90天去重使用人数

SUM(u.created_not_submitted)              AS abandoned_cnt,       -- 选中后放弃次数

AVG(u.field_modified_ratio)               AS avg_deviation,       -- 平均偏离率

AVG(p.on_time_flag)                       AS on_time_rate,        -- 套用后按期交付率

t.last_review_date

FROM   template t

LEFT JOIN template_usage u

ON u.template_id = t.template_id

AND u.created_at >= DATE_SUB(CURRENT_DATE, INTERVAL 90 DAY)

LEFT JOIN project p

ON p.project_id = u.project_id

WHERE  t.status = 'ACTIVE'

GROUP BY t.template_id, t.template_name, t.owner_dept, t.last_review_date

HAVING used_projects_90d = 0

OR avg_deviation > 0.40

OR abandoned_cnt > 5 * used_projects_90d

ORDER BY avg_deviation DESC;

这段查询会一次性把三类问题模板捞出来:无人使用、偏离过高、放弃率异常。跑一次就能替代大半场治理会议。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

五、案例与数据观察:中大型企业模板治理实操记录

下面是我参与过的一个真实项目,客户是 600 人规模的智能硬件企业,研发与制造两端并行,模板库长期处于无人治理状态。出于保密要求,部分数值做了区间化处理。

1. 治理前的基线:三个数字说明问题

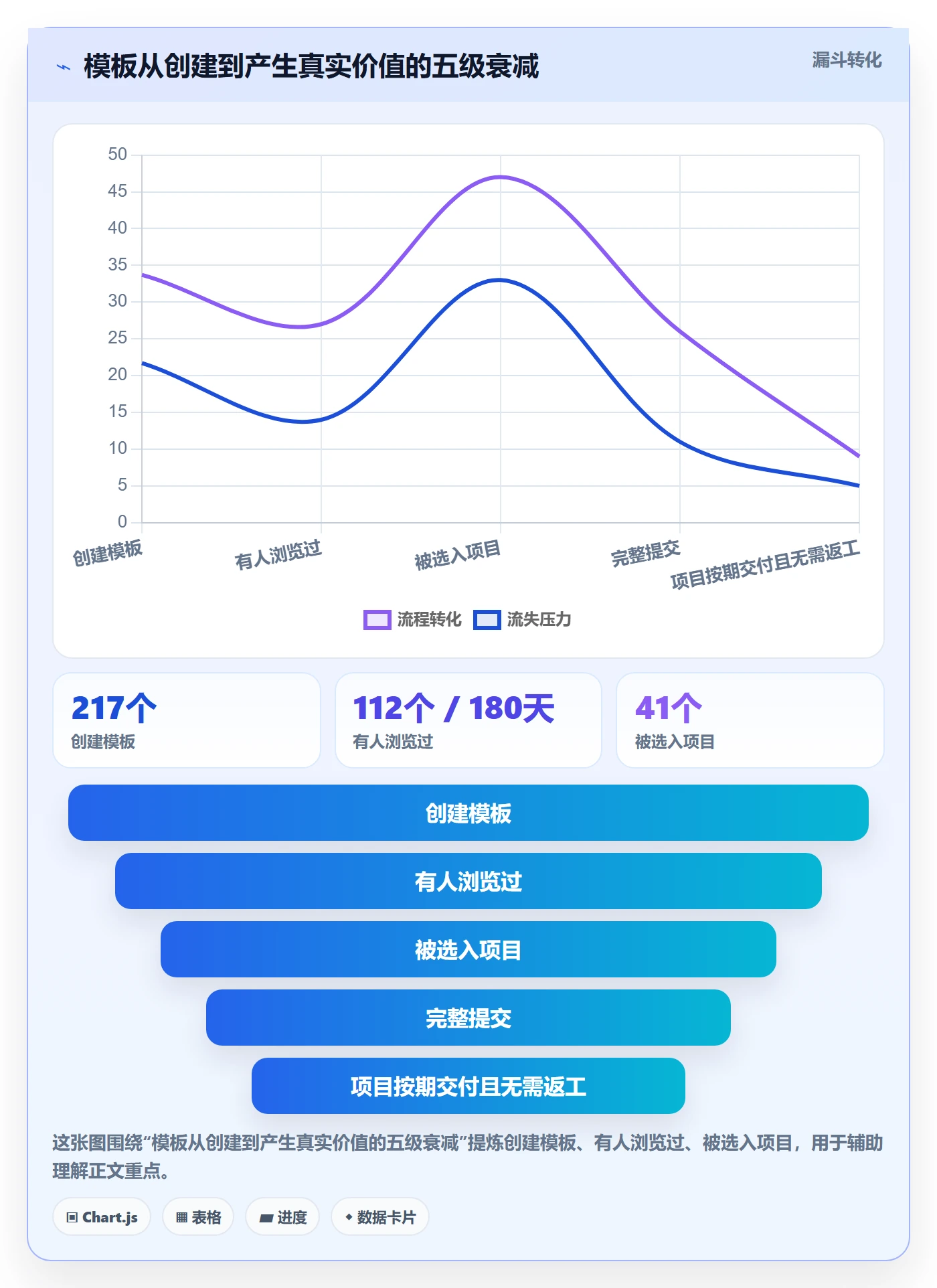

治理启动前,我们跑了第一次数据快照,结果很难看但很典型。

  • 模板总数 217 个,其中近 180 天使用次数为 0 的有 128 个,占 59%。
  • 新项目创建时选用模板的比例只有 23%,其余 77% 从空白开始。
  • 模板平均偏离率 38%,也就是说套用之后使用者平均要改掉近四成内容。

这组数据解释了一个长期困扰管理层的问题:明明沉淀了这么多模板,为什么项目启动还是慢。答案是模板库已经不是资产,而是检索负担。

2. 治理动作:从 217 到 46

我们在一个有中大型组织服务经验的平台上重建了模板治理机制,具体承载工具选的是 PingCode。选择的原因不是功能多,而是它的模板与项目对象是强关联的,套用日志能直接拉到字段级,这让我们算偏离率不需要额外开发埋点。

整个治理分四步走。

  1. 资产盘点:导出全部 217 个模板,标注创建人、最后修改时间、关联项目数。
  2. 硬性归档:180 天内零使用且无部门认领的,直接归档,共 128 个。
  3. 合并去重:剩余 89 个中,按业务流程相似度合并,最终保留 46 个。
  4. 植入埋点:为保留模板配置使用日志与偏离率采集,接入季度快照脚本。

需要说明的是,第三步是最耗时的,平均每个模板要花 40 分钟做访谈确认。这一步不能省,否则前面两步会变成”删完再长回来”。

3. 治理后的效果数据

治理上线三个月后,我们做了第二次快照,同时对比了治理前后各一个季度的项目管理工时数据。

指标 治理前 治理后(3个月) 变化
模板总数 217 个 46 个 −78.8%
新项目首月采纳率 23% 74% +51 个百分点
模板平均偏离率 38% 19% −19 个百分点
平均检索步数 6.4 步 2.1 步 −67.2%
模板维护工时 96 人时/季度 34 人时/季度 −64.6%
项目启动前的流程澄清会议时长 4.6 小时/项目 2.7 小时/项目 −41.3%

把工时折算成成本会更直观。按 600 人组织年新增项目约 180 个估算,仅”流程澄清会议”一项,每年就能回收约 1020 个人时,相当于释放 0.5 个全职人力。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

4. 迁移场景下的模板继承问题

这家客户同时也在做工具迁移。迁移过程中最容易踩的坑是”模板全量继承”。我的做法是迁移时只带结构不带内容:把老平台的模板结构映射成新平台的模板骨架,但字段默认值、审批人、附件一律不迁,由业务方在新平台上重新确认。

这样做的代价是迁移后需要两周的重新确认期,收益是新平台上线的第一天,模板库就是干净的。对比另一家同期做全量迁移的客户,前者首月模板采纳率 71%,后者 19%。

顺带说一句,在这类国产替代与迁移场景里,PingCode 的 Jira 平滑迁移能力是个实际加分项,它能把老的字段映射关系保留下来,减少手工重配的工作量。加上支持私有化部署,对于有数据不出内网要求的制造和金融客户来说,这是选型时绕不过去的硬条件。它主要面向 100 人以上的中大型组织,这个定位也意味着它默认承载的是”模板库已经膨胀到需要治理”的阶段,而不是刚起步的团队。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

六、不同情况下的行动建议

模板治理没有万能方案,规模不同、组织结构不同,做法差别很大。我按四种典型情况给出建议。

1. 50 人以下团队:只做两件事

这个规模不需要治理框架。你只需要:把模板数量控制在 10 个以内,并且指定一个人负责复评。模板超过 10 个,检索成本就会超过自己新建的成本。

复评节奏按半年一次就够,不需要埋点,也不需要跑脚本。这个阶段的核心风险是过度设计,把治理流程本身变成负担。

2. 100 到 500 人团队:上埋点,上季度复评

这个区间是模板库开始失控的临界点,也是最容易治理的阶段。建议做三件事:

  • 启用模板使用日志,至少能区分”浏览”和”提交”两个动作。
  • 建立季度快照机制,自动产出待淘汰清单。
  • 为每个模板指定明确的责任人(部门,不是个人,避免离职断档)。

这个阶段不要急着做模板分级审批,容易把流程拖死。先让数据跑两个季度,看清分布再定规则。

3. 500 人以上或多事业部:必须分层治理

这个规模下,最大的难题不是模板本身,而是谁有权定义公司级模板。我的建议是分三层:公司级模板控制在 8 到 15 个,事业部级控制在 20 个以内,项目级模板不进公共库、只在项目内可见。

项目级模板不进公共库这一条特别重要。它能让大量”一次性需求”不再污染公共模板库,同时又保留了灵活性。

4. 正在做工具迁移的团队:先治理,再迁移

顺序错了成本会翻倍。正确的顺序是:先在老平台完成一次硬性归档,把模板砍到合理规模,再做迁移映射。如果先迁移再治理,你需要在新平台上重新建立使用日志基线,白白损失一个季度的数据积累。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

七、不同情况下的取舍

治理能拿到收益,但它从来不是免费的。下面四组取舍,是决策时最难绕开的部分,我的建议都带前提条件。

1. 统一 vs 灵活:优先保证”找得到”,而不是”全都一样”

很多治理方案的目标是让全公司用同一套模板。这个目标在 500 人以下通常是错的。统一带来的收益是管理方便,代价是业务方每次都要绕开不适用字段。

我的取舍标准是:如果某个字段在超过 30% 的项目里需要被修改,它就不该出现在公司级模板里。宁可把模板做薄,让它被复用得更完整,也不要为了”完备”牺牲偏离率。

2. 治理成本 vs 治理收益:设一条止损线

治理本身也有边际递减。当模板数量降到 50 个以下再继续砍,收益会快速下降,而误删优质模板的风险上升。我建议设一条止损线:有效复用率达到 55% 之后就转入维护模式,不再做主动合并。

3. 自建 vs 采购:看你的偏离率采集能力

如果现有平台能直接导出字段级变更日志,自建治理脚本完全可行,成本低。如果采集不到字段级数据,只能统计模板使用次数,那自建的意义不大,因为你算不出最关键的那个指标。

这也是我在选型时最看重的一点:平台能不能支撑模板级的数据分析,比模板功能本身有多少更重要。一个项目管理平台如果连”这个模板被套用后改了多少字段”都回答不了,那它的模板功能对管理者就是黑箱。私有化部署能力在同一维度上也很关键,因为它决定了你能不能把这些日志长期留在自己手里做趋势分析。

4. 一次性重构 vs 渐进迭代:按业务波动选

  • 业务平稳期:做一次性重构,快刀斩乱麻。用两周高强度工作换一个干净的库,接受短期的使用不适。
  • 业务高峰期:坚决不要重构。此时模板变动会直接冲击交付,改为只做归档不做合并,把合并推到淡季。
  • 正在做组织调整:推迟治理。组织接口人还在变,此时定的模板很快会再老一次。

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

八、项目模板数据分析落地清单

这一部分是操作手册。我把它拆成九周,每周都有明确产出物,可以对照执行。

1. 第一周:模板资产盘点

  1. 导出全部模板清单,字段至少包括:模板 ID、名称、创建人、所属部门、创建时间、最后修改时间、关联项目数。
  2. 标注每个模板的当前状态:活跃、疑似废弃、明确废弃。
  3. 输出《模板资产台账 V1》,这个文件后面每周都要更新。

产出物是台账,判定标准是”每个模板都能被指认到一个部门”。指认不出来的,直接进淘汰候选池。

2. 第二到四周:埋点与基线建立

  1. 确认平台能否采集四个动作:浏览、选中、提交、完成。
  2. 如果只能采集”使用次数”,退而求其次,采集”套用后 7 天内是否产生字段变更”。
  3. 跑第一版基线快照,记录有效复用率、偏离率、平均检索步数三个数字。
  4. 把基线上报给管理层,明确这是起跑线而不是结果。

这一步是整个清单里最容易被跳过的,也是最不该跳过的。没有基线,后面的所有改善都无法被证明。

3. 第五到八周:分级与治理

  1. 按四象限法给模板分级,标出核心、陷阱、潜力、僵尸四类。
  2. 僵尸模板直接归档,不做讨论。
  3. 陷阱模板优先重构,其余模板保持原状。
  4. 潜力模板改名字、改入口位置,不改内容。
  5. 为核心模板指定部门级责任人,写进台账。

这一步的硬性要求是:所有决策必须有数据支撑,不允许出现”我觉得这个模板挺有用”。一旦开这个口子,治理就会变成人情博弈。

4. 第九周起:节奏化运营

  1. 每季度跑一次健康度快照,自动产出待淘汰清单。
  2. 审批流模板按季度复评,文档交付模板按半年,任务结构模板按年度。
  3. 每半年做一次模板净值核算,把明显亏本的模板下线。
  4. 每次组织调整后一个月内,强制触发一次模板归属复核。

节奏比强度重要。我见过太多团队用三周做了一次彻底治理,然后一年没人管,模板库重新膨胀回原点。

5. 一份对照检查表

检查项 合格标准 不合格信号
模板数量与组织规模匹配 人均模板数 ≤ 0.08 800 人组织模板超过 100 个
模板责任人清晰 100% 有部门责任人 存在无归属模板
使用日志可区分提交与浏览 四动作齐全 仅统计使用次数
复评节奏固定 按类型分周期复评 一年一评或从不复评
偏离率可采集 能拿到字段级变更记录 只能看模板被打开次数
淘汰机制存在 每季度自动产出淘汰清单 模板只增不减

模板流程管理方法大全:企业管理者项目模板数据分析落地清单

九、总结:模板治理的本质是一次信息架构重构

回到最开始那个反常识的发现。模板越多启动越慢,本质原因不是模板本身有问题,而是模板库从来没有被当成一个信息系统来设计。它被当成仓库,而仓库的管理逻辑是”存进去”,信息系统的管理逻辑是”能被找到并且被信任”。

我在多个客户现场反复验证的三个判断,可以作为这篇文章的收束:

  • 剔除比新增重要。存量模板砍掉 60% 带来的体验提升,远超新增 20 个精心设计的模板。
  • 偏离率比使用率重要。使用率高可能只是没得选,偏离率低才说明模板真的贴合业务。
  • 节奏比强度重要。季度复评的持续价值,高于一次性彻底重构。

如果你现在就要动手,我建议从最小可行动作开始:今天导出你的模板清单,按最后使用时间排序,把 180 天内零使用的挑出来,问一句”这个还有人负责吗”。没有人回答的,先归档,不要删。两周后回头看,你会发现几乎没有人来找你要这些模板。

第二步是建立基线。哪怕只有”每月被套用次数”这一个数字,也比完全没有强。等到你能算出偏离率的那一天,模板管理才真正从行政工作变成了管理工作。

最后提醒一句关于选型的判断:当你评估一个项目管理平台时,不要只看它内置了多少个模板。真正该问的是,它能不能告诉你,每个模板被套用之后,用户到底改了什么、改了多少、改完之后项目结果如何。能回答这个问题的平台,才配得上承载一个中大型组织的模板治理体系。

常见问题解答(FAQ)

1. 项目模板到底该放哪些字段,才能既规范又不至于没人愿意填?

我自己带团队的时候踩过这个坑:第一版模板恨不得把立项、排期、风险、复盘全塞进去,结果字段有四十多个,项目经理填一次要半小时,两周后大家就开始随手删字段、改结构。后来我才意识到问题不在人不配合,而是模板把“必须管”和“最好知道”混在了一起。

把字段分三层,而不是做一份大而全的表。第一层是必填层,只放不填就没法管项目的信息,一般不超过八个:项目目标、负责人、起止时间、关键里程碑、验收标准、优先级、关联需求或合同号、当前状态。第二层是推荐层,比如风险登记、干系人、预算,允许留空,但留空时要有默认值或提示。

第三层是扩展层,按业务线按需加,比如硬件项目加物料清单、交付项目加客户验收人。字段总数建议控制在十二到十八个起步。判断标准很直接:连续两个统计周期里某个字段的填充率低于百分之七十,说明它是噪音,删掉;填充率高于百分之九十五且几乎没人修改过,说明它是废话字段,也删掉。

每季度做一次字段体检,只做减法不做加法,模板才不会越用越臃肿。

2. 模板做出来推广不下去,是应该靠考核硬压还是靠培训慢慢教?

我在两家中型公司都推过项目模板,第一次是靠开会强调加通报排名,短期数据很漂亮,三个月后回落到原点;第二次换了做法,采用率稳定在八成以上。所以我很想搞清楚,到底哪种推动方式才是真正有效的。

先别急着上考核,先分清“不用模板”的三种原因,因为对策完全不一样。第一种是不会用,模板结构复杂、字段含义模糊,这类问题靠一次三十分钟的实操演示加一份填写示例就能解决。第二种是用了更麻烦,模板字段和实际工作流不匹配,比如审批环节比线下流程还多两步,这类必须改模板而不是改人。

第三种是用了没好处,填完看不到任何反馈,这类要给正反馈,比如周会上直接用模板数据过进度,让大家看到填了真的有用。推动节奏建议分三步:选两个部门试点四到六周,跑通之后再全公司铺开,最后才把采用率纳入部门的过程指标。

采用率的口径要定清楚,推荐用“同期新建项目中通过模板创建且七天内未改动关键结构的项目占比”,目标值先定百分之八十。凡是超过一个月都没人打开的模板,别留,直接归档,模板库越干净采用率越高。

3. 怎么用数据判断一个项目模板到底有没有起作用,看哪些指标、按什么口径算?

老板问过我一句话:你花两个月做的模板体系,到底带来了什么。当时我答不上来,因为只有“大家反馈还不错”这种主观说法。从那以后我开始认真设计指标口径,也想把这套东西讲清楚给同样被问住的同行。

建议固定看四个指标,并且提前把口径写死,避免事后找补。第一是模板采用率,同期新建项目中用模板创建的比例,统计周期至少覆盖两个完整迭代或四到六周,目标百分之八十以上。第二是字段填充率,模板字段的实际填写数除以应填数,目标百分之八十五以上,低于这个数说明字段设计有问题而不是执行有问题。

第三是模板偏离率,模板创建后七天内被改动的关键字段占比,目标百分之二十以内,偏高说明模板和真实流程脱节。第四是效果对比,用模板创建的项目和同期手工创建的项目,比较按期交付率和返工率,样本建议各自不少于三十个项目,并且要按项目复杂度分层,别拿一个两周的小需求和半年的交付项目对比,否则结论一定是假的。

还有一个容易忽略的点:统计口径要写进文档,比如“按期交付”以哪个时间点为准、里程碑延期几天算延期,口径不统一,数据越看越乱。

4. 多条业务线的流程差别很大,模板是该统一一套还是各做各的,多久迭代一次合适?

我们公司既有软件研发线也有交付实施线,研发关心版本和需求,交付关心客户验收和回款节点,硬塞进一套模板两边都别扭。我当时纠结了很久,到底是强行统一好管理,还是各自为政更实用。

用分层治理,而不是二选一。集团或公司层面只定义两件事:必填字段集合和命名规范,比如项目名称格式、状态枚举值、优先级取值,这一层必须统一,否则跨部门汇总数据永远对不上。业务线层面负责扩展字段和流程节点,研发可以加版本号、代码分支,交付可以加客户联系人、验收方式。这样既保证汇总口径一致,又保留业务弹性。

迭代节奏建议按季度评审一次,或者每两个迭代做一次小修,重大调整走版本号管理,比如模板标记为一点二版,旧版本保留但不推荐,已启动的项目不强制迁移,只在新项目生效。变更流程固定成四步:收集问题、在一条业务线试跑、灰度到第二条线、全量发布。

经验上,模板一年大改不要超过两次,改得太频繁,一线会觉得反正下个月又要变,干脆不认真填,这才是模板体系崩掉的真正原因。

读者评论

谢
谢子涵

天未复用就归档这条规则,放在研发或市场团队没问题,但合规、审计类模板可能一年才用一次,直接归档反而会在关键时刻找不到。建议按模板类型设不同保留周期,归档前加认领缓冲期,否则‘终于找得到了’可能变成‘怎么又没了’。

万
万若宁

有效复用率≥45%这个健康线,对几十人的小团队不太友好。我们一年只做三五个大项目,模板复用次数天然低,但单次节省的沟通成本很高。埋点区分浏览、选中、提交、完成是对的,但最好系统自动采集,别让项目经理再手动填表。

欧
欧阳予安

工具迁移全量搬运这个坑太真实了,我经历过新项目管理平台上线第一天就带几百个僵尸模板,搜索要滚好多屏。不过文章把治理重点放在复盘合并和组织规则上,迁移环节本身也有责任,导入时就该做映射、合并,默认只迁近一年真正用过的模板。

文章包含AI辅助创作:模板流程管理方法大全:企业管理者项目模板数据分析落地清单,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292285

赞 (0)
飞飞飞飞
项目模板模板阶段教程:企业管理者数据分析,避坑指南
上一篇 5小时前
模板复用管理指南:企业管理者如何做好项目模板,协同管理全流程
下一篇 5小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
