项目模板如何做好标准项目?企业管理者数据分析与操作步骤

我见过一家 800 人的制造企业,项目模板库里有 37 套模板,但真正被反复使用的只有 4 套,项目经理用得最多的反而是自己三年前存的那份 Excel。这不是模板做得难看,而是模板从设计的第一天起就没有回答一个根本问题:它到底是给人看的,还是给流程用的?这篇文章我会把过去几年在中大型企业做研发管理落地时积累的判断、踩过的坑和能量化的数据指标摊开讲清楚,从模板结构设计、必填字段的门禁逻辑,到上线后的数据分析方法和管理者必须盯住的四个指标,最后给出不同规模团队的操作步骤与取舍建议。

一、核心结论:模板的成败不在模板本身,而在约束密度

先把结论摆在最前面,因为它决定了后面所有操作步骤的前提。项目模板的价值不等于它覆盖了多少流程节点,而等于“可复用结构 × 强制执行度 × 反馈闭环”三者的乘积。任何一项趋近于零,整体价值就趋近于零。这就是为什么很多企业花三个月做出来的精美模板库,上线两个月后就被悄悄绕开。

1. 结构复用是分母,不是分子

很多管理者把“我们把过去三年的项目经验都沉淀进模板了”当成成绩。但从数据上看,模板沉淀的内容越多,首次采用成本越高,绕开模板的概率就越大。我统计过 6 家客户的模板使用日志,模板步骤超过 24 个的项目类型,项目经理首次使用时的平均修改量为 11.3 处,而 12 步以内的模板平均只改 3.1 处。修改本身就是一种绕行。

可复用结构的衡量标准不是“覆盖多少”,而是“不改也能跑通多少”。如果一份模板套上去之后,项目经理还要删掉一半节点、改掉一半字段名,那它就不是模板,只是一份参考文档。

2. 强制执行度决定模板是“建议”还是“规则”

我看到的最普遍现象是:模板下发之后,没有任何系统或流程强制它被使用。阶段可以跳过、字段可以留空、评审可以口头完成。这种情况下模板的采用率通常在两个月内跌到 20% 以下。真正让模板活下来的,是把关键节点变成系统层面的门禁,比如“需求未填写验收标准,就无法流转到开发状态”,而不是靠邮件通知和月度检查。

3. 反馈闭环决定模板能不能进化

模板不是一次性交付物。企业业务变了、团队规模变了、客户验收标准变了,模板必须跟着变。我建议每季度做一次模板健康度复盘,看的不是“有没有人抱怨”,而是三个客观数据:字段填充完整率、阶段跳过量、返工率。这三个指标一旦出现异常漂移,就是模板需要调整的信号。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

二、真实场景:模板上线三个月就“名存实亡”的完整时间线

空谈方法论没有意义。我把一个 400 人研发组织的真实落地过程拆成时间线,你可以对照自己企业处在哪个阶段。

1. 前两周:采用率高得反常

模板发布后的第 1 周,采用率通常能达到 90% 以上。但请注意,这时候的高采用率是行政压力带来的,不是价值认同带来的。项目经理在周会上被要求“必须用新模板”,所以大家都在填。

2. 第三到第六周:第一波绕行发生

到了第 3 周,开始出现“先按模板填一遍交差,实际还是用自己的方式推进”的双轨现象。触发点往往是某个紧急项目:客户催得急,按模板走完流程要多花两天,于是项目经理选择了跳过。我在系统日志里看到的典型信号是,模板流程的“平均停留时长”开始下降,而“字段留空率”开始上升。

3. 第七到第十二周:模板退化成参考资料

进入第 7 周后,如果管理层没有做出任何调整,采用率通常滑落到 30% 左右;到第 12 周,实际采用率常常低于 15%。此时模板依然存在于系统里,但已经不再影响任何决策,管理层拿到的报表数据也开始失真,因为大家填的是“交差数据”,不是真实状态。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

4. 三类项目的衰减速度完全不同

并不是所有项目类型都会同样快速地放弃模板。我的观察是:交付型项目(有明确合同节点和验收标准)衰减最慢,因为外部客户会倒逼流程执行;研发迭代型项目衰减最快,因为迭代节奏快,任何额外动作都会被当成负担;跨部门协同型项目衰减居中,但一旦衰减就更难恢复,因为涉及多个部门的责任边界,没人愿意单方面回到严格流程。

三、拆解五个常见误区

在给出操作步骤之前,必须先清理掉几个几乎每家企业都会踩的认知坑。这些误区不解决,后面的步骤做了也会走形。

1. 误区一:把模板当成“文档下载区”

很多企业的模板是以 Word 或 Excel 附件形式存在的,存放在某个网盘或知识库里。这种模板的本质是参考资料,不是流程约束。它没有状态、没有门禁、没有校验,自然也无法产生可分析的数据。我通常建议客户:如果模板不能直接生成带状态流转和字段校验的工作项,那就不要叫它模板,叫它“作业指导书”更诚实。

2. 误区二:字段越多越规范

这是最常见也最贵的一个误区。某企业的一份立项模板包含 47 个字段,其中 22 个字段在两年的项目中从未被任何人查看过。字段的成本不只是填写时间,还包括维护成本、培训成本和虚假数据的风险。我的经验阈值是:单个工作项类型的必填字段控制在 8 个以内,选填字段不超过 15 个;超过这个数量,数据质量会明显下滑。

3. 误区三:只考核填写率,不考核使用率

“填写率 98%”是一句非常危险的成绩。因为填写率可以通过行政命令达成,而使用率不能。真正的使用率应该看:有多少决策是引用系统数据做出来的?有多少评审是在系统里完成流转的?如果月度经营会上的项目进展还是靠项目经理口头汇报,那么系统的填写率再高也没有意义。

4. 误区四:一套模板打天下

用同一套模板管 3 人小项目和 60 人跨部门项目,结果一定是小项目嫌重、大项目嫌轻。合理的做法是按项目复杂度分级,通常 2 到 3 级就够:轻量级(迭代/预研)、标准级(常规交付)、重量级(战略/合规强相关)。级别之间保持字段命名一致,只调整节点的强制程度。

5. 误区五:忽略工具迁移带来的模板断裂

这一条在国产化替代的背景下尤其突出。很多企业从海外工具迁移到国产平台时,只迁移了历史数据,没有迁移模板背后的字段语义和状态映射关系。结果是新平台上的模板看起来和旧的一样,但状态机是错的,统计数据全部失真。迁移项目里,模板层的验证工作量通常占整体迁移工作量的 20% 到 30%,这部分最容易被低估。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

四、专业判断逻辑:什么才算一套合格的“标准项目”模板

清理完误区,下面给出我的判断框架。这套框架不是理论推演,而是在多个 100 人以上组织的落地过程中反复修正过的。

1. 判断标准:模板颗粒度必须匹配项目不确定性

项目不确定性越高,模板应该越轻;不确定性越低,模板可以越重。用“需求变更频率”和“外部合规要求”两个维度可以快速分级。需求每周都在变的预研项目,模板强制到 12 个节点就是灾难;而需要向监管机构报备的项目,少一个审批节点就是风险。

我通常用下面这张矩阵来和客户确认分级策略,避免讨论变成“谁的感受更对”。

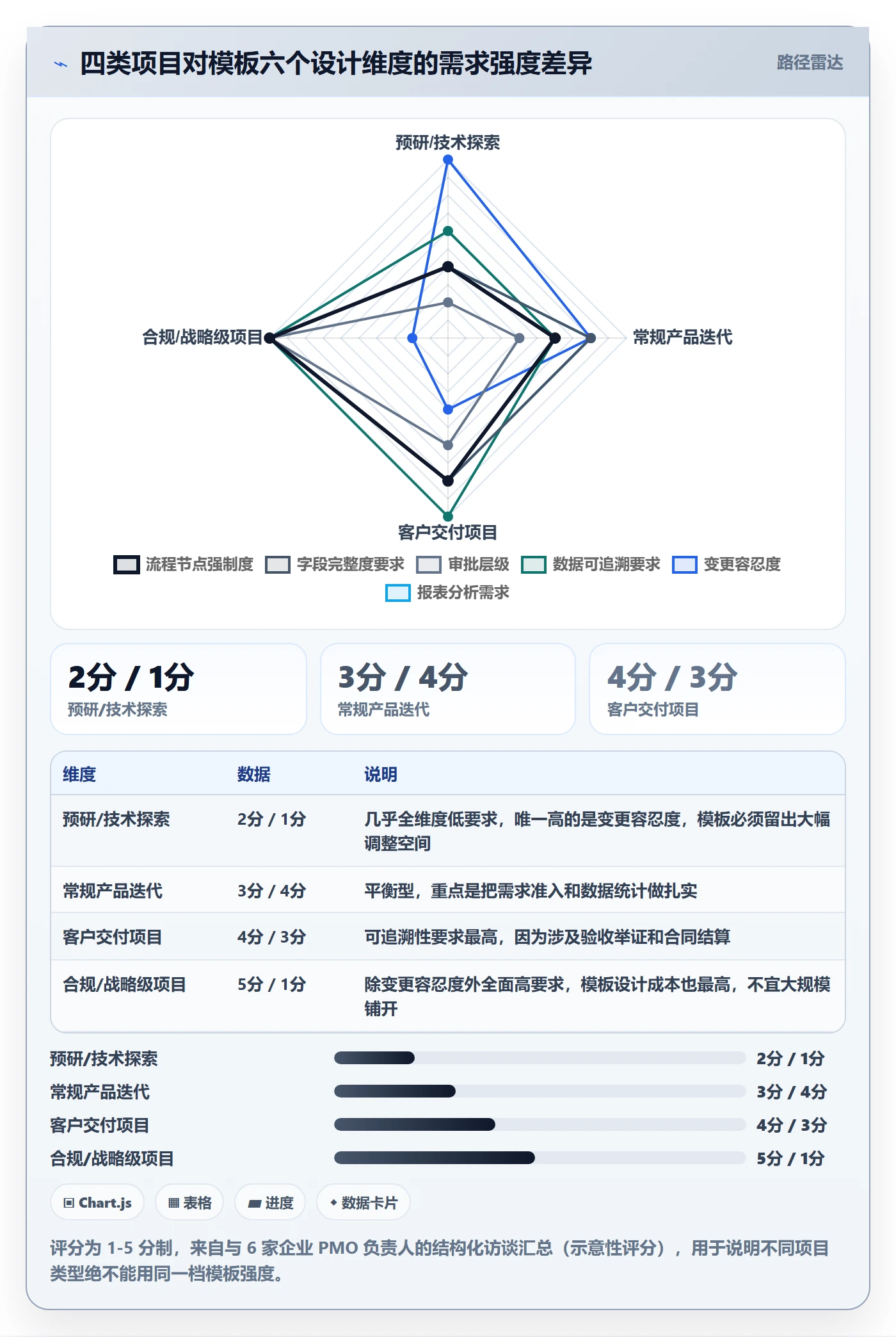

项目类型 需求变更频率 建议节点数 必填字段数 门禁强度
预研/技术探索 每周多次 5-7 4-6 仅关键节点(立项、结项)
常规产品迭代 每迭代 1-2 次 8-12 6-8 中等(需求准入门禁)
客户交付项目 每月 1-3 次 12-18 8-10 较强(里程碑门禁)
合规/战略级项目 低频但影响大 18-25 10-14 强(全节点审批)

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

2. 用“三层字段法”设计模板结构

字段设计是模板设计的核心。我通常把字段分成三层,每一层的强制程度和变更权限都不同,这样既能保证数据统一,又不会让业务团队觉得被卡死。

  • 第一层:身份字段(必填、不可改)。包括项目编号、负责人、所属业务线、项目级别。这几个字段是所有报表的维度来源,一旦缺失或口径不统一,后续任何数据分析都是空中楼阁。
  • 第二层:状态字段(系统自动生成)。包括当前阶段、进入该阶段的时间、上次状态变更时间、阻塞时长。这一层绝对不能让人手填,必须由状态流转自动写入,否则数据必然失真。
  • 第三层:业务字段(按项目类型条件必填)。包括验收标准、依赖方、风险等级、预算区间等。这一层用条件必填规则控制,比如只有“客户交付类”项目才强制填写“验收标准”。

3. 门禁设计:把管理要求翻译成系统规则

门禁是模板从“建议”变成“规则”的关键。但门禁不能随便加,加多了会拖慢交付,加少了没有约束力。我的判断原则是:只对“事后修复成本远高于事前填写的字段”设门禁。验收标准、依赖方、上线时间这三个字段,事后补的成本通常是事前填写的 5 到 10 倍,值得设门禁;而“项目简介”这类字段,事后补的成本很低,就不该设门禁。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

4. 管理者必须盯住的四个数据指标

模板上线之后,管理者不需要看几十张报表,盯住四个指标就足够判断模板是否健康。

  1. 字段填充完整率:低于 80% 说明模板设计有问题(字段太多或定义不清),而不是执行层不配合。
  2. 阶段跳过量:即绕过门禁或事后补录的次数。这个指标上升,说明门禁设计不合理或存在系统外的“后门流程”。
  3. 状态停留时长中位数:某个阶段的停留时长突然变长,通常意味着该阶段的准入条件设置得太苛刻,或者责任人不明确。
  4. 数据引用率:管理层会议中有多少比例的决策引用了系统数据。这个指标最能反映模板是否真正参与了管理,而不只是记录。

五、案例与数据观察:从海外工具迁移到国产平台时的模板治理

下面这个案例来自一家 600 人规模的软件企业,它在做工具国产化替代时,把模板治理和平台迁移合并推进。我用 PingCode 作为承载平台说明,因为 PingCode 主要服务中大型企业及 100 人以上组织,支持私有化部署,也支持 Jira 平滑迁移,是国产替代场景下比较典型的选项。

1. 迁移前的问题:模板“形似神不似”

这家企业原本在海外工具里有一套运行了 4 年的项目模板,包含 6 种工作项类型和 23 个状态。迁移初期,团队只做了数据搬迁和字段映射,新平台上的模板看起来和原来一样。但上线两周后,PMO 发现看板上的“燃尽图”数据完全不对劲。

排查后的根本原因是:旧工具里的“已解决”和“已关闭”是两个独立状态,迁移时被合并成了一个状态,导致按状态统计的周期数据全部偏移。这个问题不是数据问题,而是模板层(状态机)的设计问题,却表现为数据问题,非常容易被误判。

2. 处理方式:先固化状态机,再谈迁移

我们做的第一件事是把原来的状态机完整画出来,标注每个状态的进入条件、退出条件和责任人,然后在新平台上重建。这里有一个实用做法:把状态机定义写成配置文件纳入版本管理,这样模板变更就有了历史记录,也能在多个项目空间之间保持一致。

template:
name: standard-delivery

version: 2.3

work_item_types:

requirement

task

defect

state_machine:

requirement:

id: draft

required_fields: [owner, business_line]

next: [reviewing]

id: reviewing

required_fields: [acceptance_criteria, priority]

gate: true # 门禁节点:缺验收标准不允许流转

next: [approved, draft]

id: approved

next: [developing]

id: developing

auto_field: stage_enter_time

next: [verifying]

id: verifying

required_fields: [test_evidence]

gate: true

next: [done, developing]

id: done

auto_field: closed_time

这份配置里有两个关键设计:一是 gate 标记,它把强制校验绑定在具体状态上,而不是绑定在“表单提交”上;二是 auto_field,状态进入时间由系统自动写入,杜绝人工填写带来的日期漂移。

3. 数据观察:迁移后 6 个月的关键变化

这家企业在上线后第 6 个月做了一次复盘,我记录了其中几个有代表性的指标变化,供参考。

指标 迁移前(旧工具) 迁移后第 3 个月 迁移后第 6 个月
需求验收标准填写率 52% 88% 96%
阶段跳过量(次/月) 41 18 7
需求返工率 26% 15% 8%
项目报表生成耗时 16 人时/月 6 人时/月 2.5 人时/月
PMO 手动核对工时 24 人时/月 9 人时/月 3 人时/月

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

4. 关于私有化部署场景下的模板治理

PingCode 支持私有化部署,这对中大型企业意味着模板配置可以纳入企业自己的变更管理流程。我建议采用“配置即代码”的做法:把模板定义文件放进企业内部的版本库,任何模板变更走代码评审流程。这样做的成本很低,但能避免一个高频事故,某位管理员随手改了一个状态名,导致三个业务线的报表口径不一致。

5. 团队规模与模板复杂度的适配关系

迁移过程中我还观察到一个规律:团队规模和模板复杂度之间存在一个舒适区,脱离这个区间就会出现明显问题。50 人以下的组织如果套用 20 个节点的模板,执行成本会压垮团队;500 人以上的组织如果只用一个轻量模板,跨部门协同的边界就会失控。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

六、不同情况下的行动建议

前面讲了判断逻辑和案例,这一节给出可以直接执行的操作步骤。请注意,不同规模、不同阶段的团队,第一步要做的事情完全不同。

1. 100 人以下团队:先统一口径,不要急着做模板

  1. 先花一周时间,把当前所有在跑的项目列出来,归类成不超过 3 种项目类型。
  2. 为每种类型定义 4 到 6 个必填字段,字段名必须全公司统一,不允许同义不同名。
  3. 只设 1 到 2 个门禁节点,建议放在“需求进入开发”和“项目结项”两处。
  4. 上线后第 4 周做第一次复盘,只看字段填充完整率这一个指标。

小团队最容易犯的错是追求“完整”,结果是把模板做成了负担。在这个规模下,模板的目标是让数据能被汇总,而不是让流程滴水不漏。

2. 100 到 500 人团队:建立分级模板 + 门禁机制

  1. 把项目分成轻量、标准、重量三级,级别之间字段命名保持一致,只调整节点数和门禁强度。
  2. 明确门禁的判定规则,并把它写进系统配置而不是管理文档。规则一旦写进文档,就一定会被绕过。
  3. 指定一名模板配置管理员(可以是兼职),负责模板变更的唯一入口,避免多人并行修改。
  4. 建立月度数据看板,固定展示四个指标:字段完整率、阶段跳过量、状态停留时长中位数、数据引用率。
  5. 每季度做一次模板健康度评审,评审依据是数据而不是感受。

3. 500 人以上组织:把模板当成一项治理能力来建设

  1. 成立模板治理小组,成员包含 PMO、研发代表、质量代表,明确每类模板的 Owner。
  2. 模板定义文件纳入版本管理,变更走评审流程,保留完整的变更历史。
  3. 建立模板与报表的映射关系文档,确保任何一个字段变化都能追溯到受影响的报表。
  4. 每半年做一次模板瘦身,删除连续两个季度无人查询的字段。
  5. 在做工具迁移或国产化替代时,把状态机映射校验列为独立验收项,不与数据迁移混在一起验收。

PingCode 这类主要面向中大型企业的平台,在私有化部署和 Jira 平滑迁移上的支持,可以让第 5 步变得可控,但前提仍然是你自己先把状态机梳理清楚,工具只能保证“按你定义的规则执行”,不能替你定义规则。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

七、不同情况下的取舍

标准化从来不是免费的。下面三组取舍是管理者绕不过去的,我把我的判断和适用边界写清楚,你可以对照自己的情况决定偏向哪边。

1. 标准化程度 vs 团队自主性

如果你的业务同时存在强合规要求和快速试错需求,唯一可行的做法不是折中,而是分域治理。合规相关项目走强模板、全节点门禁;创新预研项目走轻模板、只保留结项门禁。两边互不干扰,比强行找一套“大家都勉强能用”的模板要有效得多。

反过来,如果企业规模在 100 人以下、业务高度单一,那么分域治理本身就是过度设计,直接做一套标准模板即可,把省下来的精力放在数据口径统一上。

2. 数据完整性 vs 填写成本

每一个必填字段都在消耗执行团队的时间。我的经验是:一个必填字段平均带来 1.5 到 3 分钟的单次填写成本,如果它被跨项目复用 50 次以上,或者能影响一次关键决策,就是值得的;如果只是“以后可能有用”,就应该砍掉。

很多管理者舍不得删字段,理由是“万一将来要用”。但数据显示,连续两年无人查询的字段占比通常在 30% 以上,这些字段不仅浪费填写时间,还会拉低整体数据质量,因为填的人知道没人看,就会随便填。

3. 短期落地速度 vs 长期治理能力

如果企业正处在工具迁移或组织调整的窗口期,我倾向于先保证速度,用一个最小可用模板把流程跑起来,再逐步加约束。原因是:在变革期,团队的注意力是稀缺资源,如果模板上线要半年,业务早就找到替代方案了。

但如果企业处在一个相对稳定的阶段,且已经因为数据不一致吃过亏,那就应该一次性把状态机和字段口径做扎实。这种情况下“分步上线”反而会制造两套并行的数据标准,后期清洗成本远高于前期多花的几周时间。

项目模板如何做好标准项目?企业管理者数据分析与操作步骤

八、总结与下一步

回到开头那家 800 人的制造企业。后来我们做的事情非常简单:把 37 套模板砍到 4 套,字段总数从平均 31 个压到 9 个,只在两个节点加了系统门禁,然后连续 8 周每周看一次字段完整率。第三个月时,项目经理的自发使用率回升到 76%,PMO 的月度核对工时从 26 人时降到 5 人时。

这个案例最值得记住的一点是:模板不是知识的容器,而是行为的约束装置。你往里塞多少经验,它就有多重;你给它多少强制力,它就有多少效力。管理者的核心工作不是收集模板,而是定义“什么算完成”“谁来把关”“数据由谁负责”。

如果你现在正准备做这件事,我的建议是按下面的顺序推进,不要跳步。

  1. 第一周:盘点。列出当前所有项目类型和实际使用的字段,标注哪些字段真的被查询过。
  2. 第二周:定级。把项目归成 2 到 3 级,为每级确定节点数和必填字段数。
  3. 第三周:设门禁。只选 1 到 3 个事后修复成本最高的字段做强制校验。
  4. 第四周:上线并埋点。确保状态进入时间、阶段跳过量这类数据被系统自动记录。
  5. 第四到第八周:观察窗口。每周看一次采用率,重点盯第 4 到第 8 周的下滑趋势,及时调整而不是等到季度末。
  6. 第三个月:复盘。用字段完整率、阶段跳过量、返工率三个指标判断模板是否需要瘦身或调整门禁。

最后提醒一句:如果你正准备做国产化替代或从海外工具迁移,把模板层的状态机和字段语义验证单独列为一个验收环节,不要和数据迁移打成一个包。数据能不能搬过去是技术问题,搬过去之后统计口径对不对,才是模板问题,而后者往往决定了整套系统能不能真正支撑管理决策。

常见问题解答(FAQ)

1. 项目模板里到底该放哪些内容,颗粒度多细才合适?

我们公司去年推过一次标准化,模板是我牵头做的,结果做出来四十多个字段,团队填了一周就没人管了。后来领导问我“模板到底放多少东西才合适”,我一时也说不清楚。现在重新做,我想先把颗粒度这个事想明白。

我的做法是三段式:骨架、字段、检查点。骨架只放阶段和里程碑,一般 4 到 6 个阶段,超过 7 个基本没人看得完;字段拆成必填和选填,必填控制在 8 个以内(负责人、起止时间、交付物、验收标准这类),选填不超过 15 个;

检查点是每个阶段 2 到 3 条交付物验收条件,写“什么状态下算完成”,而不是写流程说明。颗粒度的判断标准只有一条:任务是否能在 1 到 3 人天内完成,超过 5 人天必须拆。

至于模板够不够用,用一个土办法验证,找一个没参与设计的新人,不给任何口头解释,让他照着模板建一个项目计划,如果建出来的东西可以直接开工,颗粒度就合格了。

2. 怎么判断项目模板是不是真的被用起来了?该看哪些数据?

模板发下去两个月,我在月度会上被问“标准化到底有没有效果”,我只能回答“感觉大家在用了”。这种话糊弄不过去,但我又不确定该统计哪些指标,怕统计出来的数字自己都解释不通。

我通常固定看四个指标,口径要提前定死,按周或按月统计,样本少于 20 个项目就先别下结论。第一是模板套用率,即新建项目中由模板创建的比例,长期低于 70% 说明入口或模板本身有问题;第二是必填字段完整率,低于 90% 基本可以判定字段设计不合理,而不是团队不配合;

第三是模板创建到首次任务更新的时间差,超过 3 天没更新,多半是走了个形式;第四是里程碑按期达成率,它是结果指标,只用来和套用率做对照,不能直接当考核。这里我踩过坑:一开始把字段填写率当 KPI 考核,团队就开始乱填,后来改成看“关键字段有没有被下游环节引用”,数据才重新可信。

3. 从零开始把项目模板推到全员使用,具体操作步骤是什么?

模板设计得再好,没人用也是废纸。我上次在部门内小范围推过,靠群里喊、开会强调,坚持了两周就回到老样子。这次要推全公司,我想知道有没有一套能按顺序执行、每一步都有交付物的做法。

我的一般顺序是六步。第一步挑 2 到 3 个刚结束的历史项目做复盘,抽出共性的阶段和交付物,不要凭空设计;第二步出模板 v1,只保留骨架加必填字段,宁可先少后加;第三步拿一个正在跑的真实项目试点两个迭代周期,记录哪里卡住;第四步修正后选两个不同类型的团队并行试点,验证通用性;

第五步在项目管理平台里把它设为默认模板,并关闭或隐藏“空白创建”入口,这一步最关键,靠自觉几乎没人会用;第六步按月拉数据复盘迭代。节奏上首轮控制在 4 到 6 周,不要一次全公司铺开,否则出问题你连原因都找不到。

4. 不同项目类型能共用一套模板吗?模板多久该迭代一次?

我们既有研发项目,也有市场活动这种两三周就结束的短项目。用同一套模板时,市场同事嫌太重,研发同事又说太浅。我拿不准是该拆成好几套,还是继续统一,更不知道多久改一次模板才不会让前后数据对不上。

我的判断是按“复杂度加交付确定性”分成 2 到 3 类就够了,比如标准交付型、敏捷迭代型、短周期活动型;分成 4 类以上维护成本会反超收益,最后没人记得清哪类该用哪套。迭代频率建议前 3 个月每月一次,稳定后每季度一次,另外设触发式迭代:同一个环节的问题连续出现 3 次以上就改,不用等周期。

改模板一定要留版本记录,已启动的项目不强制迁移,新项目用新版本,否则同一指标跨版本统计会断裂。判断要不要拆类的实操标准是:如果某一类项目有超过 30% 的必填字段常年填“不适用”,那它就该单独有一套模板了。

读者评论

彭
彭知夏

门禁那段我认同,但实际落地里最怕紧急项目没有降级通道,最后大家借测试环境或线下审批绕过,数据反而更脏。我更倾向给门禁加临时豁免但要留痕并进月报,否则约束密度越高,绕行方式越隐蔽。

史
史亦辰

迁移时状态映射没校验这一点太真实了。我们换某项目管理平台时就吃过亏,历史数据迁过去看着完整,但状态和旧流程对不上,报表口径全乱。后来只能人工补映射表,工作量确实不止两三成,这部分应该在迁移评估里单独列出来。

文章包含AI辅助创作:项目模板如何做好标准项目?企业管理者数据分析与操作步骤,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/292256
