模板阶段怎么做?企业管理者流程优化:项目模板从0到1

2023年秋天,我接手一个流程治理项目,客户是一家320人的企业级SaaS公司。第一次评审会,技术总监把三份模板甩在会议桌上:研发中心的、产品线的、交付团队的。三份模板里“需求”这个工作项类型一共出现了17个自定义字段,其中“优先级”有三种不同写法,“期望上线时间”有两种数据格式,还有一个字段叫“是否紧急(临时)”。他问了我一句话:“我们到底是模板太多,还是压根没有模板?

”这个问题我后来在二十多个项目里反复听到,它基本就是我判断一家企业模板阶段成熟度的分水岭,真正卡住企业的从来不是模板数量,而是没人敢为字段的“唯一解释权”负责。

这篇文章我想把“模板阶段”这件事讲透。它不是IT部门在后台点几下配置,也不是PMO写一份Excel规范然后群发。它是企业流程优化里第一次真正意义上的“立法”:把散落在各个团队脑子里的口径,冻结成一套可以被机器执行的字段、状态和规则。做完这一步,后面的度量、复盘、自动化才有地基;做砸这一步,后面所有的报表都是自欺欺人。

我会用我自己参与过的项目数据、踩过的坑,以及在中大型企业项目管理平台上落地模板的具体做法,把“从0到1”拆成可操作的步骤。如果你正被“模板太多、没人用”“模板上线三个月就废弃”“迁移平台时数据全乱”这类问题困住,这篇应该能帮你少走半年弯路。

一、核心结论:模板阶段的交付物不是模板

先给结论,而且是我做了二十多个项目之后越来越确信的结论:项目模板从0到1阶段,真正要交付的不是模板,而是三份“宪法级”文档,字段字典、状态机定义、规则清单。模板只是这三份东西的可视化外壳。大多数企业做反了,先画模板长什么样,再倒推字段,结果就是字段越加越多、模板越做越花、采纳率越来越低。

1. 模板阶段的交付物是三张表,不是一套模板

我把模板阶段的标准交付物固定成三样东西,缺一样都算没做完。

  • 字段字典:每个字段的名称、类型、取值范围、是否必填、谁能修改、什么时候必填、废弃字段的替代关系。这是一切的根。
  • 状态机定义:一个工作项从创建到关闭会经过哪些状态,状态之间允许谁、在什么条件下、以什么动作迁移。
  • 规则清单:哪些动作由系统自动触发(比如状态流转到“待验收”自动通知测试负责人),哪些必须人工确认。

这三样东西确定之后,模板只是把它们组合成不同场景的“预设包”:需求模板、缺陷模板、上线单模板。模板可以有好几套,字段字典只能有一套。这个区别极其关键,因为模板冲突是可见的,字段冲突是隐性的,直到某天老板要看跨部门报表,你才发现三个团队的“优先级”根本不是同一个坐标系。

2. 模板阶段必须设置“冻结窗口”

我见过最有效的做法,是在模板阶段明确宣布一个冻结窗口:比如两周内不接受任何新增字段需求,所有想加字段的人必须提交“字段准入申请”,说明这个字段会用在哪个报表、哪个决策上。两周后字段字典冻结,进入试运行。试运行期间只改取值,不加字段。

为什么必须冻结?因为模板阶段最大的敌人不是需求不清晰,而是需求永远在变。只要你留一个“随时可以加字段”的口子,三个月后你的字段字典就会变成一锅粥,而且没有人记得哪个字段是谁加的、为什么加。

3. 模板的成功标准是“评审有依据”,不是“填得顺手”

这一点反常识,但非常重要。很多管理者评价模板好不好用,看的是“工程师填起来快不快”。这是个错误的评价维度。工程师填得快,往往意味着信息量不够,评审时还是要靠口头补充。

模板真正的用户不是填报的人,而是评审的人、复盘的人、做决策的人。一个好的需求模板,应该让评审会上的争论减少一半:因为“影响范围”“是否涉及计费”“是否有数据迁移”这些关键判断项,在提交那一刻就已经被强制回答了。我自己的衡量口径是:模板上线后,需求评审会的平均时长下降幅度。这个数字比“填报耗时”更能说明模板是否做对了。

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

二、背景与真实场景:模板阶段为什么会卡住

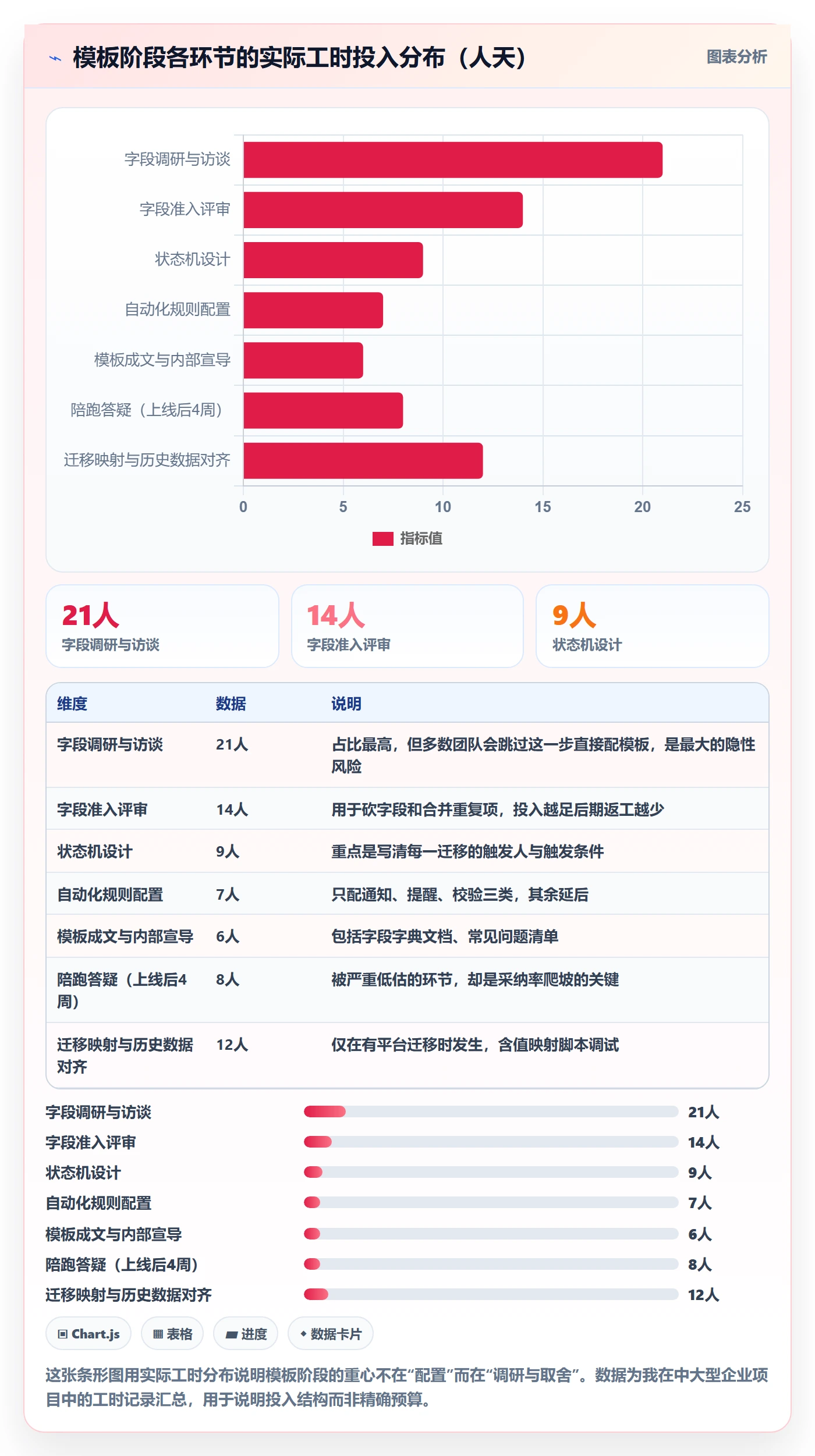

模板阶段之所以难,是因为它处在一个尴尬的位置:向上它要承接管理层的流程意志,向下它要面对一线“别给我加活”的抵触。它既不是纯IT配置,也不是纯管理发文。我做过的项目里,真正在模板阶段翻车的,几乎都不是技术问题。

1. 一个320人公司的三次模板迭代

还是那家SaaS公司。他们的模板历史大致是这样的:

  1. 第一次(2021年):由研发中心一位技术经理用某项目管理工具的自定义字段功能搭了一套研发模板,12个字段,只覆盖研发团队。这套模板其实挺好用,但它是“个人作品”,没有文档,作者离职后没人敢改。
  2. 第二次(2022年):公司引入交付团队和产品团队,各自照着自己的习惯搭了一套。三套模板并行,字段名开始分叉。同一份需求在三个团队的系统里编码规则都不一样。
  3. 第三次(2023年):公司要出一份面向管理层的季度研发效能报告,发现数据根本拼不起来,于是启动模板治理,也就是我参与的那次。

这个路径非常典型。多数企业的模板不是一次性设计出来的,而是随着组织扩张不断“打补丁”长出来的。问题不在于补丁本身,而在于从来没有人负责过“字段的唯一解释权”。

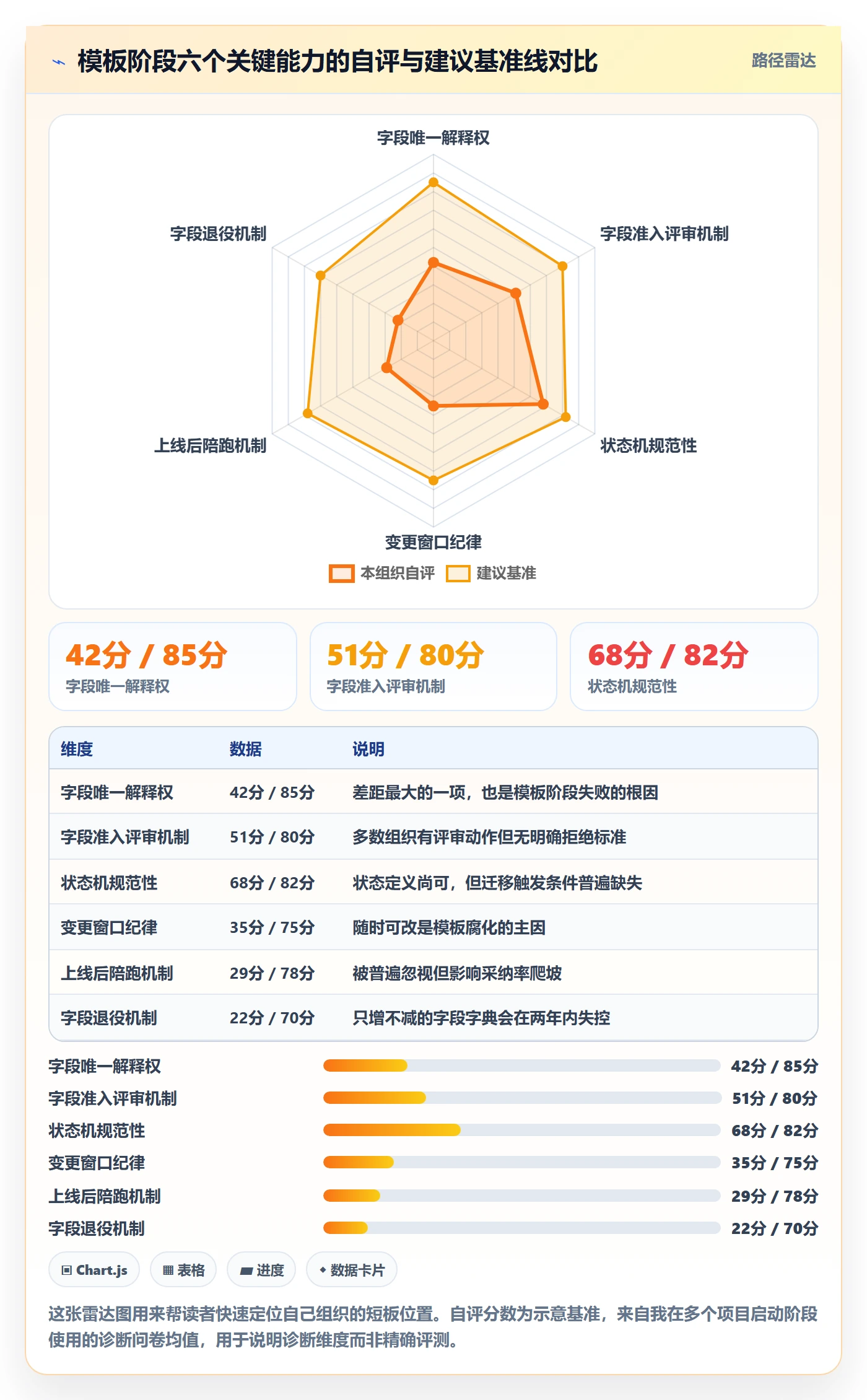

2. 模板阶段卡住的四个真实信号

我总结了一套判断信号,只要出现两个以上,基本可以确认这家公司的模板阶段没走完:

  • 同一个业务概念在不同团队里有不同字段名,且没有人能说清哪个是权威版本。
  • 有人在用“备注”或“描述”字段承载关键业务信息,比如把上线时间写在描述里。
  • 报表需要人工导出多份数据再做二次加工,且加工过程只有一个人会。
  • 模板修改没有记录,改完之后没人知道谁改的、改了什么。

第三个信号最危险,因为它意味着你的“数据资产”实际上寄生在某个人的Excel技能上。这个人一走,报表能力直接归零。

3. 管理者视角:模板阶段真正解决的是口径问题

我想强调一个管理者容易忽略的角度:模板阶段解决的不是“效率”问题,而是“口径”问题。

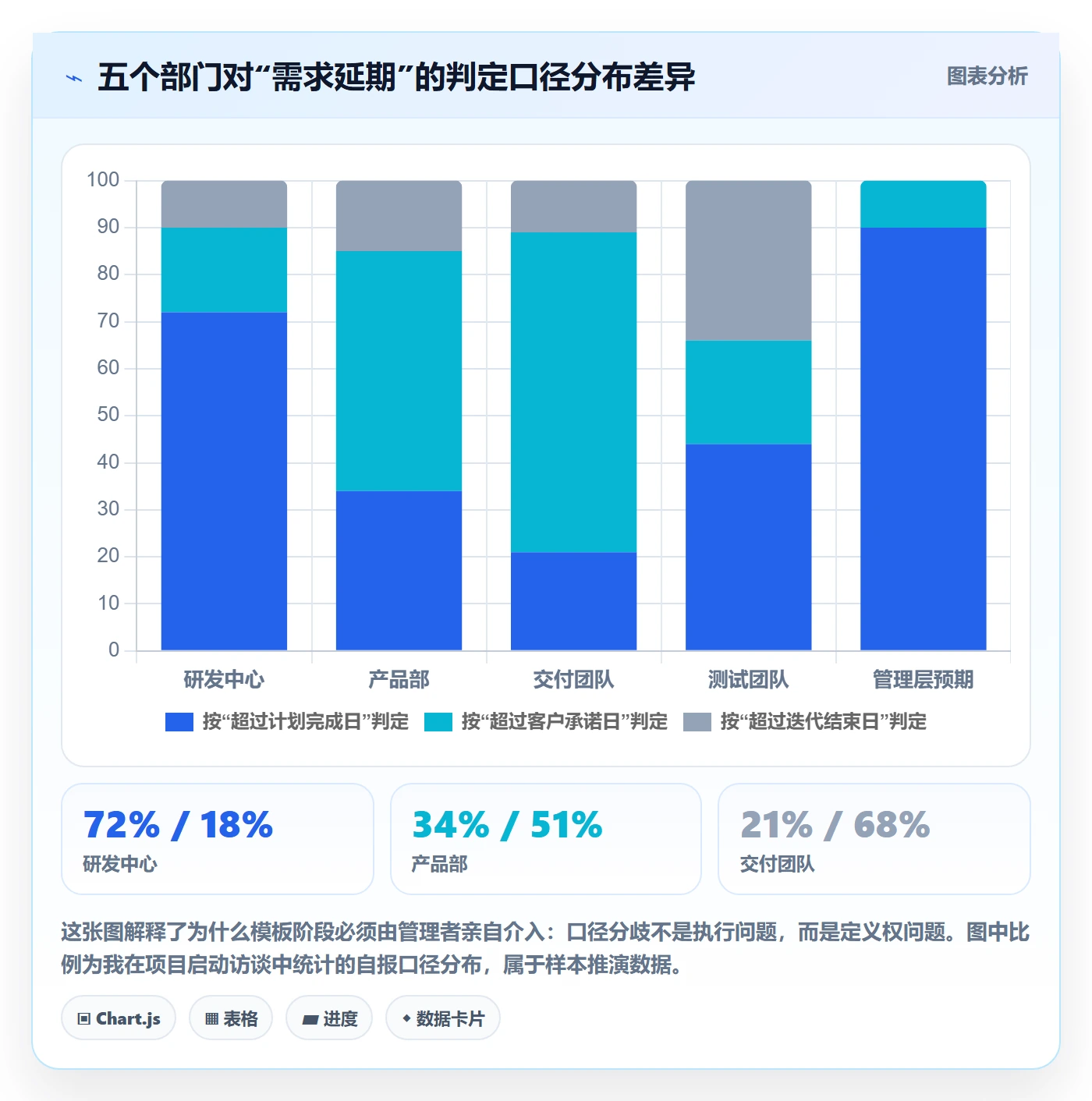

什么叫口径?就是当老板问“我们上个季度有多少需求延期”的时候,全公司对“延期”的定义是一致的。有的团队按“超过计划完成日”算,有的按“超过承诺给客户的日期”算,有的干脆按“超过迭代结束日”算。三种算法会得出三个相差30%以上的数字。

模板阶段的本质,是把这些口径从“每个人心里的默认值”变成“系统里唯一可执行的判断”。这是管理者应该亲自参与的部分,因为口径一旦定错,后面所有决策都会系统性偏移。技术团队没法替你做这个决定,他们只能替你实现。

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

三、拆解四个常见误区

模板阶段的坑高度重复,几乎每个项目都会踩。我把最常见的四个单独拆开讲,每个都给出我判断的边界。

1. 误区一:模板数量等于管理成熟度

有些团队以模板数量为荣,甚至有“我们有四十多套模板”这种说法。我的判断正好相反:模板数量超过组织实际业务场景数,就是治理失败的信号。

一个300人的研发组织,典型业务场景不会超过六类:需求、缺陷、技术任务、上线变更、线上事故、客户反馈。超过这个数量,通常意味着有人在用模板表达“我们团队很特殊”。而“特殊”往往是流程没统一的借口,不是真实差异。

2. 误区二:把模板当成SOP的电子化

另一种常见做法,是把公司现有的流程文档原封不动搬进模板,一个审批步骤一个状态,一份表单一个字段。结果是模板变成了一份30个必填字段的问卷,工程师第一次打开就关了。

模板不是流程文档的电子化,它是流程的“最小可执行单元”。区别在于:SOP可以描述例外和分支,模板只能承载那些每次都必须发生、且必须被记录的动作。凡是“有时候需要”的信息,都不该做成必填字段。

3. 误区三:让每个团队自己定模板

“各团队业务不一样,让他们自己定”听起来很尊重实际,但在模板阶段是灾难。因为模板阶段要统一的是字段字典和状态机,而这两样东西的价值恰恰来自一致性。

我的建议是做清晰的分层:字段字典和状态机由中央统一,模板的展示顺序、默认值、局部选填项可以下放给团队。也就是说,团队可以决定“这个字段放在第几个”,但不能决定“这个字段叫什么”“它有几个取值”。前者影响体验,后者影响数据可用性。

4. 误区四:一次做到完美,以后不改

模板阶段确实需要一次相对彻底的收敛,但这不等于“一次做到完美”。我见过团队为了设计一套“终版模板”,把项目拖了五个月,最后上线时业务场景已经变了。

更现实的做法是:用一个明确的冻结窗口把版本定下来,同时公开承诺“下一个变更窗口在三个月后”。这样既避免了无限讨论,又给一线一个可预期的修改通道。冻结不是永不修改,是让修改变成一件有节奏的事。

误区 表面理由 真实代价 我的判断边界
模板数量越多越专业 各团队业务不同 字段分叉、报表拼不起来 超过6类业务场景需做减法
模板等于SOP电子化 流程要完整可追溯 必填字段过多,一线弃用 必填字段超过12个需重审
各团队自定模板 尊重业务差异 口径永久分裂 字段字典与状态机必须中央统一
一次做到完美 避免反复折腾 周期失控,上线即过时 冻结窗口建议2,4周

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

四、专业判断逻辑:什么字段和状态值得进模板

这一节是全篇最“硬”的部分。我把我在项目里实际使用的判断规则写出来,你可以直接拿去改成自己公司的评审清单。

1. 字段准入的三个问题

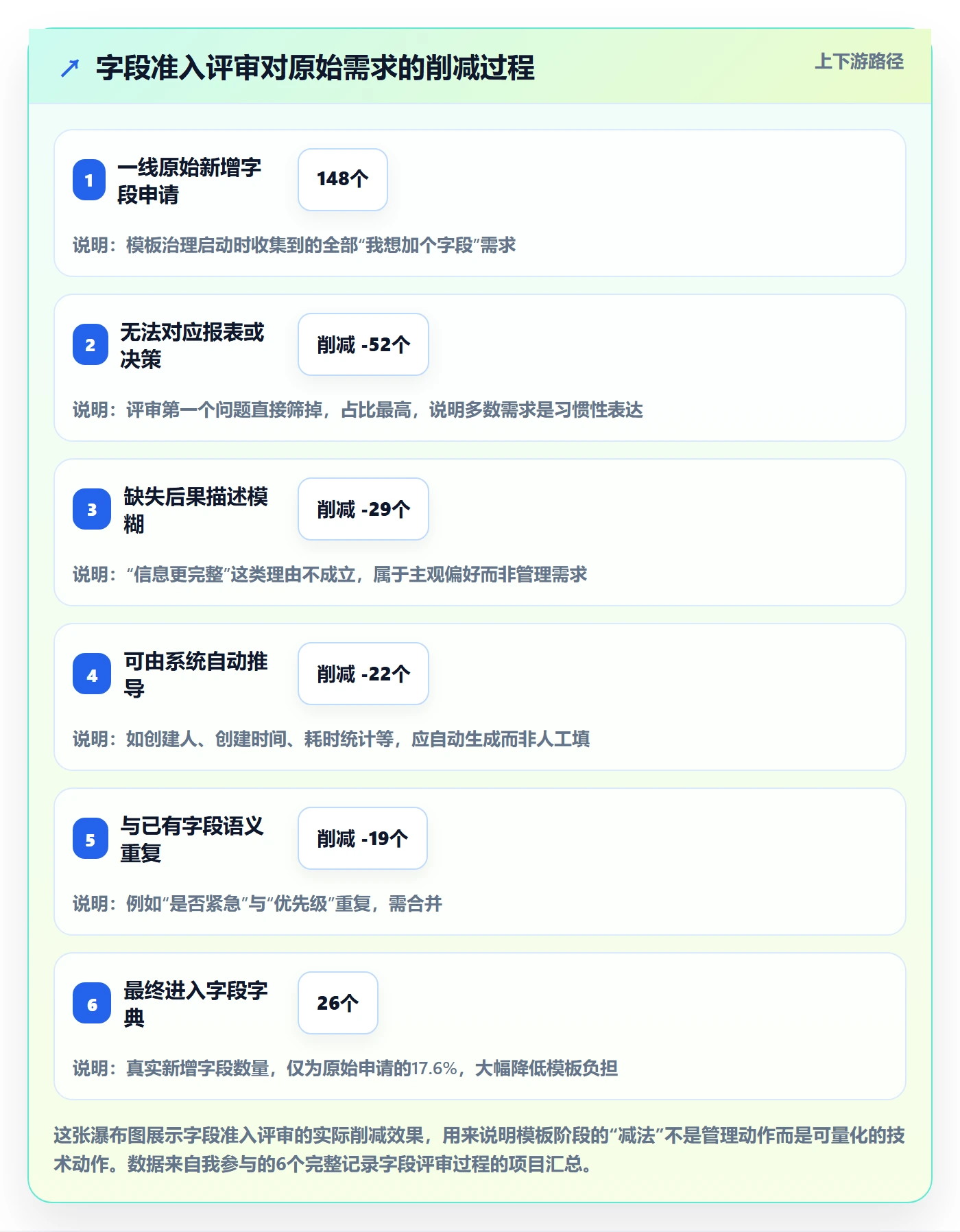

任何一个字段想进字段字典,必须回答三个问题,答不上来就不进:

  1. 这个字段会出现在哪张报表或哪个决策里?如果答案是“暂时没有,先留着”,直接拒绝。
  2. 如果这个字段缺失,会导致什么具体错误?如果答案是“信息不完整”,太模糊,拒绝。必须是“会导致上线时间冲突发现不了”这种级别的具体后果。
  3. 这个字段能由系统自动推导吗?能自动推导的字段一律自动,不进人工填报范围。

这三个问题能砍掉我见过的需求里大约六成的新增字段申请。它们的共同作用,是把字段从“我觉得有用”拉回到“不填会出事”。

2. 字段分级与必填策略

我把字段分成三级,这套分级我们在多个项目中反复使用:

  • L1 强约束字段:缺失会导致流程无法继续,例如需求的影响范围、上线变更的回滚方案。必须必填。
  • L2 决策字段:会影响评审结论或排期,例如预计工作量、依赖系统。在状态流转到特定节点时变为必填,而不是创建时就必填。
  • L3 分析字段:只用于统计分析,例如需求来源渠道。选填,但要有明确取值域,否则统计时会变成脏数据。

这里有个关键技巧:必填不是“创建时必填”,而是“在正确的时刻必填”。创建需求时不知道预计工作量很正常,但需求进入待评审状态时还不知道,那就是流程问题。把必填时机和状态流转绑定,既减轻了填报负担,又保证了关键节点的数据质量。

3. 状态机设计:状态数量的临界点

状态机的设计有两个常见错误:状态太少导致信息丢失,状态太多导致没人愿意流转。

我的经验值是这样的:单一工作项类型的活跃状态数(不含“已关闭”“已取消”这类终态)建议控制在4到6个之间。少于4个,通常无法区分“在做”和“做完了待验证”;多于6个,一线会开始乱走状态,因为记不住。

更重要的是,状态迁移必须有明确的触发人和触发条件。我坚持的做法是:每一状态迁移至少写清三件事,谁可以触发、触发前必须满足什么、触发后系统自动做什么。这三件事写不出来的迁移路径,就是流程里的黑洞。

4. 自动化规则:先做减法,再做加法

模板阶段最容易失控的环节是自动化。很多团队一上来就配几十条规则,结果规则之间互相打架,出问题时根本排查不出来。

我的建议是:模板阶段只配三类规则,状态迁移通知、逾期提醒、必填校验。其他规则(自动分配、自动升级、跨项目联动)留到第二阶段,等一线真正用起来、痛点明确后再加。

下面是我在某项目管理平台里配置字段字典时的一个简化片段,用的是YAML格式,方便跨工具对照。你可以直接把它当成字段准入清单的模板:

fields:

name: 影响范围

level: L1

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

五、案例与数据观察:中大型企业平台上的模板落地

前面讲的是方法论,这一节讲落地。我会以PingCode为例来说明,因为它主要服务中大型企业及100人以上组织,这个规模区间的模板治理问题最典型:部门多、系统多、历史包袱重。

1. 工作项类型与字段字典的落地方式

在中大型企业里面落地模板,第一件事不是画模板,而是把工作项类型定下来。我的标准做法是先把“需求、缺陷、技术任务、上线变更、线上事故”这五类定死,然后让字段字典按类型分别绑定。

这么做的好处是:字段可以复用但取值域独立。比如“优先级”这个字段在需求里是P0到P3,在缺陷里是S0到S3,它们的语义不同但底层是同一个字段定义。这样上层报表既能按统一维度聚合,又不会混淆含义。

PingCode在这方面的设计比较贴合中大型组织的需要:工作项类型、字段、状态流、自动化规则是分层配置的,而不是绑死在单个项目里。这意味着你可以先建一套“全局字段字典”,再让各产品线在模板层做展示顺序和默认值的差异。这正是我前面说的“中央统一字典、团队下放体验”的思路,工具能不能支持这个分层,直接决定了模板阶段的工作量。

2. Jira 迁移场景下的模板重映射

这几年我参与的迁移项目明显变多,主要来自国产化替代和成本优化两类诉求。迁移里最容易翻车的不是数据量,而是模板映射。

典型问题是这样的:原平台上有大量自定义字段和两级以上的状态流,直接平移过去会把这些历史包袱一起带进新系统。我自己的做法是把迁移当成模板治理的机会,而不是模板复制的任务:

  1. 先导出原平台的字段清单和每个字段的实际使用率(有多少工作项填过、有多少是空值)。
  2. 使用率低于5%且没有报表依赖的字段,直接不迁移。
  3. 使用率高但语义重复的字段,合并成一个新字段,并在迁移脚本里做值映射。
  4. 状态流做收敛,把两级以上的审批压缩成一级,保留终态用于历史查询。

PingCode支持Jira平滑迁移,这一点在实操中的价值主要体现在两点:一是工作项类型和字段的映射关系可以在迁移前先做对照配置,二是历史数据的只读保留可以让老项目继续可查。但我要说清楚:工具能降低迁移的技术成本,不能替代你的字段取舍决策。迁移前不做字段瘦身,迁过去还是那堆脏数据,只是换了个地方脏。

3. 私有化部署环境下的模板治理差异

支持私有化部署的环境里,模板治理有一个很实际的差异:变更协调成本更高。因为很多配置变更需要走IT变更流程,不能随手改。

这看起来是劣势,用好了反而是优势。我在一个金融客户的私有化环境里,就利用这个约束建立了一套很有效的机制:把模板变更和IT变更窗口绑定,每季度只有一次变更机会。结果是一线提需求时明显更慎重了,因为他们知道一次窗口只能解决最重要的问题。上线一年后,这套模板的字段总数比他们在云端环境时少了将近一半,而报表可用性反而更高。

所以我把这个判断写下来:私有化部署的模板治理,重点不是“怎么改得快”,而是“怎么用变更窗口倒逼字段取舍”。

4. 数据观察:模板上线后的三个月曲线

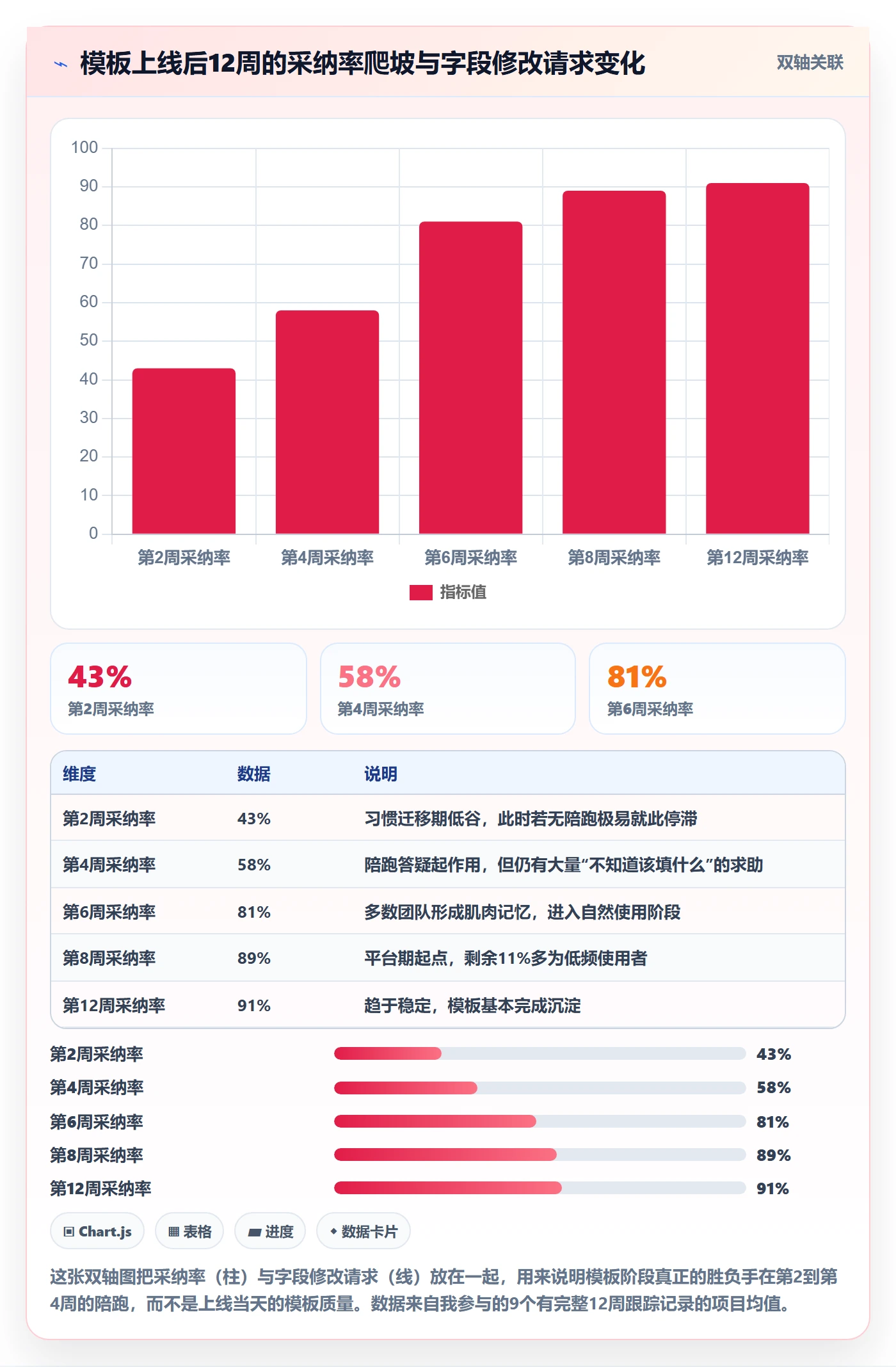

我统计过我自己参与的项目里,模板上线后的典型曲线形状是“先降后升再稳”:前两周使用率会掉,因为有习惯迁移成本;第3到第6周快速回升;第8周之后进入平台期。真正的风险在第2周到第4周之间,如果这个阶段没有人主动推动,很多团队就会永久停在低使用率上。

所以我在每个项目里都会安排一个“模板陪跑期”:上线后连续四周,每周一次15分钟的答疑,专门处理“这个字段我该填什么”这类问题。模板阶段的失败,十次里有七次不是设计问题,而是陪跑缺失。这一点常被忽略,但它的投入产出比极高。

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

六、不同情况下的行动建议

方法论讲完,接下来是最实际的部分。同一套逻辑,在不同规模和不同起点的组织里,落地节奏完全不同。我按三个维度给出建议。

1. 按组织规模区分

50人以下:不建议做完整模板治理。这个阶段的核心是让信息不丢,一套轻量模板、5到8个字段足够。把精力放在迭代节奏和需求澄清上,比放在字段字典上收益大得多。

50到200人:这是模板治理的第一个窗口期。建议做一次完整但轻量的字段字典,重点解决“同一概念不同叫法”的问题。这个规模下,通常一到两人用三到四周就能完成。

200人以上:必须做正式治理。这个规模下字段分叉已经不可逆,靠沟通解决不了。建议成立一个小型工作组(产品、研发、测试、交付各一人),把字段字典、状态机、规则清单一次性收敛,并配套变更窗口机制。

2. 按现有工具状态区分

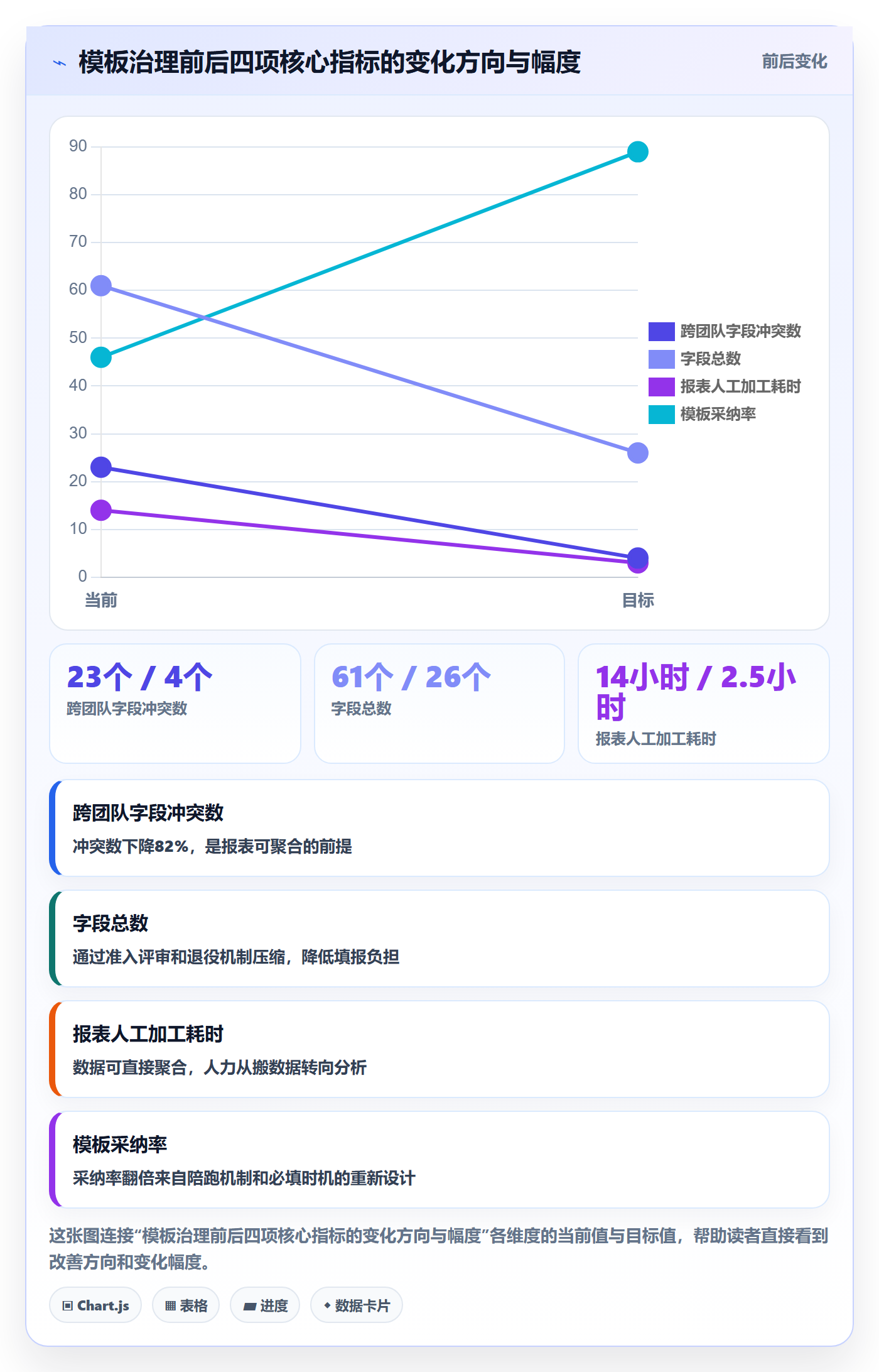

已经在用某项目管理平台且运行多年:不要推倒重来。做一次“字段审计”,找出使用率低、语义重复、无人维护的字段,分批下线。我给客户的节奏是每季度清理一批,一年后字段数量通常能压缩40%左右,而报表能力不受影响。

正在迁移到新平台:把迁移当作治理机会。先做字段瘦身,再做迁移映射。迁移项目的顺序错了,代价是你要带着旧包袱再治理一遍。

从零开始:这是最幸运的情况。直接按字段字典先行、模板后建的顺序做,不要第一件事就打开工具画模板。

3. 按是否有PMO区分

有PMO:PMO最适合承担字段字典的“唯一解释权”角色,但要注意别把这件事做成纯文档工作。我给PMO的定位是:主持字段准入评审、维护字段字典版本、组织陪跑答疑。这三件事比写规范文档有用得多。

没有PMO:必须指定一个明确的Owner,通常由研发效能或技术运营负责人承担。没有Owner的模板治理,一定会在第三次需求变更时瓦解。Owner的核心职责不是设计模板,而是拒绝不合理的字段申请。这个“拒绝权”如果没有明确授予,模板阶段就做不成。

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

七、不同情况下的取舍

模板阶段最难的不是知道该做什么,而是知道该放弃什么。这一节讲三组必须做的取舍。

1. 标准化与灵活性的取舍

这是最根本的一组。我的判断标准很简单:凡是会影响跨团队比较和汇总的信息,一律标准化;凡是只影响团队内部工作习惯的信息,一律放开。

具体来说,字段名、字段取值域、状态名称、终态定义,这些必须标准化,因为它们决定报表能不能拼起来。字段的展示顺序、默认值、是否在工作项卡片上显示,这些放开,因为它们不影响数据语义。

我见过太多团队在这两组之间摇摆,最后把标准化做成了“全部统一”,结果灵活性丧失,一线开始绕开系统。绕开系统是模板治理最严重的失败形态,因为它连数据都拿不到了。

2. 一次性重构与渐进改造的取舍

如果字段分叉已经不严重(跨团队字段冲突少于10个),选渐进改造,成本低、阻力小。

如果字段冲突超过20个,或者已经影响到管理层报表的可用性,选一次性重构。这时候渐进改造的问题是:你在改造过程中会不断产生新的字段,边改边乱,最后搞成半成品。

判断的分界线是:这个字段冲突是否已经影响到有人在做错误决策。如果影响了,就别犹豫,直接做重构,并且明确宣布冻结窗口。

3. 平台配置与自研的取舍

这是一个经常被高估的选项。有些技术团队觉得“平台配置不够灵活,我们自研一套工作流系统”。我的判断是:除非你的流程本身就是核心产品能力,否则不要自研。

原因是模板治理的成本大头不在配置,而在持续的字段准入评审、变更管理和陪跑。自研会把这些成本放大三到五倍,因为你还要自己维护工具本身。我见过一个团队自研了一套需求管理工具,两年后维护成本占到研发总工时的6%,而它解决的问题用成熟平台的标准配置就能覆盖。

如果确实需要私有化部署和更强的数据控制,优先选择支持私有化部署的成熟平台,而不是自研。PingCode支持私有化部署,同时支持Jira平滑迁移,对于有国产替代诉求且团队规模在100人以上的组织来说,这是一个值得放进选型短名单的选项。但我要再次强调:选平台解决的是工具问题,字段字典和变更窗口才是模板阶段真正的难点,这两件事只能靠自己。

取舍维度 倾向A 倾向B 我的判断分界线
标准化程度 全局统一 团队自治 影响跨团队汇总的必须统一
改造节奏 一次性重构 渐进改造 字段冲突超过20个或已影响决策
工具路线 平台配置 自研系统 流程是否为产品核心能力
字段规模 信息尽量完整 填报尽量轻 必填字段12个附近为甜点区

模板阶段怎么做?企业管理者流程优化:项目模板从0到1

总结:模板阶段真正要冻结的,是管理者的判断

如果这篇只留一句话,我想说的是:项目模板从0到1,表面上是配置工作,本质上是一次管理判断的公开冻结。字段字典是判断的载体,状态机是判断的传导,变更窗口是判断的节奏。三者缺一,模板就会在第90天开始腐化。

我见过最成功的模板治理项目,交付的模板本身非常朴素:12个必填字段、5个状态、3条自动化规则。但它的字段字典有27页,每一页都能回答“这个字段为什么存在”。这份文档的存在感,比那套模板高出十倍。

给你的下一步行动,我建议按这个顺序做三件事。

  1. 本周内做一次字段审计。把你们现在所有工作项类型下的自定义字段列出来,标出每个字段的使用率、最近一次被修改的时间和负责人。使用率低于5%且无负责人的,直接列入退役候选。
  2. 两周内组织一次字段准入评审会。把收集到的所有“想加字段”的需求拿出来,用三个问题逐一过一遍:会用在哪张报表、缺失会导致什么具体错误、能不能自动推导。评审结果当场公布,不接受会后补充。
  3. 确定模板Owner和变更窗口。把“拒绝字段申请的权限”明确授予一个人或一个小组,并公开下一个变更窗口的时间。这一步做完,你的模板阶段才算真正从0走到了1。

模板阶段不需要一次做到完美,它需要的是一次清晰的收敛和一个稳定的节奏。做到这两点,剩下的优化空间会在后面每一次迭代里自然长出来。

常见问题解答(FAQ)

1. 项目模板从0到1,第一件事应该做什么?

我们公司现在项目全靠老员工带,新人接手全凭问人,老板让我把项目模板建起来,我第一反应是先发问卷把各部门需求都收一遍。但收了两周,需求五花八门,反而不知道怎么下手了。

别从收需求开始,先从复盘已结项项目开始。我会挑最近3-6个月刚结项、且交付质量被认可的3-5个项目,把它们的实际过程还原成时间线:每个阶段实际干了什么、卡在哪、谁在等谁、哪些节点导致返工。这一步通常能挖出2-3个真正的断点,比如需求确认没有书面签收、测试准入没有标准。

模板的第一版只针对这些断点设计,而不是把所有人想要的功能都塞进去。判断依据很简单:如果一个流程节点在过去5个项目里从没引发过一次返工或延期,它就不该出现在第一版模板里。先做减法,模板才有人愿意用。

2. 一套项目模板能覆盖公司所有项目吗,要不要按项目类型拆成多套?

我们既有两周做完的小活动,也有半年的产品研发,还有给客户做的定制交付。我一开始想用一套模板打天下,结果小项目嫌重、大项目嫌轻,两边都在抱怨。到底拆几套才合适?

我的经验是别一上来就拆,先用一套最小骨架,观察2-3个月再分叉。最小骨架只保留三类节点:必须有人签字确认的决策点、必须交付出来的中间产物、必须做检查的准入准出条件。跑一段时间后,用两个指标判断要不要拆:一是模板里被跳过的节点集中在哪类项目,二是不同项目类型在阶段数量和审批层数上的差异是否超过一倍。

如果小项目实际只用4个阶段、大项目要用11个,那就是明确的拆信号,通常拆成轻量版、标准版、客户交付版三套就够了。反过来,如果差异只在字段多少,不要拆模板,用必填和选填来控制就行。多套模板的维护成本比你想的高,改一次要同步改三遍,半年后必然出现版本不一致。

3. 模板里的阶段和字段到底放多少才合适,颗粒度怎么把握?

我怕模板太粗起不到管控作用,就恨不得把每个动作都列进去,结果字段加了四十多个,团队填一次要二十分钟,开始有人应付了事。这个度到底怎么把握?

先看两个数据口径:填写耗时和字段使用率。我的经验红线是单次填写超过8-10分钟,或某个字段在连续20个项目里被填成无变化或默认值超过80%,这个字段就该删掉或改成自动带出。阶段数量上,8-12个阶段是多数中型项目的舒适区,超过15个基本会变成走过场。

另一个实操技巧是把模板里的内容区分成关卡和记录:关卡是必须停下来做判断的,比如需求评审通过才能进入开发,数量控制在5个以内;记录是过程中顺手留痕的,可以多但不能要求逐条强填。真正的判断依据是:删掉这个字段,会不会有人因此做出错误决策?不会,就删。

4. 模板建好了,团队照旧走线下、不用系统怎么办?

模板我辛辛苦苦搭完,开会也宣贯了,结果一个月后一看,项目还是微信群沟通、Excel跟进度,系统里的模板形同虚设。我也不想天天催,催多了显得我在找事。

这种情况九成不是态度问题,而是模板给他们增加了工作量却没带来好处。我会做三件事,按顺序来。第一,找3个最不配合的团队聊,具体到你在哪一步觉得填这个没用,通常能定位到一两个纯负担字段。第二,把模板和他们的痛点绑死:比如把周报换成系统里自动生成的进度视图,让他们少写一份文档;

把变更要签字换成线上点一下确认,省掉打印和跑流程。第三,设一个可量化的观察指标:连续4周统计模板关键节点的系统记录率,比如阶段流转和交付物提交,低于70%就说明模板仍有阻力,不要靠行政命令硬压。可以给一个月并行期,第二个月开始只认系统记录作为项目复盘的依据。

注意是复盘依据,不是拿来考核个人,这个区别决定了团队是配合你还是躲着你。

读者评论

曾
曾静怡

文中评审会时长和返工率是自报样本,前后对比只有14个项目,我觉得不能直接当基准。我们公司也做过类似统计,返工率下降主要来自需求颗粒度变细,而不是模板强制字段。要判断模板是否有效,最好加对照:同一批需求在模板前后各抽30条,看缺陷逃逸率和上线后事故数,否则评审时长很容易被会议组织方式影响。

钟
钟嘉禾

字段字典只允许一套,我认同,但落地最大阻力往往不是团队,而是老板临时要加字段。冻结窗口如果没有绩效或审计约束,很容易被特批打穿。我们试过字段准入申请,要求写清用在哪个报表,结果大家把报表名填上就过了;后来把字段和指标负责人绑定,谁加字段谁维护数据质量,才稍微管住。

徐
徐若宁

把评审会时长当成功标准有局限。我们做交付项目,客户合同和验收口径经常变,模板强制回答‘是否涉及计费’‘是否有数据迁移’,提交时可能真不知道,只能先填‘待确认’,反而制造假数据。也许模板要区分内部研发和交付项目,交付侧更该管变更记录,而不是追求一次提交完整。

文章包含AI辅助创作:模板阶段怎么做?企业管理者流程优化:项目模板从0到1,发布者:飞飞,转载请注明出处:https://worktile.com/solution-1/archives/291844

赞 (0)
飞飞飞飞
项目模板模板权限全流程:企业管理者流程优化与一文讲清
上一篇 8小时前
模板流程管理指南:企业管理者如何做好项目模板,流程优化全流程
下一篇 8小时前

相关推荐

发表回复

您的邮箱地址不会被公开。 必填项已用 * 标注

站长微信
站长微信
分享本页
返回顶部
